KONTROLA PROJEKTU METODĄ EVM
|
|
- Artur Grzelak
- 9 lat temu
- Przeglądów:
Transkrypt
1 KONTROLA PROJEKTU METODĄ EVM 1
2 Dane z frontu 70% projektów kończy się przekroczeniem budżetu i czasu trwania. Ponad 50% projektów ma budżet końcowy przekroczony o ponad 80%. Źródło:The Standish Group 2

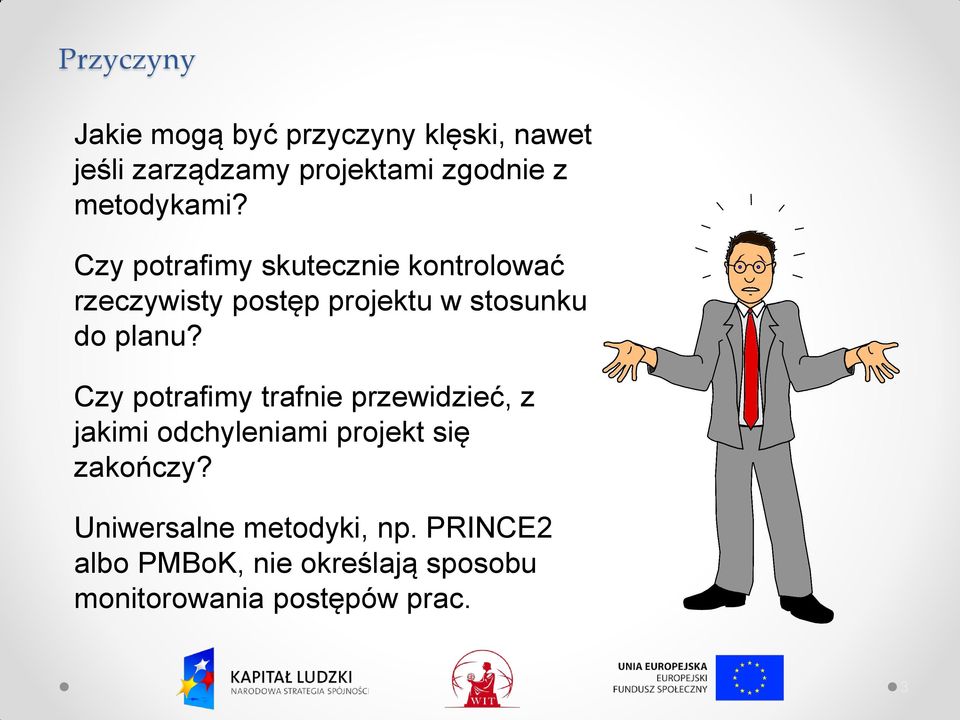

3 Przyczyny Jakie mogą być przyczyny klęski, nawet jeśli zarządzamy projektami zgodnie z metodykami? Czy potrafimy skutecznie kontrolować rzeczywisty postęp projektu w stosunku do planu? Czy potrafimy trafnie przewidzieć, z jakimi odchyleniami projekt się zakończy? Uniwersalne metodyki, np. PRINCE2 albo PMBoK, nie określają sposobu monitorowania postępów prac. 3

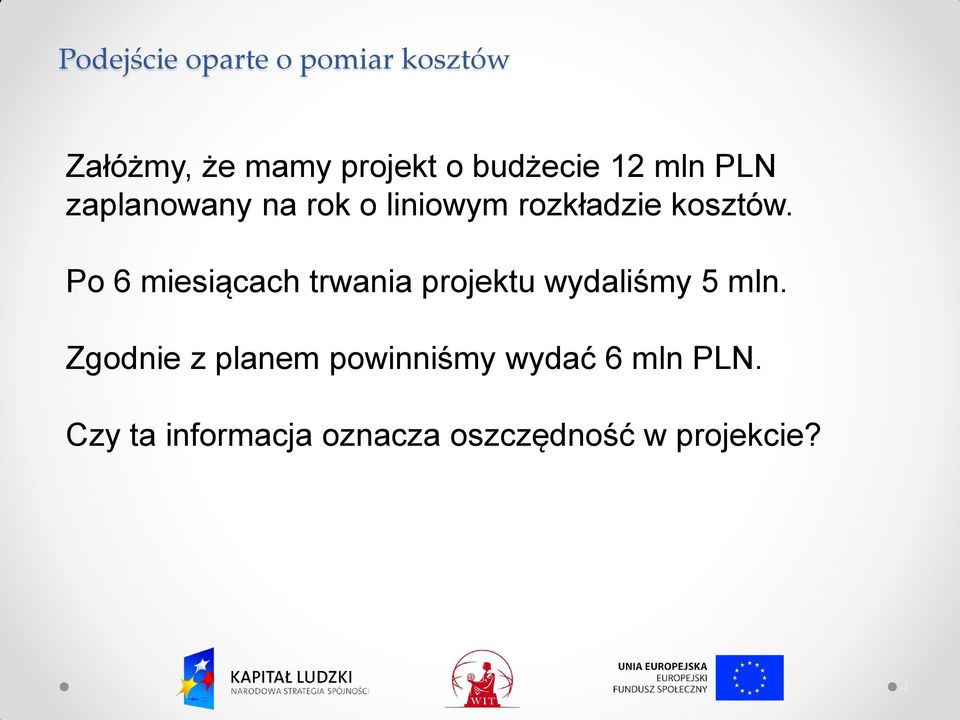

4 Podejście oparte o pomiar kosztów Załóżmy, że mamy projekt o budżecie 12 mln PLN zaplanowany na rok o liniowym rozkładzie kosztów. Po 6 miesiącach trwania projektu wydaliśmy 5 mln. Zgodnie z planem powinniśmy wydać 6 mln PLN. Czy ta informacja oznacza oszczędność w projekcie? 4

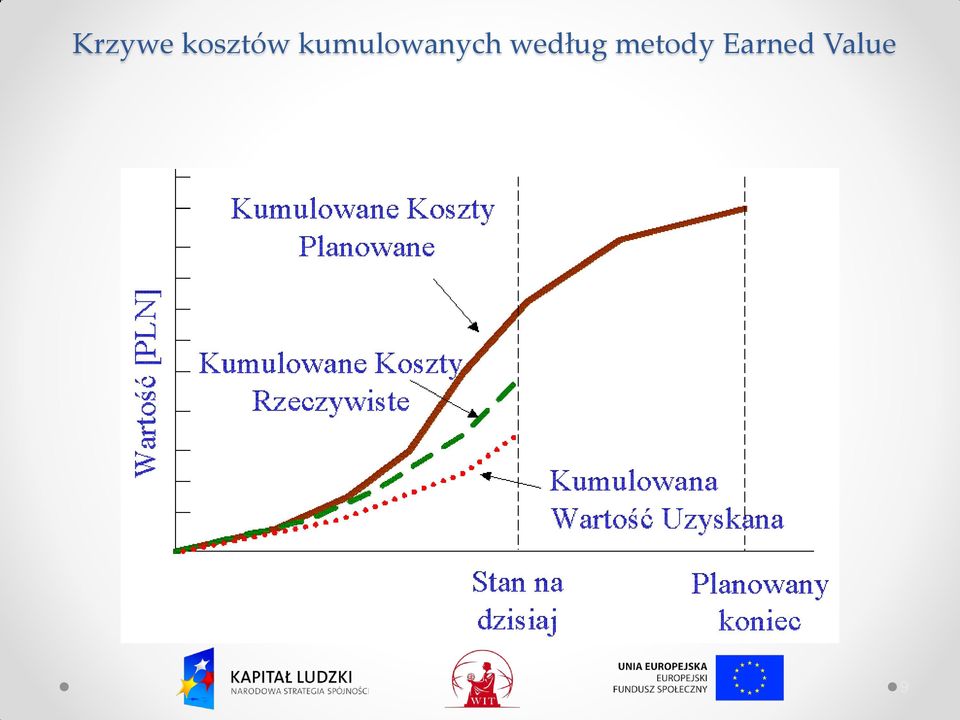

5 Krzywe kosztów kumulowanych według metody tradycyjnej 5

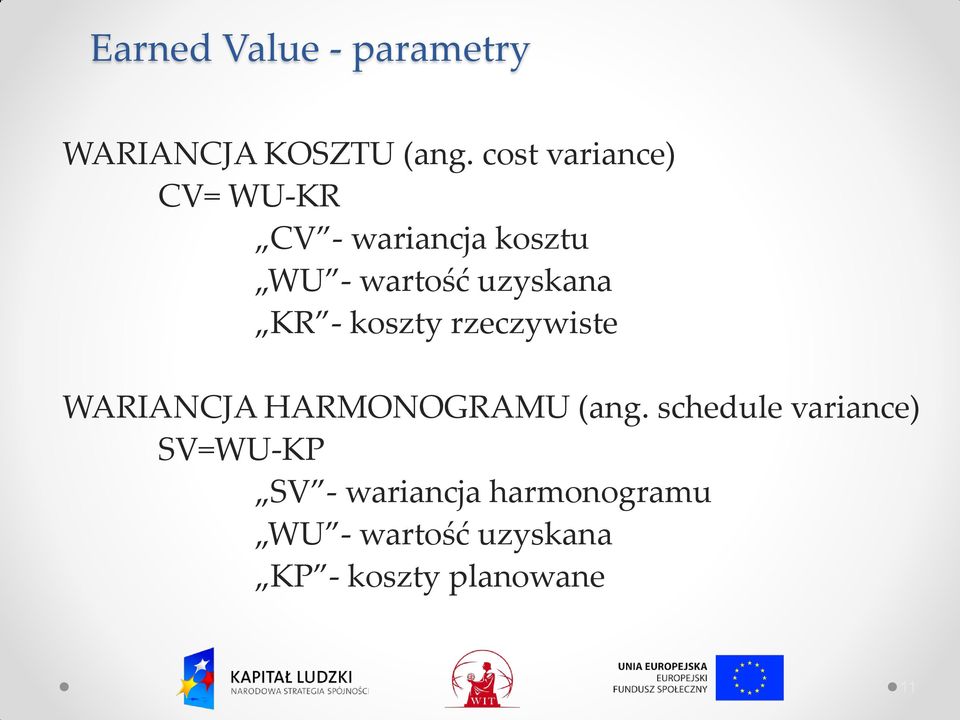

6 Podejście oparte o pomiar kosztów Gdyby zrealizowanych było 50% prac projektu, to mielibyśmy oszczędność. Co w sytuacji, gdybyśmy mieli zrealizowane 40% prac projektu? 40% * 12 MLN = 4,8 mln. Tyle powinno kosztować zrealizowanie 40% prac projektu. Wydaliśmy 5 mln. Prowadzimy projekt z opóźnieniem i drożej niż zakładaliśmy. 6

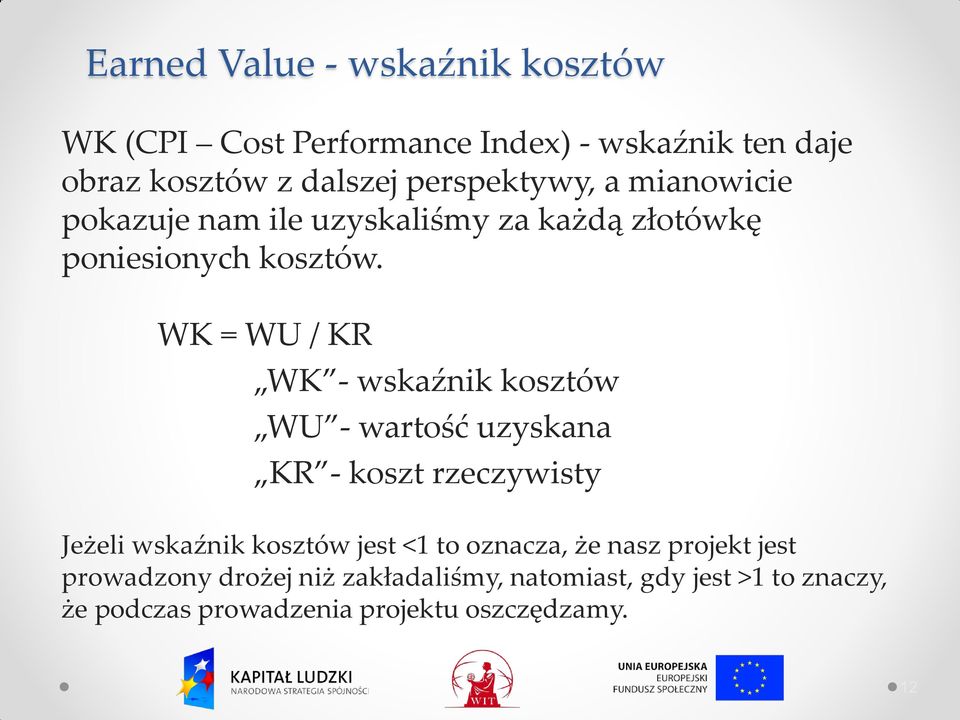

7 Podejście oparte o pomiar kosztów Do wiarygodnej oceny zaawansowania projektu niezbędny jest pomiar rzeczowego wykonania prac projektu w odniesieniu do planowanego czasu i kosztów przedsięwzięcia. 7

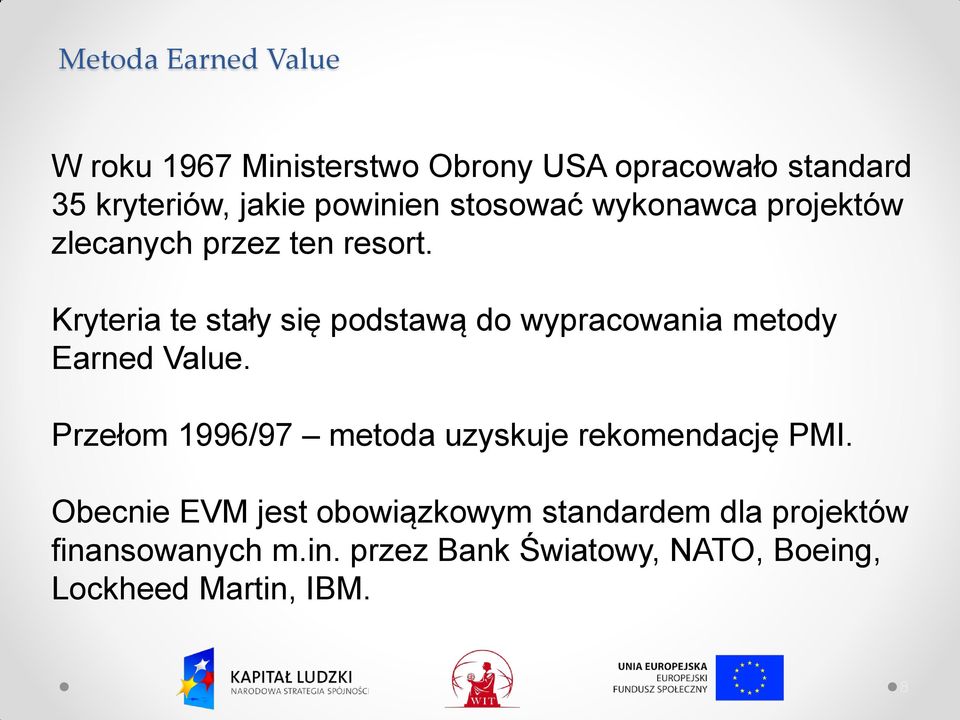

8 Metoda Earned Value W roku 1967 Ministerstwo Obrony USA opracowało standard 35 kryteriów, jakie powinien stosować wykonawca projektów zlecanych przez ten resort. Kryteria te stały się podstawą do wypracowania metody Earned Value. Przełom 1996/97 metoda uzyskuje rekomendację PMI. Obecnie EVM jest obowiązkowym standardem dla projektów finansowanych m.in. przez Bank Światowy, NATO, Boeing, Lockheed Martin, IBM. 8
9 Krzywe kosztów kumulowanych według metody Earned Value 9

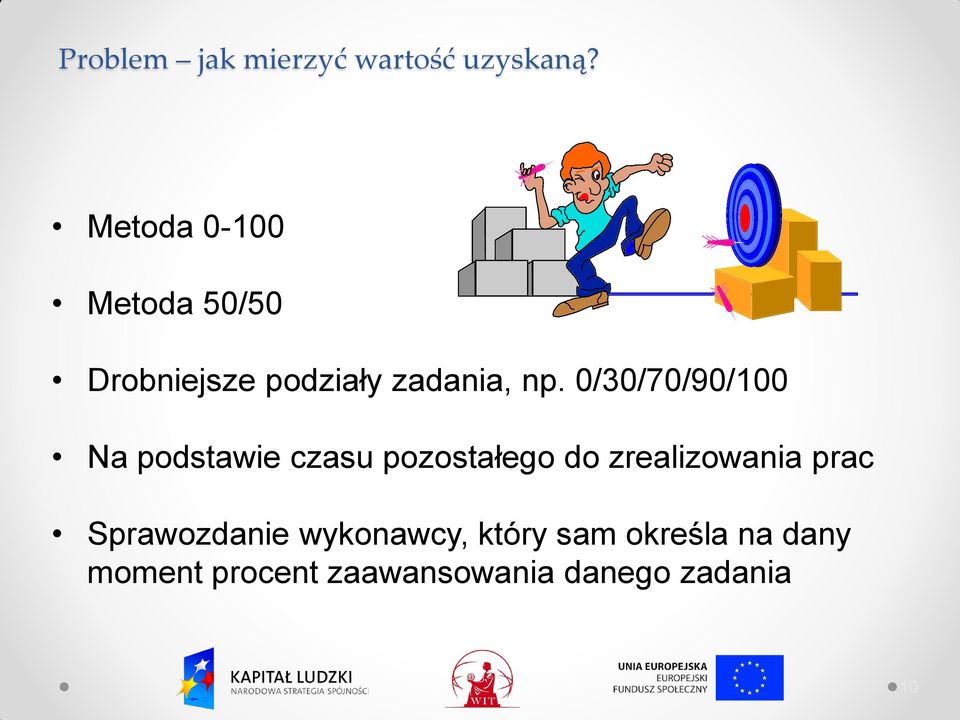

10 Problem jak mierzyć wartość uzyskaną? Metoda Metoda 50/50 Drobniejsze podziały zadania, np. 0/30/70/90/100 Na podstawie czasu pozostałego do zrealizowania prac Sprawozdanie wykonawcy, który sam określa na dany moment procent zaawansowania danego zadania 10

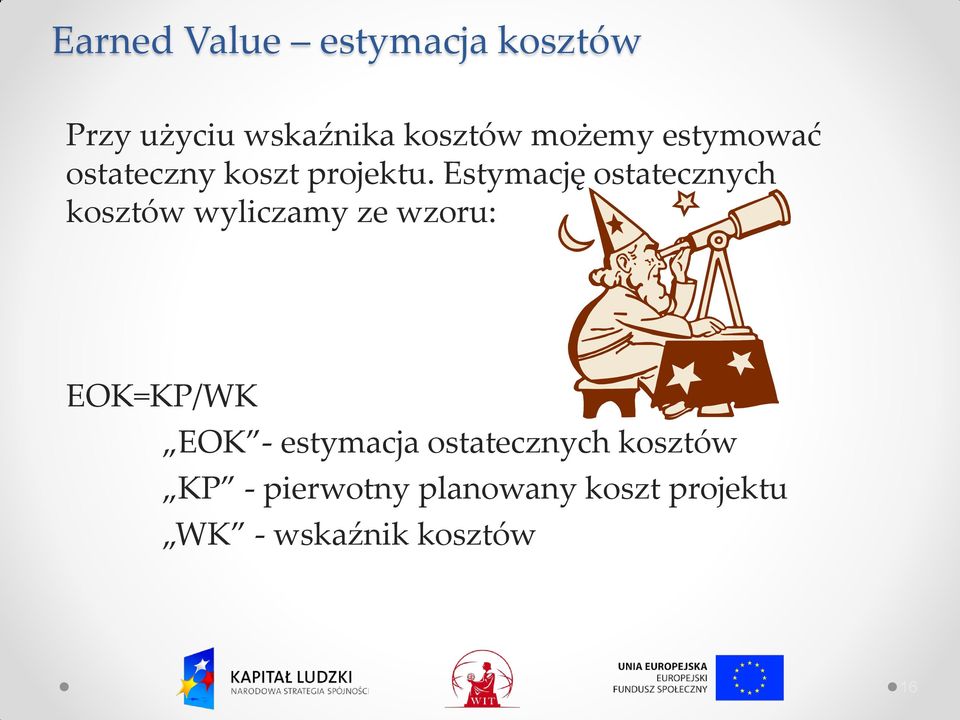

11 Earned Value - parametry WARIANCJA KOSZTU (ang. cost variance) CV= WU-KR CV - wariancja kosztu WU - wartość uzyskana KR - koszty rzeczywiste WARIANCJA HARMONOGRAMU (ang. schedule variance) SV=WU-KP SV - wariancja harmonogramu WU - wartość uzyskana KP - koszty planowane 11
12 Earned Value - wskaźnik kosztów WK (CPI Cost Performance Index) - wskaźnik ten daje obraz kosztów z dalszej perspektywy, a mianowicie pokazuje nam ile uzyskaliśmy za każdą złotówkę poniesionych kosztów. WK = WU / KR WK - wskaźnik kosztów WU - wartość uzyskana KR - koszt rzeczywisty Jeżeli wskaźnik kosztów jest <1 to oznacza, że nasz projekt jest prowadzony drożej niż zakładaliśmy, natomiast, gdy jest >1 to znaczy, że podczas prowadzenia projektu oszczędzamy. 12
13 Earned Value - wskaźnik harmonogramu WH (SPI Schedule Performance Index) - wskaźnik ten porównuje to, co jest wykonane do tego, co było zaplanowane. WH = WU / KP WH - wskaźnik harmonogramu WU - wartość uzyskana KP - koszt planowany Jeżeli wskaźnik harmonogramu jest <1 to znaczy, że nasz projekt jest opóźniany natomiast, gdy jest >1 to prace przebiegają szybciej. 13
14 Trendy wskaźników przykład 1 Projekt jest realizowany zgodnie z zamierzonymi kosztami, ale opóźnia się z tendencją do jeszcze większego opóźnienia. 14
15 Trendy wskaźników przykład 2 Wskaźnik kosztów obniżył się i ustabilizował na poziomie ok. 0.9, ale projekt zaczął być realizowany szybciej z tendencją do dalszego przyspieszania. 15
16 Earned Value estymacja kosztów Przy użyciu wskaźnika kosztów możemy estymować ostateczny koszt projektu. Estymację ostatecznych kosztów wyliczamy ze wzoru: EOK=KP/WK EOK - estymacja ostatecznych kosztów KP - pierwotny planowany koszt projektu WK - wskaźnik kosztów 16
17 Earned Value estymacja harmonogramu Przy użyciu wskaźnika harmonogramu możemy estymować termin ukończenia projektu. Estymację okresu realizacji wyliczamy ze wzoru: EOR=TR/WH EOR - estymacja okresu realizacji TR - pierwotny termin realizacji WH - wskaźnik harmonogramu Odejmując od EOR pierwotny termin realizacji otrzymujemy czas, jaki jest nam jeszcze potrzebny do ukończenia projektu, o ile nie uda nam się zmienić wskaźnika harmonogramu. 17
18 Szacowanie projektu według metody Earned Value 18
19 Earned Value przykład Wróćmy do przykładu z początku prezentacji: Planowany koszt całkowity projektu 12 mln Planowany czas trwania projektu 12 miesięcy Po 6 miesiącach projektu: KR 5 mln KP 6 mln 40% zrealizowanych prac WU = 12*40% = 4,8mln 19
20 Earned Value przykład Odchylenia: Metodą tradycyjną KP-KR = 6-5 = 1 (wiadomość pozytywna) CV = WU-KR = 4,8-5 = -0,2 (wykonujemy projekt powyżej kosztów o CV% = 4,17% SV = WU-KP = 4,8-6 = -1,2 (mamy opóźnienie w stosunku do planu wynoszące SV% = 20% WK (CPI) = WU/KR =0,96 < 1 robimy drożej WH (SPI) = WU/KP=0,8 <1 robimy wolniej 20
21 Earned Value przykład Prognozy: EOK = KPP/WK = 12/0,96 = 12,5 Jeżeli tendencja utrzyma się, to projekt będzie kosztował drożej o 0,5 mln EOR = TR/WH = 12/0,8 = 15 Jeżeli tendencja utrzyma się, to projekt będzie trwał dłużej o 3 miesiące. 21
22 Kontrola projektu co jest potrzebne? Na początku projektu Harmonogram wraz z przypisaniem zasobów do poszczególnych zadań i określeniem ich planowanego procentowego zaangażowania w danym zadaniu. Koszt osobodniówki pracownika w danym projekcie Co tydzień Sprawozdanie zawierające procentowy stan realizacji poszczególnych zadań w projekcie 22
23 Kontrola projektu co jest potrzebne? Lp ID Nazwa zadania Wykonawcy Planowana data rozp. Planowana data zak. Zaawansowanie Stan poprzedni % Zaawansowanie Stan obecny % 1 11 Modyfikacja aplikacji pod względem obsługi cech RŻ, PK, WR Dokumentacja modułu PK, RŻ, WR Realizacja rejestracji danych historycznych całej aplikacji MR Budowa aplikacji do prezentacji danych historycznych RŻ Obsługa nośników w trakcie trwania umowy WR
24 Szacowanie projektu według metody Earned Value 120% 100% 80% 60% 40% Koszty planowane Wartość Uzyskana Koszty Rzeczywiste 20% 0%
25 Osobodni Szacowanie projektu według metody Earned Value Wskaźniki projektu (w osobodniach) Wskaźniki % Planowany cały koszt Estymacja kosztów Wartość uzyskana Planowany czas projektu (dni) Estymacja czasu projektu Koszty plan Koszty rzeczyw. Wartość uzyskana , % 3% 4% 9,05 7,00 8,00 WK WH 0,91 0, ,05 7,00 8,00 0 Planowany cały koszt Estymacja kosztów Koszty plan Koszty rzeczyw. Wartość uzyskana Stan projektu 25
26 Szacowanie projektu według metody Earned Value Wskaźniki projektu (w osobodniach) Wskaźniki % Planowany cały koszt Estymacja kosztów Wartość uzyskana Planowany czas projektu (dni) Estymacja czasu projektu Koszty plan Koszty rzeczyw. Wartość uzyskana , % 3% 4% 9,05 7,00 8,00 WK WH 0,91 0,95 5% 5% 4% 4% 4% 3% 4% 3% 3% 2% 2% 1% 1% 0% Koszty plan Koszty rzeczyw. Wartość uzyskana Zaawansowanie 26
27 Kontrola projektu możliwe do uzyskania efekty Na koniec każdego tygodnia znane będą: Stan zaawansowania procentowego projektu w stosunku do planu. Wyznaczenie wartości uzyskanej projektu. Wyznaczenie kosztów rzeczywistych projektu Począwszy od momentu zrealizowania około 20% prac projektowych można będzie: Estymować ostateczny koszt projektu Estymować ostateczny termin zakończenia prac projektu. 27
28 Wady metod EVM Trudności w precyzyjnym szacowaniu zaawansowania wykonanych prac; Metoda ma sens przy projektach nie krótszych niż rok tylko wtedy może się wykształtować tendencja niezbędna do wyznaczania estymatów zakończenia projektu Wycena rzeczowego zaawansowania prac może dawać nieco odmienne wyniki w zależności od przyjętej metody szacowania. 28
Zarządzanie Projektami Inwestycyjnymi
Zarządzanie Projektami Inwestycyjnymi mgr Marcin Darecki (mdarecki@wz.uw.edu.pl) mgr Magdalena Marczewska (mmarczewska@wz.uw.edu.pl) TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu
Zarządzanie Projektami Inwestycyjnymi
Zarządzanie Projektami Inwestycyjnymi mgr Magdalena Marczewska TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu Warszawskiego mmarczewska@wz.uw.edu.pl Czy możemy sprawdzid czy
ZASTOSOWANIE METODY EARNED VALUE DO OCENY ZAAWANSOWANIA PRAC W PROJEKTACH ZARZĄDZANYCH METODYKAMI UNIWERSALNYMI Włodzimierz Kuzak i Jan Maciejewski
Zeszyty Naukowe Wydziału Informatycznych Technik Zarządzania Wyższej Szkoły Informatyki Stosowanej i Zarządzania Współczesne Problemy Zarządzania Nr 1/2015 ZASTOSOWANIE METODY EARNED VALUE DO OCENY ZAAWANSOWANIA
Metoda Wartości Wypracowanej EVM
Organizacja, przebieg i zarządzanie inwestycją budowlaną Metoda Wartości Wypracowanej EVM dr hab. Mieczysław Połoński prof. SGGW 1 Znaczenie kontroli kosztów robót budowlanych Najważniejsze czynniki decydujące
Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)
Koszty projektowe Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Zarządzanie kosztami Szacowanie kosztów Budżetowanie kosztów Kontrola kosztów Zarządzanie kosztami
Zarządzanie Projektami
Zarządzanie Projektami Wykład 5 Sterowanie wykonawstwem projektu Dr Zbigniew Karwacki Katedra Badań Operacyjnych UŁ Sterowanie projektem metoda wartości uzyskanej (wypracowanej) - EV 1 Z powodu dążenia
WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM
WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM Kraków 13 marca 2012 Globalny integrator i twórca innowacyjnych systemów informatycznych. Polski kapitał siedziba główna Kraków. Kilkadziesiąt
Zarządzania Projektami Monitorowanie i kontrola
Zarządzania Projektami Monitorowanie i kontrola TOMAS Z ŁUKASZEWS KI I N S T Y T U T I N F O R M AT Y K I W Z A R Z Ą D Z A N I U 3. Kontrola czasu w projekcie 2 Pojęcie kontroli Kontrola a ocena Kontrola
W.Stachowski Wielkości w analizie kosztowej Strona 1
W.Stachowski Wielkości w analizie kosztowej Strona 1 BKPH Opis Pole BKPH (budżetowy koszt pracy według harmonogramu) zawiera skumulowane okresowe koszty według planu bazowego, poniesione do daty stanu
PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO
PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO Celem projektu jest nauka budowy harmonogramu sieciowego małego obiektu budowlanego a następnie opanowanie umiejętności śledzenia postępów w przebiegu
Zarządzania Projektami Zarządzanie kosztami
Zarządzania Projektami Zarządzanie kosztami Zarządzanie kosztami TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie kosztami w projekcie 2/50 Koszty w zarządzaniu projektami Układ prezentacji
Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D
Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Temat: Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Termin: do ustalenia Miejsce: do ustalenia Cena: PLN Opis szkolenia:
Zarządzanie projektami
Zarządzanie projektami Wykład 2 Wyznaczanie zakresu projektu Planowanie projektu Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu Wyznaczanie zakresu projektu
Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project
mgr inż. Hubert Anysz, mgr inż. Jacek Zawistowski Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project 1. Wstęp 73 2. Teoretyczne podstawy
FS w Aquanet SA. Poznań, 11.06.2013r.
FS w Aquanet SA Poznań, 11.06.2013r. Andrzej Kaziród Dyrektor Departamentu Rozwoju Infrastruktury (Z-ca MAO) Karol Beszterda Kierownik Biura Zarządzania Programem Inwestycyjnym (Kierownik JRP) Cel Prezentacji
1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem.
1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem. 2/ Wykonawcy: Konsorcjum: Netline Group wraz z Premium Technology
KONTROLA ZAAWANSOWANIA FINANSOWEGO REALIZACJI BUDYNKU BIUROWEGO METODĄ EVM W PROGRAMIE MS PROJECT
Polski Związek Inżynierów i Techników Budownictwa Warsztaty Inżynierów Budownictwa PROBLEMY PRZYGOTOWANIA I REALIZACJI INWESTYCJI BUDOWLANYCH Puławy 19-21.10.2009 Dane bibliograficzne o artykule: http://mieczyslaw_polonski.users.sggw.pl/mppublikacje
Zarządzanie Projektami zgodnie z PRINCE2
Zarządzanie Projektami zgodnie z PRINCE2 Opis Metodyka PRINCE2 powstała na bazie doświadczeń z wielu lat dobrych praktyk zarządzania projektami. Metodyka ta oferuje elastyczne i łatwe do adaptacji podejście
Harmonogramowanie projektów Zarządzanie Zakresem
Harmonogramowanie projektów Zarządzanie Zakresem Zarządzanie zakresem TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie zakresem 2/20 Czas w zarządzaniu projektami Zakres Określone wymagania
Szkolenie 1. Zarządzanie projektami
UNIWERSYTET MARII CURIE-SKŁODOWSKIEJ W LUBLINIE Projekt Nowoczesny model zarządzania w UMCS umowa nr UDA-POKL.04.01.01-00-036/11-00 Pl. Marii Curie-Skłodowskiej 5, 20-031 Lublin, www.nowoczesny.umcs.lublin.pl
Kontroling Projektów Stanisław Gasik
1 Wprowadzenie Kontroling Projektów Stanisław Gasik w: Controlling w zarządzaniu przedsiębiorstwem, red. T. Kamiński, Wydawnictwo AFiBV, Warszawa 2013 Projektowe podejście do zarządzania składa się z kilku
KRZYSZTOF REDLARSKI PODSTAWY METODYKI ZARZĄDZANIA PROJEKTAMI W UJĘCIU KLASYCZNYM
KRZYSZTOF REDLARSKI PODSTAWY METODYKI ZARZĄDZANIA PROJEKTAMI W UJĘCIU KLASYCZNYM Gdańsk 2016 PRZEWODNICZĄCY KOMITETU REDAKCYJNEGO WYDAWNICTWA POLITECHNIKI GDAŃSKIEJ Janusz T. Cieśliński RECENZENT Witold
OCENA BIEŻĄCEJ I PROGNOZA PRZYSZŁEJ REALIZACJI PROJEKTU NA PODSTAWIE WARTOŚCI ZREALIZOWANEJ
PRACE NAUKOWE UNIWERSYTETU EKONOMICZNEGO WE WROCŁAWIU RESEARCH PAPERS OF WROCŁAW UNIVERSITY OF ECONOMICS nr 335 2014 Rachunek kosztów i rachunkowość zarządcza. Teoria i praktyka ISSN 1899-3192 Marcin Klinowski
Jesienna Szkoła Zarządzania Projektami Innowacyjnymi AON
Zarządzanie Projektami Innowacyjnymi AON 2012 Jesienna Szkoła Zarządzania Projektami Innowacyjnymi AON 08 19 Października 2012 Projekt Nr 51/PMKI/U/14-06.10/2011 finansowany w ramach programu MNiSzW Kreator
Projekt: Część I Część II
Projekt: Część I Wykonanie harmonogramu realizacji budynku gospodarczego w oparciu o dane wyjściowe, oraz z uwzględnieniem następujących wytycznych: - rozpoczęcie robót powinno nastąpić 05.09.2011 - prace
PODSTAWY ZARZĄDZANIA PROJEKTAMI
Bogdan Miedziński PODSTAWY ZARZĄDZANIA PROJEKTAMI Dorocie żonie, wiernej towarzyszce życia 1 SPIS TREŚCI Wstęp................................................. 9 1. Zarządzanie projektami z lotu ptaka....................
Liczba godzin Punkty ECTS Sposób zaliczenia. ćwiczenia 16 zaliczenie z oceną
Wydział: Zarządzanie i Finanse Nazwa kierunku kształcenia: Zarządzanie Rodzaj przedmiotu: podstawowy Opiekun: prof. nadzw. dr hab. Elżbieta Weiss Poziom studiów (I lub II stopnia): II stopnia Tryb studiów:
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Opis Zarządzanie przedsięwzięciami należy do jednych z najefektywniejszych metod organizacyjnych operowania zasobami firmy. Jest jednocześnie
STUDIA PODYPLOMOWE ZARZĄDZANIE PROJEKTAMI Edycja 2011/2012
STUDIA PODYPLOMOWE ZARZĄDZANIE PROJEKTAMI Edycja 2011/2012 Program studiów opracował: Grzegorz Karpiuk CEL STUDIÓW 1. Zdobycie przez uczestników wiedzy i kompetencji z zakresu zarządzania projektami oraz
Akademia PMP przygotowanie do egzaminów PMP /CAPM - edycja weekendowa
A PMP Akademia PMP przygotowanie do egzaminów PMP /CAPM - edycja weekendowa Czas trwania: 5 dni (40 h) Poziom trudności: Zaawansowany Autoryzacja: APM Group Ltd Opis: Akademia PMP to 5-dniowy, intensywny
Zarządzanie finansami projektu. Sabina Rokita
Zarządzanie finansami projektu Sabina Rokita 1 Zarządzanie kosztami projektu obejmuje:* 1.Szacowanie kosztów określanie przybliŝonych kosztów zasobów koniecznych do realizacji działań projektu; 2.BudŜetowanie
Inżynieria oprogramowania. Część 8: Metoda szacowania ryzyka - PERT
UNIWERSYTET RZESZOWSKI KATEDRA INFORMATYKI Opracował: mgr inż. Przemysław Pardel v1.01 2010 Inżynieria oprogramowania Część 8: Metoda szacowania ryzyka - PERT ZAGADNIENIA DO ZREALIZOWANIA (3H) PERT...
REGULAMIN REALIZACJI PROJEKTU EDUKACYJNEGO
REGULAMIN REALIZACJI PROJEKTU EDUKACYJNEGO w GIMNAZJUM NR 1 IM. JANA KOCHANOWSKIEGO W KOLUSZKACH I. ZASADY REALIZACJI PROJEKTU Uczeń Gimnazjum ma obowiązek zrealizować projekt edukacyjny na podstawie 21a
Wprowadzenie do zarządzania projektami
Wprowadzenie do zarządzania projektami Project Management dr Marek Wąsowicz Katedra Projektowania Systemów Zarządzania, UE Wrocław Wrocław, 23 października 2012 r. Zawartość modułu (4h): wskazanie możliwości
Informacja w zakresie realizacji dochodów budżetu miasta według źródeł za I półrocze 2014 roku
Informacja w zakresie realizacji dochodów budżetu miasta według źródeł za I półrocze 214 roku Zgodnie z ustawą o finansach publicznych dochody budżetu prezentowane są w dwóch częściach: dochody bieżące
STUDIA PODYPLOMOWE ZARZĄDZANIE PROJEKTAMI INFORMATYCZNYMI
Zeszyty Naukowe Wydziału Informatycznych Technik Zarządzania Wyższej Szkoły Informatyki Stosowanej i Zarządzania Współczesne Problemy Zarządzania Nr 1/2011 STUDIA PODYPLOMOWE ZARZĄDZANIE PROJEKTAMI INFORMATYCZNYMI
Uchwała Nr 211/XXI/2012 Rady Miejskiej w Radzyminie z dnia 25 września 2012 r.
Uchwała Nr 211/XXI/2012 Rady Miejskiej w Radzyminie z dnia 25 września 2012 r. w sprawie zmiany Wieloletniej Prognozy Finansowej Gminy Radzymin na lata 2012 2023 Na podstawie art. 226, art. 227, art. 230
RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010
RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010 Odpowiada na pytania: Jaka część projektów IT kończy się w Polsce sukcesem? Jak wiele projektów sponsorowanych jest przez instytucje publiczne? Czy kończą się
Zarządzanie projektami
Zarządzanie projektami Wykład 2 Wyznaczanie zakresu projektu Planowanie projektu Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu Wyznaczanie zakresu projektu
ZARZĄDZANIE PROJEKTAMI. Tomasz Janka KFDZOM Kołobrzeg, 21 września 2017
ZARZĄDZANIE PROJEKTAMI Tomasz Janka KFDZOM Kołobrzeg, 21 września 2017 A CO JA Z TEGO BĘDĘ MIAŁ? Oszczędność pieniędzy Zwiększenie wydajności Szybsze wdrożenie Skrócenie procesu decyzyjnego Osiągnięcie
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych 2014-2020. O SZKOLENIU Szkolenie wskazuje, w jaki sposób można obniżyć finansowanie przedsięwzięć
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Zarządzanie projektami - opis przedmiotu
Zarządzanie projektami - opis przedmiotu Informacje ogólne Nazwa przedmiotu Zarządzanie projektami Kod przedmiotu 04.7-WZ-EkoP-ZP-S16 Wydział Kierunek Wydział Ekonomii i Zarządzania Ekonomia Profil ogólnoakademicki
Zarządzanie projektami
Zarządzanie projektami Dorota Kuchta www.ioz.pwr.wroc.pl/pracownicy/kuchta/dydaktyka.htm Projekt Ma jasny cel Unikatowy zdefiniowany koniec Angażuje zasoby ludzkie Procesy zarządzani projektem Zarządzanie
Regulamin realizacji projektów edukacyjnych w Gimnazjum w Wąwelnie
Załącznik nr 13 Regulamin realizacji projektów edukacyjnych w Gimnazjum w Wąwelnie Ustalenia ogólne 1. Uczniowie gimnazjum mają obowiązek przystąpienia do realizacji projektu edukacyjnego, którego temat
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego. 1. Cel szkolenia
1. Cel szkolenia m szkolenia jest nauczenie uczestników stosowania standardu PRINCE2 do Zarządzania Projektami Informatycznymi. Metodyka PRINCE2 jest jednym z najbardziej znanych na świecie standardów
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM 2014-2020 (EFS I EFRR) + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM 2014-2020 (EFS I EFRR) + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych KORZYŚCI Z UCZESTNICTWA W SZKOLENIU Dzięki szkoleniu uczestnik jest przygotowany
Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.
Praca z planami bazowymi, Wizualizacja planów bazowych, Plany pośrednie, Wprowadzanie wartości rzeczywistych, Przedstawianie informacji o postępie prac, Analiza odchyleń. zarządzanie projektem i portfelem
Regulamin realizowania projektów edukacyjnych w Gimnazjum 27 im Mariusza Zaruskiego w Gdańsku
Regulamin realizowania projektów edukacyjnych w Gimnazjum 27 im Mariusza Zaruskiego w Gdańsku 1. 1. Projekty realizowane są przez uczniów w klasie drugiej, a w szczególnych wypadkach ich realizacja może
Zastosowania informatyki w gospodarce Projekt
Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie
PRINCE Foundation
PRINCE2 2009 Foundation Istota PRINCE2 Metodyka PRINCE2 stanowi doskonałą podstawę do realizacji wszelkich projektów w przedsiębiorstwach i organizacjach dowolnej wielkości i branży. Pozwala w zorganizowany
SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY
Załącznik nr 26 SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY Niniejsze opracowanie ma na celu przedstawienie
Zarządzanie projektami w NGO
Zarządzanie projektami w NGO Warsztaty dla Grupy Nowe Technologie Federacja Organizacji Służebnych MAZOWIA 4 września 2012 Projekt współfinansowany jest ze środków Unii Europejskiej w ramach Europejskiego
WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ
Zeszyty Naukowe 179-201 Waldemar ŁABUDA 1 WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ Streszczenie Artykuł
Zarządzanie projektami. Zarządzanie czasem w projekcie
Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem (zasady, procedury i dokumentacja
PRAKTYKA ZARZĄDZANIA PROJEKTAMI W OPARCIU O PMBOK GUIDE 5TH.ED.
PRAKTYKA ZARZĄDZANIA PROJEKTAMI W OPARCIU O PMBOK GUIDE 5TH.ED. Możliwość uzyskania 23 punktów PDU Cel szkolenia: Celem szkolenia jest podniesienie efektywności działań uczestników szkolenia w projektach
Zarządzanie projektami. Wykład 2 Zarządzanie projektem
Zarządzanie projektami Wykład 2 Zarządzanie projektem Plan wykładu Definicja zarzadzania projektami Typy podejść do zarządzania projektami Cykl życia projektu/cykl zarządzania projektem Grupy procesów
Dlaczego warto zarządzać projektem informatycznym
Dlaczego warto zarządzać projektem informatycznym Każdy realizuje projekty Jakkolwiek je nazwiemy: - złożoną sytuacją, - skomplikowanym zadaniem, - zaplanowaną zmianą, - skoordynowanym działaniem Każdy
Wsparcie narzędziowe zarządzania ryzykiem w projektach
Wsparcie narzędziowe zarządzania ryzykiem w projektach Spotkanie 1 Zbigniew Misiak (BOC IT Consulting) Podyplomowe Studia Menedżerskie Zarządzanie projektami informatycznymi Czym się będziemy zajmować?
Regulamin realizacji projektów edukacyjnych uczniów. Publicznego Gimnazjum nr 14. w Zespole Szkół Integracyjnych im. Jana Pawła II w Radomiu
Regulamin realizacji projektów edukacyjnych uczniów Publicznego Gimnazjum nr 14 w Zespole Szkół Integracyjnych im. Jana Pawła II w Radomiu Ustalenia ogólne 1. Każdy uczeń ma obowiązek zrealizować co najmniej
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Regulamin realizacji projektów edukacyjnych w Miejskim Gimnazjum nr 1 w Oświęcimiu
Regulamin realizacji projektów edukacyjnych w Miejskim Gimnazjum nr 1 w Oświęcimiu I. Ustalenia ogólne 1. Uczeń gimnazjum w myśl rozporządzenia Ministra Edukacji Narodowej z 20.08.2010r. realizuje przynajmniej
Analizy przedrealizacyjne w pilotażowych projektach ppp
Analizy przedrealizacyjne w pilotażowych projektach ppp Jak wybrać doradcę i określić zakres niezbędnych analiz Michał Piwowarczyk z-ca dyrektora Departament Wsparcia Projektów Partnerstwa Publiczno-Prywatnego
Zarządzanie projektami. Zarządzanie czasem w projekcie
Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem 2. Określanie działań (określanie
PRINCE2. Metodyka zarządzania projektami. Na podstawie prezentacji R. Radzik, J. Binkiewicz, K. Kasprzak
PRINCE2 Metodyka zarządzania projektami Na podstawie prezentacji R. Radzik, J. Binkiewicz, K. Kasprzak Metodyka PRINCE2 PRINCE2 Project IN Controlled Environments v.2 Określa: Co należy zrobić Dlaczego
Zarządzanie projektami. Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu
Zarządzanie projektami Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu URUCHAMIANIE REALIZACJI PROJEKTU Elementy procesu rozpoczęcia prac projektowych 1. Rekrutacja
Akredytowane szkolenie i egzamin. Zarządzanie projektami w oparciu o metodykę PRINCE2 Fundation
Akredytowane szkolenie i egzamin. Zarządzanie projektami w oparciu o metodykę PRINCE2 Fundation Opis Progress Project zaprasza do zapoznania się z programem szkolenia organizowanego przez partnera szkoleniowego,
Objaśnienia do Wieloletniej Prognozy Finansowej Powiatu Opolskiego na lata
Objaśnienia do Wieloletniej Prognozy Finansowej Powiatu Opolskiego na lata 2019 2022 Obowiązek opracowania Wieloletniej Prognozy Finansowej (w skrócie WPF), wynika z art. 230 ustawy z dnia 27 sierpnia
Staże i praktyki zagraniczne dla osób kształcących się i szkolących zawodowo
Fundacja Rozwoju Systemu Edukacji Staże i praktyki zagraniczne dla osób kształcących się i szkolących zawodowo Projekt systemowy w obszarze edukacji w ramach Europejskiego Funduszu Społecznego, Program
Earned Value Management a budżetowanie elastyczne kosztów projektu
Jarosław Kujawski * Earned Value Management a budżetowanie elastyczne kosztów projektu Wstęp Od kilku lat zainteresowaniem teoretyków i praktyków w Polsce cieszy się zarządzanie projektami (Project Management
Warunki realizacji projektu edukacyjnego w Gimnazjum nr 34 w Szczecinie
Warunki realizacji projektu edukacyjnego w Gimnazjum nr 34 w Szczecinie 1. Uczniowie Gimnazjum nr 34 w Szczecinie biorą udział w realizacji projektu edukacyjnego. 2. Projekt edukacyjny jest zespołowym,
Dlaczego warto planować:?
Dlaczego warto planować:? Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Społecznego oraz budżetu państwa w ramach Zintegrowanego Programu Operacyjnego Rozwoju Regionalnego Dlaczego
Metoda łańcucha krytycznego w zarządzaniu projektem. Dorota Kuchta
Metoda łańcucha krytycznego w zarządzaniu projektem Dorota Kuchta Zarządzanie czasem projektu : 1.Definicja zadań 2.Ustalanie kolejności zadań 3.Szacowanie czasu trwania zadań 4.Harmonogramowanie 5.Kontrola
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
KURSY DLA ZAWODU TECHNIK INFORMATYK
UL. FORDOŃSKA 120, BYDGOSZCZ TEL. 52 345 3 4/5 ZESPÓŁ SZKÓŁ EKONOMICZNO-HOTELARSKICH IM. EMILII GIERCZAK W KOŁOBRZEGU KURSY DLA ZAWODU TECHNIK INFORMATYK 1) Instalacja i konfiguracja MS Project Server
Warunki realizacji projektu edukacyjnego w Publicznym Gimnazjum nr 3 w Zespole Szkół w Chrzastawie Wielkiej
Warunki realizacji projektu edukacyjnego w Publicznym Gimnazjum nr 3 w Zespole Szkół w Chrzastawie Wielkiej I. POSTANOWIENIA OGÓLNE 1. Uczniowie Gimnazjum w Chrząstawie Wielkiej biorą obowiązkowo udział
Wykład Zarządzanie projektami Zajęcia 3 Zarządzanie czasem w projekcie Zarządzanie kosztami projektu
Wykład Zarządzanie projektami Zajęcia Zarządzanie czasem w projekcie Zarządzanie kosztami projektu dr Stanisław Gasik s.gasik@vistula.edu.pl www.sybena.pl/uv/014-wyklad-eko-zp-9-pl/wyklad.pdf Zarządzanie
OFERTA. Zarządzanie projektami O K R E Ś L E N I E Z A S O B Ó W
OFERTA OFERTA Każdy projekt, realizowany bez profesjonalnego przygotowania i nadzoru, zawsze narażony jest na znaczne opóźnienia a nawet ryzyko całkowitego zatrzymania jego realizacji Podstawowe problemy,
DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI
DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI TERMIN od: TERMIN do: CZAS TRWANIA:12 dni MIEJSCE: CENA: 7600 zł netto Tempo i złożoność funkcjonowania organizacji sprawia, że udana realizacja firmowych
Zarządzanie projektami. Porównanie podstawowych metodyk
Zarządzanie projektami Porównanie podstawowych metodyk Porównanie podstawowych metodyk w zarządzaniu projektami PRINCE 2 PMBOK TENSTEP AGILE METODYKA PRINCE 2 Istota metodyki PRINCE 2 Project IN Controlled
STUDIA PODYPLOMOWE Zarządzanie Projektami
STUDIA PODYPLOMOWE Zarządzanie Projektami (Program studiów) Opracowanie: dr inż. Jacek Jakieła Program studiów Zarządzanie projektami 2 CEL STUDIÓW, ADRESAT I PROFIL ABSOLWENTA Studia podyplomowe Zarządzanie
Zarządzanie projektami. Wykład 1 - Projekt
Zarządzanie projektami Wykład 1 - Projekt Plan wykładu Informacje organizacyjne Prezentacja sylabusa Omówienie zasad zaliczenia przedmiotu Definicja projektu Współzależne cechy projektu Projekt/Program/Portfel
ZASADY I WARUNKI REALIZACJI PROJEKTU EDUKACYJNEGO W PUBLICZNYM GIMNAZJUM W SZCZAWNIE-ZDROJU
ZASADY I WARUNKI REALIZACJI PROJEKTU EDUKACYJNEGO W PUBLICZNYM GIMNAZJUM W SZCZAWNIE-ZDROJU Ustalenia ogólne 1. Uczeń gimnazjum realizuje projekt edukacyjny w danym roku szkolnym, określony rozporządzeniem
ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami
ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami Opis ćwiczenia W poniższym zadaniu, uczestnicy muszą zaplanować tydzień sprzedaży lodów na ulicy w ich rodzinnym mieście (centrum).
Regulamin realizacji projektu edukacyjnego w Publicznym Gimnazjum Sportowym nr 11 im. Janusza Kusocińskiego w Wałbrzychu
Regulamin realizacji projektu edukacyjnego w Publicznym Gimnazjum Sportowym nr 11 im. Janusza Kusocińskiego w Wałbrzychu Podstawa prawna: 21a Rozporządzenie z dnia 30 kwietnia 2007 r. w sprawie warunków
Szczegółowy Opis Przedmiotu Zamówienia
MINISTERSTWO ADMINISTRACJI i CYFRYZACJI Warszawa, dnia 04 kwietnia 2014 r. DEPARTAMENT FUNDUSZY STRUKTURALNYCH Szczegółowy Opis Przedmiotu Zamówienia I. Wstęp Program Operacyjny Innowacyjna Gospodarka
Realizacja projektów unijnych w sektorze publicznym
1 Grzegorz Karwatowicz Marek Dominik Peda Realizacja projektów unijnych w sektorze publicznym Spis treści Realizacja projektów unijnych w sektorze publicznym Wstęp..3 Rozdział I Monitoring, ewaluacja i
PROGNOZOWANIE CZASU ZAKOŃCZENIA INWESTYCJI NA PODSTAWIE JEJ BIEŻĄCEGO ZAAWANSOWANIA
METODY ILOŚCIOWE W BADANIACH EKONOMICZNYCH Tom XIII/3, 2012, str. 169 179 PROGNOZOWANIE CZASU ZAKOŃCZENIA INWESTYCJI NA PODSTAWIE JEJ BIEŻĄCEGO ZAAWANSOWANIA Mieczysław Połoński Katedra Geoinżynierii Szkoła
Działanie 10.1 Usługi rozwojowe dla MŚP. Wymagania w zakresie wskaźników
Działanie 10.1 Usługi rozwojowe dla MŚP Wymagania w zakresie wskaźników Podstawy prawne Wytyczne w zakresie monitorowania postępu rzeczowego realizacji programów operacyjnych na lata 2014-2020; Rozporządzenie
Cykl szkoleń z zarządzania projektami z certyfikacją IPMA poziom D - IV
Szkolenie zamknięte Cykl szkoleń z zarządzania projektami z certyfikacją IPMA poziom D - IV Opis szkolenia i cel Szkolenie ma na celu zapoznanie uczestników z metodyką zarządzani projektami oraz przygotować
Case Study. Rozwiązania dla branży metalowej
Case Study Rozwiązania dla branży metalowej Charakterystyka klienta Firma produkująca wyroby ze stali czarnej, aluminium, stali nierdzewnej oraz elementy konstrukcji i konstrukcje metalowe. W palecie rozwiązań
Granty DR TOMASZ JANUS badawcze
DR TOMASZ JANUS Granty badawcze Zarządzanie projektem badawczym Zarządzanie projektem badawczym Zarządzanie projektem Zastosowanie wiedzy, umiejętności, narzędzi i technik działania projektu w celu zaspokojenia
Elementy podlegające monitoringowi i ewaluacji w ramach wdrażania LSR 2014-2020 dla obszaru PLGR
Elementy podlegające monitoringowi i ewaluacji w ramach LSR 2014-2020 dla obszaru 1. Monitoring i ewaluacja LSR 2014-2020 W niniejszym rozdziale przedstawiono opis prowadzenia ewaluacji i monitoringu w
Współczesne koncepcje rachunkowości zarządczej. prowadzenie dr Adam Chmielewski
Współczesne koncepcje rachunkowości zarządczej prowadzenie dr Adam Chmielewski 1 Systemy controllingowe systemy wspierające zarządzanie przedsiębiorstwem dostarczają informacji do podejmowania decyzji
Kryteria jakościowe oceny merytorycznej projektu
Kryteria jakościowe oceny merytorycznej projektu Projekt LdV Mobility Projekt to przedsięwzięcie zorientowane na cel o określonym czasie trwania o wysokim stopniu złoŝoności wymagające zaangaŝowania określonych
Inżynieria oprogramowania - opis przedmiotu
Inżynieria oprogramowania - opis przedmiotu Informacje ogólne Nazwa przedmiotu Inżynieria oprogramowania Kod przedmiotu 11.3-WK-IiED-IO-W-S14_pNadGenRB066 Wydział Kierunek Wydział Matematyki, Informatyki
BIEŻĄCA KONTROLA KOSZTÓW REALIZACJI OBIEKTU BUDOWLANEGO METODĄ EARNED VALUE
METODY ILOŚCIOWE W BADANIACH EKONOMICZNYCH Tom XII/2, 2011, str. 279 290 BIEŻĄCA KONTROLA KOSZTÓW REALIZACJI OBIEKTU BUDOWLANEGO METODĄ EARNED VALUE Mieczysław Połoński, Paweł Komendarek Katedra Geoinżynierii
