1 Zarządzania Projektami Monitorowanie i kontrola TOMAS Z ŁUKASZEWS KI I N S T Y T U T I N F O R M AT Y K I W Z A R Z Ą D Z A N I U 3. Kontrola czasu w projekcie 2 Pojęcie kontroli Kontrola a ocena Kontrola jest procesem polegającym na zapewnianiu, że działania w projekcie są wykonywane zgodne z planem (preliminarzem, budżetem, harmonogramem, itp.) Proces kontroli jest realizowany w całym okresie trwania projektu, a jej przedmiotem mogą być zasoby i zadania (ich parametry). Kontrola mierzy postęp w realizacji celów, umożliwia wykrycie odchyleń od planu i podjęcie odpowiednich działań korygujących. Różnice pomiędzy kontrolą a oceną: kontrola to ciągłe nadzorowaniu postępu projektu, ocena to okresowe sprawdzanie sytuacji; kontrola skupia się na szczegółach elementów składowych projektu, podczas gdy ocena dotyczy w większej mierze danych ogólnych; za działania związane z kontrolą odpowiedzialny jest menedżer zarządzający projektem, podczas gdy ocenę przeprowadza zwykle osoba lub grupa osób niezajmujących się bezpośrednio realizacją danego projektu. 3 4 Kontrola w projekcie 1

2 Kontrola w projekcie Normy i metody kontroli Ustalenie norm Pomiar wyników Co będzie kontrolowane? Jakie normy wyznaczyć? Proces kontroli W jakich jednostek mierzyć? Porównanie wyników z normami Ocena i działanie Normy: stanowią kryteria, przez porównanie z którymi można mierzyć wyniki uzyskiwane w projekcie. określane są na podstawie planów, standardów, danych o rynku i konkurencji oraz własnych doświadczeń organizacji. dotyczą kosztu, czasu, pracy, jakości, etc. 5 6 Ustalanie norm Kontrola w projekcie Przedmiot kontroli Parametry Normy Zadanie Data rozpoczęcia Data zakończenia Koszt Praca Data Data Kwota zł Przedmiot kontroli Parametry Normy Stworzenie koncepcji systemu Data rozpoczęcia Data zakończenia Koszt Praca Przykład Ilość roboczogodzin 6490 zł 352 roboczogodziny Ustalenie norm Pomiar wyników Proces kontroli Porównanie wyników z normami Jak mierzyć stopień osiągnięcia wyników? Co brać pod uwagę przy pomiarze? Ocena i działanie 7 8 Kontrola w projekcie 2

3 Pomiar wyników Pomiar wyników Pomiar ma na celu ustalenie rzeczywistego stanu projektu w badanym obszarze. Pomiar wyników powinien cechować się: aktualnością zebranych informacji, zgodnością informacji z założonymi normami, pojemnością zebranych informacji, czyli czy wszystkie informacje prezentują całość badanej sytuacji, wysokim stopniem ważności zebranych informacji, elastycznością otrzymywanych informacji informacje muszą być takie, aby można je było stosować w warunkach zmienionych planów, zmian w otoczeniu itp. obiektywizmem Przedmiot kontroli Data pomiaru Parametry Wyniki Zadanie Data Postęp prac Czas Koszt Praca Przedmiot kontroli Data pomiaru Parametry Wyniki Stworzenie koncepcji systemu Przykład Postęp prac 30% Stopień wykonania Daty realizacji Suma kosztów Wielkość nakładu Data rozpoczęcia Koszt Praca 2500 zł 105,6 roboczogodziny 9 10 Kontrola w projekcie Porównanie z normami Ustalenie norm Pomiar wyników Proces kontroli Porównanie wyników z normami Jakie uzyskano informacje o wynikach projektu? Jak korzystać z uzyskanych informacji? Ocena i działanie Uzyskane w projekcie rzeczywiste wartości mierzonych czynników można porównywać do: ich wartości planowanych, wartości rzeczywistych innych czynników, wartości planowanych innych czynników. Np. pomiar kosztów poniesionych w projekcie może być dokonywany w odniesieniu do: zaplanowanych kosztów zadań, do wartości zrealizowanych zadań, wartości zaplanowanych zadań Kontrola w projekcie 3

4 Porównanie wyników z normami Kontrola w projekcie koszt bazowy 1947 Proces kontroli koszt rzeczywisty 2500 Ustalenie norm Pomiar wyników Porównanie wyników z normami Ocena i działanie Zadanie Stworzenie koncepcji systemu Parametry Normy/Wyniki Bazowe Aktualne Rzeczywiste Postęp 45% 30% 30% Data rozpoczęcia Koszt 1947 zł 2500 zł 2500 zł Praca 158,4 rh 105,6rh 105,6 rh Jaki jest stan projektu? Jakie są prognozy rozwoju sytuacji? Jakie działania podjąć? Ocena i prognoza Działania w procesie kontroli Ocena stanu Zadanie Parametry Odchylenia Stworzenie koncepcji systemu Czas Koszt Praca Rozpoczęcie zadania opóźnione 6 dni Koszt zadania przekroczony o 553 zł Praca opóźniona 52,8 roboczogodziny Ocena i działanie Prognoza Stworzenie koncepcji systemu Data zakończenia Koszt całkowity 7043 zł Pozostała praca 246,4 roboczogodziny Utrzymanie stanu Korekta odchyleń Zmiana norm Kontrola w projekcie 4

5 Działania korygujące Zwiększenie ilość zasobów: przydzielenie dodatkowych wykonawców, modyfikacja kalendarzy zasobów lub projektu, 3. Kontrola czasu w projekcie przydzielenie nadgodzin do zasobów. Zmiana relacji między zadaniami Zmiana rozkładu pracy zasobów Monitorowanie postępu prac w projekcie Plan bazowy Monitorowanie postępu prac Plan bazowy Sposoby rejestrowania postępu pracy Metody określania wielkości postępu prac Aktualizacja postępu prac Odchylenia i ich analiza Plan bazowy to zatwierdzony, finalny plan przedsięwzięcia zawierający informacje o zadaniach, zasobach i ich przydziałach. Plan bazowy stanowi wzorzec porównywany ze stanem faktycznym w celu monitorowania i kontroli postępu prac. Węższy zakres posiada plan pośredni: różni się on od bazowego tym, że zawiera tylko informacje o datach, nie określa natomiast danych o zasobach i ich zużyciu Kontrola w projekcie 5

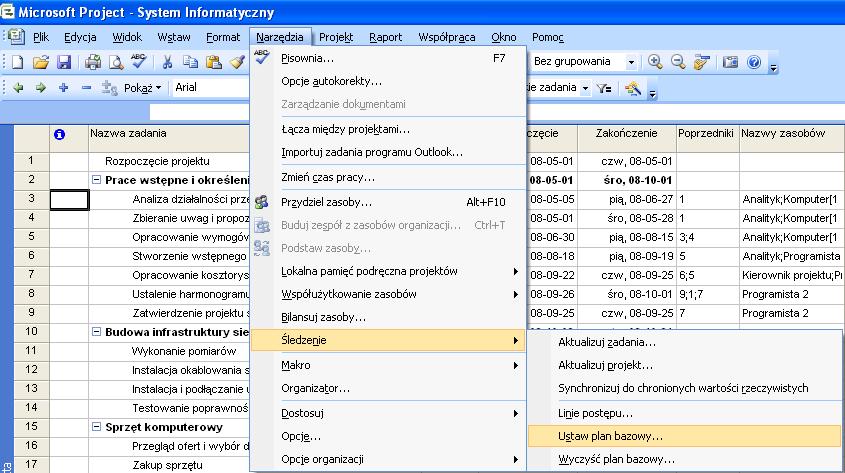

6 Zapisywanie planu bazowego Rejestrowanie postępu prac w MS Project W programie MS Project postęp prac może być rejestrowany za pomocą: Okna Aktualizuj zadanie/projekt Paska narzędziowego Śledzenie Tabeli Śledzenie na Wykresie Gantta Okno Aktualizuj zadanie/projekt Okno aktualizacja projektu project Data aktualizacji Sposób aktualizacji projektu Kontrola w projekcie 6

7 Okno aktualizowanie zadania Pasek narzędziowy Śledzenie Stan zaawansowania zadania wyrażony w % statystyka projektu aktualizuj wg harmonogramu zmień harmonogram pracy wykonano % dodaj linię postępu aktualizuj zadania ustaw przypomnienie pasek narzędzi współpraca Tabela Śledzenie Metody określania wielkości postępu prac Metoda szacowania pracy wykonanej i pozostałej Metoda szacowania procentowego wykonania pracy Metoda przybliżenia procentowego Jak oszacować w jakim stopniu zadanie zostało wykonane? Kontrola w projekcie 7

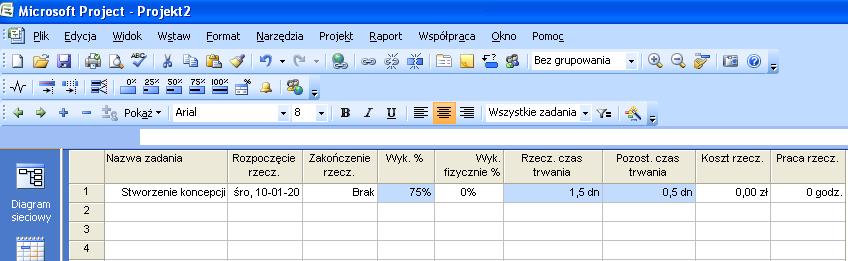

8 Metoda szacowania pracy wykonanej i pozostałej Metoda szacowania procentowego wykonania pracy Jest najprostszą i najdokładniejszą metodą szacowania postępu w projekcie. Polega na raportowaniu przez uczestników wykonanej przez nich pracy. Metoda ta nie sprawdza się kiedy wykonawcy nie potrafią ocenić pracy, oraz kiedy zadania są niedokładnie zdefiniowane. Polega na oszacowaniu przez uczestnika projektu lub kierownika projektu i wyrażeniu w procentach stopnia wykonania zadania. Jest dość często stosowana ze względu na pozorną prostotę zapisu postępu, ale powoduje takie błędy jak: różnice w rozumieniu wartości, nie raportowanie wzrostu kosztów pracy pozostałej, uwarunkowania kolejnego szacowania poprzednim, relatywność wartości procentowej Metoda przybliżenia procentowego Aktualizacja projektu Polega na przypisywaniu każdemu zadaniu ustalonej wartości procentowej zależnej od stopnia zaawansowania jej wykonania lub dostarczenia wyniku. Zazwyczaj przyjmuje się kilka skrajnych wartości procentowych: 0% - dla zadania nierozpoczętego lub nieuzgodnionego; 25% - dla zadania zaraportowanego jako rozpoczęte; 50% - dla zadania zweryfikowanego i odrzuconego, jako wykonane błędnie i wymagające dalszych poprawek; 75% - dla zadania zaraportowanego, jako wykonane; 100% - dla zadania zweryfikowanego i zaakceptowanego jako wykonane poprawnie. Aktualizacja projektu polega na wprowadzania do planu bazowego danych o rzeczywistym (faktycznym) stanie realizacji zadań. Aktualizacja projektu może być dokonana poprzez wprowadzenie rzeczywistych wartości: postępu prac, czasu trwania zadań, kosztu zadań, wielkości pracy w zadaniach Kontrola w projekcie 8

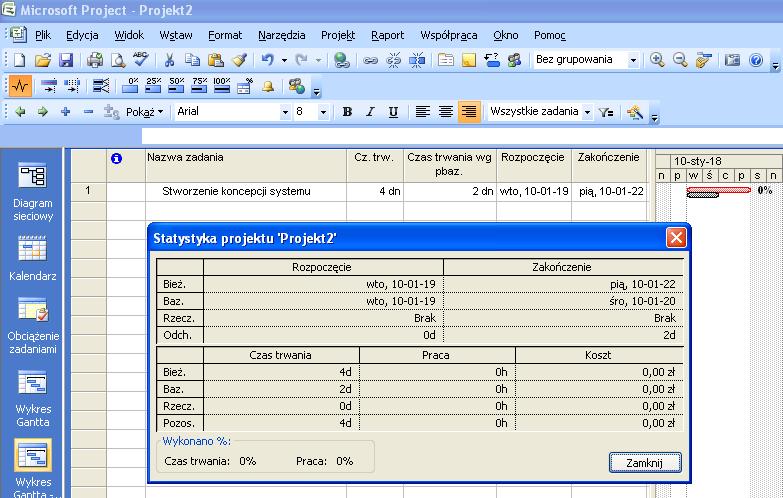

9 Rodzaje danych Dane bieżące a dane bazowe Wyróżniamy następujące rodzaje parametrów opisujących postęp prac w projekcie: bazowe określone w momencie definiowania planu bazowego; aktualne bieżące, mogą się różnić od bazowych jeśli zostały wprowadzone zmiany; rzeczywiste parametry projektu po zrealizowaniu - dane rzeczywiste. Bieżący czas trwania Bazowy czas trwania Aktualizacja za pomocą Wykresu Gantta śledzenie Widok Wykres Gantta śledzenie Wykres Ganta śledzenie umożliwia porównywanie planu bazowego z rzeczywistym stanem realizacji. W tym widoku zobrazowane są zadania planu bazowego oraz zadania planu aktualnego i stopień ich realizacji; Procentowy wskaźnik realizacji poszczególnych zadań Zadanie planu aktualnego i jego zaawansowanie Warstwa górna (kolor czerwony dla zadań krytycznych i niebieski dla pozostałych ) reprezentuje rzeczywisty harmonogram projektu. Warstwa dolna (kolor szary) reprezentuje harmonogram bazowy Zadanie planu bazowego Kontrola w projekcie 9

10 Pojęcie odchylenia Tabela Odchylenia Odchylenie to różnica między bieżącymi (lub rzeczywistymi) parametrami zadania lub zasobu, a parametrami zapisanymi w planie bazowym. Odchylenia mogą pojawić się po utworzeniu planu bazowego i wprowadzaniu do harmonogramu rzeczywistych informacji. Pole Wykonano fizycznie % umożliwia aktualizację zadań, których wykonanie nie jest uzależnione od czasu trwania zadania Śledzenie i kontrola terminów w projekcie Kontrola terminów w projekcie Rodzaje terminów zadań w harmonogramie Sposoby aktualizacji projektu Wyszukiwanie i analiza odchyleń terminów Korygowanie i modyfikacja harmonogramu Kontrola w projekcie 10

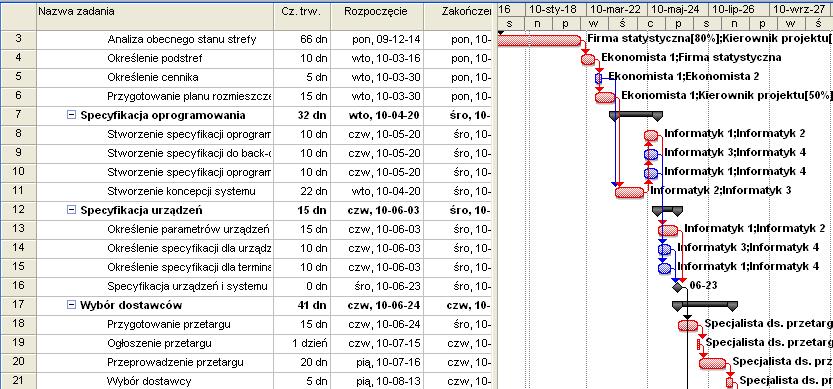

11 Harmonogram Terminy w planie bazowym Harmonogramto wykres przedstawiający rozłożenie w czasie zadań lub zasobów projektowych. Określa szacowany czas oraz terminy realizacji poszczególnych zadań oraz zaangażowania zasobów. Harmonogram zapisany w planie bazowym stanowi wzorzec porównywany ze stanem faktycznym w celu monitorowania i kontroli terminowości realizacji projektu. Do harmonogramu projektu wprowadzane są informacje o: Planowanych datach rozpoczęcia i zakończenia zadań; Rzeczywistych datach rozpoczęcia i zakończenia zadań; Planowanym czasie trwania zadań; Rzeczywistym czasie trwania zadań Pozostałym czasie trwania zadania Aktualizacja czasu i terminów w projekcie Aktualizacja pozost. czasu trwania zadania Rzeczywisty czas trwania zadania Daty rzeczywistego rozpoczęcia i zakończenia zadania Pozostały czas realizacji zadania Aktualny czas realizacji zadania Kontrola w projekcie 11

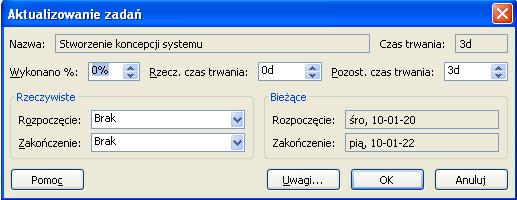

12 Aktualizacja terminów realizacji zadania Wprowadzenie terminów rzeczywistej realizacji Terminy rzeczywistej realizacji zadania Terminy i czas rzeczywistej realizacji zadania Wyszukiwanie i analiza odchyleń terminów Sposoby modyfikacji harmonogramu Do wyszukiwania odchyleń terminów można wykorzystać tabelę Odchylenia na Wykresie Gantta. Zmiana czasu trwania zadań Weryfikacja i zmiana połączeń między zadaniami Zmiana dat oraz ograniczeń terminów realizacji zadań Opóźnianie lub nałożenie na siebie zadań Modyfikacja kalendarza projektu Odchylenia terminów rozpoczęcia i zakończenia zadania Kontrola w projekcie 12

13 Ocena wyników zmiany harmonogramu Po wprowadzeniu zmian do planu należy się upewnić, że nie będą one miały ujemnego wpływu na harmonogramy innych projektów zawierających współzależności z danym projektem. O wprowadzonych zmianach należy poinformować członków zespołu oraz inne osoby biorące udział w projekcie. 3. Kontrola czasu w projekcie Śledzenie i kontrola terminów w projekcie Budżet w planie bazowym Kontrola kosztów w projekcie Budżet i koszty w projekcie Aktualizacja kosztów w projekcie Wyszukiwanie i analiza odchyleń kosztowych Korygowanie i modyfikacja budżetu Budżet to zestawienie środków finansowych wydawanych na realizację wszystkich zaplanowanych zadań w projekcie. Budżet w planie bazowym zawiera informacje o wartościach planowanych. Śledzenie i kontrola realizacji budżetu ma zapewnić płynność finansową projektu, tak aby nakłady na jego realizację nie przekroczyły przyjętych wartości Kontrola w projekcie 13

14 Koszty w projekcie Aktualizacja kosztów W projekcie występują następujące rodzaje kosztów: Koszty rzeczywiste Koszty według harmonogramu Koszty według planu bazowego Aktualizacja kosztów w projekcie polega na wprowadzeniu do budżetu wielkości środków finansowych rzeczywiście wydatkowanych w związku z realizacją określonych zadań. Pomiar rzeczywistych kosztów poniesionych w projekcie może być dokonywany w odniesieniu do: zaplanowanych kosztów zadań, wartości zrealizowanych zadań. Aktualizacja może być wykonana automatycznie przez program lub ręcznie przez użytkownika Tabela koszt zadań Aktualizacja ręczna - tabela śledzenie kosztów Wprowadzenie rzeczywistej wartości kosztu zadania Przed wprowadzeniem rzeczywistego kosztu zadania Kontrola w projekcie 14

15 Wyszukiwanie odchyleń Analiza odchyleń Do analizy kosztów można wykorzystać odchylenia między kosztami według harmonogramu i kosztami według planu bazowego. Jeżeli na przykład planowany koszt zadania wynosi 50 zł, ale zadanie wykonano w połowie i koszt już osiągnął 35 zł, to: koszt według harmonogramu wynosi 60 zł (koszt rzeczywisty na bieżącą datę 35 zł, plus 25 zł oczekiwanych kosztów pracy pozostałej nad zadaniem). odchylenie kosztowe wynosi 10 zł (koszt rzeczywisty 60 zł minus koszt budżetowy 50 zł) Sposoby modyfikacji budżetu Usuwanie lub zmienianie przydziału zasobu Zmniejszanie stawek zasobów oraz stałych kosztów zasobów Zmiany czasów trwania zadań Modyfikowanie (zakresu/jakości) w projekcie 3. Kontrola czasu w projekcie Kontrola w projekcie 15

16 Metoda wartości wypracowanej Metoda wartości wypracowanej - zmienne Metoda wartości wypracowanej (Earned Value Metod EVM) służy do oceny zgodności i odchyleń kosztów w projekcie. Jej założeniem jest odzwierciedlenie czasu w pieniądzu. Odpowiada na pytanie co zostało zrobione w ramach poniesionych kosztów i jak ma się to do wartości planowanych. Pozwala prognozować czas oraz koszty ukończenia projektu. Metoda wartości wypracowanej opiera się na trzech zmiennych: PV (planned value) określa koszt prac zaplanowanych EV (earned value) wartość wypracowana. Określa wartość prac zrealizowanych. AC (actual cost) faktycznie poniesione wydatki. SKK (Szacowany koszt końcowy) przedstawia oczekiwany koszt całkowity określony na podstawie wydajności do daty stanu. OKC (Odchylenie końcowe) pokazują różnicę między budżetem końcowym, a szacowanym kosztem końcowym Metoda wartości wypracowanej - terminy Metoda wartości wypracowanej - rysunek Skrót Pełna nazwa polski angielski EV Budżetowy koszt pracy wykonanej BKPW BCWP PV Budżetowy koszt pracy zaplanowanej BKPH BCWS AC Rzeczywisty koszt wykonanej pracy RKPW ACWP SV Odchylenie od harmonogramu OHR SV SPI Wskaźnik realizacji harmonogramu WWH SPI CV Odchylenie kosztowe OKS CV CPI Wskaźnik realizacji kosztów WKK CPI Szacowany koszt końcowy SKK Odchylenie końcowe OKC odchylenie kosztów NData bieżąca koszty rzeczywiste AC PV EV odchylenie harmonogramu planowany budżet Wartość wypracowana Planowany termin zakończenia projektu Kontrola w projekcie 16

17 Metoda wartości wypracowanej - miary Metoda wartości wypracowanej - wskaźniki Bazując na tych zmiennych można określić: CV (cost variance) odchylenie kosztowe. CV = EV AC. Wartość CV > 0 oznacza, że wartość zrealizowanych prac przekracza poniesione na ten cel wydatki. SV (schedule variance) odchylenie harmonogramu. SV = EV PV. Wartość tego wskaźnika niższa niż 0 wskazuje na opóźnienia w realizacji projektu. CPI (cost performance index) wskaźnik realizacji kosztów CPI = EV / AC. Jeżeli jego wartość jest większa od 1, to oznacza, że wartość wykonanych prac jest większa niż poziom wydatkowanych środków. Więc w projekcie są oszczędności. SPI (schedule performance index) wskaźnik realizacji harmonogramu. SPI = EV/PV. Wartość tego wskaźnika większa niż 1 oznacza, że wykonano więcej pracy niż planowano w harmonogramie Przykład zastosowania metody EVM Przykład zastosowania metody EVM PLAN na 24 dni 6 zadań po 100 zł za każde POWINNO BYĆ 3 zadania za 300 zł WYKONANIE po 12 dniach JEST 2 zadania na które wydano 250 zł PLAN na 24 dni 6 zadań po 100 zł za każde PV 3 zadania za 100 zł PV = 300 WYKONANIE po 12 dniach EV 2 zadania EV = 200 AC 2 zadania AC = Analiza finansowa projektu Kontrola w projekcie 17

18 Metoda wartości wypracowanej - rysunek Wskaźnik realizacji kosztów CPI budżet CPI= EV / AC CPI = 200 / 250 = 0,8 300 zł 250 zł 200 zł CV odchylenie kosztów CV= EV AC = 50 PV AC EV SV odchylenie harmonogramu SV= EV PV = 100 Szacowany koszt na zakończenie projektu wynosi: Planowany koszt projektu / CPI = 600 / 0,8 = 750 zł lub dni * 125 = 750 zł Wskaźnik realizacji harmonogramu SPI TOMASZ ŁUKAS ZEWSKI I N S T Y T U T I N F O R M AT Y K I W Z A R Z Ą D Z A N I U SPI= EV / PV SPI = 200 / 300 = 0,67 Prognozowany czas zakończenia projektu wynosi: Planowany czas projektu / SPI = 24 / 0,67 = 36,36 dnia Dziękuję za uwagę 71 Kontrola w projekcie 18

Zarządzanie Projektami Inwestycyjnymi

Zarządzanie Projektami Inwestycyjnymi Zarządzanie Projektami Inwestycyjnymi mgr Marcin Darecki (mdarecki@wz.uw.edu.pl) mgr Magdalena Marczewska (mmarczewska@wz.uw.edu.pl) TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu

Bardziej szczegółowo

W.Stachowski Wielkości w analizie kosztowej Strona 1

W.Stachowski Wielkości w analizie kosztowej Strona 1 W.Stachowski Wielkości w analizie kosztowej Strona 1 BKPH Opis Pole BKPH (budżetowy koszt pracy według harmonogramu) zawiera skumulowane okresowe koszty według planu bazowego, poniesione do daty stanu

Bardziej szczegółowo

PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO

PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO Celem projektu jest nauka budowy harmonogramu sieciowego małego obiektu budowlanego a następnie opanowanie umiejętności śledzenia postępów w przebiegu

Bardziej szczegółowo

Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)

Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Koszty projektowe Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Zarządzanie kosztami Szacowanie kosztów Budżetowanie kosztów Kontrola kosztów Zarządzanie kosztami

Bardziej szczegółowo

Zarządzanie Projektami Inwestycyjnymi

Zarządzanie Projektami Inwestycyjnymi Zarządzanie Projektami Inwestycyjnymi mgr Magdalena Marczewska TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu Warszawskiego mmarczewska@wz.uw.edu.pl Czy możemy sprawdzid czy

Bardziej szczegółowo

Zarządzanie przedsięwzięciem informatycznym. Śledzenie projektu

Zarządzanie przedsięwzięciem informatycznym. Śledzenie projektu Zarządzanie przedsięwzięciem informatycznym Śledzenie projektu Plan bazowy Plan bazowy jest zapisanym planem oryginalnym projektu, jest trwałym zapisem harmonogramu i kosztów. Plan bazowy zawiera główny

Bardziej szczegółowo

Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.

Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S. Praca z planami bazowymi, Wizualizacja planów bazowych, Plany pośrednie, Wprowadzanie wartości rzeczywistych, Przedstawianie informacji o postępie prac, Analiza odchyleń. zarządzanie projektem i portfelem

Bardziej szczegółowo

KONTROLA PROJEKTU METODĄ EVM

KONTROLA PROJEKTU METODĄ EVM KONTROLA PROJEKTU METODĄ EVM 1 Dane z frontu 70% projektów kończy się przekroczeniem budżetu i czasu trwania. Ponad 50% projektów ma budżet końcowy przekroczony o ponad 80%. Źródło:The Standish Group 2

Bardziej szczegółowo

Projekt: Część I Część II

Projekt: Część I Część II Projekt: Część I Wykonanie harmonogramu realizacji budynku gospodarczego w oparciu o dane wyjściowe, oraz z uwzględnieniem następujących wytycznych: - rozpoczęcie robót powinno nastąpić 05.09.2011 - prace

Bardziej szczegółowo

WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM

WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM Kraków 13 marca 2012 Globalny integrator i twórca innowacyjnych systemów informatycznych. Polski kapitał siedziba główna Kraków. Kilkadziesiąt

Bardziej szczegółowo

Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, Spis treści

Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, Spis treści Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, 2016 Spis treści Wstęp xi Część 1 Wprowadzenie do programu Microsoft Project 1 Program Project, zarządzanie projektami

Bardziej szczegółowo

Dopasowywanie czasu dla poszczególnych zasobów

Dopasowywanie czasu dla poszczególnych zasobów Dopasowywanie czasu dla poszczególnych zasobów Narzędzia Zmień czas pracy W polu dla kalendarza wybieramy zasób dla którego chcemy zmienić czas pracy, np. wpisać urlop albo zmienić godziny pracy itp. Dalej

Bardziej szczegółowo

Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013

Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013 Organizacja, przebieg i zarządzanie inwestycją budowlaną Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013 dr hab. Mieczysław Połoński prof. SGGW 1 Metodyka aktualizacji harmonogramu

Bardziej szczegółowo

Spis treści. Lekcja 1: Podstawy projektu 1. Lekcja 2: Określanie zasobów 28. Umiejętności do zdobycia w tej lekcji 28

Spis treści. Lekcja 1: Podstawy projektu 1. Lekcja 2: Określanie zasobów 28. Umiejętności do zdobycia w tej lekcji 28 Spis treści Lekcja 1: Podstawy projektu 1 Umiejętności do zdobycia w tej lekcji 1 Elementy programu 2 Rozpoczynanie pracy w programie Microsoft Project 3 Tworzenie planu projektu 5 Otwieranie nowego planu

Bardziej szczegółowo

Zarządzanie Projektami

Zarządzanie Projektami Zarządzanie Projektami Wykład 5 Sterowanie wykonawstwem projektu Dr Zbigniew Karwacki Katedra Badań Operacyjnych UŁ Sterowanie projektem metoda wartości uzyskanej (wypracowanej) - EV 1 Z powodu dążenia

Bardziej szczegółowo

Microsoft Project 2013 Krok po kroku

Microsoft Project 2013 Krok po kroku Carl Chatfield Timothy Johnson Microsoft Project 2013 Krok po kroku Przekład: Witold Sikorski APN Promise, Warszawa 2013 Spis treści Wprowadzenie................................................................

Bardziej szczegółowo

Zarządzania Projektami Zarządzanie kosztami

Zarządzania Projektami Zarządzanie kosztami Zarządzania Projektami Zarządzanie kosztami Zarządzanie kosztami TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie kosztami w projekcie 2/50 Koszty w zarządzaniu projektami Układ prezentacji

Bardziej szczegółowo

Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project

Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project mgr inż. Hubert Anysz, mgr inż. Jacek Zawistowski Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project 1. Wstęp 73 2. Teoretyczne podstawy

Bardziej szczegółowo

KURSY DLA ZAWODU TECHNIK INFORMATYK

KURSY DLA ZAWODU TECHNIK INFORMATYK UL. FORDOŃSKA 120, BYDGOSZCZ TEL. 52 345 3 4/5 ZESPÓŁ SZKÓŁ EKONOMICZNO-HOTELARSKICH IM. EMILII GIERCZAK W KOŁOBRZEGU KURSY DLA ZAWODU TECHNIK INFORMATYK 1) Instalacja i konfiguracja MS Project Server

Bardziej szczegółowo

ECDL/ICDL Zarządzanie projektami Moduł S5 Sylabus - wersja 1.0

ECDL/ICDL Zarządzanie projektami Moduł S5 Sylabus - wersja 1.0 ECDL/ICDL Zarządzanie projektami Moduł S5 Sylabus - wersja 1.0 Przeznaczenie Sylabusa Dokument ten zawiera szczegółowy Sylabus dla modułu ECDL/ICDL Zarządzanie projektami. Sylabus opisuje zakres wiedzy

Bardziej szczegółowo

ECDL ZARZĄDZANIE PROJEKTAMI

ECDL ZARZĄDZANIE PROJEKTAMI ECDL ZARZĄDZANIE PROJEKTAMI EUROPEJSKI CERTYFIKAT UMIEJĘTNOŚCI KOMPUTEROWYCH ZARZĄDZANIE PROJEKTAMI Syllabus v. 1.0 Oficjalna wersja dokumentu jest dostępna w serwisie WWW Polskiego Biura ECDL www.ecdl.pl

Bardziej szczegółowo

Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych

Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych Wyceń, zaplanuj, rozlicz zarządzanie inwestycjami budowlanymi Szkolenie ma na celu przygotowanie do gospodarowania kosztami i zasobami w

Bardziej szczegółowo

Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D

Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Temat: Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Termin: do ustalenia Miejsce: do ustalenia Cena: PLN Opis szkolenia:

Bardziej szczegółowo

KONTROLA ZAAWANSOWANIA FINANSOWEGO REALIZACJI BUDYNKU BIUROWEGO METODĄ EVM W PROGRAMIE MS PROJECT

KONTROLA ZAAWANSOWANIA FINANSOWEGO REALIZACJI BUDYNKU BIUROWEGO METODĄ EVM W PROGRAMIE MS PROJECT Polski Związek Inżynierów i Techników Budownictwa Warsztaty Inżynierów Budownictwa PROBLEMY PRZYGOTOWANIA I REALIZACJI INWESTYCJI BUDOWLANYCH Puławy 19-21.10.2009 Dane bibliograficzne o artykule: http://mieczyslaw_polonski.users.sggw.pl/mppublikacje

Bardziej szczegółowo

KOSZTY. Ćwiczenie 1 1 W menu Widok kliknij polecenie Arkusz zasobów.

KOSZTY. Ćwiczenie 1 1 W menu Widok kliknij polecenie Arkusz zasobów. IV. Koszty KOSZTY W każdym projekcie niezbędne jest śledzenie jego kosztów realizacji poszczególnych zadań jak i całego projektu. Konieczne jest zawsze sprawdzenie, czy projekt pozostaje w ramach budżetu.

Bardziej szczegółowo

Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.

Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S. Wykrywanie przeciążonych zasobów Śledzenie obciążenia zasobów, Ścieżka krytyczna i jej optymalizacja, Rozwiązywanie problemów z przeciążonymi zasobami, Bilansowanie zasobów Rozkład pracy zasobów zarządzanie

Bardziej szczegółowo

Zastosowania informatyki w gospodarce Projekt

Zastosowania informatyki w gospodarce Projekt Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie

Bardziej szczegółowo

Spis treści. Wstęp. Rozdział 1. Zanim rozpoczniesz zarządzanie projektem za pomocą aplikacji Microsoft Project 2013

Spis treści. Wstęp. Rozdział 1. Zanim rozpoczniesz zarządzanie projektem za pomocą aplikacji Microsoft Project 2013 Spis treści Wstęp Rozdział 1. Zanim rozpoczniesz zarządzanie projektem za pomocą aplikacji Microsoft Project 2013 Uruchamianie programu Microsoft Project Interfejs użytkownika Pasek narzędzi Szybki dostęp

Bardziej szczegółowo

WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ

WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ Zeszyty Naukowe 179-201 Waldemar ŁABUDA 1 WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ Streszczenie Artykuł

Bardziej szczegółowo

OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA

OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA Projekt to metoda na osiągnięcie celów organizacyjnych. Jest to zbiór powiązanych ze sobą, zmierzających

Bardziej szczegółowo

Zarządzanie projektem informatycznym laboratorium

Zarządzanie projektem informatycznym laboratorium Zarządzanie projektem informatycznym laboratorium Śledzenie postępów prac w projekcie Cel zajęć Celem laboratorium jest zapoznanie się ze śledzeniem postępów prac w projekcie. A także poznanie możliwości

Bardziej szczegółowo

Zarządzanie projektem informatycznym laboratorium

Zarządzanie projektem informatycznym laboratorium Zarządzanie projektem informatycznym laboratorium Wprowadzenie do programu MS Project Cel zajęć Celem laboratorium jest zapoznanie się z interfejsem i konstrukcja programu MS Project, zapoznanie z dostępnymi

Bardziej szczegółowo

Opis opcji aktualizacji zadań w programie MS Project 2007

Opis opcji aktualizacji zadań w programie MS Project 2007 Mieczysław Połoński SGGW w Warszawie Wydział Budownictwa i Inżynierii Środowiska mieczyslaw_polonski@sggw.pl Opis opcji aktualizacji zadań w programie MS Project 2007 Wybór opcji opisanych poniżej ma decydujący

Bardziej szczegółowo

Metoda Wartości Wypracowanej EVM

Metoda Wartości Wypracowanej EVM Organizacja, przebieg i zarządzanie inwestycją budowlaną Metoda Wartości Wypracowanej EVM dr hab. Mieczysław Połoński prof. SGGW 1 Znaczenie kontroli kosztów robót budowlanych Najważniejsze czynniki decydujące

Bardziej szczegółowo

MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć

MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć Opis Czy narzędzia informatyczne są trudne w opanowaniu? My uważamy, że nie - sądzimy, że opanowanie ich obsługi

Bardziej szczegółowo

Wstęp do zarządzania projektami

Wstęp do zarządzania projektami Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.

Bardziej szczegółowo

MS Project 2013 i MS Project Server 2013. Efektywne zarządzanie projektem i portfelem projektów

MS Project 2013 i MS Project Server 2013. Efektywne zarządzanie projektem i portfelem projektów MS Project 2013 i MS Project Server 2013. Efektywne zarządzanie projektem i portfelem projektów Autor: Sebastian Wilczewski Planuj, zarządzaj i realizuj z Microsoft Project i Project Server 2013! Odkryj

Bardziej szczegółowo

Wstęp do zarządzania projektami

Wstęp do zarządzania projektami Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.

Bardziej szczegółowo

Zarządzanie finansami projektu. Sabina Rokita

Zarządzanie finansami projektu. Sabina Rokita Zarządzanie finansami projektu Sabina Rokita 1 Zarządzanie kosztami projektu obejmuje:* 1.Szacowanie kosztów określanie przybliŝonych kosztów zasobów koniecznych do realizacji działań projektu; 2.BudŜetowanie

Bardziej szczegółowo

Zapewnij sukces swym projektom

Zapewnij sukces swym projektom Zapewnij sukces swym projektom HumanWork PROJECT to aplikacja dla zespołów projektowych, które chcą poprawić swą komunikację, uprościć procesy podejmowania decyzji oraz kończyć projekty na czas i zgodnie

Bardziej szczegółowo

Zarządzanie projektami

Zarządzanie projektami Zarządzanie projektami Wykład 2 Wyznaczanie zakresu projektu Planowanie projektu Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu Wyznaczanie zakresu projektu

Bardziej szczegółowo

OCENA BIEŻĄCEJ I PROGNOZA PRZYSZŁEJ REALIZACJI PROJEKTU NA PODSTAWIE WARTOŚCI ZREALIZOWANEJ

OCENA BIEŻĄCEJ I PROGNOZA PRZYSZŁEJ REALIZACJI PROJEKTU NA PODSTAWIE WARTOŚCI ZREALIZOWANEJ PRACE NAUKOWE UNIWERSYTETU EKONOMICZNEGO WE WROCŁAWIU RESEARCH PAPERS OF WROCŁAW UNIVERSITY OF ECONOMICS nr 335 2014 Rachunek kosztów i rachunkowość zarządcza. Teoria i praktyka ISSN 1899-3192 Marcin Klinowski

Bardziej szczegółowo

Wstęp do zarządzania projektami

Wstęp do zarządzania projektami Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.

Bardziej szczegółowo

CRM VISION FUNKCJE SYSTEMU

CRM VISION FUNKCJE SYSTEMU www.crmvision.pl CRM VISION FUNKCJE SYSTEMU www.crmvision.pl CRM VISION FUNKCJE SYSTEMU CRM Vision to nowoczesne, bezpieczne oprogramowanie wspomagające zarządzanie firmą poprzez usprawnienie przepływu

Bardziej szczegółowo

Zarządzanie projektami. dr Oskar Szumski oskar.szumski@uw.edu.pl

Zarządzanie projektami. dr Oskar Szumski oskar.szumski@uw.edu.pl Zarządzanie projektami dr Oskar Szumski oskar.szumski@uw.edu.pl Literatura Wilczewski S, MS Project 2010 i MS Project Server 2010. Efektywne zarządzanie projektem i portfelem projektów, Helion, Warszawa,

Bardziej szczegółowo

Przewodnik Szybki start

Przewodnik Szybki start Projekty Przewodnik Szybki start Śledzenie zadań Lista zadań programu SharePoint umożliwia śledzenie wszystkich zadań, które muszą zostać wykonane w ramach projektu. Możesz dodać daty rozpoczęcia i daty

Bardziej szczegółowo

CZĘŚĆ I: WPROWADZENIE DO MS PROJECT 2013

CZĘŚĆ I: WPROWADZENIE DO MS PROJECT 2013 Spis treści O autorkach Podziękowania od autorek Wprowadzenie O książce MS Project 2013 dla bystrzaków Naiwne założenia Konwencje typograficzne Czego nie musisz czytać Struktura książki Część I. Wprowadzenie

Bardziej szczegółowo

1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem.

1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem. 1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem. 2/ Wykonawcy: Konsorcjum: Netline Group wraz z Premium Technology

Bardziej szczegółowo

System monitorowania realizacji strategii rozwoju. Andrzej Sobczyk

System monitorowania realizacji strategii rozwoju. Andrzej Sobczyk System monitorowania realizacji strategii rozwoju Andrzej Sobczyk System monitorowania realizacji strategii rozwoju Proces systematycznego zbierania, analizowania publikowania wiarygodnych informacji,

Bardziej szczegółowo

ANALIZA PRZYCHODOWOŚCI, SPRZEDAŻY ORAZ POZYSKIWANIA KLIENTÓW

ANALIZA PRZYCHODOWOŚCI, SPRZEDAŻY ORAZ POZYSKIWANIA KLIENTÓW ANALIZA PRZYCHODOWOŚCI, SPRZEDAŻY ORAZ POZYSKIWANIA KLIENTÓW Spis treści Wstęp... 3 Przychody... 5 Sprzedaż... 6 Klienci... 7 Analiza według regionów... 8 2 Wstęp Narzędzie, które zostanie zaprezentowane

Bardziej szczegółowo

Microsoft Project 2010

Microsoft Project 2010 Microsoft Official Academic Course Gregg Richie Microsoft Project 2010 APN Promise Warszawa 2012 Microsoft Official Academic Course, Microsoft Project 2010 Original English language edition 2011 by John

Bardziej szczegółowo

Harmonogramowanie czynności MS Project instrukcja (wersja II)

Harmonogramowanie czynności MS Project instrukcja (wersja II) Opis posługiwania się programem MS Project 2013 w zakresie przydatnym do wykonania ćwiczenia: Planowanie przedsięwzięć dr inż. I. Żółtowska I.Zoltowska@ia.pw.edu.pl Uruchomienie programu Program działa

Bardziej szczegółowo

MACIERZ LOGICZNA PROJEKTU. Ułatwia sformułowanie spójnego i realistycznego projektu,

MACIERZ LOGICZNA PROJEKTU. Ułatwia sformułowanie spójnego i realistycznego projektu, GŁÓWNE DOKUMENTY PROJKETU q MACIERZ LOGICZNA PROJEKTU q HARMONOGRAM q BUDŻET Dr Mariusz Maciejczak 1/22 MACIERZ LOGICZNA PROJEKTU Ułatwia sformułowanie spójnego i realistycznego projektu, Pełni rolę przewodnika

Bardziej szczegółowo

Monitoring procesów z wykorzystaniem systemu ADONIS. Krok po kroku

Monitoring procesów z wykorzystaniem systemu ADONIS. Krok po kroku z wykorzystaniem systemu ADONIS Krok po kroku BOC Information Technologies Consulting Sp. z o.o. e-mail: boc@boc-pl.com Tel.: (+48 22) 628 00 15, 696 69 26 Fax: (+48 22) 621 66 88 BOC Management Office

Bardziej szczegółowo

Granty DR TOMASZ JANUS badawcze

Granty DR TOMASZ JANUS badawcze DR TOMASZ JANUS Granty badawcze Zarządzanie projektem badawczym Zarządzanie projektem badawczym Zarządzanie projektem Zastosowanie wiedzy, umiejętności, narzędzi i technik działania projektu w celu zaspokojenia

Bardziej szczegółowo

Sposób wykorzystywania świadectw wzorcowania do ustalania okresów między wzorcowaniami

Sposób wykorzystywania świadectw wzorcowania do ustalania okresów między wzorcowaniami EuroLab 2010 Warszawa 3.03.2010 r. Sposób wykorzystywania świadectw wzorcowania do ustalania okresów między wzorcowaniami Ryszard Malesa Polskie Centrum Akredytacji Kierownik Działu Akredytacji Laboratoriów

Bardziej szczegółowo

PRZEWODNIK PO ETRADER ROZDZIAŁ XII. ALERTY SPIS TREŚCI

PRZEWODNIK PO ETRADER ROZDZIAŁ XII. ALERTY SPIS TREŚCI PRZEWODNIK PO ETRADER ROZDZIAŁ XII. ALERTY SPIS TREŚCI 1. OPIS OKNA 3 2. OTWIERANIE OKNA 3 3. ZAWARTOŚĆ OKNA 4 3.1. WIDOK AKTYWNE ALERTY 4 3.2. WIDOK HISTORIA NOWO WYGENEROWANYCH ALERTÓW 4 3.3. DEFINIOWANIE

Bardziej szczegółowo

Budżetowanie elastyczne

Budżetowanie elastyczne Kontrola budżetowa prezentacja na podstawie: T. Wnuk-Pel, Rachunek kosztów standardowych [w:] I. Sobańska (red.), Rachunek kosztów. Podejście operacyjne i strategiczne, Warszawa, C.H. Beck 2009, s. 223-279

Bardziej szczegółowo

Harmonogramowanie projektów Zarządzanie Zakresem

Harmonogramowanie projektów Zarządzanie Zakresem Harmonogramowanie projektów Zarządzanie Zakresem Zarządzanie zakresem TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie zakresem 2/20 Czas w zarządzaniu projektami Zakres Określone wymagania

Bardziej szczegółowo

Organizacja i Zarządzanie Wykład 12 dr Adam Salomon Katedra Transportu i Logistyki, Wydział Nawigacyjny Akademii Morskiej w Gdyni

Organizacja i Zarządzanie Wykład 12 dr Adam Salomon Katedra Transportu i Logistyki, Wydział Nawigacyjny Akademii Morskiej w Gdyni Organizacja i Zarządzanie Wykład 12 dr Adam Salomon Katedra Transportu i Logistyki, Wydział Nawigacyjny Akademii Morskiej w Gdyni Znaczenie kontroli 1) w sensie ogólnym kierowanie; 2) w sensie technicznym

Bardziej szczegółowo

Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI

Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Opis Zarządzanie przedsięwzięciami należy do jednych z najefektywniejszych metod organizacyjnych operowania zasobami firmy. Jest jednocześnie

Bardziej szczegółowo

Wpływ ustawień opcji programu MS Project na sposób aktualizacji harmonogramu i wyznaczanie wskaźników

Wpływ ustawień opcji programu MS Project na sposób aktualizacji harmonogramu i wyznaczanie wskaźników Przegląd Naukowy Inżynieria i Kształtowanie Środowiska nr 57, 2012: 195 212 (Prz. Nauk. Inż. Kszt. Środ. 57, 2012) Scientific Review Engineering and Environmental Sciences No 57, 2012: 195 212 (Sci. Rev.

Bardziej szczegółowo

Zarządzanie projektami. Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu

Zarządzanie projektami. Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu Zarządzanie projektami Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu URUCHAMIANIE REALIZACJI PROJEKTU Elementy procesu rozpoczęcia prac projektowych 1. Rekrutacja

Bardziej szczegółowo

Budżetowanie elastyczne

Budżetowanie elastyczne Kontrola budżetowa prezentacja na podstawie: T. Wnuk-Pel, Rachunek kosztów standardowych [w:] I. Sobańska (red.), Rachunek kosztów. Podejście operacyjne i strategiczne, Warszawa, C.H. Beck 2009, s. 223-279

Bardziej szczegółowo

Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)

Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Harmonogram Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Harmonogram: Daty wykonania działań Daty osiągnięcia kamieni milowych Działanie: Element składowy pakietu

Bardziej szczegółowo

SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY

SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY Załącznik nr 26 SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY Niniejsze opracowanie ma na celu przedstawienie

Bardziej szczegółowo

MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć

MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć Terminy szkolenia 21-23 wrzesień 2016r., Gdańsk - BEST WESTERN PLUS Arkon Park Hotel 24-25 listopad 2016r., Poznań

Bardziej szczegółowo

Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Santok na lata

Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Santok na lata Załącznik Nr 2 do UCHWAŁY Nr XVI/114/15 RADY GMINY SANTOK z dnia 29 grudnia 2015 r. Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Santok na lata 2016-2020. Obowiązek sporządzenia

Bardziej szczegółowo

REGUŁA PROPORCJONALNOŚCI. Podrozdział 3.1.5 Wytycznych w zakresie kwalifikowania wydatków w ramach PO KL

REGUŁA PROPORCJONALNOŚCI. Podrozdział 3.1.5 Wytycznych w zakresie kwalifikowania wydatków w ramach PO KL REGUŁA PROPORCJONALNOŚCI Podrozdział 3.1.5 Wytycznych w zakresie kwalifikowania wydatków w ramach PO KL 1 Reguła proporcjonalności określa zasady rozliczenia projektu pod względem finansowym w zależności

Bardziej szczegółowo

Zarządzanie projektami. Wydanie II.

Zarządzanie projektami. Wydanie II. Zarządzanie projektami. Wydanie II. Autor: Nancy Mingus Dobierz najlepszy zespół i efektywnie kontroluj postępy pracy Zaplanuj szczegółowo każdy detal projektu i wprowadź go w życie Zastosuj skuteczne

Bardziej szczegółowo

SKUTECZNE ZARZĄDZANIE PROJEKTEM

SKUTECZNE ZARZĄDZANIE PROJEKTEM SKUTECZNE ZARZĄDZANIE PROJEKTEM Zarządzanie projektami to nie jest takie skomplikowane! TERMIN od: 02.10.2017 TERMIN do: 04.10.2017 CZAS TRWANIA:3 dni MIEJSCE: Gdańsk CENA: 1500 zł + 23% VAT Jak sprawniej

Bardziej szczegółowo

Zastosowania informatyki w gospodarce. Projekt. dr inż. Marek WODA

Zastosowania informatyki w gospodarce. Projekt. dr inż. Marek WODA Zastosowania informatyki w gospodarce. Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Ocena kursu Główny wpływ jakość techniczna projektu Błędy projektowe dyskwalifikują projekt Wartość

Bardziej szczegółowo

JIRA, jako narzędzie wspierające zarządzanie projektami w dużej organizacji

JIRA, jako narzędzie wspierające zarządzanie projektami w dużej organizacji JIRA, jako narzędzie wspierające zarządzanie projektami w dużej organizacji Wdrożenie procesu wytwórczego w Jira w Grupie Cyfrowy Polsat Grupa Kapitałowa Cyfrowy Polsat S.A. Warszawa, 14 marca 2018 JIRA

Bardziej szczegółowo

INSTRUKCJA OBSŁUGI SYMULACJI ZARZĄDZANIE PROJEKTAMI WPROWADZENIE NOWEGO ŁOŻYSKA NA RYNEK

INSTRUKCJA OBSŁUGI SYMULACJI ZARZĄDZANIE PROJEKTAMI WPROWADZENIE NOWEGO ŁOŻYSKA NA RYNEK INSTRUKCJA OBSŁUGI SYMULACJI ZARZĄDZANIE PROJEKTAMI WPROWADZENIE NOWEGO ŁOŻYSKA NA RYNEK Spis treści WPROWADZENIE... 3 O symulacji... 3 Obsługa gry... 3 1. FAZA PLANOWANIA... 5 1.1. Projekt... 5 1.1.1.

Bardziej szczegółowo

Finansowanie i rozliczanie projektów współfinansowanych w ramach RPO WŚ na lata Kielce 31 marzec 2016 rok

Finansowanie i rozliczanie projektów współfinansowanych w ramach RPO WŚ na lata Kielce 31 marzec 2016 rok Finansowanie i rozliczanie projektów współfinansowanych w ramach RPO WŚ na lata 2014-2020 Kielce 31 marzec 2016 rok 1 Środki na realizację projektu (poza projektami pozakonkursowymi) są wypłacane jako

Bardziej szczegółowo

Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D

Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Temat: Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Termin: od: 15.04.2016 do: 18.06.2016 Trener: trenerzy pm2pm

Bardziej szczegółowo

ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami

ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami Opis ćwiczenia W poniższym zadaniu, uczestnicy muszą zaplanować tydzień sprzedaży lodów na ulicy w ich rodzinnym mieście (centrum).

Bardziej szczegółowo

Zarządzanie przedsięwzięciami. Instrukcja laboratoryjna do programu Office Project 2000

Zarządzanie przedsięwzięciami. Instrukcja laboratoryjna do programu Office Project 2000 Politechnika Wrocławska Instytut Organizacji i Zarządzania Zarządzanie przedsięwzięciami Instrukcja laboratoryjna do programu Office Project 2000 Wrocław, 25-02-09 Ćwiczenie. Definicja przedsięwzięcia

Bardziej szczegółowo

Organizacyjny aspekt projektu

Organizacyjny aspekt projektu Organizacyjny aspekt projektu Zarządzanie funkcjonalne Zarządzanie między funkcjonalne Osiąganie celów poprzez kierowanie bieżącymi działaniami Odpowiedzialność spoczywa na kierownikach funkcyjnych Efektywność

Bardziej szczegółowo

UONET+ moduł Dziennik

UONET+ moduł Dziennik UONET+ moduł Dziennik Dokumentowanie lekcji w systemie UONET+ W systemie UONET+ bieżące lekcje rejestruje się i dokumentuje w module Dziennik w widoku Dziennik/ Lekcja. Dokumentowanie lekcji w tym widoku,

Bardziej szczegółowo

Podyplomowe Studia Systemy informatyczne w logistyce

Podyplomowe Studia Systemy informatyczne w logistyce MATERIAŁY SZKOLENIOWE Podyplomowe Studia Systemy informatyczne w logistyce ELEKTRONICZNE PLATFORMY LOGISTYCZNE OBSŁUGI PRZEDSIĘBIORSTW Z WYKORZYSTANIEM KONCEPCJI integracji zewnętrznych usług logistycznych

Bardziej szczegółowo

4. Kontrola kosztów realizacji obiektu budowlanego metodą Earned Value

4. Kontrola kosztów realizacji obiektu budowlanego metodą Earned Value Mieczysław Połoński 5 4. Kontrola kosztów realizacji obiektu budowlanego metodą Earned Value 4.1. Wprowadzenie Podstawowym dokumentem organizacyjnym opracowywanym na etapie przygotowania obiektu budowlanego

Bardziej szczegółowo

Miasto Będzin. WYGRAJ SWOJĄ PRZYSZŁOŚĆ Projekt współfinansowany ze środków Unii Europejskiej w ramach Europejskiego Funduszu Społecznego

Miasto Będzin. WYGRAJ SWOJĄ PRZYSZŁOŚĆ Projekt współfinansowany ze środków Unii Europejskiej w ramach Europejskiego Funduszu Społecznego Miasto Będzin Prezydent Miasta Będzina ogłasza nabór na stanowiska w Projekcie pn. Wygraj swoją przyszłość realizowanym w ramach POKL Priorytet IX Rozwój wykształcenia i kompetencji w regionach, Działanie

Bardziej szczegółowo

ECDL ZARZĄDZANIE PROJEKTAMI

ECDL ZARZĄDZANIE PROJEKTAMI ECDL ZARZĄDZANIE PROJEKTAMI Przykładowy test egzaminacyjny Zasady oceny testu Test zawiera 32 zadania (6 teoretycznych i 26 praktycznych) za które można uzyskać maksymalnie 36 punktów. Aby zaliczyć test

Bardziej szczegółowo

(2014) dr inż. Jacek Wachowicz

(2014) dr inż. Jacek Wachowicz Widoki Wiele informacji o projekcie można uzyskać wykorzystując wbudowane widoki projektu. Dostępne są: 1) widoki zadań (Task Views) a) wykres Gantta (Gantt) b) diagram sieciowy (Network) c) struktura

Bardziej szczegółowo

KONTROLING I MONITOROWANIE ZLECEŃ PRODUKCYJNYCH W HYBRYDOWYM SYSTEMIE PLANOWANIA PRODUKCJI

KONTROLING I MONITOROWANIE ZLECEŃ PRODUKCYJNYCH W HYBRYDOWYM SYSTEMIE PLANOWANIA PRODUKCJI KONTROLING I MONITOROWANIE ZLECEŃ PRODUKCYJNYCH W HYBRYDOWYM SYSTEMIE PLANOWANIA PRODUKCJI Adam KONOPA, Jacek CZAJKA, Mariusz CHOLEWA Streszczenie: W referacie przedstawiono wynik prac zrealizowanych w

Bardziej szczegółowo

DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI

DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI TERMIN od: TERMIN do: CZAS TRWANIA:12 dni MIEJSCE: CENA: 7600 zł netto Tempo i złożoność funkcjonowania organizacji sprawia, że udana realizacja firmowych

Bardziej szczegółowo

Zarządzanie Projektami Inwestycyjnymi

Zarządzanie Projektami Inwestycyjnymi Zarządzanie Projektami Inwestycyjnymi mgr Magdalena Marczewska TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu Warszawskiego mmarczewska@wz.uw.edu.pl Projekt Projekt jest to zorganizowane

Bardziej szczegółowo

Fundusze UE, jako środki publiczne, wymagają starannego wydatkowania.

Fundusze UE, jako środki publiczne, wymagają starannego wydatkowania. Fundusze UE, jako środki publiczne, wymagają starannego wydatkowania. Głównym narzędziem dbania o wydatkowanie funduszy europejskich jest monitoring i ewaluacja. Korzystanie z funduszy UE oznacza konieczność

Bardziej szczegółowo

MONITOROWANIE, KONTROLA I ZAMKNIĘCIA PROJEKTU. Dr Jerzy Choroszczak

MONITOROWANIE, KONTROLA I ZAMKNIĘCIA PROJEKTU. Dr Jerzy Choroszczak MONITOROWANIE, KONTROLA I ZAMKNIĘCIA PROJEKTU Dr Jerzy Choroszczak Kontrola w zarządzaniu projektami Kontrola terminów przygotowania i wykonawstwa projektu Kontrola zużycia zasobów Kontrola kosztów przygotowania

Bardziej szczegółowo

MS Project 2010 i MS Project Server 2010. Efektywne zarządzanie projektem i portfelem projektów.

MS Project 2010 i MS Project Server 2010. Efektywne zarządzanie projektem i portfelem projektów. MS Project 2010 i MS Project Server 2010. Efektywne zarządzanie projektem i portfelem projektów. Autor: Sebastian Wilczewski Planowanie i zarządzanie projektem oraz portfelem projektów Opracowywanie i

Bardziej szczegółowo

Charakterystyka zadań budżetowych wyznaczonych do realizacji

Charakterystyka zadań budżetowych wyznaczonych do realizacji Charakterystyka zadań budżetowych wyznaczonych do realizacji by Antoni Jeżowski, 2013 Etapy procedury budżetowania Dokumentacja budżetu zadaniowego zależy od etapu budżetowania, można mówić o: dokumentach

Bardziej szczegółowo

Zarządzanie przedsięwzięciem informatycznym. Przydział zasobów do zadań

Zarządzanie przedsięwzięciem informatycznym. Przydział zasobów do zadań Zarządzanie przedsięwzięciem informatycznym Przydział zasobów do zadań Po przydzieleniu zasobów do zadań MS Project będzie obliczał wartość pracy (roboczogodzin) ze wzoru: Praca = Czas * Jednostki przydziału

Bardziej szczegółowo

Historia aktualizacji

Historia aktualizacji Historia aktualizacji TOPManager 2015.2, wersja z dnia 2015-06-29 1. Nowe raporty z faktur dla klientów, faktur od dostawców i umów o dzieło. 2. Dodanie pola Data wpływu dla faktur od dostawców i w umowach

Bardziej szczegółowo
