Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project

Wielkość: px
Rozpocząć pokaz od strony:

Download "Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project"

Transkrypt

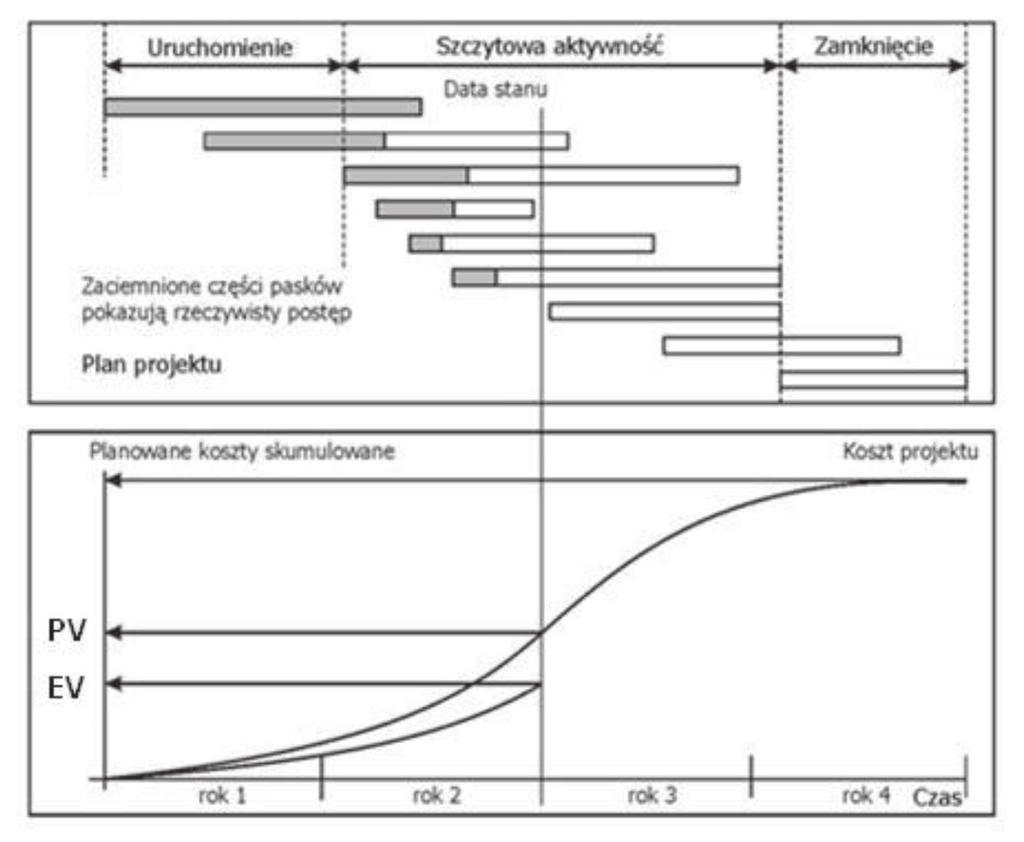

1 mgr inż. Hubert Anysz, mgr inż. Jacek Zawistowski Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej z wykorzystaniem programu MS Project 1. Wstęp Teoretyczne podstawy metody EVM Zaawansowane zastosowanie metody EVM Zastosowanie programu MS Project do obliczeń Ocena stanu realizacji kontraktu na podstawie EVM Zalety, wady i ograniczenia metody EVM Podsumowanie 88 mgr inż. Hubert Anysz Absolwent Wydziału Inżynierii Lądowej Politechniki Warszawskiej (1991) i Wspólnego Programu MBA Uniwersytetu Warszawskiego z University of Illinois at Urbana Chamaign, USA (1995). Po 15 latach praktyki w firmach wykonawczych (od inżyniera budowy do członka zarządu spółki) własna działalność gospodarcza biegły sądowy z zakresu budownictwa. Od 2007 rzeczoznawca kosztorysowy SKB, od 2009 starszy wykładowca na Wydziale Inżynierii Lądowej PW. mgr inż. Jacek Zawistowski Absolwent Wydziału Inżynierii Lądowej Politechniki Warszawskiej. Członek Stowarzyszony The Chartered Institute of Building (CIOB) oraz członek Polskiego Stowarzyszenia Menedżerów Budownictwa (PSMB). Wykładowca i doktorant na Wydziale Inżynierii Lądowej PW.

2

3 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej Wstęp Metodę wartości wypracowanej EVM (ang. Earned Value Method) zaczęto stosować w Stanach Zjednoczonych w latach sześćdziesiątych ubiegłego wieku do kontroli postępu dużych rządowych projektów [1]. Łączy ona w sobie kontrolę kosztów przedsięwzięcia z kontrolą zaawansowania (rzeczowego i czasowego) prac nad projektem. Do jej zastosowania niezbędna jest cykliczna informacja o postępie każdej z zaplanowanych prac i o jej kosztach planowanych i rzeczywistych. EVM bazuje właśnie na kosztach. Wykonawca nie może więc korzystać ze swojej oferty, bo w ofercie zawarte są planowane przychody. Dla prawidłowego zastosowania metody wartości wypracowanej menadżer projektu musi więc zmniejszyć wartości poszczególnych prac o zakładany na danym projekcie procent zysku. Unikalną cechą tej metody kontroli zaawansowania projektu jest sposób liczenia opóźnień, których wartość wyrażona jest w jednostkach pieniężnych. EVM pozwala na prognozowanie rzeczywistego czasu trwania projektu i rzeczywistych kosztów jakie zostaną poniesione. Oczywiście im większe zaawansowanie prac, im mniej prac do wykonania pozostało do końca projektu, tym prognozy są dokładniejsze. Analizy jakie otrzymujemy dzięki EVM bazują na tym, że nie jest możliwe nadrobienie odnotowanego opóźnienia bez poniesienia dodatkowych kosztów. Jeśli prace będą prowadzone z planowaną wydajnością, to odnotowane opóźnienie utrzyma się do końca projektu. Jeśli chcemy zwiększyć intensywność prac trzeba zastosować więcej środków produkcji. Metoda ta jest na tyle prosta, że możliwe jest zastosowanie zwykłego arkusza kalkulacyjnego, jako narzędzia informatycznego. Prostota, a jednocześnie efektywność tej metody kontroli postępu prac sprawiła, że jest ona integralną częścią programu Project firmy Microsoft oraz programu Primavera, czy Planista [3]. W artykule zostaną wyjaśnione podstawy teoretyczne metody wartości wypracowanej, a także pokazane praktyczne przykłady jej wykorzystania w realizacji przedsięwzięć budowlanych przy użyciu programów Microsoftu Excel oraz Project. 2. Teoretyczne podstawy metody EVM Zastosowanie metody wartości wypracowanej wymaga stworzenia harmonogramu robót i przypisania poszczególnym czynnościom kosztu ich wykonania. Wykonawca robót musi więc wziąć pod uwagę, że nie może stosując tę metodę skorzystać wprost ze swojej oferty przypisując czynnościom wartości planowanych przychodów. EVM bazuje bowiem na kosztach. Metodę tę stosuje do oceny stanu zaawansowania realizacji projektu, a więc w trakcie jego trwania. Przed rozpoczęciem prac określane są: 73

4 Konferencja SKB, Warszawa r. całkowity koszt zadania BAC (ang. Budget at Completion) wyrażony w jednostkach pieniężnych, planowany czas trwania projektu DAC (ang. Date at Completion) wyrażony w jednostkach czasu. W dowolnym momencie po rozpoczęciu prac można ocenić zaawansowanie projektu. Wykonanie tego wymaga oceny zaawansowania prac tj. określenia, które z zadań z harmonogramu zostały już wykonane, a które jeszcze nie zostały rozpoczęte. Dla tych zadań, które są w trakcie realizacji należy ocenić, ile jednostek (m 2, m 3, szt.) z całości zostało już wykonanych. Gdy powyższe dane są już skompletowane, można przystąpić do obliczenia trzech podstawowych wielkości metody EVM na dzień wykonania oceny zaawansowania tj.: wartości planowanej wartości wypracowanej rzeczywistych kosztów Wartość planowana Wartość planowana oznaczana jest jako PV (ang. Planned Value). Są to liczone narastająco planowane koszty wszystkich zaplanowanych do dnia oceny prac. W literaturze można znaleźć oznaczenie tej wartości jako BCWS (ang. Budgeted Cost of Work Scheduled) oznaczające planowany koszt zaplanowanych prac. W programie MS Project ta wartość jest oznaczana BKPH (budżetowy koszt pracy wg harmonogramu) [2]. Rzeczywiste koszty Ta wielkość oznaczana jest jako AC (ang. Actual Cost). Są to liczone narastająco rzeczywiste koszty rzeczywiście wykonanych prac. Oznacza się je często ACWP (ang. Actual Cost of Work Performed). W programie MS Project ta wartość jest oznaczana RKPW (rzeczywisty koszt pracy wykonanej). Różnicę między PV a AC łatwo zauważyć na rys. 1. Jednak należy pamiętać, że PV określamy dla planowanego zaawansowania prac np. w dniu oceny jesteśmy w połowie czasu przeznaczonego na realizację całego projektu. Natomiast AC to już nie są planowane koszty, a rzeczywiste. Co więcej, dotyczą rzeczywistego zaawansowania prac, bez znaczenia, czy prac do dnia oceny wykonano więcej, czy mniej niż zaplanowano w harmonogramie. 74

5 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... Rys. 1 Porównanie kosztów planowanych i rzeczywistych [1] Wartość wypracowana Oznaczana jest jako EV (ang. Earned Value). Więcej informacji o istocie tej wielkości zawiera inny, często używany skrót BCWP (ang. Budgeted Cost of Work Performed) oznaczający planowane koszty rzeczywiście do dnia oceny wykonanych prac. W programie MS Project ta wartość jest oznaczana BKPW (budżetowy koszt pracy wykonanej). Odchylenie harmonogramu Porównanie tych trzech wielkości (PV, AC i EV) zawiera tab. 1. Istotnym jest, że wszystkie wartości wyrażone są w jednostkach pieniężnych. Wartość wypracowana EV oraz wartość planowana wyrażone są w kosztach planowanych. Wyliczane są dla tego samego dnia oceny, jednak EV dotyczy rzeczywistego zawansowania, a PV planowanego. Co uzyskamy, gdy od EV odejmiemy PV? Odchylenie harmonogramu SV (ang. Schedule Variance) [1]. Tab. 1 Porównanie PV, AC i EV Zaawansowanie Koszty Wartość planowana PV planowane Planowane Wartość rzeczywista AC rzeczywiste rzeczywiste Wartość wypracowana EV rzeczywiste planowane 75

6 Konferencja SKB, Warszawa r. SV = EV PV (1) Jeśli SV jest dodatnie oznacza to, iż w dniu oceny wykonane jest więcej prac, niż zostało to zaplanowane w harmonogramie. EV i PV wyrażone są w jednostkach pieniężnych, z więc ich różnica także. Ujemne SV oznacza, iż nie wykonaliśmy wszystkich prac, które zaplanowane były w harmonogramie do dnia oceny. Przypadek ten obrazuje rys. 2. Rys. 2 Różnica między PV a EV (opracowanie własne na podst.[1]) Odchylenie kosztu Wartość wypracowana EV i wartość rzeczywista bazują na rzeczywistym zaawansowaniu (patrz tab. 1). Ich różnica CV (ang. Cost Variance) nazywana odchyleniem kosztu (2) daje nam informację o ile drożej (lub taniej) wykonaliśmy prace (do dnia oceny). CV = EV AC (2) Dodatnia wartość odchylenia kosztu oznacza, że dotychczas wykonane prace udaje nam się wykonać taniej, niż planowano, ujemna, że planowane koszty są przekraczane. Dla obliczeń CV nie jest istotne jakie jest czasowe zaawansowanie w stosunku do harmonogramu. I EV, i CV dotyczą rzeczywistego zaawansowania w momencie oceny. Na rys. 3 graficznie przedstawiono różnicę pomiędzy CV a SV 76

7 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... Rys. 3 Graficzny obraz odchylenia kosztu CV i harmonogramu SV [5] Przykład Wykonawca miał do wykonania 10 tys. m 3 wykopu dwiema koparkami o wydajności 50 m 3 /h każda. Wymagało to zatrudnienia czterech pracowników. Zakładano 10 cio godzinny dzień pracy. Przy założonych wydajnościach praca powinna trwać 10 dni. Po wykonaniu wykopu przewidziane było ręczne ułożenie 400 m 3 podkładowej warstwy betonu czterema pracownikami, z których każdy układał 1 m 3 /h. Tę czynność także planowano wykonać w 10 dni. Ostatnią pracą było wykonanie 1200 m 2 deskowania ław i ścian fundamentowych. Czteroosobowa brygada wykonywała 20 m 2 deskowań w ciągu godziny, więc całość planowano zadeskować w ciągu 6 ciu dni. Uproszczony harmonogram tego projektu przedstawiono na rys. 4. Rys. 4 Uproszczony harmonogram projektu (opracowanie własne) 77

8 Konferencja SKB, Warszawa r. Koszty każdej z trzech prac, z podziałem na robociznę, materiały i sprzęt, zostały pokazane w tab. 2 przy założeniu następujących kosztów jednostkowych: koparka 150 zł/h pracownik 15 zł/h koszt betonu z dostawą 500 zł/m 3 deskowania bezpłatne (założenie dla celów omawianego przykładu) Tab. 2 Planowane koszty robocizny materiałów i sprzętu dla każdej z prac Koszty robocizny Koszty materiałów Koszty pracy sprzętu Łącznie Wykop 4*10*10*15= *150*10*10= Podkład betonowy 4*10*10*15= *500= Deskowanie 4*10*6*15= Razem Z tab.2 wynika, że wykonawca planował wykonać wszystkie prace za 245,6 tys. zł. Tyle wynosił budżet projektu oznaczany BAC. Realizacja zadania przebiegała następująco: wykonanie wykopu przedłużyło się o 1 dzień (trwało więc 11 dni), beton udało się kupić wykonawcy taniej, bo po 400 zł/m 3, ale po 5 dniach robót betonowych (czyli po 16 dniach od rozpoczęcia budowy) wykonane było tylko 152 m 3 podkładu betonowego. Po zakończeniu 16 tego dnia trwania budowy dokonywana jest ocena jej stanu zaawansowania metodą wartości wypracowanej EVM. Obliczenie wartości planowanej PV Wykonanie wykopów zostało zakończone. Można wziąć całą ich planowaną wartość. Na koniec 16 tego dnia prace betonowe powinny być zaawansowane w 60% (miały rozpocząć się w 11 tym dniu). Nie rozpoczęto jeszcze montażu deskowań. PV = ,6 * = zł (3) Prace kończące się w 16 tym dniu miały kosztować 159, 6 tys. zł. 78

9 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... Obliczenie wartości wypracowanej EV Wykonanie wykopów zostało zakończone. Podkład betonowy został wykonany w jego 152/400 części (38%). Nie rozpoczęto jeszcze montażu deskowań. EV = * = zł (4) Zaawansowanie prac po 16 tu dniach realizacji wynosiło 114,28 tys. zł przyjmując do obliczeń planowane koszty. Obliczenie rzeczywistych kosztów AC Wykop trwał dłużej o 1 dzień tj. 11 zamiast 10 dni. Przy betonowaniu pracowały 4 osoby przez 5 dni i wykonano 152 m 3 podkładu kupując beton po 400 zł/m3. Nie rozpoczęto jeszcze montażu deskowań. AC = * * 10 * 5 * * 400 = zł (5) Rzeczywiste koszty wykonania wykopu i 150 m 3 podkładu betonowego to 103,4 tys. zł. Mając obliczone trzy podstawowe wartości (PV, EV i AC) można policzyć odchylenia: kosztu (CV) i harmonogramu (SV) podstawiając wartości z (3, 4, 5) do formuł z (1, 2). CV = EV AC= = zł (6) Dodatnia wartość odchylenia kosztu (CV) oznacza, iż wykonawca wykonuje prace taniej, niż planował. Wzrost kosztów wynikający z przedłużenia czasu trwania wykopów został zniwelowany przez zakup dużo tańszego betonu. Ten parametr, tj. CV, nie mówi nic o zaawansowaniu projektu w stosunku do harmonogramu. Pokazuje jedynie, czy zrealizowane do dnia oceny prace były wykonane drożej, czy taniej, niż zakładano w planie. SV = EV PV = = zł (7) Odchylenie harmonogramu (SV) jest ujemne. Oznacza to, iż do dnia oceny wykonawca nie wykonał wszystkich zaplanowanych prac. Dla założonych, planowanych kosztów, na dzień wyceny przerób wykonawcy powinien być o 45,32 tys. zł wyższy, niż został odnotowany. 79

10 Konferencja SKB, Warszawa r. 3. Zaawansowane zastosowanie metody EVM Prognozowanie całkowitego kosztu projektu Obliczając wskaźnik wydajności kosztów CPI (ang. Cost Performance Index) jako CPI = EV AC (8) można określić efektywność z jaką realizowane są prace. Dla opisywanego wyżej projektu na podstawie (4) i (5) obliczone CPI jest równe 1,11. Dodatnia wartość tego wskaźnika oznacza, iż z każdej planowanej do wydania na projekt złotówki budujemy średnio o 11% więcej. Można więc policzyć prognozę całkowitego kosztu projektu EAC (ang. Estimate at Completion) wg następującej formuły: EAC = AC + BAC-EV CPI = BAC CPI (9) W analizowanym przykładzie otrzymujemy wartość ,71 zł. Można więc sprawdzić jakie będzie prognozowane odchylenie kosztu na zakończeni budowy obliczając VAC (ang. Variance at Completion) wg następującej formuły: VAC = BAC EAC (10) Dla wartości z przykładu można obliczyć VAC, które wynosi ,29 zł. Prognoza pokazuje, że gdy uda się wykonawcy realizować prace tak samo tanio, jak do dnia oceny, to na zakończenie budowy całkowity koszt realizacji będzie niższy o 23,4 tys. zł od planowanego. Można też oszacować (przyjmując powyższe założenie), jakie będą niezbędne nakłady do ukończenia budowy (od dnia oceny). Ta wielkość jest oznaczana ETC (ang. Estimate to Complete) i jest obliczana z wzoru: ETC = EAC AC (11) w którym od oszacowania całkowitego kosztu projektu odejmowane są koszty rzeczywiście poniesione do dnia oceny. 80

11 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... Prognozowanie całkowitego czasu trwania projektu Dla wykonania prognozy całkowitego czasu trwania projektu należy policzyć wskaźnik wydajności harmonogramu SPI (ang. Schedule Performance Index) wg formuły: SPI = EV PV (12) Postępując analogicznie jak dla kosztów tj. dzieląc planowany czas trwania projektu przez wskaźnik wydajności harmonogramu otrzymamy prognozę czasu trwania projektu DEAC (ang. Duration Estimation at Completion). DEAC = DAC SPI (13) W analizowanym przykładzie SPI jest równe 0,72, a planowany czas realizacji DAC 26 dni. Dla powyższych danych DEAC jest równe 36,3 dnia, a więc 37 dni, przy założeniu że średnia intensywność prowadzonych prac nie zmieni się do końca projektu. Jednodniowe opóźnienie wykonania wykopu i perturbacje przy dostawach betonu sprawiły, że prawdopodobnie wykonanie prac przedłuży się o 11 dni. 4. Zastosowanie programu MS Project do obliczeń Procedura kontroli przedsięwzięcia inwestycyjnego Metodą EV (Wartości Wypracowanej), przy użyciu programu komputerowego Microsoft Project, wymaga zachowania ściśle określonej kolejności wprowadzania danych. Należy tu nadmienić, że wersja polska tego oprogramowania używa przetłumaczonych współczynników i wskaźników Metody EV. W związku z tym, przed przystąpieniem do analizy, należy zapoznać się ze stosowanym nazewnictwem w obu wersjach językowych. Zestawiono je w tab. 4. Kolejność przeprowadzenia analizy EVM w programie Microsoft Project wymaga zachowania kolejności następujących kroków, przedstawiających się następująco: 1. Przygotowanie kompletnego harmonogramu robót, zawierającego: nazwy i czasy trwania robót, zdefiniowane powiązania pomiędzy zadaniami, terminy rozpoczęcia i zakończenia robót oraz kompletny arkusz zasobów (stawki, dostępność zasobów, sposób naliczania kosztów itd.). 2. Zdefiniowanie tzw. czynności zbiorczej dla całego projektu, czyli zadania sumarycznego grupującego wszystkie roboty w projekcie. Znacząco ułatwi to później- 81

12 Konferencja SKB, Warszawa r. szą analizę całego projektu a nie tylko wskaźników dla poszczególnych grup robót (w przykładzie Zadanie nr 1: Projekt ). 3. Zapisanie Planu Bazowego harmonogramu, czyli planowanego przebiegu robót wraz z ich kosztorysem. Zapisany Plan Bazowy staje się tym samym Wartością Planowaną WP (czyli PV lub BCWS) w Metodzie EV (patrz rys. 5). 4. Zdefiniowanie daty stanu projektu, czyli terminu w którym projekt będzie analizowany przy pomocy Metody Wartości Wypracowanej (w przykładzie, na rys. 5 linia pionowa przebiegająca w poniedziałek 24/04/2017, czyli po 16 dniach realizacji Projektu) 5. Zdefiniowanie stopnia ukończenia poszczególnych robót na dzień przeprowadzania analizy, czyli daty stanu (w przykładzie: Wykop stan realizacji 100%, Betonowanie podkładu stan realizacji 38%, Deskowanie stan realizacji 0%). Patrz rys W Tabeli: Koszt, wprowadzenie Kosztów Rzeczywistych RK (czyli AC lub ACWP), faktycznie poniesionych do daty stanu. (Uwaga aby móc wprowadzić dane własnoręcznie, należy wyłączyć w opcjach programu automatyczne obliczanie kosztów rzeczywistych przez program MS Project). Patrz rys. 7 Po przeprowadzeniu tych kroków, można przejść do Tabeli (patrz rys. 8): Wartość Wypracowana, gdzie wyświetli się zestawienie najbardziej popularnych wskaźników Metody EV. Dla uzupełnienia tego widoku, sugeruje się wprowadzenie dodatkowych kolumn, takich jak Wskaźnik Wykorzystania Harmonogramu WWH (SPI) oraz Wskaźnik Wykorzystania Kosztów WWK (CPI). Po aktualizacji wykonania prac po 16 dniach projektu harmonogram zostaje zaktualizowany do postaci pokazanej na rys. 9. Należy zauważyć, że ten harmonogram pokazuje rzeczywiste opóźnienie prac ma dzień oceny, ale nie uwzględnia prognoz. Stosowanie Metody Wartości Wypracowanej w programie MS Project bardzo dobrze współgra z kontrolą realizacji inwestycji przy pomocy tego oprogramowania. Kluczem do sukcesu jest zachowanie wymienionej powyżej kolejności przeprowadzania poszczególnych kroków. Najczęstszym błędem powtarzającym się w praktyce inżynierskiej, jest zbyt wczesne lub zbyt późne zapisanie Planu Bazowego projektu. Jak wykazano w niniejszej pracy obliczenia wskaźników EVM wykonane w programie MS Excel dają identyczne wyniki jak w MS Project. 5. Ocena stanu realizacji kontraktu na podstawie EVM Ocena projektów za pomocą wariancji kosztów i harmonogramu oraz prognozy kosztów i terminu zakończenia budowy są istotnym elementem identyfikacji i oceny ryzyka niepo- 82

13 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... wodzenia projektu. Niepowodzenie należy rozumieć jako przekroczenie planowanych kosztów wykonania projektu lub przekroczenie planowanego terminu zakończenia budowy. I w jednym, i w drugim przypadku (które mogą też wystąpić łącznie) zarówno inwestor jak i wykonawca ponoszą straty. Rozważyć można cztery przypadki zobrazowane w tab. 3. Tab. 3 Macierz oceny stanu realizacji projektu Odchylenie kosztu dodatnie ujemne Odchylenie harmonogramu dodatnie A B ujemne C D Przypadek A Gdy odchylenia CV i SV są dodatnie prognozy pokazują oszczędności czasu i kosztów na koniec projektu. Oceniający nie ma powodów do zmartwień, jeśli wciąż będzie trzymał koszty w ryzach i realizował prace w podobnym tempie. Przypadek B Ujemne odchylenie kosztu i dodatnie odchylenie harmonogramu oznacza, że prace wykonywane są drożej, niż planowano, ale postęp prac wyprzedza harmonogram. Wobec istnienia rezerwy czasowej można próbować obniżyć koszty wykonując kolejne prace mniejszą liczbą pracowników lub maszyn w celu obniżenia kasztów. Ważną informację da porównanie oszczędności wynikających ze skrócenia czasu budowy z odchyleniem kosztu. Może okazać się, że nie zwalniając tempa i wykonując pozostałe prace przy zaplanowanym koszcie oszczędności na ponoszonych krócej kosztach stałych pokryją ujemne CV. Poszukiwanie tańszych środków produkcji (dla nie wykonanych jeszcze prac) w trakcie trwania budowy rzadko przynosi pozytywny efekt, ale można policzyć wymaganą efektywność kosztu, by nie przekroczyć planowanego budżetu projektu. Określa to współczynnik TCPI BAC (ang. To complete Performance Index) zdefiniowany jako TCPI BAC = BAC EV BAC AC (14) CPI jest wskaźnikiem dotyczącym już wykonanych robót. TCPIBAC dotyczy robót, które mają być wykonane po dniu oceny. Wykonanie prac (po dniu oceny) z wydajnością kosztu nie mniejszą niż TCPI BAC zagwarantuje brak przekroczenia założonego kosztu całkowitego BAC. 83

14 Konferencja SKB, Warszawa r. Przypadek C Dodatnie odchylenie kosztu (CV) wskazuje na realne oszczędności jakie udało się uzyskać na pracach zrealizowanych do dnia oceny. Niestety ujemne odchylenie harmonogramu, to sygnał ostrzegawczy, że prace realizowane są wolniej, niż zaplanowano w harmonogramie. Przyspieszenie tempa prac zawsze wymaga dodatkowych środków produkcji, czyli związane jest ze zwiększeniem kosztów (ponad planowane). Jeśli oszczędności, których wartość pokazuje CV wystarczą, by odchylenie harmonogramu SV zmniejszyć do zera podczas kolejnej oceny, realizacja projektu ma szanse na sukces (tj. brak przekroczenia kosztów i realizacja zadania w zaplanowanym czasie). Przypadek D Gdy prace opóźniają się (ujemne SV), a w tych, które zostały wykonane przekroczono planowane koszty (ujemne CV), to sytuacja nie napawa optymizmem. W takim przypadku jakichkolwiek pozytywów można szukać jedynie w dwóch zagadnieniach: SV i CV mogą być ujemne, ale relatywnie (do wartości całego projektu lub czasu jego trwania) bliskie zeru, więc łatwe i możliwe do zlikwidowania lub analiza EVM dotyczy naszego konkurenta, a nie naszej firmy. Takie wskaźniki oznaczają bardzo trudną sytuację i rządzących przedsięwzięciem, którego dotyczą muszą zostać koniecznie poinformowani o tak negatywnym wyniku oceny wynikającym z EVM. Niezbędne jest wtedy przygotowanie planu awaryjnego, gdyż negatywny wynik finansowy (znaczne zwiększenie kosztów ponad planowane) jest wtedy nie do uniknięcia. Pozostawienie realizacji projektu bez zmian będzie miało skutek w postaci zwiększonych kosztów bezpośrednich oraz zwiększonych kosztów ogólnych (pośrednich) wynikających z przedłużonej ponad plan realizacji. Zlikwidowanie opóźnienia wymaga zwiększonych nakładów, co w połączniu z ujemnym CV oznacza znaczne podwyższenie kosztów, ale być może dochowany będzie termin końcowy. W decyzje tego rodzaju muszą być zaangażowane osoby z najwyższych szczebli przedsiębiorstwa. 6. Zalety, wady i ograniczenia metody EVM Wady i ograniczenia metody EVM Podstawowym, trudnym do wykonania warunkiem jest rzetelna i całościowa kontrola postępu prac. Oczywiście, na budowie, w każdym przypadku jest ona wykonywana, jednak, 84

15 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... by skutecznie zastosować EVM ocena zaawansowania prac musi dotyczyć każdej z czynności harmonogramu. Comiesięczne protokoły przerobowe mogą być podstawą do wykonania analiz i jeśli wystarczająca jest taka częstotliwość ocen, to kontrolę stanu zaawansowania budowy wystarczy wykonywać wystarczająco dokładnie. Drugim, nie mniej trudnym do pokonania ograniczeniem, jest kontrola rzeczywistych kosztów wykonania poszczególnych prac. Kluczowe materiały, czy sprzęt często zamawiane są na budowę przez centralę firmy. Faktury docierają do kierownika projektu z opóźnieniem. Stąd trudność w szybkim, prawidłowym określeniu rzeczywiście ponoszonych kosztów. Prognozy wykonane za pomocą metody EVM odznaczają się niską trafnością, szczególnie jeśli wykonywane są w początkowej fazie budowy lub blisko jej końca [4]. Istotnym ograniczeniem jest też fakt, że odchylenia harmonogramu SV (wyrażone w jednostkach pieniężnych) nie mają związku z opóźnieniem wyrażonym w jednostkach czasu [5]. Dla każdej z budów, dla każdego momentu danej budowy ta relacja jest inna. Zalety metody EVM Podstawową zaletą metody EVM jest prostota i skuteczność jej działania w ostrzeganiu przed zagrożeniami mogącymi spowodować niepowodzenie projektu. Zastosowanie tej metody w popularnych programach do harmonogramowania robót budowlanych sprawia, że niewielkie zwiększenie wysiłku w trakcie kontroli postępu prac pozwala stosować tę metodę za pomocą narzędzi, które już wykorzystuje kierownictwo budowy [6]. Drugim biegunem małej precyzji prognoz jest fakt, znacznej częstości ich uzyskiwania (tj. jak często jak wykonywana jest ocena zaawansowania budowy metodą EVM, tak często uzyskujemy prognozy). Należy pamiętać, że prognozy w tej metodzie, to element dodatkowy, gdyż EVM została stworzona w celu monitorowania postępu prac [5] i w tym zakresie jej przydatność jest bezsprzeczna. Tab. 4 Równoważne oznaczenia nazw w metodzie wartości wypracowanej Opis w języku polskim Opis w języku angielskim Skrót powszechnie stosowany w literaturze Skrót stosowany w programie MS Project Metoda Wartości Wypracowanej Earned Value Method EVM Metoda WW Planowany koszt planowanych prac lub wartość planowana, lub budżetowy koszt pracy według harmonogramu Budgeted Cost of Work Scheduled BCWS lub PV BKPH 85

16 Konferencja SKB, Warszawa r. Tab. 4 Równoważne oznaczenia nazw w metodzie wartości wypracowanej (c.d.) Opis w języku polskim Opis w języku angielskim Skrót powszechnie stosowany w literaturze Skrót stosowany w programie MS Project Planowany koszt rzeczywiście wykonanych prac lub wartość wypracowana, lub budżetowy koszt pracy wykonanej Budgeted Cost of Work Performed BCWP lub EV BKPW Rzeczywisty koszt rzeczywiście wykonanych prac lub wartość wypracowana, lub rzeczywisty koszt pracy wykonanej Actual Cost of Work Performed ACWP lub AC RKPW Odchylenie (od) harmonogramu Odchylenie kosztów (kosztowe) Schedule Variance SV OHR Cost Variance CV OKS Szacowany rzeczywisty koszt całości projektu lub Szacowany koszt końcowy Estimate at Completion EAC SKK Planowany koszt całego projektu lub Budżet końcowy Budget at Completion BAC BK Odchylenie kosztu na zakończenie projektu lub Odchylenie końcowe Variance at Completion VAC OKC Wskaźnik wydajności kosztów Cost Performance Index CPI WWK Wskaźnik wydajności harmonogramu Schedule Performance Index SPI WWH Wskaźnik wydajności do wykonania To complete Performance Index TCPI WWDW Planowany czas trwania projektu Duration at Completion DAC CTP Szacowany czas trwania projektu Duration Estimation at Completion DEAC OCT 86

17 Kontrola kosztowo-czasowa postępu robót budowlanych metodą wartości wypracowanej... Rys. 5 [2] Rys. 6 [2] Rys. 7 [2] Rys. 8 [2] Rys. 9 [2] 87

18 Konferencja SKB, Warszawa r. 7. Podsumowanie Kontrola postępu prac, to jedno z zadań współczesnego kosztorysanta. Znajomość metody wartości wypracowanej EVM staje się więc wymogiem. Znane, powszechnie stosowane programy do harmonogramowania prac wykorzystują EVM i dzięki zaletom tej metody mogą skutecznie wspomagać kierownictwo budowy w operacyjnych decyzjach. Współpraca programów Planista i Norma, to kolejna usprawnienie dające nowe możliwości. Popełniane błędy w zarządzaniu budową powinny stawać się lekcją, by przy realizacji kolejnych przedsięwzięć unikać ich. Cykliczne wykonywanie ocen postępu prac z wykorzystaniem narzędzi informatycznych daje możliwość odtworzenia efektywności działań na budowie, a tym samym przeprowadzenia analiz. Przy świadomości ograniczeń i wad metody wartości wypracowanej EVM, jest ona ze wszech miar godna polecenia, gdyż do monitorowania ryzyka przekroczenia planowanych kosztów i czasu realizacji projektu nadaje się bardzo dobrze do tego celu została stworzona. Bibliografia: [1] Webb A., Wartość wypracowana w praktyce, PROED, Warszawa, 2008 [2] Microsoft Project 2013 [3] Czarnigowska A., Sobotka A., Metoda planowania i kontrolowania realizacji przedsięwzięć budowlanych. Studium przypadku, Górnictwo i Geoinżynieria, Zeszyt 1, 2011, s [4] Ziółkowska A., Przykład zastosowania EV wraz z prognozą terminu końcowego, Czasopismo Techniczne. Budownictwo, 2 B, 2014, s [5] Czarnigowska A., Kontrola postępu realizacji przedsięwzięcia metodą Earned Value, Przegląd Budowlany, 2/2009, s [6] Połoński M. Kontrola kosztów budowy metodą EVM jako metoda prognozowania ryzyka przekroczenia planowanego budżetu, Przegląd Budowlany 10/2010, s

Zarządzanie Projektami Inwestycyjnymi

Zarządzanie Projektami Inwestycyjnymi Zarządzanie Projektami Inwestycyjnymi mgr Marcin Darecki (mdarecki@wz.uw.edu.pl) mgr Magdalena Marczewska (mmarczewska@wz.uw.edu.pl) TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu

Bardziej szczegółowo

Zarządzanie Projektami Inwestycyjnymi

Zarządzanie Projektami Inwestycyjnymi Zarządzanie Projektami Inwestycyjnymi mgr Magdalena Marczewska TiMO (Zakład Teorii i Metod Organizacji) Wydział Zarządzania Uniwersytetu Warszawskiego mmarczewska@wz.uw.edu.pl Czy możemy sprawdzid czy

Bardziej szczegółowo

Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)

Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Koszty projektowe Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Zarządzanie kosztami Szacowanie kosztów Budżetowanie kosztów Kontrola kosztów Zarządzanie kosztami

Bardziej szczegółowo

Zarządzania Projektami Monitorowanie i kontrola

Zarządzania Projektami Monitorowanie i kontrola Zarządzania Projektami Monitorowanie i kontrola TOMAS Z ŁUKASZEWS KI I N S T Y T U T I N F O R M AT Y K I W Z A R Z Ą D Z A N I U 3. Kontrola czasu w projekcie 2 Pojęcie kontroli Kontrola a ocena Kontrola

Bardziej szczegółowo

Projekt: Część I Część II

Projekt: Część I Część II Projekt: Część I Wykonanie harmonogramu realizacji budynku gospodarczego w oparciu o dane wyjściowe, oraz z uwzględnieniem następujących wytycznych: - rozpoczęcie robót powinno nastąpić 05.09.2011 - prace

Bardziej szczegółowo

W.Stachowski Wielkości w analizie kosztowej Strona 1

W.Stachowski Wielkości w analizie kosztowej Strona 1 W.Stachowski Wielkości w analizie kosztowej Strona 1 BKPH Opis Pole BKPH (budżetowy koszt pracy według harmonogramu) zawiera skumulowane okresowe koszty według planu bazowego, poniesione do daty stanu

Bardziej szczegółowo

KONTROLA PROJEKTU METODĄ EVM

KONTROLA PROJEKTU METODĄ EVM KONTROLA PROJEKTU METODĄ EVM 1 Dane z frontu 70% projektów kończy się przekroczeniem budżetu i czasu trwania. Ponad 50% projektów ma budżet końcowy przekroczony o ponad 80%. Źródło:The Standish Group 2

Bardziej szczegółowo

PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO

PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO Celem projektu jest nauka budowy harmonogramu sieciowego małego obiektu budowlanego a następnie opanowanie umiejętności śledzenia postępów w przebiegu

Bardziej szczegółowo

WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM

WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM WEBINARIUM Tajna broń Project Managera - wprowadzenie do metody EVM Kraków 13 marca 2012 Globalny integrator i twórca innowacyjnych systemów informatycznych. Polski kapitał siedziba główna Kraków. Kilkadziesiąt

Bardziej szczegółowo

Zarządzanie Projektami

Zarządzanie Projektami Zarządzanie Projektami Wykład 5 Sterowanie wykonawstwem projektu Dr Zbigniew Karwacki Katedra Badań Operacyjnych UŁ Sterowanie projektem metoda wartości uzyskanej (wypracowanej) - EV 1 Z powodu dążenia

Bardziej szczegółowo

Metoda Wartości Wypracowanej EVM

Metoda Wartości Wypracowanej EVM Organizacja, przebieg i zarządzanie inwestycją budowlaną Metoda Wartości Wypracowanej EVM dr hab. Mieczysław Połoński prof. SGGW 1 Znaczenie kontroli kosztów robót budowlanych Najważniejsze czynniki decydujące

Bardziej szczegółowo

KONTROLA ZAAWANSOWANIA FINANSOWEGO REALIZACJI BUDYNKU BIUROWEGO METODĄ EVM W PROGRAMIE MS PROJECT

KONTROLA ZAAWANSOWANIA FINANSOWEGO REALIZACJI BUDYNKU BIUROWEGO METODĄ EVM W PROGRAMIE MS PROJECT Polski Związek Inżynierów i Techników Budownictwa Warsztaty Inżynierów Budownictwa PROBLEMY PRZYGOTOWANIA I REALIZACJI INWESTYCJI BUDOWLANYCH Puławy 19-21.10.2009 Dane bibliograficzne o artykule: http://mieczyslaw_polonski.users.sggw.pl/mppublikacje

Bardziej szczegółowo

Zarządzanie przedsięwzięciem informatycznym. Śledzenie projektu

Zarządzanie przedsięwzięciem informatycznym. Śledzenie projektu Zarządzanie przedsięwzięciem informatycznym Śledzenie projektu Plan bazowy Plan bazowy jest zapisanym planem oryginalnym projektu, jest trwałym zapisem harmonogramu i kosztów. Plan bazowy zawiera główny

Bardziej szczegółowo

Zarządzanie finansami projektu. Sabina Rokita

Zarządzanie finansami projektu. Sabina Rokita Zarządzanie finansami projektu Sabina Rokita 1 Zarządzanie kosztami projektu obejmuje:* 1.Szacowanie kosztów określanie przybliŝonych kosztów zasobów koniecznych do realizacji działań projektu; 2.BudŜetowanie

Bardziej szczegółowo

Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013

Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013 Organizacja, przebieg i zarządzanie inwestycją budowlaną Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013 dr hab. Mieczysław Połoński prof. SGGW 1 Metodyka aktualizacji harmonogramu

Bardziej szczegółowo

MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć

MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć MS Project 2010 w harmonogramowaniu - planowanie zadań, działań, operacji i przedsięwzięć Opis Czy narzędzia informatyczne są trudne w opanowaniu? My uważamy, że nie - sądzimy, że opanowanie ich obsługi

Bardziej szczegółowo

Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.

Na podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S. Praca z planami bazowymi, Wizualizacja planów bazowych, Plany pośrednie, Wprowadzanie wartości rzeczywistych, Przedstawianie informacji o postępie prac, Analiza odchyleń. zarządzanie projektem i portfelem

Bardziej szczegółowo

WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ

WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ Zeszyty Naukowe 179-201 Waldemar ŁABUDA 1 WYBRANE ASPEKTY ZARZĄDZANIA PROJEKTAMI INFORMATYCZNYMI ZE SZCZEGÓLNYM UWZGLĘDNIENIEM KONTROLI REALIZACJI PROJEKTU METODĄ WARTOŚCI WYPRACOWANEJ Streszczenie Artykuł

Bardziej szczegółowo

Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D

Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Temat: Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Termin: do ustalenia Miejsce: do ustalenia Cena: PLN Opis szkolenia:

Bardziej szczegółowo

Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych

Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych Wyceń, zaplanuj, rozlicz zarządzanie inwestycjami budowlanymi Szkolenie ma na celu przygotowanie do gospodarowania kosztami i zasobami w

Bardziej szczegółowo

Instrukcja sporz dzania Harmonogramu Realizacji Projektu dla przedsi wzi w ramach projektów dofinansowywanych ze

Instrukcja sporz dzania Harmonogramu Realizacji Projektu dla przedsi wzi w ramach projektów dofinansowywanych ze Instrukcja sporządzania Harmonogramu Realizacji Projektu dla przedsięwzięć w ramach projektów dofinansowywanych ze środków Programu Operacyjnego Infrastruktura i Środowisko Priorytetowa IV I. W zależności

Bardziej szczegółowo

OCENA BIEŻĄCEJ I PROGNOZA PRZYSZŁEJ REALIZACJI PROJEKTU NA PODSTAWIE WARTOŚCI ZREALIZOWANEJ

OCENA BIEŻĄCEJ I PROGNOZA PRZYSZŁEJ REALIZACJI PROJEKTU NA PODSTAWIE WARTOŚCI ZREALIZOWANEJ PRACE NAUKOWE UNIWERSYTETU EKONOMICZNEGO WE WROCŁAWIU RESEARCH PAPERS OF WROCŁAW UNIVERSITY OF ECONOMICS nr 335 2014 Rachunek kosztów i rachunkowość zarządcza. Teoria i praktyka ISSN 1899-3192 Marcin Klinowski

Bardziej szczegółowo

PROGNOZOWANIE CZASU ZAKOŃCZENIA INWESTYCJI NA PODSTAWIE JEJ BIEŻĄCEGO ZAAWANSOWANIA

PROGNOZOWANIE CZASU ZAKOŃCZENIA INWESTYCJI NA PODSTAWIE JEJ BIEŻĄCEGO ZAAWANSOWANIA METODY ILOŚCIOWE W BADANIACH EKONOMICZNYCH Tom XIII/3, 2012, str. 169 179 PROGNOZOWANIE CZASU ZAKOŃCZENIA INWESTYCJI NA PODSTAWIE JEJ BIEŻĄCEGO ZAAWANSOWANIA Mieczysław Połoński Katedra Geoinżynierii Szkoła

Bardziej szczegółowo

Wpływ ustawień opcji programu MS Project na sposób aktualizacji harmonogramu i wyznaczanie wskaźników

Wpływ ustawień opcji programu MS Project na sposób aktualizacji harmonogramu i wyznaczanie wskaźników Przegląd Naukowy Inżynieria i Kształtowanie Środowiska nr 57, 2012: 195 212 (Prz. Nauk. Inż. Kszt. Środ. 57, 2012) Scientific Review Engineering and Environmental Sciences No 57, 2012: 195 212 (Sci. Rev.

Bardziej szczegółowo

ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami

ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami ĆWICZENIE Lody na drodze Ent-teach Rozdział 6 Zarządzanie Projektami Opis ćwiczenia W poniższym zadaniu, uczestnicy muszą zaplanować tydzień sprzedaży lodów na ulicy w ich rodzinnym mieście (centrum).

Bardziej szczegółowo

TRANSAKCJE ARBITRAŻOWE PODSTAWY TEORETYCZNE cz. 1

TRANSAKCJE ARBITRAŻOWE PODSTAWY TEORETYCZNE cz. 1 TRANSAKCJE ARBITRAŻOWE PODSTAWY TEORETYCZNE cz. 1 Podstawowym pojęciem dotyczącym transakcji arbitrażowych jest wartość teoretyczna kontraktu FV. Na powyższym diagramie przedstawiono wykres oraz wzór,

Bardziej szczegółowo

Wstęp do zarządzania projektami

Wstęp do zarządzania projektami Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.

Bardziej szczegółowo

Planowanie finansowe projektów inwestycyjnych. dr inż. Agata Klaus-Rosińska

Planowanie finansowe projektów inwestycyjnych. dr inż. Agata Klaus-Rosińska Planowanie finansowe projektów inwestycyjnych dr inż. Agata Klaus-Rosińska 1 Kategorie finansowe Koszt a wydatek Przychód a wpływ Nakład inwestycyjny Strumień pieniężny 2 Budżet wydatków w czasie Budżetowanie

Bardziej szczegółowo

Opis opcji aktualizacji zadań w programie MS Project 2007

Opis opcji aktualizacji zadań w programie MS Project 2007 Mieczysław Połoński SGGW w Warszawie Wydział Budownictwa i Inżynierii Środowiska mieczyslaw_polonski@sggw.pl Opis opcji aktualizacji zadań w programie MS Project 2007 Wybór opcji opisanych poniżej ma decydujący

Bardziej szczegółowo

Wstęp do zarządzania projektami

Wstęp do zarządzania projektami Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.

Bardziej szczegółowo

4. Kontrola kosztów realizacji obiektu budowlanego metodą Earned Value

4. Kontrola kosztów realizacji obiektu budowlanego metodą Earned Value Mieczysław Połoński 5 4. Kontrola kosztów realizacji obiektu budowlanego metodą Earned Value 4.1. Wprowadzenie Podstawowym dokumentem organizacyjnym opracowywanym na etapie przygotowania obiektu budowlanego

Bardziej szczegółowo

DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI

DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI TERMIN od: TERMIN do: CZAS TRWANIA:12 dni MIEJSCE: CENA: 7600 zł netto Tempo i złożoność funkcjonowania organizacji sprawia, że udana realizacja firmowych

Bardziej szczegółowo

RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010

RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010 RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010 Odpowiada na pytania: Jaka część projektów IT kończy się w Polsce sukcesem? Jak wiele projektów sponsorowanych jest przez instytucje publiczne? Czy kończą się

Bardziej szczegółowo

Nazwa kwalifikacji: Organizacja i kontrolowanie robót budowlanych Oznaczenie kwalifikacji: B.33 Numer zadania: 01

Nazwa kwalifikacji: Organizacja i kontrolowanie robót budowlanych Oznaczenie kwalifikacji: B.33 Numer zadania: 01 Arkusz zawiera informacje prawnie chronione do momentu rozpoczęcia egzaminu Układ graficzny CKE 2019 Nazwa kwalifikacji: Organizacja i kontrolowanie robót budowlanych Oznaczenie kwalifikacji: B.33 Numer

Bardziej szczegółowo

OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA

OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA Projekt to metoda na osiągnięcie celów organizacyjnych. Jest to zbiór powiązanych ze sobą, zmierzających

Bardziej szczegółowo

9. PROGNOZOWANIE W METODZIE EVM TERMINU I KOSZTU KOŃCOWEGO REALIZACJI OBIEKTU NA PODSTAWIE BIEŻĄCEGO ZAAWANSOWANIA

9. PROGNOZOWANIE W METODZIE EVM TERMINU I KOSZTU KOŃCOWEGO REALIZACJI OBIEKTU NA PODSTAWIE BIEŻĄCEGO ZAAWANSOWANIA 9. PROGNOZOWANIE W METODZIE EVM TERMINU I KOSZTU KOŃCOWEGO REALIZACJI OBIEKTU NA PODSTAWIE BIEŻĄCEGO ZAAWANSOWANIA Aneta Ziółkowska 1, Mieczysław Połoński 2 9.1. WPROWADZENIE Prezentowany rozdział dotyczyć

Bardziej szczegółowo

Dynamiczne metody oceny opłacalności inwestycji tonażowych

Dynamiczne metody oceny opłacalności inwestycji tonażowych Dynamiczne metody oceny opłacalności inwestycji tonażowych Dynamiczne formuły oceny opłacalności inwestycji tonażowych są oparte na założeniu zmiennej (malejącej z upływem czasu) wartości pieniądza. Im

Bardziej szczegółowo

Monitoring procesów z wykorzystaniem systemu ADONIS. Krok po kroku

Monitoring procesów z wykorzystaniem systemu ADONIS. Krok po kroku z wykorzystaniem systemu ADONIS Krok po kroku BOC Information Technologies Consulting Sp. z o.o. e-mail: boc@boc-pl.com Tel.: (+48 22) 628 00 15, 696 69 26 Fax: (+48 22) 621 66 88 BOC Management Office

Bardziej szczegółowo

EGZAMIN POTWIERDZAJĄCY KWALIFIKACJE W ZAWODZIE Rok 2019 CZĘŚĆ PRAKTYCZNA

EGZAMIN POTWIERDZAJĄCY KWALIFIKACJE W ZAWODZIE Rok 2019 CZĘŚĆ PRAKTYCZNA Arkusz zawiera informacje prawnie chronione do momentu rozpoczęcia egzaminu Układ graficzny CKE 08 Nazwa kwalifikacji: Organizacja i kontrolowanie robót budowlanych Oznaczenie kwalifikacji: B. Numer zadania:

Bardziej szczegółowo

KURSY DLA ZAWODU TECHNIK INFORMATYK

KURSY DLA ZAWODU TECHNIK INFORMATYK UL. FORDOŃSKA 120, BYDGOSZCZ TEL. 52 345 3 4/5 ZESPÓŁ SZKÓŁ EKONOMICZNO-HOTELARSKICH IM. EMILII GIERCZAK W KOŁOBRZEGU KURSY DLA ZAWODU TECHNIK INFORMATYK 1) Instalacja i konfiguracja MS Project Server

Bardziej szczegółowo

Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Santok na lata

Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Santok na lata Załącznik Nr 2 do UCHWAŁY Nr XVI/114/15 RADY GMINY SANTOK z dnia 29 grudnia 2015 r. Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Santok na lata 2016-2020. Obowiązek sporządzenia

Bardziej szczegółowo

WYZNACZANIE WARTOŚCI WYPRACOWANEJ W INWESTYCJACH REALIZOWANYCH PRZEZ PODWYKONAWCÓW

WYZNACZANIE WARTOŚCI WYPRACOWANEJ W INWESTYCJACH REALIZOWANYCH PRZEZ PODWYKONAWCÓW CZASOPISMO INŻYNIERII LĄDOWEJ, ŚRODOWISKA I ARCHITEKTURY JOURNAL OF CIVIL ENGINEERING, ENVIRONMENT AND ARCHITECTURE JCEEA, t. XXXIII, z. 63 (1/I/16), styczeń-marzec 2016, s. 205-212 Anna STARCZYK 1 Tadeusz

Bardziej szczegółowo

4. Kontrola kos Earned Value

4. Kontrola kos Earned Value 5 4. Kontrola kos Earned Value 4.1. Wprowadzenie Podstawowym dokumentem organizacyjnym opracowywanym na etapie przygotowania obiektu budowlanego do realizacji jest harmonogram budowy. Zar- e- kontraktu),

Bardziej szczegółowo

Rozdział 7 ZARZĄDZANIE PROJEKTAMI

Rozdział 7 ZARZĄDZANIE PROJEKTAMI Wprowadzenie do badań operacyjnych z komputerem Opisy programów, ćwiczenia komputerowe i zadania. T. Trzaskalik (red.) Rozdział 7 ZARZĄDZANIE PROJEKTAMI 7.2. Ćwiczenia komputerowe Ćwiczenie 7.1 Wykorzystując

Bardziej szczegółowo

UZASADNIENIE. Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Rewal. na lata

UZASADNIENIE. Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Rewal. na lata UZASADNIENIE Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Rewal na lata 2017-2022. Obowiązek sporządzenia Wieloletniej Prognozy Finansowej jest jedną z zasadniczych zmian wprowadzonych

Bardziej szczegółowo

EGZAMIN POTWIERDZAJĄCY KWALIFIKACJE W ZAWODZIE Rok 2018 CZĘŚĆ PRAKTYCZNA

EGZAMIN POTWIERDZAJĄCY KWALIFIKACJE W ZAWODZIE Rok 2018 CZĘŚĆ PRAKTYCZNA Arkusz zawiera informacje prawnie chronione do momentu rozpoczęcia egzaminu Układ graficzny CKE 2017 Nazwa kwalifikacji: Organizacja i kontrolowanie robót budowlanych Oznaczenie kwalifikacji: B.33 Numer

Bardziej szczegółowo

SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY

SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY Załącznik nr 26 SPOSÓB MONITOROWANIA I OCEN POSTĘPÓW OSIĄGANIA CELÓW GŁÓWNYCH I SZCZEGÓŁOWYCH PROGRAMU BEZPIECZEŃSTWA POWODZIOWEGO W REGIONIE WODNYM ŚRODKOWEJ WISŁY Niniejsze opracowanie ma na celu przedstawienie

Bardziej szczegółowo

Raport Końcowy z ewaluacji w projekcie: Droga do bezpiecznej służby

Raport Końcowy z ewaluacji w projekcie: Droga do bezpiecznej służby Raport Końcowy z ewaluacji w projekcie: Droga do bezpiecznej służby 1.10.2011-30.04.2013 WYKONAWCA: HABITAT SP. Z O.O. UL. 10 LUTEGO 37/5 GDYNIA SPIS TREŚCI Sprawozdanie z działań ewaluacyjnych... 3 1.

Bardziej szczegółowo

Podstawowym celem szkolenia jest zaznajomienie uczestników z metodologią planowania finansowego przedsięwzięć inwestycyjnych.

Podstawowym celem szkolenia jest zaznajomienie uczestników z metodologią planowania finansowego przedsięwzięć inwestycyjnych. Opis szkolenia Dane o szkoleniu Kod szkolenia: 892316 Temat: Planowanie finansowe przedsięwzięć inwestycyjnych. Warsztaty praktyczne. 7-8 Listopad Kraków, Centrum miasta, Kod szkolenia: 892316 Koszt szkolenia:

Bardziej szczegółowo

1. Założenia makroekonomiczne

1. Założenia makroekonomiczne UZASADNIENIE Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Rewal na lata 2016-2022. Obowiązek sporządzenia Wieloletniej Prognozy Finansowej jest jedną z zasadniczych zmian wprowadzonych

Bardziej szczegółowo

WSTĘP ZAŁOŻENIA DO PROJEKTU

WSTĘP ZAŁOŻENIA DO PROJEKTU UNIWERSYTET ZIELONOGÓRSKI WYDZIAŁ ZARZĄDZANIA Przykład analizy opłacalności przedsięwzięcia inwestycyjnego WSTĘP Teoria i praktyka wypracowały wiele metod oceny efektywności przedsięwzięć inwestycyjnych.

Bardziej szczegółowo

Rys Wykres kosztów skrócenia pojedynczej czynności. k 2. Δk 2. k 1 pp. Δk 1 T M T B T A

Rys Wykres kosztów skrócenia pojedynczej czynności. k 2. Δk 2. k 1 pp. Δk 1 T M T B T A Ostatnim elementem przykładu jest określenie związku pomiędzy czasem trwania robót na planowanym obiekcie a kosztem jego wykonania. Związek ten określa wzrost kosztów wykonania realizacji całego przedsięwzięcia

Bardziej szczegółowo

Etapy życia oprogramowania

Etapy życia oprogramowania Modele cyklu życia projektu informatycznego Organizacja i Zarządzanie Projektem Informatycznym Jarosław Francik marzec 23 w prezentacji wykorzystano również materiały przygotowane przez Michała Kolano

Bardziej szczegółowo

Zarządzanie projektami. Zarządzanie czasem w projekcie

Zarządzanie projektami. Zarządzanie czasem w projekcie Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem (zasady, procedury i dokumentacja

Bardziej szczegółowo

Struktura terminowa rynku obligacji

Struktura terminowa rynku obligacji Krzywa dochodowości pomaga w inwestowaniu w obligacje Struktura terminowa rynku obligacji Wskazuje, które obligacje są atrakcyjne a których unikać Obrazuje aktualną sytuację na rynku długu i zmiany w czasie

Bardziej szczegółowo

BIEŻĄCA KONTROLA KOSZTÓW REALIZACJI OBIEKTU BUDOWLANEGO METODĄ EARNED VALUE

BIEŻĄCA KONTROLA KOSZTÓW REALIZACJI OBIEKTU BUDOWLANEGO METODĄ EARNED VALUE METODY ILOŚCIOWE W BADANIACH EKONOMICZNYCH Tom XII/2, 2011, str. 279 290 BIEŻĄCA KONTROLA KOSZTÓW REALIZACJI OBIEKTU BUDOWLANEGO METODĄ EARNED VALUE Mieczysław Połoński, Paweł Komendarek Katedra Geoinżynierii

Bardziej szczegółowo

Zarządzania Projektami Zarządzanie kosztami

Zarządzania Projektami Zarządzanie kosztami Zarządzania Projektami Zarządzanie kosztami Zarządzanie kosztami TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie kosztami w projekcie 2/50 Koszty w zarządzaniu projektami Układ prezentacji

Bardziej szczegółowo

Zarządzanie projektami. Zarządzanie czasem w projekcie

Zarządzanie projektami. Zarządzanie czasem w projekcie Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem 2. Określanie działań (określanie

Bardziej szczegółowo

Earned Value Management a budżetowanie elastyczne kosztów projektu

Earned Value Management a budżetowanie elastyczne kosztów projektu Jarosław Kujawski * Earned Value Management a budżetowanie elastyczne kosztów projektu Wstęp Od kilku lat zainteresowaniem teoretyków i praktyków w Polsce cieszy się zarządzanie projektami (Project Management

Bardziej szczegółowo

1. WYZNACZANIE CELÓW 2. OCENA (KONTROLA) EFEKTÓW DZIAŁALNOŚCI

1. WYZNACZANIE CELÓW 2. OCENA (KONTROLA) EFEKTÓW DZIAŁALNOŚCI Planowanie i kontrola w organizacjach zdecentralizowanych Agenda 1. Budowa systemu planowania i kontroli w organizacji zdecentralizowanej 2. System ośrodków odpowiedzialności 3. owanie Dr Marcin Pielaszek

Bardziej szczegółowo

Biznesplan. Budowa biznesplanu

Biznesplan. Budowa biznesplanu BIZNESPLAN Biznesplan dokument zawierający ocenę opłacalności przedsięwzięcia gospodarczego [. Sporządzany na potrzeby wewnętrzne przedsiębiorstwa, jest także narzędziem komunikacji zewnętrznej m.in. w

Bardziej szczegółowo

Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI

Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Opis Zarządzanie przedsięwzięciami należy do jednych z najefektywniejszych metod organizacyjnych operowania zasobami firmy. Jest jednocześnie

Bardziej szczegółowo

Dokumentacja kosztorysowa. Podstawy prawne

Dokumentacja kosztorysowa. Podstawy prawne Temat nr 2: Kosztorysy Rola kosztorysu w procesie inwestycyjnym Dokumentacja kosztorysowa Podstawy prawne Kosztorysowanie w budownictwie Rola kosztorysu w procesie inwestycyjnym Inwestycje Inwestycje przyczyniają

Bardziej szczegółowo

Przyczynowa analiza rentowności na przykładzie przedsiębiorstwa z branży. półproduktów spożywczych

Przyczynowa analiza rentowności na przykładzie przedsiębiorstwa z branży. półproduktów spożywczych Roksana Kołata Dariusz Stronka Przyczynowa analiza rentowności na przykładzie przedsiębiorstwa z branży Wprowadzenie półproduktów spożywczych Dokonując analizy rentowności przedsiębiorstwa za pomocą wskaźników

Bardziej szczegółowo

Analiza finansowa inwestycji w dyfuzorową turbinę wiatrową SWT o mocy znamionowej do 10 kw

Analiza finansowa inwestycji w dyfuzorową turbinę wiatrową SWT o mocy znamionowej do 10 kw Analiza finansowa inwestycji w dyfuzorową turbinę wiatrową SWT o mocy znamionowej do 10 kw 1. Czas zwrotu Czas zwrotu nakładów inwestycyjnych jest głównym kryterium opłacalności jakiejkolwiek inwestycji.

Bardziej szczegółowo

PLANOWANIE I OCENA PRZEDSIĘWZIĘĆ INWESTYCYJNYCH

PLANOWANIE I OCENA PRZEDSIĘWZIĘĆ INWESTYCYJNYCH Mariusz Próchniak Katedra Ekonomii II, SGH PLANOWANIE I OCENA PRZEDSIĘWZIĘĆ INWESTYCYJNYCH Ekonomia menedżerska 1 2 Wartość przyszła (FV future value) r roczna stopa procentowa B kwota pieniędzy, którą

Bardziej szczegółowo

Dopasowywanie czasu dla poszczególnych zasobów

Dopasowywanie czasu dla poszczególnych zasobów Dopasowywanie czasu dla poszczególnych zasobów Narzędzia Zmień czas pracy W polu dla kalendarza wybieramy zasób dla którego chcemy zmienić czas pracy, np. wpisać urlop albo zmienić godziny pracy itp. Dalej

Bardziej szczegółowo

JAK POPRAWNIE SPORZĄDZIĆ ANALIZY EKONOMICZNO - FINANSOWE

JAK POPRAWNIE SPORZĄDZIĆ ANALIZY EKONOMICZNO - FINANSOWE JAK POPRAWNIE SPORZĄDZIĆ ANALIZY EKONOMICZNO - FINANSOWE Analiza potrzeb PW PP1 pomysł potrzeba analiza Analiza potrzeb regionu Promowanie swojego regionu/produktu Przydatność, funkcjonalność i wykorzystanie

Bardziej szczegółowo

Metody niedyskontowe. Metody dyskontowe

Metody niedyskontowe. Metody dyskontowe Metody oceny projektów inwestycyjnych TEORIA DECYZJE DŁUGOOKRESOWE Budżetowanie kapitałów to proces, który ma za zadanie określenie potrzeb inwestycyjnych przedsiębiorstwa. Jest to proces identyfikacji

Bardziej szczegółowo

Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, Spis treści

Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, Spis treści Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, 2016 Spis treści Wstęp xi Część 1 Wprowadzenie do programu Microsoft Project 1 Program Project, zarządzanie projektami

Bardziej szczegółowo

Zarządzanie projektami

Zarządzanie projektami Zarządzanie projektami Dorota Kuchta www.ioz.pwr.wroc.pl/pracownicy/kuchta/dydaktyka.htm Projekt Ma jasny cel Unikatowy zdefiniowany koniec Angażuje zasoby ludzkie Procesy zarządzani projektem Zarządzanie

Bardziej szczegółowo

MS Excel 2007 Kurs zaawansowany Funkcje finansowe. prowadzi: Dr inż. Tomasz Bartuś. Kraków: 2008 04 18

MS Excel 2007 Kurs zaawansowany Funkcje finansowe. prowadzi: Dr inż. Tomasz Bartuś. Kraków: 2008 04 18 MS Excel 2007 Kurs zaawansowany Funkcje finansowe prowadzi: Dr inż. Tomasz Bartuś Kraków: 2008 04 18 Funkcje finansowe Excel udostępnia cały szereg funkcji finansowych, które pozwalają na obliczanie min.

Bardziej szczegółowo

systemy informatyczne SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej

systemy informatyczne SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej SIMPLE systemy informatyczne SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej to nowoczesny system informatyczny kompleksowo

Bardziej szczegółowo

Etapy życia oprogramowania. Modele cyklu życia projektu. Etapy życia oprogramowania. Etapy życia oprogramowania

Etapy życia oprogramowania. Modele cyklu życia projektu. Etapy życia oprogramowania. Etapy życia oprogramowania Etapy życia oprogramowania Modele cyklu życia projektu informatycznego Organizacja i Zarządzanie Projektem Informatycznym Jarosław Francik marzec 23 Określenie wymagań Testowanie Pielęgnacja Faza strategiczna

Bardziej szczegółowo

INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL

INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL Instrukcja składania sprawozdań WAŻNE! Należy pamiętać, że edycji sprawozdania nie może jednocześnie dokonywać dwóch użytkowników. W jednym czasie

Bardziej szczegółowo

Szukanie rozwiązań funkcji uwikłanych (równań nieliniowych)

Szukanie rozwiązań funkcji uwikłanych (równań nieliniowych) Szukanie rozwiązań funkcji uwikłanych (równań nieliniowych) Funkcja uwikłana (równanie nieliniowe) jest to funkcja, która nie jest przedstawiona jawnym przepisem, wzorem wyrażającym zależność wartości

Bardziej szczegółowo

Wstęp do zarządzania projektami

Wstęp do zarządzania projektami Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.

Bardziej szczegółowo

Scenariusz lekcji z Technologii informacyjnej w liceum profilowanym (profil ekonomiczno-administracyjny i usługowo-gospodarczy)

Scenariusz lekcji z Technologii informacyjnej w liceum profilowanym (profil ekonomiczno-administracyjny i usługowo-gospodarczy) Autor: Halina Klimek, mgr ekonomii Zespół Szkół Ekonomicznych im. Jana Pawła II w Złotowie Scenariusz lekcji z Technologii informacyjnej w liceum profilowanym (profil ekonomiczno-administracyjny i usługowo-gospodarczy)

Bardziej szczegółowo

Priorytetyzacja przypadków testowych za pomocą macierzy

Priorytetyzacja przypadków testowych za pomocą macierzy Priorytetyzacja przypadków testowych za pomocą macierzy W niniejszym artykule przedstawiony został problem przyporządkowania priorytetów do przypadków testowych przed rozpoczęciem testów oprogramowania.

Bardziej szczegółowo

INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL

INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL Spis treści I. Dodawanie sprawozdań... 3 II. Wypełnianie sprawozdania... 4 III. Składanie sprawozdania... 9 V. Weryfikacja... 13 I. Dodawanie sprawozdań

Bardziej szczegółowo

Dodatek Solver Teoria Dodatek Solver jest częścią zestawu poleceń czasami zwaną narzędziami analizy typu co-jśli (analiza typu co, jeśli?

Dodatek Solver Teoria Dodatek Solver jest częścią zestawu poleceń czasami zwaną narzędziami analizy typu co-jśli (analiza typu co, jeśli? Dodatek Solver Teoria Dodatek Solver jest częścią zestawu poleceń czasami zwaną narzędziami analizy typu co-jśli (analiza typu co, jeśli? : Proces zmieniania wartości w komórkach w celu sprawdzenia, jak

Bardziej szczegółowo

Załącznik nr 2. Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Bielice na lata 2016-2035.

Załącznik nr 2. Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Bielice na lata 2016-2035. Załącznik nr 2 Objaśnienia przyjętych wartości do Wieloletniej Prognozy Finansowej Gminy Bielice na lata 2016-2035. Obowiązek sporządzenia Wieloletniej Prognozy Finansowej jest jedną z zasadniczych zmian

Bardziej szczegółowo

Zapewnij sukces swym projektom

Zapewnij sukces swym projektom Zapewnij sukces swym projektom HumanWork PROJECT to aplikacja dla zespołów projektowych, które chcą poprawić swą komunikację, uprościć procesy podejmowania decyzji oraz kończyć projekty na czas i zgodnie

Bardziej szczegółowo

Wstęp 1. Misja i cele Zespołu Szkół Integracyjnych w Siemianowicach Śląskich 2

Wstęp 1. Misja i cele Zespołu Szkół Integracyjnych w Siemianowicach Śląskich 2 Załącznik do Zarządzenia Nr 10/2011-2012 Dyrektora Zespołu Szkół Integracyjnych z dnia 8 stycznia 2011r. Instrukcja zarządzania ryzykiem Instrukcja zarządzania ryzykiem Wstęp 1 1. Instrukcja zarządzania

Bardziej szczegółowo

Biznes plan innowacyjnego przedsięwzięcia

Biznes plan innowacyjnego przedsięwzięcia Biznes plan innowacyjnego przedsięwzięcia 1 Co to jest biznesplan? Biznes plan można zdefiniować jako długofalowy i kompleksowy plan działalności organizacji gospodarczej lub realizacji przedsięwzięcia

Bardziej szczegółowo

Zarządzanie projektami

Zarządzanie projektami Zarządzanie projektami Wykład 2 Wyznaczanie zakresu projektu Planowanie projektu Uruchamianie realizacji projektu Monitorowanie i kontrola postępów prac Zamykanie projektu Wyznaczanie zakresu projektu

Bardziej szczegółowo

Budżetowanie w praktyce

Budżetowanie w praktyce Bartłomiej Nita Budżetowanie w praktyce Adresaci szkolenia: (połączone z warsztatami w MS Excel) Controllerzy, pracownicy działów finansowo-księgowych oraz planowania i analiz, menedżerowie, służby niefinansowe

Bardziej szczegółowo

Zasady sporządzania modelu sieciowego (Wykład 1)

Zasady sporządzania modelu sieciowego (Wykład 1) Zasady sporządzania modelu sieciowego (Wykład 1) Metody planowania sieciowego są stosowane w budownictwie do planowania i kontroli dużych przedsięwzięć, w których z powodu wielu zależności istnieje konieczność

Bardziej szczegółowo

Zastosowania informatyki w gospodarce Projekt

Zastosowania informatyki w gospodarce Projekt Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie

Bardziej szczegółowo

Jesienna Szkoła Zarządzania Projektami Innowacyjnymi AON

Jesienna Szkoła Zarządzania Projektami Innowacyjnymi AON Zarządzanie Projektami Innowacyjnymi AON 2012 Jesienna Szkoła Zarządzania Projektami Innowacyjnymi AON 08 19 Października 2012 Projekt Nr 51/PMKI/U/14-06.10/2011 finansowany w ramach programu MNiSzW Kreator

Bardziej szczegółowo

Komputerowe wspomaganie zarządzania projektami innowacyjnymi realizowanymi w oparciu o podejście. Rozdział pochodzi z książki:

Komputerowe wspomaganie zarządzania projektami innowacyjnymi realizowanymi w oparciu o podejście. Rozdział pochodzi z książki: Rozdział pochodzi z książki: Zarządzanie projektami badawczo-rozwojowymi. Tytuł rozdziału 6: Komputerowe wspomaganie zarządzania projektami innowacyjnymi realizowanymi w oparciu o podejście adaptacyjne

Bardziej szczegółowo

Dziękuję za zainteresowanie Pracownią Projektowania Wnętrz Viva Design.

Dziękuję za zainteresowanie Pracownią Projektowania Wnętrz Viva Design. Dzień dobry, Dziękuję za zainteresowanie Pracownią Projektowania Wnętrz Viva Design. Siłą każdej firmy są ludzie. Mam szczęście pracować z osobami obdarzonymi ambicją, wytrwałością oraz tym co potocznie

Bardziej szczegółowo

Informacja dodatkowa. - w zakresie wyceny środków trwałych - rozliczenia kosztów zakupu materiałów - wyceny zapasu produkcji w toku

Informacja dodatkowa. - w zakresie wyceny środków trwałych - rozliczenia kosztów zakupu materiałów - wyceny zapasu produkcji w toku Informacja dodatkowa I. W czwartym kwartale 2007r przy sporządzeniu skonsolidowanego sprawozdania finansowego dokonano zmian w stosowanych zasadach (polityki) rachunkowości przechodząc na międzynarodowe

Bardziej szczegółowo

Mierniki efektywności działu personalnego. Praktyczne warsztaty w oparciu o arkusz kalkulacyjny MS Excel

Mierniki efektywności działu personalnego. Praktyczne warsztaty w oparciu o arkusz kalkulacyjny MS Excel Mierniki efektywności działu personalnego. Praktyczne warsztaty w oparciu o arkusz kalkulacyjny MS Excel Terminy szkolenia 17-18 październik 2013r., Wrocław - Hotel Campanile Cele szkolenia Podstawowym

Bardziej szczegółowo

Cykl organizacyjny le Chateliera

Cykl organizacyjny le Chateliera Cykl organizacyjny le Chateliera Cykl organizacyjny Cykl określa etapy postępowania, które należy zachować, jeśli się chce, aby jakiekolwiek działanie przebiegało w sposób sprawny. 1 Etapy w cyklu organizacyjnym

Bardziej szczegółowo

Podstawowym celem szkolenia jest zaznajomienie uczestników z metodologią planowania finansowego przedsięwzięć inwestycyjnych.

Podstawowym celem szkolenia jest zaznajomienie uczestników z metodologią planowania finansowego przedsięwzięć inwestycyjnych. Opis szkolenia Dane o szkoleniu Kod szkolenia: 892416 Temat: Planowanie finansowe przedsięwzięć inwestycyjnych. Warsztaty praktyczne. 28-29 Listopad Warszawa, Centrum miasta lub siedziba BDO, Kod szkolenia:

Bardziej szczegółowo
