Modelowanie oceny ryzyka projektu logistycznego z zastosowaniem indukcyjnego systemu pozyskiwania wiedzy
|
|
- Gabriel Alojzy Grzelak
- 7 lat temu
- Przeglądów:
Transkrypt

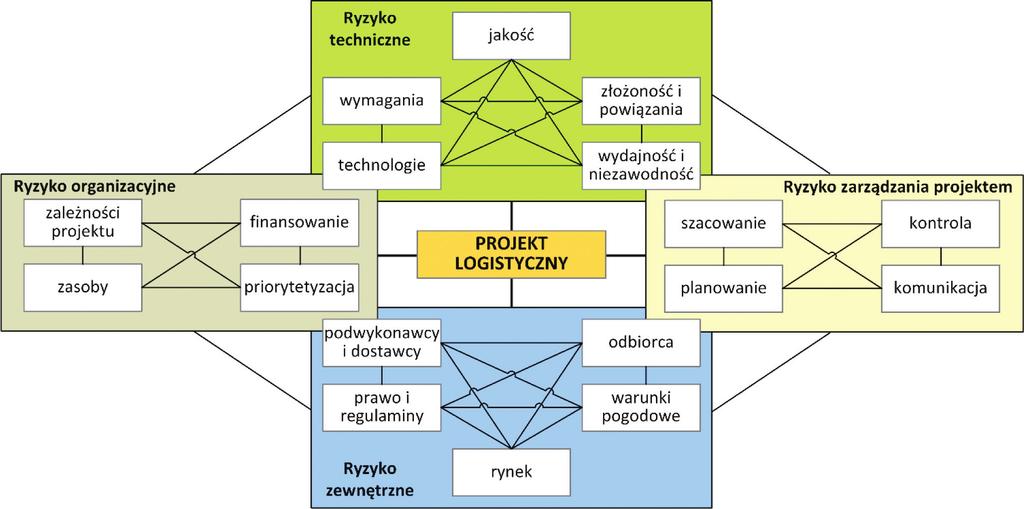

1 ŁAPUŃKA Iwona 1 PIZ Iwona 2 Modelowanie oceny ryzyka projektu logistycznego z zastosowaniem indukcyjnego systemu pozyskiwania wiedzy 1. Wstęp Projekty logistyczne są obecnie jednym z coraz częściej wyodrębnianych rodzajów projektów w działalności pojedynczych przedsiębiorstw lub łańcuchach dostaw. Kluczowym celem projektów logistycznych jest dostarczenie odpowiedniego produktu/usługi w ramach przyjętych ograniczeń projektowych. Ma on za zadanie spełniać potrzeby sponsora, a tym samym powinien zapewnić istotną przewagę biznesową klientom. Projekty logistyczne nadzorowane są przez działy logistyki. Mogą być realizowane w jednym przedsiębiorstwie lub pomiędzy przedsiębiorstwami wzdłuż łańcuchów dostaw. Projekt logistyczny może być zdefiniowany jako czasowo wyodrębnione przedsięwzięcie, mające na celu dostarczenie w zaplanowanym czasie, na wyznaczone miejsce i po określonym koszcie właściwego dobra [9]. Wśród wielu kryteriów kwalifikacji projektów, w tym projektów logistycznych, najważniejsze są: czas i efekty ich realizacji, obszar funkcjonalny projektu, rodzaj działań i rezultatów, budżet, źródła finansowania, zakres przestrzenny, zakres przedmiotu, liczba uczestników [12]. Klasyfikację projektów logistycznych szerzej przedstawiono w [9], [12], [14], [16], [18], [20], [26]. Planowanie i realizacja projektów logistycznych obarczona jest pewnym stopniem ryzyka [4]. Ryzyko w projekcie występuje zwłaszcza dlatego, że projekt jest działaniem innowacyjnym, unikalnym, jednorazowym i niełatwo jest przewidzieć kierunek jego realizacji w sytuacjach niepewnych [13], [19], [20]. W każdym z elementów otoczenia bliższego lub dalszego projektów mogą nastąpić nieoczekiwane zmiany, które wpłyną bezpośrednio lub pośrednio w większym lub mniejszym stopniu na dany projekt logistyczny. Poziom ryzyka rośnie w postępie geometrycznym w zależności od horyzontu planistycznego. Ryzyko projektu jest tym większe, im większa jest niepewność co do wyników projektów, niebezpieczeństwa niewypełnienia założeń, oczekiwań i sformułowanych celów [3], [7]. Ważną rolę odgrywają także prawdopodobieństwo, zakres i sposób oddziaływania czynników wewnętrznych, jak i zewnętrznych na projekt [2], [4], [6], [19]. Nie da się całkowicie wyeliminować ryzyka. Można je jedynie zmniejszyć do minimum poprzez odpowiednie działania, tj. wprowadzenie do przedsiębiorstwa zasad, metod, mechanizmów zarządzania ryzykiem projektów [5], [6], [8], [10], [11], [19], [24]. 2. Zarządzanie ryzykiem w projekcie logistycznym Zarządzanie projektami logistycznymi i wynikające stąd podejście projektowe jest stosunkowo nową koncepcją zarządzania przedsiębiorstwem, jak również łańcuchami dostaw [9]. Celem podniesienia poziomu obsługi klienta, zwiększenia efektywności gospodarowania w obszarze zaopatrzenia, transportu, magazynowania, produkcji, dystrybucji wprowadza się i realizuje nowe, złożone kompleksy zadań zwane projektami logistycznymi. Projekt logistyczny należy rozumieć również jako jednorazowe, ograniczone czasowo i budżetowo przedsięwzięcie (zadanie), którego realizacja służy poprawie sprawności i efektywności przepływów produktów oraz towarzyszących im informacji w przedsiębiorstwach, łańcuchach dostaw lub w układach przestrzennych [12]. Przykłady projektów realizowanych w ramach zarządzania logistycznym łańcuchem dostaw, mogą być następujące: lokalizacja produkcji, budowa magazynów, wdrożenie systemu WM, wybór systemu magazynowania, wybór środków transportu, optymalizacji tras transportowych, zarządzanie zapasami, wdrożenie systemu ERP, wybór nowego dostawcy. 1 Politechnika Opolska, Wydział Inżynierii Produkcji i Logistyki, Opole, ul. Ozimska 75. Tel , i.lapunka@po.opole.pl 2 Uniwersytet Opolski, Wydział Ekonomiczny, Opole, ul. Ozimska 46a. Tel , Fax: , iwonapisz@op.pl 3998
2 Zarządzanie projektem logistycznym to planowanie, organizowanie, kierowanie i kontrola zasobów przedsiębiorstwa lub przedsiębiorstw w łańcuchu dostaw (pieniądze, siła robocza, sprzęt, urządzenia, materiały, informacje, technologie) dla osiągnięcia względnie krótkoterminowego celu, który został ustanowiony, aby zrealizować przyjęte założenia. To także koordynacja i współpraca z partnerami, którymi mogą być dostawcy, pośrednicy, zewnętrzni dostawcy usług i klienci [18]. Projekt logistyczny z natury rzeczy jako nowe, nietypowe przedsięwzięcie wymaga indywidualnego, właściwego podejścia. Umiejętność określenia niezbędnych do wykonania zadań, oszacowanie czasu, kosztu realizacji projektu, dobór wykonawców projektu, itp. są podstawowymi problemami wymagającymi rozwiązania podczas fazy planowania projektów logistycznych. Wielkości te definiowane są w warunkach niepewności. topień niepewności planowania podstawowych parametrów projektu logistycznego, tj. czasu, kosztu, zakresu maleje w miarę upływu czasu realizacji danego projektu logistycznego. Dużym ryzykiem obarczone są projekty nowe i niepowtarzalne, w szczególności projekty charakteryzujące się wysokim stopniem niepewności, złożoności oraz tempa. pecyfikacja przedsięwzięć, ich unikalność powodują, że ryzyko stanowi ich nieodłączną część. Poziom tej niepewności jest różny, zależy m.in. od rodzaju, zakresu, wielkości projektu logistycznego, sposobu prowadzenia. Osiągnięcie sukcesu w zarządzaniu projektami wymaga umiejętności panowania nad ryzykownymi zdarzeniami i warunkami działania, które wpływają negatywnie lub pozytywnie na cele danego projektu logistycznego. Realizacja projektów logistycznych niesie ze sobą różnego rodzaju szanse i zagrożenia, na które dane przedsiębiorstwo lub dany łańcuch dostaw powinien być przygotowany i potrafi je odpowiednio wykorzystać. Zarządzanie ryzykiem projektów logistycznych oznacza podejmowanie decyzji oraz realizację działań prowadzących do osiągnięcia akceptowalnego poziomu ryzyka przez zespół projektowy. Jednym ze znaczeń, które definiuje ryzyko i jego wpływ na zarządzanie projektami logistycznymi jest prawdopodobieństwo (możliwość) wystąpienia zdarzenia, które będzie niekorzystnie wpływać na osiągnięcie danego celu projektu. W projekcie logistycznym, negatywnie oddziaływają zasadniczo następujące rodzaje ryzyka: techniczne, organizacyjne, zarządzania projektem oraz zewnętrzne (por. rys. 1). Rys. 1. Główne czynniki ryzyka dla projektu logistycznego według struktury podziału ryzyk Źródło: opracowanie własne na podstawie [1] Realizacja każdego projektu logistycznego wiąże się z możliwością wystąpienia sytuacji trudnych, a czasem nawet niemożliwych do przewidzenia, których konsekwencje mogą mieć wpływ na opóźnienia w projek- 3999
3 cie, wzrost jego kosztów czy też realizację przedsięwzięcia w innym zakresie i jakości niż było to ustalone. Zarządzanie ryzykiem koncentruje się na identyfikacji i kontroli zdarzeń, które mogą niekorzystnie wpłynąć na realizację projektu logistycznego, a jego głównym celem jest minimalizacja ryzyka niepowodzenia projektu [8], [25]. Proces zarządzania ryzykiem w projektach składa się z określonych etapów. Project Management Institute wyróżnia poszczególne etapy w ramach zarządzania ryzykiem [1]. W praktyce oznacza to, że zarządzanie ryzykiem jest procesem identyfikowania, analizowania, oceny różnego rodzaju ryzyka oraz monitorowania i kontroli zagrożeń, które mogą pozytywnie lub negatywnie oddziaływać na dany projekt. Proces zarządzania ryzykiem powinien stanowić integralną część zarządzania projektami, szczególnie w przypadku dużych, złożonych projektów logistycznych. Znajomość ryzyka, jakie niesie realizacja danego projektu logistycznego jest krytycznym czynnikiem sukcesu projektu. Umiejętność przewidywania zagrożeń oraz wypracowany scenariusz w sytuacji zagrożenia jest kluczowym procesem związanym z zarządzaniem projektami logistycznymi. Głównym celem zarządzania ryzykiem jest identyfikacja i ocena ryzyka w danym projekcie. Pierwszym krokiem w zarządzaniu ryzykiem projektu jest identyfikacja ryzyka. W tej fazie identyfikowane są wszystkie potencjalne źródła zagrożenia. Określane są potencjalne czynniki ryzyka, które mogą mieć określony wpływ na projekt logistyczny. W praktyce istnieje wiele technik identyfikacji ryzyka projektu. W celu określenia potencjalnych zagrożeń projektu stosuje się m.in. metodę burzy mózgów (ang. brainstorming), listy kontrole (ang. checklist), ankiety i wywiady (ang. questionnaires and interviews), metodę delficką (ang. Delphi group), diagramy przyczynowo-skutkowe (ang. cause-effect diagrams) [15]. Ocena ryzyka to drugi etap zarządzania ryzykiem. Głównym celem oceny ryzyka jest pomiar wpływu zidentyfikowanych ryzyk na dany projekt logistyczny. W ocenie ryzyka projektu stosowane są następujące metody: drzewa zdarzeń (ang. events tree analysis), drzewa błędów (ang. faults tree analysis), symulacja Monte Carlo (ang. Monte Carlo method), planowanie scenariuszy (ang. scenario planning), analiza wrażliwości (ang. sensitivity analysis), ekonomiczna wartość bieżącą netto ENPV (ang. Expected Net Present Value), drzewa decyzyjne (ang. decision tree), metoda PERT (ang. Program Evaluation and Review Technique), teoria zbiorów rozmytych (ang. fuzzy sets theory) [4]. Mimo istnienia wielu metod, narzędzi do szacowania i oceny ryzyka projektów, w tym projektów logistycznych, podejmowanie decyzji w warunkach niepewności jest zadaniem trudnym. Do tej pory nie udało się opracować jednej uniwersalnej metody szacowania i oceny ryzyka. 3. podejście do oceny ryzyka w projekcie logistycznym Jednym z istotnych etapów zarządzania ryzykiem projektu logistycznego jest ocena ryzyka. W praktyce jest to proces złożony i dosyć skomplikowany ze względu na występujące warunki niepewności. Zasadniczą trudność stanowią nieprecyzyjne, niekompletne, niemożliwe do uzyskania oraz niewymierne informacje. W takich okolicznościach ocena ryzyka może być tylko orientacyjna, nie należy traktować jej w kategoriach dokładnych oszacowań. Niepewność jest związana z ryzykiem. W praktyce oznacza to, że im większa jest niepewność tym większe ryzyko. Jedną z głównych cech projektów logistycznych jest ich znaczny poziom ryzyka. Oznacza to, że zbyt wiele niepożądanych zdarzeń może spowodować opóźnienia projektu, nadmierne wydatki, niezadowalające rezultaty projektu, a nawet całkowitą jego porażkę. Głównym celem oceny ryzyka projektu logistycznego jest pomiar wpływu zidentyfikowanych zagrożeń dotyczących danego projektu. Ocena ryzyka projektu to proces priorytetyzacji zidentyfikowanych ryzyk w celu dalszej analizy, poprzez ocenę i agregację, na ogół, prawdopodobieństwa ich wystąpienia oraz wpływu. Zaproponowane rozwiązanie opiera się na metodzie oceny ryzyka projektu, przedstawionej w pracach [18], [19]. Jakość i wiarygodność procesu przeprowadzenia jakościowej analizy ryzyka wymaga, by różne poziomy prawdopodobieństwa ryzyka i jego wpływu zostały zdefiniowane. Ogólne definicje poziomów prawdopo- 4000
4 dobieństwa i poziomów wpływu są dostosowane do indywidualnego projektu podczas procesu planowania zarządzania ryzykiem. W pierwszej kolejności identyfikowane są czynniki ryzyka dla każdej czynności w strukturze podziału pracy projektu (ang. WB work breakdown structure). Wszystkie czynniki, które mają wpływ na realizację projektu logistycznego są definiowane przez ekspertów na podstawie ich wiedzy i doświadczenia. Przykładowe zdarzenia, które mogą mieć wpływ na realizację projektu logistycznego w danym horyzoncie czasu (przykłady czynników ryzyka wpływających na czas jeden z głównych celów projektu) to m.in.: zmiana wymagań/zakresu w trakcie realizacji projektu, nieuwzględnienie istotnych elementów, błędne założenia bądź niezrozumienie wymagań projektu, błędne założenia konstrukcyjne, technologiczne, budowlane, planistyczne, techniczno-organizacyjne na każdym etapie realizacji projektu logistycznego, opóźnienia w opracowaniu konstrukcji, technologii, planów, harmonogramów realizacji projektu, niewystarczająca ilość odlewów, odkuwek długoterminowy brak głównych detali, błędy wykonania/montażu konieczność naprawy lub ponownego wykonania szczegółów, opóźnienia w zamawianiu towarów powodowane opóźnieniami w opracowaniu konstrukcji, itp., brak funduszy niezbędnych do regulowania bieżących płatności, opóźnienia w dostawach komponentów: z winy dostawcy, działów logistyki na każdym etapie realizacji, ze względu na brak płatności wykonawcy w określonym czasie (np. brak zaliczki na początku umowy), z powodu zmian w projekcie, z przyczyn losowych, rozbieżności w dostawach materiałów/komponentów do zlecenia lub uszkodzenia komponentów, brak odpowiedniego personelu (niewystarczająco wyszkolony lub brak doświadczenia), absencja pracowników, brak zaangażowania/motywacji, niedostępność kluczowych pracowników podczas realizacji ważnych/pilnych zadań, problemy organizacyjne, problemy komunikacyjne w zespole, niedoszacowanie pracochłonności projektu logistycznego. Ponieważ na każdą czynność może mieć wpływ wiele różnych zagrożeń, wszystkie potencjalne zagrożenia i ich źródła ze zidentyfikowanymi czynnikami należy dokładnie opisać i powiązać z właściwą czynnością w strukturze projektu. W celu oceny ryzyka projektu w pierwszej kolejności dokonuje się oceny ryzyka poszczególnych czynności. Określenie istotnych danych, czyli prawdopodobieństwa i wpływu czynników ryzyka, odbywa się zazwyczaj za pomocą pojęć lingwistycznych, które w dalszej kolejności przekształca się w liczby rozmyte przy pomocy funkcji transponujących. Prawdopodobieństwo ryzyka wskazuje na możliwość wystąpienia każdego ze wskazanych rodzajów ryzyka. Ryzyko projektu obejmuje wszystkie rodzaje ryzyk, które mogą mieć wpływ na koszty, czas, zakres oraz jakość. Tabela 1 przedstawia przykład definicji negatywnych skutków, które mogą być wykorzystane do oceny wpływu ryzyka w odniesieniu do głównych celów projektu. Podobne tabele można ustalić, z pozytywnym wpływem. W tabeli uwzględniono względne i numeryczne (w tym przypadku, nieliniowe) podejścia. 4001
5 Tab. 1. Określenie poziomów wpływu ryzyka na główne cele projektu Zdefiniowane warunki dotyczące skali oddziaływania ryzyka na główne cele projektu (przykłady przedstawiono wyłącznie dla negatywnych skutków) Cel projektu Poziomy wpływu ryzyka w ujęciu relatywnym lub numerycznym (jakościowym lub ilościowym) Bardzo niski (0,05) Niski (0,10) Średni (0,20) Wysoki (0,40) Bardzo wysoki (0,80) Koszt Czas Zakres Jakość Nieznaczny wzrost kosztu Nieznaczny wzrost czasu Ledwo zauważalne zmniejszenie zakresu Ledwo zauważalne obniżenie jakości < 10% wzrost kosztu 10-20% wzrost kosztu 20-40% wzrost kosztu > 40% wzrost kosztu < 5% wzrost czasu 5-10% wzrost czasu 10-20% wzrost czasu > 20% wzrost czasu Dotyczy mniej istotnych obszarów zakresu Dotyczy tylko bardzo wymaga-jących zastosowań Źródło: opracowanie własne na podstawie [1] Dotyczy głównych obszarów zakresu Obniżenie jakości wymaga zgody sponsora Zmniejszenie zakresu niedopuszczalne przez sponsora Obniżenie jakości niedopuszczalne przez sponsora Efekt końcowy projektu jest bezużyteczny Efekt końcowy projektu jest bezużyteczny Dla każdej czynności projektu logistycznego, jak i całego projektu szacowany jest poziom ryzyka. Poziom ryzyka zdeterminowany jest wartościami prawdopodobieństwa ryzyka i poziomem jego wpływu. Określa się go w pięciostopniowej skali: bardzo niskie ryzyko, niskie ryzyko, średnie ryzyko, wysokie ryzyko i bardzo wysokie ryzyko. 4. INDUKCJA DRZEW DECYZYJNYCH JAKO METODA POZYKIWANIA WIE- DZY DLA PROBLEMU OCENY RYZYKA PROJEKTÓW LOGITYCZNYCH Dynamiczny rozwój inżynierii wiedzy daje ogromne możliwości w konstruowaniu informatycznych systemów zastępujących ludzi-ekspertów w danej dziedzinie. Wzrastająca złożoność podejmowanych decyzji i problemów do rozwiązania we współczesnym świecie wymaga stosowania coraz bardziej inteligentnych systemów komputerowych, wykorzystujących przy tym coraz większą moc obliczeniową do przetwarzania informacji zawartych w bazach danych. Umożliwia to budową baz wiedzy, które mogą przechowywać ogromne ilości reguł i faktów. Aspekty budowy i korzyści wynikające z wykorzystania inteligentnego systemu wspomagającego podejmowanie decyzji, zauważane są w największym stopniu przez naukowców w dyscyplinach nauki, takich jak: automatyka, matematyka, inżynieria przemysłowa, filozofia, pedagogika, psychologia. Niemniej jednak, coraz częściej rozważania na ten temat prowadzone są w gronie ludzi nauki, będących przedstawicielami inżynierii produkcji, jak również nauk o zarządzaniu, w tym logistyki. Wspomaganie oceny ryzyka w projektach logistycznych indukcyjnym systemem pozyskiwania wiedzy, w oparciu o indukcję drzew decyzyjnych, jest oryginalnym ujęciem tego problemu. am proces pozyskiwania wiedzy jest bardzo istotny ze względu na konieczność budowy bazy wiedzy, którą należy zweryfikować pod względem jej zupełności, niesprzeczności i wyeliminowania nadmiaru informacji zawartych w bazie. Indukcja systemu pozyskiwania wiedzy bazuje na indukcji drzew decyzyjnych Quinlana [23]. Drzewo decyzyjne to struktura drzewiasta, której każdy węzeł odpowiada wynikowi testu dla wartości jednego atrybutu, z kolei każdy liść zawiera decyzję. Budowanie drzew decyzyjnych wykonywane jest poprzez rekurencyjny podział zbioru danych do momentu, aż każdy podzbiór będzie zawierał elementy jednej klasy decyzji. Wierzchołek drzewa nazywany jest korzeniem, a każdy kolejny węzeł w drzewie jest odpowiedzialny za pewien test wartości atrybutu. Przeprowadzenie testu wskazuje na krawędź drzewa do kolejnego węzła. Na końcu drzewa decyzyjnego znajdują się liście zawierające decyzje. Utworzone w ten sposób drzewo decyzyjne można nazwać modelem wiedzy, który objaśnia struktury wiedzy ukrytej w zbiorze danych. Zbiór ten nazywa się zbiorem uczącym. Z kolei jakość otrzymanego drzewa 4002
6 decyzyjnego testuje się poprzez analizę przypadków zawartych w zbiorze testującym. Indukcję drzew decyzyjnych stosuje się głównie do klasyfikacji obiektów, a wygenerowana wiedza wspomaga podjęcie decyzji. Głównym problemem przy budowie drzewa decyzyjnego jest określenie kryterium, które umożliwi wybór atrybutu, będącego korzeniem drzewa. Do tego celu stosuje się tzw. entropię [21], [22]: Entropy i = i ( ) log2 i= 1 (1) gdzie: i - liczba przykładów opisujących i-ty obiekt, - liczba przykładów w zbiorze uczącym. Oczekiwana wartość informacji po podziale zbioru przykładów na podzbiory, dla których atrybut A przyjmuje wartość, przedstawiona jest zależnością: Gain A Entropy Entropy v (, ) = ( ) ( ) v A v (2) gdzie: v wszystkich możliwych wartości atrybutu A, v - podzbiór zbioru, dla którego atrybut A przyjmuje wartość, v - liczba przykładów w zbiorze, - liczba przykładów w zbiorze uczącym. 5. implementacja przykładu w systemie DeTreex Do przeprowadzenia analizy danych opracowanych na potrzeby szacowania ryzyka wybranego projektu logistycznego zastosowano komputerowy indukcyjny system pozyskiwania wiedzy DeTreex. DeTreex jest systemem, który wspomaga proces pozyskiwania wiedzy, dzięki zaimplementowanej indukcyjnej metodzie uczenia maszynowego. ystem umożliwia również zapisanie drzew decyzyjnych w postaci reguł, które mogą być wykorzystane w bazie wiedzy systemów ekspertowych. W celu wygenerowania drzewa decyzyjnego należy zbiór z przykładami uczącymi zapisać w pliku uczącym. Natomiast do testowania poprawności klasyfikacji tego drzewa przygotowany został plik ze zbiorem przykładów testujących. Formaty obydwu plików są identyczne, różnią się jedynie rozszerzeniem: plik uczący (*.lrn), plik testowy (*.tst). W przykładzie zdefiniowano następujące obszary problemu, czyli atrybuty, takie jak: krytyczne lub niekrytyczne czynności, prawdopodobieństwo ryzyka i wpływ ryzyka oraz ich wartości, które określają poziom ryzyka (tab. 2). Ze względu na znaczny rozmiar analizowanego problemu, rozważany przykład dla oceny ryzyka projektu logistycznego przedstawiono tylko w ujęciu kryterium czasowego. 4003
7 Tab. 2. Określenie obszaru problemu atrybuty i ich wartości Określenie obszaru problemowego i jego klasyfikacja do oceny poziomu ryzyka dla czynności projektu (Atrybuty i ich wartości determinujące poziom ryzyka w aspekcie kryterium czasowego) Czynność krytyczna Nieznaczny wzrost czasu Czynność niekrytyczna Nieznaczny wzrost czasu Wzrost czasu w granicach rezerwy Prawdopodobieństwo ryzyka Wpływ ryzyka Poziom ryzyka Bardzo niskie Î 0; 0,1) Bardzo niski Î 0; 0,1) Bardzo niskie ryzyko < 5% wzrost czasu 5-10% wzrost czasu 10-20% wzrost czasu < 5% wzrost czasu ponad granicę rezerwy 5-10% wzrost czasu ponad granicę rezerwy 10-20% wzrost czasu ponad granicę rezerwy > 20% wzrost czasu ponad granicę > 20% wzrost czasu rezerwy Źródło: opracowanie własne Niskie Î 0,1; 0,2) Niski Î 0,1; 0,2) Niskie ryzyko Średnie Î 0,2; 0,4) Średni Î 0,2; 0,4) Średnie ryzyko Wysokie Î 0,4; 0,8) Wysoki Î 0,4; 0,8) Wysokie ryzyko Bardzo wysokie Î 0,8; 1 Bardzo wysoki Î 0,8; 1 Bardzo wysokie ryzyko Do wygenerowania drzewa decyzyjnego konieczne jest zapisanie zbioru przykładów w pliku uczącym (*.lrn). Plik ten może być przygotowany w edytorze tekstu lub arkuszu kalkulacyjnym. Natomiast w celu sprawdzenia poprawności klasyfikacji tego drzewa przygotowano plik testowy (*.tst) ze zbiorem przykładów. Zdefiniowano cztery podstawowe atrybuty, stanowiące podstawę analizy ryzyka w ujęciu czasowym dla projektu logistycznego. ą to: (1) czynność krytyczna critical_activity, (2) wzrost czasu time_increase, (3) prawdopodobieństwo ryzyka risk_probability, (4) wpływ ryzyka risk_impact. Fragment danych historycznych, które zgromadzono na podstawie oszacowanego przez ekspertów poziomu ryzyka dla poszczególnych czynności projektu logistycznego został przedstawiony w tabeli 3. Tab. 3. Fragment danych historycznych do określania poziomu ryzyka w pliku uczącym (*.lrn) Lp. Czynność krytyczna Wzrost czasu Prawdopodobieństwo ryzyka Wpływ ryzyka Poziom ryzyka 1 Tak Nieznaczny 0,9 0,2 Wysokie 2 Tak < 5% 0,05 0,6 Średnie 3 Tak 5-10% 0,9 0,5 Bardzo wysokie 4 Tak 10-20% 0,05 0,05 Bardzo niskie 5 Tak 10-20% 0,3 0,05 Niskie 6 Tak > 20% 0,3 0,5 Wysokie 7 Tak > 20% 0,9 0,8 Bardzo wysokie 8 Nie W granicach rezerwy 0,6w 0,05 Średnie 9 Nie < 5% ponad granicę rezerwy 0,05 0,05 Bardzo niskie 10 Nie 5-10% ponad granicę rezerwy 0,1 0,7 Wysokie... Nie 10-20% ponad granicę rezerwy 0,2 0,5 Wysokie 110 Nie > 20% ponad granicę rezerwy 0,05 0,1 Bardzo niskie Źródło: opracowanie własne Doświadczenie i wiedza eksperta są niezbędne do opracowania reguł IF-THEN. W celu określenia poziomu ryzyka projektu logistycznego wykorzystuje się zbiór reguł zapisanych w bazie wiedzy. Na rysunku 2 przedstawiono wybrane przykłady zapisu reguł w systemie DeTreex. 4004
8 1: risk_level = Very high risk if risk_impact > 0.1, risk_probability > 0.3; 2: risk_level = Very low risk if risk_impact <= 0.1, risk_probability <= 0.1; 3: risk_level = Moderate risk if risk_impact <= 0.1, risk_probability > 0.1, risk_probability <= 0.4; 4: risk_level = High risk if risk_impact > 0.1, risk_probability <= 0.3, risk_impact > 0.3, risk_probability <= 0.1, risk_impact > 0.7; Rys. 2. Przykład reguł dla oceny poziomu ryzyka czynności projektu w aspekcie kryterium czasowego Źródło: opracowanie własne Aby wybrać atrybut, od którego rozpoczyna się budowę drzewa obliczono wartości entropii dla całego zbioru uczącego, zgodnie z zależnościami (1) i (2). Entropy ( ) = 2,163 (3) Gain(, critical _ activity ) = 0,013 ( ) Gain, risk _ probability = 0,067 Gain(, time _ increase ) = 0,135 ( ) Gain, risk _ impact = 0, 214 Zgodnie z uzyskanymi wynikami, budowa drzewa zaczyna się od atrybutu risk_impact, który jest określany korzeniem drzewa i zapewnia maksymalizację wzrostu informacji w węźle. Rysunek 3 przedstawia drzewo decyzyjne zbudowane na podstawie 110 historycznych ocen ryzyka dla czynności projektów logistycznych i przedstawia uproszczone relacje między prawdopodobieństwem ryzyka (Risk probability), jego wpływem (Risk impact) oraz poziomem ryzyka, gdzie Risk_level {Very low risk, Low risk, Moderate risk, High risk, Very high risk}. W rezultacie końcowym otrzymano drzewo z 8 liśćmi zapisane w postaci zasad reprezentacji wiedzy. Indukcja drzew decyzyjnych jest stosowana głównie do klasyfikowania obiektów (problemów), a wiedza generowana przez metody indukcyjne, docelowo za pośrednictwem systemu eksperckiego, wspomaga proces podejmowania decyzji. Zestaw reguł jest znacznie mniejsza niż zestaw danych, na podstawie których reguły te zostały utworzone. Reguły stanowią uogólnienie danych, tak aby możliwym było sklasyfikowanie nowych przypadków. Powstałe zbiory przepisów mogą być stosowane do budowy bazy wiedzy systemu eksperckiego, który mógłby skutecznie wspomagać ocenę ryzyka projektów logistycznych. (4) 4005
9 Rys. 3. Drzewo decyzyjne dla oceny poziomu ryzyka czynności projektu w aspekcie kryterium czasowego Źródło: opracowanie własne Proponowane podejście stanowi wsparcie dla kierowników projektów w zakresie podejmowania decyzji w warunkach niepewności celem spełnienia wymogów operacyjnych i osiągnięcia sukcesu projektu. Ze względu na fakt, iż ocena ryzyka projektów logistycznych ma znaczenie dla wszystkich interesariuszy, modelowanie oceny ryzyka projektu logistycznego jest szczególnie istotne z punktu widzenia: członków zespołu projektowego, ponieważ pomaga zidentyfikować zdarzenia zagrażające planowanej realizacji projektu i oferuje sposoby ich skutecznego monitorowania, użytkowników końcowych, ponieważ przyczynia się do zaspokajania ich potrzeb i osiągania właściwego stosunku wartości do ceny w odniesieniu do zaangażowanych środków i zasobów, dostawców i kontrahentów, ponieważ rozsądne podejście do ryzyka w projektach logistycznych prowadzi do lepszego planowania i poprawy wyników zarówno dla sprzedających, jak i kupujących, instytucji finansowych, które oferują kredyt jako źródło finansowania projektów adekwatnie do ryzyka, ubezpieczycieli, którzy wymagają zabezpieczeń, że ryzyko niepowodzenia jest znane, monitorowane i odpowiednio zarządzane w ramach projektu, tak aby nie finansować istniejących zagrożeń. Istotnym elementem dalszych badań jest weryfikacja wiedzy uzyskanej na podstawie pliku testowego i przycinanie gałęzi drzewa decyzyjnego zgodnie z przyjętym parametrem. Parametr ten umożliwia wyznaczenie odpowiedniej klasyfikacji błędów przed i po przycięciu drzewa. Jeżeli poziom błędów klasyfikacji po przycięciu drzewa (lub węzła drzewa) jest większy niż poziom błędów przed przycięciem drzewa (lub węzła) nie dokonuje się cięcia. Celem dalszych badań będzie minimalizacja błędów klasyfikacji dla wygenerowanego zestawu reguł w bazie wiedzy. 4006
10 6. podsumowanie Współczesne przedsiębiorstwa i łańcuchy dostaw funkcjonują w turbulentnym i niepewnym środowisku społeczno-gospodarczym. Wobec zachodzących w otoczeniu zmian, coraz większą uwagę praktyków i teoretyków przykuwają nowe koncepcje zarządzania, często w zintegrowanym wydaniu. Konsolidacja podejść do zarządzania projektami oraz zarządzania wiedzą jest według autorów artykułu odpowiedzią na wyzwania stawiane przed współczesnymi projektami logistycznymi. Podejście projektowe jest obecnie nieodłącznym elementem realizacji większości projektów logistycznych. W tak realizowanym procesie zarządzania obserwuje się m.in. zespołowe podejście do zarządzania czasem projektu, a także proaktywne, skoncentrowane na przyszłości raportowanie stanu projektu. Jako, że projekty są rozwijane progresywnie charakteryzuje je wysoki poziom niepewności na początku realizacji. Wynika on z dostarczania czegoś nowatorskiego, a więc obarczonego sporą dozą niewiedzy. W planowaniu i harmonogramowaniu projektów rozróżnia się trzy rodzaje niepewności: niepewność czasu trwania zadań, niepewność korelacji czasowej i niepewność zasobów. koro jest tak wiele niewiadomych na początku realizacji, to wszelkie szacunki i założenia mogą okazać się nieprawdziwe, np. zadanie zajmie nie jeden dzień a tydzień, produkt będzie kosztować dwa razy więcej, nowa technologia będzie znacznie wydajniejsza niż zakładano, a nowy dostawca okaże się nierzetelny. Według raportu opracowanego przez Panel Polskich Menedżerów Logistyki [[16]] zaledwie nieco ponad 30% projektów logistycznych kończy się w założonym terminie. Praktyką staje się przekroczenie terminu dyrektywnego realizacji projektu logistycznego, przeważnie o ok. 20% w stosunku do pierwotnego harmonogramu. Zdefiniowane przez Project Management Institute w PMBOK Guide [71] warunki dotyczące skali ryzyka dla osiągnięcia głównych celów projektu, wskazują jednoznacznie na kryterium czasowe, jako bardzo istotne z punktu widzenia sukcesu każdego projektu. Już możliwość wskazania czynników ryzyka, których wpływ może spowodować nieznaczne przekroczenie terminu realizacji określa się podczas szacowania ryzyka projektu na poziomie 0,05 w przedziale 0, 1ñ. Traktowane wówczas jako bardzo niskie ryzyko niepowodzenia projektu, będzie stopniowo rosnąć, w zależności od kolejnych oszacowań. Możliwość przekroczenia czasu o niecałe 5% powoduje konieczność szacowania ryzyka na poziomie 0,1 (niskie), odpowiednio wzrost czasu o ok. 5-10% daje średnie ryzyko (0,2), 10-20% wysokie ryzyko (0,4), powyżej 20% bardzo wysokie ryzyko (0,8). Należy zauważyć, że dane te dotyczą tylko czynników ryzyka mających wpływ na terminowość realizacji projektu. Nie ujęto wskaźników dla pozostałych celów projektu, takich jak koszt, zakres, czy jakość, a w realnych warunkach następuje multiplikacja skali ryzyka ze względu na wszystkie możliwe czynniki. treszczenie Celem niniejszego artykułu jest przedstawienie koncepcji oceny ryzyka projektów logistycznych z zastosowaniem indukcyjnego systemu pozyskiwania wiedzy DeTreex w oparciu o metodę indukcji drzew decyzyjnych Quinlana. Opracowane podejście może stanowić podstawę do budowy dedykowanego systemu ekspertowego wspomagającego proces oceny ryzyka projektów logistycznych realizowanych w przedsiębiorstwach produkcyjnych, usługowych, jak również w całym łańcuchu dostaw. Hipotetycznie zakłada się, że zebrana i ustrukturalizowana wiedza ekspertów na temat relacji pomiędzy prawdopodobieństwem wystąpienia ryzyka, jego wpływem na czynności w projekcie logistycznym oraz poziomem ryzyka dla każdej z nich może posłużyć do opracowania skutecznych reguł w bazie wiedzy. Modeling of logistics project risk assessment with the use of inductive knowledge acquisition system Abstract The purpose of this paper is to present the approach to modeling of logistics project risk assessment with the use of the inductive knowledge acquisition system DeTreex, supporting the risk management in logistics projects carried out in the enterprises and 4007
11 throughout supply chain. The proposed approach is based on the use of a very effective method of acquiring knowledge using the induction of decision trees developed by Quinlan. It is envisaged that the collected and structured knowledge of experts could also be used to build the expert system dedicated to issues of risk assessment logistics project. The relations between the probability of risk, risks impact and the risk level are performed by experts. The experience and expert s knowledge is used for development of IF-THEN rules. In order to determine risk level the set of rules is performed. 7. Bibliografia [1] A Guide to the Project Management Body of Knowledge. PMBOK Guide - 5th Edition. PMI, Newtown quare, PA, [2] Brandenburg H., Zarządzanie projektami. Wydawnictwo Politechniki Śląskiej, Gliwice [3] Cooper D.F., Grey., Raymond, G., Walker P., Project risk management guidelines. Managing risk in large projects and complex procurements. John Wiley & ons Ltd, Chichester [4] Elbrahimnejad., Mosavi.M., eyrafianpour H., Risk identification and assessment for build-operate-transfer projects: A fuzzy multi attribute decision making model. Experts ystems with Applications, 37, 2010, [5] Heerkens G.R., Jak zarządzać projektami. Wydawnictwo RM, Warszawa [6] Hillson D., Extending the risk process to manage opportunities. International Journal of Project Management, 20 (3), 2002, [7] Jajuga K., Inwestycje. PWN, Warszawa [8] Jajuga K. (red.), Zarządzanie ryzykiem. PWN, Warszawa [9] Kasperek M., Planowanie i organizacja projektów logistycznych. UE w Katowicach, Katowice [10] Kerzner H., Advanced project management. Helion, Gliwice [11] Knight F.H., Uncertainty and profit. Cambridge, [12] Kisperska-Moroń D., Krzyżaniak. (red.), Logistyka. ILiM, Poznań [13] Łapuńka I., Modelowanie rozmyte wielokryterialnej oceny harmonogramu realizacji projektu. Gospodarka Materiałowa i Logistyka, 11, 2011, [14] Łapuńka I., Pisz I., Efektywne zarządzanie czasem w projektach logistycznych. Logistyka, 2, Logistyka - nauka (CD), [15] Mojtahedi.M.H., Mousavi.M., Makui A., Project risk identification and assessment simultaneously using multi-attribute group decision making technique. afety cience, 48, 2010, [16] Nowosielski. (red.), Procesy i projekty logistyczne. UE we Wrocławiu, Wrocław [17] Panel Polskich Menedżerów Logistyki, Raport Projekty logistyczne doświadczenia polskich przedsiębiorstw, [18] Pisz I., Applying fuzzy logic and soft logic to logistics projects modelling. [in:] M. Fertsch, K. Grzybowska, A. tachowiak (eds.), Modeling of modern logistics enterprises. Monograph. Publishing House of Poznan University of Technology, Poznań 2009, [19] Pisz I., Project risk assessment using Fuzzy Inference ystem. Logistics and Transport, 2 (13), 2011, [20] Pisz I., Łapuńka I., Analiza zagrożeń płynących z podejmowania projektów logistycznych. Gospodarka Materiałowa i Logistyka, 10, 2012, [21] Quinlan J.R., C4.5: Program for machine learning. Morgan Kaufmann,
12 [22] Quinlan J.R., Improved use of continues attributes in C4.5. Journal of Artificial Intelligence Research, 4, 1996, [23] Quinlan J.R., Induction of decision trees. Machine Learning, 1, 1986, [24] Rusin A., tolecka K., Oszacowanie ryzyka związanego z rurociągami transportującymi wodór. Rynek Energii, 3 (94), 2011, [25] Tworek P., Ryzyko wykonawców przedsięwzięć inwestycyjnych. Wydawnictwo Akademii Ekonomicznej w Katowicach, Katowice [26] Witkowski J., Rodawski B., Pojęcie i typologia projektów logistycznych. Gospodarka Materiałowa i Logistyka, 3, 2007,
KONCEPCJA BUDOWY SYSTEMU WSPOMAGAJĄCEGO OCENĘ RYZYKA REALIZACJI PROJEKTÓW LOGISTYCZNYCH Z ZASTOSOWANIEM INDUKCYJNEGO MECHANIZMU POZYSKIWANIA WIEDZY
KONCEPCJA BUDOWY SYSTEMU WSPOMAGAJĄCEGO OCENĘ RYZYKA REALIZACJI PROJEKTÓW LOGISTYCZNYCH Z ZASTOSOWANIEM INDUKCYJNEGO MECHANIZMU POZYSKIWANIA WIEDZY Ryszard SERAFIN, Ryszard KNOSALA Streszczenie: Artykuł
Problem reprezentacji wiedzy w ocenie ryzyka projektów logistycznych wspomaganej systemem ekspertowym
ŁAPUŃKA Iwona 1 PISZ Iwona 2 Problem reprezentacji wiedzy w ocenie ryzyka projektów logistycznych wspomaganej systemem ekspertowym WSTĘP W działalności współczesnych przedsiębiorstw, jak i łańcuchów dostaw
Krytyczne czynniki sukcesu w zarządzaniu projektami
Seweryn SPAŁEK Krytyczne czynniki sukcesu w zarządzaniu projektami MONOGRAFIA Wydawnictwo Politechniki Śląskiej Gliwice 2004 SPIS TREŚCI WPROWADZENIE 5 1. ZARZĄDZANIE PROJEKTAMI W ORGANIZACJI 13 1.1. Zarządzanie
STUDIA PODYPLOMOWE ZARZĄDZANIE PROJEKTAMI Edycja 2011/2012
STUDIA PODYPLOMOWE ZARZĄDZANIE PROJEKTAMI Edycja 2011/2012 Program studiów opracował: Grzegorz Karpiuk CEL STUDIÓW 1. Zdobycie przez uczestników wiedzy i kompetencji z zakresu zarządzania projektami oraz
Zarządzanie projektami. Zarządzanie ryzykiem projektu
Zarządzanie projektami Zarządzanie ryzykiem projektu Warunki podejmowania decyzji Pewność Niepewność Ryzyko 2 Jak można zdefiniować ryzyko? Autor S.T. Regan A.H. Willet Definicja Prawdopodobieństwo straty
Organizacyjny aspekt projektu
Organizacyjny aspekt projektu Zarządzanie funkcjonalne Zarządzanie między funkcjonalne Osiąganie celów poprzez kierowanie bieżącymi działaniami Odpowiedzialność spoczywa na kierownikach funkcyjnych Efektywność
AL 1302 ZARZĄDZANIE PROJEKTAMI W OPARCIU O METODYKĘ PRINCE2
AL 1302 ZARZĄDZANIE PROJEKTAMI W OPARCIU O METODYKĘ PRINCE2 1. Definicja projektu: cechy projektu, przyczyny porażek projektów, czynniki sukcesu projektów, cele projektu, produkty projektu, cykl życia
ORGANIZACJA PROCESÓW DYSTRYBUCJI W DZIAŁALNOŚCI PRZEDSIĘBIORSTW PRODUKCYJNYCH, HANDLOWYCH I USŁUGOWYCH
Systemy Logistyczne Wojsk nr 41/2014 ORGANIZACJA PROCESÓW DYSTRYBUCJI W DZIAŁALNOŚCI PRZEDSIĘBIORSTW PRODUKCYJNYCH, HANDLOWYCH I USŁUGOWYCH ORGANIZATION OF DISTRIBUTION PROCESSES IN PRODUCTIVE, TRADE AND
Zarządzanie ryzykiem w projektach informatycznych. Marcin Krysiński marcin@krysinski.eu
Zarządzanie ryzykiem w projektach informatycznych Marcin Krysiński marcin@krysinski.eu O czym będziemy mówić? Zarządzanie ryzykiem Co to jest ryzyko Planowanie zarządzania ryzykiem Identyfikacja czynników
Zarządzanie projektem prawnym w praktyce
Zarządzanie projektem prawnym w praktyce Program 2 dniowy Po raz pierwszy kompleksowe szkolenie dla prawników Definiowanie, planowanie i skuteczna realizacja w pracy prawnika Terminy: Wrocław, 6-7 grudnia
Zarządzanie projektami. Wykład 2 Zarządzanie projektem
Zarządzanie projektami Wykład 2 Zarządzanie projektem Plan wykładu Definicja zarzadzania projektami Typy podejść do zarządzania projektami Cykl życia projektu/cykl zarządzania projektem Grupy procesów
Wprowadzenie w tematykę zarządzania projektami/przedsięwzięciami
Wprowadzenie w tematykę zarządzania projektami/przedsięwzięciami punkt 2 planu zajęć dr inż. Agata Klaus-Rosińska 1 DEFINICJA PROJEKTU Zbiór działań podejmowanych dla zrealizowania określonego celu i uzyskania
Wsparcie narzędziowe zarządzania ryzykiem w projektach
Wsparcie narzędziowe zarządzania ryzykiem w projektach Spotkanie 1 Zbigniew Misiak (BOC IT Consulting) Podyplomowe Studia Menedżerskie Zarządzanie projektami informatycznymi Czym się będziemy zajmować?
Wsparcie narzędziowe zarządzania ryzykiem w projektach
Wsparcie narzędziowe zarządzania ryzykiem w projektach Prezentacja dodatkowa: PMBOK a zarządzanie ryzykiem Podyplomowe Studia Menedżerskie erskie Zarządzanie projektami informatycznymi PMBOK a zarządzanie
BREXIT ryzyko czy szansa w zarządzaniu łańcuchem dostaw?
BREXIT ryzyko czy szansa w zarządzaniu łańcuchem dostaw? dr Katarzyna Nowicka Znaczenie łańcucha dostaw w sektorze motoryzacyjnym i wpływ Brexitu Ambasada Brytyjska Wrocław, 13 luty 2018r. agenda Źródła
KIERUNKOWE EFEKTY KSZTAŁCENIA KIERUNEK STUDIÓW INFORMATYCZNE TECHNIKI ZARZĄDZANIA
KIERUNKOWE EFEKTY KSZTAŁCENIA KIERUNEK STUDIÓW INFORMATYCZNE TECHNIKI ZARZĄDZANIA Nazwa kierunku studiów: Informatyczne Techniki Zarządzania Ścieżka kształcenia: IT Project Manager, Administrator Bezpieczeństwa
Zastosowania informatyki w gospodarce Projekt
Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie
Projekt współfinansowany przez Unię Europejską w ramach Europejskiego Funduszu Społecznego. 1. Cel szkolenia
1. Cel szkolenia m szkolenia jest nauczenie uczestników stosowania standardu PRINCE2 do Zarządzania Projektami Informatycznymi. Metodyka PRINCE2 jest jednym z najbardziej znanych na świecie standardów
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Opis Zarządzanie przedsięwzięciami należy do jednych z najefektywniejszych metod organizacyjnych operowania zasobami firmy. Jest jednocześnie
Spis treści. Wstęp... 9
Wstęp... 9 Rozdział 1 ZARYS TEORII STEROWANIA PROCESAMI PRZEDSIĘBIORSTWA... 11 1. Zakres i potencjalne zastosowania teorii... 11 2. Opis szkieletowego systemu EPC II... 12 2.1. Poziomy organizacyjne, warstwy
Zarządzanie procesami i logistyką w przedsiębiorstwie
Zarządzanie procesami i logistyką w przedsiębiorstwie Opis Projektowanie i ciągła optymalizacja przepływu produktu w łańcuchu dostaw oraz działań obsługowych i koniecznych zasobów, wymaga odwzorowania
Spis treści. 00 Red. Spis tresci. Wstep..indd 5 2009 12 02 10:52:08
Spis treści Wstęp 9 Rozdział 1. Wprowadzenie do zarządzania projektami 11 1.1. Istota projektu 11 1.2. Zarządzanie projektami 19 1.3. Cykl życia projektu 22 1.3.1. Cykl projektowo realizacyjny 22 1.3.2.
czynny udział w projektowaniu i implementacji procesów produkcyjnych
Inżynier Procesu Zarobki: min. 3500 zł brutto (do negocjacji) czynny udział w projektowaniu i implementacji procesów produkcyjnych określenie cyklu produkcyjnego opis działań produkcyjnych dla nowych projektów,
ŚCIEŻKA: Zarządzanie projektami
ŚCIEŻKA: Zarządzanie projektami Ścieżka dedykowana jest każdej osobie, która chce rozwijać siebie i swoją organizację - w szczególności: Kadrze menedżerskiej i kierowniczej przedsiębiorstw Kierownikom
Model referencyjny doboru narzędzi Open Source dla zarządzania wymaganiami
Politechnika Gdańska Wydział Zarządzania i Ekonomii Katedra Zastosowań Informatyki w Zarządzaniu Zakład Zarządzania Technologiami Informatycznymi Model referencyjny Open Source dla dr hab. inż. Cezary
Zastosowanie symulacji Monte Carlo do zarządzania ryzykiem przedsięwzięcia z wykorzystaniem metod sieciowych PERT i CPM
SZKOŁA GŁÓWNA HANDLOWA w Warszawie STUDIUM MAGISTERSKIE Kierunek: Metody ilościowe w ekonomii i systemy informacyjne Karol Walędzik Nr albumu: 26353 Zastosowanie symulacji Monte Carlo do zarządzania ryzykiem
Opis Kompetencji Portfel Interim Menedżerowie i Eksperci
Opis Kompetencji Portfel Interim Menedżerowie i Eksperci Warszawa, kwiecień 2012 r. Carrywater Group S.A. www.carrywater.com Al. Jerozolimskie 65/79, 00-697 Warszawa, Centrum LIM, piętro XIV, lok. 14.07
Zarządzanie projektami. Zarządzanie czasem w projekcie
Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem 2. Określanie działań (określanie
6 Metody badania i modele rozwoju organizacji
Spis treści Przedmowa 11 1. Kreowanie systemu zarządzania wiedzą w organizacji 13 1.1. Istota systemu zarządzania wiedzą 13 1.2. Cechy dobrego systemu zarządzania wiedzą 16 1.3. Czynniki determinujące
Zarządzanie ryzykiem teoria i praktyka. Ewa Szczepańska Centrum Projektów Informatycznych Warszawa, dnia 31 stycznia 2012 r.
Zarządzanie ryzykiem teoria i praktyka Ewa Szczepańska Centrum Projektów Informatycznych Warszawa, dnia 31 stycznia 2012 r. Zarządzanie ryzykiem - agenda Zarządzanie ryzykiem - definicje Ryzyko - niepewne
DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI
DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI TERMIN od: TERMIN do: CZAS TRWANIA:12 dni MIEJSCE: CENA: 7600 zł netto Tempo i złożoność funkcjonowania organizacji sprawia, że udana realizacja firmowych
Wykaz osób w postępowaniu o udzielenie zamówienia publicznego nr 32-CPI-WZP-2244/13. Podstawa do dysponowania osobą
Załącznik nr 8 do SIWZ Wykaz osób w postępowaniu o udzielenie zamówienia publicznego nr 3-CPI-WZP-44/13 Lp. Zakres wykonywanych czynności Liczba osób Imiona i nazwiska osób, którymi dysponuje wykonawca
EFEKTY KSZTAŁCENIA ORAZ MACIERZE POKRYCIA KIERUNKU LOGISTYKA obowiązuje od roku akad. 2017/18
AD/ 13 RW w dniu 29.06.2017 r. EFEKTY KSZTAŁCENIA ORAZ MACIERZE POKRYCIA KIERUNKU LOGISTYKA obowiązuje od roku akad. 2017/18 STUDIA LICENCJACKIE -------------------------------------------------------------------------------------------------
Społeczna odpowiedzialność biznesu podejście strategiczne i operacyjne. Maciej Bieńkiewicz
2012 Społeczna odpowiedzialność biznesu podejście strategiczne i operacyjne Maciej Bieńkiewicz Społeczna Odpowiedzialność Biznesu - istota koncepcji - Nowa definicja CSR: CSR - Odpowiedzialność przedsiębiorstw
SIEĆ NEURONOWA DO OCENY KOŃCOWEJ PRZEDSIĘWZIĘCIA (PROJEKTU)
SIEĆ NEURONOWA DO OCENY KOŃCOWEJ PRZEDSIĘWZIĘCIA (PROJEKTU) 1. Opis problemu - ocena końcowa projektu Projekt jako nowe, nietypowe przedsięwzięcie wymaga właściwego zarządzania. Podjęcie się realizacji
RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010
RAPORT Z POLSKIEGO BADANIA PROJEKTÓW IT 2010 Odpowiada na pytania: Jaka część projektów IT kończy się w Polsce sukcesem? Jak wiele projektów sponsorowanych jest przez instytucje publiczne? Czy kończą się
PROJEKT ZARZĄDZANIE PROJEKT. Przedsięwzięcie powtarzalne, kilkurazowe = PROCES
Kamila Vestergaard www.analizybiznesowe.info.pl PROJEKT Zestaw działań, które zostały uprzednio zaplanowane, mają jasno wyznaczony cel oraz są wykonywane w ramach jednorazowego przedsięwzięcia Przedsięwzięcie
Proces tworzenia wartości w łańcuchu logistycznym. prof. PŁ dr hab. inż. Andrzej Szymonik 2014/2015
Proces tworzenia wartości w łańcuchu logistycznym prof. PŁ dr hab. inż. Andrzej Szymonik www.gen-prof.pl 2014/2015 Proces Proces def: 1. Uporządkowany w czasie ciąg zmian i stanów zachodzących po sobie.
Komputerowe wspomaganie zarządzania projektami innowacyjnymi realizowanymi w oparciu o podejście. Rozdział pochodzi z książki:
Rozdział pochodzi z książki: Zarządzanie projektami badawczo-rozwojowymi. Tytuł rozdziału 6: Komputerowe wspomaganie zarządzania projektami innowacyjnymi realizowanymi w oparciu o podejście adaptacyjne
Zarządzanie innowacjami i transferem technologii / Kazimierz Szatkowski. Warszawa, cop Spis treści
Zarządzanie innowacjami i transferem technologii / Kazimierz Szatkowski. Warszawa, cop. 2016 Spis treści Wstęp 11 ROZDZIAŁ 1 Istota i rodzaje innowacji 17 1.1. Interpretacja pojęcia innowacji 17 1.2. Cele
Spis treści. Wstęp 11
Spis treści Wstęp 11 Rozdział 1. Znaczenie i cele logistyki 15 1.1. Definicje i etapy rozwoju logistyki 16 1.2. Zarządzanie logistyczne 19 1.2.1. Zarządzanie przedsiębiorstwem 20 1.2.2. Czynniki stymulujące
Zarządzanie projektami IT
Zarządzanie projektami IT Źródła Zarządzanie projektami, J. Betta, Politechnika Wrocławska, 2011 Zarządzanie projektami IT, P. Brzózka, CuCamp, styczeń 2011 Zarządzanie projektami IT w przedsiębiorstwie
SPECJALNOŚĆ Zarządzanie Procesami Przedsiębiorstwa
SPECJALNOŚĆ Zarządzanie Procesami Przedsiębiorstwa Opiekun specjalności: Prof. dr hab. inż. Marian Hopej Absolwent Specjalności Zarządzanie Procesami Przedsiębiorstwa jest przygotowany do pełnienia funkcji
Zarządzanie Zapasami System informatyczny do monitorowania i planowania zapasów. Dawid Doliński
Zarządzanie Zapasami System informatyczny do monitorowania i planowania zapasów Dawid Doliński Dlaczego MonZa? Korzyści z wdrożenia» zmniejszenie wartości zapasów o 40 %*» podniesienie poziomu obsługi
Głównym zadaniem tej fazy procesu zarządzania jest oszacowanie wielkości prawdopodobieństwa i skutków zaistnienia zidentyfikowanych uprzednio ryzyk.
Głównym zadaniem tej fazy procesu zarządzania jest oszacowanie wielkości prawdopodobieństwa i skutków zaistnienia zidentyfikowanych uprzednio ryzyk. Na tym etapie wykonuje się hierarchizację zidentyfikowanych
Zarządzanie projektem prawnym w praktyce
Zarządzanie projektem prawnym w praktyce Po raz pierwszy kompleksowe szkolenie dla prawników Definiowanie, planowanie i skuteczna realizacja w pracy prawnika Prawnik = project manager Świadczenie usług
PROGRAM STUDIÓW ZINTEGROWANE SYSTEMY ZARZĄDZANIA SAP ERP PRZEDMIOT GODZ. ZAGADNIENIA
PROGRAM STUDIÓW ZINTEGROWANE SYSTEMY ZARZĄDZANIA SAP ERP PRZEDMIOT GODZ. ZAGADNIENIA Zarządzanie zintegrowane Zintegrowane systemy informatyczne klasy ERP Zintegrowany system zarządzania wprowadzenia System,
Zasady organizacji projektów informatycznych
Zasady organizacji projektów informatycznych Systemy informatyczne w zarządzaniu dr hab. inż. Joanna Józefowska, prof. PP Plan Definicja projektu informatycznego Fazy realizacji projektów informatycznych
OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA
OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA Projekt to metoda na osiągnięcie celów organizacyjnych. Jest to zbiór powiązanych ze sobą, zmierzających
Zarządzanie logistyką w przedsiębiorstwie
Zarządzanie logistyką w przedsiębiorstwie Cele szkolenia Zasadniczym celem szkolenia jest rozpracowanie struktury organizacyjnej odpowiedzialnej za organizację procesów zaopatrzeniowo - dystrybucyjnych,
Szkolenie: Zarządzanie cyklem projektu w Jednostkach Samorządu Terytorialnego
Szkolenie: Zarządzanie cyklem projektu w Jednostkach Samorządu Terytorialnego Temat: Szkolenie: Zarządzanie cyklem projektu w Jednostkach Samorządu Terytorialnego Termin: do ustalenia Miejsce: do ustalenia
Summary in Polish. Fatimah Mohammed Furaiji. Application of Multi-Agent Based Simulation in Consumer Behaviour Modeling
Summary in Polish Fatimah Mohammed Furaiji Application of Multi-Agent Based Simulation in Consumer Behaviour Modeling Zastosowanie symulacji wieloagentowej w modelowaniu zachowania konsumentów Streszczenie
DZIENNIK STAŻU. Imię i nazwisko Stażysty. Przyjmujący na Staż. Imię i nazwisko Opiekuna Stażu
Załącznik nr 4 do Regulaminu Projektu DZIENNIK STAŻU Imię i nazwisko Stażysty Przyjmujący na Staż Imię i nazwisko Opiekuna Stażu. Termin odbywania Stażu (dd/mm/rr dd/mm/rr) Podpis Opiekuna Stażysty Podpis
Biznes plan innowacyjnego przedsięwzięcia
Biznes plan innowacyjnego przedsięwzięcia 1 Co to jest biznesplan? Biznes plan można zdefiniować jako długofalowy i kompleksowy plan działalności organizacji gospodarczej lub realizacji przedsięwzięcia
DZIENNIK STAŻU. Imię i nazwisko Stażysty. Przyjmujący na Staż. Imię i nazwisko Opiekuna Stażu
Załącznik nr 4 do Regulaminu Projektu DZIENNIK STAŻU Przyjmujący na Staż Imię i nazwisko Opiekuna Stażu. Termin odbywania Stażu (dd/mm/rr dd/mm/rr) Podpis Opiekuna Stażysty Podpis Kierownika Projektu DZIENNIK
Poddziałanie 2.1.2, typ projektu 2. Wykaz usług
Poddziałanie 2.1.2, typ projektu 2 Wykaz usług 1. Usługi doradcze świadczone na rzecz MŚP Nazwa usługi 1.1. Doradztwo w zakresie strategii: 1.1.1. Opracowanie analizy sytuacji przedsiębiorstwa 1.1.2. Opracowanie
Zarządzanie łańcuchem dostaw
Społeczna Wyższa Szkoła Przedsiębiorczości i Zarządzania kierunek: Logistyka Zarządzanie łańcuchem dostaw Wykład 3 Opracowanie: dr Joanna Krygier 1 Omówione zagadnienia Międzyorganizacyjne relacje logistyczne
ZARZĄDZANIE RYZYKIEM W LABORATORIUM BADAWCZYM W ASPEKCIE NOWELIZACJI NORMY PN-EN ISO/ IEC 17025:
ZARZĄDZANIE RYZYKIEM W LABORATORIUM BADAWCZYM W ASPEKCIE NOWELIZACJI NORMY PN-EN ISO/ IEC 17025:2018-02 DR INŻ. AGNIESZKA WIŚNIEWSKA DOCTUS SZKOLENIA I DORADZTWO e-mail: biuro@doctus.edu.pl tel. +48 514
Zarządzanie Projektami zgodnie z PRINCE2
Zarządzanie Projektami zgodnie z PRINCE2 Opis Metodyka PRINCE2 powstała na bazie doświadczeń z wielu lat dobrych praktyk zarządzania projektami. Metodyka ta oferuje elastyczne i łatwe do adaptacji podejście
Planowanie logistyczne
Planowanie logistyczne Opis Szkolenie porusza wszelkie aspekty planowania w sferze logistyki. Podział zagadnień dotyczących planowania logistycznego w głównej części szkolenia na obszary dystrybucji, produkcji
PRAKTYKA ZARZĄDZANIA PROJEKTAMI W OPARCIU O PMBOK GUIDE 5TH.ED.
PRAKTYKA ZARZĄDZANIA PROJEKTAMI W OPARCIU O PMBOK GUIDE 5TH.ED. Możliwość uzyskania 23 punktów PDU Cel szkolenia: Celem szkolenia jest podniesienie efektywności działań uczestników szkolenia w projektach
Wartość dodana podejścia procesowego
Zarządzanie procesami dr Mariusz Maciejczak Wartość dodana podejścia procesowego www.maciejczak.pl Wartość dodana w ujęciu ekonomicznym Wartość dodana - przyrost wartości dóbr w wyniku określonego procesu
Zaplanować projekt fundraisingowy i przeprowadzić go przez wszystkie etapy realizacji nie tracąc z pola widzenia założonych efektów;
Celem szkolenia Zarządzanie projektem fundraisingowym jest nabycie przez uczestników wiedzy, umiejętności oraz kompetencji w zakresie planowania i osiągania celów projektowych. Uczestnik pozna i nauczy
PODSTAWY ZARZĄDZANIA PROJEKTAMI
Bogdan Miedziński PODSTAWY ZARZĄDZANIA PROJEKTAMI Dorocie żonie, wiernej towarzyszce życia 1 SPIS TREŚCI Wstęp................................................. 9 1. Zarządzanie projektami z lotu ptaka....................
Kompleksowe rozwiązanie dla organizacji,
Kompleksowe rozwiązanie dla organizacji, W KTÓRYCH REALIZOWANE SĄ PRZEDSIĘWZIĘCIA PROJEKTOWE 0 801 2727 24 (22 654 09 35) Kompleksowe wsparcie realizacji projektu Czy w Twojej organizacji realizowane są
Analityk i współczesna analiza
Analityk i współczesna analiza 1. Motywacje 2. Analitycy w IBM RUP 3. Kompetencje analityka według IIBA BABOK Materiały pomocnicze do wykładu z Modelowania i Analizy Systemów na Wydziale ETI PG. Ich lektura
Krzysztof Wawrzyniak Quo vadis BS? Ożarów Mazowiecki, styczeń 2014
1 QUO VADIS.. BS? Rekomendacja D dlaczego? Mocne fundamenty to dynamiczny rozwój. Rzeczywistość wdrożeniowa. 2 Determinanty sukcesu w biznesie. strategia, zasoby (ludzie, kompetencje, procedury, technologia)
KARTA PRZEDMIOTU. 2. Kod przedmiotu: ROZ-L2-57
(pieczęć wydziału) KARTA PRZEDMIOTU 1. Nazwa przedmiotu: SYSTEMY I PROCESY LOGISTYCZNE W ŁAŃCUCHU DOSTAW STUDIA PRZYPADKU 3. Karta przedmiotu ważna od roku akademickiego: 2012/13 2. Kod przedmiotu: ROZ-L2-57
Rok akademicki: 2014/2015 Kod: RBM II-s Punkty ECTS: 3. Poziom studiów: Studia II stopnia Forma i tryb studiów: Stacjonarne
Nazwa modułu: Logistyka przemysłowa Rok akademicki: 2014/2015 Kod: RBM-2-105-II-s Punkty ECTS: 3 Wydział: Inżynierii Mechanicznej i Robotyki Kierunek: Mechanika i Budowa Maszyn Specjalność: Informatyka
Zarządzanie ryzykiem projektu
Zarządzanie ryzykiem projektu Zasada I jeśli coś w projekcie może pójść niezgodnie z planem, to należy oczekiwać, że sytuacja taka będzie miała miejsce. Ryzyko definicja - wszystko to co może pójść źle
Semestr zimowy Brak Tak
KARTA MODUŁU / KARTA PRZEDMIOTU Kod modułu Nazwa modułu Nazwa modułu w języku angielskim Obowiązuje od roku akademickiego 2015/2016 Z-ZIP2-1066złd Instrumenty zarządzania łańcuchami dostaw Supply chain
Zastosowania informatyki w gospodarce. Projekt. dr inż. Marek WODA
Zastosowania informatyki w gospodarce. Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Ocena kursu Główny wpływ jakość techniczna projektu Błędy projektowe dyskwalifikują projekt Wartość
Sylabus przedmiotu/modułu. Język polski Kierunek studiów, dla którego przedmiot jest oferowany
Sylabus przedmiotu/modułu Nazwa przedmiotu/modułu kształcenia Nazwa w języku angielskim Język wykładowy Warsztaty logistyczne Logistics workshop Język polski Kierunek studiów, dla którego przedmiot jest
INTERNATIONAL CONSULT jest firmą świadczącą usługi doradcze głównie dla małych i średnich przedsiębiorstw.
Kim jesteśmy INTERNATIONAL CONSULT jest firmą świadczącą usługi doradcze głównie dla małych i średnich przedsiębiorstw. Wykorzystując wieloletnie doświadczenie z zakresu zarządzania przedsiębiorstwem,
Wprowadzenie dosystemów informacyjnych
Wprowadzenie dosystemów informacyjnych Projektowanie antropocentryczne i PMBoK Podejście antropocentryczne do analizy i projektowania systemów informacyjnych UEK w Krakowie Ryszard Tadeusiewicz 1 Właściwe
Plan zarządzania projektem
Plan zarządzania projektem Opracował: Zatwierdził: Podpis: Podpis: Spis treści: 1. Wst p... 2 1.1 Cel... 2 1.2 Zakres... 2 1.3 Przeznaczenie dokumentu... 2 1.4 Organizacja dokumentu... 2 1.5 Dokumenty
Usługa: Audyt kodu źródłowego
Usługa: Audyt kodu źródłowego Audyt kodu źródłowego jest kompleksową usługą, której głównym celem jest weryfikacja jakości analizowanego kodu, jego skalowalności, łatwości utrzymania, poprawności i stabilności
Wprowadzenie w tematykę zarządzania przedsięwzięciami/projektami. dr inż. Agata Klaus-Rosińska
Wprowadzenie w tematykę zarządzania przedsięwzięciami/projektami dr inż. Agata Klaus-Rosińska 1 DEFINICJA PROJEKTU Zbiór działań podejmowanych dla zrealizowania określonego celu i uzyskania konkretnego,
Program kształcenia i plan studiów podyplomowych: Zarządzanie projektami
Program kształcenia i plan studiów podyplomowych: Zarządzanie projektami edycja 15 opracowany zgodnie z Zarządzeniami Wewnętrznymi PWr nr 1/2012 i 15/2012 organizowanego przez Wydział Informatyki i Zarządzania
Zarządzanie produkcją
Politechnika Wrocławska Wydział Informatyki i Zarządzania Zarządzanie produkcją Materiały wykładowe Wrocław 2017 SPIS TREŚCI WSTĘP 1. ISTOTA ZARZĄDZANIA PRODUKCJĄ 1.1. Produkcja (operacje) i zarządzanie
Zarządzanie łańcuchem dostaw
Społeczna Wyższa Szkoła Przedsiębiorczości i Zarządzania kierunek: Zarządzanie i Marketing Zarządzanie łańcuchem dostaw Wykład 1 Opracowanie: dr Joanna Krygier 1 Zagadnienia Wprowadzenie do tematyki zarządzania
Opis znaczenia kryterium. Lp. Nazwa kryterium Opis kryterium
Kryteria merytoryczne wyboru projektów dla poddziałania 2.3.2 Cyfrowe udostępnienie zasobów kultury Programu Operacyjnego Polska Cyfrowa na lata 2014-2020 Typ projektu Cyfrowe udostępnienie zasobów kultury
EMSE00_BR371A_PL.QXP 20.02.2007 14:12 Seite 1
EMSE00_BR371A_PL.QXP 20.02.2007 14:12 Seite 1 Publikacja EMSE00-BR371A-PL-E Kwiecień 2006 Copyright 2006 Rockwell Automation, Inc. Wszelkie prawa zastrzeżone. Wydrukowano w USA. EMSE00_BR371A_PL.QXP 20.02.2007
DWUKROTNA SYMULACJA MONTE CARLO JAKO METODA ANALIZY RYZYKA NA PRZYKŁADZIE WYCENY OPCJI PRZEŁĄCZANIA FUNKCJI UŻYTKOWEJ NIERUCHOMOŚCI
DWUKROTNA SYMULACJA MONTE CARLO JAKO METODA ANALIZY RYZYKA NA PRZYKŁADZIE WYCENY OPCJI PRZEŁĄCZANIA FUNKCJI UŻYTKOWEJ NIERUCHOMOŚCI mgr Marcin Pawlak Katedra Inwestycji i Wyceny Przedsiębiorstw Plan wystąpienia
Automatyzacja Procesów Biznesowych. Systemy Informacyjne Przedsiębiorstw
Automatyzacja Procesów Biznesowych Systemy Informacyjne Przedsiębiorstw Rodzaje przedsiębiorstw Produkcyjne największe zapotrzebowanie na kapitał, największe ryzyko Handlowe kapitał obrotowy, średnie ryzyko
METODY REDUKCJI KOSZTÓW ZAKUPÓW CZĘŚCI ZAMIENNYCH I MATERIAŁÓW EKSPLOATACYJNYCH
METODY REDUKCJI KOSZTÓW ZAKUPÓW CZĘŚCI ZAMIENNYCH I MATERIAŁÓW EKSPLOATACYJNYCH Efektywna gospodarka materiałowo-narzędziowa Zapraszamy Państwa do udziału w szkoleniu, którego celem jest zapoznanie specjalistów
Zarządzanie projektami. Porównanie podstawowych metodyk
Zarządzanie projektami Porównanie podstawowych metodyk Porównanie podstawowych metodyk w zarządzaniu projektami PRINCE 2 PMBOK TENSTEP AGILE METODYKA PRINCE 2 Istota metodyki PRINCE 2 Project IN Controlled
Praktyczne aspekty stosowania metody punktów funkcyjnych COSMIC. Jarosław Świerczek
Praktyczne aspekty stosowania metody punktów funkcyjnych COSMIC Jarosław Świerczek Punkty funkcyjne Punkt funkcyjny to metryka złożoności oprogramowania wyznaczana w oparciu o określające to oprogramowanie
Opis znaczenia kryterium. Lp. Nazwa kryterium Opis kryterium. 1. Wnioskodawca przeprowadził inwentaryzację zasobów nauki objętych projektem.
Kryteria merytoryczne wyboru projektów dla poddziałania 2.3.1 Cyfrowe udostępnianie informacji sektora publicznego (ISP) ze źródeł administracyjnych oraz zasobów nauki Programu Operacyjnego Polska Cyfrowa
Organizacja systemów produkcyjnych / Jerzy Lewandowski, Bożena Skołud, Dariusz Plinta. Warszawa, Spis treści
Organizacja systemów produkcyjnych / Jerzy Lewandowski, Bożena Skołud, Dariusz Plinta. Warszawa, 2014 Spis treści Wstęp 11 Rozdział 1. Podstawowe pojęcia 15 1.1. Rodzaje produkcji 15 1.2. Formy organizacji
Usługa: Testowanie wydajności oprogramowania
Usługa: Testowanie wydajności oprogramowania testerzy.pl przeprowadzają kompleksowe testowanie wydajności różnych systemów informatycznych. Testowanie wydajności to próba obciążenia serwera, bazy danych
Realizacja procesów logistycznych w przedsiębiorstwie - uwarunkowania, wyodrębnienie, organizacja i ich optymalizacja
Realizacja procesów logistycznych w przedsiębiorstwie - uwarunkowania, wyodrębnienie, organizacja i ich optymalizacja Cele szkolenia Założeniem treningu menedżerskiego jest: - zapoznanie uczestników z
PROBLEMY WIELOKRYTERIALNE W ZARZĄDZANIU PROGRAMAMI INFORMATYCZNYMI
POZNAN UNIVE RSITY OF TE CHNOLOGY ACADE MIC JOURNALS No 80 Electrical Engineering 2014 Michał SZYMACZEK* Sławomir ISKIERKA** PROBLEMY WIELOKRYTERIALNE W ZARZĄDZANIU PROGRAMAMI INFORMATYCZNYMI Autorzy identyfikują
BAKER TILLY POLAND CONSULTING
BAKER TILLY POLAND CONSULTING Wytyczne KNF dla firm ubezpieczeniowych i towarzystw reasekuracyjnych w obszarze bezpieczeństwa informatycznego An independent member of Baker Tilly International Objaśnienie
Zapewnij sukces swym projektom
Zapewnij sukces swym projektom HumanWork PROJECT to aplikacja dla zespołów projektowych, które chcą poprawić swą komunikację, uprościć procesy podejmowania decyzji oraz kończyć projekty na czas i zgodnie
Zarządzanie projektem budowlanym
Zarządzanie projektem budowlanym Praktyczny warsztat oparty na analizie case studies Termin: 22-23 listopada 2018 r. Warszawa Cena: 2100 zł + VAT Kontakt: Weronika Kowalczyk tel. +48 519 098 072 Weronika.Kowalczyk@pl.ey.com
SPIS TREŚCI WSTĘP... 10
SPIS TREŚCI WSTĘP... 10 Wykład 1. GENEZA, ROZWÓJ, WSPÓŁCZESNE WYZWANIA PRALOGISTYKI WOJSKOWEJ 1. Historyczne źródła logistyki wojskowej... 15 2. Logistyka według poglądów teoretyków amerykańskich... 17
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
ZARZĄDZANIE RYZYKIEM W PROJEKTACH
ZARZĄDZANIE RYZYKIEM W PROJEKTACH według standardów PMI Poziom: podstawowy Lunch: wliczony w cenę Czas trwania: 2 dni Materiały szkoleniowe: wliczone w cenę Miejsce szkolenia: siedziba CRM S.A. Uzyskiwany
PRZEWODNIK PO PRZEDMIOCIE RODZAJ ZAJĘĆ LICZBA GODZIN W SEMESTRZE WYKŁAD ĆWICZENIA LABORATORIUM PROJEKT SEMINARIUM 15 15
Politechnika Częstochowska, Wydział Zarządzania PRZEWODNIK PO PRZEDMIOCIE Nazwa przedmiotu Kierunek Forma studiów Poziom kwalifikacji Rok Semestr Jednostka prowadząca Osoba sporządzająca Profil Wizualizacja
