ZARZĄDZANIE KOSZTAMI W PROJEKCIE EUROPEJSKIM
|
|
- Barbara Pawłowska
- 10 lat temu
- Przeglądów:
Transkrypt

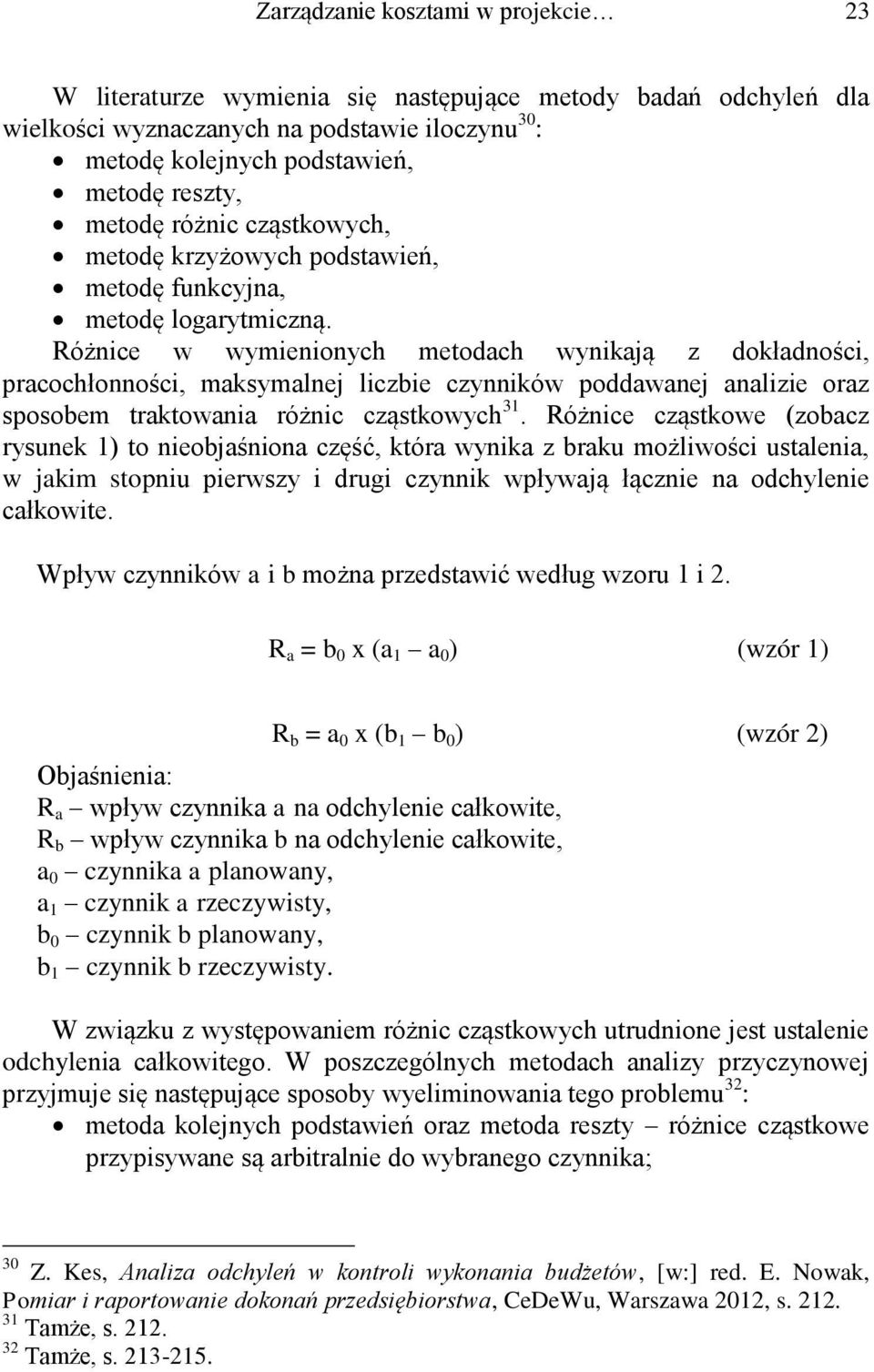

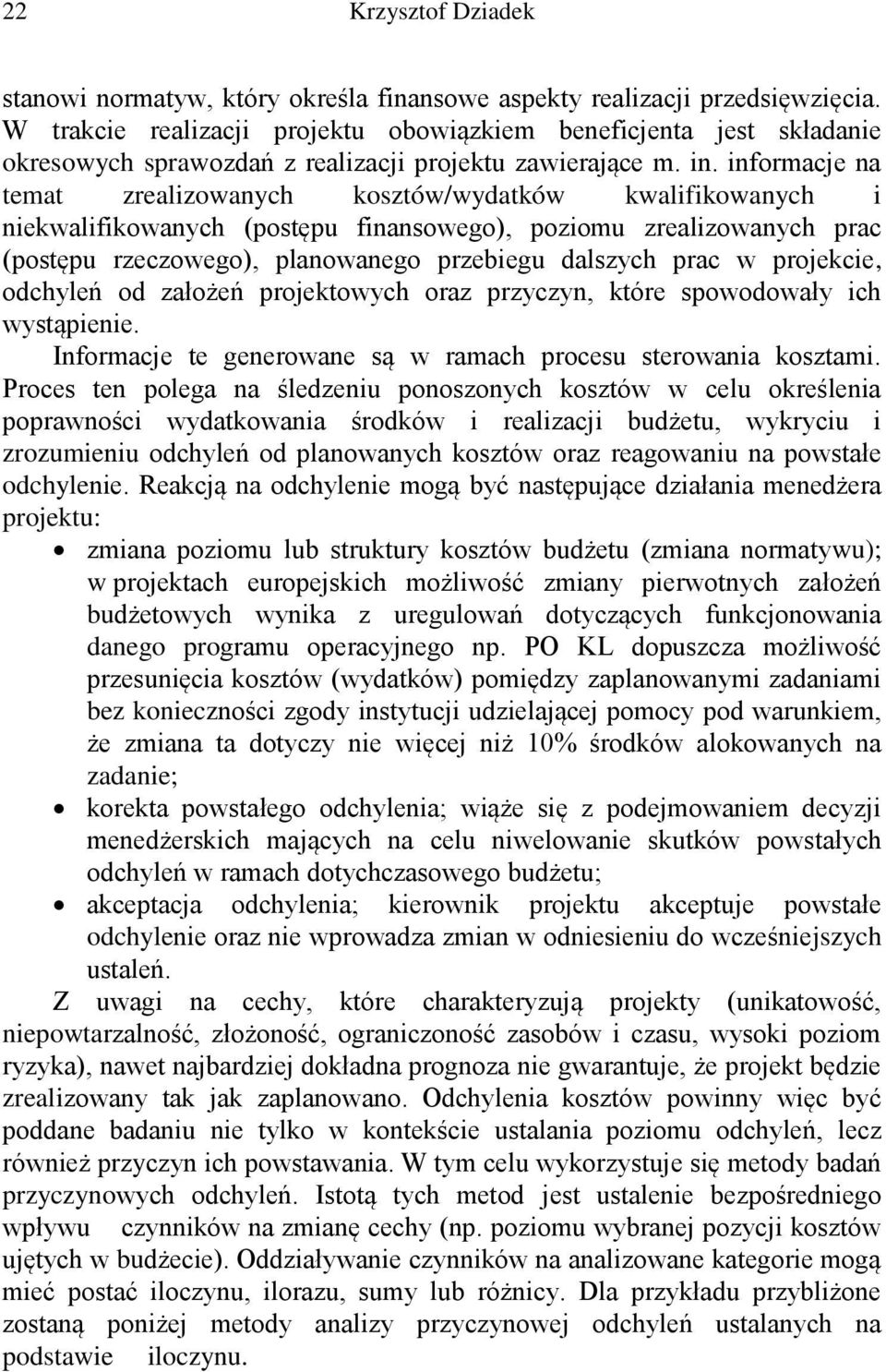

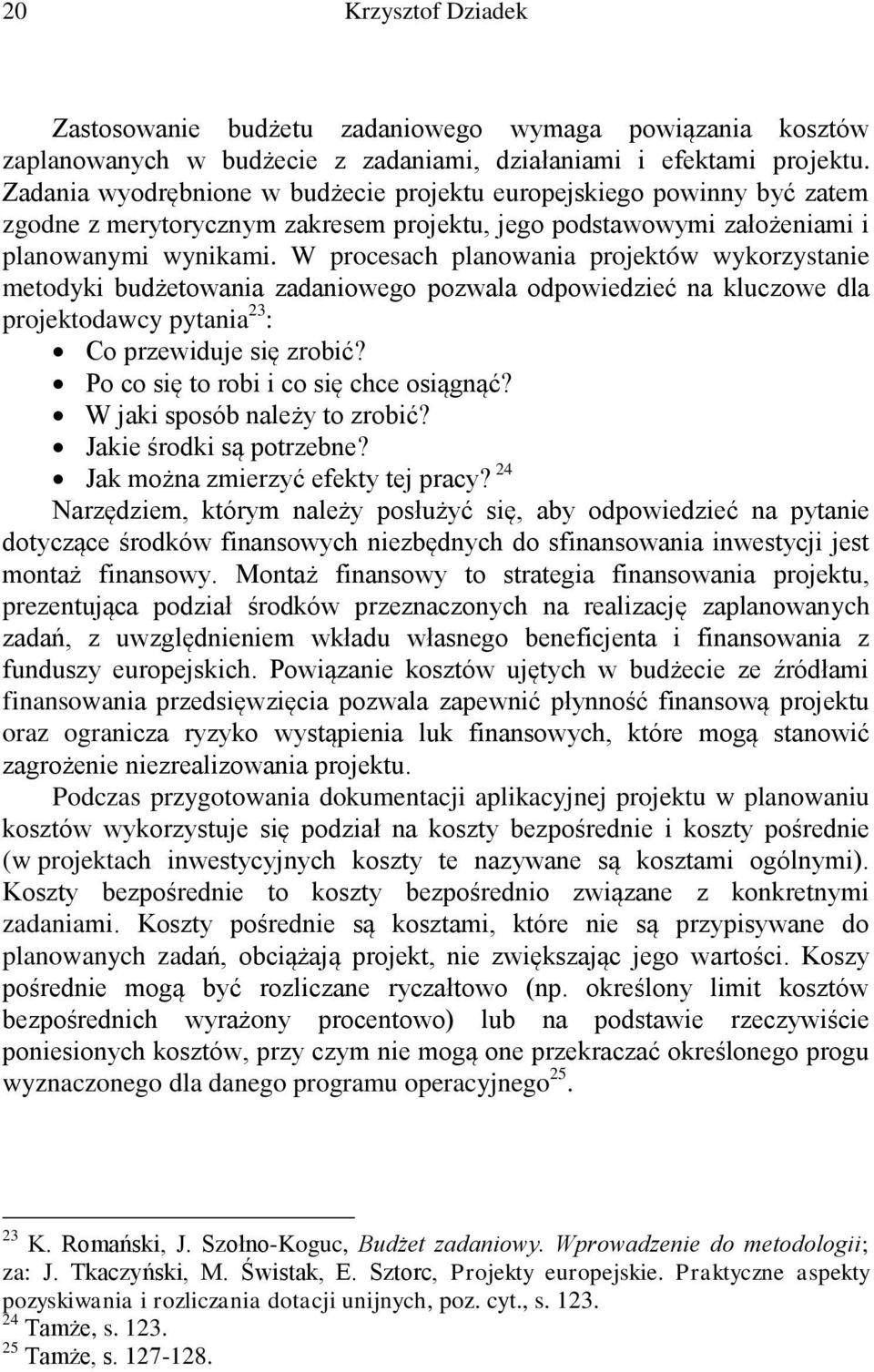

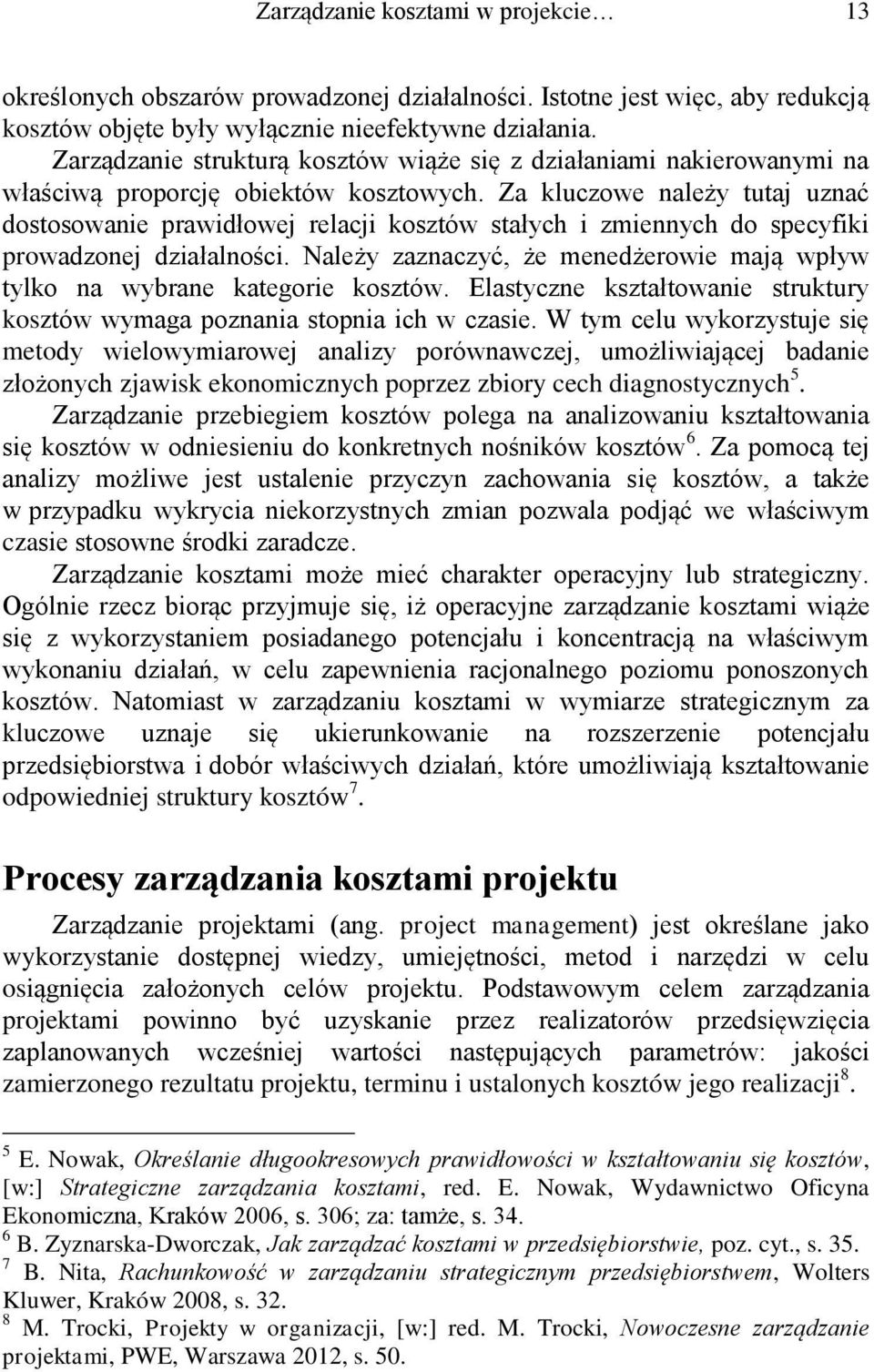

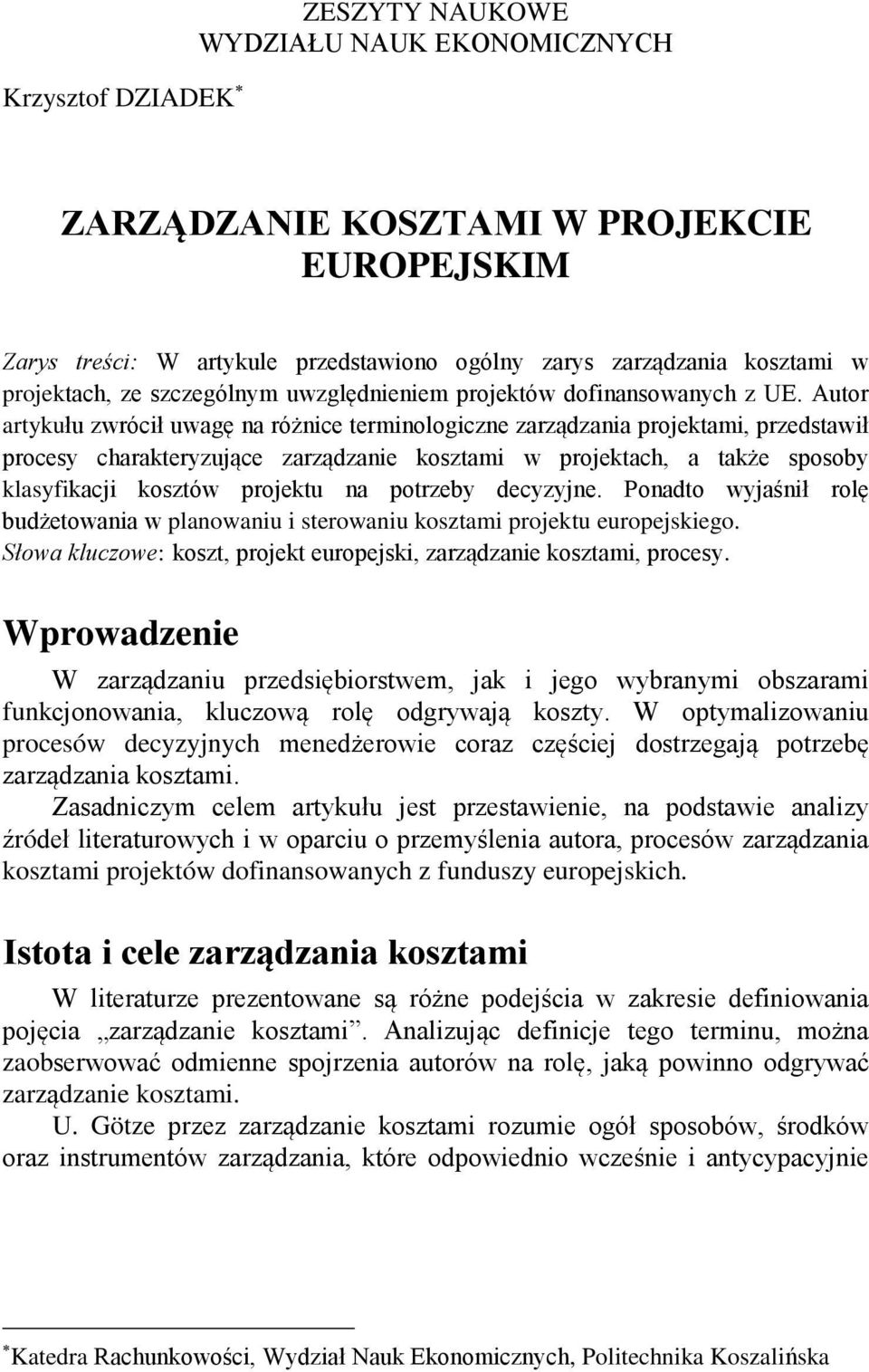

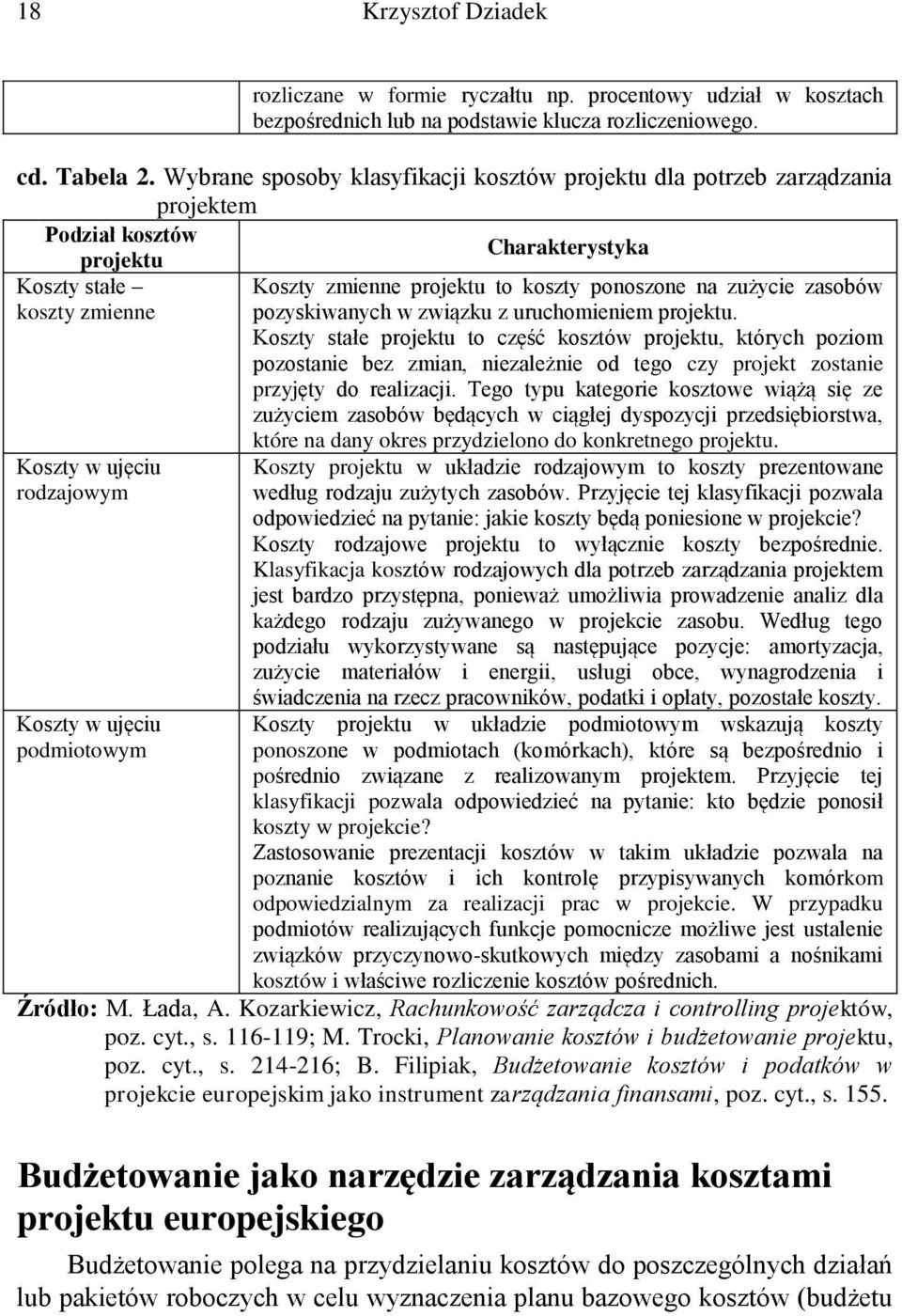

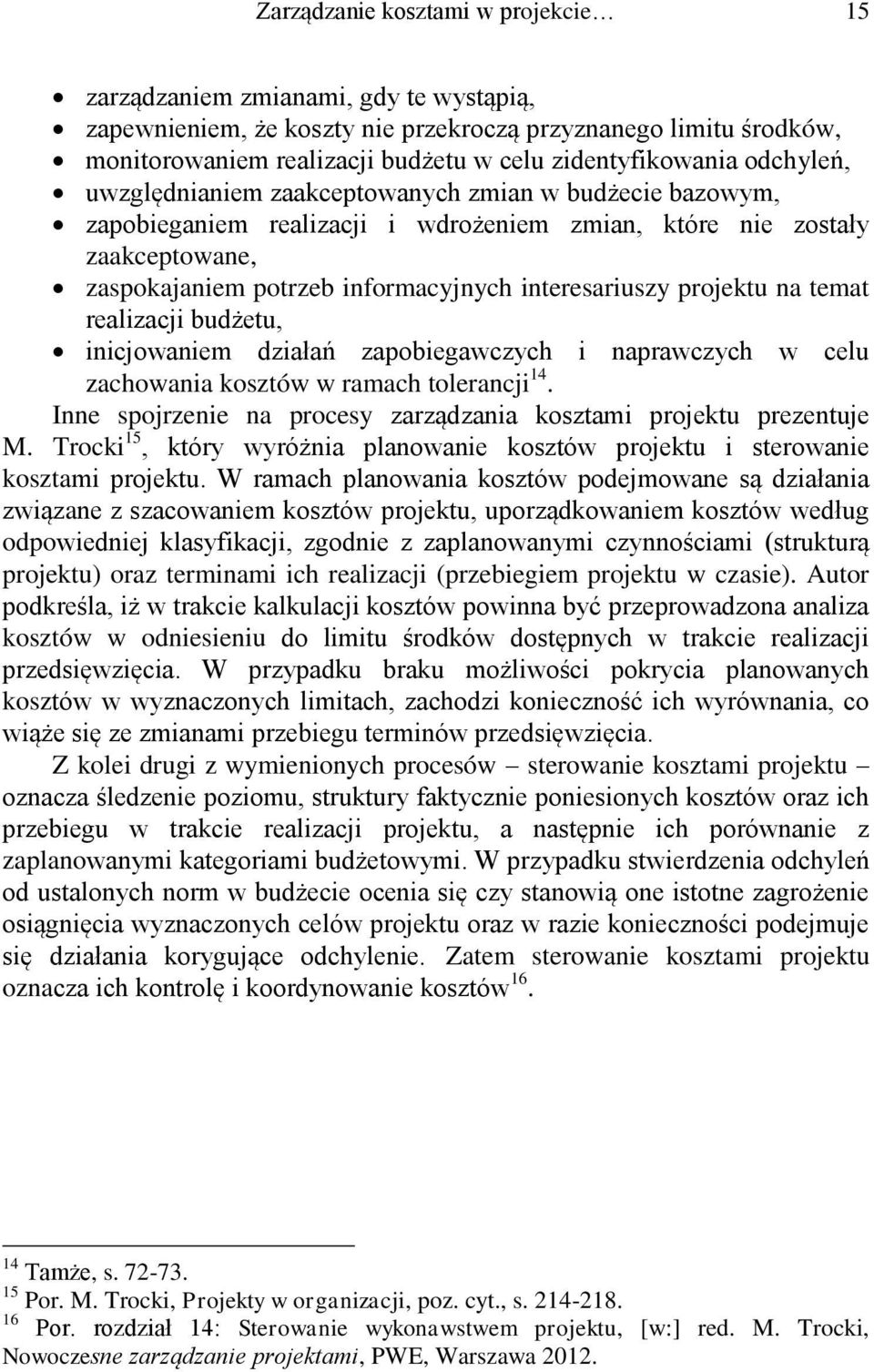

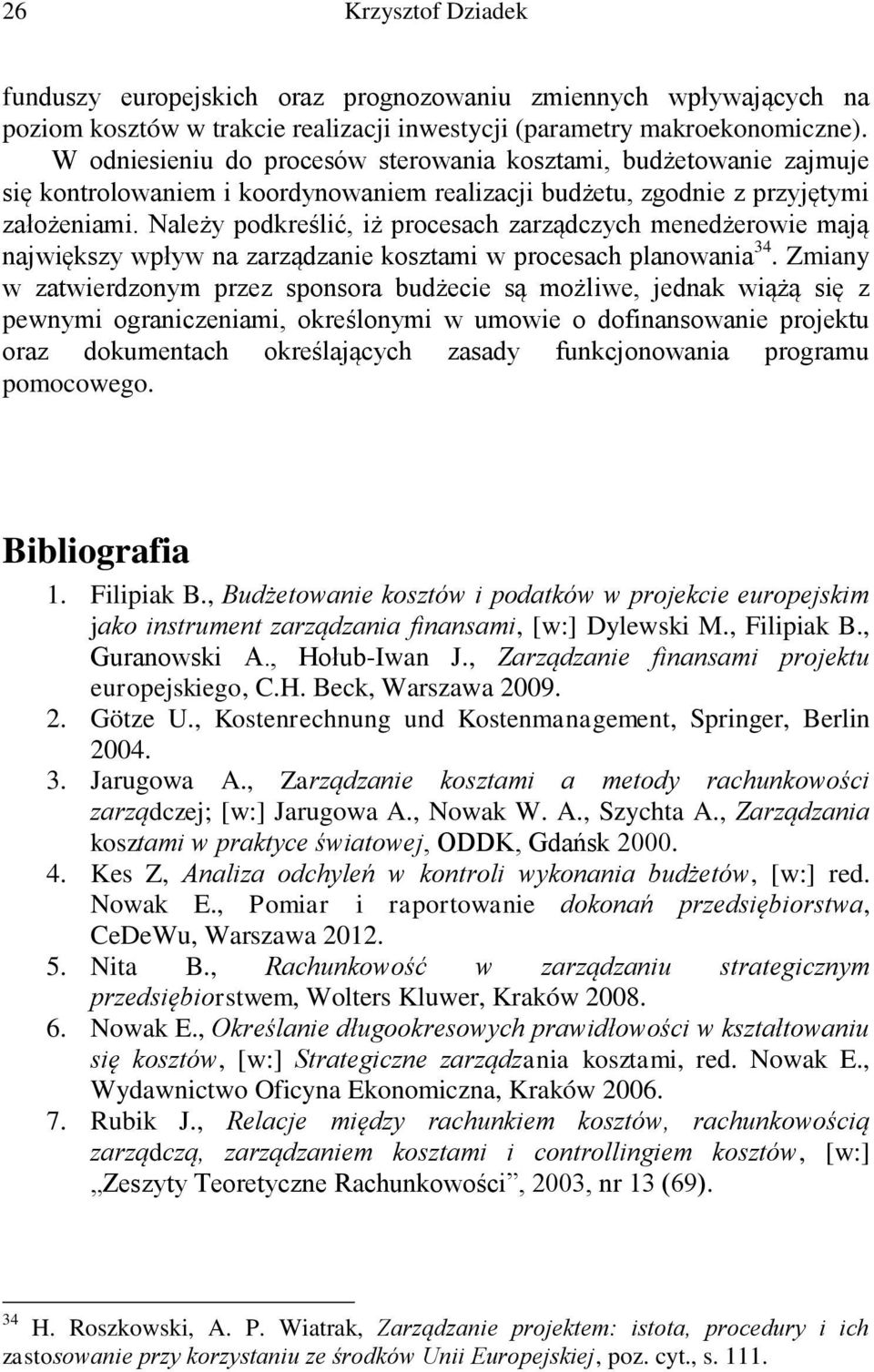

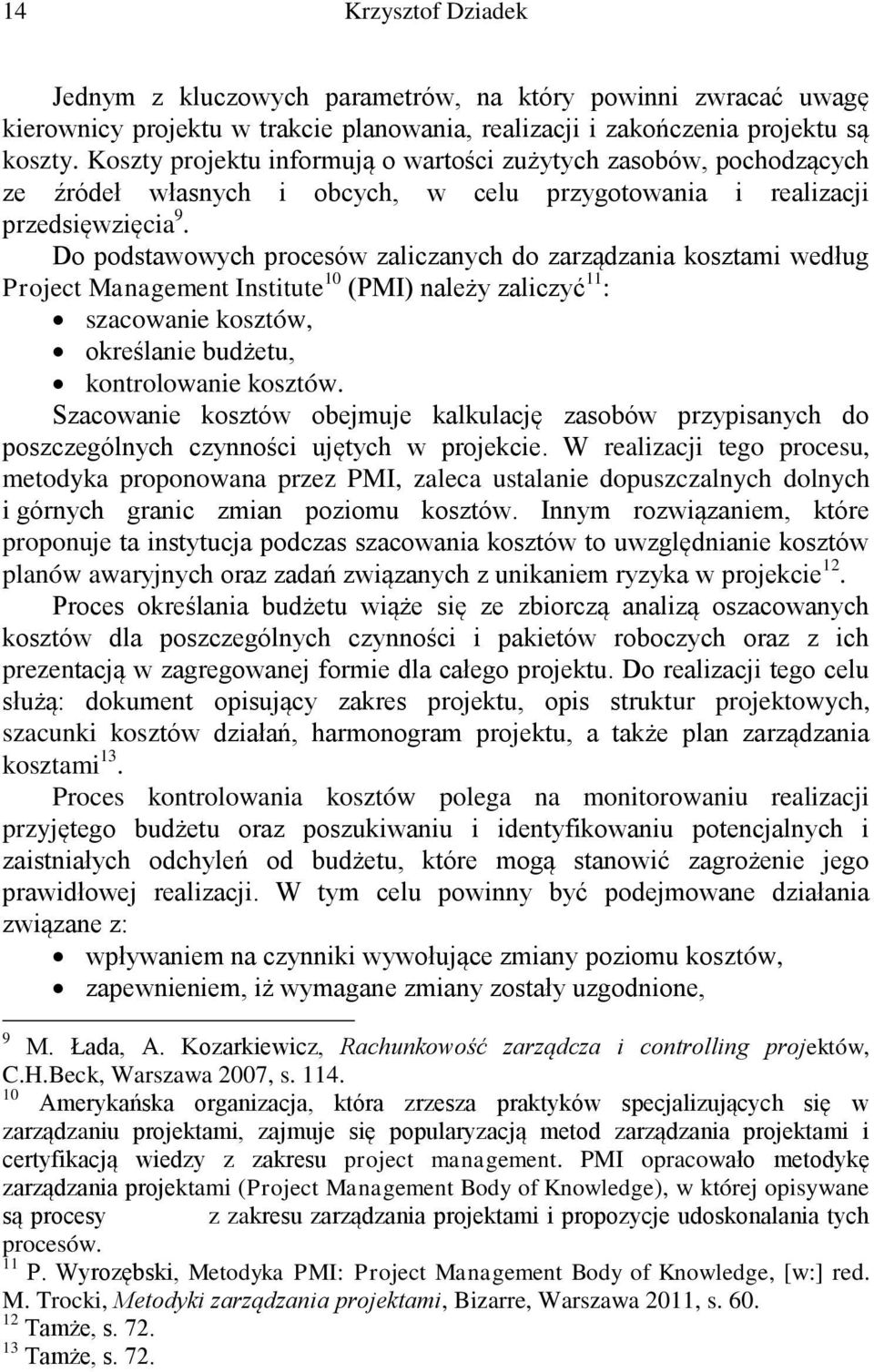

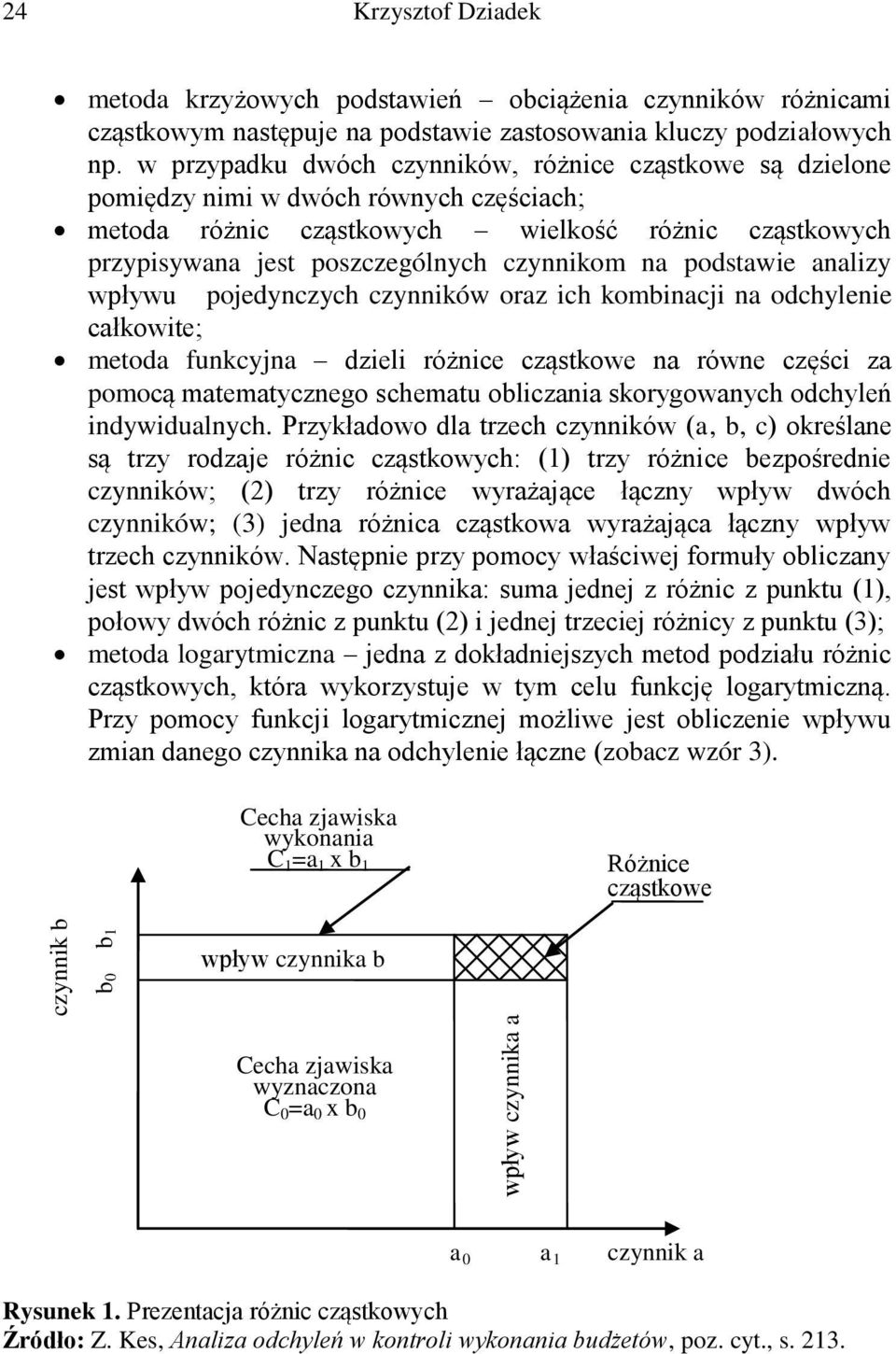

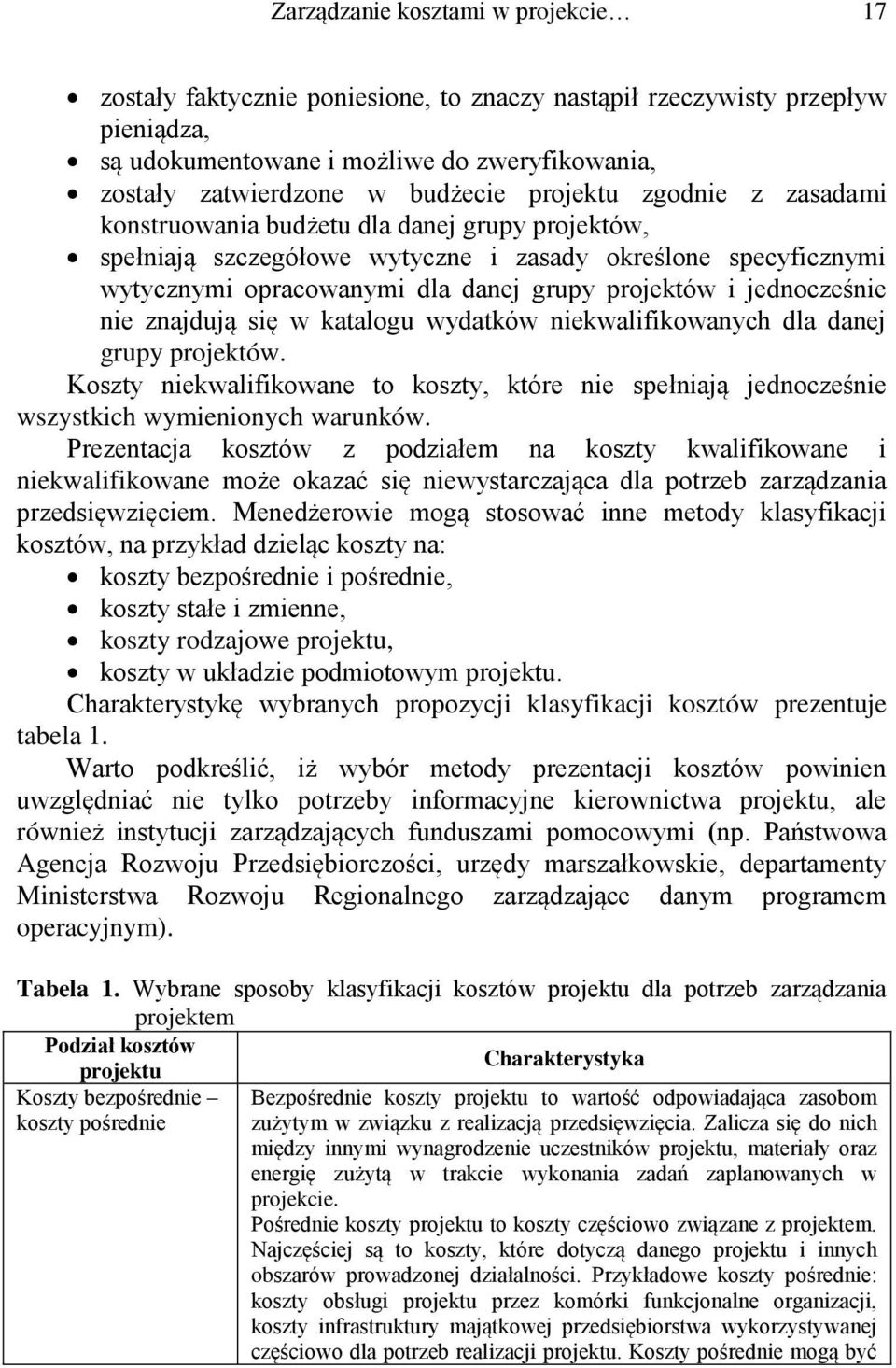

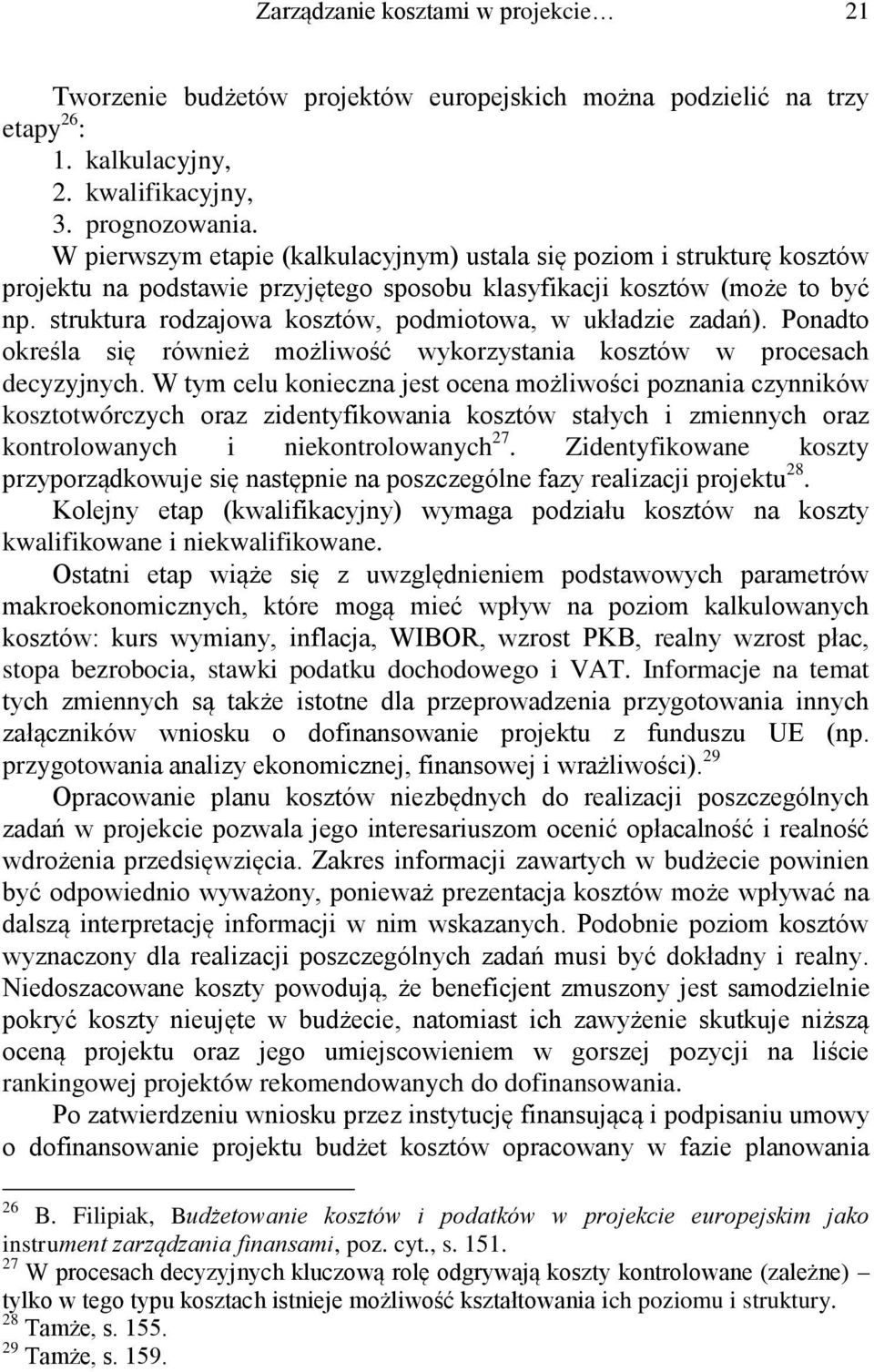

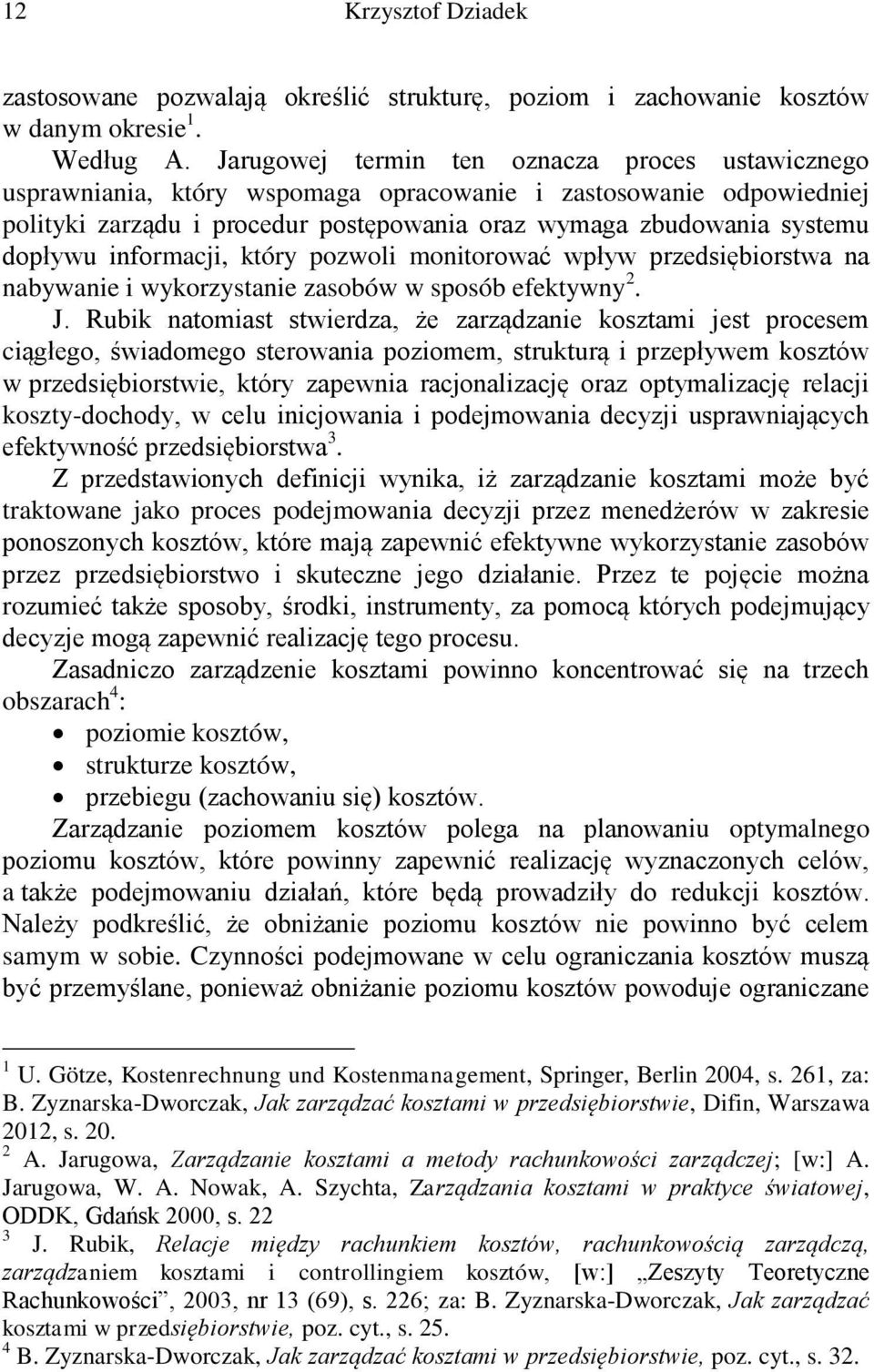

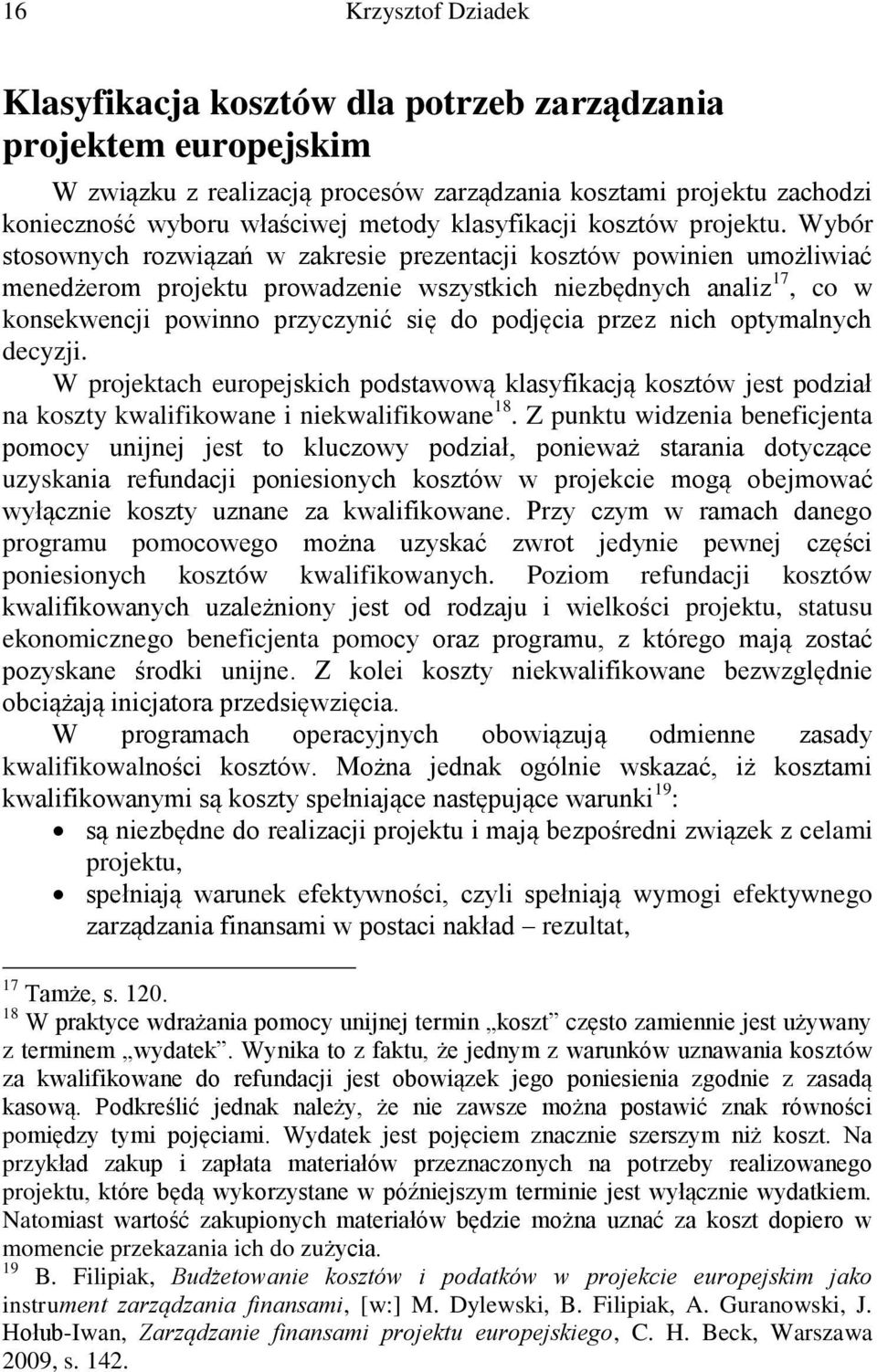

1 Krzysztof DZIADEK ZESZYTY NAUKOWE WYDZIAŁU NAUK EKONOMICZNYCH ZARZĄDZANIE KOSZTAMI W PROJEKCIE EUROPEJSKIM Zarys treści: W artykule przedstawiono ogólny zarys zarządzania kosztami w projektach, ze szczególnym uwzględnieniem projektów dofinansowanych z UE. Autor artykułu zwrócił uwagę na różnice terminologiczne zarządzania projektami, przedstawił procesy charakteryzujące zarządzanie kosztami w projektach, a także sposoby klasyfikacji kosztów projektu na potrzeby decyzyjne. Ponadto wyjaśnił rolę budżetowania w planowaniu i sterowaniu kosztami projektu europejskiego. Słowa kluczowe: koszt, projekt europejski, zarządzanie kosztami, procesy. Wprowadzenie W zarządzaniu przedsiębiorstwem, jak i jego wybranymi obszarami funkcjonowania, kluczową rolę odgrywają koszty. W optymalizowaniu procesów decyzyjnych menedżerowie coraz częściej dostrzegają potrzebę zarządzania kosztami. Zasadniczym celem artykułu jest przestawienie, na podstawie analizy źródeł literaturowych i w oparciu o przemyślenia autora, procesów zarządzania kosztami projektów dofinansowanych z funduszy europejskich. Istota i cele zarządzania kosztami W literaturze prezentowane są różne podejścia w zakresie definiowania pojęcia zarządzanie kosztami. Analizując definicje tego terminu, można zaobserwować odmienne spojrzenia autorów na rolę, jaką powinno odgrywać zarządzanie kosztami. U. Götze przez zarządzanie kosztami rozumie ogół sposobów, środków oraz instrumentów zarządzania, które odpowiednio wcześnie i antycypacyjnie Katedra Rachunkowości, Wydział Nauk Ekonomicznych, Politechnika Koszalińska
2 12 Krzysztof Dziadek zastosowane pozwalają określić strukturę, poziom i zachowanie kosztów w danym okresie 1. Według A. Jarugowej termin ten oznacza proces ustawicznego usprawniania, który wspomaga opracowanie i zastosowanie odpowiedniej polityki zarządu i procedur postępowania oraz wymaga zbudowania systemu dopływu informacji, który pozwoli monitorować wpływ przedsiębiorstwa na nabywanie i wykorzystanie zasobów w sposób efektywny 2. J. Rubik natomiast stwierdza, że zarządzanie kosztami jest procesem ciągłego, świadomego sterowania poziomem, strukturą i przepływem kosztów w przedsiębiorstwie, który zapewnia racjonalizację oraz optymalizację relacji koszty-dochody, w celu inicjowania i podejmowania decyzji usprawniających efektywność przedsiębiorstwa 3. Z przedstawionych definicji wynika, iż zarządzanie kosztami może być traktowane jako proces podejmowania decyzji przez menedżerów w zakresie ponoszonych kosztów, które mają zapewnić efektywne wykorzystanie zasobów przez przedsiębiorstwo i skuteczne jego działanie. Przez te pojęcie można rozumieć także sposoby, środki, instrumenty, za pomocą których podejmujący decyzje mogą zapewnić realizację tego procesu. Zasadniczo zarządzenie kosztami powinno koncentrować się na trzech obszarach 4 : poziomie kosztów, strukturze kosztów, przebiegu (zachowaniu się) kosztów. Zarządzanie poziomem kosztów polega na planowaniu optymalnego poziomu kosztów, które powinny zapewnić realizację wyznaczonych celów, a także podejmowaniu działań, które będą prowadziły do redukcji kosztów. Należy podkreślić, że obniżanie poziomu kosztów nie powinno być celem samym w sobie. Czynności podejmowane w celu ograniczania kosztów muszą być przemyślane, ponieważ obniżanie poziomu kosztów powoduje ograniczane 1 U. Götze, Kostenrechnung und Kostenmanagement, Springer, Berlin 2004, s. 261, za: B. Zyznarska-Dworczak, Jak zarządzać kosztami w przedsiębiorstwie, Difin, Warszawa 2012, s A. Jarugowa, Zarządzanie kosztami a metody rachunkowości zarządczej; [w:] A. Jarugowa, W. A. Nowak, A. Szychta, Zarządzania kosztami w praktyce światowej, ODDK, Gdańsk 2000, s J. Rubik, Relacje między rachunkiem kosztów, rachunkowością zarządczą, zarządzaniem kosztami i controllingiem kosztów, [w:] Zeszyty Teoretyczne Rachunkowości, 2003, nr 13 (69), s. 226; za: B. Zyznarska-Dworczak, Jak zarządzać kosztami w przedsiębiorstwie, poz. cyt., s B. Zyznarska-Dworczak, Jak zarządzać kosztami w przedsiębiorstwie, poz. cyt., s. 32.
3 Zarządzanie kosztami w projekcie 13 określonych obszarów prowadzonej działalności. Istotne jest więc, aby redukcją kosztów objęte były wyłącznie nieefektywne działania. Zarządzanie strukturą kosztów wiąże się z działaniami nakierowanymi na właściwą proporcję obiektów kosztowych. Za kluczowe należy tutaj uznać dostosowanie prawidłowej relacji kosztów stałych i zmiennych do specyfiki prowadzonej działalności. Należy zaznaczyć, że menedżerowie mają wpływ tylko na wybrane kategorie kosztów. Elastyczne kształtowanie struktury kosztów wymaga poznania stopnia ich w czasie. W tym celu wykorzystuje się metody wielowymiarowej analizy porównawczej, umożliwiającej badanie złożonych zjawisk ekonomicznych poprzez zbiory cech diagnostycznych 5. Zarządzanie przebiegiem kosztów polega na analizowaniu kształtowania się kosztów w odniesieniu do konkretnych nośników kosztów 6. Za pomocą tej analizy możliwe jest ustalenie przyczyn zachowania się kosztów, a także w przypadku wykrycia niekorzystnych zmian pozwala podjąć we właściwym czasie stosowne środki zaradcze. Zarządzanie kosztami może mieć charakter operacyjny lub strategiczny. Ogólnie rzecz biorąc przyjmuje się, iż operacyjne zarządzanie kosztami wiąże się z wykorzystaniem posiadanego potencjału i koncentracją na właściwym wykonaniu działań, w celu zapewnienia racjonalnego poziomu ponoszonych kosztów. Natomiast w zarządzaniu kosztami w wymiarze strategicznym za kluczowe uznaje się ukierunkowanie na rozszerzenie potencjału przedsiębiorstwa i dobór właściwych działań, które umożliwiają kształtowanie odpowiedniej struktury kosztów 7. Procesy zarządzania kosztami projektu Zarządzanie projektami (ang. project management) jest określane jako wykorzystanie dostępnej wiedzy, umiejętności, metod i narzędzi w celu osiągnięcia założonych celów projektu. Podstawowym celem zarządzania projektami powinno być uzyskanie przez realizatorów przedsięwzięcia zaplanowanych wcześniej wartości następujących parametrów: jakości zamierzonego rezultatu projektu, terminu i ustalonych kosztów jego realizacji 8. 5 E. Nowak, Określanie długookresowych prawidłowości w kształtowaniu się kosztów, [w:] Strategiczne zarządzania kosztami, red. E. Nowak, Wydawnictwo Oficyna Ekonomiczna, Kraków 2006, s. 306; za: tamże, s B. Zyznarska-Dworczak, Jak zarządzać kosztami w przedsiębiorstwie, poz. cyt., s B. Nita, Rachunkowość w zarządzaniu strategicznym przedsiębiorstwem, Wolters Kluwer, Kraków 2008, s M. Trocki, Projekty w organizacji, [w:] red. M. Trocki, Nowoczesne zarządzanie projektami, PWE, Warszawa 2012, s. 50.
4 14 Krzysztof Dziadek Jednym z kluczowych parametrów, na który powinni zwracać uwagę kierownicy projektu w trakcie planowania, realizacji i zakończenia projektu są koszty. Koszty projektu informują o wartości zużytych zasobów, pochodzących ze źródeł własnych i obcych, w celu przygotowania i realizacji przedsięwzięcia 9. Do podstawowych procesów zaliczanych do zarządzania kosztami według Project Management Institute 10 (PMI) należy zaliczyć 11 : szacowanie kosztów, określanie budżetu, kontrolowanie kosztów. Szacowanie kosztów obejmuje kalkulację zasobów przypisanych do poszczególnych czynności ujętych w projekcie. W realizacji tego procesu, metodyka proponowana przez PMI, zaleca ustalanie dopuszczalnych dolnych i górnych granic zmian poziomu kosztów. Innym rozwiązaniem, które proponuje ta instytucja podczas szacowania kosztów to uwzględnianie kosztów planów awaryjnych oraz zadań związanych z unikaniem ryzyka w projekcie 12. Proces określania budżetu wiąże się ze zbiorczą analizą oszacowanych kosztów dla poszczególnych czynności i pakietów roboczych oraz z ich prezentacją w zagregowanej formie dla całego projektu. Do realizacji tego celu służą: dokument opisujący zakres projektu, opis struktur projektowych, szacunki kosztów działań, harmonogram projektu, a także plan zarządzania kosztami 13. Proces kontrolowania kosztów polega na monitorowaniu realizacji przyjętego budżetu oraz poszukiwaniu i identyfikowaniu potencjalnych i zaistniałych odchyleń od budżetu, które mogą stanowić zagrożenie jego prawidłowej realizacji. W tym celu powinny być podejmowane działania związane z: wpływaniem na czynniki wywołujące zmiany poziomu kosztów, zapewnieniem, iż wymagane zmiany zostały uzgodnione, 9 M. Łada, A. Kozarkiewicz, Rachunkowość zarządcza i controlling projektów, C.H.Beck, Warszawa 2007, s Amerykańska organizacja, która zrzesza praktyków specjalizujących się w zarządzaniu projektami, zajmuje się popularyzacją metod zarządzania projektami i certyfikacją wiedzy z zakresu project management. PMI opracowało metodykę zarządzania projektami (Project Management Body of Knowledge), w której opisywane są procesy z zakresu zarządzania projektami i propozycje udoskonalania tych procesów. 11 P. Wyrozębski, Metodyka PMI: Project Management Body of Knowledge, [w:] red. M. Trocki, Metodyki zarządzania projektami, Bizarre, Warszawa 2011, s Tamże, s Tamże, s. 72.
5 Zarządzanie kosztami w projekcie 15 zarządzaniem zmianami, gdy te wystąpią, zapewnieniem, że koszty nie przekroczą przyznanego limitu środków, monitorowaniem realizacji budżetu w celu zidentyfikowania odchyleń, uwzględnianiem zaakceptowanych zmian w budżecie bazowym, zapobieganiem realizacji i wdrożeniem zmian, które nie zostały zaakceptowane, zaspokajaniem potrzeb informacyjnych interesariuszy projektu na temat realizacji budżetu, inicjowaniem działań zapobiegawczych i naprawczych w celu zachowania kosztów w ramach tolerancji 14. Inne spojrzenie na procesy zarządzania kosztami projektu prezentuje M. Trocki 15, który wyróżnia planowanie kosztów projektu i sterowanie kosztami projektu. W ramach planowania kosztów podejmowane są działania związane z szacowaniem kosztów projektu, uporządkowaniem kosztów według odpowiedniej klasyfikacji, zgodnie z zaplanowanymi czynnościami (strukturą projektu) oraz terminami ich realizacji (przebiegiem projektu w czasie). Autor podkreśla, iż w trakcie kalkulacji kosztów powinna być przeprowadzona analiza kosztów w odniesieniu do limitu środków dostępnych w trakcie realizacji przedsięwzięcia. W przypadku braku możliwości pokrycia planowanych kosztów w wyznaczonych limitach, zachodzi konieczność ich wyrównania, co wiąże się ze zmianami przebiegu terminów przedsięwzięcia. Z kolei drugi z wymienionych procesów sterowanie kosztami projektu oznacza śledzenie poziomu, struktury faktycznie poniesionych kosztów oraz ich przebiegu w trakcie realizacji projektu, a następnie ich porównanie z zaplanowanymi kategoriami budżetowymi. W przypadku stwierdzenia odchyleń od ustalonych norm w budżecie ocenia się czy stanowią one istotne zagrożenie osiągnięcia wyznaczonych celów projektu oraz w razie konieczności podejmuje się działania korygujące odchylenie. Zatem sterowanie kosztami projektu oznacza ich kontrolę i koordynowanie kosztów Tamże, s Por. M. Trocki, Projekty w organizacji, poz. cyt., s Por. rozdział 14: Sterowanie wykonawstwem projektu, [w:] red. M. Trocki, Nowoczesne zarządzanie projektami, PWE, Warszawa 2012.
6 16 Krzysztof Dziadek Klasyfikacja kosztów dla potrzeb zarządzania projektem europejskim W związku z realizacją procesów zarządzania kosztami projektu zachodzi konieczność wyboru właściwej metody klasyfikacji kosztów projektu. Wybór stosownych rozwiązań w zakresie prezentacji kosztów powinien umożliwiać menedżerom projektu prowadzenie wszystkich niezbędnych analiz 17, co w konsekwencji powinno przyczynić się do podjęcia przez nich optymalnych decyzji. W projektach europejskich podstawową klasyfikacją kosztów jest podział na koszty kwalifikowane i niekwalifikowane 18. Z punktu widzenia beneficjenta pomocy unijnej jest to kluczowy podział, ponieważ starania dotyczące uzyskania refundacji poniesionych kosztów w projekcie mogą obejmować wyłącznie koszty uznane za kwalifikowane. Przy czym w ramach danego programu pomocowego można uzyskać zwrot jedynie pewnej części poniesionych kosztów kwalifikowanych. Poziom refundacji kosztów kwalifikowanych uzależniony jest od rodzaju i wielkości projektu, statusu ekonomicznego beneficjenta pomocy oraz programu, z którego mają zostać pozyskane środki unijne. Z kolei koszty niekwalifikowane bezwzględnie obciążają inicjatora przedsięwzięcia. W programach operacyjnych obowiązują odmienne zasady kwalifikowalności kosztów. Można jednak ogólnie wskazać, iż kosztami kwalifikowanymi są koszty spełniające następujące warunki 19 : są niezbędne do realizacji projektu i mają bezpośredni związek z celami projektu, spełniają warunek efektywności, czyli spełniają wymogi efektywnego zarządzania finansami w postaci nakład rezultat, 17 Tamże, s W praktyce wdrażania pomocy unijnej termin koszt często zamiennie jest używany z terminem wydatek. Wynika to z faktu, że jednym z warunków uznawania kosztów za kwalifikowane do refundacji jest obowiązek jego poniesienia zgodnie z zasadą kasową. Podkreślić jednak należy, że nie zawsze można postawić znak równości pomiędzy tymi pojęciami. Wydatek jest pojęciem znacznie szerszym niż koszt. Na przykład zakup i zapłata materiałów przeznaczonych na potrzeby realizowanego projektu, które będą wykorzystane w późniejszym terminie jest wyłącznie wydatkiem. Natomiast wartość zakupionych materiałów będzie można uznać za koszt dopiero w momencie przekazania ich do zużycia. 19 B. Filipiak, Budżetowanie kosztów i podatków w projekcie europejskim jako instrument zarządzania finansami, [w:] M. Dylewski, B. Filipiak, A. Guranowski, J. Hołub-Iwan, Zarządzanie finansami projektu europejskiego, C. H. Beck, Warszawa 2009, s. 142.
7 Zarządzanie kosztami w projekcie 17 zostały faktycznie poniesione, to znaczy nastąpił rzeczywisty przepływ pieniądza, są udokumentowane i możliwe do zweryfikowania, zostały zatwierdzone w budżecie projektu zgodnie z zasadami konstruowania budżetu dla danej grupy projektów, spełniają szczegółowe wytyczne i zasady określone specyficznymi wytycznymi opracowanymi dla danej grupy projektów i jednocześnie nie znajdują się w katalogu wydatków niekwalifikowanych dla danej grupy projektów. Koszty niekwalifikowane to koszty, które nie spełniają jednocześnie wszystkich wymienionych warunków. Prezentacja kosztów z podziałem na koszty kwalifikowane i niekwalifikowane może okazać się niewystarczająca dla potrzeb zarządzania przedsięwzięciem. Menedżerowie mogą stosować inne metody klasyfikacji kosztów, na przykład dzieląc koszty na: koszty bezpośrednie i pośrednie, koszty stałe i zmienne, koszty rodzajowe projektu, koszty w układzie podmiotowym projektu. Charakterystykę wybranych propozycji klasyfikacji kosztów prezentuje tabela 1. Warto podkreślić, iż wybór metody prezentacji kosztów powinien uwzględniać nie tylko potrzeby informacyjne kierownictwa projektu, ale również instytucji zarządzających funduszami pomocowymi (np. Państwowa Agencja Rozwoju Przedsiębiorczości, urzędy marszałkowskie, departamenty Ministerstwa Rozwoju Regionalnego zarządzające danym programem operacyjnym). Tabela 1. Wybrane sposoby klasyfikacji kosztów projektu dla potrzeb zarządzania projektem Podział kosztów Charakterystyka projektu Koszty bezpośrednie koszty pośrednie Bezpośrednie koszty projektu to wartość odpowiadająca zasobom zużytym w związku z realizacją przedsięwzięcia. Zalicza się do nich między innymi wynagrodzenie uczestników projektu, materiały oraz energię zużytą w trakcie wykonania zadań zaplanowanych w projekcie. Pośrednie koszty projektu to koszty częściowo związane z projektem. Najczęściej są to koszty, które dotyczą danego projektu i innych obszarów prowadzonej działalności. Przykładowe koszty pośrednie: koszty obsługi projektu przez komórki funkcjonalne organizacji, koszty infrastruktury majątkowej przedsiębiorstwa wykorzystywanej częściowo dla potrzeb realizacji projektu. Koszty pośrednie mogą być
8 18 Krzysztof Dziadek rozliczane w formie ryczałtu np. procentowy udział w kosztach bezpośrednich lub na podstawie klucza rozliczeniowego. cd. Tabela 2. Wybrane sposoby klasyfikacji kosztów projektu dla potrzeb zarządzania projektem Podział kosztów Charakterystyka projektu Koszty stałe koszty zmienne Koszty w ujęciu rodzajowym Koszty w ujęciu podmiotowym Koszty zmienne projektu to koszty ponoszone na zużycie zasobów pozyskiwanych w związku z uruchomieniem projektu. Koszty stałe projektu to część kosztów projektu, których poziom pozostanie bez zmian, niezależnie od tego czy projekt zostanie przyjęty do realizacji. Tego typu kategorie kosztowe wiążą się ze zużyciem zasobów będących w ciągłej dyspozycji przedsiębiorstwa, które na dany okres przydzielono do konkretnego projektu. Koszty projektu w układzie rodzajowym to koszty prezentowane według rodzaju zużytych zasobów. Przyjęcie tej klasyfikacji pozwala odpowiedzieć na pytanie: jakie koszty będą poniesione w projekcie? Koszty rodzajowe projektu to wyłącznie koszty bezpośrednie. Klasyfikacja kosztów rodzajowych dla potrzeb zarządzania projektem jest bardzo przystępna, ponieważ umożliwia prowadzenie analiz dla każdego rodzaju zużywanego w projekcie zasobu. Według tego podziału wykorzystywane są następujące pozycje: amortyzacja, zużycie materiałów i energii, usługi obce, wynagrodzenia i świadczenia na rzecz pracowników, podatki i opłaty, pozostałe koszty. Koszty projektu w układzie podmiotowym wskazują koszty ponoszone w podmiotach (komórkach), które są bezpośrednio i pośrednio związane z realizowanym projektem. Przyjęcie tej klasyfikacji pozwala odpowiedzieć na pytanie: kto będzie ponosił koszty w projekcie? Zastosowanie prezentacji kosztów w takim układzie pozwala na poznanie kosztów i ich kontrolę przypisywanych komórkom odpowiedzialnym za realizacji prac w projekcie. W przypadku podmiotów realizujących funkcje pomocnicze możliwe jest ustalenie związków przyczynowo-skutkowych między zasobami a nośnikami kosztów i właściwe rozliczenie kosztów pośrednich. Źródło: M. Łada, A. Kozarkiewicz, Rachunkowość zarządcza i controlling projektów, poz. cyt., s ; M. Trocki, Planowanie kosztów i budżetowanie projektu, poz. cyt., s ; B. Filipiak, Budżetowanie kosztów i podatków w projekcie europejskim jako instrument zarządzania finansami, poz. cyt., s Budżetowanie jako narzędzie zarządzania kosztami projektu europejskiego Budżetowanie polega na przydzielaniu kosztów do poszczególnych działań lub pakietów roboczych w celu wyznaczenia planu bazowego kosztów (budżetu
9 Zarządzanie kosztami w projekcie 19 projektu), który umożliwia pomiar wykonania projektu 20. W szerszym ujęciu budżetowanie wiąże się także z kontrolą i oceną realizacji budżetu oraz z wprowadzaniem zmian 21. Zatem budżetowanie umożliwia realizację wspomnianych wcześniej procesów zarządzania kosztami projektu: planowania i sterowania kosztami. W projektach dofinansowanych z funduszy europejskich budżetowanie ma charakter obligatoryjny każdy beneficjent posiada obowiązek opracowania budżetu zgodnie z wymaganą szczegółowością, wytycznymi dla danego programu operacyjnego, a także przedkładać sprawozdania ze zrealizowania kosztów (wydatków) wraz z wnioskami o wypłatę dotacji w terminach określonych w umowie o dofinansowanie projektu. Charakterystyczne dla budżetowania w projektach europejskich jest budżetowanie kosztów według struktury zadaniowej. W projektach miękkich (finansują np. projekty szkoleniowe) budżety załączane do wniosku o dotację nazywane są wprost budżetem zadaniowym, z kolei w projektach inwestycyjnych ich odpowiednikiem jest harmonogram rzeczowo-finansowy 22. W tabeli 2 zaprezentowano przykład budżetu zadaniowego dla Programu Operacyjnego Kapitał Ludzki Działanie 5.2. Tabela 3. Przykładowy budżet zadaniowy projektów współfinansowanych z EU Rok Jedn. Kategoria Cena miary Ilość Łącznie jedn. KOSZTY BEZPOŚREDNIE Zadanie 1 Kategoria kosztu A Kategoria kosztu B Zadanie 2 Kategoria kosztu C Kategoria kosztu D Zadanie N.. Kategoria kosztu n RAZEM Źródło: Opracowanie własne na podstawie Dokumentacja konkursowa Działanie 5.2 PO KL, Załącznik nr 5 przykładowy budżet zadaniowy. 20 H. Roszkowski, A.P. Wiatrak, Zarządzanie projektem: istota, procedury i ich zastosowanie przy korzystaniu ze środków Unii Europejskiej, Wydawnictwo SGGW, s J. Tkaczyński, M. Świstak, E. Sztorc, Projekty europejskie. Praktyczne aspekty pozyskiwania i rozliczania dotacji unijnych, C. H. Beck, Warszawa 2011, s H. Roszkowski, A. P. Wiatrak, Zarządzanie projektem: istota, procedury i ich zastosowanie przy korzystaniu ze środków Unii Europejskiej, poz. cyt., s. 111.
10 20 Krzysztof Dziadek Zastosowanie budżetu zadaniowego wymaga powiązania kosztów zaplanowanych w budżecie z zadaniami, działaniami i efektami projektu. Zadania wyodrębnione w budżecie projektu europejskiego powinny być zatem zgodne z merytorycznym zakresem projektu, jego podstawowymi założeniami i planowanymi wynikami. W procesach planowania projektów wykorzystanie metodyki budżetowania zadaniowego pozwala odpowiedzieć na kluczowe dla projektodawcy pytania 23 : Co przewiduje się zrobić? Po co się to robi i co się chce osiągnąć? W jaki sposób należy to zrobić? Jakie środki są potrzebne? Jak można zmierzyć efekty tej pracy? 24 Narzędziem, którym należy posłużyć się, aby odpowiedzieć na pytanie dotyczące środków finansowych niezbędnych do sfinansowania inwestycji jest montaż finansowy. Montaż finansowy to strategia finansowania projektu, prezentująca podział środków przeznaczonych na realizację zaplanowanych zadań, z uwzględnieniem wkładu własnego beneficjenta i finansowania z funduszy europejskich. Powiązanie kosztów ujętych w budżecie ze źródłami finansowania przedsięwzięcia pozwala zapewnić płynność finansową projektu oraz ogranicza ryzyko wystąpienia luk finansowych, które mogą stanowić zagrożenie niezrealizowania projektu. Podczas przygotowania dokumentacji aplikacyjnej projektu w planowaniu kosztów wykorzystuje się podział na koszty bezpośrednie i koszty pośrednie (w projektach inwestycyjnych koszty te nazywane są kosztami ogólnymi). Koszty bezpośrednie to koszty bezpośrednio związane z konkretnymi zadaniami. Koszty pośrednie są kosztami, które nie są przypisywane do planowanych zadań, obciążają projekt, nie zwiększając jego wartości. Koszy pośrednie mogą być rozliczane ryczałtowo (np. określony limit kosztów bezpośrednich wyrażony procentowo) lub na podstawie rzeczywiście poniesionych kosztów, przy czym nie mogą one przekraczać określonego progu wyznaczonego dla danego programu operacyjnego K. Romański, J. Szołno-Koguc, Budżet zadaniowy. Wprowadzenie do metodologii; za: J. Tkaczyński, M. Świstak, E. Sztorc, Projekty europejskie. Praktyczne aspekty pozyskiwania i rozliczania dotacji unijnych, poz. cyt., s Tamże, s Tamże, s
11 Zarządzanie kosztami w projekcie 21 Tworzenie budżetów projektów europejskich można podzielić na trzy etapy 26 : 1. kalkulacyjny, 2. kwalifikacyjny, 3. prognozowania. W pierwszym etapie (kalkulacyjnym) ustala się poziom i strukturę kosztów projektu na podstawie przyjętego sposobu klasyfikacji kosztów (może to być np. struktura rodzajowa kosztów, podmiotowa, w układzie zadań). Ponadto określa się również możliwość wykorzystania kosztów w procesach decyzyjnych. W tym celu konieczna jest ocena możliwości poznania czynników kosztotwórczych oraz zidentyfikowania kosztów stałych i zmiennych oraz kontrolowanych i niekontrolowanych 27. Zidentyfikowane koszty przyporządkowuje się następnie na poszczególne fazy realizacji projektu 28. Kolejny etap (kwalifikacyjny) wymaga podziału kosztów na koszty kwalifikowane i niekwalifikowane. Ostatni etap wiąże się z uwzględnieniem podstawowych parametrów makroekonomicznych, które mogą mieć wpływ na poziom kalkulowanych kosztów: kurs wymiany, inflacja, WIBOR, wzrost PKB, realny wzrost płac, stopa bezrobocia, stawki podatku dochodowego i VAT. Informacje na temat tych zmiennych są także istotne dla przeprowadzenia przygotowania innych załączników wniosku o dofinansowanie projektu z funduszu UE (np. przygotowania analizy ekonomicznej, finansowej i wrażliwości). 29 Opracowanie planu kosztów niezbędnych do realizacji poszczególnych zadań w projekcie pozwala jego interesariuszom ocenić opłacalność i realność wdrożenia przedsięwzięcia. Zakres informacji zawartych w budżecie powinien być odpowiednio wyważony, ponieważ prezentacja kosztów może wpływać na dalszą interpretację informacji w nim wskazanych. Podobnie poziom kosztów wyznaczony dla realizacji poszczególnych zadań musi być dokładny i realny. Niedoszacowane koszty powodują, że beneficjent zmuszony jest samodzielnie pokryć koszty nieujęte w budżecie, natomiast ich zawyżenie skutkuje niższą oceną projektu oraz jego umiejscowieniem w gorszej pozycji na liście rankingowej projektów rekomendowanych do dofinansowania. Po zatwierdzeniu wniosku przez instytucję finansującą i podpisaniu umowy o dofinansowanie projektu budżet kosztów opracowany w fazie planowania 26 B. Filipiak, Budżetowanie kosztów i podatków w projekcie europejskim jako instrument zarządzania finansami, poz. cyt., s W procesach decyzyjnych kluczową rolę odgrywają koszty kontrolowane (zależne) tylko w tego typu kosztach istnieje możliwość kształtowania ich poziomu i struktury. 28 Tamże, s Tamże, s. 159.
12 22 Krzysztof Dziadek stanowi normatyw, który określa finansowe aspekty realizacji przedsięwzięcia. W trakcie realizacji projektu obowiązkiem beneficjenta jest składanie okresowych sprawozdań z realizacji projektu zawierające m. in. informacje na temat zrealizowanych kosztów/wydatków kwalifikowanych i niekwalifikowanych (postępu finansowego), poziomu zrealizowanych prac (postępu rzeczowego), planowanego przebiegu dalszych prac w projekcie, odchyleń od założeń projektowych oraz przyczyn, które spowodowały ich wystąpienie. Informacje te generowane są w ramach procesu sterowania kosztami. Proces ten polega na śledzeniu ponoszonych kosztów w celu określenia poprawności wydatkowania środków i realizacji budżetu, wykryciu i zrozumieniu odchyleń od planowanych kosztów oraz reagowaniu na powstałe odchylenie. Reakcją na odchylenie mogą być następujące działania menedżera projektu: zmiana poziomu lub struktury kosztów budżetu (zmiana normatywu); w projektach europejskich możliwość zmiany pierwotnych założeń budżetowych wynika z uregulowań dotyczących funkcjonowania danego programu operacyjnego np. PO KL dopuszcza możliwość przesunięcia kosztów (wydatków) pomiędzy zaplanowanymi zadaniami bez konieczności zgody instytucji udzielającej pomocy pod warunkiem, że zmiana ta dotyczy nie więcej niż 10% środków alokowanych na zadanie; korekta powstałego odchylenia; wiąże się z podejmowaniem decyzji menedżerskich mających na celu niwelowanie skutków powstałych odchyleń w ramach dotychczasowego budżetu; akceptacja odchylenia; kierownik projektu akceptuje powstałe odchylenie oraz nie wprowadza zmian w odniesieniu do wcześniejszych ustaleń. Z uwagi na cechy, które charakteryzują projekty (unikatowość, niepowtarzalność, złożoność, ograniczoność zasobów i czasu, wysoki poziom ryzyka), nawet najbardziej dokładna prognoza nie gwarantuje, że projekt będzie zrealizowany tak jak zaplanowano. Odchylenia kosztów powinny więc być poddane badaniu nie tylko w kontekście ustalania poziomu odchyleń, lecz również przyczyn ich powstawania. W tym celu wykorzystuje się metody badań przyczynowych odchyleń. Istotą tych metod jest ustalenie bezpośredniego wpływu czynników na zmianę cechy (np. poziomu wybranej pozycji kosztów ujętych w budżecie). Oddziaływanie czynników na analizowane kategorie mogą mieć postać iloczynu, ilorazu, sumy lub różnicy. Dla przykładu przybliżone zostaną poniżej metody analizy przyczynowej odchyleń ustalanych na podstawie iloczynu.
13 Zarządzanie kosztami w projekcie 23 W literaturze wymienia się następujące metody badań odchyleń dla wielkości wyznaczanych na podstawie iloczynu 30 : metodę kolejnych podstawień, metodę reszty, metodę różnic cząstkowych, metodę krzyżowych podstawień, metodę funkcyjna, metodę logarytmiczną. Różnice w wymienionych metodach wynikają z dokładności, pracochłonności, maksymalnej liczbie czynników poddawanej analizie oraz sposobem traktowania różnic cząstkowych 31. Różnice cząstkowe (zobacz rysunek 1) to nieobjaśniona część, która wynika z braku możliwości ustalenia, w jakim stopniu pierwszy i drugi czynnik wpływają łącznie na odchylenie całkowite. Wpływ czynników a i b można przedstawić według wzoru 1 i 2. R a = b 0 x (a 1 a 0 ) (wzór 1) R b = a 0 x (b 1 b 0 ) (wzór 2) Objaśnienia: R a wpływ czynnika a na odchylenie całkowite, R b wpływ czynnika b na odchylenie całkowite, a 0 czynnika a planowany, a 1 czynnik a rzeczywisty, b 0 czynnik b planowany, b 1 czynnik b rzeczywisty. W związku z występowaniem różnic cząstkowych utrudnione jest ustalenie odchylenia całkowitego. W poszczególnych metodach analizy przyczynowej przyjmuje się następujące sposoby wyeliminowania tego problemu 32 : metoda kolejnych podstawień oraz metoda reszty różnice cząstkowe przypisywane są arbitralnie do wybranego czynnika; 30 Z. Kes, Analiza odchyleń w kontroli wykonania budżetów, [w:] red. E. Nowak, Pomiar i raportowanie dokonań przedsiębiorstwa, CeDeWu, Warszawa 2012, s Tamże, s Tamże, s

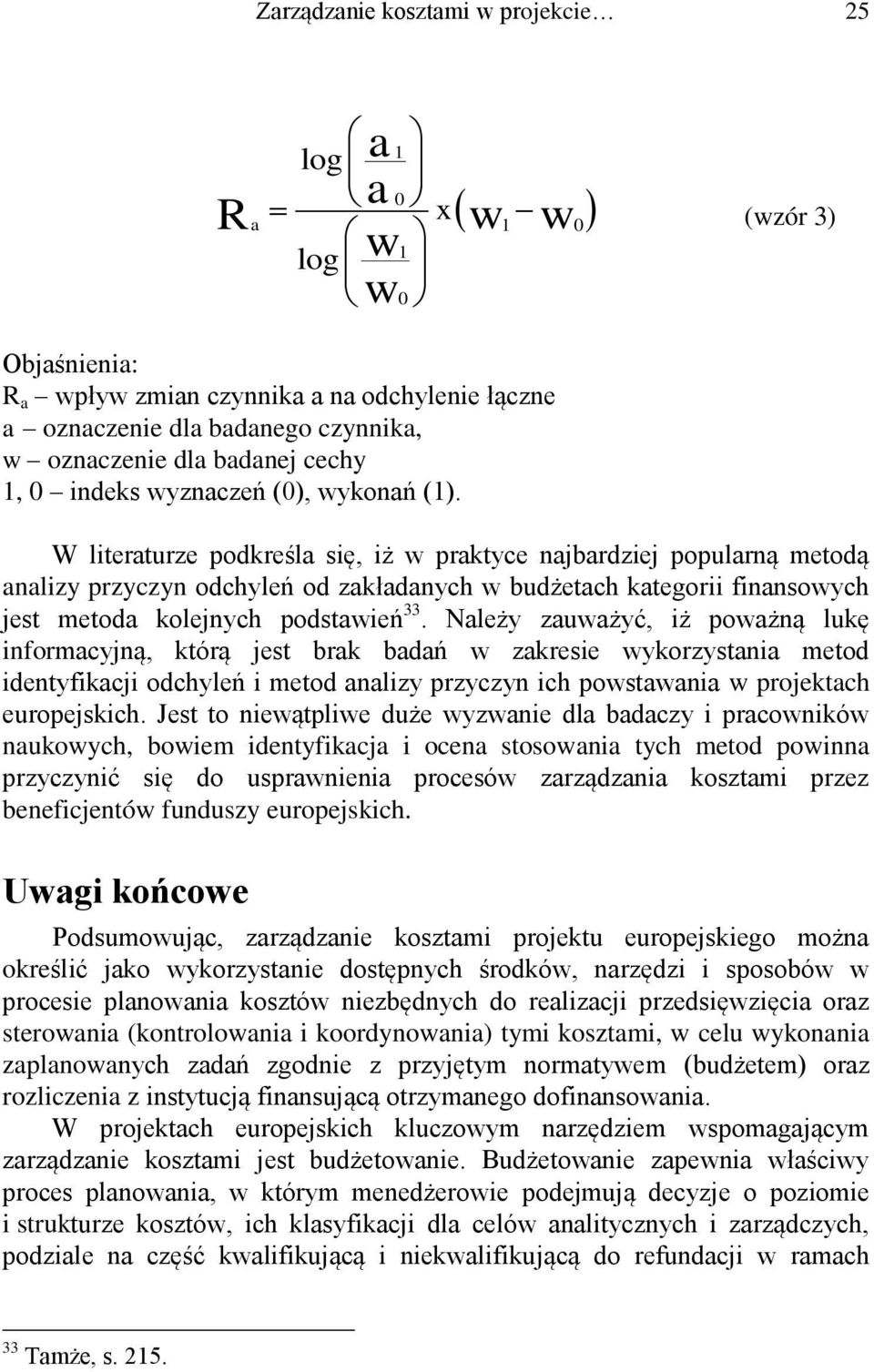

14 wpływ czynnika a czynnik b 24 Krzysztof Dziadek metoda krzyżowych podstawień obciążenia czynników różnicami cząstkowym następuje na podstawie zastosowania kluczy podziałowych np. w przypadku dwóch czynników, różnice cząstkowe są dzielone pomiędzy nimi w dwóch równych częściach; metoda różnic cząstkowych wielkość różnic cząstkowych przypisywana jest poszczególnych czynnikom na podstawie analizy wpływu pojedynczych czynników oraz ich kombinacji na odchylenie całkowite; metoda funkcyjna dzieli różnice cząstkowe na równe części za pomocą matematycznego schematu obliczania skorygowanych odchyleń indywidualnych. Przykładowo dla trzech czynników (a, b, c) określane są trzy rodzaje różnic cząstkowych: (1) trzy różnice bezpośrednie czynników; (2) trzy różnice wyrażające łączny wpływ dwóch czynników; (3) jedna różnica cząstkowa wyrażająca łączny wpływ trzech czynników. Następnie przy pomocy właściwej formuły obliczany jest wpływ pojedynczego czynnika: suma jednej z różnic z punktu (1), połowy dwóch różnic z punktu (2) i jednej trzeciej różnicy z punktu (3); metoda logarytmiczna jedna z dokładniejszych metod podziału różnic cząstkowych, która wykorzystuje w tym celu funkcję logarytmiczną. Przy pomocy funkcji logarytmicznej możliwe jest obliczenie wpływu zmian danego czynnika na odchylenie łączne (zobacz wzór 3). Cecha zjawiska wykonania C 1 =a 1 x b 1 Różnice cząstkowe b0 b1 wpływ czynnika b Cecha zjawiska wyznaczona C 0 =a 0 x b 0 a 0 a 1 czynnik a Rysunek 1. Prezentacja różnic cząstkowych Źródło: Z. Kes, Analiza odchyleń w kontroli wykonania budżetów, poz. cyt., s. 213.
15 Zarządzanie kosztami w projekcie 25 R a log log a a w w x w 1 w0 (wzór 3) Objaśnienia: R a wpływ zmian czynnika a na odchylenie łączne a oznaczenie dla badanego czynnika, w oznaczenie dla badanej cechy 1, 0 indeks wyznaczeń (0), wykonań (1). W literaturze podkreśla się, iż w praktyce najbardziej popularną metodą analizy przyczyn odchyleń od zakładanych w budżetach kategorii finansowych jest metoda kolejnych podstawień 33. Należy zauważyć, iż poważną lukę informacyjną, którą jest brak badań w zakresie wykorzystania metod identyfikacji odchyleń i metod analizy przyczyn ich powstawania w projektach europejskich. Jest to niewątpliwe duże wyzwanie dla badaczy i pracowników naukowych, bowiem identyfikacja i ocena stosowania tych metod powinna przyczynić się do usprawnienia procesów zarządzania kosztami przez beneficjentów funduszy europejskich. Uwagi końcowe Podsumowując, zarządzanie kosztami projektu europejskiego można określić jako wykorzystanie dostępnych środków, narzędzi i sposobów w procesie planowania kosztów niezbędnych do realizacji przedsięwzięcia oraz sterowania (kontrolowania i koordynowania) tymi kosztami, w celu wykonania zaplanowanych zadań zgodnie z przyjętym normatywem (budżetem) oraz rozliczenia z instytucją finansującą otrzymanego dofinansowania. W projektach europejskich kluczowym narzędziem wspomagającym zarządzanie kosztami jest budżetowanie. Budżetowanie zapewnia właściwy proces planowania, w którym menedżerowie podejmują decyzje o poziomie i strukturze kosztów, ich klasyfikacji dla celów analitycznych i zarządczych, podziale na część kwalifikującą i niekwalifikującą do refundacji w ramach 33 Tamże, s. 215.
16 26 Krzysztof Dziadek funduszy europejskich oraz prognozowaniu zmiennych wpływających na poziom kosztów w trakcie realizacji inwestycji (parametry makroekonomiczne). W odniesieniu do procesów sterowania kosztami, budżetowanie zajmuje się kontrolowaniem i koordynowaniem realizacji budżetu, zgodnie z przyjętymi założeniami. Należy podkreślić, iż procesach zarządczych menedżerowie mają największy wpływ na zarządzanie kosztami w procesach planowania 34. Zmiany w zatwierdzonym przez sponsora budżecie są możliwe, jednak wiążą się z pewnymi ograniczeniami, określonymi w umowie o dofinansowanie projektu oraz dokumentach określających zasady funkcjonowania programu pomocowego. Bibliografia 1. Filipiak B., Budżetowanie kosztów i podatków w projekcie europejskim jako instrument zarządzania finansami, [w:] Dylewski M., Filipiak B., Guranowski A., Hołub-Iwan J., Zarządzanie finansami projektu europejskiego, C.H. Beck, Warszawa Götze U., Kostenrechnung und Kostenmanagement, Springer, Berlin Jarugowa A., Zarządzanie kosztami a metody rachunkowości zarządczej; [w:] Jarugowa A., Nowak W. A., Szychta A., Zarządzania kosztami w praktyce światowej, ODDK, Gdańsk Kes Z, Analiza odchyleń w kontroli wykonania budżetów, [w:] red. Nowak E., Pomiar i raportowanie dokonań przedsiębiorstwa, CeDeWu, Warszawa Nita B., Rachunkowość w zarządzaniu strategicznym przedsiębiorstwem, Wolters Kluwer, Kraków Nowak E., Określanie długookresowych prawidłowości w kształtowaniu się kosztów, [w:] Strategiczne zarządzania kosztami, red. Nowak E., Wydawnictwo Oficyna Ekonomiczna, Kraków Rubik J., Relacje między rachunkiem kosztów, rachunkowością zarządczą, zarządzaniem kosztami i controllingiem kosztów, [w:] Zeszyty Teoretyczne Rachunkowości, 2003, nr 13 (69). 34 H. Roszkowski, A. P. Wiatrak, Zarządzanie projektem: istota, procedury i ich zastosowanie przy korzystaniu ze środków Unii Europejskiej, poz. cyt., s. 111.
17 Zarządzanie kosztami w projekcie Tkaczyński J., Świstak M., Sztorc E., Projekty europejskie. Praktyczne aspekty pozyskiwania i rozliczania dotacji unijnych, C. H. Beck, Warszawa Trocki M., Projekty w organizacji, [w:] red. Trocki M., Nowoczesne zarządzanie projektami, PWE, Warszawa Wyrozębski P., Metodyka PMI: Project Management Body of Knowledge, [w:] red. M. Trocki, Metodyki zarządzania projektami, Bizarre, Warszawa Zyznarska-Dworczak B., Jak zarządzać kosztami w przedsiębiorstwie, Difin, Warszawa Dokumentacja konkursowa Działanie 5.2 PO KL, Załącznik nr 5 przykładowy budżet zadaniowy. COST MANAGEMENT IN EU PROJECT This paper presents an overview of the project cost management, with particular emphasis on projects co-financed from the EU. Author of the paper pointed out the differences in terminology of project management, he also presented the processes connected with cost management of projects, as well as the ways of classifying the project costs for decision-making. Furthermore, he explained the role of budgeting in planning and controlling the costs of the European project. Key words: cost, EU project, cost management, processes.
Rozliczanie końcowe projektów Kraków r
Rozliczanie końcowe projektów Kraków 28.04.2015r 1 ROZLICZANIE KOŃCOWE PROJEKTU Zgodnie z Zasadami finansowania. Beneficjent zobowiązany jest po zakończeniu realizacji projektu do złożenia końcowego wniosku
Istotne aspekty kwalifikowalności wydatków na etapie realizacji i rozliczania projektów oraz sposób dokonywania i zgłaszania zmian w projektach
Istotne aspekty kwalifikowalności wydatków na etapie realizacji i rozliczania projektów oraz sposób dokonywania i zgłaszania zmian w projektach Urząd Marszałkowski Województwa Śląskiego Wydział Europejskiego
Zarządzanie projektami a zarządzanie ryzykiem
Ewa Szczepańska Zarządzanie projektami a zarządzanie ryzykiem Warszawa, dnia 9 kwietnia 2013 r. Agenda Definicje Wytyczne dla zarządzania projektami Wytyczne dla zarządzania ryzykiem Miejsce ryzyka w zarządzaniu
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata 2014 2029 Gminy Miasta Radomia.
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata 2014 2029 Gminy Miasta Radomia. Za bazę do opracowania Wieloletniej Prognozy Finansowej na kolejne lata przyjęto projekt budżetu
Krytyka budżetowania i koncepcje alternatywne
Krytyka budżetowania i koncepcje alternatywne Tradycyjne budżety krótkookresowy, zadaniowy, kontrolny charakter szerokie grono pracowników zaangażowane w tworzenie budżetu tradycyjne metody kalkulacji
Autorzy: ANNA SZYCHTA, ALICJA A. JARUGA, PRZEMYSŁAW KABALSKI
RACHUNKOWOŚĆ ZARZĄDCZA Autorzy: ANNA SZYCHTA, ALICJA A. JARUGA, PRZEMYSŁAW KABALSKI O autorach Wstęp Rozdział 1. Istota, rola i rozwój rachunkowości zarządczej Alicja A. Jaruga 1.1. Rachunkowość zarządcza
PRZEDSIĘBIORCZOŚĆ PRZEPISEM NA SUKCES
PRZEDSIĘBIORCZOŚĆ PRZEPISEM NA SUKCES Projekt współfinansowany ze środków Unii Europejskiej w ramach Europejskiego Funduszu Społecznego Podstawy prawne Zasady realizacji i rozliczania wsparcia w ramach
Zarządzanie ryzykiem teoria i praktyka. Ewa Szczepańska Centrum Projektów Informatycznych Warszawa, dnia 31 stycznia 2012 r.
Zarządzanie ryzykiem teoria i praktyka Ewa Szczepańska Centrum Projektów Informatycznych Warszawa, dnia 31 stycznia 2012 r. Zarządzanie ryzykiem - agenda Zarządzanie ryzykiem - definicje Ryzyko - niepewne
Krytyka tradycyjnego budżetowania i koncepcje alternatywne
Krytyka tradycyjnego budżetowania i koncepcje alternatywne Tradycyjne budżety krótkookresowy, zadaniowy, kontrolny charakter szerokie grono pracowników zaangażowane w tworzenie budżetu tradycyjne metody
System sprawozdawczy w ramach PL08
System sprawozdawczy w ramach PL08 Szkolenie dla Beneficjentów programu PL08 Warszawa, dnia 9-06-2014 MAREK GÓŹDŹ NACZELNIK WYDZIAŁU DEPARTAMENT FUNDUSZY EUROPEJSKICH Agenda spotkania 10.00-10.15 Rozpoczęcie
Karta oceny merytorycznej wniosku o dofinansowanie projektu konkursowego PO KL 1
Załącznik 4 - Karta oceny merytorycznej wniosku o dofinansowanie projektu konkursowego PO KL Karta oceny merytorycznej wniosku o dofinansowanie projektu konkursowego PO KL 1 NR WNIOSKU KSI: INSTYTUCJA
Fundusze UE, jako środki publiczne, wymagają starannego wydatkowania.
Fundusze UE, jako środki publiczne, wymagają starannego wydatkowania. Głównym narzędziem dbania o wydatkowanie funduszy europejskich jest monitoring i ewaluacja. Korzystanie z funduszy UE oznacza konieczność
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata 2015 2029 Gminy Miasta Radomia.
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata 2015 2029 Gminy Miasta Radomia. Za bazę do opracowania Wieloletniej Prognozy Finansowej na kolejne lata przyjęto projekt budżetu
Wprowadzenie w tematykę zarządzania projektami/przedsięwzięciami
Wprowadzenie w tematykę zarządzania projektami/przedsięwzięciami punkt 2 planu zajęć dr inż. Agata Klaus-Rosińska 1 DEFINICJA PROJEKTU Zbiór działań podejmowanych dla zrealizowania określonego celu i uzyskania
RACHUNKOWOŚĆ ZARZĄDCZA I CONTROLLING. Autor: MIECZYSŁAW DOBIJA
RACHUNKOWOŚĆ ZARZĄDCZA I CONTROLLING. Autor: MIECZYSŁAW DOBIJA Wstęp Rozdział I. Wartość ekonomiczna a rachunkowość 1. Wartość ekonomiczna 1.1. Wartość ekonomiczna w aspekcie pomiaru 1.2. Różne postacie
- REJESTR ZMIAN do wersji 1.1 Regulaminu nr RPZP IP K10/16. Str. 7, 9, 39, 59. Str.14. Pkt Usunięcie zapisu.
Regulamin konkursu w ramach Działania 7.4 Tworzenie miejsc pracy w sektorze ekonomii społecznej m.in. poprzez wsparcie na tworzenie przedsiębiorstw społecznych (w szczególności spółdzielni socjalnych)
Biuro projektu: ul. Kościuszki 4/6a, 35-030 Rzeszów, tel.: 17 852-02-12, www.irp-fundacja.pl/absolwentrzeszow, e-mail: absolwent@irp-fundacja.
Harmonogram szkolenia zawodowego: Zarządzanie projektami europejskimi Termin realizacji: 14.02.2011 10.03.2011 Miejsce realizacji: Szkoła policealna Wizażu i Stylizacji ul. Reformacka 4, Rzeszów Data Godziny
Założenia dotyczące zasad kwalifikowalności wydatków w projektach realizowanych w ramach EFS w perspektywie finansowej
Założenia dotyczące zasad kwalifikowalności wydatków w projektach realizowanych w ramach EFS w perspektywie finansowej 2014-2020 Wytyczne w zakresie kwalifikowalności wydatków w ramach Europejskiego Funduszu
Zastosowania informatyki w gospodarce Projekt
Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie
Spis treści. O autorze. Wstęp
Spis treści O autorze Wstęp Rozdział 1. Controlling w praktyce krajów zachodnich 1.1. Wprowadzenie 1.2. Geneza i istota controllingu - obszar angloamerykański 1.3. Controlling w obszarze niemieckojęzycznym
Ograniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)
Koszty projektowe Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Zarządzanie kosztami Szacowanie kosztów Budżetowanie kosztów Kontrola kosztów Zarządzanie kosztami
Kwalifikowalność wydatków w ramach Europejskiego Funduszu Społecznego w latach
Kwalifikowalność wydatków w ramach Europejskiego Funduszu Społecznego w latach 2014-2020 Urząd Marszałkowski Województwa Śląskiego Wydział Europejskiego Funduszu Społecznego WYDATKI KWALIFIKOWALNE Niezbędne
Spotkanie informacyjne dla Koordynatorów zzakresu rozliczania przedsięwzięć
Spotkanie informacyjne dla Koordynatorów zzakresu rozliczania przedsięwzięć Toruń, 24 lipca 2014 r. Projektjest współfinansowany ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego
STUDIA PODYPLOMOWE Zarządzanie Projektami
STUDIA PODYPLOMOWE Zarządzanie Projektami (Program studiów) Opracowanie: dr inż. Jacek Jakieła Program studiów Zarządzanie projektami 2 CEL STUDIÓW, ADRESAT I PROFIL ABSOLWENTA Studia podyplomowe Zarządzanie
RACHUNKOWOŚĆ ZADANIOWA W SYSTEMIE RACHUNKOWOŚCI BUDŻETOWEJ JEDNOSTEK SEKTORA FINANSÓW PUBLICZNYCH
Dr Marcin Kaczmarek Uniwersytet Szczeciński RACHUNKOWOŚĆ ZADANIOWA W SYSTEMIE RACHUNKOWOŚCI BUDŻETOWEJ JEDNOSTEK SEKTORA FINANSÓW PUBLICZNYCH 1. Wstęp Konsekwencją wejścia Polski do Unii Europejskiej jest
CO TO JEST PROCES CONTROLLINGOWY? Controlling Kreujemy Przyszłość
CO TO JEST PROCES CONTROLLINGOWY? Controlling zdefiniowany jest jako proces zarządczy polegającym na definiowaniu celów, planowaniu i sterowaniu organizacją w taki sposób, aby każdy decydent działał zorientowany
Spis treści Rozdział 1. Współczesne zarządzanie Rozdział 2. Rachunkowość zarządcza Rozdział 3. Podstawy rachunku kosztów i wyników
Spis treści Wstęp Rozdział 1. Współczesne zarządzanie (Jerzy Czarnecki) 1 1.1. Menedżer 1 1.2. Przedsiębiorstwo i biznes 3 1.2.1. Potrzeby klienta 3 1.2.2. Kombinacja zasobów 4 1.2.3. Wiedza i umiejętności
Załącznik nr 2 do Programu Rozwoju Innowacji Województwa Lubuskiego (Załącznik do uzupełnienia)
Załącznik nr 2 do Programu Rozwoju Innowacji Województwa Lubuskiego (Załącznik do uzupełnienia) Szczegółowe nakłady na realizację Programu Rozwoju Innowacji województwa lubuskiego. Dokument przedstawia
Wstęp Rozdział 1. Rachunkowość zarządcza i rachunek kosztów w systemie informacyjnym przedsiębiorstwa Wprowadzenie 1.1. Rozwój rachunku kosztów i
Wstęp Rozdział 1. Rachunkowość zarządcza i rachunek kosztów w systemie informacyjnym przedsiębiorstwa 1.1. Rozwój rachunku kosztów i rachunkowości zarządczej 1.2. Cel istota i zakres rachunkowości zarządczej
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Wytyczne dla podmiotów audytujących projekty badawczo-rozwojowe
Wytyczne dla podmiotów audytujących projekty badawczo-rozwojowe Narodowe Centrum Badań i Rozwoju Wstęp Zgodnie z art. 34 ust. 2 ustawy z dnia 30 kwietnia 2010 r. o zasadach finansowania nauki, projekt,
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM 2014-2020 (EFS I EFRR) + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM 2014-2020 (EFS I EFRR) + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych KORZYŚCI Z UCZESTNICTWA W SZKOLENIU Dzięki szkoleniu uczestnik jest przygotowany
II. Analiza finansowa materiał pomocniczy
II. Analiza finansowa materiał pomocniczy 68 Studium wykonalności jest jednym z dokumentów wymaganych w procesie aplikowania o dofinansowanie projektów inwestycyjnych ze środków Unii Europejskiej. Umożliwia
Z-EKO-049 Rachunkowość zarządcza Management Accounting. Ekonomia I stopień Ogólnoakademicki
KARTA MODUŁU / KARTA PRZEDMIOTU Kod modułu Nazwa modułu Nazwa modułu w języku angielskim Obowiązuje od roku akademickiego 2012/2013 Z-EKO-049 Rachunkowość zarządcza Management Accounting A. USYTUOWANIE
Urząd Marszałkowski Województwa Śląskiego Wydział Europejskiego Funduszu Społecznego
Urząd Marszałkowski Województwa Śląskiego Wydział Europejskiego Funduszu Społecznego Niezbędne Racjonalne i efektywne Cena rynkowa (taryfikator) Dofinansowanie Wkład własny Wartość projektu pieniężny lub
ZMIANY W PROJEKTACH SYSTEMOWYCH OPS/ PCPR REALIZOWANYCH W RAMACH PRIORYTETU VII PO KL Wydłużenie okresu realizacji projektu
ZMIANY W PROJEKTACH SYSTEMOWYCH OPS/ PCPR REALIZOWANYCH W RAMACH PRIORYTETU VII PO KL Wydłużenie okresu realizacji projektu Wojewódzki Urząd Pracy w Krakowie Zespół Programów Pomocy i Integracji Społecznej
Zarządzania Projektami Zarządzanie kosztami
Zarządzania Projektami Zarządzanie kosztami Zarządzanie kosztami TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie kosztami w projekcie 2/50 Koszty w zarządzaniu projektami Układ prezentacji
RPLD IZ /19
Załącznik nr 6 Wykaz dopuszczalnych stawek towarów i usług Wykaz dopuszczalnych stawek towarów i usług dla konkursu RPLD.10.03.03-IZ.00-10-001/19 w ramach Programu Operacyjnego Województwa Łódzkiego na
Realizacja projektów w latach 2013-2014
Realizacja projektów w latach 2013-2014 Jak prawidłowo realizować projekty systemowe OPS i PCPR współfinansowane z Europejskiego Funduszu Społecznego? 1 Projekt współfinansowany przez Unię Europejską w
Kwalifikowalność wydatków w ramach Europejskiego Funduszu Społecznego w latach
Kwalifikowalność wydatków w ramach Europejskiego Funduszu Społecznego w latach 2014-2020 Urząd Marszałkowski Województwa Śląskiego Wydział Europejskiego Funduszu Społecznego WYDATKI KWALIFIKOWALNE Niezbędne
Program Inicjatywy Wspólnotowej EQUAL dla Polski Działanie 2 za okres od lipca 2005 r. do lipca 2007 r.
OPINIA NIEZALEŻNEGO BIEGŁEGO REWIDENTA Dla Starosty Powiatu Wodzisławskiego w Wodzisławiu Śląskim z audytu wykorzystania środków unijnych w ramach programu operacyjnego Program Inicjatywy Wspólnotowej
DOŚWIADCZENIA PARP Z POPRZEDNIEJ PERSPEKTYWY W REALIZACJI PROGRAMÓW I PROJEKTÓW FINANSOWANYCH ZE ŚRODKÓW UE
2012 2011 Jakub Moskal Dyrektor, Departament Koordynacji Wdrażania Programów Polska Agencja Rozwoju Przedsiębiorczości DOŚWIADCZENIA PARP Z POPRZEDNIEJ PERSPEKTYWY W REALIZACJI PROGRAMÓW I PROJEKTÓW FINANSOWANYCH
Załącznik nr 1 do Zapytania ofertowego z dnia 02.04.2013 r. Programu Operacyjnego Kapitał Ludzki.
Załącznik nr 1 do Zapytania ofertowego z dnia 02.04.2013 r. Audyt powinien obejmować wydatki wszystkich kategorii kosztorysu poniesione w zakresie realizacji Projektu Efektywność energetyczna w praktyce
Zarządzenie Nr 5 / 2011 Dyrektora Miejskiego Ośrodka Pomocy Społecznej w Lipnie z dnia 27 kwietnia 2011 roku
Zarządzenie Nr 5 / 2011 Dyrektora Miejskiego Ośrodka Pomocy Społecznej w Lipnie z dnia 27 kwietnia 2011 roku w sprawie: ustalenia regulaminu kontroli zarządczej i zasad jej prowadzenia. Na podstawie art.
systemy informatyczne SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej
SIMPLE systemy informatyczne SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej SIMPLE.ERP Budżetowanie dla Jednostek Administracji Publicznej to nowoczesny system informatyczny kompleksowo
Poradnik przedsiębiorcy poświęcony prowadzeniu i rozliczaniu projektów
Polska Agencja Rozwoju Przedsiębiorczości Zespół Własności Przemysłowej Poradnik przedsiębiorcy poświęcony prowadzeniu i rozliczaniu projektów Warszawa 2010 1 z 5 Szanowni Państwo, Prezentujemy trzeci
Ocena spełnienia kryterium będzie polegała na przyznaniu wartości logicznych TAK, NIE.
Załącznik do Uchwały nr 26/2016 Komitetu Monitorującego Regionalny Program Operacyjny Województwa Lubelskiego na lata 2014-2020 Kryteria wyboru projektów w procedurze negocjacyjno - uzgodnieniowej przedsięwzięć
POMIAR I GRUPOWANIE KOSZTÓW ZADAŃ JEDNOSTEK SAMORZĄDU TERYTORIALNEGO
POMIAR I GRUPOWANIE KOSZTÓW ZADAŃ JEDNOSTEK SAMORZĄDU TERYTORIALNEGO Grzegorz Bucior Uniwersytet Gdański, Katedra Rachunkowości Jedną z głównych przesłanek decentralizacji władzy publicznej było polepszenie
Założenia dotyczące zasad kwalifikowalności wydatków w projektach realizowanych w ramach EFS w perspektywie finansowej 2014-2020
Założenia dotyczące zasad kwalifikowalności wydatków w projektach realizowanych w ramach EFS w perspektywie finansowej 2014-2020 w ramach Europejskiego Funduszu Rozwoju Regionalnego, Europejskiego Funduszu
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych
ZARZĄDZANIE PROJEKTEM EUROPEJSKIM + praktyczne informacje dotyczące pozyskiwania środków z funduszy unijnych 2014-2020. O SZKOLENIU Szkolenie wskazuje, w jaki sposób można obniżyć finansowanie przedsięwzięć
Wprowadzenie dosystemów informacyjnych
Wprowadzenie dosystemów informacyjnych Projektowanie antropocentryczne i PMBoK Podejście antropocentryczne do analizy i projektowania systemów informacyjnych UEK w Krakowie Ryszard Tadeusiewicz 1 Właściwe
Podstawowe zasady rozliczania projektów. dr Jolanta Lange
Podstawowe zasady rozliczania projektów dr Jolanta Lange Powodzenie projektu to.nie tylko podpisana umowa na jego realizację i dofinansowanie, ale również proces jego realizacji w zadeklarowanym czasie
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata Gminy Miasta Radomia.
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata 2016 2035 Gminy Miasta Radomia. Za bazę do opracowania Wieloletniej Prognozy Finansowej na kolejne lata przyjęto projekt budżetu
Objaśnienia wartości przyjętych w wieloletniej prognozie finansowej Województwa Małopolskiego na lata
Objaśnienia wartości przyjętych w wieloletniej prognozie finansowej Województwa Małopolskiego na lata 2013-2028 Uwagi ogólne: Do obliczeń wielkości przyjętych w wieloletniej prognozie finansowej Województwa
Realizacja projektów unijnych w sektorze publicznym
1 Grzegorz Karwatowicz Marek Dominik Peda Realizacja projektów unijnych w sektorze publicznym Spis treści Realizacja projektów unijnych w sektorze publicznym Wstęp..3 Rozdział I Monitoring, ewaluacja i
Rachunek kosztów - przetwarzanie informacji
Rachunek kosztów - przetwarzanie informacji dokumentowanie zdarzeń gospodarczych i pomiar kosztów zdarzenia dotyczące zużycia zasobów majątkowych oraz ilościowe i wartościowe określenie zużycia zasobów
OPINIA NIEZALEŻNEGO BIEGŁEGO REWIDENTA
OPINIA NIEZALEŻNEGO BIEGŁEGO REWIDENTA Dla Starosty Powiatu Wodzisławskiego w Wodzisławiu Śląskim z audytu wykorzystania środków unijnych w ramach programu operacyjnego - Program Inicjatywy Wspólnotowej
Załącznik nr 1 Kryteria Wyboru Projektów w ramach RPO WP na lata (w ramach Poddziałania Aktywizacja zawodowa osób bezrobotnych)
Załącznik nr 1 Kryteria Wyboru Projektów w ramach RPO WP na lata 2014-2020 (w ramach Poddziałania 5.1.2 Aktywizacja zawodowa osób bezrobotnych) OŚ PRIORYTETOWA 5 ZATRUDNIENIE DZIAŁANIE 5.1. AKTYWIZACJA
Zarządzanie procesami pomocniczymi w przedsiębiorstwie
WYDAWNICTWO PAŃSTWOWEJ WYŻSZEJ SZKOŁY ZAWODOWEJ W PŁOCKU Leszek Pruszkowski Zarządzanie procesami pomocniczymi w przedsiębiorstwie Koncepcja Facility Management Płock 2009 1 SPIS TREŚCI WPROWADZENIE...
Rozliczanie projektu w ramach PO KL Wniosek beneficjenta o płatnośd. Katowice, 03 grudnia 2010 roku
Rozliczanie projektu w ramach PO KL Wniosek beneficjenta o płatnośd Katowice, 03 grudnia 2010 roku Plan spotkania 1. Główne zasady rozliczania projektów PO KL 2. Zasady wypełniania wniosku beneficjenta
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Opis Zarządzanie przedsięwzięciami należy do jednych z najefektywniejszych metod organizacyjnych operowania zasobami firmy. Jest jednocześnie
Metodyka wyliczenia maksymalnej wysokości dofinansowania ze środków UE oraz przykład liczbowy dla Poddziałania 1.3.1
Załącznik nr 10 do Regulaminu konkursu nr POIS.1.3.1/1/2015 Program Operacyjny Infrastruktura i Środowisko 2014-2020 Metodyka wyliczenia maksymalnej wysokości dofinansowania ze środków UE oraz przykład
Controlling operacyjny i strategiczny
Controlling operacyjny i strategiczny dr Piotr Modzelewski Katedra Bankowości, Finansów i Rachunkowości Wydziału Nauk Ekonomicznych Uniwersytetu Warszawskiego Plan zajęć 1, 2. Wprowadzenie do zagadnień
Data wydruku: Dla rocznika: 2015/2016. Opis przedmiotu
Sylabus przedmiotu: Specjalność: Rachunek kosztów projektów Zarządzanie rozwojem Data wydruku: 23.01.2016 Dla rocznika: 2015/2016 Kierunek: Wydział: Zarządzanie i inżynieria produkcji Inżynieryjno-Ekonomiczny
DECYZJA Nr 262/MON MINISTRA OBRONY NARODOWEJ. z dnia 24 czerwca 2014 r.
Zarząd Planowania Strategicznego P5 Warszawa, dnia 25 czerwca 2014 r. Poz. 213 DECYZJA Nr 262/MON MINISTRA OBRONY NARODOWEJ z dnia 24 czerwca 2014 r. w sprawie wprowadzenia do użytku Regulaminu funkcjonowania
Rachunek kosztów. Konwersatorium!!! Listy zadań. Rachunkowość Obecność obowiązkowa (odrabianie zajęć) Aktywność premiowana Kalkulatory projekt?
Rachunek kosztów Paweł Łagowski Zakład Zarządzania Finansami Instytut Nauk Ekonomicznych Wydział Prawa, Administracji i Ekonomii Uniwersytet Wrocławski Rachunek kosztów Konwersatorium!!! Listy zadań Rachunkowość
Zarządzanie finansami Spotkanie wprowadzające 2019
Polsko- -Litewski Fundusz Wymiany Młodzieży Zarządzanie finansami Spotkanie wprowadzające 2019 SPIS TREŚCI 1 Kwalifikowalność kosztów 2 Dokumentowanie kosztów projektu 3 Przesunięcia budżetowe 4 Polityka
Controlling kosztów i rachunkowość zarządcza. praca zbiorowa pod redakcją naukową Gertrudy Krystyny Świderskiej
Controlling kosztów i rachunkowość zarządcza. praca zbiorowa pod redakcją naukową Gertrudy Krystyny Świderskiej Zarządzanie organizacją w skomplikowanym otoczeniu biznesowym nie jest możliwe bez dostępu
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata Gminy Miasta Radomia.
Objaśnienia wartości przyjętych w Wieloletniej Prognozie Finansowej na lata 2018 2037 Gminy Miasta Radomia. Za bazę do opracowania Wieloletniej Prognozy Finansowej na kolejne lata przyjęto projekt budżetu
Wojewódzki Urząd Pracy w Poznaniu
Wojewódzki Urząd Pracy w Poznaniu PYTANIA ZADAWANE PODCZAS SPOTKANIA INFORMACYJNEGO W RAMACH DOKUMENTACJI KONKURSOWEJ Z DZIAŁANIA 7.4 PO KL Pytanie nr 1: Zakładamy konstrukcję projektu: lider przedsiębiorca,
Wydział Koordynacji Polityki Regionalnej Urząd Marszałkowski Województwa Dolnośląskiego. 22 marca 2016 r.
Wydział Koordynacji Polityki Regionalnej Urząd Marszałkowski Województwa Dolnośląskiego 22 marca 2016 r. Plan prezentacji Cz. 1 Przedstawienie zasad rozliczania projektu Cz.2 Omówienie zasad sprawozdawczości
Rachunkowość. Amortyzacja nieliniowa 1 4/ / / /
Rachunkowość 1/1 Amortyzacja nieliniowa Metody degresywne (a) metoda sumy cyfr rocznych (cena nabycia - wartość końcowa) x zmienna rata mianownik zmiennej raty: 0,5n(n+1) n - liczba okresów użytkowania
Rachunkowość zarządcza: analiza i interpretacja, red. Dorota Dobija, Małgorzata Kucharczyk. Wyd. 2. rozsz. i uzup.
Rachunkowość zarządcza: analiza i interpretacja, red. Dorota Dobija, Małgorzata Kucharczyk. Wyd. 2. rozsz. i uzup. Spis treści: O autorach Od redaktorów podręcznika 1. Organizacje i rachunkowość Organizacja
Kontrola podczas weryfikacji wniosków beneficjenta o płatność
Kontrola podczas weryfikacji wniosków beneficjenta o płatność Instytucja Pośrednicząca II stopnia dla Priorytetu III Programu Operacyjnego Kapitał Ludzki Co badamy? Zgodność ponoszenia wydatków z przepisami
SZCZEGÓŁOWY OPIS PRZEDMIOTU ZAMÓWIENIA
Załącznik Nr 1 do SIWZ SZCZEGÓŁOWY OPIS PRZEDMIOTU ZAMÓWIENIA Przedmiotem zamówienia jest usługa polegająca na pełnieniu niżej wymienionych funkcji w Zespole Zarządzającym projektu Szkoła Równych Szans
Załącznik 2. Wymagania dotyczące audytu projektu
W ramach Poddziałania 2.1.1. audyt zewnętrzny jest obowiązkowy w każdym projekcie. Audyt powinien obejmować wydatki wszystkich kategorii kosztorysu poniesione w zakresie realizacji projektu. Raport z audytu
KARTA OCENY MERYTORYCZNEJ W RAMACH ETAPU OCENY FORMALNO - MERYTORYCZNEJ WNIOSKU O DOFINANSOWANIE PROJEKTU KONKURSOWEGO W RAMACH EFS
KARTA OCENY MERYTORYCZNEJ W RAMACH ETAPU OCENY FORMALNO - MERYTORYCZNEJ WNIOSKU O DOFINANSOWANIE PROJEKTU KONKURSOWEGO W RAMACH EFS NR NABORU: NUMER WNIOSKU:... TYTUŁ PROJEKTU:... NAZWA WNIOSKODAWCY:...
KOSZTY JAKOŚCI NARZĘDZIEM OCENY FUNKCJONOWANIA SYSTEMU ZARZĄDZANIA JAKOŚCIĄ
Jakość w dokonaniach współczesnej ekonomii i techniki, pod red. Doroszewicz S., Zbierzchowska A., Szkoła Główna Handlowa w Warszawie, Warszawa 2005, ss. 11-18 Akademia Ekonomiczna w Krakowie balonu@uek.krakow.pl
Kwoty ryczałtowe w ramach PO KL krok po kroku
Kwoty ryczałtowe w ramach PO KL krok po kroku Zgodnie z Wytycznymi w zakresie kwalifikowania wydatków w ramach PO KL w projektach w ramach Działania 6.3, 7.3 oraz 9.5 beneficjenci (z wyłączeniem pjb) mogą
PROFESJONALNE STUDIUM FINANSÓW DLA MENEDŻERÓW
PROFESJONALNE STUDIUM FINANSÓW DLA MENEDŻERÓW Jak budowac konkurencyjność firmy poprzez skuteczne zarządzanie finansowymi aspektami jej działalności TERMIN od: 19.10.2017 TERMIN do: 13.01.2018 CZAS TRWANIA:12
Polsko- -Ukraińska Rada Wymiany Młodzieży. Zarządzanie finansami. Spotkanie wprowadzające 2019 r.
Polsko- -Ukraińska Rada Wymiany Młodzieży Zarządzanie finansami Spotkanie wprowadzające 2019 r. Spis treści 1. Kwalifikowalność kosztów 2. Dokumentowanie kosztów w projekcie 3. Przesunięcia budżetowe 4.
Polska Agencja Rozwoju Przedsiębiorczości
2013 2011 Zasady realizacji projektu konkursowego w ramach Poddziałania 2.1.1 PO KL Polska Agencja Rozwoju Przedsiębiorczości Sylwia Brożyna Warszawa, dnia 21 stycznia 2013 r. ZASADY REALIZACJI PROJEKTU
Ogólne zasady kwalifikowalności projektów
Kwalifikowalność projektów i wydatków w EFS (PO KL) (ogólne zasady opracowane na podstawie krajowych wytycznych dotyczących kwalifikowania wydatków w ramach funduszy strukturalnych i Funduszu Spójności
8.3 Wytyczne IZ dot. zasad rozliczania i poświadczania poniesionych wydatków dla projektów realizowanych w ramach działania 9.
Załącznik do Wytycznych Instytucji Zarządzającej MRPO dotyczących zasad rozliczania i poświadczania poniesionych wydatków 8.3 Wytyczne IZ dot. zasad rozliczania i poświadczania poniesionych wydatków dla
Budżetowanie elastyczne
Kontrola budżetowa prezentacja na podstawie: T. Wnuk-Pel, Rachunek kosztów standardowych [w:] I. Sobańska (red.), Rachunek kosztów. Podejście operacyjne i strategiczne, Warszawa, C.H. Beck 2009, s. 223-279
Prowadzący: Miłosz Bałdowski Gdańsk, 24 marzec 2016 r.
Kwalifikowalność wydatków w ramach Europejskiego Funduszu Społecznego, ze szczególnym uwzględnieniem założeń Regionalnego Programu Operacyjnego Województwa Pomorskiego na lata 2014-2020 Prowadzący: Miłosz
Załącznik 2. Wymagania dotyczące audytu projektu
W ramach Poddziałania 2.1.1. audyt zewnętrzny jest obowiązkowy w każdym projekcie. Audyt powinien obejmować wydatki wszystkich kategorii kosztorysu poniesione w zakresie realizacji projektu. Raport z audytu
Karta oceny merytorycznej wniosku o dofinansowanie projektu konkursowego PO KL 1
Załącznik 4 - Karta oceny merytorycznej wniosku o dofinansowanie projektu konkursowego PO KL Karta oceny merytorycznej wniosku o dofinansowanie projektu konkursowego PO KL 1 NR WNIOSKU KSI: INSTYTUCJA
Załącznik nr 13 do Regulaminu naboru nr RPMP IP /19. Warszawa, 24 stycznia 2019 r.
Załącznik nr 13 do Regulaminu naboru nr RPMP.08.01.00-IP.02-12-004/19 Warszawa, 24 stycznia 2019 r. Komentarz Ministerstwa Inwestycji i Rozwoju do zmienionych Wytycznych w zakresie realizacji projektów
Zarządzanie projektami. Wykład 1 - Projekt
Zarządzanie projektami Wykład 1 - Projekt Plan wykładu Informacje organizacyjne Prezentacja sylabusa Omówienie zasad zaliczenia przedmiotu Definicja projektu Współzależne cechy projektu Projekt/Program/Portfel
Budżetowanie w praktyce
Bartłomiej Nita Budżetowanie w praktyce Adresaci szkolenia: (połączone z warsztatami w MS Excel) Controllerzy, pracownicy działów finansowo-księgowych oraz planowania i analiz, menedżerowie, służby niefinansowe
WSTĘPNE WYTYCZNE DO OCENY STRATEGII ZIT
Załącznik nr 1 do Stanowiska Zarządu Województwa Kujawsko-Pomorskiego z dnia 10 czerwca 2014 r. w sprawie wstępnych wytycznych do oceny Strategii ZIT oraz Strategii Obszarów Rozwoju Społeczno-Gospodarczego
Podsumowanie zrealizowanych warsztatów z Rachunku kosztów
Podsumowanie zrealizowanych warsztatów z Rachunku kosztów Nowoczesne zarządzanie w zakładach opieki zdrowotnej szkolenia z zakresu rachunku kosztów i informacji zarządczej oraz narzędzi restrukturyzacji
KARTA OCENY MERYTORYCZNEJ WNIOSKU O DOFINANSOWANIE PROJEKTU POZAKONKURSOWEGO
Załącznik nr 9 do Regulaminu naboru nr RPMP.08.01.00-IP.02-12-004/19 Wzór karty oceny merytorycznej wniosku o dofinansowanie projektu pozakonkursowego PUP KARTA OCENY MERYTORYCZNEJ WNIOSKU O DOFINANSOWANIE
2014-07-15. Mobilność edukacyjna studentów i pracowników uczelni. Rok akademicki 2014/2015. Kontrole 2014
Mobilność edukacyjna studentów i pracowników uczelni Rok akademicki 2014/2015 Kontrole 2014 1. Rodzaje kontroli 2. Umowa Finansowa i kategorie kosztów 3. Koszty nieuprawnione 4. Polityka kursowa 5. Pytania
ZASADY ROZLICZANIA PROJEKTÓW W RAMACH PO KL
ZASADY ROZLICZANIA PROJEKTÓW W RAMACH PO KL Podstawa prawna Rozporządzenie Komisji(WE) nr 800/2008 z dnia 6 sierpnia 2008 r. uznające niektóre rodzaje pomocy za zgodne ze wspólnym rynkiem w zastosowaniu
W miejsce zapisu: w rozdziale I. Podstawa prawna i dokumenty programowe.
W związku z zatwierdzeniem Wytycznych w zakresie kwalifikowania wydatków w ramach Programu Operacyjnego Kapitał Ludzki z dnia 19 września 2008 r. oraz zmianą Zasad finansowania Programu Operacyjnego Kapitał
ZASADY ROZLICZANIA I POŚWIADCZANIA PONIESIONYCH WYDATKÓW DLA PROJEKTÓW REALIZOWANYCH W RAMACH MRPO 2007-2013
ZASADY ROZLICZANIA I POŚWIADCZANIA PONIESIONYCH WYDATKÓW DLA PROJEKTÓW REALIZOWANYCH W RAMACH MRPO 2007-2013 Departament Funduszy Europejskich Kraków, wrzesień 2010 r. Urząd Marszałkowski Województwa Małopolskiego
