Realizacja mostu podwieszonego
|
|
- Włodzimierz Rogowski
- 5 lat temu
- Przeglądów:
Transkrypt

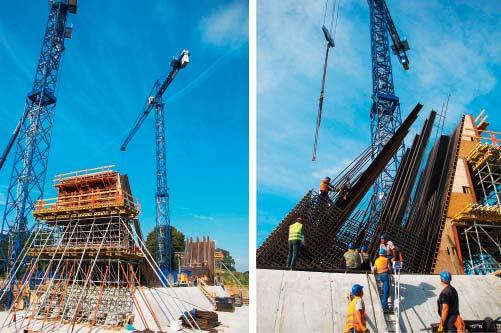

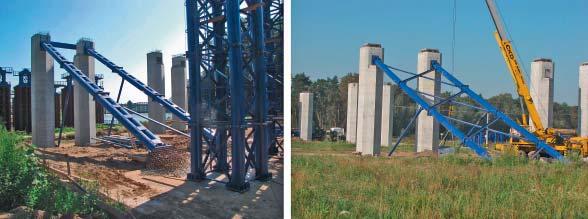

1 Geoinżynieria MOSTY Realizacja mostu podwieszonego w ciągu Autostradowej Obwodnicy Wrocławia mgr inż. Maciej Aramski - Mostostal Warszawa S.A. mgr inż. Wojciech Barcik - Mostostal Warszawa S.A. prof. dr hab. inż. Jan Biliszczuk - Politechnika Wrocławska; Zespół Badawczo-Projektowy MOSTY-WROCŁAW s.c. mgr inż. Mirosław Bogdalczyk - Mostostal Warszawa S.A. mgr inż. Adam Kotowski - Mostostal Warszawa S.A. mgr inż. Andrzej Mroczek - Mostostal Warszawa S.A. mgr inż. Leszek Sawicki - Mostostal Warszawa S.A. mgr inż. Jerzy Skowron - Mostostal Warszawa S.A. Fot. 1. Wizualizacja mostu podwieszonego usytuowanego w ciągu AOW AOW jest ważnym elementem planowanego układu komunikacyjnego aglomeracji. Jej punktem charakterystycznym będzie bez wątpienia most przez Odrę na stopniu wodnym Rędzin Most zaprojektowano z trzech sekcji o podobnej konstrukcji przekroju poprzecznego: estakady południowej E1 długości 610 m; jest to 11- przęsłowa belka z betonu sprężonego o przekroju skrzynkowym, długości przęseł: 40+2x x60+50 m; mostu głównego M2 długości 612 m o konstrukcji podwieszonej do jednego pylonu; most zaprojektowano z betonu sprężonego, rozpiętości przęseł: 50+2x m, pylon wysokości 122 m jest wspólny dla obu konstrukcji pomostu, konstrukcję nośną przęseł podwieszono dwustronnie co 12 m; most główny może być realizowany w technologii betonowania lub montażu wspornikowego albo nasuwania podłużnego; estakady północnej E3 długości 520 m w postaci 9-przęsłowej belki ciągłej z betonu sprężonego, przęsła 50+7x60+50 m. Założono, że tylko pylon zostanie pokryty barwnymi powłokami powierzchniowego zabezpieczenia. Pozostałe elementy konstrukcji (poza gzymsem) będą miały fakturę surowego betonu. WYKONANIE PRZYCZÓŁ- KÓW I FILARÓW Podpory stałe mostu posadowiono w sposób zróżnicowany: Zamawiający Uczestnicy procesu inwestycyjnego przyczółki, filary estakad, na których zastosowano łożyska stałe i podpory mostu podwieszonego posadowiono na palach wierconych średnicy 1,5 m różnej długości; pozostałe podpory posadowiono na wbijanych palach prefabrykowanych typu AARSLEFF. Ponieważ wszystkie podpory stałe zostały posadowione na lądzie wykonanie ich przebiegało według typowych procedur (fot. 2 i fot. 3). BUDOWA PYLONU WYKONANIE FUNDAMENTU Fundament pylonu składa się ze 160 wierconych pali żelbetowych (z iniektowaną podstawą) [6] i wieńczącej je płyty żelbetowej. Pale o długości 18 m i średnicy 1,50 m wykonano typową Fot. 2. Wbijanie pali prefabrykowanych typu AARSLEFF Generalna Dyrekcja Dróg Krajowych i Autostrad, Oddział we Wrocławiu Arcadis-Profil Warszawa, BBKS Projekt Wrocław, Zespół Badawczo-Projektowy MOSTY-WROCŁAW Projekt budowlany i MOSTY KATOWICE, projekt konstrukcji mostu opracował ZB-P Mosty-Wrocław s.c. Projekt wykonawczy konsorcjum ZB-P Mosty-Wrocław s.c., Freyssinet Polska Sp. z o.o., Nadolny s.c. Doradztwo naukowe Zamawiającego konsorcjum Politechnika Warszawska i Politechnika Gdańska Nadzór Egis Route Scetauroute S.A., Oddział w Polsce, Biprogeo Projekt Wykonawca Mostostal Warszawa S.A. i Acciona 26 styczeń - luty 1 / 2010 [24]

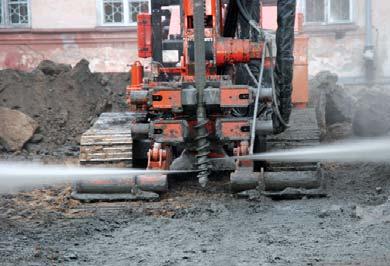

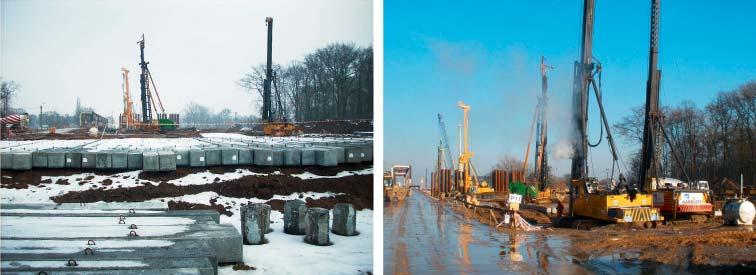

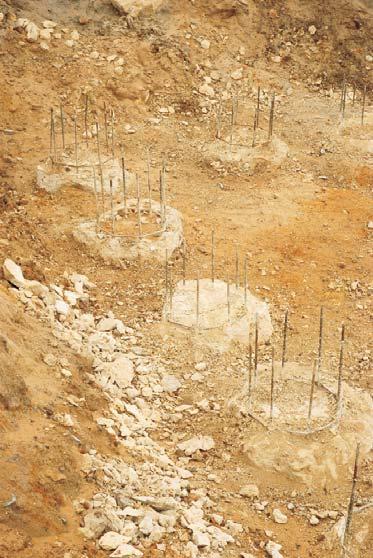

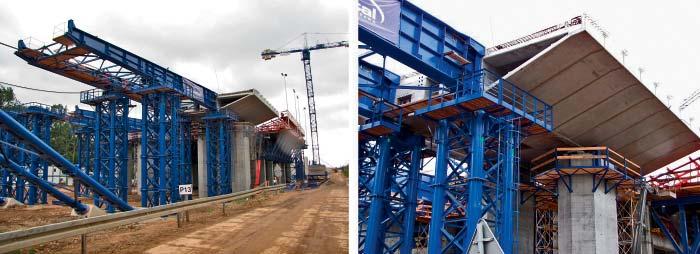

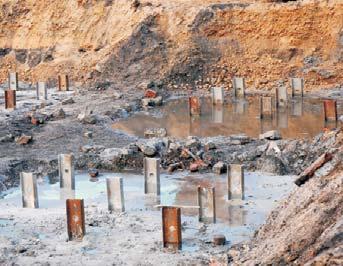

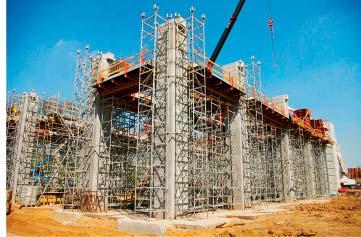

2 MOSTY Geoinżynieria Po wykonaniu wszystkich pali wbito ściankę szczelną długości 12 m, która stanowiła również szalunek stopy. Po wykonaniu iniekcji podstaw wykonano próbne obciążenie 4 pali, które w pełni potwierdziło założenia projektowe [1], [6]. W kolejnym etapie wykonano wykop do rzędnej 107 m, zagęszczono grunt do stopnia 0,97 i wykonano warstwę chudego betonu o grubości 0,5 m. Po ułożeniu zbrojenia przystąpiono do betonowania płyty (stopy) wieńczącej pale. Objętość wbudowanego betonu klasy C30/37 (B35) na cemencie CMIII/A32,5N-LH/HSR/NA wynosiła 8098,5 m 3. Betonowanie stopy było skomplikowaną operacją zarówno od strony technicznej jak i logistycznej, tym bardziej że beton układano w okresie wysokich temperatur C ( ). Technologię wykonania stopy opisano w pracy [5]. Fot. 3. Budowa podpór posadowionych na palach wierconych wiertnicą stosując osłonę otworów z wyciąganych rur stalowych. Odwierty wykonano z poziomu terenu (rzędna około 113,20 m) stosując tzw. martwy przelot o długości około 4 5 m. Roboty palowe wykonano pod nadzorem Politechniki Wrocławskiej, w ramach których dla 16 pali przeprowadzono szczegółowe badania gruntu wydobywanego z otworów. Wyniki tych badań nie wykazały istotnych różnic w stosunku do rezultatów badań przeprowadzonych na etapie projektowania. BUDOWA RAMION PYLONU Technologię budowy ramion pylonu i górnego rygla prezentuje fot. 5. Budowa wymaga wykorzystania dwóch żurawi (maksymalna wysokość 145,2 m) i dwóch (niezaznaczonych na fot. 5) zewnętrznych wind. Czas realizacji jednego etapu przewidziano na 6 dni. Założono, że nogi i ramiona pylonu zostaną wykonane w 34 etapach. Pierwsze 3 etapy obejmują: wykonanie elementów nóg pylonu wychylonych na zewnątrz oraz rygla dolnego. Elementy te będą wykonane w rusztowaniach indywidualnie zaprojektowanych (rys. 3). Rygiel dolny (rozciągany) będzie sprężony trzydziestoma heblami 31L15. Sprężenie będzie przeprowadzone w 4 etapach w dostosowaniu do narastającej siły rozciągającej ten element. Pozostałe etapy (segmenty) będą wykonane w samowspinającym się deskowaniu firmy PERI. Wysokość segmentów będzie się wahać od 2,682 do 3,7 m. Z uwagi na pochylenie (od poziomu rygla dolnego) ramion pylonu do wewnątrz niezbędne jest zastosowanie trzech rozpór tymczasowych. Rozpory te ograniczą zginanie ramion pylonu i pozwolą na prawidłowe kształtowanie geometrii. Pylon do wysokości 57,01 m będzie żelbetowy, a wyżej na odcinku długości 59,29 m będzie miał konstrukcję zespoloną. We- Rys. 1. Konstrukcja pylonu z pokazaniem segmentów stalowego rdzenia Fot. 4. Widok wykonanych podpór estakady E1 styczeń - luty 1 / 2010 [24] 27

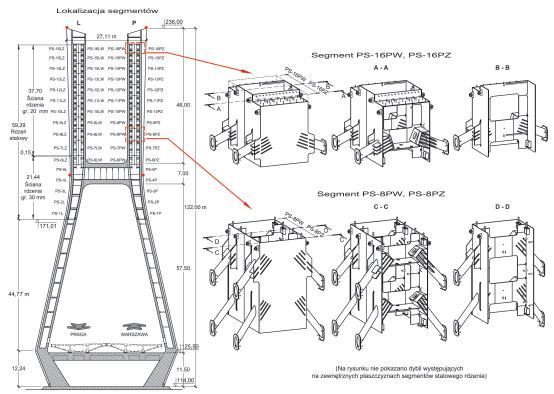

3 Geoinżynieria MOSTY Rys. 2. Idea montażu stalowego rdzenia pylonu. Masa segmentów montażowych do 12 ton Rys. 3. Wybrane fazy budowy pylonu: a) montaż I rozpory; b) montaż II rozpory; c) montaż III rozpory; d) wykonanie rygla górnego i końcowa faza budowy Fot. 5. Początkowa faza budowy nóg pylonu; zbrojenie elementu zamocowanego w stopie wnątrz pylonu zostanie umieszczony rdzeń stalowy (rys. 1). Wysokość segmentów rdzenia jest dostosowana do wysokości etapów betonowania. Styki segmentów rdzenia zaprojektowano jako spawane. Montaż segmentów rdzenia będzie wyprzedzał betonowanie (rys. 2). Segmenty stalowe będą w pełni wyposażone. Pylon ma konstrukcję hybrydową i składa się z różnych elementów (rys. 1): nogi pylonu i dolna część gałęzi (od dolnego rygla do rzędnej 170,01 m) są żelbetowe; górne części ramion mają konstrukcję zespoloną; rygiel dolny jest betonową belką sprężoną; rygiel górny to sprężona konstrukcja zespolona. Cykl pielęgnacji betonu poszczególnych segmentów będzie następujący: 1 dzień zabetonowanie elementu, osłonięcie górnej powierzchni betonu folią lub plandeką, oczyszczenie tej powierzchni z mleczka cementowego strumieniem wody o wysokim ciśnieniu (160 atm), dalsza pielęgnacja wilgotnościowa z użyciem gąbek nasączonych wodą lub utrzymaniu warstwy wody o głębokości 5 cm; 2 6 dzień rozdeskowanie, pielęgnacja powierzchni betonu materiałem zabezpieczającym EMCORIL, ewentualne owinięcie folią i zabezpieczenie termiczne, przejazdy szalunku na wyższe poziomy; 6 10 dzień element (sekcja) znajduje się w strefie najniższego poziomu szalunku ACS jest osłonięta siatką BHP o przepuszczalności 50%; dopiero po kolejnym podniesieniu się szalunku ACS sekcja jest wystawiona na działanie bezpośrednie czynników atmosferycznych. BUDOWA USTROJÓW NOŚNYCH PODSTAWOWE ZAŁOŻENIA TECHNOLOGICZNE Z uwagi na kompatybilny kształt przekrojów poprzecznych ustrojów nośnych estakad E1 i E2 oraz mostu M1 [1], przyjęto że obiekt będzie wykonany w technologii nasuwania podłużnego z użyciem podpór tymczasowych. Ideę budowy pokazano na rys. 3. Z uwagi na bardzo krótki termin realizacji obiektu 30 miesięcy przyjęto, że estakada E1 zostanie wykonana na rusztowaniach. Przewidziano 3 stanowiska wytwórcze: a) Stanowisko ST1 usytuowane w pobliżu podpory P20 estakady E3, z którego zostaną wykonane kolejno obie nitki tej estakady. Usytuowanie stanowiska w środku długości estakady wynika z faktu, iż jest ona położona w planie na krzywej przejściowej i łuku kołowym o R = 3160 m. Obie części różnią się geometrią osi podłużnej. W pierwszej kolejności wykonano część północną, nasuwając konstrukcję w kierunku przyczółka P25, a później część południową nasuwając w kierunku podpory grupowej P16. Po nasunięciu obu części zostaną one połączone. Po wykonaniu nitki wschodniej stanowisko zostanie przemieszczone poprzecznie i w sposób analogiczny zostanie wykonana nitka zachodnia. b) Bliźniacze stanowiska wytwórcze ST2 i ST3 usytuowano między podporami P11 i P12. Przy ich wykorzystaniu zostanie wykonany most M2. Obie nitki mostu M2 będą realizowane równolegle. Maksymalna długość segmentów mostu wynosi 24 m. Maksymalna rozpiętość przęseł w fazie nasuwania mostu M2 wynosi 33,35 m. 28 styczeń - luty 1 / 2010 [24]

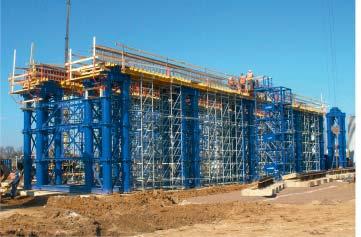

4 MOSTY Geoinżynieria PROGRAM DOSTAWCZY > rury żelbetowe / betonowe o przekroju okrągłym K-GM i K-FM > rury do mikrotunelowania > rury PEHD z otuliną żelbetową > profi l jajowy / przekroje gardzielowe / profi le specjalne / profi l ramowy > systemy studni > studnie styczne > elementy denne studni system HABA-PERFECT > studnie opuszczane startowe i odbiorcze do mikrotunelowania > odwodnienia liniowe > rury bazaltowe HABA-BETON Johann Bartlechner Sp. z o.o. ul. Niemiecka 1 Olszowa PL Ujazd telefon +48/77/ styczeń - luty 1 / 2010 [24] 29

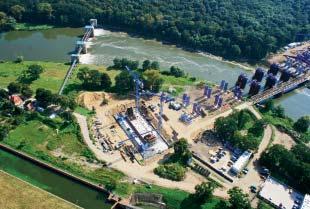

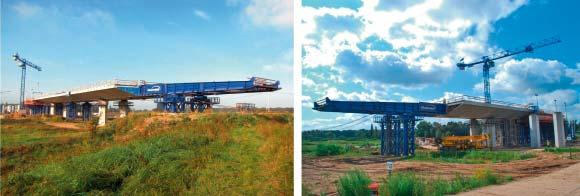

5 Geoinżynieria MOSTY Rys. 4. Schemat realizacji mostu i estakad PODPORY MONTAŻOWE Zastosowano 3 rodzaje podpór montażowych: stalowe podpory z rur stalowych osadzone na żelbetowych płytach opartych na wierconych palach Wibrex średnicy 600 mm (fot. 7); podpory te wykonano na otwartym terenie, suchym; stalowe podpory z wbijanych rur stalowych φ508 mm; to Fot. 6. Widoki placu budowy sierpień 2009 rozwiązanie zastosowano w przypadku podpór usytuowanych w nurcie Odry (fot. 7b); stalowa konstrukcja wsporcza dla przekroczenia strefy śluz. Fot. W. Kluczewski STANOWISKA WYTWÓRCZE Stanowiska wytwórcze ST1, ST2 i ST3 wykonano według tych samych założeń, z tym że ST1 ma konstrukcję rozbieralną pozwalającą na poprzeczne jego przestawienie (fot. 8). URZĄDZENIA TRAKCYJNE Zastosowano typowe urządzenia trakcyjne, stosowane uprzednio na estakadzie Gądowskiej [3] czy na obiektach węzła Czerniakowska [8]. Są to: konstrukcje oporowe złożone ze stałych podpór mostu lub Fot. 7. Podpory tymczasowe: a) stosowane na terenie suchym, b) w korycie Odry estakady wzmocnionych stalowymi zastrzałami; do słupów podpór zamocowano poprzeczną belkę oporową; awanbeki długości do 27 o typowej konstrukcji; łożyska ślizgowe i ograniczniki przesuwu bocznego; orczyki służące do zaczepienia lin wyciągowych. Konstrukcję z form wyciągano za pomocą dwóch siłowników. Fot. 8. Widoki stanowisk wytwórczych ustroju nośnego: a) ST1, b) ST2 WYTWARZANIE SEGMENTÓW Produkcja segmentów estakad i mostu głównego przebiega w czterech podstawowych fazach. 30 styczeń - luty 1 / 2010 [24]
6 MOSTY Geoinżynieria styczeń - luty 1 / 2010 [24] 31
7 Geoinżynieria MOSTY podwieszenia przedstawiono na rys. 5, a podporowych na rys. 6. Fot. 9. Konstrukcje oporowe: a) dla nasuwania E3; b) M2 PODWIESZENIE KONSTRUKCJI MOSTU Po zakończeniu prac związanych z kształtowaniem i sprężeniem ustroju nośnego zostanie on podwieszony do pylonu. Podwieszenie będzie realizowane metodą na długość według specjalnej procedury [4]. układanie prefabrykatów bocznych; betonowanie płyty dolnej i środników; betonowanie płyty górnej; napięcie kabli centrycznych i wysunięcie segmentu. Czas wykonania jednego segmentu wynosi od 9 do 14 dni. Po nasunięciu konstrukcji wykonywane będą dodatkowe prace związane z uzupełniającym betonowaniem niektórych elementów (np. segmentów łącznikowych w estakadach, pogrubienie płyty dolnej, itp.) oraz osadzaniem dolnych zakotwień want w moście. Następnie zostanie zainstalowane i napięte zewnętrzne sprężenie docelowe. Sposób kształtowania ustroju nośnego mostu M2 w strefach Fot. 10. Budowa estakady E3 ZAKOŃCZENIE Stan realizacji ustrojów nośnych estakady E3 i mostu M2 z początku września 2009 roku prezentują fot. 10 i 11. Budowa mostu w ciągu AOW jest procesem trudnym i zło- Rys. 5. Kształtowanie ustroju nośnego mostu w strefie podwieszenia Rys. 6. Kształtowanie ustroju nośnego mostu w strefach podporowych (nad podporami P13, P14 i P15). 32 styczeń - luty 1 / 2010 [24]
8 MOSTY Geoinżynieria żonym zarówno pod względem technicznym jak i organizacyjnym. Na wiarygodne podsumowanie tego procesu trzeba poczekać do zakończenia budowy. Referat wygłoszono w trakcie Konferencji Wrocławskie Dni Mostowe Obiekty mostowe na autostradach i drogach ekspresowych LITERATURA [1] Biliszczuk J. + zespół: Most podwieszony w ciągu Autostradowej Obwodnicy Wrocławia projekt. Seminarium Wrocławskie Dni Mostowe Obiekty mostowe na autostradach i drogach ekspresowych, Wrocław listopada [2] Biliszczuk J., Onysyk J., Sadowski K., Barcik W., Prabucki P., Rudze J., Szczepański J., Sułkowski M.: Obiekty mostowe w ciągu Autostradowej Obwodnicy Wrocławia. Inżynieria i Budownictwo, nr 1-2/2008. [3] Biliszczuk J., Onysyk, Węgrzyniak M., Prabucki P., Rudze J., Szczepański J.: Rozwiązania konstrukcyjne zastosowane w projekcie estakady w ciągu Obwodnicy Śródmiejskiej Wrocławia. Inżynieria i Budownictwo, nr 9/2002. [4] Biliszczuk J.: Mosty podwieszone. Projektowanie i realizacja. Arkady, Warszawa [5] Czkwianianc A., Pawlica J., Walendziak R.: Technologia Fot. 11. Budowa mostu M2 betonowania fundamentu pod pylon mostu przez rzekę Odrę w ciągu autostrady A8. Seminarium Wrocławskie Dni Mostowe Obiekty mostowe na autostradach i drogach ekspresowych, Wrocław listopada [6] Dembicki E., Cudny M., Krasiński A.: Opracowanie sposobu posadowienia podpory P14 pylonu mostu podwieszonego w ciągu AOW (A8) nad rzeką Odrą we Wrocławiu. Przedsiębiorstwo GEOSYNTEX Gdynia, Październik [7] GÖhler B., Pearson B.: Incrementally Launched Bridges. Design and Construction. Ernst&Sohn. Berlin [8] Guide de ponts poussés. AFGC. Presses Pontes et chausses. Paris [9] Stańczyk A.: Technologia budowy pylonów mostu Siekierkowskiego. Inżynieria i Budownictwo, nr 1/2002. [10] Stańczyk A.: Technologia budowy pylonów mostu Siekierkowskiego. Inżynieria i Budownictwo, nr 1/2002. styczeń - luty 1 / 2010 [24] 33
MOST RĘDZIŃSKI W CIĄGU AUTOSTRADOWEJ OBWODNICY WROCŁAWIA ROZWIĄZANIA KONSTRUKCYJNE ORAZ TECHNOLOGIA
Grzegorz Górnik IV rok Koło Naukowe KONKRET przy Katedrze Konstrukcji Betonowych Politechnika Wrocławska, Wydział Budownictwa Lądowego i Wodnego Opiekun naukowy referatu: dr inż. Tomasz Trapko MOST RĘDZIŃSKI
Bardziej szczegółowoPorównanie dwóch największych mostów podwieszonych zbudowanych w Europie w latach
Porównanie dwóch największych mostów podwieszonych zbudowanych w Europie w latach 2008 2011 jan biliszczuk Politechnika Wrocławska jan.biliszczuk@pwr. wroc.pl olga szymczyk Politechnika Wrocławska olga.szymczyk@pwr.
Bardziej szczegółowoMost podwieszony w ciągu Autostradowej Obwodnicy Wrocławia
MOSTY NBI Most podwieszony w ciągu Autostradowej Obwodnicy Wrocławia Jan Biliszczuk 1, Jerzy Onysyk 2, Wojciech Barcik 3, Przemysław Prabucki, Mariusz Sułkowski, Jacek Szczepański, Marcin Tomiczek, Artur
Bardziej szczegółowoTechnologia wykonania ustroju nośnego mostu typu extradosed i estakad przeprawy w Koninie (I)
Przeprawa drogowa przez Wartę w ciągu nowego odcinka drogi krajowej nr 25 w granicach miasta Konina zakładała (rys. 1): budowę estakad i mostu przez tereny zalewowe rzeki Warty; budowę odcinka trasy drogowej
Bardziej szczegółowoPROJEKT NOWEGO MOSTU LECHA W POZNANIU O TZW. PODWÓJNIE ZESPOLONEJ, STALOWO-BETONOWEJ KONSTRUKCJI PRZĘSEŁ
PROJEKT NOWEGO MOSTU LECHA W POZNANIU O TZW. PODWÓJNIE ZESPOLONEJ, STALOWO-BETONOWEJ KONSTRUKCJI PRZĘSEŁ Jakub Kozłowski Arkadiusz Madaj MOST-PROJEKT S.C., Poznań Politechnika Poznańska WPROWADZENIE Cel
Bardziej szczegółowoIV WARMIŃSKO-MAZURSKIE FORUM DROGOWE
Ostróda,1-3 października 2017 IV WARMIŃSKO-MAZURSKIE FORUM DROGOWE DOKUMENTACJA PROJEKTOWA OBIEKTÓW MOSTOWYCH: ODCINEK MIŁOMŁYN - OSTRÓDA, PODODCINEK B DROGI S7 ORAZ PROJEKT BUDOWLANY I WYKONAWCZY WRAZ
Bardziej szczegółowoTom Ib3- Projekt Wykonawczy Branża Mostowa
Zamierzenie budowlane Rozbudowa odcinka drogi powiatowej nr 1807O Strzelce Opolskie Krasiejów od km 16+543.00 do km 17+101.00 oraz budowa mostu w km 16+675.00 i rozbudowa mostu w km 16+850.00 w m. Krasiejów
Bardziej szczegółowoPL B1. Instytut Badawczy Dróg i Mostów, Warszawa,PL BUP 26/03
RZECZPOSPOLITA POLSKA (12) OPIS PATENTOWY (19) PL (11) 204451 (13) B1 (21) Numer zgłoszenia: 354672 (51) Int.Cl. E01D 1/00 (2006.01) E01D 21/00 (2006.01) Urząd Patentowy Rzeczypospolitej Polskiej (22)
Bardziej szczegółowoINWENTARYZACJA OPINIA TECHNICZNA ROZWIĄZANIA PROJEKTOWE
MOSTY Roman Zawodziński 75-368 Koszalin, ul. Kostenckiego 1a/8 tel. 0506 116 320 INWENTARYZACJA OPINIA TECHNICZNA ROZWIĄZANIA PROJEKTOWE Most przez rów melioracyjny w ciągu drogi gminnej w m. Człuchy,
Bardziej szczegółowoBUDOWNICTWO I KONSTRUKCJE INŻYNIERSKIE. dr inż. Monika Siewczyńska
BUDOWNICTWO I KONSTRUKCJE INŻYNIERSKIE dr inż. Monika Siewczyńska Plan wykładów 1. Podstawy projektowania 2. Schematy konstrukcyjne 3. Elementy konstrukcji 4. Materiały budowlane 5. Rodzaje konstrukcji
Bardziej szczegółowoOpis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe:
Opis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe: Odhumusowanie trasy głównej: km 254+425-254+655, km 254+955-255+110, km 255+400+980, km 259+000-259+220, km 260+450-260+550
Bardziej szczegółowoMosty przy A1 w Grudziądzu i Czerniewicach Anna Siedlecka, Nowoczesne Budownictwo Inżynieryjne
Grudziądz i Czerniewice Mosty Mosty przy A1 w Grudziądzu i Czerniewicach Anna Siedlecka, Nowoczesne Budownictwo Inżynieryjne Autostrada A1 będzie jedną z najważniejszych tras komunikacyjnych Polski i kontynentu.
Bardziej szczegółowoMosty betonowe w Polsce
Mosty betonowe w Polsce realizacje z lat 2008 2010 Kierunki rozwoju betonowego budownictwa wytyczone w ubiegłych latach są kontynuowane. Większość nowo budowanych obiektów to konstrukcje betonowe lub zespolone.
Bardziej szczegółowoTom Ib1- Projekt Wykonawczy Branża Mostowa
Zamierzenie budowlane Rozbudowa odcinka drogi powiatowej nr 1807O Strzelce Opolskie Krasiejów od km 16+543.00 do km 17+101.00 oraz budowa mostu w km 16+675.00 i rozbudowa mostu w km 16+850.00 w m. Krasiejów
Bardziej szczegółowoInnowacyjne metody budowy obiektów inżynierskich. Freyssinet Polska podczas budowy obwodnicy Lublina.
Innowacyjne metody budowy obiektów inżynierskich. Freyssinet Polska podczas budowy obwodnicy Lublina. mgr inż. Marcin Chudek mgr inż. Janusz Tadla mgr inż. Eugeniusz Midzianowski The safe way is the only
Bardziej szczegółowoLISTA REALIZACJI. Przemieszczanie konstrukcji inżynierskich (nasuwanie konstrukcji)
1. Wiadukt w Chabówce 1995-1996 Dyrekcja Okręgowa Dróg Publicznych - Kraków KPRM S.A. o/prestal Dostawa przekładek elastomerowo teflonowych do nasuwki Dostawa elementów systemu kabli BBR CONA Compact 706
Bardziej szczegółowoOPIS TECHNICZNY MOSTU PROJEKT ODBUDOWY MOSTU W CIĄGU DROGI GMINNEJ DZ. NR 347 W M.TRZEBINA NA POTOKU GRANICZNYM
OPIS TECHNICZNY MOSTU PROJEKT ODBUDOWY MOSTU W CIĄGU DROGI GMINNEJ DZ. NR 347 W M.TRZEBINA NA POTOKU GRANICZNYM 1 SPIS TREŚCI str. 1. CZĘŚĆ OGÓLNA......3 1.1. Obiekt...3 1.2. Inwestor...3 1.3. Podstawa
Bardziej szczegółowoINWENTARYZACJA ORAZ PROJEKT REMONTU OBIEKTÓW. IV. Przedmiar robót remontowych
Zamierzenie budowlane: Adres obiektu: Rodzaj projektu: Branża: Część opracowania: Obiekt: Województwo małopolskie, powiat myślenicki, gmina, miejscowość Czasław INWENTARYZACJA ORAZ PROJEKT REMONTU OBIEKTÓW
Bardziej szczegółowoMetody budowy dużych betonowych obiektów wieloprzęsłowych
Metody budowy dużych betonowych obiektów wieloprzęsłowych fot. P. Kosmider, fotolia tekst: mgr inż. MAREK HANACZOWSKI, Budimex SA, Biuro Techniczne, dr inż. JAKUB JAROSZ, Budimex SA, Biuro Techniczne;
Bardziej szczegółowoSPECYFIKACJA TECHNICZNA WYKONANIE FILARÓW SŁUPOWYCH Z BETONU KLASY C30/ 37
SPECYFIKACJA TECHNICZNA WYKONANIE FILARÓW SŁUPOWYCH Z BETONU KLASY C30/ 37 1. Wstęp 1.1 Przedmiot ST Przedmiotem niniejszej ST są wymagania dotyczące wykonania i odbioru wymagania dotyczące wykonania i
Bardziej szczegółowoSPIS ZAWARTOŚCI. 1. Opis techniczny konstrukcji str Obliczenia konstrukcyjne(fragmenty) str Rysunki konstrukcyjne str.
SPIS ZAWARTOŚCI 1. konstrukcji str.1-5 2. Obliczenia konstrukcyjne(fragmenty) str.6-20 3. Rysunki konstrukcyjne str.21-22 OPIS TECHNICZNY 1. PODSTAWA OPRACOWANIA. 1.1. Projekt architektoniczny 1.2. Uzgodnienia
Bardziej szczegółowo1 - Znać podstawowe. części budowli. mostowych, - Wymienić warunki 1 położenia przestrzennego obiektu mostowego, - Znać podstawowe
Wymagania edukacyjne z przedmiotu: ORGANIZACJA ROBÓT DROGOWYCH I UTRZYMANIOWYCH - klasa II Podstawa opracowania: program nauczania dla zawodu TECHNIK DROGOWNICTWA 3206 Podstawa programowa PKZ(B.j)(2)(4)
Bardziej szczegółowoWycieczka techniczna na most Północny przez Wisłę w Warszawie
Wycieczka techniczna na most Północny przez Wisłę w Warszawie 18 kwietnia 2011 r. Oddział Warszawski ZMRP zorganizował kolejną wycieczkę techniczną na budowę mostu Północnego. Powód był jeden: podnoszenie
Bardziej szczegółowoPREZYDENT MIASTA ZIELONA GÓRA
PREZYDENT MIASTA ZIELONA GÓRA ul. Podgórna 22 65-424 Zielona Góra ZP.271.19.18.2013 Zielona Góra, 11 marca 2013 r. RISS 2266300 Wykonawcy zainteresowani udziałem w nw. postępowaniu dotyczy: postępowania
Bardziej szczegółowoOPIS TECHNICZNY. 1. Cel i zakres opracowania
1 OPIS TECHNICZNY 1. Cel i zakres opracowania -projektowany strop jest stropem żelbetowym zespolonym składającym się z płyt prefabrykowanych grubości 5 cm i wylewanej na nich na miejscu budowy warstwy
Bardziej szczegółowoInstrukcja montażu stropów TERIVA I; NOVA; II; III
1. Informacje ogólne 2. Układanie belek 3. Układanie pustaków 4. Wieńce 5. Żebra rozdzielcze 5.1. Żebra rozdzielcze pod ściankami działowymi, równoległymi do belek 6. Zbrojenie podporowe 7. Betonowanie
Bardziej szczegółowoPrzejście ekologiczne z dźwigarów VFT-WIB nad drogą S7
24 Przejście ekologiczne z dźwigarów VFT-WIB nad drogą S7 Część 2: projekt i realizacja prefabrykowanych belek zespolonych Tomasz Kołakowski, Paweł Klimaszewski, Jan Piwoński, Wojciech Lorenc, Piotr Arabczyk
Bardziej szczegółowoPostęp robót drogowych
Postęp robót drogowych Wykonawca podstawowych wiodących robót nie rozpoczął. Kontynuował dostawę materiałów kamiennych łamanych i naturalnych, prefabrykatów żelbetonowych na przepusty i studnie oraz innych
Bardziej szczegółowoSPIS RYSUNKÓW. Studnia kaskadowa na rurociągu obejścia kaskady Rzut, przekrój A-A rysunek szalunkowy K-1 Rzut, przekrój A-A rysunek zbrojeniowy K-2
SPIS RYSUNKÓW Rzut, przekrój A-A rysunek szalunkowy K-1 Rzut, przekrój A-A rysunek zbrojeniowy K-2 strona 2 1.0 OPIS ROZWIĄZANIA PROJEKTOWEGO 1.1. Założenia obliczeniowe, schematy statyczne, podstawowe
Bardziej szczegółowoKalendarium mostowe 2012 r.
Kalendarium mostowe 2012 r. Styczeń W styczniu wbijano pale testowe pod nurtową podporę mostu, prowadzono prace nad fundamentami podpór brzegowych, wykonano główne elementy konstrukcji przejścia podziemnego
Bardziej szczegółowoPROJEKT TECHNOLOGICZNY
Zamierzenie budowlane Obiekt budowlany Adres obiektu Nazwa opracowania Nazwa Inwestora i jego adres Wymiana i rektyfikacja łożysk wiaduktu w ciągu łącznicy relacji Kraków Balice Wiadukt drogowy w ciągu
Bardziej szczegółowoINSTRUKCJA MONTAŻU STROPU GĘSTOŻEBROWEGO TERIVA
TERIVA INSTRUKCJA MONTAŻU STROPU GĘSTOŻEBROWEGO TERIVA ŻABI RÓG 140, 14-300 Morąg tel.: (0-89) 757 14 60, fax: (0-89) 757 11 01 Internet: http://www.tech-bet.pl e-mail: biuro@tech-bet.pl CHARAKTERYSTYKA
Bardziej szczegółowoDywizja 4 Informacje technologiczne
Dywizja 4 Informacje technologiczne System Peiniger RöRö Wózki przejezdne Podparcie konstrukcji 2) Konstrukcje wsporcze jako system podparcia i wzmocnienia konstrukcji mostów MATERIAŁY: PIŽMO 2 540 [t]
Bardziej szczegółowoOGÓLNE ZASADY MONTAŻU STROPÓW TERIVA
OGÓLNE ZASADY MONTAŻU STROPÓW TERIVA: TERIVA 4,0/1 [TERIVA I; TERIVA NOWA]* TERIVA 6,0 TERIVA 8,0 [TERIVA II]* [TERIVA III]* *oznaczenia potoczne 1 Str. 1. Czym są stropy TERIVA? 2 2. Układanie belek i
Bardziej szczegółowoINSTRUKCJA MONTAŻU STROPU GĘSTOŻEBROWEGO TERIVA
Lubsza tel/fax.: (34) 3579 383 tel kom. 602 489 851 http://www.betohurt.pl INSTRUKCJA MONTAŻU STROPU GĘSTOŻEBROWEGO TERIVA Lubsza tel/fax.: (34) 3579 383 tel kom. 602 489 851 http://www.betohurt.pl Układanie
Bardziej szczegółowoOPIS TECHNICZNY KONSTRUKCJA do projektu wykonawczego Modernizacja i adaptacja pomieszczeń budynków Wydziału Chemicznego na nowoczesne laboratoria
OPIS TECHNICZNY KONSTRUKCJA do projektu wykonawczego Modernizacja i adaptacja pomieszczeń budynków Wydziału Chemicznego na nowoczesne laboratoria naukowe 1 1.1 Podstawa opracowania - Projekt architektoniczno
Bardziej szczegółowoZAWARTOŚĆ OPRACOWANIA
ZAWARTOŚĆ OPRACOWANIA I. Opis techniczny 1. Przedmiot opracowania 2. Istniejące zagospodarowanie terenu 2.1. Droga na dojazdach 2.2. Most 3. Projektowane zagospodarowanie terenu 3.1. Zakres przewidywanych
Bardziej szczegółowoWybrane aspekty projektowe i wykonawcze w kontekście realizacji konstrukcji mostowych w technologii ścian szczelinowych
Wybrane aspekty projektowe i wykonawcze w kontekście realizacji konstrukcji mostowych w technologii ścian szczelinowych Autorzy: mgr inż. Błażej Tyburski mgr inż. Waldemar Zagożdżon mgr inż. Grzegorz Gryczka
Bardziej szczegółowoPROJEKT BUDOWLANY KONSTRUKCJI
PROJEKT BUDOWLANY KONSTRUKCJI Budowa budynku użyteczności publicznej w zakresie usług medycznych (gabinety lekarskie POZ, gabinety lekarzy specjalistów, gabinet rehabilitacji ruchowej, apteka), Haczów,
Bardziej szczegółowoII LUBELSKIE FORUM DROGOWE WYZWANIA REALIZACYJNE PODCZAS BUDOWY ODCINKÓW S12(17) i S19 WOKÓŁ LUBLINA
II LUBELSKIE FORUM DROGOWE WYZWANIA REALIZACYJNE PODCZAS BUDOWY ODCINKÓW S12(17) i S19 WOKÓŁ LUBLINA Lublin 02.03.2017 r. Cezary Łysenko BUDOWA DROGI EKSPRESOWEJ S17, ODCINEK KURÓW LUBLIN PIASKI, ZADANIE
Bardziej szczegółowoINWENTARYZACJA OBIEKTU. dla zadania
INWENTARYZACJA OBIEKTU dla zadania Remont mostu kratowego w ciągu drogi pieszo rowerowej w ulicy Łódzkiej w Rzgowie. INWESTOR : OBIEKT : LOKALIZACJA: Gmina Rzgów 95-030 Rzgów, Plac 500-lecia 22 Most stalowy
Bardziej szczegółowoSZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA B STROPY
SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA B.09.00.00 STROPY 1. WSTĘP 1.1. Przedmiot SST Przedmiotem niniejszej szczegółowej specyfikacji technicznej są wymagania dotyczące wykonywania i montażu stropów gęstożebrowych.
Bardziej szczegółowoWymiarowanie sztywnych ław i stóp fundamentowych
Wymiarowanie sztywnych ław i stóp fundamentowych Podstawowe zasady 1. Odpór podłoża przyjmuje się jako liniowy (dla ławy - trapez, dla stopy graniastosłup o podstawie B x L ścięty płaszczyzną). 2. Projektowanie
Bardziej szczegółowoREMONT MOSTU NA RZECE DŁUBNI W CIĄGU DROGI GMINNEJ W KM ZNISZCZONEGO PRZEZ NADMIERNRE WODY OPADOWE NA DZIAŁKACH NR 391,394,408 W M
Projbud Przedmiar robót ZNISZCZONEGO PRZEZ NADMIERNRE WODY OPADOWE NA DZIAŁKACH NR 391,394,408 W M. GOŁYSZYN GMINA SKAŁA Budowa: REMONT MOSTU Lokalizacja: GOŁYSZYN Inwestor: GMINA SKAŁA RYNEK 29 32-043
Bardziej szczegółowoPrzedmiar robót. Zuzia10 (C) Datacomp (lic. 5736) strona nr: 1. Podstawa ceny jednostkowej
strona nr: 1 Przedmiar robót Kosztorys Czarną Przemszą w ciągu drogi powiatowej nr 1 Rozdział BRANŻA MOSTOWA 1.1 Grupa STWiOR: roboty przygotowawcze 1.1.1 Element roboty przygotowawcze 1.1.1.1 Kalkulacja
Bardziej szczegółowoEkspertyzy obiektów mostowych i nadzór nad przejazdami ponadnormatywnymi na trasie Nagnajów Leżajsk
There are no translations available. Ważniejsze osiągnięcia - Ekspertyzy obiektów mostowych i nadzór nad przejazdami ponadnormatywnymi na trasie Nagnajów Leżajsk - Badania obiektów mostowych na autostradzie
Bardziej szczegółowoPostęp robót Roboty drogowe: Roboty mostowe:
Postęp robót Roboty drogowe: Wykonanie drogi dojazdowej do obiektu WA 209: DD 251PA, DW 252P Wykonanie drogi dojazdowej do P1, P2, P3 oraz P4 i P5 Wykonanie nasypu dróg dojazdowych DW247P, DW249L, DD253PL,
Bardziej szczegółowoWYSZCZEGÓLNIENIE. Kładka dla pieszych. Przepust pod drogą wojewódzką nr 515
PRZETARG NR 1 LCS MALBORK km 275.920 - km 287,700 L.p WYSZCZEGÓLNIENIE WARTOŚĆ [PLN] 1 2 4 1 Rozdział nr 5.1 Wiadukt kolejowy w km 276,107 2 Rozdział nr 5.2 Przepust w km 277,307 3 Rozdział nr 5.3 Przejście
Bardziej szczegółowoI. w km drogi wojewódzkiej Nr 507 Braniewo Pieniężno Orneta Dobre Miasto k.msc. Nowy Dwór.
Przedmiotem zamówienia jest remont mostów: Załącznik Nr 4 do zapytania ofertowego OPIS PRZEDMIOTU ZAMÓWIENIA I. w km 40+880 drogi wojewódzkiej Nr 507 Braniewo Pieniężno Orneta Dobre Miasto k.msc. Nowy
Bardziej szczegółowoPale wbijane z rur stalowych zamkniętych
Pale Atlas Pale Omega Pale TUBEX Pale wbijane z rur stalowych zamkniętych Pale wbijane z rur stalowych otwartych Pale wbijane z rur stalowych otwartych Mikropale Mikropale są przydatne do wzmacniania fundamentów,
Bardziej szczegółowoPRZYKŁADY ROZWIĄZAŃ KONSTRUKCYJNYCH STOSOWANYCH W DROGOWYCH BETONOWYCH MOSTACH PODWIESZONYCH Jan Biliszczuk Jerzy Onysyk Politechnika Wrocławska Zespół Badawczo-Projektowy MOSTY-WROCŁAW Wojciech Barcik
Bardziej szczegółowoOPIS TECHNICZNY. cegroup Szczecin ul. Ogrodnicza 75 Tel NIP ;
OPIS TECHNICZNY 1.Dane ogólne 1.1 Inwestor : Gmina Stepnica z siedzibą w Urzędzie Gminy 72-112 Stepnica, ul. Kościuszki 4. 1.2 Przedsięwzięcie : Przebudowa budynku przystanku PKS w Stepnicy. 1.3.Obiekt
Bardziej szczegółowoROZBUDOWA DROGI WOJEWÓDZKIEJ NR 229 NA ODCINKU OD SKRZYŻOWANIA DRÓG WOJEWWÓDZKICH NR 222 i 229 W m. JABŁOWO DO WĘZŁA AUTOSTRADY A-1
WYKONAWCA PROJEKTU: INWESTOR / ZAMAWIAJĄCY: 80-788 Gdańsk ul. Mostowa 11A NAZWA INWESTYCJI: ROZBUDOWA DROGI WOJEWÓDZKIEJ NR 229 NA ODCINKU OD SKRZYŻOWANIA DRÓG WOJEWWÓDZKICH NR 222 i 229 W m. JABŁOWO DO
Bardziej szczegółowoOPIS TECHNICZNY. 1. Dane ogólne Podstawa opracowania.
OPIS TECHNICZNY 1. Dane ogólne. 1.1. Podstawa opracowania. - projekt architektury - wytyczne materiałowe - normy budowlane, a w szczególności: PN-82/B-02000. Obciążenia budowli. Zasady ustalania wartości.
Bardziej szczegółowoZDP-5-DZP/373/8/2018 Rzeszów, r. ZMIANA treści Specyfikacji Istotnych Warunków Zamówienia (SIWZ)
ZDP-5-DZP/373/8/2018 Rzeszów, 25.06.2018 r. ZMIANA treści Specyfikacji Istotnych Warunków Zamówienia (SIWZ) dot. postępowania o udzielenie zamówienia publicznego pn: Rozbudowa drogi powiatowej Nr 1405
Bardziej szczegółowoROBOTY MOSTOWE PRZEDMIAR ROBÓT. Lp. Nr Sp.Techn. Podstawa kalkulacji / opis pozycji Ilość Jedn. miary
Budowa : ZAGOSPODAROWANIE ŚRÓDMIEJSKIEGO ODCINKA BULWARÓW RZEKI SŁUPI W SŁUPSKU Obiekt : KŁADKA NR 2 PRZEDMIAR ROBÓT I WYMAGANIA OGÓLNE I.1 KOSZTY TOWARZYSZĄCE I.1.1 KOSZTY UZUPEŁNIAJĄCE 1 Koszty dostosowania
Bardziej szczegółowoNowa klasyfikacja gruntów według normy PN-EN ISO
geotechnika Nowa klasyfikacja gruntów według normy PN-EN ISO 44 GEOINŻYNIERIA drogi mosty tunele 04/2006 (11) Mosty podwieszone w Polsce historia, stan Fot. 1. Kładka nad Dunajcem w Sromowcach Niżnych.
Bardziej szczegółowoPDF stworzony przez wersję demonstracyjną pdffactory
OPIS TECHNICZNY 2 OPIS TECHNICZNY DO PROJEKTU BUDOWLANEGO WZMOCNIENIA POMOSTU I PODPÓR POŚREDNICH MOSTU DROGOWEGO W CIĄGU DROGI DOJAZDOWEJ DO GRUNTÓW ROLNYCH W MIEJSCOWOŚCI DZIERŻYSŁAWICE 1 1. Podstawa
Bardziej szczegółowoBUDOWA SIEDZIBY PLACÓWKI TERENOWEJ W STASZOWIE PRZY UL. MICKIEWICZA PROJEKT WYKONAWCZY - KONSTRUKCJA SPIS TREŚCI
SPIS TREŚCI I./ OPIS TECHNICZNY II./ WYKAZY STALI III./ RYSUNKI 1K.RZUT FUNDAMENTÓW SKALA 1 : 50 2K.RZUT KONSTRUKCYJNY PARTERU SKALA 1 : 100 3K.RZUT KONSTRUKCYJNY I PIĘTRA SKALA 1 : 100 4K.RZUT KONSTRUKCYJNY
Bardziej szczegółowoSTEŚ TOM C2. DOKUMENTACJA PROJEKTOWA. OBIEKTY INŻYNIERSKIE i ELEMENTY OCHRONY AKUSTYCZNEJ C.2.1. WARIANT I
NAZWA, ADRES OBIEKTU BUDOWLANEGO Określenie przebiegu północnego wylotu z Warszawy drogi ekspresowej S-7 w kierunku Gdańska na odcinku Czosnów Trasa Armii Krajowej w Warszawie, wraz z materiałami do wniosku
Bardziej szczegółowoP R Z E D M I A R R O B Ó T
Zadanie : Droga wojewódzka nr 971 relacji Krynica-Piwniczna Obiekt : Mosty w/c drogi wojewódzkiej nr 971 Adres : droga wojewódzka nr 971 Krynica-Piwniczna ORGBUD-SERWIS Załącznik Poznań nr 1 SST Nr sprawy:
Bardziej szczegółowoPROJEKT WYKONAWCZY. Numery ewidencyjne działek: Województwo: Śląskie Powiat: cieszyński Jednostka ewidencyjna: _1 Ustroń
ETAP DOKUMENTACJI NAZWA ZADANIA ZAWARTOŚĆ TOMU LOKALIZACJA INWESTOR JEDNOSTKA PROJEKTOWA PROJEKT WYKONAWCZY Projekt remontu i rozbudowy obiektu mostowego w ciągu ulicy Kamieniec w Ustroniu I OPIS TECHNICZNY
Bardziej szczegółowoDOKUMENTACJA TECHNICZNA
BIURO PROJEKTÓW I NADZORU BUDOWNICTWA KOMUNIKACYJNEGO INTERPROJEKT DARIUSZ RUSNAK ul. Kaczawska 13, Dziwiszów, 58-508 Jelenia Góra, tel./fax. [075] 71-30-538, e-mail: drusnak@go2.pl NIP: 611-107-18-16,
Bardziej szczegółowoKwalifikacja K3 B.30. Sporządzanie kosztorysów oraz przygotowywanie dokumentacji przetargowej
Kwalifikacja K3 B.30. Sporządzanie kosztorysów oraz przygotowywanie dokumentacji przetargowej 1. Przykłady zadań do części pisemnej egzaminu dla wybranych umiejętności z kwalifikacji B.30. Sporządzanie
Bardziej szczegółowoPROJEKT WYKONAWCZY KONSTRUKCJA
Wykonanie izolacji pionowej fundamentów budynku przewiązki i odwodnienie placu apelowego w Zespole Szkół Ogólnokształcących Nr 12 przy ul. Telimeny 9, 30-838 Kraków PROJEKT WYKONAWCZY KONSTRUKCJA AUTOR:
Bardziej szczegółowoFunkcja Tytuł, Imię i Nazwisko Specjalność Nr Uprawnień Podpis Data. kontr. bud bez ograniczeń
WYKONAWCA: Firma Inżynierska GF MOSTY 41-940 Piekary Śląskie ul. Dębowa 19 Zamierzenie budowlane: Przebudowa mostu drogowego nad rzeką Brynicą w ciągu drogi powiatowej nr 4700 S (ul. Akacjowa) w Bobrownikach
Bardziej szczegółowoTrudne warunki jazdy autostradą A4 na Al. Górnośląskiej
Węzeł Murckowska Fot. 1. Budowa wiaduktu nad autostradą A4 Trudne warunki jazdy autostradą A4 na Al. Górnośląskiej i węzłach drogowych (Mikołowska skrzyżowanie z DK81 i Murckowska skrzyżowanie z DK86)
Bardziej szczegółowoSzerokość m. Nośność ton
INFORMACJA I WYKAZ OBIEKTÓW MOSTOWYCH NA DROGACH POWIATOWYCH Powiatowy Zarząd Dróg w Mławie jako Jednostka Organizacyjna Powiatu w swoim administrowaniu posiada 36 obiektów mostowych. Szczegółowy wykaz
Bardziej szczegółowoBUDOWA PODJAZDU DLA OSÓB NIEPEŁNOSPRAWNYCH W I KLATCE BUDYNKU PRZY UL. NISKIEJ 29 W WARSZAWIE
Projekt budowlany BUDOWA PODJAZDU DLA OSÓB NIEPEŁNOSPRAWNYCH W I KLATCE BUDYNKU PRZY UL. NISKIEJ 29 W WARSZAWIE Zamawiający: Miasto Stołeczne Warszawa Plac Bankowy 3/5 00-950 Warszawa Zakład Gospodarowania
Bardziej szczegółowoEstakada Klecińska nad linią kolejową we Wrocławiu
m o s t y r e a l i z a c j e Sławomir Biegański Roman Hoffner Biuro Projektowo-Konsultingowe BPK Mosty SC Michalina Węgrzynowska Płockie Przedsiębiorstwo Robót Mostowych SA, Oddział w Poznaniu Jarosław
Bardziej szczegółowoINSTRUKCJA TECHNICZNA WYKONYWANIA STROPÓW TERIVA
INSTRUKCJA TECHNICZNA WYKONYWANIA STROPÓW TERIVA 1. UKŁADANIE I PODPIERANIE BELEK Przed przystąpieniem do wykonania stropu należy sprawdzić z dokumentacją tech-niczną poprawność wykonania podpór i ich
Bardziej szczegółowoKosztorys ofertowy. kpl. 1,00. m3 3,60. m3 48,07. m3 51,67. m3 51,67. m2 149,10. m3 36,72. m3 11,50. m2 161,71. m2 40,00. m 35,00.
PRZEBUDOWA MOSTU W CIĄGU DROGI POWIATOWEJ NR 2611W CZYŻEW - ŻELAZY BROKOWO - GOSTKOWO - MIANOWO 1 ROBOTY PRZYGOTOWAWCZE 1.1 Kalkulacja indywidualna- Roboty pomiarowe, dokumentacja powykonawcza 1.2 Rozbiórki
Bardziej szczegółowoPROJEKT ODTWORZENIA NAWIERZCHNI CHODNIKA
INWESTOR JEDNOSTKA PROJEKTOWA OBIEKT BUDOWALNY/ ZAMIERZENIE BUDOWLANE TEMAT OPRACOWANIA: NUMERY DZIAŁEK: Gmina Głuszyca ul. Grunwaldzka 55 58-340 Głuszyca MK-PROJEKT ul. Śliwkowa 113 55-080 Smolec Tel.
Bardziej szczegółowoZakres i forma dokumentacji projektowej dla zadania pn.: Remont wiaduktu kolejowego Warszawa ul. Puławska
Zakres i forma dokumentacji projektowej dla zadania pn.: Remont wiaduktu kolejowego Warszawa ul. Puławska Nazwa zamówienia Przedmiotem Zamówienia jest wykonanie dokumentacji projektowo kosztorysowej remontu
Bardziej szczegółowoPale prefabrykowane w fundamentach najdłuższej estakady w Polsce. projekt i jego weryfikacja w warunkach budowy. Dane ogólne
13-0-08 Pale prefabrykowane w fundamentach najdłuższej estakady w Polsce projekt i jego weryfikacja w warunkach budowy Południowa Obwodnica Gdańska Estakada WE-1 dr inż. Wojciech Tomaka Dane ogólne 8 niezależnych
Bardziej szczegółowoFUNDAMENTY ZASADY KSZTAŁTOWANIA I ZBROJENIA FUNDAMENTY
FUNDAMENTY ZASADY KSZTAŁTOWANIA I ZBROJENIA FUNDAMENTY Fundamenty są częścią budowli przekazującą obciążenia i odkształcenia konstrukcji budowli na podłoże gruntowe i równocześnie przekazującą odkształcenia
Bardziej szczegółowoFunkcja Tytuł, Imię i Nazwisko Specjalność Nr Uprawnień Podpis Data. kontr. bud bez ograniczeń
WYKONAWCA: Firma Inżynierska GF MOSTY 41-940 Piekary Śląskie ul. Dębowa 19 Zamierzenie budowlane: Przebudowa mostu drogowego nad rzeką Brynicą w ciągu drogi powiatowej nr 4700 S (ul. Akacjowa) w Bobrownikach
Bardziej szczegółowoSPECYFIKACJA TECHNICZNA M RURY O PRZEKROJU mm
SPECYFIKACJA TECHNICZNA M.16.01.02 RURY O PRZEKROJU 150 400 mm 212 1. Wstęp 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej są wymagania dotyczące wykonania i odbioru montażu rur (kolektora
Bardziej szczegółowoROBOTY INŻYNIERYJNE - WD-0.03 Wiadukt nad DTŚ w ciągu DK88. Wyszczególnienie robót wraz z przedmiarem
BUDOWA DROGI PUBLICZNEJ DROGOWEJ TRASY ŚREDNICOWEJ KATOWICE - GLIWICE, CZĘŚĆ "ZACHÓD' OD WĘZŁA Z DROGĄ KRAJOWĄ 88 DO UL. BAILDONA W GLIWICACH OD KM 0+306 DO KM 4+060 (CZĘŚĆ ODCINKA NA G2) ROBOTY INŻYNIERYJNE
Bardziej szczegółowoUrząd Gminy Wiżajny Wiżajny Rynek 1
Temat: Projekt wykonawczy posadowienia Budynku ( część OSP ) Inwestor: Urząd Gminy Wiżajny 16-07 Wiżajny Rynek 1 Obiekt: Budynek straży pożarnej ( nadbudowa jednej kondygnacji, przebudowa więźby dachowej
Bardziej szczegółowoWYŻSZA SZKOŁA EKOLOGII I ZARZĄDZANIA Wydział Architektury Warszawa, ul. Wawelska 14 BUDOWNICTWO OGÓLNE. plansze dydaktyczne.
WYŻSZA SZKOŁA EKOLOGII I ZARZĄDZANIA Wydział Architektury 02-061 Warszawa, ul. Wawelska 14 BUDOWNICTWO OGÓLNE plansze dydaktyczne Część VII Posadowienie budynków Gabiony Warszawa 2010 r. Plansza 1 / 16
Bardziej szczegółowoStadion Śląski 25.03.2010
Stadion Śląski 25.03.2010 Zadaszenie widowni oraz niezbędna infrastruktura techniczna Stadionu Śląskiego w Chorzowie Kontrakt nr 2374/IW/2009, Zamówienie nr ZP/C/2/2008 Wykonane prace na stadionie od listopada
Bardziej szczegółowoDeskowanie tracone w stropach. Wykonały: Magdalena Sroka Magdalena Romanek Budownictwo, rok III Kraków, styczeń 2015
Deskowanie tracone w stropach Wykonały: Magdalena Sroka Magdalena Romanek Budownictwo, rok III Kraków, styczeń 2015 Deskowanie tracone Jest to konstrukcja jednorazowa, na ogół z elementów żelbetowych lub
Bardziej szczegółowoD Przepust SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D Przepust
SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D - 06.02.01 Przepust 209 1. WSTĘP Ilekroć w tekście będzie mowa o specyfikacji technicznej (ST) bądź o szczegółowej specyfikacji technicznej
Bardziej szczegółowoZałącznik Nr 8 do SIWZ. Opis techniczny.
Załącznik Nr 8 do SIWZ Opis techniczny. Projekt budowlany przebudowy mostu drogowego w ciągu drogi powiatowej Nr 4419W w miejscowości Ślubów. 1.1.Prawna podstawa opracowania: Umowa nr 55/IP/2007 zawarta
Bardziej szczegółowoSpis treści. Strona 2
Strona 1 Spis treści Informacje ogólne:... 3 Zalety:... 4 Wytyczne zastosowania:... 4 Transport i składowanie:... 4 Podpory:... 5 Montaż:... 5 Betonowanie:... 5 Prace wykończeniowe:... 5 Kontakt... 6 Adres:...
Bardziej szczegółowoOgrodzenie działki. Inwestor: Gmina Komarów Osada. ul. Rynek 15 22-435 Komarów Osada Adres budowy: Krzywystok działka nr 71.
Ogrodzenie działki Inwestor: Gmina Komarów Osada ul. Rynek 15 22-435 Komarów Osada Adres budowy: Krzywystok działka nr 71 22-435 Komarów Osada branŝa: Architektoniczna i konstrukcyjna Autorzy opracowania:
Bardziej szczegółowoOPIS TECHNICZNY. Remont przepustu na rzece Żydówce w Dobrzeniu Wielkim ul.wrocławska
OPIS TECHNICZNY Projekt Budowlano-Wykonawczy Remont przepustu na rzece Żydówce w Dobrzeniu Wielkim ul.wrocławska 1 1. PRZEDMIOT INWESTYCJI Przedmiotem inwestycji jest remont przepustu na rzece Żydówce
Bardziej szczegółowoPOWIATOWY ZARZĄD DRÓG W BĘDZINIE z/s w Rogoźniku ul. Węgroda Rogoźnik
WYKONAWCA: FIRMA INŻYNIERSKA GF MOSTY ul. Dębowa 19 41-940 Piekary Śl. INWESTOR: POWIATOWY ZARZĄD DRÓG W BĘDZINIE z/s w Rogoźniku ul. Węgroda 59 42-582 Rogoźnik ZADANIE: STADIUM: ETAP: OBIEKT/ OPRACOWANIE
Bardziej szczegółowoOPIS TECHNICZNY DO PROJEKTU BUDOWLANEGO BRANŻY KONSTRUKCYJNEJ
OPIS TECHNICZNY DO PROJEKTU BUDOWLANEGO BRANŻY KONSTRUKCYJNEJ Szpital Wojewódzki we Włocławku Oddział Ratownictwa 1.0 PODSTAWA OPRACOWANIA - Zlecenie na opracowanie dokumentacji technicznej - Projekt architektoniczy
Bardziej szczegółowoPrzebudowa wejścia do budynku ZSP Nr 2 w Mysłowicach przy ul. Pocztowej 20
PROJEKT KONSTRUKCYJNY dla zamierzenia inwestycyjnego p.n.: Przebudowa wejścia do budynku ZSP Nr 2 w Mysłowicach przy ul. Pocztowej 20 1. Podstawa opracowania: 1.1. Zlecenie Inwestora. 1.2. Projekt architektoniczny.
Bardziej szczegółowoMK- MOSTY Krzysztof Mac
2 MK MOSTY Krzysztof Mac ul. Długosza 6/21; 35 056 Rzeszów Temat opracowania: Przebudowa mostu stałego przez rzekę Sawa w miejscowości Dębina, w ciągu drogi powiatowej Nr 1519R Łańcut Podzwierzyniec -
Bardziej szczegółowoPRZEDMIAR ROBÓT Remont kładki dla pieszych nad ul. Pocztową w Legnicy. elementów rozliczeniowych
Numer Wyszczególnienie Jedn SST elementów rozliczeniowych Nazwa 2 3 4 DM 00.00.00 I. DZIAŁ OGÓLNY DM 00.00.00 WYMAGANIA OGOLNE 3 Dostosowanie się do wymagań Warunków Kontraktu i Wymagań Ogólnych zawartych
Bardziej szczegółowoZawartość opracowania. Część opisowa Opis techniczny. Część rysunkowa
Biuro Inżynierii Lądowej AGARM str. 1 Zawartość opracowania Część opisowa Opis techniczny. Część rysunkowa Rys. 1 Rys. 2 Rys. 3 Rys. 4 Rys. 5 Plan zagospodarowania objazd. Konstrukcje tymczasowe Konstrukcja
Bardziej szczegółowoCZĘŚĆ MOSTOWA. Zadaniem objęto przebudowę trzech mostów żelbetowych na rzekach: Huczwa, Rzeczyca i Szyszła.
CZĘŚĆ MOSTOWA Zadaniem objęto przebudowę trzech mostów żelbetowych na rzekach: Huczwa, Rzeczyca i Szyszła. 1. Most żelbetowy na rzece Huczwa o numerze inwentarzowym JNI 1001503 znajduje się w km 3+102,00.
Bardziej szczegółowo2.PODBUDOWA -CPV ROZDZIAŁ 04
Wartość kosztorysowa Podatek VAT Cena kosztorysowa Słownie: KOSZTORYS OFERTOWY Obiekt REMONT USZKODZONEGO MOSTU NA RZECE "KOSZARAWA" W CIAGU DROGI GMINNEJ UL. KIEŁBASÓW W Kod CPV CPV, -45221111-3, -45111000-8,
Bardziej szczegółowoKATALOG WYROBÓW BETONOWYCH
KATALOG WYROBÓW BETONOWYCH P.P.H.U. "HAND-BRUK" Krzysztof Wójciak ul. Krótka 38 33-395 Chełmiec ZAKŁAD PRODUKCYJNY MARCINKOWICE Biuro, tel/fax. 0-18 44 333 47, 0698 262 001 e-mail: biuro@handbruk.pl Internet:
Bardziej szczegółowoPRZEDMIAR ROBÓT. Budowa: Budowa przepustu drogowego na rzece Radęca - km m Rodzaj robót: Drogowe
Samolicz sykal.pl PRZEDMIAR ROBÓT CPV: 45221111-3 Roboty budowlane w zakresie mostów drogowych Budowa: Budowa przepustu drogowego na rzece Radęca - km 4+930 m Rodzaj robót: Drogowe Zamawiający: Gmina Kobylin
Bardziej szczegółowoOPIS TECHNICZNY BRANŻA KONSTRUKCYJNA
OPIS TECHNICZNY BRANŻA KONSTRUKCYJNA SPIS TREŚCI 1. PODSTAWA OPRACOWANIA 2. CHARAKTERYSTYKA OGÓLNA 3. WARUNKI GRUNTOWO-WODNE, POSADOWIENIE 4. ZAŁOŻENIA PRZYJĘTE DO OBLICZEŃ STATYCZNYCH 5. ZESTAWIENIE OBCIĄŻEŃ
Bardziej szczegółowo1 WYKONANIE OBJAZDU NA CZAS REMONTU MOSTU CPV
Przedmiar robót 1 WYKONANIE OBJAZDU NA CZAS REMONTU MOSTU CPV 45111000-8 1.1 KNNR 1/210/3 (1) Wykopy oraz przekopy wykonywane na odkład koparkami podsiębiernymi, koparka 0,25-0,60, głębokość do 3 m, kategoria
Bardziej szczegółowo
