PROGRAM BUDOWY DRÓG KRAJOWYCH W WIELKOPOLSCE W LATACH

Wielkość: px
Rozpocząć pokaz od strony:

Download "PROGRAM BUDOWY DRÓG KRAJOWYCH W WIELKOPOLSCE W LATACH"

Transkrypt

1 PROGRAM BUDOWY DRÓG KRAJOWYCH W WIELKOPOLSCE W LATACH GDDKiA O/Poznań mgr inż. Barbara Świgoń Poznań, luty 2014 r 1

2 STAN DRÓG KRAJOWYCH W WIELKOPOLSCE Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział w Poznaniu jest największym administratorem sieci dróg krajowych na terenie województwa wielkopolskiego o długości 1483,2 km. Pozostałymi administratorami są : - Autostrada Wielkopolska S.A. 165,0 km dla autostrady A-2 - Prezydenci miast na prawach powiatu tj. Kalisza, konina, Leszna i Poznania - ca 122 km łącznie. Na sieć administrowaną przez Oddział składa się 18 dróg o następujących numerach : A2, S5,5,S8,S10,10,S11,11,12,15,22,24,32,36,39,72,83 oraz 92. Drugie jezdnie posiada 217,8 km, a w granicach miast innych niż na prawach powiatu znajduje się 239,2 km dróg. Wg stanu na koniec 2013 roku ilość dróg szybkiego ruchu w Wielkopolsce przedstawia się następująco : Autostrada A2. Przez teren województwa przebiega autostrada A2 o długości 210,6 km z tego : - administrowana przez AWSA na odc. zach.gr. woj. Konin - 165,0 km - administrowana przez GDDKiA na odc. Konin Dąbie dł. 45,6 km. Jest to 100% długości autostrad na terenie województwa. Drogi ekspresowe ( S). Z sieci dróg krajowych w ciągach ekspresowych znajdują się drogi nr 5, 8, 10, 11 o łącznej długości 567 km. Do chwili obecnej wybudowano już 116,5 km odcinków dróg ekspresowych, z tego : - S5 (Bydgoszcz) Gniezno Poznań (Wrocław )- dl. 44,9 km (Gniezno Poznań dł. 35,5 km, ob. Zachodnia Poznania 1,6 km i ob. Śmigla dł. 7,8 km) - S8 Syców Kępno Wieruszów dł. 23,8 km - S10 Wałcz Piła Toruń dł. 7,8 km (obwodnica m. Wyrzyska) - S11 Piła Poznań Ostrów Kępno dł. 39,9 km (obwodnica zachodnia m. Poznania 19,2 km, Poznań Kórnik 14,8 km, obwodnica Ostrowa Wlkp. 6,0 km) Wybudowane drogi ekspresowe stanowią 20% całej planowanej sieci dróg ekspresowych (567 km): S5 stanowi 28% całości (159 km) S8 stanowi 100% całości S10 stanowi 14% całości (55 km) S11 stanowi 12% całości (329 km). Pozostałe drogi krajowe to 1321,1 km 2

3 I. PLANY WIELOLETNIE W ZAKRESIE BUDOWY DRÓG KRAJOWYCH (Programy Budowy Dróg Krajowych) Podstawą planowania zadań na sieci dróg krajowych jest Program Budowy Dróg Krajowych (PBDK), który stanowi załącznik do uchwały Rady Ministrów. Celem PBDK jest uszczegółowienie celu nadrzędnego zawartego w Polityce Transportowej Państwa jakim jest rozwój podstawowej sieci krajowej głównie w zakresie.: - Stworzenia sieci autostrad - Stworzenia sieci dróg ekspresowych - Budowy obwodnic drogowych w miejscowościach dotkniętych wysoką uciążliwością ruchu tranzytowego z zachowaniem dbałości o ochronę tych obejść przed nową zabudową. Program wskazuje imiennie zadania priorytetowe do zrealizowania przy udziale środków finansowych z funduszy europejskich ( po wejściu Polski do Unii Europejskiej). Do chwili obecnej uchwalono następujące PBDK oraz aktualizacje : a) na lata zał. do uchwały RM nr 163/2007 z dnia 25 września 2007 r b) na lata zał. do uchwały RM nr 10/2011 z dnia 25 stycznia 2011 r c) na lata zał. do uchwały RM nr 93/2013 z dnia 4 czerwca 2013 r. d) na lata zał. do uchwały RM nr 189/2013 z dnia 1 października 2013 r. Programy z roku 2007 i 2011 wyznaczały listę zadań do realizacji w latach oraz listę zadań, których realizacja została przyspieszona w związku z organizacją EURO Program z roku 2007 zawierał listy zadań kończonych w okresie jego obowiązywania i zadań nowych. Program z roku 2011 stanowi uaktualnienie Programu z r Zawiera on 3 załączniki : Załącznik nr 1 Lista zadań inwestycyjnych, których realizacja rozpocznie się do 2013 r Ujęto w nim : A2 Konin Stryków, S5 Gniezno Poznań, S5 Kaczkowo Korzeńsko, S8 Syców Kępno Wieruszów, S11 obwodnicę zachodnią m. Poznania etap I i IIa, S11obwodnicę m. Ostrowa Wlkp. I etap. 3

4 Załącznik nr 1a Lista zadań priorytetowych których realizacja może zostać rozpoczęta do 2013 r. Ujęto w nim : S5 Znin Gniezno, S5 Poznań Kaczkowo ( Wrocław), S11 obwodnicę zachodnią m. Poznania etap. IIb, S11 obwodnicę m. Ostrowa Wlkp. II etap, obwodnicę m. Koźmina Wlkp. w ciągu dk nr 15. Załącznik nr 2 Lista zadań, których realizacja przewidywana jest po roku Zawarto w nim ciągi dróg : S10 Szczecin Piła Toruń, S11 Kołobrzeg Poznań Tarnowskie Góry oraz obwodnice : S11 Kępna, Jarocina oraz Wrześni w ciągu dk 15. W załączniku tym nie określono wartości zadań, podziału na odcinki realizacyjne ani lat realizacji. Dane te mają określać kolejne aktualizacje Programów Budowy Dróg Krajowych. Zgodnie z zapisami Programu istnieje możliwość przenoszenia inwestycji pomiędzy załącznikami, jednakże jest ona ograniczona jedynie do przesuwania zadań z zał. 1a do zał. nr 1 o ile nie zostanie przekroczony limit wydatków 82,8 mld zł na inwestycje objęte zał. nr 1. Wszystkie inne zmiany wymagają zmiany Programu BDK. II. REALIZACJA ZADAŃ Z PERSPEKTYWY FINANSOWEJ Do końca 2013 r na terenie województwa wielkopolskiego z Programu z 2007 r i Załącznika nr 1 Programu z 2011 r. zrealizowano : - zakończenie budowy autostrady A2 Konin Koło Dąbie dł. 45,6 km (100%) - drogi ekspresowe : S5 Gniezno Poznań dł. 35,5 km zakończono w 2012 r na EURO 2012 S8 Syców Kępno Wieruszów dł. 23,8 km na terenie województwa zakończono w 2013r S11 Poznań Kórnik dł. 14,8 km zakończono w 2008 r Drogi ekspresowe S5 i S8 realizowane były z Programu Operacyjnego Infrastruktura i Środowisko tj przy udziale środków unijnych. - obwodnice m. Wyrzyska w ciągu dk S10 dł. 7,8 km zakończono w 2010 r m. Ostrowa Wlkp. I etap w ciągu dk S11 dł. 6,0 km zakończono w 2010 r m. Konina w ciągu dk 25 dł. 1,8 km zakończono w 2008 r m. Nowych Skalmierzyc w ciągu dk 25 dł. 7,4 km zakończono w 2009 r. 4

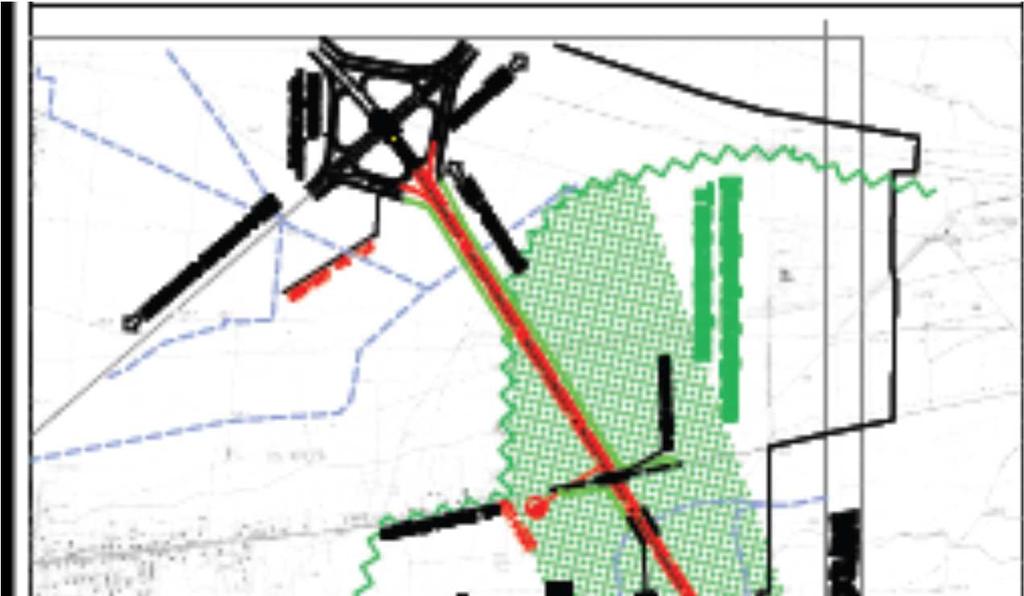

5 Zachodnią obwodnicę m. Poznania etap I i II a. - dł. 19,2 km w ciągu dk S11 dł. 1,6 km w ciągu dk S5 Etapy I i IIa ukończono w roku 2012 na EURO m. Rawicza w ciągu dk 36 dł. 7,9 km na terenie Wielkopolski zakończono w 2013r. Zadanie realizowane było w ramach budowy S5 odc. Kaczkowo Korzeńsko. W trakcie realizacji znajdują się drogi ekspresowe : S5 Poznań Wrocław odc. Kaczkowo Korzeńsko dł. 29,3 km zakończenie przewiduje się w IV kwartale 2014 r ( na terenie województwa dł. wynosi 24,2 km) S11 ostatni odcinek obwodnicy zachodniej miasta Poznania tj. etap. IIb dł. 5,3 km. Zakończenie robót przewiduje się w II półroczu roku Wykonawcą robót jest firma SKANSKA. Do końca 2014 r zostanie zrealizowane 100% dróg ekspresowych na terenie Wielkopolski przewidzianych Załącznikiem nr 1. Uwzględniając zadania będące w realizacji na koniec 2014 roku sieć dróg ekspresowych w Wielkopolsce będzie wynosić 145,9 km co stanowi 25,7 % całości tj. 567,0 km z tego: S5 będzie miała długość 69,1 km - 43% S8 23,8 km 100% S10 7,8 km 14% S11 45,3 km - 14% Taki będzie stan wyjściowy dla nowej perspektywy Stan dróg krajowych na dzień 1 stycznia 2014 r przedstawia poniższa mapa : 5

6 6

7 III. PERSPEKTYWA FINANSOWA W nowej perspektywie finansowej planowana jest kontynuacja realizacji inwestycji drogowych na drogach szybkiego ruchu w celu stworzenia spójnej sieci drogowej. Aby zachować ciągłość realizacji inwestycji drogowych i umożliwić GDDKiA uruchomienie postępowań przetargowych w roku 2013 co pozwoli na rozpoczęcie robót w roku 2014 czyli w pierwszym roku nowej perspektywy finansowej UE dokonano aktualizacji PBDK. Uchwałą nr 93/2013 Rady Ministrów z dnia 4 czerwca 2013 r do dotychczasowego Programu dodano załącznik nr 5, w którym została wskazana lista 9 inwestycji do realizacji w nowej perspektywie finansowej UE , dla których postępowanie przetargowe na wybór wykonawców robót zostaną uruchomione w 2013 r wraz z przewidywanym na ten cel limitem finansowym 35,73 mld zł W załączniku nr 5 na terenie województwa wielkopolskiego ujęto : Budowę dk S5 Bydgoszcz Poznań- Wrocław dł. 62,9 km na odcinkach : - Mielno Gniezno dł. 18,3 km - Poznań Wronczyn dł. 15,9 km - Radomicko Kaczkowo dł. 28,7 km oraz ( Korzeńsko Wrocław poza terenem Wielkopolski) W przygotowaniu znajduje się odc. dk S5 Wronczyn Radomicko dł. 34,6 km, który oczekuje na możliwość ogłoszenia przetargu - poprzez kolejną aktualizację PBDK. Dla budowy w/w odcinków drogi ekspresowej S5 ogłoszono przetargi w m-cach od czerwca do października 2013 r. Podpisanie umowy z wybranym wykonawcą przewiduje się około m-ca sierpnia/września 2014 r. Zakończenie robót przewiduje się po okresie 25 miesięcy od daty przekazania placu budowy tj. około połowy 2017 r. Od roku 2015 istnieje możliwość rozpoczęcia procedury przetargowej dla ostatniego odcinka dk S5 Wronczyn Radomicko dł. 34,6 km, w roku 2016 przewiduje się rozpoczęcie robót a zakończenie zadania w roku Daty mogą ulec zmianie w zależności od terminu aktualizacji PBDK. 7

8 8

9 9

10 Poniżej załącza się plany orientacyjne z przebiegami drogi ekspresowej S5 : - Mielno Gniezno ( 3 węzły drogowe : Mieleszyn, Gniezno Północ, Kłecko) - (A2) Poznań Wronczyn ( 3 węzły drogowe : Konarzewo, Stęszew, Mosina ) 10

11 - Wronczyn Radomicko ( 6 węzłów drogowych : Czempiń, Kościan Północ, Kościan Południe, Śmigiel Północ, Śmigiel Południe, Lipno) 11

12 - Radomicko Kaczkowo ( 3 węzły drogowe : Święciechowa, Leszno Zachód, Leszno Południe ) W nowej perspektywie finansowej obok kontynuacji budowy sieci dróg szybkiego ruchu planowana jest budowa obwodnic na drogach krajowych, których celem będzie wyprowadzenie ruchu ciężkiego poza centra miast. W roku 2013 Uchwałą nr 189/2013 Rady Ministrów z dnia 1 października 2013 r ukazał się również załącznik nr 6 do PBDK w którym ujęto niektóre inwestycje polegające na budowie obwodnic na drogach krajowych do realizacji w nowej perspektywie finansowej UE Na tę listę zadań ( 12 szt) konieczne jest zabezpieczenie kwoty 4,9 mld zł. Będzie ona pochodzić z Krajowego Funduszu Drogowego oraz refundacji z budżetu UE. Z terenu wielkopolski w załączniku nr 6 ujęto : - Budowę obwodnicy Jarocina w ciągu S11 o dł. 10,2 km (trasa zasadnicza) + 2,9 km łącznik do dk 11 łącznie 13,1 km - Budowę obwodnicy Ostrowa Wielkopolskiego w ciągu dk S11 II etap dł. 12,8 km 12

13 - obwodnica Jarocina ( 2 węzły drogowe : Mieszków, Jarocin) 13

14 - obwodnica Ostrowa Wlkp. ( 1 węzeł drogowy : Ostrów Południe d. Pruślin) 14

15 Dla w/w obwodnic w m-cu październiku 2013 r rozpoczęto procedurę przetargową. Podpisanie umowy z wykonawcą robót przewiduje się ok. m-ca maja br., a zakończenie robót ok. połowy roku Podstawowe parametry planowanych dróg ekspresowych : Klasa techniczna drogi : S ekspresowa Prędkość projektowa : 100 km/h Obciążenie nawierzchni : 115 KN/oś Ilość jezdni : dwie jezdnie dwupasowe drogi głównej Ilość pasów ruchu : 2x2 Docelowa ilość pasów ruchu : 2x3 Szerokość pasa ruchu : 3,5 m Szerokość pasa awaryjnego : 2,5 m Obsługa terenu poprzez system dróg serwisowych Obsługa podróżnych na MOP-ach Średnia grubość konstrukcji nawierzchni wynosi ca 70 cm, a razem z ulepszonym podłożem ok. 100 cm. Średni koszt budowy 1 km drogi ekspresowej to ca 30,0 mln zł W okresie do roku 2020 w latach AWSA przewiduje dobudowę 3-go pasa ruchu na autostradzie A2 najbardziej obciążonym odcinku od węzła Poznań Zachód do węzła Krzesiny na długości 17,0 km, gdyż podłączenie do autostrady A2 obwodnic m. Poznania zachodniej i wschodniej spowodowało wzrost wielkości ruchu do poj/dobę. IV. EFEKTY REALIZACJI ZADAŃ Z PBDK Podstawowym efektem realizacji będzie : - wykonanie 100 % odcinka drogi ekspresowej nr S5 w województwie tj. dł. 159,0 km - wykonanie obwodnic na najbardziej obciążonych odcinkach dróg krajowych: w Jarocinie ( wielkość ruchu wg pomiaru GPR z r wynosi p/d) w Ostrowie (wielkość ruchu wg pomiaru GPR z r wynosi p/d). Po w/w okresie wybudowane drogi ekspresowe będą miały długość 258,3 km i stanowić będą 46% całej planowanej sieci dróg ekspresowych województwa (567 km): S5 będzie wybudowana w całości (159 km) S8 będzie wybudowana w całości ( 23,8 km) S10 stanowić 14% (7,8 km ) całości (55 km) tj. bez zmian S11 stanowić będzie 21%( 67,7 km ) całości (329 km). 15

16 V. PILNE POTRZEBY BUDOWY DRÓG KRAJOWYCH W HORYZONCIE CZASOWYM DO 2020 R. UJĘTE W PBDK Jak wspomniano powyżej w PBDK wymienione zostały imiennie takie zadania jak : - budowa obwodnicy m. Kępna w c. dk S11 dł. 12,2 km - budowa obwodnicy m. Kożmina w c. dk 15 Krotoszyn Jarocin dł. 5,9 km. Zadania te w chwili obecnej nie uzyskały finansowania i nie znalazły się w załącznikach aktualizujących PBDK. Obwodnica m. Kępna. Obwodnica ta planowana była do realizacji równocześnie z budową dk S8 Syców Kępno Wieruszów. Węzeł Kępno Krążkowy na dk S8 i S11 miał stanowić podłączenie miasta powiatowego Kępno do dróg ekspresowych i odciążyć centrum od ruchu tranzytowego. Wybudowana została droga S8. Trwają starania o ujęcie budowy obwodnicy w ciągu dk S11 w aktualizacji PBDK. Koszt obwodnicy to ca 475,0 mln. zł. Złożony został do Wojewody Wielkopolskiego wniosek o uzyskanie decyzji ZRID i w zależności od możliwości finansowania będzie realizowana część zadania, całość lub postępowanie zostanie zawieszone. 16

17 Obwodnica m. Koźmina. Obwodnica jest całkowicie przygotowana do realizacji. Posiada PnB ( Pozwolenie na budowę) i ma wykupione grunty. Koszt tej obwodnicy to 74,0 mln. zł. 17

18 POZA PBDK Z uwagi na znaczenie dk nr 11 dla województwa wielkopolskiego oraz obciążenie ruchem tut. Oddział widzi potrzebę przyspieszenia realizacji następujących obwodnic : - m. Piły i Ujścia w ciągu dk S10/S11 Zabudowa obu miast nie pozwala na bezpieczne i płynne przeprowadzenie ruchu. Zadanie o długości 24,3 km jest już od kilku lat przygotowywane do realizacji. Trasa obwodnicy przebiega przez tereny NATURA 2000 których granice ulegają ciągłym zmianom. Opracowane zostało STEŚ i trwają uzgodnienia i opiniowanie materiałów do decyzji środowiskowej. W I kwartale br. przewiduje się złożenie wniosku o wydanie decyzji o środowiskowych uwarunkowaniach, która wyznaczy wariant obwodnicy do realizacji. - m. Obornik w ciągu dk S11 Oddanie do ruchu zachodniej całego odcinka obwodnicy m. Poznania spowoduje upłynnienie ruchu, który napotka na duże utrudnienia w terenie zabudowanym miasta Oborniki. Ruch na odcinku dk nr 11 Oborniki Poznań wg pomiaru GPR z 2010 r wynosi p/d. ( w okresie letnim nawet p/d). Widzi się pilną potrzebę budowy połączenia dk S!! obwodnicy Obornik z węzłem Poznań Północ o długości ca 22,3 km. Dla odcinka z uwagi na brak w PBDK nie uzyskano środków finansowych na prace przygotowawcze. VI. POTRZEBY BUDOWY DRÓG KRAJOWYCH W HORYZONCIE CZASOWYM PO 2020 R. Po roku 2020 konieczna będzie kontynuacja budowy kolejnych odcinków dróg ekspresowych o łącznej długości 308,5 km tj. : - S10 Wałcz Piła Wyrzysk dł. 47,2 km - S11 Gr. województwa Piła Poznań Ostrów Kępno gr. woj. dł. 261,3 km tak by zrealizować cały układ dróg ekspresowych w województwie o długości 567,0 km 18

19 19

20 DZIĘKUJĘ ZA UWAGĘ 20

Inwestycje drogowe GDDKiA realizowane w Wielkopolsce

Inwestycje drogowe GDDKiA realizowane w Wielkopolsce Generalna Dyrekcja Dróg Krajowych i Autostrad Inwestycje drogowe GDDKiA realizowane w Wielkopolsce Poznań, 17 listopada 2015r. Danuta Hryniewiecka Z-ca Dyrektora ds. Inwestycji 1 GDDKiA zarządza siecią

Bardziej szczegółowo

z dnia 5 sierpnia 2014 r. zmieniająca uchwałę w sprawie ustanowienia programu wieloletniego pod nazwą Program Budowy Dróg Krajowych na lata 2011 2015

z dnia 5 sierpnia 2014 r. zmieniająca uchwałę w sprawie ustanowienia programu wieloletniego pod nazwą Program Budowy Dróg Krajowych na lata 2011 2015 RM-111-150-14 U C H WA Ł A N R 1 5 8 / 2 0 1 4 R A D Y M I N I S T R Ó W z dnia 5 sierpnia 2014 r. zmieniająca uchwałę w sprawie ustanowienia programu wieloletniego pod nazwą Program Budowy Dróg Krajowych

Bardziej szczegółowo

Uwagi do projektu uchwały Rady Ministrów w sprawie zmiany "Programu Budowy Dróg Krajowych na lata ".

Uwagi do projektu uchwały Rady Ministrów w sprawie zmiany Programu Budowy Dróg Krajowych na lata . Autorskie opracowanie mgr inż. Roberta Łubińskiego (Szczecin) Uwagi do projektu uchwały Rady Ministrów w sprawie zmiany "Programu Budowy Dróg Krajowych na lata 2011-2015". Mając na uwadze planowaną kontynuację

Bardziej szczegółowo

Stan zaawansowania realizacji projektów kluczowych Polski Zachodniej

Stan zaawansowania realizacji projektów kluczowych Polski Zachodniej Stan zaawansowania realizacji projektów kluczowych Polski Zachodniej Spotkanie Zespołu Roboczego ds. Strategii Rozwoju Polski Zachodniej 2020 Wrocław 28.04.2015 r. 1. Odrzańska Droga Wodna koordynacja:

Bardziej szczegółowo

Realizacja drogi ekspresowej S10 w województwie zachodniopomorskim

Realizacja drogi ekspresowej S10 w województwie zachodniopomorskim Realizacja drogi ekspresowej S10 w województwie zachodniopomorskim S10 S10 do Droga S10 na mapie Polski Docelowa długość: ok. 460 km Łączna długość 157 km Istniejące: 13,8 km W realizacji: 24,2 m Razem:

Bardziej szczegółowo

Droga ekspresowa S6 GDDKiA O/Szczecin. Konferencja "S6 - Nadmorski szlak inwestycyjny"

Droga ekspresowa S6 GDDKiA O/Szczecin. Konferencja S6 - Nadmorski szlak inwestycyjny Droga ekspresowa S6 GDDKiA O/Szczecin Konferencja "S6 - Nadmorski szlak inwestycyjny" Słupsk, 14.09.2015 Sieć dróg w zarządzie Oddziału GDDKiA w Szczecinie Rejon Koszalin klasa A klasa S klasa GP klasa

Bardziej szczegółowo

Rozwój sieci dróg krajowych. w Polsce północno - wschodniej

Rozwój sieci dróg krajowych. w Polsce północno - wschodniej Rozwój sieci dróg krajowych Rozwój sieci dróg na krajowych Warmii i Mazurach w Polsce północno - wschodniej Ostróda, 2 października 2017 r. Ostróda, 25 lutego 2017 Stan zaawansowania inwestycji drogowych

Bardziej szczegółowo

Zachodnia Obwodnica Szczecina w ciągu drogi S6 i realizacja inwestycji GDDKiA O/Szczecin. Szczecin

Zachodnia Obwodnica Szczecina w ciągu drogi S6 i realizacja inwestycji GDDKiA O/Szczecin. Szczecin Zachodnia Obwodnica Szczecina w ciągu drogi S6 i realizacja inwestycji GDDKiA O/Szczecin Szczecin Stan formalno-prawny inwestycji Od 2009 roku trwały prace nad dokumentacją studialną. W 2011 roku wydano

Bardziej szczegółowo

Prawne i finansowe uwarunkowania funkcjonowania systemu administracji drogowej. 14 listopad 2011 r.

Prawne i finansowe uwarunkowania funkcjonowania systemu administracji drogowej. 14 listopad 2011 r. Prawne i finansowe uwarunkowania funkcjonowania systemu administracji drogowej 14 listopad 2011 r. Polska jedno z kluczowych wewnętrznych węzłów transportowych UE i brama UE na Europę Wschodnią 26% dróg

Bardziej szczegółowo

RAPORT ROCZNY 2009. 17 grudnia 2009 r.

RAPORT ROCZNY 2009. 17 grudnia 2009 r. 17 grudnia 2009 r. Sytuacja wyjściowa Cele załoŝone na początku 2009 roku: liberalizacja wymagań przetargowych zwiększenie potencjału wykonawczego przyspieszenie procesu przygotowania inwestycji maksymalizacja

Bardziej szczegółowo

GDDKiA Oddział Gdańsk

GDDKiA Oddział Gdańsk Stan zaawansowania przygotowań trasy ekspresowej S6 do realizacji w woj. pomorskim GDDKiA Oddział Gdańsk 30.03.2015r. Planowany rozwój sieci dróg krajowych w województwie pomorskim Droga ekspresowa S6

Bardziej szczegółowo

GENERALNA DYREKCJA DRÓG KRAJOWYCH I AUTOSTRAD ODDZIAŁ W KATOWICACH 1

GENERALNA DYREKCJA DRÓG KRAJOWYCH I AUTOSTRAD ODDZIAŁ W KATOWICACH 1 GENERALNA DYREKCJA DRÓG KRAJOWYCH I AUTOSTRAD ODDZIAŁ W KATOWICACH 1 Oddział Generalnej Dyrekcji Dróg Przebudowa węzła stan Krajowych projektowany i Autostrad w Katowicach administruje na terenie woj.

Bardziej szczegółowo

Inwestycje w ramach PBDK , ze szczególnym uwzględnieniem perspektywy budowy drogi S12. Puławy 5 kwietnia 2018 r.

Inwestycje w ramach PBDK , ze szczególnym uwzględnieniem perspektywy budowy drogi S12. Puławy 5 kwietnia 2018 r. Inwestycje w ramach PBDK 2014-2023, ze szczególnym uwzględnieniem perspektywy budowy drogi S12 Puławy 5 kwietnia 2018 r. Sieć dróg w zarządzie Oddziału w Lublinie klasa S klasa GP klasa G 89,066 km 898,852

Bardziej szczegółowo

S.T.I. Polska Sp. z o.o. Maj - Czerwiec 2019 r.

S.T.I. Polska Sp. z o.o. Maj - Czerwiec 2019 r. S.T.I. Polska Sp. z o.o. Maj - Czerwiec 2019 r. PORZĄDEK SPOTKANIA Wprowadzenie Przedmiot inwestycji Cel spotkania Cel inwestycji Stan dróg krajowych Lokalizacja inwestycji Omówienie rozwiązań projektowych

Bardziej szczegółowo

Wykonane i planowane do realizacji zadania na drogach krajowych na terenie działania GDDKiA Rejon Zamość

Wykonane i planowane do realizacji zadania na drogach krajowych na terenie działania GDDKiA Rejon Zamość Wykonane i planowane do realizacji zadania na drogach krajowych na terenie działania GDDKiA Rejon Zamość Mapa sieci dróg krajowych w województwie lubelskim w tym teren działania Rejonu Zamość Długość odcinków

Bardziej szczegółowo

GDDKiA O/Opole Inwestycje planowane do realizacji w perspektywie do r. 2023

GDDKiA O/Opole Inwestycje planowane do realizacji w perspektywie do r. 2023 GDDKiA O/Opole Inwestycje planowane do realizacji w perspektywie do r. 2023 Sieć dróg w zarządzie Oddziału w Opolu klasa A klasa GP klasa G 87,7 km 344,3 km 321,8 km Rejon Brzeg Rejon Kluczbork łącznie

Bardziej szczegółowo

Zamierzenia inwestycyjne w regionie lubelskim. ujęte w PBDK

Zamierzenia inwestycyjne w regionie lubelskim. ujęte w PBDK Zamierzenia inwestycyjne w regionie lubelskim ujęte w PBDK 2014-2023 Sieć dróg w zarządzie Oddziału w Lublinie klasa S klasa GP klasa G 89,066 km 898,873 km 51,497 km RAZEM: 1 039,436 km Obiekty mostowe

Bardziej szczegółowo

VI Dni Techniki Pomorza Zachodniego 2015 PRZYSZŁOŚĆ PASAŻERSKIEGO RYNKU USŁUG TRANSPORTOWYCH W WOJEWÓDZTWIE ZACHODNIOPOMORSKIM

VI Dni Techniki Pomorza Zachodniego 2015 PRZYSZŁOŚĆ PASAŻERSKIEGO RYNKU USŁUG TRANSPORTOWYCH W WOJEWÓDZTWIE ZACHODNIOPOMORSKIM VI Dni Techniki Pomorza Zachodniego 2015 PRZYSZŁOŚĆ PASAŻERSKIEGO RYNKU USŁUG TRANSPORTOWYCH W WOJEWÓDZTWIE ZACHODNIOPOMORSKIM dr hab. prof. US Wojciech Drożdż Kierownik Katedry Gospodarki Światowej i

Bardziej szczegółowo

Droga ekspresowa S6. Posiedzenie Walnego Zebrania Członków Stowarzyszenia Samorządowego S6

Droga ekspresowa S6. Posiedzenie Walnego Zebrania Członków Stowarzyszenia Samorządowego S6 Droga ekspresowa S6 Posiedzenie Walnego Zebrania Członków Stowarzyszenia Samorządowego S6 Słupsk, 30.03.2015 Przebieg drogi ekspresowej S6 w docelowej sieci drogowej regionu Droga S6 parametry techniczne

Bardziej szczegółowo

Program Budowy Dróg Krajowych na lata

Program Budowy Dróg Krajowych na lata Program Budowy Dróg Krajowych na lata 2011-2015 26 stycznia 2011 - dlaczego zaszła konieczność zmiany Programu zatwierdzonego w 2007 roku? Program przyjęty przez RM nie posiada przyjętej strategicznej

Bardziej szczegółowo

Drogi krajowe na Opolszczyźnie podsumowanie roku 2013 oraz plany na rok 2014

Drogi krajowe na Opolszczyźnie podsumowanie roku 2013 oraz plany na rok 2014 Drogi krajowe na Opolszczyźnie podsumowanie roku 2013 oraz plany na rok 2014 Opole, grudzień 2013 1 Sieć dróg krajowych województwa opolskiego Długość sieci dróg krajowych w województwie opolskim: 855,570

Bardziej szczegółowo

Program Budowy Dróg Krajowych na lata 2014-2023. Kielce 14.05.2015 r.

Program Budowy Dróg Krajowych na lata 2014-2023. Kielce 14.05.2015 r. Program Budowy Dróg Krajowych na lata 2014-2023 Kielce 14.05.2015 r. Do czego dążymy Docelowa sieć dróg ekspresowych i autostrad została określona w rozporządzeniu Rady Ministrów z dnia 15 maja 2004 r.

Bardziej szczegółowo

ROZDZIAŁ III RUCH DROGOWY

ROZDZIAŁ III RUCH DROGOWY ROZDZIAŁ III RUCH DROGOWY 1. Materiały wyjściowe W analizie ruchu drogowego wykorzystano następujące opracowania: Ruch drogowy 2000 opracowany przez Biuro Projektowo Badawcze Dróg i Mostów Sp. z o.o. Transprojekt

Bardziej szczegółowo

Via Carpatia Przebieg, stan przygotowań i realizacji na terenie działania Oddziału Białystok

Via Carpatia Przebieg, stan przygotowań i realizacji na terenie działania Oddziału Białystok Via Carpatia Przebieg, stan przygotowań i realizacji na terenie działania Oddziału Maciej Gorysz RZESZÓW 29 czerwca 2016 Via Carpatia w Europie Via Carpatia to szlak drogowy łączący kraje bałtyckie z Europą

Bardziej szczegółowo

Sieć dróg krajowych na Podkarpaciu po zakończeniu realizacji Programu Budowy Dróg Krajowych (z perspektywą do 2025)

Sieć dróg krajowych na Podkarpaciu po zakończeniu realizacji Programu Budowy Dróg Krajowych (z perspektywą do 2025) Sieć dróg krajowych na Podkarpaciu po zakończeniu realizacji Programu Budowy Dróg Krajowych 2014-2023 (z perspektywą do 2025) Sieć dróg w zarządzie Oddziału w Rzeszowie na 31.10.2017 klasa A 166,3 km Rejon

Bardziej szczegółowo

Inwestycje Oddziału. Generalna Dyrekcja Dróg Krajowych i Autostrad. w Bydgoszczy

Inwestycje Oddziału. Generalna Dyrekcja Dróg Krajowych i Autostrad. w Bydgoszczy Oddział w Bydgoszczy Inwestycje Oddziału Generalna Dyrekcja Dróg Krajowych i Autostrad w Bydgoszczy Sejmik Województwa Kujawsko Pomorskiego 25 maj 2015r. Generalna Dyrekcja Dróg Krajowych i Autostrad ZADANIA

Bardziej szczegółowo

BUDOWA DROGI EKSPRESOWEJ S-5 NA ODCINKU KORZEŃSKO WĘZEŁ WIDAWA WROCŁAW

BUDOWA DROGI EKSPRESOWEJ S-5 NA ODCINKU KORZEŃSKO WĘZEŁ WIDAWA WROCŁAW BUDOWA DROGI EKSPRESOWEJ S-5 NA ODCINKU KORZEŃSKO WĘZEŁ WIDAWA WROCŁAW 1. WPROWADZENIE Zgodnie z Rozporządzeniem Rady Ministrów z dnia 15 maja 2004 r. (Dz. U. Nr 128 poz. 1334) w sprawie sieci autostrad

Bardziej szczegółowo

GDDKiA O/Szczecin Stan obecny sieci drogowej oraz Inwestycje planowane do realizacji do 2023 r.

GDDKiA O/Szczecin Stan obecny sieci drogowej oraz Inwestycje planowane do realizacji do 2023 r. GDDKiA O/Szczecin Stan obecny sieci drogowej oraz Inwestycje planowane do realizacji do 2023 r. Sieć dróg w zarządzie Oddziału GDDKiA w Szczecinie Rejon Koszalin klasa A 25,3 km klasa S 123,7 km klasa

Bardziej szczegółowo

Projekt. tymczasowej organizacji ruchu drogowego dla oznakowania na czas budowy drogi ekspresowej S-7 Zadanie 1: Koszwały - Nowy Dwór Gdański

Projekt. tymczasowej organizacji ruchu drogowego dla oznakowania na czas budowy drogi ekspresowej S-7 Zadanie 1: Koszwały - Nowy Dwór Gdański Projekt tymczasowej organizacji ruchu drogowego dla oznakowania na czas budowy drogi ekspresowej S-7 Zadanie 1: Koszwały - Nowy Dwór Gdański Projekt nr S7.1/29/17 PROJEKTANT: Grzegorz Graban Gdańsk, luty

Bardziej szczegółowo

2,7 tys. km tras szybkiego ruchu

2,7 tys. km tras szybkiego ruchu Geoinżynieria DROGI Agata Sumara Geoinżynieria 2,7 tys. km tras szybkiego ruchu Sieć dróg krajowych w 2013 r. W ubiegłym roku sieć szybkich dróg zwiększyła się o ponad 300 km, w tym około 120 km autostrad

Bardziej szczegółowo

Inwestycje na drogach krajowych Warmii i Mazur: stan realizacji i perspektywy. Lidzbark Warmiński, 6 października 2015

Inwestycje na drogach krajowych Warmii i Mazur: stan realizacji i perspektywy. Lidzbark Warmiński, 6 października 2015 Inwestycje na drogach krajowych Warmii i Mazur: stan realizacji i perspektywy Lidzbark Warmiński, 6 października 2015 Inwestycje zrealizowane W latach 2004 2014 w województwie warmińsko-mazurskim wybudowano

Bardziej szczegółowo

Inwestycje GDDKiA O/Szczecin Droga S3 Świnoujście - Szczecin

Inwestycje GDDKiA O/Szczecin Droga S3 Świnoujście - Szczecin Inwestycje GDDKiA O/Szczecin Droga S3 Świnoujście - Szczecin Sieć dróg w zarządzie Oddziału GDDKiA w Szczecinie Rejon Koszalin klasa A klasa S klasa GP klasa G 25 km 124 km 507 km 386 km Rejon Szczecin

Bardziej szczegółowo

ATMOTERM S.A. EKSPERTYZA

ATMOTERM S.A. EKSPERTYZA ATMOTERM S.A. Inteligentne rozwiązania aby chronić środowisko EKSPERTYZA w zakresie efektu działań prowadzonych na terenie Województwa Wielkopolskiego, w strefach z przekroczeniami dopuszczalnych norm

Bardziej szczegółowo

Droga ekspresowa S7 Białobrzegi - Jedlińsk. Rola dróg samorządowych w systemie transportowym kraju, obowiązki zarządców dróg

Droga ekspresowa S7 Białobrzegi - Jedlińsk. Rola dróg samorządowych w systemie transportowym kraju, obowiązki zarządców dróg Droga ekspresowa S7 Białobrzegi - Jedlińsk Rola dróg samorządowych w systemie transportowym kraju, obowiązki zarządców dróg Luty 2010 Budujemy wspólny dom drogi krajowe + drogi samorządowe = infrastruktura

Bardziej szczegółowo

DROGI (2015) Warszawa, październik 2008 r.

DROGI (2015) Warszawa, październik 2008 r. DROGI 2008 2012 (2015) Warszawa, październik 2008 r. SIEĆ DRÓG KRAJOWYCH NA TERENIE WOJEWÓDZTWA MAZOWIECKIEGO Stan sieci dróg krajowych na dzień 30.09.2008 r.: -długość dróg krajowych ogółem 2 176,3 km,

Bardziej szczegółowo

euro na EURO Podpisanie Umów o dofinansowanie projektów realizowanych w ramach PROGRAMU OPERACYJNEGO INFRASTRUKTURA i ŚRODOWISKO Warszawa, r Finansowanie projektów infrastrukturalnych w ramach PO IiŚ (mln

Bardziej szczegółowo

WOJEWÓDZKI PROGRAM BUDOWY I MODERNIZACJI DRÓG WOJEWÓDZKICH NA LATA

WOJEWÓDZKI PROGRAM BUDOWY I MODERNIZACJI DRÓG WOJEWÓDZKICH NA LATA WOJEWÓDZKI PROGRAM BUDOWY I MODERNIZACJI DRÓG WOJEWÓDZKICH NA LATA 2012-2020 listopad 2012 r. Zarząd Dróg Wojewódzkich w Zielonej Górze WOJEWÓDZKI PROGRAM BUDOWY I MODERNIZACJI DRÓG WOJEWÓDZKICH NA LATA

Bardziej szczegółowo

ZARZĄD DRÓG WOJEWÓDZKICH W OPOLU PREZENTUJE

ZARZĄD DRÓG WOJEWÓDZKICH W OPOLU PREZENTUJE ZARZĄD DRÓG WOJEWÓDZKICH W OPOLU PREZENTUJE MAPA Z SIECIĄ DRÓG Sied dróg wojewódzkich opolszczyzny obejmuje 947 km dróg w ciągach których zlokalizowane są 153 obiekty mostowe i około 800 przepustów drogowych

Bardziej szczegółowo

Inwestycje Oddziału GDDKiA w Lublinie ujęte w Programie Budowy Dróg Krajowych Lublin, 29 listopada 2018 r.

Inwestycje Oddziału GDDKiA w Lublinie ujęte w Programie Budowy Dróg Krajowych Lublin, 29 listopada 2018 r. Inwestycje Oddziału GDDKiA w Lublinie ujęte w Programie Budowy Dróg Krajowych 2014-2023 Lublin, 29 listopada 2018 r. Sieć dróg w zarządzie Oddziału w Lublinie klasa S klasa GP klasa G 101,798 km 865,561

Bardziej szczegółowo

Projekt nr S7.1/09/16

Projekt nr S7.1/09/16 Projekt tymczasowej organizacji ruchu drogowego dla oznakowania na czas budowy drogi ekspresowej S-7 Zadanie 1: Koszwały - Nowy Dwór Gdański Projekt nr S7.1/09/16 PROJEKTANT: Grzegorz Graban Gdańsk, maj

Bardziej szczegółowo

Aktualizacja Programu Budowy Dróg Krajowych na lata (z perspektywą do 2025 r.). Konferencja prasowa 1 sierpnia 2017 r.

Aktualizacja Programu Budowy Dróg Krajowych na lata (z perspektywą do 2025 r.). Konferencja prasowa 1 sierpnia 2017 r. Aktualizacja Programu Budowy Dróg Krajowych na lata 2014-2023 (z perspektywą do 2025 r.). Konferencja prasowa 1 sierpnia 2017 r. Plan budowy obwodnic w woj. opolskim w ramach Programu Uchwałą Rady Ministrów

Bardziej szczegółowo

Szanowna Pani Marszałek! W odpowiedzi na interpelację Pana posła Edwarda Siarki, przesłaną przy piśmie z dnia 20 kwietnia 2012 r.

Szanowna Pani Marszałek! W odpowiedzi na interpelację Pana posła Edwarda Siarki, przesłaną przy piśmie z dnia 20 kwietnia 2012 r. Szanowna Pani Marszałek! W odpowiedzi na interpelację Pana posła Edwarda Siarki, przesłaną przy piśmie z dnia 20 kwietnia 2012 r., znak SPS- 023-3869/12, w sprawie budowy drogi ekspresowej S7 Kraków Zakopane

Bardziej szczegółowo

17.11.2009 na posiedzeniu Komisji Oceny Przedsięwzięć Inwestycyjnych przy Generalnym Dyrektorze DKiA przyjęto STE dla drogi S6.

17.11.2009 na posiedzeniu Komisji Oceny Przedsięwzięć Inwestycyjnych przy Generalnym Dyrektorze DKiA przyjęto STE dla drogi S6. S6 Goleniów - Koszalin I. Podstawowe informacje o inwestycji - długość 116,9 km - obecny etap w przygotowaniu - lata realizacji po roku 2013 etap zrealizowany: studium techniczno ekonomiczne: 10.2009 17.11.2009

Bardziej szczegółowo

Autostrada A4 Krzywa-Wrocław

Autostrada A4 Krzywa-Wrocław u Autostrada A4 Krzywa-Wrocław Projekt ten, współfinansowany przez Unię Europejską, przyczynia się do zmniejszania różnic społecznych i gospodarczych pomiędzy obywatelami Unii. Informacje podstawowe Całkowity

Bardziej szczegółowo

Poprawa infrastruktury drogowej na drogach krajowych Warmii i Mazur

Poprawa infrastruktury drogowej na drogach krajowych Warmii i Mazur Poprawa infrastruktury drogowej na drogach krajowych Warmii i Mazur Olsztyn, 2 grudnia 2016 r. Stan zaawansowania inwestycji drogowych realizowanych przez GDDKiA O/Olsztyn Obecnie w budowie znajduje się

Bardziej szczegółowo

dr Jarosław Pasek Dyrektor Departamentu Funduszy UE, Ministerstwo Infrastruktury

dr Jarosław Pasek Dyrektor Departamentu Funduszy UE, Ministerstwo Infrastruktury dr Jarosław Pasek Dyrektor Departamentu Funduszy UE, Środki UE przeznaczone na transport Wielkość środków UE w sektorze transportu [w mld EUR] 20,0 15,0 10,0 5,0 0,0 4,0 mld 19,4 mld Kwota środków UE przeznaczona

Bardziej szczegółowo

GENERALNA DYREKCJA DRÓG KRAJOWYCH I AUTOSTRAD ODDZIAŁ W KATOWICACH 1

GENERALNA DYREKCJA DRÓG KRAJOWYCH I AUTOSTRAD ODDZIAŁ W KATOWICACH 1 GENERALNA DYREKCJA DRÓG KRAJOWYCH I AUTOSTRAD ODDZIAŁ W KATOWICACH 1 Oddział Generalnej Dyrekcji Dróg Krajowych Przebudowa węzła stan projektowany i Autostrad w Katowicach administruje na terenie woj.

Bardziej szczegółowo

Warszawa, 11 grudnia 2013 r.

Warszawa, 11 grudnia 2013 r. Warszawa, 11 grudnia 2013 r. Fakty perspektywa 2007-2013 Zadania postawione przed GDDKiA Znacząca poprawa stanu krajowej infrastruktury drogowej poprzez nowe inwestycje Efektywne wykorzystanie środków

Bardziej szczegółowo

Droga ekspresowa S-8 na odcinku Augustów-Suwałki

Droga ekspresowa S-8 na odcinku Augustów-Suwałki Droga ekspresowa S-8 na odcinku Augustów-Suwałki Trasa Augustów-Suwałki a Via Baltica Trasa Augustów-Suwałki to część planowanej transeuropejskiej trasy tranzytowej Via Baltica. Będzie to najkrótsza droga

Bardziej szczegółowo

Rozwój i działania podejmowane w zakresie infrastruktury drogowej w ostatniej dekadzie z wyszczególnieniem województwa podkarpackiego

Rozwój i działania podejmowane w zakresie infrastruktury drogowej w ostatniej dekadzie z wyszczególnieniem województwa podkarpackiego Rozwój i działania podejmowane w zakresie infrastruktury drogowej w ostatniej dekadzie z wyszczególnieniem województwa podkarpackiego Rafał Nowak Kierujący Departamentem Dróg i Autostrad, Ministerstwo

Bardziej szczegółowo

Projekty transportowe Polski Zachodniej Transgraniczne Forum Samorządowe Polski Zachodniej

Projekty transportowe Polski Zachodniej Transgraniczne Forum Samorządowe Polski Zachodniej Projekty transportowe Polski Zachodniej Zielona Góra, 28 maja 2015 r. Odrzańska Droga Wodna Cel projektu: przywrócenie III klasy żeglowności zapewnienie głębokości 1,8 m przywrócenie i rozwój transportu

Bardziej szczegółowo

Przebieg autostrad i dróg ekspresowych w Polsce: czy potrzebne są zmiany?

Przebieg autostrad i dróg ekspresowych w Polsce: czy potrzebne są zmiany? Przebieg autostrad i dróg ekspresowych w Polsce: czy potrzebne są zmiany? Prof. Wojciech Suchorzewski POLITECHNIKA WARSZAWSKA WYDZIAŁ INŻYNIERII LĄDOWEJ INSTYTUT DRÓG I MOSTÓW Wschodnie Forum Drogowe "Dlaczego

Bardziej szczegółowo

STUDIUM TECHNICZNO- EKONOMICZNO- ŚRODOWISKOWE Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział w Kielcach, ul. Paderewskiego 43/45, Kielce

STUDIUM TECHNICZNO- EKONOMICZNO- ŚRODOWISKOWE Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział w Kielcach, ul. Paderewskiego 43/45, Kielce Nazwa obiektu: Budowa obwodnicy Opatowa w ciągu drogi S74 i DK9 Etap projektu: Zamawiający: Wykonawca: STUDIUM TECHNICZNO- EKONOMICZNO- ŚRODOWISKOWE Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział

Bardziej szczegółowo

Droga ekspresowa S-7 na obszarze Gminy Iwanowice

Droga ekspresowa S-7 na obszarze Gminy Iwanowice Droga ekspresowa S-7 na obszarze Gminy Iwanowice Spotkanie robocze z radnymi i sołtysami w dniu 3 grudnia 2015 r. Opracowano na podstawie dokumentów udostępnionych przez GDDKiA Listopad 2015 r. J. Czyżewski

Bardziej szczegółowo

S19. Budowa odcinka drogi S19 Lublin - Lubartów

S19. Budowa odcinka drogi S19 Lublin - Lubartów Budowa odcinka drogi Lublin - Lubartów Trasa ekspresowa Miała być częścią drogi Via Carpatia łączącej południe Europy (Thesaloniki) z krajami nadbałtyckimi (Kłajpeda), Nie została wpisana przez Parlament

Bardziej szczegółowo

INWESTYCJE KOMPLEMENTARNE DLA SIECI DRÓG KRAJOWYCH. Lesław Kornak Dyrektor Departamentu Dróg i Publicznego Transportu Zbiorowego UMWP

INWESTYCJE KOMPLEMENTARNE DLA SIECI DRÓG KRAJOWYCH. Lesław Kornak Dyrektor Departamentu Dróg i Publicznego Transportu Zbiorowego UMWP INWESTYCJE KOMPLEMENTARNE DLA SIECI DRÓG KRAJOWYCH Lesław Kornak Dyrektor Departamentu Dróg i Publicznego Transportu Zbiorowego UMWP Sieć dróg wojewódzkich województwa podkarpackiego Łączna długość dróg

Bardziej szczegółowo

STUDIUM TECHNICZNO - EKONOMICZNO - ŚRODOWISKOWE

STUDIUM TECHNICZNO - EKONOMICZNO - ŚRODOWISKOWE STUDIUM TECHNICZNO - EKONOMICZNO - ŚRODOWISKOWE budowy obwodnicy Radomia w ciągu drogi krajowej nr 7 na parametrach drogi ekspresowej Inwestor : Generalna Dyrekcja Dróg Krajowych i Autostrad, Oddział w

Bardziej szczegółowo

Plany budowy dróg krajowych w regionie podlaskim

Plany budowy dróg krajowych w regionie podlaskim Plany budowy dróg krajowych w regionie podlaskim Krzysztof Kondraciuk Generalny Dyrektor Dróg Krajowych i Autostrad Podlaska Debata Drogowa, 20 lutego 2017 r. Przebieg dróg ekspresowych w woj. podlaskim

Bardziej szczegółowo

Informacja na temat zaawansowania prac związanych z realizacją II-go etapu obwodnicy Puław

Informacja na temat zaawansowania prac związanych z realizacją II-go etapu obwodnicy Puław Informacja na temat zaawansowania prac związanych z realizacją II-go etapu obwodnicy Puław Zaprojektowanie i budowa drogi ekspresowej S17 Garwolin Kurów na odcinku granica województwa mazowieckiego i lubelskiego

Bardziej szczegółowo

1. NAZWA PROJEKTU Rozbudowa drogi wojewódzkiej nr 222 na odcinku Gdańsk Starogard Gdański

1. NAZWA PROJEKTU Rozbudowa drogi wojewódzkiej nr 222 na odcinku Gdańsk Starogard Gdański 1. NAZWA PROJEKTU Rozbudowa drogi wojewódzkiej nr 222 na odcinku Gdańsk Starogard Gdański 2. DANE PODSTAWOWE Lokalizacja: - Województwo: pomorskie - Powiat: gdański i starogardzki, - Gmina: Gdańsk, Pruszcz

Bardziej szczegółowo

STUDIUM TECHNICZNO EKONOMICZNO ŚRODOWISKOWE BUDOWY DROGI EKSPRESOWEJ S6 LĘBORK CHWASZCZYNO (GDYNIA WIELKI KACK)

STUDIUM TECHNICZNO EKONOMICZNO ŚRODOWISKOWE BUDOWY DROGI EKSPRESOWEJ S6 LĘBORK CHWASZCZYNO (GDYNIA WIELKI KACK) STUDIUM TECHNICZNO EKONOMICZNO ŚRODOWISKOWE BUDOWY DROGI EKSPRESOWEJ S6 LĘBORK CHWASZCZYNO (GDYNIA WIELKI KACK) Projektowany odcinek drogi S6 na tle docelowej sieci autostrad i dróg ekspresowych A autostrada,

Bardziej szczegółowo

Stan obecny i plany inwestycyjne. Generalnej Dyrekcji Dróg Krajowych i Autostrad

Stan obecny i plany inwestycyjne. Generalnej Dyrekcji Dróg Krajowych i Autostrad Dni Inżyniera Budownictwa 21 maja 2014 r. Stan obecny i plany inwestycyjne Generalnej Dyrekcji Dróg Krajowych i Autostrad dr Mieczysława Cellary- p.o. Dyrektora GDDKiA w Poznaniu 1 Długość dróg krajowych

Bardziej szczegółowo

Dłuższa sieć szybkich dróg

Dłuższa sieć szybkich dróg Obecnie mamy w Polsce ok. 2038 km dróg ekspresowych. Ostatnio S8 połączyła Białystok z Warszawą, S7 Trójmiasto z województwem mazowieckim, a do końca grudnia S3 będzie można przejechać od Szczecina przez

Bardziej szczegółowo

Projekt nr S7.1/08/16

Projekt nr S7.1/08/16 Projekt tymczasowej organizacji ruchu drogowego dla oznakowania na czas budowy drogi ekspresowej S-7 Zadanie 1: Koszwały - Nowy Dwór Gdański Projekt nr S7.1/08/16 PROJEKTANT: Grzegorz Graban Gdańsk, marzec

Bardziej szczegółowo

LIST OTWARTY. Rada Powiatu Jarocińskiego Rada Miejska w Jarocinie. Jarocin, 25 stycznia 2016 r. i 12.

LIST OTWARTY. Rada Powiatu Jarocińskiego Rada Miejska w Jarocinie. Jarocin, 25 stycznia 2016 r. i 12. Jarocin, 25 stycznia 2016 r. Rada Powiatu Jarocińskiego Rada Miejska w Jarocinie LIST OTWARTY i 12. Jednocześnie podano informację, że do tej pory wydatkowano już ponad 47 tys. zł z budżetu powiatu na

Bardziej szczegółowo

INFORMACJE OGÓLNE. Inwestor: Zarząd Dróg Wojewódzkich w Katowicach ul. Lechicka Katowice. Wykonawca dokumentacji:

INFORMACJE OGÓLNE. Inwestor: Zarząd Dróg Wojewódzkich w Katowicach ul. Lechicka Katowice. Wykonawca dokumentacji: INFORMACJE OGÓLNE Inwestor: Wykonawca dokumentacji: Zarząd Dróg Wojewódzkich w Katowicach ul. Lechicka 24 40-609 Katowice MOSTY Katowice sp. z o.o. ul. Rolna 12 40-555 Katowice STUDIUM KORYTARZOWE OBEJŚCIA

Bardziej szczegółowo

Plan zadań inwestycyjnych na lata 2012-2015 na drogach krajowych województwa opolskiego

Plan zadań inwestycyjnych na lata 2012-2015 na drogach krajowych województwa opolskiego Plan zadań inwestycyjnych na lata 2012-2015 na drogach krajowych województwa opolskiego 1 3 1 Północna obwodnica Kędzierzyna-Koźla w ciągu drogi krajowej nr 40 4 5 1 2 2 Obwodnica Myśliny w ciągu drogi

Bardziej szczegółowo

GDDKiA Oddział Gdańsk

GDDKiA Oddział Gdańsk Stan zaawansowania przygotowań trasy ekspresowej S6 do realizacji w woj. pomorskim GDDKiA Oddział Gdańsk 14.09.2015r. Planowany rozwój sieci dróg krajowych w województwie pomorskim Droga ekspresowa S6

Bardziej szczegółowo

STUDIUM TECHNICZNO EKONOMICZNO ŚRODOWISKOWE

STUDIUM TECHNICZNO EKONOMICZNO ŚRODOWISKOWE Sp. z o.o. Budowa drogi ekspresowej S-19 na odcinku: Korycin (z obwodnicą Korycina) - Knyszyn - Dobrzyniewo Duże - Choroszcz (S-8), wraz z podłączeniem 00-182 Warszawa krajowej nr 8 na odcinku: Sochonie

Bardziej szczegółowo

MIR: pierwsze umowy w sektorze transportu PO IiŚ (komunikat, korekta)

MIR: pierwsze umowy w sektorze transportu PO IiŚ (komunikat, korekta) 2015-09-29 14:09 MIR: pierwsze umowy w sektorze transportu PO IiŚ 2014-2020 (komunikat, korekta) - MIR informuje: W obecności wiceministra Waldemara Sługockiego przedstawiciele Centrum Unijnych Projektów

Bardziej szczegółowo

MIB:Ponad 600 mln zł na inwestycje drogowe w 9 województwach (komunikat)

MIB:Ponad 600 mln zł na inwestycje drogowe w 9 województwach (komunikat) 2017-09-18 11:46 MIB:Ponad 600 mln zł na inwestycje drogowe w 9 województwach (komunikat) - MIB informuje: Minister infrastruktury i budownictwa zatwierdził do realizacji 14 Programów Inwestycji dla zadań

Bardziej szczegółowo

ZADANIA DROGOWE NA SIECI DRÓG KRAJOWYCH WOJEWÓDZTWA ŚWIĘTOKRZYSKIEGO NA LATA GDDKiA Oddział w Kielcach Kielce listopad 2009

ZADANIA DROGOWE NA SIECI DRÓG KRAJOWYCH WOJEWÓDZTWA ŚWIĘTOKRZYSKIEGO NA LATA GDDKiA Oddział w Kielcach Kielce listopad 2009 ZADANIA DROGOWE NA SIECI DRÓG KRAJOWYCH WOJEWÓDZTWA ŚWIĘTOKRZYSKIEGO NA LATA 2008-2015 GDDKiA Oddział w Kielcach Kielce listopad 2009 Cele i zadania określone w programach rządowych Program Budowy Dróg

Bardziej szczegółowo

OPIS TECHNICZNY. 1. Nazwa i lokalizacja obiektu budowlanego 2. Nazwa i adres Inwestora 3. Nazwa i adres jednostki projektowania 4.

OPIS TECHNICZNY. 1. Nazwa i lokalizacja obiektu budowlanego 2. Nazwa i adres Inwestora 3. Nazwa i adres jednostki projektowania 4. strona 1 OPIS TECHNICZNY A. CZĘŚĆ INFORMACYJNA 1. Nazwa i lokalizacja obiektu budowlanego 2. Nazwa i adres Inwestora 3. Nazwa i adres jednostki projektowania 4. Uzgodnienia B. OPIS TECHNICZNY 1. Charakterystyka

Bardziej szczegółowo

Biuro Inżyniera Kontraktu S17 Garwolin-Kurów ul. Przemysłowa 8, Ryki Tel/Fax

Biuro Inżyniera Kontraktu S17 Garwolin-Kurów ul. Przemysłowa 8, Ryki Tel/Fax Zaprojektowanie i budowa drogi ekspresowej S17 Garwolin Kurów na odcinku granica województwa mazowieckiego i lubelskiego węzeł Sielce obecnie Kurów Zachód (bez węzła) Część nr 1: odcinek granica województwa

Bardziej szczegółowo

Drogi o nawierzchni betonowej w Programie Budowy Dróg Krajowych Witold Zapaśnik GDDKiA - DTB Beton w drogownictwie, Suwałki

Drogi o nawierzchni betonowej w Programie Budowy Dróg Krajowych Witold Zapaśnik GDDKiA - DTB Beton w drogownictwie, Suwałki Drogi o nawierzchni betonowej w Programie Budowy Dróg Krajowych 2014-2023 Witold Zapaśnik GDDKiA - DTB Beton w drogownictwie, Suwałki 10-12.04.2019 Plan Prezentacji 1. Program budowy dróg krajowych na

Bardziej szczegółowo

Zachodnie drogowe obejście miasta Szczecina

Zachodnie drogowe obejście miasta Szczecina Zachodnie drogowe obejście miasta Szczecina Studium wykonalności Szczecin, listopad 2011 r. Cel ogólny: Połączenie systemu transportowego m. Szczecina z europejskim i polskim układem autostrad (A11, A20

Bardziej szczegółowo

Prezentacja promująca projekt p.n.: Przebudowa drogi wojewódzkiej nr 252 Inowrocław Włocławek. Odcinek na terenie miasta Włocławek o długości 950 m

Prezentacja promująca projekt p.n.: Przebudowa drogi wojewódzkiej nr 252 Inowrocław Włocławek. Odcinek na terenie miasta Włocławek o długości 950 m Prezentacja promująca projekt p.n.: Przebudowa drogi wojewódzkiej nr 252 Inowrocław Włocławek. Odcinek na terenie miasta Włocławek o długości 950 m współfinansowany ze środków Europejskiego Funduszu Rozwoju

Bardziej szczegółowo

Stan istniejący. Cel zadania inwestycyjnego. Parametry techniczne planowanej drogi:

Stan istniejący. Cel zadania inwestycyjnego. Parametry techniczne planowanej drogi: Stan istniejący Zielona Góra posiada obwodnice po trzech stronach miasta. Kierunki tranzytowe północ-południe obsługuje droga ekspresowa S3 oraz droga krajowa nr 27, natomiast ruch na kierunkach wschód-zachód

Bardziej szczegółowo

GDDKiA O/RZESZÓW - Stan obecny sieci drogowej oraz inwestycje planowane w ramach PBDK

GDDKiA O/RZESZÓW - Stan obecny sieci drogowej oraz inwestycje planowane w ramach PBDK GDDKiA O/RZESZÓW - Stan obecny sieci drogowej oraz inwestycje planowane w ramach PBDK 2014-2023 Sieć dróg w zarządzie Oddziału w Rzeszowie na 31.12.2015 klasa A 171 km (w tym 41 km w budowie) Rejon Nisko

Bardziej szczegółowo

Suwałki bramą na północ Europy

Suwałki bramą na północ Europy II Wschodnie Forum Drogowe w Suwałkach Suwałki bramą na północ Europy Czesław Renkiewicz Prezydent Suwałk Suwałki, 15.03.2018 Dziewięć korytarzy sieci TEN-T w Europie: Morze Bałtyckie - Morze Adriatyckie

Bardziej szczegółowo

DOCELOWY UKŁAD DRÓG KRAJOWYCH NA OBSZARZE WOJEWÓDZTWA LUBELSKIEGO

DOCELOWY UKŁAD DRÓG KRAJOWYCH NA OBSZARZE WOJEWÓDZTWA LUBELSKIEGO DOCELOWY UKŁAD DRÓG KRAJOWYCH NA OBSZARZE WOJEWÓDZTWA LUBELSKIEGO Lublin, czerwiec 2011r. KORYTARZE TRANSPORTOWE W EUROPIE Przez Polskę przechodzi 5 europejskich korytarzy transportowych: 1, 2, 3, 6 i

Bardziej szczegółowo

KONSULTACJE SPOŁECZNE

KONSULTACJE SPOŁECZNE KONSULTACJE SPOŁECZNE BUDOWA DROGI ŁĄCZĄCEJ DROGĘ WOJEWÓDZKĄ NR 260 Z DROGĄ KRAJOWĄ NR 15 W GNIEŹNIE OPIS WARIANTÓW INWESTYCYJNYCH POZNAŃ, MARZEC 2017 SPIS TREŚCI 1. Podstawowe informacje... 4 1.1. Przedmiot

Bardziej szczegółowo

Via Carpatia XXXVII Seminarium Techniczne PSWNA

Via Carpatia XXXVII Seminarium Techniczne PSWNA Via Carpatia XXXVII Seminarium Techniczne PSWNA Idea utworzenia szlaku Via Carpatia została zapoczątkowana w 2006 r. w Łańcucie przez ministrów Litwy, Polski, Słowacji i Węgier pod patronatem Prezydenta

Bardziej szczegółowo

Budowa mostu na rzece Odrze w m. Brzeg Dolny wraz z drogami dojazdowymi

Budowa mostu na rzece Odrze w m. Brzeg Dolny wraz z drogami dojazdowymi Projekt współfinansowany przez Unię Europejską ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego dla Województwa Dolnośląskiego na lata 2007-2013, priorytet

Bardziej szczegółowo

Dane dotyczące zadania: Budowa drogi S5 Gniezno - Poznań (węzeł Kleszczewo ) ODCINEK I Gniezno Czachurki, od km -0+420 do km 14+475;

Dane dotyczące zadania: Budowa drogi S5 Gniezno - Poznań (węzeł Kleszczewo ) ODCINEK I Gniezno Czachurki, od km -0+420 do km 14+475; Dane dotyczące zadania: Budowa drogi S5 Gniezno - Poznań (węzeł Kleszczewo ) Zadanie realizowane w ramach programu: Program operacyjny Infrastruktura i Środowisko w ramach Funduszu Spójności Działanie

Bardziej szczegółowo

Skarb Państwa - Generalny Dyrektor Dróg Krajowych i Autostrad. Generalną Dyrekcję Dróg Krajowych i Autostrad Oddział w Lublinie

Skarb Państwa - Generalny Dyrektor Dróg Krajowych i Autostrad. Generalną Dyrekcję Dróg Krajowych i Autostrad Oddział w Lublinie Skarb Państwa - Generalny Dyrektor Dróg Krajowych i Autostrad reprezentowany przez Generalną Dyrekcję Dróg Krajowych i Autostrad Oddział w Lublinie ul. Ogrodowa 21, 20-075 Lublin MGGP S.A. Biuro Inżyniera

Bardziej szczegółowo

Charakterystyka wariantów przedsięwzięcia. Budowa południowej obwodnicy miasta Zielona Góra w ciągu drogi krajowej

Charakterystyka wariantów przedsięwzięcia. Budowa południowej obwodnicy miasta Zielona Góra w ciągu drogi krajowej Charakterystyka wariantów przedsięwzięcia Budowa południowej obwodnicy miasta Zielona Góra w ciągu drogi krajowej Uwarunkowania realizacyjne obwodnicy Na terenie miasta Zielona istniejący układ komunikacyjny,

Bardziej szczegółowo

Finansowanie projektu

Finansowanie projektu Projekt (nr RPDS.03.01.00-02-003/10-00) jest współfinansowany przez Unię Europejską ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego dla Województwa Dolnośląskiego

Bardziej szczegółowo

1. Strategia na rzecz inteligentnego i zrównoważonego rozwoju sprzyjającego włączeniu społecznemu Europa 2020 ;

1. Strategia na rzecz inteligentnego i zrównoważonego rozwoju sprzyjającego włączeniu społecznemu Europa 2020 ; UZASADNIENIE Przygotowany w Ministerstwie Infrastruktury i Rozwoju projekt Programu Budowy Dróg Krajowych na lata 2014-2023, zwany dalej Programem, jest dokumentem określającym cele w zakresie rozwoju

Bardziej szczegółowo

Lokalizacja inwestycji

Lokalizacja inwestycji Lokalizacja inwestycji Przedmiotowa inwestycja będzie realizowana w województwie mazowieckim, powiecie garwolińskim na terenach gminy Garwolin, Górzno, Sobolew i Trojanów. Niniejszy zakres budowy jest

Bardziej szczegółowo

T E C H N I C Z N Y. do projektu budowlanego na przebudowę drogi gminnej w miejscowości Żrekie. Projekt opracowano na zlecenie Inwestora Gminy Kramsk

T E C H N I C Z N Y. do projektu budowlanego na przebudowę drogi gminnej w miejscowości Żrekie. Projekt opracowano na zlecenie Inwestora Gminy Kramsk O P I S T E C H N I C Z N Y do projektu budowlanego na przebudowę drogi gminnej w miejscowości Żrekie 1. Dane ogólne 1.1.Nazwa budowy: Przebudowa drogi gminnej w miejscowości Żrekie 1.2.Inwestor: Gmina

Bardziej szczegółowo

ZAMIERZENIE BUDOWLANE: Budowa drogi ekspresowej S11 na odcinku Oborniki Poznań wraz z obwodnicą Obornik

ZAMIERZENIE BUDOWLANE: Budowa drogi ekspresowej S11 na odcinku Oborniki Poznań wraz z obwodnicą Obornik ZAMIERZENIE BUDOWLANE: Budowa drogi ekspresowej S11 na odcinku Oborniki Poznań wraz z obwodnicą Obornik NAZWA I ADRES OBIEKTU: Droga ekspresowa S11 Oborniki Poznań wraz z obwodnicą Obornik Województwo

Bardziej szczegółowo

Akademia dobrych praktyk w sektorze promocja innowacji. Inżynieria wartości w praktyce III. Wrocław, r.

Akademia dobrych praktyk w sektorze promocja innowacji. Inżynieria wartości w praktyce III. Wrocław, r. Akademia dobrych praktyk w sektorze promocja innowacji. Inżynieria wartości w praktyce III Wrocław, 20.10.2017r. Istniejąca sieć dróg krajowych pod zarządem GDDKiA Oddział Wrocław Wrocławski Oddział GDDKiA

Bardziej szczegółowo

Inwestycje zrealizowane, realizowane i planowane do realizacji na sieci dróg krajowych do 2020 roku

Inwestycje zrealizowane, realizowane i planowane do realizacji na sieci dróg krajowych do 2020 roku Inwestycje zrealizowane, realizowane i planowane do realizacji na sieci dróg krajowych do 2020 roku KRAKÓW, PAŹDZIERNIK 2012 r. SIEĆ DRÓG KRAJOWYCH WOJEWÓDZTWA MAŁOPOLSKIEGO Drogi krajowe województwa małopolskiego

Bardziej szczegółowo

Program Budowy Dróg Krajowych na lata 2007-2015. Konferencja prasowa Ministra Transportu Jerzego Polaczka

Program Budowy Dróg Krajowych na lata 2007-2015. Konferencja prasowa Ministra Transportu Jerzego Polaczka Program Budowy Dróg Krajowych na lata 2007-2015 Konferencja prasowa Ministra Transportu Jerzego Polaczka Warszawa, lipiec 2007 Program Budowy Dróg g Krajowych na lata 2007-2015 Dokument średniookresowy

Bardziej szczegółowo

Kurs audytu brd Politechnika Gdańska

Kurs audytu brd Politechnika Gdańska Zespół wykonujący audyt: Numer audytu 1/2012 Raport AUDYT BEZPIECZEŃSTWA RUCHU DLA PROJEKTU ORGANIZACJI RUCHU A. Metryka projektu Inwestor Zamawiający Główny Projektant Tytuł projektu Projekt Organizacji

Bardziej szczegółowo

I. BADANIA NATĘŻENIA I PROGNOZY RUCHU NA ODCINKACH ZMIANY KATEGORII TRASY ROWEROWEJ. I.1 Informacje wstępne dotyczące całości trasy

I. BADANIA NATĘŻENIA I PROGNOZY RUCHU NA ODCINKACH ZMIANY KATEGORII TRASY ROWEROWEJ. I.1 Informacje wstępne dotyczące całości trasy I. BADANIA NATĘŻENIA I PROGNOZY RUCHU NA ODCINKACH ZMIANY KATEGORII TRASY ROWEROWEJ I.1 Informacje wstępne dotyczące całości trasy Przeprowadzone na potrzeby opracowania Studium Wykonalności badania i

Bardziej szczegółowo

Autostrada A1 Nowe Marzy Toruń

Autostrada A1 Nowe Marzy Toruń Fact Sheet Data / Date: 25 sierpnia 2008 Autostrada A1 Nowe Marzy Toruń Nazwa projektu: Amber One Autostrada A1 Koncesjonariusz: Gdańsk Transport Company S.A. Ważność koncesji: do 2039 roku Udziałowcy

Bardziej szczegółowo

Plany inwestycji infrastrukturalnych a skala projektów ochrony przed hałasem. Maciej Zakrzewski Kielce

Plany inwestycji infrastrukturalnych a skala projektów ochrony przed hałasem. Maciej Zakrzewski Kielce Plany inwestycji infrastrukturalnych 2014-2030 a skala projektów ochrony przed hałasem Maciej Zakrzewski Kielce 14.05.2015 1. Program budowy/rozbudowy dróg krajowych 2. Program budowy/modernizacji linii

Bardziej szczegółowo

Stan zaawansowania budowy drogi S61 w woj. warmińsko-mazurskim Suwałki, 11 kwietnia 2019 r.

Stan zaawansowania budowy drogi S61 w woj. warmińsko-mazurskim Suwałki, 11 kwietnia 2019 r. Stan zaawansowania budowy drogi S61 w woj. warmińsko-mazurskim Suwałki, 11 kwietnia 2019 r. Inwestycje drogowe realizowane przez GDDKiA O/Olsztyn Inwestycje: zrealizowane w realizacji w przetargu w przygotowaniu

Bardziej szczegółowo
