PRZEWIDYWALNOŚĆ CZASU TRWANIA BUDOWY: PUBLICZNE PRZEDSIĘWZIĘCIA DROGOWE PREDICTABILITY OF CONSTRUCTION TIME: PUBLIC ROAD PROJECTS
|
|
- Mieczysław Przybysz
- 8 lat temu
- Przeglądów:
Transkrypt
1 AGATA CZARNIGOWSKA *, ANNA SOBOTKA PRZEWIDYWALNOŚĆ CZASU TRWANIA BUDOWY: PUBLICZNE PRZEDSIĘWZIĘCIA DROGOWE PREDICTABILITY OF CONSTRUCTION TIME: PUBLIC ROAD PROJECTS Streszczenie Czas trwania budowy i jego przewidywalność rzadko bywają w Polsce przedmiotem badań. Nie są objęte statystyką publiczną, nie wprowadzono również w budownictwie systemu pomiaru kluczowych wskaźników efektywności działania, który mógłby dostarczyć informacji o skali i częstotliwości przekroczeń planowanego czasu budowy, pomocnej w szacowaniu ryzyka i planowaniu dyrektywnego czasu budowy. W artykule omówiono wyniki badań własnych dotyczących przewidywalności czasu trwania budowy publicznych przedsięwzięć drogowych. Słowa kluczowe: czas trwania budowy, przewidywalność czasu budowy, kluczowe wskaźniki efektywności działania, publiczne przedsięwzięcia drogowe Abstract Construction duration and construction time predictability are rearly analysed in Poland. They are not obcjects of national statistics, and there exist no industry-wide system of measuring key performance indicators to provide information on the scale and frequency of construction delays. Such information, if available, could be used to estimate risks and to plan, at the early stages of project preparation, how long the works should take. The paper presents the results of the authors survey on construction time predictability of public road projects. Keywords: construction duration, construction time predictability, key performance indicators, public road projects Dr inż. Agata Czarnigowska, Instytut Budownictwa, Wydział Budownictwa i Architektury, Politechnika Lubelska. Dr hab. inż. Anna Sobotka, Katedra Geomechaniki, Budownictwa i Geotechniki, Wydział Górnictwa i Geoinżynierii, Akademia Górniczo-Hutnicza w Krakowie.
2 24 Oznaczenia L rzeczywista liczba dni budowy (od faktycznego rozpoczęcia do faktycznego zakończenia robót) [dni] L U liczba dni budowy zgodnie z terminami rozpoczęcia i zakończenia robót określonymi w pierwszej umowie [dni] P DNI przewidywalność liczby dni budowy [%] P TR przewidywalność terminu rozpoczęcia robót [%] P TZ przewidywalność terminu zakończenia robót [%] Z START przesunięcie terminu rozpoczęcia budowy [dni] T U czas od daty podpisania umowy do daty zakończenia robót ustalonej w pierwszej umowie [dni] ΔT U umowna zmiana terminu zakończenia (z aneksów do pierwszej umowy) [dni] Z zmiana terminu zakończenia nie uzgodniona umownie, wartość dodatnia oznacza zwłokę [dni] T czas od daty podpisania umowy do daty faktycznego zakończenia robót [dni] 1. Wstęp Sektor budownictwa jest kluczowy zarówno dla rozwoju materialnej infrastruktury państw, jak również, będąc jednym z większych pracodawców, dla ogólnego stanu gospodarki. Na całym świecie budownictwo charakteryzuje się niską rentownością i produktywnością w porównaniu z innymi gałęziami gospodarki. Opóźnienia i przekroczenia budżetu inwestycji budowlanych pojawiają się często, rzutując i na sytuację finansową inwestorów, i na wyniki przedsiębiorstw budowlanych. W wielu krajach, na przykład w Wielkiej Brytanii, zjawisko to uznano za na tyle niepokojące [4], że specjalnie dla budownictwa stworzono jednolity system pomiaru wyników działalności budowlanej (kluczowe wskaźniki efektywności działania, KPI) [10, 11]. Jego przeznaczeniem jest dostarczanie skali odniesienia do oceny wyników przedsięwzięć i określenia niepewności związanej z ich planowaniem. Wskaźniki zrealizowanych przedsięwzięć są gromadzone i regularnie publikowane przez organizacje budowlane [1, 5, 12]. Wśród kluczowych wskaźników efektywności istotne miejsce zajmują wskaźniki przewidywalności czasu realizacji budowy. Ich miarą jest procentowa różnica między planowanymi i faktycznie osiągniętymi wartościami [10]. W Polsce nie ma odpowiednika systemu pomiaru kluczowych wskaźników efektywności działania, służącego ocenie i doskonaleniu jakości usług w budownictwie. W dziedzinie zamówień publicznych analiza opóźnień i przekroczeń kosztu jest zdawkowa, opracowania opierają się zwykle na niewielkich próbach, a wyniki są publikowane tylko w formie wartości średnich z próby lub jako studium przypadku [6 9]. Główny Urząd Statystyczny bada wprawdzie średni czas budowy i jego zmiany w kolejnych latach, lecz tylko w odniesieniu do budynków mieszkalnych [2]. Czas budowy jest tu obliczany jako liczba miesięcy od zgłoszenia rozpoczęcia robót do uzyskania pozwolenia na użytkowanie, a publikowana średnia obliczana według rodzaju konstrukcji budynku, lecz bez różnicowania ze względu na wielkość obiektu i zakres robót. Publiczne przedsięwzięcia drogowe są często krytykowane w związku z opóźnieniami. Krytyka ta jednak nie zawsze jest uzasadniona. Aby częściowo wypełnić lukę informacyjną w zakresie oceny częstotliwości i skali rozbieżności planowanego i rzeczywistego czasu
3 realizacji w robot drogowych, przeanalizowano zbiór budów realizowanych w latach na południowym wschodzie Polski. Prezentowane analizy są częścią prac, mających na celu budowę modelu czasu realizacji przedsięwzięć drogowych [3] Przedmiot i zakres badań Badaniem objęto próbę stu publicznych budów drogowych. Były to przedsięwzięcia inwestycyjne budowy i przebudowy odcinków dróg (z wyłączeniem autostrad) lub obiektów inżynierskich, realizowane na drogach krajowych i wojewódzkich, na terenie trzech województw: lubelskiego, małopolskiego i podkarpackiego. Jako budowę traktowano roboty zlecone w ramach jednego postępowania o zamówienie publiczne, rozszerzane o ewentualne roboty dodatkowe i zamienne. Próba stanowiła nie mniej niż 15% ogółu budów kwalifikowanych jako przedsięwzięcia inwestycyjne, realizowanych w analizowanym okresie na badanym obszarze. Niepewność co do wartości względnego udziału próby w populacji wynika z faktu, że inwestorzy w różny sposób prowadzą ewidencję realizowanych przedsięwzięć. Dane pozyskano w wyniku przeglądu dokumentacji udostępnionej przez inwestorów publicznych w odpowiednich oddziałach Generalnej Dyrekcji Dróg Krajowych i Autostrad oraz Zarządów Dróg Wojewódzkich. Wielkości stanowiące podstawę do analiz terminowości i przewidywalności czasu realizacji budowy przedstawiono na rysunku 1. Rys. 1. Oznaczenia wielkości używanych w analizie przewidywalności czasu realizacji budowy Fig. 1. Denotation of values used in construction time predictability analysis W badaniach przeanalizowano następujące cechy przedsięwzięć, które zdefiniowane zostaną w kolejnych rozdziałach: terminowość zakończenia robót, przyczyny zmian terminu zakończenia robót, terminowość rozpoczęcia robót, związek przesunięcia terminu rozpoczęcia z przesunięciem terminu zakończenia robót, czas realizacji budowy.
4 26 3. Terminowość zakończenia robót W badanej próbie pojawiły się budowy wykonane ściśle w terminie określonym pierwszą umową, jak i przedsięwzięcia opóźnione i, wykonane przed terminem. Strukturę próby pod tym względem przedstawiono na rys. 2. Rys. 2. Struktura próby terminowość zakończenia robót Fig. 2. Structure of the sample completion timeliness Jak można zauważyć, 42% przedsięwzięć zakończono dokładnie w terminie określonym umową, a aż 28% wcześniej, co oznacza że w 70% przypadków nie było opóźnienia w stosunku do pierwszej umowy. Blisko jedna trzecia badanych przedsięwzięć zakończyła się później niż przewidywano: w 27% przypadków ustalono późniejszy termin zakończenia robót i nowy termin nie został już przekroczony, a 3% budów wykonawca nie zdołał zakończyć prac w umówionym terminie. Terminowość realizacji umów w badanych przedsięwzięciach jest zbliżona do ustaleń ostatniej kontroli Najwyższej Izby Kontroli [9]: na 260 badanych tam zadań drogowych z całej Polski, dotyczących dróg krajowych, wojewódzkich i powiatowych, termin zakończenia robót wydłużono w ponad 32% przypadków. Oczywiście istotne jest nie tylko, czy występują odstępstwa od umownych terminów, ale jak duże one są. W tabeli 1 zestawiono statystyki odchyleń od terminu zakończenia ustalonego w pierwszej umowie mierzonych w dniach oraz procentowo jako przewidywalność terminu zakończenia robót (P TZ ). Przewidywalność terminu zakończenia robót (P TZ ) zdefiniowano jako stosunek różnicy między faktycznym terminem zakończenia robót (zakończenie podstawowej umowy i robót dodatkowych, jeżeli od ich zakończenia uzależniono odbiór przedmiotu podstawowej umowy) a terminem zakończenia ustalonym w pierwszej umowie, do czasu między datą podpisania umowy a planowanym w pierwszej umowie terminem zakończenia gdzie: T U ΔT + Z U P = 100% (1) TZ T U czas od daty podpisania umowy do daty zakończenia robót ustalonej w pierwszej umowie,
5 ΔT U umowna zmiana terminu zakończenia wynikająca z aneksów do pierwszej umowy, wartość dodatnia oznacza przedłużenie terminu, Z zmiana terminu zakończenia nieuzgodniona umownie, wartość dodatnia oznacza zwłokę. Dodatnia wartość przewidywalności oznacza opóźnienie w stosunku do terminu z pierwszej umowy. Jako podstawę do obliczenia wskaźnika przewidywalności przyjęto czas między datą podpisania umowy a umowną datą zakończenia robót (T U ), a nie umowną liczbą dni robót (L U ), ponieważ różnice w terminach rozpoczęcia robót zależały od ustaleń umownych, systemu realizacji oraz wystąpienia indywidualnych zakłóceń przed rozpoczęciem realizacji umowy (jak braki w dokumentacji, opóźnienia w uzyskaniu pozwoleń) i mogły rzutować na termin zakończenia prac, a niekoniecznie na liczbę dni ich realizacji. Przesunięcie terminu zakończenia i przewidywalność terminu zakończenia 27 Tabela 1 ΔT U + Z, [dni] P TZ, [%] Statystyka tylko tylko cała próba skrócone wydłużone cała próba tylko skrócone tylko wydłużone Liczba obserwacji n Średnia x % 7% 42% Odchylenie standardowe s % 14% 101% Maksimum % 557% Minimum % 69% Z analizy wynika, że termin zakończenia był średnio opóźniony o 18 dni, co stanowi 10% czasu od podpisania umowy do umownego zakończenia robót. Można uznać, że to niewiele, ale wielkość odchyleń standardowych świadczy o ogromnym zróżnicowaniu skali rozbieżności między założeniami a realizacją. W próbie wystąpiły przedsięwzięcia wydłużone ponad pięciokrotnie i skrócone o więcej niż połowę. Średnia skala opóźnień terminu w próbie jest wyraźnie większa niż średnia skala skróceń: wśród przedsięwzięć opóźnionych średnie opóźnienie wynosiło ponad 2,5 miesiąca (42% czasu od podpisania do zakończenia pierwszej umowy), podczas gdy prawie tak samo liczne przedsięwzięcia zakończone przed terminem kończyły się średnio o 20 dni (7%) wcześniej niż ustalono w pierwszej umowie. Skalę i częstotliwość odchyleń od terminu można prześledzić na podstawie rys. 3 (w wartościach procentowych). Rysunek jest wzorowany na wykresach kluczowych wskaźników efektywności [1, 10]. Znaczne skrócenie terminu to rzadkie zjawisko tylko około 5% przedsięwzięć zakończyło się w terminie krótszym o więcej niż 10% czasu umownego. Istotne przekroczenia terminu ustalonego w pierwszej umowie są częstsze, a ich skala większa: aż 20% przedsięwzięć przekroczyło termin ustalony w pierwszej umowie o ponad 10%, a w ok. 5% budów termin zakończenia przesunął się o więcej niż połowę czasu ustalonego w pierwszej umowie. Procentowe rozbieżności terminowe nie oddają w pełni obrazu zjawiska: co innego znaczy dla inwestora przedłużenie zadania zaplanowanego na miesiąc o dwa tygodnie, a co innego dwuletniej inwestycji o rok. Na rys. 4 przedstawiono rozkład rozbieżności między terminem pierwszej umowy a terminem faktycznego zakończenia w dniach.

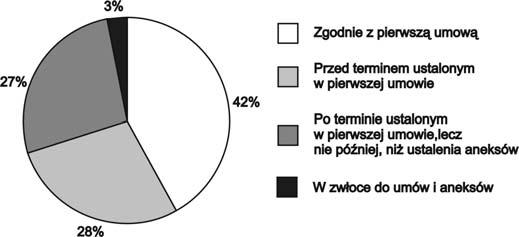

6 28 Rys. 3. Przewidywalność terminu zakończenia. Wartości dodatnie oznaczają opóźnienie Fig. 3. Predictability of completion date. Positive values represent a delay Rys. 4. Rozkład odchyleń od terminu pierwszej umowy w dniach Fig. 4. Distribution of variation from the planned completion date in days Skrócenie terminu budowy o więcej niż miesiąc dotyczyło mniej niż 5% badanych przedsięwzięć. Pozostałe przypadki skracania terminu rzędu kilku dni nie mogą mieć istotnego wpływu na planowanie finansowe inwestora. Przedłużenie terminu o ponad miesiąc dotyczyło około 22% budów, a aż 10% przedsięwzięć opóźniło się o ponad trzy miesiące. 4. Przyczyny zmian terminu zakończenia W trakcie realizacji robót do umów 30 badanych przedsięwzięć wprowadzono aneksy zmieniające termin: 29 razy termin wydłużono, raz skrócono. W trzech przypadkach wykonawca zakończył roboty po upływie uzgodnionego terminu, w tym dwukrotnie mimo aneksów wydłużających termin. Przyczyny zakończenia robót po terminie, czasem występujące łącznie, zestawiono na rys. 5. Przyczyną umownego skrócenia terminu (jeden przypadek) było pozyskanie dodatkowych środków przez inwestora: budowa zaplanowana w cyklu dwuletnim ze względów finansowych mogła zostać zakończona aż o 298 dni wcześniej niż planowano. Ten przypadek dobitnie świadczy o istotności czynników pozatechnicznych w planowaniu terminów realizacji robót. Przyczyny niedotrzymania terminu z pierwszej umowy to przede wszyst-
7 kim konieczność przeprowadzenia dodatkowych robót warunkujących wykonanie podstawowej umowy (44%, 17 razy) oraz pogoda wstrzymująca prace (33%, 13 razy). Dwukrotnie zmieniano termin umowny z winy inwestora, który nie zdołał na czas dopełnić formalności warunkujących rozpoczęcie budowy. Dwukrotnie przedłużające się postępowanie przetargowe spowodowało, że terminy określone w specyfikacji istotnych warunków zamówienia były niemożliwe do dotrzymania. Raz opóźnienie wynikło z powodu wstrzymania robót na czas przeprowadzenia badań archeologicznych, raz ze względu na lęgi ptaków. Jedynie w pozostałych trzech przypadkach winę za opóźnienie przypisano wykonawcy. Główne przyczyny zakończenia robót po terminie w badanej próbie okazały się podobne jak w przedsięwzięciach drogowych analizowanych przez NIK [8], tam również najczęstsze przyczyny opóźnień wynikały z konieczności wykonania robót dodatkowych (40%) i pogody (25%). 29 Rys. 5. Przyczyny opóźnień częstotliwość wystąpień w przedsięwzięciach opóźnionych Fig. 5. Reasons of delay frequency of occurence among the delayed projects in the sample 5. Terminowość rozpoczęcia robót W tabeli 2 zestawiono statystyki odchyleń od terminu rozpoczęcia ustalonego w pierwszej umowie, mierzone w dniach oraz procentowo w stosunku do czasu pierwszej umowy, czyli przewidywalność terminu rozpoczęcia robót P TR Z START P = 100% TR TU (2) gdzie: T U czas od daty podpisania umowy do daty zakończenia robót ustalonej w pierwszej umowie, Z START przesunięcie terminu rozpoczęcia budowy. Z próby użytej do analizy terminów rozpoczęcia wyłączono sześć budów zrealizowanych w systemie zaprojektuj i wybuduj ze względu na niejednolity sposób określania terminów rozpoczęcia w umowach.
8 30 Odchylenia terminu rozpoczęcia robót Statystyka Z START [dni] P TR [%] Liczba obserwacji n 94 Średnia x 13 8% Odchylenie standardowe s 18 11% Maksimum 77 67% Minimum 35 7% T a b e l a 2 Termin rzeczywistego rozpoczęcia opóźniał się średnio o 13 dni (8% czasu pierwszej umowy liczonego od daty podpisania umowy). Odchylenie standardowe wyniosło 18 dni (11%), a w próbie znalazło się zarówno przedsięwzięcie z rozpoczęciem opóźnionym o ponad 2,5 miesiąca, jak i rozpoczęte o ponad miesiąc wcześniej niż wynikało to z daty ustalonej w umowie. Na rysunku 6 przedstawiono rozkład rozbieżności między umowną a rzeczywistą datą rozpoczęcia robót mierzone w dniach, a na rys. 7 procentowo w stosunku do czasu pierwszej umowy T U. Rys. 6. Rozkład odchyleń od terminu rozpoczęcia robót, w dniach Fig. 6. Distribution of variations from the planned start date in days Rys. 7. Przewidywalność czasu rozpoczęcia budowy Fig. 7. Predictability of construction start
9 Wcześniejsze rozpoczęcie było dość rzadkim zjawiskiem dotyczyło około 15% budów. Spóźnione rozpoczęcie dotyczyło około 70% przypadków, w tym ponad 10% przypadków rozpoczęło się później niż miesiąc po terminie. Opóźnienia rozpoczęcia robót przekraczające 10% czasu pierwszej umowy wystąpiły w blisko 30% przypadków Związek przesunięcia terminu rozpoczęcia z przesunięciem terminu zakończenia Teoretycznie przesunięcie terminu rozpoczęcia robót może mieć związek z przesunięciem terminu zakończenia. W badanej próbie nie wykryto jednak wyraźnych korelacji wcześniejsze rozpoczęcie ani razu nie przełożyło się na wcześniejsze zakończenie prac, a wiele przedsięwzięć o opóźnionym starcie zrealizowano w terminie lub wcześniej (rys. 8). Rys. 8. Przesunięcie terminu rozpoczęcia a przesunięcie terminu zakończenia realizacji robót Fig. 8. Change of construction completion date against change of construction start date 7. Przewidywalność czasu trwania robót Przewidywalność czasu trwania robót (P DNI ) zdefiniowano jako różnicę między liczbą dni kalendarzowych od faktycznego rozpoczęcia do zakończenia robót a liczbą dni od rozpoczęcia do zakończenia budowy ustalonymi w pierwszej umowie, w stosunku do liczby dni od rozpoczęcia do zakończenia budowy ustalonymi w pierwszej umowie. Z liczby dni nie odejmowano okresów przerw zimowych i innych przestojów. Przewidywalność czasu trwania budowy obliczano następująco L LU P DNI = 100% LU (3) gdzie: L U liczba dni budowy zgodnie z terminami rozpoczęcia i zakończenia robót określonymi w pierwszej umowie, L rzeczywista liczba dni budowy (od rozpoczęcia do zakończenia robót). W tym przypadku również wyłączono z próby sześć budów zrealizowanych w systemie zaprojektuj i wybuduj. W tab. 3 przedstawiono charakterystykę badanych rozbieżności w dniach i w procentach czasu trwania budowy.
10 32 Przewidywalność czasu trwania robót Statystyka L-L U [dni] P DNI [%] Liczba obserwacji n 94 Średnia x 6 4% Odchylenie standardowe s 65 56% Największe wydłużenie % Największe skrócenie % Tabela 3 Wprawdzie średnia różnica między rzeczywistą a planowaną liczbą dni budowy wyniosła tylko 6 dni (4% planowanego czasu budowy), lecz skala odchyleń standardowych świadczy o bardzo dużych rozbieżnościach w próbie. Rozkład przewidywalności czasu trwania robót w próbie przedstawiono na rys. 9. Rys. 9. Przewidywalność czasu trwania robót Fig. 9. Construction time predictability Na podstawie rysunku 9 można uznać że, w przeciwieństwie do terminu zakończenia, czas trwania budowy dużo częściej okazywał się krótszy niż ustalono w umowie: zmniejszenie liczby dni budowy dotyczyło aż 55% przedsięwzięć, a około 30% budów zajęło o ponad 10% mniej dni niż planowano. Podobnie jak w przypadku terminu zakończenia istotne (ponad dziesięcioprocentowe) przekroczenia ustaleń pierwszej umowy dotyczyły około 20% przedsięwzięć. Na rysunku 10 przedstawiono rozkład rozbieżności między liczbą dni na wykonanie robót według pierwszej umowy a rzeczywistą liczbą dni budowy w dniach. Prawie 20% przedsięwzięć zrealizowano w czasie o ponad miesiąc krótszym od zaplanowanego na roboty, a około 20% zajęło o ponad miesiąc więcej niż zaplanowano to w pierwszej umowie. Ponad trzymiesięczne przekroczenia dotyczyły 10% budów. Z braku danych porównawczych z Polski zestawiono przewidywalność czasu trwania robót w badanej próbie z wynikami osiąganymi w 2003 r. w Wielkiej Brytanii [4] oraz w 2005 r. w Nowej Zelandii [5] w całym sektorze budowlanym: 30% brytyjskich i 30% nowozelandzkich wykonawców kończyło budowy w czasie o więcej niż 10% krótszym; podobnie było w badanej próbie, 30% brytyjskich i 25% nowozelandzkich wykonawców spóźniało się z zakończeniem robót o więcej niż 10%; w badanych przedsięwzięciach takie przekroczenie terminu wystąpiło tylko w około 20% przypadków.
11 33 Rys. 10. Rozkład rozbieżności między planowaną a rzeczywistą liczbą dni budowy, w dniach Fig. 10. Distribution of variations from the planned duration, in days 8. Podsumowanie i wnioski Wnioski z analizy czasu trwania budów i terminowości rozpoczęcia i zakończenia: nie ma korelacji między przesunięciem terminu rozpoczęcia i przesunięciem terminu zakończenia budowy (rys. 8); przewidywalność terminu zakończenia jest lepsza niż przewidywalność czasu trwania robót w zakresie terminu umownego +/ 10% zakończono 70% przedsięwzięć, a w zakresie umówionej liczby dni +/ 10% tylko 50% przedsięwzięć (rys. 3 i 9); wynika stąd, że do zapisów umownych o terminie zakończenia przykłada się większą wagę niż do zapisów mówiących o okresie przeznaczonym na roboty; wśród przedsięwzięć zakończonych nie później niż w terminie wynikającym z pierwszej umowy, zmniejszenie liczby dni budowy było na ogół większe niż skrócenie terminu zakończenia; podobnie, procentowe skrócenie czasu realizacji budowy przedsięwzięć zakończonych nie później niż w terminie jest większe niż procentowe skrócenie terminu; wynika stąd, że wykorzystanie czasu ustalonego w umowie nie jest pełne, a roboty często zaczynają się później niż planowano; przedsięwzięcia zakończone po terminie według pierwszej umowy wykazują inną tendencję: różnica rzeczywistej i planowanej liczby dni robót bywała i nieco większa, i mniejsza niż przesunięcie terminu zakończenia; jest to możliwe w sytuacjach, gdy odpowiednio: roboty rozpoczęto wcześniej niż wynikało to z umownego terminu rozpoczęcia oraz gdy roboty zakończono przed upływem przedłużonego terminu albo roboty rozpoczęto później niż ustalono to w umowie. Literatura [1] All Construction Industry Key Performance Indicators Wallchart 2003, Construction Best Practice, Watford, [2] Budownictwo mieszkaniowe, Informacja kwartalna Głównego Urzędu Statystycznego, /gus/przemysl_bud_plk_html.htm.
12 34 [3] Czarnigowska A., Modelowanie czasu realizacji budowy w przedinwestycyjnej fazie publicznych przedsięwzięć drogowych, praca doktorska pod kierunkiem Anny Sobotki, Politechnika Lubelska, Lublin [4] Egan J., Rethinking Construction, The report of the Construction Task Force to the Deputy Prime Minister, John Prescott, on the scope for improving the quality and efficiency of UK construction, [5] Highway Works Best Value Benchmarking Club KPI Wallchart 2006, stan na 15 października [6] Informacja o wynikach kontroli Nr P/02/140, Ustalanie i egzekwowanie przez jednostki zobowiązane do utrzymania dróg publicznych wymogów zabezpieczających jakość i terminowość wykonania robót drogowych, Najwyższa Izba Kontroli, [7] Informacja o wynikach kontroli wykonania budżetu państwa w 2006 r. Realizacja inwestycji finansowanych ze środków publicznych, Nr ewid. 88/2007/P06109/KSR, Najwyższa Izba Kontroli, Departament Środowiska, Rolnictwa i Zagospodarowania Przestrzennego, [8] Informacja o wynikach kontroli wykonania w 2007 roku budżetu państwa Realizacja wydatków ze środków publicznych na inwestycje budowlane, Nr ewid. 118/2008/P07118/KSR, Najwyższa Izba Kontroli, Departament Środowiska, Rolnictwa i Zagospodarowania Przestrzennego, [9] Informacja o wynikach kontroli działalności administracji publicznej w zakresie zapewnienia jakości robót wykonywanych na drogach publicznych, Nr. ewid. 2/2009/P/08/064/KKT, Najwyższa Izba Kontroli, Departament Komunikacji i Systemów Transportowych, [10] Report for The Minister for Construction By The KPI Working Group, Department of the Environment, Transport and the Regions, January [11] Takim, R., Akintoye A., Performance indicators for successful construction project performance, Greenwood D. (Ed.), 18th Annual ARCOM Conference, 2 4 September 2002, University of Northumbria, Association of Researchers in Construction Management, 2, [12] The New Zealand Construction Industry National Key Performance Indicators Wallchart 2005 Data, Centre for Advanced Engineering Christchurch, New Zealand.
BADANIA ZRÓŻNICOWANIA RYZYKA WYPADKÓW PRZY PRACY NA PRZYKŁADZIE ANALIZY STATYSTYKI WYPADKÓW DLA BRANŻY GÓRNICTWA I POLSKI
14 BADANIA ZRÓŻNICOWANIA RYZYKA WYPADKÓW PRZY PRACY NA PRZYKŁADZIE ANALIZY STATYSTYKI WYPADKÓW DLA BRANŻY GÓRNICTWA I POLSKI 14.1 WSTĘP Ogólne wymagania prawne dotyczące przy pracy określają m.in. przepisy
Statystyki: miary opisujące rozkład! np. : średnia, frakcja (procent), odchylenie standardowe, wariancja, mediana itd.
Wnioskowanie statystyczne obejmujące metody pozwalające na uogólnianie wyników z próby na nieznane wartości parametrów oraz szacowanie błędów tego uogólnienia. Przewidujemy nieznaną wartości parametru
3. Wojewódzkie zróżnicowanie zatrudnienia w ochronie zdrowia w latach Opis danych statystycznych
3. Wojewódzkie zróżnicowanie zatrudnienia w ochronie zdrowia w latach 1995-2005 3.1. Opis danych statystycznych Badanie zmian w potencjale opieki zdrowotnej można przeprowadzić w oparciu o dane dotyczące
Warszawa, 30 marca 2011 r. NajwyŜsza Izba Kontroli Delegatura w Warszawie. Zarząd PKP Polskie Linie Kolejowe S.A.
NajwyŜsza Izba Kontroli Delegatura w Warszawie Warszawa, 30 marca 2011 r. P/10/114 LWA-4100-08-03/2011 Tekst jednolity Zarząd PKP Polskie Linie Kolejowe S.A. WYSTĄPIENIE POKONTROLNE Na podstawie art. 2
Weryfikacja przypuszczeń odnoszących się do określonego poziomu cechy w zbiorowości (grupach) lub jej rozkładu w populacji generalnej,
Szacownie nieznanych wartości parametrów (średniej arytmetycznej, odchylenia standardowego, itd.) w populacji generalnej na postawie wartości tych miar otrzymanych w próbie (punktowa, przedziałowa) Weryfikacja
Synteza wyników pomiaru ruchu na drogach wojewódzkich w 2010 roku
Synteza wyników pomiaru ruchu na drogach wojewódzkich w 2010 roku Opracował: mgr inż. Krzysztof Opoczyński Transprojekt-Warszawa Sp. z o.o. SPIS TREŚCI 1. Wstęp 2 2. Obciążenie ruchem sieci dróg wojewódzkich
Opracował: mgr inż. Krzysztof Opoczyński. Zamawiający: Generalna Dyrekcja Dróg Krajowych i Autostrad. Warszawa, 2001 r.
GENERALNY POMIAR RUCHU 2000 SYNTEZA WYNIKÓW Opracował: mgr inż. Krzysztof Opoczyński Zamawiający: Generalna Dyrekcja Dróg Krajowych i Autostrad Warszawa, 2001 r. SPIS TREŚCI 1. Wstęp...1 2. Obciążenie
Wykład 9 Wnioskowanie o średnich
Wykład 9 Wnioskowanie o średnich Rozkład t (Studenta) Wnioskowanie dla jednej populacji: Test i przedziały ufności dla jednej próby Test i przedziały ufności dla par Porównanie dwóch populacji: Test i
Pobieranie prób i rozkład z próby
Pobieranie prób i rozkład z próby Marcin Zajenkowski Marcin Zajenkowski () Pobieranie prób i rozkład z próby 1 / 15 Populacja i próba Populacja dowolnie określony zespół przedmiotów, obserwacji, osób itp.
Wyniki badań reprezentatywnych są zawsze stwierdzeniami hipotetycznymi, o określonych granicach niepewności
Wyniki badań reprezentatywnych są zawsze stwierdzeniami hipotetycznymi, o określonych granicach niepewności Statystyka indukcyjna pozwala kontrolować i oszacować ryzyko popełnienia błędu statystycznego
OCENA GOTOWOŚCI TECHNICZNEJ AUTOBUSÓW KOMUNIKACJI MIEJSKIEJ NA PRZYKŁADZIE MIEJSKIEGO PRZEDSIĘBIORSTWA KOMUNIKACYJNEGO W LUBLINIE
JOANNA RYMARZ, ANDRZEJ NIEWCZAS * OCENA GOTOWOŚCI TECHNICZNEJ AUTOBUSÓW KOMUNIKACJI MIEJSKIEJ NA PRZYKŁADZIE MIEJSKIEGO PRZEDSIĘBIORSTWA KOMUNIKACYJNEGO W LUBLINIE TECHNICAL AVAILABILITY ANALYSIS OF THE
Wprowadzenie do analizy korelacji i regresji
Statystyka dla jakości produktów i usług Six sigma i inne strategie Wprowadzenie do analizy korelacji i regresji StatSoft Polska Wybrane zagadnienia analizy korelacji Przy analizie zjawisk i procesów stanowiących
WYZNACZANIE WARTOŚCI WYPRACOWANEJ W INWESTYCJACH REALIZOWANYCH PRZEZ PODWYKONAWCÓW
CZASOPISMO INŻYNIERII LĄDOWEJ, ŚRODOWISKA I ARCHITEKTURY JOURNAL OF CIVIL ENGINEERING, ENVIRONMENT AND ARCHITECTURE JCEEA, t. XXXIII, z. 63 (1/I/16), styczeń-marzec 2016, s. 205-212 Anna STARCZYK 1 Tadeusz
CECHY TECHNICZNO-UŻYTKOWE A WARTOŚĆ WYBRANYCH TECHNICZNYCH ŚRODKÓW PRODUKCJI W ROLNICTWIE
Inżynieria Rolnicza 9(107)/2008 CECHY TECHNICZNO-UŻYTKOWE A WARTOŚĆ WYBRANYCH TECHNICZNYCH ŚRODKÓW PRODUKCJI W ROLNICTWIE Zbigniew Kowalczyk Katedra Inżynierii Rolniczej i Informatyki, Uniwersytet Rolniczy
Studium techniczno ekonomiczno środowiskowe budowy drogi ekspresowej S6 na odcinku Słupsk Lębork D.4 ANALIZA WRAŻLIWOŚCI I RYZYKA STEŚ etap II
D.4 ANALIZA WRAŻLIWOŚCI I RYZYKA Spis treści: 1. Analiza ryzyka 2 2. Analiza wrażliwości 4 Tebodin Poland sp. z o. o. str. 1 1. Analiza ryzyka Celem analizy ryzyk projektu jest oszacowanie prawdopodobieństwa
weryfikacja hipotez dotyczących parametrów populacji (średnia, wariancja)
PODSTAWY STATYSTYKI. Teoria prawdopodobieństwa i elementy kombinatoryki. Zmienne losowe i ich rozkłady 3. Populacje i próby danych, estymacja parametrów 4. Testowanie hipotez 5. Testy parametryczne (na
Wynagrodzenia w sektorze publicznym w 2011 roku
Wynagrodzenia w sektorze publicznym w 2011 roku Już po raz dziewiąty mamy przyjemność przedstawić Państwu podsumowanie Ogólnopolskiego Badania Wynagrodzeń (OBW). W 2011 roku uczestniczyło w nim ponad sto
Wykorzystanie testu t dla pojedynczej próby we wnioskowaniu statystycznym
Wiesława MALSKA Politechnika Rzeszowska, Polska Anna KOZIOROWSKA Uniwersytet Rzeszowski, Polska Wykorzystanie testu t dla pojedynczej próby we wnioskowaniu statystycznym Wstęp Wnioskowanie statystyczne
ANALIZA SYSTEMU POMIAROWEGO (MSA)
StatSoft Polska, tel. 1 484300, 601 414151, info@statsoft.pl, www.statsoft.pl ANALIZA SYSTEMU POMIAROWEGO (MSA) dr inż. Tomasz Greber, Politechnika Wrocławska, Instytut Organizacji i Zarządzania Wprowadzenie
Koszty wypadków przy pracy w przedsiębiorstwach
BEZPIECZEŃSTWO PRACY nauka i praktyka 2/1999, s. 2-4 mgr JAN RZEPECKI Centralny Instytut Ochrony Pracy Koszty przy pracy w przedsiębiorstwach Praca wykonana w ramach Strategicznego Programu Rządowego pn.
SCENARIUSZ LEKCJI. TEMAT LEKCJI: Zastosowanie średnich w statystyce i matematyce. Podstawowe pojęcia statystyczne. Streszczenie.
SCENARIUSZ LEKCJI OPRACOWANY W RAMACH PROJEKTU: INFORMATYKA MÓJ SPOSÓB NA POZNANIE I OPISANIE ŚWIATA. PROGRAM NAUCZANIA INFORMATYKI Z ELEMENTAMI PRZEDMIOTÓW MATEMATYCZNO-PRZYRODNICZYCH Autorzy scenariusza:
Publiczna Szkoła Podstawowa nr 14 w Opolu. Edukacyjna Wartość Dodana
Publiczna Szkoła Podstawowa nr 14 w Opolu Edukacyjna Wartość Dodana rok szkolny 2014/2015 Edukacyjna Wartość Dodana (EWD) jest miarą efektywności nauczania dla szkoły i uczniów, którzy do danej placówki
Statystyki: miary opisujące rozkład! np. : średnia, frakcja (procent), odchylenie standardowe, wariancja, mediana itd.
Wnioskowanie statystyczne obejmujące metody pozwalające na uogólnianie wyników z próby na nieznane wartości parametrów oraz szacowanie błędów tego uogólnienia. Przewidujemy nieznaną wartości parametru
Analiza procesu odzyskiwania środków z masy upadłości banków
Tomasz Obal Analiza procesu odzyskiwania środków z masy upadłości banków Charakter działalności Bankowego Funduszu Gwarancyjnego daje unikalną szansę na przeprowadzenie pogłębionej analizy procesów upadłościowych
Rozdział 4. Profile regionalne małych i średnich przedsiębiorstw. Województwo dolnośląskie
Melania Nieć, Joanna Orłowska, Maja Wasilewska Rozdział 4. Profile regionalne małych i średnich przedsiębiorstw Województwo dolnośląskie Struktura podmiotowa przedsiębiorstw aktywnych W 2013 r. o ponad
Ocena postaw przedsiębiorstw na temat doskonalenia jakości świadczonych usług logistycznych w zakresie transportu chłodniczego
UWAGA UWAGA Poniższy artykuł jest jedynie polskim tłumaczeniem artykułu dr. inż. Teresy Gajewskiej pt. Assessment of companies attitudes connected with perfection of quality logistics services in refrigerated,
Weryfikacja przypuszczeń odnoszących się do określonego poziomu cechy w zbiorowości (grupach) lub jej rozkładu w populacji generalnej,
Szacownie nieznanych wartości parametrów (średniej arytmetycznej, odchylenia standardowego, itd.) w populacji generalnej na postawie wartości tych miar otrzymanych w próbie (estymacja punktowa, przedziałowa)
Badania zróżnicowania ryzyka wypadków przy pracy na przykładzie analizy bezwzględnej i wskaźnikowej dla branży górnictwa i Polski
35 UKD 622.86/.88:001.891.3:331.46 Dr inż. Marcin Krause* ) Badania zróżnicowania ryzyka wypadków przy pracy na przykładzie analizy bezwzględnej i wskaźnikowej dla branży górnictwa i Polski Research of
STATYSTYKA MATEMATYCZNA
STATYSTYKA MATEMATYCZNA 1. Wykład wstępny. Teoria prawdopodobieństwa i elementy kombinatoryki 2. Zmienne losowe i ich rozkłady 3. Populacje i próby danych, estymacja parametrów 4. Testowanie hipotez 5.
BEZPIECZEŃSTWO RUCHU DROGOWEGO POLSKI, NIEMIEC I CZECH
Piotr SZCZĘSNY, Joanna RYMARZ BEZPIECZEŃSTWO RUCHU DROGOWEGO POLSKI, NIEMIEC I CZECH Streszczenie W artykule przedstawiono wyniki analiz głównych wskaźników bezpieczeństwa ruchu drogowego w trzech sąsiednich
Ubóstwo ekonomiczne w Polsce w 2014 r. (na podstawie badania budżetów gospodarstw domowych)
015 GŁÓWNY URZĄD STATYSTYCZNY Opracowanie sygnalne Warszawa, 9.06.2015 r. Ubóstwo ekonomiczne w Polsce w 2014 r. (na podstawie badania budżetów gospodarstw domowych) Jaki był zasięg ubóstwa ekonomicznego
ANALIZA PORÓWNAWCZA JAKOŚCI MODELI PROGNOZOWANIA KONDYCJI EKONOMICZNO- FINANSOWEJ PRZEDSIĘBIORSTW WOJ. LUBELSKIEGO I PODKARPACKIEGO
115 ANALIZA PORÓWNAWCZA JAKOŚCI MODELI PROGNOZOWANIA KONDYCJI EKONOMICZNO- FINANSOWEJ PRZEDSIĘBIORSTW WOJ. LUBELSKIEGO I PODKARPACKIEGO Zbigniew Omiotek Wyższa Szkoła Zarządzania i Administracji w Zamościu
II. BUDOWNICTWO MIESZKANIOWE
II. BUDOWNICTWO MIESZKANIOWE 1. Mieszkania oddane do eksploatacji w 2007 r. 1 Według danych Głównego Urzędu Statystycznego, w Polsce w 2007 r. oddano do użytku 133,8 tys. mieszkań, tj. o około 16% więcej
R U C H B U D O W L A N Y
, GŁÓWNY URZĄD NADZORU BUDOWLANEGO R U C H B U D O W L A N Y w 214 roku Warszawa, luty 215 r. 1. Wprowadzenie Badania ruchu budowlanego w Głównym Urzędzie Nadzoru Budowlanego są prowadzone już od 1995
Zapewnienie należytego stanu technicznego nawierzchni dróg krajowych Lata (do 30 czerwca)
Źródło Materiały kontrolne NIK: Zapewnienie należytego stanu technicznego nawierzchni dróg krajowych Lata 2015 2018 (do 30 czerwca) Najwyższa Izba Kontroli Warszawa, sierpień 2019 r. 01 Dlaczego podjęliśmy
ANALIZA WYNIKÓW NAUCZANIA W GIMNAZJUM NR 3 Z ZASTOSOWANIEM KALKULATORA EWD 100 ROK 2012
ANALIZA WYNIKÓW NAUCZANIA W GIMNAZJUM NR 3 Z ZASTOSOWANIEM KALKULATORA EWD 100 ROK 2012 OPRACOWAŁY: ANNA ANWAJLER MARZENA KACZOR DOROTA LIS 1 WSTĘP W analizie wykorzystywany będzie model szacowania EWD.
Wykład 5: Statystyki opisowe (część 2)
Wykład 5: Statystyki opisowe (część 2) Wprowadzenie Na poprzednim wykładzie wprowadzone zostały statystyki opisowe nazywane miarami położenia (średnia, mediana, kwartyle, minimum i maksimum, modalna oraz
URZĄD STATYSTYCZNY W KRAKOWIE
URZĄD STATYSTYCZNY W KRAKOWIE 31-223 Kraków, ul. Kazimierza Wyki 3 e-mail:sekretariatuskrk@stat.gov.pl tel. 012 415 60 11 Internet: http://www.stat.gov.pl/krak Informacja sygnalna - Nr 15 Data opracowania
Outlier to dana (punkt, obiekt, wartośd w zbiorze) znacznie odstająca od reszty. prezentacji punktów odstających jest rysunek poniżej.
Temat: WYKRYWANIE ODCHYLEO W DANYCH Outlier to dana (punkt, obiekt, wartośd w zbiorze) znacznie odstająca od reszty. prezentacji punktów odstających jest rysunek poniżej. Przykładem Box Plot wygodną metodą
TRANSPROJEKT-WARSZAWA 01-793 Warszawa, ul. Rydygiera 8 bud.3a, tel.(0-22) 832-29-15, fax:832 29 13
BIURO PROJEKTOWO - BADAWCZE DRÓG I MOSTÓW Sp. z o.o. TRANSPROJEKT-WARSZAWA 01-793 Warszawa, ul. Rydygiera 8 bud.3a, tel.(0-22) 832-29-15, fax:832 29 13 PRACOWNIA RUCHU I STUDIÓW DROGOWYCH GENERALNY POMIAR
SPRAWOZDANIE Z REALIZACJI W ROKU 2010 ZADAŃ KOMITETU AUDYTU DLA DZIAŁÓW ADMINISTRACJI RZĄDOWEJ, KTÓRYMI KIERUJE MINISTER INFRASTRUKTURY
Załącznik do Uchwały Nr 1/2011 Komitetu Audytu z dnia 14 lutego 2011 r. w sprawie przyjęcia Sprawozdania z realizacji zadań Komitetu Audytu w roku 2010 SPRAWOZDANIE Z REALIZACJI W ROKU 2010 ZADAŃ KOMITETU
Optymalizacja parametrów w strategiach inwestycyjnych dla event-driven tradingu dla odczytu Australia Employment Change
Raport 4/2015 Optymalizacja parametrów w strategiach inwestycyjnych dla event-driven tradingu dla odczytu Australia Employment Change autor: Michał Osmoła INIME Instytut nauk informatycznych i matematycznych
ZAKŁAD UBEZPIECZEŃ SPOŁECZNYCH DEPARTAMENT STATYSTYKI
ZAKŁAD UBEZPIECZEŃ SPOŁECZNYCH DEPARTAMENT STATYSTYKI UBEZPIECZENI PO UPŁYWIE DWÓCH LAT OD ZAKOŃCZENIA REHABILITACJI LECZNICZEJ, KTÓREJ ZOSTALI PODDANI W 2003 ROKU W RAMACH PREWENCJI RENTOWEJ ZUS Warszawa
Zmiany koniunktury w Polsce. Budownictwo na tle innych sektorów.
Elżbieta Adamowicz Instytut Rozwoju Gospodarczego Szkoła Główna Handlowa w Warszawie Zmiany koniunktury w Polsce. Budownictwo na tle innych sektorów. W badaniach koniunktury przedmiotem analizy są zmiany
Sytuacja zarobkowa psychologów w polskim systemie ochrony zdrowia - wybrane aspekty
S t r o n a 1 Raport z badania Sytuacja zarobkowa psychologów w polskim systemie ochrony zdrowia - wybrane aspekty Opracowanie: Zespół ds. Badań Ogólnopolskiego Związku Zawodowego Psychologów Anna Starkowska,
Roczny raport jakości powietrza z uwzględnieniem pyłów PM1, PM2,5 oraz PM10 dla czujników zlokalizowanych w gminie Proszowice
Roczny raport jakości powietrza z uwzględnieniem pyłów PM1, PM2,5 oraz PM dla czujników zlokalizowanych w gminie Proszowice Spis treści 1. Charakterystyka gminy oraz lokalizacja czujników... 3 2. Dopuszczalne
FORECASTING THE DISTRIBUTION OF AMOUNT OF UNEMPLOYED BY THE REGIONS
FOLIA UNIVERSITATIS AGRICULTURAE STETINENSIS Folia Univ. Agric. Stetin. 007, Oeconomica 54 (47), 73 80 Mateusz GOC PROGNOZOWANIE ROZKŁADÓW LICZBY BEZROBOTNYCH WEDŁUG MIAST I POWIATÓW FORECASTING THE DISTRIBUTION
WPŁYW TYPU ROZKŁADU CZASU TRWANIA CZYNNOŚCI NA WYNIKI ANALIZY RYZYKA W PLANOWANIU REALIZACJI PRZEDSIĘWZIĘĆ
Dane bibliograficzne o artykule: http://mieczyslaw_polonski.users.sggw.pl/mppublikacje mgr inż. Wojciech Bogusz dr hab. inż. Mieczysław Połoński, prof. SGGW mgr inż. Kamil Pruszyński Szkoła Główna Gospodarstwa
Zadania ze statystyki cz. 8 I rok socjologii. Zadanie 1.
Zadania ze statystyki cz. 8 I rok socjologii Zadanie 1. W potocznej opinii pokutuje przekonanie, że lepsi z matematyki są chłopcy niż dziewczęta. Chcąc zweryfikować tę opinię, przeprowadzono badanie w
RAPORT Z BADANIA SATYSFAKCJI KLIENTÓW KORZYSTAJĄCYCH Z USŁUG ŚWIADCZONYCH PRZEZ URZĄD MIASTA RZESZOWA
RAPORT Z BADANIA SATYSFAKCJI KLIENTÓW KORZYSTAJĄCYCH Z USŁUG ŚWIADCZONYCH PRZEZ URZĄD MIASTA RZESZOWA Rzeszów, sierpień 2016 r. Spis treści 1 PRZEDMIOT ZAMÓWIENIA ORAZ CEL BADAŃ... 3 2 METODOLOGIA... 5
MIESZKANIA ODDANE DO UŻYTKU W WOJEWÓDZTWIE MAŁOPOLSKIM W 2004 R.
URZĄD STATYSTYCZNY W KRAKOWIE Informacja sygnalna Data opracowania - maj 2005 r. Kontakt: e-mail:sekretariatuskrk@stat.gov.pl tel. (0-12) 415-38-84 Internet: http://www.stat.gov.pl/urzedy/krak Nr 8 MIESZKANIA
RAPORT ZBIORCZY z diagnozy umiejętności matematycznych
RAPORT ZBIORCZY z diagnozy umiejętności matematycznych przeprowadzonej w klasach szóstych szkół podstawowych Analiza statystyczna Wskaźnik Wartość wskaźnika Wyjaśnienie Liczba uczniów Liczba uczniów, którzy
Efektywność kształcenia studia stacjonarne I stopnia rekrutacja/absolwenci
Wydział Mechaniczno-Energetyczny Efektywność kształcenia studia stacjonarne I stopnia rekrutacja/absolwenci dr inż. Maria Mazur, pełnomocnik Dziekana ds. zapewniania jakości kształcenia Rada Wydziału 1.3.217
Krytyczne czynniki sukcesu w zarządzaniu projektami
Seweryn SPAŁEK Krytyczne czynniki sukcesu w zarządzaniu projektami MONOGRAFIA Wydawnictwo Politechniki Śląskiej Gliwice 2004 SPIS TREŚCI WPROWADZENIE 5 1. ZARZĄDZANIE PROJEKTAMI W ORGANIZACJI 13 1.1. Zarządzanie
Weryfikacja hipotez statystycznych, parametryczne testy istotności w populacji
Weryfikacja hipotez statystycznych, parametryczne testy istotności w populacji Dr Joanna Banaś Zakład Badań Systemowych Instytut Sztucznej Inteligencji i Metod Matematycznych Wydział Informatyki Politechniki
Synteza wyników pomiaru ruchu na drogach wojewódzkich w 2005 roku
Synteza wyników pomiaru ruchu na drogach wojewódzkich w 2005 roku Opracowano w Transprojekt-Warszawa Sp. z o.o. na zlecenie Generalnej Dyrekcji Dróg Krajowych i Autostrad Autor: mgr. inż. Krzysztof Opoczyński
RYNEK CIĄGNIKÓW I PRZYCZEP ROLNICZYCH W POLSCE W LATACH
Problemy Inżynierii Rolniczej nr 4/2008 Czesław Waszkiewicz Katedra Maszyn Rolniczych i Leśnych Szkoła Główna Gospodarstwa Wiejskiego w Warszawie RYNEK CIĄGNIKÓW I PRZYCZEP ROLNICZYCH W POLSCE W LATACH
dr hab. Dariusz Piwczyński, prof. nadzw. UTP
dr hab. Dariusz Piwczyński, prof. nadzw. UTP Cechy jakościowe są to cechy, których jednoznaczne i oczywiste scharakteryzowanie za pomocą liczb jest niemożliwe lub bardzo utrudnione. nominalna porządek
MIESZKANIA ODDANE DO UŻYTKOWANIA W WOJEWÓDZTWIE MAŁOPOLSKIM W 2005 R.
URZĄD STATYSTYCZNY W KRAKOWIE Informacja sygnalna Data opracowania - maj 2006 r. Kontakt: e-mail:sekretariatuskrk@stat.gov.pl tel. 012 415 38 84 Internet: http://www.stat.gov.pl/urzedy/krak Nr 8 MIESZKANIA
Wyniki badań reprezentatywnych są zawsze stwierdzeniami hipotetycznymi, o określonych granicach niepewności
Wyniki badań reprezentatywnych są zawsze stwierdzeniami hipotetycznymi, o określonych granicach niepewności Statystyka indukcyjna pozwala kontrolować i oszacować ryzyko popełnienia błędu statystycznego
Zadania ze statystyki cz.8. Zadanie 1.
Zadania ze statystyki cz.8. Zadanie 1. Wykonano pewien eksperyment skuteczności działania pewnej reklamy na zmianę postawy. Wylosowano 10 osobową próbę studentów, których poproszono o ocenę pewnego produktu,
Informacja o wynikach sprawdzianu w 2011 roku
Wydział Badań i Analiz OKE w Krakowie Informacja o wynikach sprawdzianu w 2011 roku 5 kwietnia 2011 roku po raz dziesiąty uczniowie w całym kraju pisali sprawdzian w szóstej klasie szkoły podstawowej.
Korelacja oznacza współwystępowanie, nie oznacza związku przyczynowo-skutkowego
Korelacja oznacza współwystępowanie, nie oznacza związku przyczynowo-skutkowego Współczynnik korelacji opisuje siłę i kierunek związku. Jest miarą symetryczną. Im wyższa korelacja tym lepiej potrafimy
Projekt: Część I Część II
Projekt: Część I Wykonanie harmonogramu realizacji budynku gospodarczego w oparciu o dane wyjściowe, oraz z uwzględnieniem następujących wytycznych: - rozpoczęcie robót powinno nastąpić 05.09.2011 - prace
ILOŚCIOWE I JAKOŚCIOWE ZMIANY W STANIE PARKU CIĄGNIKOWEGO
Problemy Inżynierii Rolniczej nr 3/2008 Instytut Budownictwa, Mechanizacji i Elektryfikacji Rolnictwa w Warszawie Uniwersytet Warmińsko-Mazurski w Olsztynie Wstęp ILOŚCIOWE I JAKOŚCIOWE ZMIANY W STANIE
Wydział Architektury Kierunek: Gospodarka Przestrzenna Specjalność: Planowanie Przestrzenne Studia 2-go stopnia
Wydział Architektury Kierunek: Gospodarka Przestrzenna Specjalność: Planowanie Przestrzenne Studia 2-go stopnia PRACA DYPLOMOWA Ocena atrakcyjności ośrodków osadniczych regionu łódzkiego w kontekście przebiegu
ZARZĄDZANIE PRZEDSIĘWZIĘCIAMI BUDOWLANYMI - Zarządzanie Łańcuchem Krytycznym Projektu CCPM
ZARZĄDZANIE PRZEDSIĘWZIĘCIAMI BUDOWLANYMI - Zarządzanie Łańcuchem Krytycznym Projektu CCPM Politechnika Wrocławska, Instytut Budownictwa Zakład Technologii i Zarządzania w Budownictwie C-7, p. 801, tel.:
Statystyka matematyczna dla leśników
Statystyka matematyczna dla leśników Wydział Leśny Kierunek leśnictwo Studia Stacjonarne I Stopnia Rok akademicki 03/04 Wykład 5 Testy statystyczne Ogólne zasady testowania hipotez statystycznych, rodzaje
GŁÓWNY URZĄD STATYSTYCZNY Urząd Statystyczny w Katowicach
GŁÓWNY URZĄD STATYSTYCZNY Urząd Statystyczny w Katowicach Notatka informacyjna PRODUKT KRAJOWY BRUTTO RACHUNKI REGIONALNE W 2008 R. 1 PRODUKT KRAJOWY BRUTTO W 2008 roku wartość wytworzonego produktu krajowego
- po zmianach z 22 lutego 2016 r.
Wypowiadanie umów terminowych - po zmianach z 22 lutego 2016 r. Wypowiadanie umów terminowych przed 22 lutego 2016 r. W stanie prawnym przed 22 lutego 2016 r. nie każdą umowę na czas określony można było
URZĄD STATYSTYCZNY W WARSZAWIE ul. 1 Sierpnia 21, 02-134 Warszawa BUDOWNICTWO MIESZKANIOWE W WOJEWÓDZTWIE MAZOWIECKIM W 2014 R.
URZĄD STATYSTYCZNY W WARSZAWIE ul. 1 Sierpnia 21, 02-134 Warszawa Informacja sygnalna Data opracowania 13.07.2015 r. Kontakt: e-mail:sekretariatuswaw@stat.gov.pl tel. 22 464 23 15 faks 22 846 76 67 Internet:
WICEPREZES Warszawa, dnia 27 września 2007 r. NAJWYśSZEJ IZBY KONTROLI. Pan Zbigniew Kotlarek Generalny Dyrektor Dróg Krajowych i Autostrad
WICEPREZES Warszawa, dnia 27 września 2007 r. NAJWYśSZEJ IZBY KONTROLI P/07/067 KKT-41003-4/07 Marek Zająkała Pan Zbigniew Kotlarek Generalny Dyrektor Dróg Krajowych i Autostrad WYSTĄPIENIE POKONTROLNE
ANALIZA WYNIKÓW NAUCZANIA W GIMNAZJUM NR 3 Z ZASTOSOWANIEM KALKULATORA EWD 100 ROK 2013
ANALIZA WYNIKÓW NAUCZANIA W GIMNAZJUM NR 3 Z ZASTOSOWANIEM KALKULATORA EWD 100 ROK 2013 OPRACOWAŁY: ANNA ANWAJLER MARZENA KACZOR DOROTA LIS 1 WSTĘP W analizie wykorzystywany będzie model szacowania EWD.
Informacja sygnalna. Rynek nieruchomości mieszkaniowych w Katowicach oraz w niektórych miastach aglomeracji śląskiej I kwartał 2017 r.
Maj 217 r. Rynek nieruchomości mieszkaniowych w Katowicach oraz w niektórych miastach aglomeracji śląskiej I kwartał 217 r. NBP Oddział Okręgowy w Katowicach Katowice, 217 r. Synteza Synteza Informację
Raport powstał w ramach projektu Małopolskie Obserwatorium Gospodarki.
Raport powstał w ramach projektu Małopolskie Obserwatorium Gospodarki. Publikację przygotował: PBS Spółka z o.o. Małopolskie Obserwatorium Gospodarki Urząd Marszałkowski Województwa Małopolskiego Departament
Opis opcji aktualizacji zadań w programie MS Project 2007
Mieczysław Połoński SGGW w Warszawie Wydział Budownictwa i Inżynierii Środowiska mieczyslaw_polonski@sggw.pl Opis opcji aktualizacji zadań w programie MS Project 2007 Wybór opcji opisanych poniżej ma decydujący
ANALIZA OCENY WSKAŹNIKA SZORSTKOŚCI NAWIERZCHNI DROGOWEJ WAHADŁEM ANGIELSKIM NA DRODZE KRAJOWEJ DK-43 W OKRESIE UJEMNEJ I DODATNIEJ TEMPERATURY
Budownictwo 20 Mariusz Kosiń, Alina Pietrzak ANALIZA OCENY WSKAŹNIKA SZORSTKOŚCI NAWIERZCHNI DROGOWEJ WAHADŁEM ANGIELSKIM NA DRODZE KRAJOWEJ DK-43 W OKRESIE UJEMNEJ I DODATNIEJ TEMPERATURY Wprowadzenie
STATYSTYKA - PRZYKŁADOWE ZADANIA EGZAMINACYJNE
STATYSTYKA - PRZYKŁADOWE ZADANIA EGZAMINACYJNE 1 W trakcie badania obliczono wartości średniej (15,4), mediany (13,6) oraz dominanty (10,0). Określ typ asymetrii rozkładu. 2 Wymień 3 cechy rozkładu Gauss
Inwestycje. światowego. gospodarczego. Świat Nieruchomości
Budownictwo polskie w latach światowego kryzysu gospodarczego E l ż b i e t a St a r z y k R e n a t a Ko z i k 40 Świat Nieruchomości W latach 2006-2008, gdy amerykański kryzys finansowy przeradzał się
PORÓWNAWCZE POMIARY ENERGETYCZNE PŁYT GRZEWCZYCH
PORÓWNAWCZE POMIARY ENERGETYCZNE PŁYT GRZEWCZYCH Wstęp Praca wykonana na zlecenie Audytorzy R - Laboratorium Świat Jakości AGD. Zakres prac W pierwszym etapie realizacji zadania dopracowano metodykę badań
Zmiany zużycia energii na ogrzewanie budynków w 2018 r. na tle wielolecia Józef Dopke
Zmiany zużycia energii na ogrzewanie budynków w 218 r. na tle wielolecia Józef Dopke Słowa kluczowe: temperatura powietrza, średnia miesięczna temperatura, średnia roczna temperatura, liczba stopniodni
Informacja o wynikach egzaminu maturalnego 2007 zdających w województwach: lubelskim, małopolskim i podkarpackim
OKRĘGOWA KOMISJA EGZAMINACYJNA W KRAKOWIE WYDZIAŁ BADAŃ I ANALIZ Fot. Anna Rappe Informacja o wynikach egzaminu maturalnego 2007 zdających w województwach: lubelskim, małopolskim i podkarpackim Kraków,
Kontekstowe wskaźniki efektywności nauczania - warsztaty
Kontekstowe wskaźniki efektywności nauczania - warsztaty Przygotowała: Aleksandra Jasińska (a.jasinska@ibe.edu.pl) wykorzystując materiały Zespołu EWD Czy dobrze uczymy? Metody oceny efektywności nauczania
Rozkłady statystyk z próby
Rozkłady statystyk z próby Rozkłady statystyk z próby Przypuśćmy, że wykonujemy serię doświadczeń polegających na 4 krotnym rzucie symetryczną kostką do gry, obserwując liczbę wyrzuconych oczek Nr kolejny
INFORMACJA O SYTUACJI NA RYNKU PRACY W POWIECIE OPOLSKIM I MIEŚCIE OPOLU ZA ROK 2002
POWIATOWY URZĄD PRACY W OPOLU ul. mjr Hubala 21, 45-266 Opole tel. 44 22 929, fax 44 22 928, e-mail: opop@praca.gov.pl INFORMACJA O SYTUACJI NA RYNKU PRACY W POWIECIE OPOLSKIM I MIEŚCIE OPOLU ZA ROK 2002
Charakterystyka przedsiębiorstw transportu samochodowego w Polsce w latach
Logistyka - nauka Krystyna Bentkowska-Senator, Zdzisław Kordel Instytut Transportu Samochodowego w Warszawie Charakterystyka przedsiębiorstw transportu samochodowego w Polsce w latach 2007-2010 Pozytywnym
Analiza praktyk zarządczych i ich efektów w zakładach opieki zdrowotnej Województwa Opolskiego ROK 2008 STRESZCZENIE.
Analiza praktyk zarządczych i ich efektów w zakładach opieki zdrowotnej Województwa Opolskiego ROK 2008 STRESZCZENIE Marcin Kautsch Opracowanie dla Urzędu Marszałkowskiego Województwa Opolskiego Kraków,
Politechnika Białostocka INSTRUKCJA DO ĆWICZEŃ LABORATORYJNYCH
Politechnika Białostocka Wydział Budownictwa i Inżynierii Środowiska INSTRUKCJA DO ĆWICZEŃ LABORATORYJNYCH Temat ćwiczenia: Ścisła próba rozciągania stali Numer ćwiczenia: 2 Laboratorium z przedmiotu:
PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO
PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO Celem projektu jest nauka budowy harmonogramu sieciowego małego obiektu budowlanego a następnie opanowanie umiejętności śledzenia postępów w przebiegu
Bezrobotni według rodzaju działalności ostatniego miejsca pracy w województwie zachodniopomorskim w 2017 roku
Bezrobotni według rodzaju działalności ostatniego miejsca pracy w województwie zachodniopomorskim w 1 roku OPRACOWANIE: WYDZIAŁ BADAŃ I ANALIZ BIURO STATYSTYKI PUBLICZNEJ Szczecin 1 Wprowadzenie... 3 1.
Zadania ze statystyki, cz.6
Zadania ze statystyki, cz.6 Zad.1 Proszę wskazać, jaką część pola pod krzywą normalną wyznaczają wartości Z rozkładu dystrybuanty rozkładu normalnego: - Z > 1,25 - Z > 2,23 - Z < -1,23 - Z > -1,16 - Z
WPŁYW TECHNICZNEGO UZBROJENIA PROCESU PRACY NA NADWYŻKĘ BEZPOŚREDNIĄ W GOSPODARSTWACH RODZINNYCH
Inżynieria Rolnicza 4(102)/2008 WPŁYW TECHNICZNEGO UZBROJENIA PROCESU PRACY NA NADWYŻKĘ BEZPOŚREDNIĄ W GOSPODARSTWACH RODZINNYCH Sławomir Kocira Katedra Eksploatacji Maszyn i Zarządzania w Inżynierii Rolniczej,
URZĄD STATYSTYCZNY W LUBLINIE OPRACOWANIA SYGNALNE. Lublin, czerwiec 2015 r.
URZĄD STATYSTYCZNY W LUBLINIE OPRACOWANIA SYGNALNE Lublin, czerwiec 2015 r. Kontakt: SekretariatUSLUB@stat.gov.pl tel. 81 533 20 51, fax 81 533 27 61 Internet: http://lublin.stat.gov.pl Budownictwo mieszkaniowe
NAJWYŻSZA IZBA KONTROLI D Y R E K T O R DEPARTAMENTU ŚRODOWISKA, ROLNICTWA I ZAGOSPODAROWANIA PRZESTRZENNEGO Tadeusz Bachleda-Curuś
Tekst wystąpienia pokontrolnego ujednolicony po zgłoszonych zastrzeżeniach, rozpatrzonych przez Komisję Odwoławczą Departamentu Środowiska, Rolnictwa i Zagospodarowania Przestrzennego Najwyższej Izby Kontroli
Zakład Ubezpieczeń Społecznych Departament Statystyki i Prognoz Aktuarialnych
Zakład Ubezpieczeń Społecznych Departament Statystyki i Prognoz Aktuarialnych Struktura wysokości emerytur i rent wypłacanych przez ZUS po waloryzacji i podwyższeniu świadczeń najniższych w marcu 2017
EWD EDUKACYJNA WARTOŚĆ DODANA
EWD EWD EDUKACYJNA WARTOŚĆ DODANA Jest narzędziem statystycznym, używanym do analizy wyników sprawdzianu w ewaluacji pracy szkół, Pozwala na wyciągnięcie wniosków dotyczących efektywności nauczania oraz
Populacja generalna (zbiorowość generalna) zbiór obejmujący wszystkie elementy będące przedmiotem badań Próba (podzbiór zbiorowości generalnej) część
Populacja generalna (zbiorowość generalna) zbiór obejmujący wszystkie elementy będące przedmiotem badań Próba (podzbiór zbiorowości generalnej) część populacji, którą podaje się badaniu statystycznemu
Zad. 4 Należy określić rodzaj testu (jedno czy dwustronny) oraz wartości krytyczne z lub t dla określonych hipotez i ich poziomów istotności:
Zadania ze statystyki cz. 7. Zad.1 Z populacji wyłoniono próbę wielkości 64 jednostek. Średnia arytmetyczna wartość cechy wyniosła 110, zaś odchylenie standardowe 16. Należy wyznaczyć przedział ufności
Publiczne Gimnazjum im. Jana Pawła II w Wilczej Woli ANALIZA EGZAMINU GIMNAZJALNEGO 2013 Z UWZGLĘDNIENIEM EWD
Publiczne Gimnazjum im. Jana Pawła II w Wilczej Woli ANALIZA EGZAMINU GIMNAZJALNEGO 2013 Z UWZGLĘDNIENIEM EWD EDUKACYJNA WARTOŚĆ DODANA JAKO JEDNA Z MIAR JAKOŚCI NAUCZANIA Zasoby na wejściu Szkoła Jakość
