Fotowoltaika Dokumentacja, projektowanie, wykonanie i eksploatacja. Małe, średnie i duże elektrownie słoneczne.
|
|
- Paulina Zakrzewska
- 10 lat temu
- Przeglądów:
Transkrypt
1 Fotowoltaika Dokumentacja, projektowanie, wykonanie i eksploatacja. Małe, średnie i duże elektrownie słoneczne. Marcin Wasa Członek Zarządu Solartech Invest S.A. Dyrektor Przygotowanie Projektów PV 1. Wprowadzenie 2. Rodzaje instalacji PV instalacje on grid i off grid instalacje na gruncie, na dachu (dach skośny, dach płaski) mikroinstalacje małe i duże instalacje 3. Dobór urządzeń Panele Inwertery Konstrukcje Kable Wyprowadzenie mocy Zabezpieczenia Monitoring stringowy i wizyjny 4. Dokumentacja niezbędna do przygotowania i uruchomienia instalacji a) aspekty prawne b) aspekty ekonomiczne koszty budowy, przychody, koszty eksploatacyjne 5. Produkcja małej średniej i dużej elektrowni w liczbach. Program prezentacji: Program prezentacji
2 SolarTech Invest S.A. Doświadczenie Profesjonalizm Kompleksowość Prezentacja firmy Solartech Invest tworzony jest przez ludzi, którzy byli wykonawcami pierwszej w Polsce elektrowni słonecznej o mocy 1MW Prezentacja firmy

3 Dane liczbowe OZE i PV wg.ure Wolumen energii elektrycznej pochodzącej ze źródeł odnawialnych - aktualne dane. Ilość energii elektrycznej wytworzonej w odnawialnych źródłach energii w 2012 r., według stanu na dzień 30 maja 2013 r., wyniosła ,422 MWh. Wynik ten potwierdza ilość świadectw pochodzenia wydanych przez Prezesa URE zgodnie z ustawą - Prawo energetyczne. Ilość energii elektrycznej wytworzonej przez źródła PV w roku ,802 MWh jak podaje URE z czego instalacja w Wierzchosławicach za 1 rok produkcji od wytworzyła 1002 MWh Wprowadzenie Fotowoltaika w Polsce Jak podają różne źródła nasze moce zainstalowane w PV to sumarycznie ok. 3,6 MW, z czego wpiętych do sieci ok 1,3 1,5 MWp. Elektrownie w Polsce: Wierzchosławice 1 MW, Ruda Śląska 0,33 MW, Lipsk 0,3 MW (w trakcie przyłączenia), mniejsze ok. 100 kw Źródło Dane IEO Wprowadzenie

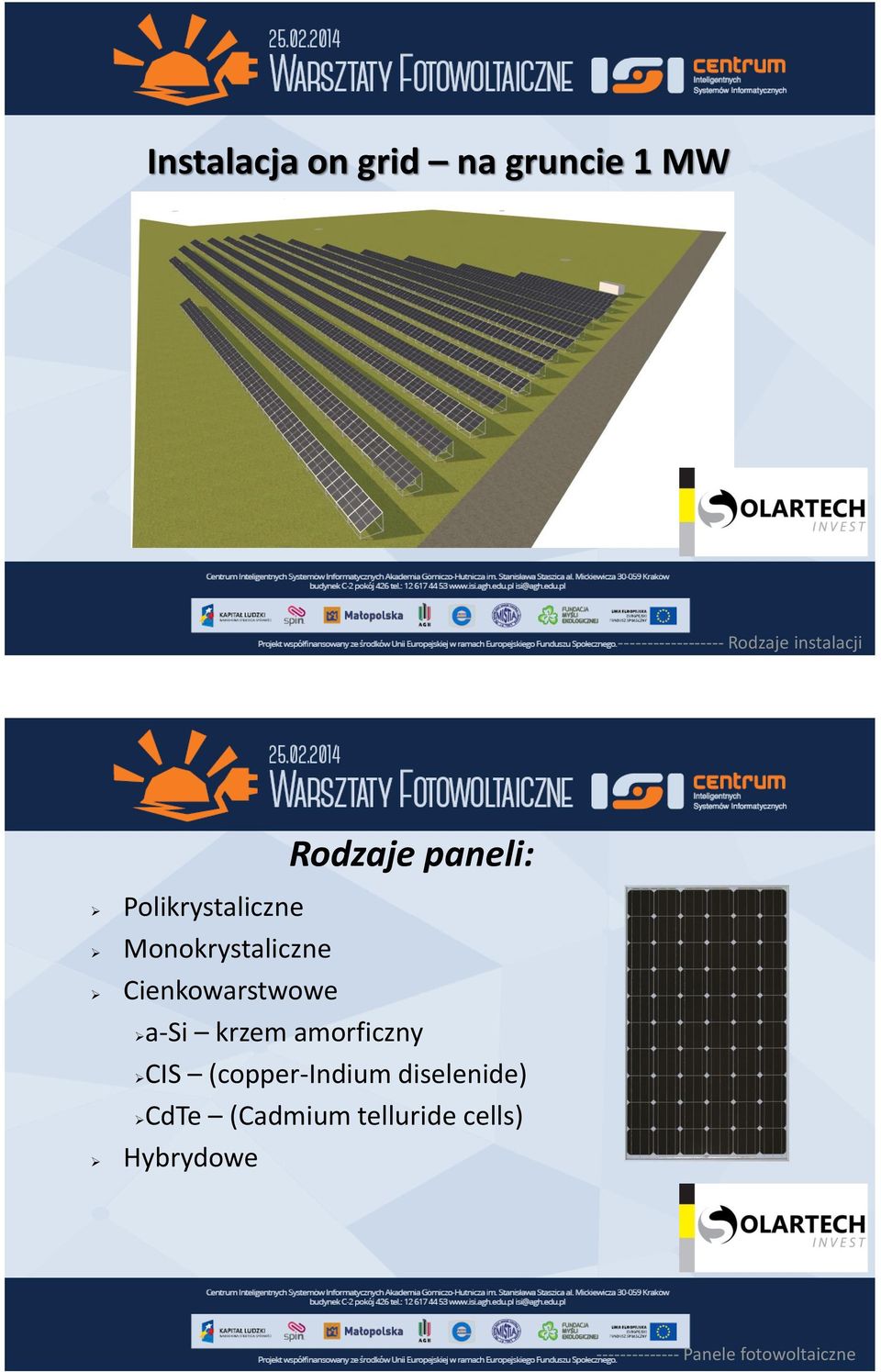

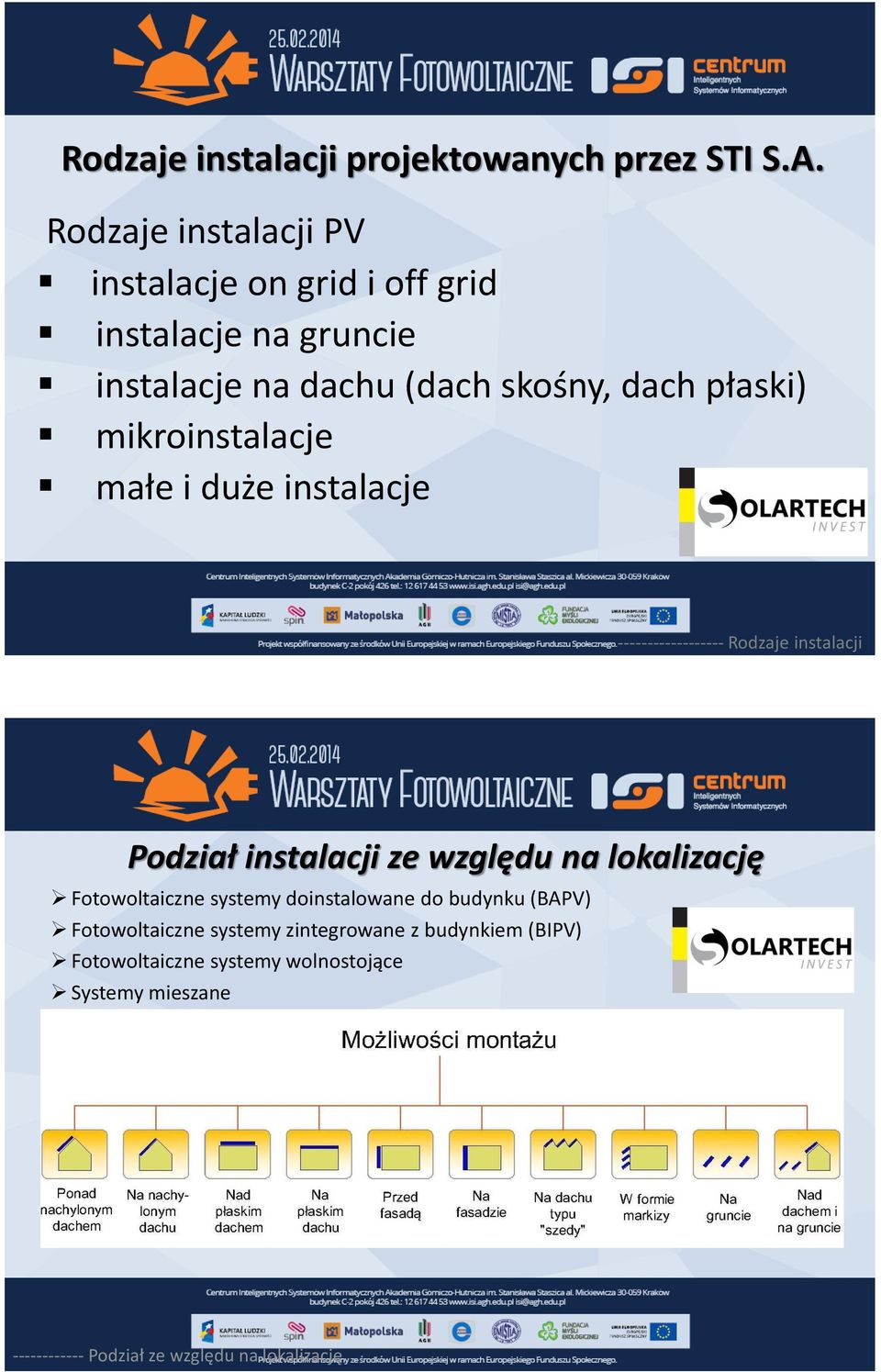

4 Rodzaje instalacji projektowanych przez STI S.A. Rodzaje instalacji PV instalacje on grid i off grid instalacje na gruncie instalacje na dachu (dach skośny, dach płaski) mikroinstalacje małe i duże instalacje Rodzaje instalacji Podział instalacji ze względu na lokalizację Fotowoltaiczne systemy doinstalowane do budynku (BAPV) Fotowoltaiczne systemy zintegrowane z budynkiem (BIPV) Fotowoltaiczne systemy wolnostojące Systemy mieszane Podział ze względu na lokalizację

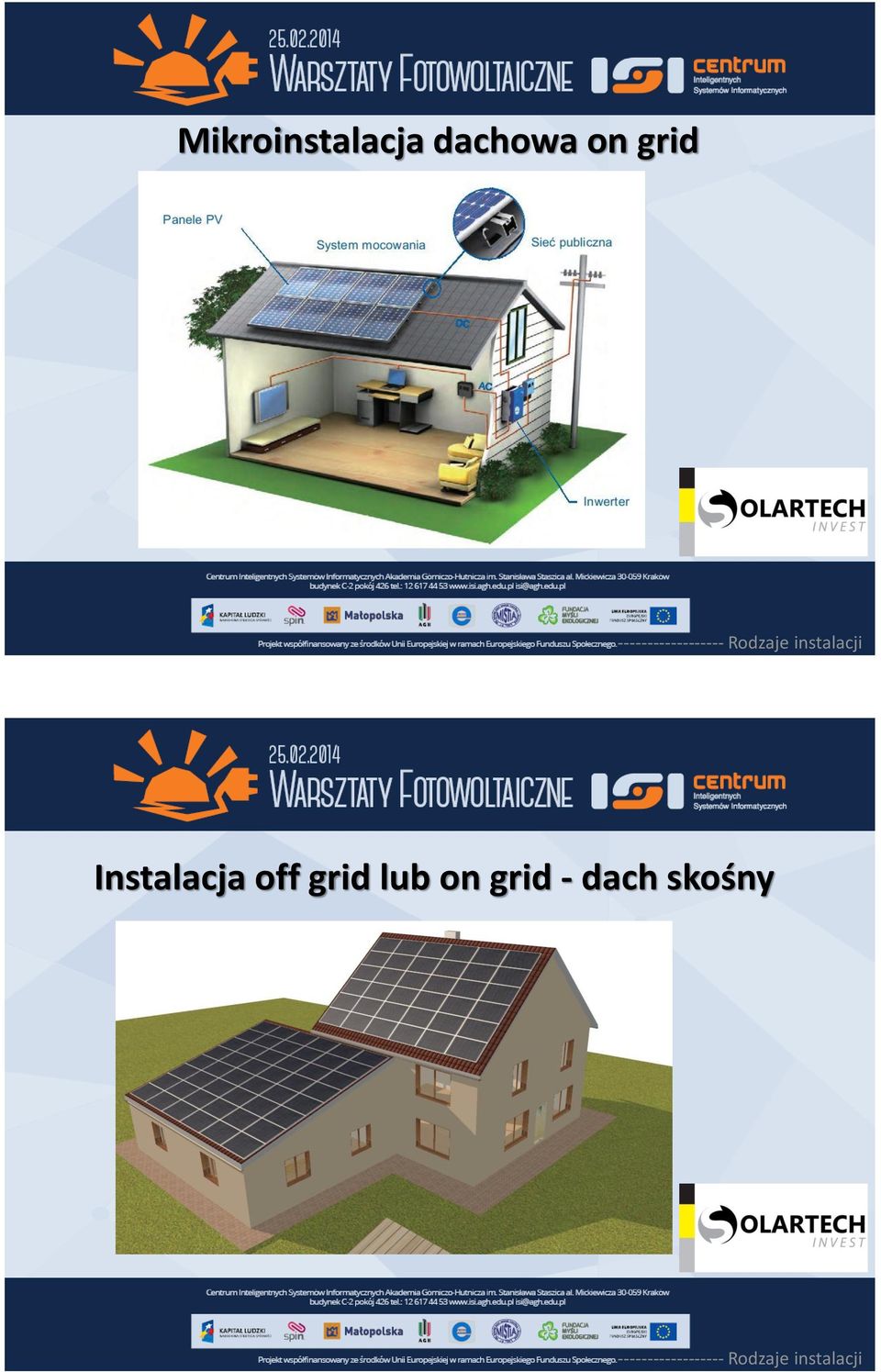

5 Mikroinstalacja dachowa on grid Rodzaje instalacji Instalacja off grid lub on grid - dach skośny Rodzaje instalacji

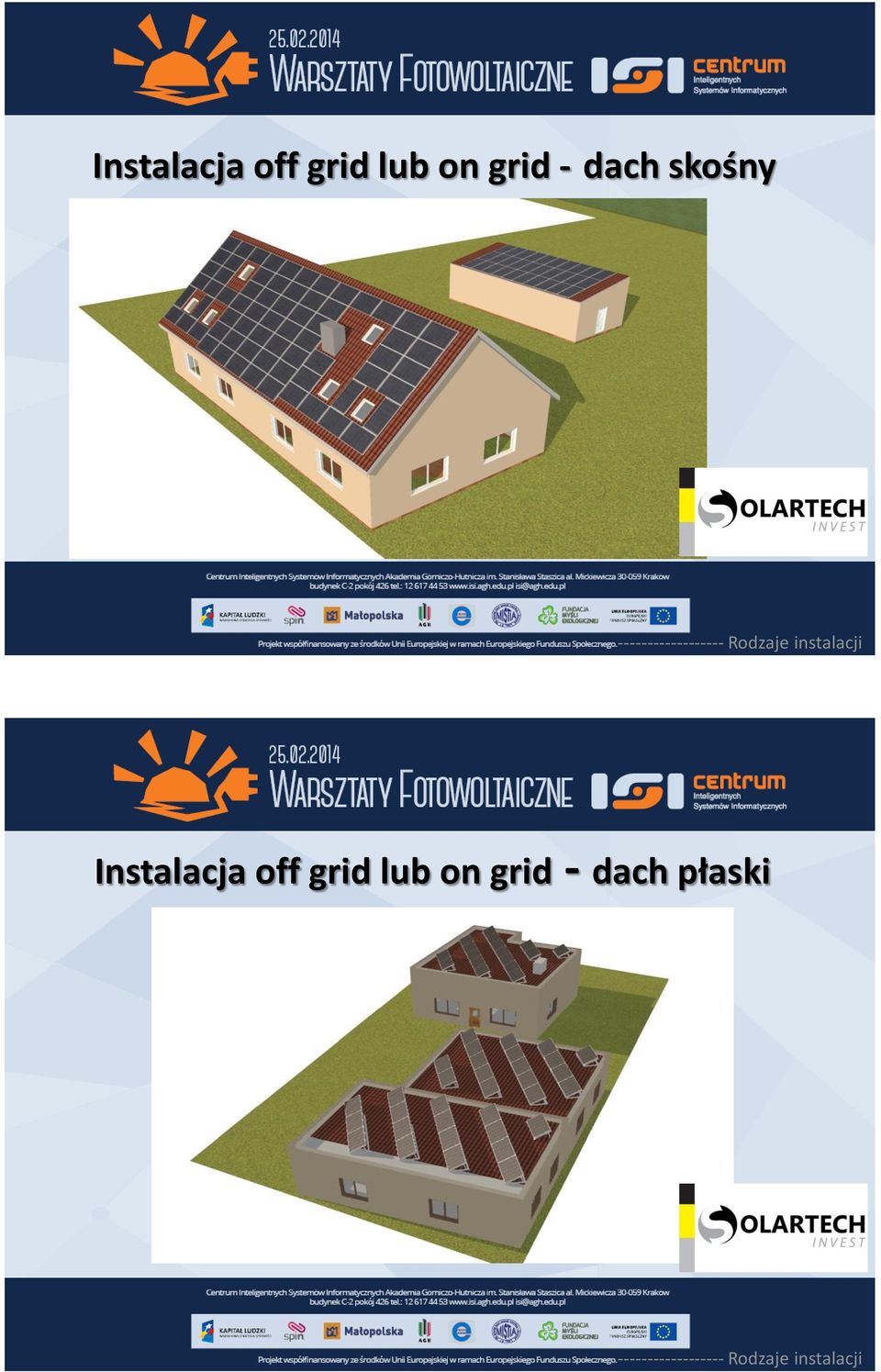

6 Instalacja off grid lub on grid - dach skośny Rodzaje instalacji Instalacja off grid lub on grid - dach płaski Rodzaje instalacji

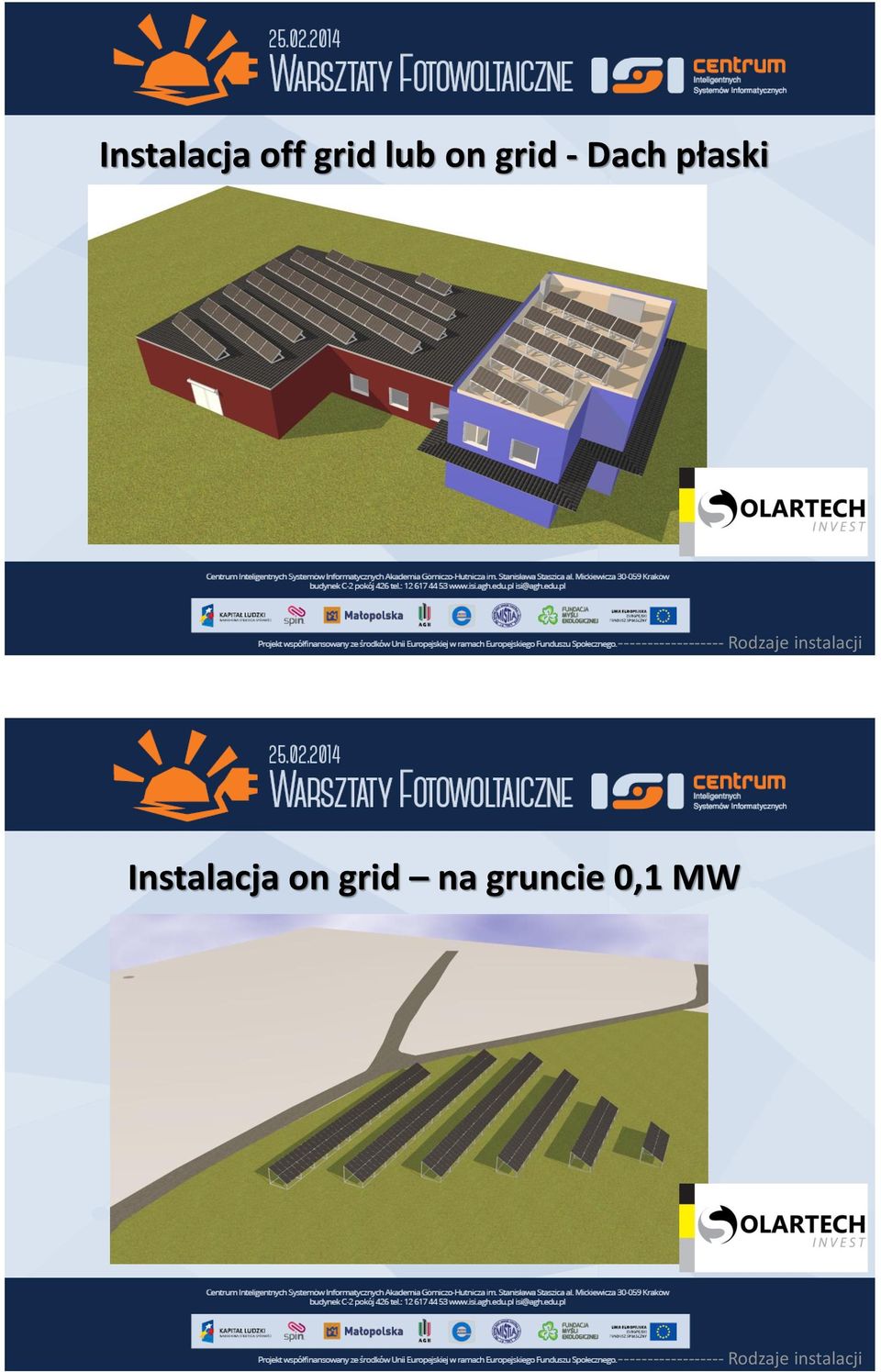

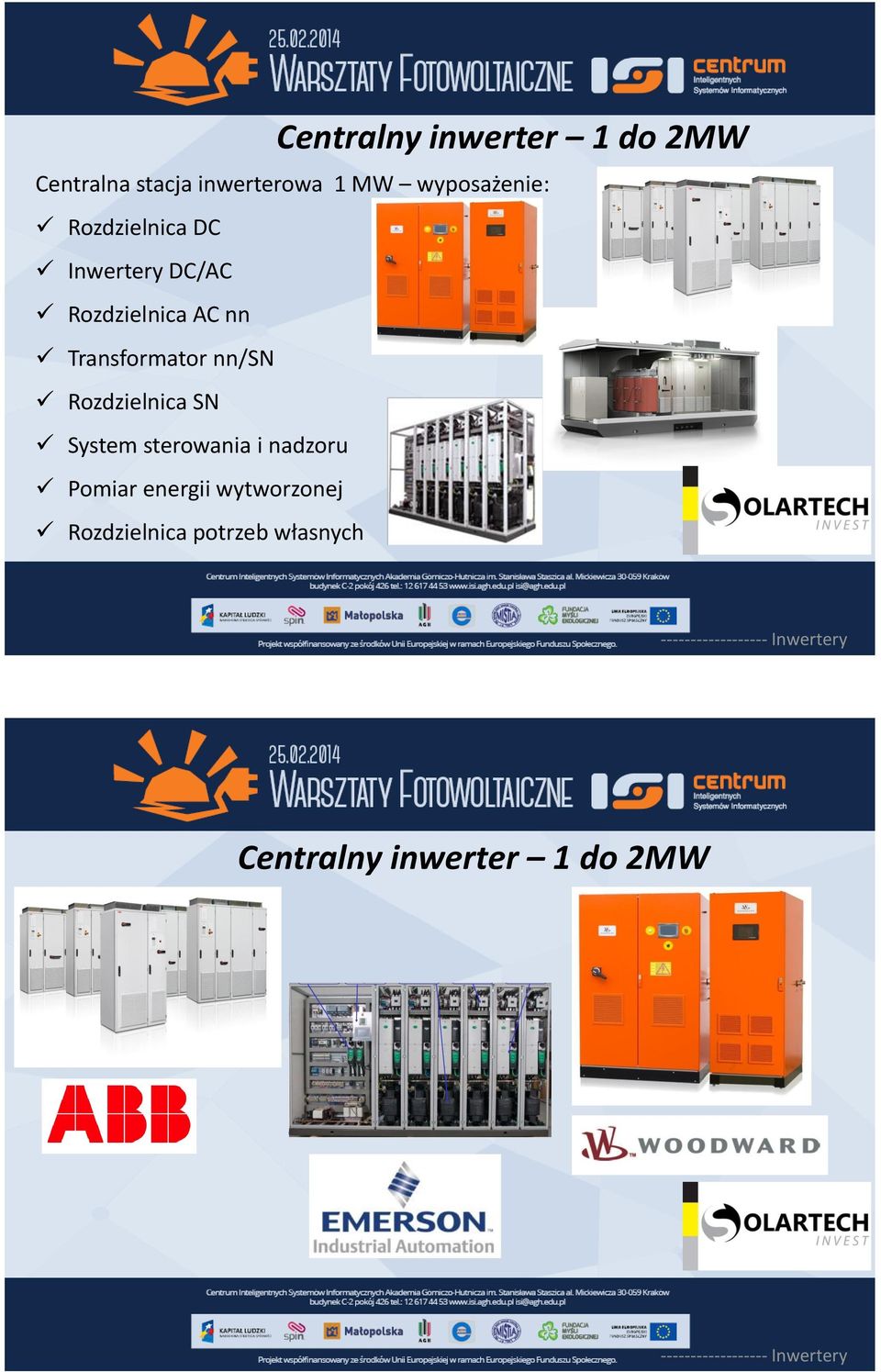

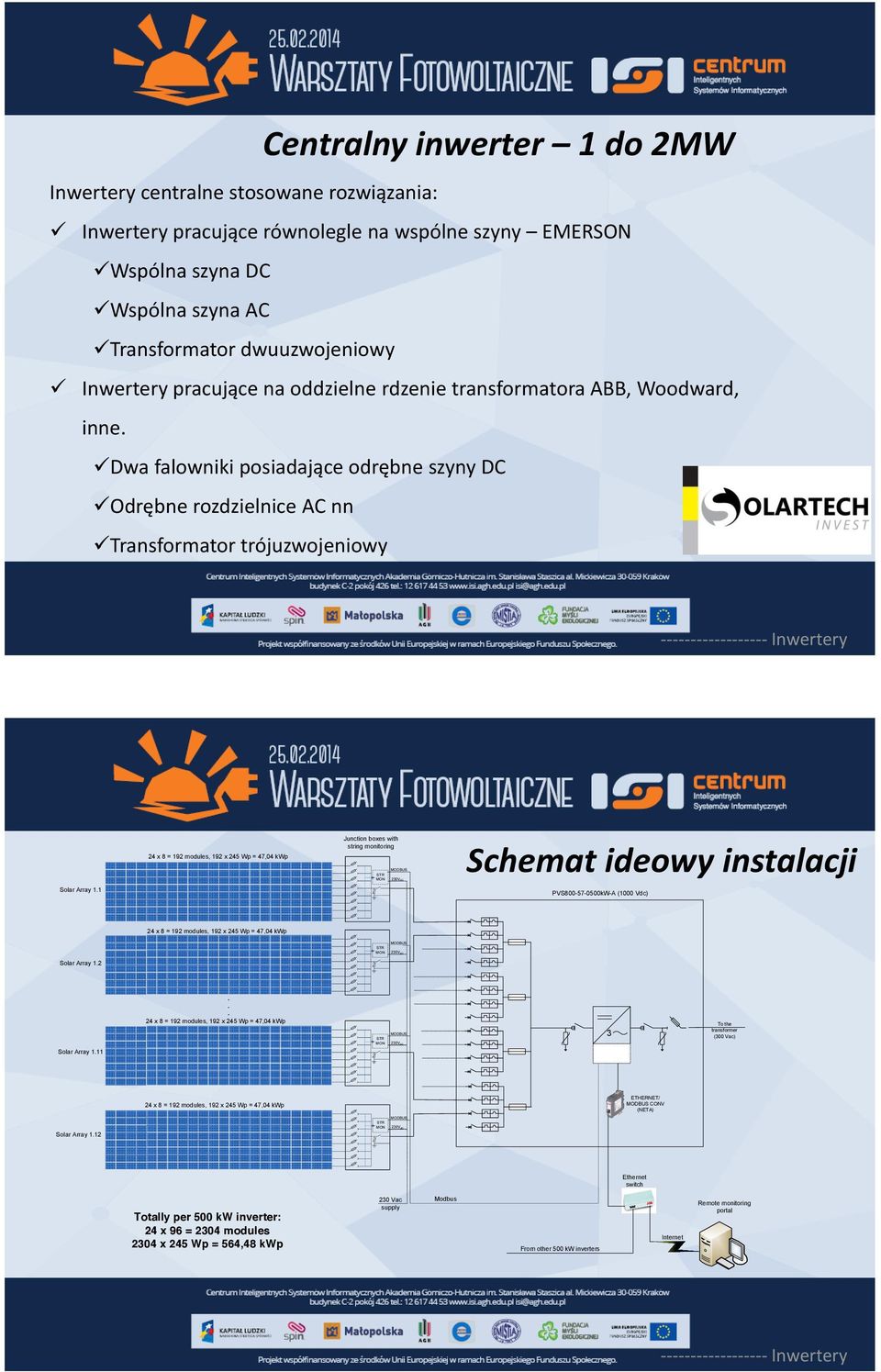

7 Instalacja off grid lub on grid - Dach płaski Rodzaje instalacji Instalacja on grid na gruncie 0,1 MW Rodzaje instalacji

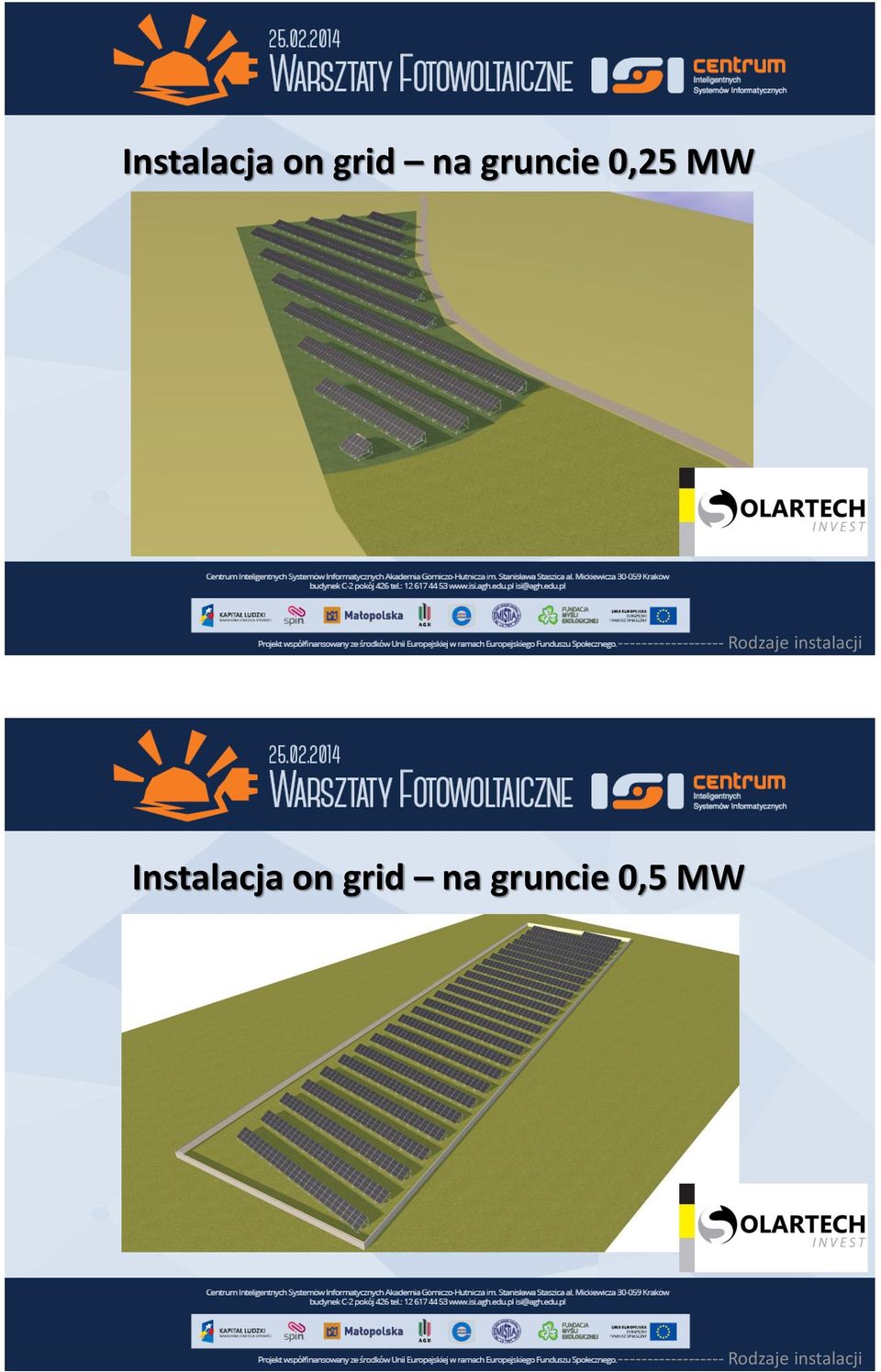

8 Instalacja on grid na gruncie 0,25 MW Rodzaje instalacji Instalacja on grid na gruncie 0,5 MW Rodzaje instalacji
9 Instalacja on grid na gruncie 1 MW Rodzaje instalacji Rodzaje paneli: Polikrystaliczne Monokrystaliczne Cienkowarstwowe a-si krzem amorficzny CIS (copper-indium diselenide) CdTe (Cadmium telluride cells) Hybrydowe Panele fotowoltaiczne

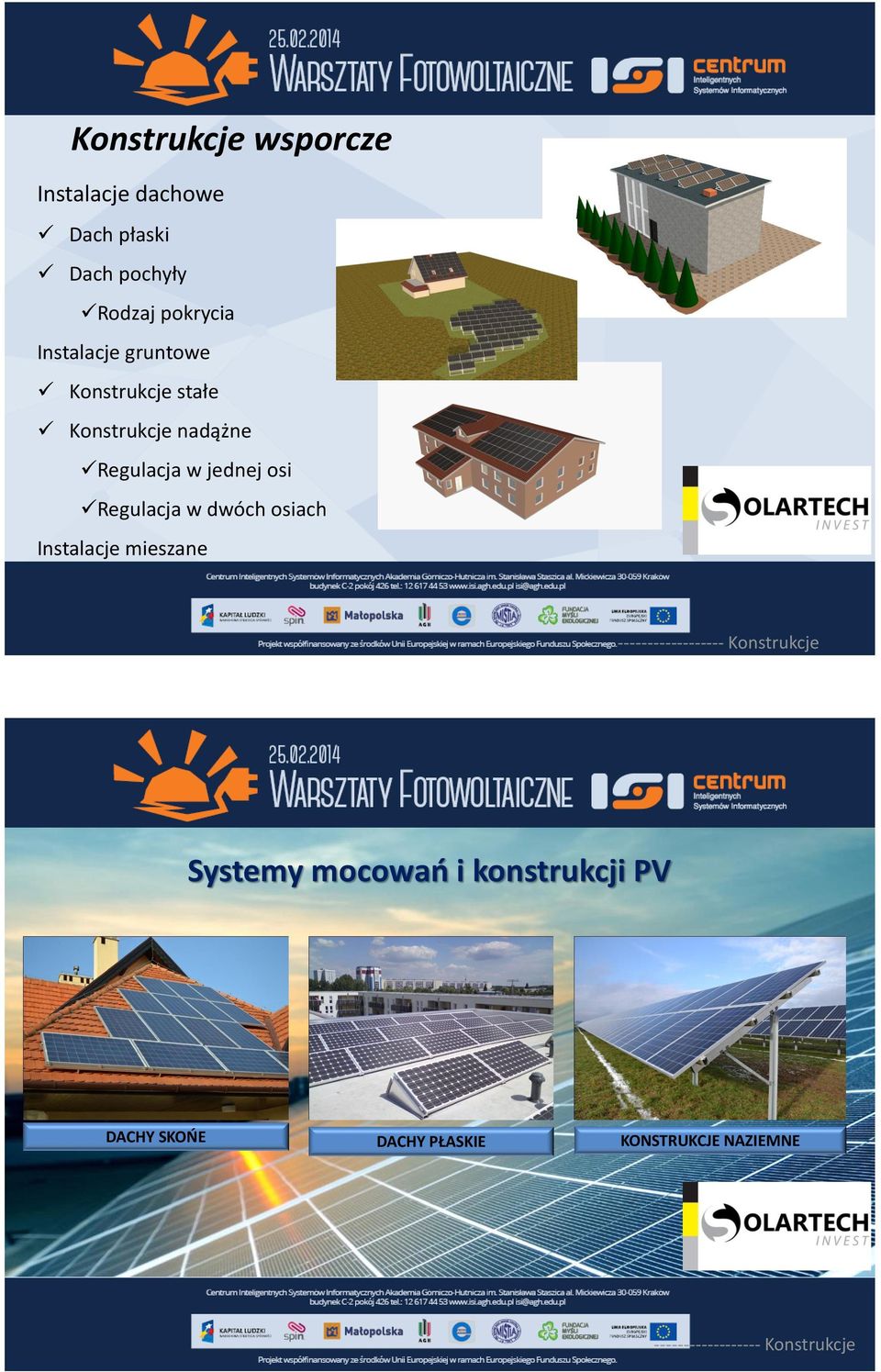

10 T e a Rodzaj inwertera Micro Stringowe Wielostringowe Centralny Centralny w układzie Master-Slave Charakterystyka Inwerter zabudowany bezpośrednio na module. Moc ok W. Stosowany w instalacjach, gdzie rozmieszczenie paneli jest dowolne, np. na dachach o skomplikowanej linii dachowej. Zmniejsza się wpływ zacienienia na pracę stringów. Każdy panel ma swój MPP Tracker. Wysoki koszt. Zasadniczo o mocy 1-5kW, posiadające wejście dla pojedynczego stringu. Znajduje zastosowanie w instalacjach domowych. Typowo od 7-40kW. Posiada kilka wejść stringowych. Może posiadać od 1 do 3 MPP Trackerów. Znajdują zastosowanie w instalacjach domowych, jak również w instalacjach wielkopowierzchniowych. W przypadku zastosowania na dachach istotny jest dobór stringów tak, aby zacienienie miało jak najmniejszy wpływ na moc wyjściową. Jeden duży inwerter łączący dużą ilość stringów. Dostępne do mocy 1,75-2MW Układ kilku (kilkunastu) centralnych inwerterów połączonych w po stronie średniego napięcia w jedną dużą instalację. Układ umożliwia budowanie farm fotowoltaicznych wielkopowierzchniowych. Kilkadziesiąt MW. m Master-Slave in detail Bulk Central String Master-Slave Inwertery Mikroinwertery Dane charakterystyczne: Moc kilkuset watów Niewielkie rozmiary i waga Montowane bezpośrednio na panelach Obwody wyjściowe dostosowane do instalacji sieciowej AC (możliwość łatwego połączenia z siecią elektryczną w domu) Wady i zalety Możliwość budowania mikroinstalacji opartej o pojedyncze panele. Łatwość przenoszenia instalacji (mobilne źródło energii) Możliwość stosowania na skomplikowanych dachach Znaczny koszt przy budowie większych instalacji Mniejsza sprawność Konieczność pracy w temperaturze paneli (40-50oC) Inwertery
11 Inwertery stringowe 2-5kW Inwerter PLATINUM S 2,1 do 4,6 kwp Zastosowanie do mikroinstalacji w domach jednorodzinnych Łatwa instalacja, prosty interfejs użytkownika poprzez panel z wyświetlaczem graficznym, 10 lat gwarancji, Sprawność ok 95%, Możliwość monitorowania pracy inwertera przez zintegrowany interfejs Stopień ochrony minimum IP 54, Optymalizacja pracy w przypadku zacienienia paneli, Pamięć zdarzeń i produkcji na 30 lat pracy Prezentacja firmy Decentralny inwerter 7-22 kw Inwerter TL 7 24 kw zalety: 10 lat gwarancji, 3 fazowy, Wysoka sprawność do 98%, Stopień ochrony IP 65, Równoczesna obsługa trzech maksymalnych punktów mocy (3 MPP trackers), Dla instalacji mikro do 40 kw, małych do 100 kw i dużych powyżej 100 kw, Optymalizacja pracy w przypadku zacienienia paneli, Możliwość monitorowania pracy inwerterów Inwertery

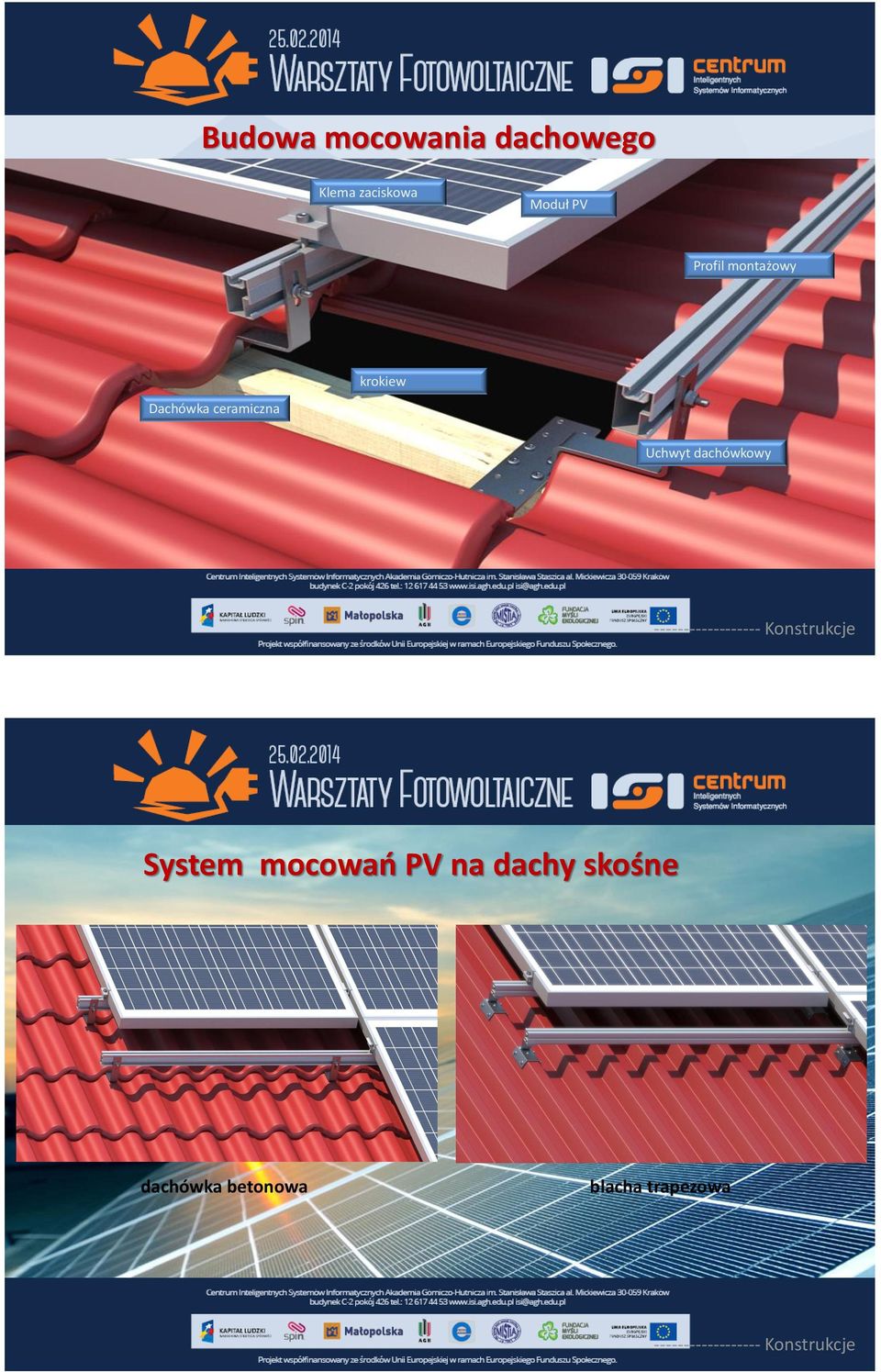

12 Centralny inwerter 1 do 2MW Centralna stacja inwerterowa 1 MW wyposażenie: Rozdzielnica DC Inwertery DC/AC Rozdzielnica AC nn Transformator nn/sn Rozdzielnica SN System sterowania i nadzoru Pomiar energii wytworzonej Rozdzielnica potrzeb własnych Inwertery Centralny inwerter 1 do 2MW Inwertery

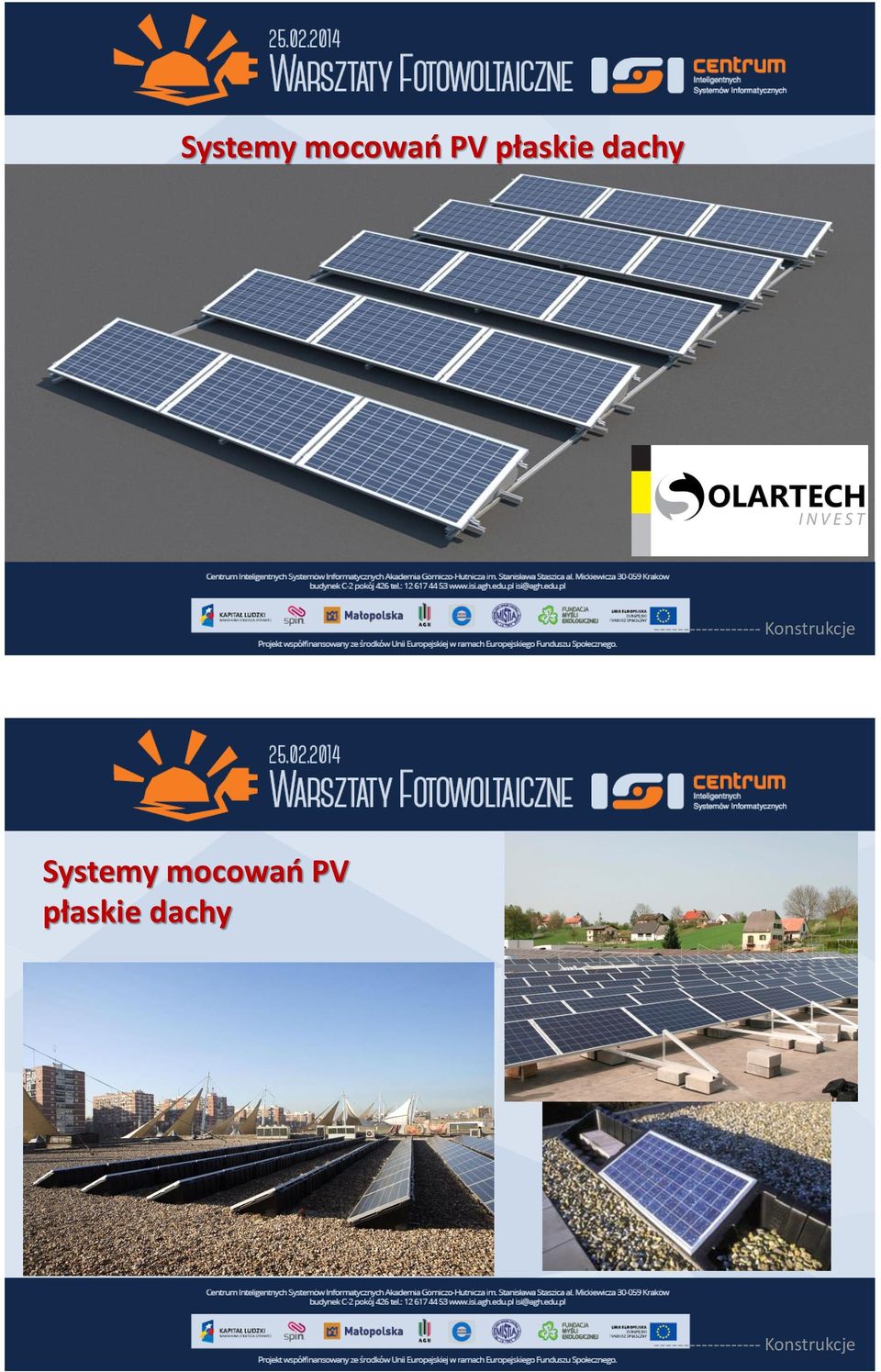

13 Centralny inwerter 1 do 2MW Inwertery centralne stosowane rozwiązania: Inwertery pracujące równolegle na wspólne szyny EMERSON Wspólna szyna DC Wspólna szyna AC Transformator dwuuzwojeniowy Inwertery pracujące na oddzielne rdzenie transformatora ABB, Woodward, inne. Dwa falowniki posiadające odrębne szyny DC Odrębne rozdzielnice AC nn Transformator trójuzwojeniowy Inwertery 24 x 8 = 192 modules, 192 x 245 Wp = 47,04 kwp Junction boxes with string monitoring MODBUS STR MON 230VAC Schemat ideowy instalacji Solar Array 1.1 PVS kW-A (1000 Vdc) 24 x 8 = 192 modules, 192 x 245 Wp = 47,04 kwp MODBUS STR MON 230VAC Solar Array x 8 = 192 modules, 192 x 245 Wp = 47,04 kwp MODBUS STR MON 230VAC 3 To the transformer (300 Vac) Solar Array x 8 = 192 modules, 192 x 245 Wp = 47,04 kwp ETHERNET/ MODBUS CONV (NETA) MODBUS Solar Array 1.12 STR MON 230VAC Ethernet switch Totally per 500 kw inverter: 24 x 96 = 2304 modules 2304 x 245 Wp = 564,48 kwp 230 Vac supply Modbus From other 500 kw inverters ABB web box Internet Remote monitoring portal Inwertery

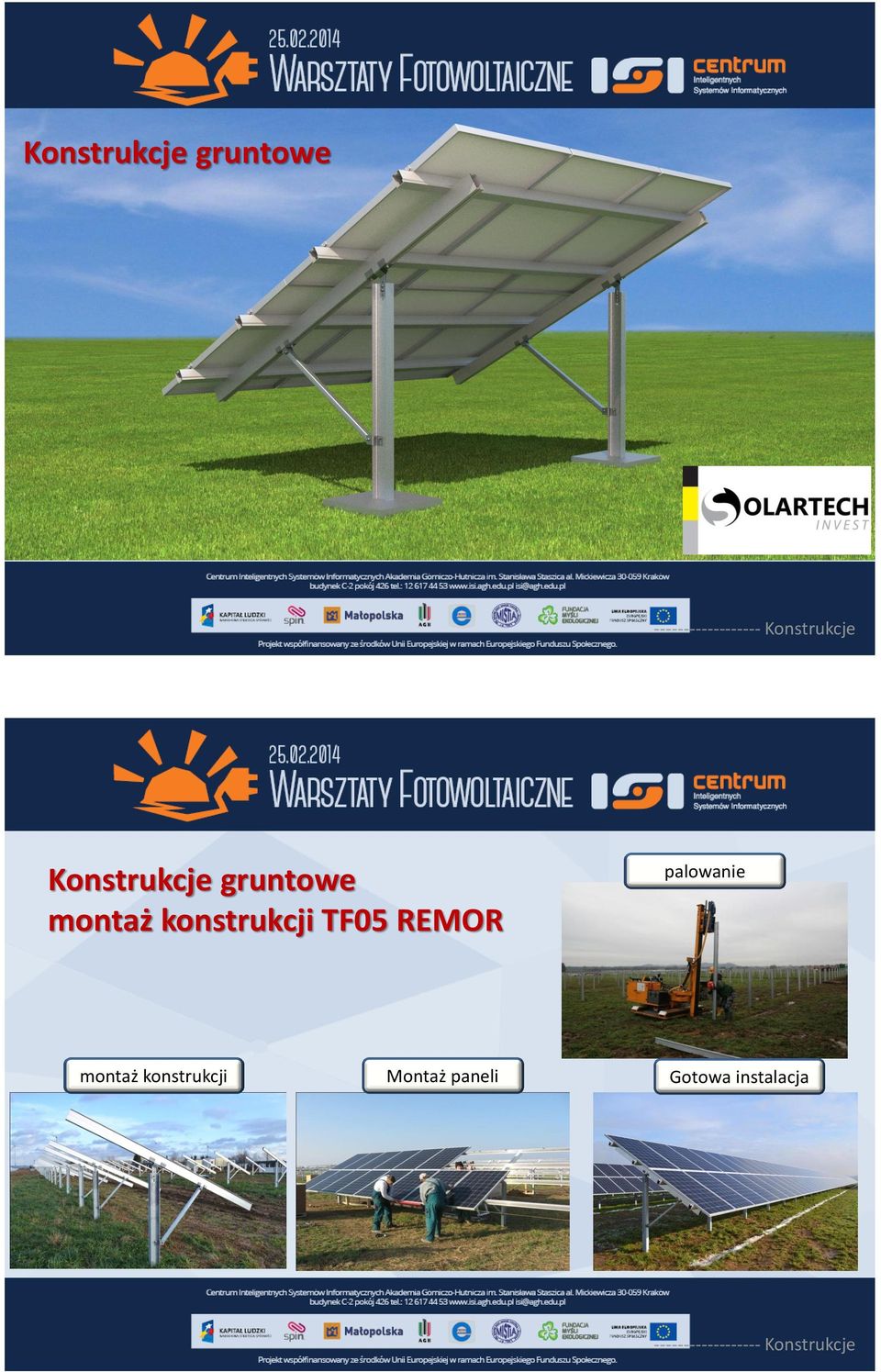

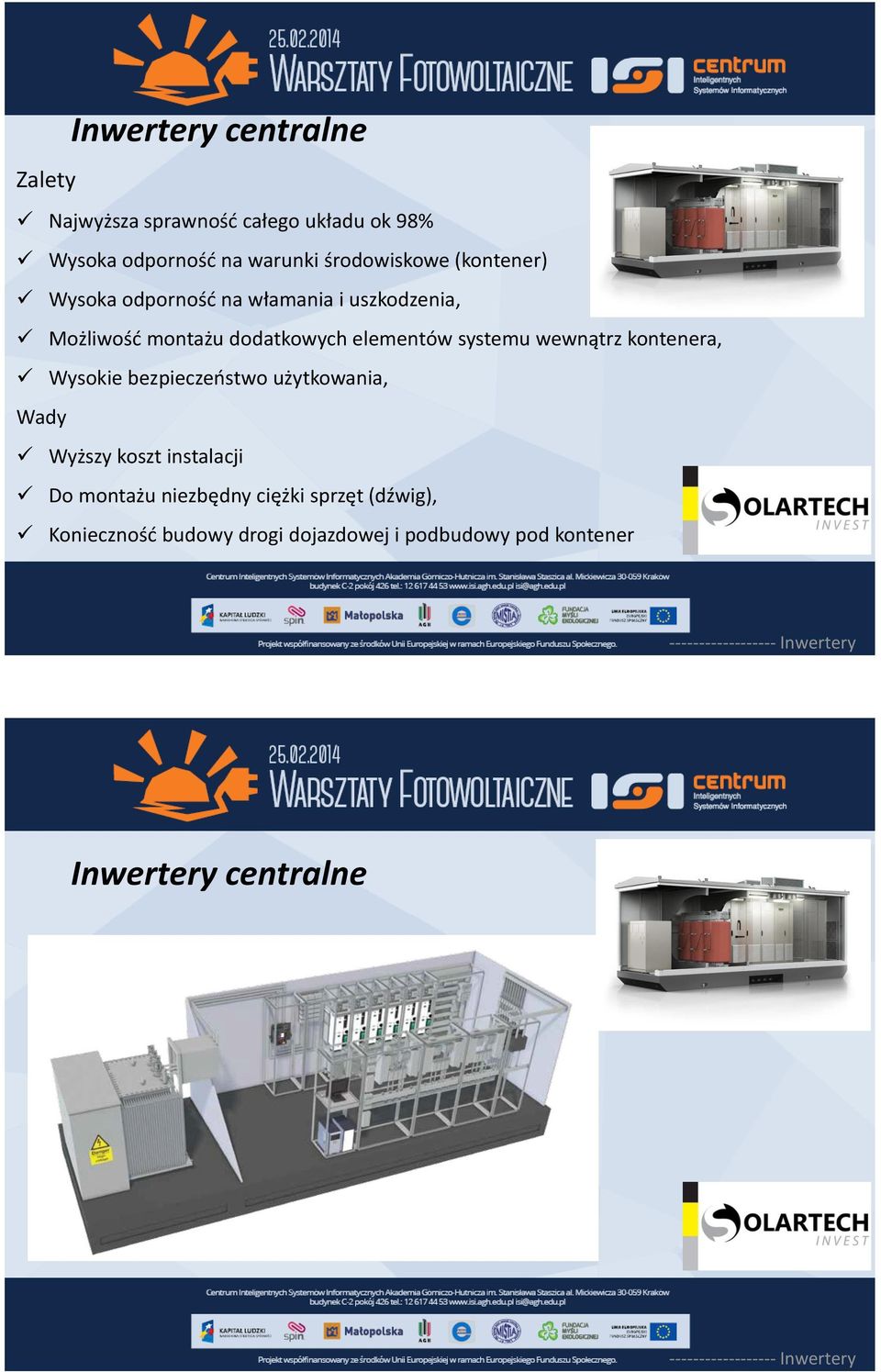

14 Inwertery centralne Zalety Najwyższa sprawność całego układu ok 98% Wysoka odporność na warunki środowiskowe (kontener) Wysoka odporność na włamania i uszkodzenia, Możliwość montażu dodatkowych elementów systemu wewnątrz kontenera, Wysokie bezpieczeństwo użytkowania, Wady Wyższy koszt instalacji Do montażu niezbędny ciężki sprzęt (dźwig), Konieczność budowy drogi dojazdowej i podbudowy pod kontener Inwertery Inwertery centralne Inwertery

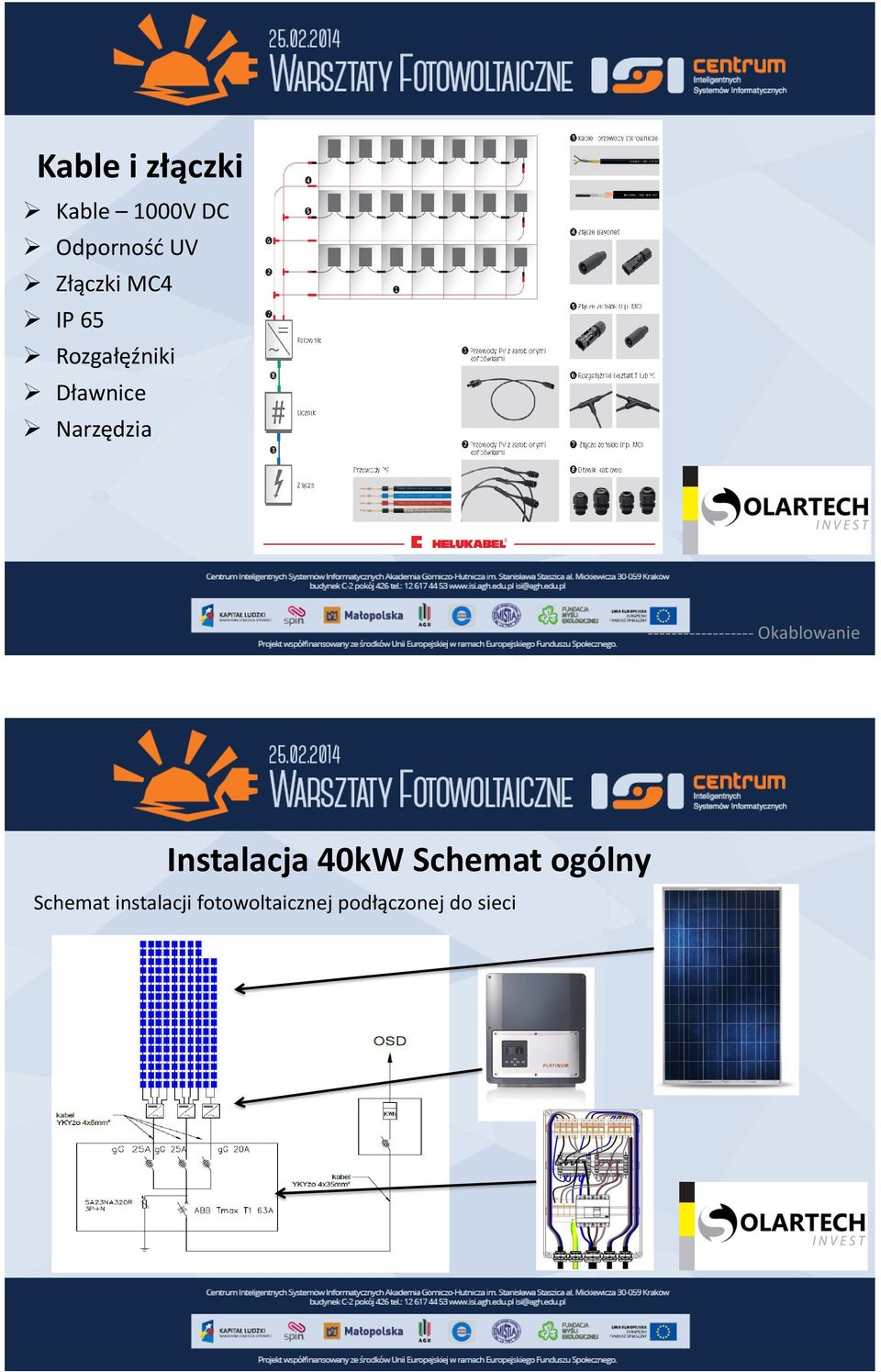

15 Konstrukcje wsporcze Instalacje dachowe Dach płaski Dach pochyły Rodzaj pokrycia Instalacje gruntowe Konstrukcje stałe Konstrukcje nadążne Regulacja w jednej osi Regulacja w dwóch osiach Instalacje mieszane Konstrukcje Systemy mocowań i konstrukcji PV DACHY SKOŃE DACHY PŁASKIE KONSTRUKCJE NAZIEMNE Konstrukcje

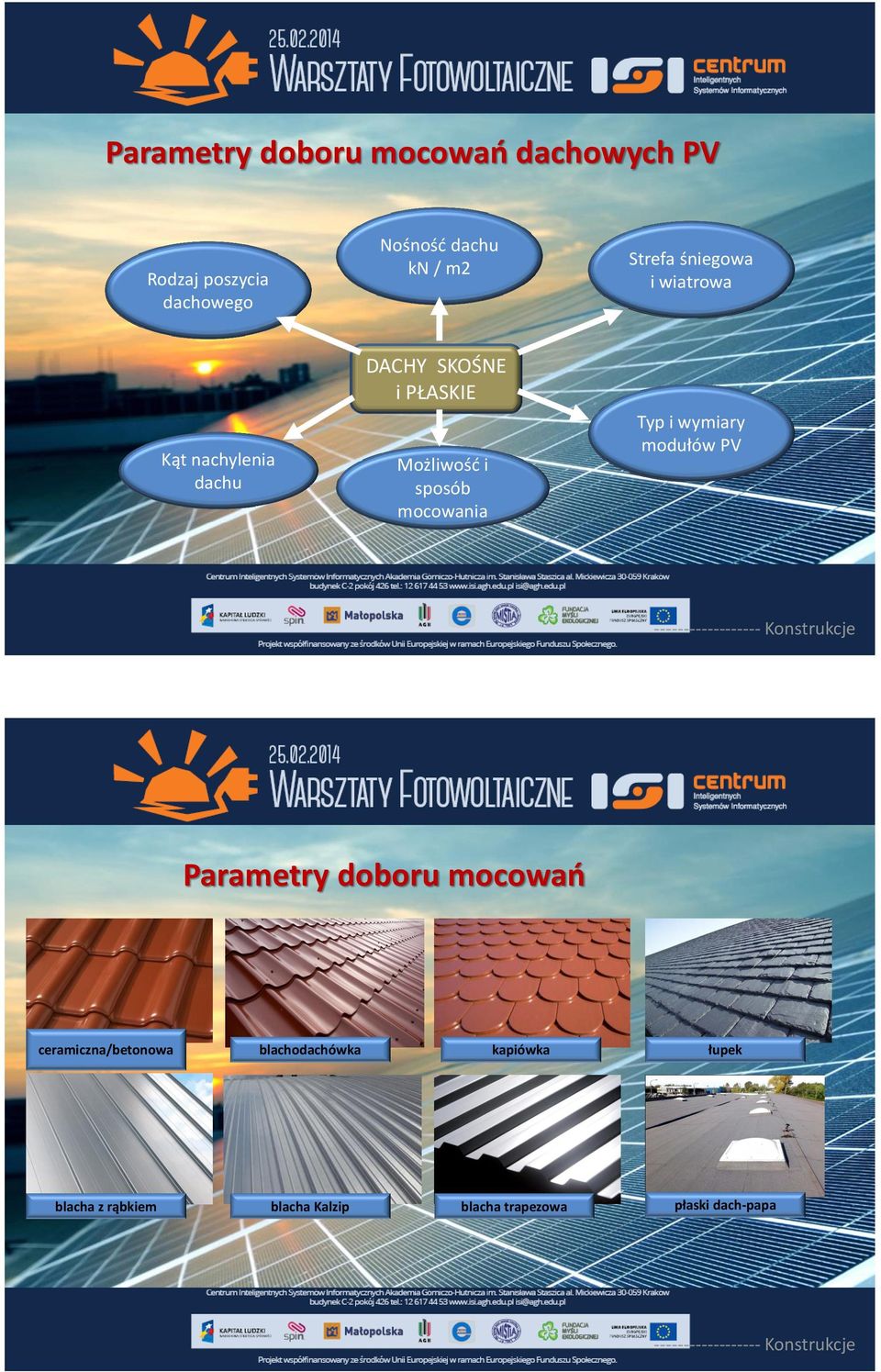

16 Parametry doboru mocowań dachowych PV Rodzaj poszycia dachowego Nośność dachu kn / m2 Strefa śniegowa i wiatrowa Kąt nachylenia dachu DACHY SKOŚNE i PŁASKIE Możliwość i sposób mocowania Typ i wymiary modułów PV Konstrukcje Parametry doboru mocowań ceramiczna/betonowa blachodachówka kapiówka łupek blacha z rąbkiem blacha Kalzip blacha trapezowa płaski dach-papa Konstrukcje
17 Budowa mocowania dachowego Klema zaciskowa Moduł PV Profil montażowy krokiew Dachówka ceramiczna Uchwyt dachówkowy Konstrukcje System mocowań PV na dachy skośne dachówka betonowa blacha trapezowa Konstrukcje
18 Systemy mocowań PV płaskie dachy Konstrukcje Systemy mocowań PV płaskie dachy Konstrukcje
19 Konstrukcje gruntowe Konstrukcje Konstrukcje gruntowe montaż konstrukcji TF05 REMOR palowanie montaż konstrukcji Montaż paneli Gotowa instalacja Konstrukcje
20 Kable i złączki Kable 1000V DC Odporność UV Złączki MC4 IP 65 Rozgałęźniki Dławnice Narzędzia Okablowanie Instalacja 40kW Schemat ogólny Schemat instalacji fotowoltaicznej podłączonej do sieci
21 Wyprowadzenie mocy SN Wpięcie do lini SN, pomiar energii Rozliczenie z OSD Pomiar energii oddawanej do sieci czarna energia Liczniki energii (klasa dokładności) Przekładniki (prądowe i napięciowe) Transmisja danych Synchronizacja czasowa Okresy obrachunkowe Pomiar energii zielonej - wytworzonej Pomiary Energii
22 Zabezpieczenia Zabezpieczenia instalacji DC Bezpieczniki Ograniczniki przeciwprzepięciowe Kontrola doziemień Zabezpieczenia instalacji AC i wyprowadzenia mocy Bezpieczniki i wyłączniki mocy Zabezpieczenia pod i nad częstotliwościowe Zabezpieczenia pod i nad napięciowe Kontrola doziemień Zabezpieczenia sieci SN i transformatorów Zabezpieczenia Monitoring produkcji Monitoring stringowy Kontrola prądów poszczególnych stringów Kontrola napięcia w stringboxach Monitoring produkcji WEB serwery Pomiar parametrów pracy inwerterów Pomiar mocy i energii wytworzonej Stany awaryjne powiadamianie Stacja pogodowa Pomiar radiacji Pomiar temperatury Pomiar wiatru Monitoring
23 Część II Przygotowania dokumentacji niezbędnej do uruchomienia inwestycji Dokumentacja Przygotowania dokumentacji formalno-prawnej Uzyskanie prawa własności gruntu umowa z właścicielem Uzyskanie dokumentów środowiskowych karta informacyjna Uzyskanie Warunków Zabudowy lub zgodność z Miejscowym Planem Zagospodarowania Przestrzennego Uzyskanie Warunków Przyłączenia z OSD Podpisanie umowy przyłączeniowej z Operatorem Uzyskanie promesy koncesji w Urzędzie Regulacji Energetyki Projekt budowlany i wykonawczy Uzyskanie pozwolenia na budowę Dokumentacja powykonawcza Odbiory i testy, Uruchomienia instalacji Dokumentacja
24 Pozyskanie lokalizacji Solartech Invest zapewnia profesjonalny wybór lokalizacji pod budowę farm fotowoltaicznych oraz całą dokumentację pozwalającą na natychmiastowe rozpoczęcie inwestycji Lokalizacje Warunki Zabudowy Gmina to podstawowy organ wydający decyzję dla inwestora rozpoczynającego drogę formalno-prawną do pozwolenia na budowę dla instalacji farmy fotowoltaicznej. Inwestor posiadający grunt powinien swoją drogę rozpocząć od uzyskania decyzji o ocenie oddziaływania na środowisko. Dokument ten jest nieodzownym elementem wniosku (dla większości gmin w Polsce) o wydanie decyzji o Warunkach Zabudowy Dokumentacja
25 Procedura otrzymania WZ Standardowo oczekiwanie na wydanie decyzji o WZ trwa od 30 do 60 dni, Gmina współpracujące z inwestorem potrafią skrócić ten czas nawet do 15 dni, Znane są przykłady które trwają ponad normatywnie ale często wynika to z niewiedzy inwestora lub niechęci sąsiadów, ale nie tylko Podstawowym elementem jest kompletność złożonego wniosku, Dostarczenie wszystkich załączników powinno być za każdym razem sprawdzone przez inwestora, Każda gmina = inne podejście do inwestora, Indywidualne spotkanie z urzędnikiem gminnym w celu ustalenia kompletu dokumentacji Dokumentacja Zmiany z dnia 01/08/2013 do OOŚ: W dniu 1 sierpnia 2013 r. weszły w życie zmiany do Rozporz¹dzenia Rady Ministrów z dnia 9 listopada 2010 r. w sprawie przedsięwzięciach mogących znacząco oddziaływania na środowisko. Opinia GDOŚ stanowiła zapewne jedną z przesłanek do nowelizacji Rozporządzenia. W wyniku czego w dniu 1 sierpnia 2013 r. weszło w życie Rozporządzenie Rady Ministrów z dnia 25 czerwca 2013 r. zmieniające rozporządzenie w sprawie przedsięwzięć mogących znacząco oddziaływać na środowisko, wprowadzając bezpośrednio do treści wskazanego powyżej par. 3 pkt 52 inwestycje obejmujące farmy fotowoltaiczne. Od dnia 1 sierpnia 2013 r. treść par. 52 pkt 2 brzmi następująco: Dokumentacja
26 Zmiany z dnia 01/08/2013 do OOŚ: - zabudowa przemysłowa, w tym zabudowa systemami fotowoltaicznymi, lub magazynowa, wraz z towarzyszącą jej infrastrukturę, o powierzchni zabudowy nie mniejszej niż a) 0,5 ha na obszarach objętych formami ochrony przyrody, o których mowa w art. 6 ust. 1 pkt 1-5, 8 i 9 ustawy z dnia 16 kwietnia 2004 r. o ochronie przyrody, lub w otulinach form ochrony przyrody, o których mowa w art. 6 ust. 1 pkt 1-3 tej ustawy b) 1 ha na obszarach innych niż wymienione w lit. a przy czym przez powierzchnię zabudowy rozumie się powierzchnię terenu zajętą przez obiekty budowlane oraz pozostałą powierzchnię przeznaczoną do przekształcenia w wyniku realizacji przedsięwzięcia. Przez powierzchnię zabudowy rozumie się określony teren, zajęty przez obiekty budowlane oraz przestrzeń przeznaczoną do przekształcenia w wyniku realizacji przedsięwzięcia. W przypadku farmy fotowoltaicznej, będzie to więc powierzchnia zajęta pod ogniwa oraz pod wszystkie inne elementy przedsięwzięcia, stanowiące infrastrukturę towarzyszącą Dokumentacja Zmiana Miejscowego Planu Zagospodarowania Przestrzennego Inwestorze jeśli w gminie jest Miejscowy Plan Zagospodarowania Przestrzennego oraz Studium uwarunkowań i kierunków zagospodarowania przestrzennego Gminy procedura prawna trwa od 6 do 36 miesięcy Dokumentacja
27 Opracowania projektu koncepcyjnego Dobór wyposażenia elektrowni Obliczenie prognozowanej produkcji Wstępny projekt techniczny farmy i przyłącza Projekt koncepcyjny Koncepcja Wniosek do OSD (PGE, Tauron, ENEA, Energa, RWE Stoen) Tytuł prawny do gruntu Plan sytuacyjny z naniesioną instalacją Schemat instalacji i wyprowadzenia mocy KRS dla firm WZ lub wypis z MPZP Planowany elektryczny i topograficzny schemat Parametry techniczne urządzeń (panele, inwertery) Wniosek o warunki przyłączenia
28 ENEA Wniosek o warunki przyłączenia TAURON Wniosek o warunki przyłączenia
29 Koncepcja 1. Rozmieszczenie paneli Wniosek o warunki przyłączenia Koncepcja 2. Uzyski Wniosek o warunki przyłączenia
30 Wizualizacja 3D Wniosek o warunki przyłączenia 5. Plan sytuacyjny elektrowni Wniosek o warunki przyłączenia
31 6. Karty katalogowe użytych produktów Wniosek o warunki przyłączenia Lokalizacja i wizualizacja planowanej instalacji na gruncie Zdjęcie działki geoportal Wizualizacja dds cad Realizacje
32 Instalacji o mocy 40 kw na budynku Wizualizacja w programie DDS Cad budynek z spadzistym dachem Wizualizacja w programie DDS Cad budynek z płaskim dachem Realizacje Prognozowanie produkcji Obliczenie wielkości przewidywanej produkcji energii elektrycznej wykonujemy w programach: DDS-Cad, Polysun oraz portalu PVgis Realizacje
33 Komputerowe wspomaganie projektowe Specjalistyczne oprogramowanie: DDS Cad PVSyst Polysun AutoCAD D Realizacja przy pomocy narzędzi W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy 3) Instalacja oddana do użytkowania. Zrealizowane 3 kw Małopolska, nasza siedziba Dotychczasowe doświadczenia
34 W trakcie realizacji 10 kw - Małopolska W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy Decyzja inwestora po uchwaleniu ustawy OZE mały trójpak Dotychczasowe doświadczenia W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy Decyzja inwestora po otrzymaniu dofinansowania W trakcie realizacji 30 kw Szkoła w Małopolsce Dotychczasowe doświadczenia
35 W trakcie realizacji 40 kw dach i grunt W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy Decyzja inwestora po otrzymaniu dofinansowania z PROW Dotychczasowe doświadczenia INSTALACJA kw właścicielem praw projektowych jest firma WOODWARD POLAND Sp. z o.o. W trakcie realizacji 100 kw - Małopolska Dotychczasowe doświadczenia
36 W trakcie projektowania 1000 kw Ropczyce, zakład produkcyjny W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy Decyzja inwestora po otrzymaniu dofinansowania Dotychczasowe doświadczenia W trakcie realizacji 1000 kw - Łódzkie W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy 3) Dokumentacja środowiskowa, budowlana Decyzja inwestora po wejściu w życie ustawy OZE Dotychczasowe doświadczenia
37 W trakcie realizacji 1500 kw Kujawsko -Pomorskie W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD 2) Projekt wykonawczy 3) Dokumentacja środowiskowa, budowlana Decyzja inwestora po wejściu w życie ustawy OZE Dotychczasowe doświadczenia W trakcie realizacji 1800 kw - Lubelskie W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD, OOŚ, URE, Pozwolenie na budowę 2) Projekt wykonawczy Decyzja inwestora po otrzymaniu dofinansowania Dotychczasowe doświadczenia
38 W trakcie realizacji 4000 kw - Małopolskie W ramach zadania wykonano: 1) Projekt koncepcyjny wraz z uzgodnieniami z OSD, OOŚ 2) Projekt wykonawczy Decyzja inwestora po otrzymaniu dofinansowania Dotychczasowe doświadczenia REALIZACJE 1 MW Inżynierowie którzy są naszymi pracownikami brali udział w konsorcjum budującym farmę fotowoltaicznej w Wierzchosławicach. Prace polegały na: 1) montażu i uruchomieniu instalacji fotowoltaicznej 2) montażu konstrukcji stalowej wbijanej do ziemi za pomocą kafara, 3) montażu paneli oraz ich połączeniu, 4) dostawie inwerterów (stacji kontenerowej) 5) budowie przyłącza do sieci Tauron Dystrybucja SA., Czas budowy wyniósł zaledwie 6 tygodni Dotychczasowe doświadczenia
39 REALIZACJE 1 MW W ramach zadania wykonano: 1) dokumentacje techniczna, IRiESD, 2) synchronizacje z siecią elektroenergetyczna i rozruch. Prowadzony jest stały monitoring i serwis. Najlepszym potwierdzeniem profesjonalizmu i wiedzy technicznej w doborze elementów elektroenergetycznych jest roczna produkcja energii MWh Dotychczasowe doświadczenia REALIZACJE 100 kw PLASTOMA EKOWAWER Dotychczasowe doświadczenia
40 REALIZACJE 100 kw PLASTOMA EKOWAWER W ramach zadania wykonano: 1) Projektowanie i wykonanie 2) Dokumentacje techniczna, IRiESD, 3) Rozruch 4) Oczekujemy na OSD i synchronizacje z siecią elektroenergetyczna Prowadzony jest stały monitoring i serwis Dotychczasowe doświadczenia REALIZACJE 100 kw PLASTOMA EKOWAWER Dotychczasowe doświadczenia
41 REALIZACJE 100 kw PLASTOMA EKOWAWER Dotychczasowe doświadczenia REALIZACJE 100 kw PLASTOMA EKOWAWER Dotychczasowe doświadczenia
42 REALIZACJE 100 kw PLASTOMA EKOWAWER Dotychczasowe doświadczenia REALIZACJE GPZ Nasza kadra brała udział w budowie GPZ Białka Tatrzańska dla TAURON PE Dotychczasowe doświadczenia
43 REALIZACJE GPO Nasza kadra brała udział w budowie GPO Kamionka dla RENERCO Dotychczasowe doświadczenia Aspekty prawne: Wchodzi w życie tzw. mały trójpak energetyczny 7A06675ED405BB9C1257BD70038DF2F - Dz. U poz. 984 Sejm, r - Brak pozwolenia na budowę, - instalacje mikro do 40 kw bez działalności gospodarczej, - bez koncesji jedynie zgłoszenie na listę URE Aspekty prawne
44 Nowa propozycja zapisów do ustawy OZE Schemat zoptymalizowanych mechanizmów wsparcia dla wytwórców energii elektrycznej z odnawialnych źródeł energii lub biogazu rolniczego Ministerstwo Gospodarki, 29 stycznia 2014 r - Instalacje OZE mają gwarancję odkupu energii przez 15 lat, - System aukcyjny bierzemy udział w aukcji i kto uzyska lepszą cenę (a koszt budowy najniższy ten wygrany) lepiej być pierwszym, - Podział instalacji od 40 kw do 1 MW i instalacje powyżej 1 MW Aspekty prawne Kryteria prekwalifikacji do aukcji: - Inwestycja zgodna z miejscowym planem zagospodarowania przestrzennego (innymi dokumentami planistycznymi gminy), - Posiadanie warunków przyłączenia (dostępne są moce przyłączeniowe, np. na podstawie: inwestycji w sieć elektroenergetyczną, upływu terminu ważności dotychczas wydanych warunków lub odstąpienia od umowy o przyłączenie do sieci z powodu braku harmonogramu realizacji inwestycji), - Uzyskanie pozwolenia środowiskowego, - Udokumentowanie możliwości finansowych lub źródeł ich pozyskania wraz z planem finansowym przedsięwzięcia (szczegółowość dokumentacji w zależności od wielkości przedsięwzięcia), - Przedstawienie harmonogramu realizacji inwestycji, - Dokumenty terminowe muszą być ważne co najmniej 6 miesięcy od daty zgłoszenia wniosku Aspekty prawne
45 ASPEKTY EKONOMICZNE Koszty budowy: 40 kw Lp NAZWA ilość jm UDZIAŁ % JI cena WARTOŚĆ PLN W jednostkowa NETTO INWESTYC 3 Dostawa i rozładunek konstrukcji stalowych 1 kpl ,00 zł ,00 zł 10,84% 4 Dostawa i rozładunek paneli YINGLY 250Wp do farmy 40kW 160 szt. 645,00 zł ,00 zł 47,82% Montaż konstrukcji stalowych oraz montaż Paneli na 5 konstrukcjach stalowych 1 szt ,00 zł ,00 zł 5,70% Montaż instalacji elektrycznej wraz z dostawą kabli pv, złączek, 6 reprezentowanie przed zakładem i wszelkie ustalenia techniczne z 1 kpl ,00 zł ,00 zł 15,76% nim w trakcie realizacji. Dokumentacja powykonawcza 7 Falowniki DIEHL 2szt. X 16000R3 plus 1szt. X 9000R3 1 kpl ,52 zł ,52 zł 15,71% 8 Monitoring sprawności oraz produkcji 1 szt 9 000,00 zł 9 000,00 zł 4,17% RAZEM nett o brutt o ,52 zł 100,00% ,33 zł Koszt jednostkowy netto budowy instalacji PV 40 kw 1, Aspekty ekonomiczne Lp Koszty budowy: 100 kw NAZWA ilość jm cena jednostkowa WARTOŚĆ PLN NETTO UDZIAŁ % W INWESTYC JI 3 Dostawa i rozładunek konstrukcji stalowych 1 kpl ,00 zł ,00 zł 11,62% 4 Dostawa i rozładunek paneli YINGLY 250Wp do farmy 100kW 400 szt. 645,00 zł ,00 zł 51,65% Montaż konstrukcji stalowych oraz montaż Paneli na konstrukcjach 5 stalowych Montaż instalacji elektrycznej wraz z dostawą kabli pv, złączek, 6 reprezentowanie przed zakładem i wszelkie ustalenia techniczne z nim w trakcie realizacji. Dokumentacja powykonawcza 1 szt 1 900,00 zł 1 900,00 zł 0,38% 1 kpl ,00 zł ,00 zł 14,41% 7 Falowniki DIEHL 6szt. X 16000R3 plus 3szt. X 9000R3 1 kpl ,10 zł ,10 zł 18,33% 8 Monitoring sprawności oraz produkcji 1 szt ,00 zł ,00 zł 3,60% RAZEM nett o brutt o ,10 zł 100,00% ,66 zł Koszt jednostkowy netto budowy instalacji PV 100 kw 1, Aspekty ekonomiczne
46 Koszty budowy: 1 MW 1. Oferta całościowa UDZIAŁ W LP NAZWA ilość jm cena jednostkowa WARTOŚĆ PLN NETTO INWESTYCJI % 3 Dostawa i rozładunek konstrukcji stalowych. 1 kpl ,00 zł ,00 zł 11,54 4 Dostawa i rozładunek paneli do farmy 1MW YINGLI 240W 4000 szt 645,00 zł ,00 zł 53,28 5 Montaż konstrukcji stalowych oraz montaż Paneli na 1 kpl ,00 zł ,00 zł 3,37 konstrukcjach stalowych 6 Montaż instalacji elektrycznej wraz z dostawą 1 kpl ,00 zł ,00 zł 14,04 dedykowanych kabli pv, złączek, reprezentowanie przed zakładem i wszelkie ustalenia techniczne z nim w trakcie realizacji. Dokumentacja powykonawcza. Szkolenie użytkownika. Prace ziemne. 8 Stacja kontenerowa wraz z inwerterami 1 szt ,00 zł ,00 zł 16,52 ABB/EMERSON/WOODWARD 1MW 9 Monitoring sprawności oraz produkcji. 1 szt ,00 zł ,00 zł 1,24 RAZEM netto ,00 zł 100,00 brutto ,00 zł koszt jednostkowy budowy netto 1,13 Opcjonalnie: 11 Monitoring wizyjny cały teren ( ustalany indywidualnie) 1 szt ,00 zł ,00 zł 12 Ogrodzenie terenu farmy 1MW plus brama dwuskrzydłowa. 1 kpl ,00 zł ,00 zł Aspekty ekonomiczne Koszty: Utrzymanie elektrowni fotowoltaicznej to temat mało znany na naszym rynku. Na koszty eksploatacyjne składa się wiele istotnych elementów: a) Potrzeby własne elektrowni (nn i utrzymanie transformatora), b) Ubezpieczenie (materiałowe, produktywności, przerw w pracy elektrowni), c) Utrzymanie terenu koszenie traw, d) Ochrona aktywna i monitoring, e) Obsługa bieżąca, f) Przeglądy techniczne serwis g) Podatki Aspekty ekonomiczne
47 Przychody: Według propozycji Ministerstwa Gospodarki Według istniejących przepisów prawa Według branży PV Aspekty ekonomiczne Nasi partnerzy: inwertery panele osprzęt Współpraca
48 ATUTY Solartech Invest S.A. Gwarantujemy profesjonalną i najwyższej jakość obsługę klienta, Towar od producentów i generalnych dystrybutorów najniższe ceny, Dobór urządzeń i wyliczenia uzysków energii z instalacji, Fachową instalację, uruchomienie, gwarancja i serwis, Własna kadra ze wszystkimi uprawnieniami: projektantów, wykonawców, elektroenergetyczna, budowlana, project manager, zarządzająca Przedział mocy inwestycji od 2 kw do 1 MW-mamy referencje od inwestorów CHCESZ MIEĆ INSTALACJĘ FOTOWOLTAICZNĄ NA NAJWYŻSZYM POZIOMIE ZGŁOŚ SIĘ DO NAS!!! Wykonaliśmy instalacje o mocy od 2 kw do 1000 kw Doświadczenie Dziękujemy za uwagę Zapraszamy do współpracy Marcin Wasa Członek Zarządu Dyrektor Przygotowania Projektów PV mobile Solartech Invest S.A. ul. Murarska 3 Kraków PL Telefon: biuro@solartechinvest.pl
Fotowoltaika - jak skutecznie przeprowadzić proces inwestycji?
Fotowoltaika - jak skutecznie przeprowadzić proces inwestycji? Aspekty praktyczne i case studies budowy i eksploatacji farmy fotowoltaicznej o mocy 1 MW w Polsce. Marcin Wasa Członek Zarządu STI S.A. Dyrektor
Systemy fotowoltaiczne alternatywne źródło energii
Systemy fotowoltaiczne alternatywne źródło energii Mgr inż. Artur Pawelec STARACHOWICE 30 maj 2014 Przebieg prezentacji: 1. Wprowadzenie czy są warunki dla PV? 2. Budowa, rodzaje i parametry modułów fotowoltaicznych
Maksymalizacja produkcji z OZE poprzez uruchomienie elektrowni fotowoltaicznej Jadowniki wykorzystującej zaawansowane rozwiązania techniczne
Nazwa projektu: Maksymalizacja produkcji z OZE poprzez uruchomienie elektrowni fotowoltaicznej Jadowniki wykorzystującej zaawansowane rozwiązania techniczne ZAPYTANIE OFERTOWE z dnia 11.04.2014 W związku
FOTOWOLTAIKA i inwestycje w branży w świetle nowej ustawy OZE
FOTOWOLTAIKA Przyszłość i inwestycje w branży w świetle nowej ustawy OZE EC BREC Instytut Energetyki Odnawialnej Grzegorz Wiśniewski gwisniewski@ieo.pl (+48 22) 825-46 46-52 wew. 108 www.ieo.pl (C) IEO
Kompleksowe 3 modułowe szkolenie systemy PV Program zajęć
Kompleksowe 3 modułowe szkolenie systemy PV Program zajęć Dzień 1 tematyka zajęć moduł teoretyczny (część pierwsza) 8.00-16.00 Fotowoltaika-definicja korzyści ze stosowania źródeł energii słonecznej, wpływ
Instalacje fotowoltaiczne / Bogdan Szymański. Wyd. 6. Kraków, Spis treści
Instalacje fotowoltaiczne / Bogdan Szymański. Wyd. 6. Kraków, 2017 Spis treści 1. MODUŁY FOTOWOLTAICZNE 10 1.1. MODUŁ FOTOWOLTAICZNY - DEFINICJA I BUDOWA 10 1.2. PODZIAŁ OGNIW I MODUŁÓW FOTOWOLTAICZNYCH
Projekt koncepcyjny instalacji fotowoltaicznej o mocy 38,88 kwp - ZAZ Nowa Sarzyna
SPIS TREŚCI: 1. WSTĘP... 3 1.1. Podstawa opracowania... 3 1.2. Przedmiot opracowania.... 3 1.3. Zakres opracowania.... 3 1.4. Lokalizacja obiektu i zapotrzebowanie na energię elektryczną... 4 1.5. Opis
RAPORT Rozwój polskiego rynku fotowoltaicznego w latach
RAPORT 216 Rozwój polskiego rynku fotowoltaicznego w latach 21-22 Opracowanie: Stowarzyszenie Branży Fotowoltaicznej Polska PV Współpraca: Redakcja GLOBEnergia Moc [MWp] MOC SKUMULOWANA W ELEKTROWNIACH
Spis zawartości projektu budowlanego:
Spis zawartości projektu budowlanego: Branża instalacji elektro-energetycznych str. I. Spis Treści II. Opis techniczny 2 III. Przynależność do izby PIIO 3 IV. Uprawnienia projektanta 4 V. Oświadczenie
Europejskie Słoneczne Dni Doświadczenia z wdrożeń technologii fotowoltaicznych
Europejskie Słoneczne Dni Doświadczenia z wdrożeń technologii fotowoltaicznych Łukasz Świątek Olsztyn, 09.05.2013 1 MW Wierzchosławice Pierwsza Polska Farma Fotowoltaiczna Georyt Solar Krzysztof Witkowski
Symulacja generowania energii z PV
FOTOWOLTAIKA Zasoby energetyczne Zasoby kopalne są ograniczone (50-350 lat) i powodują emisję CO 2, która jest szkodliwa dla środowiska. Fotowoltaika jest w stanie zapewnić energię 3,8 razy większą niż
Inwertory DC/AC Falowniki fotowoltaiczne
Inwertory DC/AC Falowniki fotowoltaiczne Co to inwertor/falownik Falownik to urządzenie energoelektroniczne mające na celu zamianę napięcia stałego (DC) z akumulatorów lub generowanego przez moduły fotowoltaiczne
Ustawa z dnia 20 lutego 2015 r. o odnawialnych źródłach energii. Janusz Pilitowski, Departament Energii Odnawialnej
Ustawa z dnia 20 lutego 2015 r. o odnawialnych źródłach energii Janusz Pilitowski, Departament Energii Odnawialnej Marzec 2015 2 Ustawa OZE Cel uchwalenia ustawy o odnawialnych źródłach energii 1. Celem
SYSTEM SOLARNY - 100 kw GENESIS SOLAR INVERTER. on-grid
SYSTEM SOLARNY - 100 kw GENESIS SOLAR INVERTER on-grid PRODUKUJ ENERGIĘ I SPRZEDAWAJ JĄ Z ZYSKIEM Systemy fotowoltaiczne to nie tylko sposób na obniżenie rachunków za prąd, to również sposób na uzyskanie
ZAWARTOŚĆ DOKUMENTACJI
ZAWARTOŚĆ DOKUMENTACJI 1. STRONA TYTUŁOWA 1 2. ZAWARTOŚĆ DOKUMENTACJI 2 3. CZĘŚĆ PRAWNA 3.1 OŚWIADCZENIA PROJEKTANTA 3 3.2 UPRAWNIENIA I ZAŚWIADCZENIA O CZŁONKOWSTWIE W POMORSKIEJ 4-6 OKRĘGOWEJ IZBIE INŻYNIERÓW
1 Instalacja Fotowoltaiczna (PV)
Spis treści 1 Instalacja Fotowoltaiczna (PV)... 2 1.1 Przedmiot i zakres opracowania... 2 1.2 Moce i uzyski z instalacji fotowoltaicznej... 2 1.3 Moduły fotowoltaiczne w technologii microac-si... 3 1.4
Budowa instalacji fotowoltaicznych Na co należy zwracać uwagę w procesie budowy.
Budowa instalacji fotowoltaicznych Na co należy zwracać uwagę w procesie budowy. Krótko o nas. OPA-LABOR firma działająca na rynku energetyki przemysłowej, z tradycją ponad trzydziestoletnią przy uwzględnieniu
Parametr Wartość Jednostka Znamionowa temperatura pracy ogniwa 45,
Wytyczne do opracowania projektów instalacji dotyczących udziału w projekcie pn. Wykorzystanie odnawialnych źródeł energii dla mieszkańców miasta Przemyśla w ramach Osi Priorytetowej III Czysta energia
Podsumowanie projektu gminnego obejmującego budowę 700 PV. Maciej Mróz
Podsumowanie projektu gminnego obejmującego budowę 700 PV Maciej Mróz Warszawa, 2018 agenda Rozwój OZE na obszarze TD Klaster Wirtualna Elektrownia Ochotnica Informacje o sieci TD na obszarze gminy Ochotnica
Zielone Jaworzno montaż odnawialnych źródeł energii w budynkach jednorodzinnych Kolektory słoneczne Ogniwa fotowoltaiczne
Zielone Jaworzno montaż odnawialnych źródeł energii w budynkach jednorodzinnych Kolektory słoneczne Ogniwa fotowoltaiczne 1 Kolektory słoneczne i moduły fotowoltaiczne Dylemat wyboru rozwiązania? 2 Kolektory
ODNAWIALNE ŹRÓDŁA ENERGII W GMINIE POŁANIEC SPOTKANIE Z MIESZKAŃCAMI GMINY. MARZEC 2017 r.
ODNAWIALNE ŹRÓDŁA ENERGII W GMINIE POŁANIEC SPOTKANIE Z MIESZKAŃCAMI GMINY MARZEC 2017 r. Projekt będzie realizowany przez Gminę Połaniec ze środków pochodzących z Europejskiego Funduszu Rozwoju Regionalnego
www.maybatt.pl Studium przypadku: przyłączanie systemu PV do sieci z perspektywy dewelopera (inwestora)
www.maybatt.pl Studium przypadku: przyłączanie systemu PV do sieci z perspektywy dewelopera (inwestora) Jest wiele miejsc na terenie poszczególnych dystrybutorów, gdzie zasilanie jest słabe (długie ciągi
Fotowoltaika przyszłość i inwestycje w branży w świetle nowej ustawy o OZE. Warszawa
Fotowoltaika przyszłość i inwestycje w branży w świetle nowej ustawy o OZE Warszawa 13.12.2012 2012 1. kryteria podziału 2. zasady i warunki wytwarzania 3. przyłą łączenia mikroinstalacji a NPE odnawialne
POLITECHNIKA ŚLĄSKA. Analiza przyłączenia do sieci elektrowni fotowoltaicznej
POLITECHNIKA ŚLĄSKA WYDZIAŁ ELEKTRYCZNY INSTYTUT ELEKTROENERGETYKI I STEROWANIA UKŁADÓW PROJEKT Analiza przyłączenia do sieci elektrowni fotowoltaicznej Autorzy: Bartosz Berk Paweł Karwacki Łukasz Krasoń
SPOTKANIE Z MIESZKAŃCAMI GMINY ŁĘKA OPATOWSKA
WYTWARZANIE I DYSTRYBUCJA ENERGII POCHODZĄCEJ ZE ŹRÓDEŁ ODNAWIALNYCH SPOTKANIE Z MIESZKAŃCAMI GMINY ŁĘKA OPATOWSKA czerwiec 2017 r. Projekt będzie realizowany przez Gminę Łęka Opatowska ze środków pochodzących
Gmina niezależna energetycznie Józef Gawron - Przewodniczący Rady Nadzorczej KCSP SA
Sosnowiec 5 czerwca 2013 roku Gmina niezależna energetycznie Józef Gawron - Przewodniczący Rady Nadzorczej KCSP SA Bezprzewodowe systemy inteligentnego pomiaruzużycia mediów, sterowania oświetleniem i
ENVITERM S.C. ul. Szwedzka 2 p. B Tarnowskie Góry. Odnawialne źródła energii dla mieszkańców w gminie Orzesze
ENVITERM S.C. ul. Szwedzka 2 p. B5 42-612 Tarnowskie Góry Odnawialne źródła energii dla mieszkańców w gminie Orzesze Finansowanie projektu Projekt finansowany ze środków Regionalnego Programu Operacyjnego
Farma elektrowni wiatrowych składa się z zespołu wież, na których umieszczone są turbiny generujące energię elektryczną.
Wind Field Wielkopolska Sp. z o.o. Farma Wiatrowa Wielkopolska Farma elektrowni wiatrowych składa się z zespołu wież, na których umieszczone są turbiny generujące energię elektryczną. 1 Siłownie wiatrowe
ANKIETA dotycząca montażu instalacji fotowoltaicznej. 1. Imię i nazwisko.. 2. Adres zameldowania.. 3. Adres zamieszkania. 4.
ANKIETA dotycząca montażu instalacji fotowoltaicznej Dane osobowe Wnioskodawcy ( właściciela nieruchomości ) : 1. Imię i nazwisko.. 2. Adres zameldowania.. 3. Adres zamieszkania 4. Numer telefonu 5. Adres
Analiza opłacalności instalacji ogniw fotowoltaicznych
Analiza opłacalności instalacji ogniw fotowoltaicznych Budynek Sala Konferencyjna przy ul. Jagiellońskiej 3, Bydgoszcz Analiza sporządzona na podstawie danych uzyskanych od Inwestora: Kujawsko Pomorski
Regionalny Program Operacyjny Województwa Mazowieckiego na lata
Regionalny Program Operacyjny Województwa Mazowieckiego na lata 2014-2020 Działanie 4.1 Odnawialne źródła energii Typ projektów Infrastruktura do produkcji i dystrybucji energii ze źródeł odnawialnych.
Wniosek: Odpowiedź: Wniosek: Odpowiedź: Wniosek: Odpowiedź:
Wyniki przebiegu konsultacji społecznych w sprawie Projektu założeń do planu zaopatrzenia w ciepło, energię elektryczną i paliwa gazowe gminy Bartoszyce na lata 2015-2030 zwany dalej Projektem założeń.
W poniższych tabelach przedstawiono minimalne wymagania co do zastosowanych Paneli Fotowoltaicznych oraz inwerterów.
Obiekt: 1. Szkoła Podstawowa ul. Zamkowa 6; Skorogoszcz Działka nr ewidencyjny: 141/1; Powierzchnia działki 4600 m 2 Obręb: Skorogoszcz; Nr obrębu: 0116; W poniższych tabelach przedstawiono minimalne wymagania
PERSPEKTYWY ROZWOJU INSTALACJI FOTOWOLTAICZNYCH W KRAJU
PERSPEKTYWY ROZWOJU INSTALACJI FOTOWOLTAICZNYCH W KRAJU Światowy potencjał energii odnawialnej i nieodnawialne Roczny strumień energii promieniowania słonecznego docierający do powierzchni Ziemi przekracza
Henryk Klein OPA-LABOR Sp. Z o.o. Tel. 0601 171 100 E-mail: h.klein@opalabor.pl
Henryk Klein OPA-LABOR Sp. Z o.o. Tel. 0601 171 100 E-mail: h.klein@opalabor.pl Szanse i zagrożenia dla rozwoju "zielonej" energii elektrycznej w świetle procedowanych zmian w Prawie Energetycznym na przykładzie
PROJEKT instalacji fotowoltaicznej o mocy 22,54 kwp w Tylmanowej
PROJEKT instalacji fotowoltaicznej o mocy 22,54 kwp w Tylmanowej Inwestor: Obiekt: Branża: Opracował: Wykonawca Gmina Ochotnica Dolna Os. Dłubacze 160 34-452 Ochotnica Dolna Zespół Szkolno-Przedszkolny
Edmund Wach. Bałtycka Agencja Poszanowania Energii
ROZWÓJ J ENERGETYKI WIATROWEJ W POLSCE Brodnica 29 maja 2009 Edmund Wach Bałtycka Agencja Poszanowania Energii Plan prezentacji: 1.Stan aktualny w Polsce i UE 2. Akty prawne w Polsce 3. Procesy planistyczne
Solar can do it, and we certainly have to develop it. 01CYBERATON S. A. Wiarygodny Partner Biznesowy
Solar can do it, and we certainly have to develop it. 01CYBERATON S. A. Wiarygodny Partner Biznesowy PRZYKŁADOWE REALIZACJE Elektrownie komercyjne na przykładzie projektu zrealizowanego w miejscowości
Farmy fotowoltaiczne a gminne dokumenty planistyczne
Farmy fotowoltaiczne a gminne dokumenty planistyczne Paweł Konieczny Misją Fundacji jest działanie na rzecz ochrony środowiska, ze szczególnym uwzględnieniem odnawialnych źródeł energii Planowanie przestrzenne
MODUŁY SOLARNE SOLARFLEX Polska Grupa Inwestycje Ekologiczne Sp. z o.o. PRODUKTY LINII SOLARFLEX Cennik
MODUŁY SOLARNE SOLARFLEX Polska Grupa Inwestycje Ekologiczne Sp. z o.o. PRODUKTY LINII SOLARFLEX Cennik Nr Indeks Typ paneli Komponenty zestawu Moc szczytowa Cena netto jedn. sprzedaży 1 SOLARFLEX 36W
ENERGREEN. Dane projektu. Lokalizacja - dane nasłonecznienia. Lokalizacja (statyka) Wybierz powierzchnię - Dach skośny 1.
Dane projektu Numer projektu 2013154 Kod pocztowy / miejscowość Komisja Data 09.07.2013 Firma Klient Kod pocztowy / miejscowość komórkowy: Email: Jan Kowalski Lokalizacja dane nasłonecznienia Kontynent
Opis techniczny dla inwestycji: Inwestycje w OZE w Przedsiębiorstwie Produkcji Handlu i Usług KABANOSPOL Spółka z o.o.
Opis techniczny dla inwestycji: Inwestycje w OZE w Przedsiębiorstwie Produkcji Handlu i Usług KABANOSPOL Spółka z o.o. Projekt realizowany w ramach Regionalnego Programu Operacyjnego Województwa Podkarpackiego
Procedury przyłączeniowe obowiązujące w PGE Dystrybucja S.A. związane z przyłączaniem rozproszonych źródeł energii elektrycznej
Procedury przyłączeniowe obowiązujące w PGE Dystrybucja S.A. związane z przyłączaniem rozproszonych źródeł energii elektrycznej Lublin 20.06.2013 r. Plan prezentacji 1. Ogólne aspekty prawne przyłączania
Regionalny Program Operacyjny Województwa Podlaskiego na lata Oś Priorytetowa V. Gospodarka niskoemisyjna
Regionalny Program Operacyjny Województwa Podlaskiego na lata 2014-2020 Oś Priorytetowa V. Gospodarka niskoemisyjna Działanie 5.1 Energetyka oparta na odnawialnych źródłach energii Możliwość skorzystania
Ustawa z dnia 20 lutego 2015 r. o odnawialnych źródłach energii
Ustawa z dnia 20 lutego 2015 r. o odnawialnych źródłach energii PROSUMENT PRZYSZŁOŚĆ ENERGETYCZNA SPOŁECZNOŚCI LOKALANYCH Maciej Kapalski, Departament Energii Odnawialnej Słupsk - sierpień 2015 2 Ustawa
Odnawialne źródła energii w budownictwie pasywnym: Praktyczne zastosowanie
Odnawialne źródła energii w budownictwie pasywnym: Praktyczne zastosowanie Bison Energy Sp. z o.o. Trojany 64E, 05-252 Dąbrówka tel. 572 372 372 Michał Szewczyk m.szewczyk@bisonenergy.pl Zapotrzebowanie
Rozwój rynku systemów fotowoltaicznych w Polsce
VII FORUM PRZEMYSŁU ENERGETYKI SŁONECZNEJ Rozwój rynku systemów fotowoltaicznych w Polsce N o w e s t a t y s t y k i s p r z e d a ż y s y s t e m ó w P V w 2013r. EC BREC Instytut Energetyki Odnawialnej
Podejście ENERGA-Operator do nowych źródeł zmiennych. Serock, 28 maja 2014 r.
Podejście ENERGA-Operator do nowych źródeł zmiennych Historia przyłączania farm wiatrowych do sieci ENERGA-OPERATOR Pierwsze pojedyncze przyłączenia farm wiatrowych: koniec lat 90. XX w. Większa skala
CZĘŚĆ II SIWZ OPIS PRZEDMIOTU ZAMÓWIENIA
CZĘŚĆ II SIWZ OPIS PRZEDMIOTU ZAMÓWIENIA OPIS PRZEDMIOTU ZAMÓWIENIA Przedmiotem zamówienia jest praca p.n. Dostawa i montaż instalacji fotowoltaicznej o mocy maksymalnej. I. Zakres pracy 1. Zakres pracy
Procedura przyłączania mikroinstalacji
I. Uwagi Ogólne Procedura przyłączania mikroinstalacji Procedurę przyłączenia mikroinstalacji do sieci dystrybucyjnej reguluje art. 7 ustawy Prawo energetyczne (Dz. U. z 2012r. Nr 1059 z późn. zm.). Zgodnie
Projekt parasolowy dla mieszkańców Gmin: Czernichów, Łękawica, Ślemień, Świnna Słoneczna Kraina Żywiecka (tytuł roboczy)
Regionalny Program Operacyjny Województwa Śląskiego Poddziałanie 4.1.3 Odnawialne źródła energii - konkurs Projekt parasolowy dla mieszkańców Gmin: Czernichów, Łękawica, Ślemień, Świnna Słoneczna Kraina
Proces inwestycyjny budowy farmy fotowoltaicznej:
POROZUMIENIE PARTNERSKIE DOLINA ZIELAWY Proces inwestycyjny budowy farmy fotowoltaicznej: - przebieg - bariery Partnerskie porozumienie DOLINA ZIELAWY Gmina Partnerskie porozumienie DOLINA ZIELAWY Gminy
Projekt ustawy o OZE podstawowe zmiany, regulacje dotyczące przyłączeń
Warszawa 9 maja 2013 Projekt ustawy o OZE podstawowe zmiany, regulacje dotyczące przyłączeń Powierzchnie biurowe sklepy i parkingi Powierzchnie handlowe Powierzchnie mieszkalne sklepy i restauracje Zakres
Projekt współfinansowany ze środków Unii Europejskiej w ramach Europejskiego Funduszu Społecznego. Kursy: 11 grup z zakresu:
SCHEMAT REALIZACJI USŁUG W RAMACH PROJEKTU EKO-PRZEDSIĘBIORCZOŚĆ Kursy: 11 grup z zakresu: 1. Kurs zawodowy dla dekarzy, elektryków i hydraulików w zakresie pozyskiwania energii słonecznej za pomocą ogniw
Wymagania względem wykonawców i produktów
STOWARZYSZENE NA RZECZ JAKOŚCI I BEZPIECZEŃSTWA PRACY INSTALACJI FOTOWOLTAICZNYCH Wymagania względem wykonawców i produktów Co powinno znaleźć się w SIWZ Prowadzący Jakub Romel Stowarzyszenie Na Rzecz
RYNEK FOTOWOLTAICZNY. W Polsce. Instytut Energetyki Odnawialnej. Warszawa Kwiecień, 2013r
2013 RYNEK FOTOWOLTAICZNY W Polsce Instytut Energetyki Odnawialnej Warszawa Kwiecień, 2013r STRONA 2 2013 IEO RAPORT Rynek Fotowoltaiczny w Polsce Podsumowanie roku 2012 Edycja PIERWSZA raportu Autorzy
Fotowoltaiczne zestawy On-Grid dla domów prywatnych oraz firm
Fotowoltaiczne zestawy On-Grid dla domów prywatnych oraz firm Dofinansowanie z WFOŚ i GW w Katowicach dla instytucji posiadających osobowość prawną (firmy, urzędy, kościoły) Skorzystaj z częściowego lub
Konsulto Biogaz Polska Sp.z o.o. 59-300 Lubin ul. Prof. J. Zwierzyckiego 37 NIP: 692-251-58-79 Regon : 368626875 KRS : 0000701771 Działamy od 21-12-2010 r.(uprzednio jako s.c.) www.konsulto.pl www.biogazpolska.pl
najlepszekolektory.eu
Informacje o produkcie Zestaw fotowoltaiczny LG On-Grid o mocy 3,12 KW - z inwerterem SMA Utworzono 09-11-2017 Cena : Ceny dostępne po zalogowaniu (netto: Ceny dostępne po zalogowaniu) Producent : Keno
MIKROINSTALACJA FOTOWOLTAICZNA 10KW
MIKROINSTALACJA FOTOWOLTAICZNA 10KW W październiku 2012 r. Ministerstwo Gospodarki opublikowało propozycję ustawy o odnawialnych źródłach (OZE). Zawarte w niej regulacje znacząco zmienią zasady funkcjonowania
PORADNIK INWESTORA. instalacje fotowoltaiczne Perez Photovoltaic
PORADNIK INWESTORA instalacje fotowoltaiczne Koncepcja instalacji Elektrownia fotowoltaiczna, będąca przedmiotem tego opracowania, przeznaczona jest do wytwarzania prądu przemiennego we współpracy z siecią
Kompleksowy system wsparcia energetyki odnawialnej w Polsce oraz planowane zmiany. Warszawa, 2 października 2014 r.
Kompleksowy system wsparcia energetyki odnawialnej w Polsce oraz planowane zmiany Warszawa, 2 października 2014 r. Miejsce OZE w bilansie energetycznym Zastosowanie OZE ma na celu: wykorzystanie lokalnie
III Lubelskie Forum Energetyczne. Techniczne aspekty współpracy mikroinstalacji z siecią elektroenergetyczną
III Lubelskie Forum Energetyczne Techniczne aspekty współpracy mikroinstalacji z siecią elektroenergetyczną Grzegorz Klata Dyrektor Centralnej Dyspozycji Mocy Tel. 81 445 1521 e-mail: Grzegorz.Klata@pgedystrybucja.pl
ZP Starogard Gd., dn r.
ZP.271.13.2019 Starogard Gd., dn. 31.05.2019 r. Dot.: postępowanie o udzielenie zamówienia publicznego pn. Dostawa i montaż instalacji kolektorów słonecznych, kotłów na biomasę, pomp ciepła oraz instalacji
Analiza opłacalności instalacji ogniw fotowoltaicznych
Analiza opłacalności instalacji ogniw fotowoltaicznych Budynek przy ul. Konarskiego 3, Bydgoszcz Analiza sporządzona na podstawie danych uzyskanych od Inwestora: Kujawsko Pomorski Urząd Wojewódzki w Bydgoszczy
Procedura przyłączania wytwórców
Procedura przyłączania wytwórców I. Uwagi Ogólne Procedurę przyłączenia wytwórców do sieci dystrybucyjnej przedsiębiorstwa energetycznego reguluje art. 7 ustawy Prawo energetyczne (Dz. U. z 2012 r. Nr
Numer ogłoszenia: ; data zamieszczenia: OGŁOSZENIE O ZMIANIE OGŁOSZENIA
Numer ogłoszenia: 129083-2015; data zamieszczenia: 01.09.2015 OGŁOSZENIE O ZMIANIE OGŁOSZENIA Ogłoszenie dotyczy: Ogłoszenia o zamówieniu. Informacje o zmienianym ogłoszeniu: 124237-2015 data 20.08.2015
Energetyczne projekty wiatrowe
Energetyczne projekty wiatrowe Potencjał i moŝliwości w warunkach polskich Marcin Kaniewski CIBET REenergy Sp. z o.o. Al. Krakowska 197; 02-180 Warszawa Tel.: 022 57 39 733 Email: info@cibetreenergy.pl
Spis treści. Wykaz skrótów... O autorce...
Wykaz skrótów... O autorce... Wstęp... XI XVII XIX Rozdział I. Przedsięwzięcia OZE... 1 1. Podstawy prawne i geneza OZE regulacje unijne... 1 2. Katalog odnawialnych źródeł energii... 2 3. Etapy procesu
PRO-SUN Sp. z o.o. ul. Franciszkańska 125, Łódź te.l , ;
PRO-SUN Sp. z o.o. ul. Franciszkańska 125, 91-845 Łódź te.l 042 640 60 46, 500 623 627; biuro@pro-sun.com.pl http://www.pro-sun.com.pl/ Projekt instalacji fotowoltaicznej dla Zespołu Szkół w Gminie Nowa
najlepszekolektory.eu
Zestaw fotowoltaiczny On-Grid o mocy 3KW - z inwerterem SMA Utworzono 12-02-2017 Cena : Ceny dostępne po zalogowaniu (netto: Ceny dostępne po zalogowaniu) Producent : Keno Zestaw fotowoltaiczny 3KW z modułami
Fotowoltaiczne zestawy On-Grid dla domów prywatnych oraz firm
Fotowoltaiczne zestawy On-Grid dla domów prywatnych oraz firm Dofinansowanie z WFOŚ i GW w Katowicach dla instytucji posiadających osobowość prawną (firmy, urzędy, kościoły) Skorzystaj z częściowego lub
FOTOWOLTAIKA PROSUMENCKA
FOTOWOLTAIKA PROSUMENCKA INś. JAKUB WIŚNIEWSKI www.fotowoltaika-szkolenia.pl PROGRAM RPO WD DZ. 3.1C PROJEKTY GRANTOWE W PROGRAMIE WRPO DZ. 3.1.1 2017: DOTACJA DO 85% KWOTY NETTO NA MIKROINSTALACJE NA
PGE Dystrybucja S.A. Oddział Białystok
Warunki przyłączenia elektrowni wiatrowych do sieci elektroenergetycznych w Polsce w oparciu o doświadczenia z obszaru działania Obszar działania jest największym dystrybutorem energii elektrycznej w północno-wschodniej
Pilski Klaster Energetyczny. Piła, dnia r.
Pilski Klaster Energetyczny Piła, dnia 01.02.2018r. Zgodnie z nowelizacją ustawy o odnawialnych źródłach energii Klaster energetyczny to inaczej porozumienie cywilnoprawne, w skład którego mogą wchodzić:
Zapraszamy do współpracy wszystkich zainteresowanych maksymalnie efektywnymi elektrowniami fotowoltaicznymi.
Misja firmy: Budujemy niezależną rozproszoną energetykę obywatelską, wspieramy działania proekologiczne i wzmacniamy bezpieczeństwo energetyczne Polski, poprzez dostarczanie kompletnych rozwiązań z dziedziny
Współpraca mikroźródeł z siecią elektroenergetyczną OSD
Współpraca mikroźródeł z siecią elektroenergetyczną OSD Piotr Skoczko ENERGA-OPERATOR SA Rozwijamy się, aby być liderem. Gdańsk, 27.06.2017. Mikrogeneracja Źródło energii elektrycznej o mocy nie większej
Procedura przyłączania odnawialnych źródeł energii (OZE) do sieci elektroenergetycznej. Oddział Dystrybucji SZCZECIN Czerwiec 2013 r.
Procedura przyłączania odnawialnych źródeł energii (OZE) do sieci elektroenergetycznej Wstęp Charakterystyka elektroenergetycznej sieci dystrybucyjnej - podział na napięcia: Napięcie niskie (nn ) obejmuje
Lublin, ul. Wojciechowska 7.
Lublin, ul. Wojciechowska 7 www.eco-energia.pl Podstawowe elementy instalacji PV Instalacje fotowoltaiczne po 1 lipca 2016 roku mikro-instalacje do 40 kw instalacje o mocy powyżej 40 kw osoby fizyczne
Wymagania dla instalacji fotowoltaicznej. o mocy 10 kwp
Wymagania dla instalacji fotowoltaicznej o mocy 10 kwp 1 Planowana lokalizacja instalacji fotowoltaicznej Planuje się instalację wykonać na wewnętrznej połaci południowej budynku B pomiędzy osiami konstrukcyjnymi
SolarEdge Poznaj zalety
SolarEdge Poznaj zalety Zasady działania Inteligentne panele PV Każdy panel PV jest podłączany do optymalizatora mocy Optymalizatory są połączone szeregowo do falownika (dłuższy string) Monitoring pokazuje
(2) Miejsce realizacji zamówienia: Choroszcz, ul. Podleśna 3. Termin realizacji zamówienia: 31 października 2014 r..
Znak sprawy: 1/RPOWP/5.2/14 Białystok, dnia 26 luty 2014 r. DOTYCZY: postępowania o udzielenie zamówienia mającego na celu wybór wykonawcy elektrowni fotowoltaicznej 300kW na gruncie w ramach realizacji
Śląskie Centrum Energetyki Sp. z o.o. ul. Grunwaldzka 1A Tworóg. Odnawialne źródła energii dla mieszkańców w gminie Janów
Śląskie Centrum Energetyki Sp. z o.o. ul. Grunwaldzka 1A 42-690 Tworóg Odnawialne źródła energii dla mieszkańców w gminie Janów 2 Finansowanie projektu Projekt finansowany ze środków Regionalnego Programu
Pilski Klaster Energetyczny. Legionowo, dnia r.
Pilski Klaster Energetyczny Legionowo, dnia 21.03.2018r. Energia odnawialna jako podstawowe źródło zasilania GOZ Punkt pierwszy projekt i zmiana modeli biznesowych BIOGAZ w Europie Fotokataster Geotermia
Odbiór zestawów PV Solartech Invest S.A. ul. Murarska 3 31-311 Kraków
Cennik na instalację fotowoltaiczną z panelami marki Qcells L.p. Ilość j.m. Zestaw 3 kw Producent 1. 12 szt. Panele fotowoltaiczne Qcells 250Wp 3. 1 szt. Falownik Diehl 3001 TLD 4. 1 kpl Okablowanie Helukabel
SZYTA NA MIARĘ OD PROJEKTU PO REALIZACJĘ
OFERTA SZYTA NA MIARĘ OD PROJEKTU PO REALIZACJĘ ENERGIĘ SŁONECZN ONECZNĄ MOŻEMY WYKORZYSTAĆ NA MNÓSTWO SPOSOBÓW ZARÓWNO DO OGRZEWANIA JAK I PRODUKCJI PRĄDU. PASYWNA KONWERSJA FOTOTERMICZNA.ENERGIĘ MOŻNA
Innowacyjne technologie a energetyka rozproszona.
Innowacyjne technologie a energetyka rozproszona. - omówienie wpływu nowych technologii energetycznych na środowisko i na bezpieczeństwo energetyczne gminy. Mgr inż. Artur Pawelec Seminarium w Suchej Beskidzkiej
Proces inwestycyjny przy instalacji OZE
Proces inwestycyjny przy instalacji OZE (na przykładzie instalacji PV) Piotr Kumpiecki Gdańsk, 16.09.2016r. Elementy procesu inwestycyjnego Na co warto zwrócić szczególną uwagę: Dobór wielkości instalacji
SPOTKANIE INFORMACYJNE
SPOTKANIE INFORMACYJNE CO TO JEST FOTOWOLTAIKA? Proces przetwarzania energii słonecznej na energię elektryczną następuje za pomocą ogniw fotowoltaicznych. Panele fotowoltaiczne składają się z pojedynczych
Odbiór zestawów PV Solartech Invest S.A. ul. Murarska 3 31-311 Kraków
Cennik na instalację fotowoltaiczną z panelami marki Qcells L.p. Ilość j.m. Zestaw 4 kw Producent 1. 16 szt. Panele fotowoltaiczne Qcells 250Wp 3. 1 szt. Falownik Diehl 4300 TLDak 4. 1 kpl Okablowanie
Dofinansowanie unijne do elektrowni fotowoltaicznych dla Mieszkańców Miasta i Gminy WRONKI
Dofinansowanie unijne do elektrowni fotowoltaicznych dla Mieszkańców Miasta i Gminy WRONKI Projekt współfinansowany ze środków Wielkopolskiego Regionalnego Programu Operacyjnego na lata 2014-2020 Poddziałanie
SOLAR INVERTER GENESIS SOLAR INVERTER
G 93-590 ŁÓDŹ Al. Politechniki 22/24, Tel. 42 6466006 Fax. 42 6825205 Email : sabara@o2.pl, biuro@geneza.biz, www.geneza.biz, Tel. 509551547 ELEKTROWNIE SŁONECZNE SOLAR INVERTER GENESIS SOLAR INVERTER
ENAP Zasilamy energią naturalnie. Jerzy Pergół Zielonka, 12 /12/2012
ENAP Zasilamy energią naturalnie Jerzy Pergół Zielonka, 12 /12/2012 Plan prezentacji: 1. Elektrownia fotowoltaiczna w ENAP 2. Konfiguracja elektrowni 3. System OFF Grid (pracująca w układzie wyspowym)
Farmy wiatrowe i fotowoltaiczne
Farmy wiatrowe i fotowoltaiczne Wrocław, 11-13 czerwca 2013 r. Przemysław Siuchniński Wydział Ocen Oddziaływania na Środowisko Kwalifikacja farm fotowoltaicznych wg rozporządzenia Rady Ministrów z dnia
FIRMA RAWICOM SP. Z O.O. SP. K. SKŁADA OFERTĘ PRZYGOTOWANĄ DLA:
FIRMA RAWICOM SP. Z O.O. SP. K. SKŁADA OFERTĘ PRZYGOTOWANĄ DLA: 2015 System 5 kwp O firmie Firma RAWICOM istnieje na rynku od 2006 roku. Jesteśmy jedną z niewielu firm, z bogatym doświadczeniem w kompleksowej
Przyłączanie systemów PV z punktu widzenia polskiego OSD. Robert Stelmaszczyk Prezes Zarządu RWE Stoen Operator
Przyłączanie systemów PV z punktu widzenia polskiego OSD Robert Stelmaszczyk Prezes Zarządu RWE Stoen 06.06.2013 Przyłączanie systemów PV z punktu widzenia polskiego OSD może być przyjazne RWE Stoen Sp.z
Gdańsk, dnia r.
Gdańsk, dnia 03.12.2013r. Dot. postępowania o udzielenie zamówienia publicznego - numer nadany przez Zamawiającego ZP/25/2013, w trybie przetargu nieograniczonego o wartości poniżej 5 mln EURO na Roboty
Projekt techniczny instalacji fotowoltaicznej o mocy 2,4 kwp
Projekt techniczny instalacji fotowoltaicznej o mocy 2,4 kwp Inwestor: GMINA CZERNICHÓW UL. GMINNA 1 32-070 CZERNICHÓW Opracowanie: Planergia Sp. z o.o. Adres: Ligocka 103, 40-568 Katowice. Dotyczy obiektu
