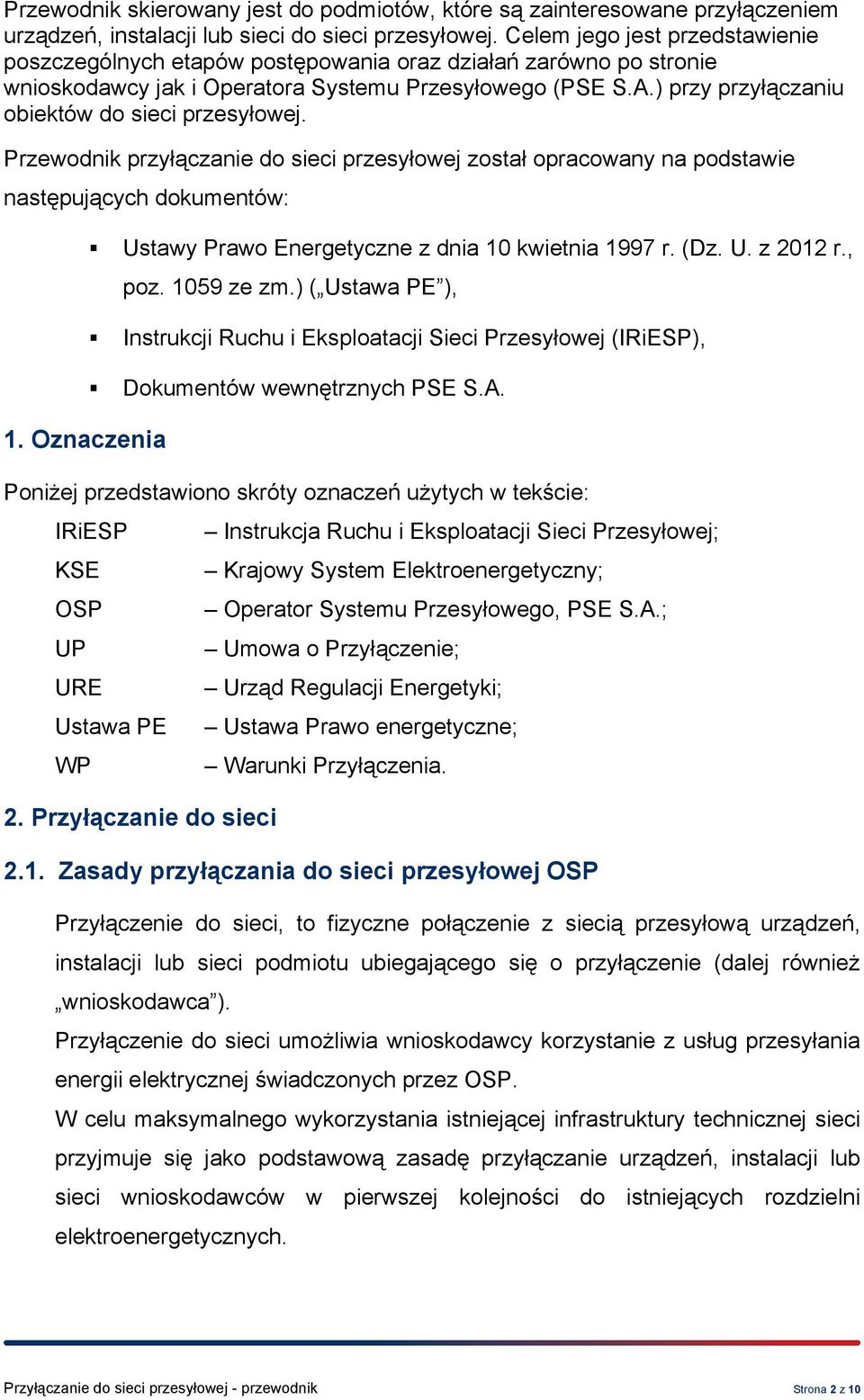

1 PRZYŁĄCZANIE DO SIECI PRZESYŁOWEJ Przewodnik Departament Rozwoju Systemu, Konstancin - Jeziorna, czerwiec 2014 r.
2 Przewodnik skierowany jest do podmiotów, które są zainteresowane przyłączeniem urządzeń, instalacji lub sieci do sieci przesyłowej. Celem jego jest przedstawienie poszczególnych etapów postępowania oraz działań zarówno po stronie wnioskodawcy jak i Operatora Systemu Przesyłowego (PSE S.A.) przy przyłączaniu obiektów do sieci przesyłowej. Przewodnik przyłączanie do sieci przesyłowej został opracowany na podstawie następujących dokumentów: 1. Oznaczenia Ustawy Prawo Energetyczne z dnia 10 kwietnia 1997 r. (Dz. U. z 2012 r., poz ze zm.) ( Ustawa PE ), Instrukcji Ruchu i Eksploatacji Sieci Przesyłowej (IRiESP), Dokumentów wewnętrznych PSE S.A. Poniżej przedstawiono skróty oznaczeń użytych w tekście: IRiESP KSE OSP UP URE Ustawa PE WP 2. Przyłączanie do sieci Instrukcja Ruchu i Eksploatacji Sieci Przesyłowej; Krajowy System Elektroenergetyczny; Operator Systemu Przesyłowego, PSE S.A.; Umowa o Przyłączenie; Urząd Regulacji Energetyki; Ustawa Prawo energetyczne; Warunki Przyłączenia Zasady przyłączania do sieci przesyłowej OSP Przyłączenie do sieci, to fizyczne połączenie z siecią przesyłową urządzeń, instalacji lub sieci podmiotu ubiegającego się o przyłączenie (dalej również wnioskodawca ). Przyłączenie do sieci umożliwia wnioskodawcy korzystanie z usług przesyłania energii elektrycznej świadczonych przez OSP. W celu maksymalnego wykorzystania istniejącej infrastruktury technicznej sieci przyjmuje się jako podstawową zasadę przyłączanie urządzeń, instalacji lub sieci wnioskodawców w pierwszej kolejności do istniejących rozdzielni elektroenergetycznych. Przyłączanie do sieci przesyłowej - przewodnik Strona 2 z 10
3 Podmiot ubiegający się o przyłączenie urządzeń, instalacji lub sieci do sieci przesyłowej składa do OSP wniosek o określenie warunków przyłączenia do sieci przesyłowej (zwanych dalej warunkami przyłączenia ). Przyłączenie urządzeń, instalacji lub sieci wnioskodawcy do sieci przesyłowej następuje na podstawie umowy o przyłączenie, po spełnieniu przez wnioskodawcę warunków przyłączenia określonych przez OSP oraz warunków określonych ustawą Prawo energetyczne. Przyłączanie urządzeń, instalacji lub sieci podmiotów do sieci przesyłowej obejmuje następujące etapy: a) złożenie wniosku o określenie warunków przyłączenia przez podmiot ubiegający się o przyłączenie, b) wniesienie, w przypadku podmiotów ubiegających się o przyłączenie źródła do sieci, w terminie czternastu dni od dnia złożenia wniosku o określenie warunków przyłączenia, zaliczki na poczet opłaty za przyłączenie, c) określenie warunków przyłączenia przez OSP, d) zawarcie umowy o przyłączenie do sieci przesyłowej, e) przygotowanie i realizacja budowy przyłącza oraz przyłączanych urządzeń, instalacji lub sieci, f) odbiór przyłącza i przyłączanych urządzeń, instalacji lub sieci, g) dokonanie przyłączenia urządzeń, instalacji lub sieci do sieci przesyłowej Złożenie wniosku o określenie WP Podmiot ubiegający się o przyłączenie do sieci przesyłowej składa wniosek o określenie warunków przyłączenia według wzoru określonego przez OSP. Wzory wniosków o określenie warunków przyłączenia OSP publikuje na swojej stronie internetowej pod adresem: Informacje o dostępności mocy przyłączeniowych obejmują określone obszary sieci przesyłowej, poszczególne węzły lub określone ich grupy. Przyłączanie do sieci przesyłowej - przewodnik Strona 3 z 10
4 Powyższy dokument publikowany jest na stronie internetowej PSE S.A. pod adresem: Dokumenty składane przy wniosku Do wniosku o określenie warunków przyłączenia należy dołączyć w szczególności: a) zestawienie określające nieruchomości (obiekty lub lokale), na których planowana jest budowa przyłączanych do sieci przesyłowej urządzeń, instalacji lub sieci, b) odpis pełny z rejestru przedsiębiorców Krajowego Rejestru Sądowego lub zaświadczenie o wpisie do ewidencji działalności gospodarczej, a w przypadku wnioskodawcy nieposiadającego siedziby na terytorium Rzeczypospolitej Polskiej aktualny odpis z właściwego rejestru przedsiębiorców uzyskany na zasadach określonych w przepisach kraju siedziby wnioskodawcy. W przypadku wnioskodawcy nieposiadającego siedziby na terytorium Rzeczypospolitej Polskiej ww. dokumenty wnioskodawca dostarcza wraz z tłumaczeniem na język polski, c) w przypadku wnioskodawców działających za pośrednictwem pełnomocników, pełnomocnictwa określające zakres umocowania pełnomocników, d) wypis i wyrys z miejscowego planu zagospodarowania przestrzennego albo, a w przypadku braku takiego planu, decyzję o warunkach zabudowy i zagospodarowania terenu dla nieruchomości określonej we wniosku, jeżeli jest ona wymagana na podstawie przepisów o planowaniu i zagospodarowaniu przestrzennym. Wypis i wyrys z miejscowego planu zagospodarowania przestrzennego lub decyzja o warunkach zabudowy i zagospodarowania terenu powinny potwierdzać dopuszczalność lokalizacji danego źródła energii na terenie objętym planowaną inwestycją, która jest objęta wnioskiem o określenie warunków przyłączenia, e) decyzję o ustaleniu lokalizacji inwestycji w zakresie budowy obiektu energetyki jądrowej wydaną zgodnie z przepisami ustawy z dnia Przyłączanie do sieci przesyłowej - przewodnik Strona 4 z 10
5 29 czerwca 2011 r. o przygotowaniu i realizacji inwestycji w zakresie obiektów energetyki jądrowej oraz inwestycji towarzyszących (Dz. U. Nr 135, poz. 789 oraz z 2012 r. poz. 951), w przypadku budowy energetyki jądrowej, f) pozwolenie na wznoszenie i wykorzystywanie sztucznych wysp, konstrukcji i urządzeń w polskich obszarach morskich wydane zgodnie z przepisami ustawy z dnia 21 marca 1991 r. o obszarach morskich Rzeczypospolitej Polskiej i administracji morskiej (Dz. U. z 2013 r. poz. 934), w przypadku budowy źródła w polskim obszarze morskim, g) dokumenty potwierdzające tytuły prawne podmiotu do korzystania z nieruchomości, na których jest planowana inwestycja, z wyłączeniem źródeł lokalizowanych w polskim obszarze morskim. Dokumenty dołączane do wniosku o określenie warunków przyłączenia powinny być dostarczone w oryginale lub w formie kopii potwierdzonej za zgodność z oryginałem przez osoby upoważnione do działania w imieniu wnioskodawcy lub przez notariusza. Dokumenty wymienione w ppkt. a) - d) z wyłączeniem decyzji o warunkach zabudowy i zagospodarowania terenu, powinny być wydane nie wcześniej niż trzy miesiące przed datą złożenia wniosku o określenie warunków przyłączenia Warunki przyłączenia i procedura ich określania W celu określenia warunków przyłączenia do sieci przesyłowej realizowane są następujące działania: a) wnioskodawca składa do OSP wniosek o określenie warunków przyłączenia, b) wnioskodawca ubiegający się o przyłączenie źródła w terminie 14 dni od daty złożenia wniosku o określenie WP jest zobowiązany wpłacić na rachunek bankowy OSP wskazany we wzorze wniosku zaliczkę, w wysokości 30 zł (brutto) za każdy kilowat mocy przyłączeniowej wskazanej we wniosku o określenie warunków przyłączenia, nie wyższą niż zł brutto i nie wyższą niż wysokość przewidywanej opłaty za przyłączenie do sieci. Datą wniesienia zaliczki jest dzień uznania rachunku bankowego OSP. Wnioskodawca w dniu dokonania przelewu zaliczki lub w dniu następującym Przyłączanie do sieci przesyłowej - przewodnik Strona 5 z 10
6 po tej dacie przesyła OSP, potwierdzony przez bank dowód dokonania przelewu zaliczki faksem na numer wskazany we wzorze wniosku o określenie warunków przyłączenia lub dostarcza ten dowód do siedziby OSP. W przypadku gdy wpłatę zaliczki w imieniu wnioskodawcy będzie dokonywała osoba trzecia, wnioskodawca zobowiązany jest przesłać do OSP pisemne potwierdzenie, iż wpłacający dokonał wpłaty zaliczki w jego imieniu łącznie z niezbędnymi danymi wpłacającego: pełna nazwa, adres (kraj, miasto, kod, ulica, nr domu), NIP, lokalizacja banku (kraj), z którego nastąpiła włata zaliczki, nr konta bankowego (dla kontrahentów zagranicznych niezbędny jest nr IBAN). Przekazane dane muszą być zgodne z aktualnym wypisem z KRS wpłacającego. W przypadku firm zagranicznych wymagane jest potwierdzenie danych dokumentem będącym odpowiednikiem wypisu z KRS. Wpłacający powinien również dostarczyć do OSP potwierdzenie, że wpłata zaliczki została dokonana w imieniu wnioskodawcy. W przypadku nie wniesienia przez wnioskodawcę zaliczki w terminie 14 dni od dnia złożenia wniosku o określenie WP, wniosek pozostawia się bez rozpatrzenia, o czym OSP informuje pisemnie wnioskodawcę. Od wnioskodawcy nie będącego wytwórcą, nie pobiera się zaliczki na poczet opłaty za przyłączenie. c) OSP dokonuje weryfikacji wniosku w terminie 14 dni roboczych od daty jego otrzymania. W przypadku otrzymania wniosku niespełniającego wymagań, OSP wzywa wnioskodawcę do jego uzupełnienia, d) datą złożenia wniosku jest data otrzymania przez OSP kompletnego wniosku to jest spełniającego wymagania ustawy oraz IRiESP. OSP potwierdza pisemnie złożenie przez wnioskodawcę kompletnego wniosku o określenie Przyłączanie do sieci przesyłowej - przewodnik Strona 6 z 10
7 warunków przyłączenia, określając w szczególności datę złożenia wniosku oraz, w przypadku przyłączania źródła, wysokość przewidywanej opłaty za przyłączenie. Potwierdzenie pisemne OSP przesyła faksem oraz pocztą na numer i adres wnioskodawcy wskazane we wniosku o określenie warunków przyłączenia. Jeżeli wysokość zaliczki wpłaconej przez wnioskodawcę przekracza przewidywaną opłatę za przyłączenie, OSP zwróci wnioskodawcy jej różnicę na rachunek bankowy wskazany we wniosku. e) podstawą do określenia przez OSP warunków przyłączenia są wyniki ekspertyzy wpływu przyłączanych urządzeń, instalacji lub sieci na system elektroenergetyczny. W zakresie przyłączania odnawialnych źródeł energii o nieprzewidywalnej pracy do KSE, w ramach ekspertyzy wykonywane są również obliczenia możliwości ich przyłączenia, przy uwzględnieniu zapotrzebowania na moc w KSE oraz wartości mocy generowanej przez minimalną liczbę jednostek wytwórczych, innych niż odnawialne źródła energii o nieprzewidywalnej pracy, które są niezbędne dla zapewnienia bezpiecznej pracy KSE. Wykonanie ekspertyzy zapewnia OSP. Koszty wykonania ekspertyzy uwzględnia się w opłacie za przyłączenie, f) OSP wydaje warunki przyłączenia w terminie 150 dni od dnia złożenia wniosku o określenie warunków przyłączenia, a w przypadku przyłączania źródła - od dnia wniesienia zaliczki. Dniem wydania warunków przyłączenia przez OSP jest dzień doręczenia warunków przyłączenia wnioskodawcy, g) OSP określając warunki przyłączenia nie weryfikuje, czy nieruchomości (obiekty lub lokale) określone we wniosku o wydanie warunków przyłączenia, zostały określone również we wnioskach składanych przez innych wnioskodawców. Warunki przyłączenia są ważne przez dwa lata od dnia ich doręczenia. W okresie ważności warunki przyłączenia stanowią warunkowe zobowiązanie OSP do zawarcia umowy o przyłączenie do sieci przesyłowej. W przypadku stwierdzenia braku technicznych lub ekonomicznych warunków przyłączenia, OSP odmawia wydania warunków przyłączenia oraz informuje o tym wnioskodawcę, jak również Prezesa URE i zwróci wnioskodawcy wpłaconą zaliczkę. Przyłączanie do sieci przesyłowej - przewodnik Strona 7 z 10
8 2.4. Zwrot zaliczki W przypadku gdy: a) OSP odmówi wydania warunków przyłączenia lub zawarcia umowy o przyłączenie do sieci elektroenergetycznej z podmiotem ubiegającym się o przyłączenie z powodu braku technicznych lub ekonomicznych warunków przyłączenia, jest obowiązany niezwłocznie zwrócić pobraną zaliczkę, b) OSP wyda warunki przyłączenia po terminie, o którym mowa w pkt 2.3. f), jest obowiązany do wypłaty odsetek od wniesionej zaliczki liczonych za każdy dzień zwłoki w wydaniu tych warunków, c) OSP wyda warunki przyłączenia, które będą przedmiotem sporu między OSP a podmiotem ubiegającym się o ich wydanie i spór zostanie rozstrzygnięty na korzyść tego podmiotu, jest obowiązany zwrócić pobraną zaliczkę wraz z odsetkami liczonymi od dnia wniesienia zaliczki do dnia jej zwrotu, o ile nie nastąpi przyłączenie, d) wysokość zaliczki przekroczy wysokość opłaty za przyłączenie do sieci, różnica między wysokością wniesionej zaliczki a wysokością tej opłaty podlega zwrotowi wraz z ustawowymi odsetkami liczonymi od dnia wniesienia zaliczki. OSP dokona zwrotu zaliczki, w przypadkach o których mowa w ppkt. a) - c) lub zwrotu różnicy, o której mowa w ppkt. d), na podstawie wystawionej faktury VAT korekta, w terminie 7 dni od daty wystawienia faktury VAT korekta. OSP zapłaci odsetki, o których mowa w ppkt. b) - d) na podstawie noty odsetkowej wystawionej przez podmiot, któremu zostały wydane warunki przyłączenia, w terminie 14 dni od daty jej otrzymania. Stopę odsetek, o których mowa w ppkt. b) - c), przyjmuje się w wysokości równej rentowności pięcioletnich obligacji skarbowych emitowanych na najbliższy dzień poprzedzający dzień 30 czerwca roku, w którym złożono wniosek o określenie warunków przyłączenia, według danych opublikowanych przez ministra właściwego do spraw finansów publicznych oraz Główny Urząd Statystyczny. Przyłączanie do sieci przesyłowej - przewodnik Strona 8 z 10

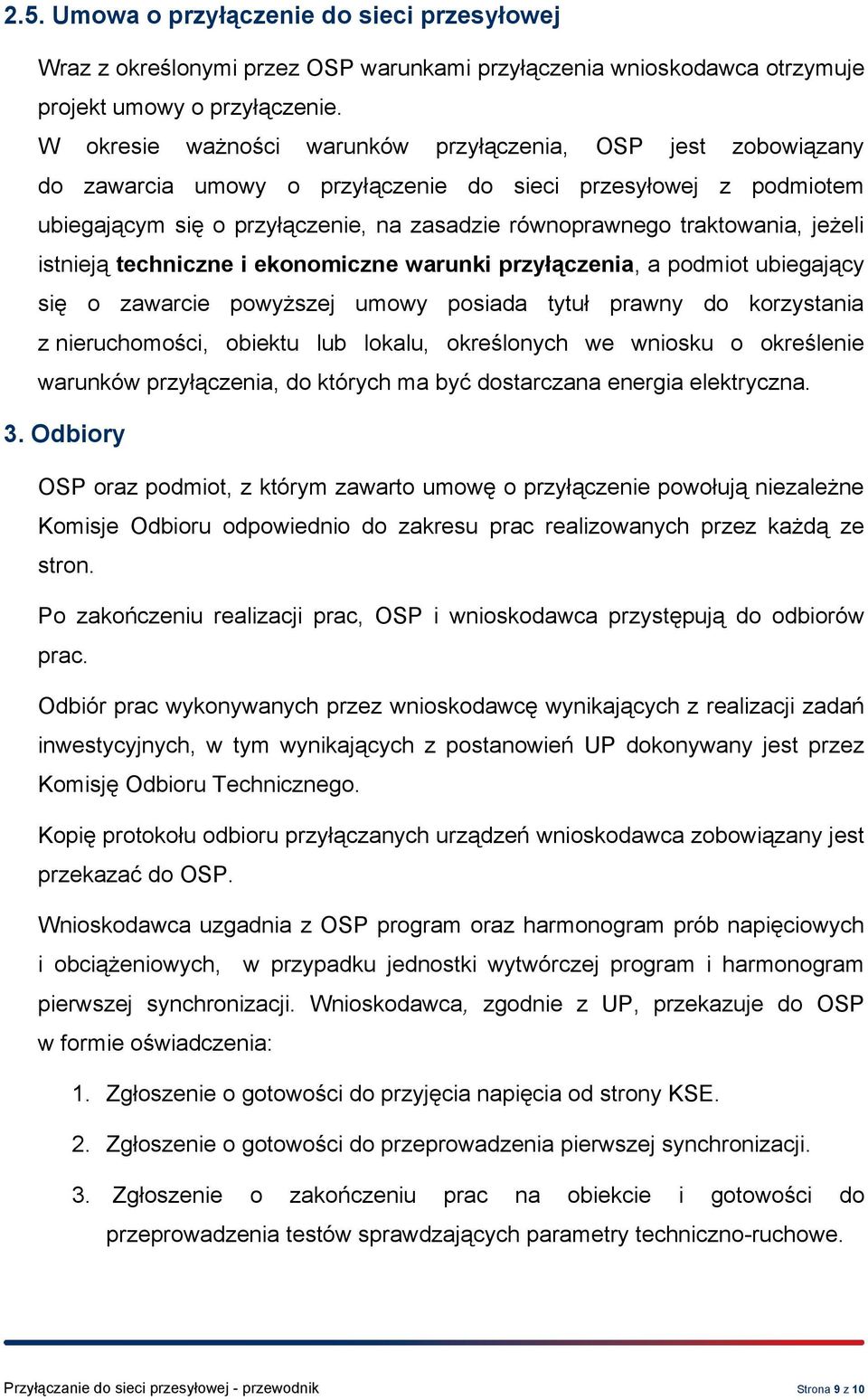

9 2.5. Umowa o przyłączenie do sieci przesyłowej Wraz z określonymi przez OSP warunkami przyłączenia wnioskodawca otrzymuje projekt umowy o przyłączenie. W okresie ważności warunków przyłączenia, OSP jest zobowiązany do zawarcia umowy o przyłączenie do sieci przesyłowej z podmiotem ubiegającym się o przyłączenie, na zasadzie równoprawnego traktowania, jeżeli istnieją techniczne i ekonomiczne warunki przyłączenia, a podmiot ubiegający się o zawarcie powyższej umowy posiada tytuł prawny do korzystania z nieruchomości, obiektu lub lokalu, określonych we wniosku o określenie warunków przyłączenia, do których ma być dostarczana energia elektryczna. 3. Odbiory OSP oraz podmiot, z którym zawarto umowę o przyłączenie powołują niezależne Komisje Odbioru odpowiednio do zakresu prac realizowanych przez każdą ze stron. Po zakończeniu realizacji prac, OSP i wnioskodawca przystępują do odbiorów prac. Odbiór prac wykonywanych przez wnioskodawcę wynikających z realizacji zadań inwestycyjnych, w tym wynikających z postanowień UP dokonywany jest przez Komisję Odbioru Technicznego. Kopię protokołu odbioru przyłączanych urządzeń wnioskodawca zobowiązany jest przekazać do OSP. Wnioskodawca uzgadnia z OSP program oraz harmonogram prób napięciowych i obciążeniowych, w przypadku jednostki wytwórczej program i harmonogram pierwszej synchronizacji. Wnioskodawca, zgodnie z UP, przekazuje do OSP w formie oświadczenia: 1. Zgłoszenie o gotowości do przyjęcia napięcia od strony KSE. 2. Zgłoszenie o gotowości do przeprowadzenia pierwszej synchronizacji. 3. Zgłoszenie o zakończeniu prac na obiekcie i gotowości do przeprowadzenia testów sprawdzających parametry techniczno-ruchowe. Przyłączanie do sieci przesyłowej - przewodnik Strona 9 z 10
10 Przyłączenie następuje po przeprowadzeniu testów sprawdzających parametry techniczno-ruchowe i potwierdzeniu spełnienia przez przyłączany obiekt wymagań IRiESP i UP. Zakres prób i odbiorów częściowych i ostateczny odbiór przyłącza oraz przyłączonych urządzeń, instalacji lub sieci, musi być zgodny z warunkami umowy o przyłączenie. 4. Rozliczenie Umowy o przyłączenie Rozliczenie opłaty za przyłączenie następuje w terminie 14 dni od daty zgłoszenia przez OSP gotowości do podania napięcia na przyłączany obiekt pracujący w charakterze odbioru albo sieci lub podaniu napięcia i pierwszej synchronizacji na przyłączany obiekt pracujący w charakterze jednostki wytwórczej. Zakończenie realizacji UP potwierdzane jest przez strony przez podpisanie protokołu z wykonania UP. Przyłączanie do sieci przesyłowej - przewodnik Strona 10 z 10
PRZYŁĄCZANIE DO SIECI PRZESYŁOWEJ PRZEWODNIK
PRZYŁĄCZANIE DO SIECI PRZESYŁOWEJ PRZEWODNIK Przewodnik skierowany jest do podmiotów, które są zainteresowane przyłączeniem urządzeń, instalacji lub sieci do sieci przesyłowej. Celem jego jest przedstawienie
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia wytwórczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
Pełna nazwa WNIOSKODAWCY WNIOSEK o określenie warunków przyłączenia wytwórczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej (z wyłączeniem farm wiatrowych) 1. Informacje
Bardziej szczegółowoPrzyłączanie podmiotów do sieci elektroenergetycznej
Przyłączanie podmiotów do sieci elektroenergetycznej Zachodni Oddział Terenowy Urzędu Regulacji Energetyki z siedzibą w Poznaniu Prezentacja przygotowana na podstawie materiałów zgromadzonych w Urzędzie
Bardziej szczegółowoPełna nazwa WNIOSKODAWCY. WNIOSEK o określenie warunków przyłączenia instalacji farmy wiatrowej do sieci przesyłowej
Pełna nazwa WNIOSKODAWCY WNIOSEK o określenie warunków przyłączenia instalacji farmy wiatrowej do sieci przesyłowej 1. Informacje dotyczące WNIOSKU Określanie warunków przyłączenia, w tym wymagania dotyczące
Bardziej szczegółowoPełna nazwa WNIOSKODAWCY
Pełna nazwa WNIOSKODAWCY WNIOSEK o określenie warunków przyłączenia wytwórczych urządzeń energetycznych, instalacji lub sieci do sieci przesyłowej (z wyłączeniem farm wiatrowych oraz farm fotowoltaicznych)
Bardziej szczegółowoPełna nazwa WNIOSKODAWCY. WNIOSEK o określenie warunków przyłączenia instalacji farmy wiatrowej do sieci przesyłowej
Pełna nazwa WNIOSKODAWCY WNIOSEK o określenie warunków przyłączenia instalacji farmy wiatrowej do sieci przesyłowej 1. Informacje dotyczące WNIOSKU Określanie warunków przyłączenia, w tym wymagania dotyczące
Bardziej szczegółowoPodstawowe informacje na temat zasad przyłączania farm wiatrowych do sieci elektroenergetycznej Z.Ch. Police S.A.
Podstawowe informacje na temat zasad przyłączania farm wiatrowych do sieci elektroenergetycznej Z.Ch. Police S.A. (Załącznik do Wniosku o określenie warunków przyłączenia farmy wiatrowej) I. Przyłączenie
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia instalacji farmy wiatrowej do Krajowej Sieci Przesyłowej
WNIOSEK o określenie warunków przyłączenia instalacji farmy wiatrowej do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU 1.1. Informacje zawarte we WNIOSKU o określenie warunków przyłączenia
Bardziej szczegółowoProcedura przyłączania wytwórców
Procedura przyłączania wytwórców I. Uwagi Ogólne Procedurę przyłączenia wytwórców do sieci dystrybucyjnej przedsiębiorstwa energetycznego reguluje art. 7 ustawy Prawo energetyczne (Dz. U. z 2012 r. Nr
Bardziej szczegółowoProcedura przyłączania odnawialnych źródeł energii (OZE) do sieci elektroenergetycznej. Oddział Dystrybucji SZCZECIN Czerwiec 2013 r.
Procedura przyłączania odnawialnych źródeł energii (OZE) do sieci elektroenergetycznej Wstęp Charakterystyka elektroenergetycznej sieci dystrybucyjnej - podział na napięcia: Napięcie niskie (nn ) obejmuje
Bardziej szczegółowoChcę przyłączyć się do sieci elektroenergetycznej. Jak to prawidłowo zrobić?
Chcę przyłączyć się do sieci elektroenergetycznej. Jak to prawidłowo zrobić? Co robić? I. Zapoznać się z wzorem wniosku o określenie warunków przyłączenia do sieci. II. Zapoznać się z zawartym w taryfie
Bardziej szczegółowoPełna nazwa WNIOSKODAWCY. WNIOSEK o określenie warunków przyłączenia instalacji fotowoltaicznej do sieci przesyłowej
Pełna nazwa WNIOSKODAWCY WNIOSEK o określenie warunków przyłączenia instalacji fotowoltaicznej do sieci przesyłowej 1. Informacje dotyczące WNIOSKU Określanie warunków przyłączenia, w tym wymagania dotyczące
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
Pełna nazwa WNIOSKODAWCY WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU Określanie warunków
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA INSTALACJI FOTOWOLTAICZNEJ* DO SIECI ELEKTROENERGETYCZNEJ OZC SA**
Numer wniosku (wypełnia OZC SA) dzień miesiąc rok Numer ewidencyjny (wypełnia OZC SA) WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA INSTALACJI FOTOWOLTAICZNEJ* DO SIECI ELEKTROENERGETYCZNEJ OZC SA** 1. Dane
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA FARMY WIATROWEJ DO SIECI ELEKTROENERGETYCZNEJ ZAKŁADÓW CHEMICZNYCH POLICE SA W POLICACH
Nr wniosku (wypełnia Z. Ch POLICE SA) Miejscowość Data (dzień, miesiąc, rok) Nr Kontrahenta SAP (jeśli dostępny wypełnia Z. Ch POLICE SA) WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA FARMY WIATROWEJ DO SIECI
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU 1.1. Informacje zawarte we WNIOSKU o określenie
Bardziej szczegółowoPrzyłączanie farm fotowoltaicznych do sieci. Warunki i procedura.
Przyłączanie farm fotowoltaicznych do sieci. Warunki i procedura. Karol Kicun 10 maja 2013 r. Źródła prawa Obowiązujące regulacje: Prawo energetyczne (Dz. U. 2012, poz. 1059); Ustawa o planowaniu i zagospodarowaniu
Bardziej szczegółowoXIX Konferencja Naukowo-Techniczna Rynek Energii Elektrycznej REE 2013. Uwarunkowania techniczne i ekonomiczne rozwoju OZE w Polsce
XIX Konferencja Naukowo-Techniczna Rynek Energii Elektrycznej REE 2013 Uwarunkowania techniczne i ekonomiczne rozwoju OZE w Polsce Dorota Gulbinowicz, Adam Oleksy, Grzegorz Tomasik 1 7-9 maja 2013 r. Plan
Bardziej szczegółowoProcedury przyłączania odnawialnych źródeł energii do sieci elektroenergetycznej
Procedury przyłączania odnawialnych źródeł energii do sieci elektroenergetycznej Prezentację przygotował: mgr inż. Jerzy Łysek Kierownik Wydziału Przyłączania i Rozwoju Elektroenergetyczna sieć dystrybucyjna
Bardziej szczegółowoczwartek, 24 czerwca 2010
1 1 Przyłączanie farm wiatrowych do sieci energetycznej w świetle nowych wytycznych 1 EnergiaPro S.A. - Powstała 1 maja 2004 roku pod nazwą EnergiaPro Koncern Energetyczny SA - Od 9 maja 2007 roku wchodzi
Bardziej szczegółowo..., dnia... pieczęć firmowa / pełna nazwa sprzedawcy miejscowość data. Wniosek. o wstrzymanie dostarczania energii elektrycznej
..., dnia... pieczęć firmowa / pełna nazwa sprzedawcy miejscowość data Wniosek o wstrzymanie dostarczania energii elektrycznej Niniejszy wniosek o wstrzymanie dostarczania energii elektrycznej (dalej Wniosek
Bardziej szczegółowoWybuduj odnawialne źródło energii na biomasę. Problemy z przyłączaniem odnawialnych źródeł energii do sieci energetycznej.
Problemy z przyłączaniem odnawialnych źródeł energii do sieci energetycznej Jerzy Dzikowski Podstawy prawne Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, wraz z późniejszymi zmianami oraz wydanymi
Bardziej szczegółowoPGE Dystrybucja S.A. Oddział Białystok
Warunki przyłączenia elektrowni wiatrowych do sieci elektroenergetycznych w Polsce w oparciu o doświadczenia z obszaru działania Obszar działania jest największym dystrybutorem energii elektrycznej w północno-wschodniej
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU 1.1. Informacje zawarte we WNIOSKU o określenie
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU 1.1. Informacje zawarte we WNIOSKU o określenie
Bardziej szczegółowoProcedury przyłączeniowe obowiązujące w PGE Dystrybucja S.A. związane z przyłączaniem rozproszonych źródeł energii elektrycznej
Procedury przyłączeniowe obowiązujące w PGE Dystrybucja S.A. związane z przyłączaniem rozproszonych źródeł energii elektrycznej Lublin 20.06.2013 r. Plan prezentacji 1. Ogólne aspekty prawne przyłączania
Bardziej szczegółowoPodstawowe informacje na temat zasad przyłączania źródeł wytwórczych (z wyjątkiem farm wiatrowych) do sieci elektroenergetycznej ENERGA-OPERATOR SA
Podstawowe informacje na temat zasad przyłączania źródeł wytwórczych (z wyjątkiem farm wiatrowych) do sieci elektroenergetycznej ENERGA-OPERATOR SA I. Przyłączanie do sieci elektroenergetycznej niskiego
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW. Kod pocztowy Poczta ul. _ - _ - - NIP
WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW Towarzystwo Inwestycyjne Elektrownia Wschód S.A. (TIEW S.A.) 20-209 Lublin, ul. Projektowa 1 tel. (81) 749 20 41,
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW Wypełnia TIEW S.A. NR KONTRAHENTA _- _- - NIP
DRUKUJ WYCZYŚĆ Towarzystwo Inwestycyjne Elektrownia Wschód S.A. 20209 Lublin, ul. Projektowa 1 tel. (81) 749 20 41, fax (81) 749 20 50 email: sekretariat@tiew.pl WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA
Bardziej szczegółowoI DZIEŃ ENERGII W GRODZISKU MAZOWIECKIM r. Wymagania Operatora Systemu Dystrybucyjnego w zakresie przyłączania instalacji fotowoltaicznych
I DZIEŃ ENERGII W GRODZISKU MAZOWIECKIM 24.09.2017r. Wymagania Operatora Systemu Dystrybucyjnego w zakresie przyłączania instalacji fotowoltaicznych 2 Procedury przyłączeniowe Wojciech Wojtkowski Dyrektor
Bardziej szczegółowoEnergetyka Wagon Sp. z o.o. INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ. Tekst jednolity obowiązujący od dnia:.
Energetyka Wagon Sp. z o.o. INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Tekst jednolity obowiązujący od dnia:. Niniejsza Instrukcja Ruchu i Eksploatacji Sieci Dystrybucyjnej została przyjęta przez
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW
W-3 (wz 01.07.2015) WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW PGE Dystrybucja S.A. Oddział Skarżysko-Kamienna tel.: e-mail:... NALEŻY WYPEŁNIĆ DRUKOWANYMI LITERAMI
Bardziej szczegółowoPodstawowe informacje na temat zasad przyłączania farm wiatrowych do sieci elektroenergetycznej ENERGA-OPERATOR SA
Podstawowe informacje na temat zasad przyłączania farm wiatrowych do sieci elektroenergetycznej ENERGA-OPERATOR SA I. Przyłączenie do sieci elektroenergetycznej niskiego napięcia farmy wiatrowej, odbywa
Bardziej szczegółowoWznawianie koncesji. Ewa Malicka
Ewa Malicka Zjazd TRMEW, Jastrzębia Góra, 7-9 czerwca 2013 Koncesje 2004 rok - wprowadzono obowiązek posiadania koncesji na wytwarzanie energii elektrycznej w OZE Koncesje wydane w 2004 na okres 10 lat
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW r. DATA ZAREJESTROWANIA WNIOSKU
PGE Dystrybucja S.A. Oddział Warszawa Rejon Energetyczny... Tel.:... Faks:... Email:. W-3 (30.06.2014) WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW PGE Dystrybucja
Bardziej szczegółowoFŁT - Kraśnik S.A. - Wniosek o określenie warunków przyłączenia do sieci elektroenergetycznej dla wytwórców ( ) ...
Wypełnia FŁT - Kraśnik S.A. NR WNIOSKU DATA ZAREJESTROWANIA Fabryka Łożysk Tocznych - Kraśnik S.A. Zakład Utrzymania Ruchu 23-210 Kraśnik, ul. Fabryczna 6 tel. 81 825 71 08, 81 825 71 99 e-mail: osd@flt.krasnik.pl
Bardziej szczegółowoREGULAMIN UDOSTĘPNIANIA DANYCH PRZETWARZANYCH W SYSTEMACH ZWIĄZKU BANKÓW POLSKICH
REGULAMIN UDOSTĘPNIANIA DANYCH PRZETWARZANYCH W SYSTEMACH ZWIĄZKU BANKÓW POLSKICH (tekst jednolity) Obowiązuje od dnia 15 grudnia 2014 roku Warszawa grudzień 2014 Postanowienia ogólne 1 Użyte w Regulaminie
Bardziej szczegółowoJak uzyskać koncesję na wytwarzanie energii elektrycznej w odnawialnych źródłach energii - zmiany w 2004 r.
Jak uzyskać koncesję na wytwarzanie energii elektrycznej w odnawialnych źródłach energii - zmiany w 2004 r. (Urząd Regulacji Energetyki) Kto powinien posiadać koncesję? Obowiązujący dotychczas art. 32
Bardziej szczegółowoSPIS TREŚCI I. KORZYSTANIE Z SYSTEMU ELEKTROENERGETYCZNEGO... 5 I.1. POSTANOWIENIA OGÓLNE... 5
SPIS TREŚCI I. KORZYSTANIE Z SYSTEMU ELEKTROENERGETYCZNEGO... 5 I.1. POSTANOWIENIA OGÓLNE... 5 I.2. CHARAKTERYSTYKA KORZYSTANIA Z SIECI DYSTRYBUCYJNEJ... 10 I.3. CHARAKTERYSTYKA, ZAKRES ORAZ WARUNKI FORMALNO-PRAWNE
Bardziej szczegółowoOPERATOR SYSTEMU PRZESYŁOWEGO
KARTA AKTUALIZACJI nr CK/2/2013 Instrukcji Ruchu i Eksploatacji Sieci Przesyłowej - Warunki korzystania, prowadzenia ruchu, eksploatacji i planowania rozwoju sieci Data przygotowania: 10 października 2013
Bardziej szczegółowoUrząd Miejski w Gliwicach
Karty informacyjne Karty informacyjne -> Wydział Planowania Przestrzennego, ul. Jasna 31 A Wyrys i wypis z planu zagospodarowania przestrzennego Usługa możliwa do zrealizowania w pełni elektronicznie więcej
Bardziej szczegółowo2. W przypadku Wytwórców, którzy wytworzą energię elektryczną po raz pierwszy po dniu zamknięcia aukcji (tzw. instalacje nowe ):
Warszawa, 16 stycznia 2017 r. Informacja Prezesa Urzędu Regulacji Energetyki nr 8/2017 dotycząca obowiązków wytwórców energii elektrycznej wytworzonej z odnawialnych źródeł energii w instalacji odnawialnego
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Tekst zatwierdzony przez Zarząd Tekst obowiązujący od dnia 2017 roku... Podpis i pieczęć osób zatwierdzających SPIS TREŚCI I.A. POSTANOWIENIA OGÓLNE...
Bardziej szczegółowoREGULAMIN PISEMNEGO PRZETARGU NIEOGRANICZONEGO NA SPRZEDAŻ NIERUCHOMOŚCI NIEZABUDOWANEJ POŁOŻONEJ WE WSI STARE BABICE. Organizator
Załącznik Nr 1 do Ogłoszenia o pisemnym przetargu nieograniczonym na sprzedaż nieruchomości niezabudowanej położonej we wsi Stare Babice REGULAMIN PISEMNEGO PRZETARGU NIEOGRANICZONEGO NA SPRZEDAŻ NIERUCHOMOŚCI
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ zatwierdzona decyzją Prezesa URE nr DRR-4321-29(5)/2013/MKo4 z dnia 10 września 2013r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ zatwierdzona decyzją Prezesa URE nr DRR-4321-29(5)/2013/MKo4 z dnia 10 września 2013r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoWNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ DLA WYTWÓRCÓW. Oddział Białystok - - r. DATA ZAREJESTROWANIA WNIOSKU
PGE Dystrybucja S.A. Oddział Białystok ul. Elektryczna 13 15-950 Białystok Tel.: 85 740 50 00 Faks: 85 740 51 09 Email: sekretariat.ob@pgedystrybucja.pl W-3 11.09.2013 WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA
Bardziej szczegółowoSIWZ cz. III. Istotne postanowienia umowy kompleksowej.
SIWZ cz. III. Istotne postanowienia umowy kompleksowej. Przedmiotem zamówienia jest Kompleksowa dostawa energii elektrycznej obejmującą sprzedaż energii elektrycznej oraz świadczenie usługi dystrybucji
Bardziej szczegółowoZmiany legislacyjne dotyczące przyłączeń nowych inwestycji do sieci elektroenergetycznych
Zmiany legislacyjne dotyczące przyłączeń nowych inwestycji do sieci elektroenergetycznych Zastępca Dyrektora Poznań, 20 listopada 2007 Stan obecny blokowanie mocy przyłączeniowych w systemie elektroenergetycznym,
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ wersja 1.0 Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone:
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ wersja 1.0 Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone:
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
CNP Centrum Nakładania Powłok Leszek Rak INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Tekst zatwierdzony przez Zarząd Tekst obowiązujący od dnia 2017 roku... Podpis i pieczęć osób zatwierdzających
Bardziej szczegółowoDECYZJA. po rozpatrzeniu wniosku: Polskie Sieci Elektroenergetyczne Spółka Akcyjna. z siedzibą w Konstancinie-Jeziornie,
PREZES URZĘDU REGULACJI ENERGETYKI DRE.WOSE.7128.314.4.2018.2019.ZJ Warszawa, dnia 12 lutego 2019 r. DECYZJA Na podstawie art. 6 ust. 1 i ust. 4 rozporządzenia Komisji (UE) 2016/1388 z dnia 17 sierpnia
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie:... Podpisy osób zatwierdzających instrukcję:......... Daty wejścia w życie aktualizacji:.........
Bardziej szczegółowoPobranie i złożenie wniosku o określenie warunków przyłączenia do sieci gazowej.
Przyłączenie do sieci gazowej Jeśli zdecydowaliście się Państwo na korzystanie z gazu ziemnego dokonaliście dobrego wyboru! Teraz pozostało jedynie 7 kroków, aby zostać odbiorcą tego nowoczesnego, bezpiecznego,
Bardziej szczegółowoKARTA USŁUGI PUBLICZNEJ URZĄD MIASTA ZIELONA GÓRA DG-17 OR.0143.4.2014 MIEJSCE ZAŁATWIENIA SPRAWY
URZĄD MIASTA ZIELONA GÓRA KARTA USŁUGI PUBLICZNEJ ul. Podgórna 22 65-424 Zielona Góra tel.: (+48) 68 45 64 100 faks: (+48) 68 45 64 155 e-mail: UrzadMiasta@um.zielona-gora.pl DG-17 OR.0143.4.2014 UZYSKANIE
Bardziej szczegółowoZAŁĄCZNIK Nr 2 PROJEKT UMOWA NR
PROJEKT UMOWA NR ZAŁĄCZNIK Nr 2 zawarta w dniu.. roku w Kielcach pomiędzy: Uniwersytetem Jana Kochanowskiego w Kielcach z siedzibą w Kielcach przy ul. Żeromskiego 5, zwanym w dalszej części Zamawiającym,
Bardziej szczegółowoREGULAMIN UDOSTĘPNIANIA DANYCH PRZETWARZANYCH W SYSTEMACH ZWIĄZKU BANKÓW POLSKICH
REGULAMIN UDOSTĘPNIANIA DANYCH PRZETWARZANYCH W SYSTEMACH ZWIĄZKU BANKÓW POLSKICH (tekst jednolity) Obowiązuje od dnia 25 maja 2018 roku Warszawa maj 2018 Postanowienia ogólne 1 Użyte w Regulaminie określenia
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Część ogólna Data wejścia w życie niniejszej Instrukcji:... Niedzica, lipiec 2014 Niniejsza została zatwierdzona i wprowadzona do stosowania uchwałą
Bardziej szczegółowoOPIS PROBLEMU KOMENTARZ
ZESTAWIENIE UWAG I PROPONOWANYCH ZMIAN POLSKIEGO STOWARZYSZENIA ENERGETYKI WIATROWEJ ODNOSZĄCYCH SIĘ DO PROJEKTU USTAWY O ZMIANIE USTAWY PRAWO ENERGETYCZNE ORAZ ZMIANIE INNYCH USTAW - DRUK NR 2176, 2522
Bardziej szczegółowoGórażdże Cement S.A. Instrukcja Ruchu i Eksploatacji Sieci Dystrybucyjnej
Instrukcja Ruchu i Eksploatacji Sieci Dystrybucyjnej Tekst zatwierdzony przez Zarząd Tekst obowiązujący od dnia 06 sierpnia 2018 roku Podpis i pieczęć osób zatwierdzających Data: 25 czerwca 2018r. Projekt
Bardziej szczegółowoKARTA INFORMACYJNA NR KI/KD/2 REJESTRACJA NOWEGO POJAZDU SPROWADZONEGO Z ZAGRANICY
Czynność: KARTA INFORMACYJNA NR KI/KD/2 REJESTRACJA NOWEGO POJAZDU SPROWADZONEGO Z ZAGRANICY Rejestracja nowego pojazdu sprowadzonego z zagranicy Organ właściwy: Starosta Sępoleński Podstawa prawna: 1.Kodeks
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ z dnia 10 września 2013r. Tekst obowiązujący od dnia:. Tekst obowiązujący od dnia: Niniejsza Instrukcja Ruchu i Eksploatacji Sieci Dystrybucyjnej została
Bardziej szczegółowoUrząd Miejski w Gliwicach
Karty informacyjne Karty informacyjne -> Wydział Przedsięwzięć Gospodarczych i Usług Komunalnych Zezwolenie na opróżnianie zbiorników bezodpływowych i transport nieczystości ciekłych Usługa możliwa do
Bardziej szczegółowoMiejscowość WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA INSTALACJI FOTOWOLTAICZNEJ* DO SIECI ELEKTROENERGETYCZNEJ ENERGA OPERATOR SA ** Miejscowość
W 10.04 Numer wniosku (wypełnia ENERGA-OPERATOR SA) dzień miesiąc rok Numer ewidencyjny (wypełnia ENERGA-OPERATOR SA) WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA INSTALACJI FOTOWOLTAICZNEJ* DO SIECI ELEKTROENERGETYCZNEJ
Bardziej szczegółowoKARTA INFORMACYJNA NR KI/KD/6 REJESTRACJA POJAZDU ZAREJESTROWANEGO NA TERENIE POLSKI
Czynność: KARTA INFORMACYJNA NR KI/KD/6 REJESTRACJA POJAZDU ZAREJESTROWANEGO NA TERENIE POLSKI Rejestracja pojazdu zarejestrowanego na terenie Polski Organ właściwy: Starosta Sępoleński Podstawa prawna:
Bardziej szczegółowoREGULAMIN PRZENOSZENIA NUMERU PRZY ZMIANIE DOSTAWCY USŁUG ŚWIADCZONYCH W PUBLICZNYCH STACJONARNYCH SIECIACH TELEKOMUNIKACYJNYCH
REGULAMIN PRZENOSZENIA NUMERU PRZY ZMIANIE DOSTAWCY USŁUG ŚWIADCZONYCH W PUBLICZNYCH STACJONARNYCH SIECIACH TELEKOMUNIKACYJNYCH 1 Postanowienia ogólne i definicje 1. Regulamin określa warunki świadczenia
Bardziej szczegółowoKARTA INFORMACYJNA NR KI/KD/1 REJESTRACJA NOWEGO POJAZDU ZAKUPIONEGO NA TERENIE POLSKI
Czynność: KARTA INFORMACYJNA NR KI/KD/1 REJESTRACJA NOWEGO POJAZDU ZAKUPIONEGO NA TERENIE POLSKI Rejestracja nowego pojazdu zakupionego na terenie Polski Organ właściwy: Starosta Sępoleński Podstawa prawna:
Bardziej szczegółowoROZDZIAŁ I PRZEPISY OGÓLNE
Regulamin dostarczania wody i odbioru ścieków na terenie Gminy Myślenice wprowadzony uchwałami Rady Miejskiej w Myślenicach o numerze 72/XI/2015 z dnia 25 czerwca 2015 r. i 351/XLI/2017 z dnia 23 listopada
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 1 styczeń 2014 Instrukcja zatwierdzona przez Prezesa URE decyzją nr DRR-4321-60(5)/2013/KSm z dnia 17 grudnia 2013 r. Tekst jednolity
Bardziej szczegółowoPrzyłączenie do sieci gazowej. Krok 1/8
Przyłączenie do sieci gazowej Jeśli zdecydowaliście się Państwo na korzystanie z gazu ziemnego dokonaliście dobrego wyboru! Teraz pozostało jedynie 8 kroków, aby zostać odbiorcą tego nowoczesnego, bezpiecznego,
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
PCC Rokita Spółka Akcyjna INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Tekst zatwierdzony przez Zarząd Tekst obowiązujący od dnia 2017 roku... Podpis i pieczęć osób zatwierdzających SPIS TREŚCI
Bardziej szczegółowoWNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU 1.1. Informacje zawarte we WNIOSKU o określenie
Bardziej szczegółowoREGULAMIN SPRZEDAŻY URZĄDZEŃ ELEKTROENERGETYCZNYCH w trybie: PRZETARGU NIEOGRANICZONEGO
REGULAMIN SPRZEDAŻY URZĄDZEŃ ELEKTROENERGETYCZNYCH w trybie: PRZETARGU NIEOGRANICZONEGO EUEZ4-Ez1a-4202/6/2014 pisemny przetarg na sprzedaż urządzeń elektroenergetycznych Kielce, 12.02.2014 r. 1 Sprzedający
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ (IRiESDn)
ZARZĄD MORSKIEGO PORTU GDYNIA S.A. INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ (IRiESDn) Data wejścia w życie: Data wejścia w życie aktualizacji: Komórka organizacyjna odpowiedzialna za aktualizację:
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Tekst zatwierdzony przez Zarząd Tekst obowiązujący od dnia 2017 roku Podpis i pieczęć osób zatwierdzających SPIS TREŚCI I.A. POSTANOWIENIA OGÓLNE...
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Zatwierdzona decyzją Prezesa URE nr DRR-4321-58(6)/2013/MKo4 z dnia 13 grudnia 2013 r. Tekst jednolity uwzględniający zmiany wprowadzone: Kartą aktualizacji
Bardziej szczegółowoProcedura przyłączania mikroinstalacji
I. Uwagi Ogólne Procedura przyłączania mikroinstalacji Procedurę przyłączenia mikroinstalacji do sieci dystrybucyjnej reguluje art. 7 ustawy Prawo energetyczne (Dz. U. z 2012r. Nr 1059 z późn. zm.). Zgodnie
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoOPIS PRZEDMIOTU ZAMÓWIENIA
Ośrodek Pomocy Społecznej w Otwocku, ul. Sosnowa 4, 05-400 Otwock, tel. ( 22) 779-36-32, fax ( 22) 779-36-92, NIP: 5321314532, REGON: 002156172 mail: zamowienia@opsotwock.pl Otwock 8.12.2016 r. Postępowanie
Bardziej szczegółowoUMOWA O PRZYŁĄCZENIE DO SIECI CIEPLNEJ NR /./20
UMOWA O PRZYŁĄCZENIE DO SIECI CIEPLNEJ NR /./20 Zawarta w dniu 20 w Kołobrzegu pomiędzy: Miejską Energetyką Cieplną w Kołobrzegu, Sp. z o.o. ul. Kołłątaja 3, 78-100 Kołobrzeg, zarejestrowaną w Sądzie Rejonowym
Bardziej szczegółowoProcedura przyłączania mikroinstalacji do sieci elektroenergetycznej w PGE Dystrybucja S.A.
Procedura przyłączania mikroinstalacji do sieci elektroenergetycznej w PGE Dystrybucja S.A. www.pgedystrybucja.pl 2 Podstawa prawna Procedura przyłączania mikroinstalacji Procedurę przyłączenia mikroinstalacji
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
Korporacja Budowlana Fadom Spółka Akcyjna INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Tekst zatwierdzony przez Zarząd Tekst obowiązujący od dnia 2017 roku... Podpis i pieczęć osób zatwierdzających
Bardziej szczegółowoKARTA INFORMACYJNA NR KI/KD/1 REJESTRACJA NOWEGO POJAZDU ZAKUPIONEGO NA TERENIE POLSKI
Czynność: KARTA INFORMACYJNA NR KI/KD/1 REJESTRACJA NOWEGO POJAZDU ZAKUPIONEGO NA TERENIE POLSKI Rejestracja nowego pojazdu zakupionego na terenie Polski Organ właściwy: Starosta Sępoleński Podstawa prawna:
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
ENERGA-OPERATOR SPÓŁKA AKCYJNA INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Data wejścia w życie: 01 stycznia 2014 r. Instrukcja zatwierdzona przez Prezesa Urzędu Regulacji Energetyki decyzją nr
Bardziej szczegółowoRegulaminu dostarczania wody i odprowadzania ścieków. ROZDZIAŁ I PRZEPISY OGÓLNE
Regulaminu dostarczania wody i odprowadzania ścieków. ROZDZIAŁ I PRZEPISY OGÓLNE 1. Niniejszy Regulamin określa wzajemne prawa i obowiązki przedsiębiorstw wodociągowo-kanalizacyjnych działających na terenie
Bardziej szczegółowo
