JAKOŚCIOWA ANALIZA RYZYKA W PRZEDSIĘWZIĘCIACH BUDOWLANYCH. Michał KRZEMIŃSKI *, Paweł NOWAK** 1. Wprowadzenie
|
|
- Stanisława Borowska
- 8 lat temu
- Przeglądów:
Transkrypt
1 XXI RUSSIAN - SLOVAK - РОLISH SEMINAR, MOSCOW - ARKHANGELSK ТHEORETICAL FOUNDATION OF CIVIL ENGINEERING MOSCOW STATE UNIVERSITY OF CIVIL ENGINEERING NORTHERN (ARCTIC) FEDERAL UNIVERSITY NAMED BY M. V. LOMONOSOV FACULTY OF CIVIL ENGINEERING, UNIVERSITY OF ŽILINA FACULTY OF CIVIL ENGINEERING, WROCLAW UNIVERSITY OF TECHNOLOGY FACULTY OF CIVIL ENGINEERING, WARSAW UNIVERSITY OF TECHNOLOGY JAKOŚCIOWA ANALIZA RYZYKA W PRZEDSIĘWZIĘCIACH BUDOWLANYCH Michał KRZEMIŃSKI *, Paweł NOWAK**. Wprowadzenie Każda firma budowlana podejmując decyzję o realizacji określonego projektu budowlanego powinna kierować się danymi pochodzącymi z prognozy warunków realizacji projektu. Nie jest możliwe uzyskanie prognozy nie obarczonej pewną dozą niepewności. Nie można bowiem w sposób absolutnie pewny wykluczyć, że podczas realizacji wystąpią zdarzenia, sytuacje i okoliczności, utrudniające lub uniemożliwiające osiągnięcie co najmniej jednego z celów projektu, którymi są: realizacja wymaganego zakresu, spełnienie wymagań, dotyczących jakości, dotrzymanie ograniczeń, dotyczących kosztu, dotrzymanie ograniczeń, dotyczących terminu. Ryzykiem projektu określa się niebezpieczeństwo nie osiągnięcia co najmniej jednego z celów projektu. Zdarzenia, sytuacje lub okoliczności, które - jeśli wystąpią -mogą wpłynąć negatywnie na osiągnięcie celów projektu, są czynnikami ryzyka. Niekorzystne zdarzenia, sytuacje lub okoliczności, które już występują w danym momencie realizacji projektu, to problemy. Jeżeli nie zostaną podjęte odpowiednie działania, dany czynnik ryzyka może stać się problemem. Aktywnie identyfikując i analizując czynniki ryzyka projektu oraz odpowiednio na nie reagując, można rozsądnie zaplanować projekt i doprowadzić do jego pomyślnego zakończenia. Dla realizacji tego założenia, zarządzanie ryzykiem projektu obejmuje następujące procesy: zaplanowanie zarządzania ryzykiem projektu, identyfikację (rozpoznanie) ryzyka jakościową analizę i ocenę ryzyka, ilościową analizę i ocenę ryzyka, przygotowanie odpowiedzi na ryzyko, monitorowanie i kontrolę ryzyka. W artykule szczególną uwagę zwrócono na identyfikację i analizę jakościową ryzyka. W prezentowanym w kolejnej części oowania przykładzie można będzie zapoznać się z metodyką identyfikacji i oceniania ryzyka na prostym przykładzie. * ) Michał Krzemiński, dr inż., Politechnika Warszawska, Wydział Inżynierii Lądowej, ul. Armii Ludowej 6, Warszawa, Polska. Phone: (+48 22) , m.krzeminski@il.pw.edu.pl * ) Paweł Nowak, dr inż., Politechnika Warszawska, Wydział Inżynierii Lądowej, ul. Armii Ludowej 6, Warszawa, Polska. Phone: (+48 22) , p.nowak@il.pw.edu.pl
2 2. Identyfikacja i jakościowa ocena ryzyka Identyfikacja ryzyka to proces ustalania i opisywania czynników ryzyka - zdarzeń, sytuacji lub okoliczności mogących stanowić zagrożenia dla osiągania założonych celów projektu. Identyfikacja ryzyka obejmuje następujące działania: dla uporządkowania identyfikowanych czynników ryzyka, wprowadza się kategorie ryzyka, odpowiadające typowym źródłom ryzyka dla branży budowlanej, w ramach każdej kategorii ryzyka, wydziela się przyczyny ryzyka, mogące powodować zdarzenia kwalifikowane jako czynniki ryzyka; ustala się poszczególne czynniki ryzyka, spowodowane wspólną przyczyną ryzyka, ustala się istotę i obszar przewidywanych zagrożeń, powstających jako skutek materializacji danego czynnika ryzyka. Zidentyfikowane czynniki ryzyka powinny zostać przeanalizowane dla oceny, które z nich: mogą zostać zaakceptowane bez dalszych działań, wymagają monitorowania, z czasowym zawieszeniem planowania i realizacji odpowiedzi na ryzyko, powinny być przedmiotem dalszej analizy i zaplanowania reakcji na ryzyko. Uszeregowanie czynników ryzyka według ich wag umożliwia ustalenie kolejności przygotowania i wdrożenia reakcji na ryzyko. Wagę danego czynnika ryzyka ocenia się na podstawie iloczynu prawdopodobieństwa i przewidywanych skutków jego materializacji. 3. Przykład zastosowania przedstawionej w artykule metodyki Rys.. Ścieżka krytyczna dla planowanego przedsięwzięcia Fig.. Critical path for the planned project
3 Komórka organizacyjna odpowiedzialna za zarządzanie ryzykiem w przedsięwzięcach budowlanych ma za zadanie zidentyfikować ryzyka w nowo przygotowywanym projekcie.projekt dotyczy budowy obiektu kubaturowego. W skład projektu wchodzą e budowlane jak i okołobudowlane. Dla projektu została oowana sieć zależności i harmonogram. Oowania te widoczne są na rysunkach i 2 znajdujących się poniżej. Rys. 2. Harmonogram dla planowanego przedsięwzięci Fig. 2. The schedule for the planned project Identyfikacja ryzyk została przeprowadzona w tabeli nr znajdującej się poniżej harmonogramu realizacji przedsięwzięcia przedstawionego na rysunku nr 2. W tabeli analizy ryzyka znajdują się symbole czyli skrót od Kierownika Budowy oraz od Project Managera Tab.. Analiza i ocena jakościowa ryzyk dla przykładowego projektu budowlanego Tab.. Analysis and qualitative assessment of risks for a construction project L P DATA AUTOR OPIS RYZYKA CZYNNOŚĆ SKUTEK KATEGORIA RYZYKA WPŁYW PRAWDOP. WYSTĄPIENIA REAKCJA NA RYZYKO BLISKOŚĆ WŁAŚCICIEL DATA AKTUALIZACJI STATUS Ograniczona dostępność terenu Roboty przygotowawcze Konieczność nieplanowany ch dodatkowych, mających wpływ na czas i koszt Ryzyko budowlane Wysokie sprawdzić wszystkie warunki terenowe przed przystąpienie do, wpływ 5 tygodni

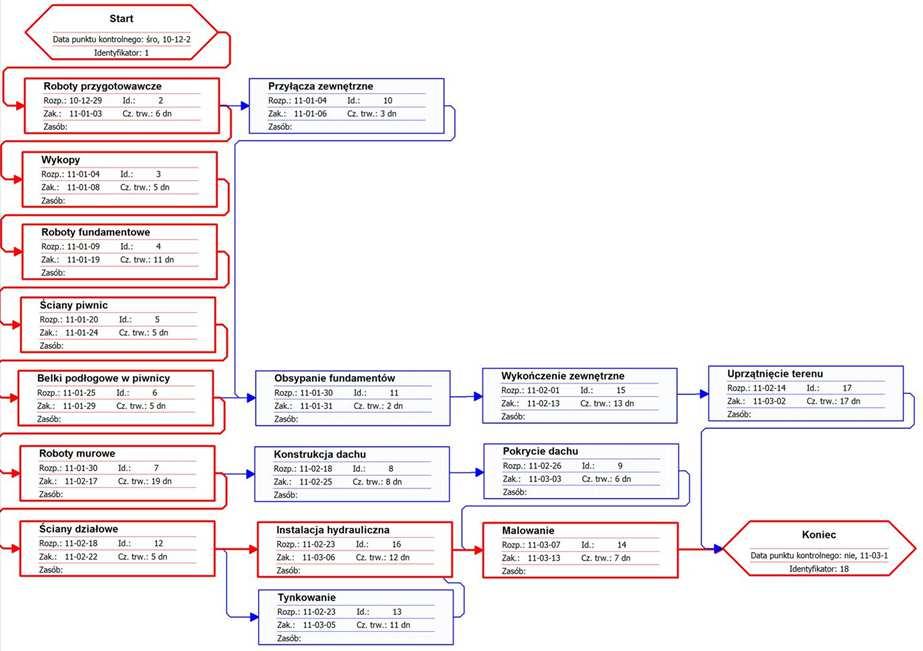

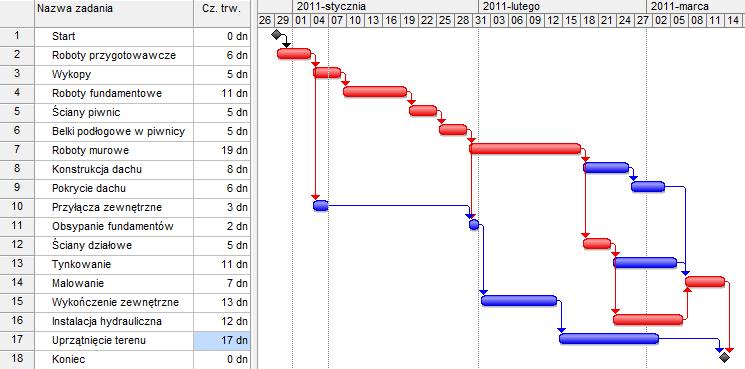

4 2 Uzyskanie zezwoleń na usunięcie roślinności Roboty przygotowawcze związane z rozpoczęciem Ryzyko zewnętrzne Łagodny akceptowalny sprawdzić listę dokumentów oraz czy nie nastąpiły zmiany w przepisach, wpływ ryzyka należy poddać analizie 5 tygodni 3 Niekorzystne warunki pogodowe, silne opady deszczu Wykopy w wykonywaniu wykopów, go wstrzymywan ia Ryzyko środowiskowe rozważyć wykonanie zabezpieczenia w postaci rezerwy j, wpływ 6 tygodni 4 Protesty ludności lokalnej Wykopy Możliwe wstrzymanie Ryzyko zewnętrzne Pomijalny Niewielkie Prowadzenie konsultacji społecznych we wczesnych fazach projektu 6 tygodni 5 dodatkowych Roboty murowe Możliwe terminie zakończenia powodowane zmianą zakresu R. menadżera projektu Łagodny akceptowalny Pomijalne Dokładne sprawdzenie dokumentacji przed przystąpieniem do wykonywania murarskich 9 tygodni 6 Niekorzystne warunki pogodowe, silne opady deszczu, duża prędkość wiatru Pokrycie dachowe Opóźnienie pokrycia, go wstrzymania Ryzyko środowiskowe rozważyć wykonanie zabezpieczenia w postaci rezerwy j, wpływ tygodni 7 Ograniczona dostępność Malowanie powodowane brakiem ciągłości dostaw Dotkliwy krytyczny zaplanować zapas malarskich, wpływ ryzyka należy poddać analizie 2 tygodni 8 Niekorzystne warunki pogodowe, silne opady deszczu Wykończenie zewnętrzne elewacji budynku, go wstrzymania Ryzyko środowiskowe wykonać elementy osłonowe na rusztowaniach,, wpływ ryzyka należy poddać analizie 8 tygodni
5 9 0 Zaplanowany czas może okazać się niewystarczaj ący Braki w dostępności Wykończenie zewnętrzne Wykończenie zewnętrzne Pomijalny Łagodny akceptowalny Minimalne Minimalne przejrzeć dokładnie harmonogram elewacyjnych i rozpatrzeć utworzenia rezerwy czasu zaplanować zapas dla związanych z wykończeniem wewnętrznym 8 tygodni 8 tygodni 2 Niewystarcza -jące kwalifikacje kadry Brak dokładnej dokumentacji Instalacje hydrauliczne Instalacje hydrauliczne oraz koszty związane ze zniszczonym materiałem. Ryzyko budowlane Łagodny akceptowalny Pomijalny Pomijalne Minimalne sprawdzić umiejętności załogi i zaplanować ewentualnie dodatkowe szkolenia przeprowadzić koordynację na 4 tygodnie przed planowanym rozpoczęciem 0 tygodni 0tygodni Przegląd za 6 tygodni Przegląd za 6 tygodni 3 Ograniczona dostępność Instalacje hydrauliczne instalacji wod-kan. go wstrzymania Dotkliwy - krytyczny Wysoki zaplanować zapas do instalacji wodkan., wpływ 0 tygodni Kolumna pierwsza tabeli to liczba porządkowa określająca numer zidentyfikowanego ryzyka. W kolumnie drugiej została podana data wykonanaia identyfikacji ryzyka. W trzeciej podano osobę która wykonała identyfikację ryzyka, natomiast w czwartej określono charakter ryzyka. W kolumnie piątej podana została nazwa czynności na jaką może mieć wpływ dane ryzyko. W szóstej opisano możliwe do skutki zmaterializowania się ryzyka. Kolumna siódma definjuje do jakiej kategorii należy zidentyfikowane ryzyko. W kolumnie ósmej znajdują się informację o stopniu dotkliwości ryzyka, w dziewiątej informacje o prawdopodobieństwie materializacji. W kolumnie dziesiątej znajdują się informacje dotyczące możliwości podjęcia akcji mających na celu przeciwdziałanie lub minimalizację negatywnych skutków określonego ryzyka. Kolumna jedenasta to termin w jakim mogą pojawić się niepożądane skutki ryzyka. W dwunastej znajduje się identyfikacja osoby odpowiedzialnej za działania mające na celu przeciwdziałanie danemy ryzyku. Kolumna trzynasta zawiera informuje o dacie ostatniej aktualizacji natomiast w ostatniej kolumnie znajduje się informacja o statusie ryzyka. Tabela nr 2 obrazuje macierz do określania które wyłonione poddać dalszej analizie.
6 Tab.2. Macierz oceny czynników ryzyka Tab.2. Matrix of risk assessment 3. Podsumowanie i wnioski Została wykonana analiza jakościowa ryzyka dla przykładowego projektu, wynikiem tej analizy było wyłonienie ryzyk dla których należy wprowadzić działania zapobiegawcze ich skutkom. Czynności i ryzyka wyłonione w trakcie analizy jakościowej zostały zaznaczano kolorem szarym, w powyższej tabeli. Podstawą do wyłonienia, czynność obarczonych jakimś potencjalnym ryzykiem poza identyfikacją, było określenie potencjalnych skutków i prawdopodobieństwa materializacji niepożądanego czynnika. Z pośród 6 czynności wyłoniono 7, na których czas i koszt, mogą oddziaływać czynniki ryzyka. Wyłoniono 3 czynników ryzyka, dla 7 z nich, należy zaplanować system reagowania, gdyż w dużym stopniu zagrażają one przedsięwzięciu. 5. Literature [] KAPLIŃSKI O.: Development and usefulness of planning technicues and decision making foundations on exemple of construction enterprises in Poland, Technological and Economic Development of Economy, Vol.4, No.4, s , [2] SKORUPKA D., Metodyka identyfikacji I kompleksowej oceny ryzyka realizacji przedsięwzięć budowlanych, Strategie zarządzania ryzykiem w przedsiębiorstwie ryzyko a bezpieczeństwo organizacji, pod red. J. Bizon Górecka, s Wyd. TNOiK, Bydgoszcz QUALITATIVE RISK ANALYSIS FOR SELECTED CONSTRUCTION PROJECT Michał KRZEMIŃSKI, Paweł NOWAK Construction among others is characterized by big and strong influence of random phenomena. To minimize the negative effects of such impacts must be prevented risks that accompany the construction projects. Paper presents a method of identifying and recording risks. Will also be shown the method of qualitative analysis of risk and an example of using the presented method.
JAKOŚCIOWA ANALIZA RYZYKA DLA WYBRANEGO PRZEDSIĘWZIĘCIA BUDOWLANEGO
Michał KRZEMIŃSKI Wyższa Szkoła Ekologii i Zarządzania, Warszawa JAKOŚCIOWA ANALIZA RYZYKA DLA WYBRANEGO PRZEDSIĘWZIĘCIA BUDOWLANEGO Abstract Construction among others is characterized by big and strong
JAKOŚCIOWA ANALIZA RYZYKA DLA WYBRANEGO PRZEDSIĘWZIĘCIA INWESTYCYJNO BUDOWLANEGO
THEORETICAL FOUNDATIONS OF CIVIL ENGINEERING Polish-Ukrainian Transactions Vol. 21, pp., Warsaw 2013 JAKOŚCIOWA ANALIZA RYZYKA DLA WYBRANEGO PRZEDSIĘWZIĘCIA INWESTYCYJNO BUDOWLANEGO Michał KRZEMIŃSKI,
ZASTOSOWANIE SYMULACJI W ILOŚCIOWEJ ANALIZIE RYZYKA
XXII SLOVAK - РОLISH - RUSSIAN SEMINAR, ŽILINA 09.09 13.09.2013 ТHEORETICAL FOUNDATION OF CIVIL ENGINEERING MOSCOW STATE UNIVERSITY OF CIVIL ENGINEERING NORD (ARCTIC) FEDERAL UNIVERSITY NAMED BY M.V.LOMONOSOV
ZARZĄDZENIE Nr 132/12 BURMISTRZA PASŁĘKA z dnia 28 grudnia 2012 roku
ZARZĄDZENIE Nr 132/12 BURMISTRZA PASŁĘKA z dnia 28 grudnia 2012 roku w sprawie wprowadzenia procedury zarządzania ryzykiem w Urzędzie Miejskim w Pasłęku Na podstawie art. (69 ust. 1 pkt 3 w związku z art.
Procedura zarządzania ryzykiem w Urzędzie Gminy Damasławek
Załącznik nr 3 do Zarządzenia Nr Or. 0152-38/10 Wójta Gminy Damasławek z dnia 31 grudnia 2010 r. Procedura zarządzania ryzykiem w Urzędzie Gminy Damasławek celem procedury jest zapewnienie mechanizmów
Wstęp 1. Misja i cele Zespołu Szkół Integracyjnych w Siemianowicach Śląskich 2
Załącznik do Zarządzenia Nr 10/2011-2012 Dyrektora Zespołu Szkół Integracyjnych z dnia 8 stycznia 2011r. Instrukcja zarządzania ryzykiem Instrukcja zarządzania ryzykiem Wstęp 1 1. Instrukcja zarządzania
Regulamin zarządzania ryzykiem. Założenia ogólne
Załącznik nr 1 do Zarządzenia Nr 14/2018 dyrektora Zespołu Obsługi Oświaty i Wychowania w Kędzierzynie-Koźlu z dnia 29.11.2018r. Regulamin zarządzania ryzykiem 1 Założenia ogólne 1. Regulamin zarządzania
Metodyka zarządzania ryzykiem w obszarze bezpieczeństwa informacji
2012 Metodyka zarządzania ryzykiem w obszarze bezpieczeństwa informacji Niniejszy przewodnik dostarcza praktycznych informacji związanych z wdrożeniem metodyki zarządzania ryzykiem w obszarze bezpieczeństwa
POLITYKA ZARZĄDZANIA RYZYKIEM ROZDZIAŁ I. Postanowienia ogólne
POLITYKA ZARZĄDZANIA RYZYKIEM ROZDZIAŁ I Postanowienia ogólne 1. 1. Zarządzanie ryzykiem jest elementem łączącym kontrolę zarządczą z audytem wewnętrznym. Należy dążyć do minimalizacji ryzyka w funkcjonowaniu
OPTYMALIZACJA HARMONOGRAMU DOSTAW MATERIAŁÓW BUDOWLANYCH PRZY ZASTOSOWANIU METODY GRAFICZNEJ WSPOMAGANEJ TEORIĄ KOLEJEK
OPTYMALIZACJA HARMONOGRAMU DOSTAW MATERIAŁÓW BUDOWLANYCH PRZY ZASTOSOWANIU METODY GRAFICZNEJ WSPOMAGANEJ TEORIĄ KOLEJEK Michał Krzemiński*, Paweł Nowak ** 1. Wprowadzenie Problem opracowania harmonogramu
Polityka zarządzania ryzykiem na Uniwersytecie Ekonomicznym w Poznaniu. Definicje
Załącznik do Zarządzenia nr 70/2015 Rektora UEP z dnia 27 listopada 2015 roku Polityka zarządzania ryzykiem na Uniwersytecie Ekonomicznym w Poznaniu 1 Definicje Określenia użyte w Polityce zarządzania
Zarządzenie nr 116/2012 Burmistrza Karczewa z dnia 21 sierpnia 2012 roku
Zarządzenie nr 116/2012 Burmistrza Karczewa z dnia 21 sierpnia 2012 roku w sprawie ustanowienia systemu zarządzania ryzykiem w Urzędzie Miejskim w Karczewie Na podstawie rozdziału 6 ustawy z dnia 27 sierpnia
Analiza ryzyka nawierzchni szynowej Iwona Karasiewicz
Analiza ryzyka nawierzchni szynowej Iwona Karasiewicz VI Konferencja Nawierzchnie szynowe. Rynek-Inwestycje-Utrzymanie" WISŁA, 22-23 MARCA 2018 r. POZIOMY DOJRZAŁOŚCI ZARZĄDZANIA RYZYKIEM Poziom 1 naiwny
Menedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera
Menedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera Zarządzanie projektami najlepsze światowe praktyki mgr Marcin Gałuszka Zajęcia 2 - Wrocław, 28.01.2012 AGENDA
Zarządzanie projektami. Zarządzanie ryzykiem projektu
Zarządzanie projektami Zarządzanie ryzykiem projektu Warunki podejmowania decyzji Pewność Niepewność Ryzyko 2 Jak można zdefiniować ryzyko? Autor S.T. Regan A.H. Willet Definicja Prawdopodobieństwo straty
P O L I T Y K A Z A R Z Ą D Z A N I A R Y Z Y K I E M W UNIWERSYTECIE JANA K O CH ANOWSKIEGO W KIELCACH
Załącznik do zarządzenia Rektora UJK nr 69/2017 z dnia 30 czerwca 2017 r. P O L I T Y K A Z A R Z Ą D Z A N I A R Y Z Y K I E M W UNIWERSYTECIE JANA K O CH ANOWSKIEGO W KIELCACH 1 Podstawowe definicje
Polityka zarządzania ryzykiem w Uniwersytecie Mikołaja Kopernika w Toruniu
Załącznik nr do zarządzenia nr 156 Rektora UMK z 15 listopada 011r. Polityka zarządzania ryzykiem w Uniwersytecie Mikołaja Kopernika w Toruniu 1 1. Polityka zarządzania ryzykiem, zwana dalej Polityką,
Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu
Załącznik nr 1 do Zarządzenia Nr 4855/2014 Prezydenta Miasta Radomia z dnia 18 marca 2014 r. Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu 1 1. Określenia stosowane w niniejszej procedurze:
Zarządzanie ryzykiem teoria i praktyka. Ewa Szczepańska Centrum Projektów Informatycznych Warszawa, dnia 31 stycznia 2012 r.
Zarządzanie ryzykiem teoria i praktyka Ewa Szczepańska Centrum Projektów Informatycznych Warszawa, dnia 31 stycznia 2012 r. Zarządzanie ryzykiem - agenda Zarządzanie ryzykiem - definicje Ryzyko - niepewne
POLITYKA ZARZĄDZANIA RYZYKIEM
POLITYKA ZARZĄDZANIA RYZYKIEM ROZDZIAŁ I Postanowienia ogólne 1.1.Ilekroć w dokumencie jest mowa o: 1) ryzyku należy przez to rozumieć możliwość zaistnienia zdarzenia, które będzie miało wpływ na realizację
Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu
Załącznik nr 1 do Zarządzenia Nr 2808/2018 Prezydenta Miasta Radomia z dnia 18 stycznia 2018 r. Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu 1 1. Określenia stosowane w niniejszej procedurze:
ZARZĄDZANIE RYZYKIEM W LABORATORIUM BADAWCZYM W ASPEKCIE NOWELIZACJI NORMY PN-EN ISO/ IEC 17025:
ZARZĄDZANIE RYZYKIEM W LABORATORIUM BADAWCZYM W ASPEKCIE NOWELIZACJI NORMY PN-EN ISO/ IEC 17025:2018-02 DR INŻ. AGNIESZKA WIŚNIEWSKA DOCTUS SZKOLENIA I DORADZTWO e-mail: biuro@doctus.edu.pl tel. +48 514
KONCEPCJA MONITOROWANIA ZUŻYCIA BUFORÓW CZASU W HARMONOGRAMIE BUDOWLANYM
KONCEPCJA MONITOROWANIA ZUŻYCIA BUFORÓW CZASU W HARMONOGRAMIE BUDOWLANYM Kamil PRUSZYŃSKI Wydział Budownictwa i Inżynierii Środowiska, Szkoła Główna Gospodarstwa Wiejskiego, ul. Nowoursynowska 166, 02-787
POLITYKA ZARZĄDZANIA RYZYKIEM W SZKOLE PODSTAWOWEJ NR 2 W KROŚNIE ODRZAŃSKIM
Załącznik nr 3 do Zarządzenia Dyrektora Nr 6/2011 z dnia 14.12.2011 POLITYKA ZARZĄDZANIA RYZYKIEM W SZKOLE PODSTAWOWEJ NR 2 W KROŚNIE ODRZAŃSKIM POLITYKA ZARZĄDZANIA RYZYKIEM 1.1.Ilekroć w dokumencie jest
Wsparcie narzędziowe zarządzania ryzykiem w projektach
Wsparcie narzędziowe zarządzania ryzykiem w projektach Prezentacja dodatkowa: PMBOK a zarządzanie ryzykiem Podyplomowe Studia Menedżerskie erskie Zarządzanie projektami informatycznymi PMBOK a zarządzanie
Zarządzenie nr 9a / 2011 Dyrektora Domu Pomocy Społecznej Betania" w Lublinie z dnia 20.06.2011 roku
Dom Pomocy Społecznej Betania Al. Kraśnicka 223, 20-718 Lublin tel./fax 081 526 49 29 NIP 712-19-36-365, REGON 000979981 Zarządzenie nr 9a / 2011 Dyrektora Domu Pomocy Społecznej Betania" w Lublinie z
Zarządzanie projektami a zarządzanie ryzykiem
Ewa Szczepańska Zarządzanie projektami a zarządzanie ryzykiem Warszawa, dnia 9 kwietnia 2013 r. Agenda Definicje Wytyczne dla zarządzania projektami Wytyczne dla zarządzania ryzykiem Miejsce ryzyka w zarządzaniu
Zarządzanie ryzykiem w projektach informatycznych. Marcin Krysiński marcin@krysinski.eu
Zarządzanie ryzykiem w projektach informatycznych Marcin Krysiński marcin@krysinski.eu O czym będziemy mówić? Zarządzanie ryzykiem Co to jest ryzyko Planowanie zarządzania ryzykiem Identyfikacja czynników
Zarządzenie Nr 43/2010/2011 Rektora Akademii Wychowania Fizycznego Józefa Piłsudskiego w Warszawie z dnia 6 lipca 2011r.
Zarządzenie Nr 43/2010/2011 Rektora Akademii Wychowania Fizycznego Józefa Piłsudskiego w Warszawie z dnia 6 lipca 2011r. w sprawie: Polityki Zarządzania Ryzykiem w Akademii Wychowania Fizycznego Józefa
Zasady kontroli zarządczej w Zespole Szkolno - Przedszkolnym nr 8 w Warszawie
Zasady kontroli zarządczej w Zespole Szkolno - Przedszkolnym nr 8 w Warszawie 1. Kontrola zarządcza w Zespole Szkolno - Przedszkolnym nr 8 w Warszawie, zwanym dalej zespołem, to ogół działań podejmowanych
Zarządzenie Nr 24/2012 Rektora Uniwersytetu Wrocławskiego z dnia 28 marca 2012 r. w sprawie Polityki zarządzania ryzykiem
Zarządzenie Nr 24/2012 Rektora Uniwersytetu Wrocławskiego z dnia 28 marca 2012 r. w sprawie Polityki zarządzania ryzykiem Na podstawie art. 66 ust. 2 ustawy z dnia 27 lipca 2005 r. - Prawo o szkolnictwie
Maciej Byczkowski ENSI 2017 ENSI 2017
Znaczenie norm ISO we wdrażaniu bezpieczeństwa technicznego i organizacyjnego wymaganego w RODO Maciej Byczkowski Nowe podejście do ochrony danych osobowych w RODO Risk based approach podejście oparte
Zarządzenie Nr 60/2011/2012 Rektora Uniwersytetu Kazimierza Wielkiego z dnia 2 kwietnia 2012 r.
Zarządzenie Nr 60/2011/2012 Rektora Uniwersytetu Kazimierza Wielkiego z dnia 2 kwietnia 2012 r. w sprawie wprowadzenia i funkcjonowania w Uniwersytecie Kazimierza Wielkiego Systemu zarządzania ryzykiem
POLITYKA ZARZĄDZANIA RYZYKIEM
Załącznik nr 1 do Zarządzenia nr 42/2010 Starosty Nowomiejskiego z dnia 10 grudnia 2010r. POLITYKA ZARZĄDZANIA RYZYKIEM 1 Niniejszym dokumentem ustala się zasady zarządzania ryzykiem, mające przyczynić
SEMINARIUM ZARZĄDZANIA RYZYKIEM OKIEM PRAKTYKA
SEMINARIUM ZARZĄDZANIA RYZYKIEM OKIEM PRAKTYKA JAKUB KAMIŃSKI Zarządzam ryzykiem jako: Menadżer Konsultant Kierowniki projektów i programów Taternik i alpinista Wprowadzenie Inne perspektyw SEMINARIUM
Zarządzanie ryzykiem w rozwiązaniach prawnych. by Antoni Jeżowski, 2014
Zarządzanie ryzykiem w rozwiązaniach prawnych by Antoni Jeżowski, 2014 Najbardziej ryzykuje ten, kto lekceważy ryzyko 2 www.mf.gov.pl 3 Ryzyko definicje Ryzyko prawdopodobieństwo, że określone zdarzenie
ania Zagrożeniom Korupcyjnym w Agencji Rezerw Materiałowych
Wdrożenie Systemu Przeciwdziałania ania Zagrożeniom Korupcyjnym w Agencji Rezerw Materiałowych Systemy antykorupcyjne w administracji publicznej Warszawa, 21 czerwca 2013 r. Zespół do spraw szacowania
POLITYKA ZARZĄDZANIA RYZYKIEM W MIEJSKO-GMINNYM OŚRODKU KULTURY SPORTU I REKREACJI W GNIEWKOWIE
Strona1 ZAŁĄCZNIK NR 2 do Zarządzenia Nr DOK.0151.2.7.2016 Dyrektora MGOKSIR z dnia 30.08.2016r. POLITYKA ZARZĄDZANIA RYZYKIEM W MIEJSKO-GMINNYM OŚRODKU KULTURY SPORTU I REKREACJI W GNIEWKOWIE zwana dalej:
W celu skutecznego zarządzania ryzykiem, wprowadzam zasady zarządzania ryzykiem w PWSZ w Ciechanowie.
Zarządzenie Nr 7/2015 Rektora Państwowej Wyższej Szkoły Zawodowej w Ciechanowie z dnia 20 lutego 2015 roku w sprawie ustalenia procedur zarządzania ryzykiem Na podstawie art. 66 ust1 i 2 ustawy z dnia
Procedura zarządzania ryzykiem w Państwowej WyŜszej Szkole Zawodowej w Elblągu
Procedura zarządzania ryzykiem w Państwowej WyŜszej Szkole Zawodowej w Elblągu Załącznik nr 2 do zarządzenia Celem procedury jest zapewnienie mechanizmów identyfikowania ryzyk zagraŝających realizacji
Procedura zarządzania ryzykiem w Sądzie Okręgowym w Białymstoku
Załącznik Nr 1 do Zarządzenia Nr A-0220-25/11 z dnia 20 czerwca 2011 r. zmieniony Zarządzeniem Nr A-0220-43/12 z dnia 12 października 2012 r. Procedura zarządzania ryzykiem w Sądzie Okręgowym w Białymstoku
POLITYKA ZARZĄDZANIA RYZYKIEM W SZKOLE PODSTAWOWEJ NR 2 IM. ŚW. WOJCIECHA W KRAKOWIE
Załącznik Nr 2 do Zarządzenia Nr 15/2013/2014 Dyrektora Szkoły Podstawowej Nr 2 im. św. Wojciecha w Krakowie z dnia 21. stycznia 2014 r. POLITYKA ZARZĄDZANIA RYZYKIEM W SZKOLE PODSTAWOWEJ NR 2 IM. ŚW.
Procedury zarządzania ryzykiem w Zespole Szkolno-Przedszkolnym
Załącznik Nr 1 do Zarządzenia Nr 13/12/2015 Dyrektora Zespołu Szkolno-Przedszkolnego w Halinowie z dnia 28 grudnia 2015r. Procedury zarządzania ryzykiem w Zespole Szkolno-Przedszkolnym w Halinowie. Ilekroć
ZARZĄDZANIE KRYZYSOWE PODSTAWOWE POJĘCIA, PODSTAWY PRAWNE
ZARZĄDZANIE KRYZYSOWE PODSTAWOWE POJĘCIA, PODSTAWY PRAWNE Zarządzanie kryzysowe to dzielność organów administracji publicznej będąca elementem kierowania bezpieczeństwem narodowym, która polega na: 1)
POLITYKA ZARZĄDZANIA RYZYKIEM w Zespole Szkół w Otocznej
Załącznik Nr 1 do Zarządzenia Nr 9H/2010/2011 Dyrektora Zespołu Szkół w Otocznej z dnia 31.12.2010 r. POLITYKA ZARZĄDZANIA RYZYKIEM w Zespole Szkół w Otocznej ROZDZIAŁ I. POSTANOWIENIA OGÓLNE 1. Słownik
Spis treści. 00 Red. Spis tresci. Wstep..indd 5 2009 12 02 10:52:08
Spis treści Wstęp 9 Rozdział 1. Wprowadzenie do zarządzania projektami 11 1.1. Istota projektu 11 1.2. Zarządzanie projektami 19 1.3. Cykl życia projektu 22 1.3.1. Cykl projektowo realizacyjny 22 1.3.2.
Procedura zarządzania. w Sępólnie Krajeńskim z siedzibą w Więcborku;
Procedura zarządzania w Powiatowym Załącznik do Zarządzenia Nr PCPR.021.19.2015 Dyrektora Powiatowego Centrum Pomocy Rodzinie w Sępólnie Krajeńskim z siedzibą w Więcborku z dnia 28 grudnia 2015r. w sprawie
ST S U T DI D UM M WYKONALNOŚCI
STUDIUM WYKONALNOŚCI I. INFORMACJE OGÓLNE O WNIOSKODAWCY Dane Wnioskodawcy (zgodnie z dokumentami rejestrowymi) Ogólna charakterystyka ( kapitał własny, współwłaściciele, struktura organizacyjna) Charakterystyka
Głównym zadaniem tej fazy procesu zarządzania jest oszacowanie wielkości prawdopodobieństwa i skutków zaistnienia zidentyfikowanych uprzednio ryzyk.
Głównym zadaniem tej fazy procesu zarządzania jest oszacowanie wielkości prawdopodobieństwa i skutków zaistnienia zidentyfikowanych uprzednio ryzyk. Na tym etapie wykonuje się hierarchizację zidentyfikowanych
ZASADY POLITYKI ZARZĄDZANIA RYZYKIEM W AKADEMII PEDAGOGIKI SPECJALNEJ IM. MARII GRZEGORZEWSKIEJ.
Załącznik do Zarządzenia Nr 204/14-15 Rektora APS z dnia 17 lutego 2015r. ZASADY POLITYKI ZARZĄDZANIA RYZYKIEM W AKADEMII PEDAGOGIKI SPECJALNEJ IM. MARII GRZEGORZEWSKIEJ. Cel wprowadzenia polityki zarządzania
Zarządzanie zmianą - rozwój zarządzania procesowego wg ISO 9001:2015
Zarządzanie zmianą - rozwój zarządzania procesowego wg ISO 9001:2015 ZAPEWNIAMY BEZPIECZEŃSTWO Piotr Błoński, Warszawa, 17.03.2016 r. Program 1. Zarządzanie zmianą - zmiany w normie ISO 9001:2015 2. Zarządzanie
ARKUSZ SAMOOCENY KONTROLI ZARZĄDCZEJ URZĘDU GMINY I MIASTA NOWE SKALMIERZYCE
ARKUSZ SAMOOCENY KONTROLI ZARZĄDCZEJ URZĘDU GMINY I MIASTA NOWE SKALMIERZYCE Załącznik nr 4 do zarządzenia Nr 163/2011 z dnia 29.12.2011 r. Standard 1: Przestrzeganie wartości etycznych Kierownika 1.1
Hubert ANYSZ *, Mariola KSIĄŻEK ** 1. Wstęp
XXI RUSSIAN - SLOVAK - РОLISH SEMINAR, MOSCOW - ARKHANGELSK 03.07-06.07.2012 ТHEORETICAL FOUNDATION OF CIVIL ENGINEERING MOSCOW STATE UNIVERSITY OF CIVIL ENGINEERING NORD (ARCTIC) FEDERAL UNIVERSITY NAMED
Zarządzenie Nr 16/2017 Dyrektora Miejskiego Ośrodka Pomocy Społecznej w Czeladzi. z dnia 19 października 2017r.
Zarządzenie Nr 16/2017 Dyrektora Miejskiego Ośrodka Pomocy Społecznej w Czeladzi z dnia 19 października 2017r. w sprawie Polityki zarządzania ryzykiem w Miejskim Ośrodku Pomocy Społecznej w Czeladzi Na
ZASADY ZARZĄDZANIA RYZYKIEM. Rozdział I Postanowienia ogólne
ZASADY ZARZĄDZANIA RYZYKIEM Rozdział I Postanowienia ogólne 1. Ustala się zasady zarządzania ryzykiem w Uniwersytecie Przyrodniczym we Wrocławiu, zwanym dalej Uczelnią. 1 2. Ustalone zasady mają przyczynić
Klara Ramm Szatkiewicz Dyrektor Departamentu Planowania i Zasobów Wodnych KZGW
Aktualizacja Planów gospodarowania wodami na obszarach dorzeczy Klara Ramm Szatkiewicz Dyrektor Departamentu Planowania i Zasobów Wodnych KZGW 25 listopada 2014 r. PMŚ a zarządzanie środowiskiem wg modelu
Ryzyko w świetle nowych norm ISO 9001:2015 i 14001:2015
Ryzyko w świetle nowych norm ISO 9001:2015 i 14001:2015 Rafał Śmiłowski_04.2016 Harmonogram zmian 2 Najważniejsze zmiany oraz obszary Przywództwo Większy nacisk na top menedżerów do udziału w systemie
Plan realizacji celów głównych i zadań... w roku...
Załącznik nr 1 Plan realizacji celów głównych i zadań... w roku... wskazanie komórki (jednostki) LP. Cele Miernik Zadania Opis ryzyka Prawdopodobie Nazwa miernika Planowany poziom miernika ństwo wystąpienia
ZARZĄDZANIE RYZYKIEM
Załącznik nr 5 do Regulaminu przeprowadzenia kontroli zarządczej w Urzędzie Gminy Zduńska Wola i jednostkach organizacyjnych Gminy Zduńska Wola oraz zasad jej koordynacji ZARZĄDZANIE RYZYKIEM Dokument
INSTRUKCJA ZARZĄDZANIA RYZYKIEM W PROJEKTACH I PROGRAMACH STRATEGICZNYCH
Załącznik Nr 3 do Zarządzenia Nr 52/2014 Rektora UMCS INSTRUKCJA ZARZĄDZANIA RYZYKIEM W PROJEKTACH I PROGRAMACH STRATEGICZNYCH Spis treści Słownik pojęć... 1 Wprowadzenie... 2 Kroki zarządzania ryzykiem
Zarządzenie Nr 38/2015 Wójta Gminy Michałowice z dnia 24 lutego 2015 roku w sprawie ustalenia wytycznych kontroli zarządczej.
Zarządzenie Nr 38/2015 Wójta Gminy Michałowice z dnia 24 lutego 2015 roku w sprawie ustalenia wytycznych kontroli zarządczej. Na podstawie ustawy z dnia 27 sierpnia 2009 r. o finansach publicznych (Dz.
ISO 9001:2015 przegląd wymagań
ISO 9001:2015 przegląd wymagań dr Inż. Tomasz Greber (www.greber.com.pl) Normy systemowe - historia MIL-Q-9858 (1959 r.) ANSI-N 45-2 (1971 r.) BS 4891 (1972 r.) PN-N 18001 ISO 14001 BS 5750 (1979 r.) EN
ZESZYTY NAUKOWE POLITECHNIKI ŚLĄSKIEJ 2014 Seria: ORGANIZACJA I ZARZĄDZANIE z. 70 Nr kol. 1909
ZESZYTY NAUKOWE POLITECHNIKI ŚLĄSKIEJ 2014 Seria: ORGANIZACJA I ZARZĄDZANIE z. 70 Nr kol. 1909 Andrzej KARBOWNIK, Krzysztof WODARSKI Politechnika Śląska Wydział Organizacji i Zarządzania Instytut Zarządzania
Ocena ryzyka na potrzeby zarządzania kryzysowego
WOJTYTO Dorota 1 WIERZBA Arkadiusz 2 MADEJSKI Rafał 3 Ocena ryzyka na potrzeby zarządzania kryzysowego WSTĘP Definicja, zawarta w Ustawie o zarządzaniu kryzysowym, mówiąca o tym, że zarządzanie kryzysowe
Spis treści. Analiza Ryzyka Instrukcja Użytkowania
Maj 2013 Spis treści 1. Wprowadzenie... 3 2. Podstawy prawne... 4 3. Zasada działania programu... 6 4. Zgodność z analizą zagrożeń... 7 5. Opis programu... 8 5.1. Menu Górne... 9 5.2. Status... 10 5.3.
Aktualizacja Programu Ochrony Środowiska dla miasta Tczewa na lata
załącznik Nr 2 do uchwały Nr XXV/198/2012 Rady Miejskiej w Tczewie z dnia 25 października 2012 r. w sprawie przyjęcia Aktualizacji Programu ochrony środowiska dla miasta Tczewa na lata 2012-2015 z uwzględnieniem
Księga Zintegrowanego Systemu Zarządzania ODPOWIEDZIALNOŚĆ KIEROWNICTWA
Strona: 1 z 6 1. Zaangażowanie kierownictwa Najwyższe kierownictwo SZPZLO Warszawa Ochota przejęło pełną odpowiedzialność za rozwój i ciągłe doskonalenie ustanowionego i wdrożonego zintegrowanego systemu
Zarządzanie bezpieczeństwem informacji w świetle zmian w prawie po 2014 roku
Zarządzanie bezpieczeństwem informacji w świetle zmian w prawie po 2014 roku Cele szkolenia - wykazanie roli MBI w organizacji, - określenie i prezentacja zróżnicowanych struktur ochrony informacji w jednostkach
PROCEDURY SZACOWANIA KAPITAŁU WEWNĘTRZNEGO W DOMU MAKLERSKIM CAPITAL PARTNERS S.A.
PROCEDURY SZACOWANIA KAPITAŁU WEWNĘTRZNEGO W DOMU MAKLERSKIM CAPITAL PARTNERS S.A. Przyjęte uchwałą Zarządu nr 2/IV/2015 z dnia 23 kwietnia 2015 r. (zmienione uchwałami Zarządu nr 7/III/2016 z dnia 23
Zarządzanie ryzykiem projektu
Zarządzanie ryzykiem projektu Zasada I jeśli coś w projekcie może pójść niezgodnie z planem, to należy oczekiwać, że sytuacja taka będzie miała miejsce. Ryzyko definicja - wszystko to co może pójść źle
bezpieczeństwem infrastruktury drogowej
Systematyka narzędzi zarządzania bezpieczeństwem infrastruktury drogowej Kazimierz Jamroz Michalski Lech Wydział Inżynierii Lądowej i Środowiska Katedra Inżynierii Drogowej Wprowadzenie W ostatnich latach
Załącznik nr 5 do Regulaminu kontroli zarządczej. Tytuł procedury: ZARZĄDZANIE RYZYKIEM SPIS TREŚCI
Tytuł procedury: Odpowiada Ustawie o finansach publicznych Dz.U. 2009 nr 157 poz. 1240 oraz Komunikatowi nr 23 Ministra finansów z 16.12.2009 w sprawie standardów kontroli. Standard nr 7 Identyfikacja
Zarządzenie Nr 87/2011 Burmistrza Miasta i Gminy Prabuty z dnia r.
Zarządzenie Nr 87/2011 Burmistrza Miasta i Gminy Prabuty z dnia 24.10.2011 r. w sprawie wprowadzenia procedury zarządzania ryzykiem w Urzędzie Miasta i Gminy w Prabutach. Na podstawie art. 31 ustawy z
Szczegółowy opis przedmiotu zamówienia- założenia do metodyki realizacji przedmiotu zamówienia
Załącznik nr 2 Szczegółowy opis przedmiotu zamówienia- założenia do metodyki realizacji przedmiotu zamówienia W niniejszym załączniku do SIWZ Zamawiający zawarł wymagania i założenia jakie musi przyjąć
SYSTEM ZARZĄDZANIA RYZYKIEM W DZIAŁALNOŚCI POLITECHNIKI WARSZAWSKIEJ FILII w PŁOCKU
P OLITECHNIK A W AR S Z AWSKA FILIA W PŁOCKU ul. Łukasiewicza 17, 09-400 Płock SYSTEM ZARZĄDZANIA RYZYKIEM W DZIAŁALNOŚCI POLITECHNIKI WARSZAWSKIEJ FILII w PŁOCKU Opracowano na podstawie załącznika do
Studenci mogli dokonać wyboru jednej z pięciu odpowiedzi: Zdecydowanie tak, Raczej tak, Zdecydowanie nie, Raczej nie, Nie mam zdania.
RAPORT PODSUMOWANIE ANKIETY EWALUACYJNEJ DOTYCZĄCEJ OPINII STUDENTÓW NA TEMAT EFEKTÓW KSZTAŁCENIA I ICH UPOWSZECHNIANIA PRZEPROWADZONEJ NA WYDZIALE TRANSPORTU POLITECHNIKI WARSZAWSKIEJ Warszawa 214 W roku
Autor: Artur Lewandowski. Promotor: dr inż. Krzysztof Różanowski
Autor: Artur Lewandowski Promotor: dr inż. Krzysztof Różanowski Przegląd oraz porównanie standardów bezpieczeństwa ISO 27001, COSO, COBIT, ITIL, ISO 20000 Przegląd normy ISO 27001 szczegółowy opis wraz
Wykonanie zarządzenia powierza się Wiceprezydentom Miasta, Sekretarzowi Miasta, Skarbnikowi Miasta oraz kierownikom komórek organizacyjnych.
Zarządzenie Nr 716 / 2016 Prezydenta Miasta Kalisza z dnia 9 grudnia 2016 r. w sprawie wprowadzenia Procedury zarządzania ryzykiem w Urzędzie Miejskim w Kaliszu. Na podstawie art. 33 ust. 1 i 3 ustawy
Zarządzenie wewnętrzne Nr 19/2013 Burmistrza Miasta Środa Wielkopolska z dnia 26 września 2013 r.
Zarządzenie wewnętrzne Nr 19/2013 Burmistrza Miasta Środa Wielkopolska z dnia 26 września 2013 r. w sprawie wprowadzenia Procedury zarządzania ryzykiem w Urzędzie Miejskim w Środzie Wielkopolskiej. Na
Szkolenie Zarządzanie Ryzykiem. Informator
UNIWERSYTET MARII CURIE-SKŁODOWSKIEJ W LUBLINIE Projekt Nowoczesny model zarządzania w UMCS umowa nr UDA-POKL.04.01.01-00-036/11-00 Pl. Marii Curie-Skłodowskiej 5, 20-031 Lublin, www.nowoczesny.umcs.lublin.pl
WYZNACZANIE WARTOŚCI WYPRACOWANEJ W INWESTYCJACH REALIZOWANYCH PRZEZ PODWYKONAWCÓW
CZASOPISMO INŻYNIERII LĄDOWEJ, ŚRODOWISKA I ARCHITEKTURY JOURNAL OF CIVIL ENGINEERING, ENVIRONMENT AND ARCHITECTURE JCEEA, t. XXXIII, z. 63 (1/I/16), styczeń-marzec 2016, s. 205-212 Anna STARCZYK 1 Tadeusz
PROCEDURA ZARZĄDZANIA RYZYKIEM W URZĘDZIE GMINY W SICIENKU
Załącznik do Zarządzenia Nr 80/12 Wójta Gminy Sicienko z dnia 16 listopada 2012 roku PROCEDURA ZARZĄDZANIA RYZYKIEM W URZĘDZIE GMINY W SICIENKU 1. 1. Niniejsza procedura zarządzania ryzykiem jest wykonaniem
Metodyka wdrożenia. System Jakości ISO 9001
Metodyka wdrożenia System Jakości ISO 9001 Metodyka wdrożenia Proponowana przez nas metodyka wdrażania systemu zarządzania jakością według normy ISO 9001 bazuje na naszych wieloletnich doświadczeniach
Kompleksowe rozwiązanie dla organizacji,
Kompleksowe rozwiązanie dla organizacji, W KTÓRYCH REALIZOWANE SĄ PRZEDSIĘWZIĘCIA PROJEKTOWE 0 801 2727 24 (22 654 09 35) Kompleksowe wsparcie realizacji projektu Czy w Twojej organizacji realizowane są
Zarządzenie NR 4/2013 Dyrektora Tarnowskiego Ośrodka Interwencji Kryzysowej i Wsparcia Ofiar Przemocy w Tarnowie, z dnia 7 stycznia 2013 r.
Zarządzenie NR 4/2013 Dyrektora Tarnowskiego Ośrodka Interwencji Kryzysowej i Wsparcia Ofiar Przemocy w Tarnowie, z dnia 7 stycznia 2013 r. w sprawie określenia zasad funkcjonowania i koordynowania kontroli
Ryzyko w działalności przedsiębiorstw przemysłowych. Grażyna Wieteska Uniwersytet Łódzki Katedra Zarządzania Jakością
Ryzyko w działalności przedsiębiorstw przemysłowych Grażyna Wieteska Uniwersytet Łódzki Katedra Zarządzania Jakością Plan Prezentacji Cel artykułu Dlaczego działalność przemysłowa wiąże się z ryzykiem?
Instrukcja budowy Harmonogramu Bazowego, Harmonogramu Operacyjnego i Harmonogramu Zamawiającego. opracowanie własne AQUANET S.A.
Instrukcja budowy Harmonogramu Bazowego, Harmonogramu Operacyjnego i Harmonogramu Zamawiającego. opracowanie własne AQUANET S.A. Wrzesień, 2017 1 SPIS TREŚCI I. Zakres opracowania... 3 II. Wprowadzenie...
Audyt zgodności z RODO, analiza ryzyka i DPIA dwudniowe warsztaty
Audyt zgodności z RODO, analiza ryzyka i DPIA dwudniowe warsztaty SZCZEGÓŁOWY HARMONOGRAM WARSZTATÓW DZIEŃ I PRZYGOTOWANIE PLANU WDROŻENIA I AUDYT ZGODNOŚCI GODZINY REJESTRACJA UCZESTNIKÓW 09.00 9.15 Zapytamy
Szczegółowy opis przedmiotu zamówienia założenia dla metodyki realizacji Projektu
Załącznik nr 2 do SIWZ Szczegółowy opis przedmiotu zamówienia założenia dla metodyki realizacji Projektu W niniejszym załączniku do SIWZ Zamawiający zawarł wymagania i założenia jakie musi przyjąć Wykonawca
Zarządzanie budowlanym projektem inwestycyjnym dla inwestycji publicznych i komercyjnych
I miejsce w rankingu firm szkoleniowych wg. Gazety Finansowej 5 6 lipca 2018r., Warszawa Centrum Zarządzanie budowlanym projektem inwestycyjnym Możliwe warianty inwestycji dla inwestorów Zarządzanie ryzykiem
PROJEKT ZARZĄDZANIE PROJEKT. Przedsięwzięcie powtarzalne, kilkurazowe = PROCES
Kamila Vestergaard www.analizybiznesowe.info.pl PROJEKT Zestaw działań, które zostały uprzednio zaplanowane, mają jasno wyznaczony cel oraz są wykonywane w ramach jednorazowego przedsięwzięcia Przedsięwzięcie
ANALIZA FMEA NAPĘDÓW HYDRAULICZNYCH Z WYKORZYSTANIEM TRYBU KOLORÓW INDEKSOWYCH FMEA ANALYSIS OF HYDRAULIC DRIVES USING INDEXED COLOR MODE
JOANNA FABIŚ-DOMAGAŁA ANALIZA FMEA NAPĘDÓW HYDRAULICZNYCH Z WYKORZYSTANIEM TRYBU KOLORÓW INDEKSOWYCH FMEA ANALYSIS OF HYDRAULIC DRIVES USING INDEXED COLOR MODE S t r e s z c z e n i e A b s t r a c t W
Osiągnięte cele w sferze postaw, wiedzy i umiejętności
1 Program kursu 14 dni (7 x 2 dni) Temat Osiągnięte cele w sferze postaw, wiedzy i umiejętności Metodologia/Sposób realizacji DZIEŃ 1 Pojęcie projektu, programu, portfela projektów Projekt, a proces Cykl
Osiągnięte cele w sferze postaw, wiedzy i umiejętności
1 Program kursu 14 dni (7 x 2 dni) Temat Osiągnięte cele w sferze postaw, wiedzy i umiejętności Metodologia/Sposób realizacji DZIEŃ 1 Pojęcie projektu, programu, portfela projektów Projekt, a proces Cykl
Program kursu w ramach Projektu. Postaw na rozwój - szkolenia dla osób dorosłych z województwa mazowieckiego
1 Program kursu w ramach Projektu Postaw na rozwój - szkolenia dla osób dorosłych z województwa mazowieckiego Program kursu 14 dni (7 x 2 dni) Temat Osiągnięte cele w sferze postaw, wiedzy i umiejętności
Informacja dotycząca zarządzania ryzykiem w Mieście Poznaniu na 2016 r.
Urząd Miasta Poznania Wydział Organizacyjny Poznań, dnia 01.02.2016 r. Informacja dotycząca zarządzania ryzykiem w Mieście Poznaniu na 2016 r. I. Zarządzanie ryzykiem w Mieście Poznaniu jako jeden z elementów
Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu
Załącznik nr 1 do Zarządzenia Nr 2608/2012 Prezydenta Miasta Radomia z dnia 09 lipca 2012 r. Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu 1 1. Określenia stosowane w niniejszej procedurze:
Zarządzenie Nr 90/2008 Burmistrza Miasta Czeladź. z dnia 09.05. 2008
Zarządzenie Nr 90/2008 Burmistrza Miasta Czeladź z dnia 09.05. 2008 w sprawie : wprowadzenia procedury Identyfikacji zagrożeń oraz oceny ryzyka zawodowego na stanowiskach pracy w Urzędzie Miasta Czeladź
SZCZEGÓŁOWY HARMONOGRAM KURSU DZIEŃ I WPROWADZENIE DO OCHRONY DANYCH OSOBOWYCH
SZCZEGÓŁOWY HARMONOGRAM KURSU DZIEŃ I WPROWADZENIE DO OCHRONY DANYCH OSOBOWYCH REJESTRACJA UCZESTNIKÓW 09.00 09.05 Zapytamy o Państwa oczekiwania wobec szkolenia oraz o zagadnienia, na Wyjaśnieniu których
