1 Modernizacja linii elektroenergetycznej 220 kv relacji Połaniec Klikowa Inwestycja liniowa

2 Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem systemu przesyłowego energii elektrycznej w Polsce. Spółka jest własnością Skarbu Państwa o szczególnym znaczeniu dla polskiej gospodarki. Forma prawna oraz zakres jej odpowiedzialności jako OSP określony jest w ustawie Prawo energetyczne. PSE zajmują się przesyłaniem energii elektrycznej siecią przesyłową (400 kv i 220 kv oraz częstotliwości 50 Hz) do wszystkich regionów kraju. Są odpowiedzialne za wykonywanie szeregu obowiązków związanych z zapewnieniem bezpieczeństwa pracy polskiego systemu elektroenergetycznego oraz rozwojem sieci przesyłowej oraz połączeń transgranicznych z sąsiednimi systemami. PSE są właścicielem ponad kilometrów linii oraz ponad 100 stacji elektroenergetycznych najwyższych napięć. Spółka od pięćdziesięciu lat świadczy pełen zakres usług obejmujących budownictwo energetyczne, sprzedaż urządzeń i eksploatację sieci energetycznych i telekomunikacyjnych. Działa w ramach Grupy Eltel Networks. Wychodząc naprzeciw rosnącym wymaganiom sektora energetycznego ELTEL Networks Olsztyn S.A. na bieżąco wdraża nowe technologie (m.in. wymiany przewodu odgromowego na OPGW na pozostających pod napięciem liniach 220 kv i 400 kv) i poszerza zakres swoich usług. Spółka posiada certyfikaty jakości wg normy ISO 9001, a także certyfikat środowiskowy wg normy ISO Inżynier Kontraktu PSE Inwestycje S.A. to spółka należąca do Grupy Kapitałowej Polskich Sieci Elektroenergetycznych. Firma wykonuje zadania wspierające realizację projektów inwestycyjnych krajowego Operatora Systemu Przesyłowego, czyli PSE S.A. Jej działalność obejmuje nadzór inwestorski nad prowadzonymi inwestycjami (funkcja Inżyniera Kontraktu) oraz sporządzanie projektów sieci i urządzeń elektroenergetycznych (biura projektów). 2
3 Szanowni Państwo! Firma ELTEL Networks Olsztyn S.A. jest odpowiedzialna za modernizację linii elektroenergetycznej 220 kv Połaniec- Klikowa. Zadanie polega na wymianie znajdujących się na linii przewodów odgromowych starego typu na nowoczesne przewody OPGW. Realizacja projektu pozwoli na bezpieczną i stabilną pracę linii w kolejnych latach. Modernizacja jest prowadzona na zlecenie Polskich Sieci Elektroenergetycznych S.A. operatora systemu przesyłowego energii elektrycznej w Polsce. Jest jedną z wielu prowadzonych w całym kraju inwestycji, mających na celu unowocześnienie i dostosowanie sieci przesyłowej do dzisiejszych potrzeb. Jako wykonawca zadania, zdajemy sobie sprawę, że tego typu inwestycje budzą zainteresowanie lokalnej społecz- ności. Informacji oczekują zwłaszcza właściciele nieruchomości. Z myślą o nich, przygotowaliśmy niniejszy folder. Już dziś zachęcamy również do zapoznania się ze stroną internetową zadania Publikowane będą na niej informacje o postępie prac. Na stronie dostępny jest również formularz kontaktowy. W przypadku pytań, zachęcamy więc do kontaktu. Liczymy na udaną współpracę przy realizacji tak ważnej inwestycji. Z poważaniem, Zespół ELTEL Networks Olsztyn SA Linia 220 kv Połaniec Klikowa Napowietrzna linia elektroenergetyczna 220 kv Połaniec Klikowa została wybudowana w 1980 roku i łączy Elektrownię Połaniec ze stacją elektroenergetyczną Klikowa (znajdującą się w gminie Tarnów). Dzięki niej wytwarzana w elektrowni energia elektryczna zasila Krajowy System Elektroenergetyczny sieć przesyłową obejmującą cały kraj. Linia ma zatem bardzo duże znaczenie dla stabilnych dostaw energii elektrycznej do odbiorców, w szczególności z terenów Małopolski i Podkarpacia. Trasa liczącej 64 km linii przebiega przez 10 gmin. Są to przede wszystkim tereny równinne, głównie wykorzystywane rolniczo. Linia przechodzi także przez nieużytki i lasy. Infrastruktura eksploatowana od ponad 30 lat wymaga sprawdzenia jej stanu technicznego i unowocześnienia zastosowanych przed laty rozwiązań. Modernizacja pozwoli utrzymać bezpieczeństwo pracy linii, a tym samym zwiększyć pewność stabilnych dostaw energii elektrycznej do odbiorców. 3

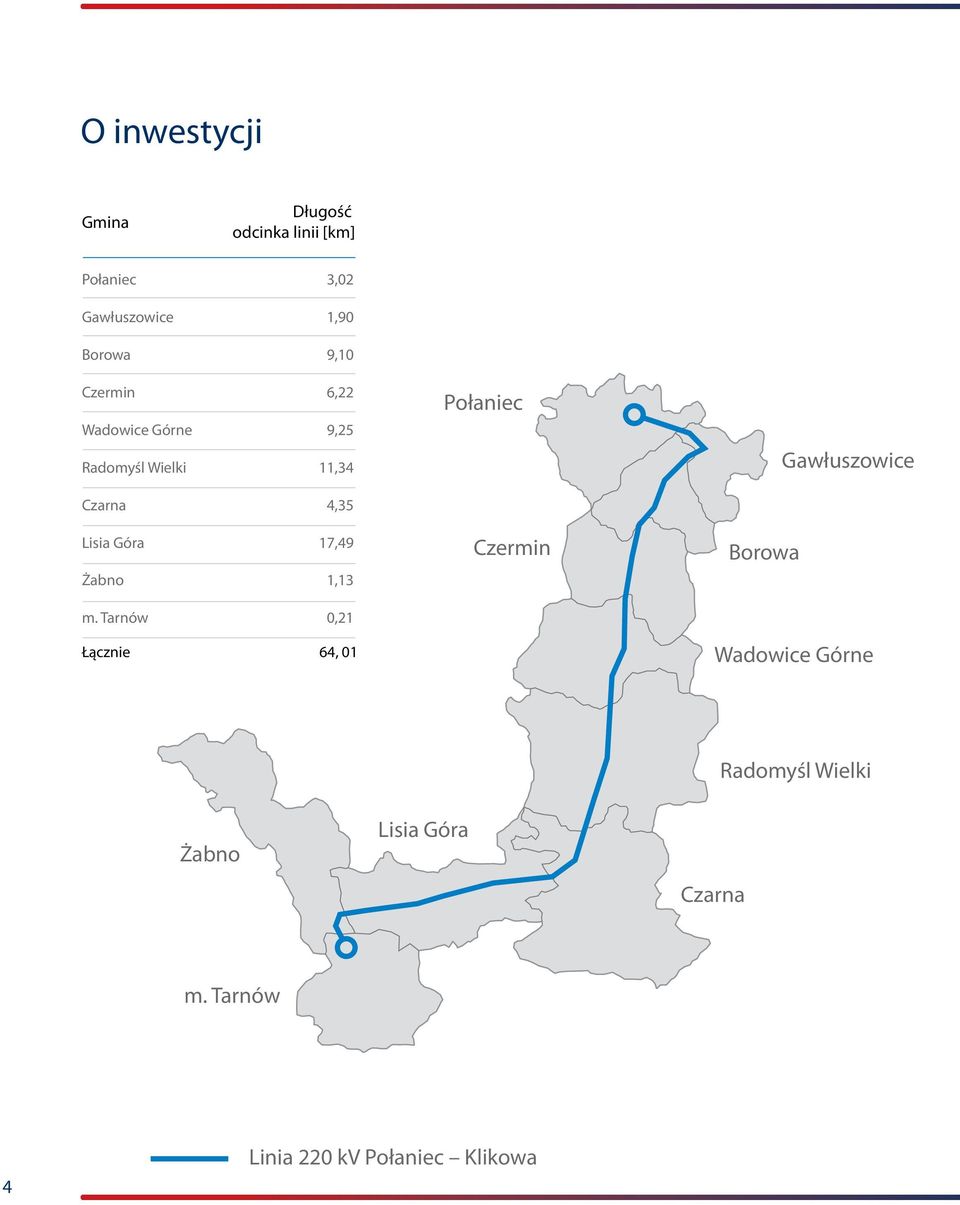

4 O inwestycji Gmina Długość odcinka linii [km] Połaniec 3,02 Gawłuszowice 1,90 Borowa 9,10 Czermin Wadowice Górne Radomyśl Wielki 6,22 9,25 11,34 Połaniec Gawłuszowice Czarna 4,35 Lisia Góra Żabno 17,49 1,13 Czermin Borowa m. Tarnów 0,21 Łącznie 64, 01 Wadowice Górne Radomyśl Wielki Żabno Lisia Góra Czarna m. Tarnów 4 Linia 220 kv Połaniec Klikowa
5 Na czym polega inwestycja? Celem inwestycji jest modernizacja linii elektroenergetycznej o napięciu 220 kv relacji Połaniec Klikowa. Polega ona na wymianie istniejącego starego przewodu odgromowego typu AFL na nowy przewód OPGW. Oznacza to konieczność dopełnienia spraw formalno-prawnych, a w szczególności pozyskania wszelkich uzgodnień pozwalających na realizację zadania zgodnie z przepisami prawa. W ramach zadania przeprowadzone zostaną oględziny stanu technicznego linii, wymiana uszkodzonych elementów, a także wykonane zostaną pomiary uziemień oraz ewentualne ich naprawy. Czym są przewody OPGW? To najwyżej zawieszone przewody, których główną funkcją jest ochrona linii elektroenergetycznych przed wyładowaniami atmosferycznymi. Zapewniają bezpieczeństwo pracy nie tylko samej linii, ale również połączonych z nią urządzeń. Dzięki temu, praca aparatury jest stabilniejsza a ryzyko wystąpienia awarii ograniczone. Czemu służy inwestycja? Celem inwestycji jest modernizacja i zapewnienie bezpiecznej pracy linii elektroenergetycznej 220 kv Połaniec Klikowa. Linia odpowiada za wyprowadzenie energii elektrycznej wytworzonej w Elektrowni Połaniec i wprowadzenie jej do sieci przesyłowej. Ma bardzo duże znaczenie, nie tylko lokalne, ale przede wszystkim regionalne. Dzięki modernizacji będzie bezpiecznie pracować przez kolejne lata, co pozwoli na stabilne dostawy energii elektrycznej do tysięcy odbiorców. 5
6 Przebieg inwestycji informacje dla właścicieli nieruchomości Realizacja inwestycji na niektórych odcinkach może wiązać się z koniecznością wejścia na prywatne nieruchomości. Poniżej przedstawiamy kluczowe informacje dla właścicieli. Termin prowadzenia prac budowlanych Realizacja inwestycji rozpoczęła się w styczniu 2014 roku, ale prace na linii prowadzone będą na przełomie lata i jesieni 2014 roku informacja o dokładnym terminie ich rozpoczęcia zostanie podana na stronie internetowej O terminie prac poinformowane zostaną również władze gmin i miast z terenów objętych inwestycją. Realizacja całej inwestycji zakończy się w grudniu 2014 roku. Prace budowlane w terenie Polegać będą na demontażu starego przewodu odgromowego i zamontowaniu w jego miejsce nowego. Wykonany zostanie przegląd stanu słupów uszkodzone elementy zostaną uzupełnione lub wymienione. Przeprowadzone zostaną także pomiary uziemień. Odszkodowania Wykonawca będzie wypłacał rekompensaty za ewentualne szkody powstałe w czasie prac. Ich wysokość zostanie ustalona z właścicielem, ewentualnie kwotę może określić niezależny rzeczoznawca majątkowy powołany na koszt Wykonawcy. Zakończenie prac Kwestie formalne Przed rozpoczęciem prac budowlanych przedstawiciele EL- TEL Networks Olsztyn SA odwiedzą właścicieli działek, na których prowadzone będą prace. Przedstawią ich zakres i terminy oraz propozycję pisemnego porozumienia pozwalającego na wykonanie modernizacji. Ostatnim etapem prowadzonych prac będzie ich odbiór. Wówczas przeprowadzone zostaną pomiary powykonawcze, które potwierdzą zgodność prac z wymaganiami Inwestora. 6
7 Inwestycja w pytaniach i odpowiedziach Czy wygląd linii zmieni się? Nie, ponieważ inwestycja polega jedynie na wymianie jednego przewodu. Nie zmieni się zatem wygląd linii, zaś przewody będą znajdować się na tej samej wysokości co obecnie. Czy będą przerwy w dostawach prądu? Tak, ze względu na konieczność przeprowadzenia prac, mogą wystąpić krótkookresowe przerwy w dostawach energii elektrycznej. Informacja o terminie zostanie wcześniej przekazana mieszkańcom. Czy przedstawiciele Wykonawcy będą wchodzić na nieruchomości? Tak, ale tylko na te, na które będzie to niezbędne. Aby ustalić termin i sposób w jaki będzie się to odbywać, przedstawiciele Wykonawcy skontaktują się wcześniej z właścicielami nieruchomości. Kto będzie odpowiadać za ewentualne zniszczenia? Firma wykonująca inwestycję. Jeżeli w związku z inwestycją, na nieruchomościach zostaną wyrządzone szkody, ich właściciele otrzymają rekompensatę finansową. Kiedy rozpoczną się i jak długo potrwają prace budowlane? Planowany termin rozpoczęcia to przełom lata i jesieni 2014 r. Informacja o dokładnym terminie zostanie przekazana właścicielom nieruchomości, a także opublikowana na stronie internetowej zadania Kiedy właściciele otrzymają rekompensatę za ewentualne szkody powstałe podczas wymiany przewodu odgromowego? Należności zostaną uregulowane po zakończeniu prac modernizacyjnych oraz po uzgodnieniu z właścicielem wysokości odszkodowania w drodze porozumienia stron. W przypadku braku w/w porozumienia, stosowna należność zostanie określona przez rzeczoznawcę majątkowego. Jak można skontaktować się z firmą wykonującą prace modernizacyjne? Dane kontaktowe znajdują się na ostatniej stronie folderu. Można również skorzystać z formularza kontaktowego znajdującego się na stronie inwestycji 7
8 Inwestor: Polskie Sieci Elektroenergetyczne S.A. ul. Warszawska Konstancin Jeziorna Zdjęcia: Archiwum ELTEL Networks Olsztyn S.A. Wykonawca: ELTEL Networks Olsztyn S.A. Gutkowo 81 D Olsztyn tel.: olsztyn@eltelnetworks.com Strona inwestycji: Konstancin-Jeziorna, czerwiec 2014
Modernizacja linii elektroenergetycznej 220 kv
Modernizacja linii elektroenergetycznej 220 kv relacji Poręba Czeczott oraz Poręba Byczyna Inwestycja liniowa Kto jest kim w inwestycji? Inwestor To spółka należąca do Grupy Kapitałowej Polskich Sieci
Bardziej szczegółowoModernizacja linii elektroenergetycznej 400 kv
Modernizacja linii elektroenergetycznej 400 kv relacji Grudziądz Węgrowo Płock Inwestycja liniowa Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem
Bardziej szczegółowoModernizacja. Odpowiedzialne budowanie. Inwestycja liniowa Inwestycja liniowa
Modernizacja linii elektroenergetycznej Budowa dwutorowej linii 400 kv relacja Ostrów - Pasikurowice RP 400 kv Ełk-granica Odpowiedzialne budowanie Inwestycja liniowa Inwestycja liniowa Inwestor Inwestor
Bardziej szczegółowoModernizacja. Odpowiedzialne budowanie. Inwestycja liniowa Inwestycja liniowa
Modernizacja linii elektroenergetycznej Budowa dwutorowej linii 220 kv relacja Mikułowa - Cieplice - Boguszów 400 kv Ełk-granica RP - Świebodzice Odpowiedzialne budowanie Inwestycja liniowa Inwestycja
Bardziej szczegółowoModernizacja istniejących i instalacja nowych przewodów odgromowych OPGW
Modernizacja istniejących i instalacja nowych przewodów odgromowych OPGW na linii 400 kv Kozienice Lublin Systemowa Inwestycja liniowa Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? Inwestor
Bardziej szczegółowoRozbudowa i modernizacja stacji
Rozbudowa i modernizacja stacji 400/220/110 kv Mikułowa Inwestycja stacyjna Kto jest kim w inwestycji? Inwestor Wykonawca www.pse.pl Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem systemu przesyłowego
Bardziej szczegółowoBudowa dwutorowej linii elektroenergetycznej 400 kv Jasiniec Grudziądz Węgrowo
Budowa dwutorowej linii elektroenergetycznej 400 kv Jasiniec Grudziądz Węgrowo Inwestor Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem systemu przesyłowego energii elektrycznej w Polsce. Spółka
Bardziej szczegółowoBudowa stacji 400(220)/110 kv Pelplin
Budowa stacji 400(220)/110 kv Pelplin wraz z montażem autotransformatora 220/110 kv Inwestycja stacyjna Szanowni Państwo! W całym kraju prowadzony jest obecnie szereg zadań inwestycyjnych, których celem
Bardziej szczegółowoLista Q&A. Modernizacja odkupionej od Enea Operator Sp. z o.o. linii 220 kv Morzyczyn Recław. Wykonawca: ELTEL Networks Energetyka S.A.
Lista Q&A Modernizacja odkupionej od Enea Operator Sp. z o.o. linii 220 kv Morzyczyn Recław Wykonawca: ELTEL Networks Energetyka S.A. Marzec 2017 1 Informacje ogólne o KSE i infrastrukturze przesyłowej
Bardziej szczegółowoBudowa rozdzielni 400 kv w stacji 220/110 kv
Budowa rozdzielni 400 kv w stacji 220/110 kv Jasiniec Inwestycja stacyjna INWESTOR INŻYNIER KONTRAKTU WYKONAWCA Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne S.A. (PSE)
Bardziej szczegółowoRozbudowa stacji Elektroenergetycznej 400/110 kv
Rozbudowa stacji Elektroenergetycznej 400/110 kv Siedlce Ujrzanów Inwestycja stacyjna Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoRozbudowa stacji Elektroenergetycznej 220/110 kv
Rozbudowa stacji Elektroenergetycznej 220/110 kv Adamów Inwestycja stacyjna Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne S.A. (PSE)
Bardziej szczegółowoRozbudowa stacji elektroenergetycznej
Rozbudowa stacji elektroenergetycznej 400/220/110 kv Grudziądz Węgrowo Inwestycja stacyjna Kto jest kim w inwestycji? Inwestor Wykonawca www.pse.pl Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem
Bardziej szczegółowoRozbudowa stacji 400/220/110 kv Wielopole dla przyłączenia transformatora 400/110 kv. Inwestycja stacyjna
Rozbudowa stacji 400/220/110 kv Wielopole dla przyłączenia transformatora 400/110 kv Inwestycja stacyjna Inwestor Wykonawca Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoModernizacja odkupionej od ENEA Operator Sp. z o.o. linii 220 kv Morzyczyn Recław. Inwestycja liniowa
Modernizacja odkupionej od ENEA Operator Sp. z o.o. linii 220 kv Morzyczyn Recław Inwestycja liniowa Inwestor Wykonawca Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci Elektroenergetyczne S.A.
Bardziej szczegółowoRozbudowa stacji 110 kv Recław o rozdzielnię 220 kv. Inwestycja stacyjna
Rozbudowa stacji 110 kv Recław o rozdzielnię 220 kv Inwestycja stacyjna Inwestor Wykonawcy Kto jest kim w inwestycji? Inwestor Wykonawcy Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem systemu
Bardziej szczegółowoModernizacja stacji elektroenergetycznej 220/110 kv Pabianice
Modernizacja stacji elektroenergetycznej 220/110 kv Pabianice 1 Kto jest kim w inwestycji? INWESTOR INŻYNIER KONTRAKTU WYKONAWCA 2 Polskie Sieci Elektroenergetyczne S.A. Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoModernizacja linii 220 kv
Modernizacja linii 220 kv Byczyna - Siersza Inwestycja Inwestycjastacyjna liniowa Inwestor Wykonawca Kto jest kim w inwestycji? Inwestor Polskie Sieci Elektroenergetyczne S.A. Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoRozbudowa i modernizacja stacji elektroenergetycznej Byczyna. wraz z wprowadzeniem linii 400 kv FOLDER INFORMACYJNY. Stabilne zasilanie regionu
Rozbudowa i modernizacja stacji elektroenergetycznej Byczyna wraz z wprowadzeniem linii 400 kv FOLDER INFORMACYJNY Stabilne zasilanie regionu Wykonawca Inwestor Inżynier kontraktu 2 Rozbudowa i modernizacja
Bardziej szczegółowoModernizacja linii 220 kv
LIC. Modernizacja linii 220 kv Kielce - Rożki Inwestycja stacyjna Inwestycja liniowa Inwestor Wykonawca PILE ELBUD S.A. LIC. Wstęp W ostatnich latach na terenie całej Polski prowadzonych jest wiele zadań
Bardziej szczegółowoModernizacja stacji elektroenergetycznej 220/110 kv Halemba FOLDER INFORMACYJNY. Energia w dobrych rękach
Modernizacja stacji elektroenergetycznej 220/110 kv Halemba FOLDER INFORMACYJNY Energia w dobrych rękach Wykonawca Inwestor Inżynier kontraktu 2 Modernizacja stacji elektroenergetycznej 220/110 kv Halemba
Bardziej szczegółowoOgólna ocena stanu technicznego istniejących linii napowietrznych 400 oraz 220 kv w kontekście budowy półpierścienia południowego w aglomeracji
Ogólna ocena stanu technicznego istniejących linii napowietrznych 400 oraz 220 kv w kontekście budowy półpierścienia południowego w aglomeracji warszawskiej Agenda Polska energetyka w liczbach Stan techniczny
Bardziej szczegółowoBudowa stacji elektroenergetycznej 400/110 kv Baczyna
Budowa stacji elektroenergetycznej 400/110 kv Baczyna wraz z wprowadzeniem linii 400 kv Krajnik - Plewiska Inwestycja stacyjna Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? Spis treści
Bardziej szczegółowoRozbudowa stacji 220/110 kv
Rozbudowa stacji 220/110 kv Piła Krzewina o rozdzielnię 400 kv etap I Inwestycja stacyjna Inwestor Inżynier kontraktu Wykonawca Kto jest kim w inwestycji? Inwestor Kto jest kim w inwestycji Wykonawca Polskie
Bardziej szczegółowoInformator. Szanowni Państwo! Przebudowa linii 110 kv Leszno Gronowo Wschowa. dla mieszkańców gmin. Święciechowa, Lipno, Wschowa
Przebudowa linii 110 kv Leszno Gronowo Wschowa i Informator dla mieszkańców gmin Święciechowa, Lipno, Wschowa Szanowni Państwo! Firma PBE ELBUD Warszawa rozpoczyna przebudowę jednego z najważniejszych
Bardziej szczegółowoJak zintegrować elektrownię jądrową w polskim systemie elektroenergetycznym? Zbigniew Uszyński Departament Rozwoju Systemu 15 listopada 2017 r.
Jak zintegrować elektrownię jądrową w polskim systemie elektroenergetycznym? Zbigniew Uszyński Departament Rozwoju Systemu 15 listopada 2017 r. Integracja elektrowni jądrowej w Krajowym Systemie Elektroenergetycznym
Bardziej szczegółowoBudowa dwutorowej linii elektroenergetycznej 400 kv
Budowa dwutorowej linii elektroenergetycznej 400 kv Gdańsk Przyjaźń Żydowo Kierzkowo Inwestycja liniowa INWESTOR INŻYNIER KONTRAKTU WYKONAWCA Kto jest kim w inwestycji? Inwestor Wykonawca Polskie Sieci
Bardziej szczegółowoModernizacja linii elektroenergetycznej 220 kv
Modernizacja linii elektroenergetycznej 220 kv Gorzów Leśniów Folder informacyjny inwestor inżynier kontraktu wykonawca ZWSE Rzeszów Sp. z o.o. kto jest kim w inwestycji Inwestor Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoBudowa stacji elektroenergetycznej 400/110 kv Baczyna
Budowa stacji elektroenergetycznej 400/110 kv Baczyna wraz z wprowadzeniem linii 400 kv Krajnik - Plewiska Inwestycja stacyjna Kto jest kim w inwestycji? Inwestor Główny wykonawca Polskie Sieci Elektroenergetyczne
Bardziej szczegółowo1. Wymagania techniczne
SPIS TREŚCI 1. Wymagania techniczne... 3 2. Przedmiot zamówienia... 4 3. Lokalizacja przedmiotu zamówienia... 4 4. Stan planowany / zakres prac... 4 5. Rzeczowy zakres prac... 4 6. Wymagania dodatkowe...
Bardziej szczegółowoGAZOCIĄG ZDZIESZOWICE-WROCŁAW
GAZOCIĄG ZDZIESZOWICE-WROCŁAW S Y S T E M, K T Ó R Y Ł Ą C Z Y GAZ-SYSTEM S.A. jest jednoosobową spółką akcyjną Skarbu Państwa o znaczeniu strategicznym dla polskiej gospodarki. Kluczowym zadaniem spółki
Bardziej szczegółowoBudowa dwutorowej linii 400 kv Kozienice Miłosna
Budowa dwutorowej linii 400 kv Kozienice Miłosna z wykorzystaniem korytarza istniejącej linii Inwestor Wykonawca 1 O inwestycji Istniejąca jednotorowa linia 400 kv relacji Kozienice Miłosna została zaprojektowana
Bardziej szczegółowoPodstawowe informacje o projekcie. Cel budowy gazociągu i Tłoczni gazu
Tłocznia gazu w Goleniowie. Fot. Bartosz Lewandowski, GAZ-SYSTEM S.A. Podstawowe informacje o projekcie Gazociąg Świnoujście Szczecin połączy terminal LNG w Świnoujściu z krajową siecią gazociągów poprzez
Bardziej szczegółowoXIV Konferencja OŚWIETLENIE DRÓG i MIEJSC PUBLICZNYCH SPOSOBY ZARZĄDZANIA SYSTEMAMI OŚWIETLENIA
XIV Konferencja OŚWIETLENIE DRÓG i MIEJSC PUBLICZNYCH SPOSOBY ZARZĄDZANIA SYSTEMAMI OŚWIETLENIA Wisła, 3-4 kwietnia 2019 r. Modele współpracy Operatora Systemu Dystrybucyjnego z jednostkami samorządu terytorialnego
Bardziej szczegółowoANALIZA ZASADNOŚCI PRZYSTĄPIENIA DO SPORZĄDZENIA MIEJSCOWEGO PLANU ZAGOSPODAROWANIA PRZESTRZENNEGO
ANALIZA ZASADNOŚCI PRZYSTĄPIENIA DO SPORZĄDZENIA MIEJSCOWEGO PLANU ZAGOSPODAROWANIA PRZESTRZENNEGO pod linię 400kV Miłosna Siedlce Ujrzanów dla części wsi: Wólka Wybraniecka, Suchowizna, Wólka Czarnińska,
Bardziej szczegółowoRozbudowa rozdzielni 220 kv w stacji 220/110 kv
Rozbudowa rozdzielni 220 kv w stacji 220/110 kv Groszowice Inwestycja stacyjna Kto jest kim w inwestycji Inwestor Wykonawca Polskie Sieci Elektroenergetyczne S.A. (PSE) www.pse.pl Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoSPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH
Część II SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH Tytuł zadania inwestycyjnego: ZAWIESZENIE PRZEWODÓW FAZOWYCH DRUGIEGO (PÓŁ- NOCNEGO) TORU LINII 400 kv ŁOMŻA OSTROŁĘKA Konstancin
Bardziej szczegółowoRozbudowa rozdzielni 220 kv w stacji 220/110 kv Piaseczno. Stacja elektroenergetyczna 220/110 kv Piaseczno źródło: materiały Wykonawcy
Rozbudowa rozdzielni 220 kv w stacji 220/110 kv Piaseczno Stacja elektroenergetyczna 220/110 kv Piaseczno źródło: materiały Wykonawcy 1 Agenda I. Kto jest kim w inwestycji? II. Najważniejsze fakty o Stacji
Bardziej szczegółowoBudowa linii elektroenergetycznej 400 kv
Budowa linii elektroenergetycznej 400 kv Krajnik Baczyna Inwestycja liniowa Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? W realizację budowy linii 400kV Krajnik-Baczyna zaangażowane
Bardziej szczegółowoBezpieczeństwo energetyczne kraju i regionu Wielkopolski. Włodzimierz Mucha Dyrektor Departamentu Rozwoju PSE S.A. Poznań, 14 czerwca 2016 r.
Bezpieczeństwo energetyczne kraju i regionu Wielkopolski Włodzimierz Mucha Dyrektor Departamentu Rozwoju PSE S.A. Poznań, 14 czerwca 2016 r. Rozwój sieci przesyłowej 400 i 220 kv Przesłanki warunkujące
Bardziej szczegółowoSPOTKANIE W SPRAWIE BUDOWY GAZOCIĄGU
SPOTKANIE W SPRAWIE BUDOWY GAZOCIĄGU 06.11. br. odbyło się w Urzędzie Gminy spotkanie w sprawie budowy gazociągu Szczecin-Lwówek. Dnia 6 listopada 2012 r. odbyło się w Urzędzie Gminy w Przytocznej spotkanie
Bardziej szczegółowoINTEGRATOR MIKROINSTALACJI ODNAWIALNYCH ŹRÓDEŁ ENERGII ZYGMUNT MACIEJEWSKI. Wiejskie sieci energetyczne i mikrosieci. Warszawa, Olsztyn 2014
INTEGRATOR MIKROINSTALACJI ODNAWIALNYCH ŹRÓDEŁ ENERGII w ramach projektu OZERISE Odnawialne źródła energii w gospodarstwach rolnych ZYGMUNT MACIEJEWSKI Wiejskie sieci energetyczne i mikrosieci Warszawa,
Bardziej szczegółowoDECYZJA. o ustaleniu odszkodowania za czasowe zajęcie nieruchomości pod budowę infrastruktury technicznej. ustalam. Grajewo, dnia
WG.6821.15.2015 Grajewo, dnia 2015-10-07 DECYZJA o ustaleniu odszkodowania za czasowe zajęcie nieruchomości pod budowę infrastruktury technicznej Na podstawie art. 128 ust. 4, art. 129 ust. 5 pkt 1 i 2,
Bardziej szczegółowoFOLDER INFORMACYJNY. Rozbudowa i modernizacja stacji elektroenergetycznej Skawina. Stabilne zasilanie regionu. wraz z wprowadzeniem linii 2x2x400 kv
Rozbudowa i modernizacja stacji elektroenergetycznej Skawina wraz z wprowadzeniem linii 2x2x400 kv FOLDER INFORMACYJNY Stabilne zasilanie regionu Wykonawca Inwestor Inżynier kontraktu PSE Inwestycje S.A.
Bardziej szczegółowoWymiana izolatorów na liniach i stacjach elektroenergetycznych NN Inwestycja liniowa
Wymiana izolatorów na liniach i stacjach elektroenergetycznych NN Inwestycja liniowa Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? Spis treści Inwestor Główny wykonawca Kto jest kim
Bardziej szczegółowoRozbudowa stacji 400/110 kv Dobrzeń. Inwestycja stacyjna
Rozbudowa stacji 400/110 kv Dobrzeń Inwestycja stacyjna Kto jest kim w inwestycji? Spis treści Inwestor Główny wykonawca konsorcjum Kto jest kim w inwestycji? 2 Spis treści 3 Słowo wstępu 4 Lokalizacja
Bardziej szczegółowoObjaśnienia do formularza G-10.7
Objaśnienia do formularza G-10.7 Objaśnienia dotyczą wzoru formularza za 2014 r. Celem sprawozdania G-10.7 jest badanie przepływów energii elektrycznej oraz obliczenie strat i współczynnika strat sieciowych
Bardziej szczegółowoSieci energetyczne pięciu największych operatorów
Sieci energetyczne pięciu największych operatorów Autor: Jarosław Tomczykowski - Biuro PTPiREE ("Energia Elektryczna" - nr 5/2015) W Polsce mamy prawie 200 operatorów systemu dystrybucyjnego (OSD), przy
Bardziej szczegółowoMaciej Mróz 17 kwietnia 2019 r. Konstancin Jeziorna
Spotkanie informacyjne nt. wdrożenia wymagań Kodeksu sieci w zakresie przyłączania jednostek wytwórczych przez Operatorów zrzeszonych w Polskim Towarzystwie Przesyłu i Rozdziału Energii Elektrycznej Maciej
Bardziej szczegółowoBudowa dwutorowej linii elektroenergetycznej 400 kv Baczyna-Plewiska. Inwestycja liniowa
Budowa dwutorowej linii elektroenergetycznej 400 kv Baczyna-Plewiska Inwestycja liniowa Kto jest kim w inwestycji? Inwestor - Zamawiający Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem systemu
Bardziej szczegółowoPolska-Rzeszów: Usługi w zakresie konserwacji oświetlenia ulicznego 2015/S Ogłoszenie o udzieleniu zamówienia. Usługi
1/5 Niniejsze ogłoszenie w witrynie TED: http://ted.europa.eu/udl?uri=ted:notice:322073-2015:text:pl:html Polska-Rzeszów: Usługi w zakresie konserwacji oświetlenia ulicznego 2015/S 177-322073 Ogłoszenie
Bardziej szczegółowoWYTYCZNE WYKONAWCZE. data i podpis. data i podpis
WYTYCZNE WYKONAWCZE Nazwa zadania : Program SAIDI 35% Wymiana linii napowietrznej SN L-584 na izolowaną w systemie PAS na odcinku przechodzącym przez tereny leśne od słupa nr 31 do do słupa Nr 48 odgałeźienie
Bardziej szczegółowoInfrastruktura przesyłowa niezbędna dla rozwoju farm wiatrowych w polskich obszarach morskich
Polskie Sieci Morskie PSM Infrastruktura przesyłowa niezbędna dla rozwoju farm wiatrowych w polskich obszarach morskich Bogdan Gutkowski AOS Sp. z o.o., Konsorcjum Polskie Sieci Morskie Polskie Sieci Morskie
Bardziej szczegółowoPROGRAM FUNKCJONALNO-UŻYTKOWY
PROGRAM FUNKCJONALNO-UŻYTKOWY I. Nazwa zamówienia: Przebudowa linii energetycznej SN-15 kv zasilającej VOR2, DME i ACC w miejscowości Sudół, gmina Jędrzejów. II. III. Adres obiektu budowlanego, którego
Bardziej szczegółowoBudowa linii elektroenergetycznej 2x400 kv Chełm - Lublin Systemowa. Spiczyn r.
Budowa linii elektroenergetycznej 2x400 kv Chełm - Lublin Systemowa Spiczyn 10.01.2017 r. Inwestor Operator Elektroenergetycznego Systemu Przesyłowego. Właściciel Infrastruktury Przesyłowej. Przedsiębiorstwo
Bardziej szczegółowoUwarunkowania działalności odbiorców w drugiej połowie 2010 r. po wejściu w życie styczniowej nowelizacji ustawy Prawo energetyczne
Uwarunkowania działalności odbiorców w drugiej połowie 2010 r. po wejściu w życie styczniowej nowelizacji ustawy Prawo energetyczne Andrzej Wołosz eo@pkpenergetyka.pl 24 października 2010/1 Definicje (1)
Bardziej szczegółowoBudowa linii elektroenergetycznej 400 kv
Budowa linii elektroenergetycznej 400 kv wraz ze zmianą układu sieci NN pomiędzy aglomeracją warszawską a Siedlcami Informator dla właścicieli nieruchomości Inwestycja liniowa Inwestor O inwestycji Budowa
Bardziej szczegółowoSekcja I: Instytucja zamawiająca/podmiot zamawiający
Unia Europejska Publikacja Suplementu do Dziennika Urzędowego Unii Europejskiej 2, rue Mercier, 2985 Luxembourg, Luksemburg Faks: +352 29 29 42 670 E-mail: ojs@publications.europa.eu Informacje i formularze
Bardziej szczegółowoModernizacja linii elektroenergetycznej 220 kv
Modernizacja linii elektroenergetycznej 220 kv Janów - Piotrków SAG Elbud Gdańsk S.A. Kto jest kim w inwestycji Inwestor Inżynier Kontraktu Polskie Sieci Elektroenergetyczne S.A. (PSE) www.pse.pl Polskie
Bardziej szczegółowoS P I S T R E Ś C I 1. S P I S Z A W A R T OŚĆ PROJEKTU 3. O P I S T E C H N I C Z NY 4. D O K U M E N T A C J A R Y S U N K O W A
S P I S T R E Ś C I 1. S P I S Z A W A R T OŚĆ PROJEKTU 1.1. Strona tytułowa. 1.2. Spis zawartości. 2. Z A ŁĄCZNIKI FORMALNO-PRAWNE 2.1. Warunki techniczne usunięcia kolizji nr 23/RE5/2015/6316 3.1. Opis
Bardziej szczegółowoCZĘŚĆ II OPIS PRZEDMIOTU ZAMÓWIENIA
CZĘŚĆ II OPIS PRZEDMIOTU ZAMÓWIENIA ROZDZIAŁ II.2.1 WYMAGANIA ZAMAWIAJĄCEGO DO PRZEDMIOTU ZAMÓWIENIA SPIS TREŚCI ROZDZIAŁU II.2.1: 1 ZAŁOŻENIA DO PROJEKTOWANIA DLA LINII 400KV MIKUŁOWA ŚWIEBODZICE ZĄBKOWICE
Bardziej szczegółowoG MINISTERSTWO GOSPODARKI, plac Trzech Krzyży 3/5, Warszawa. Agencja Rynku Energii S.A. Portal sprawozdawczy ARE
MINISTERSTWO GOSPODARKI, plac Trzech Krzyży 3/5, 00-507 Warszawa Nazwa i adres jednostki sprawozdawczej Numer identyfikacyjny - REGON G-10.7 Sprawozdanie o przepływie energii elektrycznej (według napięć)
Bardziej szczegółowoPREZENTACJA PRZEDSIĘBIORSTWA
PREZENTACJA PRZEDSIĘBIORSTWA Plan prezentacji O nas Profil działalności Najważniejsze wydarzenia Grupa kapitałowa Nasza oferta Zakres działalności Wydziały usługowe i produkcyjne Fakty i liczby Statystki
Bardziej szczegółowoPrzebudowa odcinka dwutorowej linii napowietrznej 220 kv na linię kablową
Przebudowa odcinka dwutorowej linii napowietrznej 220 kv na linię kablową Morzyczyn - Police Inwestycja liniowa Kto jest kim w Inwestycji? Inwestor Polskie Sieci Elektroenergetyczne S.A. (PSE S.A.) są
Bardziej szczegółowoSystem elektroenergetyczny
ZAŁOŻENIA DO PLANU ZAOPATRZENIA W CIEPŁO, ENERGIĘ ELEKTRYCZNĄ I PALIWA GAZOWE DLA GMINY KRZESZOWICE NA LATA 2012-2030 Część 07 System elektroenergetyczny W 798.07 2/13 SPIS TREŚCI 7.1 Informacje ogólne...3
Bardziej szczegółowoBudowa linii elektroenergetycznej 400 kv
Budowa linii elektroenergetycznej 400 kv Miłosna Siedlce Ujrzanów Inwestycja liniowa Inwestor Inżynier Kontraktu Wykonawcy Kto nadzoruje budowę linii? Inwestor Inżynier kontraktu Polskie Sieci Elektroenergetyczne
Bardziej szczegółowoSpis treści. Słownik pojęć i skrótów Wprowadzenie Tło zagadnienia Zakres monografii 15
Planowanie rozwoju sieciowej infrastruktury elektroenergetycznej w aspekcie bezpieczeństwa dostaw energii i bezpieczeństwa ekologicznego / Waldemar Dołęga. Wrocław, 2013 Spis treści Słownik pojęć i skrótów
Bardziej szczegółowoUroczysta inauguracja Stowarzyszenia Młodzi Liderzy w Energetyce
Informacja Prasowa Konstancin-Jeziorna, 28.06. 2017 r. Uroczysta inauguracja Stowarzyszenia Młodzi Liderzy w Energetyce 22 czerwca 2017 r. w Sali Notowań Giełdy Papierów Wartościowych w Warszawie miała
Bardziej szczegółowoO B W I E S Z C Z E N I E
O B W I E S Z C Z E N I E Stosownie do wymogów art. 49 ustawy z dnia 14 czerwca 1960 r. Kodeks postępowania administracyjnego (Dz.U.2017.1257) oraz art. 7 ust. 1 w związku z art. 13 ust. 4 ustawy z dnia
Bardziej szczegółowoPytanie 4. Czy dla linii kablowo-napowietrznych WN wypełniamy oddzielnie kartę dla odcinka napowietrznego i oddzielne kabla 110 kv?
Konstancin-Jeziorna, 2 listopada 2011 roku Odpowiedzi na pytania dotyczące uściślenia wymagań określonych w Wytycznych odnośnie zasad oceny stanu technicznego stacji i linii elektroenergetycznych Pytanie
Bardziej szczegółowoIII Lubelskie Forum Energetyczne REGULACJA STANU PRAWNEGO, POZYSKIWANIE TYTUŁÓW PRAWNYCH DO GRUNTU, SŁUŻEBNOŚCI
III Lubelskie Forum Energetyczne REGULACJA STANU PRAWNEGO, POZYSKIWANIE TYTUŁÓW PRAWNYCH DO GRUNTU, SŁUŻEBNOŚCI Marek Banaszek Kierownik Wydziału Zarządzania Nieruchomościami Tel. 81 445-15-80 e-mail:
Bardziej szczegółowoSPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT
SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT TEMAT: PROJEKT PRZEBUDOWY SIECI nn w m. MOKRE ADRES: MOKRE DZ. NR BRANśA: Elektryczna INWESTOR: URZĄD GMINY W śyrakowie AUTOR OPRACOWANIA: inŝ. Ryszard
Bardziej szczegółowoD E C Y Z J A. Starosta Jarosławski
Jarosław, dnia 30.05.2016 r. D E C Y Z J A Na podstawie art. 124b i art. 124a ustawy z dnia 21 sierpnia 1997 r. o gospodarce nieruchomościami (t.j. Dz. U. z 2015 r., poz. 1774 z późn. zm.) oraz art. 104
Bardziej szczegółowoWarszawa, dnia 2 kwietnia 2015 r. greennet Doradcy Sp. z o.o. ul. Ludwika Narbutta nr 4/31, 02-564 Warszawa. Adres do korespondencji:
Warszawa, dnia 2 kwietnia 2015 r. greennet Doradcy Sp. z o.o. ul. Ludwika Narbutta nr 4/31, 02-564 Warszawa Adres do korespondencji: greennet Doradcy Sp. z o.o. ul. Husarii 41, 02-951 Warszawa Szanowni
Bardziej szczegółowoZagadnienia bezpieczeństwa dostaw energii elektrycznej
Zagadnienia bezpieczeństwa dostaw energii elektrycznej Stabilizacja sieci - bezpieczeństwo energetyczne metropolii - debata Redakcja Polityki, ul. Słupecka 6, Warszawa 29.09.2011r. 2 Zagadnienia bezpieczeństwa
Bardziej szczegółowoWymagania szczegółowe do przetargu FZ-Z/P386/15: Budowa połączenia linii Mory - ZMW i ZMW-Koło.
Wymagania szczegółowe do przetargu FZ-Z/P386/15: Budowa połączenia linii Mory - ZMW i ZMW-Koło. 1. Ogólny opis przedmiotu zamówienia Przedmiotem zamówienia jest budowa połączenia linii napowietrznej relacji
Bardziej szczegółowoBudowa dwutorowej linii elektroenergetycznej 400 kv
Budowa dwutorowej linii elektroenergetycznej 400 kv Grudziądz Pelplin Gdańsk Przyjaźń Inwestycja liniowa INWESTOR WYKONAWCY Kto realizuje budowę? Inwestor Polskie Sieci Elektroenergetyczne SA są operatorem
Bardziej szczegółowoSekcja I: Instytucja zamawiająca/podmiot zamawiający
Unia Europejska Publikacja Suplementu do Dziennika Urzędowego Unii Europejskiej 2, rue Mercier, 2985 Luxembourg, Luksemburg Faks: +352 29 29 42 670 E-mail: ojs@publications.europa.eu Informacje i formularze
Bardziej szczegółowoFarma elektrowni wiatrowych składa się z zespołu wież, na których umieszczone są turbiny generujące energię elektryczną.
Wind Field Wielkopolska Sp. z o.o. Farma Wiatrowa Wielkopolska Farma elektrowni wiatrowych składa się z zespołu wież, na których umieszczone są turbiny generujące energię elektryczną. 1 Siłownie wiatrowe
Bardziej szczegółowoCZĘŚĆ III WZORY FORMULARZY
zachodniej części KSE. CZĘŚĆ III WZORY FORMULARZY zachodniej części KSE. SPIS ZAWARTOŚCI CZĘŚCI III Załącznik nr 1 Załącznik nr 2 Załącznik nr 3 Załącznik nr 3A Załącznik nr 4 Załącznik nr 5 Załącznik
Bardziej szczegółowoPorozumienie Operatorów Systemów Dystrybucyjnych i Operatora Systemu Przesyłowego w sprawie współpracy w sytuacjach kryzysowych
Porozumienie Operatorów Systemów Dystrybucyjnych i Operatora Systemu Przesyłowego w sprawie współpracy w sytuacjach kryzysowych Warszawa, 8 sierpnia 2018 r. Skutki nawałnic z sierpnia 2017 r. były katastrofalne
Bardziej szczegółowoDECYZJA. orzekam. Uzasadnienie
Opole, 2016.10.04 GN.6821.13.2016.JK DECYZJA Na podstawie art. 113 ust.5 i 6, art. 124 ust. 4, art. 128 ust. 4, art. 129 ust. 5 pkt l, art. 130, art. 132 ust. l a, 3, 6, art.133 pkt 2 oraz art. 134 ustawy
Bardziej szczegółowoPGE Dystrybucja S.A. Oddział Białystok
Warunki przyłączenia elektrowni wiatrowych do sieci elektroenergetycznych w Polsce w oparciu o doświadczenia z obszaru działania Obszar działania jest największym dystrybutorem energii elektrycznej w północno-wschodniej
Bardziej szczegółowoWYTYCZNE WYKONAWCZE. data i podpis. data i podpis
WYTYCZNE WYKONAWCZE Nazwa zadania : SAIDI 35% Wymiana słupów o niezadowalającym stanie techniczym wraz z wymian izolatorów ceramicznych na kompozytowe na odcinku linii napowietrznej SN L-753 od słupa NR
Bardziej szczegółowoDECYZJA. wykonując zadanie z zakresu administracji rządowej,
Grudziądz, dnia 8 września 2017 r. GN.6853.25a.2017 DECYZJA Na podstawie art. 124 ust. 1a ustawy z dnia 21 sierpnia 1997 r. o gospodarce nieruchomościami (tekst jednolity Dz. U. z 2016 r., poz. 2147 ze
Bardziej szczegółowoSystem elektroenergetyczny
AKTUALIZACJA PROJEKTU ZAŁOŻEŃ DO PLANU ZAOPATRZENIA W CIEPŁO, ENERGIĘ ELEKTRYCZNĄ I PALIWA GAZOWE DLA GMINY ŚWIEBODZIN NA LATA 2013-2028 Część 07 System elektroenergetyczny W 864.07 2/10 SPIS TREŚCI 7.1
Bardziej szczegółowoENERGA-OPERATOR SA Oddział w Płocku WYTYCZNE PROGRAMOWE
v 1.0 ENERGA-OPERATOR SA Oddział w Płocku REJON DYSTRYBUCJI PŁOCK UL. WYSZOGRODZKA 106 09-400 PŁOCK WYTYCZNE PROGRAMOWE Dostawa i montaż platform bocianich na słupach w linii nn - Płock DOSTAWA, MONTAŻ
Bardziej szczegółowoTemat: Obostrzenia przy skrzyżowaniach i zbliżeniach.
Temat: Obostrzenia przy skrzyżowaniach i zbliżeniach. 1. Jak się określa? Obostrzenie określa wiele dodatkowych wymagań dotyczących odcinka linii wymagającego zwiększonego bezpieczeństwa. Wiąże się to
Bardziej szczegółowoodzyskamy Twój potencjał OFERTA 2013
odzyskamy Twój potencjał OFERTA 0 Strona EnergoUtylizacja EnergoDemontaż EnergoZłom EnergoBudownictwo EnergoSystem Uprawnienia Informacje 8 9 EnergoUtylizacja Usługi związane z ponownym wykorzystaniem
Bardziej szczegółowoZwiększenie bezpieczeństwa energetycznego poprzez wzmocnienie sieci elektroenergetycznej w Polsce północno wschodniej
Zwiększenie bezpieczeństwa energetycznego poprzez wzmocnienie sieci elektroenergetycznej w Polsce północno wschodniej Warszawa, 16.03.2011 Cele i zadania inwestycji wchodzących w skład Projektu Połączenie
Bardziej szczegółowoZapytanie ofertowe. Projekt i opcjonalnie Projekt i Budowa Głównego Punktu Odbioru (GPO 110/30kV, 33MW) Farmy Wiatrowej Bogoria.
Kraków, 03.09.2013 r. Zapytanie ofertowe Projekt i opcjonalnie Projekt i Budowa Głównego Punktu Odbioru (GPO 110/30kV, 33MW) Farmy Wiatrowej Bogoria. 1. Opis przedmiotu zamówienia 1.1 Przedmiotem zamówienia
Bardziej szczegółowoRozbudowa stacji 400/110 kv Dobrzeń. Inwestycja stacyjna
Rozbudowa stacji 400/110 kv Dobrzeń Inwestycja stacyjna Kto jest kim w inwestycji? Inwestor Główny wykonawca konsorcjum Polskie Sieci Elektroenergetyczne S.A. (PSE) są operatorem systemu przesyłowego energii
Bardziej szczegółowoInternet dla Mieszkańców Małopolski Małopolska Sieć Szerokopasmowa
Internet dla Mieszkańców Małopolski Kraków, Małopolska 17 października Sieć Szerokopasmowa 2011 roku Kraków, 2 kwietnia 2004 r. Uzasadnienie realizacji - potrzeba interwencji W Małopolsce ok. 10% gospodarstw
Bardziej szczegółowoPOWIADOMIENIE O PLANOWANEJ MODERNIZACJI LUB WYMIANIE MOGĄCEJ MIEĆ WPŁYW NA ZDOLNOŚCI TECHNICZNE MODUŁU WYTWARZANIA ENERGII
Numer powiadomienia (wypełnia ENERGA-OPERATOR SA) Miejscowość Data (dzień, miesiąc, rok) Numer ewidencyjny (wypełnia ENERGA-OPERATOR SA) POWIADOMIENIE O PLANOWANEJ MODERNIZACJI LUB WYMIANIE MOGĄCEJ MIEĆ
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
UNIHUT S.A. INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Część ogólna Tekst obowiązujący od dnia. SPIS TREŚCI I.A. Postanowienia ogólne... 3 I.B. Podstawy prawne opracowania IRiESD... 5 I.C. Zakres
Bardziej szczegółowoBEZPIECZEŃSTWO PRZESYŁOWYCH. Inwestujemy w rozwój. www.gaz-system.pl
www.gaz-system.pl Operator Gazociągów Przesyłowych GAZ-SYSTEM S.A. ul. Mszczonowska 4, 02-337 Warszawa tel.: 22 220 18 00, faks: 22 220 16 06 BEZPIECZEŃSTWO GAZOCIĄGÓW PRZESYŁOWYCH Inwestujemy w rozwój
Bardziej szczegółowoINSTRUKCJA RUCHU I EKSPLOATACJI SIECI PRZESYŁOWEJ
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI PRZESYŁOWEJ Cześć ogólna zatwierdzona decyzją Prezesa URE nr DPK-4320-1(6)/2010/KS z dnia 23 lipca 2010 r. Tekst jednolity uwzględniający zmiany wprowadzone: Decyzją
Bardziej szczegółowoNumer ogłoszenia: ; data zamieszczenia: OGŁOSZENIE O ZMIANIE OGŁOSZENIA
Numer ogłoszenia: 129083-2015; data zamieszczenia: 01.09.2015 OGŁOSZENIE O ZMIANIE OGŁOSZENIA Ogłoszenie dotyczy: Ogłoszenia o zamówieniu. Informacje o zmienianym ogłoszeniu: 124237-2015 data 20.08.2015
Bardziej szczegółowoModernizacja linii 220 kv relacji Byczyna - Jamki i Byczyna - Koksochemia Inwestycja liniowa
Modernizacja linii 220 kv relacji Byczyna - Jamki i Byczyna - Koksochemia Inwestycja liniowa Inwestor Inżynier Kontraktu Wykonawca Kto jest kim w inwestycji? Spis treści Inwestor Główny wykonawca Kto jest
Bardziej szczegółowoWIELOLETNI PLAN MODERNIZACJI I ROZWOJU URZĄDZEŃ WODOCIĄGOWYCH I KANALIZACYJNYCH
WIELOLETNI PLAN MODERNIZACJI I ROZWOJU URZĄDZEŃ WODOCIĄGOWYCH I KANALIZACYJNYCH Zakład Wodociągowo Kanalizacyjny w Śmiglu Spółka z ograniczoną odpowiedzialnością Sierpień 2014 r. SPIS TREŚCI I. Informacje
Bardziej szczegółowo
