Procedura przyłączania do sieci elektroenergetycznej
|
|
- Emilia Sikora
- 9 lat temu
- Przeglądów:
Transkrypt
1 Miłosława Kujszczyk-Bożentowicz Procedura przyłączania do sieci elektroenergetycznej Budownictwo Przewodnik dla inwestora
2 Copyright 2012 Wydawnictwo Verlag Dashofer Sp. z o.o. Al. Krakowska 271, Warszawa tel.: (22) , faks: (22) , Skład: Dariusz Ziach Wszelkie prawa zastrzeżone, prawo do tytułu i licencji jest własnością Dashöfer Holding Ltd. Kopio wanie, przedrukowywanie i rozpowszechnianie całości lub fragmentów niniejszej publikacji, również na nośnikach magnetycznych i elektronicznych, bez zgody Wydawcy jest zabronione. Ze względu na stałe zmiany w polskim prawie oraz niejednolite interpretacje przepisów Wydawnictwo nie ponosi odpowiedzialności za zamieszczone informacje.

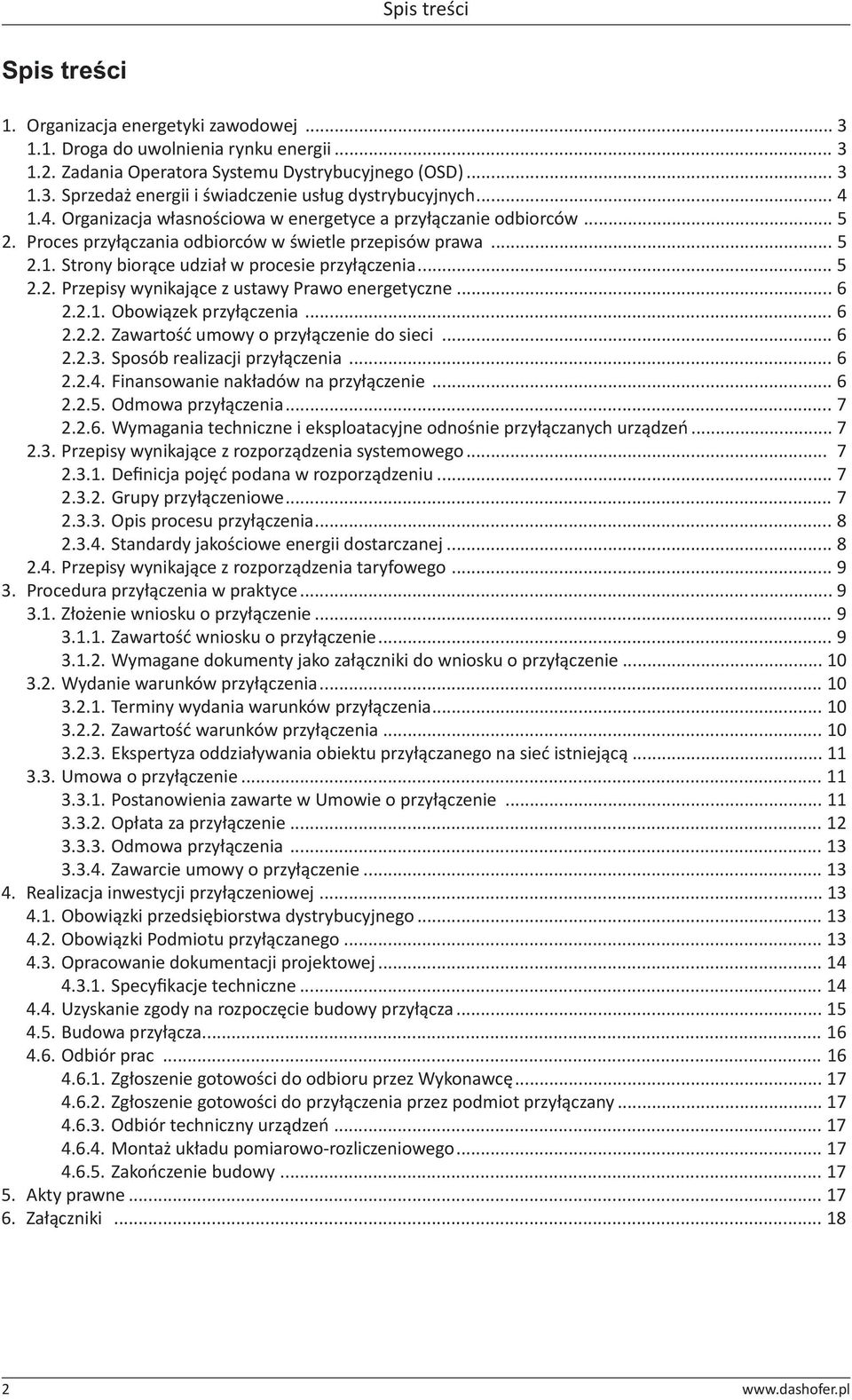

3 Spis treści Spis treêci 1. Organizacja energetyki zawodowej Droga do uwolnienia rynku energii Zadania Operatora Systemu Dystrybucyjnego (OSD) Sprzedaż energii i świadczenie usług dystrybucyjnych Organizacja własnościowa w energetyce a przyłączanie odbiorców Proces przyłączania odbiorców w świetle przepisów prawa Strony biorące udział w procesie przyłączenia Przepisy wynikające z ustawy Prawo energetyczne Obowiązek przyłączenia Zawartość umowy o przyłączenie do sieci Sposób realizacji przyłączenia Finansowanie nakładów na przyłączenie Odmowa przyłączenia Wymagania techniczne i eksploatacyjne odnośnie przyłączanych urządzeń Przepisy wynikające z rozporządzenia systemowego Definicja pojęć podana w rozporządzeniu Grupy przyłączeniowe Opis procesu przyłączenia Standardy jakościowe energii dostarczanej Przepisy wynikające z rozporządzenia taryfowego Procedura przyłączenia w praktyce Złożenie wniosku o przyłączenie Zawartość wniosku o przyłączenie Wymagane dokumenty jako załączniki do wniosku o przyłączenie Wydanie warunków przyłączenia Terminy wydania warunków przyłączenia Zawartość warunków przyłączenia Ekspertyza oddziaływania obiektu przyłączanego na sieć istniejącą Umowa o przyłączenie Postanowienia zawarte w Umowie o przyłączenie Opłata za przyłączenie Odmowa przyłączenia Zawarcie umowy o przyłączenie Realizacja inwestycji przyłączeniowej Obowiązki przedsiębiorstwa dystrybucyjnego Obowiązki Podmiotu przyłączanego Opracowanie dokumentacji projektowej Specyfikacje techniczne Uzyskanie zgody na rozpoczęcie budowy przyłącza Budowa przyłącza Odbiór prac Zgłoszenie gotowości do odbioru przez Wykonawcę Zgłoszenie gotowości do przyłączenia przez podmiot przyłączany Odbiór techniczny urządzeń Montaż układu pomiarowo-rozliczeniowego Zakończenie budowy Akty prawne Załączniki

4 Organizacja energetyki zawodowej 1. Organizacja energetyki zawodowej 1.1. Droga do uwolnienia rynku energii Przed 1989 r.: monopol energetyki zawodowej brak swobody wyboru dostawców energii energia elektryczna pozbawiona cech towaru czy usługi brak Operatorów Systemów Rok 1990: podział monopolu w elektroenergetyce na trzy sektory: wytwarzanie, przesył, dystrybucję energia elektryczna staje się towarem dostarczanym do odbiorców Rok 2001: uruchomienie rynku bilansującego Rok 2003: rozszerzanie zakresu podmiotów mogących korzystać z zasady TPA (Third Part Access dostęp strony trzeciej) dla odbiorców nie mniejszych niż 10 GWh Rok 2004: utworzenie Operatora Systemu Przesyłowego (OSP) rozszerzenie zakresu podmiotów korzystających z TPA (dla odbiorców > 1 GWh) Rok 2007: pełna swoboda wyboru sprzedawcy i dostawcy energii elektrycznej dla wszystkich odbiorców pojawienie się sprzedawcy z urzędu utworzenie Operatorów Systemów Dystrybucyjnych (OSD) działalność wielu operatorów i grup operatorów UWAGA! Od dnia 1 lipca 2007 roku każdy odbiorca ma możliwość swobodnego wyboru dostawcy energii (pod warunkiem, że istnieje dostęp do sieci będących własnością różnych przedsiębiorstw dystrybucyjnych na danym terenie) oraz ma możliwość wyboru dowolnego sprzedawcy energii elektrycznej. Energetyka zawodowa reprezentowana jest przez podmioty, które muszą posiadać koncesję zatwierdzoną przez prezesa Urzędu Regulacji energetyki URE na prowadzenie działalności. Są to: wytwórcy energii, operatorzy systemów przesyłowych/dystrybucyjnych, sprzedawcy energii Zadania Operatora Systemu Dystrybucyjnego (OSD) Obszar usług dystrybucyjnych: określanie warunków technicznych m.in. przyłączania użytkowników systemu dystrybucyjnego, przyłączanie do sieci dystrybucyjnej użytkowników systemu dystrybucyjnego, świadczenie usług dystrybucyjnych (transportu energii elektrycznej siecią dystrybucyjną) użytkownikom sytemu dystrybucyjnego, dostarczanie użytkownikom sytemu dystrybucyjnego niezbędnych informacji. OSD działa niezależnie w ramach struktur korporacyjnych. Jego działalność jest całkowicie regulowana przez Prezesa URE, a koszty jego działalności muszą zostać uznane przez URE. OSD obowiązany jest posiadać taryfę dla energii elektrycznej zatwierdzoną przez prezesa URE oraz Instrukcję Ruchu i Eksploatacji Sieci Dystrybucyjnej. 3

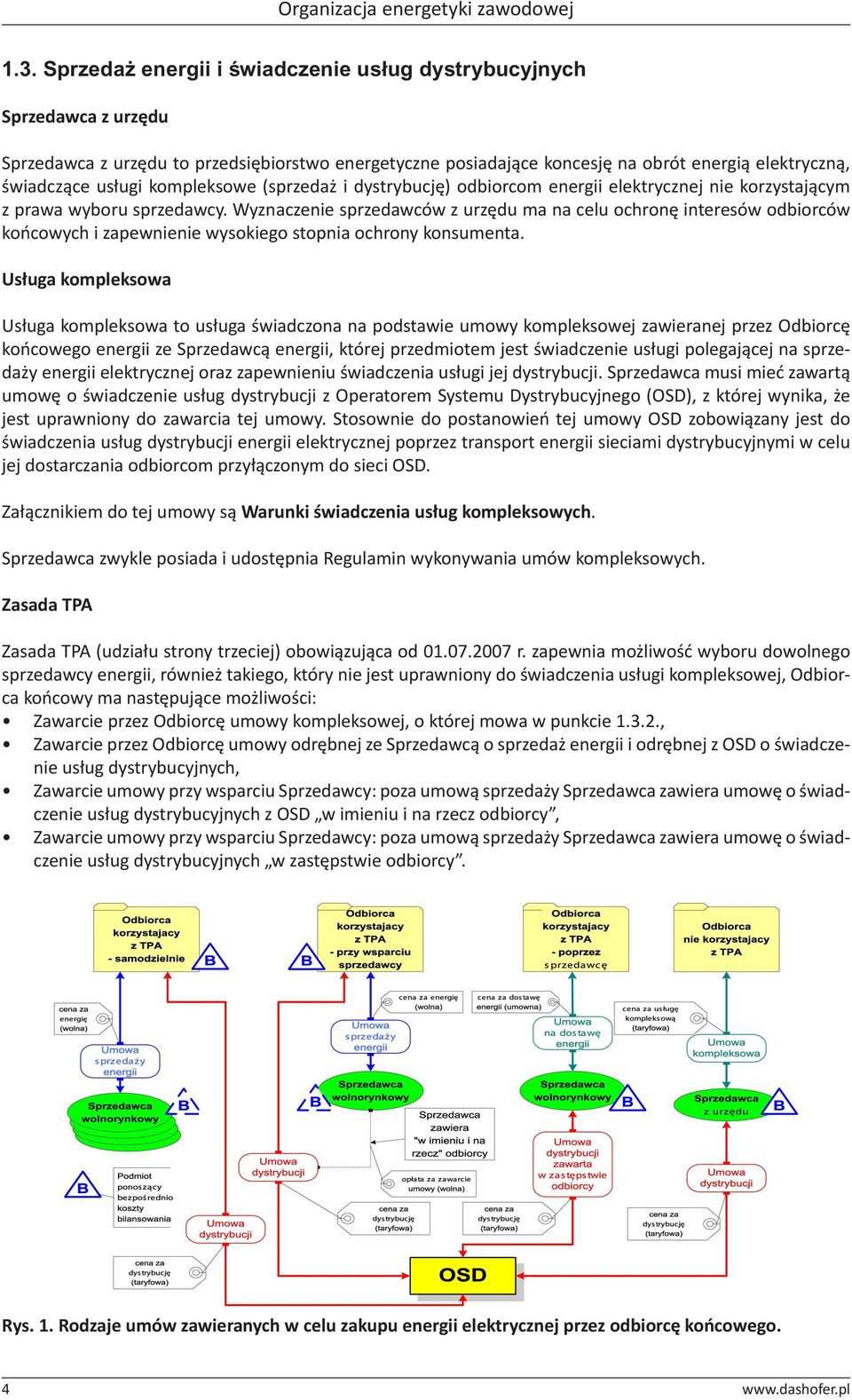

5 Organizacja energetyki zawodowej 1.3. Sprzeda energii i Êwiadczenie usług dystrybucyjnych Sprzedawca z urzędu Sprzedawca z urzędu to przedsiębiorstwo energetyczne posiadające koncesję na obrót energią elektryczną, świadczące usługi kompleksowe (sprzedaż i dystrybucję) odbiorcom energii elektrycznej nie korzystającym z prawa wyboru sprzedawcy. Wyznaczenie sprzedawców z urzędu ma na celu ochronę interesów odbiorców końcowych i zapewnienie wysokiego stopnia ochrony konsumenta. Usługa kompleksowa Usługa kompleksowa to usługa świadczona na podstawie umowy kompleksowej zawieranej przez Odbiorcę końcowego energii ze Sprzedawcą energii, której przedmiotem jest świadczenie usługi polegającej na sprzedaży energii elektrycznej oraz zapewnieniu świadczenia usługi jej dystrybucji. Sprzedawca musi mieć zawartą umowę o świadczenie usług dystrybucji z Operatorem Systemu Dystrybucyjnego (OSD), z której wynika, że jest uprawniony do zawarcia tej umowy. Stosownie do postanowień tej umowy OSD zobowiązany jest do świadczenia usług dystrybucji energii elektrycznej poprzez transport energii sieciami dystrybucyjnymi w celu jej dostarczania odbiorcom przyłączonym do sieci OSD. Załącznikiem do tej umowy są Warunki świadczenia usług kompleksowych. Sprzedawca zwykle posiada i udostępnia Regulamin wykonywania umów kompleksowych. Zasada TPA Zasada TPA (udziału strony trzeciej) obowiązująca od r. zapewnia możliwość wyboru dowolnego sprzedawcy energii, również takiego, który nie jest uprawniony do świadczenia usługi kompleksowej, Odbiorca końcowy ma następujące możliwości: Zawarcie przez Odbiorcę umowy kompleksowej, o której mowa w punkcie , Zawarcie przez Odbiorcę umowy odrębnej ze Sprzedawcą o sprzedaż energii i odrębnej z OSD o świadczenie usług dystrybucyjnych, Zawarcie umowy przy wsparciu Sprzedawcy: poza umową sprzedaży Sprzedawca zawiera umowę o świadczenie usług dystrybucyjnych z OSD w imieniu i na rzecz odbiorcy, Zawarcie umowy przy wsparciu Sprzedawcy: poza umową sprzedaży Sprzedawca zawiera umowę o świadczenie usług dystrybucyjnych w zastępstwie odbiorcy. Rys. 1. Rodzaje umów zawieranych w celu zakupu energii elektrycznej przez odbiorcę końcowego. 4
6 Proces przyłączania odbiorców w świetle przepisów prawa 1.4. Organizacja własnoêciowa w energetyce a przyłàczanie odbiorców W zależności od mocy przyłączeniowej (moc czynna planowana do pobierania lub wprowadzenia do sieci, określona w umowie o przyłączenie) i warunków lokalnych odbiorcy mogą być przyłączeni do sieci przesyłowej lub dystrybucyjnej. W pierwszym przypadku jest to elektroenergetyczna sieć najwyższych napięć (220 i 400 kv) lub sieć wysokiego napięcia (110 kv), co jest przypadkiem szczególnym. W drugim przypadku są to sieci wysokiego, średniego i niskiego napięcia. Za ruch sieciowy sieci przesyłowej odpowiada operator systemu przesyłowego (OSP), a sieci dystrybucyjnej operator systemu dystrybucyjnego (OSD). Operatorzy zarządzają przypisaną im majątkowo siecią. Są nimi: PSE-Operator S.A. jako jedyny OSP, 19 OSD, w tym 14 wywodzących się z byłych 33 zakładów energetycznych po ich konsolidacji lub sprzedaży koncernom zagranicznym. Właścicielami sieci, przyłączającymi odbiorców, mogą być też inne przedsiębiorstwa energetyczne posiadające koncesję na przesył i/lub dystrybucję energii elektrycznej o liczbie odbiorców nie przekraczającej 100 tysięcy, którzy nie wystąpili o wyznaczenie ich jako operatorów. Za ruch sieciowy w tych przedsiębiorstwach odpowiada właściwy terytorialnie OSD w zakresie swoich kompetencji, co jest zgodne z definicją sieci dystrybucyjnej wg ustawy. 2. Proces przyłàczania odbiorców w Êwietle przepisów prawa 2.1. Strony bioràce udział w procesie przyłàczenia podmiot ubiegający się o przyłączenie podmiotami są obiekty budowlane i budynki, przedsiębiorstwo energetyczne przyłączające do swojej sieci elektroenergetycznej podmiot ubiegający się o przyłączenie na podstawie umowy o przyłączenie, odbiorca, który kupuje energię elektryczną na podstawie umowy z przedsiębiorstwem dystrybucyjnym również dla celów wytwarzania, przesyłania i dystrybucji, odbiorca końcowy, który kupuje energię na swoje potrzeby, przedsiębiorstwo energetyczne zawierające z odbiorcą umowę sprzedaży energii elektrycznej, przedsiębiorstwo energetyczne zawierające z odbiorcą umowę przesyłania i dystrybucji energii elektrycznej. W procedurze będącej przedmiotem niniejszego opracowania głównymi uczestnikami procesu przyłączenia są: Podmiot ubiegający się o przyłączenie obiekty budowlane i budynki Podmioty dzieli się na 6 grup. Kryteria podziału na grupy przyłączeniowe dotyczą: napięcia nominalnego sieci elektroenergetycznej, do której ma nastąpić przyłączenie, wartości mocy przyłączeniowej, rodzaju przyłączenia (stałe, tymczasowe, okresowe). Wnioskodawca osoba fizyczna lub prawna ubiegająca się o przyłączenie ww. podmiotu Przedsiębiorstwo energetyczne przyłączające do sieci i zawierające umowę o świadczenie usług przesyłania lub dystrybucji energii elektrycznej to przedsiębiorstwo mające koncesję na przesyłanie i/lub dystrybucję energii elektrycznej. Jest ono operatorem systemu przesyłowego (OSP), operatorem systemu dystrybucyjnego (OSD) lub innym przedsiębiorstwem energetycznym koncesjonowanym w zakresie jw. Przedsiębiorstwo obrotu zawierające umowę sprzedaży energii elektrycznej to przedsiębiorstwo mające koncesję na obrót energią elektryczną (sprzedaż energii). Odbiorca końcowy, który kupuje energię wyłącznie na swoje potrzeby. 5

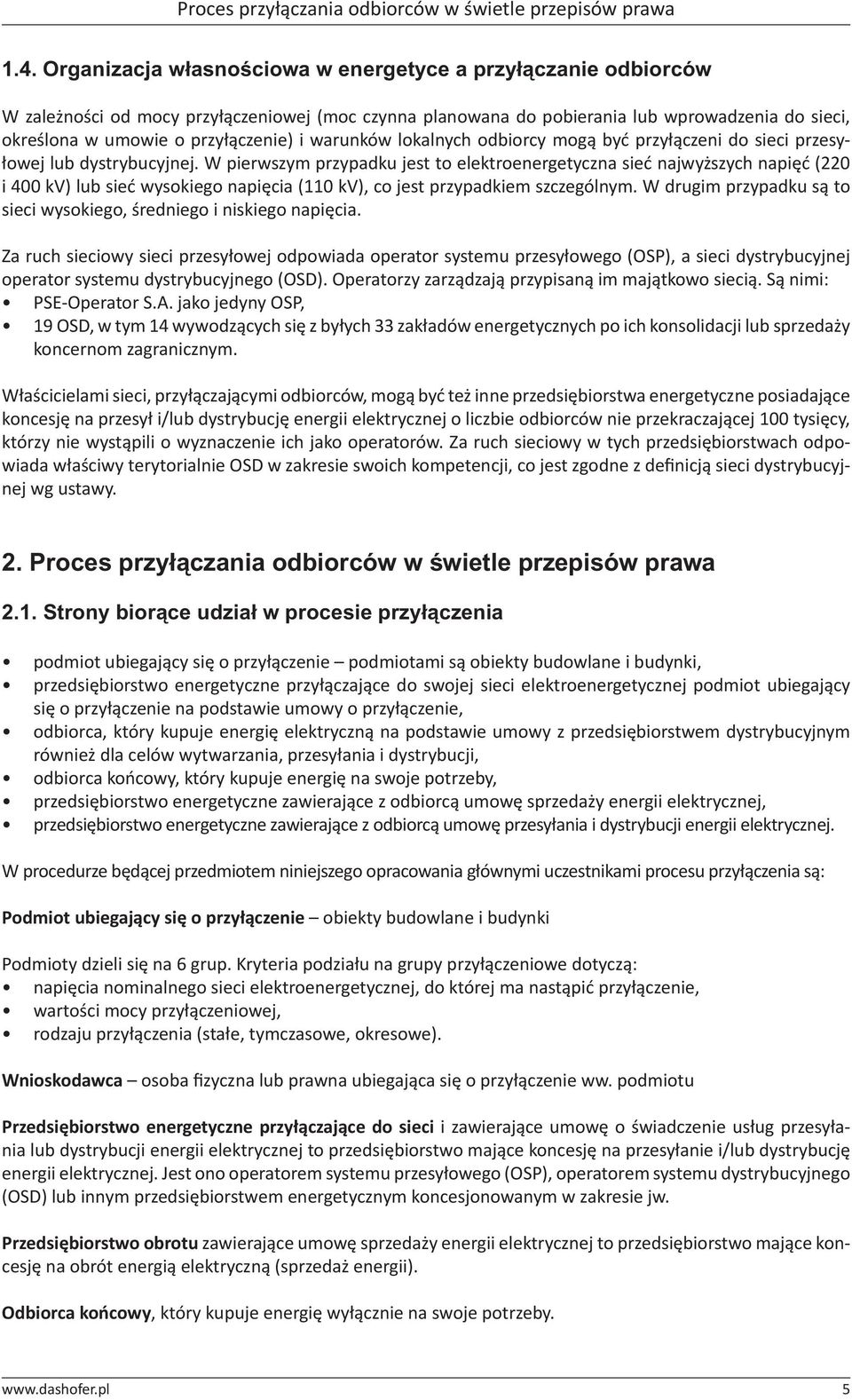

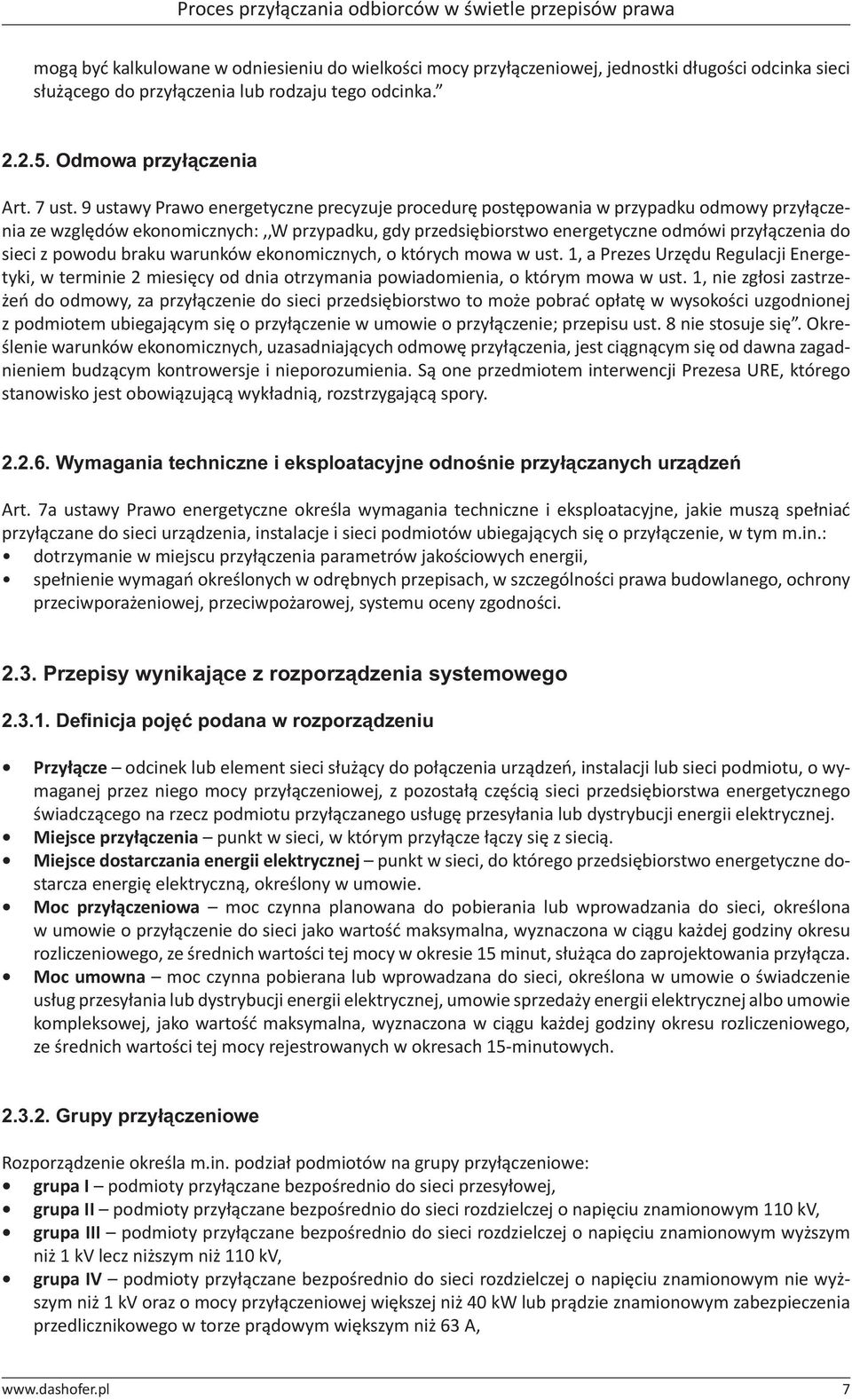

7 Proces przyłączania odbiorców w świetle przepisów prawa 2.2. Przepisy wynikajàce z ustawy Prawo energetyczne Obowiàzek przyłàczenia Art. 7 ust. 1 ustawy Prawo energetyczne ma brzmienie: Przedsiębiorstwo energetyczne zajmujące się przesyłaniem lub dystrybucją paliw gazowych lub energii jest obowiązane do zawarcia umowy o przyłączenie do sieci z podmiotami ubiegającymi się o przyłączenie do sieci, na zasadzie równoprawnego traktowania, jeżeli istnieją techniczne i ekonomiczne warunki przyłączenia do sieci i dostarczania tych paliw lub energii, a żądający zawarcia umowy spełnia warunki przyłączenia do sieci i odbioru. Jeżeli przedsiębiorstwo energetyczne odmówi zawarcia umowy o przyłączenie do sieci, jest obowiązane niezwłocznie pisemnie powiadomić o odmowie jej zawarcia Prezesa Urzędu Regulacji Energetyki i zainteresowany podmiot, podając przyczyny odmowy. Obowiązek, o którym mowa w ust.1 nie dotyczy przypadku, gdy ubiegający się o zawarcie umowy o przyłączenie do sieci nie ma tytułu prawnego do korzystania z nieruchomości, obiektu lub lokalu, do których paliwa lub energia mają być dostarczane ZawartoÊç umowy o przyłàczenie do sieci Art. 7 ust. 2 ustawy Prawo energetyczne stanowi: Umowa o przyłączenie do sieci powinna zawierać co najmniej postanowienia określające: termin realizacji przyłączenia, wysokość opłaty za przyłączenie, miejsce rozgraniczenia własności sieci przedsiębiorstwa energetycznego i instalacji podmiotu przyłączanego, zakres robót niezbędnych przy realizacji przyłączenia, wymagania dotyczące lokalizacji układu pomiarowo-rozliczeniowego i jego parametrów, warunki udostępnienia przedsiębiorstwu energetycznemu nieruchomości należącej do podmiotu przyłączanego w celu budowy lub rozbudowy sieci niezbędnej do realizacji przyłączenia, przewidywany termin zawarcia umowy, na podstawie której nastąpi dostarczanie ( )energii, ilość ( ) energii przewidzianych do odbioru, moc przyłączeniową, odpowiedzialność stron za niedotrzymanie warunków umowy, a w szczególności za opóźnienie terminu realizacji prac w stosunku do ustalonego w umowie, oraz okres obowiązywania umowy i warunki jej rozwiązania Sposób realizacji przyłàczenia Art. 7 ust. 5 ustawy Prawo energetyczne ma brzmienie: Przedsiębiorstwo energetyczne zajmujące się przesyłaniem lub dystrybucją paliw gazowych lub energii jest obowiązane zapewnić realizację i finansowanie budowy i rozbudowy sieci, w tym na potrzeby przyłączania podmiotów ubiegających się o przyłączenie, na warunkach określonych w przepisach wydanych na podstawie art. 9 ust. 1-4, 7 i 8 i art. 46 oraz w założeniach lub planach, o których mowa w art.19 i 20,oraz art. 7 ust. 6: Budowę i rozbudowę odcinków sieci służących do przyłączenia instalacji należących do podmiotów ubiegających się o przyłączenie do sieci zapewnia przedsiębiorstwo energetyczne, o którym mowa w ust. 1, umożliwiając ich wykonanie zgodnie z zasadami konkurencji także innym przedsiębiorcom zatrudniającym pracowników o odpowiednich kwalifikacjach i doświadczeniu w tym zakresie Finansowanie nakładów na przyłàczenie Art. 7 ust. 8 ustawy Prawo energetyczne mówi: Za przyłączenie do sieci pobiera się opłatę ustaloną na podstawie następujących zasad: za przyłączenie do sieci przesyłowej, sieci dystrybucyjnej gazowej wysokich ciśnień oraz do sieci elektroenergetycznej o napięciu znamionowym wyższym niż 1 kv i nie wyższym niż 110 kv, z wyłączeniem przyłączenia źródeł i sieci, opłatę ustala się na podstawie jednej czwartej rzeczywistych nakładów poniesionych na realizację przyłączenia; za przyłączenie do sieci dystrybucyjnej ( ), sieci elektroenergetycznej o napięciu znamionowym nie wyższym niż 1 kv ( ) ustala się opłatę w oparciu o stawki opłat zawarte w taryfie, kalkulowane na podstawie jednej czwartej średniorocznych nakładów inwestycyjnych na budowę odcinków sieci służących do przyłączania tych podmiotów, określonych w planie rozwoju, o którym mowa w art. 16; stawki te 6
8 Proces przyłączania odbiorców w świetle przepisów prawa mogą być kalkulowane w odniesieniu do wielkości mocy przyłączeniowej, jednostki długości odcinka sieci służącego do przyłączenia lub rodzaju tego odcinka Odmowa przyłàczenia Art. 7 ust. 9 ustawy Prawo energetyczne precyzuje procedurę postępowania w przypadku odmowy przyłączenia ze względów ekonomicznych:,,w przypadku, gdy przedsiębiorstwo energetyczne odmówi przyłączenia do sieci z powodu braku warunków ekonomicznych, o których mowa w ust. 1, a Prezes Urzędu Regulacji Energetyki, w terminie 2 miesięcy od dnia otrzymania powiadomienia, o którym mowa w ust. 1, nie zgłosi zastrzeżeń do odmowy, za przyłączenie do sieci przedsiębiorstwo to może pobrać opłatę w wysokości uzgodnionej z podmiotem ubiegającym się o przyłączenie w umowie o przyłączenie; przepisu ust. 8 nie stosuje się. Określenie warunków ekonomicznych, uzasadniających odmowę przyłączenia, jest ciągnącym się od dawna zagadnieniem budzącym kontrowersje i nieporozumienia. Są one przedmiotem interwencji Prezesa URE, którego stanowisko jest obowiązującą wykładnią, rozstrzygającą spory Wymagania techniczne i eksploatacyjne odnoênie przyłàczanych urzàdzeƒ Art. 7a ustawy Prawo energetyczne określa wymagania techniczne i eksploatacyjne, jakie muszą spełniać przyłączane do sieci urządzenia, instalacje i sieci podmiotów ubiegających się o przyłączenie, w tym m.in.: dotrzymanie w miejscu przyłączenia parametrów jakościowych energii, spełnienie wymagań określonych w odrębnych przepisach, w szczególności prawa budowlanego, ochrony przeciwporażeniowej, przeciwpożarowej, systemu oceny zgodności Przepisy wynikajàce z rozporzàdzenia systemowego Definicja poj ç podana w rozporzàdzeniu Przyłącze odcinek lub element sieci służący do połączenia urządzeń, instalacji lub sieci podmiotu, o wymaganej przez niego mocy przyłączeniowej, z pozostałą częścią sieci przedsiębiorstwa energetycznego świadczącego na rzecz podmiotu przyłączanego usługę przesyłania lub dystrybucji energii elektrycznej. Miejsce przyłączenia punkt w sieci, w którym przyłącze łączy się z siecią. Miejsce dostarczania energii elektrycznej punkt w sieci, do którego przedsiębiorstwo energetyczne dostarcza energię elektryczną, określony w umowie. Moc przyłączeniowa moc czynna planowana do pobierania lub wprowadzania do sieci, określona w umowie o przyłączenie do sieci jako wartość maksymalna, wyznaczona w ciągu każdej godziny okresu rozliczeniowego, ze średnich wartości tej mocy w okresie 15 minut, służąca do zaprojektowania przyłącza. Moc umowna moc czynna pobierana lub wprowadzana do sieci, określona w umowie o świadczenie usług przesyłania lub dystrybucji energii elektrycznej, umowie sprzedaży energii elektrycznej albo umowie kompleksowej, jako wartość maksymalna, wyznaczona w ciągu każdej godziny okresu rozliczeniowego, ze średnich wartości tej mocy rejestrowanych w okresach 15-minutowych Grupy przyłàczeniowe Rozporządzenie określa m.in. podział podmiotów na grupy przyłączeniowe: grupa I podmioty przyłączane bezpośrednio do sieci przesyłowej, grupa II podmioty przyłączane bezpośrednio do sieci rozdzielczej o napięciu znamionowym 110 kv, grupa III podmioty przyłączane bezpośrednio do sieci rozdzielczej o napięciu znamionowym wyższym niż 1 kv lecz niższym niż 110 kv, grupa IV podmioty przyłączane bezpośrednio do sieci rozdzielczej o napięciu znamionowym nie wyższym niż 1 kv oraz o mocy przyłączeniowej większej niż 40 kw lub prądzie znamionowym zabezpieczenia przedlicznikowego w torze prądowym większym niż 63 A, 7

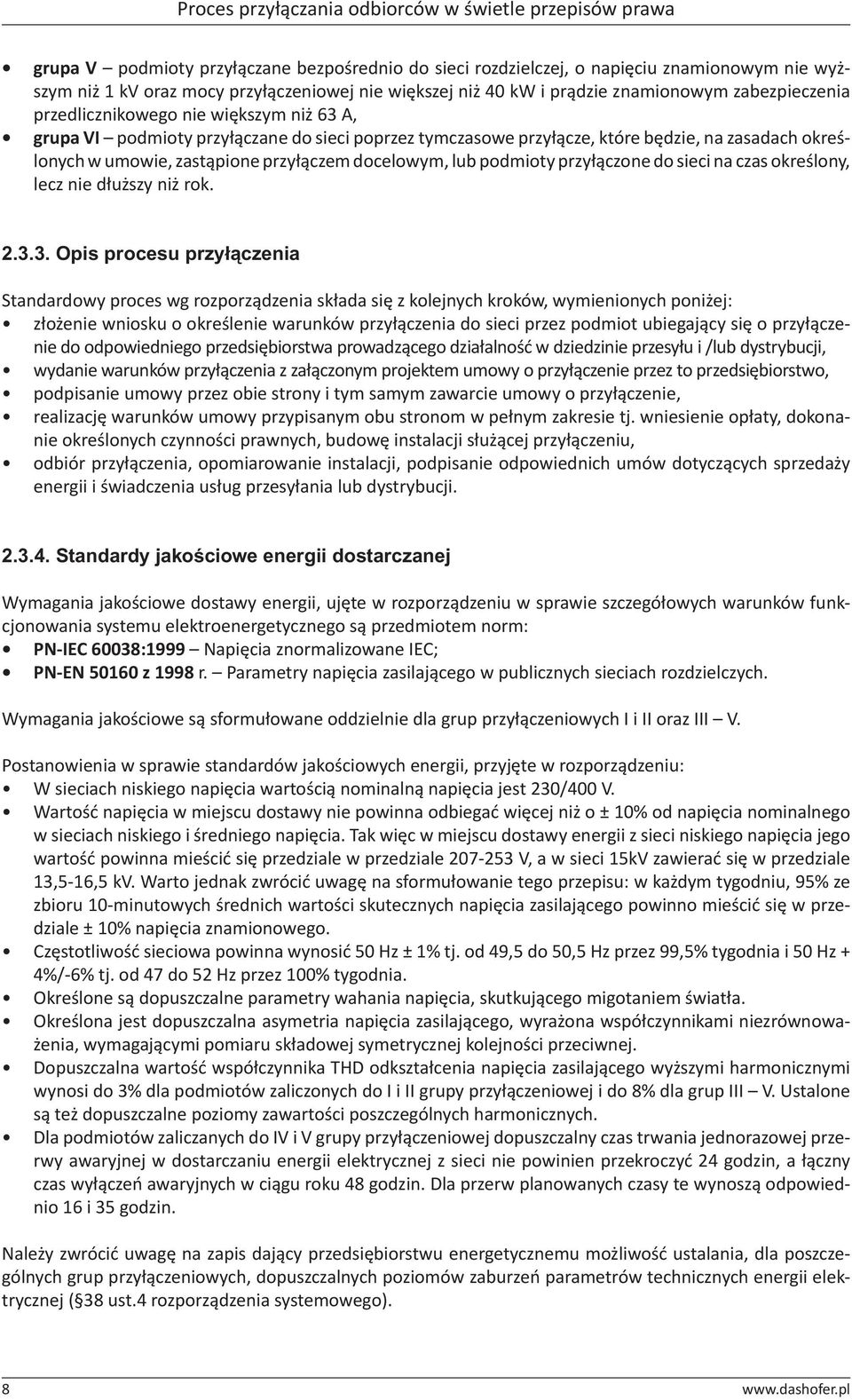

9 Proces przyłączania odbiorców w świetle przepisów prawa grupa V podmioty przyłączane bezpośrednio do sieci rozdzielczej, o napięciu znamionowym nie wyższym niż 1 kv oraz mocy przyłączeniowej nie większej niż 40 kw i prądzie znamionowym zabezpieczenia przedlicznikowego nie większym niż 63 A, grupa VI podmioty przyłączane do sieci poprzez tymczasowe przyłącze, które będzie, na zasadach określonych w umowie, zastąpione przyłączem docelowym, lub podmioty przyłączone do sieci na czas określony, lecz nie dłuższy niż rok Opis procesu przyłàczenia Standardowy proces wg rozporządzenia składa się z kolejnych kroków, wymienionych poniżej: złożenie wniosku o określenie warunków przyłączenia do sieci przez podmiot ubiegający się o przyłączenie do odpowiedniego przedsiębiorstwa prowadzącego działalność w dziedzinie przesyłu i /lub dystrybucji, wydanie warunków przyłączenia z załączonym projektem umowy o przyłączenie przez to przedsiębiorstwo, podpisanie umowy przez obie strony i tym samym zawarcie umowy o przyłączenie, realizację warunków umowy przypisanym obu stronom w pełnym zakresie tj. wniesienie opłaty, dokonanie określonych czynności prawnych, budowę instalacji służącej przyłączeniu, odbiór przyłączenia, opomiarowanie instalacji, podpisanie odpowiednich umów dotyczących sprzedaży energii i świadczenia usług przesyłania lub dystrybucji Standardy jakoêciowe energii dostarczanej Wymagania jakościowe dostawy energii, ujęte w rozporządzeniu w sprawie szczegółowych warunków funkcjonowania systemu elektroenergetycznego są przedmiotem norm: PN-IEC 60038:1999 Napięcia znormalizowane IEC; PN-EN z 1998 r. Parametry napięcia zasilającego w publicznych sieciach rozdzielczych. Wymagania jakościowe są sformułowane oddzielnie dla grup przyłączeniowych I i II oraz III V. Postanowienia w sprawie standardów jakościowych energii, przyjęte w rozporządzeniu: W sieciach niskiego napięcia wartością nominalną napięcia jest 230/400 V. Wartość napięcia w miejscu dostawy nie powinna odbiegać więcej niż o ± 10% od napięcia nominalnego w sieciach niskiego i średniego napięcia. Tak więc w miejscu dostawy energii z sieci niskiego napięcia jego wartość powinna mieścić się przedziale w przedziale V, a w sieci 15kV zawierać się w przedziale 13,5-16,5 kv. Warto jednak zwrócić uwagę na sformułowanie tego przepisu: w każdym tygodniu, 95% ze zbioru 10-minutowych średnich wartości skutecznych napięcia zasilającego powinno mieścić się w przedziale ± 10% napięcia znamionowego. Częstotliwość sieciowa powinna wynosić 50 Hz ± 1% tj. od 49,5 do 50,5 Hz przez 99,5% tygodnia i 50 Hz + 4%/-6% tj. od 47 do 52 Hz przez 100% tygodnia. Określone są dopuszczalne parametry wahania napięcia, skutkującego migotaniem światła. Określona jest dopuszczalna asymetria napięcia zasilającego, wyrażona współczynnikami niezrównoważenia, wymagającymi pomiaru składowej symetrycznej kolejności przeciwnej. Dopuszczalna wartość współczynnika THD odkształcenia napięcia zasilającego wyższymi harmonicznymi wynosi do 3% dla podmiotów zaliczonych do I i II grupy przyłączeniowej i do 8% dla grup III V. Ustalone są też dopuszczalne poziomy zawartości poszczególnych harmonicznych. Dla podmiotów zaliczanych do IV i V grupy przyłączeniowej dopuszczalny czas trwania jednorazowej przerwy awaryjnej w dostarczaniu energii elektrycznej z sieci nie powinien przekroczyć 24 godzin, a łączny czas wyłączeń awaryjnych w ciągu roku 48 godzin. Dla przerw planowanych czasy te wynoszą odpowiednio 16 i 35 godzin. Należy zwrócić uwagę na zapis dający przedsiębiorstwu energetycznemu możliwość ustalania, dla poszczególnych grup przyłączeniowych, dopuszczalnych poziomów zaburzeń parametrów technicznych energii elektrycznej ( 38 ust.4 rozporządzenia systemowego). 8

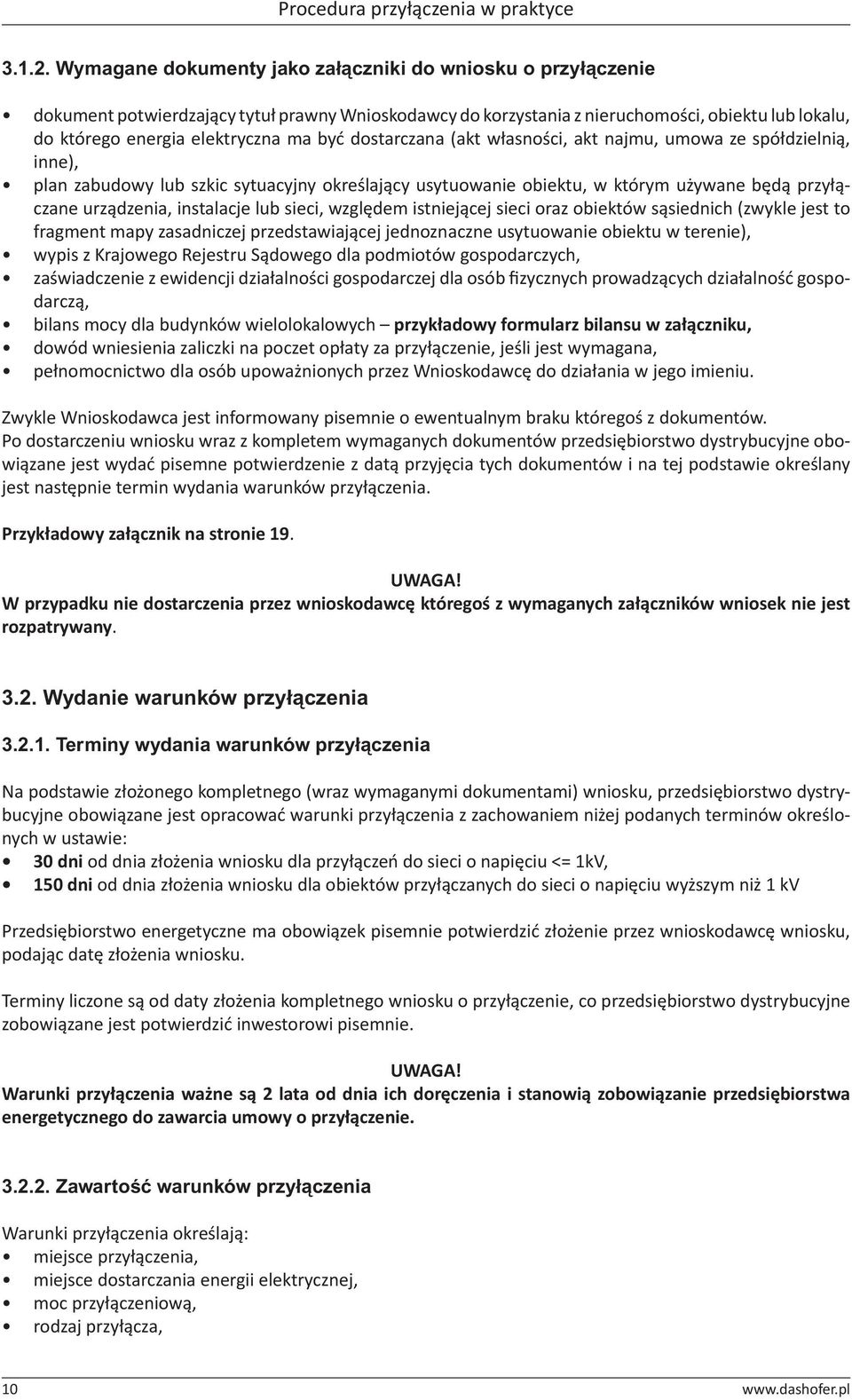

10 Procedura przyłączenia w praktyce 2.4. Przepisy wynikajàce z rozporzàdzenia taryfowego Rozporządzenie taryfowe określa w 14 szczegóły kalkulowania stawek opłat za przyłączenie wynikające z art. 7 ust. 8 ustawy Prawo energetyczne, m.in. w ust. 8 zawiera zapis, że dla zasilania rezerwowego opłatę za przyłączenie ustala się na podstawie rzeczywistych kosztów. Rozporządzenie jest podstawą do opracowania taryfy dla energii elektrycznej. Taryfa dla energii elektrycznej jest to dokument zatwierdzony przez prezesa URE, odrębny dla każdego przedsiębiorstwa dystrybucyjnego, w którym przedstawione są wysokości opłat za świadczenie usług dystrybucyjnych oraz zasady ich rozliczania. Istnieje obowiązek umieszczenia taryfy na stronie internetowej przedsiębiorstwa. 3. Procedura przyłàczenia w praktyce 3.1. Zło enie wniosku o przyłàczenie Z wnioskiem o przyłączenie obiektu budowlanego może wystąpić właściciel obiektu budowlanego, czyli Wnioskodawca (w tym przypadku Inwestor obiektu przyłączanego), którym może być osoba fizyczna lub prawna lub ich pełnomocnik. W przypadku, gdy z wnioskiem występuje pełnomocnik Inwestora niezbędne jest załączenie ważnego dokumentu pełnomocnictwa. Przykładowy wniosek o przyłączenie w załączniku na stronie ZawartoÊç wniosku o przyłàczenie Formularze wniosków o przyłączenie są zamieszczone na stronach każdego przedsiębiorstwa dystrybucyjnego w zakładce z informacjami dla klientów, zwykle z krótką instrukcją dotyczącą jego wypełniania. Formularze wniosków są dedykowane odpowiednim grupom przyłączeniowym. Przykładowy wniosek dla grup IV, V i VI znajduje się w załączniku nr 1. Zasadnicze informacje zawarte we wniosku zgodnie z wymaganiami rozporządzenia dotyczą m.in.: identyfikacji wnioskodawcy (może to być inwestor lub upoważniona przez niego osoba), jednoznacznego określenia miejsc/miejsca, do którego ma być dostarczana energia (adres inwestycji), określenia mocy przyłączeniowej dla każdego miejsca dostarczania energii elektrycznej, parametrów technicznych, charakterystyki ruchowej i eksploatacyjnej przyłączanych urządzeń, instalacji lub sieci dla podmiotów zaliczanych do grup przyłączeniowych I IV, określenia minimalnej mocy wymaganej dla zapewnienia bezpieczeństwa osób i mienia w przypadku wprowadzenia ograniczeń podmiotom zaliczanym do grup przyłączeniowych I III, wprowadzania zakłóceń przez urządzenia wnioskodawcy zaliczanego do grup przyłączeniowych I IV. Ważnym jest, aby we wniosku sprecyzować potrzeby w zakresie pewności zasilania i innych parametrów dostarczanej energii wyższych niż standardowe, co będzie uwzględnione w warunkach lub będzie przedmiotem negocjacji. UWAGA! W przypadku zamówienia zasilania rezerwowego zaleca się wystąpienia z odrębnym wnioskiem o przyłączenie, podobnie jak w przypadku zasilenia placu budowy. 9
11 Procedura przyłączenia w praktyce Wymagane dokumenty jako załàczniki do wniosku o przyłàczenie dokument potwierdzający tytuł prawny Wnioskodawcy do korzystania z nieruchomości, obiektu lub lokalu, do którego energia elektryczna ma być dostarczana (akt własności, akt najmu, umowa ze spółdzielnią, inne), plan zabudowy lub szkic sytuacyjny określający usytuowanie obiektu, w którym używane będą przyłączane urządzenia, instalacje lub sieci, względem istniejącej sieci oraz obiektów sąsiednich (zwykle jest to fragment mapy zasadniczej przedstawiającej jednoznaczne usytuowanie obiektu w terenie), wypis z Krajowego Rejestru Sądowego dla podmiotów gospodarczych, zaświadczenie z ewidencji działalności gospodarczej dla osób fizycznych prowadzących działalność gospodarczą, bilans mocy dla budynków wielolokalowych przykładowy formularz bilansu w załączniku, dowód wniesienia zaliczki na poczet opłaty za przyłączenie, jeśli jest wymagana, pełnomocnictwo dla osób upoważnionych przez Wnioskodawcę do działania w jego imieniu. Zwykle Wnioskodawca jest informowany pisemnie o ewentualnym braku któregoś z dokumentów. Po dostarczeniu wniosku wraz z kompletem wymaganych dokumentów przedsiębiorstwo dystrybucyjne obowiązane jest wydać pisemne potwierdzenie z datą przyjęcia tych dokumentów i na tej podstawie określany jest następnie termin wydania warunków przyłączenia. Przykładowy załącznik na stronie 19. UWAGA! W przypadku nie dostarczenia przez wnioskodawcę któregoś z wymaganych załączników wniosek nie jest rozpatrywany Wydanie warunków przyłàczenia Terminy wydania warunków przyłàczenia Na podstawie złożonego kompletnego (wraz wymaganymi dokumentami) wniosku, przedsiębiorstwo dystrybucyjne obowiązane jest opracować warunki przyłączenia z zachowaniem niżej podanych terminów określonych w ustawie: 30 dni od dnia złożenia wniosku dla przyłączeń do sieci o napięciu <= 1kV, 150 dni od dnia złożenia wniosku dla obiektów przyłączanych do sieci o napięciu wyższym niż 1 kv Przedsiębiorstwo energetyczne ma obowiązek pisemnie potwierdzić złożenie przez wnioskodawcę wniosku, podając datę złożenia wniosku. Terminy liczone są od daty złożenia kompletnego wniosku o przyłączenie, co przedsiębiorstwo dystrybucyjne zobowiązane jest potwierdzić inwestorowi pisemnie. UWAGA! Warunki przyłączenia ważne są 2 lata od dnia ich doręczenia i stanowią zobowiązanie przedsiębiorstwa energetycznego do zawarcia umowy o przyłączenie ZawartoÊç warunków przyłàczenia Warunki przyłączenia określają: miejsce przyłączenia, miejsce dostarczania energii elektrycznej, moc przyłączeniową, rodzaj przyłącza, 10

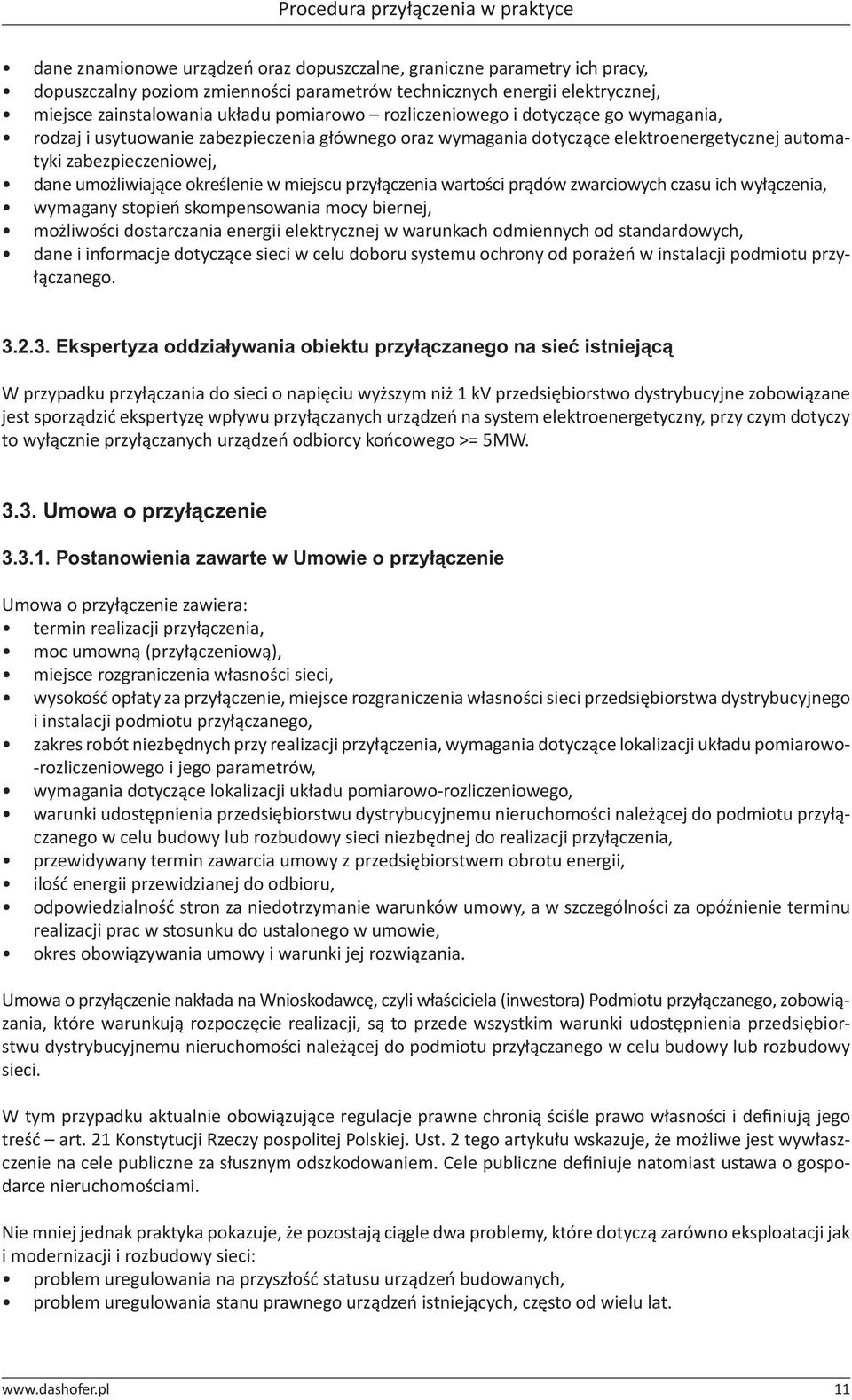

12 Procedura przyłączenia w praktyce dane znamionowe urządzeń oraz dopuszczalne, graniczne parametry ich pracy, dopuszczalny poziom zmienności parametrów technicznych energii elektrycznej, miejsce zainstalowania układu pomiarowo rozliczeniowego i dotyczące go wymagania, rodzaj i usytuowanie zabezpieczenia głównego oraz wymagania dotyczące elektroenergetycznej automatyki zabezpieczeniowej, dane umożliwiające określenie w miejscu przyłączenia wartości prądów zwarciowych czasu ich wyłączenia, wymagany stopień skompensowania mocy biernej, możliwości dostarczania energii elektrycznej w warunkach odmiennych od standardowych, dane i informacje dotyczące sieci w celu doboru systemu ochrony od porażeń w instalacji podmiotu przyłączanego Ekspertyza oddziaływania obiektu przyłàczanego na sieç istniejàcà W przypadku przyłączania do sieci o napięciu wyższym niż 1 kv przedsiębiorstwo dystrybucyjne zobowiązane jest sporządzić ekspertyzę wpływu przyłączanych urządzeń na system elektroenergetyczny, przy czym dotyczy to wyłącznie przyłączanych urządzeń odbiorcy końcowego >= 5MW Umowa o przyłàczenie Postanowienia zawarte w Umowie o przyłàczenie Umowa o przyłączenie zawiera: termin realizacji przyłączenia, moc umowną (przyłączeniową), miejsce rozgraniczenia własności sieci, wysokość opłaty za przyłączenie, miejsce rozgraniczenia własności sieci przedsiębiorstwa dystrybucyjnego i instalacji podmiotu przyłączanego, zakres robót niezbędnych przy realizacji przyłączenia, wymagania dotyczące lokalizacji układu pomiarowo- -rozliczeniowego i jego parametrów, wymagania dotyczące lokalizacji układu pomiarowo-rozliczeniowego, warunki udostępnienia przedsiębiorstwu dystrybucyjnemu nieruchomości należącej do podmiotu przyłączanego w celu budowy lub rozbudowy sieci niezbędnej do realizacji przyłączenia, przewidywany termin zawarcia umowy z przedsiębiorstwem obrotu energii, ilość energii przewidzianej do odbioru, odpowiedzialność stron za niedotrzymanie warunków umowy, a w szczególności za opóźnienie terminu realizacji prac w stosunku do ustalonego w umowie, okres obowiązywania umowy i warunki jej rozwiązania. Umowa o przyłączenie nakłada na Wnioskodawcę, czyli właściciela (inwestora) Podmiotu przyłączanego, zobowiązania, które warunkują rozpoczęcie realizacji, są to przede wszystkim warunki udostępnienia przedsiębiorstwu dystrybucyjnemu nieruchomości należącej do podmiotu przyłączanego w celu budowy lub rozbudowy sieci. W tym przypadku aktualnie obowiązujące regulacje prawne chronią ściśle prawo własności i definiują jego treść art. 21 Konstytucji Rzeczy pospolitej Polskiej. Ust. 2 tego artykułu wskazuje, że możliwe jest wywłaszczenie na cele publiczne za słusznym odszkodowaniem. Cele publiczne definiuje natomiast ustawa o gospodarce nieruchomościami. Nie mniej jednak praktyka pokazuje, że pozostają ciągle dwa problemy, które dotyczą zarówno eksploatacji jak i modernizacji i rozbudowy sieci: problem uregulowania na przyszłość statusu urządzeń budowanych, problem uregulowania stanu prawnego urządzeń istniejących, często od wielu lat. 11

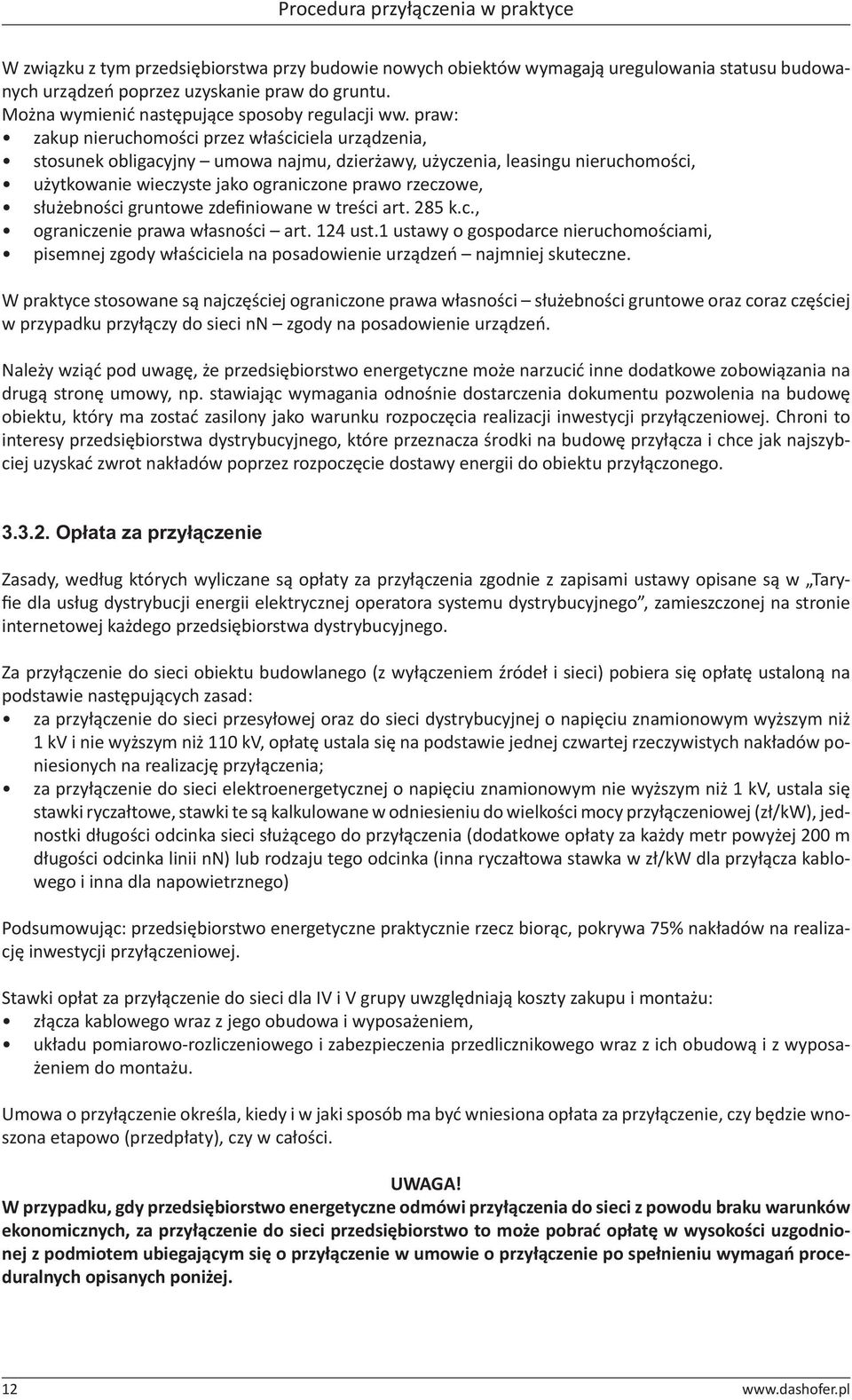

13 Procedura przyłączenia w praktyce W związku z tym przedsiębiorstwa przy budowie nowych obiektów wymagają uregulowania statusu budowanych urządzeń poprzez uzyskanie praw do gruntu. Można wymienić następujące sposoby regulacji ww. praw: zakup nieruchomości przez właściciela urządzenia, stosunek obligacyjny umowa najmu, dzierżawy, użyczenia, leasingu nieruchomości, użytkowanie wieczyste jako ograniczone prawo rzeczowe, służebności gruntowe zdefiniowane w treści art. 285 k.c., ograniczenie prawa własności art. 124 ust.1 ustawy o gospodarce nieruchomościami, pisemnej zgody właściciela na posadowienie urządzeń najmniej skuteczne. W praktyce stosowane są najczęściej ograniczone prawa własności służebności gruntowe oraz coraz częściej w przypadku przyłączy do sieci nn zgody na posadowienie urządzeń. Należy wziąć pod uwagę, że przedsiębiorstwo energetyczne może narzucić inne dodatkowe zobowiązania na drugą stronę umowy, np. stawiając wymagania odnośnie dostarczenia dokumentu pozwolenia na budowę obiektu, który ma zostać zasilony jako warunku rozpoczęcia realizacji inwestycji przyłączeniowej. Chroni to interesy przedsiębiorstwa dystrybucyjnego, które przeznacza środki na budowę przyłącza i chce jak najszybciej uzyskać zwrot nakładów poprzez rozpoczęcie dostawy energii do obiektu przyłączonego Opłata za przyłàczenie Zasady, według których wyliczane są opłaty za przyłączenia zgodnie z zapisami ustawy opisane są w Taryfie dla usług dystrybucji energii elektrycznej operatora systemu dystrybucyjnego, zamieszczonej na stronie internetowej każdego przedsiębiorstwa dystrybucyjnego. Za przyłączenie do sieci obiektu budowlanego (z wyłączeniem źródeł i sieci) pobiera się opłatę ustaloną na podstawie następujących zasad: za przyłączenie do sieci przesyłowej oraz do sieci dystrybucyjnej o napięciu znamionowym wyższym niż 1 kv i nie wyższym niż 110 kv, opłatę ustala się na podstawie jednej czwartej rzeczywistych nakładów poniesionych na realizację przyłączenia; za przyłączenie do sieci elektroenergetycznej o napięciu znamionowym nie wyższym niż 1 kv, ustala się stawki ryczałtowe, stawki te są kalkulowane w odniesieniu do wielkości mocy przyłączeniowej (zł/kw), jednostki długości odcinka sieci służącego do przyłączenia (dodatkowe opłaty za każdy metr powyżej 200 m długości odcinka linii nn) lub rodzaju tego odcinka (inna ryczałtowa stawka w zł/kw dla przyłącza kablowego i inna dla napowietrznego) Podsumowując: przedsiębiorstwo energetyczne praktycznie rzecz biorąc, pokrywa 75% nakładów na realizację inwestycji przyłączeniowej. Stawki opłat za przyłączenie do sieci dla IV i V grupy uwzględniają koszty zakupu i montażu: złącza kablowego wraz z jego obudowa i wyposażeniem, układu pomiarowo-rozliczeniowego i zabezpieczenia przedlicznikowego wraz z ich obudową i z wyposażeniem do montażu. Umowa o przyłączenie określa, kiedy i w jaki sposób ma być wniesiona opłata za przyłączenie, czy będzie wnoszona etapowo (przedpłaty), czy w całości. UWAGA! W przypadku, gdy przedsiębiorstwo energetyczne odmówi przyłączenia do sieci z powodu braku warunków ekonomicznych, za przyłączenie do sieci przedsiębiorstwo to może pobrać opłatę w wysokości uzgodnionej z podmiotem ubiegającym się o przyłączenie w umowie o przyłączenie po spełnieniu wymagań proceduralnych opisanych poniżej. 12
14 Realizacja inwestycji przyłączeniowej Odmowa przyłàczenia Przedsiębiorstwo dystrybucyjne może odmówić realizacji przyłączenia z powodów ekonomicznych, ale zobowiązane jest zgłosić każdy taki przypadek do Urzędu Regulacji Energetyki (URE). Sprawy sporne dotyczące odmowy zawarcia umowy o przyłączenie rozstrzyga prezes Urzędu Regulacji Energetyki na wniosek strony. Może on wydać postanowienie na wniosek jednej ze stron, w którym określa warunki podjęcia lub kontynuacji dostaw do czasu rozstrzygnięcia sporu. Jedynym powodem do odmowy przyłączenia bez informowanie URE jest brak tytułu prawnego do obiektu Zawarcie umowy o przyłàczenie Projekt umowy o przyłączenie jest wydawany Wnioskodawcy wraz z warunkami przyłączenia, które stanowią jej integralną część oraz z pismem przewodnim informującym o dalszych krokach procedury. Jeśli Wnioskodawca zaakceptuje jej treść, podpisuje umowę i odsyła do przedsiębiorstwa dystrybucyjnego w celu podpisania przez druga stronę umowy. Po uzyskaniu podpisów obydwu stron umowa zostaje zawarta i jeden egzemplarz wraz z warunkami przyłączenia zostaje odesłany do Wnioskodawcy. Każde przedsiębiorstwo ma swoje własne wzory umów. 4. Realizacja inwestycji przyłàczeniowej 4.1. Obowiàzki przedsi biorstwa dystrybucyjnego Przedsiębiorstwo dystrybucyjne w myśl ustawy zobowiązane jest do realizacji całego procesu przyłączenia, a więc począwszy od wydania warunków przyłączenia, poprzez opracowanie dokumentacji projektowej i wykonanie przyłącza (we własnym zakresie lub przez wyłonionego w postępowaniu wykonawcę) i zainstalowanie układu pomiarowego. Dopuszczone są jednak sytuacje, kiedy inwestor obiektu przyłączanego odsprzedaje dokumentację projektową, negocjując uprzednio cenę, za jaką przedsiębiorstwo jest skłonne ją odkupić, a jest to zwykle 10% wysokości opłaty za przyłączenie. Dotyczy to zwłaszcza dużych inwestycji. Przy przyłączeniach budownictwa indywidualnego dla małych mocy przyłączeniowych jest to nieopłacalne dla inwestora obiektu zasilanego. Podobnie z realizacją budowy przyłącza są sytuacje (coraz rzadsze) kiedy odkupowana jest od Inwestora obiektu zrealizowana inwestycja przyłączeniowa. Warunkiem jest dostarczenie pełnej dokumentacji projektowej wraz z pozwoleniem na budowę oraz wynegocjowanie ceny odkupienia. Dotyczy to prawie wyłącznie dużych inwestycji. Obydwie sytuacje muszą zostać odzwierciedlone w stosownych zapisach umowy, a o trybie postępowania w obydwu przypadkach odkupienia decydują odpowiednie procedury, indywidualne dla poszczególnych przedsiębiorstw Obowiàzki Podmiotu przyłàczanego Do realizacji inwestycji przyłączeniowej przedsiębiorstwo przystępuje po spełnieniu przez Wnioskodawcę będącego stroną umowy, zobowiązań zapisanych w umowie, na ogół są to: wniesienie całej lub części opłaty za przyłączenie, zgodnie z zapisami umowy, załatwienie formalności prawnych związanych z udostępnieniem przedsiębiorstwu dystrybucyjnemu nieruchomości należącej do podmiotu przyłączanego w celu budowy lub rozbudowy sieci. 13

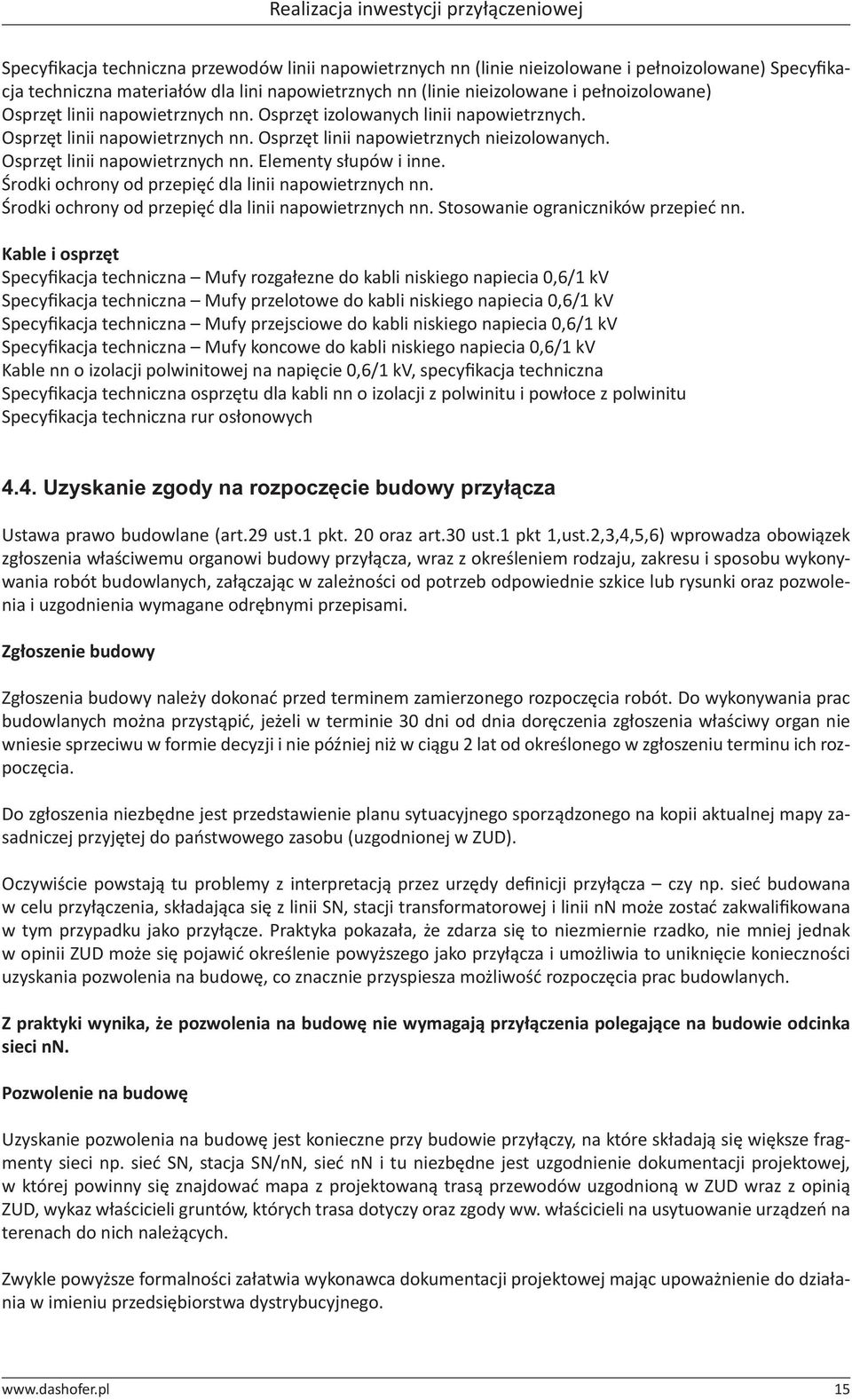

15 Realizacja inwestycji przyłączeniowej Budowa i oddawanie do użytku przyłączy elektroenergetycznych podlega przepisom Prawa budowlanego zawartym w rozdziale 5 ustawy, podobnie jak każda inwestycja budowlana. Ustawa określa sposób poprzedzający rozpoczęcie robót budowlanych, w tym przyłączy elektroenergetycznych do budynków Opracowanie dokumentacji projektowej Przedsiębiorstwo dystrybucyjne wybiera w postępowaniu przetargowym wykonawcę dokumentacji projektowej. Dokumentacja projektowa powinna zawierać: mapę z projektowaną trasą przewodów uzgodnioną w Zespole Uzgadniania Dokumentacji Projektowej ZUD wraz z jego opinią, wykaz właścicieli gruntów, których ww. trasa dotyczy oraz zgody ww. właścicieli, rysunki projektowe, obliczenia, dane techniczne, oraz inne wymagane ustawą dokumenty Specyfikacje techniczne Sporządzenie dokumentacji projektowej ułatwiają specyfikacje techniczne dotyczące poszczególnych urządzeń elektroenergetycznych. Specyfikacje są przygotowane przez przedsiębiorstwa dystrybucyjne w ramach standaryzacji stosowanych na swoim terenie rozwiązań i zamieszczane na ich stronach internetowych. Oczywiście nie wszystkie przedsiębiorstwa mają szczegółowo opracowane standardowe wymagania. Zawartość przykładowej specyfikacji przedstawiona została w załączniku na stronie 20. Poniżej przykładowy wykaz specyfikacji technicznych dla poziomu nn, które można pobrać ze strony internetowej przedsiębiorstwa dystrybucyjnego RWE STOEN w formacie w PDF, w zakładce Dokumenty. Złącza i układy pomiarowe Specyfikacja techniczna złączy kablowych nn Specyfikacja techniczna zintegrowanego złącza kablowego z szafką pomiarową nn Specyfikacja techniczna szafki pomiarowej, wielolicznikowej, niskiego napięcia wolnostojącej Specyfikacja techniczna szafki pomiarowej jednolicznikowej nn wolnostojącej Specyfikacja techniczna szafki pomiarowej dla układu półpośredniego nn wolnostojącej Specyfikacja techniczna zintegrowanego złącza kablowego z szafką pomiarową nn dla czterech liczników Specyfikacja techniczna zestawów bezpiecznikowo-pomiarowych dla przyłączy napowietrznych nn Specyfikacja techniczna bezpieczników mocy nn Specyfikacja techniczna przekładników prądowych nn Specyfikacja techniczna listwy kontrolno-pomiarowej dla półpośredniego układu pomiarowego energii elektrycznej stosowanej w RWE Stoen Operator Specyfikacja techniczna dla plomb monterskich Specyfikacja techniczna ramek na numer dla złącz kablowych i pomiarowych Specyfikacja techniczna korka izolacyjnego zaślepiającego gniazdo bezpiecznikowe Standardy techniczne dla urządzeń do zdalnego odczytu na terenie sieci dystrybucyjnej RWE Stoen Operator Sp. z o.o. Linie napowietrzne i osprzęt Linie napowietrzne nn o przewodach w izolacji z polietylenu usieciowanego. Napięcie znamionowe 0,6/1 kv. 14
16 Realizacja inwestycji przyłączeniowej Specyfikacja techniczna przewodów linii napowietrznych nn (linie nieizolowane i pełnoizolowane) Specyfikacja techniczna materiałów dla lini napowietrznych nn (linie nieizolowane i pełnoizolowane) Osprzęt linii napowietrznych nn. Osprzęt izolowanych linii napowietrznych. Osprzęt linii napowietrznych nn. Osprzęt linii napowietrznych nieizolowanych. Osprzęt linii napowietrznych nn. Elementy słupów i inne. Środki ochrony od przepięć dla linii napowietrznych nn. Środki ochrony od przepięć dla linii napowietrznych nn. Stosowanie ograniczników przepieć nn. Kable i osprzęt Specyfikacja techniczna Mufy rozgałezne do kabli niskiego napiecia 0,6/1 kv Specyfikacja techniczna Mufy przelotowe do kabli niskiego napiecia 0,6/1 kv Specyfikacja techniczna Mufy przejsciowe do kabli niskiego napiecia 0,6/1 kv Specyfikacja techniczna Mufy koncowe do kabli niskiego napiecia 0,6/1 kv Kable nn o izolacji polwinitowej na napięcie 0,6/1 kv, specyfikacja techniczna Specyfikacja techniczna osprzętu dla kabli nn o izolacji z polwinitu i powłoce z polwinitu Specyfikacja techniczna rur osłonowych 4.4. Uzyskanie zgody na rozpocz cie budowy przyłàcza Ustawa prawo budowlane (art.29 ust.1 pkt. 20 oraz art.30 ust.1 pkt 1,ust.2,3,4,5,6) wprowadza obowiązek zgłoszenia właściwemu organowi budowy przyłącza, wraz z określeniem rodzaju, zakresu i sposobu wykonywania robót budowlanych, załączając w zależności od potrzeb odpowiednie szkice lub rysunki oraz pozwolenia i uzgodnienia wymagane odrębnymi przepisami. Zgłoszenie budowy Zgłoszenia budowy należy dokonać przed terminem zamierzonego rozpoczęcia robót. Do wykonywania prac budowlanych można przystąpić, jeżeli w terminie 30 dni od dnia doręczenia zgłoszenia właściwy organ nie wniesie sprzeciwu w formie decyzji i nie później niż w ciągu 2 lat od określonego w zgłoszeniu terminu ich rozpoczęcia. Do zgłoszenia niezbędne jest przedstawienie planu sytuacyjnego sporządzonego na kopii aktualnej mapy zasadniczej przyjętej do państwowego zasobu (uzgodnionej w ZUD). Oczywiście powstają tu problemy z interpretacją przez urzędy definicji przyłącza czy np. sieć budowana w celu przyłączenia, składająca się z linii SN, stacji transformatorowej i linii nn może zostać zakwalifikowana w tym przypadku jako przyłącze. Praktyka pokazała, że zdarza się to niezmiernie rzadko, nie mniej jednak w opinii ZUD może się pojawić określenie powyższego jako przyłącza i umożliwia to uniknięcie konieczności uzyskania pozwolenia na budowę, co znacznie przyspiesza możliwość rozpoczęcia prac budowlanych. Z praktyki wynika, że pozwolenia na budowę nie wymagają przyłączenia polegające na budowie odcinka sieci nn. Pozwolenie na budowę Uzyskanie pozwolenia na budowę jest konieczne przy budowie przyłączy, na które składają się większe fragmenty sieci np. sieć SN, stacja SN/nN, sieć nn i tu niezbędne jest uzgodnienie dokumentacji projektowej, w której powinny się znajdować mapa z projektowaną trasą przewodów uzgodnioną w ZUD wraz z opinią ZUD, wykaz właścicieli gruntów, których trasa dotyczy oraz zgody ww. właścicieli na usytuowanie urządzeń na terenach do nich należących. Zwykle powyższe formalności załatwia wykonawca dokumentacji projektowej mając upoważnienie do działania w imieniu przedsiębiorstwa dystrybucyjnego. 15
17 Realizacja inwestycji przyłączeniowej 4.5. Budowa przyłàcza Wykonawca budowy jest wybierany w ramach postępowania przetargowego. Realizacja budowy przyłącza musi spełniać wymagania ustawy prawo budowlane, tak jak budowa innych obiektów budowlanych. Budowę z ramienia przedsiębiorstwa dystrybucyjnego nadzoruje wyznaczony Inspektor nadzoru. W umowie o przyłączenie podane jest nazwisko i kontakt telefoniczny do tzw. opiekuna sprawy, może to być właśnie ww. inspektor nadzoru. Osoba ta ma obowiązek udzielać informacji właścicielom obiektów przyłączanych o stanie realizacji inwestycji. Przedsiębiorstwa bardziej zaawansowane technologicznie dają możliwość uzyskiwania informacji o stanie realizacji inwestycji drogą internetową poprzez logowanie się Wnioskodawcy na stronie internetowej przedsiębiorstwa Odbiór prac Zakończenie prac potwierdzone jest odbiorem, do którego niezbędne jest przygotowanie dokumentacji powykonawczej, zawierającej m.in. inwentaryzację geodezyjną wykonanych urządzeń z potwierdzeniem zgodności z projektem, co jest wymagane postanowieniami rozporządzeń do ustawy Prawo geodezyjne. Zgłoszenie gotowości do odbioru przez Wykonawcę Wykonawca zgłasza gotowość do odbioru inspektorowi nadzoru wraz z dostarczeniem kompletu dokumentacji powykonawczej. Po sprawdzeniu złożonej przez Wykonawcę dokumentacji powykonawczej przedstawiciel przedsiębiorstwa ustala termin odbioru i zawiadamia Wykonawcę i Podmiot przyłączany. Zgłoszenie gotowości do przyłączenia przez podmiot przyłączany Inwestor Podmiotu przyłączanego również obowiązany jest zgłosić gotowość przyłączenia instalacji wewnętrznej w obiekcie (dostarczyć dokument z oświadczeniem swojego wykonawcy instalacji o wykonaniu jej zgodnie z obowiązującymi przepisami załącznik Charakterystyka techniczna obiektu) i podpisania umowy kompleksowej lub umowy o świadczenie usługi dystrybucyjnej, o których jest mowa w rozdziale 1.3., co stanowić powinno zapis w umowie o przyłączenie. W przypadku, gdy Podmiot przyłączany nie zgłosi powyższego, pracownicy przedsiębiorstwa dokonują odbioru, ale nie montują urządzenia pomiarowego. Odbiór techniczny urządzeń Pracownicy przedsiębiorstwa dokonują odbioru w obecności wszystkich zainteresowanych stron. Sporządzając protokół odbioru. Montaż układu pomiarowo-rozliczeniowego Jeśli ww. zobowiązanie Podmiotu przyłączanego zostało spełnione, po dokonaniu odbioru pracownicy przedsiębiorstwa dystrybucyjnego montują układ pomiarowo-rozliczeniowy, co w praktyce kończy proces przyłączenia do sieci i Podmiot przyłączany staje się od tego momentu Odbiorcą końcowym energii. Zakończenie budowy W myśl art. 55 ustawy Prawo budowlane, budowa przyłącza wymaga zawiadomienia o zakończeniu budowy właściwego organu jest to obowiązkiem każdego inwestora, czyli w tym przypadku przedsiębiorstwa dystrybucyjnego 16
18 Akty prawne Zgłoszenie gotowoêci do odbioru przez Wykonawc Wykonawca zgłasza gotowość do odbioru inspektorowi nadzoru wraz z dostarczeniem kompletu dokumentacji powykonawczej. Po sprawdzeniu złożonej przez Wykonawcę dokumentacji powykonawczej przedstawiciel przedsiębiorstwa ustala termin odbioru i zawiadamia Wykonawcę i Podmiot przyłączany Zgłoszenie gotowoêci do przyłàczenia przez podmiot przyłàczany Inwestor Podmiotu przyłączanego również obowiązany jest zgłosić gotowość przyłączenia instalacji wewnętrznej w obiekcie (dostarczyć dokument z oświadczeniem swojego wykonawcy instalacji o wykonaniu jej zgodnie z obowiązującymi przepisami załącznik Charakterystyka techniczna obiektu) i podpisania umowy kompleksowej lub umowy o świadczenie usługi dystrybucyjnej, o których jest mowa w rozdziale 1.3., co stanowić powinno zapis w umowie o przyłączenie. W przypadku, gdy Podmiot przyłączany nie zgłosi powyższego, pracownicy przedsiębiorstwa dokonują odbioru, ale nie montują urządzenia pomiarowego Odbiór techniczny urzàdzeƒ Pracownicy przedsiębiorstwa dokonują odbioru w obecności wszystkich zainteresowanych stron. Sporządzając protokół odbioru Monta układu pomiarowo-rozliczeniowego Jeśli ww. zobowiązanie Podmiotu przyłączanego zostało spełnione, po dokonaniu odbioru pracownicy przedsiębiorstwa dystrybucyjnego montują układ pomiarowo-rozliczeniowy, co w praktyce kończy proces przyłączenia do sieci i Podmiot przyłączany staje się od tego momentu Odbiorcą końcowym energii Zakoƒczenie budowy W myśl art. 55 ustawy Prawo budowlane, budowa przyłącza wymaga zawiadomienia o zakończeniu budowy właściwego organu jest to obowiązkiem każdego inwestora, czyli w tym przypadku przedsiębiorstwa dystrybucyjnego. Przykładowe dokumentacje na stronie Akty prawne Ustawa z dna 10 kwietnia 1997 r. Prawo energetyczne z późniejszymi zmianami (stan na r.) Rozporządzenie Ministra Gospodarki w sprawie szczegółowych warunków funkcjonowania systemu elektroenergetycznego (stan na 21 sierpnia 2008 r.). Rozporządzenie Ministra Gospodarki w sprawie szczegółowych zasad kształtowania i kalkulacji taryf oraz rozliczeń w obrocie energią elektryczną (stan na 21 sierpnia 2011 r.). Ustawa z dnia 7 lipca 1994 r. Prawo budowlane wraz z późniejszymi zmianami. 17

19 Załączniki 18
20 Załączniki 19
21 Załączniki SPECYFIKACJA TECHNICZNA PRZEWODÓW LINII NAPOWIETRZNYCH NISKIEGO NAPIECIA (LINIE NIEIZOLOWANE, PEŁNOIZOLOWANE) 1. Warunki ogólne 1.1. Zamawiane i dostarczane urządzenia elektroenergetyczne musza spełniać wymagania Rozporządzenia Ministra Spraw Wewnętrznych i Administracji z dnia 5 sierpnia 1998 r. w sprawie aprobat i kryteriów technicznych oraz jednostkowego stosowania wyrobów budowlanych (dz. U. Nr 107, poz. 679) wydanego na podstawie ustawy prawo budowlane z dnia 7 lipca 1994 r. (DZ.U. Nr 89, poz. 414) 1.2. W przypadku jakichkolwiek zmian wprowadzonych do wyrobu, mogących mieć wpływ na montaż, dobór elementów stosowanych przy instalowaniu lub zmieniających właściwości techniczno-użytkowe, należy bezwzględnie powiadomić o ich wprowadzeniu. Zmiany wymagają uzgodnienia z odbiorcą Zamawiane i dostarczane urządzenia musza spełniać warunki określone w niniejszej specyfikacji i dokumentach normatywnych w niej wymienionych. 2. Normy i dokumenty związane [1] PN-E [2] N SEP-E-003 [3] PN-79/H [4] Normy PN-ISO seria 9000 [5] PN-HD-626S1 W procesie produkcji i kontroli należy wykorzystywać aktualne wersje norm. W przypadku gdy wymagania zawarte w niniejszej specyfikacji są bardziej rygorystyczne od wymagań zawartych w normach, należy stosować wymagania zawarte w niniejszej specyfikacji. Terminy używane w niniejszej specyfikacji są zgodne z definicjami Międzynarodowego Słownika Elektrotechnicznego IEC 50, oraz wyżej wymienionych norm. W przypadku użycia określeń, które nie są zdefiniowane w publikacjach IEC, PN podane jest stosowne objaśnienie. 3. Parametry znamionowe i dane gwarancyjne 3.1. Parametry sieci, w której wyrób będzie stosowany Napięcie znamionowe sieci Un = 0,4 (0,42) Kv Najwyższe napięcie robocze sieci Umax = 0,45 kv Częstotliwość znamionowa f = 50 Hz Punkt neutralny sieci uziemiony Maksymalny prąd zwarcia trójfazowego Izw3 = 25 ka Maksymalny prąd zwarcia doziemnego I zw1 = 15 ka 3.2. Wymagane parametry elektryczne wyrobu Przewody nieizolowane (gołe aluminiowe) Maksymalny prąd obciążenia w warunkach idealnych nie mniejszy niż: Kwiecień/październik listopad/marzec Dla przekroju 25 mm² AL 140 A 160 A Dla przekroju 70 mm² AL. 275 A 315 A Przewody pełnoizolowane Napięcie znamionowe przewodu 0,6/1 kv Maksymalny prąd obciążenia W warunkach idealnych nie mniejszy niż; Dla przekroju 25 mm² AL. 112 A Dla przekroju 35 mm² AL. 138 A Dla przekroju 70 mm² AL. 213 A Dla przekroju 95 mm² AL. 258 A 4. Wymagania konstrukcyjne wyrobu 4.1. Przewody nieizolowane (gołe aluminiowe) Przewody wykonane z drutów aluminiowych zgodnie z [3], [1].Sąsiednie warstwy przewodu skręcane są w przeciwnych kierunkach w taki sposób, ze warstwa zewnętrzna jest skręcana w prawa stronę Przewody pełnoizolowane 4.3. W sieci napowietrznej przedsiębiorstwa przewiduje się stosowanie przewodów izolowanych zgodnie z [2], [5]. 20
Procedura przyłączania do sieci elektroenergetycznej
Mirosława Kujszczyk-Bożentowicz Procedura przyłączania do sieci elektroenergetycznej Przewodnik dla inwestora Budownictwo Copyright 2012 ISBN 978-83-7537-158-1 Wydawnictwo Verlag Dashofer Sp. z o.o. Al.
Chcę przyłączyć się do sieci elektroenergetycznej. Jak to prawidłowo zrobić?
Chcę przyłączyć się do sieci elektroenergetycznej. Jak to prawidłowo zrobić? Co robić? I. Zapoznać się z wzorem wniosku o określenie warunków przyłączenia do sieci. II. Zapoznać się z zawartym w taryfie
Procedura przyłączania odnawialnych źródeł energii (OZE) do sieci elektroenergetycznej. Oddział Dystrybucji SZCZECIN Czerwiec 2013 r.
Procedura przyłączania odnawialnych źródeł energii (OZE) do sieci elektroenergetycznej Wstęp Charakterystyka elektroenergetycznej sieci dystrybucyjnej - podział na napięcia: Napięcie niskie (nn ) obejmuje
Specyfikacja techniczna przewodów linii napowietrznych niskiego napięcia (linie nieizolowane, pełnoizolowane)
SOM/ST/2004/03 Specyfikacja techniczna przewodów linii napowietrznych niskiego napięcia (linie nieizolowane, pełnoizolowane) 1. Warunki ogólne 1.1. Zamawiane i dostarczane urządzenia elektroenergetyczne
Przyłączanie podmiotów do sieci elektroenergetycznej
Przyłączanie podmiotów do sieci elektroenergetycznej Zachodni Oddział Terenowy Urzędu Regulacji Energetyki z siedzibą w Poznaniu Prezentacja przygotowana na podstawie materiałów zgromadzonych w Urzędzie
Wybuduj odnawialne źródło energii na biomasę. Problemy z przyłączaniem odnawialnych źródeł energii do sieci energetycznej.
Problemy z przyłączaniem odnawialnych źródeł energii do sieci energetycznej Jerzy Dzikowski Podstawy prawne Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, wraz z późniejszymi zmianami oraz wydanymi
CENNIK ENERGII ELEKTRYCZNEJ Nr 2/2018
CENNIK ENERGII ELEKTRYCZNEJ Nr 2/2018 PAL Sp. z o.o. obowiązujący od dnia 1 października 2018 roku zatwierdzony przez Zarząd PAL Sp. z o.o. uchwałą nr 4/2018 z dnia 24 września 2018 r. Tekst jednolity
CENNIK ENERGII ELEKTRYCZNEJ Nr 1/2019
CENNIK ENERGII ELEKTRYCZNEJ Nr 1/2019 PAL1 Sp. z o.o. obowiązujący od dnia 1 lipca 2019 roku zatwierdzony przez Zarząd PAL1 Sp. z o.o. uchwałą nr 5/2019 z dnia 28 czerwca 2019 r. PAL1 SP. Z O.O. Strona
TARYFA DLA ENERGII ELEKTRYCZNEJ
TARYFA DLA ENERGII ELEKTRYCZNEJ Power 21 Sp. z o.o. obowiązująca odbiorców na obszarze miasta Raciborza od dnia 1 kwietnia 2015 roku zatwierdzona przez Zarząd Power 21 Sp. z o.o. uchwałą z dnia 25 marca
DRO-III-510-67-7-501 wmp/07 Pan Dr Janusz Kochanowski Rzecznik Praw Obywatelskich Al. Solidarności 77 00-090 Warszawa
MINISTER GOSPODARKI Warszawa, 27.03.2007 r. DRO-III-510-67-7-501 wmp/07 Pan Dr Janusz Kochanowski Rzecznik Praw Obywatelskich Al. Solidarności 77 00-090 Warszawa Szanowny Panie Doktorze W związku z Pana
Procedury przyłączania odnawialnych źródeł energii do sieci elektroenergetycznej
Procedury przyłączania odnawialnych źródeł energii do sieci elektroenergetycznej Prezentację przygotował: mgr inż. Jerzy Łysek Kierownik Wydziału Przyłączania i Rozwoju Elektroenergetyczna sieć dystrybucyjna
PRZYŁĄCZANIE ODBIORCÓW W ŚWIETLE OSTATNICH ZMIAN W USTAWODAWSTWIE
mgr inż. Miłosława Kujszczyk-Bożentowicz Oddział Warszawski SEP Projektowanie instalacji i urządzeń elektrycznych PRZYŁĄCZANIE ODBIORCÓW W ŚWIETLE OSTATNICH ZMIAN W USTAWODAWSTWIE 1. Przyłączanie i dostarczanie
TARYFA DLA ENERGII ELEKTRYCZNEJ W ZAKRESIE OBROTU
Energomedia Spółka z ograniczoną odpowiedzialnością ul. Fabryczna 22, 32-540 Trzebinia TARYFA DLA ENERGII ELEKTRYCZNEJ W ZAKRESIE OBROTU Zatwierdzona uchwałą nr 1/2018 Zarządu Spółki Energomedia z dnia
Procedura przyłączania wytwórców
Procedura przyłączania wytwórców I. Uwagi Ogólne Procedurę przyłączenia wytwórców do sieci dystrybucyjnej przedsiębiorstwa energetycznego reguluje art. 7 ustawy Prawo energetyczne (Dz. U. z 2012 r. Nr
Przyłączenie do sieci gazowej. Krok 1/8
Przyłączenie do sieci gazowej Jeśli zdecydowaliście się Państwo na korzystanie z gazu ziemnego dokonaliście dobrego wyboru! Teraz pozostało jedynie 8 kroków, aby zostać odbiorcą tego nowoczesnego, bezpiecznego,
UMOWA nr./tl/2015 o przyłączenie do sieci elektroenergetycznej
UMOWA nr./tl/2015 o przyłączenie do sieci elektroenergetycznej zawarta w dniu.2015r. między PCC ENERGETYKA BLACHOWNIA Spółka z o.o. działającym na podstawie udzielonych koncesji na dystrybucję oraz obrót
Taryfa dla obrotu energii elektrycznej
Taryfa dla obrotu energii elektrycznej Zatwierdzona uchwałą nr 1/2015 Zarządu Miejskiej Energetyki Cieplnej spółka z o.o. w Ostrowcu Świętokrzyskim z dnia 02.02.2015 Taryfa dla obrotu energii elektrycznej
CENNIK ENERGII ELEKTRYCZNEJ
1 80-873 Gdańsk ul. Na Ostrowiu 15/20 CENNIK ENERGII ELEKTRYCZNEJ Cennik energii elektrycznej został zatwierdzony Uchwałą nr 6/2015 Zarządu PSSE Media Operator Sp. z o.o. z dnia 30 października 2015 r.
Inwestor: - Urząd Gminy Mokobody
EL-PRO Kluj Grzegorz Opole Nowe ul.warszawska 26 PROJEKT BUDOWLANY Nazwa opracowania: Projekt budowlany na wykonanie oświetlenia placu Chreptowicza w Mokobodach Specyfikacja techniczna wykonania i odbioru
Umowy w prawie energetycznym. Jolanta Skrago
Umowy w prawie energetycznym Jolanta Skrago Katowice, 2013 wydania decyzji administracyjnej przez Prezesa URE Umowa może zostać zawarta zasadniczo w trzech trybach ofertowym negocjacji aukcji lub przetargu
Specyfikacja techniczna kabli elektroenergetycznych niskiego napięcia o izolacji z polwinitu i powłoce z polwinitu
SMO/ST/2007/08 Specyfikacja techniczna kabli elektroenergetycznych niskiego napięcia o izolacji z polwinitu i powłoce z polwinitu 1. Warunki ogólne Zamawiane kable muszą podlegać Ustawie z dnia 30 sierpnia
Taryfa dla obrotu energii elektrycznej
MIEJSKA ENERGETYKA CIEPLNA SPÓŁKA Z O. O. W OSTROWCU ŚWIĘTOKRZYSKIM 27-400 Ostrowiec Św., ul. Sienkiewicza 91 KRS: 0000010670 Sąd Rejonowy w Kielcach Kapitał zakładowy 42.979.000,00 zł NIP 661-000-02-08
ul. Rynek Sułkowice numery działek: 4112, 4113, 4111/1, 4115/1
Kraków, dn. 2014-02-10 Nr warunków: WP/005966/2014/O09R03 TD/. Gmina Sułkowice ul. Rynek 1 32-440 SUŁKOWICE WARUNKI PRZYŁĄCZENIA Wnioskodawca: Gmina Sułkowice ul. Rynek 1 32-440 SUŁKOWICE Obiekt: Adres
SM/ST/2006/5 Specyfikacja techniczna materiału dla linii napowietrzych średniego napięcia (linie nieizolowane, niepełnoizolowane i pełnoizolowane)
SM/ST/2006/5 Specyfikacja techniczna materiału dla linii napowietrzych średniego napięcia (linie nieizolowane, niepełnoizolowane i pełnoizolowane) 1. Warunki ogólne 1.1. Zamawiane urządzenia elektroenergetyczne
STANDARDOWY CENNIK SPRZEDAŻY ENERGII ELEKTRYCZNEJ DLA ODBIORCÓW
STANDARDOWY CENNIK SPRZEDAŻY ENERGII ELEKTRYCZNEJ DLA ODBIORCÓW Okres obowiązywania: od 1 stycznia 2019 do odwołania Warszawa, 31 grudnia 2018 1. INFORMACJE OGÓLNE 1.1. Niniejszy Cennik dla energii elektrycznej,
CENNIK ENERGII ELEKTRYCZNEJ
Załącznik nr 1 do uchwały nr 9/2019 Zarządu PSSE Media Operator sp. z o.o. z dnia 24 kwietnia 2019 roku CENNIK ENERGII ELEKTRYCZNEJ Tekst jednolity Cennik energii elektrycznej został zatwierdzony Uchwałą
Procedura przyłączania mikroinstalacji
I. Uwagi Ogólne Procedura przyłączania mikroinstalacji Procedurę przyłączenia mikroinstalacji do sieci dystrybucyjnej reguluje art. 7 ustawy Prawo energetyczne (Dz. U. z 2012r. Nr 1059 z późn. zm.). Zgodnie
Przyłączanie farm fotowoltaicznych do sieci. Warunki i procedura.
Przyłączanie farm fotowoltaicznych do sieci. Warunki i procedura. Karol Kicun 10 maja 2013 r. Źródła prawa Obowiązujące regulacje: Prawo energetyczne (Dz. U. 2012, poz. 1059); Ustawa o planowaniu i zagospodarowaniu
TARYFA DLA ENERGII ELEKTRYCZNEJ dla odbiorców grup taryfowych B21, C11, C21
Kopalnia Węgla Kamiennego Kazimierz-Juliusz Sp. z o.o. w Sosnowcu TARYFA DLA ENERGII ELEKTRYCZNEJ dla odbiorców grup taryfowych B21, C11, C21 Zatwierdzona Uchwałą nr 842/2008 Zarządu Kopalni Węgla Kamiennego
TARYFA SPRZEDAŻY REZERWOWEJ DLA ENERGII ELEKTRYCZNEJ
TARYFA SPRZEDAŻY REZERWOWEJ DLA ENERGII ELEKTRYCZNEJ Terawat Dystrybucja Sp. z o.o. Obowiązuje od 29 stycznia 2019 r. Stosowana do rozliczeń od 1 stycznia 2019 r. zatwierdzona przez Zarząd Terawat Dystrybucja
CENNIK ENERGII ELEKTRYCZNEJ
Załącznik nr 1 do uchwały nr 11/2019 Zarządu PSSE Media Operator sp. z o.o. z dnia 29 sierpnia 2019 roku CENNIK ENERGII ELEKTRYCZNEJ Tekst jednolity Cennik energii elektrycznej został zatwierdzony Uchwałą
Proces inwestycyjny przy instalacji OZE
Proces inwestycyjny przy instalacji OZE (na przykładzie instalacji PV) Piotr Kumpiecki Gdańsk, 16.09.2016r. Elementy procesu inwestycyjnego Na co warto zwrócić szczególną uwagę: Dobór wielkości instalacji
CENNIK energii elektrycznej
DALMOR S.A. z siedzibą w Gdyni ul. Hryniewickiego 10 CENNIK energii elektrycznej Cennik energii elektrycznej zatwierdzony został Uchwałą Zarządu DALMOR S.A. nr 41/2014, z dnia 2 grudnia 2014 roku i obowiązuje
CENNIK ENERGII ELEKTRYCZNEJ
Energetyka WAGON Sp.z 0.0. CENNIK ENERGII ELEKTRYCZNEJ Cennik energii elektrycznej zatwierdzony został Uchwałą nr 15/2014 Zarządu Energetyki WAGON Sp. z 0.0. z dnia 20.11. 2014 r. i obowiązuje od dnia
Zadania Prezesa Urzędu Regulacji Energetyki w odniesieniu do przedsiębiorstw liniowych ze szczególnym uwzględnieniem kompetencji w sprawach spornych
Zadania Prezesa Urzędu Regulacji Energetyki w odniesieniu do przedsiębiorstw liniowych ze szczególnym uwzględnieniem kompetencji w sprawach spornych Radosław Walaszczyk Radca prawny Główny specjalista
Specyfikacja techniczna kabli elektroenergetycznych średniego napięcia o izolacji wykonanej z polietylenu usieciowanego
SMO/ST/2007/09 Specyfikacja techniczna kabli elektroenergetycznych średniego napięcia o izolacji wykonanej z polietylenu usieciowanego 1. Warunki ogólne Zamawiane kable muszą podlegać Ustawie z dnia 30
CENNIK DLA ENERGII ELEKTRYCZNEJ
Mirowski i Spółka KAMIR Spółka jawna z siedzibą w Łodzi CENNIK DLA ENERGII ELEKTRYCZNEJ Obowiązuje od 1 lutego 2014r. ŁÓDŹ 2014 1. INFORMACJE OGÓLNE 1.1. Niniejszy Cennik dla energii elektrycznej, ustalony
ROZPORZĄDZENIE MINISTRA GOSPODARKI. z dnia 21 października 1998 r.
ROZPORZĄDZENIE MINISTRA GOSPODARKI z dnia 21 października 1998 r. w sprawie szczegółowych warunków przyłączenia podmiotów do sieci elektroenergetycznych, pokrywania kosztów przyłączenia, obrotu energią
CENNIK ENERGII ELEKTRYCZNEJ DLA ODBIORCÓW ZLOKALIZOWANYCH W GALERIACH HANDLOWYCH I INNYCH OBIEKTACH NA TERENIE KTÓRYCH DZIAŁALNOŚĆ PROWADZI SPRZEDAWCA
TB Energia Sp. z o.o. CENNIK ENERGII ELEKTRYCZNEJ DLA ODBIORCÓW ZLOKALIZOWANYCH W GALERIACH HANDLOWYCH I INNYCH OBIEKTACH NA TERENIE KTÓRYCH DZIAŁALNOŚĆ PROWADZI SPRZEDAWCA ŁÓDŹ 2018 1. INFORMACJE OGÓLNE
UMOWA KOMPLEKSOWA DOSTARCZANIA PALIWA GAZOWEGO DO ODBIORCY PRZYŁĄCZONEGO DO SIECI DYSTRYBUCYJNEJ NR
UMOWA KOMPLEKSOWA DOSTARCZANIA PALIWA GAZOWEGO DO ODBIORCY PRZYŁĄCZONEGO DO SIECI DYSTRYBUCYJNEJ NR zawarta w w dniu pomiędzy: Unimot S.A. z siedzibą w Zawadzkiem, ul. Świerklańska 2A, 47-120 Zawadzkie,
ROZPORZĄDZENIE MINISTRA GOSPODARKI. z dnia 25 września 2000 r.
ROZPORZĄDZENIE MINISTRA GOSPODARKI z dnia 25 września 2000 r. w sprawie szczegółowych warunków przyłączenia podmiotów do sieci elektroenergetycznych, obrotu energią elektryczną, świadczenia usług przesyłowych,
UMOWA ŚWIADCZENIA USŁUG DYSTRYBUCYJNYCH ENERGII ELEKTRYCZNEJ NR EF/ /D
UMOWA ŚWIADCZENIA USŁUG DYSTRYBUCYJNYCH ENERGII ELEKTRYCZNEJ NR EF/...2015/D Zawarta w dniu..., zwana dalej Umową pomiędzy: ENIT Lublin Sp. z o.o. z siedzibą w Warszawie (00-838) przy ulicy Prostej 70,
TARYFA DLA ENERGII ELEKTRYCZNEJ W ZAKRESIE OBROTU
Energomedia Spółka z ograniczoną odpowiedzialnością ul. Fabryczna 22, 32-540 Trzebinia TARYFA DLA ENERGII ELEKTRYCZNEJ W ZAKRESIE OBROTU Zatwierdzona uchwałą nr 3/2013 Zarządu Spółki Energomedia z dnia
Uwarunkowania działalności odbiorców w drugiej połowie 2010 r. po wejściu w życie styczniowej nowelizacji ustawy Prawo energetyczne
Uwarunkowania działalności odbiorców w drugiej połowie 2010 r. po wejściu w życie styczniowej nowelizacji ustawy Prawo energetyczne Andrzej Wołosz eo@pkpenergetyka.pl 24 października 2010/1 Definicje (1)
Umowa kompleksowa dostarczania paliwa gazowego. Nr...
Umowa kompleksowa dostarczania paliwa gazowego Nr... zawarta dnia... pomiędzy: Sprzedawcą Spółka pod firmą Novatek Polska Spółka z ograniczoną odpowiedzialnością z siedzibą w Krakowie, Al. Pokoju 1, 31-548
Gmina Zawadzkie. Rozbudowa sieci gazowej w miejscowościach Zawadzkie i Żędowice - podstawowe informacje. Zawadzkie, luty 2019 r.
Gmina Zawadzkie Rozbudowa sieci gazowej w miejscowościach Zawadzkie i Żędowice - podstawowe informacje Zawadzkie, luty 2019 r. Przyłącze do sieci gazowej Definicja przyłącza gazowego W myśl rozporządzenia
Procedura przyłączania mikroinstalacji do sieci elektroenergetycznej w PGE Dystrybucja S.A.
Procedura przyłączania mikroinstalacji do sieci elektroenergetycznej w PGE Dystrybucja S.A. www.pgedystrybucja.pl 2 Podstawa prawna Procedura przyłączania mikroinstalacji Procedurę przyłączenia mikroinstalacji
KARTA AKTUALIZACJI nr 2/2019 Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej
KARTA AKTUALIZACJI nr 2/2019 Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej Niniejsza Karta Aktualizacji zmienia postanowienia Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej ( IRiESD ) Tekst
Słownik energetyczny B
Słownik energetyczny B Bezpiecznik - urządzenie zabezpieczające instalację odbiorczą przed skutkami zwarć. Jest łącznikiem zdolnym do jednorazowego działania. D Dokumentacja techniczna - dokumentacja opracowana
REGULAMIN korzystania z usług publicznych świadczonych przez Spółkę Ciepłownia Łańcut Sp. z o. o.
REGULAMIN korzystania z usług publicznych świadczonych przez Spółkę Ciepłownia Łańcut Sp. z o. o. Rozdział I Postanowienia wstępne 1 1. Ciepłownia Łańcut Spółka z ograniczoną odpowiedzialnością jest komunalną
Grupa Azoty Zakłady Chemiczne "POLICE" S.A. z siedzibą w Policach TARYFA DLA ENERGII ELEKTRYCZNEJ. Police 2019 r. ( Tajemnica Przedsiębiorstwa
Grupa Azoty Zakłady Chemiczne "POLICE" S.A. z siedzibą w Policach TARYFA DLA ENERGII ELEKTRYCZNEJ Police 2019 r. ( Spis treści: 1. INFORMACJE OGÓLNE................... 3 2. DEFINICJE... 3 3. OGÓLNE ZASADY
PKP Energetyka Spółka Akcyjna. Cennik dla energii elektrycznej - PKP Energetyka S.A.
PKP Energetyka Spółka Akcyjna z siedzibą w Warszawie Załącznik nr 4 do Uchwały Nr 42 Zarządu PKP Energetyka S.A. z dnia 29 stycznia 2019 r. Cennik dla energii elektrycznej - PKP Energetyka S.A. stosowany
Taryfa dla energii elektrycznej GRANDMASTER Spółka z o.o. z siedzibą w Rudzie Śląskiej
Taryfa dla energii elektrycznej GRANDMASTER Spółka z o.o. z siedzibą w Rudzie Śląskiej obowiązująca od 1 grudnia 2018 roku zatwierdzona przez Zarząd GRANDMASTER Spółka z o.o. uchwałą nr 1/XI/2018 z dnia
ELANA-ENERGETYKA sp. z o.o. z siedzibą w Toruniu
ELANA-ENERGETYKA sp. z o.o. z siedzibą w Toruniu C E N N IK E N E R GII ELEKTRYCZNEJ Cennik energii elektrycznej został zatwierdzony Uchwałą Zarządu z dnia 28 czerwca 2019 roku i obowiązuje od dnia 01
PRZYŁĄCZANIE DO SIECI PRZESYŁOWEJ PRZEWODNIK
PRZYŁĄCZANIE DO SIECI PRZESYŁOWEJ PRZEWODNIK Przewodnik skierowany jest do podmiotów, które są zainteresowane przyłączeniem urządzeń, instalacji lub sieci do sieci przesyłowej. Celem jego jest przedstawienie
Odpowiedzi na zapytania do treści SIWZ i modyfikacja treści SIWZ.
ZARZĄD WOJEWÓDZTWA WIELKOPOLSKIEGO Poznań, dnia 27 października 2014 r. DA-IV-2-1.272.2.2014 Wykonawcy biorący udział w postępowaniu dotyczy: przetargu nieograniczonego pn.: Usługa kompleksowa polegająca
OCENA JAKOŚCI DOSTAWY ENERGII ELEKTRYCZNEJ
OCENA JAKOŚCI DOSTAWY ENERGII ELEKTRYCZNEJ dr inż. KRZYSZTOF CHMIELOWIEC KATEDRA ENERGOELEKTRONIKI I AUTOMATYKI SYSTEMÓW PRZETWARZANIA ENERGII AGH KRAKÓW PODSTAWY PRAWNE WSKAŹNIKI JAKOŚCI ANALIZA ZDARZEŃ
TARYFA. dla sprzedaży energii elektrycznej
Przedsiębiorstwo Energetyki Cieplnej i Gospodarki Wodno Ściekowej ENWOS Sp. z o. o. w Chełmku TARYFA dla sprzedaży energii elektrycznej Chełmek 2009 rok Spis treści. 1. Informacje ogólne...3 2. Definicje......4
TARYFA dla energii elektrycznej
Zakład Usług Technicznych Sp. z o.o. z siedzibą w Zagórzu ul. Bieszczadzka 5 TARYFA dla energii elektrycznej Taryfa została zatwierdzona w dniu 10.01.2012, uchwałą zarządu Zakładu Usług Technicznych Sp.
Procedury przyłączeniowe obowiązujące w PGE Dystrybucja S.A. związane z przyłączaniem rozproszonych źródeł energii elektrycznej
Procedury przyłączeniowe obowiązujące w PGE Dystrybucja S.A. związane z przyłączaniem rozproszonych źródeł energii elektrycznej Lublin 20.06.2013 r. Plan prezentacji 1. Ogólne aspekty prawne przyłączania
CENNIK ENERGII ELEKTRYCZNEJ
Energetyka WAGON Sp. z o.o. CENNIK ENERGII ELEKTRYCZNEJ Cennik energii elektrycznej zatwierdzony został Uchwałą Zarządu Energetyki WAGON Sp. z o.o. z dnia 08. sierpnia 2008 roku i obowiązuje od dnia 01.
Pobranie i złożenie wniosku o określenie warunków przyłączenia do sieci gazowej.
Przyłączenie do sieci gazowej Jeśli zdecydowaliście się Państwo na korzystanie z gazu ziemnego dokonaliście dobrego wyboru! Teraz pozostało jedynie 7 kroków, aby zostać odbiorcą tego nowoczesnego, bezpiecznego,
Specyfikacja techniczna miejskich stacji transformatorowych 15/0,4 kv (bez transformatora).
SM/ST/2006/10 Specyfikacja techniczna miejskich stacji transformatorowych 15/0,4 kv (bez transformatora). 1. Wymagania ogólne Zamawiane urządzenia elektroenergetyczne muszą podlegać Ustawie z dnia 30 sierpnia
Standardy wymiany informacji SWI
Standardy wymiany informacji SWI Wersja 1.5 z 2 września 2016 r. Standardy Wymiany Informacji (SWI) innogy Stoen Operator Sp. z o.o. (wersja 1.5) Strona: 1 z 24 Spis treści 1. Zakres danych wymaganych
OSD 1 Postanowienia ogólne Prosumenta OSD OSD Prosumenta OSD Prosumenta OSD OSD OSD OSD OSD OSD 2 Definicje IRiESD OSD gwarancja pochodzenia OSD
1 Postanowienia ogólne 1. Niniejsze warunki świadczenia usług dystrybucji energii elektrycznej dla Prosumenta w zakresie energii elektrycznej wytworzonej w mikroinstalacji i wprowadzonej do sieci dystrybucyjnej
Umowa nr... o świadczenie usług dystrybucji energii elektrycznej
Adres do korespondencji: ENEA Operator Sp. z o.o. Nr ewidencyjny:... (nazwa jednostki organizacyjnej) ul...., xx-xxx (miejscowość) Nr PPE:... Umowa nr... o świadczenie usług dystrybucji energii elektrycznej
Regulamin instalowania i demontażu przedpłatowego układu pomiarowego
Regulamin instalowania i demontażu przedpłatowego układu pomiarowego styczeń 2019 1 Postanowienia ogólne 1) Niniejszy Regulamin określa zasady i warunki instalowania i demontażu przedpłatowego układu pomiarowego
ISTOTNE POSTANOWIENIA UMOWY W RAMACH POSTĘPOWANIA:
Załącznik Nr 2 ISTOTNE POSTANOWIENIA UMOWY W RAMACH POSTĘPOWANIA: KOMPLEKSOWA DOSTAWA ENERGII ELEKTRYCZNEJ I ŚWIADCZENIA USŁUG DYSTRYBUCJI ENERGII ELEKTRYCZNEJ 1. Kompleksowa dostawa energii elektrycznej
Cennik. Dla energii elektrycznej sprzedaż rezerwowa. PKP Energetyka S.A. z siedzibą w Warszawie
Cennik Dla energii elektrycznej sprzedaż rezerwowa PKP Energetyka S.A. z siedzibą w Warszawie Zatwierdzony przez Zarząd PKP Energetyka S.A. uchwałą nr 386 z dnia 25 września 2018 r. Obowiązuje od dnia
Rozporządzenie Ministra Gospodarki w sprawie szczegółowych warunków funkcjonowania systemu elektroenergetycznego
Rozporządzenie Ministra Gospodarki w sprawie szczegółowych warunków funkcjonowania systemu elektroenergetycznego z dnia 4 maja 2007 r. (Dz.U. Nr 93, poz. 623) brzmienie od 2008-09-24 Na podstawie art.
Specyfikacja techniczna bezpieczników mocy nn.
SM/ST/2006/12 Specyfikacja techniczna bezpieczników mocy nn. 1. Wymagania ogólne. Zamawiane urządzenia elektroenergetyczne muszą podlegać Ustawie z dnia 30 sierpnia 2002 r. o systemie zgodności (Dz. U.
Słownik pojęć i definicji. Instrukcja ruchu i eksploatacji sieci przesyłowej Bilansowanie systemu i zarządzanie ograniczeniami systemowymi
Słownik pojęć i definicji Załącznik nr 1 do Instrukcji nr I-1-RE 1 Oznaczenia skrótów ARNE EAZ IRiESD IRiESD-Bilansowanie IRiESP IRiESP - Bilansowanie JWCD JWCK KSE nn OSD OSD PGE Dystrybucja S.A. OSP
UMOWA KOMPLEKSOWA DOSTARCZANIA PALIWA GAZOWEGO. zawarta w, w dniu:. (miejscowość)
UMOWA KOMPLEKSOWA DOSTARCZANIA PALIWA GAZOWEGO Nr. (proszę wypełnić drukowanymi literami i zaznaczyć właściwe pole krzyżykiem) zawarta w, w dniu:. (miejscowość) w. (jednostka organizacyjna Zakład budowlany
Cennik Sprzedaży Rezerwowej
Cennik Sprzedaży Rezerwowej Zatwierdzony przez Zarząd GET EnTra Sp. z o. o. o uchwałą z dnia 28 maja 2019 r. Obowiązuje od dnia zatwierdzenia. Warszawa, 2019 1 S t r o n a Spis treści 1. Informacje ogólne...3
Standardy wymiany informacji SWI
Standardy wymiany informacji SWI Wersja 1.6 z 14 kwietnia 2017 r. Standardy wymiany informacji (SWI) innogy Stoen Operator Sp. z o.o. (wersja 1.6) Strona: 1 z 24 Spis treści 1. Zakres danych wymaganych
Numer sprawy DP/2310/2/14 ZAŁĄCZNIK NR 3 WZÓR UMOWA NR
Numer sprawy DP/2310/2/14 ZAŁĄCZNIK NR 3 WZÓR UMOWA NR zawarta w dniu.. roku w Kielcach pomiędzy: Uniwersytetem Jana Kochanowskiego w Kielcach z siedzibą w Kielcach przy ul. Żeromskiego 5, zwanym w dalszej
WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej
WNIOSEK o określenie warunków przyłączenia odbiorczych urządzeń energetycznych, instalacji lub sieci do Krajowej Sieci Przesyłowej 1. Informacje dotyczące WNIOSKU 1.1. Informacje zawarte we WNIOSKU o określenie
WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ MEGA Sp. z o.o. w Elblągu
Numer wniosku Miejscowość Data (dzień, miesiąc, rok)... WNIOSEK O OKREŚLENIE WARUNKÓW PRZYŁĄCZENIA DO SIECI ELEKTROENERGETYCZNEJ MEGA Sp. z o.o. w Elblągu 1. Dane Wnioskodawcy Nazwa firmy... Gmina Ulica
USTAWA z dnia 4 marca 2005 r. o zmianie ustawy - Prawo energetyczne oraz ustawy - Prawo ochrony środowiska 1)
Kancelaria Sejmu s. 1/1 USTAWA z dnia 4 marca 2005 r. Opracowano na podstawie: Dz.U. z 2005 r. Nr 62, poz. 552. o zmianie ustawy - Prawo energetyczne oraz ustawy - Prawo ochrony środowiska 1) Art. 1. W
Praktyczne aspekty monitorowania jakości energii elektrycznej w sieci OSP
Praktyczne aspekty monitorowania jakości energii elektrycznej w sieci OSP Jarosław Rączka jaroslaw.raczka@pse.pl Biuro Pomiarów Energii Kołobrzeg 28 maja 2019 r. 1. Obowiązujące regulacje 2 1. Obowiązujące
STALPRODUKT S.A. w Bochni
STALPRODUKT S.A. w Bochni Taryfa dla energii elektrycznej STALPRODUKT S.A. w zakresie obrotu energią elektryczną ZATWIERDZAM Bochnia, dn. 15 grudnia 2017 r... SPIS TREŚCI 1. INFORMACJE O TARYFIE... 2 2.
Bezpiecznik topikowy (pot. "korek") Dokumentacja techniczna Dokumentacja techniczno-prawna Energia bierna Energia czynna Grupa taryfowa
Słownik energetyczny B Bezpiecznik topikowy (pot. "korek") - zabezpieczenie instalacji przed skutkami zwarć oraz przeciążeniami - ponowne użycie wymaga zmiany wkładki topikowej o takim samym prądzie znamionowym.
Specyfikacja techniczna miejskich stacji dwutransformatorowych 15/0,4 kv (bez transformatorów).
SOM/ST/2005/06 Specyfikacja techniczna miejskich stacji dwutransformatorowych 15/0,4 kv (bez transformatorów). 1. Wymagania ogólne Zamawiane urządzenia elektroenergetyczne muszą podlegać Rozporządzeniu
Przyłączanie instalacji OZE do sieci - nowe zasady. OZE 2.0. Nowy system wsparcia 27 września 2012, Hotel Marriott
Przyłączanie instalacji OZE do sieci - nowe zasady OZE 2.0. Nowy system wsparcia 27 września 2012, Hotel Marriott 1. warunki przyłą łączenia 2. priorytetowe rozpatrywanie wniosków 3. uproszczenia dla mikroinstalacji
CENNIK. energii elektrycznej
Zakład Usług Technicznych MEGA Spółka z ograniczoną odpowiedzialnością. ul. Hetmańska 15L 82-300 Elbląg CENNIK energii elektrycznej Obowiązuje od 1 stycznia 2016 roku Wprowadzony Uchwałą Zarządu Zakładu
Regulamin. korzystania z usług publicznych świadczonych przez. Miejskie Przedsiębiorstwo Energetyki Cieplnej. Spółka Akcyjna w Bielsku Podlaskim.
Załącznik do Zarządzenia Nr 18/14 Burmistrza Miasta Bielsk Podlaski z dnia 31 grudnia 2014 r. Regulamin korzystania z usług publicznych świadczonych przez Miejskie Przedsiębiorstwo Energetyki Cieplnej
Lublin, dnia 16 marca 2015 r. Poz. 913 UCHWAŁA NR IV/28/15 RADY GMINY ADAMÓW. z dnia 27 lutego 2015 r.
DZIENNIK URZĘDOWY WOJEWÓDZTWA LUBELSKIEGO Lublin, dnia 16 marca 2015 r. Poz. 913 UCHWAŁA NR IV/28/15 RADY GMINY ADAMÓW z dnia 27 lutego 2015 r. w sprawie regulaminu dostarczania wody i odprowadzania ścieków
UMOWA Nr Or.2222./07
Załącznik Nr 2 do specyfikacji istotnych warunków zamówienia UMOWA Nr Or.2222./07 zawarta w dniu.. 2007 r. w Lublinie pomiędzy Powiatem Lubelskim w Lublinie z siedzibą przy ul. Spokojnej 9, reprezentowanym
Grupa taryfowa. Cena energii elektrycznej Cena obowiązująca od... r. do... roku Strefa I Strefa II Strefa III Jednostkowa opłata [zł/kwh] Symbol
Załącznik nr 3 do SIWZ Istotne warunki umowy 1. Podstawą do zawarcia umowy jest oferta wybrana w postępowaniu o udzielenie zamówienia publicznego w trybie przetargu nieograniczonego zgodnie z ustawą z
TARYFA DLA ENERGII ELEKTRYCZNEJ
Zespół Elektrowni Wodnych Niedzica Spółka Akcyjna TARYFA DLA ENERGII ELEKTRYCZNEJ OBOWIĄZUJĄCA ODBIORCÓW OBSŁUGIWANYCH PRZEZ ZESPÓŁ ELEKTROWNI WODNYCH NIEDZICA S.A. Z SIEDZIBĄ W NIEDZICY DLA GRUP TARYFOWYCH
Procedura zmiany sprzedawcy energii elektrycznej (TPA)
Procedura zmiany sprzedawcy energii elektrycznej (TPA) Warsztaty edukacyjne dla przedstawicieli gminnej administracji samorządowej woj. zachodniopomorskiego Północno Zachodni Oddział Terenowy Urzędu Regulacji
ROZPORZĄDZENIE MINISTRA GOSPODARKI 1)
Szczegółowe warunki funkcjonowania systemu elektroenergetycznego. Dz.U.2007.93.623 z dnia 2007.05.29 Status: Akt obowiązujący Wersja od: 24 września 2008 r. ROZPORZĄDZENIE MINISTRA GOSPODARKI 1) z dnia
ZAŁĄCZNIK Nr 2 PROJEKT UMOWA NR
PROJEKT UMOWA NR ZAŁĄCZNIK Nr 2 zawarta w dniu.. roku w Kielcach pomiędzy: Uniwersytetem Jana Kochanowskiego w Kielcach z siedzibą w Kielcach przy ul. Żeromskiego 5, zwanym w dalszej części Zamawiającym,
ROZPORZĄDZENIE MINISTRA GOSPODARKI (1) z dnia 4 maja 2007 r. w sprawie szczegółowych warunków funkcjonowania systemu elektroenergetycznego (2)
zmiany: 2008-01-01 Dz.U.2008.30.178 1 2008-09-24 Dz.U.2008.162.1005 1 ROZPORZĄDZENIE MINISTRA GOSPODARKI (1) z dnia 4 maja 2007 r. w sprawie szczegółowych warunków funkcjonowania systemu elektroenergetycznego
INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ
UNIHUT S.A. INSTRUKCJA RUCHU I EKSPLOATACJI SIECI DYSTRYBUCYJNEJ Część ogólna Tekst obowiązujący od dnia. SPIS TREŚCI I.A. Postanowienia ogólne... 3 I.B. Podstawy prawne opracowania IRiESD... 5 I.C. Zakres
UMOWA KOMPLEKSOWA NR. W dniu - - roku między, ul.,, nr KRS, NIP, Regon, Kapitał zakładowy/wpłacony zł
UMOWA KOMPLEKSOWA NR W dniu - - roku między, ul.,, nr KRS, NIP, Regon, Kapitał zakładowy/wpłacony zł zwanym dalej Dostawcą, reprezentowanym przez: (imię) (nazwisko) (stanowisko) a, ul.,, NIP:, REGON:,
UMOWA NR [***] NA ŚWIADCZENIE USŁUG DYSTRYBUCJI PALIWA GAZOWEGO
UMOWA NR [***] NA ŚWIADCZENIE USŁUG DYSTRYBUCJI PALIWA GAZOWEGO zawarta w [***], w dniu [***] r., pomiędzy: Polską Spółką Gazownictwa sp. z o.o. z siedzibą w Warszawie, ul. Marcina Kasprzaka 25, 01-224
