RAPORT MIESIĘCZNY KONSULTANTA Lipiec 2011 r.
|
|
- Joanna Wysocka
- 6 lat temu
- Przeglądów:
Transkrypt
1 RAPORT MIESIĘCZNY KONSULTANTA Lipiec 211 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km do km 291+, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Stryków Piątek RAPORT SPORZĄDZIŁ r. RAPORT ZATWIERDZIŁ Strona: 2

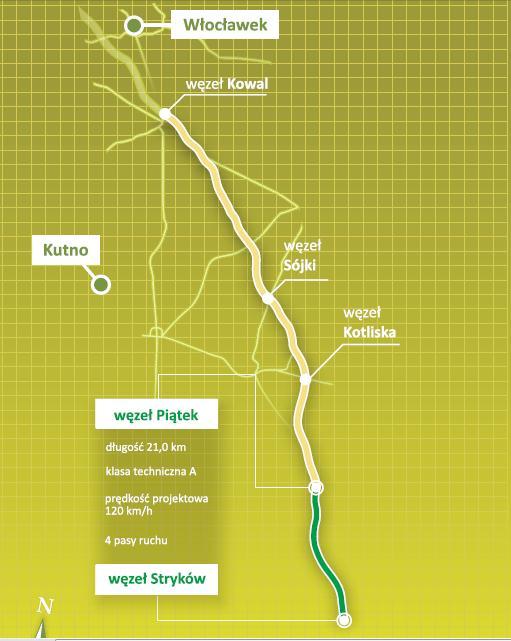

2 SPIS TREŚCI 1. OPIS PROJEKTU Informacje o uczestnikach projektu Informacje o finansowaniu Główne terminy realizacji projektu Podstawowa informacja o zakresie Robót objętym projektem STAN REALIZACJI KONTRAKTU Warunki atmosferyczne i ich wpływ na realizację Kontraktu Postęp robót Postęp robót rzeczowy Roboty drogowe Roboty mostowe Roboty branżowe Postęp robót finansowy Problemy i propozycje rozwiązań Kontrola oznakowania robót Plan Wykonawcy na kolejny miesiąc Roboty drogowe Roboty mostowe Roboty branżowe ZAANGAŻOWANIE PERSONELU I SPRZĘTU WYKONAWCY Personel Wykonawcy Sprzęt Wykonawcy DOKUMENTACJA FOTOGRAFICZNA BHP JAKOŚĆ Programy Zapewnienia Jakości MATERIAŁY I WYTWÓRNIE Wytwórnie Materiały przeznaczone do wbudowania zgłoszone przez Wykonawcę Badania kontrolne wykonywane przez LD w Łodzi Strona: 3
3 8. ZMIANY ROSZCZENIA PRZEJŚCIOWE ŚWIADECTWA PŁATNOŚCI KONTRAKT NA ZARZĄDZANIE I NADZÓR Postęp finansowy Zaangażowanie osobowe zespołu Konsultanta Narady koordynacyjne, rady budowy, inne spotkania NADZÓR INŻYNIERA Nadzór archelogiczny Nadzór w zakresie Nadzoru Śrdowowiskowego KORESPONDENCJA ZAŁĄCZNIKI 1. Dokumentacja fotograficzna 2. Zestawienie Programów Zapewnienia Jakości 3. Wykaz zgłoszonych materiałów do wbudowania 4. Zestawienie roszczeń 5. Zestawienie zleconych badań do LD 6. Zestawienie Przejściowych Świadectw Płatności 7. Zestawienie finansowe 8. Zestawienie osobowe Konsultanta 9. Schemat organizacji Biura Inżyniera 1. Raport z nadzoru archeologicznego 11. Raport z Nadzoru Środowiskowego 12. Wykaz rysunków, dokumentacji, specyfikacji Wykonawcy przedstawione do akceptacji Konsultanta 13. Wykaz decyzji i postanowień administracyjnych uzyskanych w trakcie i zgodnie z Kontraktem Strona: 4
4 1. OPIS PROJEKTU 1.1.Informacje o uczestnikach Projektu Zamawiający Inżynier Wykonawca: Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział w Łodzi ul. Roosevelta9, 9-56Łódź Konsorcjum: ZBM IZ SGS ul. Julianowska Warszawa Konsorcjum Firm: Bunte/Bunte Polska/Erbedim/ Mosty-Łódź/Intercor Wola Błędowa Bratoszewice Kierownicy Projektu: Tadeusz Krześkiewicz Inżynier Kontraktu: Andrzej Klenowski Przedstawiciel Wykonawcy: Jacek Rytt Projektanci: Konsorcjum Firm: Arcadis Profil Sp. z o.o. ul. Puławska 182, 2-67 Warszawa Mosty Katowice Ul. Rolna 12, 4-555Katowice Transprojekt Warszawa Sp. z o.o. Ul. Koniczynowa 11, 3-612Warszawa DHN Ul. Domaniewska 41, 2-672Warszawa Przedstawiciel: Andrzej Wiszowaty 1.2.Informacje o finansowaniu Inżynier Kontraktu Nazwa Projektu Wartość Kontraktu na zarządzanie i nadzór Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km do km 291+, w tym pełnienie nadzoru inwestorskiego nad realizacją robót ,41 zł (brutto) Wykonawca odcinka Piątek Stryków Nazwa Projektu Wartość Kontraktu na roboty budowlane Budowa Autostrady A1 Toruń-Stryków, na odcinku węzeł Piątek (z węzłem) - węzeł Stryków (bez węzła); odcinek 2 (sekcja 3) od km 27+ do km oraz Odcinek 3 od km do km ,3 zł (brutto) Strona: 5
5 1.3. Główne terminy realizacji projektu Inżynier Kontraktu Wydarzenie Podpisanie umowy nr 3/8/U/21 z Konsultantem Termin zakończenia robót (czas trwania kontraktu 39 miesięcy do 24 miesięcy realizacja robót objętych Kontraktem, 12 miesięcy okres rękojmi za wady i gwarancji jakości, 3 miesiące rozliczenie całkowite) Data r. listopad 213r. Wykonawca odcinka Piątek Stryków Wydarzenie Podpisanie umowy nr 5/6/R/21 z Wykonawcą Data r. Termin zakończenia robót r. Strona: 6
6 1.4. Podstawowa informacja o zakresie Robót objętym projektem Przedmiotem zamówienia jest świadczenie usług związanych z realizacją umów o udzielenie zamówień na roboty - zwanych również Kontraktami", których przedmiotem jest wykonanie: Budowa Autostrady Al Toruń - Stryków węzeł Kowal - węzeł Sójki od km do km zadanie I odcinek IV/zadanie II odcinek 1A,1B, Budowa Autostrady Al na odcinku województwa kujawsko-pomorskiego/łódzkiego do węzła Stryków od km do km zadanie II odcinek 2 Sekcja 1 od km do km 261+, węzeł Sójki - węzeł Kotliska; Strona: 7
7 Budowa Autostrady Al, ode. Toruń-Stryków, na odcinku Kotliska (bez węzła) Piątek (bez węzła); odcinek 2/sekcja 2/ od km 261+ do km 27+, Budowa Autostrady Al, ode. Toruń-Stryków, na odcinku węzeł Piątek (z węzłem) węzeł Stryków (bez węzła); odcinek 2/sekcja 3/ od km 27+ do do km oraz odcinek 3 od km do km 291+ W zakresie zadania są również : zamienne przejście dla zwierząt dolne w km którego projekt zostanie wykonany do dnia 31 lipca 21 r reprofilacja (zmiana rzędnych dna rowów) przy nowoprojektowanych przepustach dla herpetofauny, której projekt zostanie wykonany do dnia 3 września 21 r. dodatkowe, górne przejście dla dużych zwierząt o szerokości 8m w km (+/-5m) ODCINEK A (PIĄTEK - STRYKÓW): Rozwiązania konstrukcyjne odcinka Piątek - Stryków Autostrada A-l na odcinku Piątek -Stryków od km 27+ do km 291+ wraz z węzłem Piątek i bez węzła Stryków. Odcinek 2 sekcja 3 oraz odcinek 3 są zlokalizowane w całości w województwie łódzkim w powiatach: łęczyckim (gmina Piątek), łowickim (gmina Bielawy) i zgierskim (gminy Głowno i Stryków). 1. Zakres przedmiotowej inwestycji obejmuje: 1.1. Roboty rozbiórkowe i przygotowawcze (wspólne dla odcinka 2 sekcja 3 oraz odcinka 3): a) Wycinka zieleni kolidującej z budową autostrady, b) Rozbiórki elementów dróg i ulic, c) Rozbiórki elementów sieci uzbrojenia terenu, d) Rozbiórki elementów małej architektury i ogrodzeń, e) Budynków mieszkalnych i gospodarczych kolidujących z inwestycją 1.2. Roboty drogowe: a) Wspólne dla odcinka 2 sekcji 3 i odcinka 3: budowa autostrady w nowym śladzie zgodnie z parametrami dla dróg klasy A na całej długości wskazanego przebiegu tj. ok. 21, km budowa nowych odcinków dróg gminnych i dojazdowych budowa i przebudowa chodników, zjazdów, zatok, parkingów itp. budowa systemu dróg wewnętrznych autostrady budowa systemu odwodnienia powierzchniowego. b) Odcinek 2 sekcja 3: budowa 1 węzła drogowego Piątek" wraz ze stacją poboru opłat (SPO) przebudowa drogi wojewódzkiej nr 73 Łęczyca-Łowicz (WD- 23) przebudowa drogi gminnej nr 14216E Orenice-Kol. Orenice (WD-229) Strona: 8
8 budowa łącznic wg wykazu na końcu opisu o budowa dróg dojazdowych, wewnętrznych i placu SPO Piątek" o budowa jezdni i placów manewrowych, parkingów OUA Piątek" c) Odcinek 3: budowa miejsc obsługi podróżnych (MOP) Głowno Wschodnie"(MOP I) Głowno Zachodnie" (MOP I), budowa placów postojowych i dróg manewrowych na MOP I Głowno Wschodnie", Głowno Zachodnie", przebudowa drogi powiatowej nr 5115 E Piątek-Porów na odcinku ok.,9 km (WD-234), przebudowa drogi powiatowej nr 5111 E Mąkolice-Koźle na odcinku ok.,7 km (WD-238), przebudowa drogi powiatowej nr 511 E Pludwiny-Koźle na odcinku ok.,6 km (WD-239) przebudowa drogi powiatowej nr 511E Bratoszewice-Koźle na odcinku ok.,2 km (WA-24), przebudowa drogi gminnej nr E Oszkowice-Bielice na odcinku ok.,6 km (WD-232), przebudowa drogi gminnej nr E Witów-Stare Piaski na odcinku ok.,6 km (WD-233), przebudowa drogi gminnej nr 1291 E Witów-Mąkolice na odcinku ok.,6 km (WD-235), przebudowa drogi gminnej Mąkolice-Feliksów na odc. ok.,6 km (WD-236) o przebudowa drogi gminnej nr 1292 E Mąkolice-Feliksów na odcinku ok.,7 km (WD-237) Obiekty inżynierskie (razem dla odcinka 2 sekcja 3 i odcinka 3): a) Budowa 2 wiaduktów autostradowych: WA-24 (nad droga powiatowa 5112E), WA 241 (nad linią kolejową nr 15 Zgierz-Łowicz) b) Budowa 1 mostu autostradowego MA-234A (rz. Malina). c) Budowa 1 wiaduktów drogowych: 1 w ciągu łącznicy węzła Piątek" WD-231, 1 w ciągu drogi wojewódzkiej WD-23, 3 w ciągu dróg powiatowych: WD-234, WD-238, WD-239, 6 w ciągu dróg gminnych: WD-229, WD-232,WD-233, WD-235, WD-236, WD-237. d) Budowa przejść dla zwierząt: PZ-239a (dla zwierząt średnich); PZ-239b (dla zwierząt dużych; przejście zespolone z ciekiem), e) Budowa 27 przepustów pod autostradą, f) Budowa przepustów z rur stalowych Strona: 9
9 1.4. Kanalizacja deszczowa wraz z przepompowniami i urządzeniami oczyszczającymi budowa sieci kanalizacji deszczowej, budowa osadników i separatorów, budowa przepompowni Kanalizacja sanitarna: budowa sieci kanalizacji sanitarnej odprowadzającej ścieki z SPO wraz z kontenerową oczyszczalnią ścieków, budowa sieci kanalizacji sanitarnej odprowadzającej ścieki z MOP 1.6. Sieć wodociągowa i zaopatrzenie wodne w zakresie ochrony przeciwpożarowej: budowa sieci wodociągowej na SPO wraz z zabudową hydrantów ppoż. i zbiornika ppoż., budowa sieci wodociągowej na MOP wraz z zabudowa hydrantów ppoż. i zbiorników ppoż., wodociąg zasilający OUA Piątek" Urządzenia ochrony środowiska oraz zieleń: urządzenia oczyszczające (osadniki, separatory) przed wprowadzeniem ścieków deszczowych oraz roztopowych do odbiorników, system rowów szczelnych na wybranych odcinkach, budowę przepustów ekologicznych i przejść dla zwierząt wymienionych w obiektach inżynierskich, nasadzenia i gospodarka istniejącą zielenią, budowa ekranów akustycznych Urządzenia bezpieczeństwa ruchu: budowa systemu łączności autostradowej w tym platform z kolumnami alarmowymi bariery ochronne, elementy oznakowania poziomego i pionowego w tym fundamentowanych konstrukcji bramowych i kratownicowych, ogrodzenie drogi, zjazdy awaryjne, przejazdy awaryjne Oświetlenie ( zadanie I -odcinek IV; zadanie II - odcinek IA, odcinek IB ): budowa oświetlenia na węzłach, budowa oświetlenia MOP, SPO, OUA Przebudowa istniejącej infrastruktury technicznej: cieki naturalne oraz urządzenia wodne, linie energetyczne, SN i NN, kanalizacja deszczowa, linie teletechniczne, sieć wodociągowa. Strona: 1
10 1.11. Zasilanie obiektów autostradowych urządzeń węzłów (oświetlenia, zaplecza SPO, oczyszczalni ścieków sanitarnych, urządzeń stacji pogody, kamer telewizji przemysłowej oraz elektronicznych tablic tekstowych o zmiennej treści), przepompowni ścieków deszczowych, urządzeń MOP-ach Głowno Wschód" i Głowno Zachód" (oświetlenia autostrady oraz terenów MOP, przewidywanych stacji paliw wraz ze stacjami obsługi pojazdów, przewidywanych restauracji/hoteli, oczyszczalni ścieków sanitarnych) Elementy infrastruktury stacji poboru opłat (SPO) i obwodu utrzymania autostrady (OUA) na węźle Piątek", budynki zaplecza SPO wraz z instalacjami, budynki OUA wraz z instalacjami w tym budynki administracyjne, socjalne, magazynowo warsztatowe, garaże, skład materiałów sypkich, magazyn, zbiornik na materiały niebezpieczne zadaszenie stacji poboru opłat, kioski poboru opłat wraz z instalacjami, komory przepustowe dla sieci SPO, wyspy wydzielające miejsca poboru opłat. agregat prądotwórczy dla OUA. Parametry techniczne dróg AUTOSTRADA A-1 Klasa techniczna: A Prędkość projektowa: V p = 12 km/h Prędkość miarodajna: V m = 13 km/h Liczba pasów ruchu: 2/2 Liczba pasów ruchu docelowa: 2/3 Szerokość pasa ruchu: 3,75 m Szerokość pasa awaryjnego: 3, m Szerokość podwójnego pasa włączania: 7, m Szerokość podwójnego pasa wyłączania: 7, m Szerokość pobocza: 1,25 m Skrajnia pionowa: 4,7 m Klasa obciążenia obiektów w ciągu autostrady: A+Stanag 15 Dopuszczalne obciążenie nawierzchni: 115 kn/oś Strona: 11
11 Pas dzielący szerokości: 11, m - 11,5 m Opaski wewnętrzne szerokości:,5 m Pochylenie poprzeczne jezdni: 2,5 % Szerokość pasa awaryjnego: 3, m Skrajnia pionowa: 4,7 m Parametry węzła Piątek: Typ węzła: WA typ trąbka" Parametry łącznic: Łącznica A-l wjazdowa typu P1: Długość: ok.,14 km Łącznica B-l wyjazdowa typu P1 bezpośrednia: Długość: ok.,27 km Łącznica C-l wjazdowa typu P1 bezpośrednia: Długość: ok.,3 km Łącznica D-l wyjazdowa typu P-1 pośrednia: Długość: ok.,1 km Łącznica BC" połączenie węzła przy drodze 'krajowej z węzłem przy autostradzie A-1 wraz z placem poboru opłat Długość: ok.,95 km Strona: 12
12 2.STAN REALIZACJI KONTRAKTU 2.1. Warunki atmosferyczne i ich wpływ na realizację Kontraktu Średnia temperatura dziennawahała się w granicach od 12,5 C do 21,5 C. Średnia miesięczna wyniosła 18,5 C. W miesiącu lipcu wystąpiło 17 dni z opadami deszczu w łącznej ilości około 225mm/m 2.Nadmierna ilość opadów deszczu w miesiącu lipcu nie pozwoliła na prowadzenie większości zaplanowanego zakresu robót. Może to być powodem do przedłużenia czasu na ukończenie kontraktu 2.2. Postęp robót Dnia r.Inżynier zatwierdził Poprawiony Harmonogram Rev 4. Harmonogram pismem ZBM IZ-SGS/A-1/A/AN/16/4/ Postęp robót rzeczowy Wykonawca wokresie sprawozdawczym zrealizował następujące roboty Roboty drogowe Roboty Plan wykonanie Wykonanie planu [%] Kilometraż odhumusowanie 24 5 m³ m² 75, wykonanie nasypu m³ m³ 54, materac nad kolumnami żwirowymi 14 1 m² 11 7 m² 82, stabilizacja cementem m² 6 1 m² 44, podbudowa z kruszywa 117 m² 67 3 m² 57, wykonanie warstwy mrozoochronej m³ m³ 34, wykonanie górnej warstwy nasypu m³ 11 6 m³ 58, podbudowa z betonu asfaltowego m² 36 3 m² 42, warstwa wiążąca z betonu asfaltowego m² m² 4, odbiór materiału /4; 2/8; -, t Ponad plan 8/16; 16/22 odbiór materiału /31,5, 25 t Ponad plan - Wykonawca kontynuował prace na przepustach Żelbetowych P5, P6, P,8, P11, P12, P 13, P14, P15, P16, P17, P18, P19, P2, P21, P22, P23, P24, P25 oraz P26 i przepustach z blachy falistej. Ponadto Wykonawca kontynuował budowę ścieków betonowych trójkątnych. Strona: 13
13 Opinia Inżyniera Inżynier stwierdza przyspieszenie wykonywanych robót na odcinku do 29+, natomiast na odcinku 27+ do nadal znikomy jest postęp robót ziemnych oraz wykonywania nasypów, co budzi niepokój Nadzoru. Dodatkowo Wykonawca ignoruje polecenia ustne, pisemne i w dalszym ciągu kontynuuje układanie ścieku trójkątnego niezgodne z SST w kilometrze strona lewa oraz strona lewa. Nadmierna ilość opadów deszczu w miesiącu lipcu nie pozwoliła na prowadzenie większości zaplanowanego zakresu robót. Może to być powodem do przedłużenia czasu na ukończenie kontraktu Roboty mostowe Obiekt Roboty Plan wykonanie Wykonanie planu [%] WD-229 Wykonywanie nasypów 11898,85m3 8458,31m3 71,9 WD-23 Odbiór stali kg kg 1,32 Ściany Oporowe Wykopy pod fund. w gr. niespoistym z umocnieniem Wykopy pod fund. w gr. spoistym z umocnieniem Wykonywanie pali jet-grouting Beton korka B15 252mb 912,63m3 491,41 312mb 35m ,81 1 WD-231 Odbiór stali 6 296kg WD-232 WD-233 WD-234 MA-234A Beton podpór grub. >6cm B35 Odbiór stali Montaż krawężnika Montaż desek gzymsowych Odbiór stali Montaż krawężnika Montaż desek gzymsowych Wyrywanie ścianki szczelnej Beton podpór grub. <6cm B35 Beton podpór grub. >6cm B35 Beton podpór grub. >6cm B4 Wykopy pod fund. w gr. niespoistym z umocnieniem Wykopy pod fund. w gr. spoistym z umocnieniem Odbiór stali Próbne obciążenie pali Beton fund. w deskowaniu B3 Beton podpór grub. >6cm B35 Beton niekonstrukcyjny 28m3 8492kg 184,5mb 26szt 5833kg 126,8mb 175szt całość 28m3 14m kg 2szt 365,6m3 całość 21,5m3 112,5m3 28m3 268,58m3 248,94m kg 2szt 568,32m3 42,2m3 67,6m , ,45 1 WD-235 Odbiór stali kg kg 1 Strona: 14
14 Obiekt Roboty Plan wykonanie WD-236 WD-237 WD-238 WD-239 PZ-239A PZ-239B WA-241 P31 P27 P3 P28 P26 P29 P25 P43 Beton ustroju w elem. grub. <6 B5 Beton ustroju w elem. grub. >6 B5 Wykonywanie nasypów Wykonywanie izolacji termozgrzewalnej Wykonywanie nasypów Sprężanie ustroju Beton podpór grub. <6cm B35 Beton podpór grub. >6cm B35 Wykonywanie nasypów Sprężanie ustroju Beton podpór grub. <6cm B35 Wykonywanie izolacji termozgrzewalnej Wykonywanie nasypów Odbiór stali Beton podpór grub. <6cm B35 Wykopy pod fund. w gr. niespoistym z umocnieniem Odbiór stali Beton podpór grub. >6cm B35 Montaż belek prefabrykowanych Warstwa ochronna izolacji z betonu Hydroizolacja zgrzewalna Warstwa ochronna izolacji z betonu Hydroizolacja zgrzewalna Zasypka przepustu z elem. żelbet. Zasypanie wykopów z zagęszczeniem Zasypka przepustu z elem. żelbet. Zasypanie wykopów z zagęszczeniem Izolacje wykonywane na zimno Hydroizolacja zgrzewalna Zasypka przepustu z elem. żelbet. Zasypanie wykopów z zagęszczeniem Odbiór stali Beton korka B15 Zasypka przepustu z elem. żelbet. Zasypanie wykopów z zagęszczeniem Odbiór stali Beton płyt przejściowych B35 Beton korka B15 Warstwa ochronna izolacji z betonu Hydroizolacja zgrzewalna Zasypka przepustu z elem. żelbet. Warstwa ochronna izolacji z betonu Zasypka przepustu z elem. żelbet Odbiór stali Beton fund. w deskowaniu B35 Beton przepustu B35 Beton ścian oporowych B35 Taśmy dylatacyjne 179m3 426m3 1 57m3 595,8m3 65m kg 15m3 167,3m3 całość 28 22kg 55m3 744,8m2 145m3 18m kg 54m3 18szt 179m3 426m3 1 7m3 715,3m2 79m kg 162,56m3 154,8m ,57m kg 75m2 868m ,61kg 156,9m3 749,23m kg 69,91m3 18szt 16,88m3 381,75m2 18,27m3 383,97m2 458,5m3 46m3 46m3 836m3 578m2 181m2 722m3 179,83m kg 24,8m3 495,75m3 478m kg 74,4m3 24,8m3 23,4m3 444m2 825m3 15,8m3 114,41m3 7519kg 16,34m3 15,27m3 8,14m3 18,36mb Wykonanie planu [%] ,28 12,1 121, ,37 92, ,7 59, , ,75 127, Strona: 15
15 Opinia Inżyniera Głównym utrudnieniem jest niewykonanie prac związanych z budową przepustów w ciągu głównym autostrady A 1 i dróg serwisowych. Inżynier krytycznie ocenia tę sytuację i wezwał Wykonawcę do przedstawienia Programu Naprawczego Stan robót mostowych na miesiąc lipiec211r.: WD-229 WD-23 WD-231 Strona: 16
16 WD-234 MA-234A WD-235 WD-236 WD-237 Strona: 17
17 WD-238 WD-239 PZ-239A Strona: 18
18 PZ-239B WA-24 WA-241 Strona: 19
19 Roboty branżowe Wod.-kan. Branża Telekomunikacja Kolizja WA 241 Energetyczna Ogólnobudowlana Wykonane roboty Kanalizacja deszczowa, montaż zespołów oczyszczających, wpustów deszczowych Zakończenie robót na kolizji W-1, W-1a Prace na kolizji W-3 Zasilanie OUA, MOP Głowno, Zasilanie SIA: Przygotowywanie wykopów, ułożenie kabli, montaż słupów i stacji słupowej Budynek administracyjny kominy nad dachem, w trakcie elewacja, klinkier + docieplenie Portiernia zakończona elewacja Budynek 3, 4, 5 zakończone ściany zewnętrzne 3, 4, w trakcie kończenie bud. 5 MOP Zachodni w trakcie ściany wewnętrzne i zewnętrzne Portiernia Zakończona elewacja Budynek materiałów sypkich wykonano stopu fundamentowe Zbiornik materiałów niebezpiecznych - chudziak Inne Zbiorniki ekologiczne: ZE 1, ZE 1A, ZE 1B, ZE 2, ZE 2A, ZE, 5, ZE 7, ZE 8, ZE 9, ZE 1, ZE 1A, ZE 1B, ZE 12, ZE 12A, ZE 12B, ZE 12C, ZE 14, ZE 24A, ZB 47 Opinia Inżyniera Wykonawca w mc lipcu wykonał 4 przejścia pod autostradą nie realizował budowy rurociągów przy właściwej organizacji robót małe opóźnienie jest do nadrobienia. Roboty elektryczne i są wykonywane zgodnie z harmonogramem Strona: 2
20 Wartość robót brutto Postęp robót finansowy W okresie sprawozdawczym Inżynier zatwierdził rozliczenie Wykonawcy za okres od 1 do 3 czerwca na kwotę ,57 PLN netto ( ,37 PLN brutto). Zaawansowanie finansowe robót z podziałem na kategorie robót do r. Przeroby przedstawione w poniższej tabeli są zatwierdzone przez Inżyniera w Rozliczeniu Miesięcznym nr 1. W wartościach tych nie są wykazane: materiały o łącznej wartości: ,51 PLN netto kwoty zatrzymane o łącznej wartości: ,11 PLN netto polecenia zmiany o łącznej wartości: ,77 PLN netto Wartość robót do rozliczenia Wartość wykonanych robót Roboty drogowe Roboty mostowe Roboty branżowe Wymagania ogólne Netto , , , ,22 Brutto , , , ,42 Netto , , , ,3 Brutto , , , ,7 Procent wartości [%] 18,49 5,94 19,86 86,28 35, 3, 25, 2, 15, 1, 5,, Roboty drogowe Roboty mostowe Roboty branżowe Wymagania ogólne Wartość wykonanych robót Wartość robót do rozliczenia Strona: 21
21 Zaawansowanie finansowe robót z podziałem na kategorie robót do r. Do Biura Inżyniera do dnia r. zgodnie z pismem KPU znak GDDKiA O/Ł.- R1/TK/ /59/211 z dnia r. wpłynęły do godziny 15:3 dokumenty sprzedażowe za miesiąc lipiec do weryfikacji na kwotę ,48 PLN netto ( ,38 brutto). W kwocie tej uwzględniono: materiały o łącznej wartości: ,32 PLN netto ( ,52 PLN brutto) kwoty zatrzymane/zwrócone o łącznej wartości: ,62 PLN netto (167 47,18 PLN brutto) Wykonawca wystąpił również z prośbą o zatwierdzenie obmiaru na materiał do robót bitumicznych na kwotę ,1 PLN netto ( ,63 PLN brutto), która nie została uwzględniona w tych wyliczeniach. Związane jest to z tym, że Wykonawca nie wywiązał się z obowiązku wykonania programu wbudowywania materiału przeznaczonego do mas bitumicznych, o który prosił Inżynier. Może to spowodować, że obmiar ten nie będzie uwzględniony w Rozliczeniu Wykonawcy nr 11 za miesiąc lipiec. Według Harmonogramu Rew 4 Wykonawca w miesiącu lipcu zaplanował zafakturować ,99PLN brutto. Wykonawca w swoim Raporcie Miesięcznym z Postępu Robót za miesiąc Czerwiec 211r. zadeklarował przeroby w czerwcu w wysokości ,13 PLN brutto (jako propozycja rozliczenia).w dniu r., Dyrektor Kontraktu Pan Jacek Rytt zadeklarował zapotrzebowanie finansowe na miesiąc lipiec 211 ok. 27 5, PLN brutto. Z przedstawionych powyżej danych widać wyraźnie brak przekazywania spójnych i rzetelnych informacji finansowych do Biura Inżyniera, co utrudnia planowanie środków przez GDDKiA. Różnica między deklaracją Wykonawcy a złożonymi obmiarami wynosi ,98 PLN brutto, gdyby brać pod uwagę Raport Miesięczny Wykonawcy różnica ta wynosi ,11 PLN brutto. Strona: 22
22 Wartości brutto Postęp finansowy realizacji inwestycji Poniższa tabela przedstawia wartości przerobowe narastająco do r. (roboty za lipiec uwzględnione na podstawie propozycji rozliczenia Raport z Postępu Prac Wykonawcy Lipiec 211r.) Wartość wg Harmonogramu Rev 4 Wartość wykonania Netto Brutto Netto Brutto Lipiec ' , , , ,17 Sierpień/Wrzesień ' , , , ,13 Październik/Listopad ' , , , ,23 Grudzień ' , , , ,2 1styczeń-15 luty ' , , , , luty ' , , , ,55 Marzec ' , , , ,61 Kwiecień ' , , , ,91 Maj ' , , , ,26 Czerwiec ' , , , ,37 Lipiec ' , , , ,38 3, 25, 2, 15, 1, 5,, Wartość wykonania Wartość wg Harmonogramu Rev.1 Strona: 23
23 Opinia Inżyniera Zaawansowanie finansowe z podziałem na kategorie robót w miesiącu lipcu na podstawie złożonych obmiarów do Biura inżyniera (propozycja rozliczenia zał. Nr 7) Harmonogram Wykonanie % wykonania Warunki ogólne , ,5 1, Roboty drogowe - odcinek , ,18 23,58 Roboty drogowe - odcinek , ,19 33,72 Roboty mostowe , ,62 48,67 Roboty branżowe - odcinek , ,96,12 Roboty branżowe - odcinek , ,74 8,25 OUA ,13,, SPO ,89,, MOP ,58,, SUMA , ,74 32,2 Materiały/ Kwoty zatrzymane zwolnione ,34 - SUMA , ,4 29,6 Wszystkie kwoty podane w tabeli są wartościami brutto W tabeli przedstawiono zaawansowanie robót w miesiącu lipcu, na podstawie w stosunku do zatwierdzonego Harmonogramu Rew 4. Dane wskazują na wykonanie założonego planu jedynie w 29,6%. Wynika to z małego zaangażowania robót na odcinku Inżynier zaniepokojony jest spadkiem intensywności robót mostowych (wykonanie wynosi 48,64%). Strona: 24
24 Zaawansowanie finansowe narastająco do Harmonogram Wykonanie % wykonania Całość Kontraktu , ,38 85 % Materiały Kwoty zatrzymane zwolnione , ,62 SUMA , ,5 87 % Wszystkie kwoty podane w tabeli są wartościami brutto Wykonawca wykonał 87% założonego planu. Należy jednak zauważyć, że Wykonawca złożył do Biura Inżyniera obmiary na łączną kwotę ,38 PLN brutto. Wówczas przy zatwierdzeniu tego rozliczenia na taką kwotę, wykonanie wynosiłoby narastająco do końca lipca 211r ,1 PLN brutto, co stanowiło by zaledwie 77% w stosunku do Harmonogramu Rew.4. W związku z tym opóźnienie w stosunku do Harmonogramu wynosi: ,88 PLN brutto (ok. 1,5 miesiąca), co może być bardzo trudne dla Wykonawcy do nadrobienia, biorąc dodatkowo pod uwagę, że zbliża się okres jesienno zimowy. Na dzień r. ostateczny termin ustalony przez KPU na składanie obmiarów, dokumenty złożone do Biura Inżyniera osiągają Minimalnej Kwoty Przejściowego Świadectwa Płatności, lecz istnieje obawa, że po uwzględnieniu uwag Inspektorów i wprowadzeniu kwot zatrzymanych Inżynier nie będzie miał możliwości wystawienia Przejściowego Świadectwa Płatności, ponieważ margines między złożonymi obmiarami, a minimalną wartości wynosi: ,47 PLN brutto Problemy i propozycje rozwiązań Dokumenty sprzedaży przedstawione przez Wykonawcę są nadal niekompletne, składane po ustalonych terminach (zgodnie z notatką z dnia r. dotyczącą Sposobu prowadzenia rozliczeń). Wykonawca nie załącza protokołów konieczności do kart z przekroczeniami obmiarowymi. Nie rozpoczęto budowy przepustów-1, P-2, P-3, co może być powodem nieuciąglenia trasy A-1 oraz przyczyną opóźnień prowadzeniu robót. Niepokój budzi postęp robót związanych z wykonaniem zasileń obiektów MOP i OUA oraz brak kontrahenta do podpisania umów o dostawę energii Strona: 25
25 Nadmierna ilość opadów deszczu w miesiącu lipcu nie pozwoliła na prowadzenie większości zaplanowanego zakresu robót. Może to być powodem do przedłużenia czasu na ukończenie kontraktu Brak nasypów w obrębie OUA uniemożliwia prowadzenie budowy kanalizacji teletechnicznej Zalegający humus na trasie kabla SN zasilającego MOP Głowno. Brak prądu docelowego na OUA 2.4. Kontrola zgodności wprowadzonego oznakowania robót z zatwierdzonymi projektami organizacji ruchu Nie stwierdza się uchybień we wdrożonej organizacji ruchu zastępczego w ciągach dróg wojewódzkich, powiatowych oraz gminnych. Uszkodzenie w/w dróg są sukcesywnie usuwane przez Wykonawcę. 2.5.Plan Wykonawcy na kolejny miesiąc Roboty drogowe Plan robót przedstawiono w poniższej tabeli: Ilość Odhumusowanie 14 m³ wykonanie nasypu 285 m³ podbudowa z kruszywa m² stabilizacja cementem 137 m² wykonanie górnej warstwy nasypu 11 m³ materac nad kolumnami żwirowymi 2 5 m² wykonanie warstwy mrozoochronej 51 m³ podbudowa z betonu asfaltowego 123 m² warstwa wiążąca z betonu asfaltowego 25 m² Kontynuowanie prac przy przepustach żelbetowych P4, P5, P6, P7, P8, P9, P1, P11, P12, P15, P16, P17, P18 P19, P2, P21, P22, P23, P24, P25, P26; betonowanie, przygotowania szalunków i zbrojenia, budowa przepustów z blachy falistej. Strona: 26
26 Opinia Inżyniera W ocenie Inżyniera założony plan jest niewystarczający. Przy znacznych zaległościach odnotowanych na odcinku 27+ do 278+1, Wykonawca powinien zmobilizować siły i zintensyfikować działania w celu zniwelowania opóźnień Roboty mostowe W miesiącu sierpniu Wykonawca planuje wykonać następujące roboty mostowe: WD wykonanie nasypów ~ 3m³ - wykonanie podbudowy ustroju - rozpoczęcie rusztowania i szalowania ustroju WD-23 - zbrojenie ustroju nośnego - betonowanie ustroju nośnego 736m³ - rozbiórka rusztowań i szalunków ŚCIANY OPOROWE - wykonywanie nasypów - montaż paneli WD ustawianie rusztowań i szalowanie ustroju - zbrojenie ustroju WD wykonywanie zbrojenia kap - betonowanie kap 1,7m³ - montaż krawężnika - montaż desek gzymsowych WD wykonywanie zbrojenia kap - betonowanie kap 46,3m³ - montaż krawężnika - montaż desek gzymsowych WD wykonywanie podbudowy ustroju - ustawienie rusztowań i szalowania ustroju - zbrojenie ustroju niosącego Strona: 27
27 MA-234A - zbrojenie i szalowanie słupów P3, korpusów podpór P1 i P4 wraz ze skrzydłami - betonowanie słupów P3 oraz przyczółków P1 i P4 523,1m³ WD montaż desek gzymsowych - wykonanie izolacji termozgrzewalnej na kapach WD zbrojenie kap - betonowanie kap 77m³ - montaż desek gzymsowych - montaż krawężnika WD wykonanie zasypek za przyczółkiem - montaż desek gzymsowych - wykonywanie izolacji termozgrzewalnej na kapach WD rozbiórka szalunków przyczółka P1 - wykonanie podbudowy ustroju - ustawienie rusztowań pod ustrój WD zbrojenie i kap i płyt przejściowych - betonowanie płyt przejściowych i kap 132m³ - montaż desek gzymsowych - montaż krawężnika kamiennego PZ-239A - zbrojenie płyt przejściowych - betonowanie płyt przejściowych 132,8m³ PZ-239B - rusztowanie i szalowanie 1 nitki ustroju - zbrojenie 1 nitki ustroju WA-24 - wykonywanie zasypek za przyczółkiem ~3m³ WA montaż belek prefabrykowanych drugiej nitki 18szt - szalowanie płyty ustroju - zbrojenie płyty ustroju - betonowanie płyty obu nitek 284,4m³ Strona: 28
28 Ocena Inżyniera Rozpoczęły się roboty na WD 232, WD 233, WD 236, WD 239 związane z wykonywanie izolacji, montowane są deski gzymsowe, a planowane są dalsze roboty wykończeniowe czyli ustawianie krawężników, zbrojenie i betonowanie kap chodników. Na tych obiektach, tempo robót jest bardzo powolne, dlatego na sierpień powinien być zwiększony plan, by te opóźnienia nadrobić Roboty branżowe Plan robót przedstawiono poniżej Branża elektroenergetyczna: Kontynuacja wykonania zasilania OUA; Kontynuacja wykonywania zasilania MOP Głowno Kontynuacja wykonywania kablowania zasilania SIA Rozpoczęcie prac przy instalacjach wewnętrznych OUA Branża telekomunikacyjna Budowa przejść poprzecznych kanalizacji teletechnicznej pod koroną drogi systemu łączności autostradowej wg harmonogramu Wykonawcy. Branża wodociągowo kanalizacyjna Kontynuacja robót kanalizacji deszczowej, montaż zespołów oczyszczających, wpustów deszczowych Zakończenie robót na kolizji: W-1, W-1a Kontynuacja robót przy kolizji: W-3 Roboty ogólnobudowlane Skład materiałów sypkich ściany boksów Budynek administracyjny Ocieplenie + pokrycie dachu, dokończenie elewacji Budynek 3, 4, 5 - konstrukcja dachu + pokrycie MOP Zachodni dokończenie ścian + attyka żelbetowa MOP wschodni fundament + podłoga + ściany silka Zbiornik płyta spodnia + ściany żelbetowe SPO pale + wykop Strona: 29
29 Opinia Inżyniera W opinii Nadzoru założony plan branży elektrycznej i elektroenergetycznej na sierpień nie jest zagrożony, chociaż widoczne będą problemy z budową oświetlenia terenu (brak infrastruktury drogowej) oraz zasileniami obiektów MOP i OUA Według Inżyniera, konieczne jest wzmocnienie ekipy wykonawczej i nadzoru kierowniczego dla możliwości wykonania zaplanowanych robót wodociągowych. 3. ZAANGAŻOWANIE PERSONELU I SPRZĘTU WYKONAWCY 3.1. Personel Wykonawcy W raportowanym okresie na kontrakcie zatrudniony był następujący personel: Pracownicy kierownictwa Średnio dziennie Przedstawiciel Wykonawcy 1 Kierownik Budowy 1 Kierownik robót 4 Z-ca Kierownika robót 6 Kierownik robót mostowych 2 Majstrowie budowy 1 Kierownik wytwórni 3 Inżynier budowy 37 Ekonomiczno-administracyjny 12 Geodeci 28 Laboratorium 14 Razem 118 Pracownicy produkcyjni Średnio dziennie Brygadzista 15 Robotnicy budowlani 345 Operatorzy 149 Kierowcy 145 Razem 654 RAZEM WSZYSCY 772 Strona: 3
30 3.2. Sprzęt Wykonawcy Poniżej przedstawiono zestawienie sprzętu używanego na budowie w raportowanym okresie L.p. Rodzaj jednostki sprzętu Razem 1 Spycharka 17 2 Koparka gąsienicowa 23 3 Koparko-ładowarka 19 4 Koparka kołowa 18 5 Walec stalowy statyczny 12 6 Walec okołkowany 9 7 Walec ogumiony 8 8 Równiarka 7 9 Rozściełacz 4 1 Samochód z HDS 4 11 Dźwig 6 12 Ładowarka Samochód ciężarowy 2t ładowności Cięgnik siodłowy Samochód ciężarowy 15t ładowności 1 16 Wozidła Cysterna do cementu 4 18 Beczka z wodą 8 19 Glebogryzarka 1 2 Traktor 1 21 Dłużyca 1 22 Rozsiewacz 2 23 Frezarko-mieszarka 2 24 Sprężarka 4 25 Wiertnica 3 26 Zagęszczarka Pompa do betonu 4 28 Pompa Samochód dostawczy 6 3 Sprzęt drobny Wytwórnie mieszanek betonowych 7 32 Wytwórnie mas bitumicznych 2 Razem 43 W stosunku do miesiąc czerwca, deklarowana ilość sprzętu wzrosła o 8 jednostek sprzętowych, natomiast liczba personelu zwiększyła się o 34 osób. Strona: 31
31 W opinii Inspektora Drogowego deklarowana przez Wykonawcę liczba jest wystarczająca do wykonywania planowanych robót drogowych. Nadzór stwierdza jednak załamanie na odcinku Erbedimu, gdzie liczba personelu i sprzętu ta jest widocznie niższa. W opinii Inspektora ds. Robót Mostowych brak jest zatrudnienia odpowiedniej ilości personelu, co spowalnia prace wykończeniowe. Inżynier skrytykował natomiast intensyfikację robót w soboty i niedziele, kiedy to ilość osób na budowie jest znikoma. Taki stan rzeczy budzi duży niepokój Inżyniera. 4. DOKUMENTACJA FOTOGRAFICZNA Dokumentację fotograficzną robót zamieszczono w załączniku1. 5. BHP Nad bezpieczeństwem na budowie sprawuje nadzór wewnętrzny Specjalista ds. BHP Tadeusz Godlewski. Przeprowadzane są szkolenia stanowiskowe i przy przyjęciach według aktualnego programu BHP. Nie stwierdzono zaniedbań w dziedzinie Bezpieczeństwa i Higieny Pracy. Specjalista ds. BHP koordynował działania mające na celu wyeliminowanie ewentualnych wypadków przy pracy i uniknięcia zagrożeń mogących powstać przy realizacji robót. Prowadzona była stała kontrola budowy w dziedzinie bezpieczeństwa i higieny pracy. W miesiącu sierpniu i wrześniu doszło do dwóch drobnych wypadków, które zostały zgłoszone w postępowaniu według procedur BHP. Pracownicy fizyczni są na bieżąco wyposażani w odzież, która jest wymagana przez BHP do prowadzenia robót na budowie. Biuro wykonawcy zostało wyposażone w nowe gaśnice i oznakowanie ewakuacyjne. W miesiącu czerwcu nie doszło do żadnych wypadków. 6. JAKOŚĆ 6.1. Programy Zapewnienia Jakości Inżynier na bieżąco sprawdza dostarczane PZJ i jeżeli posiadają błędy to nanosi na nich swoje uwagi. Inżynier zwracał uwagę Wykonawcy na dokładniejsze sporządzanie Programów Zapewnienia Jakości ponieważ przez brak odpowiednich dokumentów powoduje niemożność zatwierdzenia wniosków. Wykaz zgłoszonych PZJ do sprawdzenia zamieszczono w załączniku 2. Strona: 32
32 7. MATERIAŁY I WYTWÓRNIE 7.1. Wytwórnie Wykonawca ma zatwierdzone następujące wytwórnie: Wytwórnia mieszanek betonowych Stetter zlokalizowana w Łodzi ul. Bratysławska 52, wydajność 36 m 3 /h Wytwórnia mieszanek betonowych Mobilmat 15/4 zlokalizowana w Strykowie ul. Brzezińska 41, wydajność 15 m 3 /h Wytwórnia mieszanek betonowych ZREMB H-,9P zlokalizowana w Łodzi ul. Szafera 4/9,, wydajność 6 m 3 /h Wytwórnia mieszanek betonowych BOSTA BETON zlokalizowana w Łodzi, ul. Dostawcza 6,, wydajność 85 m 3 /h Wytwórnia Betonu Towarowego CEMEX Sp. z o.o. zlokalizowana w Łodzi, ul. Demokratyczna 89/93 Wytwórnia mas bitumicznych zlokalizowana w Strykowie, ul. Brzezińska 41,wydajność 32 t/h Mobilna wytwórnia ARAN INTERNATIONAL ASC35YE do produkcji mieszanki do stabilizacji cementem oraz podsypek cementowo piaskowych, wydajność 3 m³/h Rozruch wytwórni mas bitumicznych w Woli Błędowej firmy Bunte Amman, wydajność 24 t/h Wytwórnia Mieszanek Betonowych Górażdże Beton Sp. z o.o., ul. Cementowa 1, Chorula Opole, zakład ul. Pojezierska 95, Łódź 7.2. Materiały przeznaczone do wbudowania zgłoszone przez Wykonawcę. Inżynier na bieżąco sprawdza dostarczane materiały i jeżeli posiadają błędy to nanosi na nich swoje uwagi. Inżynier zwracał uwagę Wykonawcy na dokładniejsze sporządzanie wniosków o zatwierdzenie materiałów ponieważ przez brak odpowiednich dokumentów powoduje nie możność zatwierdzenia wniosków. Wykaz materiałów zamieszczono w załączniku 3. Strona: 33
33 7.3. Badania kontrolne wykonane przez LD w Łodzi. Badania kontrolne są wykonywane przez GDDKiA w Łodzi, Wydział Technologii Laboratorium Drogowego. W okresie objętym raportem w czasie budowy była prowadzona bieżąca kontrola badań Wykonawcy na budowie. Laboratorium Generalnej Dyrekcji Dróg i Autostrad w miesiącu lipcu nadesłało wyniki dla 36 badań, z czego 5 badań wykazało wynik niezgodny z wymaganiami Specyfikacji Technicznej. Badania niespełniające wymagań Specyfikacji Technicznej: Badanie wykonane przez Zespół Gruntów i Geotechniki, wskaźnik zagęszczenia zasypki podpory: Obiekt PZ 239A, podpora P1, rzędna 136.4, jezdnia lewa Obiekt PZ 239A podpora P1, rz , podpora P2, rz Obiekt WD 237 podpora P1, rz 122,6 Badanie wykonane przez Zespół Asfaltów i Mieszanek Mineralno - Asfaltowych: Badanie MMA, A1 km 28+35L 28+9L, II w-wa podbudowy z AC WMS 16P +W 2/3 rec nr TN/RT/11-2 WT2-21 Badanie MMA, próbka pobrana km L-15, warstwa podbudowy AC WMS 16P+W2/3 rec nr TN/RT/11-2 WT2 21 Łącznie nadesłano : 27 wyników badań wykonanych przez Zespół Gruntów i Geotechniki 9 wyników badań wykonanych przez Zespół Asfaltów i Mieszanek Mineralno - Asfaltowych Zestawienie zleconych badań do LD znajduje się w załączniku5. 8. ZMIANY W raportowanym okresie nie zatwierdzono żadnych zmian w rozumieniu Subklauzuli 13.3 [Procedura Zmiany]: 9.ROSZCZENIA W raportowanym okresie Wykonawca zgłosił trzy powiadomienia o roszczeniu: C 3, C 31, C 32. Szczegółowe zestawienie zamieszczono w załączniku 4. Strona: 34
34 1. PRZEJŚCIOWE ŚWIADECTWA PŁATNOŚCI Inżynier do dnia r. wystawił osiem Przejściowych Świadectw Płatności. Szczegółowe zestawienie zamieszczono w złączniku 6. W raportowanym okresie Inżynier wystawił Przejściowe Świadectwo Płatności obejmujące rozliczenie za roboty wykonane: od 1do 3 czerwca 211r. na kwotę ,57 PLN netto ( ,37 PLN brutto) Suma dotychczasowych zaakceptowanych przez Inżyniera rozliczeń stanowi 33,4% Wartości Kontraktu, przy czym 2,75% stanowią materiały, a -,99% stanowią kwoty zatrzymane oraz 86,28% stanowią warunki ogólne. Szczegółowe zestawienie (sporządzone na podstawie złożonych obmiarów) zamieszczono w załączniku KONTRAKT NA ZARZĄDZANIE I NADZÓR Postęp finansowy Cała wartość umowy na Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km do km 291+, w tym pełnienie nadzoru inwestorskiego nad realizacją robót dla Inżyniera wynosi ,41 zł (brutto) Zaangażowanie osobowe zespołu Konsultanta Konsultant podpisał umowę dnia tj.2 miesiące po rozpoczęciu prac przez Wykonawców. Sytuacja ta, z punktu widzenia czasu na mobilizację Konsultanta, jest bardzo niekorzystna i przez pierwsze 3 miesiące niesie za sobą negatywne skutki, których nie udało się uniknąć. Z uwagi na znacząco odbiegający od pierwotnie przewidywanego terminu wyboru Konsultanta, od początku realizacji usług pojawiły się problemy kadrowe wynikające z podjęcia innych zobowiązań zawodowych przez szereg członków zespołu przedstawionego przez ZBM IZ. Strona: 35
35 Konsultant jest w posiadaniu oświadczeń pracowników o wyrażeniu zgody na zbieranie i przetwarzanie danych osobowych, w trybie art. 34 ustawy o ochronie danych osobowych, przez Ministerstwo Infrastruktury i Biuro Międzynarodowych Relacji Skarbowych Ministerstwa Finansów. Oświadczenia te będą udostępniane na żądanie instytucji odpowiedzialnej za odebranie środków UE nieprawidłowo wydatkowanych. Zestawienie zaangażowania osobowego zespołu Konsultanta w załączniku8. Schemat organizacyjny biura Inżyniera znajduje się w załączniku Narady koordynacyjne, rady budowy, inne spotkania Data Typ spotkania Uczestnicy Miejsce Narada techniczna nr Rada Budowy nr Narada techniczna nr Narada techniczna nr Narada techniczna nr 34 Zamawiający, Inżynier Kontraktu, Wykonawca Zamawiający, Inżynier Kontraktu, Wykonawca Zamawiający, Inżynier Kontraktu, Wykonawca Zamawiający, Inżynier Kontraktu, Wykonawca Zamawiający, Inżynier Kontraktu, Wykonawca Biuro Inżyniera Rezydenta Pl. Łukasińskiego 15 Stryków Biuro Inżyniera Rezydenta Pl. Łukasińskiego 15 Stryków Biuro Inżyniera Rezydenta Pl. Łukasińskiego 15 Stryków Biuro Inżyniera Rezydenta Pl. Łukasińskiego 15 Stryków Biuro Inżyniera Rezydenta Pl. Łukasińskiego 15 Stryków 12. NADZÓR INŻYNIERA 13.1 Nadzór archeologiczny Wykonawca prowadzi wszystkie prace ziemne pod stałym nadzorem archeologicznym. Raport z przeprowadzonych obserwacji archeologicznychznajduje się w załączniku Nadzór w zakresie nadzoru środowiskowego Sprawozdanie z prowadzonego nadzoru środowiskowego znajduje się w załączniku KORESPONDENCJA Z okresu sprawozdawczego korespondencja pomiędzy Zamawiającym, Wykonawcą a Inżynierem znajduje się na płycie CD. Strona: 36
Postęp robót Roboty drogowe: Roboty mostowe:
Postęp robót Roboty drogowe: Wykonanie drogi dojazdowej do obiektu WA 209: DD 251PA, DW 252P Wykonanie drogi dojazdowej do P1, P2, P3 oraz P4 i P5 Wykonanie nasypu dróg dojazdowych DW247P, DW249L, DD253PL,
% wartości planowanej WD 229 Betonowanie ław fundamentowych 450 m m 3 76% WD 230 Próbne obciążenie pali 4 sztuki 0 0% WD 231
Postęp robót Roboty drogowe Roboty Plan Wykonanie % wartości planowanej Odhumusowanie 75 000 m³ 12 340 m³ 16% Wykonanie nasypu 145 000 m³ 14 300 m³ 10% Wykonanie materaca 41 625 m² 21 300 m 2 51% Wymiana
RAPORT MIESIĘCZNY KONSULTANTA Wrzesień 2011 r.
Raport Miesięczny WRZESIEŃ 211 RAPORT MIESIĘCZNY KONSULTANTA Wrzesień 211 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+85 do km 291+, w tym pełnienie nadzoru inwestorskiego
RAPORT MIESIĘCZNY KONSULTANTA Maj 2011 r.
RAPORT MIESIĘCZNY KONSULTANTA Maj 211 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruo Stryków, od km 215+85 do km 291+, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Stryków
Narastająco ilośd Odhumusowanie m³ 106% Wykonanie nasypu m³ 24% Wykonanie materaca 0,00 m³ 0% Wykonane roboty
Postęp robót Wykonawca na dzieo składania niniejszego Raportu zrealizował n/w roboty w okresie od dnia18 grudnia 2010r. do dnia 31.01.2011r. Roboty drogowe Wykonane roboty Narastająco ilośd Odhumusowanie
Opis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe:
Opis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe: Odhumusowanie trasy głównej: km 254+425-254+655, km 254+955-255+110, km 255+400+980, km 259+000-259+220, km 260+450-260+550
Opis etapów i zadań zrealizowanych w okresie objętym raportem.
Opis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe: Powierzchniowa wymiana gruntu na odc. trasy głównej w km: 253+950 254+040, oraz na drodze poprzecznej przy WD 205 w km: 0+120
MIESIĘCZNY RAPORT WYKONAWCY Z REALIZACJI KONTRAKTU Nr 10 Data: r. Nr: 10 Mies./Kw.: Kwiecień/II Rok: 2011
Nazwa Kontraktu: Budowa Autostrady A1 na odcinku granica województwa kujawsko-pomorskiego/łódzkiego do węzła Stryków od km 230+817 do km 295+850 Zadanie II. Odcinek 2 Sekcja 1 od km 245+800 do km 261+000,
Państwa członkowskie - Roboty budowlane - Udzielenie zamówienia - Procedura ograniczona
1/6 Niniejsze ogłoszenie w witrynie TED: http://ted.europa.eu/udl?uri=ted:notice:7874-2012:text:pl:html PL-Warszawa: Roboty w zakresie budowy autostrad 2012/S 6-007874 Ogłoszenie o udzieleniu zamówienia
RAPORT MIESIĘCZNY KONSULTANTA Czerwiec 2012 r.
RAPORT MIESIĘCZNY KONSULTANTA Czerwiec 2012 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek
Postęp robót drogowych
Postęp robót drogowych Wykonawca podstawowych wiodących robót nie rozpoczął. Kontynuował dostawę materiałów kamiennych łamanych i naturalnych, prefabrykatów żelbetonowych na przepusty i studnie oraz innych
Stan budowy - lipiec 2016r. 9 sierpnia 2016
Stan budowy - lipiec 2016r. 9 sierpnia 2016 km 34+800-34+900 Trasa Główna S7, (34+750 zbiornik infiltracyjny Zi3) km 35+000-35+600 Trasa Główna S7, Obiekt WD-9 km 35+623,06 Obiekt WD-9 DP 1973N Wykonano
RAPORT MIESIĘCZNY Maj 2012r.
RAPORT MIESIĘCZNY Maj 2012r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Sójki Kotliska
RAPORT MIESIĘCZNY KONSULTANTA Luty 2012 r.
RAPORT MIESIĘCZNY KONSULTANTA Luty 2012 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek
SPECYFIKACJA ISTOTNYCH WARUNKÓW ZAMÓWIENIA
SPECYFIKACJA ISTOTNYCH WARUNKÓW ZAMÓWIENIA Zamówienie: Przebudowa przepustu na potoku Stara Wiśnia w m. Trzciana w ciągu drogi powiatowej Nr 1 152 R Borowa - Czermin - Przecław, km 8+382. Zamawiający:
ROBOTY INŻYNIERYJNE - WD-0.03 Wiadukt nad DTŚ w ciągu DK88. Wyszczególnienie robót wraz z przedmiarem
BUDOWA DROGI PUBLICZNEJ DROGOWEJ TRASY ŚREDNICOWEJ KATOWICE - GLIWICE, CZĘŚĆ "ZACHÓD' OD WĘZŁA Z DROGĄ KRAJOWĄ 88 DO UL. BAILDONA W GLIWICACH OD KM 0+306 DO KM 4+060 (CZĘŚĆ ODCINKA NA G2) ROBOTY INŻYNIERYJNE
ZESTAWIENIE ZBIORCZE
% zaawansowania Pozostaje do Zlaplaty ZESTAWIENIE ZBIORCZE do PŚP nr 6 za okres od 26.03.2011 do 30.04.2011 BUDOWA AUTOSTRADY A1 TORUŃ-STRYKÓW, NA ODCINKU OD WĘZŁA KOWAL DO WĘZŁA SÓJKI OD KM 215+850 DO
RAPORT MIESIĘCZNY KONSULTANTA Styczeń 2012 r.
RAPORT MIESIĘCZNY KONSULTANTA Styczeń 2012 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek
Postęp robót drogowych
Postęp robót drogowych W miesiącu listopadzie warunki atmosferyczne w znacznym stopniu utrudniały prowadzenie robót. Przez większą część miesiąca odnotowano duże opady deszczu a w dwóch ostatnich dniach
INFORMACJA O REALIZACJI MODUŁU I. Rada Programu Pilotażowego. Zaprojektuj i Zbuduj
INFORMACJA O REALIZACJI MODUŁU I Rada Programu Pilotażowego Zaprojektuj i Zbuduj 13 czerwca 2012 r. Informacja o realizacji Zadania 2 pod nazwą: Zaprojektowanie i budowa drogi ekspresowej S7 na odcinku
Załącznik nr 3 do SIWZ kosztorys ofertowy postępowanie nr ZDP.2000/AZ/16/2015. Numer Specyfikacji Technicznej. Jednostka. Cena (Jedn.
KOSZTORYS OFERTOWY "Odbudowa drogi powiatowej nr 3280 D w miejscowości Krosnowice, km 0+800 1+670 - III etap [Intensywne opady deszczu czerwiec 2013 r.]" Lp. Numer Specyfikacji Technicznej Wyszczególnienie
/nazwa Wykonawcy/ dokładny adres Wykonawcy/ telefon, fax Wykonawcy/
/nazwa Wykonawcy/ dokładny adres Wykonawcy/ telefon, fax Wykonawcy/ Przebudowa mostu drogowego przez ciek Sumina w ciągu drogi powiatowej nr 5025S (km 0+200) ul. Dworcowa w m. Lyski Opracował:.. /miejscowość/
RAPORT MIESIĘCZNY Luty 2012r.
RAPORT MIESIĘCZNY Luty 2012r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Sójki Kotliska
Przedmiar robót. Zuzia10 (C) Datacomp (lic. 5736) strona nr: 1. Podstawa ceny jednostkowej
strona nr: 1 Przedmiar robót Kosztorys Czarną Przemszą w ciągu drogi powiatowej nr 1 Rozdział BRANŻA MOSTOWA 1.1 Grupa STWiOR: roboty przygotowawcze 1.1.1 Element roboty przygotowawcze 1.1.1.1 Kalkulacja
RAPORT MIESIĘCZNY Kwiecień 2012r.
RAPORT MIESIĘCZNY Kwiecień 2012r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Sójki Kotliska
RAPORT TYGODNIOWY INŻYNIERA 07/RTIK/S7J/ŁSZ/123/2017/9459 ROBOTY DROGOWE
07/RTIK/S7J/ŁSZ/3/2017/9459 ROBOTY DROGOWE godz. :00 27 lut, Pn 07:00 18:00 Brak opadów 11 C 28 lut, Wt 07:00 18:00 Brak opadów 13 C 01 mar, Śr 07:00 18:00 Brak opadów 8 C 02 mar, Cz 07:00 18:00 Brak opadów
INFORMACJA O REALIZACJI MODUŁU I. Rada Programu Pilotażowego. Zaprojektuj i Zbuduj
INFORMACJA O REALIZACJI MODUŁU I Rada Programu Pilotażowego Zaprojektuj i Zbuduj 11 września 2012 r. Informacja o realizacji Zadania 2 pod nazwą: Zaprojektowanie i budowa drogi ekspresowej S7 na odcinku
DATA: MAJ Roboty rozbiórkowe SL/SP
DATA: MAJ 2018 HARMONOGRAM PILOTAŻOWY "ROZBUDOWA UL. CIESZYŃSKIEJ W BIELSKU-BIAŁEJ" W RAMACH ZADANIA INWESTYCYJNEGO "ROZBUDOWA ODCINKA DROGI WOJEWÓDZKIEJ NR 942 W BIELSKU-BIAŁEJ Lp. opis robót data rozpoczęcia
RAPORT MIESIĘCZNY KONSULTANTA Marzec 2012 r.
RAPORT MIESIĘCZNY KONSULTANTA Marzec 2012 r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek
BUDOWA AUTOSTRADY A4. Węzeł Dębica-Pustynia - Węzeł Rzeszów Zachodni km km
BUDOWA AUTOSTRADY A4 Węzeł Dębica-Pustynia - Węzeł Rzeszów Zachodni km 537+550 km 570+300 UKŁAD KONSTRUKCYJNY PROJEKTOWANYCH OBIEKTÓW DROGOWYCH Parametry przekroju autostrady: Klasa techniczna: autostrada
RAPORT MIESIĘCZNY Czerwiec 2012r.
RAPORT MIESIĘCZNY Czerwiec 2012r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Sójki Kotliska
Wartość Netto [PLN] I D ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE D
Lp. Numer Specyfikacji Technicznej KOSZTORYS OFERTOWY dla zadania pn.: Odbudowa drogi powiatowej nr 3323D Dzikowiec Koszyn - Bożków, km 4+600 do 5+722 [intensywne opady deszczu lipiec 2012 r.] Wyszczególnienie
Trwają prace na budowie S5
Obecnie na wszystkich siedmiu odcinkach drogi ekspresowej S5 realizowane są liczne prace drogowe, mostowe oraz prace w branży melioracyjnej, wodno-kanalizacyjnej, elektroenergetycznej. Na odcinku 1. Nowe
I. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA
I. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA Egis Poland, ul. Puławska 182, 02-670 Warszawa 2 SPIS TREŚCI: I. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA... 2 1. Zakres robót i kolejność
RAPORT MIESIĘCZNY Maj 2011
RAPORT MIESIĘCZNY Maj 2011 Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Sójki Kotliska w
PRZEDMIAR ROBÓT. Budowa drogi gminnej (ul. Jeziorna) na odcinku Borowo Sitno. Kartuzy. Gmina Kartuzy ul. Hallera Kartuzy
MAXPROJEKT Mateusz Jezierski ul.świętopełka 28, 81-524 Gdynia biuro@maxprojekt.gda.pl, tel./fax 58 345 25 60 NIP 586-112-71-53 PRZEDMIAR ROBÓT Temat projektu: Miejscowość: Zleceniodawca: Budowa drogi gminnej
Skarb Państwa - Generalny Dyrektor Dróg Krajowych i Autostrad. Generalną Dyrekcję Dróg Krajowych i Autostrad Oddział w Lublinie
Skarb Państwa - Generalny Dyrektor Dróg Krajowych i Autostrad reprezentowany przez Generalną Dyrekcję Dróg Krajowych i Autostrad Oddział w Lublinie ul. Ogrodowa 21, 20-075 Lublin MGGP S.A. Biuro Inżyniera
KOSZTORYS OFERTOWY. Wyszczególnienie elementów rozliczeniowych Jednostka Cena Jedn. Nazwa Ilość zł.
KOSZTORYS OFERTOWY ZADANIE : ODBUDOWA DROGI POWIATOWEJ NR 3310D KŁODZKO MORZYSZÓW, km 0+712 2+275 wraz z odbudową mostu w miejscowości Ławica, km2+163 Lp. Numer Specyfikacji Technicznej Wyszczególnienie
PRZEBUDOWA mostu drogowego przez rów melioracji szczegółowej, w ciągu ul. Leboszowskiej w Trachach na działkach nr 1303/184, 1268/21
/nazwa Wykonawcy/ dokładny adres Wykonawcy/ telefon, fax Wykonawcy/ PRZEBUDOWA mostu drogowego przez rów melioracji szczegółowej, w ciągu ul. Leboszowskiej w Trachach na działkach nr 1303/184, 1268/21
II LUBELSKIE FORUM DROGOWE WYZWANIA REALIZACYJNE PODCZAS BUDOWY ODCINKÓW S12(17) i S19 WOKÓŁ LUBLINA
II LUBELSKIE FORUM DROGOWE WYZWANIA REALIZACYJNE PODCZAS BUDOWY ODCINKÓW S12(17) i S19 WOKÓŁ LUBLINA Lublin 02.03.2017 r. Cezary Łysenko BUDOWA DROGI EKSPRESOWEJ S17, ODCINEK KURÓW LUBLIN PIASKI, ZADANIE
Kosztorys ofertowy. kpl. 1,00. m3 3,60. m3 48,07. m3 51,67. m3 51,67. m2 149,10. m3 36,72. m3 11,50. m2 161,71. m2 40,00. m 35,00.
PRZEBUDOWA MOSTU W CIĄGU DROGI POWIATOWEJ NR 2611W CZYŻEW - ŻELAZY BROKOWO - GOSTKOWO - MIANOWO 1 ROBOTY PRZYGOTOWAWCZE 1.1 Kalkulacja indywidualna- Roboty pomiarowe, dokumentacja powykonawcza 1.2 Rozbiórki
Autostrada A1 Nowe Marzy Toruń
Fact Sheet Data / Date: 25 sierpnia 2008 Autostrada A1 Nowe Marzy Toruń Nazwa projektu: Amber One Autostrada A1 Koncesjonariusz: Gdańsk Transport Company S.A. Ważność koncesji: do 2039 roku Udziałowcy
Przedmiar. Remont ul. Ostoi w Kołaczycach
Przedmiar Data: 2009-04-22 Budowa: Kołaczyce Obiekt: ul. Ostoi Zamawiający: Gmina Kołaczyce Jednostka opracowująca kosztorys: Tadeusz Gajda Sprawdzający:... Zamawiający: Wykonawca:...... strona nr: 2 Przedmiar
PRZEBUDOWA DROGI POWIATOWEJ NR 2434P W OWIŃSKACH KOSZTORYS OFERTOWY. Zarząd Dróg Powiatowych w Poznaniu ul. Zielona Poznań 03/X/U/2012
WYKONAWCA PROJEKTU: INWESTOR / ZAMAWIAJĄCY: Zarząd Dróg Powiatowych w Poznaniu ul. Zielona 8 61-851 Poznań NAZWA INWESTYCJI: PRZEBUDOWA DROGI POWIATOWEJ NR 2434P W OWIŃSKACH ODCINEK 0+811 km FAZA PROJEKTU:
PROJEKT BUDOWLANY ZADANIE : PRZEBUDOWA DROGI POWIATOWEJ UL. KOŚCIUSZKI W LĄDKU ZDROJU, KM INWESTOR: Zarząd Dróg Powiatowych
PROJEKT BUDOWLANY ZADANIE : PRZEBUDOWA DROGI POWIATOWEJ UL. KOŚCIUSZKI W LĄDKU ZDROJU, KM 0+000-2+300. INWESTOR: Zarząd Dróg Powiatowych Ul. Objazdowa 20 57-300 Kłodzko OŚWIADCZENIE NA PODSTAWIE ART. 20
Dla potrzeb wykonania robót drogowych dla zadania- Budowa wewnętrznej drogi gminnej w m. Zgórsko- ul. Ogrodowa.
1 PRZEDMIAR ROBÓT - Przygotowanie terenu pod budowę -Roboty w zakresie dróg CPV-45233222-1- Roboty budowlane w zakresie układania chodników i asfaltowania CPV-45233252-0-Roboty w zakresie nawierzchni ulic
PRZEDMIAR ROBÓT. Gmina Karczew ul. Warszawska 28, Karczew. BJ-PROJEKT Biuro Projektów Komunikacyjnych Warszawa ul.
PRZEDMIAR ROBÓT Nazwa obiektu lub robót budowlanych z uwzględnieniem nazw i kodów Wspólnego Słownika Zamówień i podaniem lokalizacji: Przebudowa dróg gminnych na terenie osiedla mieszkaniowego "Częstochowska"
NR 3226D UL. NOWY ŚWIAT W KŁODZKU.
PROJEKT BUDOWLANY ZADANIE : PRZEBUDOWA DROGI POWIATOWEJ NR 3226D UL. NOWY ŚWIAT W KŁODZKU. INWESTOR: Zarząd Dróg Powiatowych Ul. Objazdowa 20 57-300 Kłodzko OŚWIADCZENIE NA PODSTAWIE ART. 20 USTAWY PRAWO
Zmiana treści zapytania ofertowego
Gorzów Wlkp., 29.05.2019 r. Zmiana treści zapytania ofertowego Dotyczy: zapytania ofertowego na Budowę sieci wodociągowej i kanalizacji sanitarnej w rejonie ulicy Szczecińskiej w Gorzowie Wlkp. nr sprawy
Remont chodnika wzdłuż drogi powiatowej w miejscowości Sanok
Remont chodnika w ciągu drogi powiatowej nr 2252R ul. Jagiellońska w m. Sanok na odcinku od km 0+185 0+410 (strona lewa) Działka Nr ewid. : 1011 OPIS TECHNICZNY SPIS TREŚCI: 1 PRZEDMIOT PROJEKTU... 4 2
DOKUMENTACJA TECHNICZNA REMONTU
Z A K Ł A D B U D O W L A N O D R O G O W Y BUD-DROG ZDZISŁAW HARAF 33-300 NOWY SĄCZ, UL. BOLESŁAWA PRUSA 24a tel./fax /0-18/ 443-90-90 www.bud-drog.pl e-mail: buddrog@o2.pl biuro@bud-drog.pl NIP 734-000-12-84
Przedmiar robót PRZEBUDOWA DROGI W MIEJSCOWOŚCI DYDNIA "K.INGLOT" DZ. NR EWID 2606, 2569 W KM DO KM 0+500
W KM 0+000 DO KM 0+500 Budowa: PRZEBUDOWA DROGI Obiekt lub rodzaj robót: DROGA, 150M NAWIERZCHNI ASFALTOWEJ, 350,0M NAWIERZCHNI Z PŁYT JOMB Inwestor: GMINA DYDNIA Data opracowania: Autor opracowania: 2017-10-27
1. Droga gminna nr C w miejscowości Liciszewy
1.2. SkrzyŜowania z drogą powiatową nr 2042 1. Droga gminna nr 101104C w miejscowości Liciszewy 1.1. Roboty przygotowawcze i ziemne 1 Roboty pomiarowe przy robotach drogowych km 1,607 2 Mechaniczne ścinanie
KOSZTORYS OFERTOWY NARZUTY VAT [V]... % (R, M, S)
KOSZTORYS OFERTOWY Klasyfikacja robót wg. Wspólnego Słownika Zamówień 45233000-9 Roboty w zakresie konstruowania, fundamentowania oraz wykonywania nawierzchni autostrad, dróg NAZWA INWESTYCJI : Przebudowa
Przedmiar. Sporządził Monika Trybuchowicz. Złotów 17 listopad 2016 r.
Przedmiar Obiekt Kod CPV 45233222-1 Roboty budowlane w zakresie układania chodników i asfaltowania Budowa droga gminna Łobżenica - Kruszki Inwestor Gmina Łobżenica, ul. Sikorskiego 7, 89-310 Łobżenica
RAPORT TYGODNIOWY INŻYNIERA 07/RTIK/S7J/ŁSZ/151/2017/11662 ROBOTY DROGOWE
07/RTIK/S7J/ŁSZ/11/2017/11662 ROBOTY DROGOWE 11 wrz, Pn 07:00 18:00 Brak opadów 2 C 12 wrz, Wt 07:00 18:00 Opad deszczu 16 C 13 wrz, Śr 07:00 18:00 Brak opadów 18 C 14 wrz, Cz 07:00 18:00 Brak opadów 24
PRZEDMIAR ROBÓT WYLICZENIE ILOŚCI
NAZWA, ADRES OBIEKTU BUDOWLANEGO PRZEBUDOWA NAWIERZCHNI UL. KOCHANOWSKIEGO W PORAJU ETAP I Etap NAZWA I ADRES INWESTORA URZĄD GMINY PORAJ ul. Jasna 21, 42-360 Poraj STADIUM PRZEDMIAR ROBÓT WYLICZENIE ILOŚCI
RAPORT MIESIĘCZNY Wrzesień 2012r.
RAPORT MIESIĘCZNY Wrzesień 2012r. Zarządzanie kontraktem: budowa Autostrady A1 Toruń Stryków, od km 215+850 do km 291+000, w tym pełnienie nadzoru inwestorskiego nad realizacją robót. Odcinek Sójki Kotliska
LINIA KOLEJOWA DD26 SPO 'CZEKANÓW' WĘZEŁ 'CZEKANÓW' SEKCJA IV DD28 DD29 PRZEJŚCIE DLA ZWIERZĄT. DD29a DD32 PRZEJŚCIE DLA ZWIERZĄT DD33
-Drogi Dojazdowe, na których trwają roboty -Drogi Dojazdowe w rejonie węzła -Drogi Dojazdowe -Zbiorniki -Przepusty kolumny kamienne ciężkie ubijanie pale CFA pale iniekcyjne gwoździowanie skarp wykopów
INWENTARYZACJA ORAZ PROJEKT REMONTU OBIEKTÓW. IV. Przedmiar robót remontowych
Zamierzenie budowlane: Adres obiektu: Rodzaj projektu: Branża: Część opracowania: Obiekt: Województwo małopolskie, powiat myślenicki, gmina, miejscowość Czasław INWENTARYZACJA ORAZ PROJEKT REMONTU OBIEKTÓW
Spis treści. Opis techniczny
Spis treści I Opis techniczny 1. Podstawa opracowania 2. Przedmiot Inwestycji 3. Istniejący stan zagospodarowania działki 4. Projektowane zagospodarowanie działki 5. Parametry techniczne i przeznaczenie
OPIS TECHNICZNY DO PROJEKTU p.t.:,, PRZEBUDOWA DROGI POWIATOWEJ NR 1314 O GRA-MAR (BĄKÓW JAMY STACJA KOLEJOWA JAMY) W M. JAMY OPIS TECHNICZNY
OPIS TECHNICZNY 1. PODSTAWA OPRACOWANIA, ZAKRES I DANE OGÓLNE Przedmiotem opracowania jest projekt przebudowy drogi powiatowej nr 1314 O w miejscowości Jamy. Podstawę opracowania stanowią następujące dokumenty
RAPORT TYGODNIOWY INŻYNIERA 07/RTIK/S7J/ŁSZ/150/2017/11566 ROBOTY DROGOWE
"Zarządzanie Kontraktem w zakresie budowy drogi ekspresowej S7 na odcinku Jędrzejów granica województwa świętokrzyskiego ROBOTY DROGOWE 04 wrz, Pn 07:00 :00 Niewielki opad deszczu 16 C 0 wrz, Wt 07:00
KOSZTORYS OFERTOWY/PRZEDMIAR ROBÓT
KOSZTORYS OFERTOWY/PRZEDMIAR ROBÓT Klasyfikacja robót wg. Wspólnego Słownika Zamówień 45000000-7 Roboty budowlane 45100000-8 Przygotowanie terenu pod budowę 45110000-1 Roboty w zakresie burzenia i rozbiórki
Przebudowa drogi gminnej ul. Wodociągowa w Białej KOSZTORYS OFERTOWY
L.p. Cena DM-00.00.00 WYMAGANIA OGÓLNE * * * * 1 00.00.00 Koszt wykonania, utrzymania i demontażu tymczasowego oznakowania robót, kpl 1 2 00.00.00 Koszty zajęcia i doprowadzenia do stanu pierwotnego działek
OPIS TECHNICZNY DO PROJEKTU WYKONAWCZEGO
OPIS TECHNICZNY DO PROJEKTU WYKONAWCZEGO MODERNIZACJA (PRZEBUDOWA) DROGI GMINNEJ TRANSPORTU ROLNICZEGO NR 010103 C KLOCEK - BARŁOGI W KM 0 + 000 0 + 700 Długość odcinka : 0,700 km 1. PODSTAWA OPRACOWANIA
KOSZTORYS OFERTOWY. Rozebranie chodników z płyt betonowych 50x50x5, 35x35x5 cm na podsypce cem. piaskowej.
KOSZTORYS OFERTOWY OPOLE, Korfantego -przejście dla pieszych, I Roboty drogowe Roboty rozbiórkowe - CPV 45111100-9 1 Rozebranie krawężników kamiennych 20x30 cm na podsypce cem.-piaskowej. 14,000 2 Rozebranie
CPV ROBOTY W ZAKRESIE BUDOWY DRÓG. Nazwa i opis elementu rozliczeniowego I * ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE
PRZEDMIAR BRANŻA DROGOWA Temat opracowania Branża Kod CPV Nr Lp pozycji STWiORB Przebudowa chodnika na drogę dla rowerów i chodnik dla pieszych wzdłuż wewnętrznej jezdni al. Podwale w Wałbrzychu, oraz
Dokumentacja projektowa Określenie rodzaju i zakresu robót budowlanych oraz warunków i lokalizacji ich wykonania.
Załącznik nr 3 do SIWZ Dokumentacja projektowa Określenie rodzaju i zakresu robót budowlanych oraz warunków i lokalizacji ich wykonania. Nazwa zadania: Przebudowa drogi gminnej ul. Zwycięstwa w Pionkach
I. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA
I. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA SPIS TREŚCI: I. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA... 2 1. Zakres robót i kolejność wykonywania inwestycji.... 3 2. Wykaz istniejących
PRZEDMIAR ROBÓT ZAKRES DROGOWY
PRZEDMIAR ROBÓT ZAKRES DROGOWY "Przebudowa drogi powiatowej Nr 1523 R, Białobrzegi Kosina w km 0+000 do km 1+560 wraz z remontem mostów w km 0+736,94 oraz w 1+526,70" Lp. Nr Specyfikacji Technicznej Nazwa
Przedmiar robót. Przebudowa ul. Zwycięzców w Skarżysku-Kamiennej na odcinku od ul. W. Polskiego do ul. Harcerskiej.
Przedmiar robót Przebudowa ul. Zwycięzców w Skarżysku-Kamiennej na odcinku od ul. W. Polskiego do ul. Harcerskiej. Budowa: Przebudowa Kanalizacji Deszczowej Obiekt lub rodzaj robót: Kanalizacja deszczowa
Data: Przedmiar
Data: 2013-08-19 Przedmiar Inwestycja: Modernizacja (przebudowa) drogi nr 010424C dojazdowej do gruntów rolnych transportu rolniczego. Obiekt: ul. Karpacka Rodzaj robót: drogowe Inwestor: Gmina Kęsowo
BIURO PROJEKTOWE PIOTR BORKIEWICZ ul. Sikorskiego 12, Zduńska Wola
BIURO PROJEKTOWE PIOTR BORKIEWICZ ul. Sikorskiego 12, 98-220 Zduńska Wola KOSZTORYS ŚLEPY Klasyfikacja robót wg. Wspólnego Słownika Zamówień 45000000-7 Roboty budowlane 45100000-8 Przygotowanie terenu
Informacja na temat zaawansowania prac związanych z realizacją II-go etapu obwodnicy Puław
Informacja na temat zaawansowania prac związanych z realizacją II-go etapu obwodnicy Puław Zaprojektowanie i budowa drogi ekspresowej S17 Garwolin Kurów na odcinku granica województwa mazowieckiego i lubelskiego
Przedmiar robót PRZEBUDOWA KANAŁU KANALIZACJI DESZCZOWEJ - OCZYSZCZALNIA SCIEKÓW DESZCZOWYCH
strona nr: 1 Przedmiar robót DESZCZOWEJ - OCZYSZCZALNIA SCIEKÓW DESZCZOWYCH Data: 2017-06-15 Budowa: OCZYSZCZALNIA ŚCIEKÓW DESZCZOWYCH Kody CPV: 45231000-5 Roboty budowlane w zakresie budowy rurociągów,
] IV. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA
GAJEWSKI MARCIN PROJEKTY DROGOWE ul. Kołłątaja 8/27A 24-100 Puławy NIP: 811-161-45-54 Tel. 0-605-412-444 ] IV. INFORMACJA DOTYCZĄCA BEZPIECZEŃSTWA I OCHRONY ZDROWIA OBIEKTY : Budowa dróg gminnych: - 035KL
OPIS TECHNICZNY DO BRANŻY DROGOWEJ PROJEKTU
OPIS TECHNICZNY DO BRANŻY DROGOWEJ PROJEKTU Przebudowa drogi gminnej nr 150446C w miejscowości Rybitwy gm. Pakość, łączącej drogę powiatową nr 2507C relacji Rybitwy - Jaksice z drogą wojewódzką nr 251
Remont drogi powiatowej 1986D relacji Jordanów Śląski - Nasławice, celem poprawy dostępności do terenów aktywności gospodarczej
KOSZTORYS OFERTOWY Remont drogi powiatowej 1986D relacji Jordanów Śląski - Nasławice, celem poprawy dostępności do terenów aktywności gospodarczej L.p. 1.0 Podstawa wyceny Opis 1.1 Odtworzenie trasy i
ZDP.ZP KOSZTORYS OFERTOWY ODCINEK I Załącznik A1
ZDP.ZP.271.1.2017 KOSZTORYS OFERTOWY ODCINEK I Załącznik A1 Przebudowa drogi powiatowej nr 2028 K Zbydniowice - Siercza w km 2+435 do km 4+725 - odcinek od km 2+435,00 do km 3+207,10 ROBOTY PRZYGOTOWAWCZE
Tabela przedmiaru robót
Data utworzenia: 2011-08-12 Przebudowa drogi gminnej nr 105646B w Wyrzykach Tabela przedmiaru robót Opis robót Dział nr 1. Roboty przygotowawcze [CPV: 45113000-2 ] 1. KNNR 1 0111-0100 [D-01.01.01] Roboty
REMONT ISTNIEJĄCEGO CHODNIKA WRAZ ZE ZJAZDAMI I BUDOWA ZATOK AUTOBUSOWYCH W CIĄGU DROGI POWIATOWEJ NR 4239W W MSC. WOLA KORYTNICKA
PRZEDMIAR ROBÓT I KOSZTORYS OFERTOWY REMONT ISTNIEJĄCEGO CHODNIKA WRAZ ZE ZJAZDAMI I BUDOWA ZATOK AUTOBUSOWYCH W CIĄGU DROGI POWIATOWEJ NR 4239W W MSC. WOLA KORYTNICKA WARTOŚĆ ROBÓT: OBIEKT: LOKALIZACJA:
RAPORT TYGODNIOWY INŻYNIERA
07:00 19:00 rak opadów 06:30 19:00 rak opadów 20 o C 07:00 18:00 rak opadów 15 o C 07:00 18:00 07:00 18:00 rak opadów 07:00 15:00 rak opadów 14 o C techniczna Temp. powietrza ROOTY DROGOWE 20 11.05.2015
Przebudowa i remont drogi gminnej w m.zyraków Przedmiar robót ROZDZIAŁ III PRZEDMIAR ROBÓT. PROJEKT BUDOWLANO-WYKONAWCZY strona 9
ROZDZIAŁ III PRZEDMIAR ROBÓT PROJEKT BUDOWLANO-WYKONAWCZY strona 9 wyy PRZEDMIAR ROBÓT PRZEBUDOWA DROGI GMINNEJ pn. Ośrodek Zdrowia Cmentarz REMONT DROGI GMINNEJ pn. Urząd Gminy Żyraków Cmentarz WRAZ Z
Remont drogi dojazdowej do oczyszczalni ścieków w m. Sątopy Samulewo - dz. nr 353/73
1 Spis treści Projekt techniczny...3 1.Przedmiot opracowania...3 2.Podstawa opracowania...3 3.Cel i zakres opracowania...3 4.Istniejące zagospodarowanie...3 5.Projektowane zagospodarowanie...4 5.1.Opis
REMONT DROGI DOJAZDOWEJ DO GRUNTÓW ROLNYCH (DZ. NR EW. 1627) W MIEJSCU PIASTOWYM PRZEDMIAR ROBÓT. Miejscowość: Miejsce Piastowe GMINA
Nazwa Inwestycji: REMONT DROGI DOJAZDOWEJ DO GRUNTÓW ROLNYCH (DZ. NR EW. 1627) W MIEJSCU PIASTOWYM PRZEDMIAR ROBÓT Województwo: Powiat: podkarpackie krośnieński Inwestor: Miejscowość: Miejsce Piastowe
OPIS PRZEDMIOTU ZAMÓWIENIA
Znak sprawy: SPZ.272.8.2016. OPIS PRZEDMIOTU ZAMÓWIENIA Do przetargu nieograniczonego pn. Przebudowa mostu nad rzeką Łabuńka w ciągu ulicy Sienkiewicza wraz z przebudową nawierzchni ulicy od ulicy Altanowej
Przedmiar. TYŁ PROJEKTU : Przebudowa drogi osiedlowej na Osiedlu "Fort II"
Biuro Projektów Drogowych mgr inż. Tadeusz Cioch 37-700 Przemyśl, ul. P. Kmity 4/5, NIP 795-100-21-66 tel./fax 016 675 1194, e-mail: bpdcioch@wp.pl Przedmiar Data: 2010-09-08 Budowa: Droga Osiedlowa na
ZDP.ZP KOSZTORYS OFERTOWY ODCINEK II Załącznik A1
ZDP.ZP.271.1.2017 KOSZTORYS OFERTOWY ODCINEK II Załącznik A1 Przebudowa drogi powiatowej nr 2028 K Zbydniowice - Siercza w km 2+435 do km 4+725 - odcinek od km 3+207,10 do km 4+725,00 ROBOTY PRZYGOTOWAWCZE
Remont drogi gminnej Nr T Bidziny koło Goraja.
db projekt Konrad Gądek Egz. 4 ul. Wschodnia 2 28-200 STASZÓW Tel. 0 505 148 991 PROJEKT BUDOWLANY (ZAŁĄCZNIK DO ZGŁOSZENIA ZAMIARU WYKONANIA ROBÓT) Remont drogi gminnej Nr 004542T Bidziny koło Goraja.
Tylko z zakończeniem. Tylko z czasem trwania. Plan bazowy. Podział według planu bazowego. Punkt kontrolny według planu bazowego.
ID Nazwa zadania % Start 1 Budowa obwodnicy miasta Suwałki w ciągu drogi ekspresowej 100% Thu 17-02-02 2 PRZEKAZANIE PLACU BUDOWY 100% Thu 17-02-02 3 1. ROBOTY PODSTAWOWE SEKCJA 1 i 2 100% Mon 17-07-03
PRZEDMIAR ROBÓT Przebudowa drogi gminnej Nr R Blizne-Orzechówka km
PRZEDMIAR ROBÓT Przebudowa drogi gminnej Nr 115820R Blizne-Orzechówka km 0+000-0+960 Lp Normatyw Opis Suma 1. 1. 1. 1. 1. 1. 2. 01.01.01 ROBOTY POMIAROWE Roboty pomiarowe przy liniowych robotach ziemnych
3. OSŁONA KABLI TELEKOMUNIKACYJNYCH
3. OSŁONA KABLI TELEKOMUNIKACYJNYCH 1. ROBOTY PRZYGOTOWAWCZE I ROZBIÓRKOWE 1 Roboty pomiarowe przy robotach ziemnych - drogi. Trasa drogi w terenie równinnym. D-01.01.01 2 Rozebranie nawierzchni z mas
1 WYKONANIE OBJAZDU NA CZAS REMONTU MOSTU CPV
Przedmiar robót 1 WYKONANIE OBJAZDU NA CZAS REMONTU MOSTU CPV 45111000-8 1.1 KNNR 1/210/3 (1) Wykopy oraz przekopy wykonywane na odkład koparkami podsiębiernymi, koparka 0,25-0,60, głębokość do 3 m, kategoria
PROJEKT WYKONAWCZY MATERIAŁY PRZETARGOWE KOSZTORYS OFERTOWY
MS PROJEKT PROJEKT WYKONAWCZY BUDOWA DROGI GMINNEJ W SKUROWIE MATERIAŁY PRZETARGOWE KOSZTORYS OFERTOWY Opracowane dla: Gmina Grójec Ul. Piłsudskiego 47 05 600 Grójec WARSZAWA, marzec 2014 ROBOTY PRZYGOTOWAWCZE
KOSZTORYS OFERTOWY Klasyfikacja robót wg. Wspólnego Słownika Zamówień Roboty budowlane w zakresie dróg dojazdowych
Urząd Gminy Szemud ul. Kartuska, 84-7 Szemud KOSZTORYS OFERTOWY Klasyfikacja robót wg. Wspólnego Słownika Zamówień 456-9 Roboty budowlane w zakresie dróg dojazdowych NAZWA INWESTYCJI : Przebudowa drogi
P R O J E K T B U D O W L A N Y I W Y K O N A W C Z Y
Z A K Ł A D U S Ł U G T E C H N I C Z N Y C H DROGO-PROJEKT s.c. 63-500 Ostrzeszów ul. Piastowska 14a/16 P R O J E K T B U D O W L A N Y I W Y K O N A W C Z Y Obiekt: Przebudowa drogi gminnej nr 101533D.
DOKUMENTACJA PROJEKTOWA UPROSZCZONA
POWIAT BIERUŃSKO LĘDZIŃSKI DOKUMENTACJA PROJEKTOWA UPROSZCZONA Przebudowa drogi powiatowej 4137S, ul. Bijasowickiej w Bieruniu z zastosowaniem "cichych asfaltów" wraz z budową chodnika WYKONAŁ: ZATWIERDZIŁ:
Załącznik nr 1a Arkusz wyceny ZP/32/PO/2009. Nr referencyjny nadany sprawie przez Zamawiającego: Zamawiajacy:
Nr referencyjny nadany sprawie przez Zamawiającego: Załącznik nr 1a Arkusz wyceny ZP/32/PO/2009 Zamawiajacy: Gmina Wrocław w imieniu i na rzecz której działają Wrocławskie Inwestycje Sp. z o.o. ul. Ofiar
NADZÓR INWESTORSKI NAD REALIZACJĄ ZADANIA INWESTYCYJNEGO:
SPECYFIKACJA ZAMÓWIENIA 1. Przedmiotem zamówienia jest: Nadzór inwestorski przy przebudowie Targowiska Stałego w Jadowie I. OPIS PRZEDMIOTU ZAMÓWIENIA: NADZÓR INWESTORSKI NAD REALIZACJĄ ZADANIA INWESTYCYJNEGO:
