pracami projektowymi i robotami w oparciu o Program ZA SIERPIEŃ 2016 r.
|
|
- Adrian Nowicki
- 6 lat temu
- Przeglądów:
Transkrypt
1 Zamawiający Inżynier Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział we Wrocławiu ul. Powstańców Śląskich Wrocław Lider: ECMG GmbH Zelinkagasse 10, 1010 Wiedeń Partner: SGS Polska Sp. z o.o. ul. Bema 83, Warszawa UMOWA NR: GDDKiA O/WR I-2/PO/180/R/I-4/2013 Analiza Pełnienie efektywności funkcji Inżyniera na trzech Kontraktach: zarządzania pracami projektowymi i robotami w oparciu o Program ZA SIERPIEŃ 2016 r. Zadanie IV: Zaprojektowanie i wybudowanie drogi ekspresowej S3 Nowa Sól Legnica (A4), zadanie IV: odcinek od węzła Lubin Północ (bez węzła) do węzła Lubin Południe (z węzłem), o długości ok 11,3 km tj. od km ,08 do km ,75 (tj. do km ustalonego na etapie decyzji środowiskowej i podziału dokumentacji na odcinki) RAPORT Sporządził: Sprawdził: Stanowisko: Specjalista ds. sprawozdawczości Inżynier Rezydent Imię i nazwisko: Paulina Furtak Jarosław Samulski Data: Podpis:

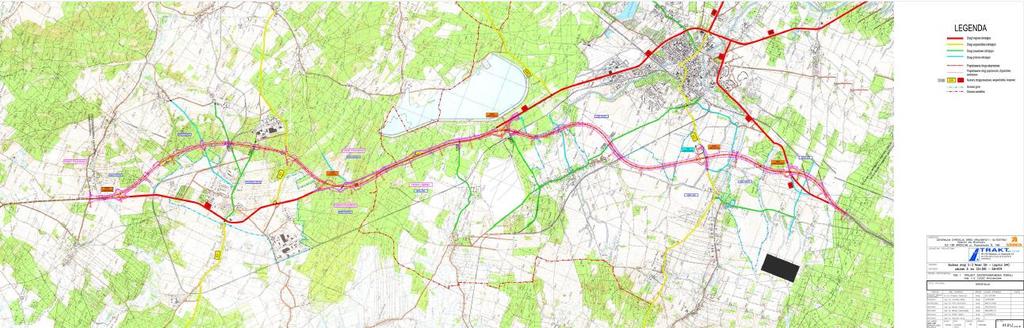

2 Zadanie IV Rys.1 plan orientacyjny zadanie IV1 Strona 2 z 21
3 1. ANALIZA REALIZOWANE PRACE PROJEKTOWE REALIZOWANE PRACE BUDOWLANE ROBOTY DROGOWE OBIEKTY INŻYNIERSKIE ROBOTY BRANŻOWE: BRANŻA TELEKOMUNIKACYJNA BRANŻA HYDROTECHNICZNA BRANŻA WODNO - KANALIZACYJNA, SANITARNA, GAZOWA BRANŻA ELEKTRYCZNA, ELEKTROENERGETYCZNA PERSONEL WYKONAWCY ROBÓT LISTA SPRZĘTU KOMENTARZ INŻYNIERA WNIOSKI 21 Strona 3 z 21
4 1. Analiza Umowa nr GDDKiA O/WR I-2/PO/180/R/I-4/2013 z dnia r. przewiduje następujące terminy kontraktowe: Data rozpoczęcia Data zakończenia (30 miesięcy od Daty Rozpoczęcia do czasu realizacji Robót nie wlicza się okresów zimowych od 15 grudnia do 15 marca) Kamień Milowy nr 1 (od 26 stycznia 2015 r. do 26 listopada 2015r.) złożenie do właściwego organu administracji publicznej w terminie 10 miesięcy od Daty Rozpoczęcia kompletnego wniosku o ZRID/PnB Kamień Milowy nr 2 (od 26 stycznia 2015 r. do 26 maja 2016 r.) złożenie Inżynierowi projektów wykonawczych, szczegółowych specyfikacji technicznych i przedmiarów robót na cały projektowany odcinek w terminie 16 miesięcy od Daty Rozpoczęcia, jednak nie później niż na 7 dni przed planowanym rozpoczęciem robót budowlanych. Kamień Milowy nr 3 (od 26 stycznia 2015 r. do 26 września 2016 r.) wykonanie w terminie 20 miesięcy od Daty Rozpoczęcia, zgodnie z Subkl (Wymagana Minimalna Ilość Wykonania), Robót o wartości niemniejszej niż 30% Zaakceptowanej Kwoty Kontraktowej. Zaktualizowany Program dla Prac Projektowych rew. 05 został zaakceptowany przez Inżyniera w dniu r. Poniżej podano pozycje, które powinny być realizowane zgodnie z Programem, terminy ich realizacji z Programu Robót, oraz aktualne zaawansowanie. Analiza Postępu Robót przeprowadzona jest na podstawie Programu Robót rew. 06. Postęp czasu w odniesieniu do Kamieni Milowych na dzień r: Dla Kamienia Milowego nr 1 (10 m-cy, od 26 stycznia 2015 r. do 26 listopada 2015r.) upłynęło 100 % czasu przewidzianego do terminu złożenia wniosku o ZRID r. Wojewoda wydał Decyzję zamienną ZRID, r. Wykonawca i Inżynier otrzymali decyzję zamienną ZRID. Dla Kamienia Milowego nr 2 (16 m-cy tj. 486 dni, od 26 stycznia 2015 r. do 26 maja 2016 r.) upłynęło 100 % czasu przewidzianego do terminu wykonania PW+SST+przedmiar. Zaawansowanie prac projektowych według oceny Inżyniera wynosi 100%. Dla Kamienia Milowego nr 3 (20 m-cy tj. 609 dni, od 26 stycznia 2015 r. do 26 września 2016 r.) do dnia r. upłynęło 583 dni, tj. 96 % czasu przewidzianego na wykonanie Robót o wartości nie mniejszej niż 30 % Zaakceptowanej kwoty Kontraktowej Dotychczasowy przerób wynosi 35,7 mln netto, co stanowi 16,9 % Zaakceptowanej Kwoty Kontraktowej. Strona 4 z 21
5 1.1 Realizowane prace projektowe: L.p Nazwa czynności Opis wykonanych czynności / prac ETAP - PW 1 2 Aktualizacja mapy do celów projektowych Obliczenia hydrologicznohydrauliczne Zakończenie prac geodezyjnych Uzyskano Decyzje Wodnoprawną 3 Analiza i prognoza ruchu Zakończenie prac 4 Projekt wycinki zieleni Zakończenie prac 5 6 Projekt konstrukcji nawierzchni Opracowanie Projektu Robót Geologicznych (PRG) Tworzenie Dokumentacji geologiczno-inżynierskiej (DGI) + prace terenowe Dokumentacja hydrogeologiczna (DH) +prace terenowe BRANŻA DROGOWA Zakończenie prac Zakończenie prac terenowych 7 Plany sytuacyjne - Zakończenie prac projektowych 8 Inne - P-01/2015/504/RP opinia Projektanta dotycząca Wniosków Materiałowych georuszty na terenach oddziaływania szkód górniczych - Zakończenie Prac Projektowych BRANŻA MOSTOWA i KONSTRUKCYJNA 9 Obiekty mostowe - P-01/2015/497GG Dotyczy: Przekazanie Kart Nadzoru Autorskiego - P-01/2015/498/AG Oświadczenie dot. geodezyjnej inwentaryzacji wykonanych pali CFA na obiekcie PZ-3 - P-01/2015/499/GG Dotyczy: Przekazanie Kart Nadzoru Autorskiego - P-01/2015/500/PS Dotyczy: Uściślenia przesuwów dylatacji dla obiektów znajdujących się na szkodach górniczych tj: PZ-1, PG-2, WD-3 - Przekazanie Kart Nadzoru Autorskiego: Korekta Zbrojenia dla obiektów : WA-4, PG-3, WD-3 Uzupełnienie rysunków zbrojenia dla obiektów : PZ-1, PG-2 Zmiany dotyczące znaków wysokościowych PW dla obiektów WD-3, PZ-1, PG- 2, WA-4, WA-5, PZ-4, PG-3 -sprawdzenie dokumentacji Projektu Wykonawczego Strona 5 z 21
6 10 Przepusty duże - Zakończenie prac Projektowych 11 Przepusty małe - Zakończenie prac projektowych 12 BRANŻA SANITARNA Ekrany akustyczne i przeciwolśnieniowe - Zakończenie Prac Projektowych 13 - P-01/2015/496/JG Dotyczy: Przekazania zarządców istniejących rowów i cieków melioracyjnych. BRANŻA HYDROTECHNICZNA 14 - Zakończenie prac projektowych BRANŻA TELETECHNICZNA M. Kołodziej, D. Skóra 15 - Zakończenie Prac Projektowych BRANŻA ELEKTRYCZNA Linie SN, nn, oświetlenie, zasilanie EMPSAŁ 16 sn, nn - Zakończenie Prac Projektowych BRANŻA ELEKTRYCZNA Linii WN A. Rahr 17 WN - Zakończenie prac projektowych Strona 6 z 21
7 1.2 Realizowane roboty budowlane: Roboty drogowe - poz. 7 Prace geodezyjne termin od do zaawansowanie 80% - poz. 10 Tymczasowa Organizacja Robót termin od do zaawansowanie 80% - poz. 14 Wycinka drzew + karczowanie termin od do zaawansowanie 99% - poz. 21 Zdjęcie ziemi urodzajnej termin od o zaawansowanie 98% - poz. 27 Budowa dróg technologicznych i dojazdowych termin od do zaawansowanie 97% - poz. 43 Roboty drogowe termin od do poz. 44 Przepusty z rur żelbetowych termin od do zaawansowanie 50% - poz. 55 Drogi serwisowe bitumiczne termin od do poz. 59 Wykonanie Drogi DO1P (w zakresie umożliwiającym przełożenie ruchu) termin od do zaawansowanie 1% ODCINEK I (OD KM ,08 DO KM ) - poz. 66 Roboty przygotowawcze - termin od do poz Roboty rozbiórkowe - termin od do poz. 68 Roboty ziemne termin od do poz Wykonanie wykopów w gruntach nieskalistych z transportem termin od do zaawansowanie 80% - poz Wykonanie nasypów z gruntu kat I-IV uzyskanego z wykopu termin od do zaawansowanie 83% - poz Wykonanie nasypów z gruntu kat I-IV z pozyskaniem i transportem GWN termin od do zaawansowanie 25% - poz Zabezpieczenie stateczności skarp termin od do zaawansowanie 0% - poz Roboty przygotowawcze przed wykonaniem zabezpieczenia korpusu drogowego i konstrukcji na szkodach górniczych termin od do zaawansowanie 100% - poz Zabezpieczenie korpusu drogowego i konstrukcji na szkodach górniczych termin od do zaawansowanie 5% Strona 7 z 21
8 - poz. 75 Odwodnienie korpusu drogowego termin od do poz. 76 Drenaż w nasypie termin od do zaawansowanie 10% - poz. 83 Podbudowy termin od do poz Doprowadzenie podłoża gruntowego do wymaganych nośności przez stabilizację spoiwem hydraulicznymi " in situ" termin od do zaawansowanie 70% - poz Warstwa technologiczna z mieszanki związanej cementem C1.5/ cm termin od do zaawansowanie 10% - poz Warstwa mrozoochronna z mieszanki niezwiązanej o CBR 35% i k cm/s - 15 cm termin od do zaawansowanie 50% - poz Podbudowa zasadnicza z mieszanki niezwiązanej C90/3 o uziarnieniu 0/31.5 termin od do zaawansowanie 15% - poz Warstwa podbudowy AC WMS 16(22) P20/30 11cm termin od do zaawansowanie 15% - poz. 90 Nawierzchnie termin od do zaawansowanie 10% - poz Warstwa wiążąca AC WMS 16(22) W 20/30-10 cm - trasa główna termin od do zaawansowanie 15% - poz. 98 Elementy ulic termin od do zaawansowanie 5% - poz Przepust P1/DD-1 w km ,42 termin od do poz Ułożenie przepustu termin od do zaawansowanie 0% - poz Przepust P1/DD-3 w km ,42 termin od do poz Ułożenie przepustu termin od do zaawansowanie 0% - poz Przepust PMZ6 w km ,73 termin od do zaawansowanie 50% - poz Ułożenie przepustu - termin od do poz Przepust PMZ7 w km ,73 termin od do zaawansowanie 50% - poz Ułożenie przepustu - termin od do poz Przepust PMZ-8 w km ,73 termin od do zaawansowanie 50% - poz Ułożenie przepustu - termin od do Strona 8 z 21
9 - poz Przepust PMZ-9 w km ,73 termin od do zaawansowanie 90% - poz Ułożenie przepustu - termin od do poz Przepust PMZ10 w km ,89 termin od do zaawansowanie 90% - poz Ułożenie przepustu termin od do poz Przepust P2/DD-3 w km ,89 termin od do poz Ułożenie przepustu termin od do zaawansowanie 0% ODCINEK II (OD KM DO KM ,16) - poz. 155 Roboty przygotowawcze termin od do poz Zasypanie oczek wodnych termin od do zaawansowanie 100% - poz. 157 Roboty ziemne termin od do zaawansowanie 35% - poz Wykonanie wykopów w gruntach nieskalistych z transportem termin od do zaawansowanie 75% - poz Wykonanie nasypów z gruntu kat I-IV uzyskanego z wykopu (poza terenami badań Archeologicznych termin od do zaawansowanie 75% -poz Wykonanie nasypów z gruntu kat I-IV z pozyskaniem i transportem GWN termin od do zaawansowanie 15% - poz Zabezpieczenie korpusu drogowego i konstrukcji nawierzchni wraz ze statecznością skarp termin od do zaawansowanie 0% - poz. 166 Podbudowy termin od do zaawansowanie 80% - poz Doprowadzenie podłoża gruntowego do wymaganych nośności przez stabilizację spoiwem hydraulicznymi " in situ" termin od do zaawansowanie 60% - poz Warstwa technologiczna z mieszanki związanej cementem C1.5/ cm termin od do zaawansowanie 10% - poz Podbudowa zasadnicza z mieszanki niezwiązanej C90/3 o uziarnieniu 0/31.5 termin od do zaawansowanie 10% - poz Warstwa podbudowy AC WMS 16(22) P20/30 11cm termin od do zaawansowanie 10% - poz. 173 Nawierzchnie termin od do zaawansowanie 5% - poz Warstwa wiążąca AC WMS 16(22) W 20/30-10 cm - trasa główna termin od do zaawansowanie 10% Strona 9 z 21
10 - poz Przepust PMZ11 w km ,45 termin od do zaawansowanie 50% - poz Ułożenie przepustu termin od do poz Wykonanie DW335 (Etap I) - termin od do poz Wykonanie robot ziemnych termin od do zaawansowanie 40% - poz Wykonanie odwodnienia termin od do zaawansowanie 0% - poz Wykonanie podbudowy termin od do zaawansowanie 30% - poz Wykonanie nawierzchni termin od do zaawansowanie 0% - poz Przepust P8/DW335 w km termin od do poz Ułożenie przepustu - termin od do zaawansowanie 0% ODCINEK III (OD KM ,16 DO KM ) - poz. 223 Roboty ziemne termin od do poz Wykonanie wykopów w gruntach nieskalistych z transportem termin od do poz Wykonanie nasypów z gruntu kat I-IV uzyskanego z wykopu - termin od do zaawansowanie 50% - poz Wykonanie nasypów z gruntu kat I-IV z pozyskaniem i transportem GWN termin od do zaawansowanie 10% - poz Zabezpieczenie korpusu drogowego i konstrukcji nawierzchni wraz ze statecznością skarp termin od do zaawansowanie 20% - poz. 236 Podbudowy termin od do poz Doprowadzenie podłoża gruntowego do wymaganych nośności przez stabilizację spoiwem hydraulicznymi " in situ" termin od do zaawansowanie 95% - poz Warstwa technologiczna z mieszanki związanej cementem C1.5/ cm - termin od do zaawansowanie 20% - poz Podbudowa zasadnicza z mieszanki niezwiązanej C90/3 o uziarnieniu 0/31.5 termin od do zaawansowanie 20% - poz Warstwa podbudowy AC WMS 16(22) P20/30 11cm termin od do zaawansowanie 15% - poz. 242 Nawierzchnie termin do zaawansowanie 8% - poz Warstwa wiążąca AC WMS 16(22) W 20/30-10 cm - trasa główna termin od do zaawansowanie 15% Strona 10 z 21
11 - poz Przepust PMZ12 w km ,45 termin od do zaawansowanie 80% - poz Ułożenie przepustu termin od do poz Przepust P2/DD-10 w km 0+229,34 - DD-10P termin od do poz Rozpoczęcie robot termin od do poz Wykonanie zabezpieczenia słupa termin od do poz Posadowienie (palowanie, fundament) termin od do zaawansowanie 50% ODCINEK IV (OD KM DO KM ,75) - poz. 294 Roboty ziemne termin od do poz Wykonanie wykopów w gruntach nieskalistych z transportem termin od do poz Wykonanie nasypów z gruntu kat I-IV uzyskanego z wykopu/dokopu termin od do zaawansowanie 5% - poz Wykonanie nasypów z gruntu kat I-IV z pozyskaniem i transportem GWN termin od do zaawansowanie 5% - poz Zabezpieczenie korpusu drogowego i konstrukcji nawierzchni wraz ze statecznością skarp termin od do zaawansowane 0% - poz Węzeł Lubin Południe termin od do poz Wykonanie łącznic A i B termin od do zaawansowanie 0% - poz Wykonanie robot ziemnych - termin od do zaawansowanie 0% - poz Wykonanie łącznic C i D termin od do poz Wykonanie robót ziemnych termin od do zaawansowanie 5% - poz Przepust PMZ13 w km ,45 termin od do zaawansowanie 50% - poz Ułożenie przepustu termin od do Strona 11 z 21
12 1.2.2 Obiekty inżynierskie ZAAWANSOWANIE ROBÓT MOSTOWYCH STAN NA KONIEC MIESIĄCA SIERPNIA 2016 Zaprojektowanie i wybudowanie drogi ekspresowej S3 Nowa Sól Legnica (A4), zadanie IV: odcinek od węzła Lubin Północ (bez węzła) do węzła Lubin Południe (z węzłem), o długości ok 11,3 km tj. od km ,08 do km ,75 (tj. do km ustalonego na etapie decyzji środowiskowej i podziału dokumentacji na odcinki) lp. OBIEKT NR ELEMENTU ELEMENT PROGRAM początek PROGRAM koniec STAN ZAAWANSOWANIE ELEMENTU [%] ZAAWANSOWANIE OBIEKTU [%] 107 Roboty przygotowawcze ZZP Wykonanie fundamentów (palowanie, beton wyrównawczy, fundament) ZZP PZ1 km , Wykonanie podpór ZZP Wykonanie ustroju nośnego Urządzenia dylatacyjne Płyty przejściowe Kapy chodnikowe Nawierzchnie Roboty wykończeniowe Roboty przygotowawcze ZZP Wykonanie fundamentów (materac, chudy beton, fundament) ZZP Wykonanie podpor W 75 2 PG2 km , Wykonanie ustroju nośnego O Urządzenia dylatacyjne Płyty przejściowe Kapy chodnikowe Nawierzchnie Roboty wykończeniowe Strona 12 z 21
13 145 Roboty przygotowawcze ZZP Wykonanie fundamentów (materac, chudy beton, fundament) ZZP Wykonanie podpor ZZP 10 3 WD3 km , Wykonanie ustroju nośnego Urządzenia dylatacyjne Płyty przejściowe Kapy chodnikowe Nawierzchnie Roboty wykończeniowe Roboty przygotowawcze ZZP Wykonanie fundamentów (chudy beton, fundament) ZZP Wykonanie podpor ZZP 75 4 WA4 w ciągu drogi ekspresowej S3 km , Wykonanie ustroju nośnego O Urządzenia dylatacyjne Płyty przejściowe Kapy chodnikowe Nawierzchnie Roboty wykończeniowe Roboty przygotowawcze ZZP Wykonanie fundamentów (chudy beton) ZZP Wykonanie ramy ZZP 40 5 PG3 km , Płyty przejściowe Kapy chodnikowe Nawierzchnie Roboty wykończeniowe Strona 13 z 21
14 267 Roboty przygotowawcze ZZP PZ3 km ,06 nad ciekiem Baczyna 268 Wykonanie fundamentów (palowanie, beton wyrównawczy, fundament) ZZP Wykonanie ramy Płyty przejściowe Zasypka konstrukcyjna ponad płytę przejściową Roboty wykończeniowe Roboty przygotowawcze Wykonanie fundamentów (palowanie, chudy beton, fundament) ZZP Wykonanie podpor ZZP 5 7 PZ4 km ,48 nad ciekiem wodnym 287 Wykonanie ustroju nośnego Urządzenia dylatacyjne Płyty przejściowe Kapy chodnikowe Nawierzchnie Roboty wykończeniowe Roboty przygotowawcze O Czas na zatwierdzenie Zmiany Organizacji Ruchu O Wykonanie fundamentów (chudy beton, fundament) W 20 8 WA5 w ciągu drogi ekspresowej S3 km , Wykonanie podpor W Wykonanie ustroju nośnego Urządzenia dylatacyjne Płyty przejściowe Kapy chodnikowe Nawierzchnie Strona 14 z 21
15 342 Roboty przygotowawcze ZZP PG4 km ,05 w ciągu drogi S3 nad drogą DG Wykonanie posadowienia ZZP Wykonanie ramy ZZP Płyty przejściowe Roboty wykończeniowe Roboty branżowe: Branża telekomunikacyjna: - poz Teletechnika - poz XIII/3.1 Przebudowa sieci telekomunikacyjnej własności Orange Polska S.A termin od do poz Rozpoczęcie prac - termin od do poz Przebudowa w km termin od do zaawansowanie 90% - poz Przebudowa w km termin od do poz Przebudowa w km termin od do poz XIII/5.1 Budowa kanału technologicznego Przebudowa sieci telekomunikacyjnej własności termin od do poz Rozpoczęcie prac - termin od do poz Budowa kanału technologicznego termin od do zaawansowanie 0% - poz XIII/5.2.1 Przebudowa sieci telekomunikacyjnej własności KGHM / COPI termin od do poz Rozpoczęcie prac termin od do poz DW 335 km do km (S3 km ) termin od do poz XIII/5.2.2 Przebudowa sieci telekomunikacyjnej własności NETIA S.A - termin od do poz Rozpoczęcie prac - termin od od poz Przebudowa w km termin od do Strona 15 z 21
16 - poz Przebudowa DK3 km (S3 km ) - termin od do poz Przebudowa w km termin od do poz XIII/5.2.3 Przebudowa sieci telekomunikacyjnej własności EXATEL S.A. termin od do poz Przebudowa w km termin od do poz Przebudowa DK3 km (S3 km ) - termin od do poz XIII/5.2.4 Przebudowa sieci telekomunikacyjnej własności Orange Polska S.A. termin od do poz Przebudowa w km termin od do poz Przebudowa DK3 km (S3 km ) termin od do poz Przebudowa w km termin od do poz Przebudowa w km termin od do poz XIII/5.2.5 Przebudowa sieci telekomunikacyjnej nieustalonego właściciela termin od do poz Przebudowa w km termin od do poz Przebudowa w km termin od do poz Przebudowa DK3 km (S3 km ) - termin od do zaawansowanie 0% Branża hydrotechniczna: - poz. 75, 228 Odwodnienie korpusu drogowego - poz Zbiornik w km ,80 - termin od do zaawansowanie 0% - poz Zbiornik w km ,05 - termin od do zaawansowanie 0% - poz Zbiornik w km termin od do zaawansowanie 10% - poz Zbiornik w km ,95 termin od do zaawansowanie 10% Strona 16 z 21
17 Branża wodno-kanalizacyjna, sanitarna, gazowa: - poz. 351 Sieć gazowa - poz Rozpoczęcie prac termin od do poz Przebudowa gazociągu DN80 stal w/c PN6,3 km termin od do zaawansowanie 98% - poz Przebudowa gazociągu w/c 6,3MPa DN200 stal km termin od do poz Przebudowa gazociągu ś/c DN200 stal km termin od do poz Przebudowa gazociągu ś/c Dz315 PEHD km termin od do poz Likwidacja gazociągu ś/c DN150 km termin od do poz Wodociąg - poz Rozpoczęcie prac termin od do poz Przebudowa wodociągu Dz 160 km Rury D160 PE-HD SDR17; Rury ochronne D280 PE-HD SDR17 termin od do poz Przebudowa wodociągu Dz 160 km (53+993) - Rury D160 PE-HD SDR17; Rury ochronne stalowe D273x6,3mm termin od do poz Przebudowa wodociągu Dz 225 PE km Rury D225x13,4 PE-HD SDR17; Rury ochronne stalowe D323,9x7,1mm termin od do poz Przebudowa wodociągu DN600 km Rury stalowe D600x10; Rury ochronne stalowe D813x11mm termin od do poz Proj. Wodociąg Dz160km Rury D160 PE-HD SDR17; Rury ochronne stalowe D273x6,3mm termin od do poz Demontaże nieczynnych sieci wodociągowych km termin od do poz. 387 Kanalizacja sanitarna - poz Rozpoczęcie prac poz Przebudowa rurociągu kanalizacji sanitarnej tłocznej w km Rura przewodowa DN160; Rura ochronna stalowa DN 250 termin od do poz Przebudowa rurociągu kanalizacji sanitarnej tłocznej w km Rura przewodowa DN90; Rura ochronna stalowa DN 150 termin od do poz Przebudowa rurociągu kanalizacji sanitarnej tłocznej w km Rura przewodowa DN180; Rura ochronna stalowa DN 250 termin od do poz Likwidacja rurociągu kanalizacji sanitarnej w km termin od do Strona 17 z 21
18 - poz. 393 Kanalizacja deszczowa termin od do zaawansowanie 13,5% Branża elektryczna i elektroenergetyczna: - poz. 358 Sieci energetyczne WN - poz Rozpoczęcie prac - termin od do poz Przebudowa linii 110 kv S-472 Ustronie Przylesie / S-465 Czarna Ustronie termin od do poz Przebudowa linii 110 kv S-472 Ustronie Przylesie / S-465 Czarna Ustronie odcinek 25/38 28/35 skrzyżowanie nr 2 termin od do poz Przebudowa linii 110 kv S-462 Czarna Chojnów / S-463 Czarna Chocianów odcinek 37/37 40/40 skrzyżowanie nr 3 termin od do zaawansowanie 30% - poz Przebudowa linii 110 kv S-461 Czarna Pawłowice odcinek skrzyżowanie nr 4 termin od do poz. 364 Sieci elektroenergetyczne - poz Przebudowa kablowych linii energetycznych SN przy budowie dróg termin od do poz Rozpoczęcie prac - termin od do poz Kolizja SN1 - Przebudowa sieci SN w KM L-956 termin od do poz Kolizja SN2 - Przebudowa sieci SN w KM termin od do poz Kolizja SN3 - Przebudowa sieci SN w KM termin od do poz Kolizja SN4 - Przebudowa sieci SN w KM L-931 termin od do poz Kolizja SN5 - Przebudowa sieci SN w KM termin od do poz Kolizja SN6 - Przebudowa sieci SN w KM L-932 termin od do poz Kolizja SN7 w KM linia kablowa wł. UG Lubin termin od do poz Kolizja SN8 - Przebudowa sieci SN w KM L termin od do poz Przebudowa kablowych linii energetycznych NN przy budowie dróg termin od do poz Kolizja NN1 - Przebudowa sieci nn w KM nieustalonego właściciela linia nieczynna termin od do Strona 18 z 21
19 - poz Kolizja NN2 - Przebudowa sieci nn w KM termin od do poz Kolizja NN3 - Przebudowa sieci nn w KM termin od do Strona 19 z 21
20 2. Personel Wykonawcy Robót Personel kierowniczy i siły robocze Ilość [osób] Kierownik Budowy/Robót 9 Majster/Inżynier Budowy 14 Pracownicy fizyczni 112 Kierowcy, operatorzy 123 Nadzór saperski, archeologiczny, przyrodniczy 1 Laboratorium 6 Geodezja 4 Pracownicy biura 8 SUMA Lista sprzętu Jednostki sprzętowe Ilość [sztuk] Spycharka 8 Równiarka 3 Ładowarka 2 Koparko - ładowarka 2 Koparka kołowa 9 Koparka gąsienicowa 12 Walec gładki 5 Walec gumowy 6 Walec okołkowany 1 Walec do MMA 3 Wozidło 15 Samochód czteroosiowy 22 Cementowóz 8 Minikoparka 2 HDS 1 Ciągnik z beczką 5 Betonowóz 3 Pompa do betonu 1 Dźwig 2 Wózek teleskopowy 3 Układarka 2 Ciągnik siodłowy z naczepą 15 Agregat prądotwórczy 1 Zagęszczarka 2 Ciągnik ze szczotką 3 Siewnik 4 Recykler 2 SUMA 142 Strona 20 z 21
21 4. Komentarz Inżyniera Analiza postępu Robót Inżyniera została wykonana w oparciu o porównanie postępu z planem ujętym w Programie Prac Projektowych rew. 05 i Programem Robót rew. 06. Inżynier zwraca uwagę na opóźnienia w nw. pozycjach: Roboty drogowe - poz. 44 Przepusty z rur żelbetowych - poz. 59 Wykonanie Drogi DO1P (W zakresie umożliwiającym przełożenie ruchu) - poz Zabezpieczenie stateczności skarp - poz Zbiornik w km ,80 - poz Zbiornik w km ,05 - poz Ułożenie przepustu P1/DD-3 w km ,42 - poz Ułożenie przepustu P2/DD-3 w km ,89 - poz. 161 Odcinek II - Zabezpieczenie korpusu drogowego i konstrukcji nawierzchni wraz ze statecznością skarp - poz Wykonanie robót ziemnych, węzeł Lubin Zachód - poz Wykonanie odwodnienia, węzeł Lubin Zachód - poz Odcinek III - Zabezpieczenie korpusu drogowego i konstrukcji nawierzchni wraz ze statecznością skarp - poz Posadowienie (palowanie, fundament), Przepust P2/DD-10 w km 0+229,34 - DD-10P - poz. 296 Odcinek IV - Wykonanie nasypów z gruntu kat I-IV uzyskanego z wykopu/dokopu - poz. 298 Odcinek IV - Zabezpieczenie korpusu drogowego i konstrukcji nawierzchni wraz ze statecznością skarp Roboty mostowe - poz Wykonanie nasypów z gruntu kat I-IV uzyskanego z wykopu - poz Roboty przygotowawcze, Wiadukt WA5 w ciągu drogi ekspresowej S3 km ,41 - poz Czas na zatwierdzenie Zmiany Organizacji Ruchu, Wiadukt WA5 w ciągu drogi ekspresowej S3 km ,41 Roboty branżowe - poz Przebudowa gazociągu w/c 6,3MPa DN200 stal km poz Przebudowa linii 110 kv S-462 Czarna Chojnów / S-463 Czarna Chocianów odcinek 37/37 40/40 skrzyżowanie nr 3 - poz Przebudowa DK3 km (S3 km ) 5. Wnioski Inżynier uważa, iż po rozwiązaniu problemów opisanych w pkt.4 nie będzie konieczna aktualizacja Programu przez Wykonawcę. W chwili obecnej ww. opóźnienia nie wpływają na ścieżkę krytyczną. Strona 21 z 21
Umowa nr GDDKiA O/WR I-2/PO/180/R/I-4/2013 z dnia r. przewiduje następujące terminy kontraktowe:
1. Analiza Umowa nr GDDKiA O/WR I-2/PO/180/R/I-4/2013 z dnia 26-01-2015r. przewiduje następujące terminy kontraktowe: Data rozpoczęcia - 2015-01-26. Data zakończenia (30 miesięcy od Daty Rozpoczęcia do
Bardziej szczegółowoUmowa nr GDDKiA O/WR I-2/PO/180/R/I-4/2013 z dnia r. przewiduje następujące terminy kontraktowe:
Zamawiający Inżynier Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział we Wrocławiu Ul. Powstańców Śląskich 186 53-139 Wrocław Lider: ECMG GmbH Zelinkagasse 10, 1010 Wiedeń Partner: SGS Polska Sp.
Bardziej szczegółowoPracami Projektowymi i Robotami w oparciu o Program ZA MAJ 2016r.
Zamawiający Inżynier Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział we Wrocławiu Ul. Powstańców Śląskich 186 53-139 Wrocław Lider: ECMG GmbH Zelinkagasse 10, 1010 Wiedeń Partner: SGS Polska Sp.
Bardziej szczegółowoPracami Projektowymi i Robotami w oparciu o Program ZA LUTY 2016r.
Zamawiający Inżynier Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział we Wrocławiu Ul. Powstańców Śląskich 186 53-139 Wrocław Lider: ECMG GmbH Zelinkagasse 10, 1010 Wiedeń Partner: SGS Polska Sp.
Bardziej szczegółowopracami projektowymi i robotami w oparciu o Program ZA STYCZEŃ 2016r.
Zamawiający Inżynier Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział we Wrocławiu Ul. Lotnicza 24 54-155 Wrocław Lider: ECMG GmbH Zelinkagasse 10, 1010 Wiedeń Partner: SGS Polska Sp. z o.o. Ul. Bema
Bardziej szczegółowoTylko z zakończeniem. Tylko z czasem trwania. Plan bazowy. Podział według planu bazowego. Punkt kontrolny według planu bazowego.
ID Nazwa zadania % Start 1 Budowa obwodnicy miasta Suwałki w ciągu drogi ekspresowej 100% Thu 17-02-02 2 PRZEKAZANIE PLACU BUDOWY 100% Thu 17-02-02 3 1. ROBOTY PODSTAWOWE SEKCJA 1 i 2 100% Mon 17-07-03
Bardziej szczegółowoProjekt budowlany, Realizacja w systemie ZAPROJEKTUJ I BUDUJ AKTUALNE ZESTAWIENIE OPINII WERYFIKACYJNYCH PRZYGOTOWANYCH PRZEZ INŻYNIERA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 1: od początku opracowania w km projektowym 0+000 (istn. 132+220) do km ok. 10+000 (za węzłem Olsztyn-Południe). Realizacja w systemie
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA
07:00 19:00 rak opadów 06:30 19:00 rak opadów 20 o C 07:00 18:00 rak opadów 15 o C 07:00 18:00 07:00 18:00 rak opadów 07:00 15:00 rak opadów 14 o C techniczna Temp. powietrza ROOTY DROGOWE 20 11.05.2015
Bardziej szczegółowoProjekt budowlany, Realizacja w systemie ZAPROJEKTUJ I BUDUJ AKTUALNE ZESTAWIENIE OPINII WERYFIKACYJNYCH PRZYGOTOWANYCH PRZEZ INŻYNIERA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 1: od początku opracowania w km projektowym 0+000 (istn. 132+220) do km ok. 10+000 (za węzłem Olsztyn-Południe). Realizacja w systemie
Bardziej szczegółowoBudowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowowersja 3. wersja 2 data złożenia dokumentacji / wersja 4. dokumentacji / dokumentacji / weryfikacji. weryfikacji. weryfikacji KONCEPCJA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoProjekt budowlany, Realizacja w systemie ZAPROJEKTUJ I BUDUJ AKTUALNE ZESTAWIENIE OPINII WERYFIKACYJNYCH PRZYGOTOWANYCH PRZEZ INŻYNIERA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 1: od początku opracowania w km projektowym 0+000 (istn. 132+220) do km ok. 10+000 (za węzłem Olsztyn-Południe). Realizacja w systemie
Bardziej szczegółowoZałącznik nr 1a Arkusz wyceny ZP/32/PO/2009. Nr referencyjny nadany sprawie przez Zamawiającego: Zamawiajacy:
Nr referencyjny nadany sprawie przez Zamawiającego: Załącznik nr 1a Arkusz wyceny ZP/32/PO/2009 Zamawiajacy: Gmina Wrocław w imieniu i na rzecz której działają Wrocławskie Inwestycje Sp. z o.o. ul. Ofiar
Bardziej szczegółowoPostęp robót Roboty drogowe: Roboty mostowe:
Postęp robót Roboty drogowe: Wykonanie drogi dojazdowej do obiektu WA 209: DD 251PA, DW 252P Wykonanie drogi dojazdowej do P1, P2, P3 oraz P4 i P5 Wykonanie nasypu dróg dojazdowych DW247P, DW249L, DD253PL,
Bardziej szczegółowowersja 2 data złożenia dokumentacji / wersja 3. wersja 4. dokumentacji / dokumentacji / weryfikacji. weryfikacji. weryfikacji KONCEPCJA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoProjekt budowlany, Realizacja w systemie ZAPROJEKTUJ I BUDUJ AKTUALNE ZESTAWIENIE OPINII WERYFIKACYJNYCH PRZYGOTOWANYCH PRZEZ INŻYNIERA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 1: od początku opracowania w km projektowym 0+000 (istn. 132+220) do km ok. 10+000 (za węzłem Olsztyn-Południe). Realizacja w systemie
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA 07/RTIK/S7J/ŁSZ/123/2017/9459 ROBOTY DROGOWE
07/RTIK/S7J/ŁSZ/3/2017/9459 ROBOTY DROGOWE godz. :00 27 lut, Pn 07:00 18:00 Brak opadów 11 C 28 lut, Wt 07:00 18:00 Brak opadów 13 C 01 mar, Śr 07:00 18:00 Brak opadów 8 C 02 mar, Cz 07:00 18:00 Brak opadów
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA
Dzień Od Do Pn 07:00 18:00 rak opadów 25 o C Wt 06:30 18:00 rak opadów 22 o C Śr 06:30 18:00 Opad deszczu 22 o C Cz 06:30 18:00 Niewielki opad deszczu 10 o C Pt 07:00 18:00 rak opadów 16 o C So rak opadów
Bardziej szczegółowoPROJEKT WYKONAWCZY MATERIAŁY PRZETARGOWE KOSZTORYS OFERTOWY
MS PROJEKT PROJEKT WYKONAWCZY BUDOWA UL. ZBYSZEWSKIEJ NA ODCINKU OD UL. ŁĄKOWEJ DO KOŃCA UL. ZBYSZEWSKIEJ W GRÓJCU Etap 1 MATERIAŁY PRZETARGOWE KOSZTORYS OFERTOWY Opracowane dla: Gmina Grójec Ul. Piłsudskiego
Bardziej szczegółowoNarastająco ilośd Odhumusowanie m³ 106% Wykonanie nasypu m³ 24% Wykonanie materaca 0,00 m³ 0% Wykonane roboty
Postęp robót Wykonawca na dzieo składania niniejszego Raportu zrealizował n/w roboty w okresie od dnia18 grudnia 2010r. do dnia 31.01.2011r. Roboty drogowe Wykonane roboty Narastająco ilośd Odhumusowanie
Bardziej szczegółowowersja 3. wersja 2 data złożenia dokumentacji / wersja 4. dokumentacji / dokumentacji / weryfikacji. weryfikacji. weryfikacji KONCEPCJA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowowersja 2 data złożenia dokumentacji / wersja 3. wersja 4. dokumentacji / dokumentacji / weryfikacji. weryfikacji. weryfikacji KONCEPCJA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE
Bardziej szczegółowoRealizacja w systemie ZAPROJEKTUJ I BUDUJ AKTUALNE ZESTAWIENIE OPINII WERYFIKACYJNYCH PRZYGOTOWANYCH PRZEZ INŻYNIERA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 1: od początku opracowania w km projektowym 0+000 (istn. 132+220) do km ok. 10+000 (za węzłem Olsztyn-Południe). Realizacja w systemie
Bardziej szczegółowoOpis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe:
Opis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe: Odhumusowanie trasy głównej: km 254+425-254+655, km 254+955-255+110, km 255+400+980, km 259+000-259+220, km 260+450-260+550
Bardziej szczegółowo% wartości planowanej WD 229 Betonowanie ław fundamentowych 450 m m 3 76% WD 230 Próbne obciążenie pali 4 sztuki 0 0% WD 231
Postęp robót Roboty drogowe Roboty Plan Wykonanie % wartości planowanej Odhumusowanie 75 000 m³ 12 340 m³ 16% Wykonanie nasypu 145 000 m³ 14 300 m³ 10% Wykonanie materaca 41 625 m² 21 300 m 2 51% Wymiana
Bardziej szczegółowoPrzebudowa drogi gminnej ul. Wodociągowa w Białej KOSZTORYS OFERTOWY
L.p. Cena DM-00.00.00 WYMAGANIA OGÓLNE * * * * 1 00.00.00 Koszt wykonania, utrzymania i demontażu tymczasowego oznakowania robót, kpl 1 2 00.00.00 Koszty zajęcia i doprowadzenia do stanu pierwotnego działek
Bardziej szczegółowoLINIA KOLEJOWA DD26 SPO 'CZEKANÓW' WĘZEŁ 'CZEKANÓW' SEKCJA IV DD28 DD29 PRZEJŚCIE DLA ZWIERZĄT. DD29a DD32 PRZEJŚCIE DLA ZWIERZĄT DD33
-Drogi Dojazdowe, na których trwają roboty -Drogi Dojazdowe w rejonie węzła -Drogi Dojazdowe -Zbiorniki -Przepusty kolumny kamienne ciężkie ubijanie pale CFA pale iniekcyjne gwoździowanie skarp wykopów
Bardziej szczegółowoII Lubelska Konferencja Techniki Drogowej Podbudowy wzmocnienie gruntu drogi betonowe. Andrzej Szkuat, Piotr Smolarczyk
II Lubelska Konferencja Techniki Drogowej Podbudowy wzmocnienie gruntu drogi betonowe Andrzej Szkuat, Piotr Smolarczyk PLAN REFERATU 1. INFORMACJE O MOTA-ENGIL 2. HISTORIA MOTA-ENGIL W POLSCE 3. REALIZACJA
Bardziej szczegółowoPostęp robót drogowych
Postęp robót drogowych W miesiącu listopadzie warunki atmosferyczne w znacznym stopniu utrudniały prowadzenie robót. Przez większą część miesiąca odnotowano duże opady deszczu a w dwóch ostatnich dniach
Bardziej szczegółowoII LUBELSKIE FORUM DROGOWE WYZWANIA REALIZACYJNE PODCZAS BUDOWY ODCINKÓW S12(17) i S19 WOKÓŁ LUBLINA
II LUBELSKIE FORUM DROGOWE WYZWANIA REALIZACYJNE PODCZAS BUDOWY ODCINKÓW S12(17) i S19 WOKÓŁ LUBLINA Lublin 02.03.2017 r. Cezary Łysenko BUDOWA DROGI EKSPRESOWEJ S17, ODCINEK KURÓW LUBLIN PIASKI, ZADANIE
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA 07/RTIK/S7J/ŁSZ/150/2017/11566 ROBOTY DROGOWE
"Zarządzanie Kontraktem w zakresie budowy drogi ekspresowej S7 na odcinku Jędrzejów granica województwa świętokrzyskiego ROBOTY DROGOWE 04 wrz, Pn 07:00 :00 Niewielki opad deszczu 16 C 0 wrz, Wt 07:00
Bardziej szczegółowoOpis etapów i zadań zrealizowanych w okresie objętym raportem.
Opis etapów i zadań zrealizowanych w okresie objętym raportem. Roboty drogowe: Powierzchniowa wymiana gruntu na odc. trasy głównej w km: 253+950 254+040, oraz na drodze poprzecznej przy WD 205 w km: 0+120
Bardziej szczegółowoPRZEDMIAR ROBÓT ZAKRES DROGOWY
PRZEDMIAR ROBÓT ZAKRES DROGOWY "Przebudowa drogi powiatowej Nr 1523 R, Białobrzegi Kosina w km 0+000 do km 1+560 wraz z remontem mostów w km 0+736,94 oraz w 1+526,70" Lp. Nr Specyfikacji Technicznej Nazwa
Bardziej szczegółowoKONCEPCJA. Projekt budowlany w zakresie zmiany obowiązującej decyzji ZRID
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 -Zadanie nr 2:od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE ZESTAWIENIE
Bardziej szczegółowowersja 3data wersja 4data dokumentacji / dokumentacji / weryfikacji weryfikacji KONCEPCJA / /
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 -Zadanie nr 2:od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE ZESTAWIENIE
Bardziej szczegółowom ,38 0,00 692,00 692,00 15,09%
Procentowe zaawansowanie wykonanych robót drogowych i branżowych Wykonane roboty w okresie sprawozdawczym L.p. III.1.1 Wyszczególnienie elementów rozliczeniowych Przygotowanie terenu inwestycji 4 Rozbiórka
Bardziej szczegółowoPRZEDMIAR ROBÓT. Budowa drogi gminnej (ul. Jeziorna) na odcinku Borowo Sitno. Kartuzy. Gmina Kartuzy ul. Hallera Kartuzy
MAXPROJEKT Mateusz Jezierski ul.świętopełka 28, 81-524 Gdynia biuro@maxprojekt.gda.pl, tel./fax 58 345 25 60 NIP 586-112-71-53 PRZEDMIAR ROBÓT Temat projektu: Miejscowość: Zleceniodawca: Budowa drogi gminnej
Bardziej szczegółowoKOSZTORYS OFERTOWY Budowa terminalu intermodalnego przy ulicy Ku Ujściu w Gdańsku
Budowa terminalu intermodalnego przy ulicy Ku Ujściu w Gdańsku Wyszczególnienie branż ROBOTY DROGOWE ROBOTY WODNO-KANALIZACYJNE ROBOTY ELEKTROENERGETYCZNE VAT 23 % OGÓŁEM Wartość [PLN] Balticon S.A. 1/
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA
07:00 17:00 Opad deszczu 7 C tygodnia ŚREDI as pracy techniczna Temp. powietrza 58 3 108 zamiatarka, koparkoładowarka, skrapiarka, rozściełacz, 108 równiarka, zagęszczarka, agregat prądotwórczy 58 3 116
Bardziej szczegółowoPROJEKT WYKONAWCZY. 2004/ r Rzeszów, ul. Legionów mgr inż. Łukasz Grzelczak
UNIA EUROPEJSKA EUROPEJSKI FUNDUSZ ROZWOJU REGIONALNEGO Zamawiający: 35-595 Rzeszów, ul. Legionów 20 Jednostka projektowa: Arcadis Sp. z o.o. 02-670 Warszawa, ul. Puławska 182 tel.: (0-22) 203 20 00, fax:
Bardziej szczegółowoIlość wg ZPRS/PZ. Jedn.
III.1.1 L.p. Wyszczególnienie elementów rozliczeniowych Przygotowanie terenu inwestycji 1 Odtworzenie trasy i punktów wysokościowych na trasie głównej i drogach dojazdowych wraz z wszelkimi obiektami ujętymi
Bardziej szczegółowoPRZEBUDOWA mostu drogowego przez rów melioracji szczegółowej, w ciągu ul. Leboszowskiej w Trachach na działkach nr 1303/184, 1268/21
/nazwa Wykonawcy/ dokładny adres Wykonawcy/ telefon, fax Wykonawcy/ PRZEBUDOWA mostu drogowego przez rów melioracji szczegółowej, w ciągu ul. Leboszowskiej w Trachach na działkach nr 1303/184, 1268/21
Bardziej szczegółowoINFORMACJA O REALIZACJI MODUŁU I. Rada Programu Pilotażowego. Zaprojektuj i Zbuduj
INFORMACJA O REALIZACJI MODUŁU I Rada Programu Pilotażowego Zaprojektuj i Zbuduj 13 czerwca 2012 r. Informacja o realizacji Zadania 2 pod nazwą: Zaprojektowanie i budowa drogi ekspresowej S7 na odcinku
Bardziej szczegółowoPROJEKT WYKONAWCZY MATERIAŁY PRZETARGOWE KOSZTORYS OFERTOWY
MS PROJEKT PROJEKT WYKONAWCZY BUDOWA DROGI GMINNEJ W SKUROWIE MATERIAŁY PRZETARGOWE KOSZTORYS OFERTOWY Opracowane dla: Gmina Grójec Ul. Piłsudskiego 47 05 600 Grójec WARSZAWA, marzec 2014 ROBOTY PRZYGOTOWAWCZE
Bardziej szczegółowoPostęp robót drogowych
Postęp robót drogowych Wykonawca podstawowych wiodących robót nie rozpoczął. Kontynuował dostawę materiałów kamiennych łamanych i naturalnych, prefabrykatów żelbetonowych na przepusty i studnie oraz innych
Bardziej szczegółowoK O S Z T O R Y S O F E R T O W Y
K O S Z T O R Y S O F E R T O W Y Inwestycja : Przebudowa pasa drogowego polegająca na budowie chodnika w ulicy Czystej w Kiekrzu od torów kolejowych do rz. Samicy Kierskiej Obiekt : Branża drogowa Roboty
Bardziej szczegółowoIlość wykonanych robót. Zaawanso wanie na koniec okresu rozliczenio wego. Narastająco na koniec okresu rozliczeniowe go
L.p. Wyszczególnienie elementów rozliczeniowych III.1.1 Przygotowanie terenu inwestycji 1 Odtworzenie trasy i punktów wysokościowych na trasie głównej i drogach dojazdowych wraz z wszelkimi obiektami ujętymi
Bardziej szczegółowoDATA: MAJ Roboty rozbiórkowe SL/SP
DATA: MAJ 2018 HARMONOGRAM PILOTAŻOWY "ROZBUDOWA UL. CIESZYŃSKIEJ W BIELSKU-BIAŁEJ" W RAMACH ZADANIA INWESTYCYJNEGO "ROZBUDOWA ODCINKA DROGI WOJEWÓDZKIEJ NR 942 W BIELSKU-BIAŁEJ Lp. opis robót data rozpoczęcia
Bardziej szczegółowoRozbudowa DW 545 i 604 w miejscowości Nidzica. Generalny Wykonawca: SKANSKA S.A. ul. Gen. J. Zajączka 9, warszawa.
Rozbudowa DW 545 i 604 w miejscowości Nidzica Generalny Wykonawca: SKANSKA S.A. ul. Gen. J. Zajączka 9, 01-518 warszawa 1 Rozbudowa DW 545 i 604 w miejscowości Nidzica Inwestycja składa się z dwóch zadań:
Bardziej szczegółowoZESTAWIENIE ZBIORCZE
% zaawansowania Pozostaje do Zlaplaty ZESTAWIENIE ZBIORCZE do PŚP nr 6 za okres od 26.03.2011 do 30.04.2011 BUDOWA AUTOSTRADY A1 TORUŃ-STRYKÓW, NA ODCINKU OD WĘZŁA KOWAL DO WĘZŁA SÓJKI OD KM 215+850 DO
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA 07/RTIK/S7J/ŁSZ/131/2017/10065 ROBOTY DROGOWE
ROBOTY DROGOWE 24 kwi, Pn 07:00 18:00 Brak opadów 8 C 25 kwi, Wt 07:00 18:00 Brak opadów 19 C 26 kwi, Śr 07:00 18:00 Opad deszczu 6 C 27 kwi, Cz 07:00 18:00 Opad deszczu 6 C 28 kwi, Pt 07:00 18:00 Opad
Bardziej szczegółowoMIESIĘCZNY RAPORT WYKONAWCY Z REALIZACJI KONTRAKTU Nr 10 Data: r. Nr: 10 Mies./Kw.: Kwiecień/II Rok: 2011
Nazwa Kontraktu: Budowa Autostrady A1 na odcinku granica województwa kujawsko-pomorskiego/łódzkiego do węzła Stryków od km 230+817 do km 295+850 Zadanie II. Odcinek 2 Sekcja 1 od km 245+800 do km 261+000,
Bardziej szczegółowo/nazwa Wykonawcy/ dokładny adres Wykonawcy/ telefon, fax Wykonawcy/
/nazwa Wykonawcy/ dokładny adres Wykonawcy/ telefon, fax Wykonawcy/ Przebudowa mostu drogowego przez ciek Sumina w ciągu drogi powiatowej nr 5025S (km 0+200) ul. Dworcowa w m. Lyski Opracował:.. /miejscowość/
Bardziej szczegółowoTrwają prace na budowie S5
Obecnie na wszystkich siedmiu odcinkach drogi ekspresowej S5 realizowane są liczne prace drogowe, mostowe oraz prace w branży melioracyjnej, wodno-kanalizacyjnej, elektroenergetycznej. Na odcinku 1. Nowe
Bardziej szczegółowoStan budowy - lipiec 2016r. 9 sierpnia 2016
Stan budowy - lipiec 2016r. 9 sierpnia 2016 km 34+800-34+900 Trasa Główna S7, (34+750 zbiornik infiltracyjny Zi3) km 35+000-35+600 Trasa Główna S7, Obiekt WD-9 km 35+623,06 Obiekt WD-9 DP 1973N Wykonano
Bardziej szczegółowoPRZEDMIAR ROBÓT ZAKRES DROGOWY
PRZEDMIAR ROBÓT ZAKRES DROGOWY "Przebudowa drogi powiatowej Nr 1534 R - ul. Grunwaldzka w Łańcucie, na działce 3237, od km 0+000 do km 1+148 wraz z remontem kanalizacji deszczowej" Lp. Nr Specyfikacji
Bardziej szczegółowoUsługi Inżynierskie Decartes ul. Jesionowa 7, KARTUZY tel ZAMAWIAJĄCY:
D Usługi Inżynierskie Decartes ul. Jesionowa 7,83-300 KARTUZY tel. 604-804-256 ZAMAWIAJĄCY: Zarząd Dróg Wojewódzkich w Gdańsku ul. Mostowa 11a 80-778 Gdańsk PRZEDMIAR ROBÓT Przebudowa drogi wojewódzkiej
Bardziej szczegółowoREMONT DROGI DOJAZDOWEJ DO GRUNTÓW ROLNYCH (DZ. NR EW. 1627) W MIEJSCU PIASTOWYM PRZEDMIAR ROBÓT. Miejscowość: Miejsce Piastowe GMINA
Nazwa Inwestycji: REMONT DROGI DOJAZDOWEJ DO GRUNTÓW ROLNYCH (DZ. NR EW. 1627) W MIEJSCU PIASTOWYM PRZEDMIAR ROBÓT Województwo: Powiat: podkarpackie krośnieński Inwestor: Miejscowość: Miejsce Piastowe
Bardziej szczegółowoSPECYFIKACJA ISTOTNYCH WARUNKÓW ZAMÓWIENIA
SPECYFIKACJA ISTOTNYCH WARUNKÓW ZAMÓWIENIA Zamówienie: Przebudowa przepustu na potoku Stara Wiśnia w m. Trzciana w ciągu drogi powiatowej Nr 1 152 R Borowa - Czermin - Przecław, km 8+382. Zamawiający:
Bardziej szczegółowoTABELA ELEMENTÓW ROZLICZENIOWYCH NR 1 - ZAMIENNA NR 1 - ZADANIE NR 1
Pieczęć Wykonawcy Załacznik nr do Rozdziału III TABELA ELEMENTÓW ROZLICZENIOWYCH NR - ZAMIENNA NR - ZADANIE NR REMONT ODCINKA ULICY HAJDUCZKA W BIELSKU-BIAŁEJ. ODCINEK O DŁUGOŚCI 4m Lp. Nr Spec. Technicz.
Bardziej szczegółowoWykonane Roboty drogowe i branżowe w okresie sprawozdawczym:
Wykonane Roboty drogowe i branżowe w okresie sprawozdawczym: Lp 1 2 Lokalizacja (obiekt, kilometraż, strona LP-PP) L01a/L01b km 0+350-0+550 L04 TL03/TL01 DK16, km 2+215-2+320 j. l. DK16, 2+890-3+160 (pod
Bardziej szczegółowoKOSZTORYS OFERTOWY. Klasyfikacja robót wg. Wspólnego Słownika Zamówień Roboty budowlane w zakresie dróg podrzędnych
Klasyfikacja robót wg. Wspólnego Słownika Zamówień 5-7 Roboty budowlane w zakresie dróg podrzędnych NAZWA INWESTYCJI : PRZEBUDOWA NAWIERZCHNI UL. WESOŁEJ I UL. LEŚNEJ W PORAJU NA ODCINKU OD DROGI WOJEWÓDZKIEJ
Bardziej szczegółowoKOSZTORYS OFERTOWY. BRANŻA DROGOWA PRZEBUDOWA DROGI POWIATOWEJ NR 1211F W MIEJSCOWOŚCI SZCZANIEC ETAP I od km do km 0+800,00
D 01.00.00 ROBOTY PRZYGOTOWAWCZE D 01.01.01 ODTWORZENIE (WYZNACZENIE) TRASY I PUNKTÓW WYSOKOSCIOWYCH. 1 D 01.01.01.11 Odtworzenie trasy i punktów wysokościowych w terenie równinnym km 1,00 D 01.02.01 USUNIĘCIE
Bardziej szczegółowoPrzedmiar robót. Podstawa Wyceny Nazwa i opis pozycji kosztorysu (bez obliczenia ilości jednostek miary) Jednostka Miary Cena jednostkowa netto (zł)
Przedmiar robót Roboty budowlane polegające na budowie odcinka drogi wojewódzkiej wraz z mostem na odcinku od DK 19 ul. Podkarpacka do DW 878 ul. Sikorskiego w Rzeszowie tzw. Droga Południowa. 1 Odtworzenie
Bardziej szczegółowoRealizacja w systemie ZAPROJEKTUJ I BUDUJ AKTUALNE ZESTAWIENIE OPINII WERYFIKACYJNYCH PRZYGOTOWANYCH PRZEZ INŻYNIERA
Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 1: od początku opracowania w km projektowym 0+000 (istn. 132+220) do km ok. 10+000 (za węzłem Olsztyn-Południe). Realizacja w systemie
Bardziej szczegółowoOPIS PRZEDMIOTU ZAMÓWIENIA
OPIS PRZEDMIOTU ZAMÓWIENIA Przedmiot zamówienia: Rozbudowa i budowa drogi gminnej nr 211021N na odc. od skrzyżowania z obwodnicą miasta Mrągowo, w ciągu drogi krajowej nr 59, do Stacji Przeładunkowej w
Bardziej szczegółowoZDP.ZP KOSZTORYS OFERTOWY ODCINEK I Załącznik A1
ZDP.ZP.271.1.2017 KOSZTORYS OFERTOWY ODCINEK I Załącznik A1 Przebudowa drogi powiatowej nr 2028 K Zbydniowice - Siercza w km 2+435 do km 4+725 - odcinek od km 2+435,00 do km 3+207,10 ROBOTY PRZYGOTOWAWCZE
Bardziej szczegółowoD PRZEBUDOWA URZĄDZEŃ DRENARSKICH. DRENAŻ OPASKOWY
D-01.03.07 Przebudowa urządzeń melioracyjnych. drenaż opaskowy. D.01.03.07 PRZEBUDOWA URZĄDZEŃ DRENARSKICH. DRENAŻ OPASKOWY 1. WSTĘP 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej są
Bardziej szczegółowoTABELA ELEMENTÓW ROZLICZENIOWYCH NR 1 - ZADANIE NR 1
Pieczęć Wykonawcy Załacznik nr do Rozdziału III TABELA ELEMENTÓW ROZLICZENIOWYCH NR - ZADANIE NR REMONT ODCINKA ULICY HAJDUCZKA W BIELSKU-BIAŁEJ. ODCINEK O DŁUGOŚCI 4m Lp. Nr Spec. Technicz. Wyszczególnienie
Bardziej szczegółowoUzbrojenie terenu inwestycji
STRONA: 94. CZĘŚĆ VI. Uzbrojenie terenu inwestycji BRANŻA SANITARNA 1. PROJEKT PRZEŁOŻENIA ODCINKA SIECI KAN. SANITARNEJ 2. PROJEKT ZEWNĘTRZNEJ INSTALACJI KAN. SANITARNEJ 3. PROJEKT PRZEŁOŻENIE ODCINKA
Bardziej szczegółowoD INNE ROBOTY
207. D - 10.00.00 INNE ROBOTY D-10.12.01 WYKONANIE ZABEZPIECZENIA ISTNIEJĄCEGO UZBROJENIA PODZIEMNEGO...... 208 GRUDZIEŃ 2015 208. D 10.12.01 WYKONANIE ZABEZPIECZENIA ISTNIEJĄCEGO UZBROJENIA PODZIEMNEGO
Bardziej szczegółowoKOSZTORYS OFERTOWY. Ogółem wartość kosztorysowa robót : Słownie: WYKONAWCA : INWESTOR : Dokument został opracowany przy pomocy programu NORMA PRO
Klasyfikacja robót wg. Wspólnego Słownika Zamówień 45233000-9 Roboty w zakresie konstruowania, fundamentowania oraz wykonywania nawierzchni autostrad, dróg NAZWA INWESTYCJI : Przebudowa drogi powiatowej
Bardziej szczegółowo11.3 Schody skarpowe mb 30,50 14,37 16,13 30,50 100,00% 11.4 Zabezpieczenie powierzchni m ,60 0,00 838,79 838,79 14,69%
III.1.3.1 OBIEKT PZD-1A 1 FUNDAMENTOWANIE 1. Zasypanie wykopów, przestrzeni 6 IZOLACJE I NAWIERZCHNIE NA 6.3 Nawierzchnia gruntowa przejść dla zwierząt 6.5 Nawierzchnia chodnika z geosiatki komórkowej
Bardziej szczegółowoROBOTY INŻYNIERYJNE - WD-0.03 Wiadukt nad DTŚ w ciągu DK88. Wyszczególnienie robót wraz z przedmiarem
BUDOWA DROGI PUBLICZNEJ DROGOWEJ TRASY ŚREDNICOWEJ KATOWICE - GLIWICE, CZĘŚĆ "ZACHÓD' OD WĘZŁA Z DROGĄ KRAJOWĄ 88 DO UL. BAILDONA W GLIWICACH OD KM 0+306 DO KM 4+060 (CZĘŚĆ ODCINKA NA G2) ROBOTY INŻYNIERYJNE
Bardziej szczegółowoPrzedmiar robót. Zuzia10 (C) Datacomp (lic. 5736) strona nr: 1. Podstawa ceny jednostkowej
strona nr: 1 Przedmiar robót Kosztorys Czarną Przemszą w ciągu drogi powiatowej nr 1 Rozdział BRANŻA MOSTOWA 1.1 Grupa STWiOR: roboty przygotowawcze 1.1.1 Element roboty przygotowawcze 1.1.1.1 Kalkulacja
Bardziej szczegółowoREMONT DROGI GMINNEJ NR R UL. ZIELONEJ W GŁOWIENCE W KM PRZEDMIAR ROBÓT. Głowienka GMINA Miejsce Piastowe
Nazwa Inwestycji: REMONT DROGI GMINNEJ NR 114956R UL. ZIELONEJ W GŁOWIENCE W KM 0+400-0+500 PRZEDMIAR ROBÓT Województwo: Powiat: podkarpackie krośnieński Inwestor: Miejscowość: Głowienka GMINA Funkcja:
Bardziej szczegółowoOBWIESZCZENIE WOJEWODY DOLNOŚLĄSKIEGO
WOJEWODA DOLNOŚLĄSKI IF. AB.7820.41.2015.ES2 (dot. IF-AB.7820.22.2013.ES2) Wrocław, dnia 9 lutego 2016 r. OBWIESZCZENIE WOJEWODY DOLNOŚLĄSKIEGO Na podstawie art. 36a ustawy z dnia 7 lipca 1994 r. Prawo
Bardziej szczegółowoPRZEDMIAR ROBÓT NR 1 Roboty drogowe i organizacja ruchu
D.01.00.00 ROBOTY PRZYGOTOWAWCZE D.01.01.00 D.01.01.01 Odtworzenie trasy i zamarkowanie punktów wysokościowych Odtworzenie trasy i zamarkowanie punktów wysokościowych drogi 1 Drogi km 1.28 D.01.02.00 Zdjęcie
Bardziej szczegółowoKOSZTORYS OFERTOWY Budowa terminalu intermodalnego. przy ulicy Ku Ujściu w Gdańsku
KOSZTORYS OFERTOWY 2019-01-18 przy ulicy Ku Ujściu w Gdańsku Wyszczególnienie branż ROBOTY DROGOWE ROBOTY WODNO-KANALIZACYJNE ROBOTY ELEKTROENERGETYCZNE VAT 23 % OGÓŁEM Wartość [PLN] Balticon S.A. 1/6
Bardziej szczegółowoPRZEDMIAR ROBÓT WYLICZENIE ILOŚCI
NAZWA, ADRES OBIEKTU BUDOWLANEGO PRZEBUDOWA NAWIERZCHNI UL. KOCHANOWSKIEGO W PORAJU ETAP I Etap NAZWA I ADRES INWESTORA URZĄD GMINY PORAJ ul. Jasna 21, 42-360 Poraj STADIUM PRZEDMIAR ROBÓT WYLICZENIE ILOŚCI
Bardziej szczegółowoPROJEKT ODBUDOWY NAWIERZCHNI
PROJEKT ODBUDOWY NAWIERZCHNI Inwestor: Zadanie: AWZ-AWZ-ET Sp. z o.o. Sp. Komandytowa ul. Kijowska 6/3 85-703 Bydgoszcz Projektu odbudowy nawierzchni po budowie sieci ciepłowniczej, wodociągowej, energetycznej
Bardziej szczegółowoPROJEKT WYKONAWCZY Budowa wschodniej obwodnicy Wojnicza w ciągu drogi wojewódzkiej nr 975 Zadanie I. 03 Obiekty inżynierskie. Kraków 08.2011 r.
Zadanie: PROJEKT WYKONAWCZY Budowa wschodniej obwodnicy Wojnicza w ciągu drogi wojewódzkiej nr 975 Zadanie I Kalsyfikacja CPV początek km 0+000.00= odc. 160/pkt 6155003 DW975/ km 01+081.00 koniec km 2+335.00
Bardziej szczegółowoWOJEWODA DOLNOŚLĄSKI Wrocław, dnia 16 marca 2016 r. IF.AB ES2 (dot. IF-AB ES2) OBW IESZCZEN IE
$ WOJEWODA DOLNOŚLĄSKI Wrocław, dnia 16 marca 2016 r. IF.AB.7820.41.2015.ES2 (dot. IF-AB.7820.22.2013.ES2) OBW IESZCZEN IE Na podstawie art. 36a ust. 1 ustawy z dnia 7 lipca 1994 r. Prawo budowlane (tekst
Bardziej szczegółowoStan zaawansowania budowy drogi S61 w woj. warmińsko-mazurskim Suwałki, 11 kwietnia 2019 r.
Stan zaawansowania budowy drogi S61 w woj. warmińsko-mazurskim Suwałki, 11 kwietnia 2019 r. Inwestycje drogowe realizowane przez GDDKiA O/Olsztyn Inwestycje: zrealizowane w realizacji w przetargu w przygotowaniu
Bardziej szczegółowoRAPORT TYGODNIOWY INŻYNIERA
07:00 18:00 rak opadów 2 C 07:00 18:00 rak opadów 26 C 07:00 18:00 rak opadów 24 C 07:00 18:00 rak opadów 23 C 07:00 17:00 iewielki opad 2 C ST ZTRUDIEI TYDZIEŃ RPORTOWI "Zarządzanie Kontraktem w zakresie
Bardziej szczegółowoPROJEKT WYKONAWCZY dla zadania:
B J - PROJEKT Biuro Projektów Komunikacyjnych 03-570 Warszawa ul. Zamiejska 1/14 Tel. 883 188 703 e-mail: dukt-projekt@wp.pl NIP: 524-149-65-19 REGON: 142783160 ================================================================
Bardziej szczegółowoPRZEBUDOWA DROGI POWIATOWEJ NR 2434P W OWIŃSKACH KOSZTORYS OFERTOWY. Zarząd Dróg Powiatowych w Poznaniu ul. Zielona Poznań 03/X/U/2012
WYKONAWCA PROJEKTU: INWESTOR / ZAMAWIAJĄCY: Zarząd Dróg Powiatowych w Poznaniu ul. Zielona 8 61-851 Poznań NAZWA INWESTYCJI: PRZEBUDOWA DROGI POWIATOWEJ NR 2434P W OWIŃSKACH ODCINEK 0+811 km FAZA PROJEKTU:
Bardziej szczegółowoSekcja I: Instytucja zamawiająca/podmiot zamawiający
Unia Europejska Publikacja Suplementu do Dziennika Urzędowego Unii Europejskiej 2, rue Mercier, 2985 Luxembourg, Luksemburg Faks: +352 29 29 42 670 E-mail: ojs@publications.europa.eu Informacje i formularze
Bardziej szczegółowoZbiorcze Zestawienie Tabel Elementów Rozliczeniowych. DROGI GMINNE WARTOŚĆ NETTO TER-1 - zł. DROGI POWIATOWE WARTOŚĆ NETTO TER-2 - zł
Oznaczenie sprawy: 214-19/IZ/31/B/PN Roboty uzupełniające przy odtwarzaniu nawierzchni dróg po robotach realizowanych przez AQUA S. A., THERMA Sp. z o. o. i innych gestorów sieci na terenie miasta Bielska-Białej
Bardziej szczegółowoTABELA PRZEDMIARU ROBÓT
SST 01.00.00.00 CPV 45111000-8 I. ROBOTY PRZYGOTOWAWCZE 01.01.01.00 Odtworzenie trasy i punktów wysokościowych 1 01.01.01.12 Odtworzenie trasy i punktów wysokościowych w terenie równinnym km 0,321 0111/02
Bardziej szczegółowoBUDOWA AUTOSTRADY A4. Węzeł Dębica-Pustynia - Węzeł Rzeszów Zachodni km km
BUDOWA AUTOSTRADY A4 Węzeł Dębica-Pustynia - Węzeł Rzeszów Zachodni km 537+550 km 570+300 UKŁAD KONSTRUKCYJNY PROJEKTOWANYCH OBIEKTÓW DROGOWYCH Parametry przekroju autostrady: Klasa techniczna: autostrada
Bardziej szczegółowoKOSZTORYS OFERTOWY. Budowa terminalu intermodalnego. przy ulicy Ku Ujściu w Gdańsku
Budowa terminalu intermodalnego przy ulicy Ku Ujściu w Gdańsku Wyszczególnienie branż ROBOTY DROGOWE ROBOTY WODNO-KANALIZACYJNE ROBOTY ELEKTROENERGETYCZNE VAT 23 % OGÓŁEM Wartość [PLN] Balticon S.A. 1/6
Bardziej szczegółowoKOSZTORYS OFERTOWY. BUDOWA PARKINGU PRZY ULICY MAJKOWSKIEGO w KARTUZACH. Roboty drogowe, kanalizacja deszczowa
Biuro Projektowe PRO-VIA tel. 606 966 230 / fax +48 58 333 49 45 biuro@pro-via.gda.pl ul. Łąkowa 60a/68, 80-769 Gdańsk KOSZTORYS OFERTOWY Nazwa obiektu BUDOWA PARKINGU PRZY ULICY MAJKOWSKIEGO w KARTUZACH
Bardziej szczegółowoNAZWA PROJEKTU Rozbudowa drogi wojewódzkiej nr 521 na odcinku Kwidzyn - Prabuty
NAZWA PROJEKTU Rozbudowa drogi wojewódzkiej nr 521 na odcinku Kwidzyn - Prabuty DANE PODSTAWOWE Lokalizacja: - Województwo: pomorskie - Powiat: kwidzyński, - Gmina: Kwidzyn i Prabuty Inwestycja uzyskała
Bardziej szczegółowo
