Specyfikacja techniczna wykonania i odbioru robót budowlanych

Wielkość: px
Rozpocząć pokaz od strony:

Download "Specyfikacja techniczna wykonania i odbioru robót budowlanych"

Transkrypt

1 F.U.H. PROJ BUD ŁĄCKO 770 (018) Specyfikacja techniczna wykonania i odbioru robót budowlanych Nazwa zadania : Przebudowa drogi powiatowej nr Młynne - Łososina 1 2 Adres inwestycji Inwestor km13+532, ,00 (nowy3+697, ,00) Powiatowy Zarząd Dróg w Nowym Sączu 3 Klasyfikacja robót wg. Wspólnego Słownika Zamówień Roboty inżynierskie i budowlane Roboty w zakresie burzenia, roboty ziemne Mosty drogowe 4 Opracował Roboty drogowe Budowa obiektów inżynierii wodnej mgr inż. Krzysztof Faron Nr ewid. 141/ Data opracowania maj.2009r

2 M Wytyczenie obiektu 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące odtworzenia w terenie osi obiektu, osi podpór i krawędzi zewnętrznych ustroju niosącego oraz punktów wysokościowych dla obiektu mostowego Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja obejmują wszystkie czynności umożliwiające i mające na celu : - wytyczenie osi i krawędzi obiektu, - wytyczenie osi podpór, - założenie reperów roboczych w bezpośrednim sąsiedztwie obiektu w nawiązaniu do niwelacji państwowej Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami i określeniami podanymi w DMU Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w DMU "Wymagania ogólne". Wykonawca robót jest odpowiedzialny za jakość wykonania robót i ich zgodność z Rysunkami, Specyfikacjami i poleceniami Inżyniera. 2. Materiały Do wykonania robót wg M konieczne są następujące materiały: słupki betonowe, rury stalowe, trzpienie stalowe, pale drewniane. 3. Sprzęt Do wykonania robót objętych M konieczny jest sprzęt geodezyjny taki jak: - dalmierze - niwelatory - tyczki i łaty niwelacyjne - miernicze taśmy stalowe. 4. Transport Dowolny rodzaj środków transportowych zaakceptowany przez Inżyniera, służący do przewozu geodetów, sprzętu geodezyjnego oraz materiałów potrzebnych do wykonania robót objętych tą Specyfikacją. 5. Wykonanie robót 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w ST DMU Wymagania ogólne pkt 5. Prace pomiarowe powinny być wykonane zgodnie z obowiązującymi instrukcjami Głównego Urzędu Geodezji i Kartografii (GUGiK) Osnowa podstawowa (stałe punkty kontroli) Inżynier przekaże Wykonawcy odpowiednią liczbę stałych punktów geodezyjnych osnowy poziomej i wysokościowej, aby umożliwić mu wykonanie prac związanych z wytyczaniem Osnowa realizacyjna (okresowe punkty kontroli) W oparciu o sieć stałych punktów geodezyjnych osnowy poziomej i wysokościowej przekazanej przez Inżyniera, Wykonawca zobowiązany jest do założenia, utrzymania i uzupełniania osnowy realizacyjnej o współrzędnych poziomych i wysokościowych dla lokalnego wytyczania robót. Opracowany przez Wykonawcę i zatwierdzony przez Inżyniera projekt osnowy realizacyjnej poziomej i wysokościowej oraz system przeprowadzania kontroli okresowej punktów tej osnowy, powinny spełniać następujące warunki: a) punkty osnowy realizacyjnej należy wyznaczyć i utrwalić poza terenem wykonywania robót oraz odpowiednio zabezpieczyć przed naruszeniem lub uszkodzeniem,

3 b) odległość pomiędzy punktami winna wynosić średnio około 250 m, a każdy punkt powinien być oznaczony w sposób zatwierdzony przez Inżyniera tak, aby był widoczny i łatwy do zidentyfikowania, c) sposób stabilizacji punktów geodezyjnych osnowy realizacyjnej oraz kryteria jej dokładności winny być zgodne z polskimi przepisami zawartymi w Instrukcjach Technicznych GUGiK: G-3 (Geodezyjna obsługa inwestycji), G-3.1 (Osnowy realizacyjne) i G-3.2 (Pomiary realizacyjne) 5.4. Tymczasowe punkty pomiarowe Wykonawca może wyznaczyć jakiekolwiek inne tymczasowe punkty pomiarowe zgodnie z zatwierdzonymi przez Inżyniera zasadami wykonania niezbędnych robót i wytyczeń oraz zgodnie z generalnymi zasadami wyszczególnionymi w instrukcjach i wytycznych GUGiK Wytyczenie obiektów mostowych Roboty polegają na wytyczeniu i stabilizacji osi obiektów mostowych, osi podpór oraz linii gzymsów w oparciu o Rysunki. Wytyczone punkty osi obiektów oraz podpór powinny być zastabilizowane w terenie przy pomocy pali drewnianych lub trzpieni stalowych. Trwałej stabilizacji wymagają: początek i koniec osi obiektu. Usunięcie pali lub trzpieni z osi budowli może nastąpić tylko wówczas gdy zastąpi się je odpowiednimi palami lub trzpieniami po obu stronach osi, wbitymi poza granicami robót w sposób trwały i jednoznaczny. Wymagania i kryteria dokładności dla robót pomiarowych zawarte są w Instrukcjach Technicznych GUGiK: G-3 (Geodezyjna obsługa inwestycji) i G-3.2 (Pomiary realizacyjne). Wymagania dla robót pomiarowych związanych z wytyczeniem obiektu mostowego: - dokładność wytyczenia punktów charakterystycznych obiektu ±1 cm - dokładność wyznaczenia rzędnych wysokościowych ±1 cm - dokładność wyznaczenia wysokości reperów ± 0,5 cm, - dokładność wykonania elementów projektowanych ± 1 cm, - dokładność pomiarów poziomych ± 1 cm/50 m. Wykonawca zobowiązany jest po zakończeniu robót do oddania Inżynierowi dokumentacji dotyczącej osnów geodezyjnych i przekazania punktów w terenie na takich zasadach jak je przejmował. 6. Kontrola jakości robót 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w ST.DMU Wymagania ogólne pkt Kontrola osnowy realizacyjnej Kontrolę osnowy realizacyjnej oraz prac pomiarowych należy prowadzić wg zasad określonych w instrukcjach i wytycznych GUGiK. Wykonawca dostarczy Inżynierowi harmonogram pomiarów kontrolnych osnowy realizacyjnej przeprowadzanych w oparciu o stałe punkty geodezyjne przekazane przez Inżyniera. Pomiary kontrolne odpowiednich fragmentów osnowy realizacyjnej należy wykonywać przed rozpoczęciem większych robót, a także co miesiąc w trakcie prowadzenia robót Kontrola wytyczenia obiektu Kontrolę wytyczenia osi obiektu mostowego, osi podpór oraz linii gzymsów należy przeprowadzić w odniesieniu do wymagań punktu Odbiór robót Odbiór robót objętych Specyfikacją M polega na sprawdzeniu zgodności wyznaczonych elementów z Rysunkami. 8. Przepisy związane PN-S-02205:1998 PN-B Drogi samochodowe. Roboty ziemne. Wymagania i badania. Roboty ziemne. Wymagania ogólne. Opracowanie IBDiM z 1978 r. Wykonanie i odbiór robót ziemnych dla dróg szybkiego ruchu. Instrukcje i Wytyczne GUGiK.

4 D USUNIĘCIE DRZEW I KRZAKÓW 1. WSTĘP 1.1.Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z usunięciem drzew i krzaków Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych i wojewódzkich. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach miejskich i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z usunięciem drzew i krzaków, wykonywanych w ramach robót przygotowawczych Określenia podstawowe Stosowane określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami oraz z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY 3. SPRZĘT Nie występują Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt do usuwania drzew i krzaków Do wykonywania robót związanych z usunięciem drzew i krzaków należy stosować: - piły mechaniczne, - specjalne maszyny przeznaczone do karczowania pni oraz ich usunięcia z pasa drogowego, - spycharki, - koparki lub ciągniki ze specjalnym osprzętem do prowadzenia prac związanych z wyrębem drzew. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport pni i karpiny Pnie, karpinę oraz gałęzie należy przewozić transportem samochodowym. Pnie przedstawiające wartość jako materiał użytkowy (np. budowlany, meblarski itp.) powinny być transportowane w sposób nie powodujący ich uszkodzeń. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Zasady oczyszczania terenu z drzew i krzaków Roboty związane z usunięciem drzew i krzaków obejmują wycięcie i wykarczowanie drzew i krzaków, wywiezienie pni, karpiny i gałęzi poza teren budowy na wskazane miejsce, zasypanie dołów oraz ewentualne spalenie na miejscu pozostałości po wykarczowaniu.

5 Teren pod budowę drogi w pasie robót ziemnych, w miejscach dokopów i w innych miejscach wskazanych w dokumentacji projektowej, powinien być oczyszczony z drzew i krzaków. Zgoda na prace związane z usunięciem drzew i krzaków powinna być uzyskana przez Zamawiającego. Wycinkę drzew o właściwościach materiału użytkowego należy wykonywać w tzw. sezonie rębnym, ustalonym przez Inżyniera. W miejscach dokopów i tych wykopów, z których grunt jest przeznaczony do wbudowania w nasypy, teren należy oczyścić z roślinności, wykarczować pnie i usunąć korzenie tak, aby zawartość części organicznych w gruntach przeznaczonych do wbudowania w nasypy nie przekraczała 2%. W miejscach nasypów teren należy oczyścić tak, aby części roślinności nie znajdowały się na głębokości do 60 cm poniżej niwelety robót ziemnych i linii skarp nasypu, z wyjątkiem przypadków podanych w punkcie 5.3. Roślinność istniejąca w pasie robót drogowych, nie przeznaczona do usunięcia, powinna być przez Wykonawcę zabezpieczona przed uszkodzeniem. Jeżeli roślinność, która ma być zachowana, zostanie uszkodzona lub zniszczona przez Wykonawcę, to powinna być ona odtworzona na koszt Wykonawcy, w sposób zaakceptowany przez odpowiednie władze Usunięcie drzew i krzaków Pnie drzew i krzaków znajdujące się w pasie robót ziemnych, powinny być wykarczowane, za wyjątkiem następujących przypadków: a) w obrębie nasypów - jeżeli średnica pni jest mniejsza od 8 cm i istniejąca rzędna terenu w tym miejscu znajduje się co najmniej 2 metry od powierzchni projektowanej korony drogi albo powierzchni skarpy nasypu. Pnie pozostawione pod nasypami powinny być ścięte nie wyżej niż 10 cm ponad powierzchnią terenu. Powyższe odstępstwo od ogólnej zasady, wymagającej karczowania pni, nie ma zastosowania, jeżeli przewidziano stopniowanie powierzchni terenu pod podstawę nasypu, b) w obrębie wyokrąglenia skarpy wykopu przecinającego się z terenem. W tym przypadku pnie powinny być ścięte równo z powierzchnią skarpy albo poniżej jej poziomu. Poza miejscami wykopów doły po wykarczowanych pniach należy wypełnić gruntem przydatnym do budowy nasypów i zagęścić, zgodnie z wymaganiami zawartymi w OST D Roboty ziemne. Doły w obrębie przewidywanych wykopów, należy tymczasowo zabezpieczyć przed gromadzeniem się w nich wody. Wykonawca ma obowiązek prowadzenia robót w taki sposób, aby drzewa przedstawiające wartość jako materiał użytkowy (np. budowlany, meblarski itp.) nie utraciły tej właściwości w czasie robót. Młode drzewa i inne rośliny przewidziane do ponownego sadzenia powinny być wykopane z dużą ostrożnością, w sposób który nie spowoduje trwałych uszkodzeń, a następnie zasadzone w odpowiednim gruncie Zniszczenie pozostałości po usuniętej roślinności Sposób zniszczenia pozostałości po usuniętej roślinności powinien być zgodny z ustaleniami SST lub wskazaniami Inżyniera. Jeżeli dopuszczono przerobienie gałęzi na korę drzewną za pomocą specjalistycznego sprzętu, to sposób wykonania powinien odpowiadać zaleceniom producenta sprzętu. Nieużyteczne pozostałości po przeróbce powinny być usunięte przez Wykonawcę z terenu budowy. Jeżeli dopuszczono spalanie roślinności usuniętej w czasie robót przygotowawczych Wykonawca ma obowiązek zadbać, aby odbyło się ono z zachowaniem wszystkich wymogów bezpieczeństwa i odpowiednich przepisów. Zaleca się stosowanie technologii, umożliwiających intensywne spalanie, z powstawaniem małej ilości dymu, to jest spalanie w wysokich stosach albo spalanie w dołach z wymuszonym

6 dopływem powietrza. Po zakończeniu spalania ogień powinien być całkowicie wygaszony, bez pozostawienia tlących się części. Jeżeli warunki atmosferyczne lub inne względy zmusiły Wykonawcę do odstąpienia od spalania lub jego przerwania, a nagromadzony materiał do spalenia stanowi przeszkodę w prowadzeniu innych prac, Wykonawca powinien usunąć go w miejsce tymczasowego składowania lub w inne miejsce zaakceptowane przez Inżyniera, w którym będzie możliwe dalsze spalanie. Pozostałości po spaleniu powinny być usunięte przez Wykonawcę z terenu budowy. Jeśli pozostałości po spaleniu, za zgodą Inżyniera, są zakopywane na terenie budowy, to powinny być one układane w warstwach. Każda warstwa powinna być przykryta warstwą gruntu. Ostatnia warstwa powinna być przykryta warstwą gruntu o grubości co najmniej 30 cm i powinna być odpowiednio wyrównana i zagęszczona. Pozostałości po spaleniu nie mogą być zakopywane pod rowami odwadniającymi ani pod jakimikolwiek obszarami, na których odbywa się przepływ wód powierzchniowych. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt Kontrola robót przy usuwaniu drzew i krzaków Sprawdzenie jakości robót polega na wizualnej ocenie kompletności usunięcia roślinności, wykarczowania korzeni i zasypania dołów. Zagęszczenie gruntu wypełniającego doły powinno spełniać odpowiednie wymagania określone w OST D Roboty ziemne. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową robót związanych z usunięciem drzew i krzaków jest: - dla drzew - sztuka, - dla krzaków- hektar. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlega sprawdzenie dołów po wykarczowanych pniach, przed ich zasypaniem. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Płatność należy przyjmować na podstawie jednostek obmiarowych według pkt 7. Cena wykonania robót obejmuje: - wycięcie i wykarczowanie drzew i krzaków, - wywiezienie pni, karpiny i gałęzi poza teren budowy lub przerobienie gałęzi na korę drzewną, względnie spalenie na miejscu pozostałości po wykarczowaniu, - zasypanie dołów, - uporządkowanie miejsca prowadzonych robót. 10. PRZEPISY ZWIĄZANE Nie występują.

7 D ZDJĘCIE WARSTWY HUMUSU I/LUB DARNINY 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych ze zdjęciem warstwy humusu i/lub darniny Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych i wojewódzkich. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach miejskich i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych ze zdjęciem warstwy humusu i/lub darniny, wykonywanych w ramach robót przygotowawczych Określenia podstawowe Stosowane określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami oraz z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY 3. SPRZĘT Nie występują Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt do zdjęcia humusu i/lub darniny Do wykonania robót związanych ze zdjęciem warstwy humusu lub/i darniny nie nadającej się do powtórnego użycia należy stosować: - równiarki, - spycharki, - łopaty, szpadle i inny sprzęt do ręcznego wykonywania robót ziemnych - w miejscach, gdzie prawidłowe wykonanie robót sprzętem zmechanizowanym nie jest możliwe, - koparki i samochody samowyładowcze - w przypadku transportu na odległość wymagającą zastosowania takiego sprzętu. Do wykonania robót związanych ze zdjęciem warstwy darniny nadającej się do powtórnego użycia, należy stosować: - noże do cięcia darniny według zasad określonych w p. 5.3, - łopaty i szpadle. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport humusu i darniny Humus należy przemieszczać z zastosowaniem równiarek lub spycharek albo przewozić transportem samochodowym. Wybór środka transportu zależy od odległości, warunków lokalnych i przeznaczenia humusu.

8 Darninę należy przewozić transportem samochodowym. W przypadku darniny przeznaczonej do powtórnego zastosowania, powinna ona być transportowana w sposób nie powodujący uszkodzeń. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt 5. Teren pod budowę drogi w pasie robót ziemnych, w miejscach dokopów i w innych miejscach wskazanych w dokumentacji projektowej powinien być oczyszczony z humusu i/lub darniny Zdjęcie warstwy humusu Warstwa humusu powinna być zdjęta z przeznaczeniem do późniejszego użycia przy umacnianiu skarp, zakładaniu trawników, sadzeniu drzew i krzewów oraz do innych czynności określonych w dokumentacji projektowej. Zagospodarowanie nadmiaru humusu powinno być wykonane zgodnie z ustaleniami SST lub wskazaniami Inżyniera. Humus należy zdejmować mechanicznie z zastosowaniem równiarek lub spycharek. W wyjątkowych sytuacjach, gdy zastosowanie maszyn nie jest wystarczające dla prawidłowego wykonania robót, względnie może stanowić zagrożenie dla bezpieczeństwa robót (zmienna grubość warstwy humusu, sąsiedztwo budowli), należy dodatkowo stosować ręczne wykonanie robót, jako uzupełnienie prac wykonywanych mechanicznie. Warstwę humusu należy zdjąć z powierzchni całego pasa robót ziemnych oraz w innych miejscach określonych w dokumentacji projektowej lub wskazanych przez Inżyniera. Grubość zdejmowanej warstwy humusu (zależna od głębokości jego zalegania, wysokości nasypu, potrzeb jego wykorzystania na budowie itp.) powinna być zgodna z ustaleniami dokumentacji projektowej, SST lub wskazana przez Inżyniera, według faktycznego stanu występowania. Stan faktyczny będzie stanowił podstawę do rozliczenia czynności związanych ze zdjęciem warstwy humusu. Zdjęty humus należy składować w regularnych pryzmach. Miejsca składowania humusu powinny być przez Wykonawcę tak dobrane, aby humus był zabezpieczony przed zanieczyszczeniem, a także najeżdżaniem przez pojazdy. Nie należy zdejmować humusu w czasie intensywnych opadów i bezpośrednio po nich, aby uniknąć zanieczyszczenia gliną lub innym gruntem nieorganicznym Zdjęcie darniny Jeżeli powierzchnia terenu w obrębie pasa przeznaczonego pod budowę trasy drogowej jest pokryta darniną przeznaczoną do umocnienia skarp, darninę należy zdjąć w sposób, który nie spowoduje jej uszkodzeń i przechowywać w odpowiednich warunkach do czasu wykorzystania. Wysokie trawy powinny być skoszone przed zdjęciem darniny. Darninę należy ciąć w regularne, prostokątne pasy o szerokości około 0,30 metra lub w kwadraty o długości boku około 0,30 metra. Grubość darniny powinna wynosić od 0,05 do 0,10 metra. Należy dążyć do jak najszybszego użycia pozyskanej darniny. Jeżeli darnina przed powtórnym wykorzystaniem musi być składowana, to zaleca się jej rozłożenie na gruncie rodzimym. Jeżeli brak miejsca na takie rozłożenie darniny, to należy ją magazynować w regularnych pryzmach. W porze rozwoju roślin darninę należy składować w warstwach trawą do dołu. W pozostałym okresie darninę należy składować warstwami na przemian trawą do góry i trawą do dołu. Czas składowania darniny przed wbudowaniem nie powinien przekraczać 4 tygodni. Darninę nie nadającą się do powtórnego wykorzystania należy usunąć mechanicznie, z zastosowaniem równiarek lub spycharek i przewieźć na miejsce wskazane w SST lub przez Inżyniera. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt 6.

9 6.2. Kontrola usunięcia humusu lub/i darniny Sprawdzenie jakości robót polega na wizualnej ocenie kompletności usunięcia humusu lub/i darniny. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową jest m 2 (metr kwadratowy) zdjętej warstwy humusu lub/i darniny. 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Cena 1 m 2 wykonania robót obejmuje: - zdjęcie humusu wraz z hałdowaniem w pryzmy wzdłuż drogi lub odwiezieniem na odkład, - zdjęcie darniny z ewentualnym odwiezieniem i składowaniem jej w regularnych pryzmach. 10. PRZEPISY ZWIĄZANE Nie występują.

10 M USUNIĘCIE NAWIERZCHNI MOSTOWEJ 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru robót polegających na usunięciu nawierzchni z istniejącego ustroju niosącego Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument kontraktowy i przetargowy przy zlecaniu i realizacji robót mostowych Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja, obejmują wszystkie czynności umożliwiające i mające na celu wykonanie robót polegających na usunięciu nawierzchni grubości około 20 cm z istniejącego ustroju niosącego. W grubość nawierzchni nie wlicza się izolacji istniejącego ustroju niosącego, której usunięcie ujęte jest w Specyfikacji M Roboty te wykonuje się w związku z wyburzeniem ustroju niosącego istniejącego obiektu Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w Specyfikacji DM Wymagania Ogólne Ogólne wymagania dotyczące robót Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. Ogólne wymagania dotyczące robót podano w Specyfikacji DM Wymagania Ogólne. 2. Materiały Materiały wbudowane nie występują. Założono, że Uusuwanymi warstwami nawierzchni są: warstwa ścieralna betonu asfaltowego grubości około 10 5 cm, warstwa wiążąca z betonu asfaltowego grubości około 10 5 cm, podbudowa ze żwiru grubości około cm, 3. Sprzęt Sprzęt do wykonywania robót rozbiórkowych winien być dobrany przez Wykonawcę w Projekcie organizacji robót i zaakceptowany przez Inżyniera. W związku z prowadzeniem robót na obiekcie poddawanych przebudowie zastosowany sprzęt nie może powodować uszkodzeń nie rozbieranych elementów. Nie dotyczy to izolacji ustroju niosącego, która na przebudowywanym obiekcie podlega usunięciu. 4. Transport Materiały z rozbiórki mają być usunięte z placu budowy do miejsca składowania i utylizacji za pomocą dowolnych środków transportowych zaakceptowanych przez Inżyniera. 5. Wykonanie robót Wykonawca zobowiązany jest do sporządzenia we własnym zakresie Projektu technologii i organizacji robót, który podlega zaakceptowaniu przez Inżyniera. Założona technologia usunięcia nawierzchni musi spełniać następujące warunki: zapewnienie usunięcia wszystkich warstw rozbieranej nawierzchni, gwarancja nie powodowania uszkodzeń jakichkolwiek elementów istniejącego obiektu mostowego nie podlegających rozbiórce. Wykonawca zobowiązany jest do zabezpieczenia obiektu i terenu do niego przyległego przed

11 zanieczyszczeniem w wyniku prowadzenia robót. Wszystkie produkty powstałe przy usuwaniu nawierzchni muszą być odwiezione w miejsce składowania. Niedopuszczalne jest zrzucanie produktów rozbiórki na przyległy teren. W trakcie prowadzenia robót rozbiórkowych Wykonawca zobowiązany jest do zapewnienia bezpieczeństwa ruchu na drodze lub linii kolejowej, względnie cieku wodnym pod obiektem, na którym prowadzone są roboty. 6. Kontrola jakości robót Sprawdzeniu podlega zgodność sposobu prowadzenia robót z zaakceptowanym przez Inżyniera projektem technologii i organizacji robót. 7. Obmiar robót Jednostką obmiaru jest 1m3 (metr sześcienny) usuwanych nawierzchni. Ilość m3 usuwanej nawierzchni ustala się mnożąc powierzchnię obiektu przez średnią grubość wszystkich usuwanych warstw nawierzchni. Średnia grubość usuwanych warstw nawierzchni podlega uściśleniu w trakcie prowadzenia robót rozbiórkowych. 8. Odbiór robót Roboty objęte niniejszą Specyfikacją podlegają odbiorowi końcowemu na podstawie stwierdzenia zgodności zakresu wykonanych robót z zakresem określonym w Rysunkach oraz stwierdzenia całkowitego oczyszczenia obiektu z gruzu powstałego z rozbiórki. 9. Podstawa płatności Cena jednostkowa uwzględnia: opracowanie projektu organizacji i harmonogramu robót i uzgodnienie go przez Inżyniera, zapewnienie wszystkich niezbędnych czynników dla wykonania robót, usunięcie wszystkich warstw nawierzchni, odwóz urobku z rozbiórki na składowisko, koszty składowania i utylizacji urobku, oczyszczenie miejsca pracy. Urobek z rozbiórki jest własnością Wykonawcy. 10. Przepisy związane Nie występują.

12 M ROZBIÓRKA ISTNIEJĄCYCH ELEMENTÓW KONSTRUKCJI NIOSĄCEJ 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru robót rozbiórkowych elementów : betonowych żelbetowych drewnianych konstrukcji niosącej istniejących obiektów mostowych, jako części składowej robót rozbiórkowych obiektu Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja obejmują wszystkie czynności umożliwiające i mające na celu: rozbiórkę betonowych, żelbetowych lub drewnianych części pomostów ustroju niosącego (płyty pomostowej, dźwigarów głównych, gzymsu) w związku z jego rozbiórką Roboty rozbiórkowe objęte niniejszą Specyfikacją obejmują również rozebranie wszystkich elementów wbudowanych w ustrój niosący, a więc: wpustów, sączków odwadniających, blach łożyskowych, elementów mocujących dylatację itp. Poręczy balustrad, barier stalowych drewnianych, krawężników itp Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w Specyfikacji DM Ogólne wymagania dotyczące robót Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. Ogólne wymagania dotyczące robót podano w Specyfikacji DM "Wymagania ogólne". 2. Materiały Materiały wbudowane nie występują. Materiały służące do obsługi pracy zastosowanego sprzętu dla prac rozbiórkowych nie są objęte niniejszą Specyfikacją. 3. Sprzęt Sprzęt do wykonywania robót rozbiórkowych winien być dobrany przez Wykonawcę w Projekcie organizacji robót i zaakceptowany przez Inżyniera. Przy prowadzeniu robót rozbiórkowych na istniejącym obiekcie zastosowany sprzęt nie może powodować uszkodzeń pozostających elementów konstrukcji nośnej i podpór obiektu. Przy rozbiórce całego ustroju niosącego stosowanie tego zastrzeżenia odnosi się do wykorzystywanych istniejących podpór obiektu. Przy rozbiórce całej konstrukcji niosącej i podpór wg Specyfikacji M Wykonawca może zastosować dowolny sprzęt zaakceptowany przez Inżyniera. 4. Transport Transport sprzętu i odwóz gruzu dowolnymi środkami transportowymi. 5. Wykonanie robót Wykonawca sporządzi we własnym zakresie i przedstawi Inżynierowi do akceptacji rysunki robocze

13 rusztowań i podestów roboczych, Projekt technologii robót rozbiórkowych oraz Projekt organizacji robót, uwzględniające wszystkie warunki w jakich prowadzone będą roboty. Przy prowadzeniu robót rozbiórkowych ustroju niosącego należy stosować rusztowania zabezpieczające przed spadaniem gruzu, trasy komunikacyjne pod obiektami oraz podesty robocze. Przy prowadzeniu robót rozbiórkowych na istniejącym obiekcie poddawanym przebudowie: prace rozbiórkowe powinny być prowadzone sposobem wyburzenia lekkimi młotami pneumatycznymi lub elektrycznymi względnie, gdy zezwalają na to warunki lokalne, sposobem hydrodynamicznym, bez stosowania robót strzałowych, przy rozbiórce betonu należy odsłonić bez naruszania ich całości wszystkie pręty wystające z części konstrukcji nie ulegającej wyburzeniu, celem ich wbetonowania w elementy dobetonowywane w trakcie prac remontowych, pręty j.w. winny być po ukończeniu prac remontowych oczyszczone z resztek betonu i ewentualnych produktów korozji przez piaskowanie, a następnie wyprostowane. Zastrzeżeń tych nie stosuje się przy rozbiórce całych obiektów. Wykonawca zobowiązany jest do przestrzegania przepisów BHP a w szczególności: zabezpieczyć teren przed osobami postronnymi (ogrodzenia, znaki ostrzegawcze), zapoznać pracowników ze sposobem wykonywania prac i ewentualnymi zagrożeniami, zaopatrzyć pracowników w potrzebny sprzęt ochronny (hełmy, okulary, rękawice), na czas wybuchów uniemożliwić wstęp na zagrożony teren osobom obcym (wystawić wartowników). 6. Kontrola jakości robót Sprawdzeniu podlegają: rusztowania i podesty robocze, zgodność prowadzenia robót z Projektem technologii i organizacji robót rozbiórkowych, prawidłowość odsłonięcia, oczyszczenia i prostowania prętów zbrojeniowych wystających z elementów pozostawianych (kontrola wizualna). zgodność zakresu robót z Rysunkami. 7. Obmiar robót Jednostką obmiaru jest 1m3 (metr sześcienny) żelbetu drewna pomostu obmierzonego przed rozbiórką. 8. Odbiór robót Odbiorom podlegają: przed przystąpieniem do prac rozbiórkowych: wykonane rusztowania i podesty robocze, odbiór końcowy - stwierdzenie wykonania zakresu robót przewidzianego w Rysunkach oraz odbiór prawidłowości odsłonięcia prętów pozostających w konstrukcji. 9. Podstawa płatności Cena jednostkowa uwzględnia: zapewnienie niezbędnych czynników produkcji, wykonanie, zamontowanie i rozbiórkę podestów roboczych i rusztowań oraz podestów zabezpieczających przed spadaniem gruzu, wykonanie prac rozbiórkowych, oczyszczenie i wyprostowanie odsłoniętych prętów pozostających w konstrukcji (tylko dla obiektów przebudowowywanych), odwóz gruzu łącznie z kosztami składowania, przygotowanie dojazdów dla sprzętu odwożącego gruz, oczyszczenie miejsca pracy, koszty zabezpieczenia BHP, koszty sporządzenia rysunków i Projektów wymienionych w pkt. 5 niniejszej Specyfikacji. Uzyskany gruz oraz rozbierane elementy rurowe stanowią własność Wykonawcy robót. 10. Przepisy związane Nie występują.

14 M ROZBIÓRKA BARIER OCHRONNYCH I BARIEROPORĘCZY 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru robót związanych z rozbiórką istniejących barier ochronnych i barieroporęczy Zakres stosowania Specyfikacji Specyfikacja Techniczna jest stosowana jako dokument kontraktowy i przetargowy przy zlecaniu i realizacji robót mostowych Zakres robot objętych Specyfikacją Roboty, których dotyczy Specyfikacja, obejmują wszystkie czynności umożliwiające i mające na celu rozbiórkę istniejących barier ochronnych i barieroporęczy. W zakres robót wchodzą: oddzielenie od barier pochwytów z ich pocięciem i przeznaczeniem na złom (tylko w przypadku barieroporęczy), odkręcenie śrub i rozdzielenie bariery na elementy składowe przeznaczone do odzysku, odwóz elementów barier. Usunięcie kotew mocujących bariery ujęte jest w oddzielnej Specyfikacji Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w Specyfikacji DM oraz Specyfikacji M Ogólne wymagania dotyczące robót Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. Ogólne wymagania dotyczące robót podano w Specyfikacji DM Wymagania ogólne. 2. Materiały Materiały wbudowane nie występują. 3. Sprzęt Roboty można wykonać przy użyciu dowolnego typu sprzętu nie powodującego uszkodzeń elementów podlegających odzyskowi. Przewidziany do zastosowania sprzęt podlega uzgodnieniu z Inżynierem. 4. Transport Transport dowolnymi środkami transportowymi. Elementy przeznaczone do odzysku przewożone muszą być w sposób zabezpieczający je przed pogięciem i uszkodzeniami mechanicznymi oraz przed uszkodzeniem ich zabezpieczeń antykorozyjnych. 5. Wykonanie robót 5.1. Rozbiórka pochwytów Rozbiórka pochwytów dowolna metodą, w tym także przez cięcie gazowe z tym, że odłączenie pochwytów od słupków barier odbywać się musi w sposób wykluczający możliwość uszkodzenia tych słupków oraz ich zabezpieczeń antykorozyjnych. Rozebrane elementy należy pociąć na elementy o dowolnej długości dogodnej do transportu. Do obowiązku Wykonawcy należy odwiezienie rozebranych elementów do punktu skupu złomu Rozbiórka elementów barier - Przed przystąpieniem do rozbiórki tych elementów należy dokonać komisyjnie, przy udziale

15 Inżyniera i Wykonawcy, przeglądu stanu technicznego istniejących barier. W trakcie tego przeglądu należy wskazać i trwale oznaczyć te elementy, które wykazują uszkodzenia dyskwalifikujące ich ponowne wykorzystanie i przeznaczone w związku z tym do złomowania. Pozostałe elementy przeznaczone będą do odwozu w miejsce wskazane przez Inżyniera. Wykonawca obowiązany jest elementy przeznaczone do ponownego wykorzystania rozebrać i przetransportować w sposób gwarantujący ich nieuszkodzenie, przy czym dotyczy to również zabezpieczeń antykorozyjnych. Elementy przeznaczone do odzysku, a uszkodzone w czasie rozbiórki lub transportu z winy Wykonawcy podlegają naprawie na koszt Wykonawcy. Naprawa polegać musi na odtworzeniu stanu pierwotnego, nie uszkodzonego. 6. Kontrola jakości robót Wszystkie prace związane z rozbiórka elementów przeznaczonych do odzysku (demontaż, załadunek na środki transportowe i rozładunek w miejscu odwozu) odbywać się muszą w obecności Inżyniera, który kontroluje na bieżąco, czy nie następuje uszkodzenie elementów w trakcie prowadzenia robót. 7. Obmiar robót Jednostką obmiaru jest 1 metr demontowanej bariery lub barieroporęczy. 8. Odbiór robót Odbiór końcowy polega na stwierdzeniu wykonania pełnego zakresu robót oraz spełnienia warunków niniejszej Specyfikacji. 9. Podstawa płatności Płaci się za wykonaną i odebraną ilość metrów rozebranej bariery ochronnej lub barieroporęczy wg ceny jednostkowej, która obejmuje: rozbiórkę elementów, odwóz elementów przeznaczonych do odzysku w miejsce wskazane przez Inżyniera, złomowanie elementów nie przeznaczonych do odzysku, oczyszczenie stanowiska pracy. W cenie jednostkowej mieści się również koszt urządzeń pomocniczych zapewniających bezpieczeństwo pracy przy prowadzeniu robót oraz bezpieczeństwo użytkowników dróg w obrębie prowadzenia prac rozbiórkowych, a także koszt naprawy elementów do odzysku uszkodzonych z winy Wykonawcy. Elementy przeznaczone do odzysku są własnością Zamawiającego, natomiast elementy przeznaczone do złomowania są własnością Wykonawcy. Zakłada się, że elementy przeznaczone do odzysku transportowane będą na odległość do 20m. 10. Przepisy związane Nie występują.

16 D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP 1.1.Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z rozbiórką elementów dróg, ogrodzeń i przepustów Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych i wojewódzkich. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach miejskich i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z rozbiórką: - warstw nawierzchni, - krawężników, obrzeży i oporników, - ścieków, - chodników, - ogrodzeń, - barier i poręczy, - znaków drogowych, - przepustów: betonowych, żelbetowych, kamiennych, ceglanych itp Określenia podstawowe Stosowane określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami oraz z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót 1.5. Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt 2. MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne pkt Rusztowania Rusztowania robocze przestawne przy rozbiórce przepustów mogą być wykonane z drewna lub rur stalowych w postaci: - rusztowań kozłowych, wysokości od 1,0 do 1,5 m, składających się z leżni z bali (np. 12,5 x 12,5 cm), nóg z krawędziaków (np. 7,6 x 7,6 cm), stężeń (np. 3,2 x 12,5 cm) i pomostu z desek, - rusztowań drabinowych, składających się z drabin (np. długości 6 m, szerokości 52 cm), usztywnionych stężeniami z desek (np. 3,2 x 12,5 cm), na których szczeblach (np. 3,2 x 6,3 cm) układa się pomosty z desek, - przestawnych klatek rusztowaniowych z rur stalowych średnicy od 38 do 63,5 mm, o wymiarach klatek około 1,2 x 1,5 m lub płaskich klatek rusztowaniowych (np. z rur stalowych średnicy 108 mm i kątowników 45 x 45 x 5 mm i 70 x 70 x 7 mm), o wymiarach klatek około 1,1 x 1,5 m, - rusztowań z rur stalowych średnicy od 33,5 do 76,1 mm połączonych łącznikami w ramownice i kratownice. Rusztowanie należy wykonać z materiałów odpowiadających następującym normom: - drewno i tarcica wg PN-D [1], PN-D [2], PN-D [3] lub innej zaakceptowanej przez Inżyniera, - gwoździe wg BN-87/ [8], - rury stalowe wg PN-H [4], PN-H [5] lub innej zaakceptowanej przez Inżyniera, - kątowniki wg PN-H-93401[6], PN-H [7] lub innej zaakceptowanej przez Inżyniera. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu 3. Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt

17 3.2. Sprzęt do rozbiórki Do wykonania robót związanych z rozbiórką elementów dróg, ogrodzeń i przepustów może być wykorzystany sprzęt podany poniżej, lub inny zaakceptowany przez Inżyniera: - spycharki, - ładowarki, - żurawie samochodowe, - samochody ciężarowe, - zrywarki, - młoty pneumatyczne, - piły mechaniczne, - frezarki nawierzchni, - koparki. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport materiałów z rozbiórki Materiał z rozbiórki można przewozić dowolnym środkiem transportu. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Wykonanie robót rozbiórkowych Roboty rozbiórkowe elementów dróg, ogrodzeń i przepustów obejmują usunięcie z terenu budowy wszystkich elementów wymienionych w pkt 1.3, zgodnie z dokumentacją projektową, SST lub wskazanych przez Inżyniera. Jeśli dokumentacja projektowa nie zawiera dokumentacji inwentaryzacyjnej lub/i rozbiórkowej, Inżynier może polecić Wykonawcy sporządzenie takiej dokumentacji, w której zostanie określony przewidziany odzysk materiałów. Roboty rozbiórkowe można wykonywać mechanicznie lub ręcznie w sposób określony w SST lub przez Inżyniera. W przypadku usuwania warstw nawierzchni z zastosowaniem frezarek drogowych, należy spełnić warunki określone w OST D Recykling. W przypadku robót rozbiórkowych przepustu należy dokonać: - odkopania przepustu, - ew. ustawienia przenośnych rusztowań przy przepustach wyższych od około 2 m, - rozbicia elementów, których nie przewiduje się odzyskać, w sposób ręczny lub mechaniczny z ew. przecięciem prętów zbrojeniowych i ich odgięciem, - demontażu prefabrykowanych elementów przepustów (np. rur, elementów skrzynkowych, ramowych) z uprzednim oczyszczeniem spoin i częściowym usunięciu ław, względnie ostrożnego rozebrania konstrukcji kamiennych, ceglanych, klinkierowych itp. przy założeniu ponownego ich wykorzystania, - oczyszczenia rozebranych elementów, przewidzianych do powtórnego użycia (z zaprawy, kawałków betonu, izolacji itp.) i ich posortowania. Wszystkie elementy możliwe do powtórnego wykorzystania powinny być usuwane bez powodowania zbędnych uszkodzeń. O ile uzyskane elementy nie stają się własnością Wykonawcy, powinien on przewieźć je na miejsce określone w SST lub wskazane przez Inżyniera. Elementy i materiały, które zgodnie z SST stają się własnością Wykonawcy, powinny być usunięte z terenu budowy. Doły (wykopy) powstałe po rozbiórce elementów dróg, ogrodzeń i przepustów znajdujące się w miejscach, gdzie zgodnie z dokumentacją projektową będą wykonane wykopy drogowe, powinny być tymczasowo zabezpieczone. W szczególności należy zapobiec gromadzeniu się w nich wody opadowej. Doły w miejscach, gdzie nie przewiduje się wykonania wykopów drogowych należy wypełnić, warstwami, odpowiednim gruntem do poziomu otaczającego terenu i zagęścić zgodnie z wymaganiami określonymi w OST D Roboty ziemne. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt 6.

18 6.2. Kontrola jakości robót rozbiórkowych Kontrola jakości robót polega na wizualnej ocenie kompletności wykonanych robót rozbiórkowych oraz sprawdzeniu stopnia uszkodzenia elementów przewidzianych do powtórnego wykorzystania. Zagęszczenie gruntu wypełniającego ewentualne doły po usuniętych elementach nawierzchni, ogrodzeń i przepustów powinno spełniać odpowiednie wymagania określone w OST D Roboty ziemne. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową robót związanych z rozbiórką elementów dróg i ogrodzeń jest: - dla nawierzchni i chodnika - m 2 (metr kwadratowy), - dla krawężnika, opornika, obrzeża, ścieków prefabrykowanych, ogrodzeń, barier i poręczy - m (metr), - dla znaków drogowych - szt. (sztuka), - dla przepustów i ich elementów a) betonowych, kamiennych, ceglanych - m 3 (metr sześcienny), b) prefabrykowanych betonowych, żelbetowych - m (metr). 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Cena wykonania robót obejmuje: a) dla rozbiórki warstw nawierzchni: - wyznaczenie powierzchni przeznaczonej do rozbiórki, - rozkucie i zerwanie nawierzchni, - ew. przesortowanie materiału uzyskanego z rozbiórki, w celu ponownego jej użycia, z ułożeniem na poboczu, - załadunek i wywiezienie materiałów z rozbiórki, - wyrównanie podłoża i uporządkowanie terenu rozbiórki; b) dla rozbiórki krawężników, obrzeży i oporników: - odkopanie krawężników, obrzeży i oporników wraz z wyjęciem i oczyszczeniem, - zerwanie podsypki cementowo-piaskowej i ew. ław, - załadunek i wywiezienie materiału z rozbiórki, - wyrównanie podłoża i uporządkowanie terenu rozbiórki; c) dla rozbiórki ścieku: - odsłonięcie ścieku, - ręczne wyjęcie elementów ściekowych wraz z oczyszczeniem, - ew. przesortowanie materiału uzyskanego z rozbiórki, w celu ponownego jego użycia, z ułożeniem na poboczu, - zerwanie podsypki cementowo-piaskowej, - uzupełnienie i wyrównanie podłoża, - załadunek i wywóz materiałów z rozbiórki, - uporządkowanie terenu rozbiórki; d) dla rozbiórki chodników: - ręczne wyjęcie płyt chodnikowych, lub rozkucie i zerwanie innych materiałów chodnikowych, - ew. przesortowanie materiału uzyskanego z rozbiórki w celu ponownego jego użycia, z ułożeniem na poboczu, - zerwanie podsypki cementowo-piaskowej, - załadunek i wywiezienie materiałów z rozbiórki, - wyrównanie podłoża i uporządkowanie terenu rozbiórki; e) dla rozbiórki ogrodzeń: - demontaż elementów ogrodzenia, - odkopanie i wydobycie słupków wraz z fundamentem, - zasypanie dołów po słupkach z zagęszczeniem do uzyskania Is 1,00 wg BN-77/ [9],

19 - ew. przesortowanie materiału uzyskanego z rozbiórki, w celu ponownego jego użycia, z ułożeniem w stosy na poboczu, - załadunek i wywiezienie materiałów z rozbiórki, - uporządkowanie terenu rozbiórki; f) dla rozbiórki barier i poręczy: - demontaż elementów bariery lub poręczy, - odkopanie i wydobycie słupków wraz z fundamentem, - zasypanie dołów po słupkach wraz z zagęszczeniem do uzyskania Is 1,00 wg BN- 77/ [9], - załadunek i wywiezienie materiałów z rozbiórki, - uporządkowanie terenu rozbiórki; g) dla rozbiórki znaków drogowych: - demontaż tablic znaków drogowych ze słupków, - odkopanie i wydobycie słupków, - zasypanie dołów po słupkach wraz z zagęszczeniem do uzyskania Is 1,00 wg BN- 77/ [9], - załadunek i wywiezienie materiałów z rozbiórki, - uporządkowanie terenu rozbiórki; h) dla rozbiórki przepustu: - odkopanie przepustu, fundamentów, ław, umocnień itp., - ew. ustawienie rusztowań i ich późniejsze rozebranie, - rozebranie elementów przepustu, - sortowanie i pryzmowanie odzyskanych materiałów, - załadunek i wywiezienie materiałów z rozbiórki, - zasypanie dołów (wykopów) gruntem z zagęszczeniem do uzyskania Is 1,00 wg BN- 77/ [9], - uporządkowanie terenu rozbiórki. 10. PRZEPISY ZWIĄZANE Normy 1. PN-D Surowiec drzewny. Drewno tartaczne iglaste. 2. PN-D Tarcica iglasta ogólnego przeznaczenia 3. PN-D Tarcica liściasta ogólnego przeznaczenia 4. PN-H Rury stalowe bez szwu walcowane na gorąco ogólnego stosowania 5. PN-H Rury stalowe bez szwu ciągnione i walcowane na zimno ogólnego przeznaczenia 6. PN-H Stal walcowana. Kątowniki równoramienne 7. PN-H Kątowniki nierównoramienne stalowe walcowane na gorąco 8. BN-87/ Gwoździe budowlane. Gwoździe z trzpieniem gładkim, okrągłym i kwadratowym 9. BN-77/ Oznaczenie wskaźnika zagęszczenia gruntu.

20 D ROBOTY ZIEMNE. WYMAGANIA OGÓLNE 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru liniowych robót ziemnych Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach wojewódzkich, powiatowych i gminnych. Niniejsza specyfikacja nie ma zastosowania do robót fundamentowych i związanych z wykonaniem instalacji Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót ziemnych w czasie budowy lub modernizacji dróg i obejmują: a) wykonanie wykopów w gruntach nieskalistych, b) wykonanie wykopów w gruntach skalistych, c) budowę nasypów drogowych, d) pozyskiwanie gruntu z ukopu lub dokopu Określenia podstawowe Budowla ziemna - budowla wykonana w gruncie lub z gruntu naturalnego lub z gruntu antropogenicznego spełniająca warunki stateczności i odwodnienia Korpus drogowy - nasyp lub ta część wykopu, która jest ograniczona koroną drogi i skarpami rowów Wysokość nasypu lub głębokość wykopu - różnica rzędnej terenu i rzędnej robót ziemnych, wyznaczonych w osi nasypu lub wykopu Nasyp niski - nasyp, którego wysokość jest mniejsza niż 1 m Nasyp średni - nasyp, którego wysokość jest zawarta w granicach od 1 do 3 m Nasyp wysoki - nasyp, którego wysokość przekracza 3 m Wykop płytki - wykop, którego głębokość jest mniejsza niż 1 m Wykop średni - wykop, którego głębokość jest zawarta w granicach od 1 do 3 m Wykop głęboki - wykop, którego głębokość przekracza 3 m Bagno - grunt organiczny nasycony wodą, o małej nośności, charakteryzujący się znacznym i długotrwałym osiadaniem pod obciążeniem Grunt nieskalisty - każdy grunt rodzimy, nie określony w punkcie jako grunt skalisty Grunt skalisty - grunt rodzimy, lity lub spękany o nieprzesuniętych blokach, którego próbki nie wykazują zmian objętości ani nie rozpadają się pod działaniem wody destylowanej; mają wytrzymałość na ściskanie R c ponad 0,2 MPa; wymaga użycia środków wybuchowych albo narzędzi pneumatycznych lub hydraulicznych do odspojenia Ukop - miejsce pozyskania gruntu do wykonania nasypów, położone w obrębie pasa robót drogowych Dokop - miejsce pozyskania gruntu do wykonania nasypów, położone poza pasem robót drogowych Odkład - miejsce wbudowania lub składowania (odwiezienia) gruntów pozyskanych w czasie wykonywania wykopów, a nie wykorzystanych do budowy nasypów oraz innych prac związanych z trasą drogową Wskaźnik zagęszczenia gruntu - wielkość charakteryzująca stan zagęszczenia gruntu, określona wg wzoru: ρd I s = ρds gdzie: ρ d - gęstość objętościowa szkieletu zagęszczonego gruntu, zgodnie z BN-77/ [9], (Mg/m 3 ),

21 ρ ds - maksymalna gęstość objętościowa szkieletu gruntowego przy wilgotności optymalnej, zgodnie z PN-B-04481:1988 [2], służąca do oceny zagęszczenia gruntu w robotach ziemnych, (Mg/m 3 ) Wskaźnik różnoziarnistości - wielkość charakteryzująca zagęszczalność gruntów niespoistych, określona wg wzoru: d60 U = d10 gdzie: d 60 - średnica oczek sita, przez które przechodzi 60% gruntu, (mm), d 10 - średnica oczek sita, przez które przechodzi 10% gruntu, (mm) Wskaźnik odkształcenia gruntu - wielkość charakteryzująca stan zagęszczenia gruntu, określona wg wzoru: E2 I 0 = E1 gdzie: E 1 - moduł odkształcenia gruntu oznaczony w pierwszym obciążeniu badanej warstwy zgodnie z PN-S-02205:1998 [4], E 2 - moduł odkształcenia gruntu oznaczony w powtórnym obciążeniu badanej warstwy zgodnie z PN-S-02205:1998 [4] Geosyntetyk - materiał stosowany w budownictwie drogowym, wytwarzany z wysoko polimeryzowanych włókien syntetycznych, w tym tworzyw termoplastycznych polietylenowych, polipropylenowych i poliestrowych, charakteryzujący się między innymi dużą wytrzymałością oraz wodoprzepuszczalnością, zgodny z PN-ISO10318:1993 [5], PN-EN-963:1999 [6]. Geosyntetyki obejmują: geotkaniny, geowłókniny, geodzianiny, georuszty, geosiatki, geokompozyty, geomembrany, zgodnie z wytycznymi IBDiM [13] Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY (GRUNTY) 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D-M Wymagania ogólne pkt Podział gruntów Podział gruntów pod względem wysadzinowości podaje tablica 1. Podział gruntów pod względem przydatności do budowy nasypów podano w OST D pkt 2. Tablica 1. Podział gruntów pod względem wysadzinowości wg PN-S-02205:1998 [4] Lp. Wyszczególnienie właściwości Jednostki 1 Rodzaj gruntu - rumosz niegliniasty - żwir - pospółka - piasek gruby - piasek średni - piasek drobny - żużel nierozpadowy Grupy gruntów niewysadzinowe wątpliwe wysadzinowe - piasek pylasty - zwietrzelina gliniasta - rumosz gliniasty - żwir gliniasty - pospółka gliniasta mało wysadzinowe - glina piaszczysta zwięzła, glina zwięzła, glina pylasta zwięzła - ił, ił piaszczys-ty, ił pylasty bardzo wysadzinowe - piasek gliniasty - pył, pył piasz-czysty - glina piaszczysta, glina,

22 2 Zawartość cząstek 0,075 mm 0,02 mm % < 15 < 3 od 15 do 30 od 3 do 10 glina pylasta - ił warwowy > 30 > 10 3 Kapilarność bierna H kb m < 1,0 1,0 > 1,0 4 Wskaźnik piaskowy WP > 35 od 25 do 35 < Zasady wykorzystania gruntów Grunty uzyskane przy wykonywaniu wykopów powinny być przez Wykonawcę wykorzystane w maksymalnym stopniu do budowy nasypów. Grunty przydatne do budowy nasypów mogą być wywiezione poza teren budowy tylko wówczas, gdy stanowią nadmiar objętości robót ziemnych i za zezwoleniem Inżyniera. Jeżeli grunty przydatne, uzyskane przy wykonaniu wykopów, nie będąc nadmiarem objętości robót ziemnych, zostały za zgodą Inżyniera wywiezione przez Wykonawcę poza teren budowy z przeznaczeniem innym niż budowa nasypów lub wykonanie prac objętych kontraktem, Wykonawca jest zobowiązany do dostarczenia równoważnej objętości gruntów przydatnych ze źródeł własnych, zaakceptowanych przez Inżyniera. Grunty i materiały nieprzydatne do budowy nasypów, określone w OST D pkt 2.4, powinny być wywiezione przez Wykonawcę na odkład. Zapewnienie terenów na odkład należy do obowiązków Zamawiającego, o ile nie określono tego inaczej w kontrakcie. Inżynier może nakazać pozostawienie na terenie budowy gruntów, których czasowa nieprzydatność wynika jedynie z powodu zamarznięcia lub nadmiernej wilgotności Geosyntetyk Geosyntetyk powinien być materiałem odpornym na działanie wilgoci, środowiska agresywnego chemicznie i biologicznie oraz temperatury. Powinien być to materiał bez rozdarć, dziur i przerw ciągłości z dobrą przyczepnością do gruntu. Właściwości stosowanych geosyntetyków powinny być zgodne z PN-EN-963:1999 [6] i dokumentacją projektową. Geosyntetyk powinien posiadać aprobatę techniczna wydaną przez uprawnioną jednostkę. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt do robót ziemnych Wykonawca przystępujący do wykonania robót ziemnych powinien wykazać się możliwością korzystania z następującego sprzętu do: - odspajania i wydobywania gruntów (narzędzia mechaniczne, młoty pneumatyczne, zrywarki, koparki, ładowarki, wiertarki mechaniczne itp.), - jednoczesnego wydobywania i przemieszczania gruntów (spycharki, zgarniarki, równiarki, urządzenia do hydromechanizacji itp.), - transportu mas ziemnych (samochody wywrotki, samochody skrzyniowe, taśmociągi itp.), - sprzętu zagęszczającego (walce, ubijaki, płyty wibracyjne itp.) Sprzęt do przenoszenia i układania geosyntetyków Do przenoszenia i układania geosyntetyków Wykonawca powinien używać odpowiedniego sprzętu zalecanego przez producenta. Wykonawca nie powinien stosować sprzętu mogącego spowodować uszkodzenie układanego materiału. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport gruntów Wybór środków transportowych oraz metod transportu powinien być dostosowany do rodzaju gruntu (materiału), jego objętości, sposobu odspajania i załadunku oraz do odległości

23 transportu. Wydajność środków transportowych powinna być ponadto dostosowana do wydajności sprzętu stosowanego do urabiania i wbudowania gruntu (materiału). Zwiększenie odległości transportu ponad wartości zatwierdzone nie może być podstawą roszczeń Wykonawcy, dotyczących dodatkowej zapłaty za transport, o ile zwiększone odległości nie zostały wcześniej zaakceptowane na piśmie przez Inżyniera Transport i składowanie geosyntetyków Wykonawca powinien zadbać, aby transport, przenoszenie, przechowywanie i zabezpieczanie geosyntetyków były wykonywane w sposób nie powodujący mechanicznych lub chemicznych ich uszkodzeń. Geosyntetyki wrażliwe na światło słoneczne powinny pozostawać zakryte w czasie od ich wyprodukowania do wbudowania. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Dokładność wykonania wykopów i nasypów Odchylenie osi korpusu ziemnego, w wykopie lub nasypie, od osi projektowanej nie powinny być większe niż ± 10 cm. Różnica w stosunku do projektowanych rzędnych robót ziemnych nie może przekraczać + 1 cm i -3 cm. Szerokość górnej powierzchni korpusu nie może różnić się od szerokości projektowanej o więcej niż ± 10 cm, a krawędzie korony drogi nie powinny mieć wyraźnych załamań w planie. Pochylenie skarp nie powinno różnić się od projektowanego o więcej niż 10% jego wartości wyrażonej tangensem kąta. Maksymalne nierówności na powierzchni skarp nie powinny przekraczać ± 10 cm przy pomiarze łatą 3-metrową, albo powinny być spełnione inne wymagania dotyczące nierówności, wynikające ze sposobu umocnienia powierzchni skarpy. W gruntach skalistych wymagania, dotyczące równości powierzchni dna wykopu oraz pochylenia i równości skarp, powinny być określone w dokumentacji projektowej i SST Odwodnienia pasa robót ziemnych Niezależnie od budowy urządzeń, stanowiących elementy systemów odwadniających, ujętych w dokumentacji projektowej, Wykonawca powinien, o ile wymagają tego warunki terenowe, wykonać urządzenia, które zapewnią odprowadzenie wód gruntowych i opadowych poza obszar robót ziemnych tak, aby zabezpieczyć grunty przed przewilgoceniem i nawodnieniem. Wykonawca ma obowiązek takiego wykonywania wykopów i nasypów, aby powierzchniom gruntu nadawać w całym okresie trwania robót spadki, zapewniające prawidłowe odwodnienie. Jeżeli, wskutek zaniedbania Wykonawcy, grunty ulegną nawodnieniu, które spowoduje ich długotrwałą nieprzydatność, Wykonawca ma obowiązek usunięcia tych gruntów i zastąpienia ich gruntami przydatnymi na własny koszt bez jakichkolwiek dodatkowych opłat ze strony Zamawiającego za te czynności, jak również za dowieziony grunt. Odprowadzenie wód do istniejących zbiorników naturalnych i urządzeń odwadniających musi być poprzedzone uzgodnieniem z odpowiednimi instytucjami Odwodnienie wykopów Technologia wykonania wykopu musi umożliwiać jego prawidłowe odwodnienie w całym okresie trwania robót ziemnych. Wykonanie wykopów powinno postępować w kierunku podnoszenia się niwelety. W czasie robót ziemnych należy zachować odpowiedni spadek podłużny i nadać przekrojom poprzecznym spadki, umożliwiające szybki odpływ wód z wykopu. O ile w dokumentacji projektowej nie zawarto innego wymagania, spadek poprzeczny nie powinien być mniejszy niż 4% w przypadku gruntów spoistych i nie mniejszy niż 2% w przypadku gruntów niespoistych. Należy uwzględnić ewentualny wpływ kolejności i sposobu odspajania gruntów oraz terminów wykonywania innych robót na spełnienie wymagań dotyczących prawidłowego odwodnienia wykopu w czasie postępu robót ziemnych. Źródła wody, odsłonięte przy wykonywaniu wykopów, należy ująć w rowy i /lub dreny. Wody opadowe i gruntowe należy odprowadzić poza teren pasa robót ziemnych Rowy Rowy boczne oraz rowy stokowe powinny być wykonane zgodnie z dokumentacją projektową i SST. Szerokość dna i głębokość rowu nie mogą różnić się od wymiarów projektowanych o więcej niż ± 5 cm. Dokładność wykonania skarp rowów powinna być zgodna z określoną dla skarp wykopów w OST D Układanie geosyntetyków Geosyntetyki należy układać łącząc je na zakład zgodnie z dokumentacją projektową i SST. Jeżeli dokumentacja projektowa i SST nie podają inaczej, przylegające do siebie arkusze lub

24 pasy geosyntetyków należy układać z zakładem (i kotwieniem) zgodnie z instrukcją producenta lub decyzją projektanta. W przypadku uszkodzenia geosyntetyku, należy w uzgodnieniu z Inżynierem, przykryć to uszkodzenie pasami geosyntetyku na długości i szerokości większej o 90 cm od obszaru uszkodzonego. Warstwa gruntu, na której przewiduje się ułożenie geosyntetyku powinna być równa i bez ostrych występów, mogących spowodować uszkodzenie geosyntetyku w czasie układania lub pracy. Metoda układania powinna zapewnić przyleganie geosyntetyku do warstwy, na której jest układana, na całej jej powierzchni. Geosyntetyków nie należy naciągać lub powodować ich zawieszenia na wzgórkach (garbach) lub nad dołami. Nie dopuszcza się ruchu maszyn budowlanych bezpośrednio na ułożonych geosyntetykach. Należy je przykryć gruntem nasypowym niezwłocznie po ułożeniu. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt Badania i pomiary w czasie wykonywania robót ziemnych Sprawdzenie odwodnienia Sprawdzenie odwodnienia korpusu ziemnego polega na kontroli zgodności z wymaganiami specyfikacji określonymi w pkcie 5 oraz z dokumentacją projektową. Szczególną uwagę należy zwrócić na: - właściwe ujęcie i odprowadzenie wód opadowych, - właściwe ujęcie i odprowadzenie wysięków wodnych Sprawdzenie jakości wykonania robót Czynności wchodzące w zakres sprawdzenia jakości wykonania robót określono w pkcie 6 OST D , D oraz D Badania do odbioru korpusu ziemnego Częstotliwość oraz zakres badań i pomiarów 2. Częstotliwość oraz zakres badań i pomiarów do odbioru korpusu ziemnego podaje tablica Tablica 2. Częstotliwość oraz zakres badań i pomiarów wykonanych robót ziemnych Lp. Badana cecha Minimalna częstotliwość badań i pomiarów 1 Pomiar szerokości korpusu ziemnego 2 Pomiar szerokości dna rowów 3 Pomiar rzędnych powierzchni korpusu ziemnego 4 Pomiar pochylenia skarp 5 Pomiar równości powierzchni korpusu 6 Pomiar równości skarp 7 Pomiar spadku podłużnego powierzchni korpusu lub dna rowu 8 Badanie zagęszczenia gruntu Pomiar taśmą, szablonem, łatą o długości 3 m i poziomicą lub niwelatorem, w odstępach co 200 m na prostych, w punktach głównych łuku, co 100 m na łukach o R 100 m co 50 m na łukach o R < 100 m oraz w miejscach, które budzą wątpliwości Pomiar niwelatorem rzędnych w odstępach co 200 m oraz w punktach wątpliwych Wskaźnik zagęszczenia określać dla każdej ułożonej warstwy lecz nie rzadziej niż w trzech punktach na 1000 m 2 warstwy Szerokość korpusu ziemnego Szerokość korpusu ziemnego nie może różnić się od szerokości projektowanej o więcej niż ± 10 cm Szerokość dna rowów cm. Szerokość dna rowów nie może różnić się od szerokości projektowanej o więcej niż ± 5

25 Rzędne korony korpusu ziemnego Rzędne korony korpusu ziemnego nie mogą różnić się od rzędnych projektowanych o więcej niż -3 cm lub +1 cm Pochylenie skarp Pochylenie skarp nie może różnić się od pochylenia projektowanego o więcej niż 10% wartości pochylenia wyrażonego tangensem kąta Równość korony korpusu Nierówności powierzchni korpusu ziemnego mierzone łatą 3-metrową, nie mogą przekraczać 3 cm Równość skarp Nierówności skarp, mierzone łatą 3-metrową, nie mogą przekraczać ± 10 cm Spadek podłużny korony korpusu lub dna rowu Spadek podłużny powierzchni korpusu ziemnego lub dna rowu, sprawdzony przez pomiar niwelatorem rzędnych wysokościowych, nie może dawać różnic, w stosunku do rzędnych projektowanych, większych niż -3 cm lub +1 cm Zagęszczenie gruntu Wskaźnik zagęszczenia gruntu określony zgodnie z BN-77/ [9] powinien być zgodny z założonym dla odpowiedniej kategorii ruchu. W przypadku gruntów dla których nie można określić wskaźnika zagęszczenia należy określić wskaźnik odkształcenia I 0, zgodnie z normą PN- S-02205:1998 [4] Badania geosyntetyków Przed zastosowaniem geosyntetyków w robotach ziemnych, Wykonawca powinien przedstawić Inżynierowi świadectwa stwierdzające, iż zastosowany geosyntetyk odpowiada wymaganiom norm, aprobaty technicznej i zachowa swoje właściwości w kontakcie z materiałami, które będzie oddzielać lub wzmacniać przez okres czasu nie krótszy od podanego w dokumentacji projektowej i SST Zasady postępowania z wadliwie wykonanymi robotami Wszystkie materiały nie spełniające wymagań podanych w odpowiednich punktach specyfikacji, zostaną odrzucone. Jeśli materiały nie spełniające wymagań zostaną wbudowane lub zastosowane, to na polecenie Inżyniera Wykonawca wymieni je na właściwe, na własny koszt. Wszystkie roboty, które wykazują większe odchylenia cech od określonych w punktach 5 i 6 specyfikacji powinny być ponownie wykonane przez Wykonawcę na jego koszt. Na pisemne wystąpienie Wykonawcy, Inżynier może uznać wadę za nie mającą zasadniczego wpływu na cechy eksploatacyjne drogi i ustali zakres i wielkość potrąceń za obniżoną jakość. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Obmiar robót ziemnych Jednostka obmiarową jest m 3 (metr sześcienny) wykonanych robót ziemnych. 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt 8. Roboty ziemne uznaje się za wykonane zgodnie z dokumentacją projektową, SST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg pkt 6 dały wyniki pozytywne. 9. PODSTAWA PŁATNOŚCI Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt 9. Zakres czynności objętych ceną jednostkową podano w OST D , D oraz D pkt 9.

26 10. PRZEPISY ZWIĄZANE Normy 1. PN-B-02480:1986 Grunty budowlane. Określenia. Symbole. Podział i opis gruntów 2. PN-B-04481:1988 Grunty budowlane. Badania próbek gruntów 3. PN-B-04493:1960 Grunty budowlane. Oznaczanie kapilarności biernej 4. PN-S-02205:1998 Drogi samochodowe. Roboty ziemne. Wymagania i badania 5. PN- Geotekstylia Terminologia ISO10318: PN-EN-963:1999 Geotekstylia i wyroby pokrewne 7. BN-64/ Drogi samochodowe. Oznaczenie wskaźnika piaskowego 8. BN-64/ Drogi samochodowe. Oznaczenie modułu odkształcenia nawierzchni podatnych i podłoża przez obciążenie płytą 9. BN-77/ Oznaczenie wskaźnika zagęszczenia gruntu Inne dokumenty 10. Wykonanie i odbiór robót ziemnych dla dróg szybkiego ruchu, IBDiM, Warszawa Instrukcja badań podłoża gruntowego budowli drogowych i mostowych, GDDP,Warszawa Katalog typowych konstrukcji nawierzchni podatnych i półsztywnych, IBDiM, Warszawa Wytyczne wzmacniania podłoża gruntowego w budownictwie drogowym, IBDiM, Warszawa 2002.

27 D - M WYMAGANIA OGÓLNE 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania ogólne dotyczące wykonania i odbioru robót drogowych i mostowych Zakres stosowania OST Ogólna specyfikacja techniczna stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach wojewódzkich, powiatowych i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji obejmują wymagania ogólne, wspólne dla robót objętych ogólnymi specyfikacjami technicznymi, wydanymi przez GDDP dla poszczególnych asortymentów robót drogowych i mostowych. W przypadku braku ogólnych specyfikacji technicznych wydanych przez GDDP dla danego asortymentu robót, ustalenia dotyczą również dla SST sporządzanych indywidualnie Określenia podstawowe Użyte w OST wymienione poniżej określenia należy rozumieć w każdym przypadku następująco: Budowla drogowa - obiekt budowlany, nie będący budynkiem, stanowiący całość technicznoużytkową (droga) albo jego część stanowiącą odrębny element konstrukcyjny lub technologiczny (obiekt mostowy, korpus ziemny, węzeł) Chodnik - wyznaczony pas terenu przy jezdni lub odsunięty od jezdni, przeznaczony do ruchu pieszych Długość mostu - odległość między zewnętrznymi krawędziami pomostu, a w przypadku mostów łukowych z nadsypką - odległość w świetle podstaw sklepienia mierzona w osi jezdni drogowej Droga - wydzielony pas terenu przeznaczony do ruchu lub postoju pojazdów oraz ruchu pieszych wraz z wszelkimi urządzeniami technicznymi związanymi z prowadzeniem i zabezpieczeniem ruchu Droga tymczasowa (montażowa) - droga specjalnie przygotowana, przeznaczona do ruchu pojazdów obsługujących zadanie budowlane na czas jego wykonania, przewidziana do usunięcia po jego zakończeniu Dziennik budowy zeszyt z ponumerowanymi stronami, opatrzony pieczęcią organu wydającego, wydany zgodnie z obowiązującymi przepisami, stanowiący urzędowy dokument przebiegu robót budowlanych, służący do notowania zdarzeń i okoliczności zachodzących w toku wykonywania robót, rejestrowania dokonywanych odbiorów robót, przekazywania poleceń i innej korespondencji technicznej pomiędzy Inspektorem Nadzoru, Kierownikiem projektu, Wykonawcą i projektantem Estakada - obiekt zbudowany nad przeszkodą terenową dla zapewnienia komunikacji drogowej i ruchu pieszego Inspektor Nadzoru osoba wymieniona w danych kontraktowych (wyznaczona przez Zamawiającego, o której wyznaczeniu poinformowany jest Wykonawca), odpowiedzialna za nadzorowanie robót i administrowanie kontraktem Jezdnia - część korony drogi przeznaczona do ruchu pojazdów Kierownik budowy - osoba wyznaczona przez Wykonawcę, upoważniona do kierowania robotami i do występowania w jego imieniu w sprawach realizacji kontraktu Korona drogi - jezdnia (jezdnie) z poboczami lub chodnikami, zatokami, pasami awaryjnego postoju i pasami dzielącymi jezdnie Konstrukcja nawierzchni - układ warstw nawierzchni wraz ze sposobem ich połączenia Konstrukcja nośna (przęsło lub przęsła obiektu mostowego) - część obiektu oparta na podporach mostowych, tworząca ustrój niosący dla przeniesienia ruchu pojazdów lub pieszych Korpus drogowy - nasyp lub ta część wykopu, która jest ograniczona koroną drogi i skarpami rowów Koryto - element uformowany w korpusie drogowym w celu ułożenia w nim konstrukcji nawierzchni.

28 Książka obmiarów - akceptowany przez Inspektora Nadzoru zeszyt z ponumerowanymi stronami, służący do wpisywania przez Wykonawcę obmiaru dokonywanych robót w formie wyliczeń, szkiców i ew. dodatkowych załączników. Wpisy w książce obmiarów podlegają potwierdzeniu przez Inspektora Nadzoru Laboratorium - drogowe lub inne laboratorium badawcze, zaakceptowane przez Zamawiającego, niezbędne do przeprowadzenia wszelkich badań i prób związanych z oceną jakości materiałów oraz robót Materiały - wszelkie tworzywa niezbędne do wykonania robót, zgodne z dokumentacją projektową i specyfikacjami technicznymi, zaakceptowane przez Inspektora Nadzoru Most - obiekt zbudowany nad przeszkodą wodną dla zapewnienia komunikacji drogowej i ruchu pieszego Nawierzchnia - warstwa lub zespół warstw służących do przejmowania i rozkładania obciążeń od ruchu na podłoże gruntowe i zapewniających dogodne warunki dla ruchu. a) Warstwa ścieralna - górna warstwa nawierzchni poddana bezpośrednio oddziaływaniu ruchu i czynników atmosferycznych. b) Warstwa wiążąca - warstwa znajdująca się między warstwą ścieralną a podbudową, zapewniająca lepsze rozłożenie naprężeń w nawierzchni i przekazywanie ich na podbudowę. c) Warstwa wyrównawcza - warstwa służąca do wyrównania nierówności podbudowy lub profilu istniejącej nawierzchni. d) Podbudowa - dolna część nawierzchni służąca do przenoszenia obciążeń od ruchu na podłoże. Podbudowa może składać się z podbudowy zasadniczej i podbudowy pomocniczej. e) Podbudowa zasadnicza - górna część podbudowy spełniająca funkcje nośne w konstrukcji nawierzchni. Może ona składać się z jednej lub dwóch warstw. f) Podbudowa pomocnicza - dolna część podbudowy spełniająca, obok funkcji nośnych, funkcje zabezpieczenia nawierzchni przed działaniem wody, mrozu i przenikaniem cząstek podłoża. Może zawierać warstwę mrozoochronną, odsączającą lub odcinającą. g) Warstwa mrozoochronna - warstwa, której głównym zadaniem jest ochrona nawierzchni przed skutkami działania mrozu. h) Warstwa odcinająca - warstwa stosowana w celu uniemożliwienia przenikania cząstek drobnych gruntu do warstwy nawierzchni leżącej powyżej. i) Warstwa odsączająca - warstwa służąca do odprowadzenia wody przedostającej się do nawierzchni Niweleta - wysokościowe i geometryczne rozwinięcie na płaszczyźnie pionowego przekroju w osi drogi lub obiektu mostowego Obiekt mostowy - most, wiadukt, estakada, tunel, kładka dla pieszych i przepust Objazd tymczasowy - droga specjalnie przygotowana i odpowiednio utrzymana do przeprowadzenia ruchu publicznego na okres budowy Odpowiednia (bliska) zgodność - zgodność wykonywanych robót z dopuszczonymi tolerancjami, a jeśli przedział tolerancji nie został określony - z przeciętnymi tolerancjami, przyjmowanymi zwyczajowo dla danego rodzaju robót budowlanych Pas drogowy - wydzielony liniami granicznymi pas terenu przeznaczony do umieszczania w nim drogi i związanych z nią urządzeń oraz drzew i krzewów. Pas drogowy może również obejmować teren przewidziany do rozbudowy drogi i budowy urządzeń chroniących ludzi i środowisko przed uciążliwościami powodowanymi przez ruch na drodze Pobocze - część korony drogi przeznaczona do chwilowego postoju pojazdów, umieszczenia urządzeń organizacji i bezpieczeństwa ruchu oraz do ruchu pieszych, służąca jednocześnie do bocznego oparcia konstrukcji nawierzchni Podłoże nawierzchni - grunt rodzimy lub nasypowy, leżący pod nawierzchnią do głębokości przemarzania Podłoże ulepszone nawierzchni - górna warstwa podłoża, leżąca bezpośrednio pod nawierzchnią, ulepszona w celu umożliwienia przejęcia ruchu budowlanego i właściwego wykonania nawierzchni Polecenie Inspektora Nadzoru - wszelkie polecenia przekazane Wykonawcy przez Inspektora Nadzoru, w formie pisemnej, dotyczące sposobu realizacji robót lub innych spraw związanych z prowadzeniem budowy Projektant - uprawniona osoba prawna lub fizyczna będąca autorem dokumentacji projektowej Przedsięwzięcie budowlane - kompleksowa realizacja nowego połączenia drogowego lub całkowita modernizacja/przebudowa (zmiana parametrów geometrycznych trasy w planie i przekroju podłużnym) istniejącego połączenia Przepust budowla o przekroju poprzecznym zamkniętym, przeznaczona do przeprowadzenia cieku, szlaku wędrówek zwierząt dziko żyjących lub urządzeń technicznych przez korpus drogowy Przeszkoda naturalna - element środowiska naturalnego, stanowiący utrudnienie w realizacji zadania budowlanego, na przykład dolina, bagno, rzeka, szlak wędrówek dzikich zwierząt itp.

29 Przeszkoda sztuczna - dzieło ludzkie, stanowiące utrudnienie w realizacji zadania budowlanego, na przykład droga, kolej, rurociąg, kanał, ciąg pieszy lub rowerowy itp Przetargowa dokumentacja projektowa - część dokumentacji projektowej, która wskazuje lokalizację, charakterystykę i wymiary obiektu będącego przedmiotem robót Przyczółek - skrajna podpora obiektu mostowego. Może składać się z pełnej ściany, słupów lub innych form konstrukcyjnych, np. skrzyń, komór Rekultywacja - roboty mające na celu uporządkowanie i przywrócenie pierwotnych funkcji terenom naruszonym w czasie realizacji zadania budowlanego Rozpiętość teoretyczna - odległość między punktami podparcia (łożyskami), przęsła mostowego Szerokość całkowita obiektu (mostu / wiaduktu) - odległość między zewnętrznymi krawędziami konstrukcji obiektu, mierzona w linii prostopadłej do osi podłużnej, obejmuje całkowitą szerokość konstrukcyjną ustroju niosącego Szerokość użytkowa obiektu - szerokość jezdni (nawierzchni) przeznaczona dla poszczególnych rodzajów ruchu oraz szerokość chodników mierzona w świetle poręczy mostowych z wyłączeniem konstrukcji przy jezdni dołem oddzielającej ruch kołowy od ruchu pieszego Ślepy kosztorys - wykaz robót z podaniem ich ilości (przedmiarem) w kolejności technologicznej ich wykonania Teren budowy - teren udostępniony przez Zamawiającego dla wykonania na nim robót oraz inne miejsca wymienione w kontrakcie jako tworzące część terenu budowy Tunel - obiekt zagłębiony poniżej poziomu terenu dla zapewnienia komunikacji drogowej i ruchu pieszego Wiadukt - obiekt zbudowany nad linią kolejową lub inną drogą dla bezkolizyjnego zapewnienia komunikacji drogowej i ruchu pieszego Zadanie budowlane - część przedsięwzięcia budowlanego, stanowiąca odrębną całość konstrukcyjną lub technologiczną, zdolną do samodzielnego pełnienia funkcji technicznoużytkowych. Zadanie może polegać na wykonywaniu robót związanych z budową, modernizacją/ przebudową, utrzymaniem oraz ochroną budowli drogowej lub jej elementu Ogólne wymagania dotyczące robót Wykonawca jest odpowiedzialny za jakość wykonanych robót, bezpieczeństwo wszelkich czynności na terenie budowy, metody użyte przy budowie oraz za ich zgodność z dokumentacją projektową, SST i poleceniami Inspektora Nadzoru Przekazanie terenu budowy Zamawiający w terminie określonym w dokumentach kontraktowych przekaże Wykonawcy teren budowy wraz ze wszystkimi wymaganymi uzgodnieniami prawnymi i administracyjnymi, lokalizację i współrzędne punktów głównych trasy oraz reperów, dziennik budowy oraz dwa egzemplarze dokumentacji projektowej i dwa komplety SST. Na Wykonawcy spoczywa odpowiedzialność za ochronę przekazanych mu punktów pomiarowych do chwili odbioru ostatecznego robót. Uszkodzone lub zniszczone znaki geodezyjne Wykonawca odtworzy i utrwali na własny koszt Dokumentacja projektowa Dokumentacja projektowa będzie zawierać rysunki, obliczenia i dokumenty, zgodne z wykazem podanym w szczegółowych warunkach umowy, uwzględniającym podział na dokumentację projektową: - Zamawiającego; wykaz pozycji, które stanowią przetargową dokumentację projektową oraz projektową dokumentację wykonawczą (techniczną) i zostaną przekazane Wykonawcy, - Wykonawcy; wykaz zawierający spis dokumentacji projektowej, którą Wykonawca opracuje w ramach ceny kontraktowej Zgodność robót z dokumentacją projektową i SST Dokumentacja projektowa, SST i wszystkie dodatkowe dokumenty przekazane Wykonawcy przez Inspektora Nadzoru stanowią część umowy, a wymagania określone w choćby jednym z nich są obowiązujące dla Wykonawcy tak jakby zawarte były w całej dokumentacji. W przypadku rozbieżności w ustaleniach poszczególnych dokumentów obowiązuje kolejność ich ważności wymieniona w Kontraktowych warunkach ogólnych ( Ogólnych warunkach umowy ).

30 Wykonawca nie może wykorzystywać błędów lub opuszczeń w dokumentach kontraktowych, a o ich wykryciu winien natychmiast powiadomić Inspektora Nadzoru, który podejmie decyzję o wprowadzeniu odpowiednich zmian i poprawek. W przypadku rozbieżności, wymiary podane na piśmie są ważniejsze od wymiarów określonych na podstawie odczytu ze skali rysunku. Wszystkie wykonane roboty i dostarczone materiały będą zgodne z dokumentacją projektową i SST. Dane określone w dokumentacji projektowej i w SST będą uważane za wartości docelowe, od których dopuszczalne są odchylenia w ramach określonego przedziału tolerancji. Cechy materiałów i elementów budowli muszą wykazywać zgodność z określonymi wymaganiami, a rozrzuty tych cech nie mogą przekraczać dopuszczalnego przedziału tolerancji. W przypadku, gdy materiały lub roboty nie będą w pełni zgodne z dokumentacją projektową lub SST i wpłynie to na niezadowalającą jakość elementu budowli, to takie materiały zostaną zastąpione innymi, a elementy budowli rozebrane i wykonane ponownie na koszt Wykonawcy Zabezpieczenie terenu budowy a) Roboty modernizacyjne/ przebudowa i remontowe ( pod ruchem ) Wykonawca jest zobowiązany do utrzymania ruchu publicznego oraz utrzymania istniejących obiektów (jezdnie, ścieżki rowerowe, ciągi piesze, znaki drogowe, bariery ochronne, urządzenia odwodnienia itp.) na terenie budowy, w okresie trwania realizacji kontraktu, aż do zakończenia i odbioru ostatecznego robót. Przed przystąpieniem do robót Wykonawca przedstawi Inspektorowi Nadzoru do zatwierdzenia, uzgodniony z odpowiednim zarządem drogi i organem zarządzającym ruchem, projekt organizacji ruchu i zabezpieczenia robót w okresie trwania budowy. W zależności od potrzeb i postępu robót projekt organizacji ruchu powinien być na bieżąco aktualizowany przez Wykonawcę. Każda zmiana, w stosunku do zatwierdzonego projektu organizacji ruchu, wymaga każdorazowo ponownego zatwierdzenia projektu. W czasie wykonywania robót Wykonawca dostarczy, zainstaluje i będzie obsługiwał wszystkie tymczasowe urządzenia zabezpieczające takie jak: zapory, światła ostrzegawcze, sygnały, itp., zapewniając w ten sposób bezpieczeństwo pojazdów i pieszych. Wykonawca zapewni stałe warunki widoczności w dzień i w nocy tych zapór i znaków, dla których jest to nieodzowne ze względów bezpieczeństwa. Wszystkie znaki, zapory i inne urządzenia zabezpieczające będą akceptowane przez Inspektora Nadzoru. Fakt przystąpienia do robót Wykonawca obwieści publicznie przed ich rozpoczęciem w sposób uzgodniony z Inspektorem Nadzoru oraz przez umieszczenie, w miejscach i ilościach określonych przez Inspektora Nadzoru, tablic informacyjnych, których treść będzie zatwierdzona przez Inspektora Nadzoru. Tablice informacyjne będą utrzymywane przez Wykonawcę w dobrym stanie przez cały okres realizacji robót. Koszt zabezpieczenia terenu budowy nie podlega odrębnej zapłacie i przyjmuje się, że jest włączony w cenę kontraktową. b) Roboty o charakterze inwestycyjnym Wykonawca jest zobowiązany do zabezpieczenia terenu budowy w okresie trwania realizacji kontraktu aż do zakończenia i odbioru ostatecznego robót. Wykonawca dostarczy, zainstaluje i będzie utrzymywać tymczasowe urządzenia zabezpieczające, w tym: ogrodzenia, poręcze, oświetlenie, sygnały i znaki ostrzegawcze oraz wszelkie inne środki niezbędne do ochrony robót, wygody społeczności i innych. W miejscach przylegających do dróg otwartych dla ruchu, Wykonawca ogrodzi lub wyraźnie oznakuje teren budowy, w sposób uzgodniony z Inspektorem Nadzoru.

31 Wjazdy i wyjazdy z terenu budowy przeznaczone dla pojazdów i maszyn pracujących przy realizacji robót, Wykonawca odpowiednio oznakuje w sposób uzgodniony z Inspektorem Nadzoru. Fakt przystąpienia do robót Wykonawca obwieści publicznie przed ich rozpoczęciem w sposób uzgodniony z Inspektorem Nadzoru oraz przez umieszczenie, w miejscach i ilościach określonych przez Inspektora Nadzoru, tablic informacyjnych, których treść będzie zatwierdzona przez Inspektora Nadzoru. Tablice informacyjne będą utrzymywane przez Wykonawcę w dobrym stanie przez cały okres realizacji robót. Koszt zabezpieczenia terenu budowy nie podlega odrębnej zapłacie i przyjmuje się, że jest włączony w cenę kontraktową Ochrona środowiska w czasie wykonywania robót Wykonawca ma obowiązek znać i stosować w czasie prowadzenia robót wszelkie przepisy dotyczące ochrony środowiska naturalnego. W okresie trwania budowy i wykańczania robót Wykonawca będzie: a) utrzymywać teren budowy i wykopy w stanie bez wody stojącej, b) podejmować wszelkie uzasadnione kroki mające na celu stosowanie się do przepisów i norm dotyczących ochrony środowiska na terenie i wokół terenu budowy oraz będzie unikać uszkodzeń lub uciążliwości dla osób lub dóbr publicznych i innych, a wynikających z nadmiernego hałasu, wibracji, zanieczyszczenia lub innych przyczyn powstałych w następstwie jego sposobu działania. Stosując się do tych wymagań będzie miał szczególny wzgląd na: 1) lokalizację baz, warsztatów, magazynów, składowisk, ukopów i dróg dojazdowych, 2) środki ostrożności i zabezpieczenia przed: a) zanieczyszczeniem zbiorników i cieków wodnych pyłami lub substancjami toksycznymi, b) zanieczyszczeniem powietrza pyłami i gazami, c) możliwością powstania pożaru Ochrona przeciwpożarowa Wykonawca będzie przestrzegać przepisy ochrony przeciwpożarowej. Wykonawca będzie utrzymywać, wymagany na podstawie odpowiednich przepisów sprawny sprzęt przeciwpożarowy, na terenie baz produkcyjnych, w pomieszczeniach biurowych, mieszkalnych, magazynach oraz w maszynach i pojazdach. Materiały łatwopalne będą składowane w sposób zgodny z odpowiednimi przepisami i zabezpieczone przed dostępem osób trzecich. Wykonawca będzie odpowiedzialny za wszelkie straty spowodowane pożarem wywołanym jako rezultat realizacji robót albo przez personel Wykonawcy Materiały szkodliwe dla otoczenia Materiały, które w sposób trwały są szkodliwe dla otoczenia, nie będą dopuszczone do użycia. Nie dopuszcza się użycia materiałów wywołujących szkodliwe promieniowanie o stężeniu większym od dopuszczalnego, określonego odpowiednimi przepisami. Wszelkie materiały odpadowe użyte do robót będą miały aprobatę techniczną wydaną przez uprawnioną jednostkę, jednoznacznie określającą brak szkodliwego oddziaływania tych materiałów na środowisko. Materiały, które są szkodliwe dla otoczenia tylko w czasie robót, a po zakończeniu robót ich szkodliwość zanika (np. materiały pylaste) mogą być użyte pod warunkiem przestrzegania wymagań technologicznych wbudowania. Jeżeli wymagają tego odpowiednie przepisy Wykonawca powinien otrzymać zgodę na użycie tych materiałów od właściwych organów administracji państwowej. Jeżeli Wykonawca użył materiałów szkodliwych dla otoczenia zgodnie ze specyfikacjami, a ich użycie spowodowało jakiekolwiek zagrożenie środowiska, to konsekwencje tego poniesie Zamawiający.

32 Ochrona własności publicznej i prywatnej Wykonawca odpowiada za ochronę instalacji na powierzchni ziemi i za urządzenia podziemne, takie jak rurociągi, kable itp. oraz uzyska od odpowiednich władz będących właścicielami tych urządzeń potwierdzenie informacji dostarczonych mu przez Zamawiającego w ramach planu ich lokalizacji. Wykonawca zapewni właściwe oznaczenie i zabezpieczenie przed uszkodzeniem tych instalacji i urządzeń w czasie trwania budowy. Wykonawca zobowiązany jest umieścić w swoim harmonogramie rezerwę czasową dla wszelkiego rodzaju robót, które mają być wykonane w zakresie przełożenia instalacji i urządzeń podziemnych na terenie budowy i powiadomić Inspektora Nadzoru i władze lokalne o zamiarze rozpoczęcia robót. O fakcie przypadkowego uszkodzenia tych instalacji Wykonawca bezzwłocznie powiadomi Inspektora Nadzoru i zainteresowane władze oraz będzie z nimi współpracował dostarczając wszelkiej pomocy potrzebnej przy dokonywaniu napraw. Wykonawca będzie odpowiadać za wszelkie spowodowane przez jego działania uszkodzenia instalacji na powierzchni ziemi i urządzeń podziemnych wykazanych w dokumentach dostarczonych mu przez Zamawiającego. Jeżeli teren budowy przylega do terenów z zabudową mieszkaniową, Wykonawca będzie realizować roboty w sposób powodujący minimalne niedogodności dla mieszkańców. Wykonawca odpowiada za wszelkie uszkodzenia zabudowy mieszkaniowej w sąsiedztwie budowy, spowodowane jego działalnością. Inspektor Nadzoru będzie na bieżąco informowany o wszystkich umowach zawartych pomiędzy Wykonawcą a właścicielami nieruchomości i dotyczących korzystania z własności i dróg wewnętrznych. Jednakże, ani Inspektor Nadzoru ani Zamawiający nie będzie ingerował w takie porozumienia, o ile nie będą one sprzeczne z postanowieniami zawartymi w warunkach umowy Ograniczenie obciążeń osi pojazdów Wykonawca będzie stosować się do ustawowych ograniczeń nacisków osi na drogach publicznych przy transporcie materiałów i wyposażenia na i z terenu robót. Wykonawca uzyska wszelkie niezbędne zezwolenia i uzgodnienia od właściwych władz co do przewozu nietypowych wagowo ładunków (ponadnormatywnych) i o każdym takim przewozie będzie powiadamiał Inspektora Nadzoru. Inspektor Nadzoru może polecić, aby pojazdy nie spełniające tych warunków zostały usunięte z terenu budowy. Pojazdy powodujące nadmierne obciążenie osiowe nie będą dopuszczone na świeżo ukończony fragment budowy w obrębie terenu budowy i Wykonawca będzie odpowiadał za naprawę wszelkich robót w ten sposób uszkodzonych, zgodnie z poleceniami Inspektora Nadzoru Bezpieczeństwo i higiena pracy Podczas realizacji robót Wykonawca będzie przestrzegać przepisów dotyczących bezpieczeństwa i higieny pracy. W szczególności Wykonawca ma obowiązek zadbać, aby personel nie wykonywał pracy w warunkach niebezpiecznych, szkodliwych dla zdrowia oraz nie spełniających odpowiednich wymagań sanitarnych. Wykonawca zapewni i będzie utrzymywał wszelkie urządzenia zabezpieczające, socjalne oraz sprzęt i odpowiednią odzież dla ochrony życia i zdrowia osób zatrudnionych na budowie oraz dla zapewnienia bezpieczeństwa publicznego. Uznaje się, że wszelkie koszty związane z wypełnieniem wymagań określonych powyżej nie podlegają odrębnej zapłacie i są uwzględnione w cenie kontraktowej Ochrona i utrzymanie robót Wykonawca będzie odpowiadał za ochronę robót i za wszelkie materiały i urządzenia używane do robót od daty rozpoczęcia do daty wydania potwierdzenia zakończenia robót przez Inspektora Nadzoru. Wykonawca będzie utrzymywać roboty do czasu odbioru ostatecznego. Utrzymanie powinno być prowadzone w taki sposób, aby budowla drogowa lub jej elementy były w zadowalającym stanie przez cały czas, do momentu odbioru ostatecznego.

33 Jeśli Wykonawca w jakimkolwiek czasie zaniedba utrzymanie, to na polecenie Inspektora Nadzoru powinien rozpocząć roboty utrzymaniowe nie później niż w 24 godziny po otrzymaniu tego polecenia Stosowanie się do prawa i innych przepisów Wykonawca zobowiązany jest znać wszystkie zarządzenia wydane przez władze centralne i miejscowe oraz inne przepisy, regulaminy i wytyczne, które są w jakikolwiek sposób związane z wykonywanymi robotami i będzie w pełni odpowiedzialny za przestrzeganie tych postanowień podczas prowadzenia robót. Wykonawca będzie przestrzegać praw patentowych i będzie w pełni odpowiedzialny za wypełnienie wszelkich wymagań prawnych odnośnie znaków firmowych, nazw lub innych chronionych praw w odniesieniu do sprzętu, materiałów lub urządzeń użytych lub związanych z wykonywaniem robót i w sposób ciągły będzie informować Inspektora Nadzoru o swoich działaniach, przedstawiając kopie zezwoleń i inne odnośne dokumenty. Wszelkie straty, koszty postępowania, obciążenia i wydatki wynikłe z lub związane z naruszeniem jakichkolwiek praw patentowych pokryje Wykonawca, z wyjątkiem przypadków, kiedy takie naruszenie wyniknie z wykonania projektu lub specyfikacji dostarczonej przez Inspektora Nadzoru Równoważność norm i zbiorów przepisów prawnych Gdziekolwiek w dokumentach kontraktowych powołane są konkretne normy i przepisy, które spełniać mają materiały, sprzęt i inne towary oraz wykonane i zbadane roboty, będą obowiązywać postanowienia najnowszego wydania lub poprawionego wydania powołanych norm i przepisów o ile w warunkach kontraktu nie postanowiono inaczej. W przypadku gdy powołane normy i przepisy są państwowe lub odnoszą się do konkretnego kraju lub regionu, mogą być również stosowane inne odpowiednie normy zapewniające równy lub wyższy poziom wykonania niż powołane normy lub przepisy, pod warunkiem ich sprawdzenia i pisemnego zatwierdzenia przez Inspektora Nadzoru. Różnice pomiędzy powołanymi normami a ich proponowanymi zamiennikami muszą być dokładnie opisane przez Wykonawcę i przedłożone Inspektorowi Nadzoru do zatwierdzenia Wykopaliska Wszelkie wykopaliska, monety, przedmioty wartościowe, budowle oraz inne pozostałości o znaczeniu geologicznym lub archeologicznym odkryte na terenie budowy będą uważane za własność Zamawiającego. Wykonawca zobowiązany jest powiadomić Inspektora Nadzoru i postępować zgodnie z jego poleceniami. Jeżeli w wyniku tych poleceń Wykonawca poniesie koszty i/lub wystąpią opóźnienia w robotach, Inspektor Nadzoru po uzgodnieniu z Zamawiającym i Wykonawcą ustali wydłużenie czasu wykonania robót i/lub wysokość kwoty, o którą należy zwiększyć cenę kontraktową Zaplecze Zamawiającego (o ile warunki kontraktu przewidują realizację) Wykonawca zobowiązany jest zabezpieczyć Zamawiającemu, pomieszczenia biurowe, sprzęt, transport oraz inne urządzenia towarzyszące, zgodnie z wymaganiami podanymi w D-M Zaplecze Zamawiającego. 2. MATERIAŁY 2.1. Źródła uzyskania materiałów Co najmniej na trzy tygodnie przed zaplanowanym wykorzystaniem jakichkolwiek materiałów przeznaczonych do robót, Wykonawca przedstawi Inspektorowi Nadzoru do zatwierdzenia, szczegółowe informacje dotyczące proponowanego źródła wytwarzania, zamawiania lub wydobywania tych materiałów jak również odpowiednie świadectwa badań laboratoryjnych oraz próbki materiałów. Zatwierdzenie partii materiałów z danego źródła nie oznacza automatycznie, że wszelkie materiały z danego źródła uzyskają zatwierdzenie. Wykonawca zobowiązany jest do prowadzenia badań w celu wykazania, że materiały uzyskane z dopuszczonego źródła w sposób ciągły spełniają wymagania SST w czasie realizacji robót.

34 2.2. Pozyskiwanie materiałów miejscowych Wykonawca odpowiada za uzyskanie pozwoleń od właścicieli i odnośnych władz na pozyskanie materiałów ze źródeł miejscowych włączając w to źródła wskazane przez Zamawiającego i jest zobowiązany dostarczyć Inspektorowi Nadzoru wymagane dokumenty przed rozpoczęciem eksploatacji źródła. Wykonawca przedstawi Inspektorowi Nadzoru do zatwierdzenia dokumentację zawierającą raporty z badań terenowych i laboratoryjnych oraz proponowaną przez siebie metodę wydobycia i selekcji, uwzględniając aktualne decyzje o eksploatacji, organów administracji państwowej i samorządowej. Wykonawca ponosi odpowiedzialność za spełnienie wymagań ilościowych i jakościowych materiałów pochodzących ze źródeł miejscowych. Wykonawca ponosi wszystkie koszty, z tytułu wydobycia materiałów, dzierżawy i inne jakie okażą się potrzebne w związku z dostarczeniem materiałów do robót. Humus i nadkład czasowo zdjęte z terenu wykopów, dokopów i miejsc pozyskania materiałów miejscowych będą formowane w hałdy i wykorzystane przy zasypce i rekultywacji terenu po ukończeniu robót. Wszystkie odpowiednie materiały pozyskane z wykopów na terenie budowy lub z innych miejsc wskazanych w dokumentach umowy będą wykorzystane do robót lub odwiezione na odkład odpowiednio do wymagań umowy lub wskazań Inspektora Nadzoru. Wykonawca nie będzie prowadzić żadnych wykopów w obrębie terenu budowy poza tymi, które zostały wyszczególnione w dokumentach umowy, chyba, że uzyska na to pisemną zgodę Inspektora Nadzoru. Eksploatacja źródeł materiałów będzie zgodna z wszelkimi regulacjami prawnymi obowiązującymi na danym obszarze Materiały nie odpowiadające wymaganiom Materiały nie odpowiadające wymaganiom zostaną przez Wykonawcę wywiezione z terenu budowy i złożone w miejscu wskazanym przez Inspektora Nadzoru. Jeśli Inspektor Nadzoru zezwoli Wykonawcy na użycie tych materiałów do innych robót, niż te dla których zostały zakupione, to koszt tych materiałów zostanie odpowiednio przewartościowany (skorygowany) przez Inspektora Nadzoru. Każdy rodzaj robót, w którym znajdują się nie zbadane i nie zaakceptowane materiały, Wykonawca wykonuje na własne ryzyko, licząc się z jego nieprzyjęciem, usunięciem i niezapłaceniem 2.4. Wariantowe stosowanie materiałów Jeśli dokumentacja projektowa lub SST przewidują możliwość wariantowego zastosowania rodzaju materiału w wykonywanych robotach, Wykonawca powiadomi Inspektora Nadzoru o swoim zamiarze co najmniej 3 tygodnie przed użyciem tego materiału, albo w okresie dłuższym, jeśli będzie to potrzebne z uwagi na wykonanie badań wymaganych przez Inspektora Nadzoru. Wybrany i zaakceptowany rodzaj materiału nie może być później zmieniany bez zgody Inspektora Nadzoru Przechowywanie i składowanie materiałów Wykonawca zapewni, aby tymczasowo składowane materiały, do czasu gdy będą one użyte do robót, były zabezpieczone przed zanieczyszczeniami, zachowały swoją jakość i właściwości i były dostępne do kontroli przez Inspektora Nadzoru. Miejsca czasowego składowania materiałów będą zlokalizowane w obrębie terenu budowy w miejscach uzgodnionych z Inspektorem Nadzoru lub poza terenem budowy w miejscach zorganizowanych przez Wykonawcę i zaakceptowanych przez Inspektora Nadzoru Inspekcja wytwórni materiałów Wytwórnie materiałów mogą być okresowo kontrolowane przez Inspektora Nadzoru w celu sprawdzenia zgodności stosowanych metod produkcji z wymaganiami. Próbki materiałów mogą

35 być pobierane w celu sprawdzenia ich właściwości. Wyniki tych kontroli będą stanowić podstawę do akceptacji określonej partii materiałów pod względem jakości. W przypadku, gdy Inspektor Nadzoru będzie przeprowadzał inspekcję wytwórni, muszą być spełnione następujące warunki: a) Inspektor Nadzoru będzie miał zapewnioną współpracę i pomoc Wykonawcy oraz producenta materiałów w czasie przeprowadzania inspekcji, b) Inspektor Nadzoru będzie miał wolny dostęp, w dowolnym czasie, do tych części wytwórni, gdzie odbywa się produkcja materiałów przeznaczonych do realizacji robót, c) Jeżeli produkcja odbywa się w miejscu nie należącym do Wykonawcy, Wykonawca uzyska dla Inspektora Nadzoru zezwolenie dla przeprowadzenia inspekcji i badań w tych miejscach. 3. SPRZĘT Wykonawca jest zobowiązany do używania jedynie takiego sprzętu, który nie spowoduje niekorzystnego wpływu na jakość wykonywanych robót. Sprzęt używany do robót powinien być zgodny z ofertą Wykonawcy i powinien odpowiadać pod względem typów i ilości wskazaniom zawartym w SST, PZJ lub projekcie organizacji robót, zaakceptowanym przez Inspektora Nadzoru w przypadku braku ustaleń w wymienionych wyżej dokumentach, sprzęt powinien być uzgodniony i zaakceptowany przez Inspektora Nadzoru. Liczba i wydajność sprzętu powinny gwarantować przeprowadzenie robót, zgodnie z zasadami określonymi w dokumentacji projektowej, SST i wskazaniach Inspektora Nadzoru. Sprzęt będący własnością Wykonawcy lub wynajęty do wykonania robót ma być utrzymywany w dobrym stanie i gotowości do pracy. Powinien być zgodny z normami ochrony środowiska i przepisami dotyczącymi jego użytkowania. Wykonawca dostarczy Inspektorowi Nadzoru kopie dokumentów potwierdzających dopuszczenie sprzętu do użytkowania i badań okresowych, tam gdzie jest to wymagane przepisami. Wykonawca będzie konserwować sprzęt jak również naprawiać lub wymieniać sprzęt niesprawny. Jeżeli dokumentacja projektowa lub SST przewidują możliwość wariantowego użycia sprzętu przy wykonywanych robotach, Wykonawca powiadomi Inspektora Nadzoru o swoim zamiarze wyboru i uzyska jego akceptację przed użyciem sprzętu. Wybrany sprzęt, po akceptacji Inspektora Nadzoru, nie może być później zmieniany bez jego zgody. Jakikolwiek sprzęt, maszyny, urządzenia i narzędzia nie gwarantujące zachowania warunków umowy, zostaną przez Inspektora Nadzoru zdyskwalifikowane i nie dopuszczone do robót. 4. TRANSPORT Wykonawca jest zobowiązany do stosowania jedynie takich środków transportu, które nie wpłyną niekorzystnie na jakość wykonywanych robót i właściwości przewożonych materiałów. Liczba środków transportu powinna zapewniać prowadzenie robót zgodnie z zasadami określonymi w dokumentacji projektowej, SST i wskazaniach Inspektora Nadzoru, w terminie przewidzianym umową. Przy ruchu na drogach publicznych pojazdy będą spełniać wymagania dotyczące przepisów ruchu drogowego w odniesieniu do dopuszczalnych nacisków na oś i innych parametrów technicznych. Środki transportu nie spełniające tych warunków mogą być dopuszczone przez Inspektora Nadzoru, pod warunkiem przywrócenia stanu pierwotnego użytkowanych odcinków dróg na koszt Wykonawcy. Wykonawca będzie usuwać na bieżąco, na własny koszt, wszelkie zanieczyszczenia, uszkodzenia spowodowane jego pojazdami na drogach publicznych oraz dojazdach do terenu budowy.

36 5. WYKONANIE ROBÓT Wykonawca jest odpowiedzialny za prowadzenie robót zgodnie z warunkami umowy oraz za jakość zastosowanych materiałów i wykonywanych robót, za ich zgodność z dokumentacją projektową, wymaganiami SST, PZJ, projektem organizacji robót opracowanym przez Wykonawcę oraz poleceniami Inspektora Nadzoru. Wykonawca jest odpowiedzialny za stosowane metody wykonywania robót. Wykonawca jest odpowiedzialny za dokładne wytyczenie w planie i wyznaczenie wysokości wszystkich elementów robót zgodnie z wymiarami i rzędnymi określonymi w dokumentacji projektowej lub przekazanymi na piśmie przez Inspektora Nadzoru. Błędy popełnione przez Wykonawcę w wytyczeniu i wyznaczaniu robót zostaną, usunięte przez Wykonawcę na własny koszt, z wyjątkiem, kiedy dany błąd okaże się skutkiem błędu zawartego w danych dostarczonych Wykonawcy na piśmie przez Inspektora Nadzoru. Sprawdzenie wytyczenia robót lub wyznaczenia wysokości przez Inspektora Nadzoru nie zwalnia Wykonawcy od odpowiedzialności za ich dokładność. Decyzje Inspektora Nadzoru dotyczące akceptacji lub odrzucenia materiałów i elementów robót będą oparte na wymaganiach określonych w dokumentach umowy, dokumentacji projektowej i w SST, a także w normach i wytycznych. Przy podejmowaniu decyzji Inspektora Nadzoru uwzględni wyniki badań materiałów i robót, rozrzuty normalnie występujące przy produkcji i przy badaniach materiałów, doświadczenia z przeszłości, wyniki badań naukowych oraz inne czynniki wpływające na rozważaną kwestię. Polecenia Inspektora Nadzoru powinny być wykonywane przez Wykonawcę w czasie określonym przez Inspektora Nadzoru, pod groźbą zatrzymania robót. Skutki finansowe z tego tytułu poniesie Wykonawca. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Program zapewnienia jakości Wykonawca jest zobowiązany opracować i przedstawić do akceptacji Inspektora Nadzoru program zapewnienia jakości. W programie zapewnienia jakości Wykonawca powinien określić, zamierzony sposób wykonywania robót, możliwości techniczne, kadrowe i plan organizacji robót gwarantujący wykonanie robót zgodnie z dokumentacją projektową, SST oraz ustaleniami. Program zapewnienia jakości powinien zawierać: a) część ogólną opisującą: - organizację wykonania robót, w tym terminy i sposób prowadzenia robót, - organizację ruchu na budowie wraz z oznakowaniem robót, - sposób zapewnienia bhp., - wykaz zespołów roboczych, ich kwalifikacje i przygotowanie praktyczne, - wykaz osób odpowiedzialnych za jakość i terminowość wykonania poszczególnych elementów robót, - system (sposób i procedurę) proponowanej kontroli i sterowania jakością wykonywanych robót, - wyposażenie w sprzęt i urządzenia do pomiarów i kontroli (opis laboratorium własnego lub laboratorium, któremu Wykonawca zamierza zlecić prowadzenie badań), - sposób oraz formę gromadzenia wyników badań laboratoryjnych, zapis pomiarów, nastaw mechanizmów sterujących, a także wyciąganych wniosków i zastosowanych korekt w procesie technologicznym, proponowany sposób i formę przekazywania tych informacji Inspektorowi Nadzoru; b) część szczegółową opisującą dla każdego asortymentu robót: - wykaz maszyn i urządzeń stosowanych na budowie z ich parametrami technicznymi oraz wyposażeniem w mechanizmy do sterowania i urządzenia pomiarowo-kontrolne, - rodzaje i ilość środków transportu oraz urządzeń do magazynowania i załadunku materiałów, spoiw, lepiszczy, kruszyw itp., - sposób zabezpieczenia i ochrony ładunków przed utratą ich właściwości w czasie transportu, - sposób i procedurę pomiarów i badań (rodzaj i częstotliwość, pobieranie próbek, legalizacja i sprawdzanie urządzeń, itp.) prowadzonych podczas dostaw materiałów, wytwarzania mieszanek i wykonywania poszczególnych elementów robót, - sposób postępowania z materiałami i robotami nie odpowiadającymi wymaganiom Zasady kontroli jakości robót Celem kontroli robót będzie takie sterowanie ich przygotowaniem i wykonaniem, aby osiągnąć założoną jakość robót. Wykonawca jest odpowiedzialny za pełną kontrolę robót i jakości materiałów. Wykonawca zapewni odpowiedni system kontroli, włączając personel, laboratorium, sprzęt, zaopatrzenie i wszystkie urządzenia niezbędne do pobierania próbek i badań materiałów oraz robót. Przed zatwierdzeniem systemu kontroli Inspektor Nadzoru może zażądać od Wykonawcy przeprowadzenia badań w celu zademonstrowania, że poziom ich wykonywania jest zadowalający.

37 Wykonawca będzie przeprowadzać pomiary i badania materiałów oraz robót z częstotliwością zapewniającą stwierdzenie, że roboty wykonano zgodnie z wymaganiami zawartymi w dokumentacji projektowej i SST Minimalne wymagania co do zakresu badań i ich częstotliwość są określone w SST, normach i wytycznych. W przypadku, gdy nie zostały one tam określone, Inspektor Nadzoru ustali jaki zakres kontroli jest konieczny, aby zapewnić wykonanie robót zgodnie z umową. Wykonawca dostarczy Inspektorowi Nadzoru świadectwa, że wszystkie stosowane urządzenia i sprzęt badawczy posiadają ważną legalizację, zostały prawidłowo wykalibrowane i odpowiadają wymaganiom norm określających procedury badań. Inspektor Nadzoru będzie mieć nieograniczony dostęp do pomieszczeń laboratoryjnych, w celu ich inspekcji. Inspektor Nadzoru będzie przekazywać Wykonawcy pisemne informacje o jakichkolwiek niedociągnięciach dotyczących urządzeń laboratoryjnych, sprzętu, zaopatrzenia laboratorium, pracy personelu lub metod badawczych. Jeżeli niedociągnięcia te będą tak poważne, że mogą wpłynąć ujemnie na wyniki badań, Inspektor Nadzoru natychmiast wstrzyma użycie do robót badanych materiałów i dopuści je do użycia dopiero wtedy, gdy niedociągnięcia w pracy laboratorium Wykonawcy zostaną usunięte i stwierdzona zostanie odpowiednia jakość tych materiałów. Wszystkie koszty związane z organizowaniem i prowadzeniem badań materiałów ponosi Wykonawca Pobieranie próbek Próbki będą pobierane losowo. Zaleca się stosowanie statystycznych metod pobierania próbek, opartych na zasadzie, że wszystkie jednostkowe elementy produkcji mogą być z jednakowym prawdopodobieństwem wytypowane do badań. Inspektor Nadzoru będzie mieć zapewnioną możliwość udziału w pobieraniu próbek. Pojemniki do pobierania próbek będą dostarczone przez Wykonawcę i zatwierdzone przez Inspektora Nadzoru. Próbki dostarczone przez Wykonawcę do badań wykonywanych przez Inspektora Nadzoru będą odpowiednio opisane i oznakowane, w sposób zaakceptowany przez Inspektora Nadzoru. Na zlecenie Inspektora Nadzoru Wykonawca będzie przeprowadzać dodatkowe badania tych materiałów, które budzą wątpliwości co do jakości, o ile kwestionowane materiały nie zostaną przez Wykonawcę usunięte lub ulepszone z własnej woli. Koszty tych dodatkowych badań pokrywa Wykonawca tylko w przypadku stwierdzenia usterek; w przeciwnym przypadku koszty te pokrywa Zamawiający Badania i pomiary Wszystkie badania i pomiary będą przeprowadzone zgodnie z wymaganiami norm. W przypadku, gdy normy nie obejmują jakiegokolwiek badania wymaganego w SST, stosować można wytyczne krajowe, albo inne procedury, zaakceptowane przez Inspektora Nadzoru. Przed przystąpieniem do pomiarów lub badań, Wykonawca powiadomi Inspektora Nadzoru o rodzaju, miejscu i terminie pomiaru lub badania. Po wykonaniu pomiaru lub badania, Wykonawca przedstawi na piśmie ich wyniki do akceptacji Inspektora Nadzoru Raporty z badań Wykonawca będzie przekazywać Inspektorowi Nadzoru kopie raportów z wynikami badań jak najszybciej, nie później jednak niż w terminie określonym w programie zapewnienia jakości. Wyniki badań (kopie) będą przekazywane Inspektora Nadzoru na formularzach według dostarczonego przez niego wzoru lub innych, przez niego zaaprobowanych Badania prowadzone przez Inspektora Nadzoru Inspektor Nadzoru jest uprawniony do dokonywania kontroli, pobierania próbek i badania materiałów w miejscu ich wytwarzania/pozyskiwania, a Wykonawca i producent materiałów powinien udzielić mu niezbędnej pomocy. Inspektor Nadzoru, dokonując weryfikacji systemu kontroli robót prowadzonego przez Wykonawcę, poprzez między innymi swoje badania, będzie oceniać zgodność materiałów i robót z wymaganiami SST na podstawie wyników własnych badań kontrolnych jak i wyników badań dostarczonych przez Wykonawcę. Inspektor Nadzoru powinien pobierać próbki materiałów i prowadzić badania niezależnie od Wykonawcy, na swój koszt. Jeżeli wyniki tych badań wykażą, że raporty Wykonawcy są niewiarygodne, to Inspektor Nadzoru oprze się wyłącznie na własnych badaniach przy ocenie zgodności materiałów i robót z dokumentacją projektową i SST. Może również zlecić, sam lub poprzez Wykonawcę, przeprowadzenie powtórnych lub dodatkowych badań niezależnemu laboratorium. W takim przypadku całkowite koszty powtórnych lub dodatkowych badań i pobierania próbek poniesione zostaną przez Wykonawcę Certyfikaty i deklaracje Inspektor Nadzoru może dopuścić do użycia tylko te materiały, które posiadają:

38 1. certyfikat na znak bezpieczeństwa wykazujący, że zapewniono zgodność z kryteriami technicznymi określonymi na podstawie Polskich Norm, aprobat technicznych oraz właściwych przepisów i dokumentów technicznych, 2. deklarację zgodności lub certyfikat zgodności z: - Polską Normą lub - aprobatą techniczną, w przypadku wyrobów, dla których nie ustanowiono Polskiej Normy, jeżeli nie są objęte certyfikacją określoną w pkt 1 i które spełniają wymogi SST. W przypadku materiałów, dla których ww. dokumenty są wymagane przez SST, każda partia dostarczona do robót będzie posiadać te dokumenty, określające w sposób jednoznaczny jej cechy. Produkty przemysłowe muszą posiadać ww. dokumenty wydane przez producenta, a w razie potrzeby poparte wynikami badań wykonanych przez niego. Kopie wyników tych badań będą dostarczone przez Wykonawcę Inspektorowi Nadzoru. Jakiekolwiek materiały, które nie spełniają tych wymagań będą odrzucone Dokumenty budowy (1) Dziennik budowy Dziennik budowy jest wymaganym dokumentem prawnym obowiązującym Zamawiającego i Wykonawcę w okresie od przekazania Wykonawcy terenu budowy do końca okresu gwarancyjnego. Odpowiedzialność za prowadzenie dziennika budowy zgodnie z obowiązującymi przepisami [2] spoczywa na Wykonawcy. Zapisy w dzienniku budowy będą dokonywane na bieżąco i będą dotyczyć przebiegu robót, stanu bezpieczeństwa ludzi i mienia oraz technicznej i gospodarczej strony budowy. Każdy zapis w dzienniku budowy będzie opatrzony datą jego dokonania, podpisem osoby, która dokonała zapisu, z podaniem jej imienia i nazwiska oraz stanowiska służbowego. Zapisy będą czytelne, dokonane trwałą techniką, w porządku chronologicznym, bezpośrednio jeden pod drugim, bez przerw. Załączone do dziennika budowy protokoły i inne dokumenty będą oznaczone kolejnym numerem załącznika i opatrzone datą i podpisem Wykonawcy i Inspektorowi Nadzoru. Do dziennika budowy należy wpisywać w szczególności: - datę przekazania Wykonawcy terenu budowy, - datę przekazania przez Zamawiającego dokumentacji projektowej, - datę uzgodnienia przez Inspektora Nadzoru programu zapewnienia jakości i harmonogramów robót, - terminy rozpoczęcia i zakończenia poszczególnych elementów robót, - przebieg robót, trudności i przeszkody w ich prowadzeniu, okresy i przyczyny przerw w robotach, - uwagi i polecenia Inspektora Nadzoru, - daty zarządzenia wstrzymania robót, z podaniem powodu, - zgłoszenia i daty odbiorów robót zanikających i ulegających zakryciu, częściowych i ostatecznych odbiorów robót, - wyjaśnienia, uwagi i propozycje Wykonawcy, - stan pogody i temperaturę powietrza w okresie wykonywania robót podlegających ograniczeniom lub wymaganiom szczególnym w związku z warunkami klimatycznymi, - zgodność rzeczywistych warunków geotechnicznych z ich opisem w dokumentacji projektowej, - dane dotyczące czynności geodezyjnych (pomiarowych) dokonywanych przed i w trakcie wykonywania robót, - dane dotyczące sposobu wykonywania zabezpieczenia robót, - dane dotyczące jakości materiałów, pobierania próbek oraz wyniki przeprowadzonych badań z podaniem, kto je przeprowadzał, - wyniki prób poszczególnych elementów budowli z podaniem, kto je przeprowadzał, - inne istotne informacje o przebiegu robót. Propozycje, uwagi i wyjaśnienia Wykonawcy, wpisane do dziennika budowy będą przedłożone Inspektorowi Nadzoru do ustosunkowania się. Decyzje Inspektora Nadzoru wpisane do dziennika budowy Wykonawca podpisuje z zaznaczeniem ich przyjęcia lub zajęciem stanowiska. Wpis projektanta do dziennika budowy obliguje Inspektora Nadzoru do ustosunkowania się. Projektant nie jest jednak stroną umowy i nie ma uprawnień do wydawania poleceń Wykonawcy robót. (2) Książka obmiarów Książka obmiarów stanowi dokument pozwalający na rozliczenie faktycznego postępu każdego z elementów robót. Obmiary wykonanych robót przeprowadza się w sposób ciągły w jednostkach przyjętych w kosztorysie i wpisuje do książki obmiarów. (3) Dokumenty laboratoryjne Dzienniki laboratoryjne, deklaracje zgodności lub certyfikaty zgodności materiałów, orzeczenia o jakości materiałów, recepty robocze i kontrolne wyniki badań Wykonawcy będą

39 gromadzone w formie uzgodnionej w programie zapewnienia jakości. Dokumenty te stanowią załączniki do odbioru robót. Winny być udostępnione na każde życzenie Inspektora Nadzoru. (4) Pozostałe dokumenty budowy Do dokumentów budowy zalicza się, oprócz wymienionych w punktach (1) - (3) następujące dokumenty: a) pozwolenie na realizację zadania budowlanego, b) protokoły przekazania terenu budowy, c) umowy cywilno-prawne z osobami trzecimi i inne umowy cywilno-prawne, d) protokoły odbioru robót, e) protokoły z narad i ustaleń, f) korespondencję na budowie. (5) Przechowywanie dokumentów budowy Dokumenty budowy będą przechowywane na terenie budowy w miejscu odpowiednio zabezpieczonym. Zaginięcie któregokolwiek z dokumentów budowy spowoduje jego natychmiastowe odtworzenie w formie przewidzianej prawem. Wszelkie dokumenty budowy będą zawsze dostępne dla Inspektora Nadzoru i przedstawiane do wglądu na życzenie Zamawiającego. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Obmiar robót będzie określać faktyczny zakres wykonywanych robót zgodnie z dokumentacją projektową i SST, w jednostkach ustalonych w kosztorysie. Obmiaru robót dokonuje Wykonawca po pisemnym powiadomieniu Inspektora Nadzoru o zakresie obmierzanych robót i terminie obmiaru, co najmniej na 3 dni przed tym terminem. Wyniki obmiaru będą wpisane do książki obmiarów. Jakikolwiek błąd lub przeoczenie (opuszczenie) w ilościach podanych w ślepym kosztorysie lub gdzie indziej w SST nie zwalnia Wykonawcy od obowiązku ukończenia wszystkich robót. Błędne dane zostaną poprawione wg instrukcji Inspektora Nadzoru na piśmie. Obmiar gotowych robót będzie przeprowadzony z częstością wymaganą do celu miesięcznej płatności na rzecz Wykonawcy lub w innym czasie określonym w umowie lub oczekiwanym przez Wykonawcę i Inspektora Nadzoru Zasady określania ilości robót i materiałów Długości i odległości pomiędzy wyszczególnionymi punktami skrajnymi będą obmierzone poziomo wzdłuż linii osiowej. Jeśli SST właściwe dla danych robót nie wymagają tego inaczej, objętości będą wyliczone w m 3 jako długość pomnożona przez średni przekrój. Ilości, które mają być obmierzone wagowo, będą ważone w tonach lub kilogramach zgodnie z wymaganiami SST Urządzenia i sprzęt pomiarowy Wszystkie urządzenia i sprzęt pomiarowy, stosowany w czasie obmiaru robót będą zaakceptowane przez Inspektora Nadzoru. Urządzenia i sprzęt pomiarowy zostaną dostarczone przez Wykonawcę. Jeżeli urządzenia te lub sprzęt wymagają badań atestujących to Wykonawca będzie posiadać ważne świadectwa legalizacji. Wszystkie urządzenia pomiarowe będą przez Wykonawcę utrzymywane w dobrym stanie, w całym okresie trwania robót Wagi i zasady ważenia Wykonawca dostarczy i zainstaluje urządzenia wagowe odpowiadające odnośnym wymaganiom SST Będzie utrzymywać to wyposażenie zapewniając w sposób ciągły zachowanie dokładności wg norm zatwierdzonych przez Inspektora Nadzoru Czas przeprowadzenia obmiaru Obmiary będą przeprowadzone przed częściowym lub ostatecznym odbiorem odcinków robót, a także w przypadku występowania dłuższej przerwy w robotach. Obmiar robót zanikających przeprowadza się w czasie ich wykonywania. Obmiar robót podlegających zakryciu przeprowadza się przed ich zakryciem. Roboty pomiarowe do obmiaru oraz nieodzowne obliczenia będą wykonane w sposób zrozumiały i jednoznaczny. Wymiary skomplikowanych powierzchni lub objętości będą uzupełnione odpowiednimi szkicami umieszczonymi na karcie książki obmiarów. W razie braku miejsca szkice mogą być dołączone w formie oddzielnego załącznika do książki obmiarów, którego wzór zostanie uzgodniony z Inspektorem Nadzoru.

40 8. ODBIÓR ROBÓT 8.1. Rodzaje odbiorów robót W zależności od ustaleń odpowiednich SST, roboty podlegają następującym etapom odbioru: a) odbiorowi robót zanikających i ulegających zakryciu, b) odbiorowi częściowemu, c) odbiorowi ostatecznemu, d) odbiorowi pogwarancyjnemu Odbiór robót zanikających i ulegających zakryciu Odbiór robót zanikających i ulegających zakryciu polega na finalnej ocenie ilości i jakości wykonywanych robót, które w dalszym procesie realizacji ulegną zakryciu. Odbiór robót zanikających i ulegających zakryciu będzie dokonany w czasie umożliwiającym wykonanie ewentualnych korekt i poprawek bez hamowania ogólnego postępu robót. Odbioru robót dokonuje Inspektor Nadzoru. Gotowość danej części robót do odbioru zgłasza Wykonawca wpisem do dziennika budowy i jednoczesnym powiadomieniem Inspektora Nadzoru. Odbiór będzie przeprowadzony niezwłocznie, nie później jednak niż w ciągu 3 dni od daty zgłoszenia wpisem do dziennika budowy i powiadomienia o tym fakcie Inspektora Nadzoru. Jakość i ilość robót ulegających zakryciu ocenia Inspektor Nadzoru na podstawie dokumentów zawierających komplet wyników badań laboratoryjnych i w oparciu o przeprowadzone pomiary, w konfrontacji z dokumentacją projektową, SST i uprzednimi ustaleniami Odbiór częściowy Odbiór częściowy polega na ocenie ilości i jakości wykonanych części robót. Odbioru częściowego robót dokonuje się wg zasad jak przy odbiorze ostatecznym robót. Odbioru robót dokonuje Inspektor Nadzoru Odbiór ostateczny robót Zasady odbioru ostatecznego robót Odbiór ostateczny polega na finalnej ocenie rzeczywistego wykonania robót w odniesieniu do ich ilości, jakości i wartości. Całkowite zakończenie robót oraz gotowość do odbioru ostatecznego będzie stwierdzona przez Wykonawcę wpisem do dziennika budowy z bezzwłocznym powiadomieniem na piśmie o tym fakcie Inspektora Nadzoru. Odbiór ostateczny robót nastąpi w terminie ustalonym w dokumentach umowy, licząc od dnia potwierdzenia przez Inspektora Nadzoru zakończenia robót i przyjęcia dokumentów, o których mowa w punkcie Odbioru ostatecznego robót dokona komisja wyznaczona przez Zamawiającego w obecności Inspektora Nadzoru i Wykonawcy. Komisja odbierająca roboty dokona ich oceny jakościowej na podstawie przedłożonych dokumentów, wyników badań i pomiarów, ocenie wizualnej oraz zgodności wykonania robót z dokumentacją projektową i SST. W toku odbioru ostatecznego robót komisja zapozna się z realizacją ustaleń przyjętych w trakcie odbiorów robót zanikających i ulegających zakryciu, zwłaszcza w zakresie wykonania robót uzupełniających i robót poprawkowych. W przypadkach niewykonania wyznaczonych robót poprawkowych lub robót uzupełniających w warstwie ścieralnej lub robotach wykończeniowych, komisja przerwie swoje czynności i ustali nowy termin odbioru ostatecznego. W przypadku stwierdzenia przez komisję, że jakość wykonywanych robót w poszczególnych asortymentach nieznacznie odbiega od wymaganej dokumentacją projektową i SST z uwzględnieniem tolerancji i nie ma większego wpływu na cechy eksploatacyjne obiektu i bezpieczeństwo ruchu, komisja dokona potrąceń, oceniając pomniejszoną wartość wykonywanych robót w stosunku do wymagań przyjętych w dokumentach umowy Dokumenty do odbioru ostatecznego Podstawowym dokumentem do dokonania odbioru ostatecznego robót jest protokół odbioru ostatecznego robót sporządzony wg wzoru ustalonego przez Zamawiającego.

41 Do odbioru ostatecznego Wykonawca jest zobowiązany przygotować następujące dokumenty: 1. dokumentację projektową podstawową z naniesionymi zmianami oraz dodatkową, jeśli została sporządzona w trakcie realizacji umowy, 2. szczegółowe specyfikacje techniczne (podstawowe z dokumentów umowy i ew. uzupełniające lub zamienne), 3. recepty i ustalenia technologiczne, 4. dzienniki budowy i książki obmiarów (oryginały), 5. wyniki pomiarów kontrolnych oraz badań i oznaczeń laboratoryjnych, zgodne z SST i ew. PZJ, 6. deklaracje zgodności lub certyfikaty zgodności wbudowanych materiałów zgodnie z SST i ew. PZJ, 7. opinię technologiczną sporządzoną na podstawie wszystkich wyników badań i pomiarów załączonych do dokumentów odbioru, wykonanych zgodnie z SST i PZJ, 8. rysunki (dokumentacje) na wykonanie robót towarzyszących (np. na przełożenie linii telefonicznej, energetycznej, gazowej, oświetlenia itp.) oraz protokoły odbioru i przekazania tych robót właścicielom urządzeń, 9. geodezyjną inwentaryzację powykonawczą robót i sieci uzbrojenia terenu, 10. kopię mapy zasadniczej powstałej w wyniku geodezyjnej inwentaryzacji powykonawczej. W przypadku, gdy wg komisji, roboty pod względem przygotowania dokumentacyjnego nie będą gotowe do odbioru ostatecznego, komisja w porozumieniu z Wykonawcą wyznaczy ponowny termin odbioru ostatecznego robót. Wszystkie zarządzone przez komisję roboty poprawkowe lub uzupełniające będą zestawione wg wzoru ustalonego przez Zamawiającego. Termin wykonania robót poprawkowych i robót uzupełniających wyznaczy komisja Odbiór pogwarancyjny Odbiór pogwarancyjny polega na ocenie wykonanych robót związanych z usunięciem wad stwierdzonych przy odbiorze ostatecznym i zaistniałych w okresie gwarancyjnym. Odbiór pogwarancyjny będzie dokonany na podstawie oceny wizualnej obiektu z uwzględnieniem zasad opisanych w punkcie 8.4 Odbiór ostateczny robót. 9. PODSTAWA PŁATNOŚCI 9.1. Ustalenia ogólne Podstawą płatności jest cena jednostkowa skalkulowana przez Wykonawcę za jednostkę obmiarową ustaloną dla danej pozycji kosztorysu. Dla pozycji kosztorysowych wycenionych ryczałtowo podstawą płatności jest wartość (kwota) podana przez Wykonawcę w danej pozycji kosztorysu. Cena jednostkowa lub kwota ryczałtowa pozycji kosztorysowej będzie uwzględniać wszystkie czynności, wymagania i badania składające się na jej wykonanie, określone dla tej roboty w SST i w dokumentacji projektowej. Ceny jednostkowe lub kwoty ryczałtowe robót będą obejmować: - robociznę bezpośrednią wraz z towarzyszącymi kosztami, - wartość zużytych materiałów wraz z kosztami zakupu, magazynowania, ewentualnych ubytków i transportu na teren budowy, - wartość pracy sprzętu wraz z towarzyszącymi kosztami, - koszty pośrednie, zysk kalkulacyjny i ryzyko, - podatki obliczone zgodnie z obowiązującymi przepisami. Do cen jednostkowych nie należy wliczać podatku VAT Warunki umowy i wymagania ogólne D-M Koszt dostosowania się do wymagań warunków umowy i wymagań ogólnych zawartych w D-M obejmuje wszystkie warunki określone w ww. dokumentach, a nie wyszczególnione w kosztorysie Objazdy, przejazdy i organizacja ruchu Koszt wybudowania objazdów/przejazdów i organizacji ruchu obejmuje: (a) opracowanie oraz uzgodnienie z Inspektorem Nadzoru i odpowiednimi instytucjami projektu organizacji ruchu na czas trwania budowy, wraz z dostarczeniem kopii projektu Inspektorowi Nadzoru i wprowadzaniem dalszych zmian i uzgodnień wynikających z postępu robót, (b) ustawienie tymczasowego oznakowania i oświetlenia zgodnie z wymaganiami bezpieczeństwa ruchu, (c) opłaty/dzierżawy terenu, (d) przygotowanie terenu,

42 (e) konstrukcję tymczasowej nawierzchni, ramp, chodników, krawężników, barier, oznakowań i drenażu, (f) tymczasową przebudowę urządzeń obcych. Koszt utrzymania objazdów/przejazdów i organizacji ruchu obejmuje: (a) oczyszczanie, przestawienie, przykrycie i usunięcie tymczasowych oznakowań pionowych, poziomych, barier i świateł, (b) utrzymanie płynności ruchu publicznego. Koszt likwidacji objazdów/przejazdów i organizacji ruchu obejmuje: (a) usunięcie wbudowanych materiałów i oznakowania, (b) doprowadzenie terenu do stanu pierwotnego. 10. PRZEPISY ZWIĄZANE 1. Ustawa z dnia 7 lipca 1994 r. - Prawo budowlane (Dz. U. Nr 89, poz. 414 z późniejszymi zmianami). 2. Zarządzenie Ministra Infrastruktury z dnia 19 listopada 2001 r. w sprawie dziennika budowy, montażu i rozbiórki oraz tablicy informacyjnej (Dz. U. Nr 138, poz. 1555). 3. Ustawa z dnia 21 marca 1985 r. o drogach publicznych (Dz. U. Nr 14, poz. 60 z późniejszymi

43 M ZASYPANIE WYKOPÓW I ROZKOPÓW WRAZ Z ZAGĘSZCZENIEM 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru robót związanych z zasypaniem wykopów i rozkopów wraz z zagęszczeniem dla obiektu mostowego Zakres stosowania Specyfikacji. Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją. Roboty, których dotyczy Specyfikacja obejmują wszystkie czynności umożliwiające i mające na celu: - zasypanie wykopów fundamentowych gruntem rodzimym złożonym na odkład przy wykonaniu wykopu (dotyczy przypadków gdy Rysunki przewidują zasypanie gruntem rodzimym) - zasypanie wykopów fundamentowych gruntem z dowozu (dotyczy przypadków, dla których Rysunki nie dopuszczają zasypania gruntem rodzimym) - zasypanie rozkopu istniejącej drogi w zakresie przywracającym stan pierwotny (przed wykopem) 1.4. Określenia podstawowe. Wskaźnik zagęszczenia gruntu - wielkość charakteryzująca stan zagęszczenia gruntu, określona wg wzoru; P I = P d ds gdzie: P d - gęstość objętościowa szkieletu zagęszczonego gruntu w [Mg/m3] P ds - maksymalna gęstość objętościowa szkieletu gruntowego przy wilgotności optymalnej, określona w normalnej próbie Proctora, zgodnie z PN-88/B-04481, służąca do oceny zagęszczenia gruntu w robotach ziemnych w [Mg/m3], badania wykonać zgodnie z normą BN-77/ Wskaźnik różnoziarnistości - wielkość charakteryzująca zagęszczalność gruntów niespoistych, określona wg wzoru: d U = d gdzie: d 60 - średnica oczek sita przez które przechodzi 60% gruntu [mm] d 10 - średnica oczek sita przez które przechodzi 10% gruntu [mm] Pozostałe określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi polskimi normami i DMU "Wymagania Ogólne" 1.5. Ogólne wymagania dotyczące Robót. Ogólne wymagania podano w DMU "Wymagania Ogólne". Wykonawca Robót jest odpowiedzialny za jakość oraz za ich zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. 2. Materiały Do zasypania rozkopów istniejącej drogi przewiduje się grunt uzyskany z tego rozkopu po stwierdzeniu jego przydatności do wbudowania w miejsce rozkopu i uzyskaniu dla tego zasypu parametrów podanych w Rysunkach. W przypadku jeżeli stwierdzi się, że grunt z rozkopu nie nadaje się do ponownego wbudowania w miejsce rozkopu, zasyp rozkopu należy wykonać gruntem z dowozu o odpowiednich parametrach wg PN-S-02205:1998.

44 Do zasypywania powinien być użyty grunt niezamarznięty i bez jakichkolwiek zanieczyszczeń (np. torfu, darniny, korzeni, odpadków budowlanych lub innych materiałów). Grunty rodzime mogą zostać użyte do zasypania wykopów jeżeli spełniają odpowiednie warunki nie są to: grunty organiczne - o zawartości części organicznych > 2%, materiały agresywne w stosunku do budowli, wykazujące pęcznienie, odpady chemiczne, odpady ze spalania śmieci, grunty zawierające frakcje powyżej 100 mm). W przypadku konieczności zasypania wykopów piaskiem zgodnie z Rysunkami, należy stosować piasek średni, piasek gruby, żwir, o uziarnieniu mieszanym z udziałem frakcji poniżej 0,06 mm nie większym niż 15% wagowo. Jako grunt do zasypania rozkopów istniejących nasypów w obrębie klina odłamu należy stosować grunt niespoisty, niewysadzinowy (piasek średni, piasek gruby, żwir, pospółki) o wskaźniku różnoziarnistości U 5, a dla górnej warstwy o grubości min. 50 cm dodatkowo o współczynniku filtracji k 10 6 x 10-5 m/s. W przypadku zasypywania wykopów zlokalizowanych w miejscach w których będzie wykonywany nasyp drogowy należy stosować grunt zasypowy taki jak dla nasypu i zagęszczać go tak jak przy wykonywaniu nasypów drogowych. Obszary zasypania o utrudnionym dostępie maszyn do zagęszczania powinny być wypełnione betonem klasy B10 lub gruntem stabilizowanym cementem. 3. Sprzęt Sprzęt używany do zasypywania wykopów i zagęszczania musi być zaakceptowany przez Inżyniera. 4. Transport Załadunek, transport, rozładunek i składowanie materiałów do zasypywania wykopów powinny odbywać się tak aby zabezpieczyć grunt przed zanieczyszczeniem i utratą wymaganych właściwości. 5. Wykonanie robót 5.1. Zasypywanie wykopów i rozkopów. Zasypywanie powinno być przeprowadzone bezpośrednio po wykonaniu w nich projektowanych elementów obiektu i określonych robót. Przed rozpoczęciem zasypywania wykopów lub rozkopów ich dno powinno być oczyszczone z torfów, gytii i namułów oraz ewentualnych innych zanieczyszczeń obcych, a w przypadku potrzeby odwodnione. Jeżeli dno wykopu lub rozkopu znajdować się będzie pod wodą, niezbędne będzie stwierdzenie czystości dna. Grunt użyty do zasypania wykopów lub rozkopów powinien być zagęszczony przynajmniej tak jak grunt rodzimy wokół wykopów lub rozkopów. Dla zasypów rozkopów nasypów za przyczółkami (w obrębie klina odłamu) wymagany jest wskaźnik zagęszczenia Is 1.0. Zasypkę gruntową należy układać równomiernie i zagęszczać warstwami o grubości umożliwiającej uzyskanie wymaganego wskaźnika zagęszczenia Zagęszczanie gruntu nasypowego. Każda warstwa gruntu w nasypie powinna być zagęszczana mechanicznie. Grubość zagęszczanych warstw winna wynosić: - przy zagęszczaniu lekkimi walcami - max. 0,2 m, - przy zagęszczaniu walcami wibracyjnymi, wibratorami lub ubijakami mechanicznymi - max. 0,4 m, W okolicach urządzeń lub warstw odwadniających oraz instalacji grunt powinien być zagęszczany ręcznie. Zagęszczanie gruntu powinno odbywać się przy jednoczesnej, stałej kontroli laboratoryjnej, a wskaźnik zagęszczenia powinien być równy wskaźnikowi zagęszczenia gruntu rodzimego. Wilgotność gruntu zagęszczanego w danej warstwie winna być zbliżona do wilgotności optymalnej. należy: Przy zagęszczaniu gruntów nasypowych, dla uzyskania równomiernego wskaźnika

45 - rozścielać grunt warstwami poziomymi o równej grubości, sposobem ręcznym lub lekkim sprzętem mechanicznym, - warstwę nasypanego gruntu zagęszczać na całej szerokości, przy jednakowej liczbie przejść sprzętu zagęszczającego, - prowadzić zagęszczanie od krawędzi ku środkowi nasypu. 6. Kontrola jakości robót Przed przystąpieniem do zasypania wykopów fundamentowych należy sprawdzić stan wykopów: czy są oczyszczone ze śmieci, pozostałości po szalowaniu fundamentów. Ponadto należy sprawdzić rodzaj i stan gruntu przeznaczonego do zasypania wykopów. Grunt powinien odpowiadać wymaganiom punktu 2 niniejszej Specyfikacji. Kontroli podlega również sposób zagęszczania gruntu zgodnie z punktem 5 niniejszej Specyfikacji. 7. Odbiór końcowy a) Wg Specyfikacji M za wyjątkiem punktu Przepisy związane Wg Specyfikacji M

46 M BETON WYRÓWNAWCZY B45 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru betonu wyrównawczego pod ławy i stopy fundamentowe podpór dla obiektu mostowego Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja, obejmują wszystkie czynności umożliwiające i mające na celu wykonanie betonu wyrównawczego pod fundamenty podpór obiektu mostowego Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w DMU Wymagania ogólne oraz Specyfikacji M Beton Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w DMU "Wymagania ogólne". Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. 2. Materiały Beton klasy B10 z utrzymaniem wymagań i badań tylko w zakresie wytrzymałości betonu na ściskanie zgodnie ze Specyfikacją M Sprzęt Roboty można wykonać przy użyciu dowolnego typu sprzętu zaakceptowanego przez Inżyniera. Dopuszczalne jest mieszanie składników w betoniarce wolnospadowej. 4. Transport Wg Specyfikacji M Wykonanie robót Wykonanie robót powinno być poprzedzone odbiorem przez Inżyniera podłoża na poziomie posadowienia pod względem przydatności gruntu do posadowienia podpory. Przed przystąpieniem do układania betonu wyrównawczego należy sprawdzić poprawność wykonania robót ziemnych (wg Specyfikacji M ). Podłoże winno być równe, czyste i odwodnione. Beton winien być rozkładany w miarę możliwości w sposób ciągły z zachowaniem kontroli grubości oraz rzędnych wg Rysunków. 6. Kontrola jakości robót Kontroli podlega przygotowanie podłoża, grubość ułożonej warstwy betonu oraz rzędne wierzchu betonu wyrównawczego. Skład mieszanki należy każdorazowo oznaczać laboratoryjnie. Należy sprawdzać klasę betonu przez pobranie próbek oraz wykonanie badań wytrzymałości na ściskanie wg Specyfikacji M Beton. 7. Odbiór robót Podstawą dokonania odbioru jest: - zgłoszenie przez Wykonawcę w Dzienniku Budowy zakończenia robót podlegających odbiorowi międzyoperacyjnemu. - stwierdzenie przez Inżyniera zgodności odbieranych robót z Rysunkami i zmianami zaaprobowanymi przez Inżyniera.

47 - uzyskanie pozytywnych wyników odpowiednich badań wykonanych zgodnie z punktem 6 niniejszej Specyfikacji oraz przedłożenie przez Wykonawcę atestów na zastosowane materiały. 8. Przepisy związane PN-EN Beton. Część 1: Wymagania, właściwości, produkcja i zgodność

48 M BETON KONSTRUKCYJNY W OBIEKCIE MOSTOWYM 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót budowlanych związanych z wykonaniem oraz ułożeniem betonu konstrukcyjnego w monolitycznych drogowych obiektach inżynierskich Zakres stosowania OST Ogólna specyfikacja techniczna (OST) jest materiałem pomocniczym do opracowania specyfikacji technicznej wykonania i odbioru robót budowlanych (ST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na obiektach inżynierskich Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonaniem i odbiorem betonu konstrukcyjnego oraz ułożeniu go w monolitycznych elementach obiektów inżynierskich Określenia podstawowe Beton konstrukcyjny beton w monolitycznych elementach obiektu mostowego o wytrzymałości nie mniejszej niż wytrzymałość betonu klasy B Beton zwykły - beton o gęstości powyżej 1,8 kg/dm 3 wykonany z cementu, wody, kruszywa mineralnego o frakcjach piaskowych i grubszych oraz ewentualnych dodatków mineralnych i domieszek chemicznych Mieszanka betonowa - mieszanina wszystkich składników przed związaniem betonu Klasa betonu - symbol literowo-liczbowy (np. B30) klasyfikujący beton pod względem jego wytrzymałości na ściskanie; liczba po literze B oznacza wytrzymałość gwarantowaną R b G (np. beton klasy B30 przy R b G = 30 MPa) Nasiąkliwość betonu - stosunek masy wody, którą zdolny jest wchłonąć beton do jego masy w stanie suchym Stopień mrozoodporności - symbol literowo-liczbowy (np. F50) klasyfikujący beton pod względem jego odporności na działanie mrozu; liczba po literze F oznacza wymaganą liczbę cykli zamrażania i odmrażania próbek betonowych Stopień wodoszczelności symbol literowo-liczbowy (np. W4) klasyfikujący beton pod względem przepuszczalności wody; liczba po literze W oznacza dziesięciokrotną zwiększoną wartość ciśnienia wody w MPa, działającego na próbki betonowe Partia betonu ilość betonu o tych samych wymaganiach, podlegająca oddzielnej ocenie, wyprodukowana w okresie umownym nie dłuższym niż 1 miesiąc z takich samych składników, w ten sam sposób i w tych samych warunkach Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne [1] pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne [1], pkt 1.5. Dla betonu konstrukcyjnego stosowanego w drogowych obiektach inżynierskich powinny być spełnione wymagania podane w Rozporządzeniu Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r. w sprawie warunków technicznych, jakim powinny odpowiadać drogowe obiekty inżynierskie i ich usytuowanie, zwanym dalej Rozporządzeniem [25]. 2. MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D-M Wymagania ogólne [1] pkt Wytrzymałość betonu Beton powinien mieć wytrzymałość określoną klasą zgodną z dokumentacją projektową, a także: a) w fundamentach i podporach obiektów mostowych, tunelach i konstrukcjach oporowych, których najmniejszy wymiar jest większy od 60 cm, znajdujących się w nieagresywnym środowisku, z wyjątkiem podpór mostów narażonych na niszczące działanie wody i kry nie mniejszą niż B25,

49 b) w elementach i konstrukcjach wymienionych w pkt a): - znajdujących się w agresywnym środowisku lub narażonych na niszczące działanie wody i kry, - których najmniejszy wymiar jest nie większy niż 60 cm, nie mniejszą niż B30, c) w konstrukcjach nośnych przęseł i w elementach ich wyposażenia, w przepustach nie mniejszą niż B30, d) w konstrukcjach sprężonych nie mniejszą niż B Składniki mieszanki betonowej Cement Do wykonania betonu konstrukcyjnego powinien być stosowany cement portlandzki CEM I niskoalkaliczny: 1) do betonu klasy B25 klasy 32,5 N, 2) do betonu klasy B30, B35 i B40 klasy 42,5 N, 3) do betonu klasy B45 i większej klasy 52,5 N, spełniający wymagania normy PN-EN 197-1:2002 [2]. Dopuszczalne jest stosowanie jedynie cementu czystego (bez dodatków). Stosowane cementy powinny charakteryzować się następującym składem: 1) zawartość określona ułamkiem masowym krzemianu trójwapniowego (alitu) C 3 S nie większa niż 60%, 2) zawartość określona ułamkiem masowym C 4 AF + 2 x C 3 A - nie większa niż 20%, 3) zawartość określona ułamkiem masowym glinianu trójwapniowego C 3 A nie większa niż 7%, 4) zawartość alkaliów nie powinna przekraczać 0,6%, w przypadku kruszywa niereaktywnego 0,9%. Przed użyciem cementu do wykonania mieszanki betonowej należy przeprowadzić kontrolę obejmującą: - oznaczenie czasu wiązania wg PN-EN 196-3:1996 [4], - oznaczenie zmiany objętości wg PN-EN 196-3:1996 [4]. Wyniki badań powinny być zgodne z wymaganiami dla cementu określonej klasy podanymi w normie PN-EN 197-1:2002 [2]. Dla żadnej z klas cementów nie dopuszcza się występowania grudek nie dających się rozgnieść w palcach. Cement należy przechowywać w sposób zgodny z postanowieniami PN-EN 197-1:2002 [2] oraz BN-88/ [5]. Do każdej partii dostarczonego cementu musi być dołączone świadectwo jakości (atest) wraz z wynikami badań z uwzględnieniem wymagań Rozporządzenia [25] oraz ST. Każda partia cementu przed jej użyciem do betonu musi uzyskać akceptację Inżyniera Kruszywo Kruszywo do wykonania betonu konstrukcyjnego powinno być marki nie mniejszej niż symbol liczbowy klasy betonu i odpowiadać wymaganiom normy PN-86/B [6] dla kruszyw mineralnych. Ponadto kruszywo powinno spełniać wymagania określone w punktach i Kruszywo grube Jako kruszywo grube powinny być stosowane: 1) do betonów klas B30 i wyższych - grysy granitowe, bazaltowe lub z innych skał zbadanych przez uprawnioną jednostkę badawczą, o maksymalnym wymiarze ziarna nie większym niż 16 mm, spełniające następujące wymagania: a) zawartość określona ułamkiem masowym pyłów mineralnych nie powinna być większa niż 1%, b) wskaźnik określony ułamkiem masowym rozkruszenia dla grysów granitowych nie powinien być większy niż 16%, dla grysów bazaltowych i innych nie powinien być większy niż 8%, c) nasiąkliwość dla kruszywa marki 30 i marki 50 odmiany II nie powinna być większa niż 1,2%, d) mrozoodporność dla kruszywa marki 30 wg metody bezpośredniej nie powinna być większa niż 2%, a wg zmodyfikowanej metody bezpośredniej, wg PN-B-11112:1996 [8] nie większa niż 10%, e) zawartość podziarna, określona ułamkiem masowym, nie powinna być większa niż 5%, a nadziarna nie większa niż 10%, f) zawartość ziaren nieforemnych nie powinna być wyższa niż 20%, g) reaktywność alkaliczna z cementem określona wg PN-91/B [7] nie wywołująca zwiększenia wymiarów liniowych ponad 0,1%, h) zawartość związków siarki nie powinna być wyższa niż 0,1%, i) zawartość zanieczyszczeń obcych nie powinna być wyższa niż 0,25%, j) zawartość zanieczyszczeń organicznych nie powodująca barwy ciemniejszej od wzorcowej, k) w kruszywie nie dopuszcza się grudek gliny,

50 l) dla betonów klasy B35 i klas wyższych uziarnienie kruszywa powinno być ustalone doświadczalnie. Do betonu klasy B30 powinno się stosować kruszywo o łącznym uziarnieniu mieszczącym się w granicach podanych na rysunku 1. Rysunek 1. Graniczne krzywe uziarnienia kruszywa 0 16 mm (dla betonu klasy B30) 2) do betonu klasy B25 żwir o maksymalnym wymiarze ziarna nie większym niż 31,5 mm, spełniający następujące wymagania: a) w zakresie cech fizycznych i chemicznych określone w normie PN-86/B [6] dla kruszywa marki 30, b) mrozoodporność wg zmodyfikowanej metody bezpośredniej nie powinna być większa niż 10%, c) zawartość podziarna, określona ułamkiem masowym, nie powinna być większa niż 5%, a nadziarna nie większa niż 10%, d) nie dopuszcza się grudek gliny, e) do betonu klasy B25 należy stosować kruszywo o łącznym uziarnieniu mieszczącym się w granicach podanych na rysunku 2. Rysunek 2. Graniczne krzywe uziarnienia kruszywa 0 31,6 mm (dla betonu klasy B25) Kruszywo drobne Jako kruszywo drobne powinny być stosowane piaski o uziarnieniu nie większym niż 2 mm pochodzenia rzecznego lub kompozycja piasku rzecznego i kopalnianego uszlachetnionego, spełniające wymagania: 1) w zakresie zawartości określonych ułamkiem masowym poszczególnych frakcji w stosie okruchowym:

51 a) ziarna nie większe niż 0,25 mm (14 19)%, b) ziarna nie większe niż 0,5 mm (33 48)%, c) ziarna nie większe niż 1 mm (57 76)%, 2) w zakresie cech fizycznych i chemicznych: a) zawartość określona ułamkiem masowym pyłów mineralnych nie powinna być większa niż 1,5%, b) zawartość określona ułamkiem masowym związków siarki nie większa niż 0,2%, c) zawartość określona ułamkiem masowym zanieczyszczeń obcych nie większa niż 0,25%, d) zawartość zanieczyszczeń organicznych nie powodująca barwy ciemniejszej od wzorcowej, e) reaktywność alkaliczna z cementem określona wg PN-91/B [7], nie wywołująca zwiększenia wymiarów liniowych ponad 0,1%, f) nie dopuszcza się grudek gliny Akceptowanie poszczególnych partii kruszywa Przed użyciem poszczególnych partii kruszywa do betonu konieczna jest akceptacja Inżyniera, która powinna być wydana na podstawie: a) świadectwa jakości kruszywa wystawionego przez dostawcę (deklaracji lub certyfikatu zgodności z PN-86/B [6]) i zawierającego wyniki pełnych badań zgodnie z PN-86/B [6] oraz okresowo wynik badania specjalnego dotyczącego reaktywności alkalicznej, b) przeprowadzonych na budowie badań kruszywa obejmujących: oznaczenie składu ziarnowego wg PN-EN 933-1:2000 [9], oznaczenie kształtu ziarn wg PN-EN 933-4:2001 [10] (dotyczy kruszywa grubego), oznaczenie zawartości zanieczyszczeń obcych wg PN-76/B [11], oznaczenie zawartości grudek gliny (oznaczać jak zawartość zanieczyszczeń obcych), oznaczenie zawartości pyłów mineralnych wg PN-78/B [12], należy prowadzić bieżącą kontrolę wilgotności kruszywa wg PN-EN :2002 [13] dla korygowania recepty roboczej betonu Woda zarobowa do betonu Wodę zarobową do betonu zaleca się czerpać z wodociągów miejskich. Stosowanie wody wodociągowej nie wymaga badań. Woda zarobowa dla betonu powinna odpowiadać wymaganiom normy PN-EN 1008: Domieszki i dodatki do betonu Dopuszcza się zastosowanie domieszek i dodatków do betonu, a w szczególności: 1) domieszek uplastyczniających, 2) domieszek upłynniających, 3) domieszek zwiększających wiąźliwość wody, 4) domieszek napowietrzających, 5) domieszek przyspieszających wiązanie, 6) domieszek przyspieszających początkowy przyrost wytrzymałości, 7) domieszek opóźniających wiązanie, 8) domieszek i dodatków uszlachetniających, 9) domieszek i dodatków mineralnych, 10) domieszek barwiących w betonach stosowanych do wykończenia powierzchni schodów i pochylni, 11) domieszek mrozoochronnych. Do produkcji mieszanek betonowych wymaga się stosowania domieszek tylko w uzasadnionych przypadkach i pod warunkiem przeprowadzenia kontroli skutków ubocznych, takich jak: zmniejszenie wytrzymałości, zwiększenie nasiąkliwości i skurczu po stwardnieniu betonu. Należy też ocenić wpływy domieszek na zmniejszenie trwałości betonu. Domieszki do betonu powinny spełniać wymagania PN-EN 934-2:2002 [24] oraz wymagania podane w Zaleceniach dotyczących stosowania domieszek i dodatków do betonów i zapraw w budownictwie komunikacyjnym [26]. Dla zastosowanej domieszki Wykonawca powinien przedstawić aprobatę techniczną wydaną przez IBDiM oraz atest producenta Skład mieszanki betonowej Ustalanie składu mieszanki betonowej Skład mieszanki betonowej powinien być ustalony zgodnie z normą PN-88/B [15] tak, aby przy najmniejszej ilości wody zapewnić szczelne ułożenie mieszanki w wyniku zagęszczania przez wibrowanie. Skład mieszanki betonowej ustala laboratorium Wykonawcy lub wytwórni betonów i wymaga on zatwierdzenia przez Inżyniera. Skład mieszanki betonowej powinien być ustalony zgodnie z Rozporządzeniem [25] i następującymi zasadami: 1) skład mieszanki betonowej powinien przy najmniejszej ilości wody zapewnić szczelne ułożenie mieszanki w wyniku zagęszczania przez wibrowanie, 2) wartość stosunku c/w nie może być mniejsza od 2 (wartość stosunku w/c nie większa niż 0,5),

52 3) konsystencja mieszanki nie może być rzadsza od plastycznej od 7s do 13 s (K-3 wg PN-88/B [15]), sprawdzona aparatem Ve-Be lub od 2 cm do 5 cm wg metody stożka opadowego. Dopuszcza się badanie stożkiem opadowym wyłącznie w warunkach budowy. Różnice między założoną konsystencją mieszanki, a kontrolowaną nie mogą przekroczyć ± 20% wartości wskaźnika Ve-Be i ± 10 mm przy pomiarze stożkiem opadowym. 4) stosunek poszczególnych frakcji kruszywa grubego ustalany doświadczalnie powinien odpowiadać najmniejszej jamistości. Zawartość powietrza w mieszance betonowej badana metodą ciśnieniową wg PN-88/B [15] nie powinna przekraczać: wartości 2 % w przypadku niestosowania domieszek napowietrzających, przedziałów wartości podanych w tablicy 1 w przypadku stosowania domieszek napowietrzających. Tablica 1. Zawartość powietrza w mieszance betonowej z domieszkami napowietrzającymi Lp. 1 2 Rodzaj betonu Beton narażony na czynniki atmosferyczne Beton narażony na stały dostęp wody, przed zamarznięciem Zawartość powietrza, w %, przy uziarnieniu kruszywa 0 31,5 mm 0 16 mm 3 5 3,5 5, ,5 6,5 5) zawartość piasku w stosie okruchowym powinna być jak najmniejsza i jednocześnie zapewniać niezbędną urabialność przy zagęszczeniu przez wibrowanie oraz nie powinna być większa niż 42 % - przy kruszywie grubym do 16 mm i 37 % przy kruszywie grubym do 31,5 mm, 6) optymalną zawartość piasku w mieszance betonowej ustala się następująco: z ustalonym optymalnym składem kruszywa grubego wykonuje się kilka (3 5) mieszanek betonowych o ustalonym teoretycznie stosunku c/w i o wymaganej konsystencji zawierających różną, ale nie większą od dopuszczalnej ilość piasku, za optymalną ilość piasku przyjmuje się taką, przy której mieszanka betonowa zagęszczona przez wibrowanie charakteryzuje się największą masą objętościową, 7) maksymalne ilości cementu w zależności od klasy betonu są następujące: 400 kg/m 3 dla betonu klasy B25 i B30, 450 kg/m 3 dla betonu klas B35 i wyższych. Dopuszcza się przekraczanie tych ilości o 10 % w uzasadnionych przypadkach za zgodą Inżyniera, 8) przy projektowaniu składu mieszanki betonowej zagęszczanej przez wibrowanie i dojrzewającej w warunkach naturalnych (średnia temperatura dobowa nie niższa niż 10 C), średnią wymaganą wytrzymałość na ściskanie należy określić jako równą 1,3 R b G Wymagane właściwości betonu Beton do konstrukcji mostowych musi spełniać wymagania zestawione w tablicy 2. Tablica 2. Wymagane właściwości betonu Lp. Cecha Wymaganie Metoda badań wg 1 Nasiąkliwość Do 4 % PN-88/B [15] 2 Wodoszczelność Większa od 0,8 MPa (W8) PN-88/B [15] 3 Mrozoodporność Ubytek masy nie większy od 5%. Spadek wytrzymałości nie większy od 20 % po 150 cyklach zamrażania i odmrażania (F150) PN-88/B [15] W przypadku zastosowania dodatków i domieszek badanie odporności na działanie mrozu powinno być wykonane wg PN-88/B [15], z zastosowaniem wody oraz 2% roztworu solnego (NaCl), na oddzielnych próbkach. 3. SPRZĘT 3.1.Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne [1], pkt 3. Sprzęt do wykonania robót musi uzyskać akceptację Inżyniera Sprzęt do wykonania robót Dozowanie składników Dozatory muszą mieć aktualne świadectwo legalizacji. Składniki muszą być dozowane wagowo.

53 Mieszanie składników Mieszanie składników musi odbywać się wyłącznie w betoniarkach o wymuszonym działaniu (zabrania się stosowania mieszarek wolnospadowych) Transport mieszanki betonowej Do transportu mieszanek betonowych należy stosować mieszalniki samochodowe (tzw. gruszki ). Zabrania się stosowanie mieszarek wolnospadowych. Ilość gruszek należy dobrać tak, aby zapewnić wymaganą szybkość betonowania z uwzględnieniem odległości dowozu, czasu twardnienia betonu oraz koniecznej rezerwy w przypadku awarii samochodu. Niedozwolone jest stosowanie samochodów skrzyniowych ani wywrotek Podawanie mieszanki Do podawania mieszanek należy stosować pojemniki o konstrukcji umożliwiającej łatwe ich opróżnianie lub pompy przystosowane do podawania mieszanek plastycznych Zagęszczanie Do zagęszczania mieszanki betonowej stosować wibratory wgłębne o częstotliwości min drgań/min z buławami o średnicy nie większej od 0,65 odległości między prętami zbrojenia krzyżującymi się w płaszczyźnie poziomej. Belki i łaty wibracyjne stosowane do wyrównywania powierzchni betonu płyt pomostów powinny charakteryzować się jednakowymi drganiami na całej długości. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne [1], pkt Transport i przechowywanie cementu Transport i przechowywanie cementu powinny być zgodne z BN-88/ [5]. Cement wysyłany w opakowaniu powinien być pakowany w worki papierowe WK co najmniej trzywarstwowe wg PN-76/P [16]. Masa worka z cementem powinna wynosić 50 ±2 kg. Kolory rozpoznawcze worków oraz napisy na workach powinny być zgodne z PN-EN 197-1:2002 [2]. Cement workowany powinien być składowany składach otwartych (w wydzielonych miejscach zadaszonych na otwartym terenie, zabezpieczonych z boków przed opadami) lub w magazynach zamkniętych (budynkach lub pomieszczeniach o szczelnym dachu i ścianach). Podłoża składów otwartych powinny być twarde i suche, odpowiednio pochylone, zabezpieczające cement przed ściekami wody deszczowej i zanieczyszczeń. Podłogi magazynów zamkniętych powinny być suche i czyste, zabezpieczające cement przed zawilgoceniem i zanieczyszczeniem. Do transportu cementu luzem należy stosować cementowagony i cementosamochody wyposażone we wsypy umożliwiające grawitacyjne napełnianie zbiorników i urządzenie do ładowania i wyładowania cementu. Cement wysyłany luzem powinien mieć identyfikator zawierający dane zgodnie z PN-EN 197-1:2002 [2]. Cement luzem powinien być przechowywany w specjalnych magazynach (zbiornikach stalowych, żelbetowych lub betonowych przystosowanych do pneumatycznego załadowywania i wyładowywania cementu luzem, zaopatrzonych w urządzenia do przeprowadzenia kontroli objętości cementu znajdującego się w zbiorniku lub otwory do przeprowadzenia kontroli cementu, włazy do czyszczenia oraz klamry na wewnętrznych ścianach). Do każdej partii dostarczanego cementu powinien być dołączony dokument dostawy zawierający dane oraz sygnaturę odbiorczą kontroli jakości wg PN-B-197-1:2002 [2]. Każda partia cementu, dla której wydano oddzielne świadectwo jakości powinna być przechowywana osobno w sposób umożliwiający jej łatwe rozróżnienie. Dopuszczalny okres przechowywania cementu zależy od miejsca przechowywania. Cement nie może być użyty do betonu po okresie: 10 dni, w przypadku przechowywania go w zadaszonych składach otwartych, po upływie trwałości podanego przez Wytwórnię, w przypadku przechowywania w składach zamkniętych Transport i magazynowanie kruszywa Kruszywo należy transportować i przechowywać w warunkach zabezpieczających je przed rozfrakcjowaniem, zanieczyszczeniem oraz zmieszaniem z kruszywem innych klas petrograficznych, asortymentów, marek i gatunków. Kruszywo powinno być składowane na dobrze zagęszczonym i odwodnionym podłożu Ogólne zasady transportu masy betonowej Masę betonową należy transportować środkami nie powodującymi segregacji ani zmian w składzie masy w stosunku do stanu początkowego. Masę betonową można transportować mieszalnikami samochodowymi ( gruszkami ). Ilość gruszek należy dobrać tak, aby zapewnić

54 wymaganą szybkość betonowania z uwzględnieniem odległości dowozu, czasu twardnienia betonu oraz koniecznej rezerwy w przypadku awarii samochodu. Niedozwolone jest stosowanie samochodów skrzyniowych ani wywrotek. Czas trwania transportu i jego organizacja powinny zapewniać dostarczenie do miejsca układania masy betonowej o takiej konsystencji, jaka została ustalona dla danego sposobu zagęszczania i rodzaju konstrukcji. Czas transportu i wbudowania mieszanki nie powinien być dłuższy niż: 90 minut przy temperaturze otoczenia nie wyższej niż + 15 C, 70 minut przy temperaturze otoczenia + 20 C, 30 minut przy temperaturze otoczenia nie niższej niż + 30 C. Mieszankę powinno się dostarczać do miejsca ułożenia w pojemnikach o konstrukcji umożliwiającej łatwe ich opróżnianie. Do dostarczania mieszanki na odległość nie większą niż 10 m dopuszcza się stosowanie przenośników taśmowych jednosekcyjnych przy zachowaniu następujących warunków: a) masa betonowa powinna być co najmniej konsystencji plastycznej, b) szybkość posuwu taśmy nie powinna być większa niż 1 m/s, c) kąt pochylenia przenośnika nie powinien być większy niż 18 przy transporcie do góry i 12 przy transporcie w dół, d) przenośnik powinien być wyposażony w urządzenie do równomiernego wysypywania masy oraz do zgarniania zaprawy i zaczynu z taśmy przy jej ruchu powrotnym przy czym zgarnięty materiał powinien być stopniowo wprowadzony do dostarczanej masy betonowej. Przy betonowaniu słupów, korpusów podpór oraz wysokich ścian przyczółków do transportu betonu powinno się używać rynien lub lejów zsypowych. Wysokość, z której spada mieszanka betonowa nie powinna wynosić więcej niż 0,5 m. Mieszankę betonową można transportować za pośrednictwem rynien zsypowych z wysokości do 3,0 m, a za pomocą leja zsypowego do 8,0 m. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonywania robót Ogólne zasady wykonywania robót podano w OST D-M Wymagania ogólne [1], pkt Zalecenia ogólne Zgodność wykonywania robót z dokumentacją Sposób wykonania robót powinien być zgodny z dokumentacja projektową, ST oraz z wymaganiami norm PN-88/B [15], PN-99/S [17] i Rozporządzeniem [25] oraz dokumentacją technologiczną dostarczoną przez Wykonawcę i zatwierdzoną przez Inżyniera. Dokumentacja technologiczna dostarczona przez Wykonawcę powinna zawierać projekt organizacji i harmonogram robót uwzględniający wszystkie warunki, w jakich będą wykonywane roboty betoniarskie, projekty wykonawcze rusztowań i deskowań, projekt technologiczny betonowania. Projekt technologiczny betonowania powinien obejmować: wybór składników betonu, opracowanie receptur laboratoryjnych i roboczych, sposób wytwarzania mieszanki betonowej, sposób transportu mieszanki betonowej, kolejność i sposób betonowania, wskazanie przerw roboczych i sposobu łączenia betonu w przerwach, sposób pielęgnacji betonu, warunki rozformowania konstrukcji, zestawienie koniecznych badań Zakres robót Podstawowe czynności przy wykonywaniu robót obejmują: 1. roboty przygotowawcze (w tym wykonanie deskowań i rusztowań), 2. wytworzenie mieszanki betonowej, 3. podawanie, układanie i zagęszczanie mieszanki betonowej, 4. pielęgnację betonu, 5. rozbiórkę deskowań i rusztowań, 6. wykańczanie powierzchni betonu, 7. roboty wykończeniowe Roboty przygotowawcze Przed przystąpieniem do robót betoniarskich, powinna być stwierdzona przez Inżyniera prawidłowość wykonania wszystkich robót poprzedzających betonowanie, a w szczególności: prawidłowość wykonania deskowań, rusztowań, usztywnień pomostów itp., prawidłowość wykonania zbrojenia, zgodność rzędnych z dokumentacja projektową,

55 czystość deskowania oraz obecność wkładek dystansowych zapewniających wymaganą wielkość otuliny. przygotowanie powierzchni betonu uprzednio ułożonego w miejscu przerwy roboczej, prawidłowość wykonania wszystkich robót zanikających, między innymi wykonania przerw dylatacyjnych, warstw izolacyjnych, ułożenia łożysk itp., prawidłowość rozmieszczenia i niezmienność kształtu elementów wbudowywanych w betonową konstrukcję (kanały, wpusty, sączki, kotwy, rury itp.), gotowość sprzętu i urządzeń do prowadzenia betonowania Deskowania Wykonawca dostarczy projekt techniczny deskowań wykonany w oparciu o rysunki zawarte w dokumentacji projektowej lub wg własnego opracowania, zgodnie z PN-99/S [17]. W przypadkach stosowania nietypowych deskowań projekt ich powinien być każdorazowo oparty na obliczeniach statycznych. Ustalona konstrukcja deskowań powinna być sprawdzona na siły wywołane parciem świeżej masy betonowej i uderzenia przy jej wylewaniu z pojemników z uwzględnieniem szybkości betonowania, sposobu zagęszczenia i obciążania pomostami roboczymi. Konstrukcja deskowania powinna spełniać następujące warunki: zapewniać odpowiednią sztywność i niezmienność kształtu konstrukcji, zapewniać wykończenie powierzchni betonu, zgodnie z wymaganiami dokumentacji projektowej, zapewniać odpowiednią szczelność; połączenia na śruby między płytami są niedozwolone, wykazywać odporność na deformację pod wpływem warunków atmosferycznych, powierzchnie deskowań stykające się z betonem powinny być pokryte warstwą specjalnego oleju do form, zaakceptowanego przez Inżyniera. Deskowania powinny być przed wypełnieniem mieszanką betonową dokładnie sprawdzone i odebrane, aby wykluczały możliwość jakichkolwiek zniekształceń lub odchyleń w wymiarach betonowej konstrukcji. Wykonawca powinien zawiadomić Inżyniera, o tym że deskowanie jest gotowe do wypełnienia betonem, na tyle wcześnie, aby Inżynier był w stanie dokonać inspekcji deskowania przed ułożeniem betonu. Dopuszcza się następujące odchylenia deskowań od wymiarów nominalnych przewidzianych dokumentacją projektową: rozstaw żeber deskowań ± 0,5% i nie więcej niż 2 cm, grubość desek jednego elementu deskowania: ± 0,2 cm, odchylenie deskowań od prostoliniowości lub od płaszczyzny o 1%, odchylenie ścian od pionu o ± 0,2%, lecz nie więcej niż 0,5 cm, wybrzuszenie powierzchni o ± 0,2 cm na odcinku 3 m, odchyłki wymiarów wewnętrznych deskowania (przekrojów betonowych): 0,2% wysokości lecz nie więcej niż 0,5 cm, +0,5% wysokości, lecz nie więcej niż +2 cm, 0,2% grubości (szerokości), lecz nie więcej niż 0,2 cm, +0,5% grubości (szerokości), lecz nie więcej niż +0,5 cm. Dopuszczalne ugięcia deskowań: 1/200 l - w deskach i belkach pomostów, 1/400 l - w deskach deskowań widocznych powierzchni mostów betonowych i żelbetowych, 1/250 l - w deskach deskowań niewidocznych powierzchni mostów betonowych i żelbetowych. Wszystkie deskowania powinny być tego samego typu, dostarczone przez jednego producenta Rusztowania Rusztowania i ich posadowienie dla ustroju niosącego należy wykonać według projektu technologicznego, opartego na obliczeniach statyczno-wytrzymałościowych. Rusztowania powinny spełniać wymagania podane w PN-99/S [17]. Rusztowania muszą uwzględniać podniesienie wykonawcze ustroju niosącego (podane w dokumentacji projektowej) oraz wpływ osiadania samych podpór tymczasowych przyjętych przez Wykonawcę. Sposób posadowienia rusztowania mostów należy uzgodnić z administratorem cieku lub rzeki oraz uzyskać wszelkie pozwolenia. W konstrukcji rusztowań można dopuścić następujące odchylenia od wymiarów lub położenia: a) zmniejszenie przekroju elementu nie więcej niż o 15%, b) odchylenie rozstawu pali lub ram do 5%, lecz nie więcej niż o 20 cm, c) odchylenie od pionu pali lub ram do 0,01 radiana w mierze łukowej, lecz nie więcej niż wychylenie o ± 10 cm w poziomie w mierze liniowej, d) różnice w rozstawie belek poprzecznych (oczepów) lub podłużnic (rygli lub dźwigarków) o ± 20 cm, e) różnice w położeniu górnej krawędzi oczepu +2 cm i 1 cm, f) strzałki różne od obliczeniowych do 10% Wytworzenie mieszanki betonowej Wytwarzanie mieszanki betonowej powinno się odbywać wyłącznie w wyspecjalizowanym zakładzie produkcji betonu, który może zapewnić spełnienie żądanych w ST wymagań.

56 Wykonywanie masy betonowej powinno odbywać się na podstawie recepty roboczej zaakceptowanej przez Inżyniera. Dane dotyczące mieszanki roboczej powinny być umieszczone w sposób trwały na tablicy, w odniesieniu do 1 m 3 betonu i do jednego zarobu. Tablice powinny być ustawiane w pobliżu miejsca mieszania mieszanki betonowej. Przygotowując mieszankę betonową wszystkie składniki powinno się dozować wyłącznie wagowo z dokładnością ± 3% w przypadku kruszywa oraz ± 2% w przypadku pozostałych składników. Wagi powinny być kontrolowane co najmniej raz w roku. Urządzenia dozujące wodę i płynne domieszki powinny być sprawdzane co najmniej raz w miesiącu. Przy dozowaniu składników powinno się uwzględniać korektę związaną ze zmiennym zawilgoceniem kruszywa. Składniki powinno się mieszać wyłącznie w betoniarkach przeciwbieżnych. Czas mieszania powinien być ustalony doświadczalnie w zależności od składu mieszanki betonowej oraz od rodzaju urządzenia mieszającego, jednak nie powinien być krótszy niż 2 minuty Podawanie, układanie i zagęszczanie mieszanki betonowej Roboty przed przystąpieniem do układania mieszanki betonowej Przed przystąpieniem do układania betonu należy sprawdzić prawidłowość wykonania wszystkich robót poprzedzających betonowanie, zgodnie z pkt.5.3. Deskowanie należy pokryć środkiem antyadhezyjnym dopuszczonym do stosowania w budownictwie. Należy pamiętać o wykonaniu wszelkiego rodzaju otworów, nisz, zagłębień, zamocowań zgodnie z dokumentacją projektową. Wszystkie konsekwencje wynikające z braku lub nieprawidłowości tych elementów obciążają całkowicie Wykonawcę zarówno jeśli chodzi o późniejsze rozkucia i naprawy, jak i ewentualne opóźnienia w wykonaniu prac własnych i towarzyszących (wykonywanych przez innych podwykonawców) Układanie mieszanki betonowej Przy stosowaniu pomp do układania mieszanki betonowej wymaga się sprawdzenia ustalonej konsystencji mieszanki betonowej przy wylocie. Mieszanki betonowej nie należy zrzucać z wysokości większej niż 0,75 m od powierzchni, na którą spada. W przypadku gdy wysokość ta jest większa, należy mieszankę podawać za pomocą rynny zsypowej (do wysokości 3,0 m) lub leja zsypowego teleskopowego (do wysokości 8,0 m). Przy wykonywaniu elementów konstrukcji monolitycznych należy przestrzegać dokumentacji technologicznej, która powinna uwzględniać następujące zalecenia: w fundamentach i korpusach podpór mieszankę betonową należy układać bezpośrednio z pojemnika lub rurociągu pompy, bądź też za pośrednictwem rynny, warstwami o grubości do 40 cm, zagęszczając wibratorami wgłębnymi; przy wykonywaniu płyt mieszankę betonową należy układać bezpośrednio z pojemnika lub rurociągu pompy; przy betonowaniu chodników, gzymsów, wsporników, zamków i stref przydylatacyjnych stosować wibratory wgłębne Zagęszczanie mieszanki betonowej Przy zagęszczaniu mieszanki betonowej należy stosować następujące warunki: wibratory wgłębne należy stosować o częstotliwości min drgań na minutę, z buławami o średnicy nie większej niż 0,65 odległości między prętami zbrojenia leżącymi w płaszczyźnie poziomej, podczas zagęszczania wibratorami wgłębnymi nie wolno dotykać zbrojenia ani deskowania buławą wibratora, podczas zagęszczania wibratorami wgłębnymi należy zagłębiać buławę na głębokość 5 8 cm w warstwę poprzednią i przytrzymywać buławę w jednym miejscu w czasie s, po czym wyjmować powoli w stanie wibrującym, kolejne miejsca zagłębienia buławy powinny być od siebie oddalone o 1,4 R, gdzie R jest promieniem skutecznego działania wibratora. Odległość ta zwykle wynosi 0,35 0,7 m, grubość płyt zagęszczanych wibratorami nie powinna być mniejsza niż 12 cm; płyty o mniejszej grubości należy zagęszczać za pomocą łat wibracyjnych, belki (łaty) wibracyjne powinny być stosowane do wyrównania powierzchni betonu płyt pomostów i charakteryzować się jednakowymi drganiami na całej długości, czas zagęszczania wibratorem powierzchniowym lub belką (łatą) wibracyjną w jednym miejscu powinien wynosić od 30 do 60 s, wibratory przyczepne mogą być stosowane do zagęszczania mieszanki betonowej w elementach nie grubszych niż 0,5 m, przy jednostronnym dostępie oraz 2,0 m przy obustronnym, zasięg działania wibratorów przyczepnych wynosi zwykle od 20 do 50 cm w kierunku głębokości i od 1,0 do 1,5 m w kierunku długości elementu. Rozstaw wibratorów należy ustalić doświadczalnie, tak aby nie powstawały martwe pola. Mocowanie wibratorów powinno być trwałe i sztywne.

57 Oprzyrządowanie, czasy i sposoby wibrowania powinny być uzgodnione i zatwierdzone przez Inżyniera. Zabrania się wyładunku mieszanki w jedną hałdę i rozprowadzenie jej przy pomocy wibratorów Przerwy w betonowaniu Przerwy w betonowaniu należy sytuować w miejscach uprzednio przewidzianych w dokumentacji projektowej i uzgodnionych z Inżynierem. Ukształtowanie powierzchni betonu w przerwie roboczej powinno być uzgodnione z Inżynierem, a w prostszych przypadkach można się kierować zasadą, że powinna ona być prostopadła do kierunku naprężeń głównych, ukształtowana i zlokalizowana zgodnie z PN-91/S [18]. Powierzchnia betonu w miejscu przerwania betonowania powinna być starannie przygotowana do połączenia betonu stwardniałego ze świeżym przez: usunięcie z powierzchni betonu stwardniałego luźnych okruchów betonu oraz warstwy pozostałego szkliwa cementowego, narzucenie warstwy kontaktowej z gęstego zaczynu cementowego o grubości 2 3 mm lub zaprawy cementowej 1:1 o grubości 5 mm; dopuszcza się stosowanie warstw sczepnych, dla których Wykonawca przedstawi aprobatę techniczną wydaną przez IBDiM, obfite zwilżenie wodą. Powyższe zabiegi należy wykonać bezpośrednio przed rozpoczęciem betonowania. W przypadku przerwy w układaniu betonu zagęszczonego przez wibrowanie, wznowienie betonowania nie powinno się odbyć później niż w ciągu 3 godzin lub po całkowitym stwardnieniu betonu. Jeżeli temperatura powietrza jest wyższa niż 20 C to czas trwania przerwy nie powinien przekraczać 2 godzin. Po wznowieniu betonowania należy unikać dotykania wibratorem deskowania, zbrojenia i poprzednio ułożonego betonu Warunki atmosferyczne przy układaniu mieszanki betonowej i wiązaniu betonu a) Temperatura otoczenia Betonowanie konstrukcji należy wykonywać wyłącznie w temperaturach nie niższych niż plus 5 C, zachowując warunki umożliwiające uzyskanie przez beton wytrzymałości co najmniej 15 MPa przed pierwszym zamarznięciem. Uzyskanie wytrzymałości 15 MPa powinno być zbadane na próbkach przechowywanych w takich samych warunkach jak zabetonowana konstrukcja. W wyjątkowych przypadkach dopuszcza się betonowanie w temperaturze do -5 C, jednak wymaga to zgody Inżyniera oraz zapewnienia mieszance betonowej temperatury +20 C w chwili układania i zabezpieczenia uformowanego elementu przed utratą ciepła w czasie co najmniej 7 dni i uzyskania przez niego wytrzymałości 15 MPa. Temperatura mieszanki betonowej w chwili opróżniania betoniarki nie powinna być wyższa niż 35 C. b) Zabezpieczenie robót betonowych podczas opadów Przed przystąpieniem do betonowania należy przygotować sposób postępowania na wypadek wystąpienia ulewnego deszczu. Konieczne jest przygotowanie odpowiedniej ilości osłon wodoszczelnych dla zabezpieczenia odkrytych powierzchni świeżego betonu. Niedopuszczalne jest betonowanie w czasie deszczu bez stosowania odpowiednich zabezpieczeń Pielęgnacja betonu Bezpośrednio po zakończeniu betonowania zaleca się przykrycie powierzchni betonu lekkimi osłonami wodoszczelnymi zapobiegającymi odparowaniu wody z betonu i chroniącymi beton przed deszczem i nasłonecznieniem. Przy temperaturze otoczenia wyższej niż +5 C należy nie później niż po 12 godzinach od zakończenia betonowania rozpocząć pielęgnację wilgotnościową betonu i prowadzić ją co najmniej przez 7 dni (przez polewanie co najmniej 3 razy na dobę). Przy temperaturze +15 C i wyższej, beton należy polewać w ciągu pierwszych 3 dni co 3 godziny w dzień i co najmniej raz w nocy, a w następne dni jak wyżej. Nanoszenie błon nieprzepuszczających wody jest dopuszczalne tylko wtedy, gdy beton nie będzie się łączył z następną warstwą konstrukcji monolitycznej, a także gdy nie są stawiane specjalne wymagania odnośnie jakości pielęgnowanej powierzchni. Woda stosowana do polewania betonu powinna spełniać wymagania normy PN-EN 1008:2004 [14]. W czasie dojrzewania betonu elementy powinny być chronione przed uderzeniami i drganiami przynajmniej do chwili uzyskania przez niego wytrzymałości na ściskanie co najmniej 15 MPa Rozbiórka deskowań i rusztowań Rozformowanie konstrukcji, może nastąpić po osiągnięciu przez beton pełnej wytrzymałości projektowej i po okresie dojrzewania określonym w ST i dokumentacji projektowej. Wcześniejsze rozformowanie elementów konstrukcji jest możliwe jedynie po uzgodnieniu z projektantem i akceptacji Inżyniera Wykańczanie powierzchni betonu Dla widocznych powierzchni betonowych obowiązują następujące wymagania:

58 a) wszystkie betonowe powierzchnie muszą być gładkie i równe, bez zagłębień, wybrzuszeń ponad powierzchnię, b) pęknięcia i rysy są niedopuszczalne, c) równość górnej powierzchni ustroju nośnego przeznaczonej pod izolację powinna odpowiadać wymaganiom producenta zastosowanej hydroizolacji i ST określającej warunki układania hydroizolacji, d) kształtowanie odpowiednich spadków poprzecznych i podłużnych powinno następować podczas betonowania elementu. Wyklucza się szpachlowanie konstrukcji po rozdeskowaniu. Powierzchnię płyty powinno się wyrównywać podczas betonowania łatami wibracyjnymi. Odchylenie równości powierzchni zmierzone na łacie długości 4,0 m nie powinno przekraczać 1,0 cm, e) ostre krawędzie betonu po rozdeskowaniu powinny być oszlifowane; jeżeli dokumentacja projektowa nie przewiduje specjalnego wykończenia powierzchni betonowych konstrukcji, to bezpośrednio po rozebraniu deskowań należy wszystkie wystające nierówności wyrównać za pomocą tarcz karborundowych i czystej wody, f) gładkość powierzchni powinna cechować się brakiem lokalnych progów, raków, wgłębień i wybrzuszeń, wystających ziaren kruszywa itp. Dopuszczalne są lokalne nierówności do 3 mm lub wgłębienia do 5 mm, g) ewentualne łączniki stalowe (drut, śruby itp.), które spełniały funkcję stężeń deskowań lub inne i wystają z betonu po rozdeskowaniu, powinny być obcięte przynajmniej 1 cm pod wykończoną powierzchnią betonu, a otwory powinny być wypełnione zaprawą cementową. Wszystkie uszkodzenia powierzchni powinny być naprawione na koszt Wykonawcy. Części wystające powinny być skute lub zeszlifowane, a zagłębienia wypełnione betonem żywicznym o składzie zatwierdzonym przez Inżyniera. Bardzo duże ubytki i nierówności płyty przekraczające 2 cm należy naprawić betonem cementowym bezskurczowym wykonanym wg specjalnej technologii zatwierdzonej przez Inżyniera Roboty wykończeniowe Roboty wykończeniowe powinny być zgodne z dokumentacją projektową i ST. Do robót wykończeniowych należą prace związane z dostosowaniem wykonanych robót do istniejących warunków terenowych, takie jak: odtworzenie elementów czasowo usuniętych, roboty porządkujące otoczenie terenu robót. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M [1] Wymagania ogólne, pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien: a) uzyskać wymagane dokumenty, dopuszczające wyroby budowlane do obrotu i powszechnego stosowania (certyfikaty zgodności, deklaracje zgodności, aprobaty techniczne, ew. badania materiałów wykonane przez dostawców itp.) i na ich podstawie sprawdzić właściwości zastosowanych materiałów na zgodność z wymaganiami podanymi w ST, b) wykonać własne badania właściwości materiałów przeznaczonych do wykonania robót, określone w pkcie 2 lub przez Inżyniera. Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawia Inżynierowi do akceptacji Badania składników mieszanki betonowej Bezpośrednio przed użyciem cementu do wykonania mieszanki betonowej należy przeprowadzić kontrolę obejmującą: oznaczenie czasu wiązania wg PN-EN 196-3:1996 [4], oznaczenie zmiany objętości wg PN-EN 196-3:1996 [4], obecności grudek gliny. Wyniki badań powinny odpowiadać wymaganiom podanym w tablicy 3. Tablica 3. Wymagania dla cementu Klasa cementu Klasa 32,5 Klasa 42,5 Wytrzymałość na ściskanie, MPa, po 2 dniach wczesna po 7 dniach normowa, po 28 dniach ,5 52,5 Początek Stałość objętości czasu (rozszerzalność), wią-zania, mm min ,5 62,

59 Klasa 52, ,5-45 Nie dopuszcza się obecności grudek gliny. W przypadku gdy: czas wiązania lub zmiany objętości nie odpowiadają PN-EN 196-3:1996 [4], cement przechowywany jest niezgodnie z postanowieniami PN-EN 197-1:2002 [2], okres przechowywania cementu jest dłuższy niż podano w PN-EN 197-1:2002 [2], obowiązuje oznaczenie wytrzymałości cementu na ściskanie wg PN-EN 196-1:1996 [3]. Przed użyciem kruszywa do wykonania mieszanki betonowej, dla każdej dostarczonej partii, należy przeprowadzić kontrolę obejmującą: oznaczenie składu ziarnowego wg PN-EN 933-2:2000 [9], oznaczenie kształtu ziarn wg PN-EN 933-4:2001 [10] (dotyczy kruszywa grubego), oznaczenie zawartości zanieczyszczeń obcych wg PN-76/B [11], oznaczenie zawartości grudek gliny (oznaczać jak zawartość zanieczyszczeń obcych), oznaczenie zawartości pyłów mineralnych wg PN-78/B [12]. Wyniki badań powinny być zgodne z wymaganiami podanymi w pkt Przed użyciem wody do wykonania mieszanki betonowej oraz w przypadku stwierdzenia zanieczyszczeń należy przeprowadzić badania zgodnie z PN-EN 1008:2004 [14]. Dodatki i domieszki do betonu należy badać zgodnie z ich aprobatą techniczną wydaną przez IBDiM oraz PN-EN 934-2:2002 [24]. Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawi Inżynierowi do akceptacji Kontrola jakości mieszanki betonowej i betonu Zakres kontroli Kontroli podlegają następujące właściwości mieszanki betonowej: konsystencja mieszanki betonowej, zawartość powietrza w mieszance betonowej, oraz betonu: wytrzymałość betonu na ściskanie, nasiąkliwość betonu, odporność betonu na działanie mrozu, przepuszczalność wody przez beton. Ilość pobieranych próbek do kontroli jakości betonu powinna być zgodna z wymaganiami podanymi w PN-88/B [15] oraz w planie kontroli jakości betonu zawierającego m.in. podział obiektu (konstrukcji) na części podlegające osobnej ocenie oraz szczegółowe określenie liczebności i terminów pobierania próbek do kontroli jakości mieszanki i betonu. Plan kontroli jakości betonu podlega akceptacji Inżyniera. Projektant może określić dodatkowe wymagania dotyczące kontroli jakości betonu Sprawdzenie konsystencji mieszanki betonowej Sprawdzenie konsystencji przeprowadza się zgodnie z planem kontroli jakości betonu a także na próbkach laboratoryjnych podczas projektowania składu mieszanki betonowej i następnie przy stanowisku betonowania, co najmniej 2 razy w czasie jednej zmiany roboczej, a w tym raz na jej początku. Badanie należy przeprowadzić zgodnie z PN-88/B [15]. Różnice pomiędzy przyjętą konsystencją mieszanki a kontrolowaną nie powinny przekroczyć wartości podanych w pkt Dopuszcza się korygowanie konsystencji mieszanki betonowej wyłącznie poprzez zmianę zawartości zaczynu w mieszance, przy zachowaniu stałego stosunku wodno-cementowego w/c, ewentualnie przez zastosowanie domieszek chemicznych, zgodnie z pkt niniejszej specyfikacji technicznej Sprawdzenie zawartości powietrza w mieszance betonowej Sprawdzenie zawartości powietrza w mieszance betonowej przeprowadza się metodą ciśnieniową zgodnie z planem kontroli jakości betonu a także podczas projektowania składu mieszanki betonowej, a przy stosowaniu domieszek napowietrznych co najmniej raz w czasie zmiany roboczej podczas betonowania. Badanie to należy przeprowadzić używając przyrządu pomiarowego wg PN-85/B [19] zgodnie z PN-88/B [15]. Zawartość powietrza w zagęszczonej mieszance betonowej nie powinna przekraczać przedziałów wartości podanych w rozdz niniejszej specyfikacji Sprawdzenie wytrzymałości betonu na ściskanie (klasy betonu) W celu sprawdzenia wytrzymałości betonu na ściskanie (klasy betonu) należy pobrać próbki o liczności określonej w planie kontroli jakości, lecz nie mniej niż: 6 próbek na partię betonu lub na jeden element obiektu (np. słup, podporę) o objętości do 50 m 3, 12 próbek w przypadku elementów konstrukcji betonowych o objętości powyżej 50 m 3, 1 próbkę na 100 zarobów, 1 próbkę na 50 m 3, 1 próbkę na zmianę roboczą oraz 3 próbki na partię betonu. Próbki pobiera się przy stanowisku betonowania, losowo po jednej, równomiernie w okresie betonowania, a następnie

60 przechowuje się i bada zgodnie z PN-88/B [15]. Ocenie podlegają wszystkie wyniki badania próbek pobranych z partii. Typ próbek do badań wytrzymałości na ściskanie określono w normie PN-88/B [15]. W przypadku badania próbek innych niż podstawowe (sześcienne o boku 150 mm), wyniki należy sprowadzić do próbki podstawowej, stosując współczynniki przeliczeniowe wg PN-88/B [15]. Do określonej klasy można zakwalifikować beton o określonej wytrzymałości gwarantowanej określonej wg PN-88/B [15]. Badanie betonu, jeżeli dokumentacja projektowa nie zakłada inaczej, powinno być przeprowadzane na próbkach z betonu w wieku 28 dni. Jeżeli badanie jest przeprowadzane na próbkach o innym wieku, należy wynik sprowadzić do wytrzymałości odpowiadającej wiekowi betonu 28 dni, stosując współczynniki przeliczeniowe wg PN-88/B [15] Sprawdzenie nasiąkliwości betonu Badanie należy przeprowadzić zgodnie z PN-88/B [15]. Sprawdzenie nasiąkliwości betonu przeprowadza się na próbkach laboratoryjnych przy ustalaniu składu mieszanki betonowej oraz na próbkach pobranych przy stanowisku betonowania zgodnie z planem kontroli, lecz co najmniej 3 razy w okresie wykonywania obiektu oraz nie rzadziej niż 1 raz na 5 tys. m 3 betonu. Zaleca się badanie nasiąkliwości na próbkach wyciętych z konstrukcji. Oznaczanie nasiąkliwości na próbkach wyciętych z konstrukcji przeprowadza się zgodnie z planem kontroli, zaleca się wykonanie badania na co najmniej na 5 próbkach pobranych z wybranych losowo różnych miejsc konstrukcji, po 28 dniach dojrzewania betonu Sprawdzenie odporności betonu na działanie mrozu Badanie należy przeprowadzić zgodnie z PN-88/B [15]. Sprawdzenie stopnia mrozoodporności betonu przeprowadza się na próbkach wykonanych w warunkach laboratoryjnych podczas ustalania składu mieszanki betonowej oraz na próbkach pobieranych przy stanowisku betonowania zgodnie z planem kontroli, lecz co najmniej 2 razy w okresie wykonywania obiektu oraz nie rzadziej niż 1 raz na 5 tys. m 3 betonu. Zaleca się badanie mrozoodporności na próbkach wyciętych z konstrukcji, w liczbie wskazanej w planie kontroli. Do sprawdzania stopnia mrozoodporności betonu w elementach mających styczność ze środkami odmrażającymi, zaleca się stosowanie badania wg metody przyspieszonej (wg PN-88/B [15]). W przypadku zastosowania dodatków i domieszek badanie odporności betonu na działanie mrozu powinno być wykonane wg PN-88/B [15], z zastosowaniem wody oraz 2% roztworu solnego (NaCl), na oddzielnych próbkach. Wymagany stopień mrozoodporności betonu F150 jest osiągnięty, jeśli spełnione są następujące warunki: a) po badaniu metodą zwykłą, wg PN-88/B [15]: próbka nie wykazuje pęknięć, łączna masa ubytków betonu w postaci zniszczonych narożników i krawędzi, odprysków kruszywa itp. nie przekracza 5% masy próbek nie zamrażanych, obniżenie wytrzymałości na ściskanie w stosunku do wytrzymałości próbek nie zamrażanych nie jest większe niż 20%, b) po badaniu metodą przyspieszoną wg PN-88/B [15]: próbka nie wykazuje pęknięć, ubytek objętości betonu w postaci złuszczeń, odłamków i odprysków nie przekracza w żadnej próbce wartości 0,05m 3 /m 2 powierzchni zanurzonej w wodzie Sprawdzenie przepuszczalności wody przez beton (wodoszczelności betonu) Badanie należy przeprowadzić zgodnie z PN-88/B [15]. Sprawdzenie stopnia wodoszczelności betonu przeprowadza się na próbkach wykonanych w warunkach laboratoryjnych podczas projektowania składu mieszanki betonowej oraz na próbkach pobieranych przy stanowisku betonowania zgodnie z planem kontroli, lecz co najmniej 3 razy w okresie betonowania, ale nie rzadziej niż raz na 5000 m 3 betonu. Dopuszcza się badanie wodoszczelności na próbkach wyciętych z konstrukcji, pod warunkiem, że nie spowoduje to obniżenia wodoszczelności obiektu. Wymagany stopień wodoszczelności betonu W8 jest osiągnięty, jeśli pod ciśnieniem wody równym 0,8 MPa w czterech na sześć próbek badanych zgodnie z PN-88/B [15], nie stwierdza się oznak przesiąkania wody Pobranie próbek i badanie Na Wykonawcy spoczywa obowiązek zapewnienia wykonania badań laboratoryjnych przewidzianych normą PN-88/B [15] i planem kontroli jakości oraz gromadzenie, przechowywanie i okazywanie Inżynierowi wszystkich wyników badań dotyczących jakości betonu i stosowanych materiałów Badania nieniszczące betonu w konstrukcji W przypadkach technicznie uzasadnionych Inżynier może zlecić przeprowadzenie badania betonu w konstrukcji. Do badania betonu w konstrukcji mogą być wykorzystane następujące metody: sklerometryczna (np. za pomocą młotka Schmidta wg PN-74/B [20]), ultradźwiękowa (wg PN-74/B [21]),

61 lokalnie niszczące (np. metoda badań próbek wyciętych z konstrukcji), inne metody badań pośrednich i bezpośrednich betonu w konstrukcji, pod warunkiem zweryfikowania proponowanej w nich kalibracji cech wytrzymałościowych w konstrukcji i na pobranych z konstrukcji odwiertach lub wykonanych wcześniej próbkach Tolerancje wymiarów betonowych konstrukcji mostowych Podane niżej tolerancje wymiarów można traktować jako miarodajne tylko wtedy, gdy dokumentacja projektowa albo ST nie przewidują inaczej. Dopuszczalne odchyłki wymiarowe od określonych w dokumentacji projektowej wynoszą: długość przęsła: ± 2,0 cm, rozpiętość usytuowania łożysk: ± 1,0 cm, oś podłużna w planie: ± 2,0 cm, usytuowanie w planie belek podłużnych i poprzecznych: ± 2,0 cm, wysokość dźwigara: +0,5% i -0,2%, lecz nie więcej niż 5 mm, szerokość dźwigara: +0,4% i -0,2%, lecz nie więcej niż 3mm, grubość płyt: +1% i -0,5%, lecz nie więcej niż ± 0,5 cm, rzędne wysokościowe: ± 1,0 cm, Tolerancje dla fundamentów: usytuowanie w planie: ± 5,0 cm (dla fundamentów o szer. < 2,0 m: ± 2,0 cm), rzędne wierzchu ławy: ± 2,0 cm, płaszczyzny i krawędzie- odchylenie od pionu: ± 2,0 cm, Tolerancje dla podpór masywnych i słupowych: pochylenie ścian i słupów: 0,5% wysokości (jednak dla słupów nie więcej niż 1,5 cm), wymiary w planie: ± 2,0 cm dla podpór masywnych, ± 1,0 cm dla podpór słupowych, rzędne wierzchu podpory: ± 1,0 cm Kontrola rusztowań i deskowań Badania elementów rusztowań i deskowań należy przeprowadzać w zależności od użytego materiału zgodnie z: PN-89/S [22] w przypadku elementów stalowych, PN-93/S [23] w przypadku konstrukcji drewnianych. Każde rusztowanie podlega odbiorowi, w czasie którego należy sprawdzać: rodzaj użytego materiału na zgodność z projektem technologicznym, łączniki, złącza, poziomy górnych krawędzi przed obciążeniem i po obciążeniu oraz krawędzi dolnych stanowiących miarę odkształcalności posadowienia (niwelacyjnie), efektywność stężeń, wielkość podniesienia wykonawczego, przygotowanie podłoża i sposób przezywania nacisków na podłoże. Każde deskowanie powinno podlegać odbiorowi. Przedmiotem kontroli w czasie odbioru powinny być: rodzaj użytego materiału na zgodność z projektem technologicznym, szczelność deskowań w płaszczyznach i narożach, poziom górnej krawędzi i powierzchni deskowań przed betonowaniem i po nim oraz porównanie z poziomem wymaganym. Rusztowania i deskowania w czasie betonowania powinny być przedmiotem kontroli geodezyjnej w nawiązaniu do niezależnych reperów. Podczas budowy rusztowań i deskowań oraz podczas ich obciążania świeżym betonem powinny być prowadzone badania geodezyjne w nawiązaniu do reperów państwowych. Pomiary te powinny być prowadzone również w czasie dojrzewania betonu, oraz przy rozbiórce deskowań i rusztowań aż do wykonania próbnego obciążenia Kontrola wykończenia powierzchni betonowych Jeżeli dokumentacja projektowa oraz ST nie przewidują inaczej, wszystkie widoczne powierzchnie betonowe powinny być gładkie i mieć jednolitą barwę i fakturę. Na powierzchniach tych nie mogą być widoczne żadne zabrudzenia, przebarwienia czy inne wady pozostawione przez wewnętrzną wykładzinę deskowań, która powinna być odpowiednio przymocowana do deskowania. Pęknięcia elementów konstrukcyjnych są niedopuszczalne. Dopuszcza się rysy skurczowe przy rozwarciu nie większym niż 0,2 mm; jeżeli otulina zbrojenia jest zgodna z PN-91/S [18]. Rysy te nie powinny przekraczać długości 1,0 m w kierunku podłużnym i połowy szerokości belki w kierunku poprzecznym, lecz nie więcej niż 0,5 m. Należy wykluczyć pustki, raki i wykruszyny. Lokalne ubytki należy wypełnić betonem o minimalnym skurczu i wytrzymałości nie mniejszej niż wytrzymałość betonu w konstrukcji. Wszystkie nieprawidłowości wykończenia powierzchni muszą być naprawione przez Wykonawcę. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne [1], pkt 7.

62 7.2. Jednostka obmiarowa Jednostką obmiarową jest m 3 (metr sześcienny) wbudowanego betonu danej klasy. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne [1], pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, ST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg punktu 6 dały wyniki pozytywne Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlegają: wykonanie deskowań i rusztowań, wykonanie betonu w konstrukcjach ulegających zakryciu (np. fundamentów). Odbiór tych robót powinien być zgodny z wymaganiami pktu 8.2 OST D-M Wymagania ogólne [1] oraz niniejszej OST. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne [1], pkt Cena jednostki obmiarowej Cena wykonania 1 m 3 betonu obejmuje: prace pomiarowe i roboty przygotowawcze, oznakowanie robót, dostarczenie materiałów i sprzętu, wykonanie i uzgodnienia projektów technologicznych (w tym projektów deskowań i rusztowań), wykonanie operatów wodnoprawnych dla konstrukcji tymczasowych (np. rusztowania) na czas robót nad rzekami i ciekami, uzyskanie wszelkich uzgodnień i pozwoleń, opracowanie recept laboratoryjnych mieszanek betonowych, wykonanie deskowania oraz rusztowania z pomostem, oczyszczenie deskowania, przygotowanie i transport mieszanki, ułożenie mieszanki betonowej z zagęszczeniem i pielęgnacją, przygotowanie betonu i wykonanie warstw sczepnych w przypadku przerw roboczych, wykonanie dojazdów i stanowisk roboczych dla sprzętu, wykonanie przerw dylatacyjnych, wykonanie w konstrukcji wszystkich wymaganych dokumentacją projektową otworów jak również osadzenie potrzebnych zakotwień, marek, rur itp., rozbiórkę deskowań, rusztowań i pomostów, oczyszczenie stanowiska pracy i usunięcie, będących własnością Wykonawcy, materiałów rozbiórkowych, wykonanie badań i pomiarów wymaganych w specyfikacji technicznej, odwiezienie sprzętu. Wszystkie roboty powinny być wykonane wg wymagań dokumentacji projektowej, ST i specyfikacji technicznej Sposób rozliczenia robót tymczasowych i prac towarzyszących Cena wykonania robót określonych niniejsza OST obejmuje: roboty tymczasowe, które są potrzebne do wykonania robót podstawowych, ale nie są przekazywane Zamawiającemu i są usuwane po wykonaniu robót podstawowych, prace towarzyszące, które są niezbędne do wykonania robót podstawowych, niezaliczane do robót tymczasowych. 10. PRZEPISY ZWIĄZANE Ogólne specyfikacje techniczne (OST) 1. D-M Wymagania ogólne Normy 2. PN-EN 197-1:2002 Cement. Część 1: Skład, wymagania i kryteria zgodności dotyczące cementów powszechnego użytku 3. PN-EN 196-1:1996 Metody badania cementu Oznaczanie wytrzymałości 4. PN-EN 196-3:1996 Metody badania cementu Oznaczanie czasu wiązania i stałości objętości

63 5. BN-88/ Cement. Transport i przechowywanie 6. PN-86/B Kruszywa mineralne do betonu 7. PN-91/B Kruszywa mineralne. Badania. Oznaczanie reaktywności alkalicznej 8. PN-B-11112:1996 Kruszywa mineralne. Kruszywa łamane do nawierzchni drogowych 9. PN-EN 933-1:2000 Badanie geometrycznych właściwości kruszyw. Oznaczanie składu ziarnowego 10. PN-EN 933-4:2001 Badania geometrycznych właściwości kruszyw. Część 4. Oznaczanie kształtu ziarn 11. PN-76/B Kruszywa mineralne. Badania. Oznaczanie zawartości zanieczyszczeń obcych 12. PN-78/B Kruszywa mineralne. Badania. Oznaczanie zawartości pyłów mineralnych 13. PN-EN :2002 Badanie mechanicznych i fizycznych właściwości kruszyw - Część 6: Oznaczanie gęstości ziaren i nasiąkliwości 14. PN-EN 1008:2004 Woda zarobowa do betonu. Specyfikacja pobierania próbek, badanie i ocena przydatności wody zarobowej do betonu, w tym wody odzyskanej z procesów produkcji betonu 15. PN-88/B Beton zwykły 16. PN-76/P Opakowania transportowe. Worki papierowe 17. PN-99/S Obiekty mostowe. Konstrukcje betonowe, żelbetowe i sprężone. Wymagania i badania 18. PN-91/S Obiekty mostowe. Konstrukcje betonowe, żelbetowe i sprężone. Projektowanie 19. PN-85/B Zaprawy budowlane. Badanie cech fizycznych i wytrzymałościowych 20. PN-74/B Nieniszczące badania konstrukcji z betonu. Metoda sklerometryczna badania wytrzymałości betonu na ściskanie za pomocą młotka Schmidta typu N 21. PN-74/B Nieniszczące badania konstrukcji z betonu. Metoda ultradźwiękowa badania wytrzymałości betonu na ściskanie 22. PN-89/S Obiekty mostowe. Konstrukcje stalowe. Wymagania i badania 23. PN-93/S Obiekty mostowe. Konstrukcje drewniane. Wymagania i badania 24. PN-EN 934-2:2002 Domieszki do betonu, zaprawy i zaczynu. Część 2. Domieszki do betonu. Definicje, wymagania, zgodność, znakowanie i etykietowanie Inne dokumenty 25. Rozporządzenie Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r. w sprawie warunków technicznych, jakim powinny odpowiadać obiekty inżynierskie i ich usytuowanie. Dz.U. nr 63, poz Zalecenia dotyczące stosowania domieszek i dodatków do betonów i zapraw w budownictwie komunikacyjnym. GDDP, 1998

64 M STAL ZBROJENIOWA 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania, montażu i odbioru zbrojenia betonu stalą niskostopową dla obiektu mostowego. Wymagania dla poszczególnych klas stali podano w Specyfikacjach M , M Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w p Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja, obejmują wszystkie czynności umożliwiające i mające na celu wykonanie i montaż zbrojenia ze stali do zbrojenia betonu dla obiektów mostowych. W zakres tych robót wchodzą: a) przygotowanie zbrojenia, b) montaż zbrojenia. Specyfikacja dotyczy wszystkich elementów betonowych i żelbetowych. W zakresie kosztorysowym nie dotyczy elementów prefabrykowanych, takich jak: prefabrykowane belki przęseł wiaduktów, prefabrykaty gzymsowe, prefabrykaty korytkowe odwadniające, schody robocze oraz pale wielkośrednicowe Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w DMU Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w DMU " Wymagania ogólne". Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. 2. Materiały 2.1 Klasy i gatunki stali zbrojeniowej Do konstrukcji żelbetowych w obiektach objętych niniejszym Kontraktem stosuje się klasy i gatunki stali wg zestawienia poniżej: b) Klasa A-I gatunek St3S-b c) Klasa A-III gatunek 34GS 2.2 Własności mechaniczne i technologiczne stali Własności mechaniczne i technologiczne dla walcówki i prętów powinny odpowiadać wymaganiom podanym w PN-89/H-84023/06. Najważniejsze wymagania dla poszczególnych gatunków stali podano w Specyfikacjach M i M Wady powierzchniowe a) Powierzchnia walcówki i prętów powinna być bez pęknięć, pęcherzy i naderwań, b) Na powierzchni czołowej prętów niedopuszczalne są pozostałości jamy usadowej, rozwarstwienia i pęknięcia widoczne nieuzbrojonym okiem c) Wady powierzchniowe takie jak rysy, drobne łuski i zawalcowania, wtrącenia niemetaliczne, wżery, wypukłości, wgniecenia, zgorzeliny i chropowatości są dopuszczalne: jeśli mieszczą się w granicach dopuszczalnych odchyłek średnicy dla walcówki I prętów gładkich jeśli nie przekraczają 0,5 mm dla walcówki i prętów żebrowanych o średnicy nominalnej do 25 mm, zaś 0,7 mm dla prętów o większych średnicach. 2.4 Magazynowanie stali zbrojeniowej Stal zbrojeniowa powinna być magazynowana pod zadaszeniem w przegrodach lub stojakach z podziałem wg wymiarów i gatunków

65 3. Sprzęt Roboty mogą być wykonane ręcznie lub mechanicznie przy użyciu odpowiedniego sprzętu zaakceptowanego przez Inżyniera. 4. Transport Stal zbrojeniowa powinna być przewożona odpowiednimi, przystosowanymi do tego celu, środkami transportu, w sposób gwarantujący uniknięcia trwałych odkształceń stali oraz zgodnie z przepisami BHP i ruchu drogowego. 5. Wykonanie robót 5.1 Harmonogram prac Wykonawca przedstawi Inżynierowi do akceptacji Projekt organizacji i harmonogram robót uwzględniający wszystkie warunki, w jakich będą wykonywane roboty zbrojarskie Wykonywanie zbrojenia Czystość powierzchni zbrojenia Pręty i walcówki przed ich użyciem do zbrojenia konstrukcji należy oczyścić z zendry, luźnych płatków rdzy, kurzu i błota. Pręty zbrojenia zanieczyszczone tłuszczem (smary, oliwa) lub farbą olejną należy opalać np. lampami lutowniczymi aż do całkowitego usunięcia zanieczyszczeń. Czyszczenie prętów powinno być dokonywane metodami nie powodującymi zmian we właściwościach technicznych stali ani późniejszej ich korozji Przygotowanie zbrojenia Pręty stalowe użyte do wykonania wkładek zbrojeniowych powinny być wyprostowane. W przypadku stwierdzenia krzywizn w prętach stali zbrojeniowej należy ją prostować. Haki, odgięcia prętów, złącza i rozmieszczenie zbrojenia należy wykonywać wg Dokumentacji Projektowej z równoczesnym zachowaniem postanowień normy PN-91/S Cięcie i gięcie stali zbrojeniowej należy wykonywać mechanicznie Montaż zbrojenia Montaż zbrojenia bezpośrednio w deskowaniu zaleca się wykonywać przed ustawieniem szalowania bocznego. Montaż zbrojenia płyt należy wykonywać bezpośrednio na deskowaniu wg naznaczonego rozstawu prętów. Dla zachowania właściwej grubości otulin należy układane w deskowaniu zbrojenie podpierać podkładkami betonowymi lub z tworzyw sztucznych o grubości równej grubości otulenia. Szkielety płaskie i przestrzenne po ich ustawieniu i ułożeniu w deskowaniu należy łączyć zgodnie z rysunkami roboczymi przez spawanie. Łączenie prętów należy wykonywać zgodnie z postanowieniami normy PN-91/S Do zgrzewania i spawania prętów mogą być dopuszczeni jedynie spawacze wykwalifikowani, mający odpowiednie uprawnienia. Skrzyżowania prętów należy wiązać drutem miękkim, spawać lub łączyć specjalnymi zaciskami. Skrzyżowanie zbrojenia płyt należy wiązać, zgrzewać lub spawać w dwóch rzędach prętów skrajnych każde skrzyżowanie, w pozostałych rzędach co drugie w szachownicę. Zamknięcia strzemion należy umieszczać na przemian. Przy stosowaniu spawania skrzyżowań prętów i strzemion, styki spawania mogą się znajdować na jednym pręcie. Liczba uszkodzonych skrzyżowań w dostarczonych na budowę siatkach lub szkieletach płaskich nie powinna przekraczać 4 w stosunku do wszystkich skrzyżowań w siatce lub szkielecie płaskim. Liczba uszkodzonych skrzyżowań na jednym pręcie nie powinna przekraczać 25% ogólnej ich liczby. 6. Kontrola jakości robót Kontrola jakości wykonania zbrojenia polega na sprawdzeniu jakości materiałów, zgodności z Rysunkami oraz podanymi powyżej wymaganiami i obowiązującymi normami. Zbrojenie podlega odbiorowi przed zabetonowaniem Badania stali na budowie

66 Badaniu stali na budowie należy poddać każdą osobną partię stali nie większą od 60 ton. Partie większe należy podzielić na części nie większe niż 60 t. Z każdej partii należy pobierać po 6 próbek do badania na zginanie i 6 próbek do określenia granicy plastyczności. Stal może być przeznaczona do zbrojenia tylko wówczas, jeśli na próbkach zginanych nie następuje pęknięcie lub rozwarstwienie. Jeżeli rzeczywista granica plastyczności jest niższa od stwierdzonej na zaświadczeniu lub żądanej - stal badana może być użyta tylko za zezwoleniem Inżyniera Badania w czasie budowy Sprawdzenie materiałów polega na stwierdzeniu, czy gatunki ich odpowiadają przewidzianym w Rysunkach i czy są zgodne ze świadectwami jakości i protokołami odbiorczymi Sprawdzenie ułożenia zbrojenia wykonuje się przez bezpośredni pomiar taśmą, poziomnicą i taśmą, suwmiarką i porównanie z Rysunkami oraz PN-63/B Badanie na wytrzymałość siatek i szkieletów płaskich należy przeprowadzić przyjmując za partie ich liczbę o ciężarze nie przekraczającym 10 ton. Liczba badanych siatek lub szkieletów płaskich nie powinna być mniejsza niż 3 na partię. Badania należy przeprowadzać rozrywając pręty w kierunku prostopadłym do płaszczyzny siatki lub szkieletu na całej siatce, podpierając pręt górny w miejscach łączenia i podwieszając ciężar do pręta dolnego. Badany węzeł powinien wytrzymać obciążenie nie mniejsze od podwójnego ciężaru siatki lub szkieletu płaskiego. Badaniu należy poddawać trzy skrzyżowania prętów, jedno w rzędzie skrajnym i dwa w rzędach środkowych. W przypadku gdy jedno ze skrzyżowań zostanie zerwane, próbom należy poddać podwójną część siatek lub szkieletów płaskich. Jeśli badanie podwójnej liczby próbek da również wynik ujemny, wówczas partię należy odrzucić Tolerancje wykonania Dopuszczalne tolerancje wymiarów w zakresie cięcia, gięcia i rozmieszczenia zbrojenia podaje tablica nr 1. Tablica 1 Dopuszczalna wielkość miejscowego wykrzywienia nie powinna przekraczać 4 mm. Dopuszczalna różnica długości pręta liczona wzdłuż osi od odgięcia do odgięcia w stosunku do podanych na rysunku nie powinna przekraczać 10 mm. Dopuszczalne odchylenie strzemion od linii prostopadłej do zbrojenia podłużnego nie powinno przekraczać 3 %. Różnica w wymiarach oczek siatki nie powinna przekraczać +3 mm. Dopuszczalna różnica w wykonaniu siatki na jej długości nie powinna przekraczać +25 mm. Liczba uszkodzonych skrzyżowań w dostarczanych na budowę siatkach nie powinna przekraczać 20% w stosunku do wszystkich skrzyżowań w siatce. Liczba uszkodzonych skrzyżowań na jednym pręcie nie może przekraczać 25% ogólnej ich liczby na tym pręcie. Różnice w rozstawie między prętami głównymi w belkach nie powinny przekraczać +0.5 cm. Różnice w rozstawie strzemion nie powinny przekraczać +2 cm. Cięcie prętów (L - długość cięcia wg projektu) Parametr Zakresy tolerancji Dopuszczalna odchyłka Odgięcia (odchylenia w stosunku do położenia określonego w projekcie) Usytuowanie prętów: a) otulenie (zmniejszenie wymiaru w stosunku do wymagań projektu) b) odchylenie plusowe (h - jest całkowitą grubością elementu) dla L<6.0 m dla L>6.0 m dla L<0.5 m dla 0.5 m<l<1.5 m dla L>1.5 m dla h<0.5 m dla 0.5 m<h <1.5 m dla h>1.5 m 20 mm 30 mm 10 mm 15 mm 20 mm <5 mm 10 mm 15 mm 20 mm

67 c) odstępy pomiędzy sąsiednimi równoległymi prętami (kablami) (a - jest odległością projektowaną pomiędzy powierzchniami przyległych prętów) d) odchylenia w relacji do grubości lub szerokości w każdym punkcie zbrojenia lub otworu kablowego (b - oznacza całkowitą grubość lub szerokość elementu) a<0.05 m a<0.20 m a<0.40 m a>0.40 m b<0.25 m b<0.50 m b<1.5 m b>1.5 m 5 mm 10 mm 20 mm 30 mm 10 mm 15 mm 20 mm 30 mm 7. Odbiór robót 7.1. Roboty objęte niniejszą Specyfikacją podlegają odbiorom Odbiór stali na budowie Odbiór stali na budowie powinien być dokonany na podstawie zaświadczenia, w które powinien być zaopatrzony każdy krąg lub wiązka stali. Zaświadczenie to powinno zawierać: - znak wytwórcy, - średnicę nominalną, - gatunek stali, - numer wyrobu lub partii, - znak obróbki cieplnej. Cechowanie wiązek i kręgów powinno być dokonane na przywieszkach metalowych po dwie sztuki dla każdej wiązki. Dostarczona na budowę stal, która: a) nie ma zaświadczenia (atestu), b) oględziny zewnętrzne nasuwają wątpliwości co do jej własności, c) pęka przy wykonywaniu haków, może być dopuszczona do wbudowania pod warunkiem uzyskania pozytywnych wyników badań wg normy PN-91/H Odbiór zamontowanego zbrojenia Odbiór zbrojenia przed przystąpieniem do betonowania powinien być dokonany przez Inżyniera oraz wpisany do Dziennika Budowy, Odbiór powinien polegać na sprawdzeniu zgodności zbrojenia z rysunkami roboczymi konstrukcji żelbetowej i postanowieniami niniejszej Specyfikacji. Sprawdzenie zgodności zbrojenia z rysunkami roboczymi obejmuje: - zgodność kształtu prętów, - zgodność liczby prętów i ich średnic w poszczególnych przekrojach, - rozstaw strzemion, - prawidłowe wykonanie haków, złącz i długości zakotwień, zachowanie wymaganej w Rysunkach otuliny zbrojenia. 8. Przepisy związane PN-63/B Roboty betonowe i żelbetowe PN-84/H Metale. Technologiczna próba zginania PN-91/H Próba statyczna rozciągania metali PN-89/H-84023/06 Stal określonego stosowania. Stal do zbrojenia betonu. Gatunki PN-82/H Stal węglowa i niskostopowa. Walcówka i pręty walcowane na gorąco PN-82/H Walcówka i pręty stalowe do zbrojenia betonu PN-99-S-10040:1999 Obiekty mostowe. Konstrukcje żelbetowe, betonowe i sprężone. Wymagania i badania PN-91/S Obiekty mostowe. Konstrukcje betonowe, żelbetowe i sprężone. Projektowanie

68 M IZOLACJA POWŁOKOWA ASFALTOWA UKŁADANA NA ZIMNO 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z wykonaniem izolacji powłokowych na drogowych obiektach inżynierskich Zakres stosowania OST Ogólna specyfikacja techniczna (OST) jest materiałem pomocniczym do opracowania specyfikacji technicznej wykonania i odbioru robót budowlanych (ST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na obiektach inżynierskich Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad wykonania i odbioru robót związanych z malowaniem na zimno roztworem asfaltowym powierzchni betonowych, które stykają się z gruntem Określenia podstawowe Określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne [1] pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne [1], pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne [1] pkt Zgodność materiałów z dokumentacją projektową Materiały do wykonania robót powinny być zgodne z ustaleniami dokumentacji projektowej. Dla zastosowanych materiałów Wykonawca przedstawi aktualną Polską Normę, aprobatę techniczną wydaną przez IBDiM lub europejską aprobatę techniczną. Wykonawca dostarczy Inżynierowi zaświadczenia producenta potwierdzające spełnienie przez materiał izolacyjny wymaganych właściwości oraz trwałości, a także wyniki przeprowadzonych badań Stosowane materiały Jeżeli dokumentacja projektowa i ST nie przewidują inaczej, do wykonania izolacji cienkiej można stosować następujące materiały: a) do gruntowania - rzadki (R) roztwór plastyfikowanych asfaltów ponaftowych w rozpuszczalnikach. Działanie roztworu powinno polegać na przenikaniu w pory betonu, uszczelnianiu powierzchni, wiązaniu pozostałych pyłów oraz na stwarzaniu warunków przyczepności warstw izolacyjnych do podłoża. Środek powinien być odporny na działanie temperatury do 60 C. Środka nie należy stosować na mokrych i przemrożonych powierzchniach. Rozprowadza się go na zimno, bez podgrzewania w temperaturze powyżej +5 C. Zależnie od porowatości podłoża zużycie materiału wynosi 0,3 0,45 kg/m 2 powierzchni zabezpieczanej. Przy aplikacji należy zachować szczególne środki ostrożności, ponieważ środki te są łatwopalne i nie są odporne na działanie rozpuszczalników organicznych (benzol, benzyna, nafta itp.), b) do wykonania właściwej izolacji - półgęsty roztwór (P) produkowany z asfaltów ponaftowych, plastyfikowanych olejami i rozcieńczanych rozpuszczalnikami organicznymi. Rozprowadzany na podłożu zagruntowanym powinien tworzyć po wyschnięciu silnie przylegającą powłokę asfaltową o dużej plastyczności. Powłoka ta powinna wykazywać odporność na działanie wód agresywnych o słabych stężeniach. Środek powinien być odporny na działanie temperatury do 60 C. Rozprowadza się go zimno, bez podgrzewania w temperaturze powyżej +5 C. Zużycie materiału przy jednokrotnym smarowaniu wynosi 0,8 1,0 kg/m 2 powierzchni zabezpieczanej. Zastosowane materiały powinny spełniać wymagania PN-B-24620:1998 [2]. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne [1], pkt 3.

69 3.2. Sprzęt do wykonania robót Do wykonania robót Wykonawca powinien dysponować prostym sprzętem malarskim, jak pędzle, wałki, szczotki dekarskie odporne na działanie agresywnych rozpuszczalników, głównie węglowodorów aromatycznych oraz sprzętem do oczyszczania powierzchni betonowej (piaskownicy z filtrem przeciwoolejowym). 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne [1],pkt Transport i przechowywanie materiałów Roztwór asfaltowy powinien być pakowany w szczelnie zamknięte bębny metalowe. Bębny należy magazynować w pozycji stojącej z dala od źródeł ognia i elementów grzejnych, w warunkach zabezpieczających je przed nasłonecznieniem i wpływami atmosferycznymi. Materiał, pakowany jak wyżej, może być przewożony dowolnymi środkami transportu z zachowaniem przepisów obowiązujących przy przewozie materiałów niebezpiecznych na drogach publicznych. Bębny ze środkiem gruntującym należy ustawiać w pozycji stojącej, ściśle jeden obok drugiego najwyżej w dwóch warstwach, tak aby tworzyły zwartą całość zabezpieczoną dodatkowo listwami przed ewentualnym przesunięciem i uszkodzeniem. Na każdym opakowaniu środka powinna być umieszczona etykieta zawierająca następujące dane: nazwę i adres producenta, datę produkcji, numer partii wyrobu, masę netto, termin przydatności do użycia, numer PN lub informację o uzyskaniu przez wyrób aprobaty technicznej, napis Ostrożnie z ogniem. Roztwory asfaltowe należy składować w suchym pomieszczeniu, z dala od źródła ciepła i światła, w temperaturze nie niższej niż +5 C i nie wyższej niż +25 C. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonywania robót Ogólne zasady wykonywania robót podano w OST D-M Wymagania ogólne [1], pkt 5. Izolacja cienka powinna być wykonywana zgodnie z ustaleniami dokumentacji projektowej i ST. W przypadku braku wystarczających danych można korzystać z ustaleń podanych w niniejszej specyfikacji Zasady wykonywania robót Sposób wykonania robót powinien być zgodny z dokumentacją projektową i ST. Podstawowe czynności przy wykonywaniu robót obejmują: roboty przygotowawcze, przygotowanie podłoża betonowego, zagruntowanie podłoża betonowego roztworem rzadkim, naniesienie dwóch warstw izolacji z roztworu półgęstego, roboty wykończeniowe Roboty przygotowawcze Przed przystąpieniem do robót należy, na podstawie dokumentacji projektowej, ST lub wskazań Inżyniera: ustalić materiały niezbędne do wykonania robót, określić kolejność, sposób i termin wykonania robót Ogólne warunki prowadzenia robót izolacyjnych Przy wykonywaniu prac izolacyjnych należy bezwzględnie przestrzegać zaleceń producenta materiału dotyczących wymaganych warunków atmosferycznych: temperatury i wilgotności powietrza. Podczas wykonywania prac Wykonawca zobowiązany jest monitorować wilgotność i temperaturę powietrza. Parametry te muszą odpowiadać wymaganiom podanym w kartach technicznych, Polskich Normach i aprobatach technicznych. Jeżeli warunki pogodowe odbiegają od wymagań kart technicznych, roboty należy przerwać i wznowić je dopiero po poprawie pogody. Pomiary warunków atmosferycznych należy wykonywać co 3-4 godziny i przy każdej odczuwalnej zmianie pogody. Jeżeli producent materiałów nie podaje inaczej, to prace izolacyjne należy wykonywać przy dobrej pogodzie, niedopuszczalne jest prowadzenie robót w czasie silnego wiatru, podczas opadów śniegu, deszczu i mżawki, bezpośrednio po opadach oraz przed spodziewanymi opadami, a także w czasie, gdy wilgotność względna powietrza jest większa niż 85%. Roboty można prowadzić, gdy

70 temperatura powietrza oraz podłoża jest wyższa od +5 C i niższa od +35 C. W pobliżu wykonywanych robót nie mogą być składane żadne materiały sypkie i pylące. Przed nałożeniem pierwszej warstwy izolacji cienkiej (warstwy gruntującej), Wykonawca powinien sprawdzić czy wilgotność podłoża gruntowego jest zgodna z wymaganiami producenta. Jeśli producent nie określa innych wymagań, wilgotność podłoża na głębokości 20 mm nie powinna być wyższa niż 4%. Jeśli powyższy warunek nie jest spełniony, Wykonawca przed rozpoczęciem robót powinien zastosować system osuszania podłoża betonowego zaakceptowany przez Inżyniera. Mas izolacyjnych stosowanych na zimno nie wolno podgrzewać na otwartym ogniu. W okresie chłodów materiały te doprowadza się do temperatury roboczej 18 C przez ogrzewanie beczek w gorącej wodzie lub w ogrzanych pomieszczeniach (cieplakach). Dostarczone na budowę gotowe preparaty nie mogą być rozcieńczane rozpuszczalnikami ani mieszane z innymi materiałami izolacyjnymi. W trakcie wykonywania robót należy ściśle przestrzegać przepisów bezpieczeństwa, ponieważ materiały stosowane do wykonania izolacji są łatwopalne. Należy unikać otwartego ognia w promieniu 20 metrów od miejsca pracy lub składowania materiałów Przygotowanie powierzchni betonowej do ułożenia izolacji Izolację układa się na odpowiednio wytrzymałym mechanicznie, suchym, czystym, równym i gładkim podłożu, wolnym od plam olejowych i pyłu. Jeżeli producent w kartach technicznych nie podaje inaczej, to izolację można układać na betonie po co najmniej 14 dniach od jego ułożenia, gdy dojrzewanie betonu następowało w temperaturze co najmniej 15 C. W przypadku, gdy dojrzewanie betonu następowało w temperaturze niższej, okres oczekiwania przed rozpoczęciem robót izolacyjnych należy odpowiednio wydłużyć. Stopień dojrzałości betonu można oceniać zgodnie z Zaleceniami dotyczącymi oceny jakości betonu in-situ w nowo budowanych konstrukcjach obiektów mostowych [5]. Bezpośrednio przed naniesieniem pierwszej warstwy izolacji podłoże należy oczyścić sprężonym powietrzem w celu uzyskania suchej powierzchni, oczyszczonej z mleczka cementowego, niewiązanych ziaren kruszywa, pyłów oraz innych zanieczyszczeń, które mogłyby obniżać przyczepność warstw bitumicznych do betonu. Sprężarka powinna być wyposażona w filtr olejowy. Odpylanie należy wykonywać zawsze w kierunku zgodnym z kierunkiem wiatru wiejącego podczas robót. Ubytki betonu należy wypełnić specjalnymi zaprawami niskoskurczowymi do napraw betonu, dla których Wykonawca przedstawi Polską Normę, aprobatę techniczną IBDiM lub europejską aprobatę techniczną. Przygotowane podłoże powinno spełniać następujące wymagania: wytrzymałość gwarantowana na ściskanie powinna być nie mniejsza niż wynikająca z przyjętej klasy betonu, wytrzymałość betonu na rozciąganie badana metodą pull-off powinna wynosić co najmniej 1,5 MPa. Sprawdzenie wytrzymałości podłoża na odrywanie wykonywane metodą pull-off przy średnicy krążka próbnego ø 50 mm powinno być przeprowadzone wg zasady: 1 oznaczenie na 25 m 2 izolowanej powierzchni i min. 5 oznaczeń wg PN-B-01814:1992 [3], podłoże powinno być suche: beton w stanie powietrzno-suchym, bez widocznych śladów wilgoci i spowodowanych wilgocią zaciemnień; przy pomiarze wilgotności wilgotnościomierzem elektronicznym za podłoże suche należy przyjąć beton o wilgotności mniejszej od 4%; pomiarów wilgotności płyty należy dokonywać przyrządem wycechowanym do pomiaru wilgotności materiałów o porowatości nie przekraczającej 10%, podłoże powinno być czyste: powierzchnia betonu wolna od luźnych frakcji pyłów, plam oleju, smarów i innych zanieczyszczeń; ocenę czystości podłoża wykonuje się wizualnie, podłoże powinno być gładkie: za podłoże gładkie uznaje się powierzchnie nie wykazujące lokalnych nierówności przekraczających 5 mm Gruntowanie podłoża Przed przystąpieniem do robót izolacyjnych należy obniżyć poziom wody gruntowej do co najmniej 30 cm poniżej układanej warstwy izolacji i zapewnić utrzymanie tego poziomu w czasie trwania robót. W przypadku konieczności zagruntowania wilgotnej powierzchni należy użyć roztworów depresyjnych szybkorozpadających, np. asfaltowej emulsji kationowej spełniającej wymagania PN-B :1997[4]. Jest to jednak przypadek szczególny, wymagający pisemnej zgody Inżyniera. W pierwszej kolejności należy zagruntować powierzchnię przy narożach wklęsłych i wypukłych. Do gruntowania powierzchni betonowej asfaltowym środkiem gruntującym można przystąpić, gdy beton jest w wieku co najmniej 14 dni, ale zaleca się 28 dni. Gruntowanie podłoża wykonuje się przez jednokrotne pomalowanie powierzchni roztworem asfaltowym w ilości zalecanej przez producenta (zwykle jest to od 0,3 do 0,45 kg/m 2 ). Zużycie materiału jest zależne od rodzaju roztworu asfaltowego oraz od chłonności podłoża. Gruntowanie wykonuje się za pomocą wałków malarskich lub szczotek dekarskich. Czas schnięcia roztworu asfaltowego jest zależny od rodzaju stosowanych rozpuszczalników oraz od warunków pogodowych (temperatury otoczenia podczas wykonywania robót i wiatru). Optymalny czas schnięcia roztworu asfaltowego powinien wynosić od 30 min do 4 godz., ale nie powinien przekraczać 6 godz. Gdy gruntowana powierzchnia pozostaje lepka przez dłuższy czas może zostać zapylona. Prawidłowo zagruntowana powierzchnia po wyschnięciu roztworu asfaltowego powinna mieć jednolitą barwę czarną lub ciemnobrązową, bez smug i przebarwień. Przebarwienia powstają w

71 miejscach, gdzie ułożono zbyt cienką warstwę roztworu asfaltowego lub gdzie podłoże było zatłuszczone i roztwór asfaltowy z niego spłynął. Gruntowanie roztworem asfaltowym należy wykonywać jednokrotnie, a ułożona warstwa roztworu asfaltowego nie powinna być zbyt gruba. Należy zużyć tylko tyle środka gruntującego, ile beton zdoła całkowicie wchłonąć tak, aby na powierzchni nie pozostała powłoka z warstewki asfaltu. W przypadku dwukrotnego gruntowania lub ułożenia bardzo grubej warstwy roztworu asfaltowego, na powierzchni roztworu utworzy się błonka, pod którą pozostaną resztki rozpuszczalnika, które w sposób istotny osłabią przyczepność kolejnych warstw izolacji do podłoża Układanie kolejnych warstw izolacji cienkiej Przed ułożeniem następnych warstw izolacji zagruntowana powierzchnia powinna być całkowicie sucha. Można to sprawdzić przez dotknięcie zagruntowanej powierzchni suchą, czystą dłonią (nie zatłuszczoną lub zakurzoną), gdy dłoń nie przykleja się i pozostaje czysta oznacza to, że roztwór gruntujący jest już dostatecznie suchy. Zagruntowaną powierzchnię należy powlec roztworem asfaltowym dwukrotnie. Zużycie materiału wynosi około 0,8 do 1,0 kg/m 2 dla jednej warstwy. Łączna grubość warstw izolacyjnych nie powinna być mniejsza od 2 mm. Po wykonaniu izolacji zabezpieczone powierzchnie powinny być chronione przed światłem słonecznym, deszczem i innymi czynnikami atmosferycznymi przez przynajmniej 6 godzin Roboty wykończeniowe Roboty wykończeniowe powinny być zgodne z dokumentacją projektową. Do robót wykończeniowych należą prace związane z dostosowaniem wykonanych robót do warunków budowy obiektu i roboty porządkujące. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M [1] Wymagania ogólne, pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien: c) uzyskać wymagane dokumenty, dopuszczające wyroby budowlane do obrotu i powszechnego stosowania (certyfikaty zgodności, deklaracje zgodności, aprobaty techniczne, ew. badania materiałów wykonane przez dostawców itp.), potwierdzające zgodność materiałów z wymaganiami pktu 2 niniejszej specyfikacji, d) przedstawić karty techniczne stosowanych materiałów, e) ew. wykonać własne badania właściwości materiałów przeznaczonych do wykonania robót, określone w pkcie 2 lub przez Inżyniera. Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawi Inżynierowi do akceptacji. Na żądanie Inżyniera Wykonawca powinien przedstawić aktualne wyniki badań materiałów wykonywanych w ramach nadzoru wewnętrznego przez producenta. Przed zastosowaniem materiałów Wykonawca zobowiązany jest sprawdzić: nr produktu, stan opakowań materiału, warunki przechowywania materiału, datę produkcji i datę przydatności do stosowania. Dodatkowo po otwarciu pojemnika ze środkiem izolacyjnym Wykonawca powinien ocenić jego wygląd. Wykonawca sporządzi protokół z kontroli jakości środka izolacyjnego. Wzór protokołu przedstawiono w załączniku Badanie w czasie robót Kontrola przygotowania podłoża Podłoże powinno spełniać wymagania podane w pkcie 5.5. Przykład protokołu z kontroli przygotowania podłoża podano w załączniku Kontrola zagruntowania podłoża betonowego Po zagruntowaniu podłoża stan powłoki gruntującej należy ocenić wizualnie: przy stosowaniu asfaltowych środków gruntujących: prawidłowo zagruntowana powierzchnia powinna być czarna lub ciemnobrązowa i matowa. Po dotknięciu ręką nie powinna brudzić skóry. Kontrola grubości układanej powłoki gruntującej powinna być wykonywana na bieżąco przez sprawdzenie ilości zużytych materiałów, ilości dozowanych składników, czasu aplikacji. Z ułożenia środka gruntującego należy sporządzić protokół. Wzorzec protokołu został zamieszczony w załączniku Kontrola wykonania izolacji właściwej Kontrola wykonania izolacji właściwej polega na: kontroli zużycia środka izolacyjnego - powinna być zgodna z kartą techniczną materiału,

72 całkowitej grubości wykonanej izolacji - powinna wynosić co najmniej 2 mm, wyglądu zaizolowanej powierzchni - warstwa izolacji powinna stanowić jednolitą, czystą powłokę, o jednolitej barwie, bez pęcherzy, złuszczeń i innych wad, powłoka powinna ściśle przylegać do zagruntowanego podłoża Kontrola warunków atmosferycznych W trakcie trwania robót należy na bieżąco sprawdzać warunki atmosferyczne i porównywać je z wymaganiami producenta podanymi w kartach technicznych materiałów. Z warunków atmosferycznych należy sporządzić protokół. Przykład protokołu podano w załączniku OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne [1], pkt Jednostka obmiarowa Jednostką obmiarową jest m 2 (metr kwadratowy) zaizolowanej powierzchni. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne [1], pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, ST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg punktu 6 dały wyniki pozytywne Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlegają: podłoże betonowe przygotowane do ułożenia izolacji, zagruntowane podłoże betonowe, ułożona izolacja właściwa. Odbiór tych robót powinien być zgodny z wymaganiami OST D-M Wymagania ogólne [1] oraz niniejszej OST. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne [1], pkt Cena jednostki obmiarowej Cena jednostki obmiarowej obejmuje: prace przygotowawcze i pomiarowe, zakup, dostarczenie i składowanie materiałów i innych niezbędnych środków produkcji, oczyszczenie i zagruntowanie powierzchni betonowej, ułożenie poszczególnych warstw z zapewnieniem szczelności połączeń poszczególnych warstw między sobą, wykonanie badań, oczyszczenie miejsca robót. Cena uwzględnia również odpady i ubytki materiałowe. W cenie jednostkowej mieści się również wykonanie i rozebranie ewentualnych pomostów roboczych niezbędnych dla wykonania izolacji Sposób rozliczenia robót tymczasowych i prac towarzyszących Cena wykonania robót określonych niniejszą OST obejmuje: roboty tymczasowe, które są potrzebne do wykonania robót podstawowych, ale nie są przekazywane Zamawiającemu i są usuwane po wykonaniu robót podstawowych, prace towarzyszące, które są niezbędne do wykonania robót podstawowych, niezaliczane do robót tymczasowych. 10. PRZEPISY ZWIĄZANE Ogólne specyfikacje techniczne (OST) 1. D-M Wymagania ogólne Normy 2.PN-B- Lepiki, masy i roztwory asfaltowe stosowane na zimno

73 24620: PN-B : PN-B : Inne dokumenty Antykorozyjne zabezpieczenia w budownictwie. Konstrukcje betonowe i żelbetowe. Metoda badań przyczepności powłok ochronnych Asfaltowa emulsja kationowa 5. Zalecenia dotyczące oceny jakości betonu in-situ w nowo budowanych konstrukcjach obiektów mostowych, GDDP, Warszawa, ZAŁĄCZNIKI ZAŁĄCZNIK NR 1 PROTOKOŁY WYKONANIA ROBÓT IZOLACYJNYCH PROTOKÓŁ WYKONANIA ROBÓT nr.. PROTOKÓŁ KONTROLI JAKOŚCI ASFALTOWEGO ŚRODKA IZOLACYJNEGO 1) Kontrakt nr... Nazwa kontraktu. Umowa nr Obiekt:. Element:... Zakres robót: Termin wykonania prac:.. Nazwa materiału (rodzaj) Producent Numer partii Ilość materiałów z partii (ilość i pojemność opakowań) Numer dostawy Data przydatności do użycia (dz./m-c/r.) Nr Polskiej Normy lub aprobaty technicznej Certyfikat lub deklaracja zgodności z PN lub AT (nr, z dnia, wielkość dostawy objętej danym certyfikatem lub deklaracją) Stan opakowania 2) : uszkodzone (szt.) [ ] nieuszkodzone (szt.) [ ] Wygląd zewnętrzny 2) : barwa zawiesina [ ] tak [ ] nie osad [ ] tak [ ] nie zanieczyszczenia [ ] tak [ ] nie Konsystencja Inne Uwagi 1) należy wypełniać dla każdej partii materiałów 2) właściwą odpowiedź należy zaznaczyć krzyżykiem [ x ] Miejscowość i data Wykonawca Inspektor nadzoru......

74 ZAŁĄCZNIK NR 2 Kontrakt nr. Nazwa kontraktu Umowa nr PROTOKÓŁ WYKONANIA ROBÓT nr.. DZIAŁKA nr.. PROTOKÓŁ KONTROLI PRZYGOTOWANIA PODŁOŻA BETONOWEGO Obiekt: Element:. Zakres robót: [m 2 ] rysunek załącznik nr:. Termin wykonania prac: Sposób czyszczenia Wytrzymałość na odrywanie 1) (MPa) wyniki zawiera załącznik nr. wartość średnia. wartość minimalna [ ] w normie [ ] poza normą Czystość podłoża 1) [ ] spełnia wymaganie [ ] nie spełnia wymagania Gładkość podłoża 1) [ ] spełnia wymaganie [ ] nie spełnia wymagania Równość podłoża 1) [ ] spełnia wymaganie [ ] nie spełnia wymagania Wilgotność podłoża 1) [ ] spełnia wymaganie [ ] nie spełnia wymagania Data i godzina zakończenia prac przygotowania podłoża Inne Uwagi Jakość przygotowanego podłoża: Data.. Godzina.. [ ] spełnia wymagania [ ] nie spełnia wymagań (kwalifikuje się do poprawy) 1) właściwą odpowiedź należy zaznaczyć krzyżykiem [ x ] Miejscowość i data Wykonawca Inspektor nadzoru......

75 ZAŁĄCZNIK NR 3 Kontrakt nr Nazwa kontraktu Umowa nr... PROTOKÓŁ WYKONANIA ROBÓT nr.. DZIAŁKA nr.. PROTOKÓŁ KONTROLI JAKOŚCI ZAGRUNTOWANEGO PODŁOŻA BETONOWEGO ŚRODKAMI ASFALTOWYMI Obiekt: Element:.. Zakres robót: [m 2 ] rysunek załącznik nr:. Termin wykonania prac: Nazwa materiału Producent Technika aplikacji Wygląd zewnętrzny 1) barwa czarna [ ] tak [ ] nie powierzchnia matowa [ ] tak [ ] nie Brudzenie skóry przy dotyku 1) [ ] tak [ ] nie Inne np. przebarwienia, szkliste strefy [ ] tak [ ] nie Jakość zagruntowanego podłoża: [ ] spełnia wymagania [ ] nie spełnia wymagań (kwalifikuje się do poprawek) 1) właściwą odpowiedź należy zaznaczyć krzyżykiem [ x ] Miejscowość i data Wykonawca Inspektor nadzoru......

76 ZAŁĄCZNIK NR 4 Kontrakt nr Nazwa kontraktu.. Umowa nr.. PROTOKÓŁ WYKONANIA ROBÓT nr.. PROTOKÓŁ POMIARÓW WARUNKÓW KLIMATYCZNYCH 1) Obiekt:.. Element:... Zakres robót:..[m 2 ] rysunek załącznik nr:. Termin wykonania prac:... Nr działki (m 2 ) Data i godzina Silne promieniowanie słoneczne Zachmurzenie Opad atmosferyczny Wilgotność względna [%] Temp. powietrza [ C] Temp. podłoża [ C] załącznik 2). nr 1 załącznik 2). nr 1 załącznik 2). nr 1) protokół należy stosować do całości zabezpieczanej powierzchni 2) załącznik nr zawiera szkic działki Miejscowość i data Wykonawca Inspektor nadzoru......

77 D PODBUDOWA Z KRUSZYW. WYMAGANIA OGÓLNE 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania ogólne dotyczące wykonania i odbioru robót związanych z wykonywaniem podbudowy z kruszyw stabilizowanych mechanicznie Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych i wojewódzkich. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach miejskich i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonywaniem podbudów z kruszyw stabilizowanych mechanicznie wg PN-S [21] i obejmują OST: D Podbudowa z kruszywa naturalnego stabilizowanego mechanicznie, D Podbudowa z kruszywa łamanego stabilizowanego mechanicznie, D Podbudowa z żużla wielkopiecowego stabilizowanego mechanicznie. Podbudowę z kruszyw stabilizowanych mechanicznie wykonuje się, zgodnie z ustaleniami podanymi w dokumentacji projektowej, jako podbudowę pomocniczą i podbudowę zasadniczą wg Katalogu typowych konstrukcji nawierzchni podatnych i półsztywnych [31] Określenia podstawowe Stabilizacja mechaniczna - proces technologiczny, polegający na odpowiednim zagęszczeniu w optymalnej wilgotności kruszywa o właściwie dobranym uziarnieniu Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami oraz z definicjami podanymi w OST D-M Wymagania ogólne pkt 1.4 oraz w OST dotyczących poszczególnych rodzajów podbudów z kruszyw stabilizowanych mechanicznie: D Podbudowa z kruszywa naturalnego stabilizowanego mechanicznie, D Podbudowa z kruszywa łamanego stabilizowanego mechanicznie, D Podbudowa z żużla wielkopiecowego stabilizowanego mechanicznie Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne pkt Rodzaje materiałów Materiały stosowane do wykonania podbudów z kruszyw stabilizowanych mechanicznie podano w OST dotyczących poszczególnych rodzajów podbudów: D Podbudowa z kruszywa naturalnego stabilizowanego mechanicznie, D Podbudowa z kruszywa łamanego stabilizowanego mechanicznie, D Podbudowa z żużla wielkopiecowego stabilizowanego mechanicznie.

78 2.3. Wymagania dla materiałów Uziarnienie kruszywa Krzywa uziarnienia kruszywa, określona według PN-B [3] powinna leżeć między krzywymi granicznymi pól dobrego uziarnienia podanymi na rysunku 1. Rysunek 1. Pole dobrego uziarnienia kruszyw przeznaczonych na podbudowy wykonywane metodą stabilizacji mechanicznej 1-2 kruszywo na podbudowę zasadniczą (górną warstwę) lub podbudowę jednowarstwową 1-3 kruszywo na podbudowę pomocniczą (dolną warstwę) Krzywa uziarnienia kruszywa powinna być ciągła i nie może przebiegać od dolnej krzywej granicznej uziarnienia do górnej krzywej granicznej uziarnienia na sąsiednich sitach. Wymiar największego ziarna kruszywa nie może przekraczać 2/3 grubości warstwy układanej jednorazowo Właściwości kruszywa Kruszywa powinny spełniać wymagania określone w tablicy 1. Tablica 1. Lp. Wyszczególnienie właściwości Kruszywa naturalne zasad -nicza pomoc -nicza Wymagania Kruszywa łamane Podbudowa zasad -nicza pomoc -nicza zasad -nicza Żużel pomoc -nicza 1 Zawartość ziarn mniejszych niż 0,075 mm, % (m/m) od 2 do 10 od 2 do 12 od 2 do 10 od 2 do 12 od 2 do 10 od 2 do 12 2 Zawartość nadziarna, % (m/m), nie więcej niż 3 Zawartość ziarn nieforemnych %(m/m), nie więcej niż 4 Zawartość zanieczyszczeń organicznych, %(m/m), nie więcej niż Badania według PN-B [3] PN-B [3] PN-B [4] PN-B [1]

79 5 Wskaźnik piaskowy po pięcio-krotnym zagęszczeniu metodą I lub II wg PN-B-04481, % 6 Ścieralność w bębnie Los Angeles a) ścieralność całkowita po pełnej liczbie obrotów, nie więcej niż b) ścieralność częściowa po 1/5 pełnej liczby obrotów, nie więcej niż 7 Nasiąkliwość, %(m/m), nie więcej niż 8 Mrozoodporność, ubytek masy po 25 cyklach zamrażania, %(m/m), nie więcej niż 9 Rozpad krzemianowy i żelazawy łącznie, % (m/m), nie więcej niż 10 Zawartość związków siarki w przeliczeniu na SO 3, %(m/m), nie więcej niż od 30 do od 30 do od 30 do od 30 do , BN-64/ [26] PN-B [12] PN-B [6] PN-B [7] PN-B [10] PN-B [11] PN-B [9] 11 Wskaźnik nośności w noś mieszanki kruszywa, %, nie mniejszy niż: a) przy zagęszczeniu I S 1,00 b) przy zagęszczeniu I S 1, PN-S [21] Materiał na warstwę odsączającą Na warstwę odsączającą stosuje się: - żwir i mieszankę wg PN-B [14], - piasek wg PN-B [16] Materiał na warstwę odcinającą Na warstwę odcinającą stosuje się: - piasek wg PN-B [16], - miał wg PN-B [15], - geowłókninę o masie powierzchniowej powyżej 200 g/m wg aprobaty technicznej Materiały do ulepszania właściwości kruszyw Do ulepszania właściwości kruszyw stosuje się: - cement portlandzki wg PN-B [17], - wapno wg PN-B [19], - popioły lotne wg PN-S [23], - żużel granulowany wg PN-B [18]. Dopuszcza się stosowanie innych spoiw pod warunkiem uzyskania równorzędnych efektów ulepszania kruszywa i po zaakceptowaniu przez Inżyniera Woda Rodzaj i ilość dodatku ulepszającego należy przyjmować zgodnie z PN-S [21]. Należy stosować wodę wg PN-B [20].

80 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt do wykonania robót Wykonawca przystępujący do wykonania podbudowy z kruszyw stabilizowanych mechanicznie powinien wykazać się możliwością korzystania z następującego sprzętu: a) mieszarek do wytwarzania mieszanki, wyposażonych w urządzenia dozujące wodę. Mieszarki powinny zapewnić wytworzenie jednorodnej mieszanki o wilgotności optymalnej, b) równiarek albo układarek do rozkładania mieszanki, c) walców ogumionych i stalowych wibracyjnych lub statycznych do zagęszczania. W miejscach trudno dostępnych powinny być stosowane zagęszczarki płytowe, ubijaki mechaniczne lub małe walce wibracyjne. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport materiałów Kruszywa można przewozić dowolnymi środkami transportu w warunkach zabezpieczających je przed zanieczyszczeniem, zmieszaniem z innymi materiałami, nadmiernym wysuszeniem i zawilgoceniem. Transport cementu powinien odbywać się zgodnie z BN-88/ [24]. Transport pozostałych materiałów powinien odbywać się zgodnie z wymaganiami norm przedmiotowych. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Przygotowanie podłoża Podłoże pod podbudowę powinno spełniać wymagania określone w OST D Koryto wraz z profilowaniem i zagęszczeniem podłoża i OST D Roboty ziemne. Podbudowa powinna być ułożona na podłożu zapewniającym nieprzenikanie drobnych cząstek gruntu do podbudowy. Warunek nieprzenikania należy sprawdzić wzorem: D d (1) w którym: D 15 - wymiar boku oczka sita, przez które przechodzi 15% ziarn warstwy podbudowy lub warstwy odsączającej, w milimetrach, d 85 - wymiar boku oczka sita, przez które przechodzi 85% ziarn gruntu podłoża, w milimetrach. Jeżeli warunek (1) nie może być spełniony, należy na podłożu ułożyć warstwę odcinającą lub odpowiednio dobraną geowłókninę. Ochronne właściwości geowłókniny, przeciw przenikaniu drobnych cząstek gruntu, wyznacza się z warunku: d O ,2 (2) w którym:

81 d 50 - wymiar boku oczka sita, przez które przechodzi 50 % ziarn gruntu podłoża, w milimetrach, O 90 - umowna średnica porów geowłókniny odpowiadająca wymiarom frakcji gruntu zatrzymująca się na geowłókninie w ilości 90% (m/m); wartość parametru 0 90 powinna być podawana przez producenta geowłókniny. Paliki lub szpilki do prawidłowego ukształtowania podbudowy powinny być wcześniej przygotowane. Paliki lub szpilki powinny być ustawione w osi drogi i w rzędach równoległych do osi drogi, lub w inny sposób zaakceptowany przez Inżyniera. Rozmieszczenie palików lub szpilek powinno umożliwiać naciągnięcie sznurków lub linek do wytyczenia robót w odstępach nie większych niż co 10 m Wytwarzanie mieszanki kruszywa Mieszankę kruszywa o ściśle określonym uziarnieniu i wilgotności optymalnej należy wytwarzać w mieszarkach gwarantujących otrzymanie jednorodnej mieszanki. Ze względu na konieczność zapewnienia jednorodności nie dopuszcza się wytwarzania mieszanki przez mieszanie poszczególnych frakcji na drodze. Mieszanka po wyprodukowaniu powinna być od razu transportowana na miejsce wbudowania w taki sposób, aby nie uległa rozsegregowaniu i wysychaniu Wbudowywanie i zagęszczanie mieszanki Mieszanka kruszywa powinna być rozkładana w warstwie o jednakowej grubości, takiej, aby jej ostateczna grubość po zagęszczeniu była równa grubości projektowanej. Grubość pojedynczo układanej warstwy nie może przekraczać 20 cm po zagęszczeniu. Warstwa podbudowy powinna być rozłożona w sposób zapewniający osiągnięcie wymaganych spadków i rzędnych wysokościowych. Jeżeli podbudowa składa się z więcej niż jednej warstwy kruszywa, to każda warstwa powinna być wyprofilowana i zagęszczona z zachowaniem wymaganych spadków i rzędnych wysokościowych. Rozpoczęcie budowy każdej następnej warstwy może nastąpić po odbiorze poprzedniej warstwy przez Inżyniera. Wilgotność mieszanki kruszywa podczas zagęszczania powinna odpowiadać wilgotności optymalnej, określonej według próby Proctora, zgodnie z PN-B [1] (metoda II). Materiał nadmiernie nawilgocony, powinien zostać osuszony przez mieszanie i napowietrzanie. Jeżeli wilgotność mieszanki kruszywa jest niższa od optymalnej o 20% jej wartości, mieszanka powinna być zwilżona określoną ilością wody i równomiernie wymieszana. W przypadku, gdy wilgotność mieszanki kruszywa jest wyższa od optymalnej o 10% jej wartości, mieszankę należy osuszyć. Wskaźnik zagęszczenia podbudowy wg BN-77/ [29] powinien odpowiadać przyjętemu poziomowi wskaźnika nośności podbudowy wg tablicy 1, lp Odcinek próbny Jeżeli w SST przewidziano konieczność wykonania odcinka próbnego, to co najmniej na 3 dni przed rozpoczęciem robót, Wykonawca powinien wykonać odcinek próbny w celu: - stwierdzenia czy sprzęt budowlany do mieszania, rozkładania i zagęszczania kruszywa jest właściwy, - określenia grubości warstwy materiału w stanie luźnym, koniecznej do uzyskania wymaganej grubości warstwy po zagęszczeniu, - określenia liczby przejść sprzętu zagęszczającego, potrzebnej do uzyskania wymaganego wskaźnika zagęszczenia. Na odcinku próbnym Wykonawca powinien użyć takich materiałów oraz sprzętu do mieszania, rozkładania i zagęszczania, jakie będą stosowane do wykonywania podbudowy. Powierzchnia odcinka próbnego powinna wynosić od 400 do 800 m 2. Odcinek próbny powinien być zlokalizowany w miejscu wskazanym przez Inżyniera. Wykonawca może przystąpić do wykonywania podbudowy po zaakceptowaniu odcinka próbnego przez Inżyniera Utrzymanie podbudowy Podbudowa po wykonaniu, a przed ułożeniem następnej warstwy, powinna być utrzymywana w dobrym stanie. Jeżeli Wykonawca będzie wykorzystywał, za zgodą Inżyniera, gotową podbudowę do ruchu budowlanego, to jest obowiązany naprawić wszelkie uszkodzenia podbudowy, spowodowane przez ten ruch. Koszt napraw wynikłych z niewłaściwego utrzymania podbudowy obciąża Wykonawcę robót.

82 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien wykonać badania kruszyw przeznaczonych do wykonania robót i przedstawić wyniki tych badań Inżynierowi w celu akceptacji materiałów. Badania te powinny obejmować wszystkie właściwości określone w pkt 2.3 niniejszej OST Badania w czasie robót Częstotliwość oraz zakres badań i pomiarów Częstotliwość oraz zakres badań podano w tablicy 2. Tablica 2. Częstotliwość ora zakres badań przy budowie podbudowy z kruszyw stabilizowanych mechanicznie Lp. 1 Uziarnienie mieszanki Wyszczególnienie badań Częstotliwość badań Minimalna liczba badań na dziennej działce roboczej Maksymalna powierzchnia podbudowy przypadająca na jedno badanie (m 2 ) 2 Wilgotność mieszanki Zagęszczenie warstwy 10 próbek na m 2 4 Badanie właściwości kruszywa wg tab. 1, pkt dla każdej partii kruszywa i przy każdej zmianie kruszywa Uziarnienie mieszanki Uziarnienie mieszanki powinno być zgodne z wymaganiami podanymi w pkt 2.3. Próbki należy pobierać w sposób losowy, z rozłożonej warstwy, przed jej zagęszczeniem. Wyniki badań powinny być na bieżąco przekazywane Inżynierowi Wilgotność mieszanki Wilgotność mieszanki powinna odpowiadać wilgotności optymalnej, określonej według próby Proctora, zgodnie z PN-B [1] (metoda II), z tolerancją +10% -20%. Wilgotność należy określić według PN-B [5] Zagęszczenie podbudowy Zagęszczenie każdej warstwy powinno odbywać się aż do osiągnięcia wymaganego wskaźnika zagęszczenia. Zagęszczenie podbudowy należy sprawdzać według BN-77/ [30]. W przypadku, gdy przeprowadzenie badania jest niemożliwe ze względu na gruboziarniste kruszywo, kontrolę zagęszczenia należy oprzeć na metodzie obciążeń płytowych, wg BN-64/ [27] i nie rzadziej niż raz na 5000 m 2, lub według zaleceń Inżyniera. Zagęszczenie podbudowy stabilizowanej mechanicznie należy uznać za prawidłowe, gdy stosunek wtórnego modułu E 2 do pierwotnego modułu odkształcenia E 1 jest nie większy od 2,2 dla każdej warstwy konstrukcyjnej podbudowy Właściwości kruszywa E E 2 1 2,2 Badania kruszywa powinny obejmować ocenę wszystkich właściwości określonych w pkt Próbki do badań pełnych powinny być pobierane przez Wykonawcę w sposób losowy w obecności Inżyniera.

83 6.4. Wymagania dotyczące cech geometrycznych podbudowy Częstotliwość oraz zakres pomiarów Częstotliwość oraz zakres pomiarów dotyczących cech geometrycznych podbudowy podano w tablicy 3. Tablica 3. Częstotliwość oraz zakres pomiarów wykonanej podbudowy z kruszywa stabilizowanego mechanicznie Lp. Wyszczególnienie badań i pomiarów Minimalna częstotliwość pomiarów 1 Szerokość podbudowy 10 razy na 1 km 2 Równość podłużna w sposób ciągły planografem albo co 20 m łatą na każdym pasie ruchu 3 Równość poprzeczna 10 razy na 1 km 4 Spadki poprzeczne* ) 10 razy na 1 km 5 Rzędne wysokościowe co 100 m 6 Ukształtowanie osi w planie* ) co 100 m 7 Grubość podbudowy Podczas budowy: w 3 punktach na każdej działce roboczej, lecz nie rzadziej niż raz na 400 m 2 8 Nośność podbudowy: - moduł odkształcenia - ugięcie sprężyste Przed odbiorem: w 3 punktach, lecz nie rzadziej niż raz na 2000 m 2 co najmniej w dwóch przekrojach na każde 1000 m co najmniej w 20 punktach na każde 1000 m *) Dodatkowe pomiary spadków poprzecznych i ukształtowania osi w planie należy wykonać w punktach głównych łuków poziomych Szerokość podbudowy 5 cm. Szerokość podbudowy nie może różnić się od szerokości projektowanej o więcej niż +10 cm, - Na jezdniach bez krawężników szerokość podbudowy powinna być większa od szerokości warstwy wyżej leżącej o co najmniej 25 cm lub o wartość wskazaną w dokumentacji projektowej Równość podbudowy Nierówności podłużne podbudowy należy mierzyć 4-metrową łatą lub planografem, zgodnie z BN-68/ [28]. Nierówności poprzeczne podbudowy należy mierzyć 4-metrową łatą. Nierówności podbudowy nie mogą przekraczać: - 10 mm dla podbudowy zasadniczej, - 20 mm dla podbudowy pomocniczej Spadki poprzeczne podbudowy Spadki poprzeczne podbudowy na prostych i łukach powinny być zgodne z dokumentacją projektową, z tolerancją ± 0,5 % Rzędne wysokościowe podbudowy Różnice pomiędzy rzędnymi wysokościowymi podbudowy i rzędnymi projektowanymi nie powinny przekraczać + 1 cm, -2 cm Ukształtowanie osi podbudowy i ulepszonego podłoża

84 Oś podbudowy w planie nie może być przesunięta w stosunku do osi projektowanej o więcej niż ± 5 cm Grubość podbudowy i ulepszonego podłoża Grubość podbudowy nie może się różnić od grubości projektowanej o więcej niż: - dla podbudowy zasadniczej ± 10%, - dla podbudowy pomocniczej +10%, -15% Nośność podbudowy - moduł odkształcenia wg BN-64/ [27] powinien być zgodny z podanym w tablicy 4, - ugięcie sprężyste wg BN-70/ [29] powinno być zgodne z podanym w tablicy 4. Tablica 4. Cechy podbudowy Podbudowa z kruszywa o wskaźniku w noś nie mniejszym Wskaźnik zagęszczenia I S nie mniejszy niż Wymagane cechy podbudowy Maksymalne ugięcie sprężyste pod kołem, mm niż, % 40 kn 50 kn od pierwszego obciążenia E 1 Minimalny moduł odkształcenia mierzony płytą o średnicy 30 cm, MPa od drugiego obciążenia E ,0 1,0 1,03 1,40 1,25 1,10 1,60 1,40 1, Zasady postępowania z wadliwie wykonanymi odcinkami podbudowy Niewłaściwe cechy geometryczne podbudowy Wszystkie powierzchnie podbudowy, które wykazują większe odchylenia od określonych w punkcie 6.4 powinny być naprawione przez spulchnienie lub zerwanie do głębokości co najmniej 10 cm, wyrównane i powtórnie zagęszczone. Dodanie nowego materiału bez spulchnienia wykonanej warstwy jest niedopuszczalne. Jeżeli szerokość podbudowy jest mniejsza od szerokości projektowanej o więcej niż 5 cm i nie zapewnia podparcia warstwom wyżej leżącym, to Wykonawca powinien na własny koszt poszerzyć podbudowę przez spulchnienie warstwy na pełną grubość do połowy szerokości pasa ruchu, dołożenie materiału i powtórne zagęszczenie Niewłaściwa grubość podbudowy Na wszystkich powierzchniach wadliwych pod względem grubości, Wykonawca wykona naprawę podbudowy. Powierzchnie powinny być naprawione przez spulchnienie lub wybranie warstwy na odpowiednią głębokość, zgodnie z decyzją Inżyniera, uzupełnione nowym materiałem o odpowiednich właściwościach, wyrównane i ponownie zagęszczone. Roboty te Wykonawca wykona na własny koszt. Po wykonaniu tych robót nastąpi ponowny pomiar i ocena grubości warstwy, według wyżej podanych zasad, na koszt Wykonawcy Niewłaściwa nośność podbudowy Jeżeli nośność podbudowy będzie mniejsza od wymaganej, to Wykonawca wykona wszelkie roboty niezbędne do zapewnienia wymaganej nośności, zalecone przez Inżyniera. Koszty tych dodatkowych robót poniesie Wykonawca podbudowy tylko wtedy, gdy zaniżenie nośności podbudowy wynikło z niewłaściwego wykonania robót przez Wykonawcę podbudowy.

85 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową jest m 2 (metr kwadratowy) podbudowy z kruszywa stabilizowanego mechanicznie. 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt 8. Roboty uznaje się za zgodne z dokumentacją projektową, SST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg pkt 6 dały wyniki pozytywne. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Zakres czynności objętych ceną jednostkową 1 m 2 podbudowy z kruszywa stabilizowanego mechanicznie, podano w OST: D Podbudowa z kruszywa naturalnego stabilizowanego mechanicznie, D Podbudowa z kruszywa łamanego stabilizowanego mechanicznie, D Podbudowa z żużla wielkopiecowego stabilizowanego mechanicznie. 10. PRZEPISY ZWIĄZANE Normy 1. PN-B Grunty budowlane. Badania próbek gruntu 2. PN-B Kruszywa mineralne. Badania. Oznaczanie zawartości zanieczyszczeń obcych 3. PN-B Kruszywa mineralne. Badania. Oznaczanie składu ziarnowego 4. PN-B Kruszywa mineralne. Badania. Oznaczanie kształtu ziarn 5. PN-B Kruszywa mineralne. Badania. Oznaczanie wilgotności 6. PN-B Kruszywa mineralne. Badania. Oznaczanie nasiąkliwości 7. PN-B Kruszywa mineralne. Badania. Oznaczanie mrozoodporności metodą bezpośrednią 8. PN-B Kruszywa mineralne. Badania. Oznaczanie zawartości zanieczyszczeń organicznych 9. PN-B Kruszywa mineralne. Badania. Oznaczanie zawartości siarki metodą bromową 10. PN-B Kruszywa mineralne. Badania. Oznaczanie rozpadu krzemianowego 11. PN-B Kruszywa mineralne. Badania. Oznaczanie rozpadu żelazawego 12. PN-B Kruszywa mineralne. Badania. Oznaczanie ścieralności w bębnie Los Angeles 13. PN-B Żużel wielkopiecowy kawałkowy. Kruszywo budowlane i drogowe. Badania techniczne 14. PN-B Kruszywa mineralne. Kruszywa naturalne do nawierzchni drogowych. Żwir i mieszanka 15. PN-B Kruszywa mineralne. Kruszywa łamane do nawierzchni drogowych 16. PN-B Kruszywa mineralne. Kruszywa naturalne do nawierzchni drogowych. Piasek 17. PN-B Cement. Cement powszechnego użytku. Skład, wymagania i ocena zgodności 18. PN-B Kruszywo do betonu lekkiego 19. PN-B Wapno

86 20. PN-B Materiały budowlane. Woda do betonu i zapraw 21. PN-S Drogi samochodowe. Podbudowy z kruszyw stabilizowanych mechanicznie 22. PN-S Konstrukcje drogowe. Podbudowa i nawierzchnia z tłucznia kamiennego 23. PN-S Popioły lotne 24. BN-88/ Cement. Transport i przechowywanie 25. BN-84/ Kruszywo mineralne. Kruszywo kamienne łamane do nawierzchni drogowych 26. BN-64/ Drogi samochodowe. Oznaczanie wskaźnika piaskowego 27. BN-64/ Drogi samochodowe. Oznaczanie modułu odkształcenia nawierzchni podatnych i podłoża przez obciążenie płytą 28. BN-68/ Drogi samochodowe. Pomiar równości nawierzchni planografem i łatą 29. BN-70/ Drogi samochodowe. Pomiar ugięć podatnych ugięciomierzem belkowym 30. BN-77/ Oznaczanie wskaźnika zagęszczenia gruntu Inne dokumenty 31. Katalog typowych konstrukcji nawierzchni podatnych i półsztywnych, IBDiM - Warszawa 1997.

87 M WYKONANIE I MONTAŻ PREFABRYKATÓW BETONOWYCH I ŻELBETOWYCH 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania, odbioru i montażu prefabrykatów betonowych i żelbetowych dla obiektu mostowego lub jego wyposażenia Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja, obejmują wszystkie czynności umożliwiające i mające na celu wykonanie, transport oraz montaż prefabrykowanych elementów betonowych lub żelbetowych dla obiektu mostowego Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz określeniami podanymi w ST. D-M Prefabrykat betonowy - element z betonu niezbrojonego lub wykonany z zastosowaniem zbrojenia wiotkimi prętami stalowymi w ilości mniejszej od minimalnej określonej w PN-91/S , wykonany w formie poza miejscem i przed czasem jego wbudowania bez względu na to czy został wykonany na placu budowy, czy w wytwórni stałej. Prefabrykat żelbetowy - element z betonu zbrojony prętami stalowymi w ilości nie mniejszej od ilości określonej w PN-91/S wykonany w formie poza miejscem i przed czasem jego wbudowania, bez względu na to, czy został wykonany na placu budowy, czy w wytwórni stałej. Powierzchniowe skorodowanie stali - rdzawy nalot dający się łatwością usunąć Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w ST. D-M Wymagania ogólne. Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacjami i poleceniami Inżyniera. 2. Materiały 2.1. Elementy prefabrykowane należy wykonać z betonu o klasie określonej w Rysunkach stosując materiały odpowiadające wymaganiom podanym w Specyfikacjach M Beton i M Stal zbrojeniowa oraz niniejszej Specyfikacji Formy do produkcji elementów prefabrykowanych Wykonawca robót zobowiązany jest do wykonania projektu form we własnym zakresie. Projekt formy powinien gwarantować dokładność wykonania elementów formy ma zabezpieczyć uzyskanie wymiarów prefabrykatów określonych w Rysunkach z zachowaniem wymaganych tolerancji 3. Sprzęt Do montażu i przeładunku prefabrykatów proponuje się zastosowanie dźwigów samochodowych o udźwigu i wysięgu odpowiadającym terenowym warunkom montażu i przeładunku oraz o ciężarowi montowanych elementów. Odpowiadające tym warunkom dźwigi wymagają utwardzonej powierzchni placu montażowego oraz drogi dojazdowej. Wykonawca może jednak użyć dowolnego sprzętu po zaakceptowaniu go przez Inżyniera. 4. Transport Transport betonu i stali zbrojeniowej wg Specyfikacji M i M Elementy można transportować po osiągnięciu przez beton co najmniej 80% wytrzymałości projektowej Podczas przestawiania elementów, ich transportu i ponownego ustawiania niedopuszczalne są uderzenia i wstrząsy mogące spowodować mechaniczne uszkodzenia krawędzi Podczas podnoszenia prefabrykat powinien być zawieszony na wystających z niego hakach przewidzianych w projekcie Podczas składowania prefabrykatów należy szczególną uwagę zwrócić na zabezpieczenie wystającego z niego zbrojenia przed pogięciem. Prefabrykaty podczas składowania powinny być oparte na krawędziakach drewnianych położonych w ten sposób, aby nie wywołać w nich nieprzewidzianych w projekcie momentów zginających

88 Przy składowaniu piętrowym wysokość przekładek powinna zabezpieczać wystające z elementu strzemiona przed zginaniem Prefabrykowane elementy drobnowymiarowe mogą być składowane w stosach ale o wysokości nie przekraczającej 2 m Składowanie elementów na wolnym powietrzu w przypadku spadku temperatury poniżej 0 C jest dopuszczalne tylko po osiągnięciu przez beton pełnej mrozoodporności. Pod względem gabarytowym i ciężarowym prefabrykaty powinny być dostosowane do wymogów transportu kołowego i kolejowego. 5. Wykonanie robót 5.1. Wykonawca przedstawi Inżynierowi do akceptacji Projekt organizacji i harmonogram robót uwzględniający wszystkie warunki, w jakich będą wykonywane roboty. W projekcie tym winien się znaleźć Projekt Organizacji montażu wraz z uzasadnieniem dobranego sprzętu montażowego (dobór udźwigu i wysięgu dźwigu montażowego do ciężaru i położenia prefabrykatu). 5.2 Przygotowanie zbrojenia Zbrojenie prefabrykatów powinno być przygotowane zgodnie z Rysunkami i z zachowaniem wymaganych tolerancji i wymiarów. Przewiduje się montaż szkieletu zbrojenia na stanowisku zbrojarskim i wstawienie gotowego szkieletu do formy. Wykonane zbrojenie powinno odpowiadać wymaganiom Specyfikacji M Stal zbrojeniowa. Przed zamknięciem formy upoważniony brygadzista robót zbrojarskich ma obowiązek sprawdzenia i potwierdzenia prawidłowości zmontowanego zbrojenia Przygotowanie formy przed montażem zbrojenia Wewnętrzne powierzchnie formy przed montażem zbrojenia należy każdorazowo czyścić i posmarować płynem zmniejszającym powierzchniową przyczepność betonu, lecz nie wpływającym szkodliwie na jakość betonu Układanie i zagęszczanie masy betonowej Stosowany sposób betonowania i zagęszczania masy betonowej musi zapewnić jednorodność betonu na całej długości prefabrykatu, jak i na całej powierzchni przekroju poprzecznego. Sposób i czas wibrowania powinny być dokładnie ustalone i przestrzegane przy produkcji. Przerwy w betonowaniu prefabrykatów są niedopuszczalne Dojrzewanie i pielęgnacja betonu a) Dojrzewanie betonu w prefabrykatach może się odbywać w warunkach naturalnych lub sztucznych. Długość podgrzewania powinna być ustalona doświadczalnie. b) Wymagana wytrzymałość betonu przy wyjmowaniu prefabrykatu z formy powinna wynosić przynajmniej 80% wytrzymałości projektowej. c) Warunki dalszego dojrzewania betonu do pełnej wytrzymałości powinny być następujące: należy zapewnić utrzymanie określonych warunków cieplno - wilgotnościowych niezbędnych do osiągnięcia pełnej wytrzymałości odsłonięte powierzchnie betonu powinny być chronione przed szkodliwym działaniem czynników atmosferycznych (wiatr, nasłonecznienie, mróz) beton prefabrykatu powinien być poddany stałemu nawilgoceniu (przez zraszanie wodą) co najmniej przez 3 dni przy temperaturze poniżej +5 C nie należy stosować zraszania wodą Demontaż formy i wyjęcie prefabrykatu z formy Roboty demontażowe obejmują: a) zdjęcie pokrywy brezentowej, b) demontaż formy, c) podniesienie prefabrykatu, d) odtransportowanie prefabrykatu na tymczasowe składowisko Montaż prefabrykatu Na budowie prefabrykaty powinny być składowane na podkładkach w pozycji poziomej. Przed przystąpieniem do montażu prefabrykatów należy ocenić ich stan techniczny oraz sprawdzić czy pręty przeznaczone do zespolenia z nadbetonem są odspojone, wyprostowane i oczyszczone. Przy montażu prefabrykatu szczególną uwagę należy zwrócić na jego ustawienie wg projektowanych spadków i prawidłowe oparcie na wcześniej zamontowanych elementach. W powierzchniach prefabrykatów stykających się z elementami pomostu należy skuć szkliwo i oczyścić powierzchnie styku. Przed przystąpieniem do betonowania części na mokro powierzchnie betonu prefabrykatów stykające się z nimi, jak również powierzchnie deskowania - należy starannie zwilżyć wodą.

89 5.8. Uwagi szczegółowe Przy rozmieszczeniu prefabrykatów należy ściśle stosować się do przewidzianych w Rysunkach wymiarów i tolerancji. 6. Kontrola jakości robót 6.1. Wymagania użytkowe Jeżeli Rysunki nie przewidują inaczej dopuszczalne odchyłki wymiarów prefabrykatów powinny być zgodne z wartościami podanymi niżej: Długość + 5 mm, - 10 mm Szerokość + 5 mm, - 10 mm Wysokość + 5 mm, - 5 mm Pozostałe tolerancje wykonania i montażu wg PN-77/S Wygląd zewnętrzny Powierzchnie elementów powinny być gładkie, bez raków, pęknięć i rys. Dopuszcza się drobne pory, których głębokość nie przekracza 3 mm Zacieranie powierzchni elementów po ich wyjęciu z formy jest niedopuszczalne Rysy powierzchniowe skurczowe w elementach żelbetowych są dopuszczalne pod warunkiem spełnienia wymagań Specyfikacji M Pustki, raki i wykruszyny w elementach prefabrykowanych są dopuszczalne w granicach podanych w Specyfikacji M dla elementów żelbetowych. Wytrzymałość betonu w prefabrykatach powinna odpowiadać założonej w Rysunkach klasie betonu Cechowanie Każdy wyprodukowany element należy cechować w sposób czytelny i trwały na górnej jej powierzchni. Cecha powinna zawierać: znak wytwórni symbol obiektu numer elementu znak brygady produkcyjnej Każdy odebrany element podlega dodatkowo ostemplowaniu przy odbiorze Montaż prefabrykatów Ogólna zasady montażu Montaż prefabrykatów powinien się odbywać według opracowanego przez Wykonawcę i zatwierdzonego przez Inżyniera projektu organizacyjnego montażu Dokładność montażu elementów prefabrykowanych powinna być zgodna z wymaganiami wg tabeli poniżej. Dopuszczalne odchyłki w mm w zależności od rodzaju elementu i rodzaju odchyłki Rodzaj elementu Przesunięcie elementów w pionie Przesunięcie elementu w poziomie w stosunku do Rysunków w kierunku poprzecznym w kierunku podłużnym Prefabrykaty konstrukcyjne ± 15 ± 10 ± 10 Różnice strzałek prefabrykatów konstrukcyjnych, montowanych w tym samym obiekcie, mierzone w płaszczyźnie pionowej, nie powinny przekraczać dopuszczalnych odchyłek przesunięcia w pionie Badania Program badań a) badania w czasie budowy, b) badania po zakończeniu budowy, c) badania dodatkowe Badania w czasie budowy Ogólne zasady badania konstrukcji mostowych z betonu zbrojonego w czasie budowy powinny być zgodne z Specyfikacji M Badania w czasie budowy obejmują: a) sprawdzenie materiałów,

90 b) sprawdzenie konstrukcji pomocniczych, c) sprawdzenie elementów prefabrykowanych, d) sprawdzenie zbrojenia elementów z betonu zbrojonego, e) sprawdzenie robót betonowych, f) sprawdzenie montażu prefabrykatów, g) sprawdzenie warunków transportu i składowania elementów prefabrykowanych, h) sprawdzenie całości budowli betonowanej na miejscu Badania dodatkowe wykonuje się w przypadku, gdy co najmniej jedno badanie wg dało wynik niezadowalający lub wątpliwy Opis badań w czasie budowy Sprawdzenie materiałów polega na kontroli rodzaju i gatunku materiałów, porównaniu ich z założonymi w Rysunkach, stwierdzeniu zgodności z normami przedmiotowymi oraz świadectwami jakości i protokołami odbioru Sprawdzenie elementów prefabrykowanych polega na kontroli: a) ogólnego wyglądu prefabrykatu, b) wytrzymałości betonu w prefabrykacie, c) wartości odchyłek wymiarów i porównanie ich z dopuszczalnymi, Sprawdzenie zbrojenia elementów z betonu zbrojonego polega na kontroli zbrojenia zgodnie z warunkami podanymi w Specyfikacji M Sprawdzenie robót betonowych należy wykonać zgodnie z zasadami przyjętymi w Specyfikacji M Sprawdzenie montażu prefabrykatów należy wykonać powszechnie przyjętymi metodami pomiarów geodezyjnych, przy czym dopuszczalne błędy nie mogą przekraczać: a) dla pomiarów niwelacyjnych : 1 mm, b) dla pomiarów liniowych : 0,1 % Sprawdzenie warunków transportu i składowania polega na sprawdzeniu zgodności z zasadami przyjętymi w Rysunkach i niniejszej Specyfikacji Ocena wyników badań Na podstawie wyników przeprowadzonych badań należy ustalić, czy konstrukcja mostowa wykonana jest zgodnie z normą. W szczególności należy ustalić: a) czy stwierdzenie odchyłki od Rysunków przekraczają wartości dopuszczalne, b) rodzaje i liczbę usterek oraz możliwości ich usunięcia, c) wpływ stwierdzonych odchyłek i usterek na użytkową wartość obiektu W przypadku gdy chociaż jeden wynik badania wykaże niezgodność z wymaganiami, całość lub część robót należy uznać za niezgodne z normą. Roboty wykonane niezgodnie z normą nie mogą być przyjęte. W przypadku takim sposób dalszego postępowania należy ustalić komisyjnie. Wyniki badań wraz z ich oceną powinny zostać ujęte w formie protokołu 6.6. Zaświadczenie o jakości (atest) Dla wyprodukowanych elementów wytwórnia musi wystawić atest zawierający: datę wystawienia atestu, nazwę i adres producenta, wykaz cech elementów objętych atestem, krótki opis przeprowadzonych badań z wynikami, podpisy osób przeprowadzających badania. 7. Obmiar robót Jednostką obmiaru jest 1 sztuka prefabrykowanej deski gzymsowej zgodnie z Dokumentacją Projektową. 8. Odbiór robót Należy przeprowadzić odbiór: - formy stalowej, rusztowań i deskowań, - zbrojenia desek gzymsowych, - betonu i jego składników, Ponadto należy dokonać: - sprawdzenia gładkości powierzchni desek (rysy, raki),

91 - sprawdzenia wymiarów geometrycznych desek i porównania ewentualnych odchyłek z dopuszczalnymi, - sprawdzenie warunków transportu i składowania prefabrykatów, - odbioru montażu desek gzymsowych, Odbiór następuje na podstawie protokołów z badań i prób przeprowadzonych wg pkt. 6 niniejszej ST. 9. Podstawa płatności Płaci się za wykonaną i odebraną ilość desek gzymsowych wg ceny jednostkowej, która obejmuje: - koszt amortyzacji formy, - koszt składników produkcji (beton, stal, deskowanie itp.), - pielęgnację, - transport na budowę, - wykonanie i rozbiórkę pomostów roboczych, - urządzenia do montażu, - uszczelnienie styków między deskami, - wykonanie niezbędnych pomiarów, - likwidację skutków montażu i rekultywację terenu, - konieczne roboty towarzyszące. 10. Przepisy związane PN- EN 196-1:1996 Metody badania cementu. Oznaczenie wytrzymałości. PN- EN 196-2:1996 Metody badania cementu. Analiza chemiczna cementu. PN- EN 196-3:1996 Metody badania cementu. Oznaczenie czasów wiązania i stałości objętości. PN- EN 196-6:1996 Metody badania cementu. Oznaczenie stopnia zmielenia. PN- EN 196-7:1996 Metody badania cementu. Sposoby pobierania i przygotowania próbek cementu. PN- EN :1996 Metody badania cementu. Oznaczenie zawartości chlorków, dwutlenku węgla i alkaliów w cemencie. PN-B-19701:1997 Cement. Cement powszechnego użytku. Skład, wymagania i ocena zgodności. PN-B-19705:1998 Cement specjalny. Cement portlandzki siarczanoodporny. Skład, wymagania i ocena zgodności. PN-88/B Materiały budowlane. Woda do betonów i zapraw PN-90/B Domieszki do betonu. Metody badań efektów oddziaływania domieszek na beton. PN-90/B Domieszki do betonu. Domieszki przyśpieszające twardnienie. Wymagania i badania efektów oddziaływania na beton. PN-90/B Domieszki do betonu. Domieszki uszczelniające. Wymagania i badania efektów oddziaływania na beton PN-90/B Domieszki do betonu. Domieszki uplastyczniające i upłynniające. Wymagania i badania efektów oddziaływania na beton PN-90/B Domieszki do betonu. Domieszki kompleksowe. Wymagania i badania efektów oddziaływania na beton PN-88/B Beton zwykły PN-86/B Kruszywa mineralne do betonu PN-76/B-06714/00 Kruszywa mineralne. Badania. Postanowienia ogólne PN-91/B-06714/34 Kruszywa mineralne. Badania. Oznaczenie reaktywności alkalicznej PN-EN Metale. Próba rozciągania. Metoda badania w temperaturze otoczenia. PN-86/H Stal niskostopowa o podwyższonej wytrzymałości. Gatunki PN-89/H-84023/06 Stal określonego zastosowania. Stal do zbrojenia betonu. Gatunki. PN-82/H Walcówka i pręty stalowe do zbrojenia betonu PN-77/S Żelbetowe i betonowe konstrukcje mostowe. Wymagania i badania. PN-91/S Obiekty mostowe. Konstrukcje betonowe, żelbetowe i sprężone. Projektowanie PN-89/S Obiekty mostowe. Konstrukcje stalowe. Wymagania i badania PN-82/S Obiekty mostowe. Konstrukcje stalowe. Projektowanie PN-93/S Obiekty mostowe. Konstrukcje drewniane. Wymagania i badania. PN-92/S Obiekty mostowe. Konstrukcje drewniane. Projektowanie BN-88/ BN-84/ Cement. Transport i przechowywanie Kruszywo mineralne. Kruszywo łamane do nawierzchni drogowych.

92 M Izolacja ustroju niosącego z papy zgrzewalnej 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru izolacji płyty pomostowej ustroju niosącego obiektu mostowego z zastosowaniem papy zgrzewalnej Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja obejmują wszystkie czynności umożliwiające i mające na celu wykonanie izolacji płyty pomostowej ustroju niosącego Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w Specyfikacji DMU Papa zgrzewalna - materiał hydroizolacyjny rolowy, o osnowie powleczonej obustronnie bitumem, z przystosowaną do zgrzewania z podłożem warstwą dolną Ogólne wymagania dotyczące robót Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. Ogólne wymagania dotyczące robót podano w Specyfikacji DMU Wymagania ogólne. 2. Materiały 2.1. Dane ogólne. Papa zgrzewalna posiadająca aktualną Aprobatę Techniczną wydaną przez Instytut Badawczy Dróg i Mostów (IBDM). Podstawowe cechy fizyczne papy zgrzewalnej: - wytrzymałość na rozciąganie - przesiąkliwość i nasiąkliwość - zachowanie elastyczności w niskiej temperaturze Producent powinien wystawić świadectwo jakości na produkowaną papę, które powinno posiadać klauzulę dopuszczenia do stosowania wystawioną przez IBDiM Producent na żądanie Zamawiającego ma obowiązek dostarczyć zaaprobowane przez IBDiM "Warunki Techniczne wykonania izolacji", które powinny zawierać dane dotyczące: - wymagań dla stosowanych materiałów, - wymagań w zakresie tolerancji wykonawczej, - wymagań dotyczących technologii wykonania, - zakresu i sposobu wykonania badań odbiorczych Wymagania dotyczące materiału izolacji. Należy stosować papę zgrzewalną, która nie wymaga stosowania warstwy ochronnej Papa powinna odpowiadać wymaganiom podanym w poniższej tabeli. Tabela 1. Wymagania dla papy zgrzewalnej Lp Właściwość Badanie wg Jednostka Wymaganie 1 Grubość materiału IBDiM* mm 5 grubość warstwy bitumu pod osnową IBDiM* mm 3 2 Szerokość arkusza papy PN-90/B cm 100 ± 5 3 Szerokość krawędzi arkusza IBDiM* mm 80 przeznaczonej na styk poprzeczny

93 4 Masa jednostkowa PN-90/B g/m ± Siły zrywające przy rozciąganiu - wzdłuż PN-90/B N/mm 12 - w poprzek 6 Wydłużenie przy zerwaniu - wzdłuż PN-90/B % 50 - w poprzek 7 Wytrzymałość na rozdarcie - wzdłuż DIN N/mm 30 - w poprzek 8 Wytrzymałość na rozciąganie styków nakładkowych IBDiM* N/mm 2 0,15 Naprężenie ścinające 9 Przesiakliwość PN-90/B MPa 0,5 10 Nasiąkliwość - chwilowa - długotrwała 11 Giętkość w niskich temperaturach PN-90/B IBDiM* PN-90/B IBDiM* PN-90/B IBDiM* Badanie poligonowe % temp. [ o C] śr. wałka φ [mm] 0,5 < 1 0 o C/φ o C/ φ Przyczepność do podłoża betonowego IBDiM* N/mm Odporność na działanie wysokiej o C/h 100 o C/2h temperatury (bez spłynięć) o C/h 80 o C/24h 14 Przyczepność warstwy wiążącej nawierzchni drogowej do hydroizolacji 15 Sprawdzenie odporności na przebicie (badanie dynamiczne IBDiM* MPa 0,5 stopnie uszkodzenia 0 5 wymagania w opisie badania * Badanie wg IBDiM oznacza wg opracowania IBDiM Metody badań i oceny izolacyjnych materiałów rolowych i mastyksów 3. Sprzęt Roboty wykonywane przy użyciu specjalistycznego sprzętu zgodnego z instrukcją producenta, zaaprobowaną przez IBDiM. 4. Transport Rolki papy należy przewozić krytymi środkami transportowymi, układając je w pozycji stojącej na paletach. 5. Wykonanie robót 5.1. Wykonawca przedstawi Inżynierowi do akceptacji projekt organizacji i harmonogram robót uwzględniający wszystkie warunki, w jakich będą wykonywane roboty izolacyjne Zgodność z Rysunkami Izolacje powinny być wykonywane zgodnie z Rysunkami i niniejszą Specyfikacją Warunki układania izolacji Roboty izolacyjne należy wykonywać w okresie od 1 marca do 31 października przy dobrej pogodzie. Niedopuszczalne jest prowadzenie robót podczas opadów deszczu i mżawki, bezpośrednio po opadach oraz w czasie, gdy wilgotność względna powietrza jest większa niż 85%. Niedopuszczalne jest prowadzenie robót gdy temperatura powietrza jest niższa niż 5 o C oraz przy silnym wietrze Roboty izolacyjne powinny być wykonywane bardzo starannie i przez przeszkolonych pracowników. Zwraca się uwagę iż wykonywanie poprawek na już ukończonych odcinkach jest bardzo pracochłonne i w przeważającej ilości wypadków prowadzi do powstania trwałych wad powłok izolacyjnych Podłoże pod izolację Podłoże pod izolację powinno posiadać odpowiednie spadki, być gładkie, czyste i suche. Kształtowanie odpowiednich spadków poprzecznych i podłużnych powinno następować podczas betonowania płyty. Spadki poprzeczne - zarówno pod jezdnią jak i na chodnikach nie powinny być mniejsze niż 2%. Powierzchnię płyty powinno się wyrównywać podczas betonowania

94 łatami wibracyjnymi. Odchylenie równości powierzchni zmierzone na łacie długości 4,0 m nie powinno przekraczać 10 mm. Gładkość powierzchni powinna cechować się brakiem lokalnych progów, raków, wgłębień i wybrzuszeń, wystających ziarn kruszywa i.t.p. Dopuszczalne są lokalne nierówności do 3 mm lub wgłębienia do 5 mm Powierzchnia pod izolację powinna być oczyszczona ze wszystkich części pylastych i złuszczeń, mleczka cementowego i zanieczyszczeń naniesionych podczas budowy. Oczyszczenie powierzchni wykonać należy przez przedmuchanie sprężonym powietrzem lub przez piaskowanie. Wszystkie uszkodzenia powierzchni powinny być naprawione. Wilgotność betonu (2 cm poniżej powierzchni) nie może przekraczać 4% Wiek betonu podłoża - min. 21 dni Wytrzymałość podłoża betonowego wyznaczona metodą pull-off przy średnicy krążka próbnego φ 50 mm powinna wynosić nie mniej niż 1,5 MPa Gruntowanie podłoża Gruntowanie podłoża powinno się wykonać przy użyciu firmowego primera. Materiał gruntujący należy nanosić zgodnie z technologią wykonania podaną przez producenta i zaaprobowaną przez IBDiM. Należy zwrócić uwagę na wymagane zużycie primera na m 2 powierzchni normalnego, zwartego betonu, czas schnięcia zagruntowanych powierzchni i uzależnienie go od temperatury otoczenia (zwykle kiedy zagruntowana powierzchnia nie jest lepka, a primer nie brudzi ręki). Jednorazowo można zagruntować tylko taką powierzchnię, która zostanie zaizolowana tego samego dnia. Powierzchnię zagruntowaną, nie zaizolowaną w ciągu tego samego dnia, należy ponownie zagruntować. Przed ułożeniem warstwy izolacyjnej nie dopuszcza się ruchu pieszego po zagruntowanych powierzchniach. W przypadku gruntowania podłoża żywicami syntetycznymi przyczepność warstwy gruntującej do podłoża określona metodą pull-off powinna wynosić nie mniej niż 1,5 MPa Układanie izolacji Układanie izolacji powinno odbywać sie zgodnie z instrukcją producenta i Aprobatą Techniczną. Warunkiem sprawnego układania izolacji jest posiadanie palnika na propan-butan o szerokości rolki papy izolacyjnej, oraz prostego narzędzia służącego do odwijania materiału izolacyjnego z rolki w czasie zgrzewania. Konieczne jest również zastosowanie ręcznego wałka celem lepszego dociskania świeżo zgrzanej izolacji. Kalkulując ilość potrzebnego materiału należy przyjąć na obiektach mostowych bez krzywizn 15%, a na obiektach z krzywiznami do 20% więcej izolacji niż istniejąca powierzchnia. Zakład podłużny między dwoma sąsiednimi arkuszami izolacji nie powinien być węższy niż 80 mm, natomiast zakład czołowy między końcami rolek winien wynosić 150 mm. Układanie izolacji rozpoczyna się od najniższego punktu obiektu posuwając się w górę. Celem uniknięcia nałożenia się czterech warstw izolacji układa się całość długości rolki na przemian z połową jej długości, czyli dla przykładu 4 m długości arkusz jest układany po 8 m lub odwrotnie. Początek rolki mocuje się za pomocą ręcznego palnika a całą rolkę ustawiamy zgodnie z ukształtowaniem obiektu. Zakończenie izolacji na powierzchniach pionowych (np. przy belce podporęczowej) należy wykonać przy użyciu arkusza o szerokości 50 cm (połowa szerokości rolki). W przypadku jednak stosowania epoksydów izolacyjnych, papę układa się w odległości 10 mm od krawężnika, a następnie przy pomocy wałka malarskiego nanosi się epoksyd na ścianę krawężnika i na położoną izolację (zakład 150 mm). Wymieniona odległość 10 mm jest ważna, aby zapewnić miejsce na wypływ rozgrzanego bitumu Podgrzewanie izolacji Warunkiem skutecznego zgrzewania izolacji z podłożem jest wypływający bitum, który gwarantuje szczelne połączenie. Wytopiona masa bitumiczna powinna rozchodzić się poza obręb arkusza na odległość ca mm oraz na całej długości podgrzewanej rolki. Po nałożeniu izolacji należy w jak najszybszym terminie położyć zaprojektowaną nawierzchnię asfaltową, aby ograniczyć czas wystawienia izolacji na działanie czynników atmosferycznych. 6. Kontrola jakości robót 6.1. Kontrola jakości

95 Sprawdzeniu jakości robót izolacyjnych podlegają wszystkie fazy i procesy technologiczne w trakcie ich prowadzenia. Ze względu na techniczne znaczenie izolacji, zanikający charakter robót oraz dokumentacyjną formę protokołu, Wykonawca powinien wykazać szczególną dbałość o nadzór i kontrolę robót. W trakcie wykonywania robót oraz po ich zakończeniu należy dokonywać kontroli zwracając szczególną uwagę na: Sprawdzenie materiałów na podstawie zapisów w Dzienniku Budowy i innych dokumentów stwierdzających zgodność użytych materiałów z powołanymi normami i niniejszą Specyfikacją. Materiały nie mające dokumentów stwierdzających ich jakość i budzące pod tym względem wątpliwości, powinny być poddawane badaniom przed ich zastosowaniem, a wynik badań odnotowany w Dzienniku Budowy Sprawdzenie równości powierzchni podkładu Sprawdzenie poprawności układania warstw. Każda warstwa izolacji powinna stanowić jednolitą, czystą powłokę przylegającą do powierzchni podkładu lub do uprzednio ułożonej warstwy Kontrola ilości ułożonych warstw i uzyskanie odpowiedniej sumarycznej grubości izolacji Opis badań Sprawdzenie zgodności z Rysunkami należy przeprowadzać przez porównanie wykonanych robót izolacyjnych z Rysunkami i opisem technicznym wg wymagań 5 niniejszej Specyfikacji oraz stwierdzenie wzajemnej zgodności za pomocą oględzin zewnętrznych i pomiaru wymiarów liniowych z dokładnością do 0,5 cm Sprawdzenie materiałów należy przeprowadzać na podstawie ich zaświadczeń jakości, zapisów w Dzienniku Budowy i innych dokumentów stwierdzających zgodność użytych materiałów z wymaganiami Rysunków oraz z normą PN-90/B Papy asfaltowe i smołowe. Metody badań oraz opracowaniem IBDiM Metody badań i oceny izolacyjnych materiałów rolowych i mastyksów Materiały nie mające dokumentów stwierdzających ich jakość i budzące pod tym względem wątpliwości powinny być poddane badaniom przed ich zastosowaniem, a wyniki badań odnotowane w Dzienniku Budowy Sprawdzenie powierzchni podkładu należy przeprowadzać za pomocą łaty o długości 4,0 m, przyłożonej w 3 dowolnie wybranych miejscach na każde 20 m 2 powierzchni podkładu i przez pomiar jego odchylenia od łaty z dokładnością do 1 mm na zgodność z wymaganiami 5.4 niniejszej Specyfikacji. Sprawdzenie wytrzymałości podłoża na odrywanie wykonywane metodą pull-off przy średnicy krążka próbnego φ 50 mm wg zasady: 1 oznaczenie na 25 m 2 izolowanej powierzchni i min 5 oznaczeń wg PN-92/B Wyniki badań powinny być zgodne z przedstawionymi w p. 5.4 i 5.5. niniejszej Specyfikacji Sprawdzenie warunków przystąpienia do robót należy przeprowadzać na podstawie zapisów w Dzienniku Budowy na zgodność z wymaganiami pkt. 5.3 niniejszej Specyfikacji Sprawdzenie prawidłowości wykonania robót Sprawdzenie przylegania izolacji do podkładu należy przeprowadzać wzrokowo i za pomocą młotka drewnianego przez lekkie opukiwanie warstwy izolacji w 3 dowolnie wybranych miejscach na każde m2 powierzchni izolacji. Charakterystyczny głuchy dźwięk świadczy o nieprzyleganiu i niezwiązaniu izolacji z podkładem Sprawdzenie prawidłowości ułożenia powłok bitumicznych należy przeprowadzać wzrokowo w czasie ich wykonywania, kontrolując stosowanie właściwych materiałów i liczbę ich warstw Sprawdzenie prawidłowości ułożenia powłok z materiałów rolowych należy przeprowadzać w trakcie wykonywania izolacji, kontrolując stosowanie właściwych materiałów, wielkość zakładów oraz dokładność przyklejenia do podłoża zgodnie z wymaganiami podanymi w niniejszej Specyfikacji Technicznej Sprawdzenie zabezpieczenia szczelin dylatacyjnych należy przeprowadzać w trakcie wykonywania izolacji, kontrolując zachowanie wymagań zabezpieczających dylatacje zgodnie z Rysunkami Sprawdzenie osadzenia urządzeń odwadniających należy przeprowadzać w trakcie ich osadzania, kontrolując zachowanie wymagań podanych w Rysunkach.

96 Sprawdzenie zabezpieczenia elementów konstrukcyjnych należy przeprowadzać w trakcie wykonywania izolacji, kontrolując zachowanie wymagań podanych w Rysunkach Ocena wyników badań Jeżeli badania przewidziane w 6.2. dadzą wynik dodatni - wykonanie robót izolacyjnych należy uznać za zgodne z wymaganiami niniejszej Specyfikacji. W przypadku gdy choćby jedno z badań dało wynik ujemny, należy odbierane roboty izolacyjne uznać za niezgodne z wymaganiami niniejszej Specyfikacji. W razie uznania robót izolacyjnych za niezgodne z wymaganiami niniejszej Specyfikacji, komisja przeprowadzająca badania powinna ustalić, czy należy całkowicie lub częściowo uznać roboty za niezgodne z wymaganiami niniejszej Specyfikacji i nakazać ponowne ich wykonanie albo nakazać wykonanie poprawek, które doprowadzą do zgodności robót z wymaganiami niniejszej Specyfikacji. 7. Odbiór robót (1) Odbiory należy przeprowadzać dla każdej warstwy pokrycia osobno - przy czym sporządza się jeden protokół odbioru izolacji po wykonaniu powłoki izolacyjnej. (2) W protokole odbioru należy odnotować fakt dokonywania poprawek określając ich rodzaj i miejsce (3) Podstawą do odbioru robót izolacyjnych są badania obejmujące: - sprawdzenie zgodności z Rysunkami - sprawdzenie materiałów - sprawdzenie podłoża pod izolację - sprawdzenie warunków prowadzenia robót - sprawdzenie prawidłowości wykonanych robót. (4) Do odbioru robót Wykonawca zobowiązany jest przedłożyć: - protokoły badań kontrolnych lub zaświadczenie jakości materiałów - protokoły odbiorów częściowych - zapisy w Dzienniku Budowy 8. Przepisy związane PN-69/B PN-90/B PN-92/B Izolacje bitumiczne. Wymagania i badania przy odbiorze Papy asfaltowe i smołowe. Metody badań Antykorozyjne zabezpieczenia w budownictwie. Konstrukcje betonowe i żelbetowe. Metoda badania przyczepności połok ochronnych. Metody badań i oceny izolacyjnych materiałów rolowych i mastyksów, IBDiM Warszawa Tymczasowe wytyczne układania izolacji z papy zgrzewalnej na pomostach betonowych mostów drogowych, IBDM, Warszawa, 1986

97 M a - KRAWĘŻNIK MOSTOWY KAMIENNY 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót budowlanych związanych z ustawieniem krawężników kamiennych na obiektach mostowych Zakres stosowania OST Ogólna specyfikacja techniczna (OST) jest materiałem pomocniczym do opracowania specyfikacji technicznej wykonania i odbioru robót budowlanych (ST), stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na obiektach mostowych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonaniem i odbiorem ustawienia krawężników kamiennych na podlewce na obiektach mostowych Określenia podstawowe Krawężnik kamienny element kamienny, długości większej od 30 cm, powszechnie stosowany jako obramowanie drogi, chodnika, ścieżki Obrabianie mechaniczne wykończenie powierzchni z widocznymi śladami narzędzi, uzyskane z zastosowaniem obróbki mechanicznej Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne [1] pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne [1] pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne [1] pkt Materiały do wykonania robót Zgodność materiałów z dokumentacją projektową Materiały do wykonania robót powinny być zgodne z ustaleniami dokumentacji projektowej lub ST Stosowane materiały Przy ustawianiu krawężników na podlewce można stosować następujące materiały: krawężniki kamienne, podlewka z zaprawy niskoskurczowej lub grysu jednofrakcyjnego, stal na kotwy, klej do wklejania kotew, materiały uszczelniające Krawężniki kamienne Zasady ogólne Należy stosować krawężniki kamienne, dla których Wykonawca przedstawi Polską Normę lub aprobatę techniczną wydaną przez IBDiM. Poza tym krawężnik powinien spełniać wymagania podane w Rozporządzeniu Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r. w sprawie warunków technicznych, jakim powinny odpowiadać obiekty inżynierskie i ich usytuowanie [20], zwanym dalej Rozporządzeniem. Typ krawężnika i jego wymiary powinny być określone w dokumentacji projektowej Wymagania wobec krawężników Poniżej przedstawiono wymagania dla krawężnika i materiału kamiennego, z którego powinien być wykonany, zgodnie z PN-B-11213:1997 [3]: a) Wymagania dotyczące materiału kamiennego Bloki materiału kamiennego ze skał magmowych, osadowych lub metamorficznych, przeznaczone do produkcji krawężników mostowych kamiennych, powinny odpowiadać klasie I i II wg PN-B-11213:1997 [3] i wymaganiom podanym w tablicy 1. Tablica 1. Wymagania fizyczne i wytrzymałościowe materiału kamiennego

98 Lp. Właściwości Jednostka Klasa miary I II III 1 Wytrzymałość na ściskanie w stanie powietrznosuchym, co najmniej MPa Ścieralność na tarczy Boehmego w stanie powietrznosuchym, nie więcej niż mm 2,5 5,0 7,5 3 Nasiąkliwość, nie więcej niż % 0,5 1,5 3,0 4 Mrozoodporność, ubytek masy po % cyklach b) Wygląd zewnętrzny krawężników Wygląd zewnętrzny krawężników powinien odpowiadać następującym wymaganiom: krawężnik powinien mieć ścięcie od strony jezdni powyżej poziomu nawierzchni, o pochyleniu nie większym niż 2,5:1 i nie mniejszym niż 4:1, zastosowany krawężnik powinien spełniać wymagania normy PN-B-11213:1997 [3] dla krawężników mostowych, bądź aprobaty technicznej wydanej przez IBDiM, wymiary krawężnika ze ścięciem wg normy PN-B-11213:1997 [3] (rysunek w załączniku 1) zostały podane w tablicy 2, Tablica 2. Wymiary krawężnika mostowego rodzaju A (ze ścięciem) Lp. Oznaczenie wymiaru (wg rysunku) Wymiary, mm Dopuszczalna odchyłka wymiaru, mm 1 h ± 20 2 b ± 3 3 c ± 2 4 d ± 2 5 l Od 800 do w krawężniku mostowym, wg PN-B-11213:1997 [3], powierzchnie licowe, tj. powierzchnia górna, powierzchnia skosu, powierzchnia przednia na szer. 50 mm i tylna na szer. 70 mm powinny odpowiadać fakturze średniogroszkowanej wg BN-84/ [4]; pozostałe fragmenty powierzchni przedniej i tylnej powinny być wykonane w fakturze krzesanej, powierzchnie stykowe powinny być dłutowane (szlakowane) wzdłuż krawędzi widocznych na szerokości pasa co najmniej 30 mm, na pozostałej szerokości średniogrotowane, powierzchnia spodu powinna być surowa i spełniać wymagania dotyczące faktury łupanej lub krzesanej, kąty pomiędzy powierzchnią stykową (czołową) a wszystkimi przecinającymi się z nią powierzchniami licowymi oraz pomiędzy górną a tylną licową powinny być proste, kąty pomiędzy powierzchnią górną a przednią powinny być rozwarte tak, aby uzyskane było odpowiednie pochylenie, określone wyżej. c) Wady i uszkodzenia Dopuszczalne wady i uszkodzenia dla krawężników mostowych kamiennych, wg PN-B :1997 [3], podano w tablicy 3. Tablica 3. Dopuszczalne wady i uszkodzenia krawężnika Rodzaj uszkodzeń Dopuszczalne odchyłki Skrzywienie licowych 3 mm (wichrowatość bocznych Nie sprawdza się powierzchni) stykowych - Wady obróbki powierzchni (wgłębienia i wypukłości) spodu licowych bocznych stykowych spodu Nie sprawdza się Dopuszcza się na długości 1000 mm danej powierzchni jedno wgłębienie wielkości do 500 mm 2 nie głębsze niż 5 mm, nie wynikające z techniki wykonania faktury Wgłębienie do 15 mm dopuszcza się bez ograniczeń, wypukłości poza lico pasa obrobionego na powierzchni przedniej (od strony jezdni) niedopuszczalne, na powierzchni tylnej (od strony chodnika) dopuszcza się wypukłości poza lico pasa obrobionego do 30 mm W obrębie pasa dłutowanego wgłębienia niedopuszczalne, pozostała część powierzchni nie podlega sprawdzeniu Nie sprawdza się

99 Szczerby i liczba w przeliczeniu na 1000 mm uszkodzenia 3 krawędzi długość 5 mm i naroży głębokość 3 mm Odchyłka od kąta prostego na 2 mm długości powierzchni Podlewka pod krawężnik Podlewka z zaprawy niskoskurczowej Jeżeli dokumentacja projektowa nie podaje inaczej, można stosować zaprawę o właściwościach podanych w dalszym ciągu. Należy stosować zaprawę przygotowywaną w wytwórni i dostarczaną na budowę w postaci proszku, gotową do użycia po rozmieszaniu z wodą w odpowiedniej proporcji. Zastosowana zaprawa powinna być przez producenta przewidziana do stosowania na podlewki o grubości zgodnej z dokumentacją projektową. Świeża zaprawa powinna mieć konsystencję około 11 do 12 cm, zgodnie z PN-85/B [5], a czas zachowania jej właściwości roboczych powinien wynosić min. 30 minut. Wymagania dotyczące zaprawy na podlewkę podano w tablicy 4. Tablica 4. Wymagania dotyczące zaprawy na podlewkę Lp. Właściwości Jednostka Wymagania Metoda badań wg 1 Wytrzymałość na zginanie po 28 dniach MPa 9 PN-85/B [5] 2 Wytrzymałość na ściskanie po 28 dniach MPa 45 PN-85/B [5] 3 Wytrzymałość na odrywanie od podłoża Procedura badawcza - wartość średnia MPa 2,0 IBDiM nr PB-TM- - wartość pojedynczego MPa 1,5 X3 [24] wyniku 4 Skurcz po okresie twardnienia 90 dni 5 Pęcznienie po okresie twardnienia 90 dni 6 Mrozoodporność badana w 2% roztworze soli (NaCl) po 150 cyklach - ubytek masy - wytrzymałość na zginanie - wytrzymałość na ściskanie 7 Wytrzymałość na odrywanie od podłoża po badaniu mrozoodporność 1,0 0,3 % % % MPa 1,5 Procedura badawcza IBDiM nr TWm- 31/97 [25] Procedura badawcza IBDiM nr TWm- 31/97 [25] Procedura badawcza IBDiM Nr SO-3 [26] Procedura badawcza IBDiM nr PB-TM- X3 [24] Osadzenie krawężników na zaprawie wymaga wykonania drenaży za krawężnikami od strony chodnika i odprowadzenia z niego wody za pomocą drenów poprzecznych do systemu odwodnienia obiektu. Wykonanie drenów podłużnych za krawężnikiem i poprzecznych pod krawężnikiem jest przedmiotem oddzielnej OST M a [2] Podlewka z grysu jednofrakcyjnego otoczonego kompozycją z żywicy Podlewka z grysu jednofrakcyjnego składa się z kruszywa i żywicy epoksydowej. Do podlewki należy stosować grys jednofrakcyjny od 4 do 6 mm ze skał magmowych, marki 20 wg PN-86/B [6], otoczony kompozycją z żywicy epoksydowej. Ilość lepiszcza (żywicy) powinna zapewnić tylko całkowite otoczenie ziaren kruszywa bez wypełnienia pustek między ziarnami. Jeżeli dokumentacja projektowa ani ST nie podają inaczej, można stosować dwuskładnikową żywicę epoksydową modyfikowaną, o podstawowych właściwościach podanych w tablicy 5. Tablica 5. Wymagania dla żywicy epoksydowej Lp. Właściwość Jednostka Wymagania Metoda badań wg *) ocena 1 Wygląd zewnętrzny - wg

100 organoleptyczna 2 Wytrzymałość na rozciąganie MPa 5,5 ISO [18] 3 Wydłużenie % 30 ISO [18] 4 Twardość wg Shora D DIN [19] *) Żywica powinna być barwy określonej przez producenta. Po upływie czasu utwardzania dotknięcie powierzchni próbki nie powinno pozostawić na palcach widocznych śladów żywicy Materiał na kotwy Jeżeli w dokumentacji projektowej przewiduje się kotwienie krawężników, to do wykonania kotew należy stosować stal spełniającą wymagania normy PN-89/H [7] lub aprobaty technicznej wydanej przez IBDiM. Średnica kotew powinna być zgodna z dokumentacją projektową. Kotwy należy wklejać w krawężnik za pomocą żywicy epoksydowej, dla której Wykonawca przedstawi aprobatę techniczną wydaną przez IBDiM. Zastosowana żywica powinna być materiałem twardniejącym bezskurczowo, mieć bardzo dobre właściwości mechaniczne i mieć bardzo dobrą przyczepność do betonu i kamienia. Jeżeli dokumentacja projektowa ani ST nie przewidują inaczej, można zastosować żywicę, która ma następujące właściwości: wytrzymałość na ściskanie po 14 dniach (po związaniu pod wodą, w temperaturze +20 o C) > 90 N/mm 2, wytrzymałość na zginanie po 14 dniach (po związaniu pod wodą, w temperaturze +20 o C) > 44 N/mm 2, wytrzymałość na rozciąganie po 14 dniach (po związaniu pod wodą, w temperaturze +20 o C) > 25 N/mm 2, przyczepność do podłoża (po utwardzeniu pod wodą, w temperaturze +20 C) 2,5 3,5 N/mm 2 (zniszczenie betonu) Materiał do wypełnienia spoin Do wypełniania spoin należy stosować materiały, dla których Wykonawca przedstawi aprobatę techniczną wydaną przez IBDiM. Jeżeli dokumentacja projektowa nie przewiduje inaczej, do uszczelniania styków poprzecznych między krawężnikami oraz krawężnikiem i betonem płyty chodnikowej można stosować kit poliuretanowy, jednoskładnikowy, sieciujący pod wpływem wilgoci z atmosfery, w procesie sieciowania przechodzący do postaci elastycznej gumy. Powinien być odporny na działanie wody, rozcieńczonych soli, kwasów i zasad oraz paliw i smarów. Kit powinien zachowywać właściwości elastyczne w szerokim zakresie temperatur (w tym ujemnych do -30 o C) i wykazywać odporność na starzenie w warunkach eksploatacji. Powinien, przy zastosowaniu odpowiednich środków gruntujących, zachowywać bardzo dobrą przyczepność do betonu i granitu. Do uszczelniania styku nawierzchni asfaltowej z krawężnikiem można stosować samoprzylepną taśmę z asfaltu modyfikowanego polimerem wraz z wypełniaczem i dodatkami. Taśma powinna być przeznaczona do uszczelniania styków w nawierzchniach drogowych wykonywanych na gorąco (temperatura układania rzędu od 140 C do 250 C). Materiał taśmy powinien charakteryzować się dużą elastycznością w szerokim zakresie temperatur (nie powinien stawać się kruchy w temperaturze - 30 C, a w podwyższonych temperaturach do 100 o C, nie powinien spływać ze szczelin pionowych), powinien wykazywać bardzo dobrą przyczepność do uszczelnianych elementów (betonowych, kamiennych i asfaltowych). Materiał powinien ponadto wykazywać odporność na roztwory soli mineralnych, kwasów i zasad organicznych oraz posiadać dobrą odporność na starzenie się w warunkach eksploatacji i niezmienną przyczepność do krawędzi szczelin. Jeżeli dokumentacja projektowa ani ST nie podają inaczej, można stosować taśmę o właściwościach podanych w tablicy 6. Tablica 6. Wymagania dla asfaltowej taśmy uszczelniającej Lp. Właściwości Jednostka Wymagania Metoda badań wg 1 Penetracja stożkiem w 25 C 2 Temperatura mięknienia wg PiK 3 Mrozoodporność (upadek kuli z 2,5 m, temperatura - 20 C 4 Wydłużenie taśmy w szcze-linie, w temperaturze -20 C 5 Rodzaj zerwania taśmy w szczelinie, w temperaturze -20 C 0,1 mm od 40 do 70 o C 90 - min. 3 kule całe PN-EN :2004 (U) [8] PN-EN 1427:2001 [9] PB/TN-2/3 [21] mm 4,0 PB/TN-2/4 [22] - brak zerwania przy wydłuże-niu 4,0 mm PB/TN-2/5 [23]

101 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne [1], pkt Sprzęt do wykonywania robót Do wykonania podlewki z zaprawy niskoskurczowej Wykonawca powinien dysponować betoniarką do wykonania zaprawy. Do wykonania podlewki z grysu jednofrakcyjnego Wykonawca powinien dysponować: mieszadłem zamontowanym na wiertarce wolnoobrotowej, małą betoniarką lub taczką do wymieszania żywicy z kruszywem. Do przygotowania żywicy do wklejania kotew należy stosować wolnoobrotowe mieszadło mechaniczne (około obr/min). Do wiercenia otworów na kotwy Wykonawca powinien dysponować wiertarką do betonu. Przewiduje się ręczne układanie krawężników oraz uszczelnianie styków. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne [1],pkt Transport krawężników kamiennych Krawężniki kamienne można przewozić dowolnymi środkami transportu. Należy je układać obok siebie, na drewnianych podkładach, długością w kierunku jazdy a wysokością pionowo. Krawężniki mogą być przewożone tylko w jednej warstwie. W celu zabezpieczenia powierzchni obrobionych przed bezpośrednim stykiem należy je do transportu zabezpieczyć przekładkami splecionymi ze słomy lub wełny drzewnej o grubości nie mniejszej niż 5 cm. Krawężniki z materiałów kamiennych można przechowywać na składowiskach otwartych, posegregowane wg typów, rodzajów, odmian i wielkości w sposób zabezpieczających przed uszkodzeniem. Z krawężnikami powinno być dostarczone zaświadczenie o wynikach przeprowadzonych badań, zawierające: nazwę i adres producenta, nazwę instytucji przeprowadzającej badania, datę pobrania próbek, sposób pobrania próbek, datę badań, wyniki badań Transport zaprawy niskoskurczowej Sucha zaprawa powinna być pakowana w worki foliowe. Na każdym opakowaniu powinna być umieszczona etykieta zawierająca dane: a) nazwę wyrobu, b) nazwę rodzaju i odmiany zaprawy, c) nazwę i adres producenta, d) datę produkcji, e) masę netto, f) trwałość, g) informację o proporcji składników, h) informację o uzyskaniu przez wyrób aprobaty technicznej. Suche zaprawy należy składować w oryginalnych, zamkniętych opakowaniach, w suchych i zadaszonych pomieszczeniach, które nadają się do przechowywania cementu. Maksymalny czas składowania zaprawy powinien być zgodny z zaleceniami producenta. Suche zaprawy należy przewozić krytymi środkami transportowymi w warunkach zabezpieczających je przed mrozem, opadami atmosferycznymi, zawilgoceniem, zanieczyszczeniem i uszkodzeniem opakowań Transport i przechowywanie żywicy epoksydowej Żywica powinna być pakowana w opakowania firmowe producenta (np. plastikowe puszki lub beczki). Na każdym opakowaniu należy umieścić etykietę zawierającą co najmniej następujące dane: nazwę i adres producenta, nazwę wyrobu, oznaczenie, datę produkcji i okres przydatności do stosowania, masę netto, stosunek mieszania, numer aprobaty technicznej, sposób przechowywania i stosowania materiałów i zachowania przy tym niezbędnych środków ostrożności, bhp i ochrony środowiska,

102 oznaczenie, że wyrób zawiera substancje szkodliwe dla zdrowia. Żywicę należy przechowywać w suchych, chłodnych pomieszczeniach, w oryginalnych, szczelnie zamkniętych opakowaniach, zabezpieczonych przed działaniem ciepła i bezpośredniego promieniowania słonecznego, z dala od źródeł zapalnych. Okres przydatności do stosowania, w zamkniętych fabrycznie pojemnikach wynosi zwykle 12 miesięcy. Żywicę należy przewozić zgodnie z przepisami dotyczącymi materiałów łatwopalnych Transport i składowanie materiału do uszczelniania spoin Materiały uszczelniające należy przewozić i składować w oryginalnych opakowaniach producenta. Transport opakowań z materiałami może się odbywać dowolnym środkiem transportu pod warunkiem zachowania warunków określonych przez producenta. Podczas transportu opakowania należy zabezpieczyć przed przesuwaniem i uszkodzeniem. Materiały należy składować w odpowiedniej (podanej przez producenta) temperaturze, chronić przed wpływem działania promieniowania cieplnego, nasłonecznieniem, zawilgoceniem i zamoczeniem. Należy przestrzegać terminu ważności produktu. Niespełnienie warunków przechowywania i transportu może spowodować utratę właściwości materiałów uszczelniających, w szczególności przedwczesną utratę kształtu taśmy asfaltowej, zlepienie się zwojów, zmniejszenia właściwości lepiących, zbytnią kruchość papieru przekładkowego, usztywnienie taśmy. Na każdym opakowaniu należy umieścić etykietę zawierającą co najmniej następujące dane: nazwę i adres producenta, nazwę wyrobu, oznaczenie, datę produkcji i okres przydatności do stosowania, masę netto, wymiary (w przypadku taśmy), numer aprobaty technicznej, sposób przechowywania i stosowania materiałów i zachowania przy tym niezbędnych środków ostrożności, bhp i ochrony środowiska. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonywania robót Ogólne zasady wykonywania robót podano w OST D-M Wymagania ogólne [1], pkt Zasady wykonywania robót Sposób wykonania robót powinien być zgodny z dokumentacją projektową i ST. W przypadku braku wystarczających danych można korzystać z ustaleń podanych w niniejszej specyfikacji. Podstawowe czynności przy wykonywaniu robót obejmują: 1. roboty przygotowawcze, 2. wykonanie podlewki pod krawężnik, 3. wykonanie drenażu za i pod krawężnikiem, 4. wklejenie kotew, 5. montaż krawężników, 6. wypełnienie spoin, 7. roboty wykończeniowe Roboty przygotowawcze Przed przystąpieniem do robót należy, na podstawie dokumentacji projektowej, ST lub wskazań Inżyniera: ustalić lokalizację robót, ustalić dane niezbędne do szczegółowego wytyczenia robót oraz ustalenia danych wysokościowych, oczyścić podłoże (powierzchnię izolacji), ustalić materiały niezbędne do wykonania robót, określić kolejność, sposób i termin wykonania robót Wykonanie podlewki pod krawężnik Zasady ogólne Krawężnik należy ustawiać na zaprawie bezskurczowej lub warstwie grysu otoczonego żywicą, wykonanych wg pktu niniejszej OST. Ułożenie podlewki wymaga tymczasowego ustawienia elementów oporowych z listew lub płyt, między które wlewa się materiał podlewki. Materiał podlewki należy układać z niewielkim nadmiarem na nieznaczne dogęszczenie mieszanki w czasie jej uderzenia podstawą krawężnika. Ustawienie krawężnika winno uwzględniać poprawki na trwałe ugięcie konstrukcji pod ciężarem nawierzchni. Ostateczna grubość podlewki pod krawężnikiem powinna być zgodna z dokumentacją projektową. Polewkę pod krawężnik należy wykonać na warstwie izolacji dodatkowo wzmocnionej w paśmie krawężnika, np. w postaci dodatkowej warstwy hydroizolacji. Wzmocnienie izolacji mogą stanowić przyklejone taśmy ze stali nierdzewnej lub dodatkowe warstwy izolacji. Powierzchnia izolacji, na której układa się zaprawę powinna być czysta, wolna od luźnych frakcji i pyłów, kurzu, oleju.

103 Podlewka z zaprawy niskoskurczowej Podczas wykonywania robót należy przestrzegać zalecanych przez producenta proporcji mieszania suchej zaprawy z wodą zarobową spełniającą wymagania PN-EN 1008:2004 [11] oraz przepisów bhp: podczas pracy należy stosować buty, rękawice i okulary ochronne, jakiekolwiek zanieczyszczenia skóry lub oczu należy natychmiast przemyć dużą ilością wody. Zaprawę należy układać warstwami o grubości podanej przez producenta. Świeżo nałożoną zaprawę należy chronić przed działaniem wody przez pierwsze 8 h zgodnie z zaleceniami producenta Podlewka z grysu jednofrakcyjnego otoczonego kompozycją z żywicy Żywicę i utwardzacz do niej należy wymieszać w stosunku określonym przez producenta, za pomocą mieszadła zamontowanego na wiertarce wolnoobrotowej. Przygotowanej żywicy nie można przechowywać, lecz należy ją natychmiast wymieszać z kruszywem. Kruszywo należy wymieszać z żywicą narzędziami ręcznymi w taczkach lub małej betoniarce. Żywicy powinno być tyle, aby całkowicie otoczyła ziarna kruszywa, ale nie więcej. Przeciętna ilość żywicy to 1,5 2% masy kruszywa. Temperatura przygotowanej mieszanki powinna wynosić +10 C +15 C. Masa drenażowa powinna być wbudowywana w czasie max. 30 min. od momentu dodania utwardzacza do żywicy (chyba, że producent żywicy podaje inaczej). Bezpośrednio po wymieszaniu masę drenażową należy wbudować. Nie należy jej mocno zagęszczać, a jedynie wyrównać jej górną powierzchnię. Czas twardnienia masy, w zależności od temperatury otoczenia, wynosi godziny. Pracownicy stykający się bezpośrednio z żywicami powinni stosować okulary i ubrania ochronne, kaski, czapki, rękawice gumowe. W przypadku kontaktu żywicy ze skórą lub oczami należy natychmiast je przemyć dużą ilością wody i zasięgnąć porady lekarza. Podczas pracy należy bezwzględnie zaniechać palenia tytoniu i spożywania posiłków. Stwardniała żywica jest całkowicie nieszkodliwa dla zdrowia. Szkodliwe w zetknięciu ze skórą są jej składniki Wykonanie drenażu za i pod krawężnikiem 5.6. Kotwy Wykonanie drenażu za i pod krawężnikiem jest przedmiotem OST M a [2]. Jeżeli dokumentacja projektowa przewiduje kotwienie krawężników, kotwy wg pktu należy wklejać w wywiercone wcześniej otwory za pomocą żywicy epoksydowej. Składniki żywicy należy mieszać w proporcjach ściśle wg wskazań producenta. Składniki należy mieszać aż do osiągnięcia jednolitej barwy, przez okres czasu określony przez producenta, lecz nie krócej niż przez 3 minuty. Następnie wymieszany materiał należy przelać do czystego pojemnika i jeszcze raz wymieszać. Czas przydatności żywicy w temperaturze +20 C wynosi zwykle około 30 minut. Temperatura podłoża i otoczenia w trakcie aplikacji żywicy powinna wynosić od +5 C do +30 C. W trakcie robót należy stosować zasady bhp, jak w pkcie Ustawienie krawężników Krawężnik należy ustawiać jednocześnie z układaniem podlewki i wyregulować jego położenie. Po ułożeniu elementów krawężnikowych należy usunąć deskowanie podlewki i wykończyć skosy podlewki. Wysokość oraz poszerzenie ławy nie powinny przekraczać 3 cm. Przed ostatecznym ustawieniem krawężników należy w nich wywiercić otwory o średnicy dostosowanej do średnicy kotew, w celu wklejenia kotew dla zespolenia krawężnika z betonu zabudowy chodnikowej Uszczelnienie spoin Wszystkie uszczelniane powierzchnie powinny być czyste, twarde, wolne od zanieczyszczeń olejami, smarami, wolne od pyłu cementowego i innych nie związanych z podłożem elementów. Jeżeli producent tego wymaga, powierzchnie należy zagruntować przed wypełnieniem szczeliny środkiem uszczelniającym. Szczeliny między sąsiadującymi elementami krawężników oraz między krawężnikiem i płytą chodnika (szczelinę należy uformować przez pozostawienie deski przed zabetonowaniem chodnika) powinny być oczyszczone, osuszone i zagruntowane, następnie należy je wypełnić masą uszczelniającą za pomocą pistoletów automatycznych. W celu zapewniania właściwej głębokości wypełnienia należy wstępnie szczelinę uszczelnić sznurem ze spienionej pianki poliuretanowej. Uszczelnień tych dokonuje się przed ułożeniem warstwy ścieralnej. Szczelinę między krawężnikiem i warstwą ścieralną nawierzchni należy uszczelnić taśmą asfaltową. Taśmy nie należy stosować w trakcie opadów atmosferycznych i temperaturze otoczenia niższej niż +5 C. Powierzchnia uszczelniania powinna być sucha, odpylona i odtłuszczona. Wbudowanie taśmy polega na jej rozwinięciu z kręgu wzdłuż krawędzi krawężnika i odcięciu odpowiedniej długości odcinka. Następnie należy ją przykleić, stroną z klejem do powierzchni uszczelnianej, dociskając poprzez papier przekładkowy. Zaleca się przyklejenie taśmy tak, aby jej górna krawędź wystawała około 5 mm ponad nawierzchnię. Po przyklejeniu taśmy należy zerwać papier przekładkowy. Wystająca krawędź taśmy musi być przywałowana podczas zagęszczania warstwy ścieralnej nawierzchni.

104 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne [1] pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien: uzyskać wymagane dokumenty, dopuszczające wyroby budowlane do obrotu i powszechnego stosowania (certyfikaty zgodności, deklaracje zgodności, aprobaty techniczne, protokoły kontroli i odbioru w wytwórni itp.), potwierdzające zgodność materiałów z wymaganiami pktu 2 niniejszej specyfikacji, ew. wykonać własne badania właściwości materiałów przeznaczonych do wykonania robót, określone w pkcie 2 lub przez Inżyniera, skontrolować stan płyty pomostu i izolacji na obiekcie mostowym przed przystąpieniem do układania krawężnika. Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawi Inżynierowi do akceptacji Kontrola krawężnika Zakres kontroli obejmuje: sprawdzenie cech zewnętrznych krawężnika, badania laboratoryjne krawężnika, wklejenie kotew, ułożenie drenów za i pod krawężnikiem, ułożenie podlewki pod krawężnikiem, uszczelnienie spoin, sprawdzenie prawidłowości ułożenia krawężnika Sprawdzenie cech zewnętrznych krawężnika Sprawdzenie cech zewnętrznych krawężnika należy przeprowadzić wg PN-B-11215:1998 [11], dopuszczalne odchyłki wymiarowe podano w tablicy 2. Dopuszczalne uszkodzenia powierzchni podano w tablicy 3. Próbki do badań wyglądu zewnętrznego należy pobrać losowo wg PN-83/N [12] Badania laboratoryjne krawężnika W wytwórni powinny być przeprowadzone następujące badania laboratoryjne: a) badanie wytrzymałości skały, z której zostały wyprodukowane krawężniki wg PN-84/B [13], b) badanie nasiąkliwości wg PN-85/B [14], c) badanie odporności na zamrażanie wg PN-85/B [15], d) badanie ścieralności na tarczy Boehmego wg PN-84/B [16], e) badanie wytrzymałości na uderzenie wg PN-67/B [17]. Krawężniki powinny być dostarczane z zaświadczeniem o badania, w którym podaje się: nazwę i adres producenta, nazwę instytucji przeprowadzającej badania, datę pobrania próbek, sposób pobrania próbek, datę badań, wyniki badań Wklejenie kotew Materiał na kotwy i żywica do ich wklejenia powinny spełniać wymagania podane w pkcie Należy skontrolować rozmieszczenie otworów na kotwy; odchylenie od projektowanego nie powinno przekraczać ± 1 cm Ułożenie drenów Ułożenie drenów za i pod krawężnikiem należy kontrolować wg OST M a [2] Ułożenie podlewki pod krawężnikiem Materiały na polewkę powinny spełniać wymagania pktu niniejszej OST. Dopuszczalne tolerancje dla ułożonej podlewki wynoszą: dla rzędnej góry podlewki: ± 1 cm, dla szerokości podlewki: ± 2 cm. Prawidłowo wykonana podlewka z grysu powinna charakteryzować się dużą ilością wolnych przestrzeni umożliwiających szybkie odprowadzenie wody i pary wodnej. Poszczególne ziarna kruszywa powinny być sklejone żywicą w stopniu uniemożliwiającym ich rozdzielenie przy użyciu siły rąk. Niedopuszczalny jest jakikolwiek wyciek żywicy z masy drenażowej Uszczelnienie spoin Materiały do uszczelnienia spoin powinny spełniać wymagania pktu Należy skontrolować powierzchnie szczelin przed wypełnieniem: powinny być dokładnie oczyszczone. Wszystkie spoiny powinny być wypełnione na pełną głębokość.

105 Kontrola ustawienia krawężnika Przy ustawianiu krawężnika należy sprawdzić: dopuszczalne odchylenie linii krawężnika w poziomie od linii projektowanej, które powinno wynosić ± 1 cm na każde 100 m ustawionego krawężnika, dopuszczalne odchylenie niwelety górnej płaszczyzny krawężnika od niwelety projektowanej, które powinno wynosić ± 1 cm na każde 100 m ustawionego krawężnika, równość górnej powierzchni krawężników, przez przyłożenie w dwóch punktach na każde 100 m krawężnika trzymetrowej łaty: prześwit pomiędzy górną powierzchnią krawężnika i przyłożoną łatą nie może przekraczać 1 cm, odchylenia linii krawężnika w poziomie od linii projektowanej, które nie powinno przekraczać ± 0,5 cm. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne [1] pkt Jednostka obmiarowa Jednostką obmiarową jest m (metr) krawężnika kamiennego układanego na obiekcie. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne [1] pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, ST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg pkt 6 dały wyniki pozytywne Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlegają: ułożenie drenów pod i za krawężnikiem (wg OST M a [2]), ułożenie podlewki pod krawężnikiem, wklejenie kotew. Odbiór tych robót powinien być zgodny z wymaganiami pktu 8.2 D-M Wymagania ogólne [1] oraz niniejszej OST. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne [1] pkt Cena jednostki obmiarowej Cena 1 m (metra) wykonanego krawężnika kamiennego na obiekcie obejmuje: prace pomiarowe i roboty przygotowawcze, zakup i dostarczenie materiałów, przygotowanie krawężników: nawiercenie otworów dla osadzenia kotew, wykonanie podlewki pod krawężnik: z zaprawy niskoskurczowej lub z grysu sklejonego żywicą i pielęgnacja podłoża, ustawienie krawężnika wraz z jego regulacją, uszczelnienie spoin, wykonanie badań wg pktu 6 OST, oczyszczenie miejsca robót Sposób rozliczenia robót tymczasowych i prac towarzyszących Cena wykonania robót określonych niniejszą OST obejmuje: roboty tymczasowe, które są potrzebne do wykonania robót podstawowych, ale nie są przekazywane Zamawiającemu i są usuwane po wykonaniu robót podstawowych, prace towarzyszące, które są niezbędne do wykonania robót podstawowych, niezaliczane do robót tymczasowych, jak geodezyjne wytyczenie robót itd. 10. PRZEPISY ZWIĄZANE Ogólne specyfikacje techniczne (OST) 1. D-M Wymagania ogólne 2. M a Odwodnienie izolacji pomostu obiektu mostowego Normy 3. PN-B-11213:1997 Materiały kamienne. Elementy kamienne; krawężniki uliczne, mostowe i

106 drogowe 4. BN-84/ Obróbka kamienia. Terminologia. Pojęcia podstawowe, nazwy, określenia, czynności i rodzaje faktur 5. PN-85/B Zaprawy budowlane Badania cech fizycznych i wytrzymałościowych 6. PN-86/B Kruszywa mineralne do betonu 7. PN-89/H Stal określonego zastosowania. Stal do zbrojenia betonu. Gatunki 8. PN-EN Zalewy szczelin na gorąco Część 2: Metoda badania dla określenia 2:2004 (U) penetracji stożka w temperaturze 25 C 9. PN-EN 1427:2001 Asfalty i produkty asfaltowe Oznaczenie temperatury mięknienia Metoda pierścień i kula 10. PN-EN 1008:2004 Woda zarobowa do betonu. Specyfikacja pobierania próbek, badanie i ocena przydatności wody zarobowej do betonu, w tym wody odzyskanej z procesów produkcji betonu 11. PN-B-11215:1998 Materiały kamienne. Metody pomiaru cech geometrycznych i właściwości fizycznych wyrobów z kamienia 12. PN-83/N Statystyczna kontrola jakości. Losowy wybór jednostek produktu do próbki 13. PN-84/B Materiały kamienne. Oznaczanie wytrzymałości na ściskanie (lub PN-EN 1926:2001 Metody badań kamienia naturalnego. Oznaczanie wytrzymałości na ściskanie) 14. PN-85/B Materiały kamienne. Oznaczanie nasiąkliwości wody (lub PN-EN 13755:2002 Metody badań kamienia naturalnego. Oznaczanie nasiąkliwości przy ciśnieniu atmosferycznym) 15. PN-85/B Materiały kamienne. Oznaczanie mrozoodporności metodą bezpośrednią (lub PN-EN 12371:2002 Metody badań kamienia naturalnego. Oznaczanie mrozoodporności) 16. PN-84/B Materiały kamienne. Oznaczanie ścieralności na tarczy Boehmego 17. PN-67/B Materiały kamienne. Oznaczanie wytrzymałości kamienia na uderzenie (zwięzłość) 18. ISO Plastics Determination of tensile properties Part 2: Test conditions for moulding and extrusion plastics (Tworzywa sztuczne Określenie własności wytrzymałościowych przy rozciąganiu. Część 2: Warunki przeprowadzania badań prasowanych i wyciskanych tworzyw sztucznych) 19. DIN Prüfung von Kautschuk und Elastomerem Härteprüfung nach Shore A und Shore D (Badania gumy i elastomerów Badanie twardości metodą Shore A i D) Inne 20. Rozporządzenie Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r. w sprawie warunków technicznych, jakim powinny odpowiadać obiekty inżynierskie i ich usytuowanie (Dz.U. nr 63, poz. 735) 21. Procedura badawcza nr PB/TN-2/3 Termoplastyczne zalewy drogowe. Odporność na zamrażanie 22. Procedura badawcza nr PB/TN-2/4 Termoplastyczne zalewy drogowe. Wydłużenie 23. Procedura badawcza nr PB/TN-2/5 Termoplastyczne zalewy drogowe. Rodzaj zerwania 24. Procedura badawcza IBDiM nr PB-TM-X3 Badanie przyczepności powłoki (lub wyprawy) ochronnej do betonu Metoda pull-off 25. Procedura badawcza IBDiM nr TWm-31/97 Badanie skurczu i pęcznienia zapraw modyfikowanych 26. Procedura badawcza IBDiM nr SO-3 Badanie mrozoodporności zapraw modyfikowanych 27. Katalog detali mostowych. GDDKiA-BPBDiM Transprojekt, Warszawa 2002 ZAŁĄCZNIK 1 ZAŁĄCZNIKI KRAWĘŻNIK MOSTOWY RODZAJU A (ZE ŚCIĘCIEM) (wg PN-B-11213:1997 [3])

107 ZAŁĄCZNIK 2 PRZYKŁAD KRAWĘŻNIKA KAMIENNEGO NA OBIEKCIE MOSTOWYM (wg [27])

108 M STALOWE BARIERY ochronne SZTYWNE 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania, montażu i odbioru elementów stalowej sztywnej bariery ochronnej na obiektach mostowych Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Ustalenia zawarte w niniejszej Specyfikacji dotyczą prowadzenia robót związanych z : d) wykonaniem lub zakupem segmentów sztywnej stalowej bariery, e) montażem segmentów, f) wykonaniem poprawek po ewentualnych uszkodzeniach zabezpieczenia antykorozyjnego Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz określeniami podanymi w Specyfikacji DM Bariera stalowa sztywna (niepodatna) - oznaczona w Wytycznych stosowania drogowych barier ochronnych jako "Typ III" może występować jako bariera skrajna i bariera dzieląca. Bariera skrajna i dzieląca będzie wykonana ze stalowych segmentów połączonych na stałe z elementami obiektu mostowego (z płytą pomostu, z elementami podpór - przyczółkami, skrzydłami) Ogólne wymagania dotyczące robót ogólne. Ogólne wymagania dotyczące robót podano w Specyfikacji DM Wymagania Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacjami i poleceniami Inżyniera. 2. Materiały Zastosowana stalowa bariera ochronna sztywna winna mieć Atesty Techniczne wydane przez IBDiM. Materiały jakie będą użyte do wykonania segmentów: g) prowadnice z kształtowników zimnogiętych ze stali St3S wg PN-87/H , h) słupki z dwuteowników IPE ze stali 18G2 wg PN-97/H-93419, i) użebrowanie i podstawa słupka z blach ze stali 18G2A wg PN-86/H i PN-83/H-92120, j) rury poręczy ze stali R35 wg PN-89/H Po zespawaniu segmentów należy je zabezpieczyć przed korozją przez ocynkowanie ogniowe warstwą o grubości minimum 80 µm. 3. Sprzęt Sprzęt używany do montażu barier musi być tak dobrany, żeby w czasie montażu nie uszkodzić zabezpieczenia antykorozyjnego. Sprzęt podlega akceptacji przez Inżyniera. 4. Transport Segmenty przy transporcie i montażu wolno podnosić tylko przez obejmy zabezpieczające powłoki antykorozyjne przed uszkodzeniem, a na czas transportu należy użyć przekładek, żeby segmenty nie ocierały się o siebie. Rodzaj środków transportowych podlega akceptacji przez Inżyniera. 5. Wykonanie robót 5.1. Wymagania ogólne Wykonawca zobowiązany jest we własnym zakresie i na własny koszt do sporządzenia w oparciu o Rysunki rysunków warsztatowych bariery. Rysunki warsztatowe podlegają akceptacji przez Inżyniera.

109 W rysunkach warsztatowych należy rozpracować szczegół mocowania do bariery elementów odblaskowych w dostosowaniu do wymogów Wytycznych stosowania drogowych barier ochronnych Wykonanie segmentów Segmenty należy wykonywać wg zasad wykonywania konstrukcji stalowych Montaż segmentów bariery: Przyjęto dwa sposoby wykonania mocowania śrub, do których będą przykręcone segmenty k) na obiektach śruby będą mocowane w czasie betonowania płyty pomostu. Rozmieszczenie śrub należy wykonać wg szablonu, a śruby muszą być zabezpieczone przed przesunięciem się w czasie betonowania. l) w pozostałych przypadkach zamiast śrub będą użyte szpilki (śruby bez łba), mocowane na żywicę epoksydową w wierconych otworach o średnicy φ 26 mm. W czasie ustawiania segmentów należy włożyć do rur złącza. Segmenty po ustawieniu można przykręcić na stałe dopiero po wyregulowaniu ich położenia. 6. Kontrola jakości robót Warunki jakim winny odpowiadać wykonanie i zamontowanie segmentów stalowej sztywnej bariery ochronnej wg zasad wykonania konstrukcji stalowych. Kontrola jakości zabezpieczeń antykorozyjnych wg BN-89/ oraz DIN Obmiar robót Jednostką obmiaru jest 1m (metr) wykonanej i zmontowanej bariery wraz z zakotwieniami. 8. Odbiór robót Badania wg punktu 6 należy przeprowadzać w czasie odbiorów robót. Na podstawie wyników badań należy sporządzić protokóły odbioru robót końcowych. Jeżeli wszystkie badania dały wyniki dodatnie, wykonane roboty należy uznać za zgodne z wymaganiami. Jeżeli choć jedno badanie dało wynik ujemny, wykonane roboty należy uznać za niezgodne z wymaganiami norm i kontraktu. W takiej sytuacji Wykonawca obowiązany jest doprowadzić roboty do zgodności z normą i przedstawić je do ponownego odbioru. 9. Podstawa płatności Cena jednostkowa uwzględnia: m) sporządzenie rysunków warsztatowych, n) zakup i dostarczenie na miejsce wbudowania elementów barier, o) zakup i dostarczenie materiałów pomocniczych, p) wbudowanie zakotwień w płytę pomostową lub zabudowę chodników (przed ich zabetonowaniem), q) montaż barier wraz z wykonaniem ewentualnych podlewek pod podstawami, r) zabezpieczenie antykorozyjne elementów barier, s) oczyszczenie stanowiska pracy, t) wykonanie badań. 10. Przepisy związane PN-87/H PN-97/H PN-86/H PN-83/H BN-89/ DIN Kształtowniki stalowe gięte na zimno otwarte określonego przeznaczenia. Kształtowniki na poręcz drogową, typ B. Dwuteowniki stalowe równoległościenne IPE walcowane na gorąco. Wymiary. Stal niskostopowa o podwyższonej wytrzymałości. Gatunki Blachy grube i uniwersalne ze stali konstrukcyjnej węglowej zwykłej jakości i niskostopowej. Ochrona przed korozją. Powłoki metalizacyjne cynkowe i aluminiowe na konstrukcjach stalowych, staliwnych i żeliwnych. Wymagania i badania. Wytyczne stosowania drogowych barier ochronnych wydane przez Generalną Dyrekcję Dróg Publicznych, Warszawa, maj 1994r.

110 D BARIERY OCHRONNE STALOWE-SP WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z realizacją na drogach barier ochronnych stalowych Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych i wojewódzkich. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach miejskich i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonywaniem barier ochronnych, stalowych z prowadnicą z profilowanej taśmy stalowej typu A i B na słupkach stalowych, realizowanych na odcinkach dróg, z wyłączeniem barier na obiektach mostowych Określenia podstawowe Dla celów niniejszej OST przyjmuje się następujące określenia podstawowe: Bariera ochronna - urządzenie bezpieczeństwa ruchu drogowego, stosowane w celu fizycznego zapobieżenia zjechaniu pojazdu z drogi w miejscach, gdzie to jest niebezpieczne, wyjechaniu pojazdu poza koronę drogi, przejechaniu pojazdu na jezdnię przeznaczoną dla przeciwnego kierunku ruchu lub niedopuszczenia do powstania kolizji pojazdu z obiektami lub przeszkodami stałymi znajdującymi się w pobliżu jezdni Bariera ochronna stalowa - bariera ochronna, której podstawowym elementem jest prowadnica wykonana z profilowanej taśmy stalowej (zał. 11.1) Bariera skrajna - bariera ochronna umieszczona przy krawędzi jezdni lub korony drogi, przeciwdziałająca niebezpiecznym następstwom zjechania z drogi lub je ograniczająca (zał i 11.2) Bariera dzieląca - bariera ochronna umieszczona na pasie dzielącym drogi dwujezdniowej lub bocznym pasie dzielącym, przeciwdziałająca przejechaniu pojazdu na drugą jezdnię (zał. 11.1) Bariera osłonowa - bariera ochronna umieszczona między jezdnią a obiektami lub przeszkodami stałymi znajdującymi się w pobliżu jezdni Bariera wysięgnikowa - bariera, w której prowadnica zamocowana jest do słupków za pośrednictwem wysięgników zapewniających odstęp między słupkiem a prowadnicą co najmniej 250 mm (zał i 11.2 c) Bariera przekładkowa - bariera, w której prowadnica zamocowana jest do słupków za pośrednictwem przekładek zapewniających odstęp między prowadnicą a słupkiem od 100 mm do 180 mm (zał b) Bariera bezprzekładkowa - bariera, w której prowadnica zamocowana jest bezpośrednio do słupków (zał a) Prowadnica bariery - podstawowy element bariery wykonany z profilowanej taśmy stalowej, mający za zadanie umożliwienie płynnego wzdłużnego przemieszczenia pojazdu w czasie kolizji, w czasie którego prowadnica powinna odkształcać się stopniowo i w sposób plastyczny. Odróżnia się dwa typy profilowanej taśmy stalowej: typ A i typ B, różniące się kształtem przetłoczeń (zał. 11.4) Przekładka - element bariery, wykonany zwykle z rury (okrągłej, prostokątnej) lub kształtownika stalowego (np. z ceownika, dwuteownika) o szerokości od 100 do 140 mm, umieszczony pomiędzy prowadnicą a słupkiem, którego zadaniem jest nadanie barierze korzystniejszych właściwości kolizyjnych (niż w barierze bezprzekładkowej), powodujących, że prowadnica bariery w pierwszej fazie odkształcania lub przemieszczania słupków nie jest odginana do dołu, lecz unoszona ku górze Wysięgnik - element bariery, wykonany zwykle z odpowiednio wygiętej blachy stalowej lub z kształtownika stalowego, umieszczony pomiędzy prowadnicą a słupkiem, którego zadaniem jest utrzymanie prowadnicy w określonej odległości od słupka, zwykle około 0,3 do 0,4 m, co zapewnia dużą podatność prowadnicy bariery w pierwszej fazie kolizji oraz dość łagodnie obciąża słupki siłami od nadjeżdżającego pojazdu Typy barier zależne od poprzecznego odkształcenia bariery w czasie kolizji: - typ I : bariera podatna, z odkształceniem dochodzącym od 1,8 do 2,0 m, - typ II : bariera o ograniczonej podatności (wzmocniona), z odkształceniem do 0,85 m,

111 - typ III : bariera niepodatna (sztywna), z odkształceniem równym lub bliskim zeru Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne pkt Materiały do wykonania barier ochronnych stalowych Dopuszcza się do stosowania tylko takie konstrukcje drogowych barier ochronnych, na które wydano aprobatę techniczną. Elementy do wykonania barier ochronnych stalowych określone są poprzez typ bariery podany w dokumentacji projektowej, nawiązujący do ustaleń producenta barier. Do elementów tych należą: - prowadnica, - słupki, - pas profilowy, - wysięgniki, - przekładki, wsporniki, śruby, podkładki, światła odblaskowe, - łączniki ukośne, - obejmy słupka, itp. Ponadto przy ustawianiu barier ochronnych stalowych mogą wystąpić materiały do wykonania elementów betonowych jak fundamenty, kotwy wraz z ich deskowaniem Elementy do wykonania barier ochronnych stalowych Prowadnica Typ prowadnicy z profilowanej taśmy stalowej powinien być określony w dokumentacji projektowej, przy czym: - typ A powinien odpowiadać ustaleniom producenta barier, - typ B powinien odpowiadać PN-H [18] Wymiary oraz odchyłki od wymiarów prowadnicy typu A i B podano w załączniku Otwory w prowadnicy i zakończenia odcinków montażowych prowadnicy powinny być zgodne z ofertą producenta. Powierzchnia prowadnicy powinna być gładka i wolna od widocznych wad, bez ubytków powłoki antykorozyjnej. Prowadnice mogą być dostarczane luzem lub w wiązkach Słupki Słupki bariery powinny być zgodne z ustaleniami dokumentacji projektowej. Słupki wykonuje się zwykle z kształtowników stalowych o przekroju poprzecznym: dwuteowym, ceowym, zetowym lub sigma. Wysokość środnika kształtownika wynosi zwykle od 100 do 140 mm. Wymiary najczęściej stosowanych słupków stalowych przedstawiono w załączniku Kształtowniki powinny odpowiadać wymaganiom PN-H [12]. Powierzchnia kształtownika walcowanego powinna być charakterystyczna dla procesu walcowania i wolna od wad, jak widoczne łuski, pęknięcia, zawalcowania i naderwania. Dopuszczalne są usunięte wady przez szlifowanie lub dłutowanie z tym, że obrobiona powierzchnia powinna mieć łagodne wycięcia i zaokrąglone brzegi, a grubość kształtownika nie może zmniejszyć się poza dopuszczalną dolną odchyłkę wymiarową dla kształtownika. Kształtowniki powinny być obcięte prostopadle do osi wzdłużnej kształtownika. Powierzchnia końców kształtownika nie powinna wykazywać rzadzizn, rozwarstwień, pęknięć i śladów jamy skurczowej widocznych nie uzbrojonym okiem. Kształtowniki powinny być ze stali St3W lub St4W oraz mieć własności mechaniczne według PN-H [11] - tablica 1 lub innej uzgodnionej stali i normy. Tablica 1. Podstawowe własności kształtowników, według PN-H [11] Stal St3W St4W Granica plastyczności, minimum dla słupków, MPa Wytrzymałość na rozciąganie dla słupków, MPa od 340 do 490 od 400 do 550 Kształtowniki mogą być dostarczone luzem lub w wiązkach Inne elementy bariery

112 Jeśli dokumentacja projektowa przewiduje stosowanie pasa profilowego, to powinien on odpowiadać PN-H [20] w zakresie wymiarów, masy, wielkości statycznych i odchyłek wymiarów przekroju poprzecznego. Inne elementy bariery, jak wysięgniki, łączniki ukośne, obejmy słupka, wsporniki, podkładki, przekładki (zał. 11.9), śruby, światła odblaskowe itp. powinny odpowiadać wymaganiom dokumentacji projektowej i być zgodne z ofertą producenta barier w zakresie wymiarów, odchyłek wymiarów, rozmieszczenia otworów, rodzaju materiału, ew. zabezpieczenia antykorozyjnego itp. Wszystkie ocynkowane elementy i łączniki przewidziane do mocowania między sobą elementów bariery powinny być czyste, gładkie, bez pęknięć, naderwań, rozwarstwień i wypukłych karbów. Dostawa większych wymiarowo elementów bariery może być dokonana luzem lub w wiązkach. Śruby, podkładki i drobniejsze elementy łącznikowe mogą być dostarczone w pudełkach tekturowych, pojemnikach blaszanych lub paletach, w zależności od wielkości i masy wyrobów. Elementy bariery powinny być przechowywane w pomieszczeniach suchych, z dala od materiałów działających korodująco i w warunkach zabezpieczających przed uszkodzeniem Zabezpieczenie metalowych elementów bariery przed korozją Sposób zabezpieczenia antykorozyjnego elementów bariery ustala producent w taki sposób, aby zapewnić trwałość powłoki antykorozyjnej przez okres 5 do 10 lat w warunkach normalnych, do co najmniej 3 do 5 lat w środowisku o zwiększonej korozyjności. W przypadku braku wystarczających danych minimalna grubość powłoki cynkowej powinna wynosić 60 µm Materiały do wykonania elementów betonowych Fundamenty i kotwy wykonane na miejscu budowy Deskowanie Materiały i sposób wykonania deskowania powinny być zgodne z ustaleniami dokumentacji projektowej, SST lub określone przez Wykonawcę i przedstawione do akceptacji Inżyniera. Deskowanie może być wykonane z drewna, z częściowym użyciem materiałów drewnopochodnych lub metalowych, względnie z gotowych elementów o możliwości wielokrotnego użycia i wykonania powtarzalnych układów konstrukcji jako deskowanie przestawne, ślizgowe lub przesuwne, zgodnie z wymaganiami PN-B [3]. Deskowanie należy wykonać z materiałów odpowiadających następującym normom: - drewno iglaste tartaczne i tarcica iglasta do robót ciesielskich wg PN-D [8], PN-B [3], PN-D [9] oraz do drobnych elementów jak kliny, klocki itp. wg PN-D [10], - gwoździe wg BN-87/ [27], - śruby, wkręty do drewna i podkładki do śrub wg PN-M [22], PN-M [23], PN-M [24], PN-M [25] i PN-M [21], - formy z blachy stalowej wg BN-73/ [31], - płyty pilśniowe z drewna wg BN-69/ [30], - sklejka wodoodporna zgodna z wymaganiami określonymi przez Wykonawcę i zaakceptowanymi przez Inżyniera. Dopuszcza się wykonanie deskowań z innych materiałów, pod warunkiem akceptacji Inżyniera Beton i jego składniki Właściwości betonu do wykonania betonowych fundamentów lub kotew powinny być zgodne z dokumentacją projektową z tym, że klasa betonu nie powinna być niższa niż klasa B 15, nasiąkliwość powinna być nie większa niż 5%, stopień wodoszczelności - co najmniej W 2, a stopień mrozoodporności - co najmniej F 50, zgodnie z wymaganiami PN- B [2]. Cement stosowany do betonu powinien być cementem portlandzkim klasy co najmniej 32,5 i powinien spełniać wymagania PN-B [5]. Kruszywo do betonu (piasek, grys, żwir, mieszanka z kruszywa naturalnego sortowanego, kruszywo łamane) powinny spełniać wymagania PN-B [4]. Woda powinna być odmiany 1 i spełniać wymagania PN-B [7]. Bez badań laboratoryjnych można stosować wodę pitną. Domieszki chemiczne do betonu powinny być stosowane, jeśli przewidują to dokumentacja projektowa, SST lub wskazania Inżyniera, przy czym w przypadku braku danych dotyczących rodzaju domieszek, ich dobór powinien być dokonany zgodnie z zaleceniami PN-B [2]. Domieszki powinny spełniać wymagania PN-B [6]. Pręty zbrojenia mogą być stosowane, jeśli przewiduje je dokumentacja projektowa lub SST. Pręty zbrojenia powinny odpowiadać PN-B [3]. Stal dostarczona na budowę powinna być zaopatrzona w zaświadczenie (atest) stwierdzające jej gatunek. Właściwości mechaniczne stali używanej do zbrojenia betonu powinny odpowiadać PN-B [1]. Jeśli dokumentacja projektowa lub SST przewiduje zbrojenie betonu rozproszonymi włóknami (drucikami) stalowymi, włóknami z tworzyw sztucznych lub innymi elementami, to materiał taki powinien posiadać aprobatę techniczną Elementy prefabrykowane z betonu

113 Kształt i wymiary przekroju poprzecznego betonowych elementów prefabrykowanych (fundamentów, kotew) powinny być zgodne z dokumentacją projektową. Powierzchnie elementów powinny być bez rys, pęknięć i ubytków betonu. Krawędzie elementów powinny być równe i proste. Dopuszczalne wady oraz uszkodzenia powierzchni i krawędzi elementów nie powinny przekraczać wartości podanych w BN-80/ [29] Składowanie materiałów Elementy dłuższe barier mogą być składowane pod zadaszeniem lub na otwartej przestrzeni, na podłożu wyrównanym i odwodnionym, przy czym elementy poszczególnych typów należy układać oddzielnie z ewentualnym zastosowaniem podkładek. Elementy montażowe i połączeniowe można składować w pojemnikach handlowych producenta. Składowanie kruszywa powinno odbywać się w warunkach zabezpieczających je przed zanieczyszczeniem i zmieszaniem z innymi asortymentami kruszywa lub jego frakcjami. Zaleca się, aby drobne frakcje kruszywa były chronione za pomocą plandek lub zadaszeń. Podłoże składowiska musi być równe, utwardzone i dobrze odwodnione, aby nie dopuścić do zanieczyszczenia kruszywa w trakcie składowania. Przechowywanie cementu powinno być zgodne z ustaleniami BN-88/ [28]. Inne materiały należy przechowywać w sposób zgodny z zaleceniami producenta. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt do wykonania barier Wykonawca przystępujący do wykonania barier ochronnych stalowych powinien wykazać się możliwością korzystania z następującego sprzętu: - zestawu sprzętu specjalistycznego do montażu barier, - żurawi samochodowych o udźwigu do 4 t, - wiertnic do wykonywania otworów pod słupki, - koparek kołowych, - urządzeń wbijających lub wibromłotów do pogrążania słupków w grunt, - betoniarki przewoźnej, - wibratorów do betonu, - przewoźnego zbiornika na wodę, - ładowarki, itp. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport elementów barier stalowych Transport elementów barier może odbywać się dowolnym środkiem transportu. Elementy konstrukcyjne barier nie powinny wystawać poza gabaryt środka transportu. Elementy dłuższe (np. profilowaną taśmę stalową, pasy profilowe) należy przewozić w opakowaniach producenta. Elementy montażowe i połączeniowe zaleca się przewozić w pojemnikach handlowych producenta. Załadunek i wyładunek elementów konstrukcji barier można dokonywać za pomocą żurawi lub ręcznie. Przy załadunku i wyładunku, należy zabezpieczyć elementy konstrukcji przed pomieszaniem. Elementy barier należy przewozić w warunkach zabezpieczających wyroby przed korozją i uszkodzeniami mechanicznymi Transport materiałów do wykonania elementów betonowych Kruszywo do betonu można przewozić dowolnym środkiem transportu w warunkach zabezpieczających je przed zanieczyszczeniem i zmieszaniem z innymi materiałami. Podczas transportu kruszywa powinny być zabezpieczone przed wysypaniem, a kruszywo drobne - przed rozpyleniem. Elementy prefabrykowane fundamentów mogą być przewożone dowolnymi środkami transportowymi w liczbie sztuk nie przekraczającej dopuszczalnego obciążenia zastosowanego środka transportu. Rozmieszczenie elementów na środku transportu powinno być symetryczne. Elementy należy układać na podkładach drewnianych. Drewno i elementy deskowania należy przewozić w warunkach chroniących je przed przemieszczaniem, a elementy metalowe w warunkach zabezpieczających przed korozją i uszkodzeniami mechanicznymi. Cement należy przewozić zgodnie z postanowieniami BN-88/ [28]. Mieszankę betonową należy przewozić zgodnie z postanowieniami PN-B [3]. Stal zbrojeniową można przewozić dowolnym środkiem transportu, luzem lub w wiązkach, w warunkach chroniących ją przed pomieszaniem i przed korozją.

114 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Roboty przygotowawcze Przed wykonaniem właściwych robót należy, na podstawie dokumentacji projektowej, SST lub wskazań Inżyniera: - wytyczyć trasę bariery, - ustalić lokalizację słupków (zał. 11.6), - określić wysokość prowadnicy bariery (zał. 11.3), - określić miejsca odcinków początkowych i końcowych bariery, - ustalić ew. miejsca przerw, przejść i przejazdów w barierze, itp Osadzenie słupków Słupki osadzane w otworach uprzednio wykonanych w gruncie Wykonanie dołów pod słupki Jeśli dokumentacja projektowa, SST lub Inżynier nie ustali inaczej, to doły (otwory) pod słupki powinny mieć wymiary: - przy wykonywaniu otworów wiertnicą - średnica otworu powinna być większa o około 20 cm od największego wymiaru poprzecznego słupka, a głębokość otworu od 1,25 do 1,35 m w zależności od typu bariery, - przy ręcznym wykonaniu dołu pod fundament betonowy - wymiary przekroju poprzecznego mogą wynosić 30 x 30 cm, a głębokość otworu co najmniej 0,75 m przy wypełnianiu betonem otworu gruntowego lub wymiary powinny być ustalone indywidualnie w przypadku stosowania prefabrykowanego fundamentu betonowego Osadzenia słupków w otworach wypełnionych gruntem Jeśli dokumentacja projektowa, SST lub Inżynier nie ustali inaczej, to osadzenie słupków w wykonanych uprzednio otworach (dołach) powinno uwzględniać: - zachowanie prawidłowego położenia i pełnej równoległości słupków, najlepiej przy zastosowaniu odpowiednich szablonów, - wzmocnienie dna otworu warstwą tłucznia (ew. żwiru) o grubości warstwy min. 5 cm, - wypełnienie otworu piaskiem stabilizowanym cementem (od 40 do 50 kg cementu na 1 m 3 piasku) lub zagęszczonym gruntem rodzimym, przy czym wskaźnik zagęszczenia nie powinien być mniejszy niż 0,95 według normalnej metody Proctora Osadzenie słupków w fundamencie betonowym Jeśli dokumentacja projektowa, SST lub Inżynier nie ustali inaczej, to osadzenie słupków w otworze, w gruncie wypełnionym betonem lub w prefabrykowanym fundamencie betonowym powinno uwzględniać: - ew. wykonanie zbrojenia, zgodnego z dokumentacją projektową, a w przypadku braku wskazań - zgodnego z zaleceniem producenta barier, - wypełnienie otworu mieszanką betonową klasy B15, odpowiadającą wymaganiom PN-B [2]. Do czasu stwardnienia betonu słupek zaleca się podeprzeć. Zaleca się wykonywać montaż bariery na słupkach co najmniej po 7 dniach od ustawienia słupka w betonie Słupki wbijane lub wwibrowywane bezpośrednio w grunt Jeśli dokumentacja projektowa, SST lub Inżynier na wniosek Wykonawcy ustali bezpośrednie wbijanie lub wwibrowywanie słupków w grunt, to Wykonawca przedstawi do akceptacji Inżyniera: - sposób wykonania, zapewniający zachowanie osi słupka w pionie i nie powodujący odkształceń lub uszkodzeń słupka, - rodzaj sprzętu, wraz z jego charakterystyką techniczną, dotyczący urządzeń wbijających (np. młotów, bab, kafarów) ręcznych lub mechanicznych względnie wibromłotów pogrążających słupki w gruncie poprzez wibrację i działanie udarowe Tolerancje osadzenia słupków Dopuszczalna technologicznie odchyłka odległości między słupkami, wynikająca z wymiarów wydłużonych otworów w prowadnicy, służących do zamocowania słupków, wynosi ± 11 mm. Dopuszczalna różnica wysokości słupków, decydująca czy prowadnica będzie zamocowana równolegle do nawierzchni jezdni, jest wyznaczona kształtem i wymiarami otworów w słupkach do mocowania wysięgników lub przekładek i wynosi ± 6 mm Montaż bariery Sposób montażu bariery zaproponuje Wykonawca i przedstawi do akceptacji Inżyniera. Bariera powinna być montowana zgodnie z instrukcją montażową lub zgodnie z zasadami konstrukcyjnymi ustalonymi przez producenta bariery.

115 Montaż bariery, w ramach dopuszczalnych odchyłek umożliwionych wielkością otworów w elementach bariery, powinien doprowadzić do zapewnienia równej i płynnej linii prowadnic bariery w planie i profilu. Przy montażu bariery niedopuszczalne jest wykonywanie jakichkolwiek otworów lub cięć, naruszających powłokę cynkową poszczególnych elementów bariery. Przy montażu prowadnicy typu B należy łączyć sąsiednie odcinki taśmy profilowej, nakładając następny odcinek na wytłoczenie odcinka poprzedniego, zgodnie z kierunkiem ruchu pojazdów, tak aby końce odcinków taśmy przylegały płasko do siebie i pojazd przesuwający się po barierze, nie zaczepiał o krawędzie złączy. Sąsiednie odcinki taśmy są łączone ze sobą zwykle przy użyciu śrub noskowych specjalnych, zwykle po sześć na każde połączenie. Montaż wysięgników i przekładek ze słupkami i prowadnicą powinien być wykonany ściśle według zaleceń producenta bariery z zastosowaniem przewidzianych do tego celu elementów (obejm, wsporników itp.) oraz właściwych śrub i podkładek. Przy montażu barier należy zwracać uwagę na poprawne wykonanie, zgodne z dokumentacją projektową i wytycznymi producenta barier: - odcinków początkowych i końcowych bariery, o właściwej długości odcinka (np. 4 m, 8 m, 12 m, 16 m), z zastosowaniem łączników ukośnych w miejscach niezbędnych przy połączeniu poziomego odcinka prowadnicy z odcinkiem nachylonym, z odchyleniem odcinka w planie w miejscach przewidzianych dla barier skrajnych, z ewentualną kotwą betonową w przypadkach przewidzianych w dokumentacji projektowej, - odcinków barier osłonowych o właściwej długości odcinka bariery: a) przyległego do obiektu lub przeszkody, b) przed i za obiektem, c) ukośnego początkowego, d) ukośnego końcowego, e) wzmocnionego, - odcinków przejściowych pomiędzy różnymi typami i odmianami barier, w tym m.in. na dojazdach do mostu z zastosowaniem właściwej długości odcinka ukośnego w planie, jak również połączenia z barierami betonowymi pełnymi i ew. poręczami betonowymi, - przerw, przejść i przejazdów w barierze w celu np. dojścia do kolumn alarmowych lub innych urządzeń, przejścia pieszych z pobocza drogi za barierę w tym na chodnik mostu, na skrzyżowaniu z drogami, przejścia przez pas dzielący, przejazdu poprzecznego przez pas dzielący, - dodatkowych urządzeń, jak np. dodatkowej prowadnicy bariery, osłony słupków bariery, itp. (np. wg zał. 11.5). Na barierze powinny być umieszczone elementy odblaskowe: a) czerwone - po prawej stronie jezdni, b) białe - po lewej stronie jezdni. Odległości pomiędzy kolejnymi elementami odblaskowymi powinny być zgodne z ustaleniami WSDBO [32]. Elementy odblaskowe należy umocować do bariery w sposób trwały, zgodny z wytycznymi producenta barier Roboty betonowe Elementy betonowe fundamentów i kotew powinny być wykonane zgodnie z dokumentacją projektową lub SST oraz powinny odpowiadać wymaganiom: - PN-B [2] w zakresie wytrzymałości, nasiąkliwości i odporności na działanie mrozu, - PN-B [3] i PN-B [2] w zakresie składu betonu, mieszania, zagęszczania, dojrzewania, pielęgnacji i transportu, - punktu 2 niniejszej specyfikacji w zakresie postanowień dotyczących betonu i jego składników. Deskowanie powinno odpowiadać wymaganiom PN-B [3], zapewniając sztywność i niezmienność układu oraz bezpieczeństwo konstrukcji. Przed wypełnieniem mieszanką betonową, deskowanie powinno być sprawdzone, aby wykluczało wyciek zaprawy z mieszanki betonowej. Termin rozbiórki deskowania powinien być zgodny z wymaganiami PN-B [3]. Skład mieszanki betonowej powinien, przy najmniejszej ilości wody, zapewnić szczelne ułożenie mieszanki w wyniku zagęszczenia przez wibrowanie. Wartość stosunku wodnocementowego W/C nie powinna być większa niż 0,5. Konsystencja mieszanki nie powinna być rzadsza od plastycznej. Mieszankę betonową zaleca się układać warstwami o grubości do 40 cm bezpośrednio z pojemnika, rurociągu pompy lub za pośrednictwem rynny i zagęszczać wibratorami wgłębnymi. Po zakończeniu betonowania, przy temperaturze otoczenia wyższej od +5 o C, należy prowadzić pielęgnację wilgotnościową co najmniej przez 7 dni. Woda do polewania betonu powinna spełniać wymagania PN-B [7]. W czasie dojrzewania betonu elementy powinny być chronione przed uderzeniami i drganiami. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien przedstawić Inżynierowi: - atest na konstrukcję drogowej bariery ochronnej akceptowany przez zarządzającego drogą, według wymagania punktu 2.2,

116 - zaświadczenia o jakości (atesty) na materiały, do których wydania producenci są zobowiązani przez właściwe normy PN i BN, jak kształtowniki stalowe, pręty zbrojeniowe, cement. Do materiałów, których badania powinien przeprowadzić Wykonawca należą materiały do wykonania fundamentów betonowych i ew. kotew na mokro. Uwzględniając nieskomplikowany charakter robót betonowych, na wniosek Wykonawcy, Inżynier może zwolnić go z potrzeby wykonania badań materiałów dla tych robót Badania w czasie wykonywania robót Badania materiałów w czasie wykonywania robót Wszystkie materiały dostarczone na budowę z zaświadczeniem o jakości (atestem) producenta powinny być sprawdzone w zakresie powierzchni wyrobu i jego wymiarów. Częstotliwość badań i ocena ich wyników powinna być zgodna z zaleceniami tablicy 2. W przypadkach budzących wątpliwości można zlecić uprawnionej jednostce zbadanie właściwości dostarczonych wyrobów i materiałów w zakresie wymagań podanych w punkcie 2. Tablica 2. Częstotliwość badań przy sprawdzeniu powierzchni i wymiarów wyrobów dostarczonych przez producenta Rodzaj Lp. badania 1 Sprawdzenie powierzchni 2 Sprawdzenie wymiarów Liczba badań 5 do 10 badań z wybranych losowo elementów w każ- dej dostarczanej partii wyrobów liczącej do 1000 elementów Opis badań Powierzchnię zbadać nie uzbrojonym okiem. Do ew. sprawdzenia głębokości wad użyć dostępnych narzędzi (np. liniałów z czujnikiem, suwmiarek, mikrometrów itp.) Przeprowadzić uniwersalnymi przyrządami pomiarowymi lub sprawdzianami Ocena wyników badań Wyniki powinny być zgodne z wymaganiami punktu 2 i katalogiem (informacją) producenta barier Kontrola w czasie wykonywania robót W czasie wykonywania robót należy zbadać: a) zgodność wykonania bariery ochronnej z dokumentacją projektową (lokalizacja, wymiary, wysokość prowadnicy nad terenem), b) zachowanie dopuszczalnych odchyłek wymiarów, zgodnie z punktem 2 i katalogiem (informacją) producenta barier, c) prawidłowość wykonania dołów pod słupki, zgodnie z punktem 5, d) poprawność wykonania fundamentów pod słupki, zgodnie z punktem 5, e) poprawność ustawienia słupków, zgodnie z punktem 5, f) prawidłowość montażu bariery ochronnej stalowej, zgodnie z punktem 5, g) poprawność wykonania ew. robót betonowych, zgodnie z punktem 5, h) poprawność umieszczenia elementów odblaskowych, zgodnie z punktem 5 i w odległościach ustalonych w WSDBO [32]. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową jest m (metr) wykonanej bariery ochronnej stalowej. 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, SST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg pkt 6 dały wyniki pozytywne.

117 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Cena wykonania 1 m bariery ochronnej stalowej obejmuje: - prace pomiarowe i roboty przygotowawcze, - oznakowanie robót, - dostarczenie materiałów, - osadzenie słupków bariery (z ew. wykonaniem dołów i fundamentów betonowych, lub bezpośrednie wbicie wzgl. wwibrowanie w grunt), - montaż bariery (prowadnicy, wysięgników, przekładek, obejm, wsporników itp. z pomocą właściwych śrub i podkładek) z wykonaniem niezbędnych odcinków początkowych i końcowych, ew. barier osłonowych, odcinków przejściowych pomiędzy różnymi typami barier, przerw, przejść i przejazdów w barierze, umocowaniem elementów odblaskowych itp., - przeprowadzenie badań i pomiarów wymaganych w specyfikacji technicznej, - uporządkowanie terenu. 10. PRZEPISY ZWIĄZANE Normy 1. PN-B Konstrukcje betonowe żelbetowe i sprężone. Obliczenia statyczne i projektowanie 2. PN-B Beton zwykły 3. PN-B Roboty betonowe i żelbetowe. Wymagania techniczne 4. PN-B Kruszywa mineralne do betonu 5. PN-B Cement. Cement powszechnego użytku. Skład, wymagania i ocena zgodności 6. PN-B Domieszki do betonu. Klasyfikacja i określenia 7. PN-B Materiały budowlane. Woda do betonów i zapraw 8. PN-D Surowiec drzewny. Drewno wielkowymiarowe iglaste. Wspólne wymagania i badania 9. PN-D Tarcica iglasta ogólnego przeznaczenia 10. PN-D Tarcica liściasta ogólnego przeznaczenia 11. PN-H Stal niestopowa konstrukcyjna ogólnego przeznaczenia. Gatunki 12. PN-H Stal. Kształtowniki walcowane na gorąco 13. PN-H Stal. Ceowniki walcowane. Wymiary 14. PN-H Stal. Dwuteowniki walcowane na gorąco 15. PN-H Stal. Dwuteowniki równoległościenne IPE walcowane na gorąco 16. PN-H Kształtowniki stalowe gięte na zimno otwarte. Ceowniki równoramienne ze stali węglowej zwykłej jakości o R m do 490 MPa 17. PN-H Kształtowniki stalowe gięte na zimno otwarte. Zetowniki ze stali węglowej zwykłej jakości o R m do 490 MPa 18. PN-H Kształtowniki stalowe gięte na zimno otwarte, określonego przeznaczenia. Kształtownik na poręcz drogową, typ B 19. PN-H Kształtowniki stalowe gięte na zimno otwarte, określonego przeznaczenia. Ceowniki półzamknięte prostokątne 20. PN-H Kształtowniki stalowe gięte na zimno otwarte, określonego przeznaczenia. Pas profilowy na drogowe bariery ochronne 21. PN-M Podkładki kwadratowe w konstrukcjach drewnianych 22. PN-M Śruby ze łbem sześciokątnym 23. PN-M Śruby ze łbem kwadratowym 24. PN-M Wkręty do drewna ze łbem stożkowym 25. PN-M Wkręty do drewna ze łbem kulistym 26. BN-73/ Rury stalowe profilowe ciągnione na zimno. Wymiary 27. BN-87/ Gwoździe budowlane. Gwoździe z trzpieniem gładkim, okrągłym i kwadratowym 28. BN-88/ Cement. Transport i przechowywanie 29. BN-80/ Prefabrykaty budowlane z betonu. Elementy nawierzchni dróg, ulic, parkingów i torowisk tramwajowych. Wspólne wymagania i badania 30. BN-69/ Płyty pilśniowe z drewna 31. BN-73/ Formy stalowe do produkcji elementów budowlanych z betonu kruszywowego. Wymagania i badania Inne dokumenty 32. Wytyczne stosowania drogowych barier ochronnych, GDDP, maj 1994.

118 11. ZAŁĄCZNIKI PRZYKŁADOWE ROZWIĄZANIA STOSOWANE PRZY WYKONYWANIU BARIER OCHRONNYCH STALOWYCH Załącznik 11.1 Podstawowe rodzaje, typy i odmiany barier ochronnych, według [32] Typ Oznaczenie bariery Odległość z prowadnicą A B słupków Rodzaj bariery Zalecane zastosowanie SP-11 SP-01 2,0 m 1,,33 m 1,0 m wysięgnikowa na autostradach i drogach ekspresowych SP-19 SP-09 4,0 m 2,0 m 1,,33 m 1,0 m przekładkowa na drogach krajo- wych i wojewódzkich innych niż autostrady SP-16 SP-06 4,0 m 2,0 m 1,,33 m 1,0 m przekładkowa na drogach krajo- wych i wojewódzkich gdy zachodzi konieczność wzmocnienia bariery SP-15 SP-14 SP-05 SP-04 4,0 m 2,0 m 1,,33 m 1,0 m 4,0 m 2,0 m 1,,33 m 1,0 m bezprzekładkowa bezprzekładkowa na drogach ogólnodostępnych na drogach ogólnodostępnych gdy zachodzi konieczność wzmocnienia bariery SP-17 SP-07 4,0 m 2,0 m 1,,33 m 1,0 m wysięgnikowa dwustronna na autostradach i drogach ekspresowych SP-20 SP-10 2,0 m 1,,33 m 1,0 m przekładkowa dwustronna na drogach krajo- wych i wojewódzkich innych niż autostrady SP-21 # 2,5 mm SP-22 # 2,5 mm 4,0 m wyjątkowo 2,0 m bezprzekładkowa na drogach o V < 60 km/h i małym zagrożeniu wypadkowym Załącznik 11.2 Bariery ochronne stalowe skrajne z prowadnicą z profilowanej taśmy stalowej stosowane na odcinkach dróg, według [32] a) bezprzekładkowa b) przekładkowa c) wysięgnikowa

119 Załącznik Zasady określania wysokości prowadnicy bariery nad poziomem terenu, wg [32] a) bariera na drodze zamiejskiej, b) bariera przy krawężniku ulicy, gdy prowadnicaa bariery znajduje się w płaszczyźnie krawędzi jezdni, c) bariera przy krawężniku ulicy, gdy prowadnica bariery jest odsunięta od płaszczyzny krawędzi jezdni a) b) c) Załącznik Profilowana taśma stalowa typu A i B, wg L. Mikołajków: Drogowe bariery ochronne, WKiŁ, 1983 Omówienie różnic taśm stalowych typu A i B

120 Profil taśmy typu A ma zaokrąglone krawędzie przetłoczeń taśmy, profil B ma spłaszczone krawędzie przetłoczeń. Między obu rodzajami prowadnic nie występują wyraźne różnice w ich zachowaniu podczas kolizji - chociaż niektóre źródła stwierdzają, że profil B jest nieco korzystniejszy od profilu A. Różnice technologiczne: Dla prowadnic o profilu B jest konieczne odpowiednie ukształtowanie jednego z końców taśmy, tak aby końce odcinków taśmy przylegały płasko do siebie. Przetłoczenia takie nie są konieczne w profilu A, który wykazuje większą sprężystość w przekroju poprzecznym. Masa prowadnic przy grubości taśmy 3,0 mm wynosi dla profilu A około 12 kg/m, a dla profilu B około 11 kg/m. Przy profilu B potrzebna jest mniejsza liczba śrub łączących odcinki taśmy niż przy profilu A. Załącznik Dodatkowe urządzenia zabezpieczające użytkowników pojazdów jednośladowych na łukach drogi, wg [32] 1 - dodatkowa prowadnica bariery 2 - osłony słupków bariery Załącznik Sposoby lokalizowania barier w przekroju poprzecznym drogi, wg [32] Na drogach z pasami awaryjnymi (utwardzonymi) Załącznik Zasady stosowania barier ochronnych stalowych na odcinkach dróg (wyciąg z WSDBO [32]) 1. Dopuszczone do stosowania konstrukcje barier Stosowane mogą być tylko takie konstrukcje (typy i odmiany) drogowych barier ochronnych, które uprzednio były sprawdzone przy zastosowaniu odpowiednich metod doświadczalnych, określonych w punkcie 1.4 WSDBO. Typ bariery i sposób osadzenia jej słupków należy ustalać w zależności od możliwości poprzecznego odkształcenia bariery podczas kolizji. Zaleca się stosowanie barier podatnych (typu I). Pozostałe typy barier stosuje sięę w przypadkach, gdy warunki terenowe uniemożliwiają odpowiednie odkształcenie bariery. 2. Wysokość barier ochronnych stalowych

121 Wysokość stalowych barier ochronnych, mierzona od powierzchni, na której podczas kolizji znajduje się koło pojazdu samochodowego, do górnej krawędzi prowadnicy bariery, wynosi 0,75 m (zgodnie z zasadami podanymi w załączniku 11.3). 3. Dodatkowe urządzenia na słupkach barier W przypadkach, gdy na drodze występuje znaczący ruch motocykli lub innych pojazdów jednośladowych, odbywający się z dużą prędkością - zaleca się zastosowanie dodatkowych urządzeń, zabezpieczających ich użytkowników przy przewróceniu się pojazdu przed bezpośrednim uderzeniem w słupki bariery ochronnej. Zalecane jest stosowanie np. dodatkowej, niżej umieszczonej prowadnicy bariery lub elastycznych osłon słupków bariery itp., zwłaszcza na wyjazdowych drogach łącznikowych o małych promieniach łuków na autostradach i drogach ekspresowych oraz na innych podobnych odcinkach dróg ogólnodostępnych (patrz załącznik 11.5). 4. Lokalizacja barier wzdłuż drogi Lokalizacja barier wzdłuż drogi jest ustalana w dokumentacji projektowej na podstawie kryteriów określonych w WSDBO pkt Podatność barier Jeśli producent nie podaje inaczej, to zalicza się do barier: a) podatnych (typu I) - wszystkie typy i odmiany barier wysięgnikowych oraz odmiany barier pozostałych ze słupkami I, IPE, [ i 100 mm oraz rozstawem słupków 4,0 m i 2,0 m, b) o ograniczonej podatności (typu II) - bariery pozostałych typów i odmian ze słupkami 100 mm i 140 mm z rozstawem co 1,33 m i 1,0 m, c) sztywnych (typu III) - bariery o specjalnej konstrukcji (np. stalowe bariery rurowe) z wzmocnionymi i odpowiednio osadzonymi słupkami. 6. Zasady stosowania barier ochronnych stalowych W barierach stalowych stosowane są prowadnice typu A lub B (zał. 11.4). Dopuszczone jest stosowanie prowadnic o innych przekrojach, pod warunkiem uprzedniego sprawdzenia konstrukcji, zgodnie z ustaleniem punktu 1.4 WSDBO. Należy stosować profilowaną taśmę stalową o czynnej długości 4,0 m (długości przed montażem 4,3 m). Odcinki taśmy o czynnej długości 2,0 m, 1,33 m i 1,0 m należy stosować tylko wyjątkowo, np. gdy całkowita długość odcinka bariery nie jest podzielona przez 4 m. Analogiczne długości należy przyjmować dla pasa profilowego. W barierach bezprzekładkowych pas profilowy można stosować, gdy za barierą występuje ruch pieszy. Bariery stalowe ze słupkami 140 mm, poza obiektami mostowymi, należy stosować tylko w przypadkach, gdy za barierą występują obiekty lub przeszkody, wymagające szczególnego zabezpieczenia (słupy wysokiego napięcia, podpory wiaduktów itp.). Poza przypadkami wyjątkowymi - barier tych nie należy stosować na nasypach dróg. Bariery stalowe na słupkach co 1,0 m stosuje się tylko wyjątkowo - gdy występuje konieczność szczególnego wzmocnienia bariery. 7. Lokalizacja barier w przekroju poprzecznym drogi Najmniejsze odległości prowadnicy bariery wynoszą (zał. 11.6): a) od krawędzi pasa awaryjnego (utwardzonego pobocza) - 0,5 m, b) od krawędzi pasa ruchu, gdy brak utwardzonego pobocza - 1,0 m, c) od krawężnika o wysokości co najmniej 0,14 m - 0,5 m (warunku tego nie stosuje się, gdy spełniony jest warunek b). 8. Inne ustalenia Lokalizację oraz długość i sposób konstruowania odcinków przejściowych, początkowych i końcowych ustala dokumentacja projektowa na podstawie ustaleń określonych w WSDBO. Załącznik Wymiary najczęściej stosowanych słupków stalowych w barierach ochronnych stalowych (wg katalogów producentów barier) Lp. Przekrój Wymiary przekroju Dopuszczalna Przekrój poprzeczny poprzecznego, mm odchyłka, mm wg normy wysokość szerokość grubość cm 2 wys. szer. grub. 1 Dwuteowy PN-H [14] 2 Dwuteowy, równoległościenny, IPE PN-H [15] ,5 5,1 5,7 4,1 4,4 4,7 10,6 14,2 18,3 10,3 13,2 16,4 ± 2 ± 2 ± 2 ± 2 ± 2 +3,- 2 ± 1,5 ± 1,5 ± 1,5 ± 2 ± 2 +3,- 2 ± 0,5 ± 0,5 ± 0,5 ± 0,5 ± 0,5 ±0,75

122 3 Ceowy (walcowany) PN-H [13] 4 Ceowy (gięty na zimno) PN- H [16] 5 Ceownik półzamknięty prostokątny PN-H [19] 6 Zetownik PN-H [17] 7 Sigma(brak normy) , 60 50,60,80 50,60,80 6,0 7,0 7,0 od 4 do 6 od 4 do 6 od 4 do 6 13,5 17,0 20,4 od7,33 do 11,67 od8,13 do 15,27 od9,73 do 16,47 ± 2 ± 2 ± 2 ± 2 ± 2 ± 2 ± 2 ± 2 ± 2 ± 2,5 ± 2,5 ± 2, ,0 6,33 ± 1,5 ± , 80 60, 80 od 4 do 6 od 4 do 6 od8,13 do 14,07 od8,93 do 15,27 ± 2,5 ± 2, ,0 9,0 +2, - 1 ± 3 ± 3 +2, ,4-1,0 jw. jw ± 0,18 Załącznik Najczęściej stosowane przekładki w barierach ochronnych stalowych (wg katalogów producentów barier) Przekrój poprzeczny Wysokość, mm Szerokość (stopki), mm Norma Ceownik Ceownik Dwuteownik Prostokątny PN-H [13] PN-H [13] PN-H [15] BN-73/ [26]

123 M ŚCIEK PRZYKRAWĘŻNIKOWY Z POLIMEROBETONU 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót budowlanych związanych z wykonaniem i montażem ścieków przykrawężnikowych z polimerobetonu na drogowych obiektach inżynierskich Zakres stosowania OST Ogólna specyfikacja techniczna (OST) jest materiałem pomocniczym do opracowania specyfikacji technicznej wykonania i odbioru robót budowlanych (ST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogowych obiektach inżynierskich Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonaniem, montażem i odbiorem ścieków przykrawężnikowych z polimerobetonu na drogowych obiektach inżynierskich Określenia podstawowe Ściek przykrawężnikowy element konstrukcji jezdni, służący do odprowadzenia wód opadowych z nawierzchni jezdni i chodnika do wpustów deszczowych Polimerobeton kompozyt, w którym spoiwem jest żywica poliestrowa z układem utwardzającym, a wypełniaczem mieszanka piaskowo-żwirowa i mączka kwarcowa Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne [1] pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne [1], pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne [1] pkt 2. Zgodnie Rozporządzeniem Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r., w sprawie warunków technicznych, jakim powinny odpowiadać drogowe obiekty inżynierskie i ich usytuowanie [13], ścieki podłużne przy krawężnikach należy stosować w przypadku pochyleń podłużnych jezdni mniejszych niż 0,5% Materiały do wykonania ścieków Przedmiotem niniejszej OST są ścieki przykrawężnikowe wykonane z elementów prefabrykowanych z polimerobetonu Polimerobeton Jeżeli dokumentacja projektowa nie stanowi inaczej, do wykonania ścieku można stosować polimerobeton o właściwościach podanych w tablicy 1. Tablica 1. Właściwości polimerobetonu Lp. Właściwości Jednostka Wymagania Badanie wg 1 Wytrzymałość MPa 80 Instrukcja ITB gwarantowana polimerobetonu na ściskanie Nr 194[14] 2 Wytrzymałość gwarantowana polimerobetonu na rozciąganie przy zginaniu MPa 20 Instrukcja ITB Nr 194[14] 3 Nasiąkliwość % 0,25 PN-B-

124 polimerobetonu 04101:1985[2] 4 Porowatość polimerobetonu % 9 5 Gęstość objętościowa kg/m Stopień mrozoodporności F150 PN-B :1988[3] 7 Twardość wg Brinella MPa Ścieralność na tarczy Boehmego Prefabrykaty cm 0,10 PN-84/B [4] Należy stosować prefabrykaty o kształcie zapewniającym właściwy spadek podłużny, zgodnie z dokumentacją projektową. Prefabrykaty powinny zostać wykonane w wytwórni. Powierzchnia prefabrykatów powinna być bez rys, pęknięć i ubytków betonu, o fakturze zatartej. Grubość prefabrykatu nie powinna być mniejsza niż 50 mm. Elementy prefabrykowane z polimerobetonu powinny spełniać wymagania podane w tablicy 2. Prefabrykaty powinny być składowane w pozycji wbudowania, na podłożu utwardzonym i dobrze odwodnionym. Tablica 2. Właściwości elementów prefabrykowanych do wykonania ścieku Lp. Właściwości Jednostka Wymagania Badanie wg 1 Odchyłki długości elementów mm 3 2 Odchyłki innych niż długość wymiarów elementów mm 2 3 Odchyłki prostoliniowości mm 2 1/500 długości 4 Odchyłki skręcenia przekroju mierzone wzajemnym przesunięciem odpowiadających sobie punktów przekroju 5 Równość powierzchni: szczerby i uszkodzenia powierzchni elementów polimerobetonowych widocznych po wbudowaniu Podbudowa pod prefabrykaty mm 2 1/500 długości mm <1 BN-66/ /01[5] Jako podbudowę pod ściek z elementów prefabrykowanych można stosować podlewkę z zaprawy niskoskurczowej. Dla materiału podlewki Wykonawca powinien przedstawić Polską Normę lub aprobatę techniczną wydaną przez IBDiM lub europejską aprobatę techniczną. Zaleca się stosować zaprawę przygotowywaną w wytwórni i dostarczaną na budowę w postaci proszku, gotową do użycia po rozmieszaniu z wodą w odpowiedniej proporcji. Zastosowana zaprawa powinna być przez producenta przewidziana do stosowania na podlewki o grubości zgodnej z dokumentacją projektową. Jeżeli dokumentacja projektowa nie przewiduje inaczej, można stosować zaprawę o następujących właściwościach: - świeża zaprawa powinna mieć konsystencję około 11 do 12 cm, zgodnie z PN-85/B [6], a czas zachowania jej właściwości roboczych powinien wynosić min. 30 minut, zaprawa na podlewkę powinna spełniać wymagania podane w tablicy 4. Tablica 4. Wymagania dotyczące zaprawy na podlewkę Lp. Właściwości Jednostka Wymagania Metoda badań

125 1 Wytrzymałość na zginanie po 28 dniach 2 Wytrzymałość na ściskanie po 28 dniach 3 Wytrzymałość na odrywanie od podłoża - wartość średnia - wartość pojedynczego wyniku 4 Skurcz po okresie twardnienia 90 dni 5 Pęcznienie po okresie twardnienia 90 dni 6 Mrozoodporność badana w 2% roztworze soli (NaCl) po 150 cyklach - ubytek masy - wytrzymałość na zginanie - wytrzymałość na ściskanie 7 Wytrzymałość na odrywanie od podłoża po badaniu mrozoodporności wg MPa 9 PN-85/B [6] MPa 45 PN-85/B [6] Procedura badawcza MPa 2,0 IBDiM nr PB-TM- MPa 1,5 X3 [15] 1,0 Procedura badawcza IBDiM nr TWm- 31/97 [16] 0,3 Procedura badawcza IBDiM nr TWm- 31/97 [16] % % % MPa 1,5 Procedura badawcza IBDiM Nr SO-3 [17] Procedura badawcza IBDiM nr PB-TM- X3 [15] Wypełnienie spoin Styki między prefabrykatami ścieku i warstwą ścieralną nawierzchni, między prefabrykatami oraz między prefabrykatami i krawężnikiem powinny być szczelne. Jeżeli dokumentacja projektowa nie przewiduje inaczej, do uszczelniania styków poprzecznych między prefabrykatami oraz styku między ściekiem i krawężnikiem można stosować kit poliuretanowy, jednoskładnikowy, sieciujący pod wpływem wilgoci z atmosfery, w procesie sieciowania przechodzący do postaci elastycznej gumy. Powinien być odporny na działanie wody, rozcieńczonych soli, kwasów i zasad oraz paliw i smarów. Kit powinien zachowywać właściwości elastyczne w szerokim zakresie temperatur (w tym ujemnych do 30 C) i wykazywać odporność na starzenie w warunkach eksploatacji. Powinien, przy zastosowaniu odpowiednich środków gruntujących, zachowywać bardzo dobrą przyczepność do betonu. Do uszczelniania styku nawierzchni asfaltowej z krawężnikiem można stosować samoprzylepną taśmę z asfaltu modyfikowanego polimerem wraz z wypełniaczem i dodatkami. Taśma powinna być przeznaczona do uszczelniania styków w nawierzchniach drogowych wykonywanych na gorąco (temperatura układania rzędu od 140 C do 250 C). Materiał taśmy powinien charakteryzować się dużą elastycznością w szerokim zakresie temperatur (nie powinien stawać się kruchy w temperaturze - 30 C, a w podwyższonych temperaturach do 100 C, nie powinien spływać ze szczelin pionowych), powinien wykazywać bardzo dobrą przyczepność do uszczelnianych elementów (betonowych, kamiennych i asfaltowych). Materiał powinien ponadto wykazywać odporność na roztwory soli mineralnych, kwasów i zasad organicznych oraz posiadać dobrą odporność na starzenie się w warunkach eksploatacji i niezmienną przyczepność do krawędzi szczelin. Wymagania dla taśmy podano w tablicy 6. Tablica 6. Wymagania dla asfaltowej taśmy uszczelniającej Lp. Właściwości Jednostka Wymagania Metoda badań wg 1 Penetracja stożkiem w 25 C 0,1 mm od 40 do 70 PN-EN :2004 (U) [7] 2 Temperatura mięknienia wg PiK C 90 PN-EN 1427:2001 [8]

126 3 Mrozoodporność (upadek kuli z 2,5 m, temperatura -20 C 4 Wydłużenie taśmy w szczelinie, w temperaturze -20 C 5 Rodzaj zerwania taśmy w szczelinie, w temperaturze -20 C - min. 3 kule PB/TN-2/3 [18] całe mm 4,0 PB/TN-2/4 [19] - brak zerwania przy wydłuże-niu 4,0 mm PB/TN-2/5 [20] Dla materiałów uszczelniających Wykonawca powinien przedstawić Polską Normę lub aprobatę techniczną wydaną przez IBDiM lub europejską aprobatę techniczną. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu pkt 3. Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne [1], 3.2. Sprzęt do wykonania robót Do przygotowania i ułożenia zaprawy jako podlewki pod ściek Wykonawca powinien dysponować szalunkami do zaprawy, mieszalnikiem wolnoobrotowym, pacą, szpachlą lub innym narzędziem do nakładania zaprawy. Przewiduje się ręczne układanie ścieków i wypełnienie szczelin. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne [1], pkt Transport materiałów Transport prefabrykatów Elementy prefabrykowane ścieku mogą być transportowane po osiągnięciu przez beton 80% projektowej wytrzymałości, dowolnym środkiem transportu zaakceptowanym przez Inżyniera. Elementy prefabrykowane powinny być zabezpieczone przed uszkodzeniem powierzchni i krawędzi np. przekładkami ze słomy lub wełny drzewnej. Z prefabrykatami powinno być dostarczone zaświadczenie o wynikach przeprowadzonych badań, zawierające: nazwę i adres producenta, nazwę instytucji przeprowadzającej badania, datę pobrania próbek, sposób pobrania próbek, datę badań, wyniki badań Transport zaprawy niskoskurczowej na podlewkę Sucha zaprawa powinna być pakowana w worki foliowe. Na każdym opakowaniu powinna być umieszczona etykieta zawierająca dane: nazwę wyrobu, nazwę rodzaju i odmiany zaprawy, nazwę i adres producenta, datę produkcji, masę netto, trwałość, informację o proporcji składników, informację o uzyskaniu przez wyrób aprobaty technicznej. Suche zaprawy należy składować w oryginalnych, zamkniętych opakowaniach, w suchych i zadaszonych pomieszczeniach, które nadają się do przechowywania cementu. Maksymalny czas

127 składowania zaprawy powinien być zgodny z zaleceniami producenta. Suche zaprawy należy przewozić krytymi środkami transportowymi w warunkach zabezpieczających je przed mrozem, opadami atmosferycznymi, zawilgoceniem, zanieczyszczeniem i uszkodzeniem opakowań Transport i składowanie materiału do uszczelniania spoin Materiały uszczelniające należy przewozić i składować w oryginalnych opakowaniach producenta. Transport opakowań z materiałami może się odbywać dowolnym środkiem transportu pod warunkiem zachowania warunków określonych przez producenta. Podczas transportu opakowania należy zabezpieczyć przed przesuwaniem i uszkodzeniem. Materiały należy składować w odpowiedniej (podanej przez producenta) temperaturze, chronić przed wpływem działania promieniowania cieplnego, nasłonecznieniem, zawilgoceniem i zamoczeniem. Należy przestrzegać terminu ważności produktu. Niespełnienie warunków przechowywania i transportu może spowodować utratę właściwości materiałów uszczelniających, w szczególności przedwczesną utratę kształtu taśmy asfaltowej, zlepienie się zwojów, zmniejszenia właściwości lepiących, zbytnią kruchość papieru przekładkowego, usztywnienie taśmy. Na każdym opakowaniu należy umieścić etykietę zawierającą co najmniej następujące dane: nazwę i adres producenta, nazwę wyrobu, oznaczenie, datę produkcji i okres przydatności do stosowania, masę netto, wymiary (w przypadku taśmy), numer aprobaty technicznej, sposób przechowywania i stosowania materiałów i zachowania przy tym niezbędnych środków ostrożności, bhp i ochrony środowiska. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonywania robót 5. Ogólne zasady wykonywania robót podano w OST D-M Wymagania ogólne [1], pkt Zgodnie z rozporządzeniem [13] ścieki podłużne powinny być uformowane poniżej poziomu nawierzchni jezdni, z pochyleniem załamanym o długości odcinków nie większych niż 3 m i o pochyleniu podłużnym nie mniejszym niż 1%. Szerokość ścieku powinna być nie mniejsza niż 0,15 m. Ścieki powinny mieć zagłębienie poniżej poziomu nawierzchni przy ścieku od 0,01 m do 0,05 m. Wpusty mostowe, wykonywane wg odrębnej OST, powinny być usytuowane w dolnych punktach załamań pochyleń ścieku, przy czym odcinek poziomy ścieku przy wpuście powinien być równy co najmniej wymiarowi wpustu wzdłuż ścieku Zasady wykonywania robót Podstawowe czynności przy wykonywaniu robót obejmują: 8. roboty przygotowawcze, 9. ułożenie podbudowy pod ściek, 10. ułożenie elementów ścieku, 11. wykonanie uszczelnień, 12. roboty wykończeniowe Roboty przygotowawcze Przed przystąpieniem do robót należy, na podstawie dokumentacji projektowej, ST lub wskazań Inżyniera: ustalić materiały niezbędne do wykonania robót, określić kolejność, sposób i termin wykonania robót Ułożenie podlewki z zaprawy niskoskurczowej Podczas wykonywania robót należy przestrzegać zalecanych przez producenta proporcji mieszania suchej zaprawy z wodą zarobową spełniającą wymagania PN-EN 1008:2004 [9]oraz przepisów bhp:

128 podczas pracy należy stosować buty, rękawice i okulary ochronne, jakiekolwiek zanieczyszczenia skóry lub oczu należy natychmiast przemyć dużą ilością wody. Zaprawę należy układać warstwami o grubości podanej przez producenta. Świeżo nałożoną zaprawę należy chronić przed działaniem wody przez pierwsze 8 h zgodnie z zaleceniami producenta. Grubość podlewki powinna być zgodna z dokumentacja projektową Ułożenie elementów prefabrykowanych Elementy ścieku należy ustawiać jednocześnie z układaniem podlewki i wyregulować ich położenie. Po ułożeniu elementów ścieku należy usunąć deskowanie podlewki i wykończyć brzegi podlewki Uszczelnienie spoin Wszystkie uszczelniane powierzchnie powinny być czyste, twarde, wolne od zanieczyszczeń olejami, smarami, wolne od pyłu cementowego i innych nie związanych z podłożem elementów. Jeżeli producent tego wymaga, powierzchnie należy zagruntować przed wypełnieniem szczeliny środkiem uszczelniającym. Szczeliny między sąsiadującymi elementami ścieku oraz między ściekiem i krawężnikiem powinny być oczyszczone, osuszone i zagruntowane, następnie należy je wypełnić masą uszczelniającą za pomocą pistoletów automatycznych. W celu zapewniania właściwej głębokości wypełnienia należy wstępnie szczelinę uszczelnić np. sznurem ze spienionej pianki poliuretanowej. Uszczelnień tych dokonuje się przed ułożeniem warstwy ścieralnej. Szczelinę między ściekiem i warstwą ścieralną nawierzchni można uszczelnić taśmą asfaltową. Taśmy nie należy stosować w trakcie opadów atmosferycznych i temperaturze otoczenia niższej niż +5 C. Powierzchnia uszczelniania powinna być sucha, odpylona i odtłuszczona. Wbudowanie taśmy polega na jej rozwinięciu z kręgu wzdłuż krawędzi prefabrykatu i odcięciu odpowiedniej długości odcinka. Następnie należy ją przykleić, stroną z klejem do powierzchni uszczelnianej, dociskając poprzez papier przekładkowy. Zaleca się przyklejenie taśmy tak, aby jej górna krawędź wystawała około 5 mm ponad nawierzchnię. Po przyklejeniu taśmy należy zerwać papier przekładkowy. Wystająca krawędź taśmy musi być przywałowana podczas zagęszczania warstwy ścieralnej nawierzchni Roboty wykończeniowe Roboty wykończeniowe powinny być zgodne z dokumentacją projektową i ST. Do robót wykończeniowych należą prace związane z dostosowaniem wykonanych robót do warunków budowy obiektu i roboty porządkujące. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne [1], pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien: uzyskać wymagane dokumenty, dopuszczające wyroby budowlane do obrotu i powszechnego stosowania (certyfikaty zgodności, deklaracje zgodności, aprobaty techniczne, ew. badania materiałów wykonane przez dostawców itp.), potwierdzające zgodność materiałów z wymaganiami pktu 2 niniejszej specyfikacji, ew. wykonać własne badania właściwości materiałów przeznaczonych do wykonania robót, określone w pkcie 2 lub przez Inżyniera, Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawi Inżynierowi do akceptacji Kontrola materiałów Kontrola elementów prefabrykowanych Materiały należy kontrolować na podstawie atestów i aprobat technicznych na zgodność z pktem 2 niniejszej ST. Właściwości polimerobetonu należy kontrolować na podstawie atestu producenta i porównanie ich z wymaganiami ST, pkt

129 Dodatkowo należy sprawdzić wygląd zewnętrzny prefabrykatów na podstawie oględzin elementu przez pomiar i policzenie uszkodzeń występujących na powierzchniach i krawędziach elementu. Dopuszczalne wady i uszkodzenia podano w BN-80/ /01 [5]. Pomiary długości i głębokości uszkodzeń należy wykonać za pomocą przymiaru stalowego lub suwmiarki z dokładnością do 1 mm, zgodnie z PN-80/B-10021[10]. Sprawdzenie kształtu i wymiarów elementu należy przeprowadzić z dokładnością do 1 mm przy użyciu suwmiarki oraz przymiaru stalowego lub taśmy, dopuszczalne odchyłki wymiarów podano w tablicy 2. Sprawdzenie kątów prostych w narożach elementów wykonuje się przez przyłożenie kątownika do badanego naroża i zmierzenie odchyłek z dokładnością do 1 mm. Pozostałe badania prefabrykatów należy wykonać zgodnie z wymaganiami podanymi w BN-80/ /01[5] BN- 80/ /03[11] i BN-80/ /04[12] Kontrola materiału na podlewkę i materiałów uszczelniających Zaprawę niskoskurczową stosowaną jako podlewkę pod ściek oraz materiały uszczelniające należy kontrolować na podstawie aprobat technicznych i porównanie właściwości z wymaganiami ST pkt i Sprawdzenie ułożenia ścieku Sprawdzenie prawidłowości ułożenia ścieku obejmuje: - grubość podlewki pod ściek, sprawdzana co 2 m, lecz nie rzadziej niż 3 razy dla 1-go ścieku, nie powinna różnić się od projektowanej więcej niż 0,5 cm, - niweleta ścieku nie może różnić się od projektowanej o więcej niż 0,5%, - prostoliniowość ułożenia odchylenia mierzone łatą o długości 4,0 m nie powinny być większe niż 5 mm, - wymagane jest całkowite wypełnienie spoin. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne [1], pkt Jednostka obmiarowa Jednostką obmiarową jest 1 m (metr) ścieku. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne [1], pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, ST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg punktu 6 dały wyniki pozytywne Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlega ułożenie podlewki pod ściek. Odbiór tych robót powinien być zgodny z wymaganiami ST D-M Wymagania ogólne [1] oraz niniejszej ST. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne [1], pkt Cena jednostki obmiarowej Cena ułożenia 1 m ścieku obejmuje: prace pomiarowe i roboty przygotowawcze, oznakowanie robót, zapewnienie niezbędnych czynników produkcji, wykonanie podlewki z zaprawy niskoskurczowej, ustawienie prefabrykatów ścieku, wypełnienie spoin, przeprowadzenie pomiarów i badań wymaganych w specyfikacji technicznej,

130 uporządkowanie terenu robót, usunięcie zbędnych materiałów poza pas drogowy. Wszystkie roboty powinny być wykonane według wymagań dokumentacji projektowej, ST i niniejszej specyfikacji technicznej Sposób rozliczenia robót tymczasowych i prac towarzyszących Cena wykonania robót określonych niniejszą ST obejmuje: roboty tymczasowe, które są potrzebne do wykonania robót podstawowych, ale nie są przekazywane Zamawiającemu i są usuwane po wykonaniu robót podstawowych, prace towarzyszące, które są niezbędne do wykonania robót podstawowych, niezaliczane do robót tymczasowych. 10. PRZEPISY ZWIĄZANE OGÓLNE SPECYFIKACJE TECHNICZNE (OST) 1. D-M Wymagania ogólne Normy 2. PN-B-04101:1985 Materiały kamienne. Oznaczanie nasiąkliwości wodą. 3. PN-B-06250:1998 Beton zwykły 4. PN-84/B Materiały kamienne oznaczenie ścieralności na tarczy Boehmego 5. BN-80/ /01 Prefabrykaty budowlane z betonu. Elementy nawierzchni dróg, ulic, parkingów i torowisk tramwajowych. Wspólne wymagania i badania 6. PN-85/B Zaprawy budowlane. Badania cech fizycznych i wytrzymałościowych 7. PN-EN :2004(U) Zalewy szczelin na gorąco. Część 2: Metoda badania dla określenia penetracji stożka w temperaturze 25 C 8. PN-EN 1427:2001 Asfalty i produkty asfaltowe. Oznaczanie temperatury mięknienia. Metoda Pierścień i Kula 9. PN-EN 1008:2004 Woda zarobowa do betonów 10. PN-80/B Prefabrykaty budowlane z betonu. Metody pomiaru cech geometrycznych 11. BN-80/ /03 Prefabrykaty budowlane z betonu. Elementy nawierzchni dróg, ulic, parkingów i torowisk tramwajowych. Płyty chodnikowe 12. BN-80/80/ /04 Prefabrykaty budowlane z betonu. Elementy nawierzchni dróg, ulic, parkingów i torowisk tramwajowych. Krawężniki i obrzeża Inne dokumenty 13. Rozporządzenie Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r., w sprawie warunków technicznych, jakim powinny odpowiadać drogowe obiekty inżynierskie i ich usytuowanie (Dz.U. nr 63, poz.735) 14. Instrukcja ITB nr 194 Wytyczne badania cech mechanicznych polibetonu na próbkach wykonanych w formach, Warszawa 15. Procedura Badawcza IBDiM nr PB-TM-X3 - Badanie przyczepności powłoki (lub wyprawy) ochronnej do betonu - Metoda pull-off 16. Procedura Badawcza IBDiM nr TWm-31/97- Badanie skurczu i pęcznienia zapraw modyfikowanych 17. Procedura Badawcza IBDiM Nr SO-3 - Badanie mrozoodporności zapraw modyfikowanych 18. Procedura Badawcza IBDiM PB/TN-2/3 - Termoplastyczne zalewy drogowe. Odporność na zamrażanie 19. Procedura Badawcza IBDiM PB/TN-2/4 - Termoplastyczne zalewy drogowe. Wydłużenie 20. Procedura Badawcza IBDiM PB/TN-2/5 - Termoplastyczne zalewy drogowe. Rodzaj zerwanie

131 M a - ODWODNIENIE IZOLACJI POMOSTU OBIEKTU MOSTOWEGO 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót budowlanych związanych z wykonaniem odwodnienia izolacji pomostu drogowych obiektów inżynierskich Zakres stosowania OST Ogólna specyfikacja techniczna (OST) jest materiałem pomocniczym do opracowania specyfikacji technicznej wykonania i odbioru robót budowlanych (ST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogowych obiektach inżynierskich Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonaniem i odbiorem odwodnienia izolacji na ustroju niosącym obiektu inżynierskiego za pomocą: drenów prefabrykowanych, drenów z grysów jednofrakcyjnych, sączków z tworzywa sztucznego Określenia podstawowe Określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne [1] pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne [1], pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne [1] pkt Materiały do wykonania robót Zgodność materiałów z dokumentacją projektową ST. Materiały do wykonania robót powinny być zgodne z ustaleniami dokumentacji projektowej lub Wymagania ogólne Należy stosować materiały, dla których Wykonawca przedstawi aktualną normę lub aprobatę techniczną wydaną przez IBDiM. Jeżeli dokumentacja projektowa i ST nie podają inaczej, do odwodnienia izolacji można stosować materiały o właściwościach podanych poniżej Materiały do wykonania drenu prefabrykowanego Do wykonania drenażu podłużnego i poprzecznego można stosować dren prefabrykowany składający się z: szkieletu wykonanego z polietylenu o wysokiej gęstości (PEHD) metodą kształtowania termicznego. Szkielet powinien mieć szerokość 60 mm i wysokość ok. 16 mm i powinien mieć zdolność szybkiego odprowadzania wody, grubego filtru owijającego szkielet, wykonanego z włókniny poliestrowej o gramaturze 150 g/m 2. Filtr powinien chronić szkielet przed zamulaniem drenu i zapewniać wystarczającą ilość wolnych przestrzeni wokół szkieletu, niezbędną do szybkiego odprowadzenia wody. Elementy tworzące dren powinny być odporne na wysoką temperaturę i substancje występujące na drogach, jak benzyna, oleje, sól odladzająca. Dren powinien charakteryzować się dużą przepustowością wody, która dla spadku hydraulicznego i = 0,1 powinna wynosić: przy ciśnieniu 200 kpa 0,3 l/s,

132 przy ciśnieniu 400 kpa 0,15 l/s. Podstawowe wymagania dla drenu prefabrykowanego przedstawiono w tablicy 1. Tablica 1. Wymagania dla drenu prefabrykowanego Lp. Właściwości Jednostka Wymagania Metoda badań wg Procedura IBDiM 1 Odporność na wysoką C 190 nr PB-TM-23 [8] temperaturę Procedura IBDiM 2 Wytrzymałość na ściskanie kpa 750 nr PB-TM-24 [9] Materiały do wykonania drenu z grysów Rodzaje materiałów Do wykonania drenu z grysów można stosować kruszywo i żywicę epoksydową Kruszywo Należy stosować kruszywo jednofrakcyjne, ze skał magmowych, czyste (płukane), suche (o wilgotności < 4%) o uziarnieniu 8 12 mm, marki 20 wg PN-86/B [2] Żywica epoksydowa Jeżeli dokumentacja projektowa ani ST nie podają inaczej, można stosować dwuskładnikową żywicę epoksydową, modyfikowaną, o podstawowych właściwościach podanych w tablicy 2. Tablica 2. Wymagania dla żywicy epoksydowej Lp. Właściwość Jednostka Wymagania Metoda badań wg 1 Wygląd zewnętrzny - wg *) 2 Wytrzymałość na rozciąganie ocena organoleptyczna MPa 5,5 ISO [6] 3 Wydłużenie % 30 ISO [6] 4 Twardość wg Shora D DIN [7] *) Żywica powinna być barwy określonej przez producenta. Po upływie czasu utwardzania, po dotknięciu powierzchni próbki nie powinno się stwierdzić na palcach widocznych śladów żywicy Sączki Do odwodnienia izolacji można stosować sączki wykonane z tworzywa sztucznego, które powinny spełniać wymagania w zakresie odporności na: wysoką temperaturę wg procedury IBDiM nr PB-TM-11 [10], niską temperaturę wg procedury IBDiM nr PB-TM-12 [11], media chemiczne wg procedury IBDiM nr PB-TM-14 [12]. Sączek powinien być odporny na długotrwały kontakt z bitumami i powinien być dostosowany do układania na nim i zagęszczania gorących mieszanek mineralno-asfaltowych. Sączek powinien zawierać: lejek wypływowy z tworzywa w kształcie stożka ściętego z elementami stabilizującymi o promieniu ok. 100 mm, zakończony rurką odpływową o zbieżnych ściankach, sitko z tworzywa o promieniu ok. 60 mm, z otworami o średnicy 6 mm, osadzone na lejku w sposób zaciskowy, rurkę wypływową o średnicy około 50 mm z PCV lub innego tworzywa sztucznego, o długości zależnej od rozwiązania konstrukcyjnego płyty pomostu, grys bazaltowy jednofrakcyjny wg PN-86/B [2], otoczony żywicą epoksydową. Wymiary sączka powinny zachować tolerancje w granicach ± 1% w stosunku do deklarowanych przez producenta. Wichrowatość górnej krawędzi lejka odpływowego nie powinna być większa niż 3 mm.

133 Do wklejania sączka w otwór wywiercony w płycie pomostu należy stosować zaprawę niskoskurczową. Należy stosować zaprawę przygotowywaną w wytwórni i dostarczaną na budowę w postaci proszku, gotową do użycia po rozmieszaniu z wodą w odpowiedniej proporcji. Zastosowana zaprawa powinna być przez producenta przewidziana do stosowania do wypełniania otworów o głębokości zgodnej z dokumentacją projektową. Świeża zaprawa powinna mieć konsystencją około 11 do 12 cm zgodnie z PN-85/B [3], a czas zachowania jej właściwości roboczych powinien wynosić min. 30 minut. Jeżeli dokumentacja projektowa nie podaje inaczej, można stosować zaprawę o właściwościach podanych w tablicy 3. Tablica 3. Podstawowe wymagania dla utwardzonej zaprawy niskoskurczowej Lp. Właściwości Jednostka Wymagania Metoda badań wg 1 Wytrzymałość na zginanie po 28 dniach MPa 9 PN-85/B [3] 2 Wytrzymałość na ściskanie po 28 dniach MPa 45 PN-85/B [3] 3 Wytrzymałość na odrywanie Procedura od podłoża badawcza IBDiM - wartość średnia MPa 2,0 nr - wartość pojedynczego MPa 1,5 PB-TM-X3 [13] wyniku 4 Skurcz po okresie twardnienia 90 dni 5 Pęcznienie po okresie twardnienia 90 dni 6 Mrozoodporność badana w 2% roztworze soli (NaCl) po 150 cyklach - ubytek masy - wytrzymałość na zginanie - wytrzymałość na ściskanie 7 Wytrzymałość na odrywanie od podłoża po badaniu mrozoodporność 1,0 0,3 % % % MPa 1,5 Procedura badawcza IBDiM nr TWm-31/97 [14] Procedura badawcza IBDiM nr TWm-31/97 [14] Procedura badawcza IBDiM nr SO-3 [15] Procedura badawcza IBDiM nr PB-TM-X3 [13] 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne [1], pkt Sprzęt do wykonania robót Do wykonania drenu z grysów Wykonawca powinien dysponować: mieszadłem zamontowanym na wiertarce wolnoobrotowej, małą betoniarką lub taczką do wymieszania żywicy z kruszywem, drobnym sprzętem pomocniczym (przecinarki, łopaty itp.), wiertarką do wiercenia otworów w betonie (nawierzchni asfaltowej). Sączki i dreny prefabrykowane należy montować ręcznie. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne [1], pkt 4.

134 4.2. Transport, przechowywanie i pakowanie materiałów Transport drenów prefabrykowanych Dren należy przechowywać oryginalnie zapakowany, w pomieszczeniach suchych i przewiewnych, osłonięty przed działaniem promieni słonecznych. Dren nie powinien być narażony na bezpośrednie działanie promieni słonecznych dłużej niż przez okres 2 miesięcy. Dreny należy przewozić środkami transportowymi w warunkach zabezpieczających je przed opadami atmosferycznymi, zawilgoceniem, zanieczyszczeniem i uszkodzeniem opakowań Transport i przechowywanie żywicy epoksydowej Żywica powinna być pakowana w opakowania firmowe producenta (np. plastikowe puszki lub beczki). Na każdym opakowaniu należy umieścić etykietę zawierającą co najmniej następujące dane: nazwę i adres producenta, nazwę wyrobu, oznaczenie, datę produkcji i okres przydatności do stosowania, masę netto, stosunek mieszania, numer aprobaty technicznej, sposób przechowywania i stosowania materiałów i zachowania przy tym niezbędnych środków ostrożności, bhp i ochrony środowiska, oznaczenie, że wyrób zawiera substancje szkodliwe dla zdrowia. Żywicę należy przechowywać w suchych, chłodnych pomieszczeniach, w oryginalnych, szczelnie zamkniętych opakowaniach, zabezpieczonych przed działaniem ciepła i bezpośredniego promieniowania słonecznego, z dala od źródeł zapalnych. Okres przydatności do stosowania, w zamkniętych fabrycznie pojemnikach wynosi zwykle 12 miesięcy. Żywicę należy przewozić krytymi środkami transportu chroniąc opakowania przed uszkodzeniami mechanicznymi zgodnie z PN-89/C [4] Transport i przechowywanie kruszywa Kruszywo w czasie składowania i transportu należy zabezpieczyć przed rozsypaniem, zanieczyszczeniem i zmieszaniem z kruszywami innego rodzaju, frakcji Sączki Sączki powinny być pakowane kompletami w pudła kartonowe, zgodnie z instrukcją fabryczną. Każde pudło powinno być oznaczone nadrukiem, zawierającym następujące dane: nazwę wyrobu i adres producenta, oznaczenie, datę produkcji, nazwy i liczbę poszczególnych elementów sączka w opakowaniu, nazwę i numer partii surowca oraz datę jego produkcji. Sączki należy przechowywać kompletami, przestrzegając warunków określonych w instrukcji fabrycznej. Sączki należy transportować krytymi środkami transportowymi, w opakowaniach jak wyżej. Opakowania zawierające komplety elementów sączków należy przewozić w nie więcej niż trzech warstwach, zabezpieczonych przed rozsuwaniem się Zaprawa niskoskurczowa Sucha zaprawa powinna być pakowana w worki foliowe. Na każdym opakowaniu powinna być umieszczona etykieta zawierająca dane: a) nazwę wyrobu, b) nazwę rodzaju i odmiany zaprawy, c) nazwę i adres producenta, d) datę produkcji, e) masę netto, f) trwałość, g) informację o proporcji składników, h) informację o uzyskaniu przez wyrób aprobaty technicznej.

135 Suche zaprawy należy składować w oryginalnych, zamkniętych opakowaniach, w suchych i zadaszonych pomieszczeniach, które nadają się do przechowywania cementu. Maksymalny czas składowania zaprawy powinien być zgodny z zaleceniami producenta. Suche zaprawy należy przewozić krytymi środkami transportowymi w warunkach zabezpieczających je przed mrozem, opadami atmosferycznymi, zawilgoceniem, zanieczyszczeniem i uszkodzeniem opakowań. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonywania robót Ogólne zasady wykonywania robót podano w OST D-M Wymagania ogólne [1], pkt Wymagania ogólne robót Elementy odwodnienia izolacji powinny być wykonane zgodnie z dokumentacją projektową i ST oraz spełniać wymagania Rozporządzenia Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r. w sprawie warunków technicznych, jakim powinny odpowiadać obiekty inżynierskie i ich usytuowanie [16]. Jeżeli ST tak przewiduje, Wykonawca powinien wykonać projekt roboczy odwodnienia, zawierający szczegóły wszystkich elementów odwodnienia izolacji. Wykonanie drenów według poniższej OST obejmuje ułożenie drenów podłużnych wzdłuż osi odwodnienia (wpustów i sączków), drenów poprzecznych, umieszczanych przed urządzeniami dylatacyjnymi, drenów podłużnych za krawężnikiem oraz krótkich odcinków drenów poprzecznych w podlewce pod krawężnikiem. Rodzaj zastosowanego drenu powinien zostać określony w dokumentacji projektowej lub/i ST Wykonanie odwodnienia izolacji Podstawowe czynności przy wykonywaniu robót obejmują: 1. roboty przygotowawcze, 2. montaż sączków, 3. wykonanie drenu z prefabrykatów, 4. wykonanie drenu z grysu jednofrakcyjnego, 5. roboty wykończeniowe Roboty przygotowawcze Przed przystąpieniem do robót należy, na podstawie dokumentacji projektowej, ST lub wskazań Inżyniera: ustalić materiały niezbędne do wykonania robót, określić kolejność, sposób i termin wykonania robót, wytyczyć przebieg drenów i lokalizację sączków, dokładnie oczyścić (odpylić) powierzchnię izolacji przed ułożeniem drenów Montaż sączków Sączki należy umieścić przed betonowaniem płyty pomostu i tak ustabilizować, by w czasie betonowania i wibrowania betonu nie zmieniły swego położenia. W przypadku ustroju niosącego wykonanego z elementów prefabrykowanych, sączki należy osadzać w otworach wykonanych w wytwórni specjalnie dla tego celu. W tym przypadku sączek należy wklejać w płytę pomostu stosując zaprawy bezskurczowe o właściwościach podanych w pkcie Podczas wykonywania robót należy przestrzegać zalecanych przez producenta proporcji mieszania suchej zaprawy z wodą zarobową spełniającą wymagania PN-EN 1008:2004 [5] oraz przepisów bhp: podczas pracy należy stosować buty, rękawice i okulary ochronne, jakiekolwiek zanieczyszczenia skóry lub oczu należy natychmiast przemyć dużą ilością wody. Zaprawę należy układać warstwami o grubości podanej przez producenta. Świeżo nałożoną zaprawę należy chronić przed działaniem wody przez pierwsze 8 h, zgodnie z zaleceniami producenta. Przed osadzeniem sączka korzystne jest wywiercenie w skrzydełkach stabilizujących otworów o średnicy co najmniej 10 mm. Otwory te służą do stabilizacji sączka przez przywiązanie go do

136 zbrojenia płyty pomostu, lub w przypadku osadzenia go w otworze wywierconym w betonie do zwiększenia przyczepności sączka do zaprawy wklejającej i zapobiegania pękaniu zaprawy w miejscach usytuowania skrzydełek stabilizujących. Sączek należy osadzać co najmniej 3 mm poniżej górnej powierzchni płyty w miejscu jego osadzenia, przy czym należy zapewnić łagodne przejście z poziomu płyty pomostu na poziom krawędzi lejka spustowego. Połączenie lejka spustowego z rurką odpływową powinno zapewniać szczelność, np. za pomocą kleju należącego do systemu lub innego zalecanego przez producenta. W przypadku renowacji lub modernizacji systemu odwodnienia, sączek należy osadzać w nie uszkodzonym betonie płyty pomostu. Jeżeli beton ten nie odpowiada wymaganiom dla betonu mostowego, należy go uprzednio naprawić specjalnymi zaprawami przeznaczonymi do tego celu. Po ułożeniu betonu płyty pomostu należy sprawdzić drożność rurki, usunąć ewentualne zanieczyszczenia. Izolację płyty pomostu należy ułożyć na górnej powierzchni kołnierza sączka, ale pod sitkiem. Przed wykonaniem warstwy wiążącej nawierzchni należy wypełnić kołnierz sączka grysem jednofrakcyjnym otoczonym kompozycją epoksydową. Jeżeli tak wymaga dokumentacja projektowa sączki należy podłączyć do kolektora. Sposób podłączenia do kolektora przedstawi Wykonawca w projekcie roboczym odwodnienia, w zależności od przyjętego rozwiązania kolektora. Sposób włączenia sączków do kolektora powinien uniemożliwiać wypływ wody na teren pod obiektem Układanie drenów prefabrykowanych Ułożenie drenu polega na rozwinięciu go wzdłuż przewidzianej dokumentacją projektową linii i zaznaczeniu na drenie lokalizacji urządzeń odwadniających (sączki, wpusty). Długość poszczególnych odcinków drenu może być równa wielokrotności odległości między sączkami lub odległości pomiędzy sączkami. W pierwszym przypadku należy wyciąć dolną powierzchnię filtru poliestrowego nad sączkiem, a dren przeprowadzić w sposób ciągły do następnego sączka. W drugim przypadku dren powinien być dłuższy o ok cm od odległości między sączkami. Końcowy odcinek drenu należy zagiąć i umocować wewnątrz sączka. Dren powinien być na całej długości przyklejany do podłoża za pomocą środków stosowanych do klejenia izolacji (środka gruntującego do podłoża). Dren powinien być układany bezpośrednio przed ułożeniem warstwy wiążącej nawierzchni. W celu uniemożliwienia przedostania się do wnętrza drenu cząstek gruntu należy odciąć ok. 10 cm początkowych szkieletu, filtr poliestrowy odgiąć, zawinąć i przykleić do dolnej powierzchni drenu. Łączenie podłużne poszczególnych odcinków drenu polega na wycięciu ok. 10 cm szkieletu, nasadzeniu jednego odcinka szkieletu na drugi na długości około 3 cm i nasunięciu filtra pozostałego po wyciętym odcinku szkieletu na drugi z łączonych elementów Układanie drenów z grysów Przygotowanie koryta pod dren Dren wykonuje się w korycie wykonanym w warstwie wiążącej nawierzchni. Koryto wykonuje się poprzez: pozostawienie desek w trakcie wykonywania nawierzchni, wycięcie i odkucie zawałowanej nawierzchni. Wymiary koryta powinny być zgodne z dokumentacją projektową. Jeżeli wymiary te nie zostały określone, to minimalne wymiary koryta wynoszą 15 x 5 cm Przygotowanie i ułożenie mieszanki mineralno-żywicznej Żywicę i utwardzacz należy wymieszać w stosunku określonym przez producenta, za pomocą mieszadła zamontowanego na wiertarce wolnoobrotowej. Przygotowanej żywicy nie można przechowywać, lecz należy ją natychmiast wymieszać z kruszywem. Kruszywo należy wymieszać z żywicą narzędziami ręcznymi w taczkach lub małej betoniarce. Żywicy powinno być tyle, aby całkowicie otoczyła ziarna kruszywa, ale nie więcej. Przeciętna ilość żywicy to 1,5 2 % masy kruszywa.

137 Temperatura przygotowanej mieszanki powinna wynosić +10 C +15 C. Masa drenażowa powinna być wbudowywana w czasie max. 30 min. od momentu dodania utwardzacza do żywicy (chyba, że producent żywicy podaje inaczej). Bezpośrednio po wymieszaniu masę drenażową należy wbudować. Nie należy jej mocno zagęszczać, a jedynie wyrównać jej górną powierzchnię. Czas twardnienia masy, w zależności od temperatury otoczenia, wynosi godziny. Masę asfaltową nawierzchni należy układać bezpośrednio na drenaż po całkowitym jego stwardnieniu Zasady bhp Pracownicy stykający się bezpośrednio z żywicami powinni stosować okulary i ubrania ochronne, kaski, czapki, rękawice gumowe. W przypadku kontaktu żywicy ze skórą lub oczami należy natychmiast je przemyć dużą ilością wody i zasięgnąć porady lekarza. Podczas pracy należy bezwzględnie zaniechać palenia tytoniu i spożywania posiłków. Stwardniała żywica jest całkowicie nieszkodliwa dla zdrowia. Szkodliwe w zetknięciu ze skórą są jej składniki Roboty wykończeniowe Roboty wykończeniowe powinny być zgodne z dokumentacją projektową i ST. Do robót wykończeniowych należą prace związane z dostosowaniem wykonanych robót do warunków budowy obiektu i roboty porządkujące. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M [1] Wymagania ogólne, pkt Badania przed przystąpieniem do robót Elementy składowe sączka powinny być dostarczone przez producenta jako zestaw gotowy do montażu po odpowiednim przygotowaniu. Kontrola wykonania materiałów składowych odwodnienia izolacji w wytwórni spoczywa na producencie. Protokoły kontroli materiałów powinny być dostarczone na budowę łącznie z materiałami. Przed przystąpieniem do robót Wykonawca powinien: uzyskać wymagane dokumenty, dopuszczające wyroby budowlane do obrotu i powszechnego stosowania (certyfikaty zgodności, deklaracje zgodności, aprobaty techniczne, protokoły kontroli i odbioru w wytwórni itp.), potwierdzające zgodność materiałów z wymaganiami pktu 2 niniejszej specyfikacji, ew. wykonać własne badania właściwości materiałów przeznaczonych do wykonania robót, określone w pkcie 2 lub przez Inżyniera, skontrolować stan płyty pomostu i izolacji na obiekcie mostowym. Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawi Inżynierowi do akceptacji Kontrola w trakcie wykonywania robót Kontrola robót powinna obejmować: sprawdzenie zgodności robót z dokumentacją projektową, ST i projektem roboczym odwodnienia, sprawdzenie materiałów, sprawdzenie prawidłowości osadzenia sączków, sprawdzenie prawidłowości ułożenia drenażu, sprawdzenie sprawności całego odwodnienia izolacji Sprawdzenie zgodności z dokumentacją projektową Sprawdzenie zgodności z dokumentacją projektową polega na porównaniu wykonanych elementów odwodnienia z dokumentacją projektową, ST i projektem roboczym odwodnienia Sprawdzenie materiałów Kontrola materiałów powinna być oparta na atestach i certyfikatach producenta potwierdzających zgodność ich właściwości z aprobatami technicznymi, ST i pktem Sprawdzenie prawidłowości osadzenia sączków

138 Rzędne sączków nie powinny różnić się od projektowanych o więcej niż 2 mm. Odchylenie od projektowanego położenia sączka w płaszczyźnie poziomej nie powinno przekraczać 5 mm. Izolacja powinna być dokładnie przyklejona do kołnierza sączka Sprawdzenie prawidłowości ułożenia drenażu Odchylenia ułożenia drenażu podłużnego i poprzecznego w planie od projektowanego nie powinny przekraczać 1%. W przypadku drenu prefabrykowanego należy skontrolować prawidłowość wprowadzenia go do wnętrza sączka oraz mocowanie drenu do izolacji. Prawidłowo wykonany dren z grysu powinien charakteryzować się dużą ilością wolnych przestrzeni umożliwiających szybkie odprowadzenie wody i pary wodnej. Poszczególne ziarna kruszywa powinny być sklejone żywicą w stopniu uniemożliwiającym ich rozdzielenie przy użyciu siły rąk. Niedopuszczalne są jakiekolwiek wycieki żywicy z masy drenażowej. Wymiary poprzeczne drenów nie powinny różnić się od projektowanych o więcej niż 2 mm Sprawdzenie sprawności systemu odwodnienia Sprawdzenie sprawności systemu odwodnienia odbywa się przez wlanie wody do drenu podłużnego. Czynność ta umożliwi sprawdzenie drożności drenu i sączków. Należy skontrolować, czy nie występuje zamakanie konstrukcji w miejscu zamontowania sączka. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne [1], pkt Jednostka obmiarowa Jednostkami obmiarowymi są: m (metr) drenażu z elementów prefabrykowanych lub z grysu jednofrakcyjnego, szt (sztuka) sączka. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne [1], pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, ST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg punktu 6 dały wyniki pozytywne Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlegają: oczyszczenie powierzchni izolacji, ułożenie drenów podłużnych i poprzecznych, zamontowanie sączka. Odbiór tych robót powinien być zgodny z wymaganiami pktu 8.2 OST D-M Wymagania ogólne [1] oraz niniejszej OST. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne [1], pkt Cena jednostki obmiarowej Cena jednostkowa osadzenia 1 szt sączka obejmuje: prace pomiarowe i roboty przygotowawcze, oznakowanie robót, dostarczenie materiałów i sprzętu, montaż i ustabilizowanie sączków w ustroju niosącym, ewentualne uszczelnienie zaprawą niskoskurczową, w przypadku montażu sączków w otworach wykonanych w płycie pomostu,

139 montaż kształtek i połączenie sączka z kolektorem, wykonanie badań, uporządkowanie miejsca robót. Cena jednostkowa 1 m drenu prefabrykowanego obejmuje: prace pomiarowe i roboty przygotowawcze, oznakowanie robót, dostarczenie materiałów i sprzętu, łączenie poszczególnych odcinków drenu, przyklejenie drenu do izolacji, wprowadzenie końcówki drenu do sączka, wykonanie badań, oczyszczenie miejsca robót. Cena wykonania 1 m drenu z grysu obejmuje: prace pomiarowe i roboty przygotowawcze, oznakowanie robót, dostarczenie materiałów i sprzętu, wykonanie masy drenażowej, wycięcie koryta w warstwie wiążącej nawierzchni lub ułożenie deskowania, ułożenie masy drenażowej, wykonanie badań, oczyszczenie miejsca robót. W skład ceny jednostkowej każdego z elementów wchodzi również wykonanie projektu roboczego odwodnienia. Wszystkie roboty powinny być wykonane według wymagań dokumentacji projektowej, ST i niniejszej specyfikacji technicznej Sposób rozliczenia robót tymczasowych i prac towarzyszących Cena wykonania robót określonych niniejszą OST obejmuje: roboty tymczasowe, które są potrzebne do wykonania robót podstawowych, ale nie są przekazywane Zamawiającemu i są usuwane po wykonaniu robót podstawowych, prace towarzyszące, które są niezbędne do wykonania robót podstawowych, niezaliczane do robót tymczasowych. 10. PRZEPISY ZWIĄZANE Ogólne specyfikacje techniczne (OST) 1. D-M Wymagania ogólne Normy 2. PN-86/B Kruszywa mineralne do betonu 3. PN-85/B Zaprawy budowlane Badanie cech fizycznych i wytrzymałościowych 4. PN-89/C Wyroby lakierowe Pakowanie, przechowywanie, transport 5. PN-EN Woda zarobowa do betonów 1008: ISO Plastics-Determination of tensile properties. Part 2: Test conditions for moulding and extrusion plastics (Tworzywa sztuczne Określenie własności wytrzymałościowych przy rozciąganiu. Część 2: Warunki przeprowadzania badań prasowanych i wyciskanych tworzyw sztucznych 7. DIN Prüfung von Kautchuk und Elastomeren Härteprüfung nach Shore A und Shore D (Badanie gumy i elastomerów Badanie twardości metodą Shore A i D Inne 8. Procedura badawcza IBDiM nr PB-TM-23. Oznaczenie odporności na wysoką temperaturę drenów o szkielecie z polietylenu z filtrem poliestrowym 9. Procedura badawcza IBDiM nr PB-TM-24. Oznaczenie wytrzymałości na ściskanie elementów

140 o strukturze komórkowej wykonanych z elastomerów lub tworzyw sztucznych 10. Procedura badawcza IBDiM nr PB-TM-11. Oznaczanie odporności na wysoką temperaturę tworzywa sztucznego przeznaczonego na elementy odwodnienia obiektów mostowych 11. Procedura badawcza IBDiM nr PB-TM-12. Oznaczanie odporności na niską temperaturę tworzywa sztucznego przeznaczonego na elementy odwodnienia obiektów mostowych 12. Procedura badawcza IBDiM nr PB-TM-14. Oznaczanie odporności na media chemiczne tworzywa sztucznego przeznaczonego na elementy odwodnienia obiektów mostowych 13. Procedura badawcza IBDiM nr PB-TM-X3. Badanie przyczepności powłoki (lub wyprawy) ochronnej do betonu Metoda pull-off 14. Procedura badawcza IBDiM nr TWm-31/97. Badanie skurczu i pęcznienia zapraw modyfikowanych 15. Procedura badawcza IBDiM nr SO-3. Badanie mrozoodporności zapraw modyfikowanych 16. Rozporządzenie Ministra Transportu i Gospodarki Morskiej z dnia 30 maja 2000 r. w sprawie warunków technicznych, jakim powinny odpowiadać obiekty inżynierskie i ich usytuowanie (Dz.U. nr 63, poz. 735) 17. Katalog detali mostowych. GDDKiA-BPBDiM Transprojekt Warszawa, 2002 r. ZAŁĄCZNIK PRZYKŁADY DRENÓW ODWADNIAJĄCYCH IZOLACJĘ POMOSTU OBIEKTU MOSTOWEGO (WG [17]) 1. Dren z kruszywa otoczonego żywicą uformowany w nawierzchni

141 2. Dren z geowłókniny ułożony na izolacji pomostu

142 M Zabezpieczenie antykorozyjne powierzchni betonowych powłoką akrylową 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru zabezpieczenia antykorozyjnego powierzchni betonowych powłoką akrylową Zakres Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w p Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja obejmują wszystkie czynności umożliwiające i mające na celu wykonanie robót wymienionych w p Szczegółowy zakres wykonania zabezpieczenia elementów obiektów jest określony w Rysunkach Określenie podstawowe Antykorozyjne zabezpieczanie betonu - zabezpieczenie betonu przed korozją poprzez ograniczenie lub wyeliminowanie działania agresywnego czynników atmosferycznych lub wody na konstrukcję. Hydrofobizacja powierzchni - proces polegający na nasyceniu powierzchniowych warstw stwardniałego betonu substancjami chemicznymi, powodującymi brak zwilżalności zabezpieczonych powierzchni przez wodę. Impregnacja powierzchniowa - proces polegający na nasyceniu powierzchni betonu środkami uszczelniającymi jego pory i nadającymi powierzchni właściwości hydrofobowe. Powłoka - warstwa wykonana z materiałów ciekłych, upłynnionych lub sproszkowanych nanoszonych na odpowiednio przygotowane podłoże za pomocą technik malarskich. Punkt rosy - temperatura betonu, w której występuje kondensacja pary wodnej w postaci rosy przy określonej temperaturze powietrza i wilgotności. Atest - wykaz parametrów technicznych, gwarantowanych przez producenta Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w Specyfikacji DMU "Wymagania ogólne". Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. 2. Materiały 2.1. Wymagania ogólne Wszystkie materiały stosowane do antykorozyjnego zabezpieczenia betonu powinny posiadać Aprobatę Techniczną wydaną przez IBDiM oraz spełniać wymagania Instrukcji Producenta Przed zastosowaniem materiałów do zabezpieczania antykorozyjnego betonu, Wykonawca powinien przedstawić Inżynierowi numer partii towaru oraz aktualne wyniki badań w ramach nadzoru wewnętrznego producenta matertiału lub świadectwo wprowadzenia systemu zapewnienia jakości wg ISO Do zabezpieczania antykorozyjnego betonu można stosować tylko materiały o nieprzeterminowanej przydatności do stosowania Wymagania szczegółowe Struktura powłoki ochronnej Struktura elastycznej powłoki ochronnej: zagruntowanie: jednoskładnikowy materiał na bazie dyspersji wodnej, powłoka ochronna: jednoskładnikowa dyspersja wodna. Struktura sztywnej powłoki ochronnej:

143 zagruntowanie: jednoskładnikowy koncentrat na bazie silikonu i siloksanu, powłoka ochronna: jednoskładnikowy materiał powłokowy na bazie żywicy akrylowej. Wytrzymałość na odrywanie od podłoża betonowego powinna wg PN-92/B wynosić: a) Dla konstrukcji sprężonych należy stosować powłoki z minimalną zdolnością przenoszenia zarysowań (nie więcej niż 0,15 mm): wartość średnia ( 1,5 MPa, wartość minimalna 1,0 MPa, b) Dla konstrukcji żelbetowych należy stosować powłoki z podwyższoną zdolnością pokrywania zarysowań obciążonych ruchem (pokrywających rysy o rozwartości do 0,3 mm): wartość średnia ( 0,8 MPa, wartość minimalna 0,5 MPa, Grubość stosowanej powłoki powinna być zgodna z instrukcjami producenta i wymaganiami Aprobaty Technicznej dla danego materiału, jednak nie mniejsza niż: dla materiałów elastycznych 300 (m oraz zapewniać zdolność przenoszenia rys do 0,3 mm, oraz współczynnik przenikania SD CO2 minimum 70 m i SD H2O maksimum 0,60 m, dla materiałów sztywnych 130 (m przy zachowaniu współczynników przenikania SD CO2 minimum 420 m i SD H2O maksimum 2,5 m. 3. Sprzęt Sprzęt i narzędzia do prac związanych z antykorozyjnym zabezpieczeniem betonu powinny zapewnić ciągłość prac i uzyskanie wymaganej jakości robót. Wybór sprzętu i narzędzi do wykonania robót należy do Wykonawcy i powinien być zaakceptowany przez Inżyniera. 4. Transport Sposób transportu przez Wykonawcę materiałów do antykorozyjnego zabezpieczenia betonu nie może powodować obniżenia ich jakości. Przewóz składników chemicznych i materiałów do antykorozyjnego zabezpieczenia betonu powinien się odbywać w szczelnych i nieuszkodzonych opakowaniach. 5. Wykonanie robót 5.1 Wymagania ogólne Roboty związane z antykorozyjnym zabezpieczeniem powierzchni betonu powinny być wykonywane przez pracowników posiadających świadectwo kwalifikacyjne ukończenia szkolenia w zakresie tych prac przez instytuty branżowe lub zakłady naukowe w wyższych uczelniach Wykonawca obowiązany jest przygotować podłoże betonowe polegające na usunięciu niezwiązanych części betonu i szkodliwych substancji, mogących mieć wpływ na korozje betonu, a także na trwałość połączenia nakładanych materiałów z podłożem betonowym Wytrzymałość na odrywanie (wg PN-92/B-01814) prawidłowo przygotowanego podłoża betonowego powinna wynosić dla powierzchni pokrywanych powłokami ochronnymi z podwyższoną zdolnością pokrywania zarysowań (konstrukcje żelbetowe): wartość średnia ( 1,5 MPa, wartość minimalna 1,0 MPa, Należy wykonać jedno oznaczenie wytrzymałości na odrywanie betonu w podłożu na każde 50 m2 powierzchni oczyszczonego podłoża, przy czym minimalna liczba oznaczeń 5 dla jednego obiektu Wilgotność podłoża bezpośrednio przed wykonywaniem robót powinna spełniać wymagania zgodnie z "Wytycznymi stosowania" dla materiału powłoki, ale nie może być większa niż: 4 % dla materiałów stosowanych na suche podłoże, matowo-wilgotne podłoże dla materiałów stosowanych na mokre podłoże Temperatura podłoża betonowego i powietrza powinna wynosić: dla materiałów na bazie cementów i cementów modyfikowanych żywicami syntetycznymi nie niższa niż + 5ºC, lecz nie wyższa niż + 25ºC.

144 dla materiałów na bazie żywic syntetycznych nie niższa niż +8ºC (temperatura podłoża musi być wyższa minimum o 3ºC od punktu rosy) i nie wyższa niż +25ºC Do mieszania składników materiałów i materiałów jednoskładnikowych należy stosować mieszalnik wolnoobrotowy Powierzchnie betonowe zabezpieczone metodą hydrofobizacji lub impregnacji powierzchniowej nie powinny wykazywać zacieków, przebarwień i innych wad Powierzchnie powłok nie powinny wykazywać przebarwień, nierówności, zmian faktury i innych wad Bezpośrednio po ukończeniu prac związanych z zabezpieczeniem antykorozyjnym betonu należy chronić tę powierzchnię przed intensywnym nasłonecznieniem, silnym wiatrem, a także deszczem (chyba, że "Wytyczne stosowania" materiału mówią inaczej) oraz spadkiem temperatury powietrza poniżej 5ºC i przegrzaniem powyżej 25ºC Wykonanie, zabezpieczenie, utrzymanie oraz rozbiórka rusztowań, pomostów roboczych i innych urządzeń pomocniczych niezbędnych do prowadzenia prac związanych z naprawą betonu należy do Wykonawcy Bezpieczeństwo robót i ochrona środowiska Materiały do antykorozyjnego zabezpieczania betonu powinny być dostarczane w szczelnych pojemnikach i składowane w suchych pomieszczeniach w temperaturach nie niższych niż +5ºC i wyższych niż +25ºC Transport i magazynowanie materiałów na bazie żywic syntetycznych oraz rozpuszczalników powinny odpowiadać ogólnym wymaganiom, jak dla materiałów toksycznych i łatwopalnych Sposób prowadzenia prac związanych z antykorozyjnym zabezpieczaniem betonu może powodować skażenia środowiska. Resztek materiałów pozostałych w pojemnikach i po myciu przyrządów roboczych nie wolno wylewać do kanalizacji. Wszelkie odpady tych materiałów Wykonawca obowiązany jest usunąć z terenu i poddać utylizacji Wykonawca obowiązany jest zabezpieczyć teren przed zanieczyszczeniem odpadami, szczególnie w przypadku materiałów nanoszonych metodą natryskową. 6. Kontrola jakości 6.1. Zasady ogólne Przeprowadzenie wszystkich badań materiałów i jakości robót związanych z wypełnianiem ubytków w betonie należy do Wykonawcy Do obowiązków Inżyniera należy porównanie uzyskanych wyników badań z wymaganiami zawartymi w niniejszej Specyfikacji Kontrola materiałów Wykonawca obowiązany jest przedstawić Inżynierowi do akceptacji Aprobaty Techniczne IBDiM i atesty materiałów Inżynier obowiązany jest do sprawdzenia daty produkcji, daty przydatności do stosowania, stanu opakowań oraz właściwego przechowywania materiałów Kontrola przygotowania podłoża Wykonawca zobowiązany jest przedstawić Inżynierowi do akceptacji wyniki badań podłoża Kontrola wykonanych robót Po wykonaniu robót Wykonawca obowiązany jest przedstawić Inżynierowi do akceptacji wyniki badań: wytrzymałości warstwy zastosowanego materiału na odrywanie metodą określoną "pull off", przy

145 średnicy krążka próbnego 50 mm (wg zasady 1 oznaczenie na 25 m2, przy min 5 oznaczeniach wg PN-92/B-01814), grubości wykonanej powłoki lub wyprawy zmierzonej w oderwanej próbce metodą "pull off". Wyniki te powinny być zgodne z wymaganiami przedstawionymi dla tych materiałów w p. 2.2 Specyfikacji 7. Obmiar robót Jednostką obmiaru jest 1 metr kwadratowy (m2) wykonanej i odebranej powłoki. 8. Odbiór robót 8.1. Odbiorowi podlegają: roboty ulegające zakryciu w trakcie antykorozyjnego zabezpieczania powierzchni betonu (odbiór międzyoperacyjny), roboty objęte umową po ich całkowitym zakończeniu (odbiór końcowy) Podstawą odbioru międzyoperacyjnego jest pisemne stwierdzenie Inżyniera w Dzienniku Budowy wykonania robót określonego rodzaju, zgodnie z Rysunkami, wymaganiami zawartymi w Specyfikacji oraz wyrażenie zgody na przystąpienie przez Wykonawcę do realizacji kolejnej fazy robót Podstawą odbioru końcowego jest pisemne stwierdzenie przez Inżyniera w Dzienniku Budowy zakończenia wszystkich robót związanych z antykorozyjnym zabezpieczeniem powierzchni betonu i spełnienia wymagań określonych w Rysunkach, Specyfikacji oraz innych warunków dotyczących tych robót zawartych w umowie. 9. Podstawa płatności Cena jednostkowa obejmuje: - zakup, dostawę i magazynowanie materiałów, konstrukcji lub wyrobów potrzebnych do wykonania robót, - projekt organizacji robót, - wykonanie i rozbiórkę rusztowań, pomostów roboczych, użycie urządzeń pomocniczych niezbędnych do wykonania lub zabezpieczenia robót prowadzonych przy odbywającym się ruchu drogowym, - przygotowanie podłoża, - wykonanie zabezpieczenia antykorozyjnego powierzchni betonu powłoką akrylową wraz z naniesieniem warstwy gruntującej, - zabezpieczenie terenu przed zanieczyszczeniem środowiska, - wykonanie wymaganych badań. - uporządkowanie miejsca pracy. - W cenie jednostkowej mieszczą się również odpady i materiały pomocnicze. - Do kalkulacji cen należy założyć, że kolor powłoki jest różny od koloru betonu. 10. Przepisy związane PN-92/B Antykorozyjne zabezpieczenie w budownictwie. Konstrukcje betonowe i żelbetowe. Metoda badania przyczepności powłok ochronnych.

146 M ANTYKOROZYJNE ZABEZPIECZENIE CHODNIKÓW ODPORNE NA ŚCIERANIE 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru zabezpieczenia antykorozyjnego powierzchni chodników odpornego na ścieranie stanowiącego równocześnie nawierzchnię chodników Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja obejmują wszystkie czynności umożliwiające i mające na celu wykonanie robót wymienionych w p Zakres wykonania zabezpieczenia elementów obiektów jest określony w Rysunkach Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w Specyfikacji D-M Antykorozyjne zabezpieczanie betonu odporne na ścieranie - zabezpieczenie betonu przed korozją poprzez ograniczenie lub wyeliminowanie działania agresywnego czynników atmosferycznych lub wody na konstrukcję charakteryzujące się równocześnie odpornością na ścieranie. Hydrofobizacja powierzchni - proces polegający na nasyceniu powierzchniowych warstw stwardniałego betonu substancjami chemicznymi, powodującymi brak zwilżalności zabezpieczonych powierzchni przez wodę charakteryzujące się równocześnie odpornością na ścieranie. Impregnacja powierzchniowa - proces polegający na nasyceniu powierzchni betonu środkami uszczelniającymi jego pory i nadającymi powierzchni właściwości hydrofobowe. Powłoka - warstwa wykonana z materiałów ciekłych, upłynnionych lub sproszkowanych nanoszonych na odpowiednio przygotowane podłoże za pomocą technik malarskich. Wyprawa - ochronne warstwy na powierzchni betonowej nakładane na odpowiednio przygotowane podłoże betonowe techniką murarską lub natryskowo. Punkt rosy - temperatura betonu, w której występuje kondensacja pary wodnej w postaci rosy przy określonej temperaturze powietrza i wilgotności. Atest - wykaz parametrów technicznych materiału, gwarantowanych przez producenta Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w Specyfikacji D-M "Wymagania ogólne". Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. 2. Materiały 2.1. Wymagania ogólne Wszystkie materiały stosowane do antykorozyjnego zabezpieczenia betonu powinny posiadać Aprobatę Techniczną wydaną przez IBDiM Przed zastosowaniem materiałów do zabezpieczania antykorozyjnego betonu odpornego na ścieranie, Wykonawca powinien przedstawić Inżynierowi numer partii towaru oraz aktualne wyniki badań w ramach nadzoru wewnętrznego producenta materiału Do zabezpieczania antykorozyjnego betonu odpornego na ścieranie można stosować tylko materiały o nieprzeterminowanej przydatności do stosowania Wymagania szczegółowe Wytrzymałość na odrywanie od podłoża betonowego powinna wg PN-92/B wynosić:

147 wartość średnia 1,0 MPa, wartość minimalna 0,6 Mpa Grubość stosowanej powłoki lub wyprawy powinna być zgodna z Wytycznymi stosowania dla danego materiału i nie mniejsza niż: 0,3 mm przy nanoszeniu jednokrotnym, 0,2 mm przy nanoszeniu dwukrotnym (dla jednej warstwy), Do zabezpieczenia powierzchni chodników należy zastosować do betonu wypełnienia chodników domieszek odpornych na ścieranie, obciążenia dynamiczne i wodoszczelne w postaci upłynniaczy poprawiające uplastycznienie betonu przy zmniejszonym wskaźniku cementowo-wodnym, a zatem poprawiające jego wytrzymałość i szczelność. Ponadto należy zastosować domieszki napowietrzające zwiększające odporność na nasiąkliwość a zatem mrozoodporność i odporność na chemiczne utrzymanie w okresie zimowym W celu dalszej poprawy zwłaszcza wodoszczelności należy zastosować modyfikacje betonu wypełnienia chodników dodatkiem emulsji polimerowej Jako ochronę powierzchni betonu chodników odporną na ścieranie należy zastosować hydrofobizację powierzchni impregnatami na bazie żywic epoksydowych oraz zastosować górna warstwę sztywną żywiczną na bazie epoksydów. 3. Sprzęt Sprzęt i narzędzia do prac związanych z antykorozyjnym zabezpieczeniem betonu powinny zapewnić ciągłość prac i uzyskanie wymaganej jakości robót. Wybór sprzętu i narzędzi do wykonania robót należy do Wykonawcy i podlega akceptacji przez Inżyniera. 4. Transport Sposób transportu przez Wykonawcę materiałów do antykorozyjnego zabezpieczenia betonu nie może powodować obniżenia ich jakości. Przewóz składników chemicznych i materiałów do antykorozyjnego zabezpieczenia betonu powinien się odbywać w szczelnych i nieuszkodzonych opakowaniach. 5. Wykonanie robót 5.1. Wymagania ogólne Wykonawca zobowiązany jest do sporządzenia we własnym zakresie Projektu organizacji robót wraz z harmonogramem robót Wykonawca winien uzyskać od producentów zastosowanych preparatów Wytycznych stosowania i zobowiązany jest do przestrzegania zasad prowadzenia robót podanych w tych Wytycznych Roboty związane z antykorozyjnym zabezpieczeniem powierzchni betonu powinny być wykonywane przez pracowników posiadających świadectwo kwalifikacyjne ukończenia szkolenia w zakresie tych prac przez instytuty branżowe lub zakłady naukowe w wyższych uczelniach Wykonawca obowiązany jest przygotować podłoże betonowe polegające na usunięciu niezwiązanych części betonu i szkodliwych substancji, mogących mieć wpływ na korozje betonu, a także na trwałość połączenia nakładanych materiałów z podłożem betonowym Wytrzymałość na odrywanie (wg PN-92/B-01814) prawidłowo przygotowanego podłoża betonowego powinna wynosić: wartość średnia 1,3 MPa, wartość minimalna 0,8 MPa, Należy wykonać jedno oznaczenie wytrzymałości na odrywanie betonu w podłożu na każde 50 m2 powierzchni oczyszczonego podłoża, przy czym minimalna liczba oznaczeń 5 dla jednego obiektu.

148 Wilgotność podłoża bezpośrednio przed wykonywaniem robót powinna spełniać wymagania zgodnie z "Wytycznymi stosowania" dla tego materiału, ale nie większa niż: 4 % dla materiałów stosowanych na suche podłoże, matowo-wilgotne podłoże dla materiałów stosowanych na mokre podłoże Temperatura podłoża betonowego i powietrza powinna wynosić: dla materiałów na bazie cementów i cementów modyfikowanych żywicami syntetycznymi nie niższa niż + 5ºC, lecz nie wyższa niż + 25ºC. dla materiałów na bazie żywic syntetycznych nie niższa niż +8ºC (temperatura podłoża musi być wyższa o 3ºC od punktu rosy) i nie wyższa niż +25ºC Do mieszania składników materiałów i materiałów jednoskładnikowych należy stosować mieszalnik wolnoobrotowy Powierzchnie betonowe zabezpieczone metodą hydrofobizacji lub impregnacji powierzchniowej nie powinny wykazywać zacieków, przebarwień i innych wad Powierzchnie powłok nie powinny wykazywać przebarwień, nierówności, zmian faktury i innych wad Bezpośrednio po ukończeniu prac związanych z zabezpieczeniem antykorozyjnym betonu należy chronić tę powierzchnię przed intensywnym nasłonecznieniem, silnym wiatrem, a także deszczem (chyba, że "Wytyczne stosowania" materiału mówią inaczej) oraz spadkiem temperatury powietrza poniżej 5ºC i przegrzaniem powyżej 25ºC Bezpieczeństwo robót i ochrona środowiska Materiały do antykorozyjnego zabezpieczania betonu powinny być dostarczane w szczelnych pojemnikach i składowane w suchych pomieszczeniach w temperaturach nie niższych niż +5ºC i wyższych niż +25ºC Transport i magazynowanie materiałów na bazie żywic syntetycznych oraz rozpuszczalników powinny odpowiadać ogólnym wymaganiom, jak dla materiałów toksycznych i łatwopalnych Sposób prowadzenia prac związanych z antykorozyjnym zabezpieczaniem betonu nie może powodować skażenia środowiska. Resztek materiałów pozostałych w pojemnikach i po myciu przyrządów roboczych nie wolno wylewać do kanalizacji. Wszelkie odpady tych materiałów Wykonawca obowiązany jest usunąć z terenu i poddać utylizacji Wykonawca obowiązany jest zabezpieczyć teren przed zanieczyszczeniem odpadami, szczególnie w przypadku materiałów nanoszonych metodą natryskową. 6. Kontrola jakości robót 6.1. Zasady ogólne Przeprowadzenie wszystkich badań materiałów i jakości robót wynikających z ustaleń niniejszej Specyfikacji Do obowiązków Inżyniera należy porównanie uzyskanych wyników badań z wymaganiami zawartymi w niniejszej Specyfikacji Kontrola materiałów Wykonawca obowiązany jest przedstawić Inżynierowi do akceptacji Aprobaty Techniczne IBDiM i atesty materiałów Inżynier obowiązany jest do sprawdzenia daty produkcji, daty przydatności do stosowania, stanu opakowań oraz właściwego przechowywania materiałów Kontrola przygotowania podłoża

149 Wykonawca zobowiązany jest przedstawić Inżynierowi do akceptacji wyniki badań podłoża Kontrola wykonanych robót Po wykonaniu robót Wykonawca obowiązany jest przedstawić Inżynierowi do akceptacji wyniki badań: wytrzymałości warstwy zastosowanego materiału na odrywanie metodą określoną "pull off", przy średnicy krążka próbnego 50 mm (wg zasady 1 oznaczenie na 25 m2, przy min 5 oznaczeniach wg PN-92/B-01814), grubości wykonanej powłoki lub wyprawy zmierzonej w oderwanej próbce metodą "pull off". Wyniki te powinny być zgodne z wymaganiami przedstawionymi dla tych materiałów w p Specyfikacji. 7. Obmiar robót Jednostką obmiaru jest 1 metr kwadratowy (m2) wykonanego i odebranego zabezpieczenia powierzchni chodników. 8. Odbiór robót 8.1. Odbiorowi podlegają: roboty ulegające zakryciu w trakcie antykorozyjnego zabezpieczania powierzchni betonu (odbiór międzyoperacyjny), roboty po ich całkowitym zakończeniu (odbiór końcowy) Podstawą odbioru jest pisemne stwierdzenie Inżyniera w Dzienniku Budowy wykonania robót określonego rodzaju, zgodnie z zakresem podanym w Rysunkach, wymaganiami zawartymi w Specyfikacji oraz wyrażenie zgody na przystąpienie przez Wykonawcę do realizacji kolejnej fazy robót Podstawą odbioru końcowego jest pisemne stwierdzenie przez Inżyniera w Dzienniku Budowy zakończenia wszystkich robót związanych z antykorozyjnym zabezpieczeniem powierzchni betonu i spełnienia wymagań określonych w Rysunkach i niniejszej Specyfikacji. 9. Podstawa płatności Cena jednostkowa obejmuje: zakup, dostawę i magazynowanie materiałów, konstrukcji lub wyrobów potrzebnych do wykonania robót, projekt organizacji robót, użycie urządzeń pomocniczych niezbędnych do wykonania lub zabezpieczenia robót prowadzonych przy odbywającym się ruchu drogowym na obiekcie, przygotowanie podłoża, wykonanie zabezpieczenia antykorozyjnego powierzchni chodników i jego pielęgnacja. zabezpieczenie terenu przed zanieczyszczeniem środowiska, wykonanie wymaganych badań. uporządkowanie miejsca pracy. W cenie jednostkowej mieszczą się również odpady i materiały pomocnicze. 10. Przepisy związane PN-92/B Antykorozyjne zabezpieczenie w budownictwie. Konstrukcje betonowe i żelbetowe. Metoda badania przyczepności powłok ochronnych.

150 M UMOCNIENIE STOŻKÓW I SKARP PRZYCZÓŁKÓW 1. Wstęp 1.1. Przedmiot Specyfikacji Przedmiotem niniejszej Specyfikacji są wymagania dotyczące wykonania i odbioru umocnienia stożków nasypowych przyczółków dla obiektów mostowych Zakres stosowania Specyfikacji Specyfikacja jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót wymienionych w pkt Zakres robót objętych Specyfikacją Roboty, których dotyczy Specyfikacja, obejmują wszystkie czynności umożliwiające i mające na celu wykonanie umocnienia stożków nasypowych przyczółków. Roboty te odnoszą się tylko do tych obiektów dla których umocnienie stożków przewidują Rysunki. Roboty nie obejmują wykonania betonowej podwaliny pod umocnienie stożków, która ujęta jest w Specyfikacji M Określenia podstawowe Określenia podane w niniejszej Specyfikacji są zgodne z obowiązującymi odpowiednimi normami oraz z określeniami podanymi w Specyfikacji DM Prefabrykat ażurowy do umocnienia skarp - drobnowymiarowy element prefabrykowany z betonu żwirowego o kształcie płyty z otworami Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w Specyfikacji DM "Wymagania ogólne". Wykonawca robót jest odpowiedzialny za jakość ich wykonania oraz za zgodność z Rysunkami, Specyfikacją i poleceniami Inżyniera. 2. Materiały 2.1. Prefabrykat ażurowy do umocnienia skarp o wymiarach 58 x 58 x 7 wg Katalogu powtarzalnych elementów drogowych karta lub bruk z kamienia łamanego. Za zgodą Zamawiającego mogą być zastosowane betonowe płyty ażurowe trawnikowe o wymiarach 60x40x10 lub podobnych, dostępne w handlu, których parametry wytrzymałościowe spełniają wymagania norm BN-80/ /01, BN-80/ / Wymagane parametry techniczne dla prefabrykatów ażurowych do umocnienia skarp klasa betonu B25 wg PN-88/B-06250, nasiąkliwość betonu 5 % wg PN-88/B-06250, stopień wodoszczelności W6 wg PN-88/B-06250, stopień mrozoodporności F100 wg PN-88/B-06250, ścieralność na tarczy Boehmego nie większa niż 3,5 mm wg PN-84/B Wymagane parametry techniczne dla bruku do umocnienia skarp Kamień łamany gr.20-25cm. wg BN-70/ Dopuszczalne odchyłki wymiarów kostki: grubości: 2mm, wymiary w planie: 3mm Piasek na podsypkę Piasek średnioziarnisty lub gruboziarnisty wg BN-87/ Zaprawa cementowo - piaskowa Zaprawa do wypełniania spoin wg PN-90/B Inne Humus i ziarna trawy 3. Sprzęt

151 Układanie elementów ręczne. Zagęszczanie podsypki oraz wibrowanie ułożonego umocnienia z kostki betonowej zagęszczarką płytową lub w przypadku umocnienia brukiem zagęszczenie podsypki umocnienia zagęszczarką wibracyjną. 4. Transport Materiały mogą być przewożone dowolnymi środkami transportu. Należy je umieścić równomiernie na całej powierzchni ładunkowej i zabezpieczyć przed spadaniem lub przesuwaniem. 5. Wykonanie robót 5.1. Wykonawca przedstawi Inżynierowi do akceptacji Projekt organizacji i harmonogram robót uwzględniający wszystkie warunki w jakich będą wykonywane roboty, zawarty w Programie Zapewnienia Jakości Umocnienie stożków i skarp przyczółka elementami ażurowymi należy wykonać zgodnie z Rysunkami przez uformowanie powierzchni stożka, wykonanie umocnienia z betonowych prefabrykatów ażurowych na podsypce cementowo piaskowej grubości 5cm, wypełnienie spoin zaprawą piaskowo-cementową Umocnienie stożków i skarp przyczółka brukiem należy wykonać zgodnie z Rysunkami przez uformowanie powierzchni stożka, wykonanie umocnienia przez rozłożenie podsypki cementowopiaskowej pod umocnienie brukiem, wykonanie umocnienie brukiem, wypełnienie spoin zaprawą cementowo-piaskową. 6. Kontrola jakości robót 6.1. Kontrola jakości materiałów Materiały wbudowane muszą spełniać wymagania zawarte w punkcie 2 niniejszej Specyfikacji Kontrola jakości wykonania Dokładność wykończenia powierzchni umocnienia stożka kontroluje się 3 metrową łatą. Największe zagłębienie pod taką łatą nie może przekraczać 1cm. Szerokość spoin pomiędzy elementami nie może przekraczać 5mm. Spoiny winny być zalane zaprawą cementową na pełną grubość elementów. Wskaźnik zagęszczenia podsypki pod umocnienie brukiem nie mniejszy niż 0,97 określony zgodnie z normą PN-88/B-04481, 7. Obmiar robót Jednostką obmiaru jest 1 metr kwadratowy (m2) wykonanej i odebranej powierzchni umocnienia. 8. Odbiór robót 8.1. Odbiór materiałów użytych do wykonania umocnienia z elementów ażurowych. Podstawą odbioru betonowych prefabrykatów ażurowych jest wykonanie badań i kontroli w zakresie zgodnym z normą BN-80/ /01. Podstawę taką stanowić mogą również dokumenty bieżącej kontroli jakości w wytwórni, potwierdzone atestem wydanym przez producenta prefabrykatów. Odbiorom podlegają : prawidłowość ukształtowania powierzchni stożków nasypowych. prawidłowość wykonania i zagęszczenia podsypki piaskowej. prawidłowość ułożenia, zawibrowania i zalania spoin w stykach prefabrykatów na powierzchni stożków nasypowych Odbiór materiałów użytych do wykonania umocnienia z bruku. Odbiorom podlegają : materiały użyte do wykonania umocnienia, prawidłowość wykonania i zagęszczenia podsypki piaskowej, prawidłowości wykonania umocnienia dna.

152 9. Podstawa płatności Cena jednostkowa obejmuje: zakup i dostarczenie materiałów, zapewnienie niezbędnych czynników produkcji, uformowanie powierzchni stożka, wykonanie i zagęszczenie podsypki piaskowej, wykonanie podsypki cementowo piaskowej, wykonanie umocnienia z betonowych prefabrykatów ażurowych i wyrównaniem przez wibrowanie, wykonanie umocnienia z bruku, wypełnienie styków lub spoin zaprawą piaskowo-cementową, wypełnienie humusem otworów w prefabrykatach na wysokość 3/4 grubości prefabrykatu. obsiew powierzchni umocnienia trawą, pielęgnację powierzchni umocnienia, uporządkowanie miejsca pracy. 10. Przepisy związane PN-84/B Materiały kamienne. Oznaczenie ścieralności na tarczy Boehmego. PN-88/B Grunty budowlane. Badanie próbek gruntu. PN-88/B Beton zwykły. PN-90/B Zaprawy budowlane zwykłe. BN-87/ Kruszywa mineralne. Kruszywa naturalne do nawierzchni drogowych. Piasek. BN-80/ /01 Prefabrykaty budowlane z betonu. Elementy nawierzchni dróg, ulic, parkingów i torowisk tramwajowych. Wspólne wymagania i badania ulic, parkingów i torowisk tramwajowych. Płyty drogowe. BN-74/ Urządzenia wodno-melioracyjne. Bruki z kamienia naturalnego. Wymagania i badania przy odbiorze. BN-70/ Materiały kamienne. Kamień łamany Katalog powtarzalnych elementów drogowych (KPED), Transprojekt - Warszawa,1979 i 1982 r.

153 D ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH 1. WSTĘP 1.1.Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z odtworzeniem trasy drogowej i jej punktów wysokościowych Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych i wojewódzkich. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach miejskich i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wszystkimi czynnościami umożliwiającymi i mającymi na celu odtworzenie w terenie przebiegu trasy drogowej oraz położenia obiektów inżynierskich Odtworzenie trasy i punktów wysokościowych W zakres robót pomiarowych, związanych z odtworzeniem trasy i punktów wysokościowych wchodzą: a) sprawdzenie wyznaczenia sytuacyjnego i wysokościowego punktów głównych osi trasy i punktów wysokościowych, b) uzupełnienie osi trasy dodatkowymi punktami (wyznaczenie osi), c) wyznaczenie dodatkowych punktów wysokościowych (reperów roboczych), d) wyznaczenie przekrojów poprzecznych, e) zastabilizowanie punktów w sposób trwały, ochrona ich przed zniszczeniem oraz oznakowanie w sposób ułatwiający odszukanie i ewentualne odtworzenie Wyznaczenie obiektów mostowych Wyznaczenie obiektów mostowych obejmuje sprawdzenie wyznaczenia osi obiektu i punktów wysokościowych, zastabilizowanie ich w sposób trwały, ochronę ich przed zniszczeniem, oznakowanie w sposób ułatwiający odszukanie i ewentualne odtworzenie oraz wyznaczenie usytuowania obiektu (kontur, podpory, punkty) Określenia podstawowe Punkty główne trasy - punkty załamania osi trasy, punkty kierunkowe oraz początkowy i końcowy punkt trasy Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania podano w OST D- M Wymagania ogólne pkt Rodzaje materiałów Do utrwalenia punktów głównych trasy należy stosować pale drewniane z gwoździem lub prętem stalowym, słupki betonowe albo rury metalowe o długości około 0,50 metra. Pale drewniane umieszczone poza granicą robót ziemnych, w sąsiedztwie punktów załamania trasy, powinny mieć średnicę od 0,15 do 0,20 m i długość od 1,5 do 1,7 m. Do stabilizacji pozostałych punktów należy stosować paliki drewniane średnicy od 0,05 do 0,08 m i długości około 0,30 m, a dla punktów utrwalanych w istniejącej nawierzchni bolce stalowe średnicy 5 mm i długości od 0,04 do 0,05 m. Świadki powinny mieć długość około 0,50 m i przekrój prostokątny. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt pomiarowy Do odtworzenia sytuacyjnego trasy i punktów wysokościowych należy stosować następujący sprzęt:

154 - teodolity lub tachimetry, - niwelatory, - dalmierze, - tyczki, - łaty, - taśmy stalowe, szpilki. Sprzęt stosowany do odtworzenia trasy drogowej i jej punktów wysokościowych powinien gwarantować uzyskanie wymaganej dokładności pomiaru. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport sprzętu i materiałów Sprzęt i materiały do odtworzenia trasy można przewozić dowolnymi środkami transportu. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Zasady wykonywania prac pomiarowych Prace pomiarowe powinny być wykonane zgodnie z obowiązującymi Instrukcjami GUGiK (od 1 do 7). Przed przystąpieniem do robót Wykonawca powinien przejąć od Zamawiającego dane zawierające lokalizację i współrzędne punktów głównych trasy oraz reperów. W oparciu o materiały dostarczone przez Zamawiającego, Wykonawca powinien przeprowadzić obliczenia i pomiary geodezyjne niezbędne do szczegółowego wytyczenia robót. Prace pomiarowe powinny być wykonane przez osoby posiadające odpowiednie kwalifikacje i uprawnienia. Wykonawca powinien natychmiast poinformować Inżyniera o wszelkich błędach wykrytych w wytyczeniu punktów głównych trasy i (lub) reperów roboczych. Błędy te powinny być usunięte na koszt Zamawiającego. Wykonawca powinien sprawdzić czy rzędne terenu określone w dokumentacji projektowej są zgodne z rzeczywistymi rzędnymi terenu. Jeżeli Wykonawca stwierdzi, że rzeczywiste rzędne terenu istotnie różnią się od rzędnych określonych w dokumentacji projektowej, to powinien powiadomić o tym Inżyniera. Ukształtowanie terenu w takim rejonie nie powinno być zmieniane przed podjęciem odpowiedniej decyzji przez Inżyniera. Wszystkie roboty dodatkowe, wynikające z różnic rzędnych terenu podanych w dokumentacji projektowej i rzędnych rzeczywistych, akceptowane przez Inżyniera, zostaną wykonane na koszt Zamawiającego. Zaniechanie powiadomienia Inżyniera oznacza, że roboty dodatkowe w takim przypadku obciążą Wykonawcę. Wszystkie roboty, które bazują na pomiarach Wykonawcy, nie mogą być rozpoczęte przed zaakceptowaniem wyników pomiarów przez Inżyniera. Punkty wierzchołkowe, punkty główne trasy i punkty pośrednie osi trasy muszą być zaopatrzone w oznaczenia określające w sposób wyraźny i jednoznaczny charakterystykę i położenie tych punktów. Forma i wzór tych oznaczeń powinny być zaakceptowane przez Inżyniera. Wykonawca jest odpowiedzialny za ochronę wszystkich punktów pomiarowych i ich oznaczeń w czasie trwania robót. Jeżeli znaki pomiarowe przekazane przez Zamawiającego zostaną zniszczone przez Wykonawcę świadomie lub wskutek zaniedbania, a ich odtworzenie jest konieczne do dalszego prowadzenia robót, to zostaną one odtworzone na koszt Wykonawcy. Wszystkie pozostałe prace pomiarowe konieczne dla prawidłowej realizacji robót należą do obowiązków Wykonawcy Sprawdzenie wyznaczenia punktów głównych osi trasy i punktów wysokościowych Punkty wierzchołkowe trasy i inne punkty główne powinny być zastabilizowane w sposób trwały, przy użyciu pali drewnianych lub słupków betonowych, a także dowiązane do punktów pomocniczych, położonych poza granicą robót ziemnych. Maksymalna odległość pomiędzy punktami głównymi na odcinkach prostych nie może przekraczać 500 m. Zamawiający powinien założyć robocze punkty wysokościowe (repery robocze) wzdłuż osi trasy drogowej, a także przy każdym obiekcie inżynierskim. Maksymalna odległość między reperami roboczymi wzdłuż trasy drogowej w terenie płaskim powinna wynosić 500 metrów, natomiast w terenie falistym i górskim powinna być odpowiednio zmniejszona, zależnie od jego konfiguracji. Repery robocze należy założyć poza granicami robót związanych z wykonaniem trasy drogowej i obiektów towarzyszących. Jako repery robocze można wykorzystać punkty stałe na stabilnych, istniejących budowlach wzdłuż trasy drogowej. O ile brak takich punktów, repery robocze należy założyć w postaci słupków betonowych lub grubych kształtowników stalowych, osadzonych w gruncie w sposób wykluczający osiadanie, zaakceptowany przez Inżyniera.

155 Rzędne reperów roboczych należy określać z taką dokładnością, aby średni błąd niwelacji po wyrównaniu był mniejszy od 4 mm/km, stosując niwelację podwójną w nawiązaniu do reperów państwowych. Repery robocze powinny być wyposażone w dodatkowe oznaczenia, zawierające wyraźne i jednoznaczne określenie nazwy reperu i jego rzędnej Odtworzenie osi trasy Tyczenie osi trasy należy wykonać w oparciu o dokumentację projektową oraz inne dane geodezyjne przekazane przez Zamawiającego, przy wykorzystaniu sieci poligonizacji państwowej albo innej osnowy geodezyjnej, określonej w dokumentacji projektowej. Oś trasy powinna być wyznaczona w punktach głównych i w punktach pośrednich w odległości zależnej od charakterystyki terenu i ukształtowania trasy, lecz nie rzadziej niż co 50 metrów. Dopuszczalne odchylenie sytuacyjne wytyczonej osi trasy w stosunku do dokumentacji projektowej nie może być większe niż 3 cm dla autostrad i dróg ekspresowych lub 5 cm dla pozostałych dróg. Rzędne niwelety punktów osi trasy należy wyznaczyć z dokładnością do 1 cm w stosunku do rzędnych niwelety określonych w dokumentacji projektowej. Do utrwalenia osi trasy w terenie należy użyć materiałów wymienionych w pkt 2.2. Usunięcie pali z osi trasy jest dopuszczalne tylko wówczas, gdy Wykonawca robót zastąpi je odpowiednimi palami po obu stronach osi, umieszczonych poza granicą robót Wyznaczenie przekrojów poprzecznych Wyznaczenie przekrojów poprzecznych obejmuje wyznaczenie krawędzi nasypów i wykopów na powierzchni terenu (określenie granicy robót), zgodnie z dokumentacją projektową oraz w miejscach wymagających uzupełnienia dla poprawnego przeprowadzenia robót i w miejscach zaakceptowanych przez Inżyniera. Do wyznaczania krawędzi nasypów i wykopów należy stosować dobrze widoczne paliki lub wiechy. Wiechy należy stosować w przypadku nasypów o wysokości przekraczającej 1 metr oraz wykopów głębszych niż 1 metr. Odległość między palikami lub wiechami należy dostosować do ukształtowania terenu oraz geometrii trasy drogowej. Odległość ta co najmniej powinna odpowiadać odstępowi kolejnych przekrojów poprzecznych. Profilowanie przekrojów poprzecznych musi umożliwiać wykonanie nasypów i wykopów o kształcie zgodnym z dokumentacją projektową Wyznaczenie położenia obiektów mostowych Dla każdego z obiektów mostowych należy wyznaczyć jego położenie w terenie poprzez: a) wytyczenie osi obiektu, b) wytyczenie punktów określających usytuowanie (kontur) obiektu, w szczególności przyczółków i filarów mostów i wiaduktów. W przypadku mostów i wiaduktów dokumentacja projektowa powinna zawierać opis odpowiedniej osnowy realizacyjnej do wytyczenia tych obiektów. Położenie obiektu w planie należy określić z dokładnością określoną w punkcie KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt Kontrola jakości prac pomiarowych Kontrolę jakości prac pomiarowych związanych z odtworzeniem trasy i punktów wysokościowych należy prowadzić według ogólnych zasad określonych w instrukcjach i wytycznych GUGiK (1,2,3,4,5,6,7) zgodnie z wymaganiami podanymi w pkt OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową jest km (kilometr) odtworzonej trasy w terenie. Obmiar robót związanych z wyznaczeniem obiektów jest częścią obmiaru robót mostowych. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt 8.

156 8.2. Sposób odbioru robót Odbiór robót związanych z odtworzeniem trasy w terenie następuje na podstawie szkiców i dzienników pomiarów geodezyjnych lub protokółu z kontroli geodezyjnej, które Wykonawca przedkłada Inżynierowi. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Cena 1 km wykonania robót obejmuje: - sprawdzenie wyznaczenia punktów głównych osi trasy i punktów wysokościowych, - uzupełnienie osi trasy dodatkowymi punktami, - wyznaczenie dodatkowych punktów wysokościowych, - wyznaczenie przekrojów poprzecznych z ewentualnym wytyczeniem dodatkowych przekrojów, - zastabilizowanie punktów w sposób trwały, ochrona ich przed zniszczeniem i oznakowanie ułatwiające odszukanie i ewentualne odtworzenie. Płatność robót związanych z wyznaczeniem obiektów mostowych jest ujęta w koszcie robót mostowych. 10. PRZEPISY ZWIĄZANE 1. Instrukcja techniczna 0-1. Ogólne zasady wykonywania prac geodezyjnych. 2. Instrukcja techniczna G-3. Geodezyjna obsługa inwestycji, Główny Urząd Geodezji i Kartografii, Warszawa Instrukcja techniczna G-1. Geodezyjna osnowa pozioma, GUGiK Instrukcja techniczna G-2. Wysokościowa osnowa geodezyjna, GUGiK Instrukcja techniczna G-4. Pomiary sytuacyjne i wysokościowe, GUGiK Wytyczne techniczne G-3.2. Pomiary realizacyjne, GUGiK Wytyczne techniczne G-3.1. Osnowy realizacyjne, GUGiK 1983.

157 D WYKONANIE WYKOPÓW W GRUNTACH NIESKALISTYCH 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru wykopów w gruntach nieskalistych 1.2. Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach wojewódzkich, powiatowych i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót ziemnych w czasie budowy lub modernizacji dróg i obejmują wykonanie wykopów w gruntach nieskalistych Określenia podstawowe Podstawowe określenia zostały podane w OST D pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D pkt MATERIAŁY (GRUNTY) Materiał występujący w podłożu wykopu jest gruntem rodzimym, który będzie stanowił podłoże nawierzchni. Zgodnie z Katalogiem typowych konstrukcji nawierzchni podatnych i półsztywnych [12] powinien charakteryzować się grupą nośności G 1. Gdy podłoże nawierzchni zaklasyfikowano do innej grupy nośności, należy podłoże doprowadzić do grupy nośności G 1 zgodnie z dokumentacja projektową i SST. 3. SPRZĘT Ogólne wymagania i ustalenia dotyczące sprzętu określono w OST D pkt TRANSPORT Ogólne wymagania i ustalenia dotyczące transportu określono w OST D pkt WYKONANIE ROBÓT 5.1. Zasady prowadzenia robót Ogólne zasady prowadzenia robót podano w OST D pkt 5. Sposób wykonania skarp wykopu powinien gwarantować ich stateczność w całym okresie prowadzenia robót, a naprawa uszkodzeń, wynikających z nieprawidłowego ukształtowania skarp wykopu, ich podcięcia lub innych odstępstw od dokumentacji projektowej obciąża Wykonawcę. Wykonawca powinien wykonywać wykopy w taki sposób, aby grunty o różnym stopniu przydatności do budowy nasypów były odspajane oddzielnie, w sposób uniemożliwiający ich wymieszanie. Odstępstwo od powyższego wymagania, uzasadnione skomplikowanym układem warstw geotechnicznych, wymaga zgody Inżyniera. Odspojone grunty przydatne do wykonania nasypów powinny być bezpośrednio wbudowane w nasyp lub przewiezione na odkład. O ile Inżynier dopuści czasowe składowanie odspojonych gruntów, należy je odpowiednio zabezpieczyć przed nadmiernym zawilgoceniem Wymagania dotyczące zagęszczenia i nośności gruntu Zagęszczenie gruntu w wykopach i miejscach zerowych robót ziemnych powinno spełniać wymagania, dotyczące minimalnej wartości wskaźnika zagęszczenia (I s ), podanego w tablicy 1. Tablica 1. Minimalne wartości wskaźnika zagęszczenia w wykopach i miejscach zerowych robót ziemnych Strefa korpusu Górna warstwa o grubości 20 cm Autostrad i dróg ekspresowych Minimalna wartość I s dla: innych dróg kategoria ruchu KR3-KR6 kategoria ruchu KR1- KR2 1,03 1,00 1,00

158 Na głębokości od 20 do 50 cm od powierzchni robót ziemnych 1,00 1,00 0,97 Jeżeli grunty rodzime w wykopach i miejscach zerowych nie spełniają wymaganego wskaźnika zagęszczenia, to przed ułożeniem konstrukcji nawierzchni należy je dogęścić do wartości I s, podanych w tablicy 1. Jeżeli wartości wskaźnika zagęszczenia określone w tablicy 1 nie mogą być osiągnięte przez bezpośrednie zagęszczanie gruntów rodzimych, to należy podjąć środki w celu ulepszenia gruntu podłoża, umożliwiającego uzyskanie wymaganych wartości wskaźnika zagęszczenia. Możliwe do zastosowania środki, o ile nie są określone w SST, proponuje Wykonawca i przedstawia do akceptacji Inżynierowi. Dodatkowo można sprawdzić nośność warstwy gruntu na powierzchni robót ziemnych na podstawie pomiaru wtórnego modułu odkształcenia E 2 zgodnie z PN-02205:1998 [4] rysunek Ruch budowlany Nie należy dopuszczać ruchu budowlanego po dnie wykopu o ile grubość warstwy gruntu (nadkładu) powyżej rzędnych robót ziemnych jest mniejsza niż 0,3 m. Z chwilą przystąpienia do ostatecznego profilowania dna wykopu dopuszcza się po nim jedynie ruch maszyn wykonujących tę czynność budowlaną. Może odbywać się jedynie sporadyczny ruch pojazdów, które nie spowodują uszkodzeń powierzchni korpusu. Naprawa uszkodzeń powierzchni robót ziemnych, wynikających z niedotrzymania podanych powyżej warunków obciąża Wykonawcę robót ziemnych. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D pkt Kontrola wykonania wykopów Kontrola wykonania wykopów polega na sprawdzeniu zgodności z wymaganiami określonymi w dokumentacji projektowej i SST. W czasie kontroli szczególną uwagę należy zwrócić na: a) sposób odspajania gruntów nie pogarszający ich właściwości, b) zapewnienie stateczności skarp, c) odwodnienie wykopów w czasie wykonywania robót i po ich zakończeniu, d) dokładność wykonania wykopów (usytuowanie i wykończenie), e) zagęszczenie górnej strefy korpusu w wykopie według wymagań określonych w pkcie OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D pkt Jednostka obmiarowa Jednostką obmiarową jest m 3 (metr sześcienny) wykonanego wykopu. 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D pkt PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D pkt Cena jednostki obmiarowej Cena wykonania 1 m 3 wykopów w gruntach nieskalistych obejmuje: - prace pomiarowe i roboty przygotowawcze, - oznakowanie robót, - wykonanie wykopu z transportem urobku na nasyp lub odkład, obejmujące: odspojenie, przemieszczenie, załadunek, przewiezienie i wyładunek, - odwodnienie wykopu na czas jego wykonywania, - profilowanie dna wykopu, rowów, skarp, - zagęszczenie powierzchni wykopu, - przeprowadzenie pomiarów i badań laboratoryjnych, wymaganych w specyfikacji technicznej, - rozplantowanie urobku na odkładzie, - wykonanie, a następnie rozebranie dróg dojazdowych, - rekultywację terenu. 10. PRZEPISY ZWIĄZANE Spis przepisów związanych podano w OST D pkt 10.

159 D UMOCNIENIE POWIERZCHNIOWE SKARP, ROWÓW I ŚCIEKÓW 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z przeciwerozyjnym umocnieniem powierzchniowym skarp, rowów i ścieków Zakres stosowania OST Ogólna specyfikacja techniczna (OST) stanowi obowiązującą podstawę opracowania szczegółowej specyfikacji technicznej (SST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach krajowych. Zaleca się wykorzystanie OST przy zlecaniu robót na drogach wojewódzkich, powiatowych i gminnych Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z trwałym powierzchniowym umocnieniem skarp, rowów i ścieków następującymi sposobami: - humusowaniem, obsianiem, darniowaniem; - brukowaniem; - zastosowaniem elementów prefabrykowanych; - umocnieniem biowłókniną; - umocnieniem geosyntetykami; - wykonaniem hydroobsiewu. Ustalenia OST nie dotyczą umocnienia zboczy skalnych (z ochroną przed obwałami kamieni), skarp wymagających zbrojenia lub obudowy oraz skarp okresowo lub trwale omywanych wodą Określenia podstawowe Rów - otwarty wykop, który zbiera i odprowadza wodę Darnina - płat lub pasmo wierzchniej warstwy gleby, przerośniętej i związanej korzeniami roślinności trawiastej Darniowanie - pokrycie darniną powierzchni korpusu drogowego w taki sposób, aby darnina w sposób trwały związała się z podłożem systemem korzeniowym. Darniowanie kożuchowe wykonuje się na płask, pasami poziomymi, układanymi w rzędach równoległych z przewiązaniem szczelin pomiędzy poszczególnymi płatami. Darniowanie w kratę (krzyżowe) wykonuje się w postaci pasów darniny układanych pod kątem 45 o, ograniczających powierzchnie skarpy o bokach np. 1,0 x 1,0 m, które wypełnia się ziemią roślinną i zasiewa trawą Ziemia urodzajna (humus) - ziemia roślinna zawierająca co najmniej 2% części organicznych Humusowanie - zespół czynności przygotowujących powierzchnię gruntu do obudowy roślinnej, obejmujący dogęszczenie gruntu, rowkowanie, naniesienie ziemi urodzajnej z jej grabieniem (bronowaniem) i dogęszczeniem Moletowanie - proces umożliwiający dogęszczenie ziemi urodzajnej i wytworzenie bruzd, przeprowadzany np. za pomocą walca o odpowiednio ukształtowanej powierzchni Hydroobsiew - proces obejmujący nanoszenie hydromechaniczne mieszanek siewnych, środków użyźniających i emulsji przeciwerozyjnych w celu umocnienia biologicznego powierzchni gruntu Brukowiec - kamień narzutowy nieobrobiony (otoczak) lub obrobiony w kształcie nieregularnym i zaokrąglonych krawędziach Prefabrykat - element wykonany w zakładzie przemysłowym, który po zmontowaniu na budowie stanowi umocnienie rowu lub ścieku Biowłóknina - mata z włókna bawełnianego lub bawełnopodobnego, wykonana techniką włókninową z równomiernie rozmieszczonymi w czasie produkcji nasionami traw i roślin motylkowatych, służąca do umacniania i zadarniania powierzchni Geosyntetyki - geotekstylia (przepuszczalne, polimerowe materiały, wytworzone techniką tkacką, dziewiarską lub włókninową, w tym geotkaniny i geowłókniny) i pokrewne wyroby jak: georuszty (płaskie struktury w postaci regularnej otwartej siatki wewnętrznie połączonych elementów), geomembrany (folie z polimerów syntetycznych), geokompozyty (materiały złożone z różnych wyrobów geotekstylnych), geokontenery (gabiony z tworzywa sztucznego), geosieci (płaskie struktury w postaci siatki z otworami znacznie większymi niż elementy składowe, z oczkami połączonymi węzłami), geomaty z siatki (siatki ze strukturą przestrzenną), geosiatki komórkowe (z taśm tworzących przestrzenną strukturę zbliżoną do plastra miodu).

160 Mulczowanie - naniesienie na powierzchnię gruntu ściółki (np. sieczki, stróżyn, trocin, torfu) z lepiszczem w celu ochrony przed wysychaniem i erozją Hydromulczowanie - sposób hydromechanicznego nanoszenia mieszaniny (o podobnych parametrach jak używanych do hydroobsiewu), w składzie której nie ma nasion traw i roślin motylkowatych Tymczasowa warstwa przeciwerozyjna - warstwa na powierzchni skarp, wykonana z płynnych osadów ściekowych, emulsji bitumicznych lub lateksowych, biowłókniny i geosyntetyków, doraźnie zabezpieczająca przed erozją powierzchniową do czasu przejęcia tej funkcji przez okrywę roślinną Ramka Webera - ramka o boku 50 cm, podzielona drutem lub żyłką na 100 kwadratów, każdy o powierzchni 25 cm 2, do określania procentowego udziału gatunków roślin, po obsianiu Pozostałe określenia podstawowe są zgodne z odpowiednimi polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne pkt Rodzaje materiałów Materiałami stosowanymi przy umacnianiu skarp, rowów i ścieków objętymi niniejszą OST są: - darnina, - ziemia urodzajna, - nasiona traw oraz roślin motylkowatych, - brukowiec, - mech, szpilki, paliki i pale, - kruszywo, - cement, - zaprawa cementowa, - elementy prefabrykowane, - biowłóknina i materiały do jej przytwierdzania, - geosyntetyki i materiały do ich przytwierdzania, - mieszaniny do mulczowania, hydromulczowania, hydroobsiewu oraz do zabiegów konserwacyjnych, - osady ściekowe Darnina Darninę należy wycinać z obszarów położonych najbliżej miejsca wbudowania. Cięcie należy przeprowadzać przy użyciu specjalnych pługów i krojów. Płaty lub pasma wyciętej darniny, w zależności od gruntu na jakim będą układane, powinny mieć szerokość od 25 do 50 cm i grubość od 6 do 10 cm. Wycięta darnina powinna być w krótkim czasie wbudowana. Darninę, jeżeli nie jest od razu wbudowana, należy układać warstwami w stosy, stroną porostu do siebie, na wysokość nie większą niż 1 m. Ułożone stosy winny być utrzymywane w stanie wilgotnym w warunkach zabezpieczających darninę przed zanieczyszczeniem, najwyżej przez 30 dni Ziemia urodzajna (humus) Ziemia urodzajna powinna zawierać co najmniej 2% części organicznych. Ziemia urodzajna powinna być wilgotna i pozbawiona kamieni większych od 5 cm oraz wolna od zanieczyszczeń obcych. W przypadkach wątpliwych Inżynier może zlecić wykonanie badań w celu stwierdzenia, że ziemia urodzajna odpowiada następującym kryteriom: a) optymalny skład granulometryczny: - frakcja ilasta (d < 0,002 mm) 12-18%, - frakcja pylasta (0,002 do 0,05mm) 20-30%, - frakcja piaszczysta (0,05 do 2,0 mm) 45-70%, b) zawartość fosforu (P 2 O 5 ) > 20 mg/m 2, c) zawartość potasu (K 2 O) > 30 mg/m 2, d) kwasowość ph 5, Nasiona traw Wybór gatunków traw należy dostosować do rodzaju gleby i stopnia jej zawilgocenia. Zaleca się stosować mieszanki traw o drobnym, gęstym ukorzenieniu, spełniające wymagania PN-R :1999 [9] i PN-B-12074:1998 [4].

161 2.6. Brukowiec 2.7. Mech Brukowiec powinien odpowiadać wymaganiom PN-B-11104:1960 [1]. Mech używany przy brukowaniu powinien być wysuszony, posiadać długie włókna - nie zanieczyszczone trawą, liśćmi i ziemią. Składowanie mchu polega na układaniu go w stosy lub pryzmy. Wysokość stosu nie powinna przekraczać 1 m Szpilki do przybijania darniny Szpilki do przybijania darniny powinny być wykonane z gałęzi, żerdzi lub drewna szczapowego. Szpilki powinny być proste, ostro zaciosane. Grubość szpilek powinna wynosić od 1,5 do 2,5 cm, a długość od 20 do 30 cm Kruszywo Cement Żwir i mieszanka powinny odpowiadać wymaganiom PN-B-11111:1996 [2]. Piasek powinien odpowiadać wymaganiom PN-B-11113:1996 [3]. Cement portlandzki powinien odpowiadać wymaganiom PN-B-19701:1997 [7]. Cement hutniczy powinien odpowiadać wymaganiom PN-B-19701:1997 [7]. Składowanie cementu powinno być zgodne z BN-88/ [12] Zaprawa cementowa Przy wykonywaniu umocnień rowów i ścieków należy stosować zaprawy cementowe zgodne z wymaganiami PN-B-14501:1990 [6] Elementy prefabrykowane Wytrzymałość, kształt i wymiary elementów powinny być zgodne z dokumentacją projektową i SST. Krawężniki betonowe powinny odpowiadać wymaganiom BN-80/ /04 [13] Biowłóknina Biowłóknina oraz szpilki i kołki do jej przytwierdzania powinny odpowiadać wymaganiom PN- B-12074:1998 [4]. Biowłóknina powinna zawierać mieszankę nasion zaleconą przez PN-B :1998 [4] dla typu siedliska i rodzaju gruntu znajdującego się na umacnianej powierzchni. Biowłóknina powinna być składowana i przechowywana w belach owiniętych folią, w suchym i przewiewnym pomieszczeniu, zgodnie z zaleceniami producenta. Pomieszczenie to powinno być niedostępne dla gryzoni. Szpilki i kołki powinny być wykonane z gałęzi, żerdzi, obrzynków lub drzewa szczapowego. Grubość szpilek powinna wynosić od 1,5 cm do 2,5 cm, a długość od 25 do 35 cm. Grubość kołków powinna wynosić od 4 cm do 6 m, a długość od 50 cm do 60 cm. W górnym końcu kołki powinny mieć nacięcia do nawinięcia sznurka. Sznurek polipropylenowy do przytwierdzania biowłókniny powinien spełniać wymagania PN-P :1992 [8] Geosyntetyki Do powierzchniowego umocnienia przeciwerozyjnego skarp należy stosować geosyntetyki określone w dokumentacji projektowej, np.: - geotekstylia, w tym geotkaniny (wytwarzane przez przeplatanie przędzy, włókien, filamentów, taśm) i geowłókniny (warstwa runa lub włóknin połączonych siłami tarcia lub kohezji albo adhezji), - gęste geosiatki bezwęzełkowe, tj. płaskie struktury w postaci siatki o małym oczku, - geokompozyty przepuszczalne, tj. materiały złożone z różnych geosyntetyków, - geosiatki komórkowe, tj. przestrzenne struktury zbliżone wyglądem do plastra miodu, - geomaty z siatki, tj. materiały geosyntetyczne w postaci siatki ze strukturą przestrzenną(odmianą jest geomata darniowa z wcześniej wyhodowaną trawą do natychmiastowego utworzenia roślinnego pokrycia skarpy). Każdy zastosowany geosyntetyk powinien posiadać aprobatę techniczną, wydaną przez uprawnioną jednostkę. Geosyntetyk do umocnienia przeciwerozyjnego skarp powinien mieć charakterystykę zgodną z aprobatą techniczną oraz wymaganiami dokumentacji projektowej i SST. Zaleca się, aby geosyntetyki były odporne na działanie wilgoci, promieniowanie słoneczne, starzenie się, bez rozdarć, dziur i przerw ciągłości, z odpowiednią wytrzymałością na rozciąganie i rozerwanie i odpornością na działanie mikroorganizmów występujących w ziemi. Geosyntetyki, dostarczane w rolkach opakowanych w folie, mogą być składowane bez specjalnego zabezpieczenia. Geosyntetyki nieopakowane należy chronić przed zamoczeniem wodą, zapyleniem i przed działaniem słońca. Przy składowaniu geosyntetyków należy przestrzegać zaleceń producentów. Rolki mogą być wyładowane ręcznie lub za pomocą żurawi i ładowarek.

162 2.15. Mieszanina do hydroobsiewu Mieszanina do hydroobsiewu powinna składać się z: - przefermentowanych osadów ściekowych, - kompozycji nasion traw i roślin motylkowatych, - ściółki, tj. substancji poprawiających strukturę podłoża i osłaniających kiełkujące nasiona oraz siewki (np. sieczki, trocin, strużyn, konfetti), - popiołów lotnych, spełniających rolę nawozów o wydłużonym działaniu oraz odkwaszania, - nawozów mineralnych, np. gdy osady ściekowe mają małą wartość nawozową. Dopuszcza się, po zaakceptowaniu przez Inżyniera, stosowanie mieszaniny, w której zamiast osadów ściekowych i popiołów lotnych znajduje się woda i substancje zabezpieczające podłoże przed wysychaniem i erozją (np. emulsja asfaltowa i lateksowa). Osady ściekowe powinny pochodzić z oczyszczalni komunalnych i powinny być przefermentowane lub kompostowane, a zawartość metali ciężkich nie może przekroczyć na 1 kg suchej masy: 1500 mg ołowiu, 50 mg kadmu, 25 mg rtęci, 500 mg niklu oraz 2500 mg chromu. Skład mieszanek traw, uzależniony od rodzaju gruntu, może być przyjmowany według PN-B :1998 [4]. Nasiona roślin powinny spełniać wymagania PN-R-65023:1999 [9]. Emulsja asfaltowa powinna odpowiadać wymaganiom wytycznych technicznych [15], a popioły lotne PN-S-96035:1997 [11]. Ramowy skład mieszaniny na 1 m 2 hydroobsiewu powinien być następujący: - przefermentowane osady ściekowe od 12 do 30 dm 3 (o 4-10% suchej masy), - kompozycje (mieszanki) nasion traw i roślin motylkowatych od 0,018 do 0,03 kg, - ściółka (sieczka, strużyny, substrat torfowy) od 0,06 do 0,10 kg, - popioły lotne od 0,08 do 0,14 kg, - nawozy mineralne (NPK) od 0,02 do 0,05 kg. Wykonawca przedstawi Inżynierowi do akceptacji szczegółowy skład mieszaniny na podstawie: - orzeczenia wydanego po badaniach składników mieszaniny z gruntem w specjalistycznym instytucie naukowo-badawczym, stacji rolniczo-chemicznej lub innej uprawnionej jednostce, względnie, - wyników prób dokonanych na odcinku próbnym (poletku doświadczalnym) utworzonym na umacnianej powierzchni. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne pkt Sprzęt do wykonania robót Wykonawca przystępujący do wykonania umocnienia techniczno-biologicznego powinien wykazać się możliwością korzystania z następującego sprzętu: - równiarek, - ew. walców gładkich, żebrowanych lub ryflowanych, - ubijaków o ręcznym prowadzeniu, - wibratorów samobieżnych, - płyt ubijających, - ew. sprzętu do podwieszania i podciągania, - hydrosiewnika z ciągnikiem oraz osprzętu do agrouprawy (np. włóki obręczowo-pierścieniowej, brony chwastownika - zgrzebła, wałowłóki), - cysterny z wodą pod ciśnieniem (do zraszania) oraz węży do podlewania (miejsc niedostępnych). 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne pkt Transport materiałów Transport darniny Darninę można przewozić dowolnymi środkami transportu w warunkach zabezpieczających przed obsypaniem się ziemi roślinnej i odkryciem korzonków trawy oraz przed innymi uszkodzeniami Transport nasion traw Nasiona traw można przewozić dowolnymi środkami transportu w warunkach zabezpieczających je przed zawilgoceniem Transport brukowca Brukowiec można przewozić dowolnymi środkami transportu.

163 Transport mchu Mech można przewozić dowolnymi środkami transportu w warunkach zabezpieczających go przed zawilgoceniem i zanieczyszczeniem Transport materiałów z drewna Szpilki, paliki i pale można przewozić dowolnymi środkami transportu w warunkach zabezpieczających je przed uszkodzeniami Transport kruszywa Kruszywo można przewozić dowolnymi środkami transportu w warunkach zabezpieczających je przed zanieczyszczeniem, zmieszaniem z innymi kruszywami i nadmiernym zawilgoceniem Transport cementu Cement należy przewozić zgodnie z wymaganiami BN-88/ [12] Transport biowłókniny Biowłókninę można przewozić dowolnymi środkami transportowymi w warunkach zabezpieczających przed zawilgoceniem Transport geosyntetyków Geosyntetyki można przewozić dowolnymi środkami transportowymi w warunkach zabezpieczających przed nadmiernym zawilgoceniem, ogrzaniem i naświetleniem, uszkodzeniami podczas przemieszczania się w środku transportowym, chemikaliami lub tłuszczami oraz przedmiotami mogącymi przebić, rozciąć lub je zanieczyścić, z uwzględnieniem zaleceń producenta Transport elementów prefabrykowanych Elementy prefabrykowane można przewozić dowolnymi środkami transportu w warunkach zabezpieczających je przed uszkodzeniami. Do transportu można przekazać elementy, w których beton osiągnął wytrzymałość co najmniej 0,75 R G Transport mieszanki do hydroobsiewu Osady pobierane z oczyszczalni ścieków można transportować do miejsca obsiewu: - komunalnymi wozami asenizacyjnymi, o pojemności do 10,0 m 3, - rolniczymi wozami asenizacyjnymi, wyposażonymi w pompy próżniowe (na odległości do około 5 km), - w specjalnych zbiornikach. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne pkt Humusowanie Humusowanie powinno być wykonywane od górnej krawędzi skarpy do jej dolnej krawędzi. Warstwa ziemi urodzajnej powinna sięgać poza górną krawędź skarpy i poza podnóże skarpy nasypu od 15 do 25 cm. Grubość pokrycia ziemią urodzajną powinna wynosić od 10 do 15 cm po moletowaniu i zagęszczeniu, w zależności od gruntu występującego na powierzchni skarpy. W celu lepszego powiązania warstwy ziemi urodzajnej z gruntem, na powierzchni skarpy należy wykonywać rowki poziome lub pod kątem 30 o do 45 o o głębokości od 3 do 5 cm, w odstępach co 0,5 do 1,0 m. Ułożoną warstwę ziemi urodzajnej należy zagrabić (pobronować) i lekko zagęścić przez ubicie ręczne lub mechaniczne Umocnienie skarp przez obsianie trawą i roślinami motylkowatymi Proces umocnienia powierzchni skarp i rowów poprzez obsianie nasionami traw i roślin motylkowatych polega na: a) wytworzeniu na skarpie warstwy ziemi urodzajnej przez: - humusowanie (patrz pkt 5.2), lub, - wymieszanie gruntu skarpy z naniesionymi osadami ściekowymi za pomocą osprzętu agrouprawowego, aby uzyskać zawartość części organicznych warstwy co najmniej 1%, b) obsianiu warstwy ziemi urodzajnej kompozycjami nasion traw, roślin motylkowatych i bylin w ilości od 18 g/m 2 do 30 g/m 2, dobranych odpowiednio do warunków siedliskowych (rodzaju podłoża, wystawy oraz pochylenia skarp), c) naniesieniu na obsianą powierzchnię tymczasowej warstwy przeciwerozyjnej (patrz pkt 5.4) metodą mulczowania lub hydromulczowania. W okresach posusznych należy systematycznie zraszać wodą obsiane powierzchnie.

164 5.4. Tymczasowa warstwa przeciwerozyjna Tymczasowa warstwa przeciwerozyjna doraźnie zabezpiecza przed erozją powierzchniową do czasu przejęcia tej funkcji przez okrywę roślinną. Tymczasowa warstwa przeciwerozyjna może być wykonana z biowłókniny, geosyntetyków, z płynnych osadów ściekowych, emulsji bitumicznych lub lateksowych np. metodą mulczowania lub hydromulczowania. Mulczowanie polega na naniesieniu na powierzchnię gruntu ściółki (np. sieczki, stróżyn, trocin, substratu torfu) z lepiszczem (np. emulsją asfaltową) w celu ochrony przed wysychaniem i erozją, w ilości od 0,03 do 0,05 kg/m 2. Zaleca się wykonanie tymczasowej warstwy przeciwerozyjnej na wyprofilowanych skarpach, które jeszcze w stanie surowym powinny być niezwłocznie zabezpieczone przed erozją. Właściwe umocnienie skarp, przewidziane w dokumentacji projektowej, powinno być wykonywane w optymalnych terminach agrotechnicznych Darniowanie Darniowanie należy wykonywać wczesną wiosną do końca maja oraz we wrześniu, a w razie konieczności w październiku. Powierzchnia przeznaczona do darniowania powinna być dokładnie wyrównana, a w uzasadnionych przypadkach pokryta warstwą ziemi urodzajnej. W okresach suchych powierzchnie darniowane należy polewać wodą w godzinach popołudniowych przez okres od 2 do 3 tygodni. Można stosować inne zabiegi chroniące darń przed wysychaniem, zaakceptowane przez Inżyniera Darniowanie kożuchowe Darń układa się pasami poziomymi, rozpoczynając od dołu skarpy. Pas dolny powinien być oparty o element zabezpieczający podstawę skarpy. W przypadku braku zabezpieczenia podstawy skarpy, dolny pas darniny powinien być zagłębiony w dno rowu lub teren na głębokość od 5 do 8 cm. Pasy darniny należy układać tak, aby ściśle przylegały do siebie, ale nie zachodziły na siebie. Powstałe szpary należy wypełnić odpowiednio przyciętymi kawałkami darniny. Ułożoną darninę należy uklepać drewnianym ubijakiem tak, aby darnina od strony korzeni przylegała ściśle do podłoża. Wykonując darniowanie pod koniec okresu wegetacji oraz na skarpach o nachyleniu bardzo stromym, płaty darniny należy przybić szpilkami, w ilości nie mniejszej niż 16 szt./m 3 i nie mniej niż 2 szt. na płat Darniowanie w kratę Umocnienie skarp przez darniowanie w kratę wykonuje się na wysokich nasypach (powyżej 3,5 m). Darniowanie w kratę należy wykonywać pasami nachylonymi do podstawy skarpy pod kątem 45 o, krzyżującymi się w taki sposób, aby tworzyły nie pokryte darniną kwadraty (okienka), o wymiarach zgodnych z dokumentacją projektową i SST. Ułożone w kratę płaty darniny należy uklepać ubijakiem i przybić do podłoża szpilkami. Pola okienek powinny być obsiane mieszanką traw spełniającą wymagania PN-R-65023:1999 [9] Brukowanie Umocnienie brukowcem stosuje się przy nachyleniu skarp wyższym od 1:1,5 oraz w celu zabezpieczenia przed silnym działaniem strumieni przepływającej wody Przygotowanie podłoża Podkład Podłoże pod brukowiec należy przygotować zgodnie z PN-S-02205:1998 [10]. Podkład pod brukowiec stanowi warstwa kruszywa o grubości od 10 cm do 15 cm. Podkład z grubszego kruszywa należy układać pod sznur, natomiast z drobniejszego kruszywa, dającego się wyrównywać przeciąganiem łaty, pod łatę. Po ułożeniu podkładu należy go lekko uklepać, ale nie ubijać. Przy umocnieniu rowów i ścieków na warstwie podkładu z kruszywa można ułożyć warstwę zaprawy cementowo-piaskowej w stosunku 1:4 i grubości od 3 cm do 5 cm Krawężniki betonowe Krawężniki betonowe stosuje się do umocnienia podstawy skarpy. Krawężniki układa się pod sznur tak, aby ich górne krawędzie wystawały ponad projektowany poziom dna lub skarpy. Krawężniki układa się bezpośrednio na wyrównanym podłożu lub na podkładzie z kruszywa Palisada Palisadę (obramowanie powierzchni brukowanej) stosuje się na gruntach słabych, plastycznych, ustępujących pod naciskiem skrajnych brukowców lub krawężników. Pale należy wbijać pod sznur równo z poziomem górnej warstwy bruku. Szerokość szczelin między palami nie powinna przekraczać 1 cm Układanie brukowca

165 Brukowiec należy układać na przygotowanym podkładzie wg pktu Brukowiec układa się pod sznur naciągnięty na palikach na wysokość od 2 cm do 4 cm nad projektowany poziom powierzchni. Układanie brukowca należy rozpocząć od uprzednio wykonanych oporów-krawężników. W przypadku gdy dokumentacja projektowa takich oporów nie przewiduje, należy w pierwszej kolejności, po linii obwodu umocnienia, ułożyć brukowce największe. Brukowiec należy układać tak, aby szczeliny między sąsiednimi warstwami mijały się i nie przekraczały 3 cm, a największy wymiar brukowca był skierowany w podkład. Po ułożeniu brukowca szczeliny należy wypełnić kruszywem i powierzchnię ubić do osiągnięcia wymaganego poziomu. W przypadku układania brukowca na podkładzie z kruszywa i mchu, szczeliny należy dokładanie wypełnić mchem, a następnie kruszywem i powierzchnię ubić do osiągnięcia wymaganego poziomu. W przypadku układania brukowca na zaprawie cementowo-piaskowej rozłożonej na podkładzie z kruszywa, szczeliny należy wypełnić zaprawą cementowo-piaskową o stosunku 1:2. W okresie wiązania zaprawy cementowo-piaskowej powierzchnię bruku należy osłonić matami lub warstwą piasku i utrzymywać w stanie wilgotnym przez co najmniej 7 dni Układanie elementów prefabrykowanych Typowymi elementami prefabrykowanymi stosowanymi dla umocnienia skarp i rowów są: - płyty ściekowe betonowe - typ korytkowy wg KPED [14], - płyty ściekowe betonowe - typ trójkątny wg KPED [14], - prefabrykaty ścieku skarpowego - typ trapezowy wg KPED [14]. Podłoże, na którym układane będą elementy prefabrykowane, powinno być zagęszczone do wskaźnika I s 1,0. Na przygotowanym podłożu należy ułożyć podsypkę cementowo-piaskową o stosunku 1:4 i zagęścić do wskaźnika I s 1,0. Elementy prefabrykowane należy układać z zachowaniem spadku podłużnego i rzędnych ścieku zgodnie z dokumentacją projektową lub SST. Spoiny pomiędzy płytami należy wypełnić zaprawą cementowo-piaskową o stosunku 1:2 i utrzymywać w stanie wilgotnym przez co najmniej 7 dni Umacnianie powierzchni biowłókniną Zasady ogólne Umacnianie powierzchni biowłókniną powinno odpowiadać wymaganiom PN-B-12074:1998 [4] Przygotowanie powierzchni Przygotowana powierzchnia powinna być wyrównana i oczyszczona z kamieni, korzeni, z rozkruszonymi bryłami gruntu; gleby o odczynie kwasowości ph > 5,5 powinny być potraktowane wapnem, a nieurodzajne grunty powinny być przykryte warstwą ziemi urodzajnej 5 cm lub 8 cm w zależności od rodzaju gruntu Układanie biowłókniny na skarpach wykopów Na skarpach wykopów biowłóknina powinna być rozwijana z beli równolegle do dolnej skarpy i przymocowywana do podłoża szpilkami na jej brzegu w zasadzie w odstępach od 0,8 m do 1,0 m, a na skarpach o nachyleniu większym od 1:2 i przy szerokości włókniny większej niż 1,0 m należy przymocowywać szpilkami w odstępach od 1 m do 1,5 m także środek pasa. Brzegi pasów biowłókniny powinny być układane na zakładkę szerokości 0,1 m. Wierzchołki wbitych szpilek nie powinny wystawać ponad biowłókninę więcej niż 2 cm. Biowłókninę należy rozwijać i układać luźno, zostawiając około 5% zapasu długości na kurczenie się po jej zamoczeniu. Przy umacnianiu skarp wykopów pasem o szerokości większej niż 1,0 m, należy formować w biowłókninie poziome fałdy, ułatwiające zatrzymywanie się ziemi po jej przysypaniu. W przypadku szerokości skarpy większej niż 3 m, zaleca się układanie biowłókniny pasami pionowymi (jak na skarpach nasypów) Układanie biowłókniny na skarpach nasypów Na skarpach nasypów wyrównaną powierzchnię skarpy należy pokryć warstwą ziemi urodzajnej minimum 5 cm. Biowłókninę należy układać prostopadle do górnej krawędzi skarpy, wykonując w odstępach 1 m poziome fałdy biowłókniny szerokości 3 cm, zabezpieczające przed zsuwaniem się ziemi pokrywającej włókninę i umożliwiające kurczenie się biowłókniny po zamoczeniu. U podstawy oraz na koronie nasypu należy pozostawić zapas biowłókniny długości 0,5 m. Zapas ten należy wykorzystać do zakotwiczenia biowłókniny w rowkach głębokości 0,2 m. W przypadku układania biowłókniny na całej powierzchni nasypu kotwiczenie jej na koronie jest zbędne. Biowłókninę zaleca się układać i mocować na skarpie z drabiny o długości równej szerokości skarpy ułożonej na kołkach, listwach lub żerdziach, co zapobiega naruszeniu wyrównanej powierzchni. Nie dopuszcza się chodzenia po wyrównanej powierzchni skarpy przed ułożeniem biowłókniny, ani po jej ułożeniu. Sąsiednie pasy biowłókniny powinny zachodzić na siebie pasem szerokości 0,1 m. W pas ten należy wbić szpilki mocujące biowłókninę w odstępach od 0,8 m do 1,0 m. Wierzchołki wbitych szpilek nie powinny wystawać ponad biowłókninę więcej niż 2 cm. W przypadku gdy nachylenie skarpy jest większe niż 1:2, a jej szerokość większa niż 3 m, oprócz szpilek zaleca się użyć kołków usytuowanych w poziomych rzędach, w środku pasów biowłókniny. Kołki należy częściowo wbić, pozostawiając 0,1 m jego długości. Na zacięcia należy nawinąć sznurek polipropylenowy i wbić kołki równo z terenem, dociskając włókninę do skarpy. Bezpośrednio po ułożeniu i umocowaniu pasa biowłókniny należy przysypać ją, z drabiny, warstwą ziemi urodzajnej o miąższości od 1 cm do 2 cm.

166 Zabiegi pielęgnacyjne Pielęgnacja polega na utrzymaniu w stanie wilgotnym skarp umacnianych biowłókniną przez 30 dni, a przy braku opadów do sześciu tygodni. Zraszanie należy wykonywać zraszaczami deszczownianymi lub ogrodniczymi. Niedopuszczalne jest polewanie z węża bez urządzeń rozpryskujących wodę. Do czasu powstania zwartego zadarnienia, umocnione powierzchnie nie powinny być zalewane dłużej niż 3 dni. W przypadku żółknięcia traw po ich wzejściu, konieczne jest uzupełnienie gleby przez nawożenie powierzchni umocnionej nawozami mineralnymi. W trakcie sezonu wegetacyjnego należy wykonywać koszenie pielęgnacyjne, po wyrośnięciu traw do wysokości 20 cm, a skoszoną trawę usuwać z powierzchni umocnionych Umocnienie powierzchni geosyntetykami Umocnienie skarp geosyntetykami powinno odpowiadać ustaleniom dokumentacji projektowej. Ułożenie geosyntetyków na skarpie powinno być zgodne z zaleceniami producenta i aprobaty technicznej, a w przypadku ich braku lub niepełnych danych - zgodne ze wskazaniami podanymi w dalszym ciągu. Folię, w którą są zapakowane rolki geosyntetyków, zaleca się zdejmować bezpośrednio przed układaniem. W celu uzyskania mniejszej szerokości rolki można ją przeciąć piłą. Z powierzchni skarpy należy usunąć przedmioty mogące spowodować uszkodzenie geosyntetyków, np. gałęzie, korzenie, gruz, ostre ziarna tłucznia, grudy, bryły gruntu spoistego itp. Powierzchnia skarpy powinna być wyrównana, zwłaszcza należy wypełnić zagłębienia i wyrwy powstałe po rozmyciu przez deszcz. Rozpakowanie rulonów powinno następować pojedynczo, bezpośrednio przed ich układaniem na przygotowanym podłożu gruntowym. Przy większym zakresie robót zaleca się wykonanie projektu (rysunku), ilustrującego sposób układania i łączenia rulonów, ew. szerokości zakładek, mocowania do podłoża itp. Geosyntetyki na skarpach można układać ręcznie, za pomocą żurawia lub przez rozwijanie ze szpuli. Po ułożeniu, jak również przy silnym wietrze w czasie układania, geosyntetyki należy chronić przed podrywaniem, przytwierdzając je za pomocą kołków mocujących lub obciążając punktowo materiałem, który ma być na nich ułożony lub w inny sposób, np. woreczkami z piaskiem. Gdy potrzebne jest stałe mocowanie geosyntetyków do gruntu, można tego dokonać np. szpilkami (stalowymi, z tworzywa sztucznego), klamrami lub gwoździami wbijanymi przez podkładkę w paliki uprzednio umieszczone w gruncie. Układanie geosyntetyków na skarpie można wykonywać, w zależności od zaleceń producenta: a) równolegle do krawędzi skarpy, rozpoczynając od dołu skarpy ku górze, zwracając uwagę, aby pasmo leżące wyżej przykrywało pasmo leżące niżej, b) od góry ku dołowi, rozwijając rulony po linii największego spadku z odpowiednimi zakładkami, zwykle kotwiąc je u góry i dołu skarpy w rowach kotwiących, wypełnionych zagęszczonym gruntem. Przy układaniu geosyntetyków należy unikać jakichkolwiek przeciągań lub przesunięć rozwiniętej beli, mogących spowodować uszkodzenie materiału. Połączenia rozwiniętych rulonów powinny być wykonane zgodnie z zaleceniami producenta geotekstylii, w postaci: luźnego zakładu o ustalonej jego szerokości lub zszycia, zgrzewania, sklejenia, klamrowania, szpilkowania itp. Zależnie od rodzaju materiału, geosyntetyk układa się, zgodnie z instrukcją producenta, przed lub po naniesieniu humusu i obsiewie wykonanymi według punktów 5.2 i 5.3, lub hydroobsiewie według punktu Wykonanie hydroobsiewu Hydroobsiew może być wykonywany wyłącznie przez przedsiębiorstwa posiadające doświadczenie w tej technologii umacniania skarp i rowów. Materiały używane do hydroobsiewu powinny odpowiadać wymaganiom pktu 2, a sprzęt - pktu 3. Jeśli zaistnieje potrzeba wykonania odcinka próbnego (poletka doświadczalnego) to co najmniej na dni przed rozpoczęciem robót (w zależności od rodzaju gruntu, siedliska, temperatury powietrza, możliwości polewania) Wykonawca wykona taki odcinek w celu stwierdzenia prawidłowości przyjętego składu mieszaniny do hydroobsiewu i równomierności pokrycia umacnianej powierzchni trawą. Do próby Wykonawca powinien użyć materiałów i sprzętu takich, jakie będą stosowane w czasie robót umacniających. Odcinek próbny powinien składać się co najmniej z dwóch poletek o powierzchniach min. 100 m 2, zlokalizowanych na zacienionej (np. północnej) i niezacienionej (np. południowej) skarpie. Hydroobsiewu przy użyciu osadów ściekowych nie można wykonywać w strefach ujęć wody oraz w odległości mniejszej niż 20 m od budynków i kąpielisk. Hydroobsiew powinien być wykonany możliwie w najkrótszym czasie po zakończeniu robót ziemnych, w okresie od 1 kwietnia do 15 października oraz, w razie potrzeby, tuż po pierwszych jesiennych przymrozkach. Hydroobsiew należy wykonywać przy obsiewie: a) gruntów humusowanych i żyznych - z zastosowaniem uwodnionej dawki osadów ściekowych (min. 12 l/m 2 ) o zawartości 4-6% suchej masy, z dodatkiem ściółki i nasion (min. 0,03 kg/m 2 suchej masy),

167 b) gruntów ubogich i bezglebowych, z dawką odwodnionych osadów ściekowych zwiększoną do 30 l/m 2 przy zawartości 5-10% suchej masy. Hydroobsiew w zasadzie nie wymaga podlewania w czasie kiełkowania nasion i w okresie początkowego rozwoju roślin. Podlewanie może być potrzebne podczas długotrwałej suszy oraz ewentualnie, gdy wymagany jest szybki efekt porostu traw. Do zabiegów pielęgnacyjnych (pratotechnicznych) należy: koszenie (po wschodach), użyźnianie (np. nawozami azotowymi do 100 kg/ha) oraz ścinanie nierówności, kęp oraz kretowisk oraz nawadnianie w okresach suszy. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne pkt Kontrola jakości humusowania i obsiania Kontrola polega na ocenie wizualnej jakości wykonanych robót i ich zgodności z SST, oraz na sprawdzeniu daty ważności świadectwa wartości siewnej wysianej mieszanki nasion traw. Po wzejściu roślin, łączna powierzchnia nie porośniętych miejsc nie powinna być większa niż 2% powierzchni obsianej skarpy, a maksymalny wymiar pojedynczych nie zatrawionych miejsc nie powinien przekraczać 0,2 m 2. Na zarośniętej powierzchni nie mogą występować wyżłobienia erozyjne ani lokalne zsuwy Kontrola jakości darniowania Kontrola polega na sprawdzeniu czy powierzchnia darniowana jest równa i nie ma widocznych szczelin i obsunięć, czy poszczególne płaty darniny nie wyróżniają się barwą charakteryzującą jej nieprzydatność oraz czy szpilki nie wystają ponad powierzchnię. Na powierzchni ok. 1 m 2 należy sprawdzić dokładność przylegania poszczególnych płatów darniny do siebie i do powierzchni gruntu Kontrola jakości brukowania Kontrola polega na rozebraniu ok. 1 m 2 powierzchni zabrukowanej i ponownym zabrukowaniu tym samym brukowcem. Ścisłość ułożenia uważa się za dostateczną, jeśli przy ponownym zabrukowaniu rozebranej powierzchni zostanie nie więcej niż 4% powierzchni niezabrukowanej Kontrola jakości umocnień elementami prefabrykowanymi Kontrola polega na sprawdzeniu: - wskaźnika zagęszczenia gruntu w korycie - zgodnego z pktem 5.7, - szerokości dna koryta - dopuszczalna odchyłka ± 2 cm, - odchylenia linii ścieku w planie od linii projektowanej - na 100 m dopuszczalne ± 1 cm, - równości górnej powierzchni ścieku - na 100 m dopuszczalny prześwit mierzony łatą 2 m - 1 cm, - dokładności wypełnienia szczelin między prefabrykatami - pełna głębokość Kontrola jakości umocnienia powierzchni biowłókniną Przed wykonaniem robót Wykonawca powinien przedstawić Inżynierowi atest wyrobu, stwierdzający charakterystykę, skład mieszanki nasion roślin i typ siedliska, dla którego przeznaczona jest biowłóknina. Kontrola umocnionej powierzchni polega na wykonaniu oględzin zewnętrznych i badaniach zgodnych z wymaganiami PN-B-12074:1998 [4] Kontrola jakości umocnienia powierzchni geosyntetykami Przed wykonaniem robót Wykonawca powinien przedstawić Inżynierowi dokumenty dopuszczające wyroby budowlane (geosyntetyk) do obrotu i powszechnego stosowania (dotyczy aprobaty technicznej, certyfikatu, deklaracji zgodności). Wszystkie nadesłane materiały geotekstylne należy sprawdzić w zakresie widocznych wad technologicznych i uszkodzeń mechanicznych, decydując o ich ewentualnym zastosowaniu po usunięciu wad (np. przez nałożenie lub naszycie łat z zakładem). W czasie wykonywania robót należy sprawdzać: - wyrównanie podłoża i usunięcie z niego przedmiotów mogących uszkadzać geosyntetyki, - poprawność rozwijania i mocowania rulonów geosyntetyków oraz ich układania i łączenia, zgodnie z ew. projektem (rysunkiem) układania, - naniesienie humusu i obsianie trawą lub wykonanie hydroobsiewu, - równomierność zadarnienia i równość powierzchni umocnionej. Jakość wykonanego umocnienia powinna odpowiadać wymaganiom punktów 2 i 5 specyfikacji, instrukcji producenta i aprobaty technicznej Kontrola jakości wykonania hydroobsiewu Przed wykonaniem robót Wykonawca powinien przedstawić Inżynierowi wyniki badań składników mieszaniny do hydroobsiewu z gruntem lub wyniki z wykonanego odcinka próbnego.

168 Kontrola wykonanego hydroobsiewu powinna odpowiadać wymaganiom określonym w PN-B :1997 [5], z tym że ocenę udania się zasiewu należy przeprowadzić, gdy trawy są w fazie co najmniej trzech lub czterech listków. Wówczas zasiana roślinność powinna być rozmieszczona równomiernie na powierzchni gruntu, pokrywając go nie mniej niż 60% na skarpach o pochyleniu 1:2 oraz 80% na skarpach o pochyleniu 1:1,5 i bardziej stromych. W przypadku trudności z określeniem gęstości porostu przez oględziny, należy przeprowadzać badania z zastosowaniem ramki Webera w dziesięciu losowo wybranych miejscach. 7. OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne pkt Jednostka obmiarowa Jednostką obmiarową jest: - m 2 (metr kwadratowy) powierzchni skarp i rowów umocnionych przez humusowanie, obsianie, darniowanie, brukowanie, hydroobsiew oraz umocnienie biowłókniną i geosyntetykami, - m (metr) ułożonego ścieku z elementów prefabrykowanych. 8. ODBIÓR ROBÓT Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne pkt 8. Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, SST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg pktu 6 dały wyniki pozytywne. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne pkt Cena jednostki obmiarowej Cena wykonania 1m 2 umocnienia skarp i rowów przez humusowanie, obsianie, brukowanie, hydroobsiew oraz umocnienie biowłókniną i geosyntetykami obejmuje: - roboty pomiarowe i przygotowawcze, - dostarczenie i wbudowanie materiałów, - ew. pielęgnacja spoin, - uporządkowanie terenu, - przeprowadzenie badań i pomiarów wymaganych w specyfikacji technicznej. Cena 1 m ułożonego ścieku z elementów prefabrykowanych obejmuje: - roboty pomiarowe i przygotowawcze, - ew. wykonanie koryta, - dostarczenie i wbudowanie materiałów, - ułożenie prefabrykatów, - pielęgnacja spoin, - uporządkowanie terenu, - przeprowadzenie badań i pomiarów wymaganych w specyfikacji technicznej. 10. PRZEPISY ZWIĄZANE Normy 1. PN-B-11104:1960 Materiały kamienne. Brukowiec 2. PN-B-11111:1996 Kruszywa mineralne. Kruszywo naturalne do nawierzchni drogowych. Żwir i mieszanka 3. PN-B-11113:1996 Kruszywa mineralne. Kruszywa naturalne do nawierzchni drogowych. Piasek 4. PN-B-12074:1998 Urządzenia wodno-melioracyjne. Umacnianie i zadarnianie powierzchni biowłókniną. Wymagania i badania przy odbiorze 5. PN-B-12099:1997 Zagospodarowanie pomelioracyjne. Wymagania i metody badań 6. PN-B-14501:1990 Zaprawy budowlane zwykłe 7. PN-B-19701:1997 Cement. Cement powszechnego użytku. Skład, wymagania i ocena zgodności 8. PN-P-85012:1992 Wyroby powroźnicze. Sznurek polipropylenowy do maszyn rolniczych 9. PN-R-65023:1999 Materiał siewny. Nasiona roślin rolniczych 10. PN-S-02205:1998 Drogi samochodowe. Roboty ziemne. Wymagania i badania 11. PN-S-96035:1997 Drogi samochodowe. Popioły lotne 12. BN-88/ Cement. Transport i przechowywanie 13. BN-80/ /04 Prefabrykaty budowlane z betonu. Elementy nawierzchni dróg, ulic, parkingów i torowisk tramwajowych. Krawężniki i obrzeża

169 10.2. Inne materiały chodnikowe 14. Katalog powtarzalnych elementów drogowych (KPED), Transprojekt-Warszawa, Warunki techniczne. Drogowe kationowe emulsje asfaltowe EmA-99. Informacje, instrukcje - zeszyt 60, IBDiM, Warszawa, 1999.

170 D a - GABIONY W BUDOWNICTWIE DROGOWYM 1. WSTĘP 1.1. Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych z budową gabionów Zakres stosowania OST Ogólna specyfikacja techniczna (OST) jest materiałem pomocniczym do opracowania specyfikacji technicznej wykonania i odbioru robót budowlanych (ST) stosowanej jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji robót na drogach i ulicach Zakres robót objętych OST Ustalenia zawarte w niniejszej specyfikacji dotyczą zasad prowadzenia robót związanych z wykonaniem i odbiorem gabionów w budownictwie drogowym, służących do umacniania skarp, zboczy, brzegów, wykonania murów podporowych, wlotów i wylotów przepustów, ekranów akustycznych, podpór obiektów mostowych, konstrukcji przeciwdziałających osuwiskom itp Określenia podstawowe Gabion konstrukcja oporowa wykonana zwykle z prostopadłościennych koszy siatkowych z drutu, wypełnionych materiałem balastowym (najczęściej kamiennym). (Innymi nazwami gabionów są: kaszyce siatkowe, kosze siatkowe, skrzynie siatkowe, kosze szańcowe) Kaszyca konstrukcja oporowa, zmontowana zwykle z elementów żelbetowych, drewnianych lub stalowych, tworzących skrzynie, wypełniane kamieniem, tłuczniem, pospółką itp Konstrukcja oporowa konstrukcja przeznaczona do przejmowania i przekazywania w podłoże bocznego parcia gruntu (np. mury oporowe ceglane, kamienne, ściany oporowe betonowe i żelbetowe, palisady z pali, ściany szczelinowe, kotwy gruntowe, grunt zbrojony, kaszyce, gabiony, konstrukcje quasi-skrzyniowe, itp.) Gabion skrzynkowy kosz z siatki stalowej kształtu prostopadłościennego lub trapezowego, jedno- lub wielokomorowy, wypełniony materiałem balastowym Materac gabionowy płaski kosz z siatki stalowej o kształcie prostopadłościennym z przegrodami, wysokości zwykle do 0,30 m, wypełniony materiałem balastowym Worek gabionowy gabion kształtu walcowego z siatki stalowej, wypełniony materiałem balastowym Gabion prefabrykowany gotowy element konstrukcyjny w postaci kosza z siatki stalowej, wypełniony balastem kamiennym Pozostałe określenia podstawowe są zgodne z obowiązującymi, odpowiednimi. polskimi normami i z definicjami podanymi w OST D-M Wymagania ogólne [1] pkt Ogólne wymagania dotyczące robót Ogólne wymagania dotyczące robót podano w OST D-M Wymagania ogólne [1] pkt MATERIAŁY 2.1. Ogólne wymagania dotyczące materiałów Ogólne wymagania dotyczące materiałów, ich pozyskiwania i składowania, podano w OST D- M Wymagania ogólne [1] pkt Materiały do wykonania robót Zgodność materiałów z dokumentacją projektową i aprobatą techniczną Materiały do wykonania robót powinny być zgodne z ustaleniami dokumentacji projektowej lub ST oraz z aprobatą techniczną uprawnionej jednostki Materiały do wykonania konstrukcji z koszy gabionowych Elementy do wykonania konstrukcji z koszy gabionowych określone są przez typ gabionu podany w dokumentacji projektowej, nawiązujący do ustaleń producenta gabionów. Do elementów tych należą: kosze gabionowe z siatki, ew. geowłóknina do wyścielania ścian gabionów,

171 materiał balastowy do wypełniania koszy gabionowych, elementy do łączenia ścian koszy przy ich montażu, inne materiały pomocnicze Kosze gabionowe Siatka Siatka koszy gabionowych może mieć różny kształt, zależny od decyzji producenta. Istnieją na rynku dwa podstawowe rodzaje siatek: zgrzewane z drutu o średnicy np. 2,50 6,00 mm o oczkach kwadratowych lub prostokątnych, podwójnie skręcane z drutu, o kształcie oczek sześciokątnych (rys. 2), o wymiarach np. 80 x 100 mm. Drut siatek jest zabezpieczony antykorozyjnie, cynkiem w ilości np. 230 g/m 2 lub stopem cynku i aluminium (bezinalem, galfanem) lub innym materiałem ochronnym oraz może być dodatkowo powleczony powłoką z PVC lub innego tworzywa grubości ok. 0,5 mm. We wszystkich rodzajach siatek końce drutów mogą wystawać nie więcej jak 2 mm poza obrys drutów brzegowych Gabiony skrzynkowe prostopadłościenne i trapezowe Kosze gabionowe prostopadłościenne są wykonane z siatki stalowej i powstają przez łączenie części siatki, po dowiezieniu ich na budowę, w stanie złożonym. Gabiony są jedno- lub wielokomorowe z przegrodami (ścianami działowymi) dodatkowo wzmacniającymi konstrukcję kosza gabionu i ułatwiające jego montaż (rys. 1, rys. 5). W niektórych przypadkach odstępuje się od kształtu prostopadłościennego gabionu wykonując na zamówienie kosze trapezowe z jedną lub dwiema powierzchniami czołowymi nachylonymi pod różnymi kątami w stosunku do poziomu. Takie kosze przydatne są szczególnie przy budowie wysokich ścian pochylonych o płaskiej (niestopniowanej) jednej lub dwóch płaszczyznach czołowych. Wymiary koszy gabionowych wynoszą zwykle (patrz zał. 2): długość od 1,5 do 4,0 m, szerokość od 1,0 do 2,0 m, wysokość od 0,5 do 1,0 m (wyjątkowo od 0,3 m) Materace gabionowe płaskie Materace gabionowe mają kształty płaskich prostopadłościanów o długości kilku metrów, szerokości 2 3 m oraz wysokości zwykle od 0,30 m i są dostarczane z siatek o różnych wielkościach oczek. Są podzielone wewnątrz przegrodami umieszczonymi zwykle w odstępach 1 m od siebie (patrz rys. 6 8). Materace wykonywane są z siatek z drutu zgrzewanego o oczkach prostokątnych i kwadratowych lub podwójnie skręcane z drutu o oczkach sześciokątnych. Materace wykonywane są z cieńszego drutu niż gabiony skrzynkowe, pozwalając zwiększyć ich elastyczność przy układaniu na nierównych podłożach (np. zboczach). W zależności od potrzeb, istnieją materace przepuszczalne (z pustką między kamieniami) oraz częściowo nieprzepuszczalne i całkowicie nieprzepuszczalne (patrz rys. 11) Worki gabionowe Worki gabionowe, w postaci walców (kiszek) siatkowych (rys. 10) wykonane są zwykle z siatki heksagonalnej o średnicy drutu np. 2,7 mm, 3,0 mm, zabezpieczonym antykorozyjnie i zwykle z powłoką z tworzywa sztucznego. Długość worka wynosi zwykle 2,0 m, a jego średnica 0,65 0,95 m (zał. 2 pkt 4). Walce gabionowe można stosować jako: materiał układany pod spodem ściany z koszy gabionowych, wyrównując podłoże i rozkładając na nie obciążenie ściany, wypełnienie ubytków erozyjnych na zboczach i skarpach, uzupełnianie nietypowych konstrukcji z koszy gabionowych przez wypełnienie w nich pustych przestrzeni i szczelin, szybkie zamykanie pęknięć i wypełnianie wymyć przy awariach,

172 ochronę wałów przez rozmycie przez wodę powodziową, tamowanie wyrw w wałach, awaryjne podwyższanie wałów przeciwpowodziowych. Worki gabionowe służą do wypełnienia ich materiałem kamiennym, po czym skręca się jego końce i zabezpiecza drutem względnie drutuje się jego otwartą część środkową Gabiony prefabrykowane Gabiony prefabrykowane stanowią gotowy element konstrukcyjny dostarczany na budowę w postaci kosza wypełnionego balastem kamiennym. Wykonane są zwykle z siatki stalowej o podwójnym splocie drutów z oczkami sześciokątnymi i o podwyższonych parametrach mechanicznych w stosunku do gabionów standardowych (większa średnica drutów i specjalne wzmocnienia wewnątrz kosza). Każdy kosz prefabrykowany jest wyposażony w ucho montażowe, pozwalające na wielokrotne podnoszenie i przemieszczanie gabionu. Kamień użyty do wypełnienia gabionów jest zagęszczony dynamicznie, pozwalając na wielokrotne przemieszczanie gabionu bez obaw o wystąpienie deformacji. Gabiony prefabrykowane można stosować przede wszystkim w budowlach tymczasowych, przy drogach przebudowywanych bez wyłączenia z ruchu, przy ograniczonym dostępie do miejsca posadowienia (np. dostęp tylko z korony skarpy), umocnieniach skarp realizowanych pod wodą itp. 1 m. Zwykle kosze gabionu prefabrykowanego mają długość 1 2 m, szerokość 1 m, wysokość 0, Przygotowanie gabionów do transportu i ich przechowywanie Wszystkie rodzaje gabionów (oprócz worków gabionowych i gabionów prefabrykowanych) mają fabryczne połączenie pojedynczych paneli z siatek lub krat na wybranych krawędziach, za pomocą łączników właściwych dla producenta, tworząc otwarty szereg przestrzeni skrzynkowych, składających się na wzór harmonijki, ułatwiającej transport w formie płaskiej. Całość konstrukcji gabionu jest składana, pakowana i dostarczana w postaci płaskich paczek ułożonych na palecie. Panele podstawy i wieka kosza są czasem dostarczane luzem, razem z łącznikami, pozwalającymi połączyć na budowie podstawę i wieko kosza wzdłuż jednej krawędzi. Elementy metalowe gabionów powinny być przechowywane w sposób zabezpieczający je przed uszkodzeniami mechanicznymi, w pomieszczeniach suchych, z dala od materiałów działających korodująco Geowłóknina Geowłóknina (lub geotkanina) stosowana jest przede wszystkim: do wyścielania ścian wewnętrznych koszy gabionowych, gdy kosze wypełnia się materiałem balastowym o średnicy mniejszej niż najmniejszy wymiar oczka siatki, za tylną ścianą koszy gabionowych, tworzących ścianę oporową, w celu niedopuszczenia do zamulenia kamiennego materiału balastowego przez grunt znajdujący się za ścianą (rys. 12), w materacach gabionowych, które wypełnia się gruntem urodzajnym w celu zazielenienia skarp. Rodzaj geowłókniny i jej właściwości powinny odpowiadać wymaganiom określonym w dokumentacji projektowej. Zaleca się aby geowłóknina spełniała co najmniej następujące wymagania: grubość pod obciążeniem 2 kpa: d 0,35 mm, wytrzymałość na zerwanie: 10 kn/m, odporność na przebicie statyczne: 1600 N, przepływ wody prostopadły do płaszczyzny: K w 15 l/m 2 s, wskaźnik wodoprzepuszczalności prostopadły do płaszczyzny materiału pod obciążeniem 2 kpa: 19 m/dobę. Materiał musi posiadać aprobatę techniczną uprawnionej jednostki. Warunki składowania nie powinny wpływać na właściwości materiału. Podczas przechowywania należy chronić materiał przed zawilgoceniem, zabrudzeniem, jak również przed długotrwałym (np. kilkutygodniowym) działaniem promieni słonecznych. Materiały należy przechowywać wyłącznie w rolkach opakowanych fabrycznie, ułożonych poziomo na wyrównanym podłożu. Opakowania nie należy zdejmować aż do momentu wbudowania. Przy składowaniu geowłókniny należy przestrzegać zaleceń producenta.

173 Materiał balastowy Materiał balastowy do wypełniania gabionów może być: kamieniem dużych wymiarów, ze skał twardych, nie zwietrzałych, o dużym ciężarze właściwym, o średnicy co najmniej równej mniejszemu wymiarowi oczka siatki i maksymalnym wymiarze ok. 200 mm, kamieniem drobnym, np. otoczakami rzecznymi, rozdrobnioną skałą, gruzem ceglanym, betonowym, żwirem piaskiem itp., pod warunkiem wyścielenia ścian gabionu geowłókniną lub ułożeniem przy ścianach zewnętrznych kamienia grubego i wypełnienia drobnymi elementami części środkowej (rys. 4), ziemią roślinną (gruntem urodzajnym), zapełniającą całe gabiony (np. materace gabionowe) po wyścieleniu ich geowłókniną lub części gabionów po odseparowaniu geowłókniną ziemi urodzajnej od balastu kamiennego (rys. 13b). Zaleca się aby materiał kamienny drobny i ziemię roślinną uzyskiwać na miejscu budowy lub w jego sąsiedztwie w celu obniżenia kosztów realizacji inwestycji Elementy do łączenia ścian koszy Do łączenia, składanych na budowie, gabionów pojedynczych i sąsiednich należy stosować elementy określone w dokumentacji projektowej lub instrukcji producenta, np.: drut wiązałkowy średnicy 2,5 mm, pokryty cynkiem np. 460 g/m 2, bezinalem 240 g/m 2 lub cynkiem 240 g/m 2 z 0,45 mm powłoką z PVC, spirale średnicy mm do łączenia siatek z drutu stalowego średnicy 2 4 mm, zabezpieczone cynkiem w ilości 460 g/m 2 lub bezinalem 350 g/m 2 ze szpilką (prętem łączącym) średnicy np. 3 4 mm ze stali nierdzewnej (rys. 5b), spinacze (pierścienie zaciskowe) z drutu stalowego średnicy 3 4 mm pokryte bezinalem lub z drutu ze stali nierdzewnej (rys. 5b), klipsy zaciskowe, wykonane z zimnowalcowanej blachy ze stali nierdzewnej. Do wzmocnienia konstrukcji składanego gabionu i zminimalizowania deformacji lica kosza, stosuje się: ściągi wewnętrzne splatane, umieszczane na 1/3 i 2/3 wysokości ściany, haki (ściągi) stężające średnicy co najmniej jak drut w siatce, o długości dostosowanej do wymiarów kosza. Elementy metalowe należy składować w sposób izolowany od podłoża gruntowego, zabezpieczone od wilgoci, chronione przed korozją, zanieczyszczeniem i uszkodzeniem. Materiały dostarczane w opakowaniach fabrycznych powinny być składowane w taki sposób, aby nie uległy mechanicznemu uszkodzeniu Inne materiały Inne materiały stosowane przy budowie konstrukcji z gabionów powinny być zgodne z ustaleniem dokumentacji projektowej i producenta barier. Do nich należą np. ziemia urodzajna i materiał roślinny w przypadku potrzeby zazielenienia budowanej konstrukcji. Ziemia urodzajna nie może być zagruzowana, przerośnięta korzeniami, zasolona lub zanieczyszczona chemicznie. Powinna być zdjęta przed rozpoczęciem robót budowlanych i zmagazynowana w pryzmach nie przekraczających 2 m wysokości. Materiał roślinny może być sadzonkami krzewów, kwiatów lub nasionami np. traw, zaaprobowanych przez Inżyniera. 3. SPRZĘT 3.1. Ogólne wymagania dotyczące sprzętu Ogólne wymagania dotyczące sprzętu podano w OST D-M Wymagania ogólne [1], pkt Sprzęt stosowany do wykonania robót Przy wykonywaniu robót Wykonawca, w zależności od potrzeb, powinien wykazać się możliwością korzystania ze sprzętu dostosowanego do przyjętej metody robót, jak: a) do przygotowania terenu robót: koparka, równiarka, spycharka, ew. sprzęt zagęszczający nasypy, np. zagęszczarki płytowe, ubijaki ręczne i mechaniczne, małe walce,

174 b) do napełniania gabionów materiałem balastowym: koparka, ładowarka, c) do montowania konstrukcji z gabionów: lekki sprzęt dźwigowy do rozładunku dostarczonych gabionów w stanie złożonym (rozładunek może być też wykonywany ręcznie), żurawie samochodowe lub inny sprzęt przystosowany do podnoszenia gabionów z balastem i montowania z nich konstrukcji gabionowej, d) inny sprzęt: sprzęt transportowy, pistolety do pneumatycznego zaginania spinaczy i zszywek przy montowaniu gabionów i łączeniu ich między sobą, drobny sprzęt pomocniczy. Sprzęt powinien odpowiadać wymaganiom określonym w dokumentacji projektowej, ST, instrukcjach producentów lub propozycji Wykonawcy i powinien być zaakceptowany przez Inżyniera. 4. TRANSPORT 4.1. Ogólne wymagania dotyczące transportu Ogólne wymagania dotyczące transportu podano w OST D-M Wymagania ogólne [1] pkt Transport materiałów Materiały sypkie (np. drobny materiał balastowy) można przewozić dowolnymi środkami transportu, w warunkach zabezpieczających je przed zanieczyszczeniem, zmieszaniem z innymi materiałami i nadmiernym zawilgoceniem. Gabiony przewozi się na budowę w postaci płaskich paczek ułożonych na palecie, dowolnym środkiem transportu, np. samochodami ciężarowymi. Paczki powinny być ułożone poziomo, nie więcej niż w 3 warstwach. Geowłókninę i inne geosyntetyki należy zabezpieczyć przed nadmiernym zawilgoceniem, ogrzaniem, naświetleniem, chemikaliami, tłuszczami i przedmiotami mogącymi je przebić lub rozciąć. Elementy metalowe dostarczane luzem, w wiązkach lub w opakowaniach można przewozić w warunkach zabezpieczających je przed przemieszczeniem i uszkodzeniem (zwłaszcza powłok metalizacyjnych). Elementy transportowane luzem należy układać równolegle do kierunku jazdy, ściśle jeden obok drugiego, w jednakowej liczbie warstw. Wysokość ładunku nie powinna przekraczać wysokości burt środka transportowego. Materiał kamienny (balastowy gruby) można przewozić dowolnymi środkami transportu w warunkach zabezpieczających przed zanieczyszczeniem, zmieszaniem z innymi kruszywami i nadmiernym zawilgoceniem. 5. WYKONANIE ROBÓT 5.1. Ogólne zasady wykonania robót Ogólne zasady wykonania robót podano w OST D-M Wymagania ogólne [1] pkt Zasady wykonywania robót Sposób wykonania robót powinien być zgodny z dokumentacją projektową i ST. W przypadku braku wystarczających danych można korzystać z ustaleń podanych w niniejszej specyfikacji oraz z informacji podanych w załącznikach. Podstawowe czynności przy wykonywaniu robót obejmują: 1. roboty przygotowawcze, 2. rozłożenie dostarczonych gabionów, 3. wypełnienie gabionów materiałem balastowym, 4. montaż konstrukcji gabionowej, 5. roboty wykończeniowe Roboty przygotowawcze Przed przystąpieniem do robót należy, na podstawie dokumentacji projektowej, ST lub wskazań Inżyniera:

175 ustalić lokalizację terenu robót, przeprowadzić obliczenia i pomiary geodezyjne niezbędne do szczegółowego wytyczenia robót oraz ustalenia danych wysokościowych, usunąć przeszkody, np. drzewa, krzaki, obiekty, elementy dróg, ogrodzeń itd., przygotować podłoże w miejscu ustawiania konstrukcji gabionowej z ewentualnymi robotami ziemnymi, wyrównaniem podłoża, zagęszczeniem, odwiezieniem nadmiaru gruntu itp. Zaleca się korzystanie z ustaleń OST D [2] w zakresie niezbędnym do wykonania robót przygotowawczych oraz z ustaleń OST D [3] przy występowaniu robót ziemnych Rozłożenie dostarczonych gabionów Gabiony dostarczone na budowę (złożone na płask) wymagają rozłożenia do kształtu prostopadłościennego, albo na placu budowy lub bezpośrednio w miejscu konstruowania budowli gabionowej. Dostarczony w postaci harmonijki na palecie gabion rozkłada się i przymocowuje krawędzie za pomocą elementów do łączenia, określonych w pkcie Powierzchnia wieka i podstawy są czasem dostarczane osobno, wymagając również połączenia z resztą kosza. Łączenie ścian kosza gabionowego wykonuje się, zgodnie z instrukcją producenta, za pomocą jednego lub większej liczby łączników, np.: spirali wkręconej w łączone siatki tak, aby w każdym oczku druty były co najmniej raz objęte spiralą; w spiralę wkłada się pręt łączący (szpilkę) z jednym końcem zagiętym w kształcie haka (rys. 5b), spinaczy (pierścieni zaciskowych) lub klipsów zaciskowych, zaciskanych na drutach stykających się oczek łączonych elementów (rys. 5b); przy łączeniu najlepiej używać pistoletów do automatycznego zaginania spinaczy i zszywek, drutu wiązałkowego. Po połączeniu ścian kosza i wewnętrznych przegród (ścian działowych) w trwałą konstrukcję prostopadłościenną lub trapezową należy, w przypadku przewidywania instrukcji producenta, wykonać ściągi wewnętrzne zapobiegające deformacji lica kosza gabionowego (rys. 5c). Ściągi mogą być: gotowymi elementami dostarczonymi przez producenta w postaci splecionej linki z drutu stalowego, hakami (ściągami) stężającymi, o długości dostosowanej do wymiarów kosza, ściągami wykonanymi na budowie z drutu wiązałkowego. Ściągi ze splecionej linki lub drutu wiązałkowego mocuje się do ścian zewnętrznych kosza, tak aby obejmowały ok. 6 oczek siatki. Ściągi umieszcza się w koszu gabionowym zwykle na: 1/3 i 2/3 ściany wysokości 1 m, połowie ściany wysokości 0,5 m. Ściągi można mocować przed jak i w czasie wypełniania gabionu materiałem balastowym Wypełnienie gabionów materiałem balastowym Materiał balastowy do wypełnienia gabionów powinien być zgodny z ustaleniem dokumentacji projektowej lub instrukcji producenta gabionów oraz odpowiadający wymaganiom pktu Jeśli konstrukcja gabionowa wymaga stosowania kamieni dużych wymiarów, to powinny mieć one średnicę równą co najmniej mniejszemu wymiarowi oczka siatki, np. kamień naturalny lub łamany o wymiarach mm. Wszystkie kamienie wypełniające gabion powinny być ciasno upakowane, aby zminimalizować wolne przestrzenie; kamienie od strony lica bezwzględnie powinny być układane ręcznie. Przy braku wystarczającej ilości kamienia dużych wymiarów wypełnia się nim przede wszystkim gabiony: licowe, tj. widoczne kosze zewnętrzne konstrukcji, narażone na falowanie wody (w takim przypadku wszystkie kosze w konstrukcji powinny być wypełnione dużymi kamieniami), o konstrukcji specjalnej, np. worki gabionowe, gabiony prefabrykowane itp. Kosze niewidoczne w konstrukcji gabionowej można wypełniać tańszym, dostępnym na budowie lub w jej pobliżu materiałem balastowym, po wyłożeniu gabionu geowłókniną, odpowiadającą wymaganiom pktu Drobny materiał balastowy może w tym przypadku być: otoczakami rzecznymi, rozdrobnioną skałą, gruzem ceglanym, gruzem betonowym, żwirem, piaskiem itp. Kosze widoczne w konstrukcji gabionowej można też wypełniać dwoma rodzajami materiałów, z zewnątrz kamieniem grubym, w środku tańszym materiałem drobnym, przy czym gruby materiał

176 powinien stanowić warstwę od strony licowej 250 mm, od strony tylnej 200 mm, od spodu 150 mm (rys. 4). W przypadkach ustalonych w dokumentacji projektowej do wypełnienia koszy można stosować ziemię roślinną, po wyłożeniu kosza geowłókniną, w celu późniejszego zazielenienia konstrukcji, np.: w materacach gabionowych, w koszach gabionowych tworzących mur oporowy (rys. 13b). W przypadkach przewidzianych w dokumentacji projektowej, gdy należy odizolować płynącą wodę od podłoża gruntowego, stosuje się materace gabionowe częściowo lub całkowicie nieprzepuszczalne, złożone z kamienia grubego, w którym pustki wypełnia się asfaltem (rys. 11). Zaleca się, aby w możliwie największym stopniu wypełniać gabiony materiałem balastowym w sposób zmechanizowany, przy użyciu np. koparek, ładowarek itp. Kosz gabionowy powinien być wypełniony materiałem balastowym z pewnym nadmiarem, aby wieko po zamknięciu opierało się na tym materiale. Wieko powinno być powiązane drutem wiązałkowym wzdłuż wszystkich krawędzi oraz krawędzi wewnętrznych przegród Montaż konstrukcji gabionowej Konstrukcja gabionowa powinna być zgodna z dokumentacją projektową, w zakresie kształtu, wymiarów i funkcji budowlanej. W przypadku potrzeby wykonania dodatkowych robót wyrównawczych podłoża, np. ułożenia w wyrwach worków gabionowych wzgl. fundamentu betonowego lub żwirowego, roboty te powinny odpowiadać wymaganiom dokumentacji projektowej. Na wyrównanym podłożu należy ustawiać lub układać pojedyncze kosze gabionowe, formując z nich wymaganą konstrukcję. W zależności od masy kosza ułożenie jego należy dokonywać ręcznie lub żurawiem samochodowym. Kolejne warstwy koszy powinny być połączone wzdłuż wszystkich poziomych krawędzi z tyłu i z przodu kosza za pomocą ciągłego drutu wiązałkowego lub w inny sposób ustalony przez producenta gabionów (np. zaciskanymi pierścieniami, w co drugim oczku siatki). Dopuszcza się wypełnianie koszy materiałem balastowym również w czasie formowania konstrukcji gabionowej (rys. 5d). Przy układaniu materacy gabionowych (np. na skarpach) można przykrywać je, albo wiekiem, zwykle dostarczanym osobno, albo siatką z rolki, co jest korzystniejsze w przypadku większych powierzchni (rys. 7 i 8). Przy układaniu materacy na łukach lub zakrzywionych skarpach zaleca się przycinanie lub robienie zakładów (rys. 9) z paneli i ponowne połączenie ich ze sobą za pomocą drutu wiązałkowego lub zaciskanych pierścieni. Wykonywanie nasypu z gruntu zbrojonego wymaga zastosowania koszy gabionowych z wydłużonym dnem (rys. 12a). Ścianę czołową stanowią ułożone nad sobą kosze gabionowe, a siatką zbrojącą nasyp jest element przedłużający dno kosza. Za tylną ścianą kosza powinna być ułożona geowłóknina uszczelniająca materiał kamienny kosza przed zanieczyszczeniem gruntem nasypu (rys. 12 b i c). Jeśli dokumentacja projektowa lub ST przewiduje zastosowanie gabionów prefabrykowanych, to powinny one odpowiadać wymaganiom pktu Gabiony prefabrykowane dostarczane są na plac budowy w postaci kompletnie zmontowanych koszy, wypełnionych materiałem kamiennym. Do montażu konstrukcji wystarcza dźwig i narzędzia do łączenia koszy między sobą. Przy robotach tymczasowych, gabiony prefabrykowane można demontować i odzyskane gabiony można ponownie użyć w innych konstrukcjach. Jeżeli dokumentacja projektowa przewiduje zazielenienie konstrukcji gabionowej, należy wykonać przewidywane do tego celu roboty, np. wypełniając ziemią urodzajną odpowiednie fragmenty koszy (rys. 13) i sadząc materiał roślinny odpowiadający wymaganiom pktu Roboty wykończeniowe Roboty wykończeniowe powinny być zgodne z dokumentacją projektową i ST. Do robót wykończeniowych należą prace związane z dostosowaniem wykonanych robót do istniejących warunków terenowych, takie jak:

177 odtworzenie przeszkód czasowo usuniętych, np. parkanów, ogrodzeń, nawierzchni, chodników, krawężników itp., niezbędne uzupełnienia zniszczonej w czasie robót roślinności, tj. zatrawienia, krzewów, ew. drzew, roboty porządkujące otoczenie terenu robót. 6. KONTROLA JAKOŚCI ROBÓT 6.1. Ogólne zasady kontroli jakości robót Ogólne zasady kontroli jakości robót podano w OST D-M Wymagania ogólne [1] pkt Badania przed przystąpieniem do robót Przed przystąpieniem do robót Wykonawca powinien: uzyskać wymagane dokumenty, dopuszczające wyroby budowlane do obrotu i powszechnego stosowania (aprobaty techniczne, certyfikaty zgodności, deklaracje zgodności, ew. badania materiałów wykonane przez dostawców itp.), ew. wykonać własne badania właściwości materiałów przeznaczonych do wykonania robót, sprawdzić cechy zewnętrzne gotowych materiałów z tworzyw i prefabrykowanych. Wszystkie dokumenty oraz wyniki badań Wykonawca przedstawia Inżynierowi do akceptacji Badania w czasie robót Częstotliwość oraz zakres badań i pomiarów, które należy wykonać w czasie robót podaje tablica 1. Tablica 1. Częstotliwość oraz zakres badań i pomiarów w czasie robót Lp. Wyszczególnienie robót Częstotliwość badań Wartości dopuszczalne 1 Lokalizacja i zgodność granic terenu robót z dokumentacją projektową 1 raz Wg pktu 5 i dokumentacji projektowej 2 Roboty przygotowawcze Ocena ciągła Wg pktu Rozłożenie dostarczonych gabionów 4 Wypełnienie gabionów materiałem balastowym Ocena ciągła Wg pktu 5.4 Ocena ciągła Wg pktu Montaż konstrukcji gabionowej Ocena ciągła Wg pktu Wykonanie robót wykończeniowych Ocena ciągła Wg pktu OBMIAR ROBÓT 7.1. Ogólne zasady obmiaru robót Ogólne zasady obmiaru robót podano w OST D-M Wymagania ogólne [1] pkt Jednostka obmiarowa Jednostką obmiarową jest: a) m (metr) konstrukcji gabionowej liniowej, o określonej wysokości, głębokości i konstrukcji, b) m 2 (metr kwadratowy) ułożonych materacy gabionowych, o określonej wysokości i konstrukcji. 8. ODBIÓR ROBÓT 8.1. Ogólne zasady odbioru robót Ogólne zasady odbioru robót podano w OST D-M Wymagania ogólne [1] pkt 8.

178 Roboty uznaje się za wykonane zgodnie z dokumentacją projektową, ST i wymaganiami Inżyniera, jeżeli wszystkie pomiary i badania z zachowaniem tolerancji wg pkt 6 dały wyniki pozytywne Odbiór robót zanikających i ulegających zakryciu Odbiorowi robót zanikających i ulegających zakryciu podlegają: przygotowanie podłoża pod konstrukcję gabionową. Odbiór tych robót powinien być zgodny z wymaganiami pktu 8.2 D-M Wymagania ogólne [1] oraz niniejszej OST. 9. PODSTAWA PŁATNOŚCI 9.1. Ogólne ustalenia dotyczące podstawy płatności Ogólne ustalenia dotyczące podstawy płatności podano w OST D-M Wymagania ogólne [1] pkt Cena jednostki obmiarowej Cena wykonania jednostki obmiarowej obejmuje: prace pomiarowe i roboty przygotowawcze, oznakowanie robót, przygotowanie podłoża, dostarczenie materiałów i sprzętu, rozłożenie dostarczonych gabionów, wypełnienie gabionów materiałem balastowym i montaż konstrukcji gabionowej w sposób odpowiadający wymaganiom dokumentacji projektowej, specyfikacji technicznej i instrukcji montażowej producenta, przeprowadzenie pomiarów i badań wymaganych w specyfikacji technicznej, odwiezienie sprzętu Sposób rozliczenia robót tymczasowych i prac towarzyszących Cena wykonania robót określonych niniejszą OST obejmuje: roboty tymczasowe, które są potrzebne do wykonania robót podstawowych, ale nie są przekazywane Zamawiającemu i są usuwane po wykonaniu robót podstawowych, prace towarzyszące, które są niezbędne do wykonania robót podstawowych, niezaliczane do robót tymczasowych, jak geodezyjne wytyczenie robót itd. 10. PRZEPISY ZWIĄZANE Ogólne specyfikacje techniczne (OST) 1. D-M Wymagania ogólne 2. D Roboty przygotowawcze 3. D Roboty ziemne Inne dokumenty 4. Materiały informacyjne producentów gabionów ZAŁĄCZNIK ZAŁĄCZNIKI ZASTOSOWANIE GABIONÓW W DROGOWNICTWIE (wg: A. Jarominiak Lekkie konstrukcje oporowe, WKiŁ, Warszawa 1999 oraz informacji producentów)

179 1.1. Konstrukcja kosza gabionu Gabion wykonany jest z koszy siatkowych np. prostopadłościennych (rys. 1), wypełnionych najczęśćiej kamiennym materiałem balastowym. Kosze z balastem są dużymi, podatnymi i przepuszczalnymi blokami, z których można składać wiele rodzajów budowli. Gabiony oblicza się jak monolityczne ściany oporowe. Sprawdza się, czy nie wystąpią w nich naprężenia rozciągające, będzie zachowana stateczność na obrót i przesunięcie oraz równowaga ogólna konstrukcji oporowej. Gabiony zawdzięczają popularność przede wszystkim odporności na zniszczenie mechaniczne i przez korozję. W efekcie są trwałe. Siatka gabionów często ma oczka sześcioboczne, jest wykonana z miękkich (wyżarzonych) drutów, połączonych przez podwójne skręcenia. Dlatego w przypadku pęknięcia drutu uszkodzenie siatki nie rozprzestrzenia się i w bardzo małym stopniu wpływa na stan całego gabionu (rys. 2). Zabezpieczenie przed korozją zapewnia powłoka drutu wykonana z grubej warstwy cynku lub ze specjalnej odmiany polichlorku winylu o grubości 0,4 0,6 mm. Powłoka z PCW umożliwia stosowanie gabionów w środowisku zanieczyszczonym. Gabiony są składane z prostokątnych płaskich elementów siatkowych obramowanych prętem zbrojeniowym o średnicy większej niż średnica drutu siatki. Obramowania mają na celu wzmocnienie kosza i ułatwienie jego montażu. Kosz jest podzielony na komory umieszczonymi w nich przeponami (przegrodami). Ich zadaniem jest wzmocnienie konstrukcji i ułatwienie montażu kosza oraz ułatwienie budowy konstrukcji z koszy gabionowych. Przepony są stosowane zawsze, gdy kosze będą poddane ustawicznym obciążeniom przez fale, wodę płynącą z dużą prędkością itp. (rys. 1). Gabiony są przewożone jako elementy spakowane w wiązki lub płaskie paczki. W tej postaci zajmują mało przestrzeni przez co ich transport jest łatwy i niedrogi Montaż na budowie Montaż na budowie polega na złożeniu kosza i połączeniu jego elementów wzdłuż narożników oraz zainstalowaniu pionowych przepon, które są łączone z bocznymi ścianami kosza (rys. 5a). Po ustawieniu warstwy pustych koszy na miejscu budowy konstrukcji, łączy się je razem wzdłuż wszystkich przyległych krawędzi, zarówno poziomych jak i pionowych. Połączenia elementów kosza i koszy w zespoły konstrukcyjne mogą być wykonane przez ręczne obwiązywanie ich krawędzi drutem lub szybciej stalowymi spinaczami zaciskanymi zszywarką lub szpilką wkładaną w zsunięte spirale ścian (rys. 5b). W przypadku budowy z koszy gabionowych konstrukcji wyższych niż 3 m należy dodatkowo wzmacniać kosze ściągami np. z drutu Ø 3 5 mm. Pętlą z tego drutu łączy się przeciwległe ściany kosza w połowie szerokości każdej komory, w połowie wysokości kosza (rys. 5c). Nieprzestrzeganie tej zasady powoduje wybrzuszenia dolnych koszy, co wygląda nieestetycznie, ułatwia ich uszkodzenia i podważa zaufanie do bezpieczeństwa konstrukcji kaszycowej. Kosze o pojemności do 4 m 3 mogą być podnoszone z zaczepieniem zawiesi bezpośrednio za siatkę Wypełnienie koszy balastem Zaleca się wypełnianie koszy balastem, będącym materiałem twardym, o dużym ciężarze właściwym. Na ogół są to otoczaki rzeczne lub rozdrobniona skała. Wymiary ziarn materiału wypełniającego powinny być nieznacznie większe niż otwory siatki. Wskazane uzyskanie w wypełnieniu minimalnego procentu pustek. Ciężar wypełnionego kosza siatkowego wynosi od 1,6 do 2 t/m 3, a porowatość 30 40%. Inny sposób wypełnienia koszy polega na wyłożeniu ich geotekstyliami i zasypaniu drobnym materiałem kamiennym lub gruntem. W przypadku niedostępności geotekstyliów umieszcza się przy ścianach koszy kamienie, a wnętrze wypełnia piaskiem lub gruzem itp. (rys. 4). Wypełnianie koszy zwykle wykonuje się koparką Zalety konstrukcji z gabionów Zaletami konstrukcji z gabionów są: podatność na deformacje, trwałość, wytrzymałość, przepuszczalność (nie powodują retencji wody za budowlą), ekologiczność, pochłanianie hałasu (np. przy wykonywaniu ekranów akustycznych rys. 14), łatwość kształtowania konstrukcji z koszy (nadają się zarówno do dużych jaki i małych budowli),

180 możliwość budowy w każdej porze roku, budowę można przerwać w dowolnym czasie, odporność na wysadziny (można je uszczelnić mastyksem lub asfaltem rys. 11) oraz duży zakres zastosowań. Podatność jest dużą zaletą koszy siatkowych. Dlatego siatka umożliwia dostosowanie się koszy, bez pęknięć, do nierównomiernych osiadań podłoża. Jest to ważne zwłaszcza w przypadku oparcia gabionu na niestabilnym gruncie, albo budowy w rejonie rozmywania brzegu przez fale lub nurt cieku. Wytrzymałość i przy tym elastyczność siatki, umożliwia stosowanie koszy do przenoszenia parcia gruntu i obciążeń płynącą wodą. Efektywność przeciwstawiania się przez gabiony obciążeniom zwiększa się z upływem czasu, ponieważ następuje konsolidacja tych konstrukcji wskutek gromadzenia się w ich pustkach pyłu i gruntu oraz rozwoju na nich roślinności. Trwałość. Długość życia użytkowego koszy z siatki wynosi w normalnym środowisku co najmniej 80 lat, a w środowisku agresywnym 40 lat. Przepuszczalność. Kosze gabionów silnie przepuszczają wodę (nie powstaje za nimi parcie hydrostatyczne) i przy tym zatrzymują cząstki gruntu. Dlatego konstrukcje oporowe budowane z koszy są bardzo korzystne w przypadku stabilizacji nawodnionych zboczy i zapobiegania osuwiskom. Ekologiczność. Kosze gabionowe umożliwiają rozwój roślinności, przez co zachowują naturalny charakter środowiska, harmonizując z otoczeniem i ozdabiając naturalny krajobraz. Poza wymienionym, zaletami konstrukcji z gabionów są również: tanie wykonawstwo (często wystarcza 4 ludzi + koparka), łatwa budowa konstrukcji (nie wymaga wykwalifikowanej robocizny), materiał do wypełnienia koszy można zwykle uzyskać na budowie lub w jej sąsiedztwie, przygotowanie podłoża konstrukcji polega tylko na umiarkowanym wyrównaniu terenu; nie ma potrzeby wykonania kosztownego odwodnienia (kosze są przepuszczalne), konstrukcje z koszy siatkowych nie wymagają kosztownego utrzymania; łatwo je naprawić po uszkodzeniu przypadkowym lub przez wandali Materace gabionowe do umocnienia skarp Do umocnienia skarp oraz obudowy brzegów i dna cieków opracowano materace gabionowe. Charakteryzują się dużym stosunkiem powierzchni do grubości. Szerokość materaca zwykle wynosi 2 3 m, długość 3 6 m, grubość np. 15, 23 i 30 cm. Wykonane są z takich samych siatek jak kosze i wypełniane takimi jak one materiałami (rys. 6 9). Materace gabionowe umacniające brzegi są posadawiane na siatkowych workach gabionowych, np. długości 2 i 3 m, średnicy 0,65 i 0,95 m. Worki wykonuje się z siatki i wypełnia kamieniami (rys. 10). Materace mogą być stosowane również jako półprzepuszczalne lub nieprzepuszczalne. Pustki pomiędzy kamieniami wypełniane są częściowo lub całkowicie asfaltem. Pod materacem gabionowym można stosować też cienkie nieprzepuszczalne membrany z siatki zatopionej w asfalcie, które również można stosować samodzielnie na skarpach (rys. 11d) Gabiony do budowy nasypów z gruntu zbrojonego Gabiony są z powodzeniem wykorzystywane do budowy nasypów z gruntu zbrojonego (rys. 12a). Skarpa nasypu jest obudowana pojedynczą warstwą koszy. Przedłużeniem dna każdego kosza jest siatka stanowiąca zbrojenie nasypu. Kosze obudowujące zbocze mają zwykle wysokość (h) 1,0 m, szerokość 1,0 m, długość (B) 2,0 m. Siatka zbrojąca nasyp ma długość (L) 3 6 m. Obudowa zbocza może mieć powierzchnię czołową płaską (rys. 12b) lub schodkową (rys. 12c), podobną do zwykłych ścian z koszy siatkowych. Kosze mogą być wypełnione kamieniami lub, po wyłożeniu geotekstyliami, gruntem. Gdy materiałem wypełniającym są kamienie, to zewnętrzną powierzchnię obudowy można zazielenić roślinami pnącymi, a w przypadku obudowy schodkowanej pokryć schodki glebą i posiać na nich kwiaty lub inne rośliny. W ten sposób uzyskuje się w krótkim czasie zasłonięcie konstrukcji roślinami (rys. 13) Zakres zastosowań gabionów Gabiony mają duży zakres zastosowań. W budownictwie hydrotechnicznym są używane do umocnień i ochrony brzegów przed erozją, do wykonania jazów, nabrzeży oraz tam podłużnych i poprzecznych. Są z nich budowane konstrukcje oporowe (do wysokości 8 m), umocnienia skarp nasypów drogowych i kolejowych, wloty i wyloty przepustów (rys. 3), tymczasowe podpory obiektów

181 mostowych i konstrukcje przeciwdziałające osuwiskom. Siatki są stosowane do zabezpieczenia szlaków transportowych przed obrywami skał. Worki (walce) gabionowe stosuje się do posadowienia gabionów przy umocnieniu skarp (zboczy), przy szybkim zamykaniu pęknięć i wypełnianiu wymyć przy awariach, przy wypełnianiu pustych przestrzeni i szczelin w nietypowych rodzajach konstrukcji z koszy gabionowych, do tamowania wyrw w wałach powodziowych, przy ochronie wałów przed rozmyciem i awaryjnym podwyższaniu wałów przeciwpowodziowych Trwałość gabionów Trwałość konstrukcji gabionowej zależy od: poprawności dokumentacji projektowej (odpowiednia ochrona przed utratą stateczności lub podmyciem), poprawności wykonania budowli (odpowiednie łączenie koszy i napełnianie ich balastem), trwałości siatek stalowych i kamienia wypełniającego kosze. Zagadnienie trwałości siatek, a zwłaszcza odporności na korozję, zostało rozpracowane na drodze badań laboratoryjnych oraz obserwacji budowli gabionowych (najstarsza została wykonana w 1884 r. i istnieje do dziś). Drut stalowy chroniony jest przed korozją grubą warstwą cynku nakładaną galwanicznie. Im grubsza warstwa powłoki galwanicznej tym większa odporność na korozję, gdyż ocynkowanie ulega ciągłemu utlenianiu. Dodatkową ochroną przed utlenianiem cynku może być powłoka ze specjalnie dobranego PCW. Ocenia się, że w warunkach normalnych odporność na korozję drutu grubo ocynkowanego (ok. 260 g/m 2 ) i dodatkowo pokrytego PCW wynosi ok. 100 lat. Od kilku lat zamiast galwanizacji cynkiem stosuje się także pokrycie galfanem, który jest stopem cynku, ok. 5% aluminium i niewielkiej ilości metali rzadkich powodujących jednorodność tego stopu. Ocenia się, że trwałość powłoki z galfanu jest 2 3 razy większa od trwałości powłoki cynkowej o tej samej grubości. ZAŁĄCZNIK 2 PRZYKŁADOWE WYMIARY GABIONÓW SKRZYNKOWYCH DOSTĘPNYCH NA RYNKU ( wg informacji producentów gabionów) Lp. Rodzaj gabionu L długość 1 Gabiony 2 szerokości 1 m, 3 jednokomorowe 4 1, Gabiony szerokości 1 m z przegrodami 3 Gabiony szerokości 2 m z przegrodami Wymiary w m W szerokość H wysokość 0,5 0,5 0, ,5 0,5 0, ,5 0,5 0,5 0,5 1 1 Liczba przegród (szt.)

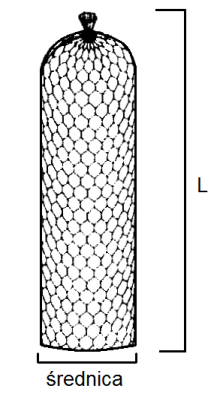

182 4 Worki gabionowe Długość L (m) 2 2 Średnica (m) 0,65 0,95 Objętość (m 3 ) 0,65 1,40 Gabion szer. 1 m jednokomorowy Gabion szer. 1 m z przegrodami Gabion szer. 2 m z przegrodami Worek gabionowy ZAŁĄCZNIK 3 RYSUNKI (wg informacji producentów gabionów) Rys. 1. Przykład gabionów w postaci prostopadłościennych koszów siatkowych a) Kosz gabionu trzykomorowy 3,0 x 1,0 x 1,0 m b) Kosz gabionu dwukomorowy 2,0 x 1,0 x 0,5 m Rys. 2. Sześcioboczne oczka siatki gabionu a) Oczko siatki z drutów połączonych przez podwójne skręcenie b) Pęknięcie drutu w oczku sześciobocznym w bardzo małym stopniu wpływa na stan całego gabionu c) Pęknięcie drutu w zwykłej siatce rozprzestrzenia się na dłuższym fragmencie siatki

OGÓLNE SPECYFIKACJE TECHNICZNE

OGÓLNE SPECYFIKACJE TECHNICZNE 21 OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP... 21 2. MATERIAŁY... 22 3.

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP 1.1.Przedmiot OST Przedmiotem niniejszej ogólnej specyfikacji technicznej (OST) są wymagania dotyczące wykonania i odbioru robót związanych

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW D 01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP 1.1. Przedmiot Specyfikacji Technicznej Przedmiotem niniejszej Specyfikacji są wymagania dotyczące odtworzenia trasy i punktów wysokościowych

Bardziej szczegółowo

SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPIS TREŚCI ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5. WYKONANIE

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW GENERALNA DYREKCJA DRÓG PUBLICZNYCH OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW Warszawa 1998 2 Roboty przygotowawcze D-01.00.00 SPIS TREŚCI D-01.02.04 ROZBIÓRKA

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D USUNIĘCIE DRZEW I KRZAKÓW KARCZOWANIE PNI

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D USUNIĘCIE DRZEW I KRZAKÓW KARCZOWANIE PNI SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.01 USUNIĘCIE DRZEW I KRZAKÓW KARCZOWANIE PNI SPIS TREŚCI D-01.02.01 USUNIĘCIE DRZEW I KRZAKÓW 1. WSTĘP...3 2. MATERIAŁY...3 3. SPRZĘT...3 4. TRANSPORT...4 5.

Bardziej szczegółowo

Wycinka drzew. D Usunięcie drzew i krzaków

Wycinka drzew. D Usunięcie drzew i krzaków D 01.02.01 Usunięcie drzew i krzaków 43 Spis treści 1. Wstęp...45 1.1. Przedmiot SST...45 1.2. Zakres stosowania SST...45 1.3. Zakres robót objętych SST...45 1.4. Określenia podstawowe...45 1.5. Ogólne

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 2 Rozbiórka elementów dróg D-01.02.04 SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 2. MATERIAŁY...

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG

D ROZBIÓRKA ELEMENTÓW DRÓG D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG 1. WSTĘP 1.1.Przedmiot ST Przedmiotem niniejszej ogólnej specyfikacji technicznej (ST) są wymagania dotyczące wykonania i odbioru robót związanych z rozbiórką elementów

Bardziej szczegółowo

D ROBOTY PRZYGOTOWAWCZE 3 D WYCINKA DRZEW I KRZEWÓW 3

D ROBOTY PRZYGOTOWAWCZE 3 D WYCINKA DRZEW I KRZEWÓW 3 D 01.00.00 ROBOTY PRZYGOTOWAWCZE 3 D 01.02.01 WYCINKA DRZEW I KRZEWÓW 3 Biuro Opracowywania Programów i Projektów Inżynierii Komunikacyjnej LISPUS Marcin Dobek 1 D 01.00.00 ROBOTY PRZYGOTOWAWCZE D 01.02.01

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE

OGÓLNE SPECYFIKACJE TECHNICZNE OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG CPV 45 100 000-8 30 1. WSTĘP 1.1.Przedmiot SST Przedmiotem niniejszej szczegółowej specyfikacji technicznej (SST) są wymagania dotyczące

Bardziej szczegółowo

PROJEKT WYKONAWCZY ODBUDOWA TRYBUN STADIONU SPORTOWEGO W ROPCZYCACH D-01.02.04. ROZBIÓRKA ELEMENTÓW DRÓG I OGRODZEŃ (CPV 45110000-1)

PROJEKT WYKONAWCZY ODBUDOWA TRYBUN STADIONU SPORTOWEGO W ROPCZYCACH D-01.02.04. ROZBIÓRKA ELEMENTÓW DRÓG I OGRODZEŃ (CPV 45110000-1) PROJEKT WYKONAWCZY ODBUDOWA TRYBUN STADIONU SPORTOWEGO W ROPCZYCACH SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT DO DOKUMENTACJI PROJEKTOWEJ Adres inwestycji: działka nr ewid. 1893/3 gmina Ropczyce

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW I BUDYNKÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW I BUDYNKÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW I BUDYNKÓW SST D-01.02.04. Rozbiórka elementów dróg, ogrodzeń, przepustów i budynków 2 SPIS TREŚCI 1. WSTĘP...

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SST-0

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SST-0 SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SST-0 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW, MURÓW OPROWYCH 14 SPIS TREŚCI 1. WSTĘP... 2. MATERIAŁY... 3. SPRZĘT... 4. TRANSPORT... 5. WYKONANIE ROBÓT... 6.

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D USUNIĘCIE DRZEW I KRZAKÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D USUNIĘCIE DRZEW I KRZAKÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.01 USUNIĘCIE DRZEW I KRZAKÓW SST D-01.02.01. Usunięcie drzew i krzaków 2 SPIS TREŚCI 1. WSTĘP... 3 1.1.Przedmiot SST... 3 1.2. Zakres stosowania SST... 3 1.3.

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE PRZEDSIĘBIORSTWO USŁUGOWE Karol Galant ul. Złota 112 62 800 KALISZ BRANŻA OBIEKT TEMAT ADRES INWESTOR drogowa ulice w m. Wolica gmina Godziesze odwodnienie ulicy Projektowana

Bardziej szczegółowo

D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG,

D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, 1. WSTĘP 1.1.Przedmiot ST Przedmiotem niniejszej ogólnej specyfikacji technicznej (ST) są wymagania dotyczące wykonania

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D D 01.02.02 Strona 1 z 9 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.02 ZDJĘCIE WARSTWY HUMUSU I/LUB DARNINY SPIS TREŚCI D-01.02.02 ZDJĘCIE WARSTWY HUMUSU I/LUB DARNINY 1. WSTĘP... 23 2. MATERIAŁY... 23

Bardziej szczegółowo

STWiORB D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

STWiORB D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW STWiORB D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW D-01.02.04-1 Spis treści 1. WSTĘP...3 2. MATERIAŁY...3 3. SPRZĘT...3 4. TRANSPORT...3 5. WYKONANIE ROBÓT...4 6. KONTROLA JAKOŚCI ROBÓT...4

Bardziej szczegółowo

POWIAT ZGIERSKI SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH

POWIAT ZGIERSKI SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH POWIAT ZGIERSKI SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH dla zadania pn. Przebudowa chodnika w pasie drogi powiatowej Nr 5101 E ul. Bielawska w Głownie. USUNIĘCIE DRZEW SPIS TREŚCI

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG

D ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT DROGOWYCH D - 01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG W niniejszej Szczegółowej Specyfikacji Technicznej Wykonania i Odbioru Robót Drogowych (SSTWiORD)

Bardziej szczegółowo

D ROBOTY PRZYGOTOWAWCZE

D ROBOTY PRZYGOTOWAWCZE D - 01.00.00 ROBOTY PRZYGOTOWAWCZE NAJWAśNIEJSZE OZNACZENIA I SKRÓTY SST - szczegółowa specyfikacja techniczna GUGiK - Główny Urząd Geodezji i Kartografii SPIS SPECYFIKACJI D - 01.00.00 ROBOTY PRZYGOTOWAWCZE

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG

D ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT DROGOWYCH D - 01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG W niniejszej Szczegółowej Specyfikacji Technicznej Wykonania i Odbioru Robót Drogowych (SSTWiORD)

Bardziej szczegółowo

SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPIS TREŚCI 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5. WYKONANIE ROBÓT 6. KONTROLA JAKOŚCI ROBÓT 7. OBMIAR

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D Budowa ulic: Ogrodowej, Anny Jabłonowskiej, Jabłoniowej, Sadowej,

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D Budowa ulic: Ogrodowej, Anny Jabłonowskiej, Jabłoniowej, Sadowej, 25 SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.02.01 USUNIĘCIE DRZEW I KRZAKÓW 26 1. WSTĘP 27 1.1.Przedmiot SST Przedmiotem niniejszej szczegółowej specyfikacji technicznej (SST) są wymagania dotyczące wykonania

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT. ST-00.02 Wycinka drzew i krzewów

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT. ST-00.02 Wycinka drzew i krzewów SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT ST-00.02 Wycinka drzew i krzewów dla przedsięwzięcia: Przebudowa rowu melioracyjnego R01 w miejscowości Krępna SPIS TREŚCI 1. WSTĘP... 28 1.1. Przedmiot

Bardziej szczegółowo

GMINA WALCE UL. MICKIEWICZA 18, 47-344 WALCE WALCE UL. OPOLSKA 23A działka nr 1101/3 k.m. 2

GMINA WALCE UL. MICKIEWICZA 18, 47-344 WALCE WALCE UL. OPOLSKA 23A działka nr 1101/3 k.m. 2 PRZEBUDOWA BUDYNKU GMINNEGO OŚRODKA KULTURY Inwestor: Lokalizacja: GMINA WALCE UL. MICKIEWICZA 18, 47-344 WALCE WALCE UL. OPOLSKA 23A działka nr 1101/3 k.m. 2. 1.0. Wstęp 1.1. Przedmiot SST Przedmiotem

Bardziej szczegółowo

,,GRAMAR Sp. z o.o Lubliniec ul. Chłopska 15 NIP REGON

,,GRAMAR Sp. z o.o Lubliniec ul. Chłopska 15 NIP REGON D.01.02.01. USUNIĘCIE DRZEW I KRZEWÓW 1. WSTĘP 1.1. Przedmiot Specyfikacji Technicznej Wykonania i Odbioru Robót Budowlanych Przedmiotem niniejszej Specyfikacji Technicznej Wykonania i Odbioru Robót Budowlanych

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG Białogard, luty 2011 r. SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG 1. WSTĘP... 3 2. MATERIAŁY... 3 3. SPRZĘT... 3 4. TRANSPORT...

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPECYFIKACJA TECHNICZNA ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW Jelenia Góra 2006 SPIS TREŚCI 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5. WYKONANIE ROBÓT 6. KONTROLA JAKOŚCI ROBÓT 7. OBMIAR

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04.00 Spis treści: ROZBIÓRKA ELEMENTÓW DRÓG 1. WSTĘP 1.1 PRZEDMIOT SST 1.2 ZAKRES STOSOWANIA SST 1.3 ZAKRES ROBÓT OBJĘTYCH SST 1.4 OKREŚLENIA PODSTAWOWE 1.5

Bardziej szczegółowo

PROJEKTY PRZEBUDOWY NIENORMATYWNYCH OBIEKTÓW MOSTOWYCH NA SIECI DRÓG WOJEWÓDZKICH WOJEWÓDZTWA ŚLĄSKIEGO, ZADANIE 1. D WSTĘP

PROJEKTY PRZEBUDOWY NIENORMATYWNYCH OBIEKTÓW MOSTOWYCH NA SIECI DRÓG WOJEWÓDZKICH WOJEWÓDZTWA ŚLĄSKIEGO, ZADANIE 1. D WSTĘP 1. WSTĘP 1.1.Przedmiot STWiORB Specyfikacja techniczna D.01.02.04 Rozebranie elementów dróg, ogrodzeń i przepustów odnosi się do wykonania i odbioru robót, które zostaną wykonane w ramach zadania: PROJEKTY

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D Specyfikacje Techniczne - Rozbudowa drogi wojewódzkiej nr 158 w m. Lipki Wielkie od km 21+840,58 do km 23+652 SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D 01.02.01 USUNIĘCIE DRZEW I

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG

D ROZBIÓRKA ELEMENTÓW DRÓG D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG D-01.02.04 26 1. WSTĘP 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej (ST) są wymagania dotyczące wykonania i odbioru rozbiórki elementów dróg, które

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG

OGÓLNE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG ZARZĄD DRÓG WOJEWÓDZKICH W BYDGOSZCZY OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG Bydgoszcz 2016 2 Roboty przygotowawcze D-01.00.00 SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D - 01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG 20 SPIS TREŚCI D - 01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5. WYKONANIE ROBÓT 6. KONTROLA

Bardziej szczegółowo

D Rozbiórka elementów ulicy 1 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW ULICY

D Rozbiórka elementów ulicy 1 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW ULICY D-01.02.01 Rozbiórka elementów ulicy 1 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.01 ROZBIÓRKA ELEMENTÓW ULICY D-01.02.01 Rozbiórka elementów ulicy 2 1. WSTĘP 1.1.Przedmiot SST Przedmiotem niniejszej

Bardziej szczegółowo

SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG I OGRODZEŃ

SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG I OGRODZEŃ SZCZEGÓŁOW SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I OGRODZEŃ 1. WSTĘP 1.1.Przedmiot SST Przedmiotem niniejszej szczegółowej specyfikacji technicznej (SST) są wymagania dotyczące wykonania

Bardziej szczegółowo

GMINA WALCE UL. MICKIEWICZA 18, WALCE WALCE, UL. KONOPNICKIEJ 6 działka nr 2802 k.m. 9

GMINA WALCE UL. MICKIEWICZA 18, WALCE WALCE, UL. KONOPNICKIEJ 6 działka nr 2802 k.m. 9 Inwestor: Lokalizacja: 1.0. Wstęp TERMOMODERNIZACJA BUDYNKU PUBLICZNEGO PRZEDSZKOLA W WALCACH GMINA WALCE UL. MICKIEWICZA 18, 47-344 WALCE WALCE, UL. KONOPNICKIEJ 6 działka nr 2802 k.m. 9 1.1. Przedmiot

Bardziej szczegółowo

USŁUGI BUDOWLANE Z ZAKRESU PROJEKTOWANIA I NADZOROWANIA ADAM NOSSOL WALCE UL. LIPOWA 4

USŁUGI BUDOWLANE Z ZAKRESU PROJEKTOWANIA I NADZOROWANIA ADAM NOSSOL WALCE UL. LIPOWA 4 DOSTOSOWANIE BUDYNKU WIELORODZINNEGO SOCJALNEGO DO WARUNKÓW WYNIKAJĄCYCH Z EKSPERTYZY TECHNICZNEJ BUDYNEK MIESZKALNY WIELORODZINNY SOCJALNY A-3 Inwestor: Lokalizacja: 1.0. Wstęp ZAKŁAD GOSPODARKI KOMUNALNEJ

Bardziej szczegółowo

D

D WARUNKI WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH 45111000-8 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I ULIC CPV: Roboty w zakresie burzenia, roboty ziemne 1. Wstęp 1.1. Przedmiot WWiORB Przedmiotem niniejszych

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST ROZBIÓRKA ELEMENTÓW NAWIERZCHNI JEZDNI, CHODNIKÓW I ZJAZDÓW ORAZ ELEMENTÓW PASA DROGOWEGO

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST ROZBIÓRKA ELEMENTÓW NAWIERZCHNI JEZDNI, CHODNIKÓW I ZJAZDÓW ORAZ ELEMENTÓW PASA DROGOWEGO SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST-01.01 ROZBIÓRKA ELEMENTÓW NAWIERZCHNI JEZDNI, CHODNIKÓW I ZJAZDÓW ORAZ ELEMENTÓW PASA DROGOWEGO str. 1 SPIS TREŚCI 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5.

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG SPIS TREŚCI 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5. WYKONANIE ROBÓT 6. KONTROLA JAKOŚCI ROBÓT 7. OBMIAR ROBÓT 8. ODBIÓR ROBÓT

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW I BUDYNKÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW I BUDYNKÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ, PRZEPUSTÓW I BUDYNKÓW SST D-01.02.04. Rozbiórka elementów dróg, ogrodzeń, przepustów i budynków 2 SPIS TREŚCI 1. WSTĘP...

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP... 35 2. MATERIAŁY... 35 3.

Bardziej szczegółowo

D-01.02.04 Rozbiórka elementów dróg, ogrodzeń i przepustów

D-01.02.04 Rozbiórka elementów dróg, ogrodzeń i przepustów D-01.02.04 Rozbiórka elementów dróg, ogrodzeń i przepustów D-01.02.04 Rozbiórka elementów dróg, ogrodzeń i przepustów 62 1. WSTĘP 1.1. Przedmiot SST Przedmiotem niniejszej szczegółowej specyfikacji technicznej

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D Roboty przygotowawcze

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D Roboty przygotowawcze 1. Dz. U. Nr 63, poz. 735 W sprawie warunków technicznych, jakim powinny odpowiadać drogowe obiekty inżynierskie i ich usytuowanie. SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.00.00. ROBOTY PRZYGOTOWAWCZE

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I CHODNIKÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I CHODNIKÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I CHODNIKÓW 2 SPIS TREŚCI: 1.WSTĘP 1.1. Przedmiot SST. 1.2. Zakres stosowania SST 1.3. Zakres robót objętych SST 1.4. Określenia

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP... 35 2. MATERIAŁY... 35 3. SPRZĘT... 36 4. TRANSPORT...

Bardziej szczegółowo

ROZBIÓRKI ELEMENTÓW DRÓG I URZĄDZEŃ OBCYCH

ROZBIÓRKI ELEMENTÓW DRÓG I URZĄDZEŃ OBCYCH D.01.02.04 ROZBIÓRKI ELEMENTÓW DRÓG I URZĄDZEŃ OBCYCH 1. WSTĘP 1.1. Przedmiot STWiORB Przedmiotem niniejszej STWiORB są wymagania dotyczące wykonania i odbioru robót związanych z rozbiórką elementów dróg

Bardziej szczegółowo

D ROZBIÓRKA ELEMENTÓW DRÓG

D ROZBIÓRKA ELEMENTÓW DRÓG D - 01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG SPIS TREŚCI 1. WSTĘP...2 2. MATERIAŁY...2 3. SPRZĘT...2 4. TRANSPORT...3 5. WYKONANIE ROBÓT...3 6. KONTROLA JAKOŚCI ROBÓT...4 7. OBMIAR ROBÓT...4 8. ODBIÓR ROBÓT...4

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DROGI

SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DROGI SPECYFIKACJA TECHNICZNA ROZBIÓRKA ELEMENTÓW DROGI Lubań wrzesień 2007 SPIS TREŚCI 1. WSTĘP 2. MATERIAŁY 3. SPRZĘT 4. TRANSPORT 5. WYKONANIE ROBÓT 6. KONTROLA JAKOŚCI ROBÓT 7. OBMIAR ROBÓT 8. ODBIÓR ROBÓT

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE ROZBIÓRKA OBIEKTÓW MOTELU KRAK UL.RADZIKOWSKIEGO KRAKÓW

SPECYFIKACJE TECHNICZNE ROZBIÓRKA OBIEKTÓW MOTELU KRAK UL.RADZIKOWSKIEGO KRAKÓW SPECYFIKACJE TECHNICZNE ROZBIÓRKA OBIEKTÓW MOTELU KRAK UL.RADZIKOWSKIEGO KRAKÓW ZIKIT Kraków, styczeń 2014 r. Strona 1 SPIS TREŚCI WYBURZENIE OBIEKTÓW BUDOWLANYCH 1. WSTĘP...3 2. MATERIAŁY...3 3. SPRZĘT...3

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG Szczegółowe Specyfikacje Techniczne Budowa ulic: Górnej i Klonowej w Grabówce 31 SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG Budowa ulic: Górnej i Klonowej w Grabówce gm. Supraśl

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKI ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKI ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKI ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP 1.1. Przedmiot SST Przedmiotem n/n Szczegółowej Specyfikacji Technicznej są wymagania dotyczące wykonania

Bardziej szczegółowo

POWIAT ZGIERSKI SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH

POWIAT ZGIERSKI SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH POWIAT ZGIERSKI SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH dla zadania pn. Przebudowa drogi powiatowej Nr 5131 E relacji Łagiewniki Szczawin, gm. Zgierz. ROZBIÓRKA ELEMENTÓW DRÓG SPIS

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG

OGÓLNE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG ZARZĄD DRÓG WOJEWÓDZKICH W BYDGOSZCZY OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG Bydgoszcz 2017 SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, 1. WSTĘP...25 2. MATERIAŁY...25

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

OGÓLNE SPECYFIKACJE TECHNICZNE D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW ZARZĄD DRÓG WOJEWÓDZKICH W BYDGOSZCZY OGÓLNE SPECYFIKACJE TECHNICZNE D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW Bydgoszcz 2016 SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA

SPECYFIKACJA TECHNICZNA SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH 451-1 USUNIĘCIE DRZEW I KRZEWÓW 15 SPIS TREŚCI 1. WSTĘP...17 1.1. Przedmiot SST...17 1.2. Zakres stosowania...17 1.3. Określenia podstawowe...17

Bardziej szczegółowo

D

D 45111000-8 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW CPV: Roboty w zakresie rozbiórek, przygotowania oraz oczyszczenia terenu pod budowę 1. Wstęp 1.1. Przedmiot SST Przedmiotem niniejszej Szczegółowej

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH ST D.01.02.04 SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG Modernizacja ul. Źródlanej w Czerwonaku 31 Specyfikacje Techniczne 32 ST D.01.02.04 1. WSTĘP

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE ROZBIÓRKA BUDYNKÓW KRAKÓW TRASA ŁAGIEWNICKA

SPECYFIKACJE TECHNICZNE ROZBIÓRKA BUDYNKÓW KRAKÓW TRASA ŁAGIEWNICKA SPECYFIKACJE TECHNICZNE ROZBIÓRKA BUDYNKÓW KRAKÓW TRASA ŁAGIEWNICKA ZIKIT Kraków, marzec 2011 r. Strona 1 SPIS TREŚCI WYBURZENIE OBIEKTÓW BUDOWLANYCH 1. WSTĘP... 3 2. MATERIAŁY... 3 3. SPRZĘT... 3 4. TRANSPORT...

Bardziej szczegółowo

D

D SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH Przebudowa sieci wodociągowej w miejscowości Russocice" D.01.02.04 45111000-8 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW CPV: Roboty w

Bardziej szczegółowo

Poszerzenie jezdni ul. Spychalskiego od ul. Parkowej do zjazdu na

Poszerzenie jezdni ul. Spychalskiego od ul. Parkowej do zjazdu na D- 01.02.04 Roboty rozbiórkowe 21 SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D-01.02.04 ROBOTY ROZBIÓRKOWE 1. WSTĘP 1.1.Przedmiot STWiORB Przedmiotem niniejszej specyfikacji technicznej

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D ROZBIÓRKA ELEMENTÓW DRÓG I ULIC ORAZ OGRODZEŃ. Kod CPV

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D ROZBIÓRKA ELEMENTÓW DRÓG I ULIC ORAZ OGRODZEŃ. Kod CPV SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I ULIC ORAZ OGRODZEŃ Kod CPV 45100000-8 25 1. WSTĘP 1.1. Przedmiot STWIORB Przedmiotem niniejszej specyfikacji

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW SPIS TREŚCI D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 1. WSTĘP...35 2. MATERIAŁY...35 3.

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE BiZ Drog Kokorzyce, ul. Akacjowa 21, 55-330 Miękinia Piotr Buczko i Paweł Zalewski NIP 913-159-21-64 Regon 02079364 Spółka Jawna 071/ 396-81-17 fax. 071/ 396-81-17 e-mail biuro@bizdrog.pl SZCZEGÓŁOWE SPECYFIKACJE

Bardziej szczegółowo

1.2. Zakres stosowania ST ST jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji Robót wymienionych w pkt.1.1.

1.2. Zakres stosowania ST ST jest stosowana jako dokument przetargowy i kontraktowy przy zlecaniu i realizacji Robót wymienionych w pkt.1.1. D.01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG Rozbiórka przepustu prefabrykowanego, Ŝelbetowego i elementów towarzyszących 1. WSTĘP 1.1. Przedmiot Specyfikacji Technicznej Przedmiotem niniejszej Specyfikacji Technicznej

Bardziej szczegółowo

D ROBOTY PRZYGOTOWAWCZE SPIS SPECYFIKACJI

D ROBOTY PRZYGOTOWAWCZE SPIS SPECYFIKACJI D-01.00.00 ROBOTY PRZYGOTOWAWCZE SPIS SPECYFIKACJI D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH...2 D-01.02.01 USUNIĘCIE DRZEW I KRZAKÓW..6 D-01.02.02 ZDJĘCIE WARSTWY HUMUSU I/LUB DARNINY...8

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE D ROBOTY PRZYGOTOWAWCZE

OGÓLNE SPECYFIKACJE TECHNICZNE D ROBOTY PRZYGOTOWAWCZE OGÓLNE SPECYFIKACJE TECHNICZNE D - 01.00.00 ROBOTY PRZYGOTOWAWCZE Warszawa 1998 D-01.00.00 Roboty przygotowawcze 3 SPIS SPECYFIKACJI D - 01.00.00 ROBOTY PRZYGOTOWAWCZE D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW

Bardziej szczegółowo

SST- 02 USUWANIE DRZEW I KRZAKÓW PRZYGOTOWANIE TERENU POD BUDOWĘ CPV

SST- 02 USUWANIE DRZEW I KRZAKÓW PRZYGOTOWANIE TERENU POD BUDOWĘ CPV SST Obwałowanie rzeki Poprad km: +200 7+00 w m. Muszyna, gm. Muszyna, pow. nowosądecki woj. małopolskie SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH ROBOTY W ZAKRESIE OCHRONY PRZECIWPOWODZIOWEJ

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D -01.02.04 ROBOTY ROZBIÓRKOWE

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D -01.02.04 ROBOTY ROZBIÓRKOWE D-01.02.04 Roboty rozbiórkowe 37 SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D -01.02.04 ROBOTY ROZBIÓRKOWE 1. WSTĘP 1.1. Przedmiot STWiORB Przedmiotem niniejszej specyfikacji technicznej

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROBOTY PRZYGOTOWAWCZE

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROBOTY PRZYGOTOWAWCZE POWIATOWY ZARZĄD DRÓG W KROŚNIE SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D - 01.00.00 ROBOTY PRZYGOTOWAWCZE Krosno, marzec 2011 . SPIS SPECYFIKACJI D - 01.00.00 ROBOTY PRZYGOTOWAWCZE D-01.01.01 ODTWORZENIE

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH D 01.01.01 Strona 1 z 16 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH SPIS TREŚCI D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH 1. WSTĘP... 5 2. MATERIAŁY...

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA B.01.02.04

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA B.01.02.04 101 SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE B.01.00.00. Roboty budowlane SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA B.01.02.04 ROZBIÓRKI 102 SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE B.01.00.00. Roboty budowlane 103 SZCZEGÓŁOWE

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE D-01.02.03 WYBURZENIE OBIEKTÓW BUDOWLANYCH

SPECYFIKACJE TECHNICZNE D-01.02.03 WYBURZENIE OBIEKTÓW BUDOWLANYCH SPECYFIKACJE TECHNICZNE D-01.02.03 WYBURZENIE OBIEKTÓW BUDOWLANYCH Ostrów Wielkopolski 2014 2 Wyburzenie obiektów Budowlanych D-01.02.03 SPIS TREŚCI D-01.02.03 WYBURZENIE OBIEKTÓW BUDOWLANYCH 1. WSTĘP...

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA D

SPECYFIKACJA TECHNICZNA D SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D 01.00.00. Roboty przygotowawcze 1 SPECYFIKACJA TECHNICZNA D.01.02.01. USUNIĘCIE DRZEW 2 SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D 01.00.00. Roboty przygotowawcze SZCZEGÓŁOWE

Bardziej szczegółowo

3. Sprzęt Ogólne wymagania dotyczące sprzętu podano w STWiORB D-M "Wymagania ogólne" pkt. 3.

3. Sprzęt Ogólne wymagania dotyczące sprzętu podano w STWiORB D-M Wymagania ogólne pkt. 3. PRZEBUDOWA MOSTU NA RZECE JEZIORCE gm. Piaseczno SST. D.01.02.03. D.01.02.03. Wyburzenie obiektu inżynierskiego 1. Wstęp 1.1. Przedmiot Specyfikacji Technicznej Wykonania i Odbioru Robót Budowlanych (STWiORB)

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WARUNKÓW WYKONANIA I ODBIORU ROBÓT D ROBOTY PRZYGOTOWAWCZE

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WARUNKÓW WYKONANIA I ODBIORU ROBÓT D ROBOTY PRZYGOTOWAWCZE PE-POLSKA Sp. z o. o. Grunwaldzka 19/23 80-236 Gdańsk tel. (+48) 058 73 27 906, fax (+48) 058 73 27 916 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WARUNKÓW WYKONANIA I ODBIORU ROBÓT D 0 1. 0 0. 0 0 ROBOTY PRZYGOTOWAWCZE

Bardziej szczegółowo

D ROBOTY PRZYGOTOWAWCZE

D ROBOTY PRZYGOTOWAWCZE D - 01.00.00 ROBOTY PRZYGOTOWAWCZE 2 Roboty przygotowawcze D-01.00.00 D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH D-01.00.00 Roboty przygotowawcze 3 SPIS TREŚCI D-01.01.01 ODTWORZENIE TRASY I

Bardziej szczegółowo

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT. ST Roboty przygotowawcze

SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT. ST Roboty przygotowawcze SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT ST-00.01 Roboty przygotowawcze SPIS TREŚCI 1. WSTĘP... 23 1.1. Przedmiot specyfikacji technicznej... 23 1.2. Zakres stosowania specyfikacji technicznej...

Bardziej szczegółowo

D ROBOTY PRZYGOTOWAWCZE SPIS SPECYFIKACJI

D ROBOTY PRZYGOTOWAWCZE SPIS SPECYFIKACJI ROBOTY PRZYGOTOWAWCZE SPIS SPECYFIKACJI D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH...2 D-01.02.01 USUNIĘCIE DRZEW..6 2 D-01.01.01 ODTWORZENIE TRASY I PUNKTÓW WYSOKOŚCIOWYCH 1. WSTĘP 1.1.Przedmiot

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST Z-01. ROZBIÓRKI NAWIERZCHNI I PODBUDÓW

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST Z-01. ROZBIÓRKI NAWIERZCHNI I PODBUDÓW Zawartość: 1. Część ogólna SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST Z-01. ROZBIÓRKI NAWIERZCHNI I PODBUDÓW 1.1. Przedmiot ST 1.2. Zakres stosowania ST 1.3. Zakres robót objętych ST 1.4. Określenia podstawowe

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WARUNKÓW WYKONANIA I ODBIORU ROBÓT D ROBOTY PRZYGOTOWAWCZE

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WARUNKÓW WYKONANIA I ODBIORU ROBÓT D ROBOTY PRZYGOTOWAWCZE PE-POLSKA Sp. z o. o. Grunwaldzka 19/23 80-236 Gdańsk tel. (+48) 058 73 27 906, fax (+48) 058 73 27 916 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA WARUNKÓW WYKONANIA I ODBIORU ROBÓT D 0 1. 0 0. 0 0 ROBOTY PRZYGOTOWAWCZE

Bardziej szczegółowo

ST D ROBOTY PRZYGOTOWAWCZE

ST D ROBOTY PRZYGOTOWAWCZE 179 SPECYFIKACJE TECHNICZNE WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH ST D. 01.00.00 ROBOTY PRZYGOTOWAWCZE 45233220-7 Roboty w zakresie nawierzchni dróg 180 1. WSTĘP 1.1. Przedmiot specyfikacji technicznej

Bardziej szczegółowo

GMINA LESZNO AL. WOJSKA POLSKIEGO LESZNO SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROBOTY PRZYGOTOWAWCZE

GMINA LESZNO AL. WOJSKA POLSKIEGO LESZNO SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D ROBOTY PRZYGOTOWAWCZE GMINA LESZNO AL. WOJSKA POLSKIEGO 21 05 084 LESZNO SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE D - 01.00.00 ROBOTY PRZYGOTOWAWCZE ZAPROJEKTOWANIE I URZĄDZENIE CENTRUM WSI LESZNO Leszno 2009 SZCZEGÓŁOWE SPECYFIKACJE

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROBOTY PRZYGOTOWAWCZE

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D ROBOTY PRZYGOTOWAWCZE Roboty przygotowawcze 41 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D - 01.00.00. ROBOTY PRZYGOTOWAWCZE D-01.01.00. ODTWORZENIE (WYZNACZENIE TRASY) I PUNKTÓW WYSOKOŚCIOWYCH D-01.01.21 WYZNACZENIE TRASY I PUNKTÓW

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I ULIC

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I ULIC SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D-01.02.04 ROZBIÓRKA ELEMENTÓW DRÓG I ULIC 1. Wstęp 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej są wymagania dotyczące

Bardziej szczegółowo

USUNIĘCIE DRZEW I KRZEWÓW CPV

USUNIĘCIE DRZEW I KRZEWÓW CPV Szczegółowe Specyfikacje TechniczneD 01.02.01 19 D-01.02.01 USUNIĘCIE DRZEW I KRZEWÓW CPV 45112600-1 1. WSTĘP 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej (ST) są wymagania dotyczące

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA D

SPECYFIKACJA TECHNICZNA D SPECYFIKACJA TECHNICZNA ROZBIÓRKA ELEMENTÓW DRÓG, OGRODZEŃ I PRZEPUSTÓW 31 1. WSTĘP 1.1.Przedmiot ST Przedmiotem niniejszej ogólnej specyfikacji technicznej (ST) są wymagania dotyczące wykonania i odbioru

Bardziej szczegółowo

OGÓLNE SPECYFIKACJE TECHNICZNE SST ROBOTY PRZYGOTOWAWCZE

OGÓLNE SPECYFIKACJE TECHNICZNE SST ROBOTY PRZYGOTOWAWCZE GENERALNA DYREKCJA DRÓG PUBLICZNYCH OGÓLNE SPECYFIKACJE TECHNICZNE SST - 01.00.00 ROBOTY PRZYGOTOWAWCZE SST-01.00.00 Roboty przygotowawcze 2 Warszawa 1998 SST-01.00.00 Opracowanie wykonano na zlecenie

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.02

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.02 SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA D-01.02.02 ZDJĘCIE WARSTWY HUMUSU I/LUB DARNINY 1. WSTĘP 1.1. Przedmiot SST Przedmiotem niniejszej szczegółowej specyfikacji technicznej (SST) są wymagania dotyczące

Bardziej szczegółowo

Szczegółowe Specyfikacje Techniczne

Szczegółowe Specyfikacje Techniczne Szczegółowe Specyfikacje Techniczne dla zadania pn.,,przebudowa ciągu pieszo - rowerowego w ciągu drogi powiatowej 3227W Przasnysz Baranowo, ulica Baranowska w mieście Przasnysz km 0+796,00 do km 1+435,80

Bardziej szczegółowo

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SST ROBOTY PRZYGOTOWAWCZE

SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SST ROBOTY PRZYGOTOWAWCZE GENERALNA DYREKCJA DRÓG PUBLICZNYCH SZCZEGÓŁOWE SPECYFIKACJE TECHNICZNE SST - 01.00.00 ROBOTY PRZYGOTOWAWCZE SST-01.00.00 Warszawa 1998 SST-01.00.00 Opracowanie wykonano na zlecenie G e n e r a l n e j

Bardziej szczegółowo

Rozbiórki elementów dróg, ogrodzeń i przepustów

Rozbiórki elementów dróg, ogrodzeń i przepustów 1. WSTĘP D-01.02.04.00 Rozbiórki elementów dróg, ogrodzeń i przepustów D-01.02.04.11 Rozebranie podbudowy z kruszywa D-01.02.04.21 Rozebranie nawierzchni z tłucznia D-01.02.04.22 Rozebranie nawierzchni

Bardziej szczegółowo

ROZBIÓRKI ELEMENTÓW DRÓG I ULIC

ROZBIÓRKI ELEMENTÓW DRÓG I ULIC D.01.02.04. ROZBIÓRKI ELEMENTÓW DRÓG I ULIC 1. WSTĘP 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej są wymagania dotyczące wykonania i odbioru, rozbiórek elementów dróg i ulic, które

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D USUNIĘCIE DRZEW LUB KRZEW

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D USUNIĘCIE DRZEW LUB KRZEW SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH USUNIĘCIE DRZEW LUB KRZEW 69 69 1.Wstęp 1.1. Przedmiot STWiORB Przedmiotem niniejszej specyfikacji technicznej są wymagania dotyczące wykonania

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA B 01.00 ROBOTY ZIEMNE KOD CPV 45000000-7 ZAWARTOŚĆ OPRACOWANIA 1. WSTĘP... 25 2. MATERIAŁY... 25 3. SPRZĘT... 25 4. TRANSPORT... 26 5. WYKONANIE ROBÓT... 26 6. KONTROLA

Bardziej szczegółowo

ROZBIÓRKA ELEMENTÓW DRÓG

ROZBIÓRKA ELEMENTÓW DRÓG ` SPECYFIKACJA TECHNICZNA ROZBIÓRKA ELEMENTÓW DRÓG SPECYFIKACJA TECHNICZNA 1. Wstęp 1.1. Przedmiot ST. Przedmiotem niniejszej Specyfikacji Technicznej są wymagania dotyczące wykonania i odbioru robót związanych

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH D.01.02.04. ROZBIÓRKA ELEMENTÓW DRÓG (ULIC) 1. WSTĘP 1.1. Przedmiot ST Przedmiotem niniejszej Specyfikacji Technicznej są wymagania dotyczące

Bardziej szczegółowo
