1 zmiany w dokumentacji projektowej, koszt robót, czas realizacji robót ryzyko harmonogramowe, ryzyko kosztowe Iwona RYBKA * WPŁYW ZMIAN W DOKUMENTACJI PROJEKTOWEJ NA KOSZT I CZAS ROBÓT BUDOWLANYCH W pracy przeprowadzono analizę wpływu zmian w dokumentacji projektowej, dokonywanych na etapie realizacji robót, na czas i koszt inwestycji. Możliwość przekroczenia założonego budżetu oraz czasu trwania inwestycji jest poważnym utrudnieniem, zarówno dla inwestora jak i wykonawcy robót w sprawnym zarządzaniu przedsięwzięciem. Stąd zachodzi potrzeba identyfikacji i oceny czynników wpływających na poziom ryzyka harmonogramowego i kosztowego w projektach. Realizując to zamierzenie określono przyczyny, a następnie oszacowano skutki kosztowe oraz czasowe zmian w dokumentacji projektowej. Analizę dokonano na podstawie przeglądu dokumentacji inwestycji obejmującej rozbudowę i modernizację oczyszczalni ścieków. Na podstawie uzyskanych wyników określono wpływ zmian projektowych w kontekście czasu i kosztu przedsięwzięcia. W ten sposób przedstawiono rzeczywistą skalę problemu, jakim są zmiany w dokumentacji projektowej. 1. WPROWADZENIE Wynikiem działań podjętych na etapie projektowania jest sporządzenie dokumentacji projektowej. Według Rozporządzenia Ministra Infrastruktury z dnia 2 września 2004 r. dokumentacja projektowa składa się w szczególności z projektu budowlanego w zakresie uwzględniającym specyfikę robót budowlanych, projektów wykonawczych, przedmiaru robót, informacji dotyczącej bezpieczeństwa i ochrony zdrowia [4]. Dokumentacja ta stanowi podstawę realizacji robót budowlanych oraz jest narzędziem niezbędnym do wyegzekwowania określonego efektu końcowego i założonych wymagań jakościowych. Stanowi ona bazę dla organizacji prac, określenia niezbędnych zasobów w postaci ludzi i sprzętu oraz zapewnienia bezpieczeństwa na terenie budo- * Uniwersytet Przyrodniczy, Instytut Kształtowania i Ochrony Środowiska, Pl. Grunwaldzki 24, Wrocław.

2 436 I. RYBKA wy. Z tych względów powinna być wysokiej jakości dokumentem, co jest podstawowym warunkiem wykonania inwestycji w założonym czasie i ustalonym budżecie. W trakcie budowy często okazuje się, że istniejąca dokumentacja projektowa wymaga zmian i modyfikacji. Zmiany te mogą być wynikiem działań zawinionych przez uczestników kontraktu np. projektanta, który zastosował wadliwe rozwiązanie techniczne [2] lub inwestora, który chce zastosować inne niż w projekcie pierwotnym rozwiązania czy technologie. Zmiany w dokumentacji mogą być też podyktowane czynnikami niezależnymi od działań uczestników przedsięwzięcia budowlanego. Przyczyną ich może być np. konieczność dostosowania istniejących rozwiązań projektowych do zmienionych, w trakcie trwania inwestycji, wymogów prawa np. w zakresie przepisów BHP. Niezależnie od przyczyn, zmiany w projekcie generują potrzebę uszczegółowiania i poprawiania dokumentacji oraz sporządzania zamiennych rozwiązań projektowych. Na przykładzie wybranej inwestycji z zakresu inżynierii środowiska [3] przeprowadzono ocenę wpływu takich zmian na czas i koszt inwestycji. 2. ZMIANY W DOKUMENTACJI PROJKETOWEJ I ICH WPŁYW NA CZAS I KOSZT REALIZACJI Zgodnie z Ustawą Prawo budowlane, w dokumentacji projektowej można dokonywać zmian, jeżeli są one uzasadnione koniecznością zwiększenia bezpieczeństwa realizacji robót budowlanych lub usprawnienia procesu budowy. Są to rozwiązania zamienne w stosunku do przewidzianych w projekcie, zgłoszone przez kierownika budowy lub inspektora nadzoru inwestorskiego. Zmiany te związane są z zaistniałymi, w trakcie robót, okolicznościami, których nie można było wcześniej przewidzieć. Są to również zmiany dokonane podczas wykonywania robót, które nie powodują istotnych odstępstw od zatwierdzonego projektu lub warunków pozwolenia na budowę [7]. W przypadku, gdy modyfikacje w sposób istotny zmieniają projekt np. wpływają na charakterystyczne parametry obiektu budowlanego takie jak kubatura lub zmiana lokalizacji (przebiegu, w przypadku inwestycji liniowej), konieczne jest uzyskanie decyzji o zmianie pozwolenia na budowę. Najczęściej prowadzi to do wstrzymania prac do czasu sporządzenia nowego projektu i wydania nowej decyzji. Przy złożeniu wniosku wymagane mogą być dodatkowe, odpłatne decyzje i opinie. Proces usankcjonowania zmian istotnych jest długotrwały, co w konsekwencji wpływa na termin zakończenia robót. Cała procedura wymaga dodatkowych nakładów finansowych. Koszty te obejmują sporządzenie nowego projektu oraz koszty procedury uzyskania decyzji o zmianie pozwolenia na budowę. Nie w każdym przypadku modyfikacja w dokumentacji projektowej musi generować konieczność zamiennego pozwolenia na budowę. W trakcie robót może wystąpić

3 Wpływ zmian w dokumentacji projektowej na koszt i czas robót budowlanych 437 potrzeba korekty w innych częściach składowych dokumentacji projektowej np. projekcie wykonawczym czy przedmiarach, bez konieczności ingerencji w projekt budowlany [1]. Drobne korekty w dokumentacji wymagają jedynie akceptacji projektanta, w ramach nadzoru autorskiego, przy skomplikowanej zmianie samo oczekiwanie na nowe rozwiązanie projektowe ma niebagatelny wpływ na czas ukończenia robót. Szczegółowy podział skutków zmian w dokumentacji projektowej przedstawiono na rys. 1. Rys. 1. Oddziaływanie zmian w dokumentacji projektowej na koszt i czas realizacji robót Źródło: opracowanie własne na podstawie dokumentów budowy [3] Nowe rozwiązania projektowe mogą przyczyniać się do wykonania elementu lub całego obiektu w zamiennej technologii lub metodzie. W tym przypadku może nastąpić zmiana kosztów, lecz niekoniecznie związana ona będzie z ich wzrostem. Również nie w każdym przypadku roboty zamienne wpływają na wydłużenie czasu wykonywania zadania. Jeżeli zamienność opierać się będzie na szybszej lub tańszej metodzie wykonania to termin zakończenia prac może ulec przyspieszeniu, a koszty takich prac będą mniejsze niż założono. Natomiast roboty dodatkowe w każdym przypadku wiążą się z rozszerzeniem zakresu rzeczowego umowy lub, co najmniej ze zwiększeniem ilości robót. Konsekwencją tego jest zarówno wzrost kosztów, jak i wydłużenie czasu realizacji obiektu. Roboty dodatkowe, w przypadku wydatkowania środków publicznych zobowiązują inwestora do przeprowadzenia odrębnej procedury zamówienia. W tych okolicznościach niejednokrotnie wykonawca jest zmuszony do wstrzymania robót do czasu zawarcia odrębnej umowy.

4 438 I. RYBKA Szczególnym przypadkiem zmiany w dokumentacji projektowej jest korekta ilości robót określonych w przedmiarze. Najczęściej wynika ona z niedoszacowania ilości robót na etapie planowania. Zmiana ilości wykonanych robót, w stosunku do oszacowanych w przedmiarze, nie powoduje konieczności zmian do kontraktu o ile zakres robót jest zgodny z zakresem w dokumentacji projektowej. Nie zmienia to faktu, że ta modyfikacja zwiększa zatwierdzoną kwotę kontraktową. 3. ANALIZA PRZYPADKU Analizowana inwestycja związana jest z modernizacją i rozbudową oczyszczalni ścieków. Planowany czas budowy to 3 lata, a zatwierdzona kwota kontraktowa wynosi ok ,00 PLN. Zmiany w kontrakcie tej inwestycji w większości przypadków były następstwem błędów i nieprawidłowości w dokumentach opracowanych przez projektanta, na etapie przygotowania inwestycji. W grupie tej znalazły się również zdarzenia związane z decyzjami inwestora po zawarciu umowy głównie wynikające z potrzeby dostosowania rozwiązań technicznych do technologii eksploatowanej oczyszczalni. Szczegółową klasyfikację opisywanych zdarzeń wraz z przykładami przedstawiono na rysunku nr 2. Rys. 2. Zmiany w dokumentacji projektowej Źródło: opracowanie własne na podstawie dokumentów budowy [3] Wyszczególnione zmiany dotyczyły modyfikacji technologii, rozwiązań materiałowych oraz korekt w rozliczeniach. Większość nieprawidłowości czy braków w do-

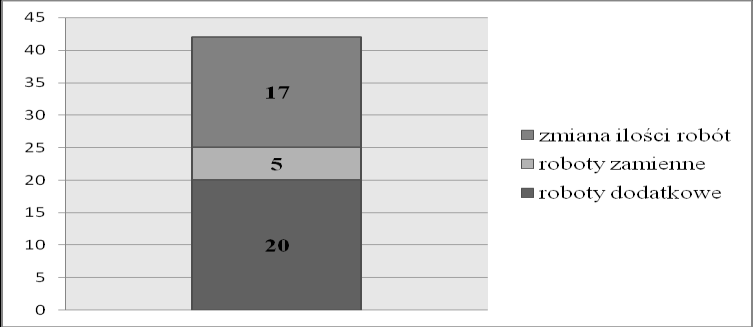

5 Wpływ zmian w dokumentacji projektowej na koszt i czas robót budowlanych 439 kumentacji projektowej była weryfikowana przez projektanta na bieżąco w ramach nadzoru autorskiego. Działania te nie wymagały oczekiwania na nowe rozwiązanie projektowe. Nie skutkowały również dodatkowymi kosztami. Jednak część zdarzeń, udokumentowanych w protokołach konieczności, generowała potrzebę uszczegółowienia i poprawienia dokumentacji oraz wprowadzenia nowych rozwiązań projektowych. Konsekwencją tego były: roboty dodatkowe, roboty zamienne, zmiana ilości robót określonych w przedmiarze robót. Przeprowadzona analiza, polegająca na przeglądzie dokumentów i korespondencji sporządzanych w trakcie robót, pozwoliła określić 42 zdarzenia, które przyczyniły się do przedstawionych powyżej zmian [3]. W większości przypadków zdarzenia te przyczyniły się do robót dodatkowych. Szczegółowe dane w tym zakresie przedstawiono na rysunku nr 3. Rys. 3. Zestawienie ilościowe następstw zmian w dokumentacji projektowej Źródło: opracowanie własne na podstawie dokumentów budowy [3] Wyszczególnione powyżej zmiany wpłynęły na wydłużenie czasu realizacji robót. Ponadplanowy czas wynikał najczęściej z konieczności przeprowadzenia następujących czynności: sporządzanie nowego lub poprawianie istniejącego rozwiązania projektowego, czas zamówienia materiałów, zabezpieczenie wykonanych już elementów, ponowne przygotowanie stanowisk pracy. Proces wydłużenia czasu dla wybranego zdarzenia przedstawiono na rysunku nr 4. Inwestor w dniu r. zgłosił potrzebę wykonania dodatkowych elementów (króćców DN50 z zaworami hydrantowymi) nie przewidzianych w pierwotnej dokumentacji projektowej. Wiązało się to z zastosowaniem innych rozwiązań technicznych, polegających na zabudowie nowych elementów (czyszczaków i króćców spustowych). Potrzeba tych modyfikacji wynikała z doświadczeń eksploatacyjnych istniejących obiektów modernizowanej oczyszczalni. Inżynier Kontraktu w dniu r. polecił wykonawcy wykonanie robót zgodnie z zweryfikowanymi rysunkami. Wykonawca zamówił armaturę i materiały niezbędne do wykonania dodatko-

6 440 I. RYBKA wych prac. Czas oczekiwania na nowe elementy wyniósł około 4 tygodnie. Następnie właściwe prace montażowe trwały 2 tygodnie. Dodatkowo, należało powtórzyć próby szczelności, co wydłużyło roboty o kolejny tydzień. Prace montażowe wykonywane na ukończonych już instalacjach wymagały ponadto ponownego przygotowania stanowisk pracy oraz wdrożenia rozwiązań organizacyjnych, których celem było zabezpieczenie przed zabrudzeniem i zniszczeniem wykonanych już elementów. Z przedstawionego przypadku wynika, że czas potrzebny na zrealizowanie robót dodatkowych wynosił 45 dni roboczych. Rys. 4. Wydłużenie czasu trwania prac w wyniku robót dodatkowych Źródło: opracowanie własne na podstawie dokumentów budowy Przedstawione powyżej dane dotyczą tylko jednego przypadku. W sumie wykonawca oszacował 1998 dni jako czas potrzebny na realizację wszystkich robót będących skutkiem zmian w dokumentacji projektowej. Jednakże nie wszystkie modyfikacje miały wpływ na termin końcowy inwestycji, bowiem występowały w różnych okresach, a w większości przypadków roboty prowadzone były równolegle na wielu frontach. Z tych powodów sumowanie czasów trwania ponadplanowych zadań nie było uzasadnione. W rzeczywistości inwestor uznał 100 dni na wykonanie robót dodatkowych i 29 dni na roboty zamienne. Roboty dodatkowe obejmowały dwie czynności. Pierwsza z nich, trwająca 55 dni, polegała na usunięciu kolizji. Druga, o czasie 45 dni związana była z wykonaniem dodatkowych elementów. Roboty zamienne wynikały z konieczności doboru innego rozmiaru zastawek w komorze rozdziału ścieków. Koszty prac dodatkowych i zamiennych obejmowały m.in.: sporządzenie nowego rozwiązania projektowego, koszty bezpośrednie - dodatkową mobilizację personelu, sprzętu, maszyn, zamówienie droższych lub dodatkowych urządzeń i materiałów, koszty pośrednie zarządzanie budową, organizacja produkcji, zysk. Finansowe skutki zmian przedstawiono na rysunku nr 5. Zmiana zakresu rzeczowego robót skutkowała zwiększeniem zatwierdzonej kwoty kontraktowej.

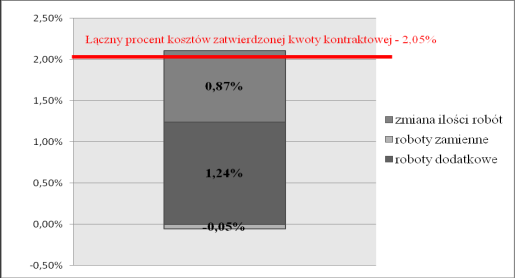

7 Wpływ zmian w dokumentacji projektowej na koszt i czas robót budowlanych 441 Rys. 5. Finansowe skutki zmian w dokumentacji projektowej Źródło: opracowanie własne na podstawie dokumentów budowy 4. WNIOSKI I PODSUMOWANIE Na podstawie przeglądu dokumentacji, dotyczącej rozbudowy i modernizacji oczyszczalni ścieków stwierdzono, że w trakcie robót wielokrotnie wystąpiła potrzeba zmian w dokumentacji projektowej. Konsekwencją tych modyfikacji były 42 zgłoszenia udokumentowane w protokołach konieczności. Spowodowały one wykonanie dodatkowych robót w 20 przypadkach, a w 5 przypadkach robót zamiennych. Zmiana ilości robót wystąpiła w 17 zgłoszeniach. Zdefiniowane w pracy zmiany wpłynęły na ograniczenie możliwości realizacyjnych prac. Bezpośredni wpływ na termin końcowy miały tylko te zdarzenia, które odnosiły się do czynności znajdujących się na drodze krytycznej. Ponadto analizowane zmiany spowodowały zwiększenie kosztów robót budowlanych. Zwiększone koszty robót stanowiły 2,06% zatwierdzonej kwoty kontraktowej. Podstawą do dyskusji jest ocena czy procentowa wartość zmiany kontraktowej na poziomie 2,06% jest wartością znaczącą. W omawianym przypadku 2,06% kwoty kontraktowej to około 6 mln złotych dodatkowych kosztów na nieprzewidziane roboty. Najwięcej kosztów wygenerowały roboty dodatkowe, natomiast roboty zamienne obniżyły wartość robót. Przedmiotowa inwestycja jest obecnie w fazie rozruchu technologicznego. Wnioski z prowadzonych czynności sprawdzających pracę układu technologicznego generują kolejne zmiany o charakterze zarówno robót dodatkowych, jak i zamiennych. Dowodzi to po raz kolejny o wadliwości przyjętych rozwiązań projektowych, które nie sprawdziły się podczas próbnej eksploatacji. Proces wdrażania zmian na etapie rozruchu jest tym bardziej dotkliwy, że dotyczy wybudowanych już obiektów i systemów technologicznych uzbrojonych w układy automatyki i sterowania. Zatem w analizowanym przypadku rezerwa na poziomie niewiele ponad 2% wartości kontraktu nie zabezpiecza wszystkich skutków zmian w dokumentacji projektowej. Określenie bardziej precyzyjnego wskaźnika procentowego optymalnej rezerwy finansowej wymagałoby dokonania analizy inwestycji po zakończeniu rozruchu i wykonaniu wszyst-

8 442 I. RYBKA kich niezbędnych prac gwarantujących osiągnięcie celu funkcjonalno-użytkowego inwestycji. Analiza inwestycji dowodzi, że zastosowanie właściwych rozwiązań projektowych w oparciu o rzetelną wiedzę, staranną inwentaryzację stanu istniejącego i znajomość oczekiwań inwestora ma kluczowe znaczenie dla ograniczenia nieprzewidywalnych kosztów i czasu realizacji inwestycji. W celu skrócenia czasu korygowania dokumentacji a tym samym zmniejszenia generowanych opóźnień w realizacji robót projektanci, w ramach nadzoru autorskiego, powinni śledzić na bieżąco realizację robót i podejmować natychmiastowe działania. LITERATURA [1] ADAMCZYK W. i in., Podręcznik dla Inwestorów przedsięwzięć infrastrukturalnych, Ministerstwo Rozwoju Regionalnego Departament Programów Pomocowych i Pomocy Technicznej, Warszawa 2011, data dostępu: r. [2] DESZCZ J., Nieprawidłowości w procesie projektowania obiektów budowlanych analiza przypadków, Technologia i zarządzanie w budownictwie, Prace Naukowe Instytutu Budownictwa Politechniki Wrocławskiej, Vol. 91, Seria: Studia i Materiały 20, Oficyna Wydawnicza Politechniki Wrocławskiej, Wrocław 2008, [3] DOKUMENTACJA BUDOWY w ramach Kontraktu: Zadanie B1 Docelowy system oczyszczania Rozbudowa i modernizacja Wrocławskiej Oczyszczalni Ścieków w ramach projektu Poprawa gospodarki wodno-ściekowej we Wrocławiu Etap II. [4] Rozporządzenia Ministra Infrastruktury z dnia 2 września 2004 r. w sprawie szczegółowego zakresu i formy dokumentacji projektowej, specyfikacji technicznych wykonania i odbioru robót budowlanych oraz programu funkcjonalno - użytkowego ( Dz. U. nr 202 z 2004 r., poz. 2072). [5] RYBKA I., BONDAR-NOWAKOWSKA E., Źródła ryzyka w realizacji oczyszczalni ścieków i kanalizacji. Infrastruktura i Ekologia Terenów Wiejskich. Nr 8/1, Polska Akademia Nauk, Oddział w Krakowie, Komisja Technicznej Infrastruktury Wsi, Kraków 2010, [6] Ustawa z dnia 29 stycznia 2004 r. Prawo zamówień publicznych (tj. Dz. U. z 2010 r. Nr 113 poz. 759 ze zm.). [7] Ustawa z dnia 7 lipca 1994 r. Prawo budowlane (Dz. U Nr 89 poz. 414). THE INFLUENCE OF CHANGES TO PROJECT DOCUMENTATION ON COST AND TIME OF BUILDING WORK The paper comprises an analysis of the influence of changes to project documentation made during the work execution stage on time and cost. The possibility of exceeding the planned budget and work duration is a significant hindrance to the efficient project management for both: the investor and the contractor. Therefore, identification and assessment of factors which affect the level of schedule risk and cost risk are necessary. To achieve this aim, the results of changes to project documentation were classified and evaluated. The analysis was conducted based on a project involving the extension and modernization of a sewage treatment plant. On the grounds of the findings, the significance of project changes in the contexts of time and cost was indicated. In this way, the actual scale of problems concerning changes to project documentation has been presented.

Instrukcja sporz dzania Harmonogramu Realizacji Projektu dla przedsi wzi w ramach projektów dofinansowywanych ze

Instrukcja sporz dzania Harmonogramu Realizacji Projektu dla przedsi wzi w ramach projektów dofinansowywanych ze Instrukcja sporządzania Harmonogramu Realizacji Projektu dla przedsięwzięć w ramach projektów dofinansowywanych ze środków Programu Operacyjnego Infrastruktura i Środowisko Priorytetowa IV I. W zależności

Bardziej szczegółowo

Krytyczne czynniki sukcesu w zarządzaniu projektami

Krytyczne czynniki sukcesu w zarządzaniu projektami Seweryn SPAŁEK Krytyczne czynniki sukcesu w zarządzaniu projektami MONOGRAFIA Wydawnictwo Politechniki Śląskiej Gliwice 2004 SPIS TREŚCI WPROWADZENIE 5 1. ZARZĄDZANIE PROJEKTAMI W ORGANIZACJI 13 1.1. Zarządzanie

Bardziej szczegółowo

Kompleksowe zarządzanie projektem inwestycyjnym

Kompleksowe zarządzanie projektem inwestycyjnym P R O J E C T & C O N S T R U C T I O N M A N A G E M E N T Kompleksowe zarządzanie projektem inwestycyjnym J e ś l i p r i o r y t e t y K l i e n t ó w n i e są naszymi p r i o r y t e t a m i, n i e

Bardziej szczegółowo

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST-2 SCHODY

SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST-2 SCHODY SZCZEGÓŁOWA SPECYFIKACJA TECHNICZNA SST-2 SCHODY Obiekt: Budynek B Wydziału Elektroniki, Telekomunikacji i Informatyki Politechniki Gdańskiej Gdańsk ul. Narutowicza 11/12 Inwestor: Politechnika Gdańska

Bardziej szczegółowo

Załącznik nr 1 do SIWZ

Załącznik nr 1 do SIWZ Znak sprawy: ZP.271.9.2015 Załącznik nr 1 do SIWZ SZCZEGÓŁOWY OPIS PRZEDMIOTU ZAMÓWIENIA I. Badania. Wykonawca przeprowadzi badania archeologiczne oraz architektoniczne w tym uzyska we własnym zakresie

Bardziej szczegółowo

1.2. Uzyskanie niezbędnych uzgodnień, opinii i decyzji administracyjnych, w tym:

1.2. Uzyskanie niezbędnych uzgodnień, opinii i decyzji administracyjnych, w tym: Nowa Sól, dnia 1 sierpnia 2014 r. OA.3201..2014.M.ZIE Na podstawie zarządzenia nr OA.0012.13.2014 Dyrektora Miejskiego Ośrodka Pomocy Społecznej w Nowej Soli z dnia 16.06.2014 r. w sprawie: regulaminu

Bardziej szczegółowo

z dnia 2 września 2004 r. (Dz.U. Nr 202, poz. 2072)

z dnia 2 września 2004 r. (Dz.U. Nr 202, poz. 2072) Rozporządzenie Ministra Infrastruktury w sprawie szczegółowego zakresu i formy dokumentacji projektowej, specyfikacji technicznych wykonania i odbioru robót budowlanych oraz programu funkcjonalno-użytkowego

Bardziej szczegółowo

Program Funkcjonalno Użytkowy

Program Funkcjonalno Użytkowy Program Funkcjonalno Użytkowy Nazwa zadania: Zespół Szkół Samochodowych ul. Kilińskiego 24a Gliwice termomodernizacja i modernizacja budynku Warsztatów Szkolnych przy ul. Strzelców Bytomskich 25 wymiana

Bardziej szczegółowo

PODSTAWOWE OBOWIĄZKI INŻYNIERA KONTRAKTU

PODSTAWOWE OBOWIĄZKI INŻYNIERA KONTRAKTU Załącznik nr 7 do WZ PODSTAWOWE OBOWIĄZKI INŻYNIERA KONTRAKTU Inżynier Kontraktu w ramach obowiązującej ceny ryczałtowej, zobowiązuje się do działania z najwyższą starannością, zgodnie z zapisami umowy,

Bardziej szczegółowo

ZARZĄDZANIE PRZEDSIĘWZIĘCIAMI BUDOWLANYMI - Zarządzanie Łańcuchem Krytycznym Projektu CCPM

ZARZĄDZANIE PRZEDSIĘWZIĘCIAMI BUDOWLANYMI - Zarządzanie Łańcuchem Krytycznym Projektu CCPM ZARZĄDZANIE PRZEDSIĘWZIĘCIAMI BUDOWLANYMI - Zarządzanie Łańcuchem Krytycznym Projektu CCPM Politechnika Wrocławska, Instytut Budownictwa Zakład Technologii i Zarządzania w Budownictwie C-7, p. 801, tel.:

Bardziej szczegółowo

ROZPORZĄDZENIE MINISTRA INFRASTRUKTURY

ROZPORZĄDZENIE MINISTRA INFRASTRUKTURY ROZPORZĄDZENIE MINISTRA INFRASTRUKTURY (Dz.U. 65 poz. 365 z 2012r.) (Dz.U. 42 poz. 217 z 2011r.) (Dz.U. 72 poz. 464 z 2010r.) (Dz.U. 75 poz. 664 z 2005r.) (Dz.U. 202 poz. 2072 z 2004r.) w sprawie szczegółowego

Bardziej szczegółowo

OPIS PRZEDMIOTU ZAMÓWIENIA

OPIS PRZEDMIOTU ZAMÓWIENIA Załącznik nr 1 do umowy nr MOK.WID.C/MOK/V/P1/31/I-./272- /2015 OPIS PRZEDMIOTU ZAMÓWIENIA Opracowanie dokumentacji projektowo-kosztorysowej termomodernizacji budynku Szkoły Podstawowej Nr 271 przy ul.

Bardziej szczegółowo

Menedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera

Menedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera Menedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera Zarządzanie projektami najlepsze światowe praktyki mgr Marcin Gałuszka Zajęcia 2 - Wrocław, 28.01.2012 AGENDA

Bardziej szczegółowo

Szczegółowy zakres obowiązków Inżyniera Kontraktu (załącznik nr 1 do umowy)

Szczegółowy zakres obowiązków Inżyniera Kontraktu (załącznik nr 1 do umowy) Załącznik nr 4a do SIWZ Szczegółowy zakres obowiązków Inżyniera Kontraktu (załącznik nr 1 do umowy) 1. Inżynier Kontraktu będzie pełnić swe obowiązki w oparciu o umowę zawartą z Zamawiającym, oraz polskim

Bardziej szczegółowo

PROGRAM FUNKCJONALNO UŻYTKOWY

PROGRAM FUNKCJONALNO UŻYTKOWY PROGRAM FUNKCJONALNO UŻYTKOWY NAZWA ZAMÓWIENIA: Dokumentacja projektowa Przebudowa i termomodernizacja budynku Miejskiego Ośrodka Pomocy Społecznej w Świdniku i nadzór autorski. ADRES: 21-040 Świdnik,

Bardziej szczegółowo

http://bzp0.portal.uzp.gov.pl/i... Strona 1 z 5

http://bzp0.portal.uzp.gov.pl/i... Strona 1 z 5 http://bzp0.portal.uzp.gov.pl/i... Strona 1 z 5 Ogłoszenie powiązane: Ogłoszenie nr 29610-2014 z dnia 2014-01-27 r. Ogłoszenie o zamówieniu - Warszawa Przedmiotem zamówienia jest wykonanie projektu budowlanego

Bardziej szczegółowo

inwestycji pn. ROZBUDOWA OPERY WROCŁAWSKIEJ WRAZ Z BUDOWĄ SCENY

inwestycji pn. ROZBUDOWA OPERY WROCŁAWSKIEJ WRAZ Z BUDOWĄ SCENY Załącznik Nr 4 do Regulaminu Konkursu PROJEKT UMOWY O SPRAWOWANIE NADZORU AUTORSKIEGO Zawarta dnia... pomiędzy: Operą Wrocławską, 50 066 Wrocław, ul. Świdnicka 35, NIP:...., REGON:..... reprezentowaną

Bardziej szczegółowo

SPECYFIKACJA DO POSTĘPOWANIA O UDZIELENIE ZAMÓWIENIA

SPECYFIKACJA DO POSTĘPOWANIA O UDZIELENIE ZAMÓWIENIA Kraków, dnia 19 lutego 2015 r. SPECYFIKACJA DO POSTĘPOWANIA O UDZIELENIE ZAMÓWIENIA Przedmiot zamówienia: robota budowlana usługa dostawa Opis przedmiotu zamówienia: Przedmiotem zamówienia jest pełnienie

Bardziej szczegółowo

Modernizacja i rozbudowa urządzeń wodociągowych i kanalizacyjnych.

Modernizacja i rozbudowa urządzeń wodociągowych i kanalizacyjnych. Skwierzyna, 08.03.2013 r. Wyjaśnienia do aktualizacji wieloletniego planu rozwoju i modernizacji urządzeń wodociągowych i kanalizacyjnych na terenie Miasta i Gminy Skwierzyna w latach 2012-2014. Wprowadzony

Bardziej szczegółowo

UMOWA NR :... REGON.., NIP..,

UMOWA NR :... REGON.., NIP.., Numer sprawy: FZP.ZP.271.3.2015 Załącznik Nr 10 do SIWZ UMOWA NR :.. Zawarta w dniu.. w Kawęczynie pomiędzy: Gminą Kawęczyn Reprezentowaną przez: 1. Jana Nowaka Wójt Gminy Kawęczyn, 2. przy kontrasygnacie

Bardziej szczegółowo

PROGRAM FUNKCJONALNO-UŻYTKOWY

PROGRAM FUNKCJONALNO-UŻYTKOWY PROGRAM FUNKCJONALNO-UŻYTKOWY (opracowany zgodnie z art.31 ustawy z dnia 29 stycznia 2004r. Prawo zamówień publicznych i zgodnie z Rozporządzeniem Ministra Infrastruktury z dnia 2 września 2004r. w sprawie

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT OPRACOWANIE: Specyfikacja techniczna wykonania i odbioru robót. INWESTYCJA: Projekt wykonawczy instalacji elektrycznej oświetlenia sali wystaw Galerii Sztuki Współczesnej. ADRES: 40-004 Katowice al. Wojciecha

Bardziej szczegółowo

Współpraca. Wykonawca Inżynier Kontraktu Zamawiający (Kierownik Projektu Unijnego) ZARZĄDZANIE PROJEKTEM INWESTYCYJNYM

Współpraca. Wykonawca Inżynier Kontraktu Zamawiający (Kierownik Projektu Unijnego) ZARZĄDZANIE PROJEKTEM INWESTYCYJNYM Współpraca Wykonawca Inżynier Kontraktu Zamawiający (Kierownik Projektu Unijnego) ZARZĄDZANIE PROJEKTEM INWESTYCYJNYM W RAMACH POIiŚ NA PRZYKŁADZIE POLECENIA ZMIANY Budowa drogi ekspresowej S7 Odcinek

Bardziej szczegółowo

Międzynarodowe Procedury Organizacji Inwestycji według FIDIC

Międzynarodowe Procedury Organizacji Inwestycji według FIDIC Wrocław, 15.06.2015 Program kształcenia i plan studiów podyplomowych Międzynarodowe Procedury Organizacji Inwestycji według FIDIC edycja 17 organizowanych przez Wydział Budownictwa Lądowego i Wodnego Politechniki

Bardziej szczegółowo

METODYKA OCENY EFEKTYWNOŚCI KOSZTOWEJ

METODYKA OCENY EFEKTYWNOŚCI KOSZTOWEJ METODYKA OCENY EFEKTYWNOŚCI KOSZTOWEJ PRZEDSIĘWZIĘĆ ZGŁOSZONYCH W RAMACH PROGRAMU PRIORYTETOWEGO WSPÓŁFINANSOWANIE PROGRAMU LIFE Ireneusz Mirowski Wydział ds. Programu LIFE Narodowy Fundusz Ochrony Środowiska

Bardziej szczegółowo

BIM w projektowaniu infrastruktury drogowej: doświadczenia, spostrzeżenia, wnioski

BIM w projektowaniu infrastruktury drogowej: doświadczenia, spostrzeżenia, wnioski BIM w projektowaniu infrastruktury drogowej: doświadczenia, spostrzeżenia, wnioski dr inż. Janusz Bohatkiewicz EKKOM Sp. z o.o., Politechnika Lubelska Sebastian Biernacki, Magdalena Drach, Krzysztof Jamrozik,

Bardziej szczegółowo

ZMIANY UMOWY O DOFINANSOWANIE

ZMIANY UMOWY O DOFINANSOWANIE ZMIANY UMOWY O DOFINANSOWA Celem tego dokumentu jest zaprezentowanie możliwości modyfikacji projektu, które mogą być wprowadzone do umowy o dofinansowanie w ramach Programu Współpracy Transgranicznej ENPI

Bardziej szczegółowo

Zapewnij sukces swym projektom

Zapewnij sukces swym projektom Zapewnij sukces swym projektom HumanWork PROJECT to aplikacja dla zespołów projektowych, które chcą poprawić swą komunikację, uprościć procesy podejmowania decyzji oraz kończyć projekty na czas i zgodnie

Bardziej szczegółowo

Zalecenia nr 10. 1 1 Ministerstwo Rozwoju Regionalnego

Zalecenia nr 10. 1 1 Ministerstwo Rozwoju Regionalnego Zalecenia nr 10 Ministerstwo Rozwoju Regionalnego - 1 1 Ministerstwo Rozwoju Regionalnego Cel wydania zaleceń nr 10 Uszczegółowienie zakresu kontroli na zakończenie realizacji projektu oraz określenie

Bardziej szczegółowo

Zarządzanie. Budownictwie. mgr inż. Tomasz Babral 2013/2014

Zarządzanie. Budownictwie. mgr inż. Tomasz Babral 2013/2014 Zarządzanie projektami w Budownictwie mgr inż. Tomasz Babral 2013/2014 I. Proces Inwestycyjny II. Zarządzanie przedsięwzięciem III. Zarządzanie ryzykiem analiza i zasadniczość IV. Pomocne systemy informatyczne

Bardziej szczegółowo

1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem.

1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem. 1/ Nazwa zadania: Dostawa, wdrożenie i serwis informatycznego systemu zarządzania projektami dla Urzędu Miejskiego Wrocławia wraz ze szkoleniem. 2/ Wykonawcy: Konsorcjum: Netline Group wraz z Premium Technology

Bardziej szczegółowo

UMOWA NR./07 o wykonanie dokumentacji projektowo-wykonawczej

UMOWA NR./07 o wykonanie dokumentacji projektowo-wykonawczej UMOWA NR./07 o wykonanie dokumentacji projektowo-wykonawczej WZÓR UMOWY Zawarta w dniu... roku w... w rezultacie przyjęcia oferty wyłonionej w przetargu nieograniczonym w dniu......roku pomiędzy : GMINĄ

Bardziej szczegółowo

Program funkcjonalno - użytkowy

Program funkcjonalno - użytkowy Załącznik Nr 3 Program funkcjonalno - użytkowy NA OPRACOWANIE DOKUMENTACJI TECHNICZNEJ SIECI KANALIZACJI SANITARNEJ W MIEJSCOWOŚCIACH ZAKRZÓW, SKRONINA I SĘDÓW GM. BIAŁACZÓW Adres Obiektu: gmina Białaczów

Bardziej szczegółowo

Kurs: Podstawy kosztorysowania robót budowlanych

Kurs: Podstawy kosztorysowania robót budowlanych Kurs: Podstawy kosztorysowania robót budowlanych Celem szkolenia jest zdobycie wiedzy z zakresu kosztorysowania robót budowlanych, instalacyjnych, elektrycznych i innych. Szkolenie skierowane jest do osób,

Bardziej szczegółowo

I. 1) NAZWA I ADRES: Samodzielny Publiczny Szpital Miejski w Sosnowcu, ul. Szpitalna 1, 41-219 Sosnowiec, woj.

I. 1) NAZWA I ADRES: Samodzielny Publiczny Szpital Miejski w Sosnowcu, ul. Szpitalna 1, 41-219 Sosnowiec, woj. http://bzp1.portal.uzp.gov.pl/index.php?ogloszenie=show&pozycja=308785&rok= Page 1 of 5 Sosnowiec: Roboty budowlane dla zadania pn: Budowa instalacji wewnętrznej gazów medycznych wraz z przynależną infrastrukturą

Bardziej szczegółowo

UMOWA O WYKONANIE PRAC PROJEKTOWYCH Nr IN /2012

UMOWA O WYKONANIE PRAC PROJEKTOWYCH Nr IN /2012 UMOWA O WYKONANIE PRAC PROJEKTOWYCH Nr IN /2012 Zawarta dnia 2012 r. w Lwówku Śląskim, pomiędzy: Gminą i Miastem Lwówek Śląski z siedzibą przy Alei Wojska Polskiego 25A, 59-600 Lwówek Śląski NIP 616-10-03-030

Bardziej szczegółowo

Program ochrony środowiska przed hałasem

Program ochrony środowiska przed hałasem Program ochrony środowiska przed hałasem dla terenów poza aglomeracjami, położonych wzdłuż dróg krajowych oraz wojewódzkich na terenie województwa warmińsko-mazurskiego, o obciążeniu ponad 3 mln pojazdów

Bardziej szczegółowo

Zamawiający: Powiat Strzyżowski reprezentowany przez Zarząd Powiatu w Strzyżowie.

Zamawiający: Powiat Strzyżowski reprezentowany przez Zarząd Powiatu w Strzyżowie. IP 3422-18/10 Strzyżów, 08-12-2010 r... Dotyczy: postępowania o udzielenie zamówienia publicznego w trybie przetargu nieograniczonego na Wykonanie dokumentacji technicznej dotyczącej zadania: Likwidacja

Bardziej szczegółowo

Wieloletni plan rozwoju i modernizacji urządzeń wodociągowych na lata 2015 2019.

Wieloletni plan rozwoju i modernizacji urządzeń wodociągowych na lata 2015 2019. Załącznik do uchwały Nr IV/ /15 Rady Miejskiej w Mogilnie z dnia 23 stycznia 2015 r. Wieloletni plan rozwoju i modernizacji urządzeń wodociągowych na lata 2015 2019. Mogileńskie Przedsiębiorstwo Gospodarki

Bardziej szczegółowo

Modernizacja oczyszczalni ścieków w miejscowości Borek Strzeliński

Modernizacja oczyszczalni ścieków w miejscowości Borek Strzeliński Modernizacja oczyszczalni ścieków w miejscowości Borek Strzeliński strona 1 Partnerstwo Publiczno - Prywatne Spis treści Memorandum informacyjne...3 Gmina Borów...4 System gospodarki wodno-ściekowej...5

Bardziej szczegółowo

GCOP-ZP.2711.12.2014. Gliwice, dnia 15.05.2014. Program funkcjonalno użytkowy

GCOP-ZP.2711.12.2014. Gliwice, dnia 15.05.2014. Program funkcjonalno użytkowy GCOP-ZP.2711.12.2014 Gliwice, dnia 15.05.2014 Program funkcjonalno użytkowy Przedmiotem zamówienia jest wykonanie dokumentacji projektowo-kosztorysowej zabudowy dźwigu osobowego przystosowanego do transportu

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT BUDOWLANYCH BUDOWLANYCH OBIEKT: BUDYNEK BIUROWY UL. KRAKOWSKIE PRZEDMIEŚCIE 21/23, W WARSZAWIE OPRACOWANIE: KOD CPV: DOSTAWA I MONTAŻ URZĄDZEŃ SYSTEMU KLIMATYZACJI DLA POMIESZCZEŃ BIUROWYCH NA PODDASZU BUDYNKU 45331220-4

Bardziej szczegółowo

OPIS PRZEDMIOTU ZAMÓWIENIA

OPIS PRZEDMIOTU ZAMÓWIENIA Załącznik nr do umowy nr MOK.WID.B/V/1/27/R- /272- /2015 OPIS PRZEDMIOTU ZAMÓWIENIA Wykonanie dokumentacji projektowo-kosztorysowej remontu sali gimnastycznej w Szkole Podstawowej nr 69 przy ul. Wiktorskiej

Bardziej szczegółowo

OPIS PRZEDMIOTU ZAMÓWIENIA (OPZ) Opracowanie dokumentacji projektowej dla następujących zadań:

OPIS PRZEDMIOTU ZAMÓWIENIA (OPZ) Opracowanie dokumentacji projektowej dla następujących zadań: ZAŁĄCZNIK NR do Zapytania ofertowego (OPZ) Opracowanie dokumentacji projektowej dla następujących zadań:. Zadanie Przedłużenie ul. Pięknej na wysokości ul. Kcyńskiej w Bydgoszczy. 2. Zadanie 2 Przebudowa

Bardziej szczegółowo

Zasady organizacji projektów informatycznych

Zasady organizacji projektów informatycznych Zasady organizacji projektów informatycznych Systemy informatyczne w zarządzaniu dr hab. inż. Joanna Józefowska, prof. PP Plan Definicja projektu informatycznego Fazy realizacji projektów informatycznych

Bardziej szczegółowo

Warszawa, dnia 24 września 2013 r. Poz. 1129 OBWIESZCZENIE MINISTRA TRANSPORTU, BUDOWNICTWA I GOSPODARKI MORSKIEJ 1) z dnia 10 maja 2013 r.

Warszawa, dnia 24 września 2013 r. Poz. 1129 OBWIESZCZENIE MINISTRA TRANSPORTU, BUDOWNICTWA I GOSPODARKI MORSKIEJ 1) z dnia 10 maja 2013 r. DZIENNIK USTAW RZECZYPOSPOLITEJ POLSKIEJ Warszawa, dnia 24 września 2013 r. Poz. 1129 OBWIESZCZENIE MINISTRA TRANSPORTU, BUDOWNICTWA I GOSPODARKI MORSKIEJ 1) z dnia 10 maja 2013 r. w sprawie ogłoszenia

Bardziej szczegółowo

Projektowanie systemów informatycznych

Projektowanie systemów informatycznych Projektowanie systemów informatycznych Zarządzanie projektem Autor Roman Simiński Kontakt roman.siminski@us.edu.pl www.us.edu.pl/~siminski Główne procesy w realizacji projektu informatycznego (ang. feasibility

Bardziej szczegółowo

Aleksander Krupa IPB. OGÓLNE WARUNKI UMOWY o prace projektowe w zamówieniach publicznych

Aleksander Krupa IPB. OGÓLNE WARUNKI UMOWY o prace projektowe w zamówieniach publicznych 1 Aleksander Krupa IPB OGÓLNE WARUNKI UMOWY o prace projektowe w zamówieniach publicznych 2 Obserwowane mankamenty w zamówieniach o prace projektowe, między innymi, to: nieprecyzyjne i nieprawidłowe określanie

Bardziej szczegółowo

Inwestycje w infrastrukturę kolejową w Polsce. Ministerstwo Infrastruktury, 26 listopada 2010 r.

Inwestycje w infrastrukturę kolejową w Polsce. Ministerstwo Infrastruktury, 26 listopada 2010 r. Inwestycje w infrastrukturę kolejową w Polsce Inwestycje infrastrukturalne do 2015 r. Nakłady na 2010-2013 Łącznie 25 648 504,6 tys. zł POIiŚ 17 760 065,0 tys. zł RPO 1 751 125,0 tys. zł Inne programy

Bardziej szczegółowo

PROJEKT Gospodarka wodno-ściekowa miasta Nowa Sól i gmin ościennych

PROJEKT Gospodarka wodno-ściekowa miasta Nowa Sól i gmin ościennych Projekt współ finansowany przez Unię Europejską ze środków Funduszu Spójności w ramach Programu Infrastruktura i Środowisko i przyczynia się do zmniejszenia różnic społecznych i gospodarczych pomiędzy

Bardziej szczegółowo

INSTALACJA WENTYLACJI -KLIMATYZACJI

INSTALACJA WENTYLACJI -KLIMATYZACJI INSTALACJA WENTYLACJI -KLIMATYZACJI 1. WSTĘP 1.1. Przedmiot specyfikacji technicznej 1.2. Zakres stosowania specyfikacji technicznej 1.3. Zakres robót objętych specyfikacją techniczną 1.4. Ogólne wymagania

Bardziej szczegółowo

Adres strony internetowej, na której Zamawiający udostępnia Specyfikację Istotnych Warunków Zamówienia: www.wam.net.pl

Adres strony internetowej, na której Zamawiający udostępnia Specyfikację Istotnych Warunków Zamówienia: www.wam.net.pl Adres strony internetowej, na której Zamawiający udostępnia Specyfikację Istotnych Warunków Zamówienia: www.wam.net.pl Olsztyn: remont lokali mieszkalnych znajdujących się w zasobie WAM OReg w Olsztynie,

Bardziej szczegółowo

UMOWA O WYKONANIE PRAC PROJEKTOWYCH Nr... /2014

UMOWA O WYKONANIE PRAC PROJEKTOWYCH Nr... /2014 UMOWA O WYKONANIE PRAC PROJEKTOWYCH Nr... /2014 Zawarta dnia... r. w Wleniu, pomiędzy Gminą Wleń z siedzibą przy Pl. Bohaterów Nysy 7, 59-610 Wleń NIP reprezentowaną przez: Burmistrza Miasta i Gminy Wleń

Bardziej szczegółowo

WYSTĄPIENIE POKONTROLNE

WYSTĄPIENIE POKONTROLNE KSI-4111-01-07/2012 K/12/001 Warszawa, dnia 10 grudnia 2012 r. Pan Krzysztof Chojniak Prezydent Miasta Piotrkowa Trybunalskiego WYSTĄPIENIE POKONTROLNE Na podstawie art. 2 ust. 2 ustawy z dnia 23 grudnia

Bardziej szczegółowo

PROGRAM FUNKCJONALNO-UŻYTKOWY

PROGRAM FUNKCJONALNO-UŻYTKOWY PROGRAM FUNKCJONALNO-UŻYTKOWY Nazwa zamówienia: Opracowanie dokumentacji technicznej projektu wielobranżowego wraz z częścią kosztową na potrzeby pracowni hemodynamicznej nr 2 położonej na poziomie II

Bardziej szczegółowo

OFERTA WSPÓ ŁPRACY PPprojekt Sp. z o.o. ul. Woronicza J. P. 78 lok. 146 02-640 Warszawa

OFERTA WSPÓ ŁPRACY PPprojekt Sp. z o.o. ul. Woronicza J. P. 78 lok. 146 02-640 Warszawa OFERTA WSPÓ ŁPRACY PPprojekt Sp. z o.o. PPprojekt Sp. z o.o. to firma, która łączy w sobie młodość oraz doświadczenie uzyskane w trakcie wieloletniej praktyki, wsparte solidnym wykształceniem. Profil działalności

Bardziej szczegółowo

Kosztorys Ofertowy - budowy infrastruktury technicznotechnologicznej do paczkowania sortymentu węglowego SKARBEK w KWK Piekary.

Kosztorys Ofertowy - budowy infrastruktury technicznotechnologicznej do paczkowania sortymentu węglowego SKARBEK w KWK Piekary. Kosztorys Ofertowy - budowy infrastruktury technicznotechnologicznej do paczkowania sortymentu węglowego SKARBEK w KWK Piekary. Klasyfikacja robót wg. Wspólnego Słownika Zamówień NAZWA INWESTYCJI: ADRES

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT ELEKTRYCZNYCH e-1 Inwestor : Dom Kultury w Kętach ul. Żwirki i Wigury 2a 32-650 Kęty Adres inwestycji : Dom Kultury w Kętach ul. Zwirki i Wigury 2a 32-650

Bardziej szczegółowo

Obowiązki Inwestora zastępczego: Etap I weryfikacja dokumentacji projektowej najpóźniej do czasu ogłoszenia przetargów

Obowiązki Inwestora zastępczego: Etap I weryfikacja dokumentacji projektowej najpóźniej do czasu ogłoszenia przetargów Załącznik nr 1 ZAKRES OBOWIĄZKÓW INWESTORA ZASTĘPCZEGO DLA PROJEKTU PN. OCHRONA WÓD ZBIORNIKA WODY PITNEJ DLA AGLOMERACJI GÓRNEGO ŚLĄSKA POPRZEZ BUDOWĘ SYSTEMU OCZYSZCZANIA ŚCIEKÓW ETAP I ZADANIE 2 Odpowiedzialność

Bardziej szczegółowo

Uniwersytet Rolniczy w Krakowie Wydział Inżynierii Produkcji i Energetyki

Uniwersytet Rolniczy w Krakowie Wydział Inżynierii Produkcji i Energetyki Uniwersytet Rolniczy w Krakowie Wydział Inżynierii Produkcji i Energetyki Efekty dla programu : Kierunek: Odnawialne źródła energii i gospodarka odpadami Specjalności: Stopień : studia II stopnia Profil

Bardziej szczegółowo

Warunki zgody i procedury wykonania robót budowlanych wraz z oświadczeniem i zobowiązaniem Najemcy

Warunki zgody i procedury wykonania robót budowlanych wraz z oświadczeniem i zobowiązaniem Najemcy Załącznik nr 4 do SIWZ Warunki zgody i procedury wykonania robót budowlanych wraz z oświadczeniem i zobowiązaniem Najemcy 1. Wstęp. Wszystkie roboty budowlane określa ustawa z dnia 7 lipca 1994 r. Prawo

Bardziej szczegółowo

Kontrole Instytucji Wspomagającej u Beneficjenta Projektów Dofinansowanych Ze Środków MF EOG NMF w zakresie trwałości projektów

Kontrole Instytucji Wspomagającej u Beneficjenta Projektów Dofinansowanych Ze Środków MF EOG NMF w zakresie trwałości projektów Kontrole Instytucji Wspomagającej u Beneficjenta Projektów Dofinansowanych Ze Środków MF EOG NMF w zakresie trwałości projektów 1 1.Podstawy prawne prowadzenia kontroli przez IW projektów MF EOG/NMF: -Program

Bardziej szczegółowo

ZAPYTANIE CENOWE (Niniejsze zapytanie ma formę rozeznania rynku i nie stanowi zapytania o cenę w rozumieniu przepisów ustawy PZP)

ZAPYTANIE CENOWE (Niniejsze zapytanie ma formę rozeznania rynku i nie stanowi zapytania o cenę w rozumieniu przepisów ustawy PZP) Dębe Wielkie, dn. 06.07.2015 r. Znak sprawy ZK-T.252.5.2015 ZAPYTANIE CENOWE (Niniejsze zapytanie ma formę rozeznania rynku i nie stanowi zapytania o cenę w rozumieniu przepisów ustawy PZP) I. CHARAKTERYSTYKA

Bardziej szczegółowo

LISTA WYMAGAŃ DLA JEDNOSKI PROJEKTOWEJ

LISTA WYMAGAŃ DLA JEDNOSKI PROJEKTOWEJ URZĄD MIASTA CHORZÓW WYDZIAŁ INWESTYCJI I ZASOBÓW KOMUNALNYCH LISTA WYMAGAŃ DLA JEDNOSKI PROJEKTOWEJ 1 ZAŁOŻENIA, INFORMACJE I WYMAGANIA NA ETAPIE PRZYGOTOWANIA 1. 1 kwota przewidywana przez miasto na

Bardziej szczegółowo

Założenia do Projektu Przebudowa, modernizacja, wiaty magazynowej na pomieszczenie magazynowe ocieplone

Założenia do Projektu Przebudowa, modernizacja, wiaty magazynowej na pomieszczenie magazynowe ocieplone I N S T Y T U T M E T A L U R G I I Ż E L A Z A im. Stanisława Staszica ul. Karola Miarki 12-14, 44-100 Gliwice tel. (032) 2345-200 fax (032) 2345-300 Założenia do Projektu Przebudowa, modernizacja, wiaty

Bardziej szczegółowo

PROGRAM FUNKCJONALNO - UŻYTKOWY

PROGRAM FUNKCJONALNO - UŻYTKOWY PROGRAM FUNKCJONALNO - UŻYTKOWY Nazwa zamówienia: Budowa parkingu w rejonie ul. Widokowej w Skarżysku-Kamiennej Adres obiektu budowlanego: Działka oznaczona w ewidencji gruntów i budynków jako nr 834/2

Bardziej szczegółowo

PROJEKT Kompleksowe rozwiązanie gospodarki ściekowej na terenie Gminy Aleksandrów Łódzki

PROJEKT Kompleksowe rozwiązanie gospodarki ściekowej na terenie Gminy Aleksandrów Łódzki PROJEKT Kompleksowe rozwiązanie gospodarki ściekowej na terenie Gminy Aleksandrów Łódzki Urząd Miejski w Aleksandrowie Łódzkim Plac Kościuszki 2, 95-070 Aleksandrów Łódzki www.kanalizacja-aleksandrowlodzki.pl

Bardziej szczegółowo

Adres strony internetowej, na której Zamawiający udostępnia Specyfikację Istotnych Warunków Zamówienia: www.srodmiescie.warszawa.

Adres strony internetowej, na której Zamawiający udostępnia Specyfikację Istotnych Warunków Zamówienia: www.srodmiescie.warszawa. 1 z 5 2014-02-03 09:39 Adres strony internetowej, na której Zamawiający udostępnia Specyfikację Istotnych Warunków Zamówienia: www.srodmiescie.warszawa.pl Warszawa: Wykonanie dokumentacji projektowo-kosztorysowej

Bardziej szczegółowo

Zapytanie ofertowe dotyczące opracowania dokumentacji projektowej przebudowy ze zmianą sposobu użytkowania oraz rozbudowy magazynu aptecznego na

Zapytanie ofertowe dotyczące opracowania dokumentacji projektowej przebudowy ze zmianą sposobu użytkowania oraz rozbudowy magazynu aptecznego na Zapytanie ofertowe dotyczące opracowania dokumentacji projektowej przebudowy ze zmianą sposobu użytkowania oraz rozbudowy magazynu aptecznego na poradnię uzależnień 1 I. Zamawiający Powiat Łowicki ul.

Bardziej szczegółowo

Wprowadzenie do kosztorysowania systemów alarmowych - część 1

Wprowadzenie do kosztorysowania systemów alarmowych - część 1 Wprowadzenie do kosztorysowania systemów alarmowych - część 1 Napisał: Wójcik Andrzej 14.10.2006. Niniejszy artykuł stanowi pierwszy z serii artykułów przybliżających zasady kosztorysowania robót branży

Bardziej szczegółowo

II.2) CZAS TRWANIA ZAMÓWIENIA LUB TERMIN WYKONANIA: Okres w dniach: 21.

II.2) CZAS TRWANIA ZAMÓWIENIA LUB TERMIN WYKONANIA: Okres w dniach: 21. Rybnik: Wykonanie instalacji ogrzewania rynien i rur spustowych budynku Starostwa Powiatowego w Rybniku Numer ogłoszenia: 239107-2013; data zamieszczenia: 13.11.2013 OGŁOSZENIE O ZAMÓWIENIU - roboty budowlane

Bardziej szczegółowo

INFORMACJA nr 1. Data 17.09.2015. Adresaci Wspólnoty Mieszkaniowe - pl. Nowy Targ 9-27 - ul. Piaskowa 1-13 (numery nieparzyste) - ul.

INFORMACJA nr 1. Data 17.09.2015. Adresaci Wspólnoty Mieszkaniowe - pl. Nowy Targ 9-27 - ul. Piaskowa 1-13 (numery nieparzyste) - ul. INFORMACJA nr 1 Data 17.09.2015 Adresaci Wspólnoty Mieszkaniowe - pl. Nowy Targ 9-27 - ul. Piaskowa 1-13 (numery nieparzyste) - ul. Jodłowa 1 Ponadto otrzymują ZGM Centrum Sp. z o.o. Capital Inc. Sp. z

Bardziej szczegółowo

PROGRAM FUNKCJONALNO UŻYTKOWY

PROGRAM FUNKCJONALNO UŻYTKOWY SIWZ zał. nr 12 - program funkcjonalno-użytkowy PROGRAM FUNKCJONALNO UŻYTKOWY 1. TYTUŁ Zaprojektowanie i wykonanie systemu oddymiania na klatce schodowej nowego budynku Lubelskiego Hospicjum Dobrego Samarytanina

Bardziej szczegółowo

PROGRAM STUDENCKICH PRAKTYK ZAWODOWYCH TRZYMIESIĘCZNYCH na kierunku INŻYNIERIA ŚRODOWISKA (studia stacjonarne i niestacjonarne)

PROGRAM STUDENCKICH PRAKTYK ZAWODOWYCH TRZYMIESIĘCZNYCH na kierunku INŻYNIERIA ŚRODOWISKA (studia stacjonarne i niestacjonarne) P W S Z w K o n i n i e Wydział Budownictwa, Mechaniki i Inżynierii Środowiska Katedra Inżynierii Środowiska PROGRAM STUDENCKICH PRAKTYK ZAWODOWYCH TRZYMIESIĘCZNYCH na kierunku INŻYNIERIA ŚRODOWISKA (studia

Bardziej szczegółowo

INŻYNIERIA PRZEDSIĘWZIĘĆ BUDOWLANYCH

INŻYNIERIA PRZEDSIĘWZIĘĆ BUDOWLANYCH Tadeusz Kasprowicz 1 http://sipb.sggw.pl Warszawa 2014 1. Wprowadzenie INŻYNIERIA PRZEDSIĘWZIĘĆ BUDOWLANYCH Przedsięwzięcie budowlane [1, 2, 3] to splot współzależnych działań, których celem jest zaspokojenie

Bardziej szczegółowo

O D P O W I E D Z I NR 12 z dnia 23.06.2015 roku

O D P O W I E D Z I NR 12 z dnia 23.06.2015 roku O D P O W I E D Z I NR 12 z dnia 23.06.2015 roku PYTANIE NR 1 Jeżeli w trakcie realizacji okaże się, że założenia przyjęte w dokumentacji są nieprawidłowe i do wykonania jest większa ilość robót, niż wynikająca

Bardziej szczegółowo

Systemy BMS, SSWiN, CCTV, KD Specyfikacja Techniczna

Systemy BMS, SSWiN, CCTV, KD Specyfikacja Techniczna Systemy BMS, SSWiN, CCTV, KD Specyfikacja Techniczna Spis treści 1 Informacje ogólne...2 1.1 Przedmiot specyfikacji technicznej...2 1.2 Zakres stosowania ST...2 1.3 Zakres robót objętych ST...2 1.4 Informacje

Bardziej szczegółowo

Ramowy program praktyki Wydziału Inżynierii Kształtowania Środowiska i Geodezji Uniwersytetu Przyrodniczego we Wrocławiu

Ramowy program praktyki Wydziału Inżynierii Kształtowania Środowiska i Geodezji Uniwersytetu Przyrodniczego we Wrocławiu Ramowy program praktyki Wydziału Inżynierii Kształtowania Środowiska i Geodezji Uniwersytetu Przyrodniczego we Wrocławiu 1. Informacje ogólne Lp. Praktyki mogą być realizowane w kilku etapach. Na studiach

Bardziej szczegółowo

Spis tabel. 1.4. Pracownicy odpowiedzialni za tworzenie budżetu

Spis tabel. 1.4. Pracownicy odpowiedzialni za tworzenie budżetu Spis rysunków 1.1. Proces zarządzania ryzykiem 1.2. Zasoby przedsiębiorstwa 2.1...Schemat procesu budżetowania 2.2. Struktura budżetu głównego przedsiębiorstwa 3.1. Schemat ideowy budżetu operacyjnego

Bardziej szczegółowo

UMOWA Nr...(projekt)

UMOWA Nr...(projekt) UMOWA Nr...(projekt) Załącznik nr 2 o wykonanie prac projektowych zawarta w dniu.....r. pomiędzy Gminą... reprezentowaną przez: Wójta Gminy... przy kontrasygnacie Skarbnika Gminy... zwaną dalej Zamawiającym,

Bardziej szczegółowo

Efekty kształcenia dla kierunku inżynieria środowiska

Efekty kształcenia dla kierunku inżynieria środowiska Efekty kształcenia dla kierunku inżynieria Szkoła wyższa prowadząca kierunek studiów: Kierunek studiów: Poziom kształcenia: Profil kształcenia: Umiejscowienie kierunku w obszarze kształcenia w zakresie:

Bardziej szczegółowo

BADANIA PODATNOŚCI ŚCIEKÓW Z ZAKŁADU CUKIERNICZEGO NA OCZYSZCZANIE METODĄ OSADU CZYNNEGO

BADANIA PODATNOŚCI ŚCIEKÓW Z ZAKŁADU CUKIERNICZEGO NA OCZYSZCZANIE METODĄ OSADU CZYNNEGO oczyszczanie, ścieki przemysłowe, przemysł cukierniczy Katarzyna RUCKA, Piotr BALBIERZ, Michał MAŃCZAK** BADANIA PODATNOŚCI ŚCIEKÓW Z ZAKŁADU CUKIERNICZEGO NA OCZYSZCZANIE METODĄ OSADU CZYNNEGO Przedstawiono

Bardziej szczegółowo

Ramowy program praktyki dla studentów Wydziału Inżynierii Kształtowania Środowiska i Geodezji Uniwersytetu Przyrodniczego we Wrocławiu

Ramowy program praktyki dla studentów Wydziału Inżynierii Kształtowania Środowiska i Geodezji Uniwersytetu Przyrodniczego we Wrocławiu Ramowy program praktyki dla studentów Wydziału Inżynierii Kształtowania Środowiska i Geodezji Uniwersytetu Przyrodniczego we Wrocławiu I. Informacje ogólne Praktyki mogą być realizowane w kilku etapach.

Bardziej szczegółowo

REGULAMIN REALIZACJI DOSTAW, USŁUG I ROBÓT BUDOWLANYCH, KTÓRYCH WARTOŚĆ SZACUNKOWA NETTO NIE PRZEKRACZA RÓWNOWARTOŚCI KWOTY 30 000 EURO.

REGULAMIN REALIZACJI DOSTAW, USŁUG I ROBÓT BUDOWLANYCH, KTÓRYCH WARTOŚĆ SZACUNKOWA NETTO NIE PRZEKRACZA RÓWNOWARTOŚCI KWOTY 30 000 EURO. REGULAMIN REALIZACJI DOSTAW, USŁUG I ROBÓT BUDOWLANYCH, KTÓRYCH WARTOŚĆ SZACUNKOWA NETTO NIE PRZEKRACZA RÓWNOWARTOŚCI KWOTY 30 000 EURO. DEFINICJE Ilekroć w postanowieniach niniejszego regulaminu jest

Bardziej szczegółowo

Zawód: technik budownictwa

Zawód: technik budownictwa Zawód: technik budownictwa symbol cyfrowy: 311[04] Etap pisemny egzaminu obejmuje: Część I-zakres wiadomości i umiejętności właściwych dla kwalifikacji w zawodzie Czytać ze zrozumieniem informacje przedstawione

Bardziej szczegółowo

Kontrola na zakończenie realizacji projektu POIiŚ

Kontrola na zakończenie realizacji projektu POIiŚ Kontrola na zakończenie realizacji projektu POIiŚ Ewelina Kaatz-Drzeżdżon Zespół ds. Funduszy Europejskich WFOŚiGW w Gdańsku Gdynia, 17 grudnia 2012 r. Kontrole projektu Umowa o dofinansowanie Wytyczne

Bardziej szczegółowo

Specyfikacja techniczna wykonania i odbioru robót instalacji. kolektorów słonecznych wspomagającej przygotowanie c.w.u. w

Specyfikacja techniczna wykonania i odbioru robót instalacji. kolektorów słonecznych wspomagającej przygotowanie c.w.u. w Specyfikacja techniczna wykonania i odbioru robót instalacji kolektorów słonecznych wspomagającej przygotowanie c.w.u. w budynku Szkoły Podstawowej w Świerczyńcu przy ul. Sierpowej 38 1 1. WSTĘP 1.1. Przedmiot

Bardziej szczegółowo

PROGRAM FUNKCJONALNO UŻYTKOWY

PROGRAM FUNKCJONALNO UŻYTKOWY Nasz znak: ON 340 / 02 / 09 ZAMAWIAJĄCY : GMINA CYBINKA 69 108 CYBINKA UL. SZKOLNA 5 Tel. (068) 391 13 08, fax (068) 391 13 63 www.cybinka.pl e-mail: sekretariat@cybinka.pl PROGRAM FUNKCJONALNO UŻYTKOWY

Bardziej szczegółowo

Strona 1 z 6 SEKCJA I: ZAMAWIAJĄCY SEKCJA II: PRZEDMIOT ZAMÓWIENIA

Strona 1 z 6 SEKCJA I: ZAMAWIAJĄCY SEKCJA II: PRZEDMIOT ZAMÓWIENIA Strona 1 z 6 Kalisz: Rozdział zewnętrznej kanalizacji sanitarnej i deszczowej wraz z likwidacją przepływowych osadników ścieków na terenie nieruchomości będących własnością Miasta Kalisz, a pozostających

Bardziej szczegółowo

KONTROLA PROJEKTU METODĄ EVM

KONTROLA PROJEKTU METODĄ EVM KONTROLA PROJEKTU METODĄ EVM 1 Dane z frontu 70% projektów kończy się przekroczeniem budżetu i czasu trwania. Ponad 50% projektów ma budżet końcowy przekroczony o ponad 80%. Źródło:The Standish Group 2

Bardziej szczegółowo

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT ELEKTRYCZNYCH

SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT ELEKTRYCZNYCH SPECYFIKACJA TECHNICZNA WYKONANIA I ODBIORU ROBÓT ELEKTRYCZNYCH Inwestor : Zespół Szkół Technicznych i Ogólnokształcących im. Kazimierza Wielkiego Ul. Bohaterów Warszawy 120 28-100 Busko-Zdrój Adres inwestycji

Bardziej szczegółowo

Kryteria oceny efektywności LGD oraz realizacji LSR:

Kryteria oceny efektywności LGD oraz realizacji LSR: Załącznik nr 1 Kryteria oceny efektywności LGD oraz realizacji LSR: 1) wysokość wnioskowanej pomocy finansowej w ramach działania, o którym mowa w art. 5 ust. 1 pkt 21 ustawy, określona na podstawie wniosków

Bardziej szczegółowo

NajwyŜsza Izba Kontroli Delegatura w Katowicach

NajwyŜsza Izba Kontroli Delegatura w Katowicach NajwyŜsza Izba Kontroli Delegatura w Katowicach Katowice, dnia 1 lipca 2011 r. Pani Joanna Kołoczek-Wybierek Wójt Gminy Pilchowice LKA-4101-06-03/2011/P/11/148 WYSTĄPIENIE POKONTROLNE Na podstawie art.

Bardziej szczegółowo

Matryca efektów kształcenia dla programu studiów podyplomowych ZARZĄDZANIE I SYSTEMY ZARZĄDZANIA JAKOŚCIĄ

Matryca efektów kształcenia dla programu studiów podyplomowych ZARZĄDZANIE I SYSTEMY ZARZĄDZANIA JAKOŚCIĄ Podstawy firmą Marketingowe aspekty jakością Podstawy prawa gospodarczego w SZJ Zarządzanie Jakością (TQM) Zarządzanie logistyczne w SZJ Wymagania norm ISO serii 9000 Dokumentacja w SZJ Metody i Techniki

Bardziej szczegółowo

Załącznik do SIWZ Założenia do projektowania

Załącznik do SIWZ Założenia do projektowania Załącznik do SIWZ Założenia do projektowania 1. Przedmiotem zamówienia jest wykonanie dokumentacji projektowej, specyfikacji technicznych wykonania i odbioru robót, kosztorysów inwestorskich w zakresie

Bardziej szczegółowo

Zastosowania informatyki w gospodarce Projekt

Zastosowania informatyki w gospodarce Projekt Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie

Bardziej szczegółowo

UMOWA O ROBOTY BUDOWLANE. Umowa o roboty budowlane została uregulowana w art. 647-658 K.c. Jest to umowa

UMOWA O ROBOTY BUDOWLANE. Umowa o roboty budowlane została uregulowana w art. 647-658 K.c. Jest to umowa Umowa o roboty budowlane została uregulowana w art. 647-658 K.c. Jest to umowa konsensualna, odpłatna i wzajemna, a wynikające z niej zobowiązanie ma charakter zobowiązania rezultatu. Zgodnie z art. 647

Bardziej szczegółowo

CZEŚĆ IV WYKAZ CEN. SIWZ - Część IV Wykaz Cen Str. 432

CZEŚĆ IV WYKAZ CEN. SIWZ - Część IV Wykaz Cen Str. 432 SIWZ - Część IV Wykaz Cen Str. 432 CZEŚĆ IV WYKAZ CEN SIWZ - Część IV Wykaz Cen Str. 433 Nazwa Zamówienia: Rozbudowa i modernizacja równoległej drogi kołowania i dróg szybkiego zejścia realizowana w ramach

Bardziej szczegółowo

Zarządzanie projektem w sektorze energetycznym w świetle Prawa budowlanego i Prawa energetycznego.

Zarządzanie projektem w sektorze energetycznym w świetle Prawa budowlanego i Prawa energetycznego. ZAPRASZA NA PRAKTYCZNE WARSZTATY DLA SEKTORA ENERGETYCZNEGO Zarządzanie projektem w sektorze energetycznym w świetle Prawa budowlanego i Prawa energetycznego. Praktyczne zastosowania metodyki projektowej

Bardziej szczegółowo
