Zarządzanie czasem w projekcie tworzenie planu projektu. dr Olga Dębicka
|
|
- Robert Pietrzyk
- 8 lat temu
- Przeglądów:
Transkrypt
1 Zarządzanie czasem w projekcie tworzenie planu projektu dr Olga Dębicka
2 Plan wykładu Elementy planu projektu. Określenie harmonogramu. Tworzenie siatki zadań. Ograniczenia w realizacji projektu. Rozbudowa i analiza siatki zadań.
3 Elementy planu projektu Karta projektu Deklaracja zakresu SPP Szacunki czasu i kosztów realizacji poszczególnych pakietów Miary wydajności Kluczowe punkty i daty ich osiągnięcia Wymagania dot. personelu, jego dostępność i koszt Plan zarządzania ryzykiem Kwestie otwarte Podstawowe dokumenty
4 Karta projektu Jest formalnym usankcjonowaniem projektu. Tworzona jest przez osobę zajmującą wyższe stanowisko niż bezpośredni przełożeni członków zespołu

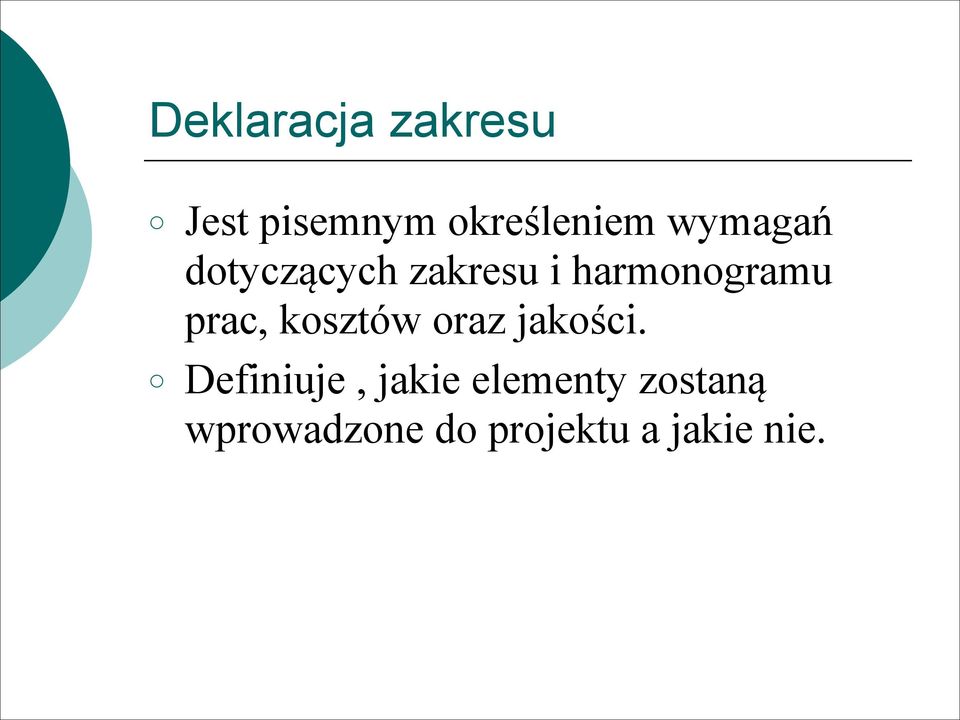

5 Deklaracja zakresu Jest pisemnym określeniem wymagań dotyczących zakresu i harmonogramu prac, kosztów oraz jakości. Definiuje, jakie elementy zostaną wprowadzone do projektu a jakie nie.

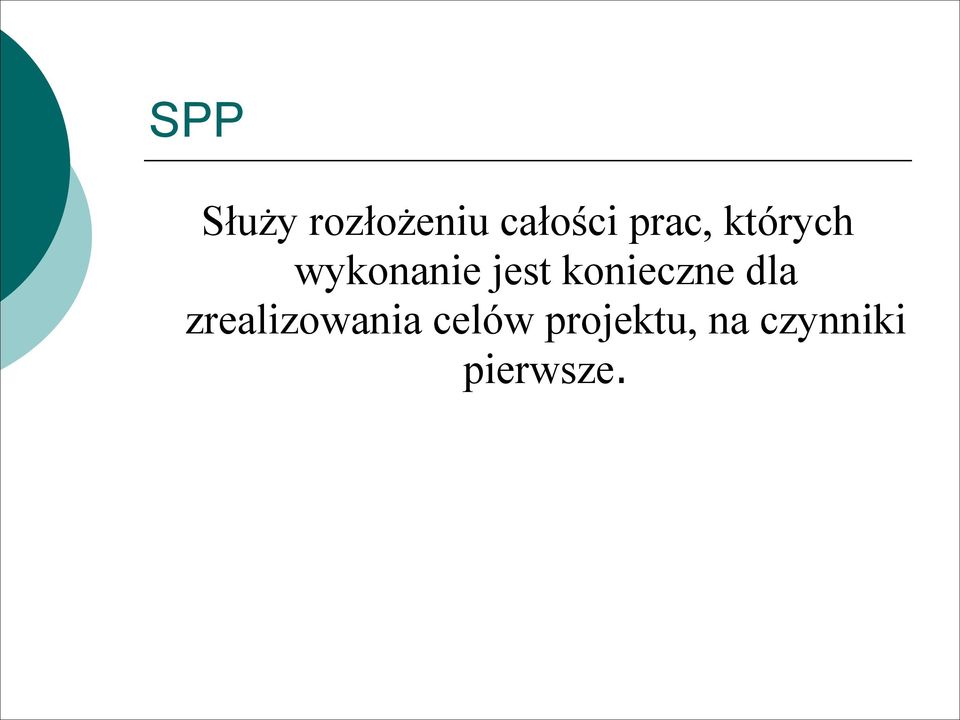

6 SPP Służy rozłożeniu całości prac, których wykonanie jest konieczne dla zrealizowania celów projektu, na czynniki pierwsze.
7 Szacunki czasu i kosztów realizacji poszczególnych pakietów Odzwierciedlają one ilość pracy i materiałów potrzebnych do realizacji projektu. Opis metody szacowania, dokładność i wiarygodność szacunków i założenia na których je oparto.
8 Miary wydajności Określenie granic w ramach których może działać zespół projektowy lub cele, do których powinien dążyć.

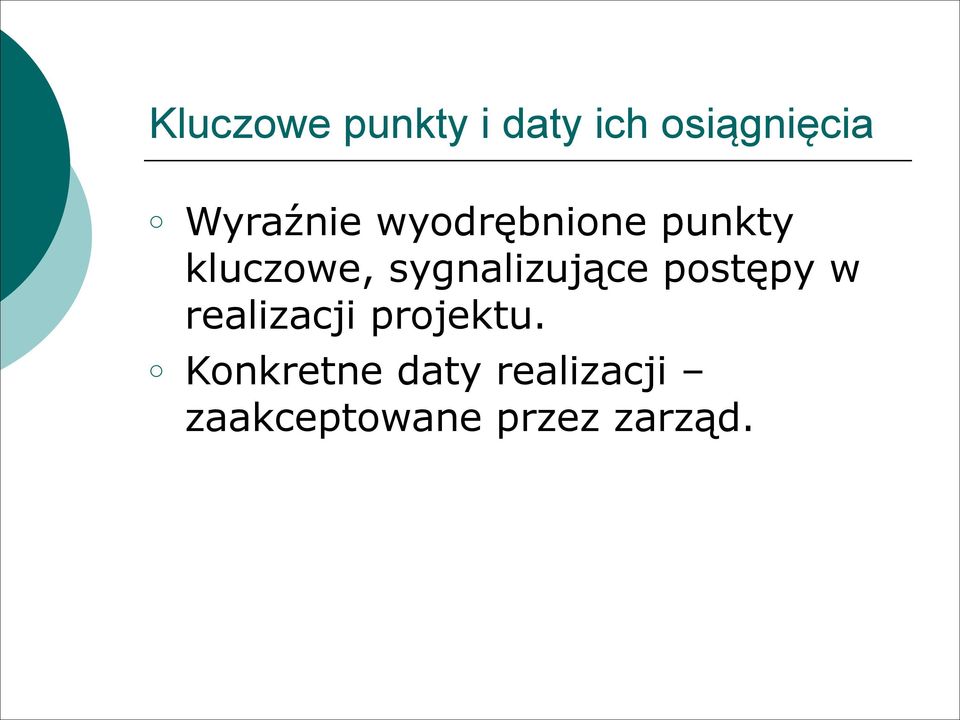

9 Kluczowe punkty i daty ich osiągnięcia Wyraźnie wyodrębnione punkty kluczowe, sygnalizujące postępy w realizacji projektu. Konkretne daty realizacji zaakceptowane przez zarząd.

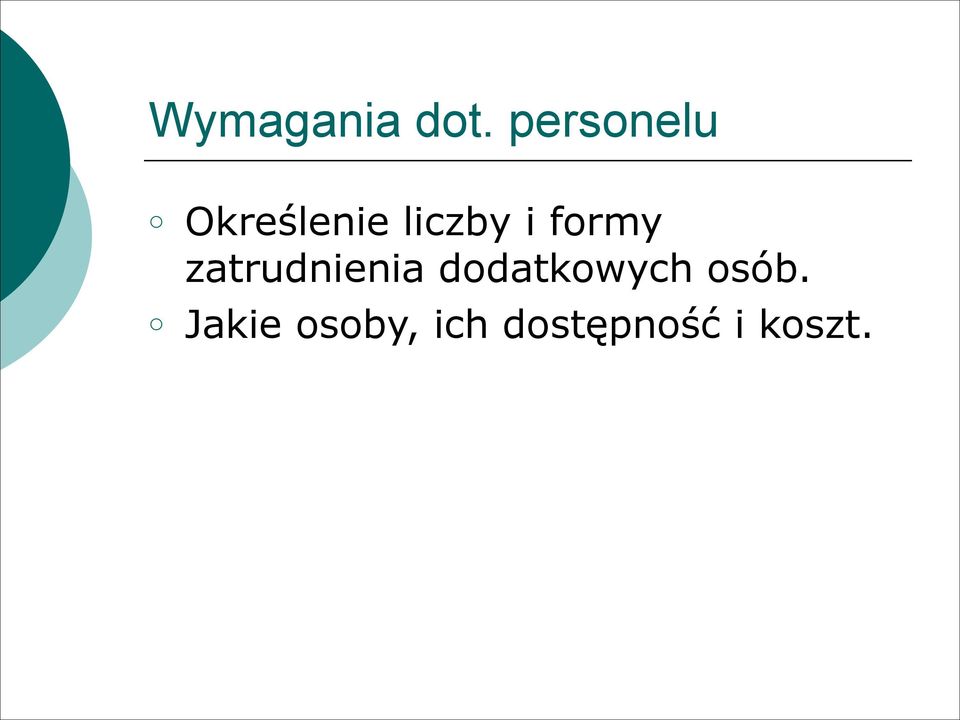

10 Wymagania dot. personelu Określenie liczby i formy zatrudnienia dodatkowych osób. Jakie osoby, ich dostępność i koszt.
11 Plan zarządzania ryzykiem Określenie stopnia ryzyka, dokumentacja założenia i ograniczenia projektu. Określenie sposobów radzenia sobie z ryzykiem.

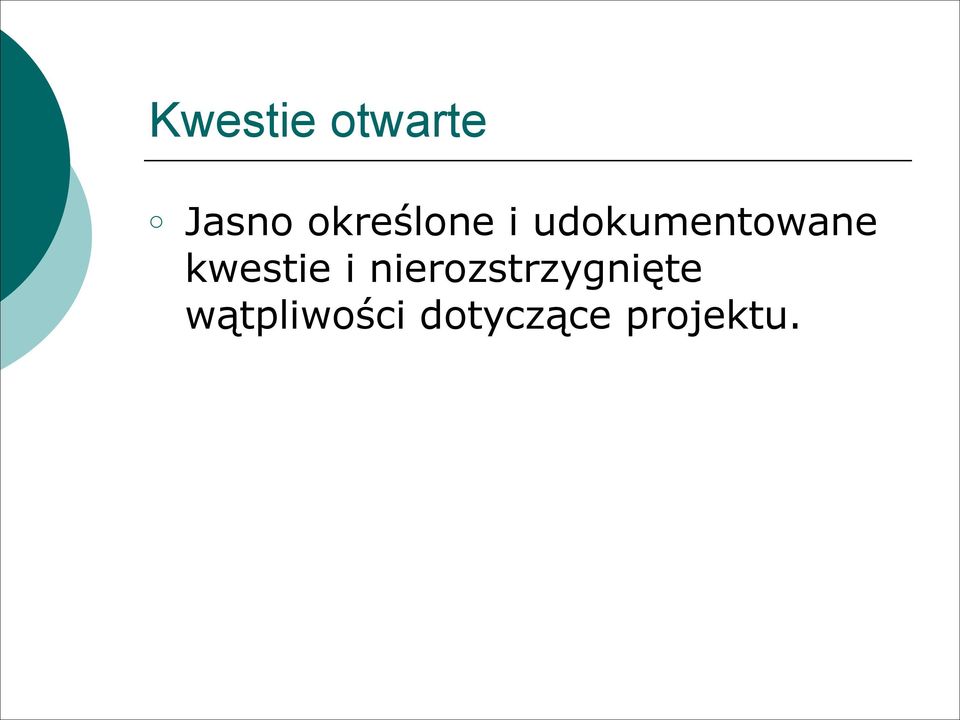

12 Kwestie otwarte Jasno określone i udokumentowane kwestie i nierozstrzygnięte wątpliwości dotyczące projektu.

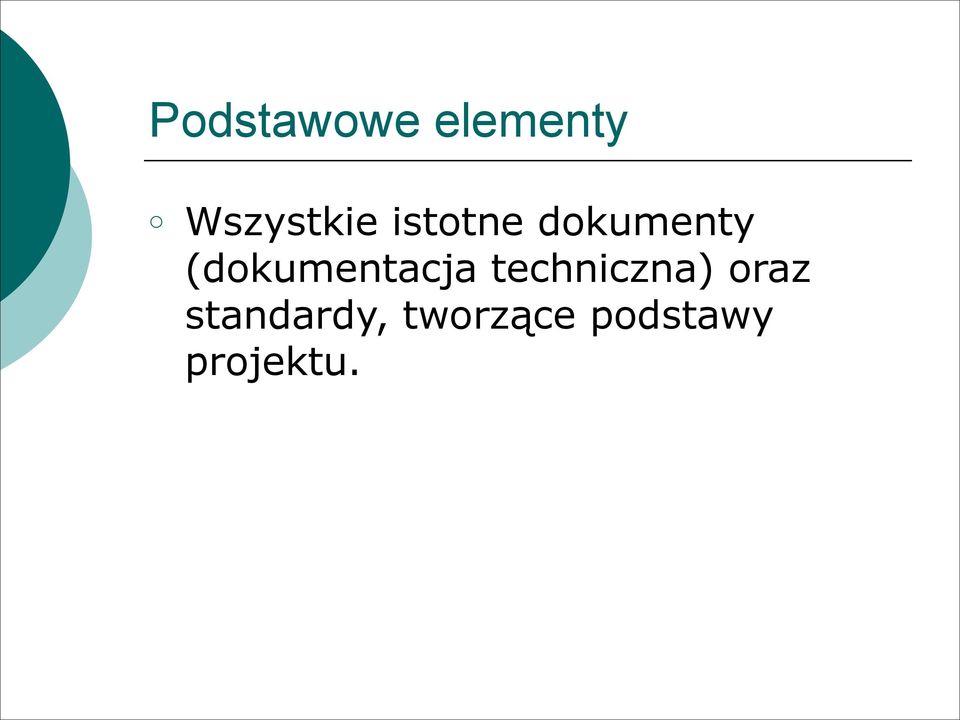

13 Podstawowe elementy Wszystkie istotne dokumenty (dokumentacja techniczna) oraz standardy, tworzące podstawy projektu.
14 Plany pomocnicze 1. Plan zarządzania zakresem określa w jaki sposób zakres projektu będzie chroniony przed zmianami, dopuszczalne modyfikacje, sposób ich zatwierdzania i wprowadzania. 2. Plan zarządzania harmonogramem określa sytuacje dopuszczające wprowadzenie zmian do harmonogramu (sposób wprowadzenia i oddziaływanie na pozostałe obszary projektu)

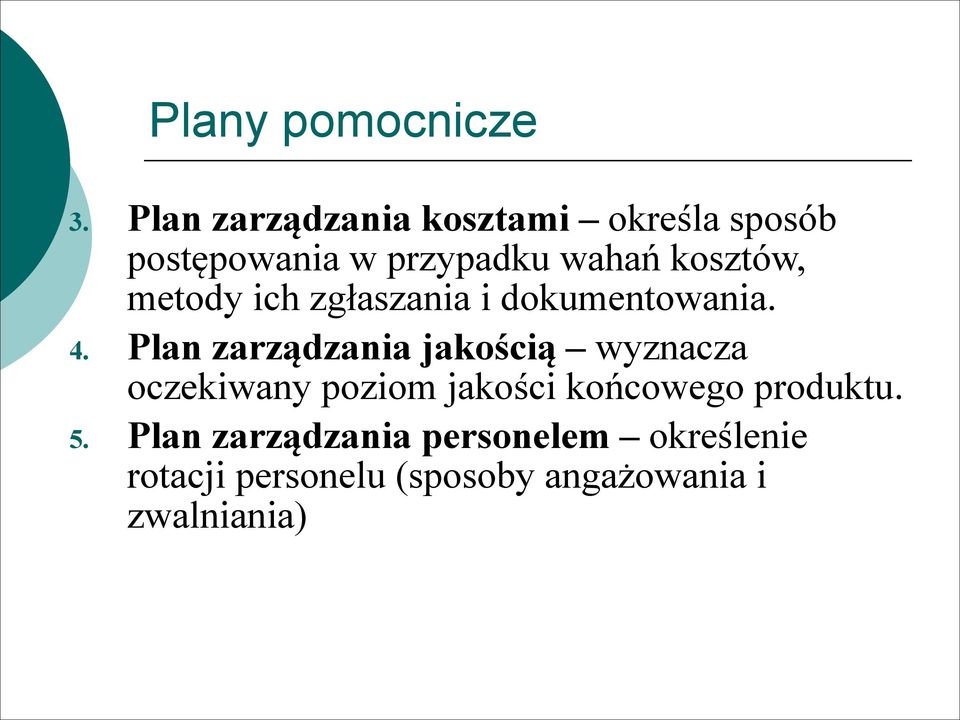

15 Plany pomocnicze 3. Plan zarządzania kosztami określa sposób postępowania w przypadku wahań kosztów, metody ich zgłaszania i dokumentowania. 4. Plan zarządzania jakością wyznacza oczekiwany poziom jakości końcowego produktu. 5. Plan zarządzania personelem określenie rotacji personelu (sposoby angażowania i zwalniania)
16 Plany pomocnicze 6. Plan zarządzania komunikacją szczegółowe określenie procedur komunikacyjnych, form kontaktów, sposobów przeprowadzania spotkań. 7. Plan zarządzania ryzykiem określa ryzyko związane z realizacją projektu, prawdopodobieństwo zajścia nieplanowanych wydarzeń, metody radzenia sobie z ryzykiem. 8. Plan zarządzania zaopatrzeniem opis procesu zaopatrzenia w zasoby i materiały.

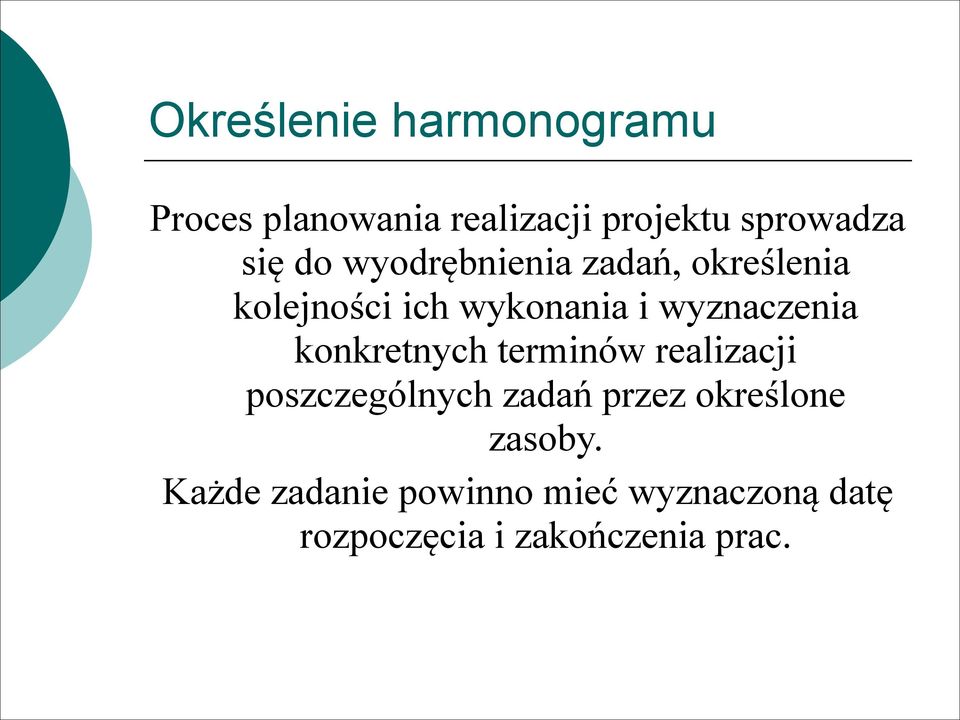

17 Określenie harmonogramu Proces planowania realizacji projektu sprowadza się do wyodrębnienia zadań, określenia kolejności ich wykonania i wyznaczenia konkretnych terminów realizacji poszczególnych zadań przez określone zasoby. Każde zadanie powinno mieć wyznaczoną datę rozpoczęcia i zakończenia prac.
18 Harmonogram prac Harmonogram prac powinien odzwierciedlać SPP. O ile to możliwe, nie należy wyznaczać konkretnych dat realizacji poszczególnych zadań. Należy zaplanować okresy przewidziane na realizację konkretnych zadań. Koncepcja wykorzystania okresów zamiast konkretnych dat pozwala na przesuwanie realizacji zadania w ramach planu.

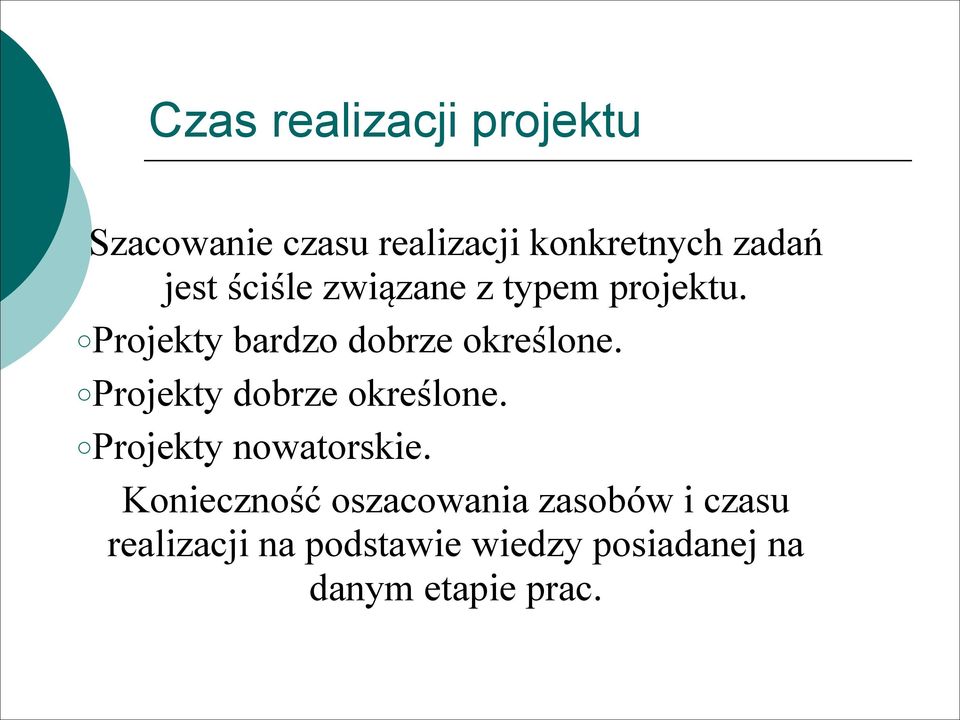

19 Czas realizacji projektu Szacowanie czasu realizacji konkretnych zadań jest ściśle związane z typem projektu. Projekty bardzo dobrze określone. Projekty dobrze określone. Projekty nowatorskie. Konieczność oszacowania zasobów i czasu realizacji na podstawie wiedzy posiadanej na danym etapie prac.

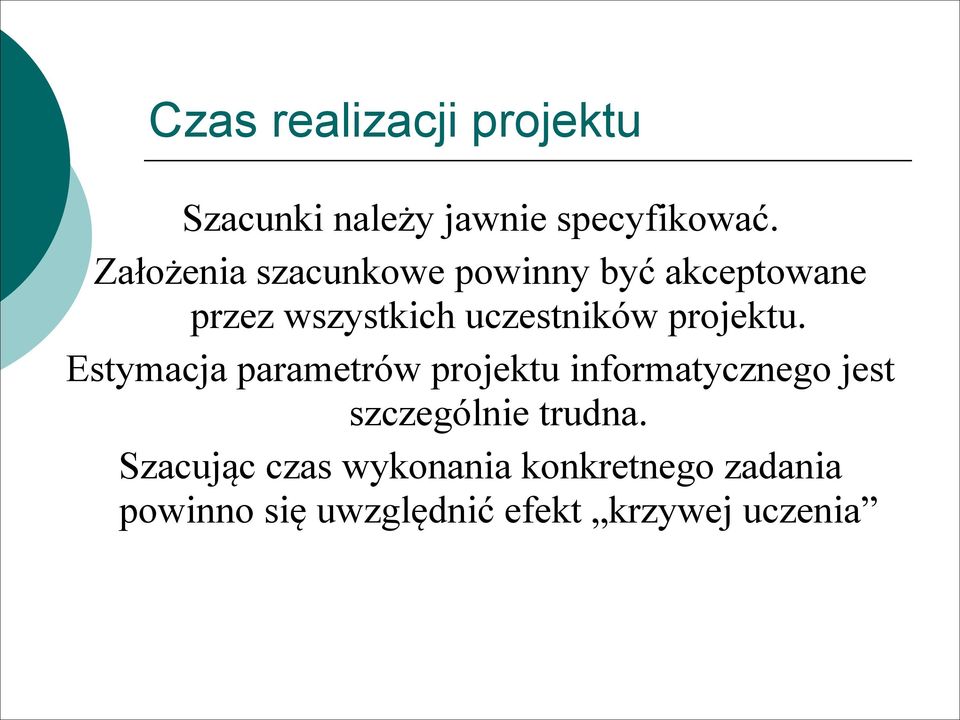

20 Czas realizacji projektu Szacunki należy jawnie specyfikować. Założenia szacunkowe powinny być akceptowane przez wszystkich uczestników projektu. Estymacja parametrów projektu informatycznego jest szczególnie trudna. Szacując czas wykonania konkretnego zadania powinno się uwzględnić efekt krzywej uczenia
21 Czas realizacji projektu Należy uwzględnić straty czasu związane z projektem: Podróże, Zebrania, spotkania, Szkolenia, Współużytkowanie zasobów, Czasowe obniżenie motywacji zespołu, Błędna interpretacja zadań, dublowanie prac, Urlopy, święta, dni wolne, Dokształcanie Choroby, niedyspozycje, Udział w innych projektach, Telefony, sprawy osobiste.
22 Czas realizacji projektu Termin realizacji całego projektu zależy przede wszystkim od założeń biznesowych wprowadzenia zmiany. Ustalona data rozpoczęcia projektu; Określona data zakończenia projektu; Wyznaczone daty wykonania konkretnych punktów węzłowych.
23 Czas realizacji projektu Wydajność pracownika 100% 0 Czas w projekcie Krzywa uczenia się
24 Zależność czasu realizacji od liczebności zespołu Czas Liczebność zespołu
25 Zależność czasu realizacji od liczebności zespołu Czas Liczebność zespołu
26 Zależność czasu realizacji od liczebności zespołu Czas Liczebność zespołu
27 Zależność czasu realizacji od liczebności zespołu Czas Liczebność zespołu
28 Technika harmonogramowania Gantta '00 Oct '00 Nov '00 Dec '01 Jan '01 Feb '01 Mar '01 Apr '01 May '01 Jun ID Nazwa zadania Duration Rozpoczęcie planowania days 2 Zamówienie sali konferencyjnej 3 days 3 ustalenie terminu konf erencji 1 day 4 Zaproszenie kluczowy ch gości 1 day 5 Zakończenie planowania 1 day 6 Przygotowanie dokumentów 33 days 7 ustalenie listy zapraszany ch gości 6 day s 8 opracowanie treści zaproszenia7.51 days 9 uzgodnienie treści zaproszenia 8 day s 10 akceptacja formularza zaproszenia 13 day s 11 drukowanie zaproszeń 3 day s 12 wy sy łanie zaproszeń 9 day s 13 Szczegółowe planowanie days 14 Przy gotowanie menu day s 15 przy gotowanie pomieszczeń 7.09 day s 16 Ustawienie wy posażenia 4 day s 17 Opracowanie agendy 14 day s 18 Drukowanie agendy 4 day s 19 Zakończenie przy gotowania 8.8 day s Dyrektor[5%],Kierownik biura[25%],asystent Dyrektora[25%] Dyrektor[20%],Sekretarka[50%],Asystent Dyrektora[30%] Kierownik biura[50%] Dyrektor[5%],Sekretarka[30%],Asystent Dyrektora[15%] Asystent Dyrektora[15%],Kierownik biura[15%] Dyrektor[15%] Sekretarka[5%] Sekretarka[50%] Kierownik biura[15%],sekretarka[20%] Asystent Dyrektora[45%],Kierownik biura[40%],sekretarka[25%] Dyrektor[10%],Sekretarka[50%] Dyrektor[15%],Asystent Dyrektora[15%],Sekretarka[20%]
29 Technika harmonogramowania Gantta Zalety: + idealne narzędzie w przypadku niewielkich prostych projektów; + przedstawienie następstwa kolejnych zdarzeń; + uwzględnienie zadań wykonywanych jednocześnie; + czytelność i prostota.
30 Wady: Technika harmonogramowania Gantta - Nie zawiera szczegółowych informacji dot. poszczególnych zadań. - Pokazuje jedynie kolejność zadań. - Nie odzwierciedla kolejności zadań we wszystkich fazach realizacji projektu. - Nie pokazuje najkrótszej drogi do ukończenia prac. - Nie obrazuje najlepszego wykorzystania zasobów.
31 Techniki sieciowe harmonogramowania Siatka zadań przedstawia wzajemne zależności pomiędzy poszczególnymi zadaniami. Zadanie 1 Zadanie 2 Zadanie 4 Zadanie 5 Zadanie 3 Zadanie 6 Zadanie 7 Zadanie 8 Zadanie 9 Zadanie 10 Zadanie 11 Zadanie 12 Efekt końcowy
32 Siatka zadań jest szczególnie przydatna w sytuacjach: Szczegółowego planowania projektu w przypadku dużych, długich projektów. Monitorowaniu wdrażania czas pochłonięty na realizację zadań (terminowo lub z opóźnieniem) wpływa na terminowość zadań zależnych. Planów awaryjnych pozwala na tworzenie scenariuszy wariantowych dotyczących jakichkolwiek zadań w ramach projektu. Kontrola zasobów możliwość manipulacji zasobami, zmiany ich przypisania do konkretnych zadań.
33 Budowa siatki zadań metoda schematyzacji pierwszeństwa H A D K F B I C J E L G M Metoda AOA wykorzystuje strzałki do zobrazowania początku i końca każdego zadania.
34 Budowa siatki zadań metoda schematyzacji pierwszeństwa PDM Precedense Diagram Modelling! Wymaga dokonania analizy każdego zadania i określenia, które zadania są wobec niego poprzedzające a które następujące. To zadanie jest i następujące i poprzedzające Instalacja systemu operacyjnego Instalacja serwera sieciowego Konfiguracja serwera sieciowego Zamieszczenie stron internetowych
35 Potwierdzenie fizycznego bezpieczeństwa ZPR Budowa siatki zadań metoda schematyzacji pierwszeństwa RP Instalacja Serwerów W2K Instalacja IIS Konfiguracja IIS RPZ Tworzenie próbnych kont użytkowników Zadania typu RPZ - rozpoczęcie po zakończeniu Zadania typu RR równoczesne rozpoczęcie Zadania typu RZ równoczesne zakończenie Zadania typu ZPR zakończenie przed rozpoczęciem Aplikacje XMS RZ Relacje pomiędzy bazami danych
36 Ograniczenia w realizacji projektu 1. Ograniczenia czasowe: nie wcześniej niż, nie później niż, w konkretnym dniu. 2. Ograniczenia narzucone przez kierownictwo zależności wynikające z decyzji kadry kierowniczej. 3. Ograniczenia techniczne: uznaniowe (podejmowanie decyzji o kolejności zadań w oparciu o własne hipotezy) i personalne (zmiana kolejności wykonywania zadań z uwagi na możliwości podwładnych). 4. Ograniczenia organizacyjne: uzależnienie projektu od realizacji innego projektu realizowanego w firmie.
37 Rozbudowa siatki zadań Rozpisanie schematu na tablicy i określenie wzajemnych relacji. Dodawanie kolejnych zadań ewentualna zmiana kolejności zadań lub ich relacji. W oparciu o SPP, MOAP i podstawowe elementy projektu powtórnie oceniamy czas potrzebny na wykonanie poszczególnych zadań. Przydzielenie zadań konkretnym osobom. Optymalizacja relacji pomiędzy zadaniami (uwzględnienie równoległości zadań, dyspozycyjności osób). Ponowna analiza zadań korekty.
38 Rozbudowa siatki zadań Ocena poziomu ryzyka zawartego w projekcie: Czy dysponuje się wystarczającymi zasobami, aby zrealizować projekt? Czy czas realizacji został rozsądnie oszacowany? Czy nie zbyt wielu zadań równoległych? Czy zasoby są odpowiednio rozłożone? Czy plan jest sprawdzony? Czy plan jest realistyczny?
39 Analiza siatki zadań Odnalezienie ścieżki krytycznej ciągu zdarzeń określającego termin ukończenia projektu, charakteryzującego się najdłuższym łącznym czasem realizacji, liczonym od momentu rozpoczęcia prac nad projektem do momentu ich zakończenia. Opóźnienie realizacji jakiegokolwiek zadania na ścieżce krytycznej wpływa na termin ukończenia całego projektu. Czy opóźnienie pozostałych zadań jest dopuszczalne?
40 Analiza siatki zadań zapas czasu Zapas czasu wyznacza granicę, której nie powinno przekroczyć opóźnienie realizacji zadań spoza ścieżki krytycznej. Zapas cząstkowy dopuszczalne opóźnienie w realizacji pojedynczego zadania, nie wpływające na moment startu zadania następnego. Zapas całkowity dopuszczalne opóźnienie, nie wpływające na terminowość ukończenia projektu. Zapas dodatkowy dopuszczalne opóźnienie w realizacji całego projektu, nie przekraczające terminu ukończenia projektu uzgodnionego z klientem.
41 Analiza siatki zadań zapas czasu????
42 Korygowanie harmonogramu Rozpoznanie ścieżki krytycznej Ustalenie przewidywanej daty zakończenia prac Czy zgadza się z terminem narzuconym przez zarząd/ klienta? NIE? Kompresja harmonogramu
43 Korygowanie harmonogramu - kompresja 1. Przyspieszenie. Równoległe wykonywanie zadań, które miały być wykonywane kolejno (zwiększenie ryzyka związanego z realizacją projektu). 2. Rozbijanie. Przydzieleniu dodatkowych pracowników do pracochłonnych zadań i skrócenie czasu realizacji (niektórych zadań skrócić nie można).
44 Korygowanie harmonogramu - kompresja 3. Obciążanie. Przyspieszanie realizacji zadań zbliżenie ich do siebie lub częściowe zachodzenie (jeśli realizacja drugiego zadania nie jest uzależniona od ukończenia pierwszego). 4. Odstępy czasowe. Zmniejszenie czasu oczekiwania pomiędzy zadaniami, których realizacja powinna być rozdzielona przerwą.
45 Korygowanie harmonogramu - kompresja Analiza ścieżki krytycznej przesuniecie zadania bliżej punktu rozpoczęcia tam gdzie jest to możliwe. Rozważenie zmiany zależności pomiędzy zadaniami z typu RPZ na RR. Identyfikacja zadań wymagających odstępów czasowych (wraz z zadaniami poprzedzającymi) i ewentualne przesuniecie. Analiza zadań i określenie poziomu akceptowalnego ryzyka wynikającego ze zmiany relacji między nimi. Uwzględnienie przydzielenia dodatkowych pracowników do niektórych zadań.
46 Rezerwa kierownicza Nie ulegać pokusom zawyżania czasu pracy! Prawo Parkinsona praca będzie się rozrastać, aby wypełnić cały czas na nią przewidziany. Wykorzystanie rezerwy kierowniczej fikcyjnego zadania dodanego na końcu siatki zadań. W przypadku przekroczenia czasu realizacji zadania następuje przeniesienie przekroczenia do rezerwy kierowniczej.
47 Podsumowanie Tworzenie planu projektu to proces polegający na jednoczesnym budowaniu struktury podziału pracy i kompletowaniu zespołu, a następnie na tworzeniu szczegółowego schematu zadań do wykonania. Harmonogram projektu pokazuje, czy planowany termin ukończenia prac jest osiągalny przy wykorzystaniu dostępnych zasobów.
48 TEST 1. Co to jest siatka zadań? A. Rozwinięcie SPP. B. Rozwinięcie wykresu Gantta. C. Jest odwzorowaniem kolejności zadań wykonywanych w ramach projektu. D. Odzwierciedla topologię konkretnej fazy projektu.
49 TEST 1. Jesteś kierownikiem projektu, mającego na celu modernizację serwera sieciowego oraz strony internetowej. Przydzieliłeś Markowi zadanie zaprojektowania stron, natomiast Ewa ma się zająć ich stworzeniem. Marek i Ewa mogą wykonywać swoje zadania równocześnie. Jakiego typu zależność zachodzi pomiędzy tymi zadaniami? A. RPZ C. RZ B. RR D. ZPR
50 TEST 1. Które prawo mówi, że praca będzie się rozrastać, aby wypełnić cały czas na nią przewidziany? A. Prawo malejących przychodów. B. Prawo Moor a. C. Prawo Parkinsona. D. Prawo Murphy ego.
51 TEST 1. Spośród poniższych stwierdzeń dotyczących zapasu czasu tylko jedno jest prawdziwe. Które? A. Każdy projekt ma jakiś zapas czasu. B. Tylko złożone projekty mają zapas czasu. C. Zapas czasu to okres, o jaki może się opóźnić realizacja zadania bez zwiększenia kosztów projektu. D. Zapas czasu to okres, o jaki może się opóźnić realizacja zadania bez opóźnienia realizacji całego projektu.
Wstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Bardziej szczegółowoOgraniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)
Harmonogram Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Harmonogram: Daty wykonania działań Daty osiągnięcia kamieni milowych Działanie: Element składowy pakietu
Bardziej szczegółowoZarządzanie projektami. Wydanie II.
Zarządzanie projektami. Wydanie II. Autor: Nancy Mingus Dobierz najlepszy zespół i efektywnie kontroluj postępy pracy Zaplanuj szczegółowo każdy detal projektu i wprowadź go w życie Zastosuj skuteczne
Bardziej szczegółowoWstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Bardziej szczegółowoZastosowania informatyki w gospodarce Projekt
Zastosowania informatyki w gospodarce Projekt dr inż. Marek WODA 1. Wprowadzenie Czasochłonność 2h/tydzień Obligatoryjne konto na portalu Assembla Monitoring postępu Aktywność ma wpływ na ocenę 1. Wprowadzenie
Bardziej szczegółowoOPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA
OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA Projekt to metoda na osiągnięcie celów organizacyjnych. Jest to zbiór powiązanych ze sobą, zmierzających
Bardziej szczegółowoWstęp do zarządzania projektami
Wstęp do zarządzania projektami Definicja projektu Projekt to tymczasowe przedsięwzięcie podejmowane w celu wytworzenia unikalnego wyrobu, dostarczenia unikalnej usługi lub uzyskania unikalnego rezultatu.
Bardziej szczegółowoŚCIEŻKA: Zarządzanie projektami
ŚCIEŻKA: Zarządzanie projektami Ścieżka dedykowana jest każdej osobie, która chce rozwijać siebie i swoją organizację - w szczególności: Kadrze menedżerskiej i kierowniczej przedsiębiorstw Kierownikom
Bardziej szczegółowoZarządzanie projektami. Wykład 2 Zarządzanie projektem
Zarządzanie projektami Wykład 2 Zarządzanie projektem Plan wykładu Definicja zarzadzania projektami Typy podejść do zarządzania projektami Cykl życia projektu/cykl zarządzania projektem Grupy procesów
Bardziej szczegółowoZarządzanie projektami IT
Zarządzanie projektami IT Źródła Zarządzanie projektami, J. Betta, Politechnika Wrocławska, 2011 Zarządzanie projektami IT, P. Brzózka, CuCamp, styczeń 2011 Zarządzanie projektami IT w przedsiębiorstwie
Bardziej szczegółowoMACIERZ LOGICZNA PROJEKTU. Ułatwia sformułowanie spójnego i realistycznego projektu,
GŁÓWNE DOKUMENTY PROJKETU q MACIERZ LOGICZNA PROJEKTU q HARMONOGRAM q BUDŻET Dr Mariusz Maciejczak 1/22 MACIERZ LOGICZNA PROJEKTU Ułatwia sformułowanie spójnego i realistycznego projektu, Pełni rolę przewodnika
Bardziej szczegółowoEtapy życia oprogramowania
Modele cyklu życia projektu informatycznego Organizacja i Zarządzanie Projektem Informatycznym Jarosław Francik marzec 23 w prezentacji wykorzystano również materiały przygotowane przez Michała Kolano
Bardziej szczegółowoZarządzanie przedsięwzięciem informatycznym. Śledzenie projektu
Zarządzanie przedsięwzięciem informatycznym Śledzenie projektu Plan bazowy Plan bazowy jest zapisanym planem oryginalnym projektu, jest trwałym zapisem harmonogramu i kosztów. Plan bazowy zawiera główny
Bardziej szczegółowoAL 1302 ZARZĄDZANIE PROJEKTAMI W OPARCIU O METODYKĘ PRINCE2
AL 1302 ZARZĄDZANIE PROJEKTAMI W OPARCIU O METODYKĘ PRINCE2 1. Definicja projektu: cechy projektu, przyczyny porażek projektów, czynniki sukcesu projektów, cele projektu, produkty projektu, cykl życia
Bardziej szczegółowot i L i T i
Planowanie oparte na budowaniu modelu struktury przedsięwzięcia za pomocą grafu nazywa sie planowaniem sieciowym. Stosuje się do planowania i kontroli realizacji założonych przedsięwzięć gospodarczych,
Bardziej szczegółowoEtapy życia oprogramowania. Modele cyklu życia projektu. Etapy życia oprogramowania. Etapy życia oprogramowania
Etapy życia oprogramowania Modele cyklu życia projektu informatycznego Organizacja i Zarządzanie Projektem Informatycznym Jarosław Francik marzec 23 Określenie wymagań Testowanie Pielęgnacja Faza strategiczna
Bardziej szczegółowoZarządzanie projektami zadaniowymi w oparciu o metodykę PMI
Zarządzanie projektami zadaniowymi w oparciu o metodykę PMI Opis Zarządzanie przedsięwzięciami należy do jednych z najefektywniejszych metod organizacyjnych operowania zasobami firmy. Jest jednocześnie
Bardziej szczegółowoZarządzanie budowlanym projektem inwestycyjnym dla inwestycji publicznych i komercyjnych
I miejsce w rankingu firm szkoleniowych wg. Gazety Finansowej 5 6 lipca 2018r., Warszawa Centrum Zarządzanie budowlanym projektem inwestycyjnym Możliwe warianty inwestycji dla inwestorów Zarządzanie ryzykiem
Bardziej szczegółowoSzkolenie: Zarządzanie cyklem projektu w Jednostkach Samorządu Terytorialnego
Szkolenie: Zarządzanie cyklem projektu w Jednostkach Samorządu Terytorialnego Temat: Szkolenie: Zarządzanie cyklem projektu w Jednostkach Samorządu Terytorialnego Termin: do ustalenia Miejsce: do ustalenia
Bardziej szczegółowoOsiągnięte cele w sferze postaw, wiedzy i umiejętności
1 Program kursu 14 dni (7 x 2 dni) Temat Osiągnięte cele w sferze postaw, wiedzy i umiejętności Metodologia/Sposób realizacji DZIEŃ 1 Pojęcie projektu, programu, portfela projektów Projekt, a proces Cykl
Bardziej szczegółowoZarządzanie projektami. Zarządzanie czasem w projekcie
Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem 2. Określanie działań (określanie
Bardziej szczegółowoZARZĄDZENIE NR WÓJTA GMINY DOBROMIERZ. z dnia 10 wrzesień 2014 r.
ZARZĄDZENIE NR 0050.104. 2014 WÓJTA GMINY DOBROMIERZ z dnia 10 wrzesień 2014 r. w sprawie organizacji zarządzania ryzykiem w Urzędzie Gminy Dobromierz Na podstawie art. 68 i art. 69 ust. 1 ustawy z dnia
Bardziej szczegółowoOsiągnięte cele w sferze postaw, wiedzy i umiejętności
1 Program kursu 14 dni (7 x 2 dni) Temat Osiągnięte cele w sferze postaw, wiedzy i umiejętności Metodologia/Sposób realizacji DZIEŃ 1 Pojęcie projektu, programu, portfela projektów Projekt, a proces Cykl
Bardziej szczegółowoProgram kursu w ramach Projektu. Postaw na rozwój - szkolenia dla osób dorosłych z województwa mazowieckiego
1 Program kursu w ramach Projektu Postaw na rozwój - szkolenia dla osób dorosłych z województwa mazowieckiego Program kursu 14 dni (7 x 2 dni) Temat Osiągnięte cele w sferze postaw, wiedzy i umiejętności
Bardziej szczegółowoWybór ZSI. Zakup standardowego systemu. System pisany na zamówienie
Wybór ZSI Zakup standardowego systemu System pisany na zamówienie Zalety: Standardowy ZSI wbudowane najlepsze praktyki biznesowe możliwość testowania przed zakupem mniej kosztowny utrzymywany przez asystę
Bardziej szczegółowoSzkolenie Podstawy Zarządzania Projektami Informator
Projekt Informatyka inwestycją w przyszłość współfinansowany ze środków Unii Europejskiej w ramach Europejskiego Funduszu Społecznego Szkolenie Podstawy Zarządzania Projektami Informator Spis treści Informacje
Bardziej szczegółowoDYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI
DYPLOM POST-MBA: STRATEGICZNE ZARZĄDZANIE PROJEKTAMI TERMIN od: TERMIN do: CZAS TRWANIA:12 dni MIEJSCE: CENA: 7600 zł netto Tempo i złożoność funkcjonowania organizacji sprawia, że udana realizacja firmowych
Bardziej szczegółowoZarządzanie Projektami zgodnie z PRINCE2
Zarządzanie Projektami zgodnie z PRINCE2 Opis Metodyka PRINCE2 powstała na bazie doświadczeń z wielu lat dobrych praktyk zarządzania projektami. Metodyka ta oferuje elastyczne i łatwe do adaptacji podejście
Bardziej szczegółowoW. 3. Zarządzanie projektami: potrzeba str. 30. W. 4. Odpowiedź na zmieniające się warunki str. 32. W. 5. Systemowe podejście do zarządzania str.
Spis treści O autorach str. 15 Przedmowa str. 17 Podziękowania str. 21 Wprowadzenie str. 23 W. 1. Dawno, dawno temu str. 23 W. 2. Projekt - co to takiego? str. 26 W. 3. Zarządzanie projektami: potrzeba
Bardziej szczegółowoWstęp 1. Misja i cele Zespołu Szkół Integracyjnych w Siemianowicach Śląskich 2
Załącznik do Zarządzenia Nr 10/2011-2012 Dyrektora Zespołu Szkół Integracyjnych z dnia 8 stycznia 2011r. Instrukcja zarządzania ryzykiem Instrukcja zarządzania ryzykiem Wstęp 1 1. Instrukcja zarządzania
Bardziej szczegółowoSKUTECZNE ZARZĄDZANIE PROJEKTEM
SKUTECZNE ZARZĄDZANIE PROJEKTEM Zarządzanie projektami to nie jest takie skomplikowane! TERMIN od: 02.10.2017 TERMIN do: 04.10.2017 CZAS TRWANIA:3 dni MIEJSCE: Gdańsk CENA: 1500 zł + 23% VAT Jak sprawniej
Bardziej szczegółowoWykład Zarządzanie projektami Zajęcia 3 Zarządzanie czasem w projekcie Zarządzanie kosztami projektu
Wykład Zarządzanie projektami Zajęcia Zarządzanie czasem w projekcie Zarządzanie kosztami projektu dr Stanisław Gasik s.gasik@vistula.edu.pl www.sybena.pl/uv/014-wyklad-eko-zp-9-pl/wyklad.pdf Zarządzanie
Bardziej szczegółowoŚCIEŻKA KRYTYCZNA. W ścieżkach krytycznych kolejne zadanie nie może się rozpocząć, dopóki poprzednie się nie zakończy.
ŚCIEŻKA KRYTYCZNA Ciąg następujących po sobie zadań w ramach projektu trwających najdłużej ze wszystkich możliwych ciągów, mających taką własność, że opóźnienie któregokolwiek z nich opóźni zakończenie
Bardziej szczegółowoPoniższy program może być skrócony do 1 dnia lub kilkugodzinnej prezentacji.
ZARZĄDZANIE PROJEKTAMI JAK ZAKOŃCZYĆ PROJEKT Z SUKCESEM Beata Kozyra 2018 2 dni Poniższy program może być skrócony do 1 dnia lub kilkugodzinnej prezentacji. Każdy projekt musi mieć cel, który można zmierzyć,
Bardziej szczegółowoUsługa: Testowanie wydajności oprogramowania
Usługa: Testowanie wydajności oprogramowania testerzy.pl przeprowadzają kompleksowe testowanie wydajności różnych systemów informatycznych. Testowanie wydajności to próba obciążenia serwera, bazy danych
Bardziej szczegółowoNa podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.
Wykrywanie przeciążonych zasobów Śledzenie obciążenia zasobów, Ścieżka krytyczna i jej optymalizacja, Rozwiązywanie problemów z przeciążonymi zasobami, Bilansowanie zasobów Rozkład pracy zasobów zarządzanie
Bardziej szczegółowo"Projektowanie - wdrożenie - integracja - uruchomienie, czyli jak skutecznie zrealizować projekt inwestycyjny".
"Projektowanie - wdrożenie - integracja - uruchomienie, czyli jak skutecznie zrealizować projekt inwestycyjny". CZYNNIKI PROJEKTU Cel (zakres) projektu: wyznacza ramy przedsięwzięcia, a tym samym zadania
Bardziej szczegółowoZarządzanie projektami. Zarządzanie czasem w projekcie
Zarządzanie projektami Zarządzanie czasem w projekcie Zarządzanie czasem w projekcie PROJECT TIME MANAGEMENT Zarządzanie czasem - elementy 1. Zarządzanie harmonogramem (zasady, procedury i dokumentacja
Bardziej szczegółowoMetodyka zarządzania ryzykiem w obszarze bezpieczeństwa informacji
2012 Metodyka zarządzania ryzykiem w obszarze bezpieczeństwa informacji Niniejszy przewodnik dostarcza praktycznych informacji związanych z wdrożeniem metodyki zarządzania ryzykiem w obszarze bezpieczeństwa
Bardziej szczegółowoMenedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera
Menedżerskie studia podyplomowe Zarządzanie firmą. Instrumentarium współczesnego menedżera Zarządzanie projektami najlepsze światowe praktyki mgr Marcin Gałuszka Zajęcia 2 - Wrocław, 28.01.2012 AGENDA
Bardziej szczegółowoWprowadzenie do narzędzi zarządzania projektami informatycznymi.
Wprowadzenie do narzędzi zarządzania projektami informatycznymi. 1. Wykorzystanie darmowych pakietów oprogramowania. 1.1 Zapoznać się z porównaniem dostępnych platform i narzędzi programistycznych wspomagających
Bardziej szczegółowoZASADY POLITYKI ZARZĄDZANIA RYZYKIEM W AKADEMII PEDAGOGIKI SPECJALNEJ IM. MARII GRZEGORZEWSKIEJ.
Załącznik do Zarządzenia Nr 204/14-15 Rektora APS z dnia 17 lutego 2015r. ZASADY POLITYKI ZARZĄDZANIA RYZYKIEM W AKADEMII PEDAGOGIKI SPECJALNEJ IM. MARII GRZEGORZEWSKIEJ. Cel wprowadzenia polityki zarządzania
Bardziej szczegółowoZarządzanie projektami. Wykład 2 Czym jest zarządzanie projektami?
Zarządzanie projektami Wykład 2 Czym jest zarządzanie projektami? Plan Czym jest zarządzanie projektami? Jakie są rodzaje podejść do zarządzania projektami? Jakie są grupy procesów w ramach zarządzania
Bardziej szczegółowoZarządzanie projektami - narzędzia, software, dokumentacja, metodyka PMBOK
Zarządzanie projektami - narzędzia, software, dokumentacja, metodyka PMBOK Opis Szkolenie realizowane w ramach: Oferowane zajęcia umożliwiają uczestnikom poznanie najlepszych metod i narzędzi stosowanych
Bardziej szczegółowoPLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO
PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO Celem projektu jest nauka budowy harmonogramu sieciowego małego obiektu budowlanego a następnie opanowanie umiejętności śledzenia postępów w przebiegu
Bardziej szczegółowoPODSTAWY ZARZĄDZANIA PROJEKTAMI
Bogdan Miedziński PODSTAWY ZARZĄDZANIA PROJEKTAMI Dorocie żonie, wiernej towarzyszce życia 1 SPIS TREŚCI Wstęp................................................. 9 1. Zarządzanie projektami z lotu ptaka....................
Bardziej szczegółowoCykl organizacyjny le Chateliera
Cykl organizacyjny le Chateliera Cykl organizacyjny Cykl określa etapy postępowania, które należy zachować, jeśli się chce, aby jakiekolwiek działanie przebiegało w sposób sprawny. 1 Etapy w cyklu organizacyjnym
Bardziej szczegółowoPOLITYKA ZARZĄDZANIA RYZYKIEM
Załącznik nr 1 do Zarządzenia nr 42/2010 Starosty Nowomiejskiego z dnia 10 grudnia 2010r. POLITYKA ZARZĄDZANIA RYZYKIEM 1 Niniejszym dokumentem ustala się zasady zarządzania ryzykiem, mające przyczynić
Bardziej szczegółowo2.11. Monitorowanie i przegląd ryzyka 2.12. Kluczowe role w procesie zarządzania ryzykiem
Spis treści Wstęp 1. Wprowadzenie 1.1. Co to jest bezpieczeństwo informacji? 1.2. Dlaczego zapewnianie bezpieczeństwa informacji jest potrzebne? 1.3. Cele, strategie i polityki w zakresie bezpieczeństwa
Bardziej szczegółowoSzkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D
Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Temat: Szkolenie: Warsztaty przygotowujące do certyfikacji IPMA, poziom D Termin: do ustalenia Miejsce: do ustalenia Cena: PLN Opis szkolenia:
Bardziej szczegółowoSpis treści Wstęp 1. Wprowadzenie 2. Zarządzanie ryzykiem systemów informacyjnych
Wstęp... 13 1. Wprowadzenie... 15 1.1. Co to jest bezpieczeństwo informacji?... 17 1.2. Dlaczego zapewnianie bezpieczeństwa informacji jest potrzebne?... 18 1.3. Cele, strategie i polityki w zakresie bezpieczeństwa
Bardziej szczegółowoZarządzanie zmianą - rozwój zarządzania procesowego wg ISO 9001:2015
Zarządzanie zmianą - rozwój zarządzania procesowego wg ISO 9001:2015 ZAPEWNIAMY BEZPIECZEŃSTWO Piotr Błoński, Warszawa, 17.03.2016 r. Program 1. Zarządzanie zmianą - zmiany w normie ISO 9001:2015 2. Zarządzanie
Bardziej szczegółowoI. Cele systemu kontroli wewnętrznej.
Opis systemu kontroli wewnętrznej Międzypowiatowego Banku Spółdzielczego w Myszkowie stanowiący wypełnienie zapisów Rekomendacji H KNF dotyczącej systemu kontroli wewnętrznej w bankach. I. Cele systemu
Bardziej szczegółowoZARZĄDZANIE PROJEKTAMI
ZARZĄDZANIE PROJEKTAMI Aktywne szkolenie dla kadry kierowniczej Program warsztatów i szczegóły CEL SZKOLENIA: prezentacja kompleksowej metodologii zarządzania projektami tak aby uczestnicy byli w stanie
Bardziej szczegółowoRegulamin zarządzania ryzykiem. Założenia ogólne
Załącznik nr 1 do Zarządzenia Nr 14/2018 dyrektora Zespołu Obsługi Oświaty i Wychowania w Kędzierzynie-Koźlu z dnia 29.11.2018r. Regulamin zarządzania ryzykiem 1 Założenia ogólne 1. Regulamin zarządzania
Bardziej szczegółowoPOLITYKA JAKOŚCI. Polityka jakości to formalna i ogólna deklaracja firmy, jak zamierza traktować sprawy zarządzania jakością.
POLITYKA JAKOŚCI Polityka jakości jest zestawem nadrzędnych celów, zamiarów oraz orientacji organizacji na jakość. Stanowi ona dowód na to, że przedsiębiorca wie, czego chce i kieruje swoim przedsiębiorstwem
Bardziej szczegółowoPROJEKT ZARZĄDZANIE PROJEKT. Przedsięwzięcie powtarzalne, kilkurazowe = PROCES
Kamila Vestergaard www.analizybiznesowe.info.pl PROJEKT Zestaw działań, które zostały uprzednio zaplanowane, mają jasno wyznaczony cel oraz są wykonywane w ramach jednorazowego przedsięwzięcia Przedsięwzięcie
Bardziej szczegółowoJarosław Kuchta Dokumentacja i Jakość Oprogramowania. Wymagania jakości w Agile Programming
Jarosław Kuchta Wymagania jakości w Agile Programming Wady klasycznych metod zapewnienia jakości Duży narzut na dokumentowanie Późne uzyskiwanie konkretnych rezultatów Trudność w odpowiednio wczesnym definiowaniu
Bardziej szczegółowoProcedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu
Załącznik nr 1 do Zarządzenia Nr 4855/2014 Prezydenta Miasta Radomia z dnia 18 marca 2014 r. Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu 1 1. Określenia stosowane w niniejszej procedurze:
Bardziej szczegółowoSpis treści. 00 Red. Spis tresci. Wstep..indd 5 2009 12 02 10:52:08
Spis treści Wstęp 9 Rozdział 1. Wprowadzenie do zarządzania projektami 11 1.1. Istota projektu 11 1.2. Zarządzanie projektami 19 1.3. Cykl życia projektu 22 1.3.1. Cykl projektowo realizacyjny 22 1.3.2.
Bardziej szczegółowoZasady funkcjonowania systemu kontroli zarządczej w Urzędzie Miasta Lublin i jednostkach organizacyjnych miasta Lublin
zasad funkcjonowania systemu kontroli zarządczej w Urzędzie Miasta Lublin i jednostkach organizacyjnych miasta Lublin Zasady funkcjonowania systemu kontroli zarządczej w Urzędzie Miasta Lublin i jednostkach
Bardziej szczegółowoZarządzanie czasem projektu
Zarządzanie czasem projektu Narzędzia i techniki szacowania czasu zadań Opinia ekspertów Szacowanie przez analogię (top-down estimating) stopień wiarygodności = f(podobieństwo zadań), = f(dostęp do wszystkich
Bardziej szczegółowoZasady funkcjonowania systemu kontroli zarządczej w Urzędzie Miasta Lublin i jednostkach organizacyjnych miasta Lublin akceptowalny poziom ryzyka
w sprawie określenia zasad funkcjonowania systemu kontroli zarządczej w Urzędzie Miasta Lublin i jednostkach organizacyjnych miasta Lublin - wydanie drugie Zasady funkcjonowania systemu kontroli zarządczej
Bardziej szczegółowo6 kroków do skutecznego planowania na postawie wskaźników KPI
6 kroków do skutecznego planowania na postawie wskaźników KPI Urzeczywistnianie celów biznesowych w praktyce Planowanie i optymalizacja łańcucha dostaw Odkryj brakujące połączenie pomiędzy celami biznesowymi
Bardziej szczegółowoPrzykład: budowa placu zabaw (metoda ścieżki krytycznej)
Przykład: budowa placu zabaw (metoda ścieżki krytycznej) Firma budowlana Z&Z podjęła się zadania wystawienia placu zabaw dla dzieci w terminie nie przekraczającym 20 dni. Listę czynności do wykonania zawiera
Bardziej szczegółowoKurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych
Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych Wyceń, zaplanuj, rozlicz zarządzanie inwestycjami budowlanymi Szkolenie ma na celu przygotowanie do gospodarowania kosztami i zasobami w
Bardziej szczegółowoProjekt: Szansa drzemie w zmianie nowoczesne ZZL
Projekt współfinansowany ze środków Unii Europejskiej w ramach Europejskiego Funduszu Społecznego Projekt: Szansa drzemie w zmianie nowoczesne ZZL Opis szkoleń planowanych do realizacji w ramach projektu
Bardziej szczegółowoHuman Performance Improvementjak HR może podnieść efektywność organizacyjną firmy
Human Performance Improvementjak HR może podnieść efektywność organizacyjną firmy Katarzyna Meysztowicz k.meysztowicz@tangerine.biz.pl Tel.: 790 300 575 Agenda Od czego zależy efektywność organizacyjna
Bardziej szczegółowoKwestia procesu / podziału odpowiedzialności w zakresie odpowiedzialności za księgi pomocnicze
Kwestia procesu / podziału odpowiedzialności w zakresie odpowiedzialności za księgi pomocnicze Polska Izba Ubezpieczeń Seminarium w sprawie rachunkowości 26 listopada 2013 roku Agenda Otoczenie regulacyjne
Bardziej szczegółowoStrategia identyfikacji, pomiaru, monitorowania i kontroli ryzyka w Domu Maklerskim Capital Partners SA
Strategia identyfikacji, pomiaru, monitorowania i kontroli ryzyka zatwierdzona przez Zarząd dnia 14 czerwca 2010 roku zmieniona przez Zarząd dnia 28 października 2010r. (Uchwała nr 3/X/2010) Tekst jednolity
Bardziej szczegółowoMinimalne wymogi wdrożenia systemu kontroli zarządczej w jednostkach organizacyjnych miasta Lublin
Minimalne wymogi wdrożenia systemu kontroli zarządczej w jednostkach organizacyjnych miasta Lublin A. Środowisko wewnętrzne 1. Przestrzeganie wartości etycznych: należy zapoznać, uświadomić i promować
Bardziej szczegółowoOcena okresowa za rok 2015 w systemie informatycznym jest wciąż możliwa!
Ocena okresowa za rok 2015 w systemie informatycznym jest wciąż możliwa! Dzięki systemowi TalentPlus w modelu wdrożenia Milestone Ocena okresowa pozwala zrealizować przynajmniej trzy kluczowe zadania:
Bardziej szczegółowoProjekty infrastrukturalne w obszarze obiektów przetwarzania danych. Piotr Trzciński
Projekty infrastrukturalne w obszarze obiektów przetwarzania danych Piotr Trzciński O zespole Zespół 6 osób Odpowiedzialność za: Utrzymanie infrastruktury data centre w Polsce, w tym: Service Management
Bardziej szczegółowoSTUDIA PODYPLOMOWE Zarządzanie Projektami
STUDIA PODYPLOMOWE Zarządzanie Projektami (Program studiów) Opracowanie: dr inż. Jacek Jakieła Program studiów Zarządzanie projektami 2 CEL STUDIÓW, ADRESAT I PROFIL ABSOLWENTA Studia podyplomowe Zarządzanie
Bardziej szczegółowoPolityka bezpieczeństwa informacji Główne zagadnienia wykładu
Polityka bezpieczeństwa informacji Główne zagadnienia wykładu Bezpieczeństwo systemów informatycznych Polityka bezpieczeństwa Zbigniew Suski 1 Polityka Bezpieczeństwa Jest zbiorem zasad i procedur obowiązujących
Bardziej szczegółowoZarządzanie projektami
Dr Adam Kucharski Spis treści Podstawowe pojęcia Metoda CPM 3 3 Przykład analizy metodą CPM 5 Podstawowe pojęcia Przedsięwzięcia złożone z wielu czynności spotykane są na każdym kroku. Jako przykład może
Bardziej szczegółowoZARZĄDZANIA PROJEKTAMI W KOMUNIKACJI
( SZKOŁA ZARZĄDZANIA PROJEKTAMI W KOMUNIKACJI Szkoła powstała z myślą o pracownikach wdrażających nowe pomysły przy wykorzystaniu dostępnych zasobów. Stworzyliśmy miejsce, w którym przykładowe zarządzanie
Bardziej szczegółowo5. Planowanie działań w systemie zarządzania bezpieczeństwem i higieną pracy
5. Planowanie działań w systemie zarządzania bezpieczeństwem i higieną pracy 5.1. Jakie znaczenie ma planowanie działań w systemie zarządzania bezpieczeństwem i higieną pracy? Planowanie jest ważnym elementem
Bardziej szczegółowoREGULAMIN REGULUJĄCY SPOSÓB ZARZĄDZANIA RYZYKIEM
Załącznik do Zarządzenia Nr 11 / 2012 Wójta Gminy Ustronie Morskie z dnia 23 stycznia 2012 roku. REGULAMIN REGULUJĄCY SPOSÓB ZARZĄDZANIA RYZYKIEM Na podstawie 39 regulaminu jednostki oraz działając w oparciu
Bardziej szczegółowoZarządzanie projektami
Zarządzanie projektami Dorota Kuchta www.ioz.pwr.wroc.pl/pracownicy/kuchta/dydaktyka.htm Projekt Ma jasny cel Unikatowy zdefiniowany koniec Angażuje zasoby ludzkie Procesy zarządzani projektem Zarządzanie
Bardziej szczegółowo6. Zarządzanie Projektami
6. Zarządzanie Projektami Wersja ucznia Wstęp 1. Proces Zarządzania Projektami 2. Zarządzanie ryzykiem "Zarządzanie projektami jest o wyznaczaniu jasnych celów, zarządzaniu czasem, zasobami, ludźmi i kosztami
Bardziej szczegółowoZarządzenie Nr 18/2011 Rektora Państwowej Wyższej Szkoły Zawodowej w Koninie z dnia 29 marca 2011 r.
Zarządzenie Nr 18/2011 Rektora Państwowej Wyższej Szkoły Zawodowej w Koninie z dnia 29 marca 2011 r. w sprawie ustanowienia Polityki zarządzania ryzykiem w Państwowej Wyższej Szkole Zawodowej w Koninie
Bardziej szczegółowoKryteria oceny Systemu Kontroli Zarządczej
Załącznik nr 2 do Zasad kontroli zarządczej w gminnych jednostkach organizacyjnych oraz zobowiązania kierowników tych jednostek do ich stosowania Kryteria oceny Systemu Kontroli Zarządczej Ocena Środowisko
Bardziej szczegółowoZARZĄDZENIE NR 19/2011/2012 DYREKTORA PRZEDSZKOLA KRÓLA Maciusia I w Komornikach z dnia w sprawie przyjęcia regulaminu kontroli zarządczej
ZARZĄDZENIE NR 19/2011/2012 DYREKTORA PRZEDSZKOLA KRÓLA Maciusia I w Komornikach z dnia 30.11.2011 w sprawie przyjęcia regulaminu kontroli zarządczej Na podstawie art. 69 ust. 1 pkt 3 ustawy z dnia 27
Bardziej szczegółowoPorównanie aplikacji do tworzenia harmonogramów.
Porównanie aplikacji do tworzenia harmonogramów. WETI 23 lutego 2010 Plan prezentacji Harmonogram 1 Harmonogram Definicja Zależności miedzy zadaniami Wykres Gantta Diagram PERT 2 3 4 5 Prawie jak motto
Bardziej szczegółowoZarządzanie kosztami projektu
Zarządzanie kosztami projektu Wprowadzenie do szacunku kosztów Tablica. Rodzaje, cechy i funkcje estymacji Rodzaj Charakterystyka Funkcja Dokładność Szacowanie przybliżone Szacowanie porównawcze Szacowanie
Bardziej szczegółowoDyrektora Gminnego Zespołu Szkół w Ozimku
ZARZĄDZENIE nr 31/2012 Dyrektora Gminnego Zespołu Szkół w Ozimku z dnia 17 października 2012 r. w sprawie organizacji zarządzania ryzykiem w GZS w Ozimku Na podstawie art.. 68 oraz art. 69 ust.1 pkt 3
Bardziej szczegółowoSzkolenie 1. Zarządzanie projektami
UNIWERSYTET MARII CURIE-SKŁODOWSKIEJ W LUBLINIE Projekt Nowoczesny model zarządzania w UMCS umowa nr UDA-POKL.04.01.01-00-036/11-00 Pl. Marii Curie-Skłodowskiej 5, 20-031 Lublin, www.nowoczesny.umcs.lublin.pl
Bardziej szczegółowoPRAKTYKA ZARZĄDZANIA PROJEKTAMI W OPARCIU O PMBOK GUIDE 5TH.ED.
PRAKTYKA ZARZĄDZANIA PROJEKTAMI W OPARCIU O PMBOK GUIDE 5TH.ED. Możliwość uzyskania 23 punktów PDU Cel szkolenia: Celem szkolenia jest podniesienie efektywności działań uczestników szkolenia w projektach
Bardziej szczegółowoREGULAMIN ZARZĄDZANIA RYZYKIEM. w Sądzie Okręgowym w Krakowie
REGULAMIN ZARZĄDZANIA RYZYKIEM w Sądzie Okręgowym w Krakowie I. POSTANOWIENIA OGÓLNE 1 Regulamin określa sposób prowadzenia polityki zarządzania ryzykiem w Sądzie Okręgowym w Krakowie. 2 Misją Sądu Okręgowego
Bardziej szczegółowoProcedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu
Załącznik nr 1 do Zarządzenia Nr 2808/2018 Prezydenta Miasta Radomia z dnia 18 stycznia 2018 r. Procedura zarządzania ryzykiem w Urzędzie Miejskim w Radomiu 1 1. Określenia stosowane w niniejszej procedurze:
Bardziej szczegółowoPROCEDURY SZACOWANIA KAPITAŁU WEWNĘTRZNEGO W DOMU MAKLERSKIM CAPITAL PARTNERS S.A.
PROCEDURY SZACOWANIA KAPITAŁU WEWNĘTRZNEGO W DOMU MAKLERSKIM CAPITAL PARTNERS S.A. Przyjęte uchwałą Zarządu nr 2/IV/2015 z dnia 23 kwietnia 2015 r. (zmienione uchwałami Zarządu nr 7/III/2016 z dnia 23
Bardziej szczegółowoRyzyko i zarządzanie ryzykiem w projektach
Wykład objęty jest prawami autorskimi Prof.dr hab. Małgorzata Duczkowska-Piasecka Przedmiot: Zarządzanie projektami biznesowymi Ryzyko i zarządzanie ryzykiem w projektach Ryzyko może być definiowane jako
Bardziej szczegółowoZarządzenie nr 85/2011 BURMISTRZA WYSZKOWA z dnia 20 maja 2011r.
Zarządzenie nr 85/2011 BURMISTRZA WYSZKOWA z dnia 20 maja 2011r. w sprawie zasad i trybu wyznaczania celów i zadań w Urzędzie Miejskim w Wyszkowie i gminnych jednostkach organizacyjnych oraz procedury
Bardziej szczegółowoOgraniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)
Koszty projektowe Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Zarządzanie kosztami Szacowanie kosztów Budżetowanie kosztów Kontrola kosztów Zarządzanie kosztami
Bardziej szczegółowoProcedury zarządzania ryzykiem w Zespole Szkolno-Przedszkolnym
Załącznik Nr 1 do Zarządzenia Nr 13/12/2015 Dyrektora Zespołu Szkolno-Przedszkolnego w Halinowie z dnia 28 grudnia 2015r. Procedury zarządzania ryzykiem w Zespole Szkolno-Przedszkolnym w Halinowie. Ilekroć
Bardziej szczegółowoZARZĄDZENIE nr 32/2015 r. Dyrektora Zespołu Szkół Ogólnokształcących nr 2 im. Króla Jana III Sobieskiego w Legionowie z dnia 23 kwietnia 2015 r.
ZARZĄDZENIE nr 32/2015 r. Dyrektora Zespołu Szkół Ogólnokształcących nr 2 im. Króla Jana III Sobieskiego w Legionowie z dnia 23 kwietnia 2015 r. w sprawie wprowadzenia Polityki zarządzania ryzykiem Na
Bardziej szczegółowoZarządzanie projektami. Wykład 3 dr inż. Agata Klaus-Rosińska
Zarządzanie projektami Wykład 3 dr inż. Agata Klaus-Rosińska 1 2. Kwantyfikacja Kwantyfikacja polega na rozbiciu wszystkich pakietów pracy na najniższym poziomie WBS na mniejsze, łatwiejsze w realizacji
Bardziej szczegółowodofinansowania, jest odzwierciedleniem obecnej struktury organizacyjnej klas I-III szkół podstawowych i ogólnokształcących szkół muzycznych I stopnia.
UZASADNIENIE Zapewnienie lepszego dostępu do edukacji najmłodszym dzieciom oraz umożliwienie rozpoczęcia nauki w klasie pierwszej szkoły podstawowej dzieciom sześcioletnim jest priorytetowym działaniem
Bardziej szczegółowo
