Modernizacja linii kolejowej Warszawa - Łódź, etap II, Lot A - odcinek Warszawa Zachodnia Miedniewice (Skierniewice) POIiŚ

Wielkość: px
Rozpocząć pokaz od strony:

Download "Modernizacja linii kolejowej Warszawa - Łódź, etap II, Lot A - odcinek Warszawa Zachodnia Miedniewice (Skierniewice) POIiŚ 7.1-24."

Transkrypt

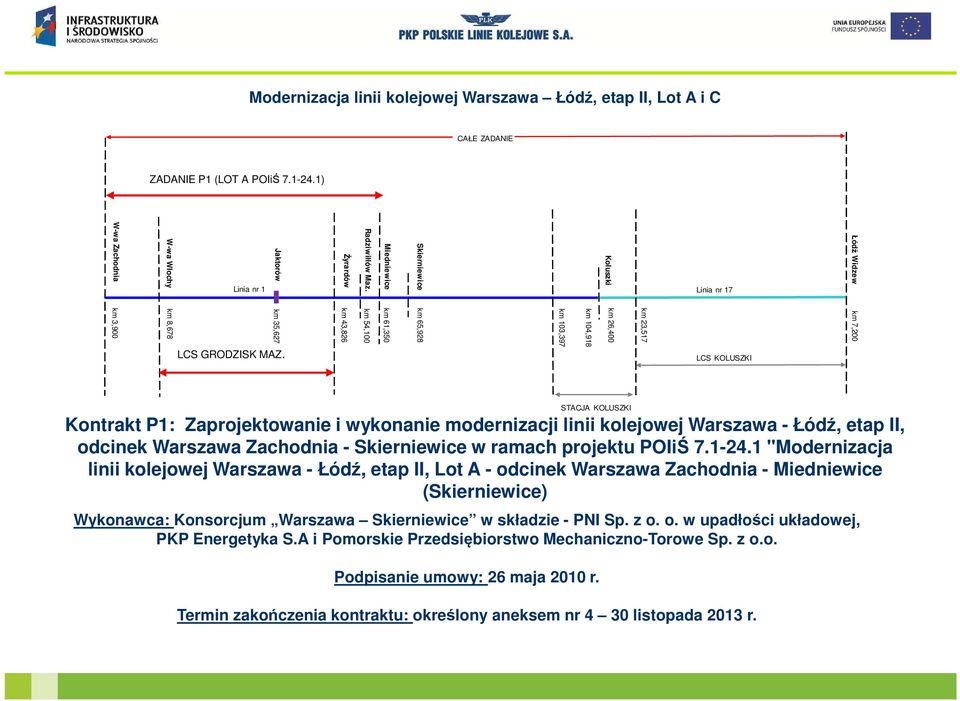

1 Modernizacja linii kolejowej Warszawa - Łódź, etap II, Lot A - odcinek Warszawa Zachodnia Miedniewice POIiŚ Warszawa, 23 stycznia 2013 r. Dla rozwoju infrastruktury i środowiska

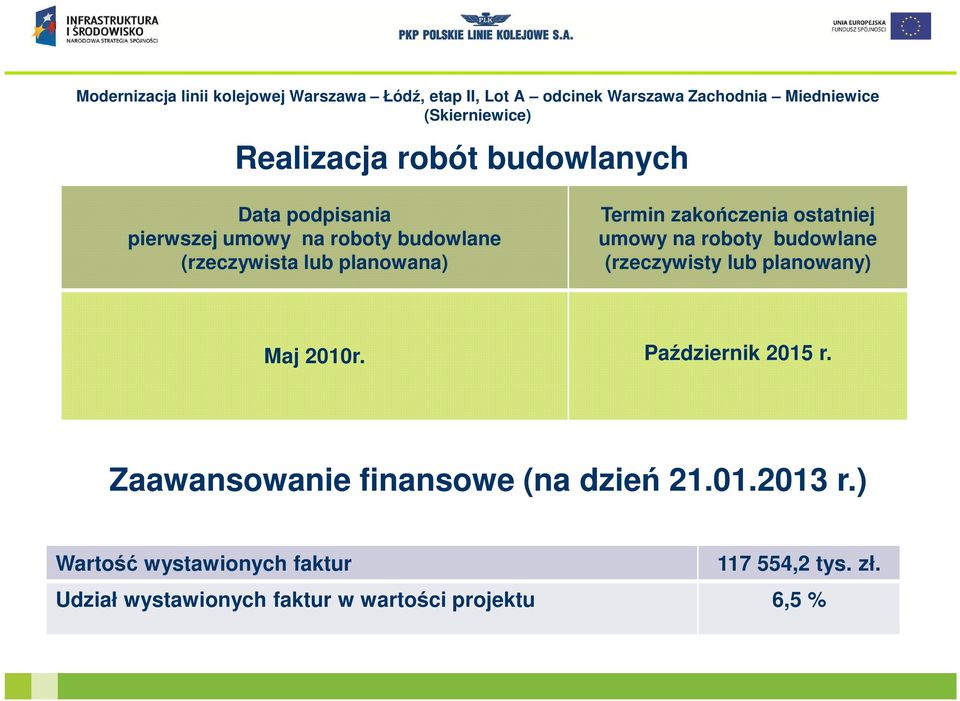

2 Modernizacja linii kolejowej Warszawa Łódź, etap II MAPA LINII WARSZAWA - ŁÓDŹ Warszawa Zachodnia Błonie Bednary Żyrardów Grodzisk Mazowiecki LCS Skierniewice m. JAKTORÓW Skierniewice Łódź Fabryczna Łódź Widzew m. ROGÓW Koluszki Mikołajów Etap I LEGENDA Realizacja w latach Etap II Projekt POIiŚ Lot A Projekt POIiŚ Lot B Baby Projekt POIiŚ Lot C Budowa skrzyżowania dwupoziomowego Budowa skrzyżowania dwupoziomowego

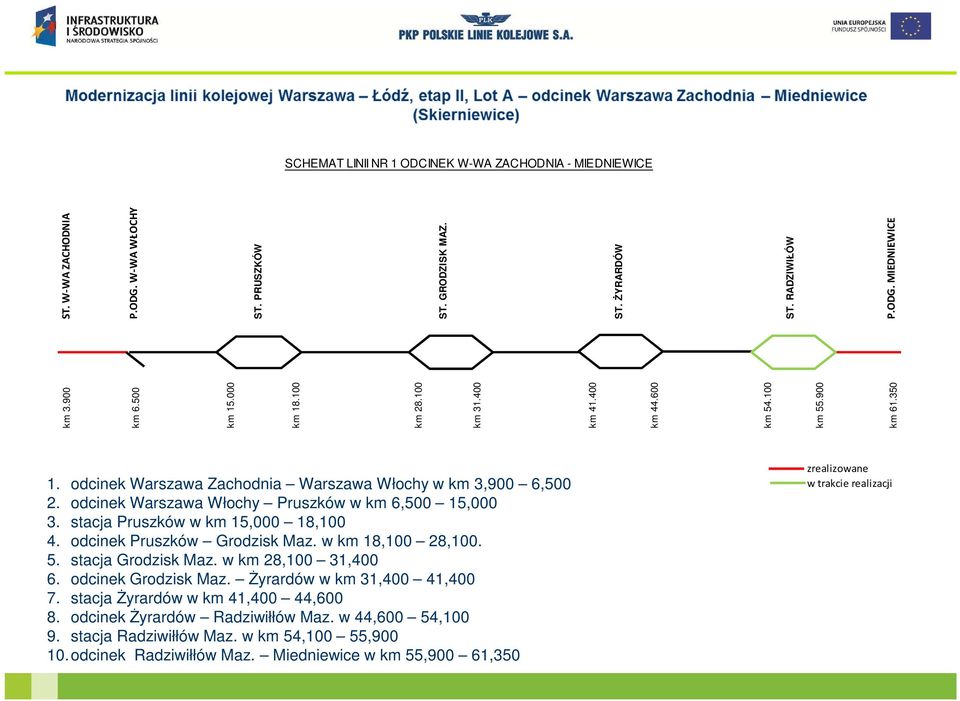

3 WARTOŚĆ PROJEKTU (lot A): 1 820,5 mln zł (netto) w tym wartość kwalifikowana : 1 076,3 mln zł (netto) Projekt obejmuje: Opracowanie dokumentacji. Modernizację linii nr 1 w km 3,900-61,350 obejmująca min. roboty: - nawierzchniowe i okołotorowe na 126,966 km toru; - na obiektach inżynieryjnych - 72 szt. (w tym: 11 szt. Wiaduktów (budowa 2 nowych tuneli), 16 szt. mostów, 34 szt. przepustów, 9 szt. przejść pod torami, 2 przejścia dla zwierząt), - na przejazdach - 17 szt.( w tym 8 likwidowanych); perony 16 szt.; rozjazdy 123 szt., - w pozostałych branżach; automatyka, telekomunikacja, elektroenergetyka, ogólnobudowlana. Budowa wiaduktu drogowego zlokalizowanego w km 35,627 linii nr 1 w miejscowości Jaktorów Zapewnienie finansowania Umowa o dofinansowanie TAK TAK Decyzja Komisji Europejskiej o finasowaniu z dnia 20 listopada 2012 r. nr C(2012)8123

4 ZAAWANSOWANIE ZAMÓWIEŃ PUBLICZNYCH Nazwa Przetargu Etap procedury Data podpisania umowy * Wartość umowna (w tys. zł.) Mapy do celów projektowych Umowa zakończona r ,7 Nowelizacja studium Umowa zakończona r. 990,00 Wykonanie modernizacji linii (projekt + budowa) Umowa podpisana r ,00 Nadzór Lot A Umowa podpisana r ,2 Promocja Umowa podpisana r ,7 Zabudowa ERTMS Ogłoszony przetarg r ,3 Nadzór ERTMS w przygotowaniu r 1 789,0 * rzeczywista lub planowana

5 Nazwa Przetargu Etap procedury Data podpisania umowy * Wartość umowna (w tys. zł.) Wykonanie map podziałowych i operatów szacunkowych Wykonanie robót budowlanoremontowych na moście kolejowym w km 60,120 linii kolejowej Warszawa- Łódź, etap II (roboty dodatkowe) Roboty dodatkowe na wykonanie wzmocnienia obiektów inżynieryjnych zlokalizowanych w km: 9,292; 11,509; 15,350 linii kolejowej Nr 1 Zaprojektowanie i wykonanie wiaduktu drogowego zlokalizowanego w km. 35,635 linii kolejowej nr 1 Warszawa Centralna - Katowice Porealizacyjna analiza hałasu Porealizacyjny monitoring przejść dla zwierząt * Kwota niekwalifikowana Umowa zakończona r. 68,2 Umowa zakończona r ,0 Podpisana umowa r ,3 Podpisana umowa r ,6 w przygotowaniu r ,0* w przygotowaniu r ,0*

6 Modernizacja linii kolejowej Warszawa Łódź, etap II, Lot A i C CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) W-wa Zachodnia km 3,900 W-wa Włochy km 8,678 Jaktorów Żyrardów km 54,100 km 43,826 Miedniewice km 61,350 Skierniewice Linia nr 1 Linia nr 17 km 35,627 LCS GRODZISK MAZ. Radziwiłłów Maz. km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Koluszki LCS KOLUSZKI Łódź Widzew km 7,200 STACJA KOLUSZKI Kontrakt P1: Zaprojektowanie i wykonanie modernizacji linii kolejowej Warszawa - Łódź, etap II, odcinek Warszawa Zachodnia - Skierniewice w ramach projektu POIiŚ "Modernizacja linii kolejowej Warszawa - Łódź, etap II, Lot A - odcinek Warszawa Zachodnia - Miedniewice Wykonawca: Konsorcjum Warszawa Skierniewice w składzie - PNI Sp. z o. o. w upadłości układowej, PKP Energetyka S.A i Pomorskie Przedsiębiorstwo Mechaniczno-Torowe Sp. z o.o. Podpisanie umowy: 26 maja 2010 r. Termin zakończenia kontraktu: określony aneksem nr 4 30 listopada 2013 r.

7 Realizacja robót budowlanych Data podpisania pierwszej umowy na roboty budowlane (rzeczywista lub planowana) Termin zakończenia ostatniej umowy na roboty budowlane (rzeczywisty lub planowany) Maj 2010r. Październik 2015 r. Zaawansowanie finansowe (na dzień r.) Wartość wystawionych faktur ,2 tys. zł. Udział wystawionych faktur w wartości projektu 6,5 %

8 SCHEMAT LINII NR 1 ODCINEK W-WA ZACHODNIA - MIEDNIEWICE km km km km km km km km km km km ST. W-WA ZACHODNIA P.ODG. W-WA WŁOCHY ST. PRUSZKÓW ST. GRODZISK MAZ. ST. ŻYRARDÓW ST. RADZIWIŁÓW P.ODG. MIEDNIEWICE 1. odcinek Warszawa Zachodnia Warszawa Włochy w km 3,900 6, odcinek Warszawa Włochy Pruszków w km 6,500 15, stacja Pruszków w km 15,000 18, odcinek Pruszków Grodzisk Maz. w km 18,100 28, stacja Grodzisk Maz. w km 28,100 31, odcinek Grodzisk Maz. Żyrardów w km 31,400 41, stacja Żyrardów w km 41,400 44, odcinek Żyrardów Radziwiłłów Maz. w 44,600 54, stacja Radziwiłłów Maz. w km 54,100 55, odcinek Radziwiłłów Maz. Miedniewice w km 55,900 61,350

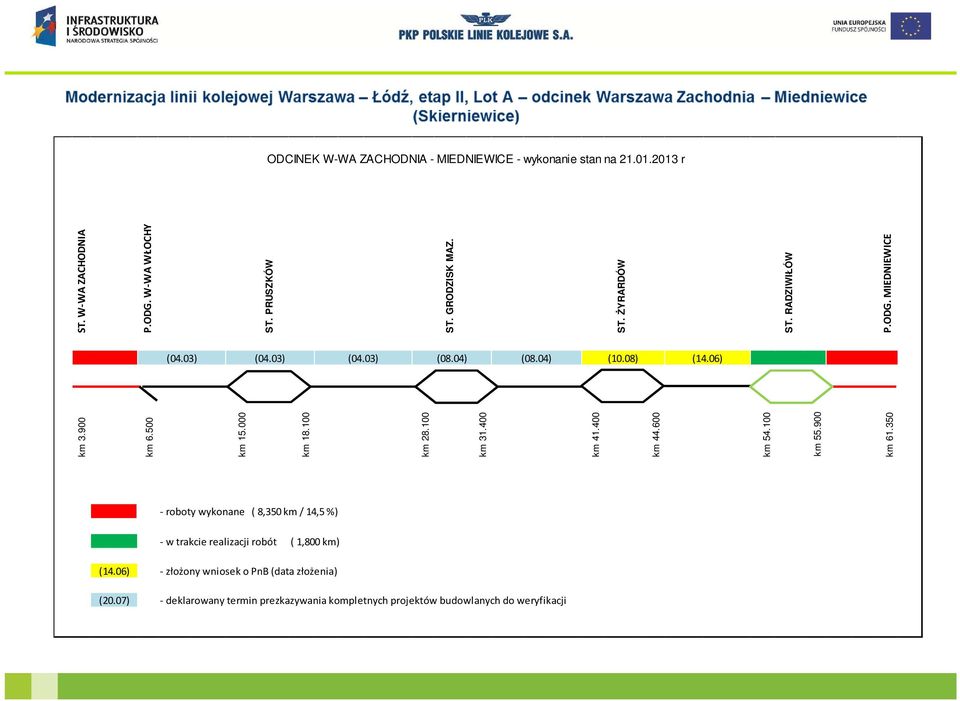

9 SCHEMAT LINII NR 1 ODCINEK W-WA ZACHODNIA - MIEDNIEWICE km km km km km km km km km km km ST. W-WA ZACHODNIA P.ODG. W-WA WŁOCHY ST. PRUSZKÓW ST. GRODZISK MAZ. ST. ŻYRARDÓW ST. RADZIWIŁÓW P.ODG. MIEDNIEWICE 1. odcinek Warszawa Zachodnia Warszawa Włochy w km 3,900 6, odcinek Warszawa Włochy Pruszków w km 6,500 15, stacja Pruszków w km 15,000 18, odcinek Pruszków Grodzisk Maz. w km 18,100 28, stacja Grodzisk Maz. w km 28,100 31, odcinek Grodzisk Maz. Żyrardów w km 31,400 41, stacja Żyrardów w km 41,400 44, odcinek Żyrardów Radziwiłłów Maz. w 44,600 54, stacja Radziwiłłów Maz. w km 54,100 55, odcinek Radziwiłłów Maz. Miedniewice w km 55,900 61,350 zrealizowane w trakcie realizacji

10 Odcinek Ogólna wartość robót Wykonano Pozostało do zakończenia 100% robót Pozostały do wykonania zakres rzeczowy Powiazanie z innymi odcinkami Warszawa Zachodnia Warszawa Włochy , , ,96 zabudowa rozjazdów oraz korekty położenia torów w planie (w celu uzyskania wymaganej szerokości międzytorza) Do zakończenia robót konieczne jest zamknięcie szlaku Warszawa Włochy - Pruszków P.odg. Warszawa Włochy , , ,60 Cały zakres dla odcinka Warszawa Włochy - Pruszków , , ,64 Cały zakres dla odcinka Stacja Pruszków , ,00 Cały zakres dla odcinka

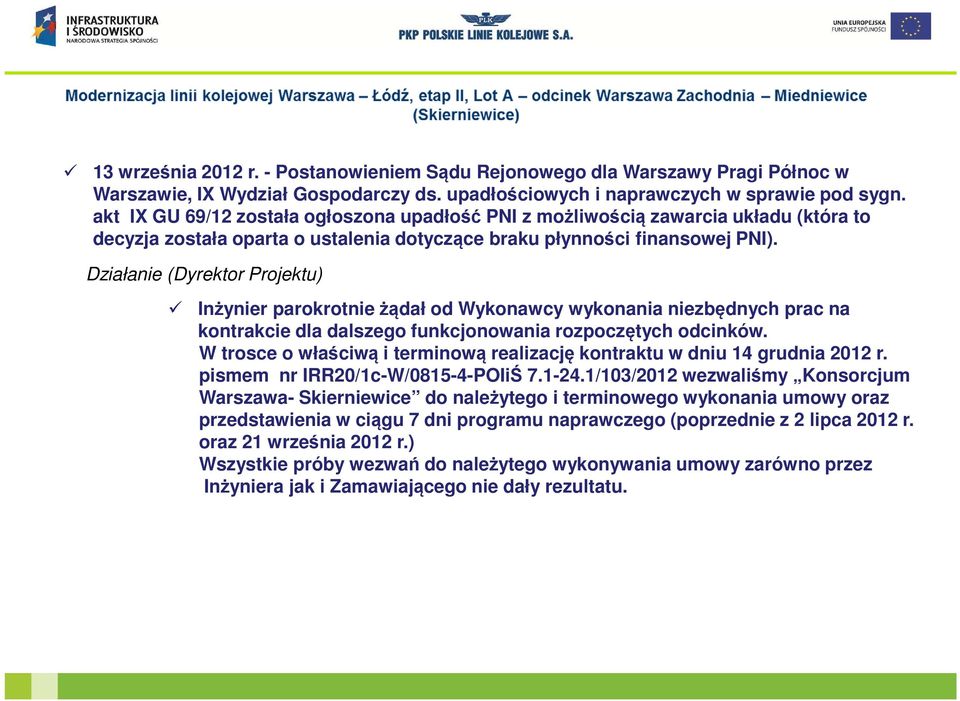

11 Odcinek Ogólna wartość robót Wykonano Pozostało do zakończenia 100% robót Pozostały do wykonania zakres rzeczowy Powiazanie z innymi odcinkami Pruszków Grodzisk Maz. Stacja Grodzisk Maz , , , ,00 Cały zakres dla odcinka Cały zakres dla odcinka Grodzisk Maz. - Żyrardów , ,00 Cały zakres dla odcinka Stacja Żyrardów , , ,61 Cały zakres dla odcinka Żyrardów - Radziwiłłów Maz , , ,87 Cały zakres dla odcinka

12 Odcinek Ogólna wartość robót Wykonano Pozostało do zakończenia 100% robót Pozostały do wykonania zakres rzeczowy Powiazanie z innymi odcinkami Stacja Radziwiłłów Maz , , ,81 roboty w branżach: torowej, automatyki, sieci trakcyjnej, elektroenergetyki do 1 kv, kubatury i peronów, dróg, przejść i przejazdów, ochrony środowiska Do zakończenia robót konieczne jest zamknięcie szlaku Żyrardów- Radziwiłłów Maz. Radziwiłłów Maz. - Miedniewice , , ,60 roboty w branżach: torowej, automatyki, telekomunikacji, elektroenergetyki do 1 kv, kubatury i peronów, ochrony środowiska Do zakończenia robót w branży automatyki niezbędnym jest uruchomienie nowych urządzeń skr na stacji Radziwiłłów Mazowiecki.

13 Odcinek Ogólna wartość robót Wykonano Pozostało do zakończenia 100% robót Dokumentacja , , ,90 Pozostałe (Zasilanie sieci trakcyjnej, Zasilanie LPN, stacja Warszawa Zachodnia, stacja Warszawa Główna Towarowa Okręg "WOA", stacja Korytów) , , ,00 Suma , , ,99

14 km km km km km km km km km km km P.ODG. MIEDNIEWICE ODCINEK W-WA ZACHODNIA - MIEDNIEWICE - wykonanie stan na r (04.03) (04.03) (04.03) (08.04) (08.04) (10.08) (14.06) - roboty wykonane ( 8,350 km / 14,5 %) - w trakcie realizacji robót ( 1,800 km) (14.06) - złożony wniosek o PnB (data złożenia) (20.07) - deklarowany termin prezkazywania kompletnych projektów budowlanych do weryfikacji ST. W-WA ZACHODNIA P.ODG. W-WA WŁOCHY ST. PRUSZKÓW ST. GRODZISK MAZ. ST. ŻYRARDÓW ST. RADZIWIŁÓW

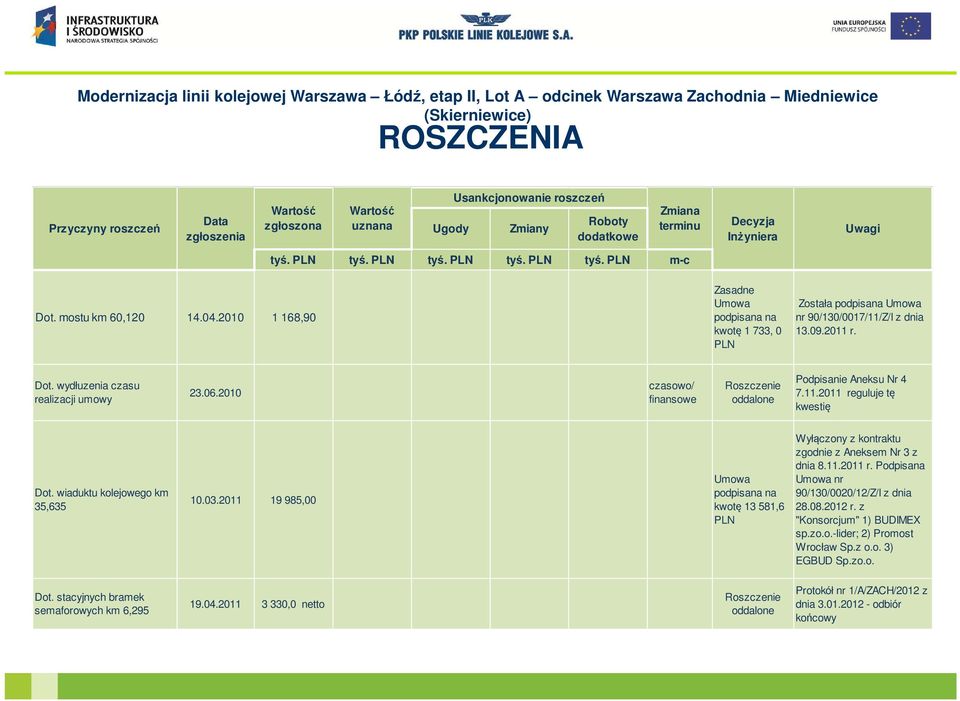

15 Od dnia 23 października 2012 r. obowiązuje Rozporządzenie Ministra Środowiska z dnia 1 października 2012 r. zmieniające rozporządzenie w sprawie dopuszczalnych poziomów hałasu w środowisku (Dz. U. z dnia 8 października 2012 r.). W dniu 5 grudnia 2012 r. Zamawiający pismem nr IRR0z-W/0815-2I-POIiŚ /8/2012 poinformował, że dla odcinków dla których nie złożono wniosków o pozwolenie na budowę, oczekuje przedstawienia analizy akustycznej wraz z przedstawieniem środków minimalizujących w odniesieniu do aktualnie obowiązującego rozporządzenia wraz z rekomendacją dotyczącą zmian lub ich braku w stosunku do zaprojektowanych zabezpieczeń akustycznych (ekranów akustycznych). W obecnej chwili są dokonywane korekty raportów powtórnej oceny dla pozostałych odcinków. Zrealizowanie powyższej korekty powoduje konieczność poprawienia projektów budowlanych tj. projektów zagospodarowania i projektów ekranów akustycznych. Dostosowanie już wykonanej dokumentacji do wymogów rozporządzenia wydłuży okres jej przygotowania. Zakładany czas potrzebny na wprowadzenie zmian i zakończenie wykonywania projektów budowlanych to około 3 miesiące.

16 13 września 2012 r. - Postanowieniem Sądu Rejonowego dla Warszawy Pragi Północ w Warszawie, IX Wydział Gospodarczy ds. upadłościowych i naprawczych w sprawie pod sygn. akt IX GU 69/12 została ogłoszona upadłość PNI z możliwością zawarcia układu (która to decyzja została oparta o ustalenia dotyczące braku płynności finansowej PNI). Działanie (Dyrektor Projektu) Prowadzenie rozmów z podwykonawcami, by pomimo braku płatności ze strony PNI Sp.z o.o. w upadłości układowej realizowali roboty w celu uniknięcia opóźnień. Płatności na rzecz podwykonawców w ramach solidarnej odpowiedzialności zostały wykonane w dniu 31 października 2012 r. i 27 grudnia 2012 r. na kwoty wykazane w PŚP nr 14 i 15 w wysokości ,53 PLN.

17 13 września 2012 r. - Postanowieniem Sądu Rejonowego dla Warszawy Pragi Północ w Warszawie, IX Wydział Gospodarczy ds. upadłościowych i naprawczych w sprawie pod sygn. akt IX GU 69/12 została ogłoszona upadłość PNI z możliwością zawarcia układu (która to decyzja została oparta o ustalenia dotyczące braku płynności finansowej PNI). Działanie (Dyrektor Projektu) Prowadzenie rozmów z podwykonawcami, by pomimo braku płatności ze strony PNI Sp.z o.o. w upadłości układowej realizowali roboty w celu uniknięcia opóźnień. Płatności na rzecz podwykonawców w ramach solidarnej odpowiedzialności zostały wykonane w dniu 31 października 2012 r. i 27 grudnia 2012 r. na kwoty wykazane w PŚP nr 14 i 15 w wysokości ,53 PLN. Pracownicy zespołu są w ciągłym kontakcie z osobami odpowiedzialnymi za projekty budowlane ze strony Wykonawcy. Monitorują ilość wykonanych projektów. Organizują spotkania robocze i są w stałym kontakcie z UW. w celu szybkiego i sprawnego zakończenia dokumentacji projektowej i pozyskania PnB.

18 13 września 2012 r. - Postanowieniem Sądu Rejonowego dla Warszawy Pragi Północ w Warszawie, IX Wydział Gospodarczy ds. upadłościowych i naprawczych w sprawie pod sygn. akt IX GU 69/12 została ogłoszona upadłość PNI z możliwością zawarcia układu (która to decyzja została oparta o ustalenia dotyczące braku płynności finansowej PNI). Działanie (Dyrektor Projektu) Inżynier parokrotnie żądał od Wykonawcy wykonania niezbędnych prac na kontrakcie dla dalszego funkcjonowania rozpoczętych odcinków. W trosce o właściwą i terminową realizację kontraktu w dniu 14 grudnia 2012 r. pismem nr IRR20/1c-W/ POIiŚ /103/2012 wezwaliśmy Konsorcjum Warszawa- Skierniewice do należytego i terminowego wykonania umowy oraz przedstawienia w ciągu 7 dni programu naprawczego (poprzednie z 2 lipca 2012 r. oraz 21 września 2012 r.) Wszystkie próby wezwań do należytego wykonywania umowy zarówno przez Inżyniera jak i Zamawiającego nie dały rezultatu.

19 13 września 2012 r. - Postanowieniem Sądu Rejonowego dla Warszawy Pragi Północ w Warszawie, IX Wydział Gospodarczy ds. upadłościowych i naprawczych w sprawie pod sygn. akt IX GU 69/12 została ogłoszona upadłość PNI z możliwością zawarcia układu (która to decyzja została oparta o ustalenia dotyczące braku płynności finansowej PNI). Działanie (Dyrektor Projektu) Inżynier parokrotnie żądał od Wykonawcy wykonania niezbędnych prac na kontrakcie dla dalszego funkcjonowania rozpoczętych odcinków. W trosce o właściwą i terminową realizację kontraktu w dniu 14 grudnia 2012 r. pismem nr IRR20/1c-W/ POIiŚ /103/2012 wezwaliśmy Konsorcjum Warszawa- Skierniewice do należytego i terminowego wykonania umowy oraz przedstawienia w ciągu 7 dni programu naprawczego (poprzednie z 2 lipca 2012 r. oraz 21 września 2012 r.) Wszystkie próby wezwań do należytego wykonywania umowy zarówno przez Inżyniera jak i Zamawiającego nie dały rezultatu. Dyrektor Projektu uczestniczy w cotygodniowych naradach Inżyniera Rezydenta w celu rozwiazywania bieżących problemów i koordynacji prac, ponieważ od chwili ogłoszenia upadłości z możliwością zawarcia układu PNI nie angażowało się już w wykonie zarówno robót jak i prac projektowych

20 ROSZCZENIA Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Ugody Usankcjonowanie roszczeń Zmiany Roboty dodatkowe Zmiana terminu Decyzja Inżyniera Uwagi tyś. PLN tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c Dot. mostu km 60, ,90 Zasadne Umowa podpisana na kwotę 1 733, 0 PLN Została podpisana Umowa nr 90/130/0017/11/Z/I z dnia r. Dot. wydłuzenia czasu realizacji umowy czasowo/ finansowe Roszczenie oddalone Podpisanie Aneksu Nr reguluje tę kwestię Dot. wiaduktu kolejowego km 35, ,00 Umowa podpisana na kwotę ,6 PLN Wyłączony z kontraktu zgodnie z Aneksem Nr 3 z dnia r. Podpisana Umowa nr 90/130/0020/12/Z/I z dnia r. z "Konsorcjum" 1) BUDIMEX sp.zo.o.-lider; 2) Promost Wrocław Sp.z o.o. 3) EGBUD Sp.zo.o. Dot. stacyjnych bramek semaforowych km 6, ,0 netto Roszczenie oddalone Protokół nr 1/A/ZACH/2012 z dnia odbiór końcowy

21 Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Ugody Usankcjonowanie roszczeń Zmiany Roboty dodatkowe Zmiana terminu Decyzja Inżyniera Uwagi Dot. przejścia podziemnego km 42,957 w piśmie występuje km 42,962 (wg.pfu w km 42,992) 1) ) tyś. PLN tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c 1)5 228,0 2)8 829,9 przejazd km 34, ,90 Inżynier wstępnie akceptuje roszczenie Roszczenie oddalone Roszczenie przejściowe nr 6/2012.Pismo nr BDK1/1478/LS/ z dnia roszczenie ostateczne SAFEGE w piśmie nr AIR/ /WA/371/A/Z z dnia powiadamia wykonawcę, że oczekuje sporządzenia protokołu konieczności na wyk. przedmiotowych robót zgodnie z wytycznymi zawartymi w pismie IRR20d- W/ POIiŚ /2/11 Inzynier pismem nr AIP/ /WA/67/A/Z z dnia oddala roszczenie Dot. przejścia pod torami km ,00 Roszczenie oddalone Roszczenie oddalone pismem nrair/01111/68/wo/434/a/z nie przewidziano wykonania robót związanych z częścią zabytkową Dot. dodatkowych raportów oddziaływania na środowisko czasowo/ finansowe Roszczenie oddalone Podpisanie Aneksu Nr reguluje tę kwestię

22 Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Ugody Usankcjonowanie roszczeń Zmiany Roboty dodatkowe Zmiana terminu tyś. PLN tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c Decyzja Inżyniera Uwagi Dot. tablic informacyjnych z nazwą p.o. Rawka ,40 Roszczenie oddalone Roszczenie oddalone pismem nr AIR/ /WA/477/A/Z z dnia Dot. przejazdu kat "A" km 54, pozostawienie przejazdów w/w lokalizacjach IRR20c-W/ POIiŚ /162/2011 z dnia r W zwiazku z odmową podpisania przez Zarządców Drogi protokółów likwidacji przejazdów 17,313 i 54,281 - zachodzi konieczność pozostawienia przejazdów w/w lokalizacjach Dot. braku decyzji o ustaleniu lokalizacji w km 10,560-23,293; 23,293-31,400; 41,342-57,685 Dot. błędów w mapach do celów projektowych czasowo/ finansowe Roszczenie oddalone Rezydent nie może zająć stanowiska z uwagi na zbyt ogólne uwagi Roszczenie przejściowe nr 1/2012 Oddalone pismem nr AIR/ /WA/79/Z z dnia AIR/120405/WA/146/A/Z Roszczenie przejściowe nr 2/2012 z dnia Dot. przejazdu kat "A" km 17,313 oraz budowy w km 18, pozostawienie przejazdów w/w lokalizacjach IRR20c-W/ POIiŚ /162/2011 z dnia r W zwiazku z odmową podpisania przez Zarządców Drogi protokółów likwidacji przejazdów 17,313 i 54,281 - zachodzi konieczność pozostawienia przejazdów w/w lokalizacjach.

23 Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Ugody Usankcjonowanie roszczeń Zmiany Roboty dodatkowe Zmiana terminu tyś. PLN tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c Decyzja Inżyniera Uwagi Dot. przejazdu kat "A" km 17,313 oraz budowy w km 18, Roszczenie przejściowe nr Inżynier 3/ ukończenie oczekuje przedłzone o czas liczony od pełnych podjęcia przez opracowań Zamawiającego decyzji dokumentacyjny zmieniającej wymagania - ch przedłużenie o 105 dni (od do r) Dot. zmiany lokalizacji semaforów wjazdowych na p.odg. Miedniewice Dot. nieprzewidzianych warunków geologicznych na st. Radziwiłłów Dot. róznic pomiędzy Dokumentacją Projektową dla st. Radziwiłłów a PFU Dot. zmiany standardów technicznych - zalecenie stosowania krzyżownic ze stali manganowej zamiast z dziobem zgrzewanospawanym Dot. konieczności zmiany projektowanego układu torowego na st. Pruszków finansowe finansowe czasowo/ finansowe czasowo/ finansowe czasowo/ finansowe Roszczenie oddalone Roszczenie oddalone Roszczenie oddalone Roszczenie oddalone Roszczenie oddalone Roszczenie Nr 4/2012 Oddalone. Pismo nr AIR/ /WA/164/A/Z Roszczenie Nr 6/2012 Inżynier pismem nr AIR/ /WA/216/A/Z z dnia oddala roszczenie Roszczenie Nr 7/2012 Inzynier pismem nr AIR/ /WA/214/A/Z z dnia oddala roszczenie Roszczenie Nr 8/2012 Inżynier pismem nr AIR/012613/WA/227/A/Z z dnia r oddala roszczenie Roszczenie Nr 9/2012 Inzynier pismem nr AIR/ /WA/328/A/Z z dnia oddala roszczenie

24 Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Ugody Usankcjonowanie roszczeń Zmiany Roboty dodatkowe Zmiana terminu tyś. PLN tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c Decyzja Inżyniera Uwagi Dot. braku decyzji o ustaleniu lokalizacji w km 31,400-41, finansowe Roszczenie oddalone Roszczenie Nr 5/2012 z dnia za pismem nr T4BDK1-27/363/2012 SAFEGE pismem nr AIR/ /WA/11/A/Z z dnia r. Podpisany aneks nr 4 do umowy w pełni wyregulował te zagadnienia Dot. braku decyzji o ustaleniu lokalizacji w km 31,400-41,400 Dot. kolizji robót - przebudowa przejazdu kat. A km 30,449 na przejazd pod linią kolejową wraz z układem drogowym Dot. zastosowania nowych przepisów technicznych "Wytycznych dla osadzania znaków regulacji osi toru na konstrukcjach wsporczych (słupach) sieci trakcyjnej IG-6" finansowe finansowe czasowo/ finansowe Roszczenie oddalone Roszczenie oddalone Inżynier wstepnie akceptuje roszczenie Roszczenie nr 10/2012 z dnia SAFEGE pismem nr AIR/ /WA/353/A/Z z dnia oddala roszczenie Roszczenie Nr 11/2012 z dnia SAFEGE pismem nr AIR/ /WA/354/A/Z z dnia oddala roszczenie Roszczenie Nr 12/2012 z dnia SAFEGE w piśmie nr AIR/ /WA/372/A/Z z dnia powiadamia wykonawcę, że oczekuje sporządzenia protokołu konieczności na wyk. przedmiotowych robót zgodnie z wytycznymi zawartymi w pismie IRR20d- W/ POIiŚ /2/11

25 Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Ugody Usankcjonowanie roszczeń Zmiany Roboty dodatkowe Zmiana terminu Decyzja Inżyniera Uwagi Roszczenie w związku z opóźnieniem procedury związanej z wydaniem pozwolenia na budowę przez Wojewodę Mazowieckiego dla odcinka km 41,400-44,600 St. Żyrardów Opinie geotechniczne w zakresie stateczności skarp oraz osiadań podtorza i podłoża do projektu modernizacji linii kolejowej LK1 dla odcinków 2,3,5,6,8,9 Dot. dopuszczalnych poziomów hałasu Roszczenie zwiazane jest z Decyzją nr 974/2012 Mazowieckiego Wojewódzkiego Konserwatora Zabytków nie zezwalająca na budowę ekranów akustycznych na fragmęcie liniikolejowej Warszawa - Łódx, szl. Pruszków - Grodzisk Maz.w km , tyś. PLN tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c Suma Dotychczas podpisane umowy: ,3 tyś. zł netto Roszczenia zaakceptowane: ,4 tyś. zł netto Roszczenia oddalone: ,9 tyś. zł netto czasowo/ finansowe czasowo/ finansowe czasowo/ finansowe czasowo/ finansowe Roszczenie oddalone Roszczenie oddalone Roszczenie oddalone oczekuje na decyzję inż. Roszczenie Nr 13/2012 z dnia SAFEGE pismem nr AIR/ /WA/388/A/Z z dnia oddala roszczenie Roszczenie Nr 14/2012 z dnia SAFEGE pismem nr AIR/ /WA/456/A/Z z dnia oddala roszczenie Roszczenie Nr 15/2012 z dnia SAFEGE pismem nr AIR/ /WA/450/A/Z z dnia oddala roszczenie Roszczenie Nr 16/2012 z dnia

26 ROSZCZENIA ZAMAWIAJĄCEGO Przyczyny roszczeń Data zgłoszenia Wartość zgłoszona Wartość uznana Usankcjonowanie roszczeń Ugody Zmiany Zmiana terminu Uwagi tyś. PLN tyś. PLN tyś. PLN tyś. PLN m-c Odwołanie kilkudziesięciu pociągów, a także utrudnienia w ich ruchu z powodu wystapienia o zamknięcia torowe od r. i ich nie wykorzystanie , 28 zł W stosunku do PNI zostało dokonane potrącenie w kwocie ,04 PLN w ramach noty obciążeniowej z PŚP nr 15 Odwołanie kilkudziesięciu pociągów, a także utrudnienia w ich ruchu z powodu wystapienia o zamknięcia torowedo i ich nie wykorzystanie , 65 zł PNI uznaje wezwanie za bezzasadne Suma Dotychczasowych roszczeń Zamawiającego : ,93 tyś. zł netto

27 Analiza zamknięć torowych i ich koordynacja z innymi kontraktami/projektami w tym inwestycjami zewnętrznymi I. Rezygnacją w dniu 3 grudnia 2012 r. przez Wykonawcę z zamknięć torowych w okresie do r. oraz nie zamówieniem zamknięć do dnia r. (pismo z dnia 12 grudnia 2012 r.) Deklaracja Wykonawcy wskazuje, ze pomimo planowanego uzyskania w połowie lutego pozwolenia na budowę na szklakżyrardów Radziwiłłów Maz. nie zamierza on rozpocząć robót do czerwca 2013 r. (wartość robót na szlaku PLN) II. Inwestycje zewnętrzne powiązane: - Budowa przystanku osobowego Ursus Niedźwiadek ( z powodu planowanych w III pierwszych kwartałach prac na przystanku, roboty na odcinku Warszawa Włochy Pruszków są planowane od września 2013r.) - Budowa wiaduktu drogowego w ciągu ul. Okulickiego, Warszawa - Ursus ( na spotkaniach w których uczestniczą pracownicy zespołu ds. modernizacji linii Warszawa Łódź podawane są terminy planowanych prac. Terminy prowadzenia prac na obu inwestycjach nie kolidują ze sobą.)

28 W dniu 17 stycznia 2013 r. PKP Energetyka przesłała aneks nr 5 do umowy nr 90/109/033/00/14200/10/I/I. Aneks zmienia lidera konsorcjum na PPMT i reguluje podział kont wewnątrz konsorcjum. W/w aneks został podpisany przez Zarządcę PNI i PKP Energetykę. Podpisanie aneksu przez wszystkie strony doprowadzi do uregulowania stosunków wewnątrz konsorcjum. Poddział zakresu robót PNI na współkonsorcjantów zapewne spowoduje ich wznowienie. Przy dalszej realizacji kontraktu konieczne będzie podpisanie kolejnego aneksu do umowy, który przedłuży termin realizacji.

29 Założenia do harmonogramu nr 1 zmiana lidera konieczność wykonania robót na odcinku W-wa Włochy Grodzisk Maz. do końca 2014 r. ( jazda pociągu Pendolino), założenie bardzo trudnych zamknięć na odcinku W-wa Włochy Grodzisk ( zamknięcie jednego toru), konieczność szczególnej koordynacji robót modernizacji linii i zabudowy ERTMS/ETCS /GSM-R na odcinku Grodzisk Maz. Żyrardów z uwagi na ich równoległe wykonywanie.

30 Termin określony aneksem nr 4

31 Założenia do harmonogramu nr 2 zmiana lidera brak trudnych zamknięć na odcinku W-wa Włochy Grodzisk Maz. jednoczesne zamknięcia na szlakach i stacjach na okres dwóch miesięcy dla robót przebudowy głowic rozjazdowych. konieczność szczególnej koordynacji robót modernizacji linii i zabudowy ERTMS/ETCS /GSM-R na stacjach Pruszków, Grodzisk Maz. i Żyrardów z uwagi na ich równoległe wykonywanie.

32 Termin określony aneksem nr 4

33 Modernizacja linii kolejowej Warszawa Łódź, etap II, Lot A i C CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) W-wa Zachodnia km 3,900 W-wa Włochy km 8,678 Jaktorów Żyrardów Radziwiłłów Maz. km 54,100 km 43,826 km 35,627 Miedniewice km 61,350 Skierniewice Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Koluszki Łódź Widzew km 7,200 LCS KOLUSZKI STACJA KOLUSZKI Kontrakt: Zaprojektowanie i wykonanie wiaduktu kolejowego zlokalizowanego w km 35,635 linii kolejowej nr 1 Warszawa Centralna - Katowice realizowanego w ramach zadania inwestycyjnego Modernizacja linii kolejowej Warszawa - Łódź, etap II, Lot A - odcinek Warszawa Zachodnia - Miedniewice ". Wykonawca: Konsorcjum firm Przedsiębiorstwo Wielobranżowe "Banimex" Sp. z o.o. (lider), PROMOST WROCŁAW Sp. z o.o. Sp. k., Przedsiębiorstwo Budownictwa Górniczego i energetycznego EGBUD Sp. z o.o. Podpisanie umowy: 28 sierpnia 2012 r. Termin zakończenia kontraktu: 29 sierpnia 2014 r. Umowa zawarta na kwotę ,24 PLN netto

34 Kontrakt obejmuje wykonanie: koncepcji wiaduktu drogowego oraz dróg dojazdowych do niego, projektu budowlanego, uzyskanie decyzji pozwolenia na budowę, sporządzenie projektów wykonawczych, sporządzenie Specyfikacji Technicznych Wykonania i Odbioru Robót Budowlanych wykonanie robót budowlanych na podstawie opracowanych projektów, uzyskanych decyzji i pozwoleń, wykonanie projektu stałej organizacji ruchu dla wybudowanego wiaduktu drogowego, projektu czasowej organizacji ruchu dla objazdu awaryjnego oraz projektu czasowej organizacji ruchu na czas prowadzenia robót budowlanych wraz z wdrożeniem, uzyskanie decyzji o pozwoleniu na użytkowanie obiektu, przebudowę występujących kolizji z istniejącą infrastrukturą techniczną srk, teletechnika i inne, sporządzenie dokumentacji powykonawczej, aktualizację map do celów projektowych, wykonanie ponownego raportu Oddziaływania na Środowisko, wykonanie badań geotechnicznych, przewidzieć ewentualną konieczność przebudowy sieci trakcyjnej na odcinku skrzyżowania z linią Nr 1 i Nr 4 ( CMK ), jeśli ponowny raport oddziaływania na środowisko wykaże przekroczenie dopuszczalnych norm hałasu, należy przewidzieć budowę ekranów akustycznych, należy przewidzieć ewentualną konieczność przebudowy linii ŚN.

35 Kontrakt obejmuje wykonanie: koncepcji wiaduktu drogowego oraz dróg dojazdowych do niego projekt przyjęty 16 listopada 2012 r projektu budowlanego ZOPI w dniu 17 stycznia 2012 r. nie przyjęło projektu uzyskanie decyzji pozwolenia na budowę, sporządzenie projektów wykonawczych, sporządzenie Specyfikacji Technicznych Wykonania i Odbioru Robót Budowlanych wykonanie robót budowlanych na podstawie opracowanych projektów, uzyskanych decyzji i pozwoleń, wykonanie projektu stałej organizacji ruchu dla wybudowanego wiaduktu drogowego, projektu czasowej organizacji ruchu dla objazdu awaryjnego oraz projektu czasowej organizacji ruchu na czas prowadzenia robót budowlanych wraz z wdrożeniem, uzyskanie decyzji o pozwoleniu na użytkowanie obiektu, przebudowę występujących kolizji z istniejącą infrastrukturą techniczną srk, teletechnika i inne, sporządzenie dokumentacji powykonawczej, aktualizację map do celów projektowych wykonane na etapie przygotowania projektu budowlanego wykonanie ponownego raportu Oddziaływania na Środowisko planowany termin złożenia do 25 stycznia 2013 r. wykonanie badań geotechnicznych - wykonane na etapie przygotowania projektu budowlanego przewidzieć ewentualną konieczność przebudowy sieci trakcyjnej na odcinku skrzyżowania z linią Nr 1 i Nr 4 ( CMK ) jeśli ponowny raport oddziaływania na środowisko wykaże przekroczenie dopuszczalnych norm hałasu, należy przewidzieć budowę ekranów akustycznych - planowany termin złożenia PROnŚ do 25 stycznia 2013 r. należy przewidzieć ewentualną konieczność przebudowy linii ŚN

36 RYZYKA Znaczne opóźnienie kontraktu z powodu ogłoszonej w dniu 13 września 2012 r. upadłość PNI z możliwością zawarcia układu Identyfikacja ryzyka - 24 kwiecień 2012 wystąpiono do kancelarii Stopczyk & Mikulski z prośbą o analizę sytuacji na kontrakcie w sytuacji odstąpienia lub bankructwa lidera konsorcjum czerwiec 2012 informacja na Zarząd dot. analizy kontraktów z PNI. Załączono opinie prawne kancelarii Stopczyk & Mikulski ze szczegółowa analizą ewentualnych scenariuszy w przypadku upadłości lidera konsorcjum. W informacji zasygnalizowano konieczność zmiany lidera - 2 lipca 2012 r przesłano wezwanie do przedstawienia programu naprawczego. W dniu 29 czerwca 2012 pismo z tym żądaniem przesłał Inżynier sierpień 2012 zlecenie do kancelarii Stopczyk & Mikulski dot. płatności podwykonawcą PNI

37 Działania: RYZYKA Znaczne opóźnienie kontraktu z powodu ogłoszonej w dniu 13 września 2012 r. upadłość PNI z możliwością zawarcia układu Prowadzenie rozmów z podwykonawcami, by pomimo braku płatności ze strony PNI Sp.z o.o. w upadłości układowej realizowali roboty w celu uniknięcia opóźnień. Płatności na rzecz podwykonawców w ramach solidarnej odpowiedzialności zostały wykonane w dniu 31 października 2012 r. i 27 grudnia 2012 r. na kwoty wykazane w PŚP nr 14 i 15 w wysokości ,53 PLN. Pracownicy zespołu są w ciągłym kontakcie z osobami odpowiedzialnymi za projekty budowlane ze strony Wykonawcy. Monitorują ilość wykonanych projektów. Organizują spotkania robocze i są w stałym kontakcie z UW. w celu szybkiego i sprawnego zakończenia dokumentacji projektowej i pozyskania PnB.

38 Działania: RYZYKA Znaczne opóźnienie kontraktu z powodu ogłoszonej w dniu 13 września 2012 r. upadłość PNI z możliwością zawarcia układu Inżynier parokrotnie żądał od Wykonawcy wykonania niezbędnych prac na kontrakcie dla dalszego funkcjonowania rozpoczętych odcinków. W trosce o właściwą i terminową realizację kontraktu w dniu 14 grudnia 2012 r. pismem nr IRR20/1c-W/ POIiŚ /103/2012 wezwaliśmy Konsorcjum Warszawa- Skierniewice do należytego i terminowego wykonania umowy oraz przedstawienia w ciągu 7 dni programu naprawczego (poprzednie z 2 lipca 2012 r. oraz 21 września 2012 r.) Wszystkie próby wezwań do należytego wykonywania umowy zarówno przez Inżyniera jak i Zamawiającego nie dały rezultatu. Dyrektor Projektu uczestniczy w cotygodniowych naradach Inżyniera Rezydenta w celu rozwiazywania bieżących problemów i koordynacji prac, ponieważ od chwili ogłoszenia upadłości z możliwością zawarcia układu PNI nie angażowało się już w wykonie zarówno robót jak i prac projektowych

39 Konsekwencje: RYZYKA Znaczne opóźnienie kontraktu z powodu ogłoszonej w dniu 13 września 2012 r. upadłość PNI z możliwością zawarcia układu - Opóźnienie lub niezrealizowanie projektu - Wpływu na inne projekty - Wpływ na kluczowe rozwiązania polityczne (koniecznym do wykonania do końca roku 2014 jest odcinek Warszawa Włochy Grodzisk Maz. Na w/w odcinku jest przewidziane kursowanie pociągu Pendolino i niezrealizowanie projektu może to uniemożliwić)

40 RYZYKA Rozbieżności decyzji administracyjnych różnych organów. - W dniu 20 września 2012r. Mazowiecki Wojewódzki Konserwator Zabytków wydał decyzję nr 974/2012 w której nie zezwolił na budowę ekranów akustycznych w km 18,100 do km 28,100. Ekrany w tej lokalizacji są określone w Decyzji o środowiskowych uwarunkowaniach zgody na realizacje przedsięwzięcia wydanej przez RDOŚ z dniu 22 grudnia 2009 r. - w dniu 08 października 2012 r. (z późniejszym uzupełnieniem z dnia 23 października 2012 r.) Inwestor odwołał się od decyzji Mazowieckiego Wojewódzkiego Konserwatora Zabytków do Ministra Kultury i Dziedzictwa Narodowego o uchylenie tej decyzji w całości - W dniu r. Minister Kultury i Dziedzictwa Narodowego decyzją DOZ OAiK -6700/1336/12 [BS/160/12] podtrzymał decyzję Mazowieckiego Wojewódzkiego Konserwatora Zabytków w części ekranów w Milanówku Identyfikacja ryzyka - Brak możliwości wcześniejszej identyfikacji ponieważ we wrześniu 2011 r. Wojewódzki Konserwator Zabytków wyraził opinię dot. projektu ekranów na w/w odcinku z naniesieniem propozycji ich lokalizacji i rodzaju. Przesłane uwagi dotyczące konieczności budowy ekranów przeziernych w okolicach obiektów mających znaczenie zabytkowe zostały uwzględnione w projekcie budowlanym.

41 RYZYKA Rozbieżności decyzji administracyjnych różnych organów. Działania: - w dniu 17 stycznia 2013 r. złożono skargę do Wojewódzkiego Sądu Administracyjnego na decyzję Ministra Kultury i Dziedzictwa Narodowego nr DOZ OAiK -6700/1336/12 [BS/160/12] z dnia 14 grudnia 2012 r. - W dniu r. u Wojewody Mazowieckiego odbyło się spotkanie, na którym ustalono, że Wykonawca ponownego raportu o oddziaływani na środowisko oprócz analizy hałasu (określenia lokalizacji i wysokości ekranów akustycznych oraz zaproponowania innych środków) przygotuje uzasadnienie dotyczące konieczności ochrony zabytkowego zespołu urbanistyczno-krajobrazowego Milanówka. Raport musi uwzględniać argumentację zawartą w Decyzji Mazowieckiego Wojewódzkiego Konserwatora Zabytków (nr 974/2012 z dn r.) oraz Decyzję Ministra Kultury i Dziedzictwa Narodowego (nr DOZ-OAiK- 670/1336/12 [BS/160/12] z dn r. Pani Dyrektor RDOŚ w Warszawie obiecała,że taki zapis w raporcie pozwoli wydać Jej pozytywną decyzję. Wydaje się więc,że jest szansa na pozytywne procedowanie uzyskania pozwolenia na budowę dla odcinka Pruszków Grodzisk Mazowiecki.

42 RYZYKA Rozbieżności decyzji administracyjnych różnych organów. Konsekwencje: - nie można wystąpić z wnioskiem o pozwolenia na budowę dla tego odcinka. - opóźnienie projektu.

43 RYZYKA Wdrażanie nowego lidera w wykonie prac projektowych i robót budowlanych Identyfikacja ryzyka - W dniu 24 października 2012 r. Zamawiający wydał polecenie Inżynierowi inwentaryzacji posiadanej dokumentacji projektowej i podanie jej zaawansowania procentowego. Działania: - W listopadzie 2012 r. Inżynier projektu sporządził inwentaryzację dokumentacji i przystąpił do inwentaryzacji robót wykonanych na budowie inwentaryzacja jest aktualizowana na bieżąco. - Zespół IRR 20 monitoruje na bieżąco wprowadzanie zmian do dokumentacji, jej zatwierdzanie i aktualny stan. Pracownicy są w ciągłym kontakcie z UW w celu wprowadzania korekt do dokumentacji na podstawie której procedowane jest pozwolenie na budowę. - Inżynier Projektu deklaruje przydzielenie 2 osób (w chwili przejęcia liderowania przez PPMT ) do pomocy w koordynacji procesu prac projektowych.

44 RYZYKA Wdrażanie nowego lidera w wykonie prac projektowych i robót budowlanych Konsekwencje: - możliwość początkowego spowolnienie kontraktu / wzrost jego opóźnienia.

45 Zestawienie zmian na projekcie L.p. Rodzaj obiektu Rodzaj zmiany do PFU Opracowanie posiadane przez Zamawiającego Przyczyna zmiany Koszt Uwagi 1 Warszawa Zach.- Warszawa Włochy Budowa kabli optotelekomunikacyjnych Projekt Budowlany Kable ujęte w PFU należy wybudować po wydłużonej trasie i zakończyć w najbliższym od granic zadania obiekcie tj ND Warszawa Zachodnia w km 3, ,00 2 Warszawa Włochy- Pruszków Zwiększenia wytrzymałości obiektów km. 6,979,8,994,12,480, dostosowanie przepustów do wymogów ooś 9,785,11,441,11,620,11,655, 12,230 Projekt Budowlany dostosowanie do klasy obciążeń k=+2 dostosowanie do wymogów ooś ,00

46 Zestawienie zmian na projekcie L.p. Rodzaj obiektu Rodzaj zmiany do PFU 3 st.pruszków 4 Pruszków-Grodzisk Przebudowa układu stacyjnego z dostosowaniem do wymogów skrajni dla układu zasilania i zwiększenia przepustowości stacji wzmocnienie przepustów, dostosowanie do wymogów ooś Wzmocnienie skarp nasypów Opracowanie posiadane przez Zamawiającego Projekt Budowlany Projekt Budowlany ( szczegóły przewidziane w fazie projektu wykonawczego) Przyczyna zmiany Koszt Uwagi przystosowanie urządzeń zasilania trakcyjnego i eor do lokalnych warunków eksploatacji Dostosowanie pochylenia i wzmocnienie skarp nasypów, w celu uzyskania minimalnj stateczności Fs osiadań wynikających z Warunków Technicznych (Id- 3) oraz aktualnych Standardów Technicznych dla V 200km/h , ,00

47 Zestawienie zmian na projekcie L.p. Rodzaj obiektu Rodzaj zmiany do PFU 5 st. Grodzisk Wzmocnienie nasypów Opracowanie posiadane przez Zamawiającego Projekt Budowlany (szczegóły przewidziane w fazie projektu wykonawczego) 6 st. Żyrardów Budowa przejścia dla pieszych Projekt Budowlany Przyczyna zmiany Koszt Uwagi Dostosowanie i wzmocnienie nasypów, w celu uzyskania minimalnj stateczności Fs osiadań wynikających z Warunków Technicznych (Id- 3) oraz aktualnych Standardów Technicznych dla V 200km/h. Posadowienie przejścia na palach wierconych o średnicy D=1,0m , ,00 Zgodnie ze złożonym roszczeniem

48 Zestawienie zmian na projekcie L.p. Rodzaj obiektu Rodzaj zmiany do PFU 7 8 Żyrardów- Radziwiłłów Radziwiłów Maz- Miedniewice Budowa drogi równoległej Budowa kabli optotelekomunikacyjnych Opracowanie posiadane przez Zamawiającego Projekty podziału działek,wstępne operaty szacunkowe,wnios ek o decyzje lokalizacyjną (planowany termin pozyskania marzec 2013) Projekt Budowlany Przyczyna zmiany Koszt Uwagi Brak zgody zarządcy drogi - UG Wiskitki na planowaną likwidację przej. kol. w km. 54,281, odwołanie od wydanej decyzji o Lokalizacji Linii Kolejowej Budowa kabli optotelekomunikac yjnych i miedzianego od km 61,350 do po dg Miedniewice w km 61,500 i KTS Skierniewice w km 66, , ,00 z uwagi na brak projektu budowlanego, podano wartość szacunkową ,00 Suma

49 Łódź Widzew km 7,200 Modernizacja linii kolejowej Warszawa Łódź, etap II Powiązanie lotu A z innymi zadaniami CAŁE ZADANIE Koluszki Skierniewice Żyrardów Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Miedniewice km 61,350 Radziwiłłów Maz. Jaktorów km 54,100 km 43,826 km 35,627 LCS KOLUSZKI LCS GRODZISK MAZ. LCS SKIERNIEWICE STACJA KOLUSZKI W-wa Włochy km 8,678 W-wa Zachodnia km 3,900

50 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie P1 - Modernizacja linii kolejowej Warszawa Łódź, etap II, Lot A odcinek Warszawa Zachodnia Miedniewice CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) Łódź Widzew km 7,200 Koluszki Skierniewice Żyrardów Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Miedniewice km 61,350 Radziwiłłów Maz. Jaktorów km 54,100 km 43,826 km 35,627 W-wa Włochy km 8,678 W-wa Zachodnia km 3,900 LCS KOLUSZKI LCS GRODZISK MAZ. STACJA KOLUSZKI

51 Łódź Widzew km 7,200 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie PA - Zaprojektowanie i wykonanie ERTMS/ETCS/GSM-R" na odcinku Warszawa Zachodnia - Miedniewice w km 3,900-61,350 linii nr 1 CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) ZADANIE PA (LOT A POIiŚ ) Koluszki Skierniewice Żyrardów Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Miedniewice km 61,350 Radziwiłłów Maz. Jaktorów km 54,100 km 43,826 km 35,627 W-wa Włochy km 8,678 W-wa Zachodnia km 3,900 LCS KOLUSZKI LCS GRODZISK MAZ. LCS SKIERNIEWICE STACJA KOLUSZKI

52 Łódź Widzew km 7,200 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie P3 - "Zaprojektowanie i wykonanie LCS Skierniewice" CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) ZADANIE PA (LOT A POIiŚ ) ZADANIE P3 (LOT C POIiŚ ) Koluszki Skierniewice Żyrardów Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Miedniewice km 61,350 Radziwiłłów Maz. Jaktorów km 54,100 km 43,826 km 35,627 W-wa Włochy km 8,678 W-wa Zachodnia km 3,900 LCS KOLUSZKI LCS GRODZISK MAZ. LCS SKIERNIEWICE STACJA KOLUSZKI

53 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie PC - Zaprojektowanie i wykonanie ERTMS/ETCS/GSM-R" na odcinku Miedniewice - Koluszki w km 61, ,918 linii nr 1 i Koluszki - Łódź Widzew w km 26,400-7,200 linii nr 17 CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) ZADANIE PA (LOT A POIiŚ ) ZADANIE PC (LOT C POIiŚ ) W-wa Zachodnia km 3,900 W-wa Włochy km 8,678 Jaktorów Żyrardów Radziwiłłów Maz. km 54,100 km 43,826 km 35,627 ZADANIE P3 (LOT C POIiŚ ) Miedniewice km 61,350 Skierniewice Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 Koluszki Łódź Widzew km 7,200 LCS KOLUSZKI LCS GRODZISK MAZ. LCS SKIERNIEWICE STACJA KOLUSZKI

54 Modernizacja linii kolejowej Warszawa Łódź, etap II CAŁE ZADANIE ZADANIE P1 (LOT A POIiŚ ) ZADANIE PA (LOT A POIiŚ ) ZADANIE PC (LOT C POIiŚ ) W-wa Zachodnia km 3,900 W-wa Włochy km 8,678 Jaktorów LCS GRODZISK MAZ. Żyrardów km 54,100 km 43,826 km 35,627 ZADANIE P3 (LOT C POIiŚ ) Radziwiłłów Maz. Miedniewice km 61,350 Skierniewice Linia nr 1 Linia nr 17 km 23,517 km 26,400 km 104,918 km 103,397 km 65,928 LCS SKIERNIEWICE Koluszki LCS KOLUSZKI Łódź Widzew km 7,200 STACJA KOLUSZKI Obecnie trwa procedura przetargowa na wyłonienie wykonawcy na zadania: Zadanie P3 - "Zaprojektowanie i wykonanie LCS Skierniewice Zadanie PC - Zaprojektowanie i wykonanie ERTMS/ETCS/GSM-R" na odcinku Miedniewice - Koluszki w km 61, ,918 linii nr 1 i Koluszki - Łódź Widzew w km 26,400-7,200 linii nr 17 Zadanie PA - Zaprojektowanie i wykonanie ERTMS/ETCS/GSM-R" na odcinku Warszawa Zachodnia - Miedniewice w km 3,900-61,350 linii nr 1

55 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie PA, P3,PC Okres realizacji lotu C planowany jest na 29 miesięcy. Oferenci na etapie zadawania pytań proszą o przedstawienie szczegółowego i realnego harmonogramu lotu A. Z uwagi na połączenie obu kontraktów jest to wymagane do przygotowania oferty oraz zaplanowania prac. W obecnej chwili konieczne jest jak najszybsze podpisanie aneksu nr 5 do umowy Lot A co pozwoli na ostateczne ustalenie zakresu dla zadania Zaprojektowanie i wykonanie ERTMS/ETCS poziom 2/GSM-R Otwarcie ofert planowane jest na dzień r.

56 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie PA, P3,PC Skutki powiązania z innymi zadaniami: zadanie POIiŚ ( lot C tj. budowa LCS Skierniewice i budowa ERTMS/ETCS /GSM- R na odcinku Skierniewice Łódź Widzew) jest powiązane z lotem A : - rzeczowo modernizacja odcinka Żyrardów Radziwiłłów (włączenie blokady liniowej na tym odcinku w obszar LSC Skierniewice) - analizami ekonomicznymi model obliczeniowy uwzględnia roboty na locie A. Wniosek o dofinasowanie dla lotu C ( podpisany w dniu 21 grudnia 2012 r. ) zakłada wykonywanie robót na locie A. Przerwanie tych robót spowoduje, że założenia dla tego wniosku będą błędne. zadanie POIiŚ ( lot B odcinek Łódź Widzew Łódź Fabryczna ze stacją Łódź Fabryczna oraz budową części podziemnej dworca Łódź Fabryczna dla odprawy przyjęć pociągów oraz obsługi pasażerów ) jest powiązane z lotem A: - modelem ekonomicznym który zakłada zwiększenie potoku podróżnych w związku wykonaniem modernizacji linii nr 1 na odcinku W-wa Zachodnia Skierniewice. Dla obu w/w zadań lot A ma kluczowe znaczenie i jego przerwanie może skutkować decyzją Komisji Europejskiej o nie uznaniu kwalifikowalności środków wydatkowanych na wykonanie lotu B i C.

57 Modernizacja linii kolejowej Warszawa Łódź, etap II Zadanie PA, P3,PC Skutki społeczne : duże niezadowolenie społeczne o przerwaniu i nie wykonywaniu robót na dalszych odcinkach, bardzo duże niezadowolenie i spodziewane protesty w związku z zaniechaniem budowy skrzyżowań dwupoziomowych w Grodzisku i Jaktorowie oraz budowy peronów i przejścia dla pieszych w Żyrardowie.

58 Dziękuję za uwagę

Modernizacja linii kolejowej Warszawa Łódź Fabryczna. Etap I: odcinek Skierniewice Koluszki i Łódź Widzew Koluszki (projekt nr SPOT/1.1.

Modernizacja linii kolejowej Warszawa Łódź Fabryczna. Etap I: odcinek Skierniewice Koluszki i Łódź Widzew Koluszki (projekt nr SPOT/1.1. Modernizacja linii kolejowej Warszawa Łódź Fabryczna. Etap I: odcinek Skierniewice Koluszki i Łódź Widzew Koluszki (projekt nr SPOT/1.1.1/82/04) Informacje nt. projektu Informacje uzupełniaj niające przedstawiony

Bardziej szczegółowo

Kolej na przyspieszenie

Kolej na przyspieszenie Kolej na przyspieszenie POIiŚ 7.1-5.1 Modernizacja linii kolejowej E 59 na odcinku Wrocław Poznań, etap III, odcinek Czempiń Poznań www.plk-sa.pl Poznań, 22 maja 2014 r. Cele projektu Usprawnienie i zwiększenie

Bardziej szczegółowo

Umowa nr FS 2005/PL/16/C/PT/001-06 na zarządzanie projektem nr FS 2005/PL/16/C/PT/001.

Umowa nr FS 2005/PL/16/C/PT/001-06 na zarządzanie projektem nr FS 2005/PL/16/C/PT/001. Modernizacja linii kolejowej E 65, odcinek Warszawa Gdynia, Etap II w ramach projektu nr FS 2005/PL/16/C/PT/001 współfinansowanego z Funduszu Spójności. Umowa nr FS 2005/PL/16/C/PT/001-06 na zarządzanie

Bardziej szczegółowo

STACJA ŁÓDŹ WIDZEW ROZPOCZĘCIE PRAC

STACJA ŁÓDŹ WIDZEW ROZPOCZĘCIE PRAC STACJA ŁÓDŹ WIDZEW ROZPOCZĘCIE PRAC Łódź, 12 września 2013 POIiŚ 7.1-24.2 Modernizacja linii kolejowej Warszawa Łódź, etap II, Lot B odcinek Łódź Widzew Łódź Fabryczna ze stacją Łódź Fabryczna oraz budową

Bardziej szczegółowo

Inwestycje kolejowe realizowane przez PKP PLK S.A. Łódź, 27 czerwca 2011 r.

Inwestycje kolejowe realizowane przez PKP PLK S.A. Łódź, 27 czerwca 2011 r. Inwestycje kolejowe realizowane przez PKP PLK S.A. Łódź, 27 czerwca 2011 r. Źródła finansowania inwestycji kolejowych w okresie 2007-2013 UE: Program Operacyjny Infrastruktura i Środowisko UE: Regionalny

Bardziej szczegółowo

Inwestycje PKP Polskich Linii Kolejowych S.A. Podsumowanie 2018 roku Plany na 2019 rok Warszawa, 24 stycznia 2019 r.

Inwestycje PKP Polskich Linii Kolejowych S.A. Podsumowanie 2018 roku Plany na 2019 rok Warszawa, 24 stycznia 2019 r. Inwestycje PKP Polskich Linii Kolejowych S.A. Podsumowanie 2018 roku Plany na 2019 rok Warszawa, 24 stycznia 2019 r. Podsumowanie realizacji inwestycji w 2018 roku Realizacja inwestycji w 2018 Realizacja

Bardziej szczegółowo

Prace na linii kolejowej E30 na odcinku Kędzierzyn Koźle Opole Zachodnie

Prace na linii kolejowej E30 na odcinku Kędzierzyn Koźle Opole Zachodnie Prace na linii kolejowej E30 na odcinku Kędzierzyn Koźle Opole Zachodnie Linia kolejowa nr 136 od km 0,206 do km 37,511 oraz linia kolejowa nr 132 od km 94,281 do km 101,100 Nazwa projektu: Prace na linii

Bardziej szczegółowo

Modernizacja linii E 65 - Południe na odcinku Grodzisk Mazowiecki Kraków/Katowice Zwardoń/Zebrzydowice granica państwa

Modernizacja linii E 65 - Południe na odcinku Grodzisk Mazowiecki Kraków/Katowice Zwardoń/Zebrzydowice granica państwa Z Modernizacja linii E 65 - Południe na odcinku Grodzisk Mazowiecki Kraków/Katowice Zwardoń/Zebrzydowice granica państwa Andrzej Góźdź Kierownik Kontraktu Kraków, 03 marca 2011 r. Uwarunkowania dla rozwoju

Bardziej szczegółowo

Modernizacja linii kolejowej Warszawa - Łódź, etap II, lot B1 Odcinek Łódź Widzew - Łódź Fabryczna wraz z trasą objazdową.

Modernizacja linii kolejowej Warszawa - Łódź, etap II, lot B1 Odcinek Łódź Widzew - Łódź Fabryczna wraz z trasą objazdową. Modernizacja linii kolejowej Warszawa - Łódź, etap II, lot B1 Odcinek Łódź Widzew - Łódź Fabryczna wraz z trasą objazdową. SPIS TREŚCI 1. OGÓLNE INFORMACJE O PROJEKCIE 2. TRASA OBJAZDOWA - INFORMACJE 3.

Bardziej szczegółowo

kolejowej nr 358 na odcinku Zbąszynek Czerwieńsk wraz

kolejowej nr 358 na odcinku Zbąszynek Czerwieńsk wraz V Projekt RPLB.01.01.00-08-038/09 00 08 038/09 Modernizacja linii ii kolejowej nr 358 na odcinku Zbąszynek Czerwieńsk wraz budową łącznicy kolejowej Pomorsko Przylep etap I Projekt ten, współfinansowany

Bardziej szczegółowo

Modernizacja linii kolejowej Warszawa Łódź

Modernizacja linii kolejowej Warszawa Łódź Modernizacja linii kolejowej Warszawa Łódź Etap II, LOT C pozostałe roboty Faza I POIiŚ 7.1-24.3 Modernizacja linii kolejowej Warszawa Łódź (etap II, LOT C pozostałe roboty) FAZA I, współfinansowany przez

Bardziej szczegółowo

Efekty modernizacji linii kolejowych w perspektywie 2007-2013

Efekty modernizacji linii kolejowych w perspektywie 2007-2013 Kolej nowoczesnych technologii Kolej nowoczesnych technologii Efekty modernizacji linii kolejowych w perspektywie 2007-2013 Józefa Majerczak Członek Zarządu PKP Polskie Linie Kolejowe S.A. Kraków, dnia

Bardziej szczegółowo

Modernizacja linii kolejowej Warszawa - Łódź, etap II, lot B1 Odcinek Łódź Widzew - Łódź Fabryczna wraz z trasą objazdową.

Modernizacja linii kolejowej Warszawa - Łódź, etap II, lot B1 Odcinek Łódź Widzew - Łódź Fabryczna wraz z trasą objazdową. Modernizacja linii kolejowej Warszawa - Łódź, etap II, lot B1 Odcinek Łódź Widzew - Łódź Fabryczna wraz z trasą objazdową. SPIS TREŚCI 1. OGÓLNE INFORMACJE O PROJEKCIE 2. TRASA OBJAZDOWA 3. STACJA ŁÓDŹ

Bardziej szczegółowo

Łódź, 20 maja 2013 r.

Łódź, 20 maja 2013 r. Modernizacja linii kolejowej Warszawa Łódź, etap II, Lot B odcinek Łódź Widzew Łódź Fabryczna ze stacją Łódź Fabryczna oraz budową części podziemnej dworca Łódź Fabryczna przeznaczonej dla odprawy i przyjęć

Bardziej szczegółowo

:31. MR: 2 mld złotych na modernizację 8 linii kolejowych (komunikat) - MR informuje:

:31. MR: 2 mld złotych na modernizację 8 linii kolejowych (komunikat) - MR informuje: 2016-07-08 16:31 MR: 2 mld złotych na modernizację 8 linii kolejowych (komunikat) - MR informuje: Jest zgoda Komisji Europejskiej na dofinansowanie 8 projektów kolejowych, których realizacja rozpoczęła

Bardziej szczegółowo

Inwestujemy w przyszłość

Inwestujemy w przyszłość Inwestujemy w przyszłość Poznań, 10-11 czerwca 2010 r. Modernizacja linii kolejowych E 75 E 65 E 65 E 59 E 20 E 75 E 20 E 20 E 59 E 30 E 65 E 30 Modernizacja linii kolejowej Warszawa Łódź. Etap I: odcinek

Bardziej szczegółowo

Rewitalizacja i odbudowa częściowo nieczynnej linii kolejowej nr 182 Tarnowskie Góry Zawiercie. Poręba, dn. 15 luty 2017 r.

Rewitalizacja i odbudowa częściowo nieczynnej linii kolejowej nr 182 Tarnowskie Góry Zawiercie. Poręba, dn. 15 luty 2017 r. Rewitalizacja i odbudowa częściowo nieczynnej linii kolejowej nr 182 Tarnowskie Góry Zawiercie Poręba, dn. 15 luty 2017 r. Konsultacje społeczne LK 182 Tarnowskie Góry - Zawiercie Plan spotkania Omówienie

Bardziej szczegółowo

Koleje Co zostało zrobione? Janusz Piechociński

Koleje Co zostało zrobione? Janusz Piechociński Koleje Co zostało zrobione? Janusz Piechociński Wykorzystanie przez PKP PLK S.A. funduszy Unii Europejskiej w projektach kolejowych perspektywy 2000-2006 W ramach funduszy przedakcesyjnych i akcesyjnych

Bardziej szczegółowo

Dla rozwoju infrastruktury i środowiska. Warszawa, 6 grudnia 2011 r.

Dla rozwoju infrastruktury i środowiska. Warszawa, 6 grudnia 2011 r. Konferencja prasowa przedstawiająca realizację prac w 2011 r. na projekcie POIiŚ 7.1-30 Modernizacja linii kolejowej E30/C-E30, odcinek Kraków Rzeszów, etap III Warszawa, 6 grudnia 2011 r. Dla rozwoju

Bardziej szczegółowo

Chorzów, dnia r.

Chorzów, dnia r. Chorzów, dnia 04.03.2010r. ND/DZ/ 446 /2010 Dotyczy: przetargu nieograniczonego na aktualizację dokumentacji projektowej wraz z doprojektowaniem dla zadania pn.: Przedłużenie linii nr 15 do osiedla Zagórze

Bardziej szczegółowo

Warszawa, 30 marca 2011 r. NajwyŜsza Izba Kontroli Delegatura w Warszawie. Zarząd PKP Polskie Linie Kolejowe S.A.

Warszawa, 30 marca 2011 r. NajwyŜsza Izba Kontroli Delegatura w Warszawie. Zarząd PKP Polskie Linie Kolejowe S.A. NajwyŜsza Izba Kontroli Delegatura w Warszawie Warszawa, 30 marca 2011 r. P/10/114 LWA-4100-08-03/2011 Tekst jednolity Zarząd PKP Polskie Linie Kolejowe S.A. WYSTĄPIENIE POKONTROLNE Na podstawie art. 2

Bardziej szczegółowo

KORZYŚCI Z REALIZACJI PROJEKTU

KORZYŚCI Z REALIZACJI PROJEKTU KORZYŚCI Z REALIZACJI PROJEKTU Skrócenie czasu przejazdu z Poznania do Piły o ok. 40 minut do ok. 80 min, Bezpieczne i wygodne perony dostosowane do potrzeb osób o ograniczonej mobilności, Poprawa przepustowości

Bardziej szczegółowo

MODERNIZACJA II EUROPEJSKIEGO KORYTARZA TRANSPORTOWEGO W POLSCE. Poznań, 11 czerwca 2010

MODERNIZACJA II EUROPEJSKIEGO KORYTARZA TRANSPORTOWEGO W POLSCE. Poznań, 11 czerwca 2010 MODERNIZACJA II EUROPEJSKIEGO KORYTARZA TRANSPORTOWEGO W POLSCE Poznań, 11 czerwca 2010 II KORYTARZ W POLSCE WĘZEŁ POZNAŃSKI ŁACZNIE: 104 mln euro Realizacja : 2003-2009 Finansowanie: ISPA,budżet państwa

Bardziej szczegółowo

Łódź, 4 października 2011 r. Dla rozwoju infrastruktury i środowiska

Łódź, 4 października 2011 r. Dla rozwoju infrastruktury i środowiska Łódź, 4 października 2011 r. Dla rozwoju infrastruktury i środowiska Projekty inwestycyjne na terenie regionu łódzkiego Modernizacja linii kolejowej Warszawa - Łódź na odcinku Warszawa Zachodnia Skierniewice

Bardziej szczegółowo

LISTA REFERENCYJNA. 3 982 355,38 EUR (netto) 17 293 127,26 380 968 622,00 34 483 450,00. 27 724 414,16 EUR (brutto) 8 546 000,00 47 896 690,53

LISTA REFERENCYJNA. 3 982 355,38 EUR (netto) 17 293 127,26 380 968 622,00 34 483 450,00. 27 724 414,16 EUR (brutto) 8 546 000,00 47 896 690,53 LISTA REFERENCYJNA L.p. Zadanie Wartość robót Termin wykonania REALIZACJE ZAKOŃCZONE Z OSTATNICH 5 LAT 1. Wymiana rozjazdów wraz z robotami towarzyszącymi linie nr 1, 131 i 139 oraz wymiana szyn OC wraz

Bardziej szczegółowo

KOLEJE DUŻYCH PRĘDKOŚCI

KOLEJE DUŻYCH PRĘDKOŚCI KOLEJE DUŻYCH PRĘDKOŚCI Program modernizacji linii E65 projekty bezpośrednio powiązane z modernizacją Legenda www. www.plkplk-sa. sa.pl 2 Bezpośrednie cele Projektu Opracowanie opcjonalnej modernizacji

Bardziej szczegółowo

Modernizacja linii kolejowej E 20 na odcinku Siedlce Terespol, Etap I

Modernizacja linii kolejowej E 20 na odcinku Siedlce Terespol, Etap I Modernizacja linii kolejowej E 20 na odcinku Siedlce Terespol, Etap I PKP Polskie Linie Kolejowe S.A. Warszawa, sierpień 2007 Informacja o projekcie Modernizacja linii kolejowej E 20 na odcinku Siedlce

Bardziej szczegółowo

"Moderniacja linii kolejowej E 20/CE 20 na odcinku Siedlce - Terespol, Etap II".

Moderniacja linii kolejowej E 20/CE 20 na odcinku Siedlce - Terespol, Etap II. 1/ 5 ENOTICES_Olszewska-Szulkowska 20/09/2011- ID:2011-130922 Formularz standardowy 14 PL Publikacja Suplementu do Dziennika Urzędowego Unii Europejskiej 2, rue Mercier, L-2985 Luksemburg Faks (352) 29

Bardziej szczegółowo

istniejącej nawierzchni, konieczne będą tylko roboty związane z demontażem i

istniejącej nawierzchni, konieczne będą tylko roboty związane z demontażem i ERRATA DO RAPORTU O ODDZIAŁYWANIU NA ŚRODOWISKO dla zadania pn.: "Modernizacja linii kolejowej nr 354 Poznań Główny POD Piła Główna" 1) Na stronie 20 tekst: Na przejazdach o dobrym stanie technicznym przewiduje

Bardziej szczegółowo

Załącznik nr 1. Nazwa zamówienia:

Załącznik nr 1. Nazwa zamówienia: Załącznik nr 1 Nazwa zamówienia: Zaprojektowanie i wykonanie modernizacji linii kolejowej Warszawa Łódź, etap II, odcinek Warszawa Zachodnia - Skierniewice w ramach projektu Modernizacja linii kolejowej

Bardziej szczegółowo

Budowa mostu kolejowego przez Nysę Łużycką wyzwania. Frankfurt nad Odrą, 20 listopada 2008 r.

Budowa mostu kolejowego przez Nysę Łużycką wyzwania. Frankfurt nad Odrą, 20 listopada 2008 r. Budowa mostu kolejowego przez Nysę Łużycką wyzwania Frankfurt nad Odrą, 20 listopada 2008 r. SIEĆ KOLEJOWA i LINIE AGC i AGTC na terenie Oddziału Regionalnego we Wrocławiu CE 30 CE 30 E 30 E 59 LEGNICA

Bardziej szczegółowo

Przebieg linii LDP Podsumowanie prac

Przebieg linii LDP Podsumowanie prac Z Studium wykonalności dla budowy linii dużych prędkości Warszawa- Łódź-Poznań/Wrocław Przebieg linii LDP Podsumowanie prac Poznań, 27.03.2013 r. Nazwa projektu: Analiza kierunków rozwoju sieci kolejowej

Bardziej szczegółowo

PROCEDURA ŚRODOWISKOWA TEORIA I PRAKTYKA

PROCEDURA ŚRODOWISKOWA TEORIA I PRAKTYKA PROCEDURA ŚRODOWISKOWA TEORIA I PRAKTYKA OKIEM INWESTORA W ZAKRESIE REALIZACJI DRÓG WOJEWÓDZKICH Aneta Zięba Dominika Naróg Zarząd Dróg Wojewódzkich w Krakowie Listopad 2017 r. Zarząd Dróg Wojewódzkich

Bardziej szczegółowo

POMORSKA KOLEJ METROPOLITALNA: PO TORACH DO CELU

POMORSKA KOLEJ METROPOLITALNA: PO TORACH DO CELU POMORSKA KOLEJ METROPOLITALNA: PO TORACH DO CELU Krzysztof Rudziński, PKM SA, Gdańsk,7 maja 2012 r Okres I : wstępne prace studialne 1)Wstępne Studium Wykonalności, 2007 r., zamawiający: PKP PLK wykonawca:

Bardziej szczegółowo

Numer ogłoszenia: ; data zamieszczenia: Informacje o zmienianym ogłoszeniu: data r.

Numer ogłoszenia: ; data zamieszczenia: Informacje o zmienianym ogłoszeniu: data r. Ogłoszenie powiązane: Ogłoszenie nr 89878-2016 z dnia 2016-04-14 r. Ogłoszenie o zamówieniu - Wejherowo 1. Przedmiotem zamówienia jest opracowanie wielobranżowej dokumentacji budowlano - wykonawczej dla

Bardziej szczegółowo

OPRACOWYWANIE KONCEPCJI PROGRAMOWEJ DLA PRZEDSIĘWZIĘCIA PN: BUDOWA POŁUDNIOWEJ OBWODNICY BIAŁEJ RAWSKIEJ

OPRACOWYWANIE KONCEPCJI PROGRAMOWEJ DLA PRZEDSIĘWZIĘCIA PN: BUDOWA POŁUDNIOWEJ OBWODNICY BIAŁEJ RAWSKIEJ OPRACOWYWANIE KONCEPCJI PROGRAMOWEJ DLA PRZEDSIĘWZIĘCIA PN: BUDOWA POŁUDNIOWEJ OBWODNICY BIAŁEJ RAWSKIEJ w ramach zadania pn.: Rozbudowa drogi wojewódzkiej nr 725 na odcinku Rawa Mazowiecka granica województwa

Bardziej szczegółowo

Modernizacja linii kolejowej Warszawa Włochy Grodzisk Mazowiecki konferencja prasowa

Modernizacja linii kolejowej Warszawa Włochy Grodzisk Mazowiecki konferencja prasowa Moje miasta Moja kolej Modernizacja linii kolejowej Warszawa Włochy Grodzisk Mazowiecki konferencja prasowa Warszawa, 30 maja 2017 roku Zakres prac 21,6 km sieci trakcyjnej 22 km linii kolejowej (43 km

Bardziej szczegółowo

Modernizacja linii kolejowej nr 8 w zakresie automatyki kolejowej

Modernizacja linii kolejowej nr 8 w zakresie automatyki kolejowej Modernizacja linii kolejowej nr 8 w zakresie automatyki kolejowej Tomasz Rochowiak Thales Polska sp. z o. o. www.thalesgroup.com Konsorcjum Nokia / Thales 2 / AGENDA 1. Informacje ogólne 2. Wykonane prace

Bardziej szczegółowo

REALIZOWANE I PROJEKTOWANE INWESTYCJE W INFRASTRUKTURZE KOLEJOWEJ W WOJEWÓDZTWIE MAZOWIECKIM w latach 2010-2013

REALIZOWANE I PROJEKTOWANE INWESTYCJE W INFRASTRUKTURZE KOLEJOWEJ W WOJEWÓDZTWIE MAZOWIECKIM w latach 2010-2013 REALIZOWANE I PROJEKTOWANE INWESTYCJE W INFRASTRUKTURZE KOLEJOWEJ W WOJEWÓDZTWIE MAZOWIECKIM w latach 2010-2013 Warszawa, styczeń 2011 r. www.plk-sa.pl Obszar Warszawskiego Węzła Kolejowego Nowy Dwór Mazowiecki

Bardziej szczegółowo

SZCZEGÓŁOWE REZULTATY UMOWY

SZCZEGÓŁOWE REZULTATY UMOWY DANE KONTRAKTU Zamawiający: PKP Polskie Linie Kolejowe S.A. Wykonawca: Konsorcjum firm Pöyry Infra GmbH, Pöyry Infra Sp. z o.o., DB International GmbH Cel umowy: pozyskanie przez Zamawiającego dokumentacji

Bardziej szczegółowo

Prognozy społeczno - gospodarcze i analizy rynku usług transportowych. Analizy ruchowo - marketingowe opcji modernizacyjnych

Prognozy społeczno - gospodarcze i analizy rynku usług transportowych. Analizy ruchowo - marketingowe opcji modernizacyjnych Dokumentacja przedprojektowa dla zadania Modernizacja linii kolejowej Nr 7 Warszawa Wschodnia Osobowa - Dorohusk na odcinku Warszawa Wschodnia - Lublin - Dorohusk - Granica Państwa Etap I Etap II Etap

Bardziej szczegółowo

II. DZIAŁANIA I DOKUMENTY

II. DZIAŁANIA I DOKUMENTY PROJEKT CELOWY Nr 6T07 2004 C/6413 KRAJOWY SYSTEM ZARZĄDZANIA BUDOWLANYMI PRZEDSIĘWZIĘCIAMI INWESTYCYJNYMI FINANSOWANYMI Z UDZIAŁEM ŚRODKÓW PUBLICZNYCH I POMOCOWYCH UNII EUROPEJSKIEJ II. DZIAŁANIA I DOKUMENTY

Bardziej szczegółowo

Warszawa, 5 stycznia 2012 r. www.plk-sa.pl

Warszawa, 5 stycznia 2012 r. www.plk-sa.pl W ramach Projektu TEN-T nr 2006-PL-92608-S Przygotowanie przedsięwzięcia Modernizacja i rozbudowa Warszawskiego Węzła Kolejowego wykonanego na podstawie umowy nr 60/005/011/11010660/09/I/I, opracowano

Bardziej szczegółowo

Szczegółowy opis przedmiotu zamówienia

Szczegółowy opis przedmiotu zamówienia DZS/9/2016 Załącznik nr 1 do SIWZ Szczegółowy opis przedmiotu zamówienia I. OPIS PROJEKTU 1. Celem projektu pn.: Poprawa gospodarki wodno-ściekowej w aglomeracji Gorlice dzięki realizacji inwestycji w

Bardziej szczegółowo

Sprawozdanie z realizacji Projektu, POIS.07.03.00-00-010/10 Rozwój szybkiej kolei miejskiej w Trójmieście

Sprawozdanie z realizacji Projektu, POIS.07.03.00-00-010/10 Rozwój szybkiej kolei miejskiej w Trójmieście Gdynia, 2013-02-20 Sprawozdanie z realizacji Projektu, POIS.07.03.00-00-010/10 Rozwój szybkiej kolei miejskiej w Trójmieście Informacje o inwestycjach infrastrukturalnych i taborowych realizowanych w ramach

Bardziej szczegółowo

Perspektywy funkcjonowania infrastruktury kolejowej na terenie województwa dolnośląskiego. Wrocław, 3 lutego 2011 r.

Perspektywy funkcjonowania infrastruktury kolejowej na terenie województwa dolnośląskiego. Wrocław, 3 lutego 2011 r. Perspektywy funkcjonowania infrastruktury kolejowej na terenie województwa dolnośląskiego Wrocław, 3 lutego 2011 r. Model finansowania infrastruktury zarządzanej przez PKP PLK S.A.: Wydatki w Polsce (w

Bardziej szczegółowo

UDA-POIS / Polskie Sieci Elektroenergetyczne - Operator S.A ,89 zł ,00 zł

UDA-POIS / Polskie Sieci Elektroenergetyczne - Operator S.A ,89 zł ,00 zł Umowa nr Tytuł projektu Beneficjent UDA-POIS.10.01.00-00-002/11-00 Budowa linii Miłosna-Siedlce Ujrzanów wraz z budową stacji Siedlce Ujrzanów część Projektu Połączenie elektroenergetyczne Polska - Litwa

Bardziej szczegółowo

INFORMACJA DO PUBLICZNEJ WIADOMOŚCI

INFORMACJA DO PUBLICZNEJ WIADOMOŚCI INFORMACJA DO PUBLICZNEJ WIADOMOŚCI Na podstawie art. 72 ust. 6 ustawy z 3 października 2008 r. o udostępnianiu informacji o środowisku i jego ochronie, udziale społeczeństwa w ochronie środowiska oraz

Bardziej szczegółowo

INFORMACJA DO PUBLICZNEJ WIADOMOŚCI

INFORMACJA DO PUBLICZNEJ WIADOMOŚCI Wersja archiwalna WOJEWODA MAŁOPOLSKI Zawiadamia, że 18 lutego 2015 r., została wydana, decyzja nr 5/2015 znak: WI-VI.747.1.6.2014.JP, o ustaleniu lokalizacji linii kolejowej dla inwestycji pn.: Przebudowa

Bardziej szczegółowo

Aneks Nr 3 do Prospektu Emisyjnego ZUE S.A.

Aneks Nr 3 do Prospektu Emisyjnego ZUE S.A. Aneks Nr 3 zatwierdzony decyzją Komisji Nadzoru Finansowego w dniu 25 sierpnia 2010 roku do Prospektu Emisyjnego spółki ZUE S.A. (zwanej w dalszej części niniejszego protokołu Spółką lub Emitentem ) zatwierdzonego

Bardziej szczegółowo

KARTA AUTORYZACYJNA PROJEKTU

KARTA AUTORYZACYJNA PROJEKTU równoległą od likwidowanego KARTA AUTORYZACYJNA PROJEKTU Tytuł projektu MODERNIZACJA LINII KOLEJOWEJ E 65 ODCINEK WARSZAWA GDYNIA Etap I w Polsce LCS IŁAWA Nr projektu Zamawiający FS 2004/PL/16/C/PT/006-03

Bardziej szczegółowo

Modernizacja linii E 65 - Południe na odcinku Grodzisk Mazowiecki Kraków/Katowice Zwardoń/Zebrzydowice granica państwa

Modernizacja linii E 65 - Południe na odcinku Grodzisk Mazowiecki Kraków/Katowice Zwardoń/Zebrzydowice granica państwa Z Modernizacja linii E 65 - Południe na odcinku Grodzisk Mazowiecki Kraków/Katowice Zwardoń/Zebrzydowice granica państwa Andrzej Biały Mieczysław Rudy Kierownik Kontraktu Kierownik Kontraktu Zawiercie,

Bardziej szczegółowo

PROJEKT CZASOWEJ ORGANIZACJI RUCHU

PROJEKT CZASOWEJ ORGANIZACJI RUCHU Warszawa - Gdańsk w ciągu ulic Wyszyńskiego i Parkowej w LEGIONOWIE wraz z przebudową towarzyszącej infrastruktury technicznej Nr dokumentacji: SKM 025-J Nr umowy: Umowa nr WI.272.23.2014/PM z dnia 01.04.2014

Bardziej szczegółowo

Program funkcjonalno - użytkowy

Program funkcjonalno - użytkowy Załącznik Nr 3 Program funkcjonalno - użytkowy NA OPRACOWANIE DOKUMENTACJI TECHNICZNEJ SIECI KANALIZACJI SANITARNEJ W MIEJSCOWOŚCIACH ZAKRZÓW, SKRONINA I SĘDÓW GM. BIAŁACZÓW Adres Obiektu: gmina Białaczów

Bardziej szczegółowo

euro na EURO Podpisanie Umów o dofinansowanie projektów realizowanych w ramach PROGRAMU OPERACYJNEGO INFRASTRUKTURA i ŚRODOWISKO Warszawa, r Finansowanie projektów infrastrukturalnych w ramach PO IiŚ (mln

Bardziej szczegółowo

W związku z pytaniami Wykonawcy do zapytania ofertowego na realizację w/w zadania wyjaśniam:

W związku z pytaniami Wykonawcy do zapytania ofertowego na realizację w/w zadania wyjaśniam: DI/II/ /16 Chorzów, dnia 01.12.2016 r. Wg rozdzielnika Dotyczy: zapytania ofertowego pn.: Wykonanie dokumentacji projektowej dla zadania Przebudowa infrastruktury tramwajowej w ciągu ul. Wojska Polskiego

Bardziej szczegółowo

KARTA AUTORYZACYJNA PROJEKTU

KARTA AUTORYZACYJNA PROJEKTU KARTA AUTORYZACYJNA PROJEKTU Tytuł projektu MODERNIZACJA LINII KOLEJOWEJ E 65 ODCINEK WARSZAWA GDYNIA Etap I w Polsce LCS IŁAWA Nr projektu Zamawiający FS 2004/PL/16/C/PT/006-03 PKP Polskie Linie Kolejowe

Bardziej szczegółowo

Aktualny stan prac w zakresie budowy sieci Kolei Dużych Prędkości w Polsce

Aktualny stan prac w zakresie budowy sieci Kolei Dużych Prędkości w Polsce Aktualny stan prac w zakresie budowy sieci Kolei Dużych Prędkości w Polsce Zbigniew Ciemny Dyrektor PKP PLK S.A. Centrum Kolei Dużych Prędkości Warszawa 15.06.2011 r. 2008 Uchwała Rady Ministrów 276/2008

Bardziej szczegółowo

Dofinansowanie UE. Data podpisania umowy (pierwotnej) Tytuł projektu. Wartość ogółem Wydatki kwalifikowane Dofinansowanie

Dofinansowanie UE. Data podpisania umowy (pierwotnej) Tytuł projektu. Wartość ogółem Wydatki kwalifikowane Dofinansowanie Lp Tytuł projektu Data podpisania umowy (pierwotnej) Wartość ogółem Wydatki kwalifikowane Dofinansowanie Dofinansowanie UE 1 2 3 4 5 6 7 8 Modernizacja linii kolejowej E 59 na odcinku Wrocław - Poznań

Bardziej szczegółowo

Engineering, Architecture, Consulting. Nowoczesne koleje w Europie. Perspektywy rozwoju

Engineering, Architecture, Consulting. Nowoczesne koleje w Europie. Perspektywy rozwoju Engineering, Architecture, Consulting Nowoczesne koleje w Europie. Perspektywy rozwoju Idom Rok założenia 1957 Ponad 2500 inżynierów Ponad 10.000 klientów Ponad 50 000 projektów Biura w 16 krajach Projekty

Bardziej szczegółowo

O B W I E S Z C Z E N I E

O B W I E S Z C Z E N I E O B W I E S Z C Z E N I E Stosownie do wymogów art. 49 ustawy z dnia 14 czerwca 1960 r. Kodeks postępowania administracyjnego (tekst jednolity Dz. U. z 2013 r., poz. 267 ze zm.) oraz art. 9o ust. 6 ustawy

Bardziej szczegółowo

Informacja nt. realizacji projektów w ramach Programu Operacyjnego Infrastruktura i Środowisko

Informacja nt. realizacji projektów w ramach Programu Operacyjnego Infrastruktura i Środowisko Informacja nt. realizacji projektów w ramach Programu Operacyjnego Infrastruktura i Środowisko Krajowy Program Kolejowy do 2023 r. W ramach programu zaplanowano 66,4 mld PLN. Środki pochodzą z Funduszu

Bardziej szczegółowo

Dotyczy: postępowania o udzielenie zamówienia sektorowego - nr sprawy: II/409/2016.

Dotyczy: postępowania o udzielenie zamówienia sektorowego - nr sprawy: II/409/2016. DI/II/1236/16 Chorzów, dnia 30.08.2016 r. Wg rozdzielnika Dotyczy: postępowania o udzielenie zamówienia sektorowego - nr sprawy: II/409/2016. W związku z pytaniami Wykonawcy do postępowania pn.: Wykonanie

Bardziej szczegółowo

Realizacja przez PKP Polskie Linie Kolejowe S.A. projektów infrastruktury kolejowej. Warszawa, 02 września 2016 r.

Realizacja przez PKP Polskie Linie Kolejowe S.A. projektów infrastruktury kolejowej. Warszawa, 02 września 2016 r. Realizacja przez PKP Polskie Linie Kolejowe S.A. projektów infrastruktury kolejowej Warszawa, 02 września 2016 r. Informacja na temat KPK perspektywa do roku 2023 Wartość KPK 66 mld PLN Główne cele Krajowego

Bardziej szczegółowo

Nr referencyjny nadany sprawie przez Zamawiającego

Nr referencyjny nadany sprawie przez Zamawiającego Załącznik nr 1a Wzór Zestawienia kosztów zadania dla Części 3 ; Część 3: Inwentaryzacja i rozbiórka wiaduktu nad ul. Smolecką oraz budowa nowego obiektu Zamawiający: Wykonawca: adres(y) Inwentaryzacja

Bardziej szczegółowo

PROJEKT WYKONAWCZY TG-7 STACJA GDYNIA GŁÓWNA

PROJEKT WYKONAWCZY TG-7 STACJA GDYNIA GŁÓWNA PROJEKT WYKONAWCZY TG-7 STACJA GDYNIA GŁÓWNA 2.0.6.4. STEROWANIE LOKALNE ODŁĄCZNIKÓW SIECI TRAKCYJNEJ str. 6 ZAWARTOŚĆ OPRACOWANIA I. CZĘŚĆ OPISOWA 1. Podstawa opracowania str. 8 2. Normy i dokumenty związane

Bardziej szczegółowo

LISTA REFERENCYJNA. Termin wykonania REALIZACJE ZAKOŃCZONE Z OSTATNICH 5 LAT. 19 059 619,18 PLN (netto) 66 633 777,50 PLN (netto)

LISTA REFERENCYJNA. Termin wykonania REALIZACJE ZAKOŃCZONE Z OSTATNICH 5 LAT. 19 059 619,18 PLN (netto) 66 633 777,50 PLN (netto) LISTA REFERENCYJNA L.p. Zadanie Wartość robót 1. 2. 3. 4. 5. 6. 7. 8. 9. Przebudowa nawierzchni wraz z robotami towarzyszącymi na linii kolejowej 173 Rybnik Sumina, km 7,200 12,272 i tor nr 1, 12,305 13,353

Bardziej szczegółowo

Modernizacje i rewitalizacje linii kolejowych pomiędzy miastamigospodarzami

Modernizacje i rewitalizacje linii kolejowych pomiędzy miastamigospodarzami Raport fot. Scanrail - fotolia.com Modernizacje i rewitalizacje linii kolejowych pomiędzy miastamigospodarzami UEFA EURO 2012 mgr inż. Maciej Kaczorek, Biuro Strategii, PKP Polskie Linie Kolejowe S.A.

Bardziej szczegółowo

MODERNIZACJA LINII KOLEJOWEJ E65/CE65

MODERNIZACJA LINII KOLEJOWEJ E65/CE65 Egz. Nr 1 MODERNIZACJA LINII KOLEJOWEJ E65/CE65 Na ODCINKU WARSZAWA GDYNIA obszar LCS Malbork LCS MALBORK SPECYFIKACJA ISTOTNYCH WARUNKÓW ZAMÓWIENIA Przetarg nr 1 OBSZAR LCS MALBORK Szlak Mleczewo Malbork

Bardziej szczegółowo

INFORMACJA O REALIZACJI MODUŁU I. Rada Programu Pilotażowego. Zaprojektuj i Zbuduj

INFORMACJA O REALIZACJI MODUŁU I. Rada Programu Pilotażowego. Zaprojektuj i Zbuduj INFORMACJA O REALIZACJI MODUŁU I Rada Programu Pilotażowego Zaprojektuj i Zbuduj 11 września 2012 r. Informacja o realizacji Zadania 2 pod nazwą: Zaprojektowanie i budowa drogi ekspresowej S7 na odcinku

Bardziej szczegółowo

STAN PRZYGOTOWAŃ POLSKIEJ INFRASTRUKTURY KOLEJOWEJ DO EURO 2012. Kwiecień 2010 r.

STAN PRZYGOTOWAŃ POLSKIEJ INFRASTRUKTURY KOLEJOWEJ DO EURO 2012. Kwiecień 2010 r. STAN PRZYGOTOWAŃ POLSKIEJ INFRASTRUKTURY KOLEJOWEJ DO EURO 2012 Kwiecień 2010 r. PRZEBIEG PROCESU INWESTYCYJNEGO NA KOLEI Średni czas potrzebny na przeprowadzenie procesu inwestycyjnego dla odcinka 60-80

Bardziej szczegółowo

PKP Polskie Linie Kolejowe S.A ul. Targowa 74, Warszawa. Swietelsky Rail Polska Sp. z o.o. ul. Wielicka 250, Kraków

PKP Polskie Linie Kolejowe S.A ul. Targowa 74, Warszawa. Swietelsky Rail Polska Sp. z o.o. ul. Wielicka 250, Kraków NR UMOWY: 90/103/0028/17/Z/I INWESTOR: PKP Polskie Linie Kolejowe S.A ul. Targowa 74, 03-734 Warszawa WYKONAWCA ROBÓT: Swietelsky Rail Polska Sp. z o.o. ul. Wielicka 250, 30-663 Kraków Swietelsky Baugesellchaft

Bardziej szczegółowo

Informacje do zamieszczenia w BIP

Informacje do zamieszczenia w BIP Informacje do zamieszczenia w BIP Nazwa Beneficjenta Nr/Tytuł projektu Rodzaj kontroli Etap kontroli Nr podpisanej UoD Nr skontrolowanego WoP Nazwy skontrolowanych postępowań o udzielenie zamówień publicznych

Bardziej szczegółowo

UDA-POIS / Polskie Sieci Elektroenergetyczne S.A ,89 zł ,70 zł ,00 zł % dofinansowania 52,18%

UDA-POIS / Polskie Sieci Elektroenergetyczne S.A ,89 zł ,70 zł ,00 zł % dofinansowania 52,18% Umowa nr Tytuł projektu Beneficjent UDA-POIS.10.01.00-00-007/10-00 Budowa linii Ostrołęka - Narew wraz z rozbudową stacji Ostrołęka i stacji Narew część Projektu Połączenie elektroenergetyczne Polska -

Bardziej szczegółowo

W POSTĘPOWANIU ZNAK DA.24-07/12

W POSTĘPOWANIU ZNAK DA.24-07/12 Kraków 12.09.2012r. DO WSZYSTKICH WYKONAWCÓW UCZESTNICZĄCYCH W POSTĘPOWANIU ZNAK DA.24-07/12 W Związku z toczącym się postępowaniem znak DA.24-07/12 na opracowanie wielobranżowej dokumentacji projektowej

Bardziej szczegółowo

I. 1) NAZWA I ADRES: "EC1 Łódź-Miasto Kultury" w Łodzi, ul. Targowa 1/3, Łódź, woj.

I. 1) NAZWA I ADRES: EC1 Łódź-Miasto Kultury w Łodzi, ul. Targowa 1/3, Łódź, woj. Łódź: Wykonanie zamówienia dodatkowego obejmującego prace niezbędne do prawidłowego wykonania zamówienia podstawowego pn. Wykonanie studium wykonalności wraz z opracowaniem wniosków aplikacyjnych o dofinansowanie

Bardziej szczegółowo

Odp. Chodzi o przekazanie dokumentacji umożliwiającej oddanie do użytkowania.

Odp. Chodzi o przekazanie dokumentacji umożliwiającej oddanie do użytkowania. 1. Szczegółowe warunki przetargu pkt 3.1. a) mówi: Wykonanie projektu budowlanego, projektów wykonawczych oraz wszelkiej niezbędnej dokumentacji technicznej, niezbędnej do uzyskania pozwolenia na budowę

Bardziej szczegółowo

Zapytanie ofertowe Wykonanie pali fundamentowych pod ekrany akustyczne

Zapytanie ofertowe Wykonanie pali fundamentowych pod ekrany akustyczne DOKUMENT POUFNY Zapytanie ofertowe Wykonanie pali fundamentowych pod ekrany akustyczne Warszawa, 31.01.2017 PKP Energetyka S.A. Sąd Rejonowy dla m. st. Warszawy ul. Hoża 63/67 XII Wydział Gospodarczy 00-681

Bardziej szczegółowo

PKP POLSKIE LINIE KOLEJOWE S.A PROGRAM FUNKCJONALNO UŻYTKOWY MODERNIZACJA LINII KOLEJOWEJ NR 1 WARSZAWA ŁÓDŹ, LOT A. Spis Treści

PKP POLSKIE LINIE KOLEJOWE S.A PROGRAM FUNKCJONALNO UŻYTKOWY MODERNIZACJA LINII KOLEJOWEJ NR 1 WARSZAWA ŁÓDŹ, LOT A. Spis Treści Spis Treści I CZĘŚĆ OPISOWA 1 1 Opis ogólny przedmiotu zamówienia 1 1.1 Wymagania ogólne 1 1.2 Dokumentacja projektowa 2 1.3 Nawierzchnia torowa i podtorze 3 1.4 Automatyka 10 1.5 Telekomunikacja 24 1.6

Bardziej szczegółowo

Program budowy kolei dużych prędkości w Polsce lipiec 2011 r.

Program budowy kolei dużych prędkości w Polsce lipiec 2011 r. Program budowy kolei dużych prędkości w Polsce lipiec 2011 r. 2008 Uchwała Rady Ministrów 276/2008 o przyjęciu strategii ponadregionalnej w sprawie budowy i uruchomienia przewozów kolejami dużych prędkości

Bardziej szczegółowo

Polepszenie jakości usług ug przewozowych poprzez poprawę stanu technicznego linii kolejowej nr 18

Polepszenie jakości usług ug przewozowych poprzez poprawę stanu technicznego linii kolejowej nr 18 Polepszenie jakości usług ug przewozowych poprzez poprawę stanu technicznego linii kolejowej nr 18 Kutno POIiŚ 7.1-45 Warszawa, 02 sierpnia 2012 r. Projekt ubiega się o finansowanie przez Unię Europejską

Bardziej szczegółowo

Okres realizacji. 400 mln Fundusz Spójności PKP PLK S.A mln Fundusz Spójności PKP PLK S.A. -

Okres realizacji. 400 mln Fundusz Spójności PKP PLK S.A mln Fundusz Spójności PKP PLK S.A. - Załącznik nr 2 do Programu rozwoju transportowej województwa świętokrzyskiego na lata 2014-2020 L.p. Nazwa zadania Szacunkowy koszt całkowity brutto (PLN) 1 Budowa linii kolejowej Nr 582 Czarnca - Włoszczowa

Bardziej szczegółowo

Zarząd Dróg i Utrzymania Miasta 53-633 Wrocław, ul. Długa 49. "Poprawa stanu technicznego torów wraz z trakcją tramwajową w ciągu ul.

Zarząd Dróg i Utrzymania Miasta 53-633 Wrocław, ul. Długa 49. Poprawa stanu technicznego torów wraz z trakcją tramwajową w ciągu ul. 1 Lider Konsorcjum PROGREG Sp. z o.o. 30-414 Kraków, ul. Dekarzy 7C tel. (012) 269-82-50, fax. (012) 268-13-91 NIP 679-301-39-27 REGON 120974723 www.progreg.pl e-mail: biuro@progreg.pl Uczestnik Konsorcjum

Bardziej szczegółowo

Obszar zamówień publicznych w procesie inwestycyjnym PKP Polskich Linii Kolejowych S.A.

Obszar zamówień publicznych w procesie inwestycyjnym PKP Polskich Linii Kolejowych S.A. Obszar zamówień publicznych w procesie inwestycyjnym PKP Polskich Linii Kolejowych S.A. PKP Polskie Linie Kolejowe S.A. Centralne Biuro Zamówień www.plk-sa.pl Warszawa, 16 kwietnia 2014 r. Planowane postępowania

Bardziej szczegółowo

INFORMACJA DO PUBLICZNEJ WIADOMOŚCI

INFORMACJA DO PUBLICZNEJ WIADOMOŚCI Wersja archiwalna WOJEWODA MAŁOPOLSKI że 18 lutego 2015 r., została wydana decyzja nr 2/2015 znak: WI-VI.747.1.7.2014.DM, o ustaleniu lokalizacji linii kolejowej dla inwestycji pn.: Przebudowa linii kolejowej

Bardziej szczegółowo

Miejskie projekty transportowe realizowane w ramach POIiŚ problemy na etapie aplikowania i podczas realizacji

Miejskie projekty transportowe realizowane w ramach POIiŚ problemy na etapie aplikowania i podczas realizacji Miejskie projekty transportowe realizowane w ramach POIiŚ problemy na etapie aplikowania i podczas realizacji Centrum Unijnych Projektów Transportowych Legionowo, 16 lutego 2012 r. UNIA EUROPEJSKA FUNDUSZ

Bardziej szczegółowo

Zakres rzeczowy wraz z harmonogramem przygotowania projektu

Zakres rzeczowy wraz z harmonogramem przygotowania projektu Załącznik nr 1 do Uchwały Nr 10/109/19/VI Zarządu Województwa Warmińsko-Mazurskiego z dnia 26 lutego 2019 r. Zakres rzeczowy wraz z harmonogramem przygotowania projektu pt. Rozbudowa drogi wojewódzkiej

Bardziej szczegółowo

Projekt i rozbudowa drogi krajowej nr 8 do parametrów drogi ekspresowej na odcinku Piotrków Trybunalski Rawa Mazowiecka od km 324+772 do km 386+000

Projekt i rozbudowa drogi krajowej nr 8 do parametrów drogi ekspresowej na odcinku Piotrków Trybunalski Rawa Mazowiecka od km 324+772 do km 386+000 Faza II Projektowanie i budowa Projekt i rozbudowa drogi krajowej nr 8 do parametrów drogi ekspresowej na odcinku Piotrków Trybunalski Rawa Mazowiecka od km 324+772 do km 386+000 Czerwiec 2012 Montaż barier

Bardziej szczegółowo

Lista projektów z podpisaną umową o dofinansowanie ze środków UE w ramach Programu Operacyjnego Infrastruktura i Środowisko

Lista projektów z podpisaną umową o dofinansowanie ze środków UE w ramach Programu Operacyjnego Infrastruktura i Środowisko LP Tytuł projektu Data podpisania umowy (pierwotnej) Wartość ogółem Wydatki kwalifikowane Dofinansowanie Dofinansowanie UE 1 2 3 4 5 6 7 8 9 10 11 12 13 14 Modernizacja linii kolejowej E 59 na odcinku

Bardziej szczegółowo

Otwock Świerk, dnia r. Pkt. II. 4 otrzymuje brzmienie: Pkt. II. 11 i 12 otrzymuje brzmienie:

Otwock Świerk, dnia r. Pkt. II. 4 otrzymuje brzmienie: Pkt. II. 11 i 12 otrzymuje brzmienie: Otwock Świerk, dnia 22.02.2017 r. Zmiana siwz. Przetarg nieograniczony na wykonanie przebudowy pomieszczenia 107 na potrzeby pracowni radiochemicznej w budynku R 1 w siedzibie ZUOP w Otwocku Świerku. Pkt.

Bardziej szczegółowo

PROJEKT NR CCI 2004/PL/16/C/PT/005

PROJEKT NR CCI 2004/PL/16/C/PT/005 INWESTYCJA: Modernizacja linii kolejowej E 59 CCI 2007PL161PR001 Odcinek Wrocław Poznań, Etap II p. odg. Wrocław Grabiszyn km 1.700 granica woj. dolnośląskiego km 59.697 Lokalizacja projektu: Kraj Polska

Bardziej szczegółowo

Sprawozdanie z realizacji Projektu, POIS.07.03.00-00-010/10 Rozwój szybkiej kolei miejskiej w Trójmieście

Sprawozdanie z realizacji Projektu, POIS.07.03.00-00-010/10 Rozwój szybkiej kolei miejskiej w Trójmieście Gdynia, 2014-04-01 Sprawozdanie z realizacji Projektu, POIS.07.03.00-00-010/10 Rozwój szybkiej kolei miejskiej w Trójmieście Informacje o inwestycjach infrastrukturalnych i taborowych realizowanych w ramach

Bardziej szczegółowo

Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód)

Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km do końca opracowania w km ok (za węzłem Olsztyn Wschód) Budowa Obwodnicy Olsztyna w ciągu drogi krajowej nr 16 - Zadanie nr 2: od km 10+000 do końca opracowania w km ok. 24+701 (za węzłem Olsztyn Wschód) Realizacja w systemie ZAPROJEKTUJ I WYBUDUJ AKTUALNE

Bardziej szczegółowo

Wyjaśnienia i uzupełnienia 07.02.2011 r.

Wyjaśnienia i uzupełnienia 07.02.2011 r. Wyjaśnienia i uzupełnienia 07.02.2011 r. str. 1 I. Wyjaśnienia do treści programu funkcjonalno-użytkowego 1. Wykreśla się w pfu zapis ze strony 70 punkt 3.1.1.2 Głowica zachodnia kooczy się ścianką szczelną

Bardziej szczegółowo

Potencjał węzła kolejowego Kostrzyn n/odrą dla przewozów towarowo-osobowych.

Potencjał węzła kolejowego Kostrzyn n/odrą dla przewozów towarowo-osobowych. Potencjał węzła kolejowego Kostrzyn n/odrą dla przewozów towarowo-osobowych. www.plk-sa.pl Kostrzyn nad Odrą 23 Kwiecień 2013 r. PKP Polskie Linie Kolejowe Spółka Akcyjna Udostępnianie linii kolejowych

Bardziej szczegółowo

Informacja na Sejmik Województwa Podkarpackiego

Informacja na Sejmik Województwa Podkarpackiego Informacja na Sejmik Województwa Podkarpackiego w sprawie stanu realizacji projektu Budowa Centrum Wystawienniczo-Kongresowego Województwa Podkarpackiego Opracowanie: Departament Rozwoju Regionalnego,

Bardziej szczegółowo

Sekcja I: Instytucja zamawiająca/podmiot zamawiający

Sekcja I: Instytucja zamawiająca/podmiot zamawiający Unia Europejska Publikacja Suplementu do Dziennika Urzędowego Unii Europejskiej 2, rue Mercier, 2985 Luxembourg, Luksemburg Faks: +352 29 29 42 670 E-mail: ojs@publications.europa.eu Informacje i formularze

Bardziej szczegółowo

Reorganizacja Centrum Realizacji Inwestycji PKP PLK S.A.

Reorganizacja Centrum Realizacji Inwestycji PKP PLK S.A. Reorganizacja Centrum Realizacji Inwestycji PKP PLK S.A. www.plk-sa.pl Warszawa, 2014 r. KONCEPCJA NOWEJ ORGANIZACJI CRI CELE, STRUKTURY, REGIONY 2 Nowa organizacja Inwestycji PLK wspierająca osiągnięcie

Bardziej szczegółowo

Szkolenie współfinansowane przez Unię Europejską ze środków Funduszu Spójności w ramach pomocy technicznej Programu Operacyjnego Infrastruktura i

Szkolenie współfinansowane przez Unię Europejską ze środków Funduszu Spójności w ramach pomocy technicznej Programu Operacyjnego Infrastruktura i Szkolenie współfinansowane przez Unię Europejską ze środków Funduszu Spójności w ramach pomocy technicznej Programu Operacyjnego Infrastruktura i Środowisko Zgodnie z Wytycznymi w zakresie kontroli realizacji

Bardziej szczegółowo

Matryca Ryzyk "Projektuj i Buduj"

Matryca Ryzyk Projektuj i Buduj Strona 1 2018-11-08 Matryca Ryzyk "Projektuj i Buduj" Lp. Ryzyko Opis Jednostka ryzyka 1. Ryzyka związane z przygotowaniem Inwestycji 1.1 Jakość danych wejściowych 1.2 Jakość danych wejściowych 1.3 Jakość

Bardziej szczegółowo
